240418 (목) [청주 상당] 34일차 - 지붕 징크 작업, 문틀 작업, 1층 다운실링 작업, 석고보드 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 4. 19.

날씨 : 맑음

​-금일 근무자

팀 장 : 문성일 (8시간)

부팀장: 김진홍 (8시간)

팀 원 : 최영광 (8시간), 조길환 (8시간), 구기혁 (8시간), 김종훈 (8시간)

​​​

금일품수 (누계) : 6 품 (총 209.625 품)

​금일 작업 현황

- 1층, 2층 석고보드 작업

- 1층 다운실링 작업

- 도어 작업

- 지붕 징크 작업

다음 예정작업

- 석고보드 작업

- 2층 다운실링 작업

- 도어 작업

- 징크 작업

청주 상당 34일차

안녕하세요, 대청호의 아름다운 운무와 시원한 전경이 펼쳐진 곳 청주시 상당구 현장에서 34일차입니다.

오늘은 아침부터 징크팀이 분주하게 움직입니다.

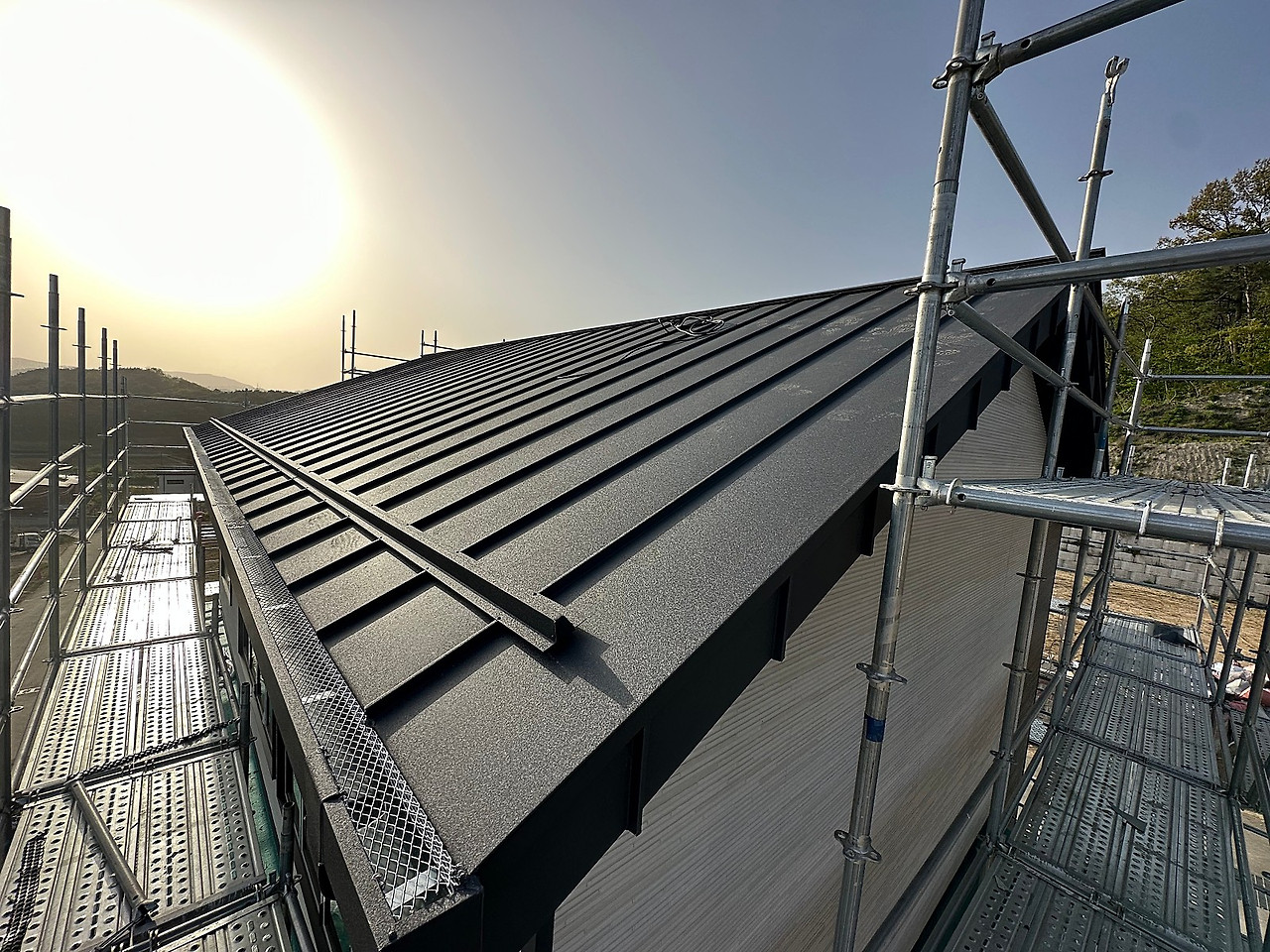

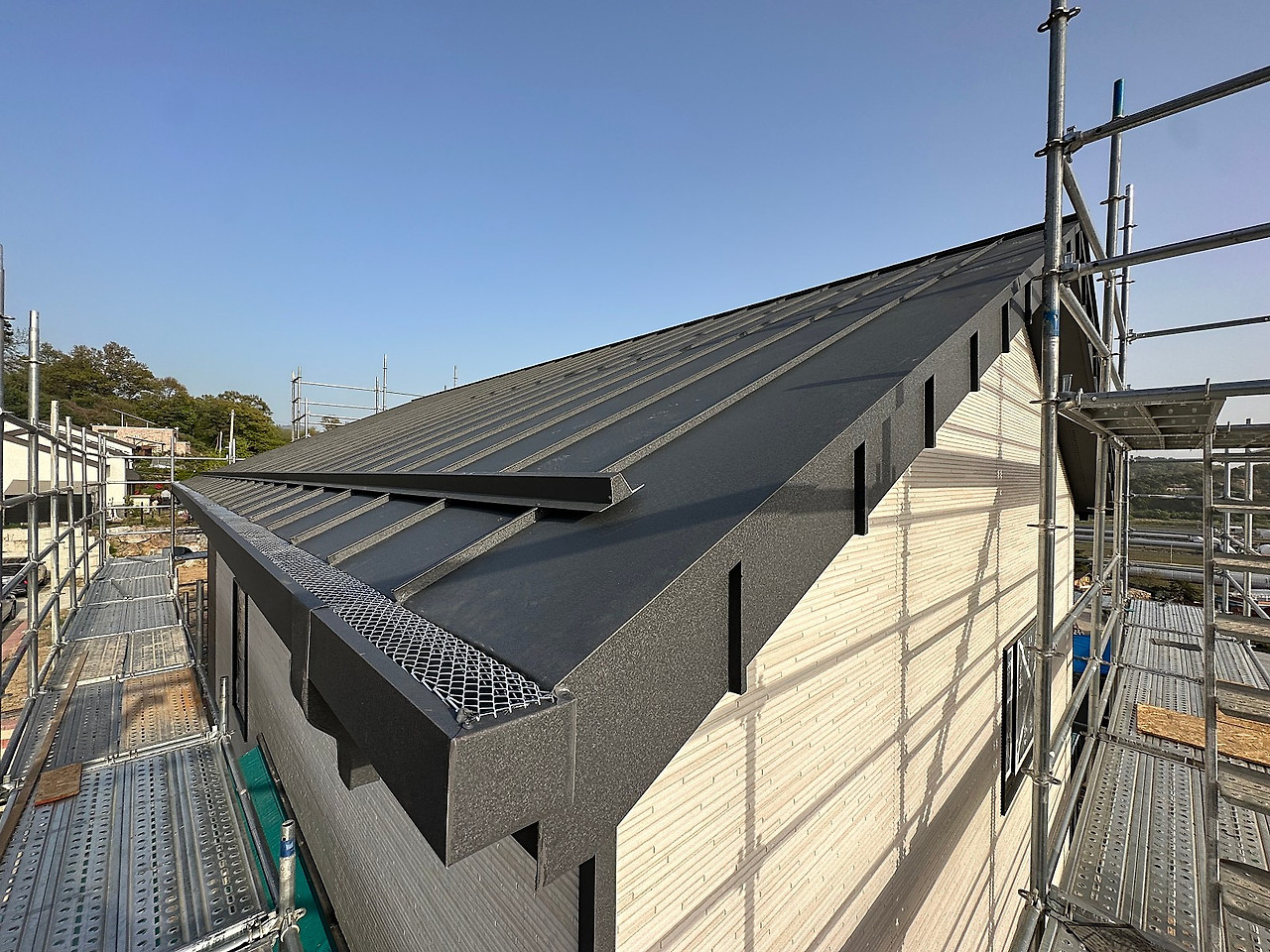

지붕 징크 마감작업이 진행되기 때문에 최대한 안전하고 신속하게 작업이 진행되었습니다.

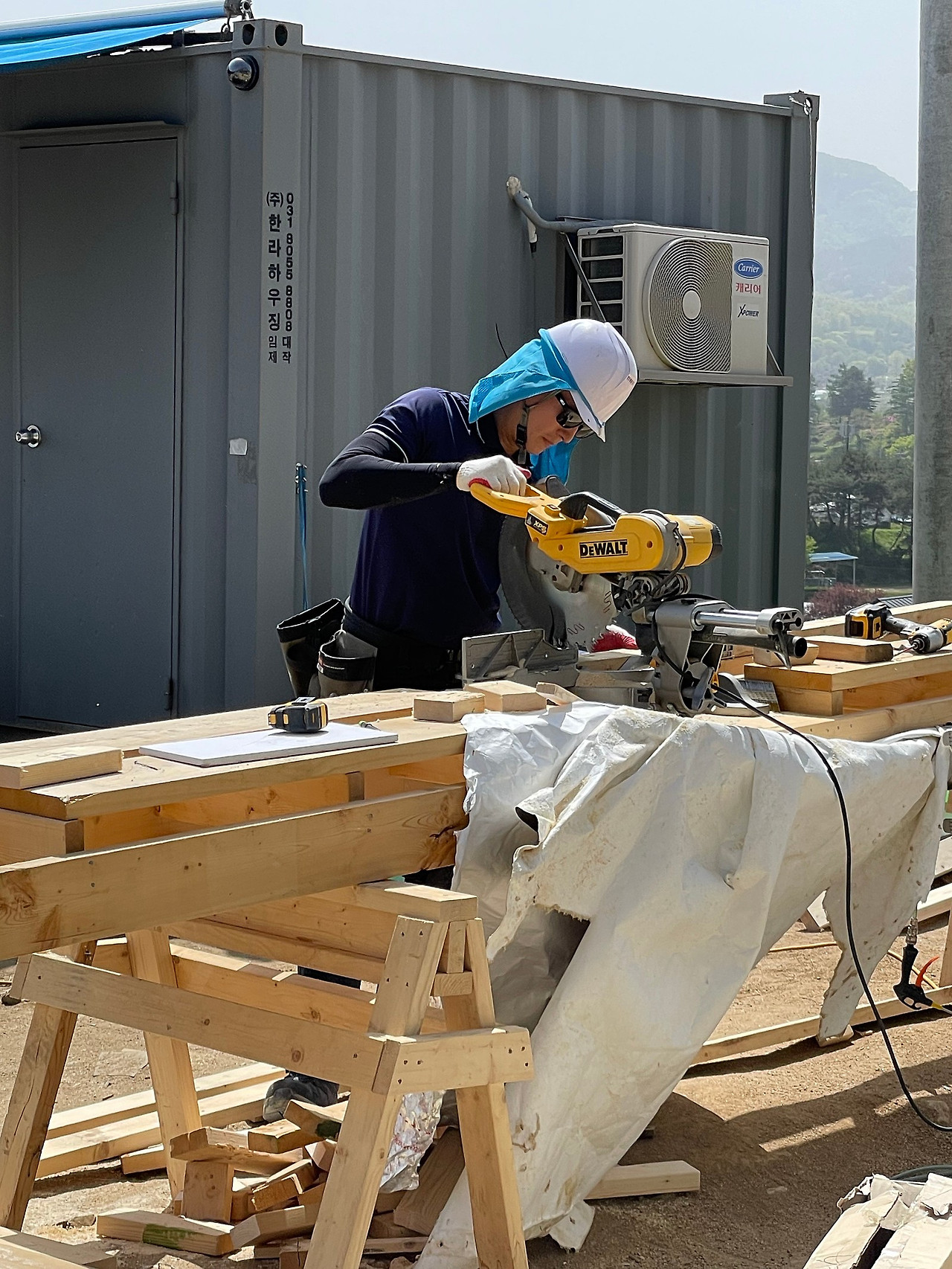

절곡기를 사용하여 징크를 쉽게 연결할수 있도록 접는 작업을 먼저 합니다.





징크가 준비되면 지붕으로 이동하여 작업이 이어집니다.

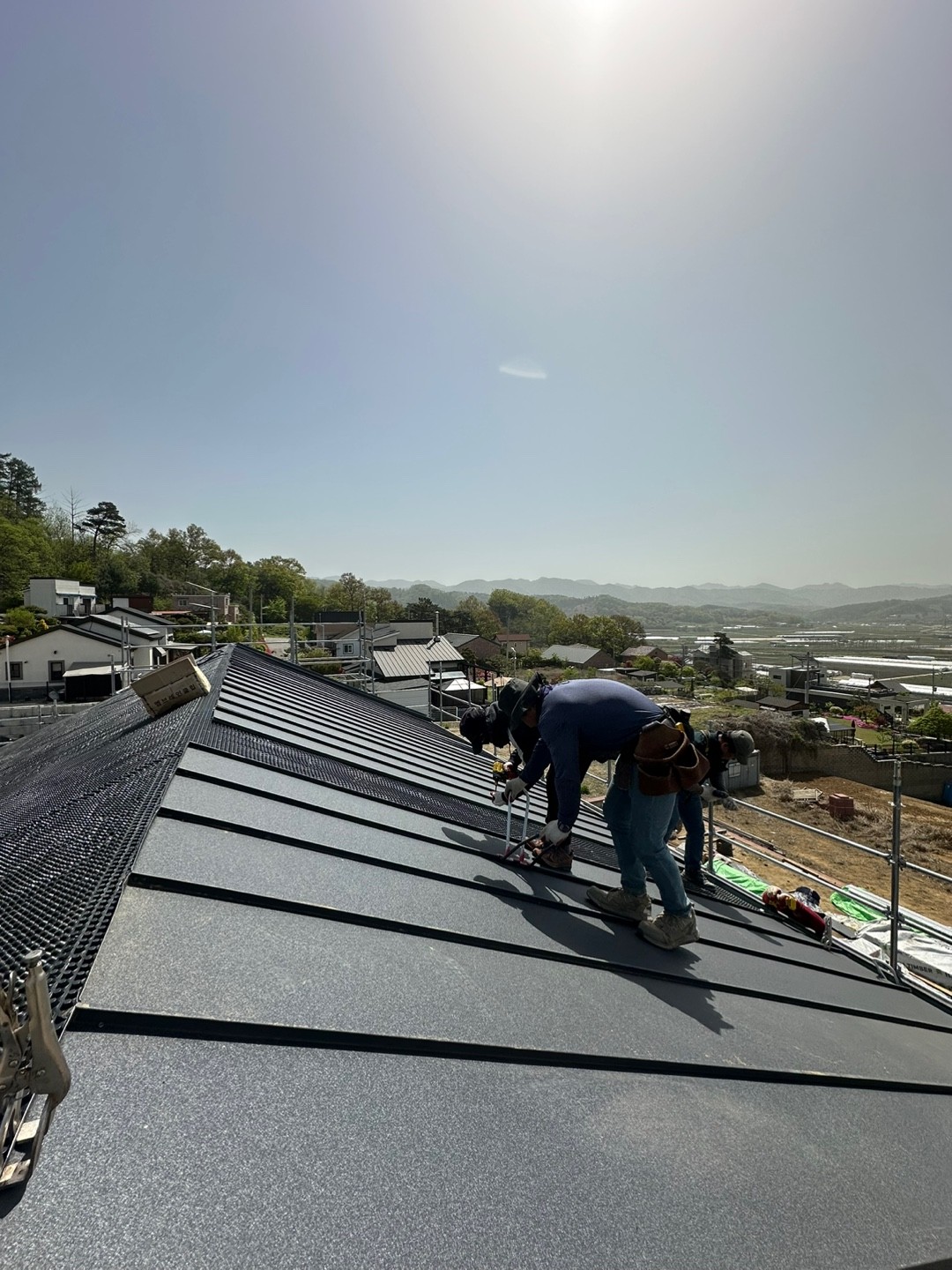

그 뒤 한장식 세로로 시공하면서 전용 도구로 징크를 서로 물려주게 됩니다.

지붕 징크 이외에도

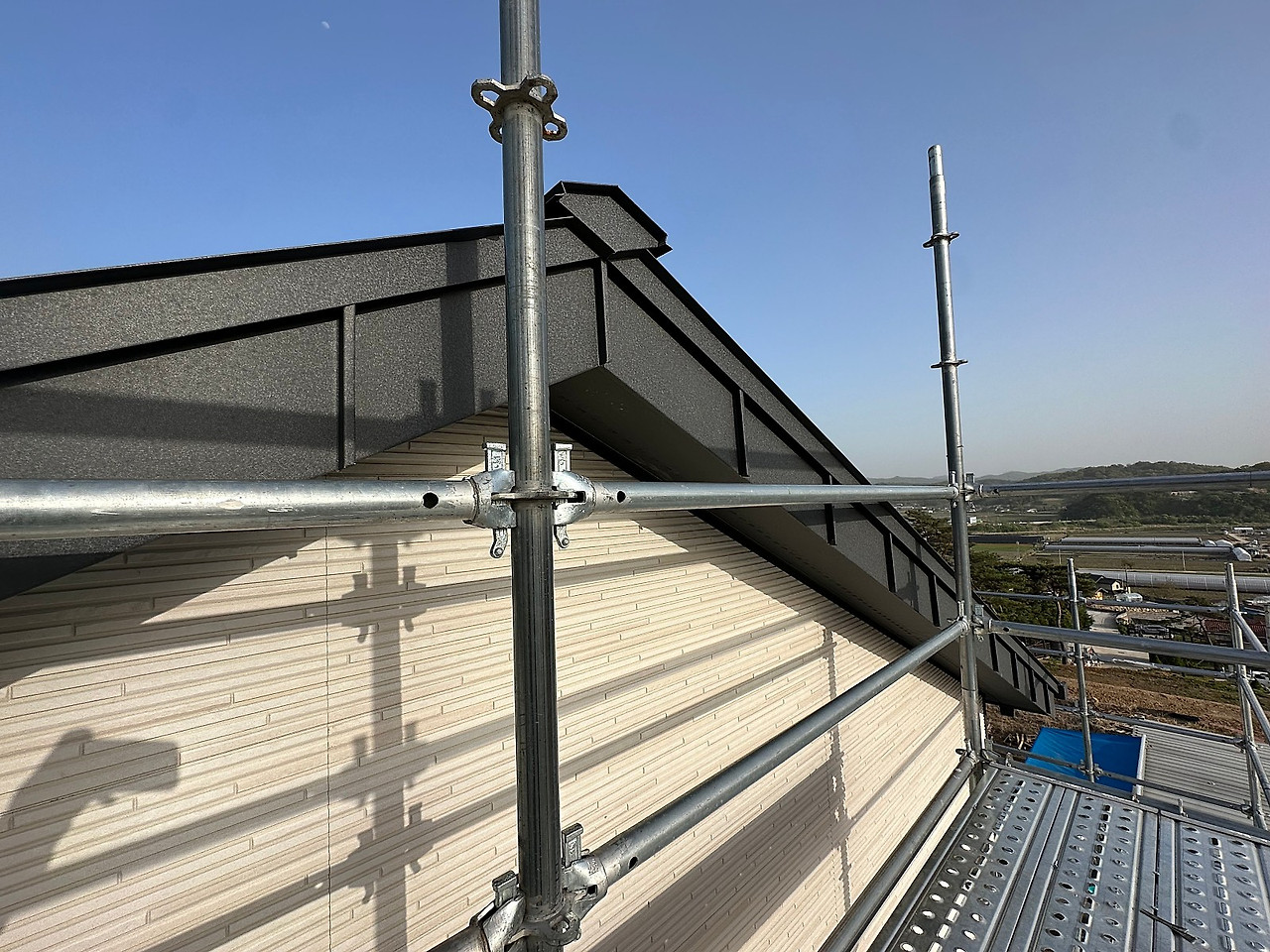

릿지 벤트, 스노우 가드, 낙엽 거름망까지 모두 시공 되었습니다.



릿지 벤트는 레인 스크린을 통해 올라온 공기가 지붕에서 머무는 것을 방지하고 용마루 위로 빠지게 해주며,



스노우 가드는 겨울철 눈이 지붕에 쌓였을때 한번에 바닥으로 떨어져 사고가 나는 것을 방지하고 천천히 녹아

물받이로 유입되도록 해주는 장치입니다.

낙엽거름망은 물받이로 낙엽이 떨어져 막히는 것을 방지하고 원할한 배수를 목적으로 시공이 됩니다.

2층에서는 도어틀이 작업이 진행되었습니다.



문틀은 보기에는 개구부에 틀만 설치하면 되는게 아닌가 할 수도 있지만

굉장히 섬새한 작업입니다.

만약 약간의 기울기만 생겨도 문을 설치하였을때 저절로 닫힐 수 있거나 문이 제대로 닫히지 않을 수 있습니다.

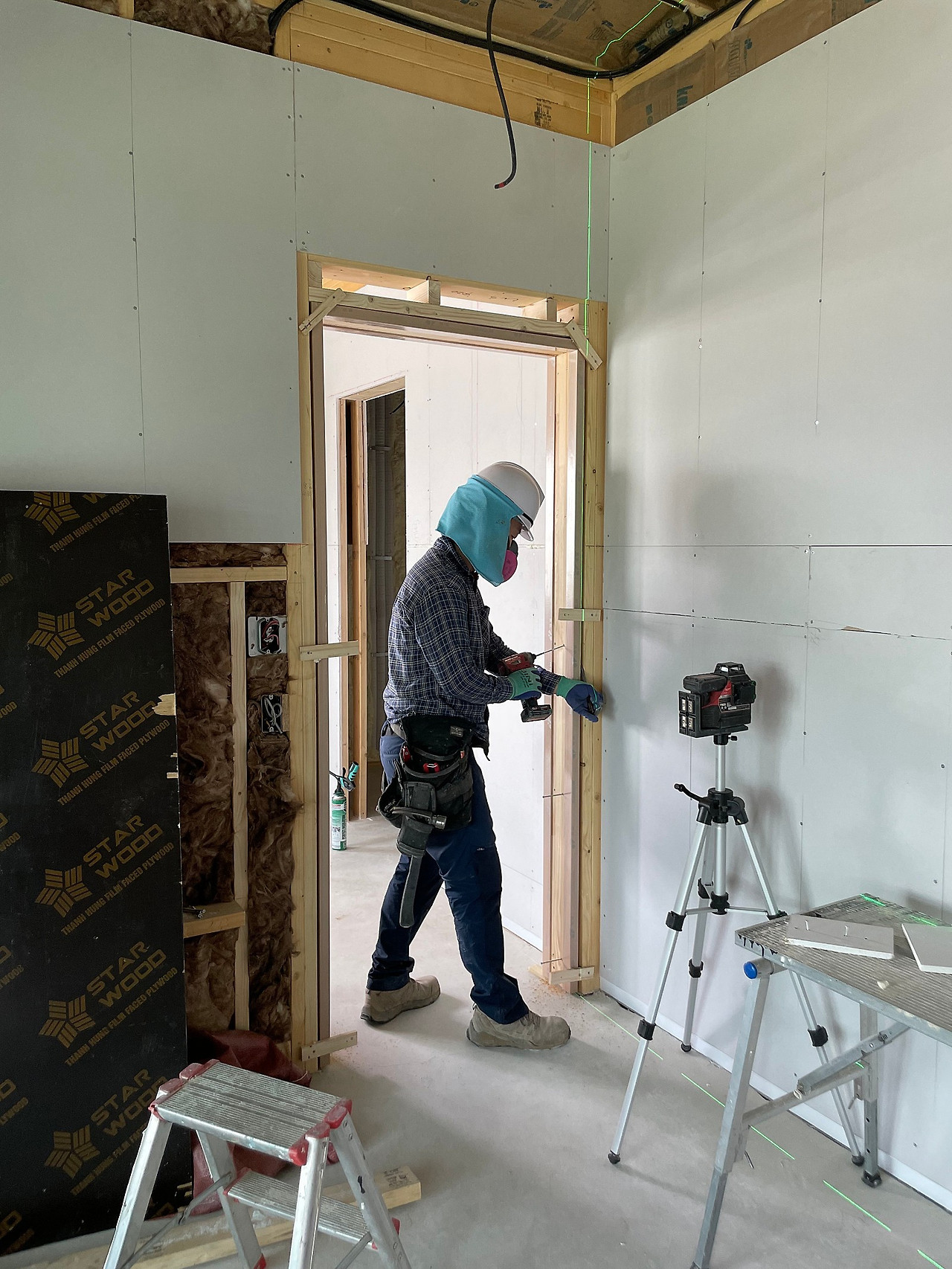

그렇기에 레이져 레벨기를 이용하여 정확한 수직을 확인하고 조금의 오차도 생기지 않게 작업이 진행됩니다.

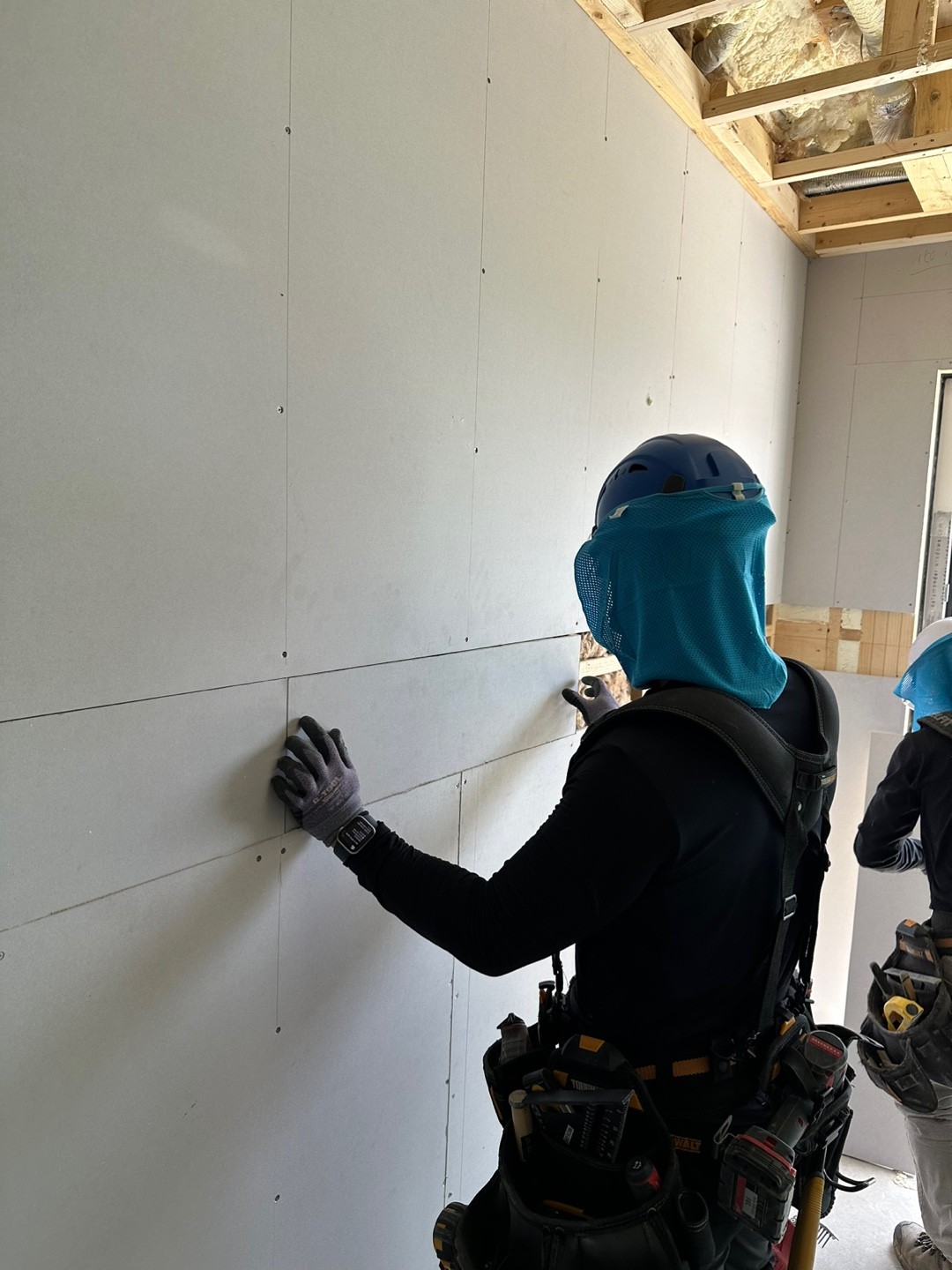

석고보드 작업도 진행되고 있습니다.

오늘은 계단실과 현관 위주로 작업이 진행되었습니다.

선행작업이 되야할 곳을 제외하고는 90%이상 완료가 되었습니다.

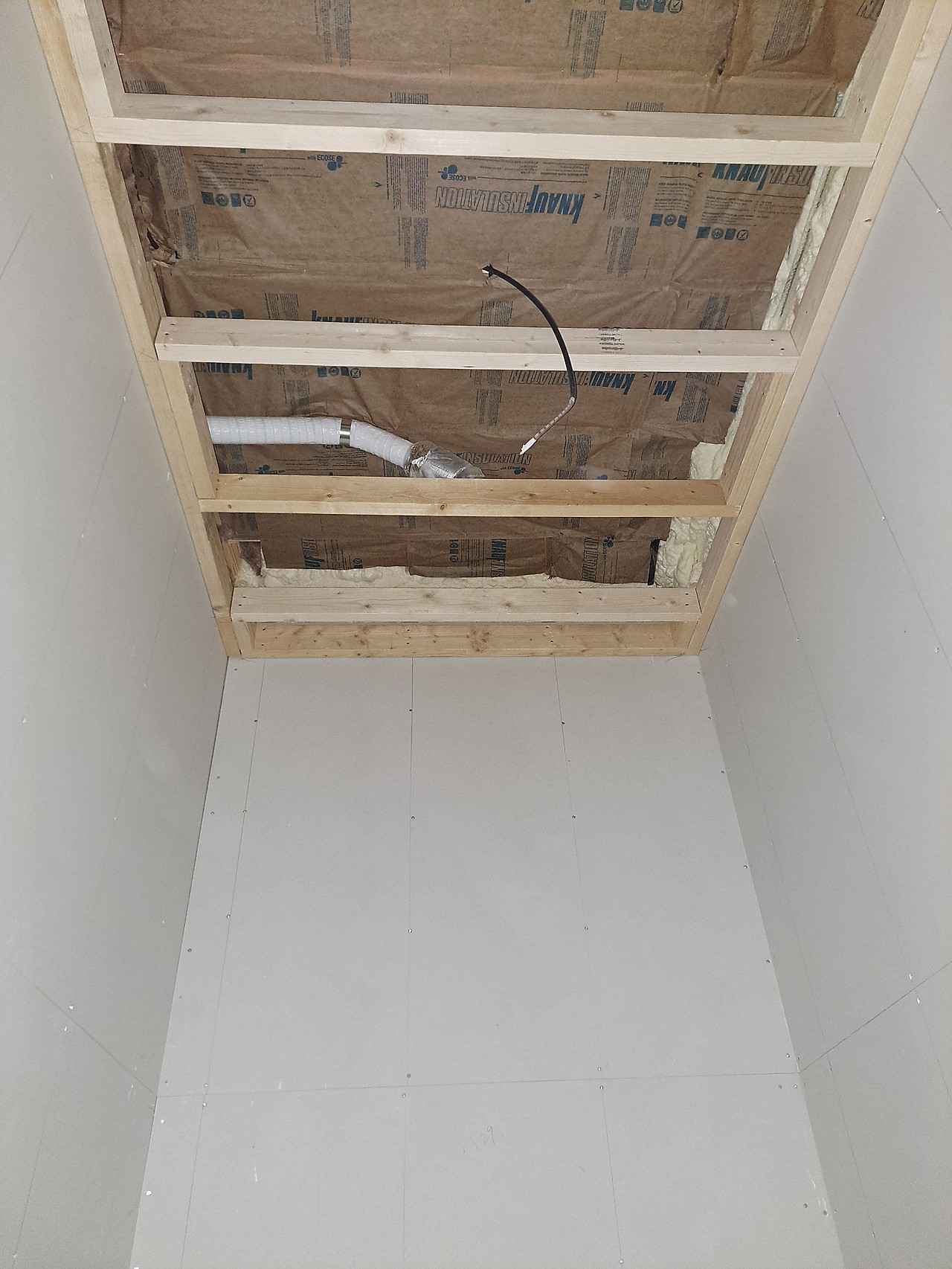

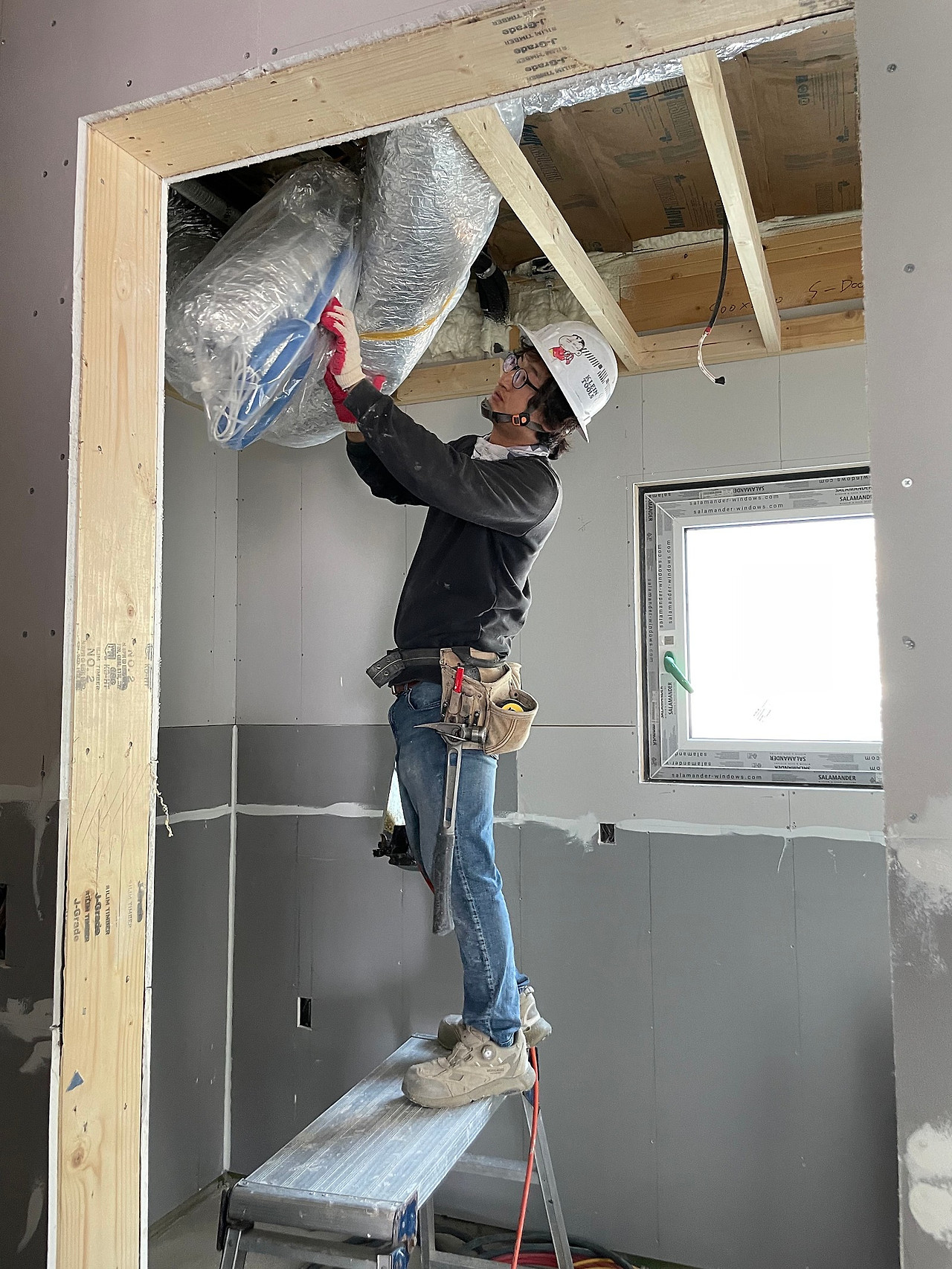

1층 다운실링 작업도 진행되었습니다.

오랜만에 목재 재단하면서 목재향을 맡으니 골조때 생각도 나고 어느덧 이렇게 공사가 진행되었구나 하는

생각도 잠시나마 할 수 있었습니다.

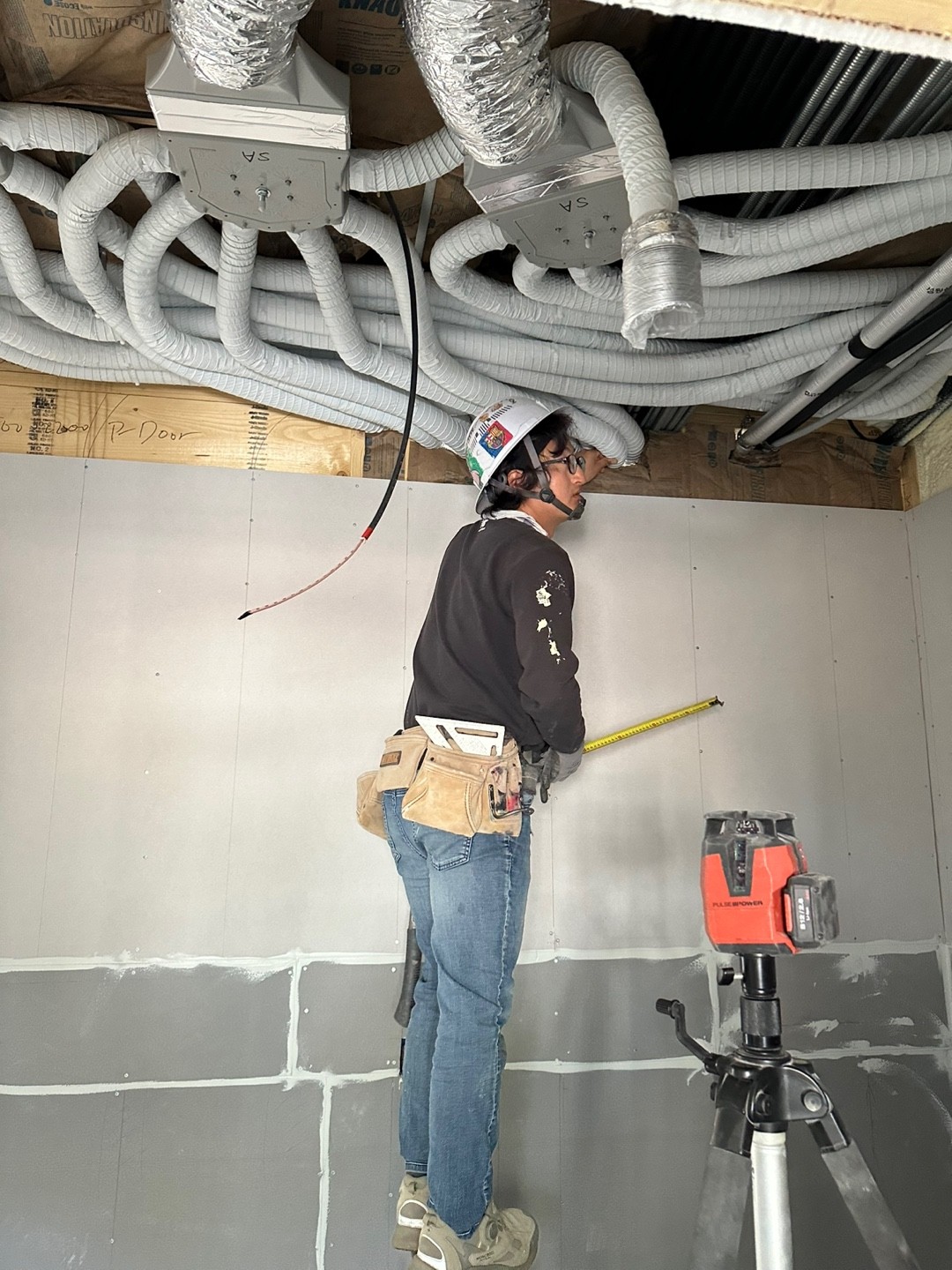

1층 다운실링 작업 완료 및 진행 모습



골조 작업은 하루의 작업 결과가 눈에 띄게 나타나지만

실내 작업은 아무래도 결과가 쉽게 눈에 들어오지는 않습니다.

하지만 진행이 점점 완료가 됨에 따라 굴직한 것들이 눈에 들어오기 시작하고

그러다 보면 공사가 마무리가 되게 됩니다.

오늘도 그 굴직한 작업을 위해 힘써주신 팀원분들 수고하셨습니다.

편안한 밤 되시기 바랍니다.

https://youtu.be/_8x-_PVq_A0?si=7oh84Wsmox04vmLJ





'목조주택 시공현장 > 2403 청주상당 52평' 카테고리의 다른 글

240426 (금) [청주 상당] 40일차 타일 시공 작업, 석고보드 작업, MDF 합판 작업, 퍼티 시공 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (17) 2024.04.26
240425 (목) [청주 상당] 39일차 도어 시공 작업, 시스템 비계 철거 작업, 타일 시공 작업, 석고보드 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (17) 2024.04.26
240424 (수) [청주 상당] 38일차 다운실링 작업, 도어 시공 작업, 타일 시공 작업, 석고보드 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (22) 2024.04.25
240423 (월) [청주 상당] 37일차 2층 다운실링, 기단부 단열 작업, 실리콘 작업, 도어 시공 후속 작업, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (27) 2024.04.24
240422 (월) [청주 상당] 36일차 도막 방수 시공, 다운실링, 도어 시공, 실리콘 및 터치업 페인팅 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (15) 2024.04.22
240417 (수) [청주 상당] 33일차 - 1, 2층 석고보드 작업, 1층 다운실링 작업, 지붕 징크 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (14) 2024.04.19
240416 (화) [청주 상당] 32일차 - 1, 2층 석고보드 작업, 마이너스 걸레받이 작업, 지붕 징크 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (15) 2024.04.17
240415 (월) [청주 상당] 31일차 - 1, 2층 석고보드 작업, 마이너스 걸레받이 작업, 지붕 징크 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.04.15
240413 (토) [청주 상당] 30일차 - 욕실,주방 덴스쉴드/석고보드 작업, 2층 포치 세라믹 사이딩 퓨제 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (26) 2024.04.14
240412 (금) [청주 상당] 29일차 - 욕실 투습방수지, 방수석고, 실리콘 작업, 2층 포치 세라믹 사이딩 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (13) 2024.04.12

댓글
