날씨: 비, 맑음
-금일 근무자
팀 장 : 이상민 (7시간)
팀 원 : 정태영 (7시간), 문병선 (7시간), 노채헌 (7시간), 이경용 (7시간)
금일품수 (누계) : 4.375품 (총 102.125 품)
금일 작업 현황
- 메탈라스 시공
- 기단부 단열 시공
- 현관문 시공
다음 예정 작업

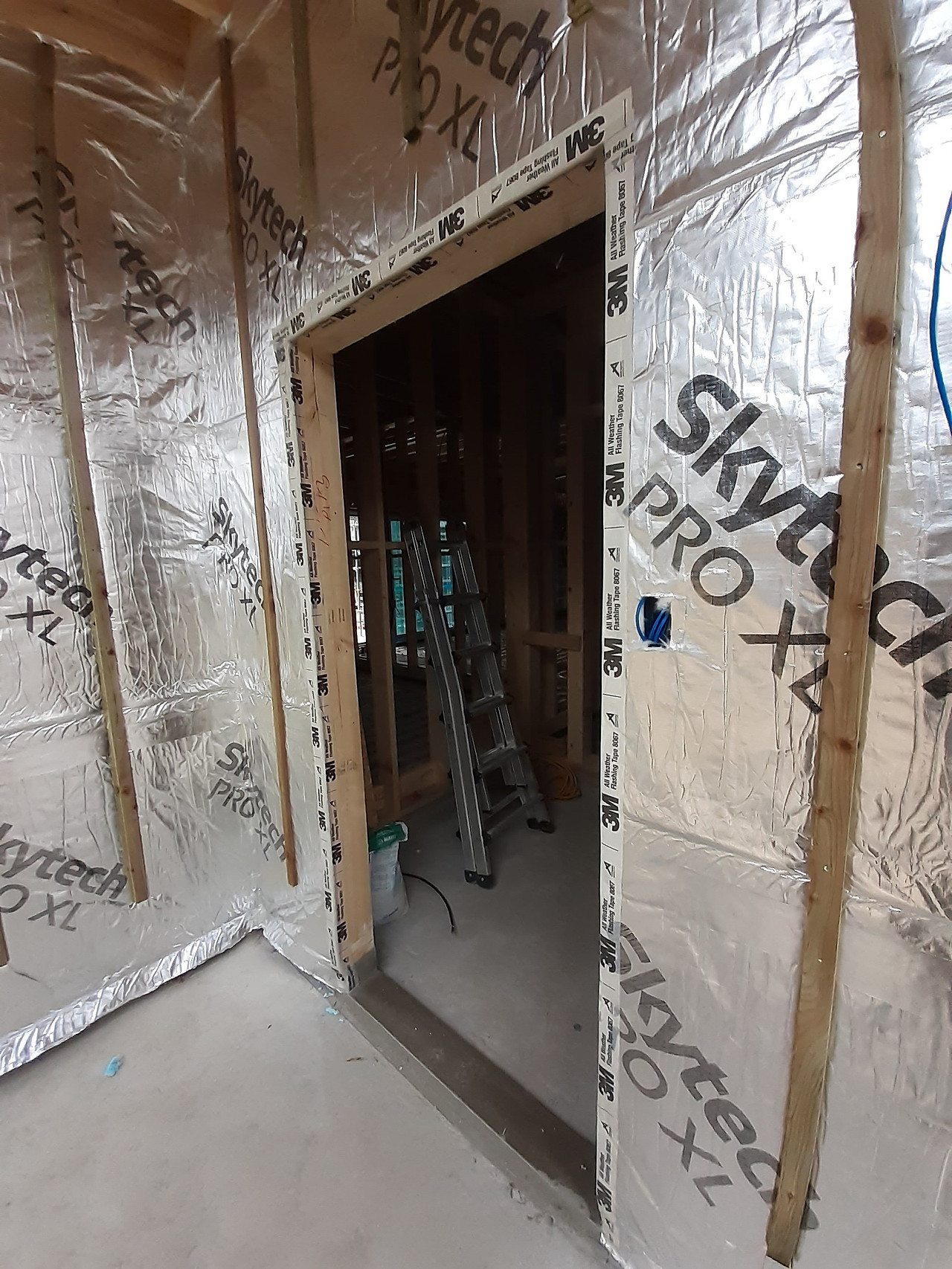

- 내부 목작업
가평 읍내리 21일차
안녕하세요. 가평 읍내리에서 21일차 일정을 시작합니다!
오전에 비가 살짝 내렸지만 다행히 내부 작업부터 진행하여 일정에 차질없이 진행할 수 있었습니다 ㅎㅎ
오늘도 출발하시죠~!

먼저 어제에 이어서 2층 메탈라스 시공을 진행하였습니다.

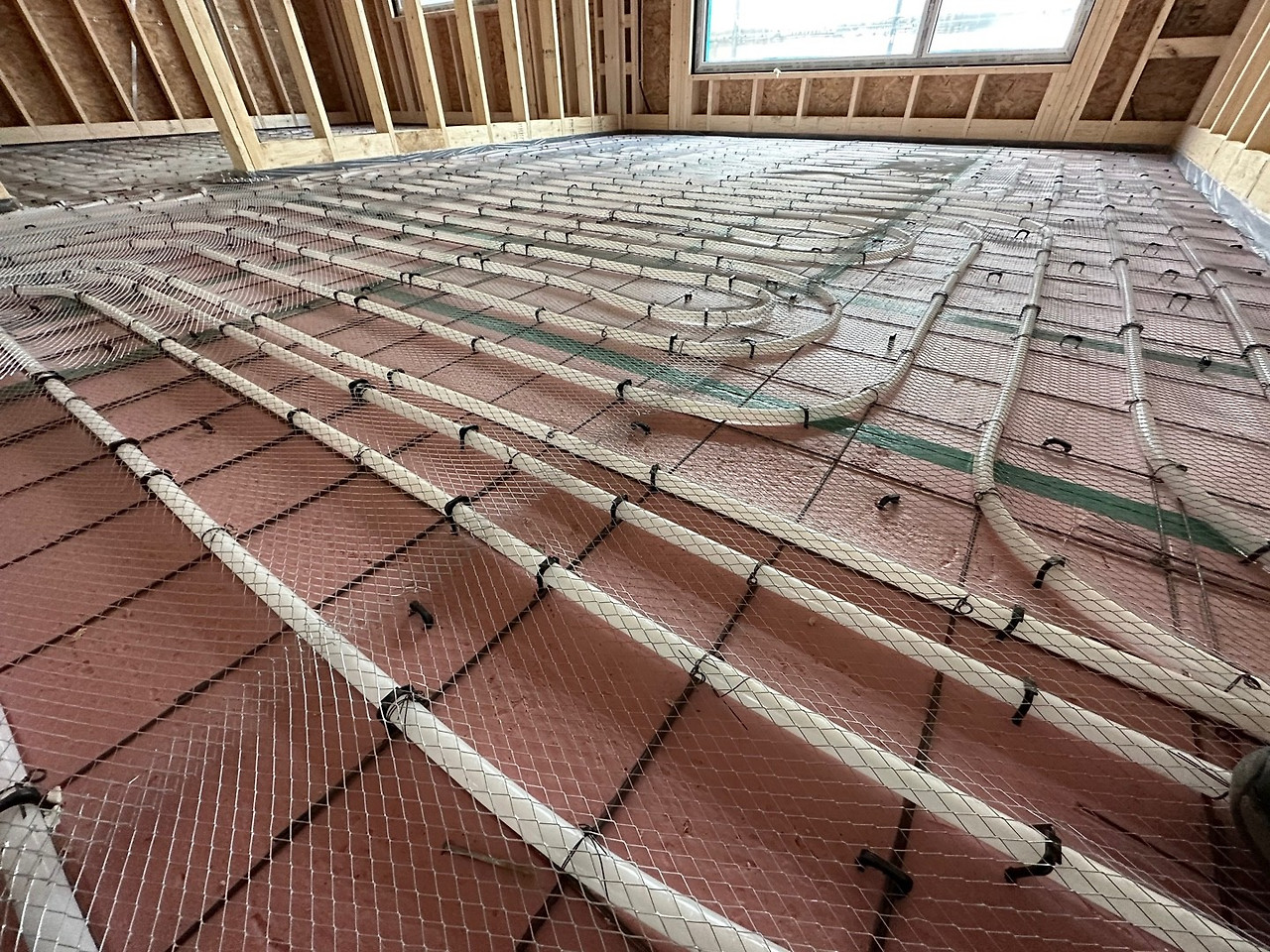

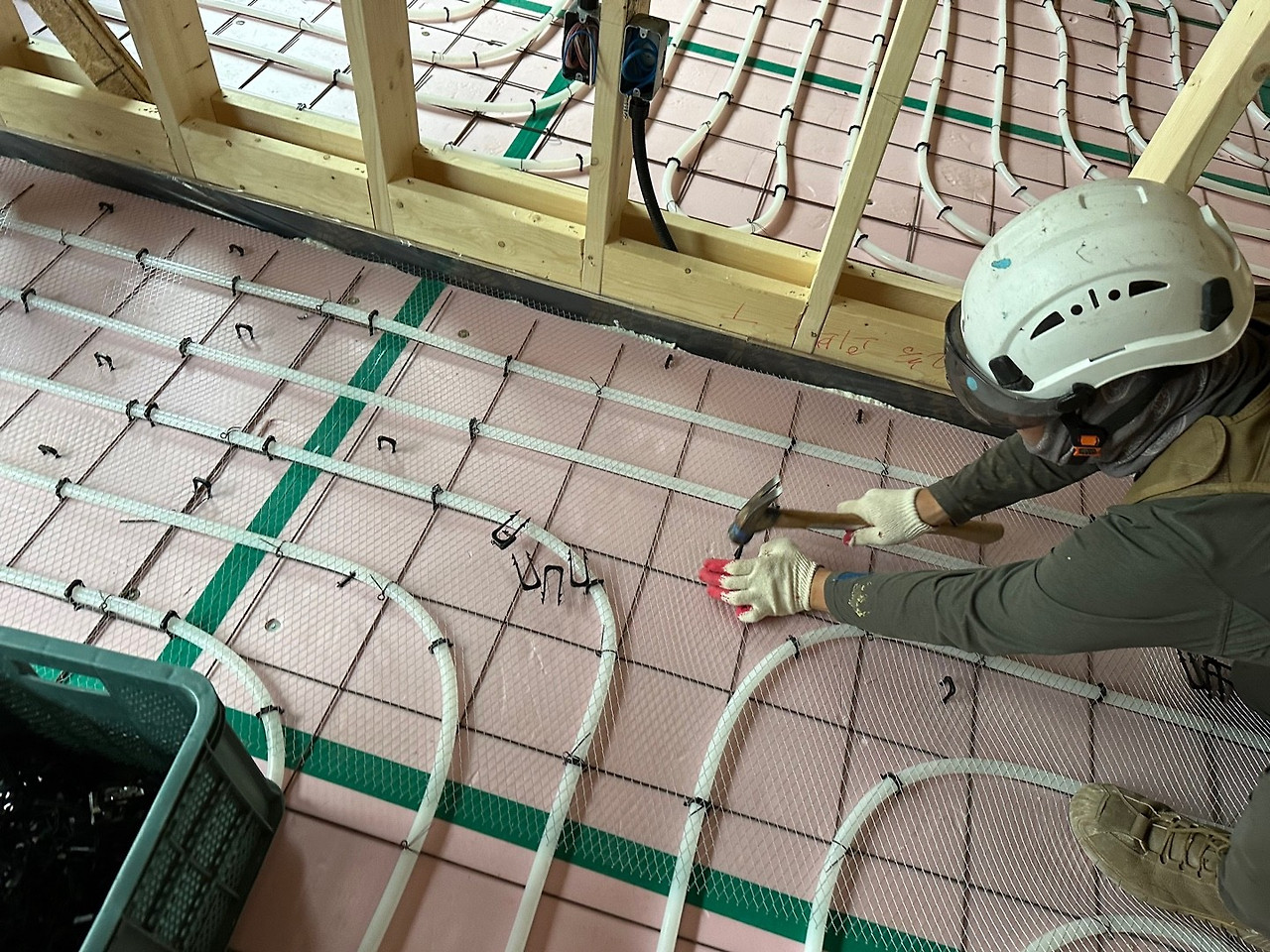

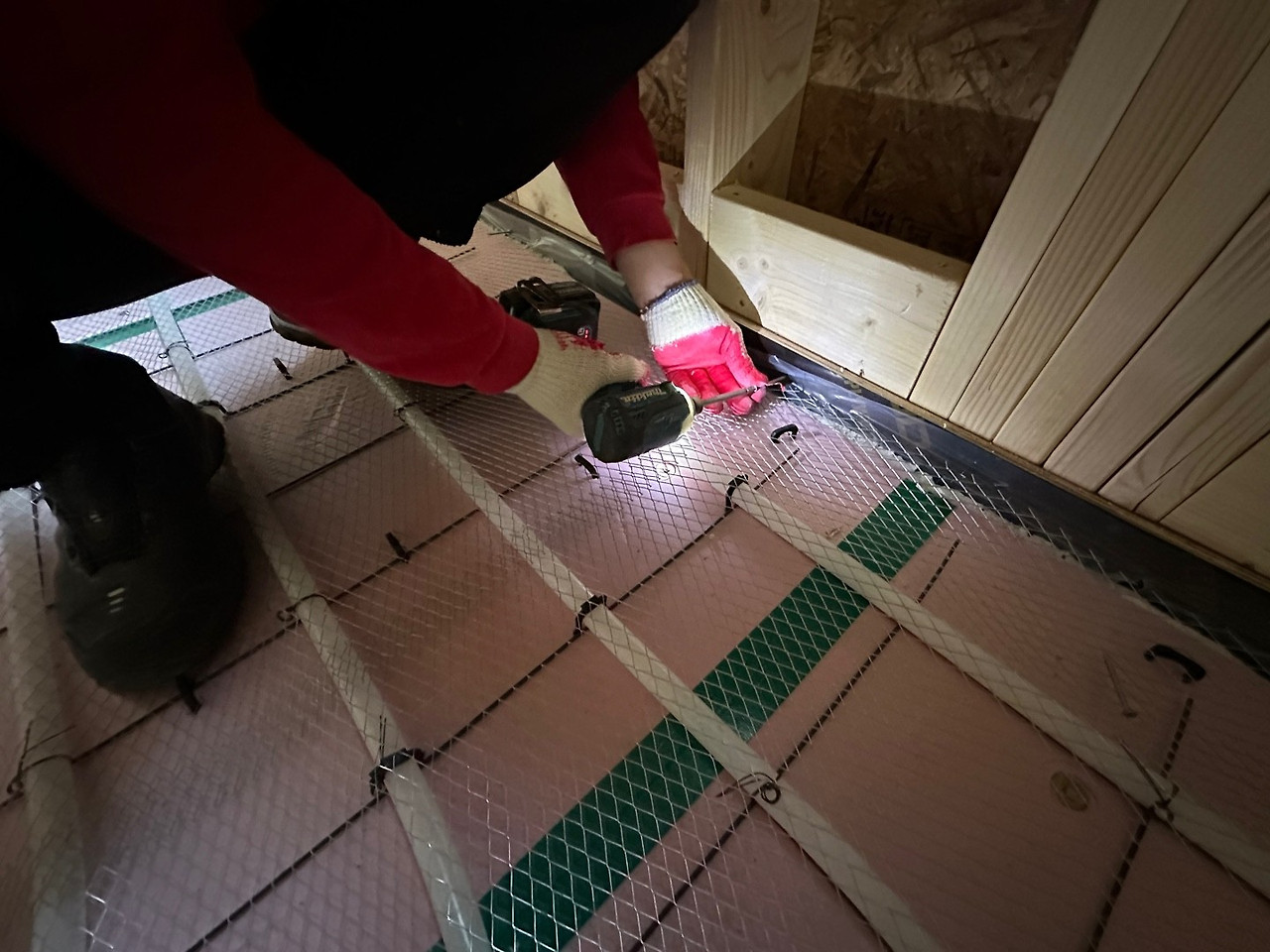

U핀 시공중인 모습

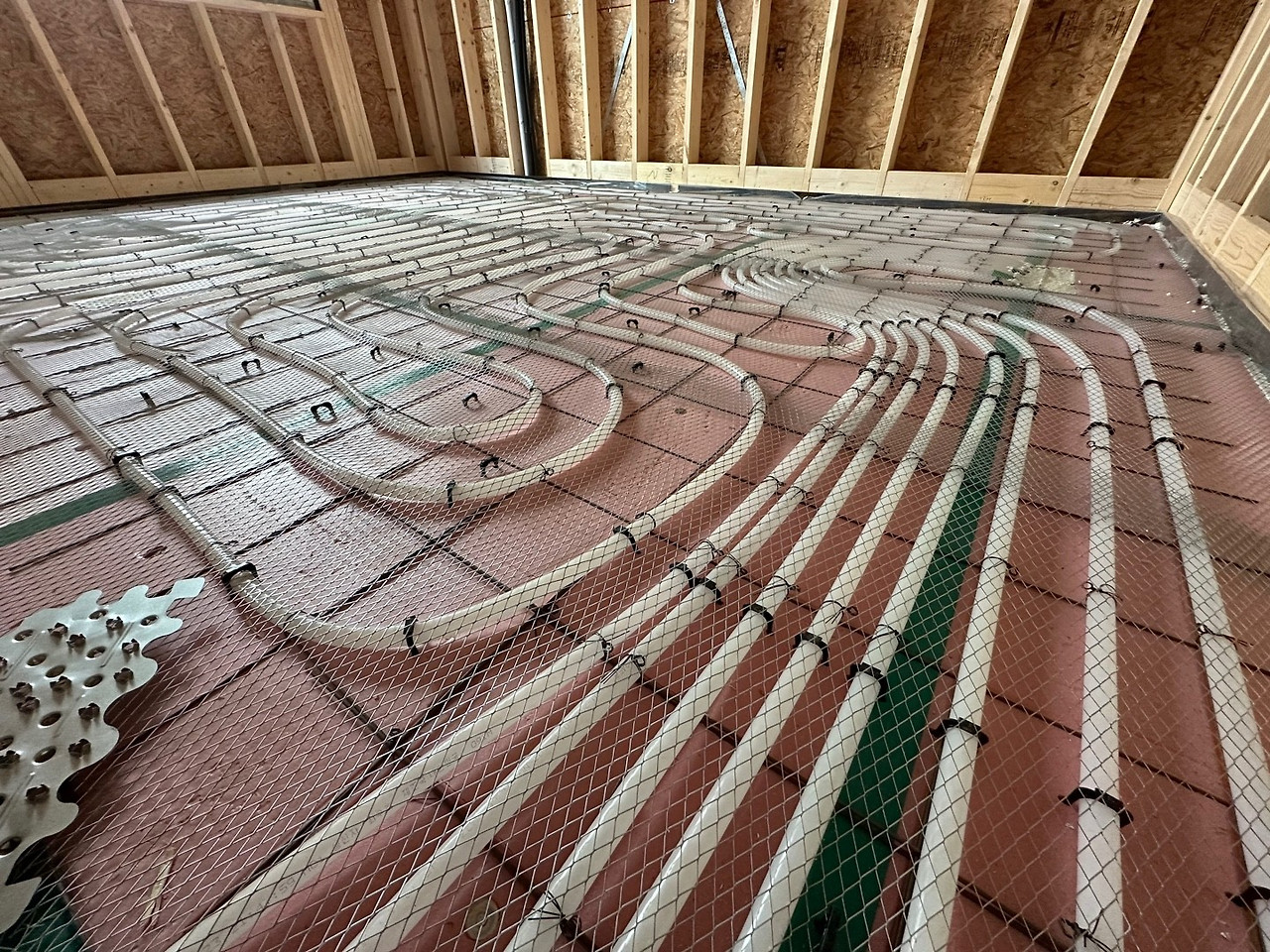

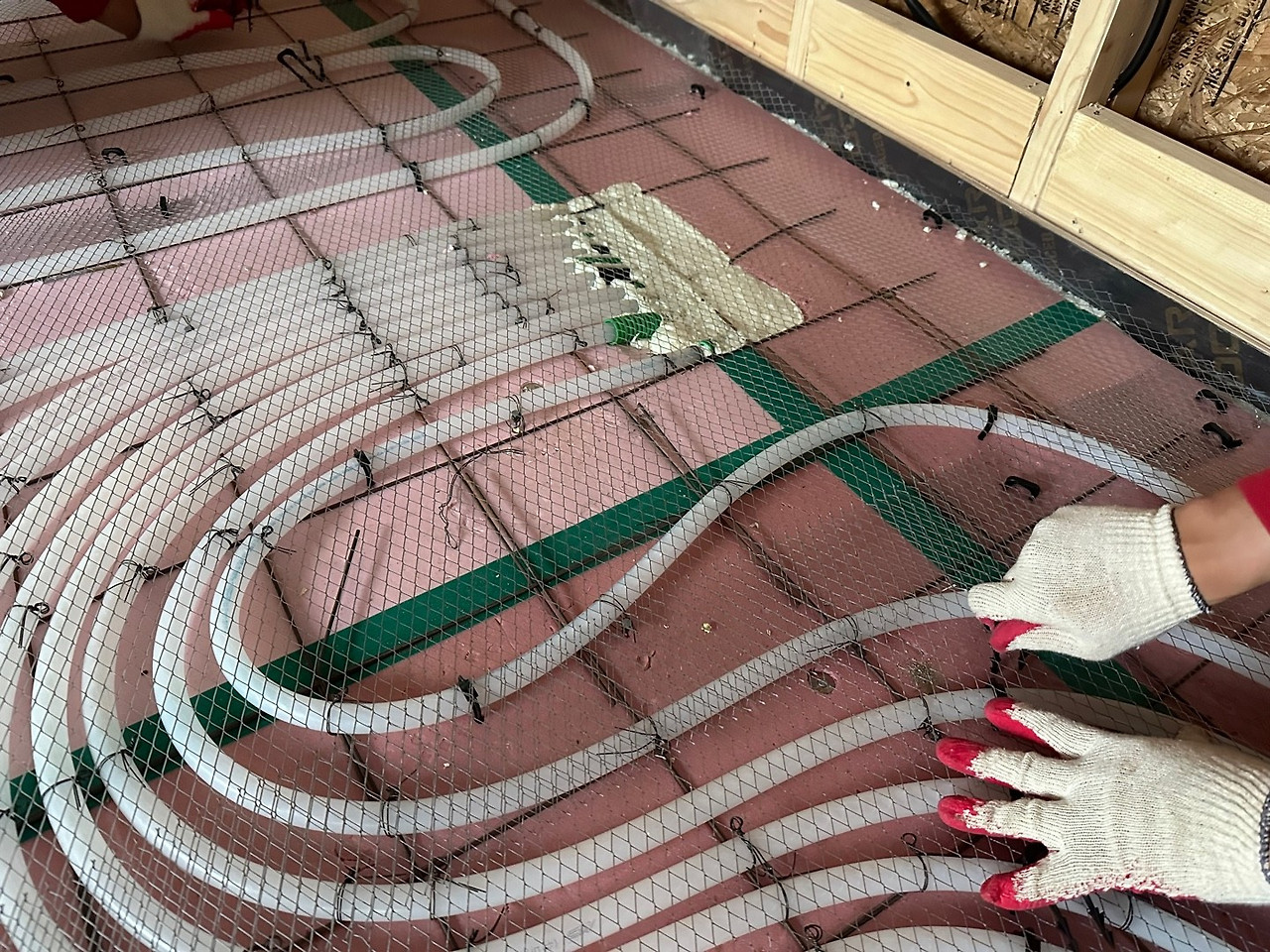

U핀 시공이 완료된 후 메탈라스 망 가장 자리에 피스를 고정시켜 메탈라스가 뜨는 현상을 방지해줍니다.

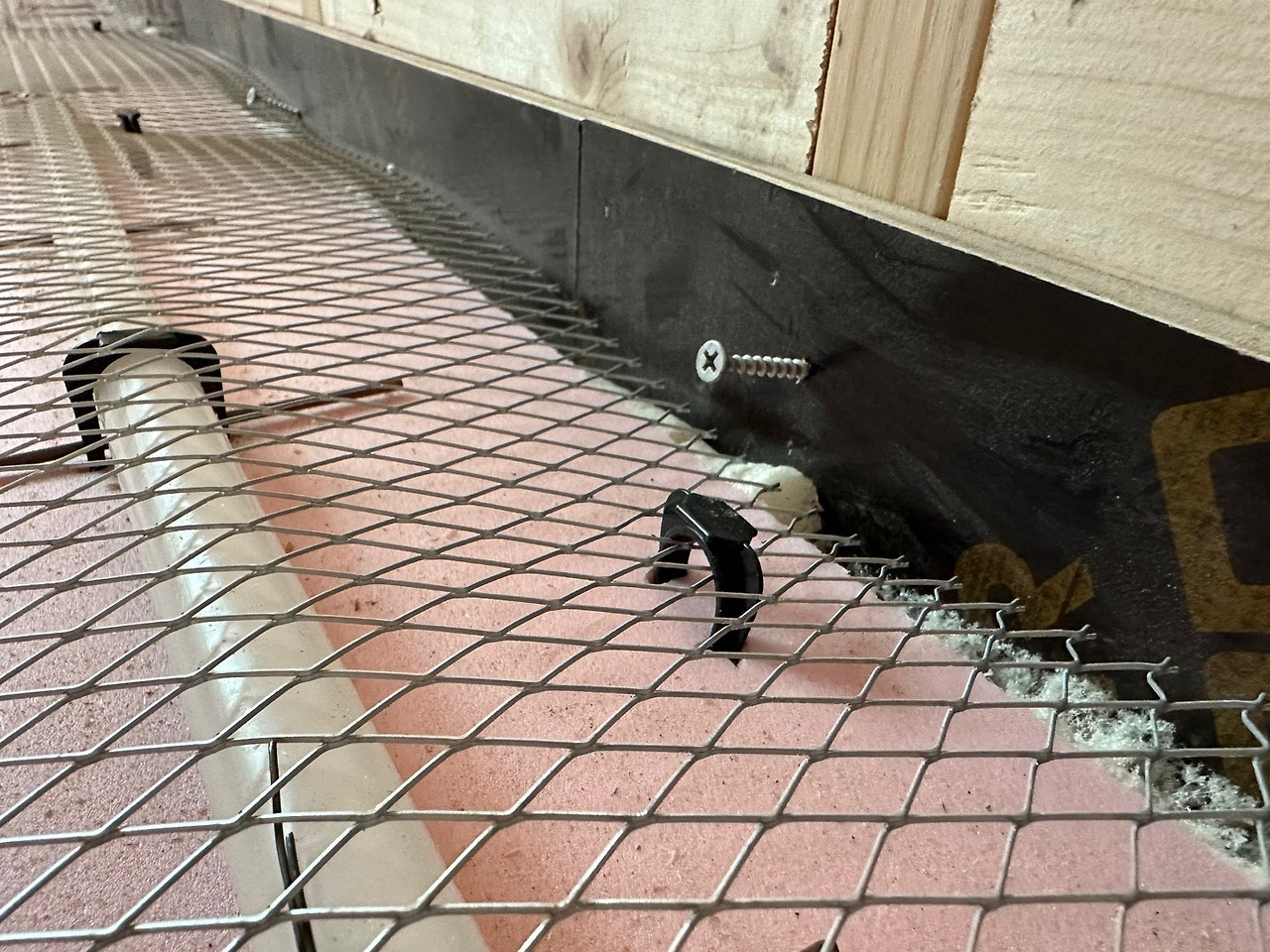

아웃코너에 크랙제로 철물 시공도 진행하였습니다.
크랙제로 철물은 시공부위의 크랙발생 가능성을 최소화 시켜주는 철물입니다.

이로써 방통 사전작업은 완료가 되었습니다~~

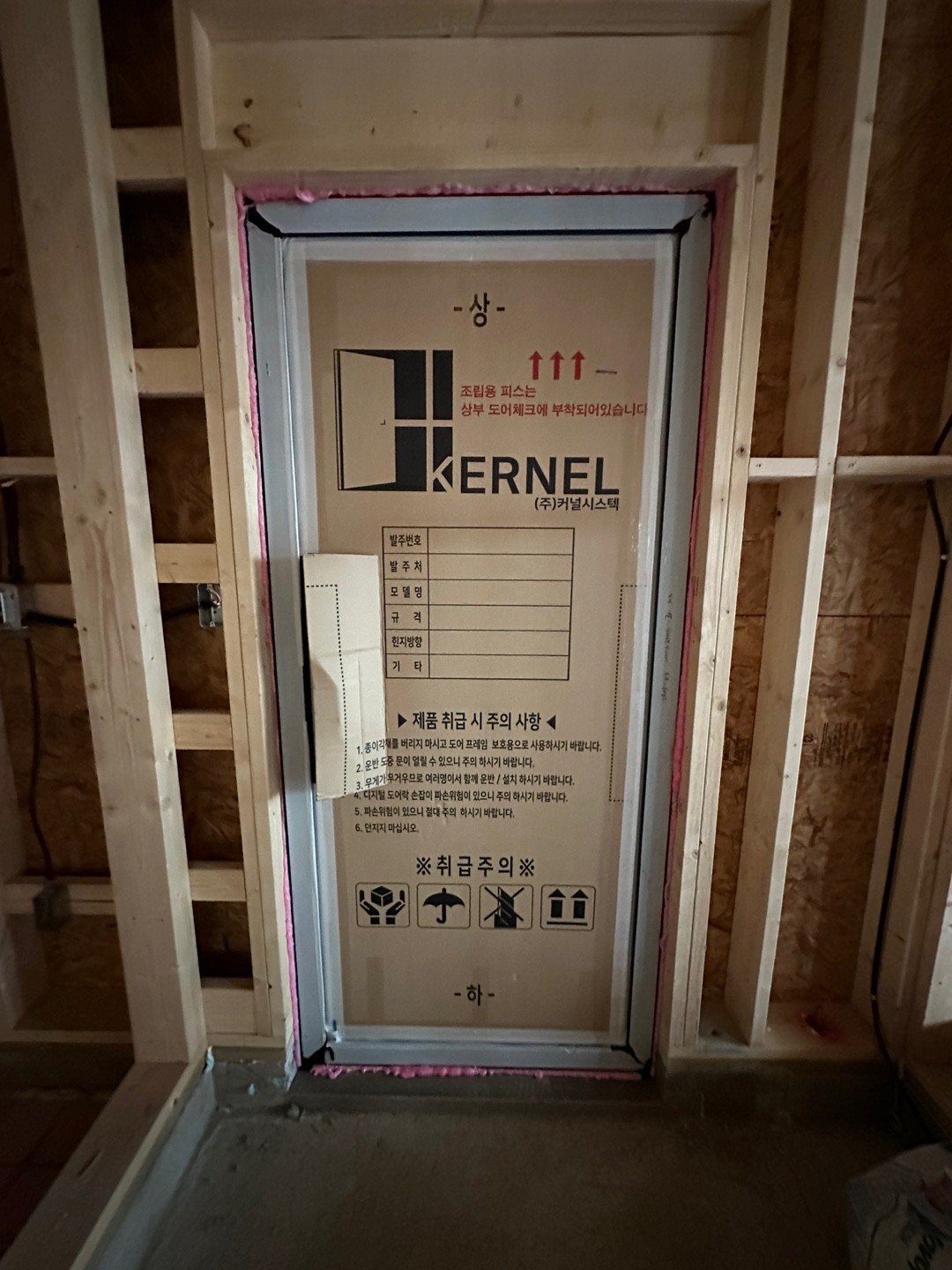

한편 현관문 시공도 이루어졌는데요.

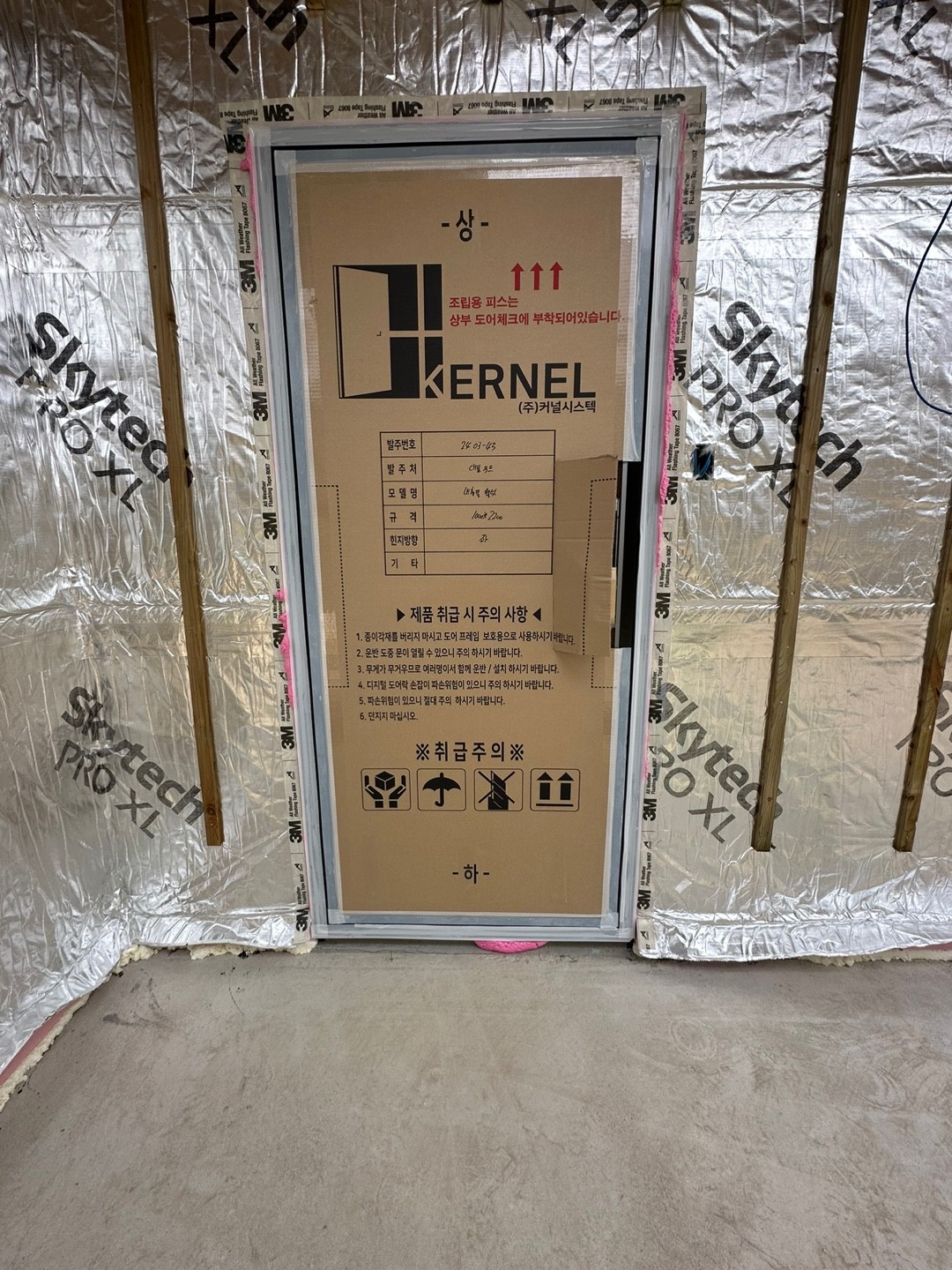

수평 몰탈 양생이 잘되었네요.
테두리에 3M 기밀 방수 테이핑 작업도 진행하였습니다.

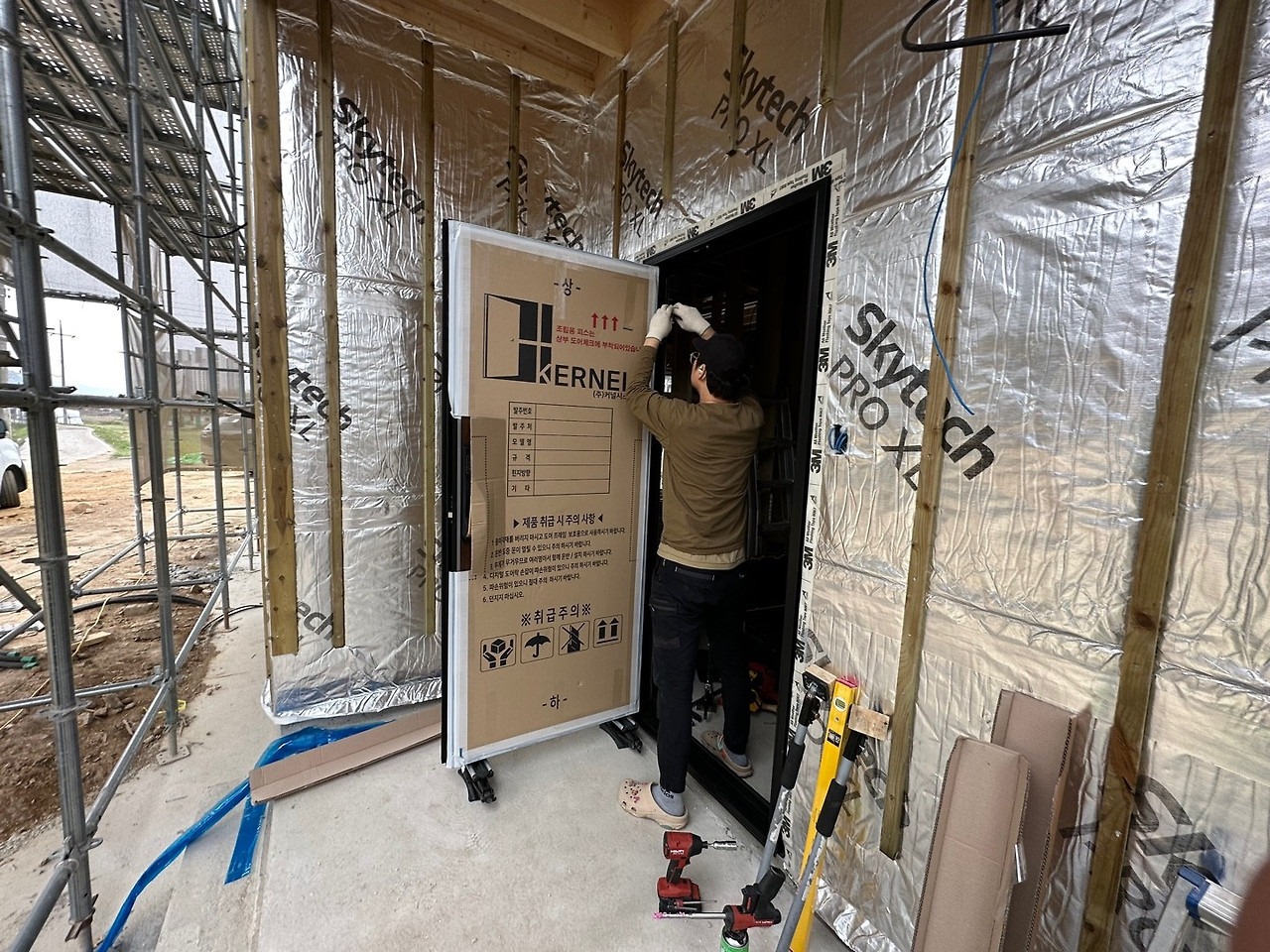

그 후 현관문 시공이 이루어집니다~

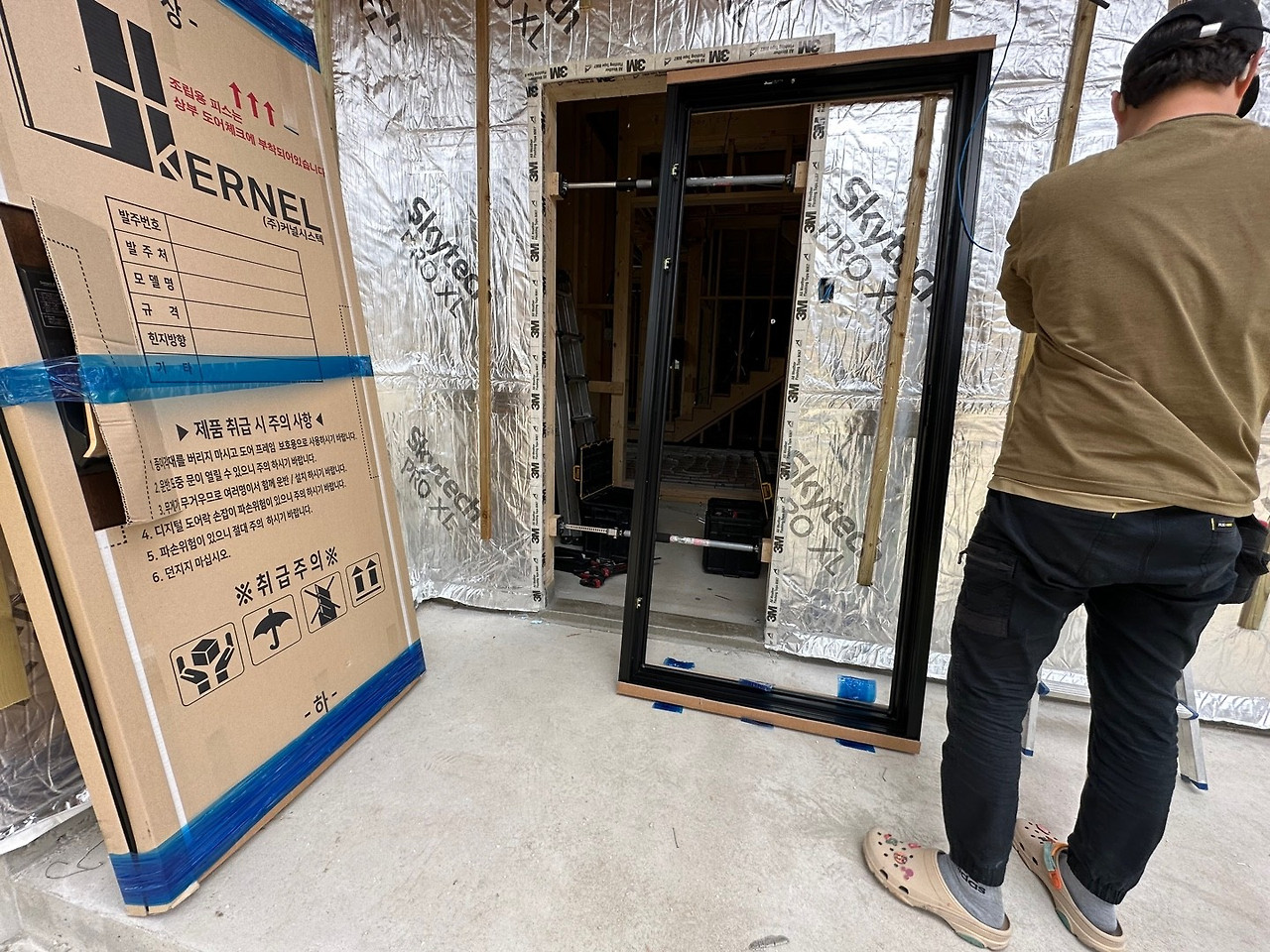

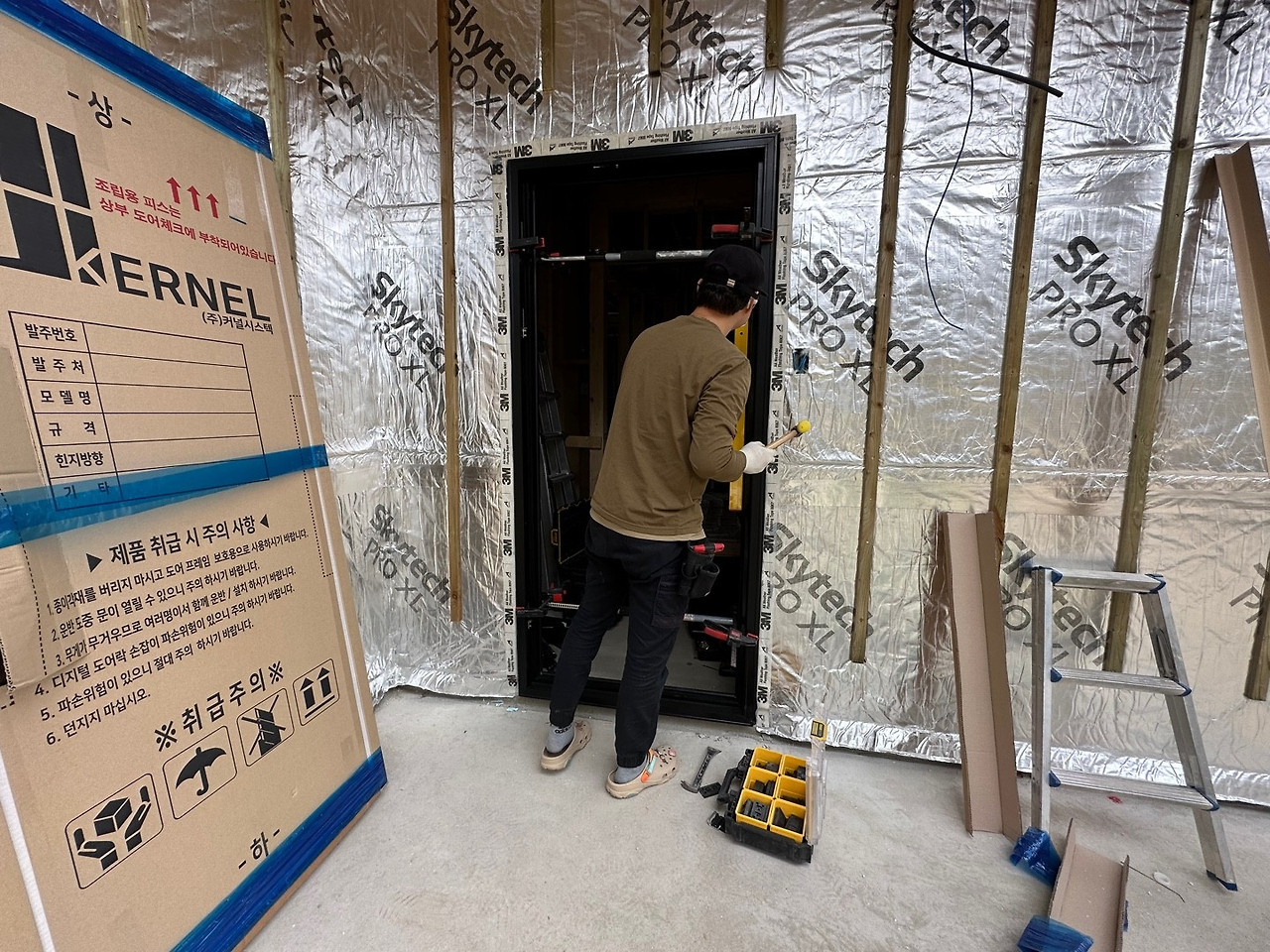

현관문 시공중인 모습

현관문 시공 완료된 모습
이제 기단부 하부 단열 시공하러 가보겠습니다.
먼저 아스팔트 프라이머 도포가 진행됩니다~
꼼꼼하게 칠해주면서~~

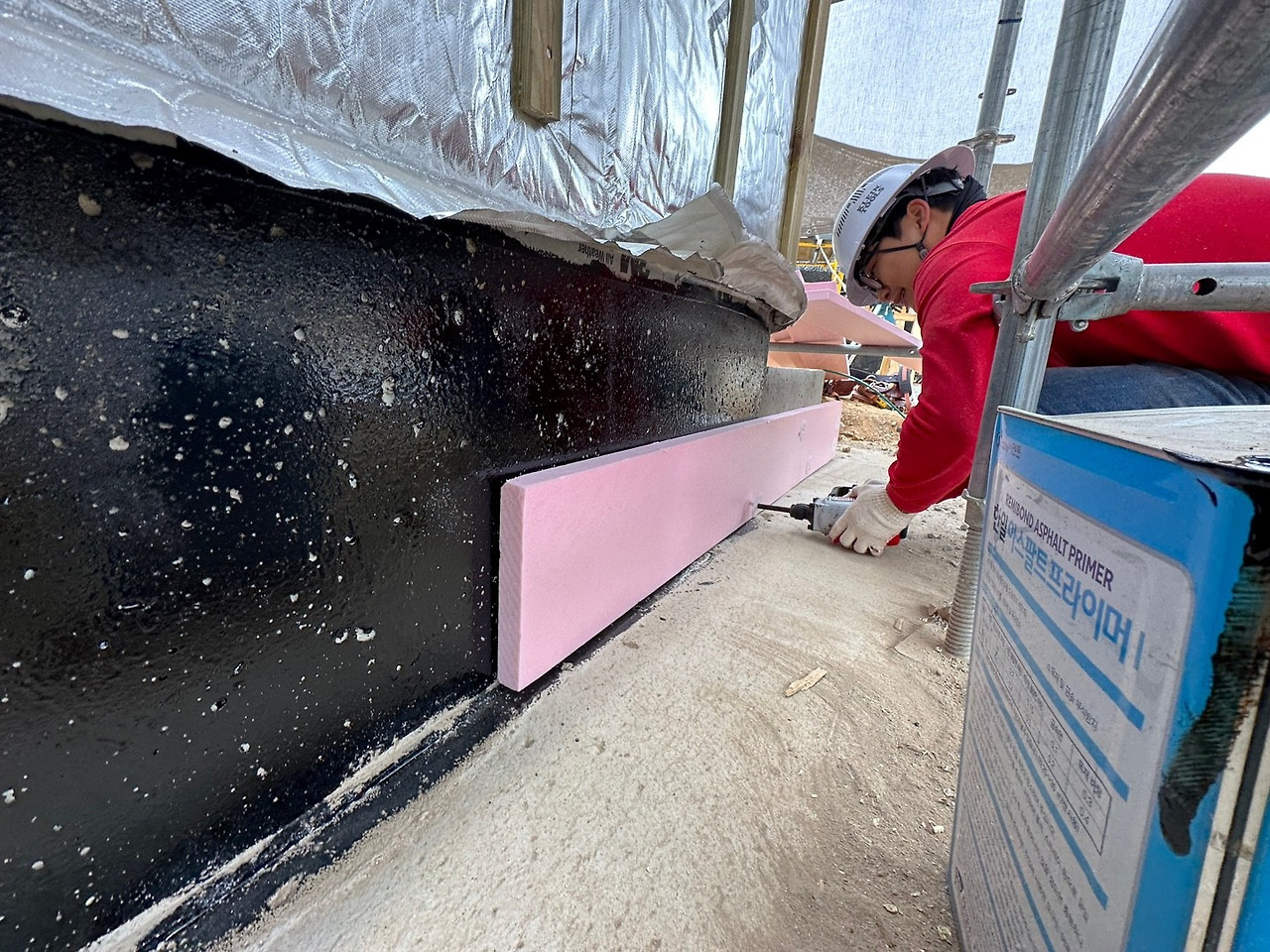

아스팔트 프라이머 도포중인 모습

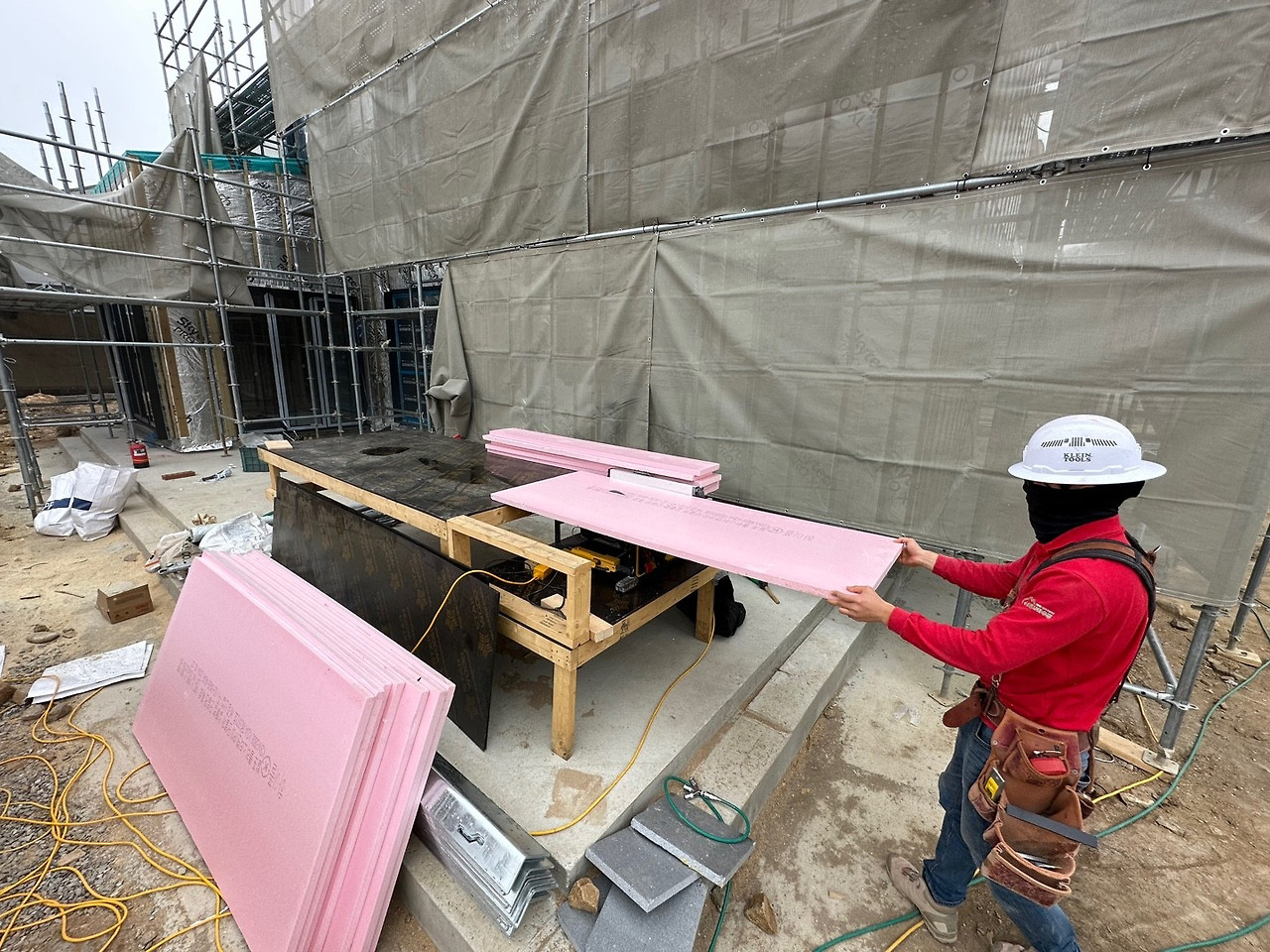

그 위에 시공할 아이소핑크도 준비해줍니다.

크기에 맞게 잘 재단 후 고정 클립으로 하나하나 고정시켜줍니다~

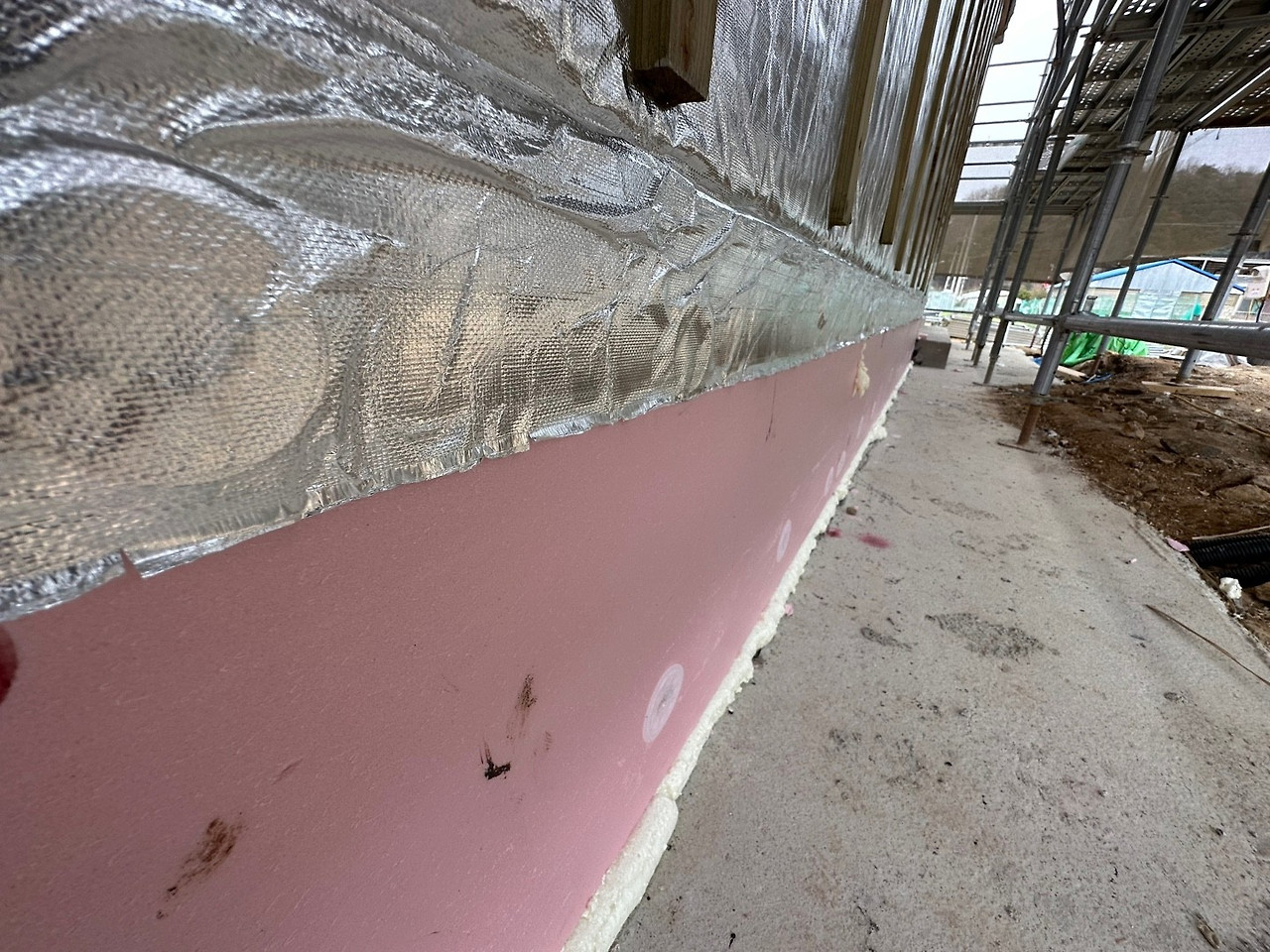

아이소핑크 시공중인 모습

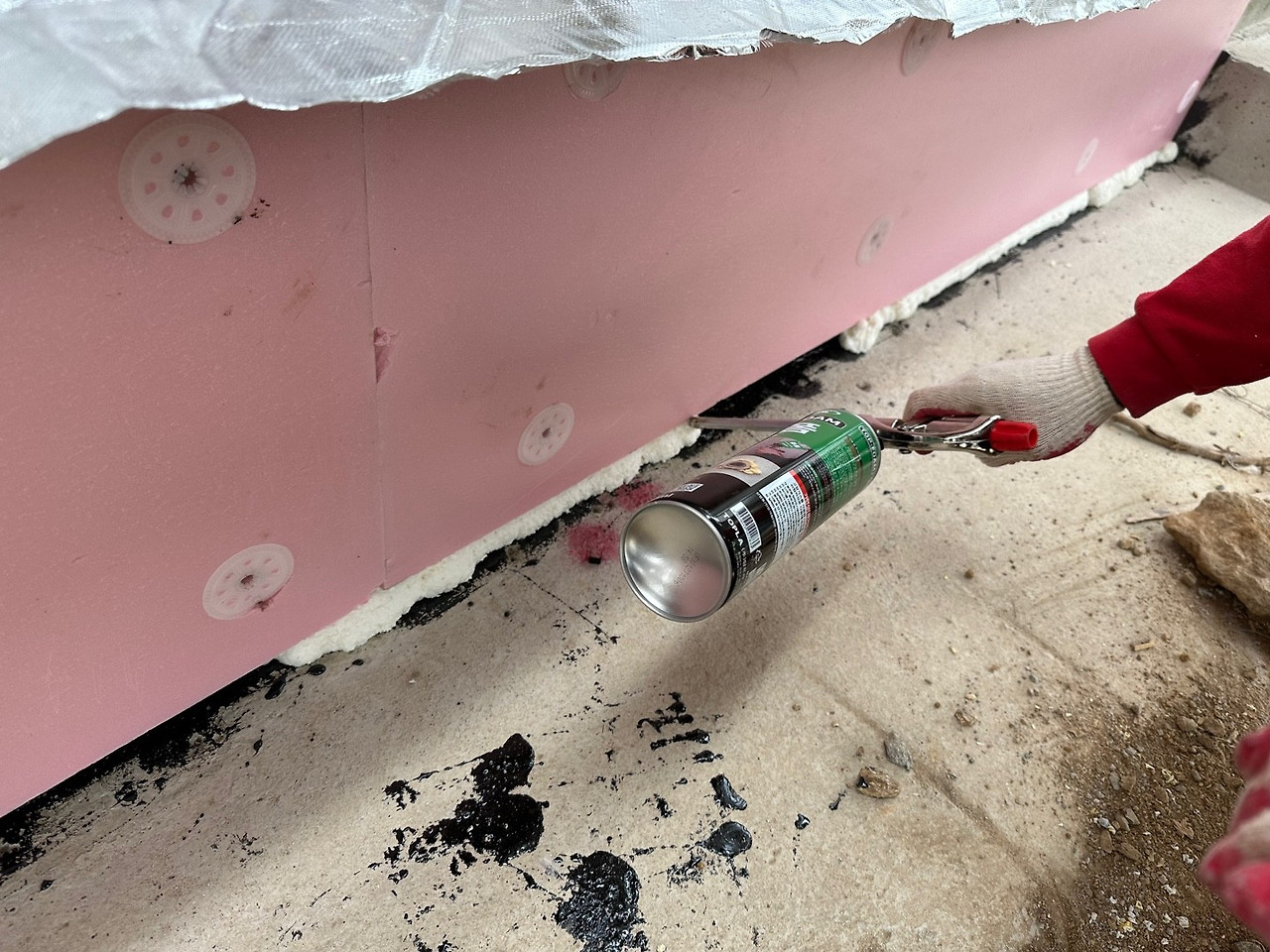

빈틈도 우레탄 폼을 충진하여 기밀을 더합니다.

우레탄 폼 충진중인 모습

기단부 단열 시공 완료된 모습
오늘도 현장 정리 및 청소 후 하루일과를 마무리하였습니다.
금,토,일 3일간 방통 시공 후 다시 돌아오겠습니다.
