날씨: 맑음
-금일 근무자
팀 장 : 이상민 (9시간)
팀 원 : 정태영 (9시간), 문병선 (9시간), 노채헌 (9시간), 이경용 (9시간)
금일품수 (누계) : 5.625품 (총 81.25 품)
금일 작업 현황
- 벽체 외단열 스카이텍 시공
- 창호 기밀 방수 테이핑 작업
- 방통 밑작업
다음 예정 작업
- 메인 지붕 시공
- 2층 솔리드 블로킹 시공
- 벽체 외단열 스카이텍 기밀 테이핑 작업
가평 읍내리 16일차
안녕하세요. 가평 읍내리에서 16일차 일정을 시작합니다!
오늘도 외부 작업으로 뜨끈하게 태양빛을 맞으며 땀으로 몸을 적시면서 작업하였는데요.
중간중간 불어오는 시원한 바람이 땀을 식혀주어 기분 좋게 일을 해나갔습니다.

오늘 시스템 비계 추가 설치가 완료 되었습니다.
시스템 비계 설치가 완료 되어 마무리 되지 못했던 작업들을 내일 진행할 수 있게 되었습니다.~~

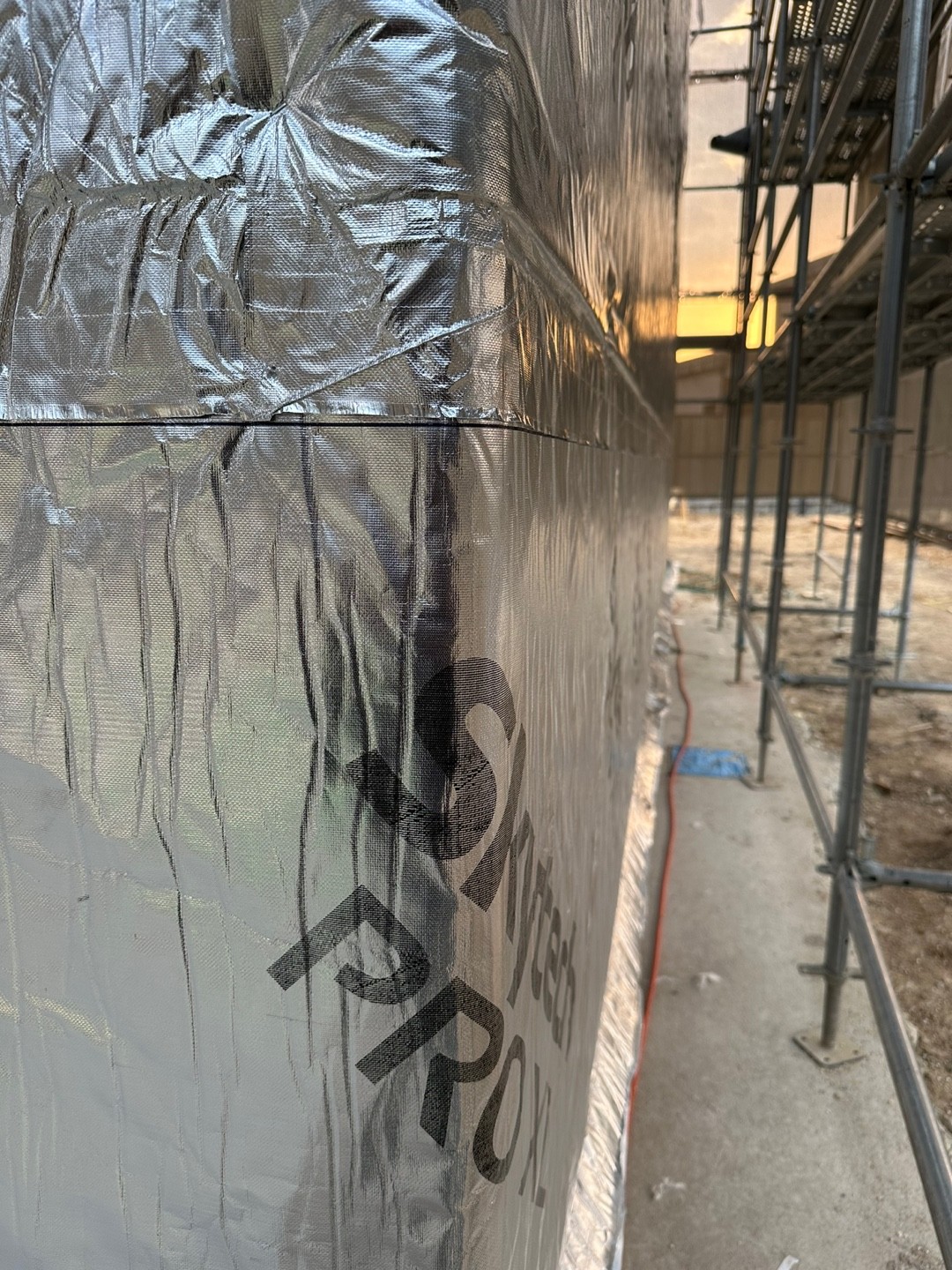

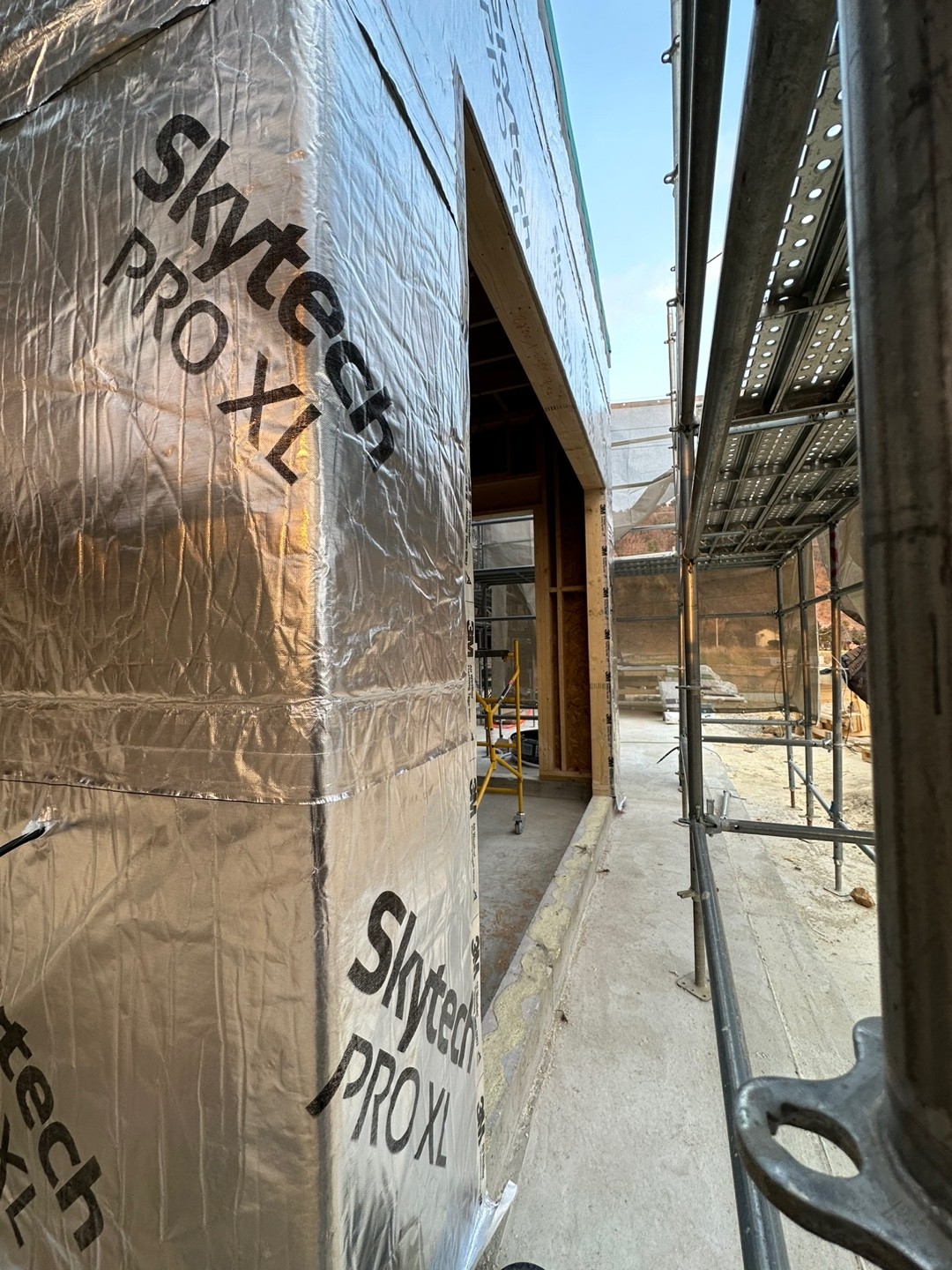

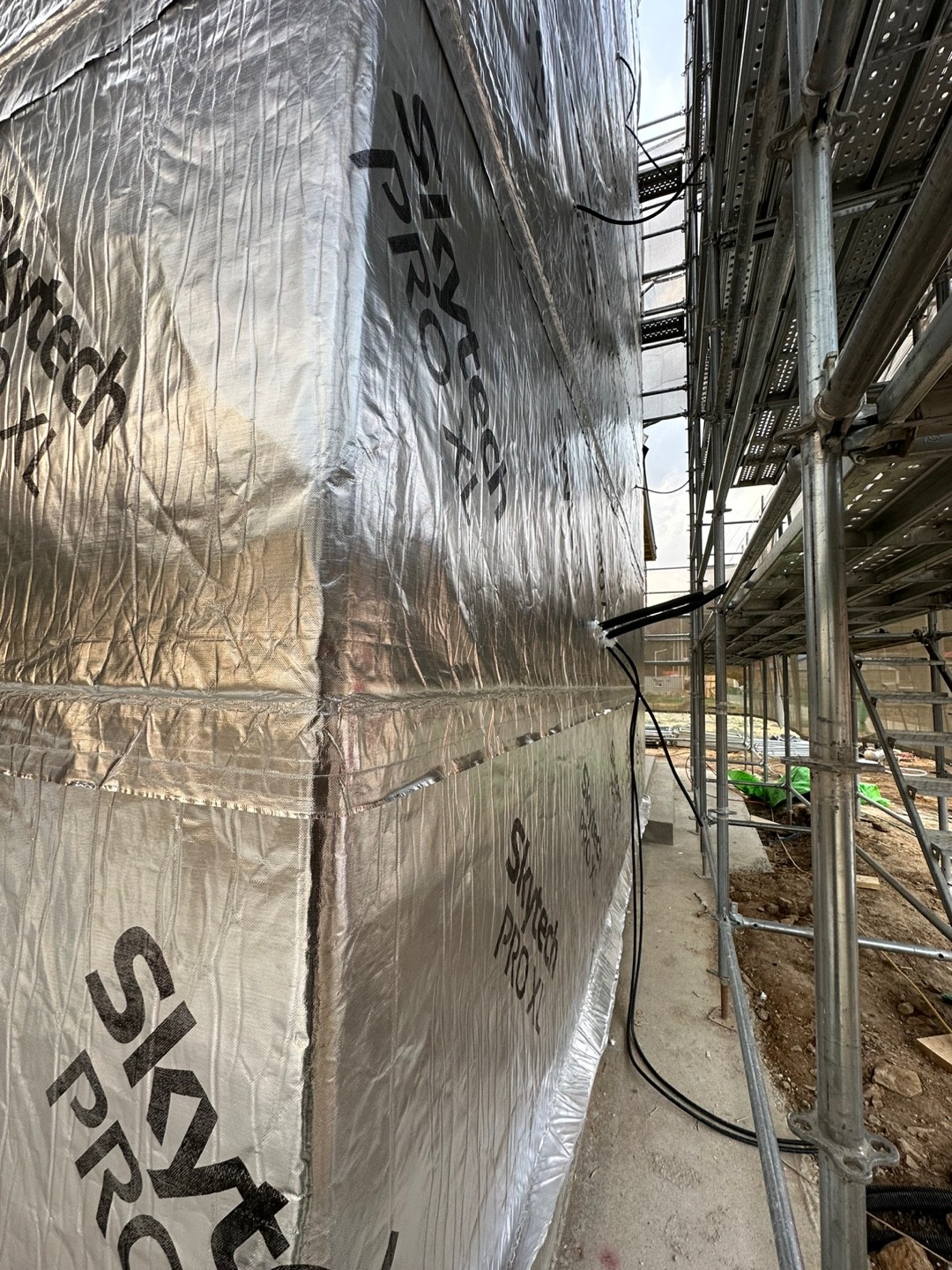

먼저 오늘의 메인 작업이었던 벽체 외단열재 Skytech PRO XL 제품 시공을 하였습니다.

자료 출처: 대림우드

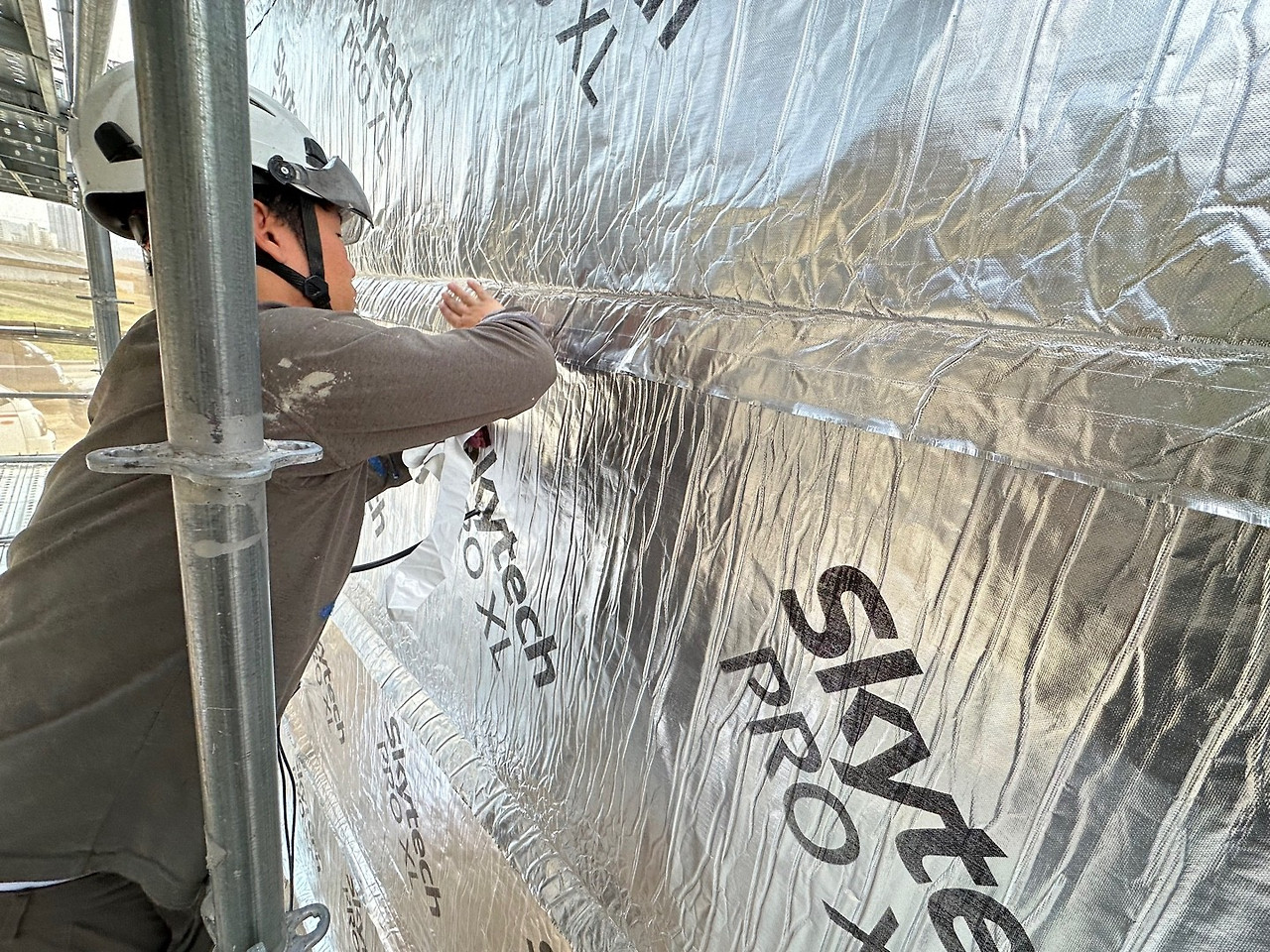

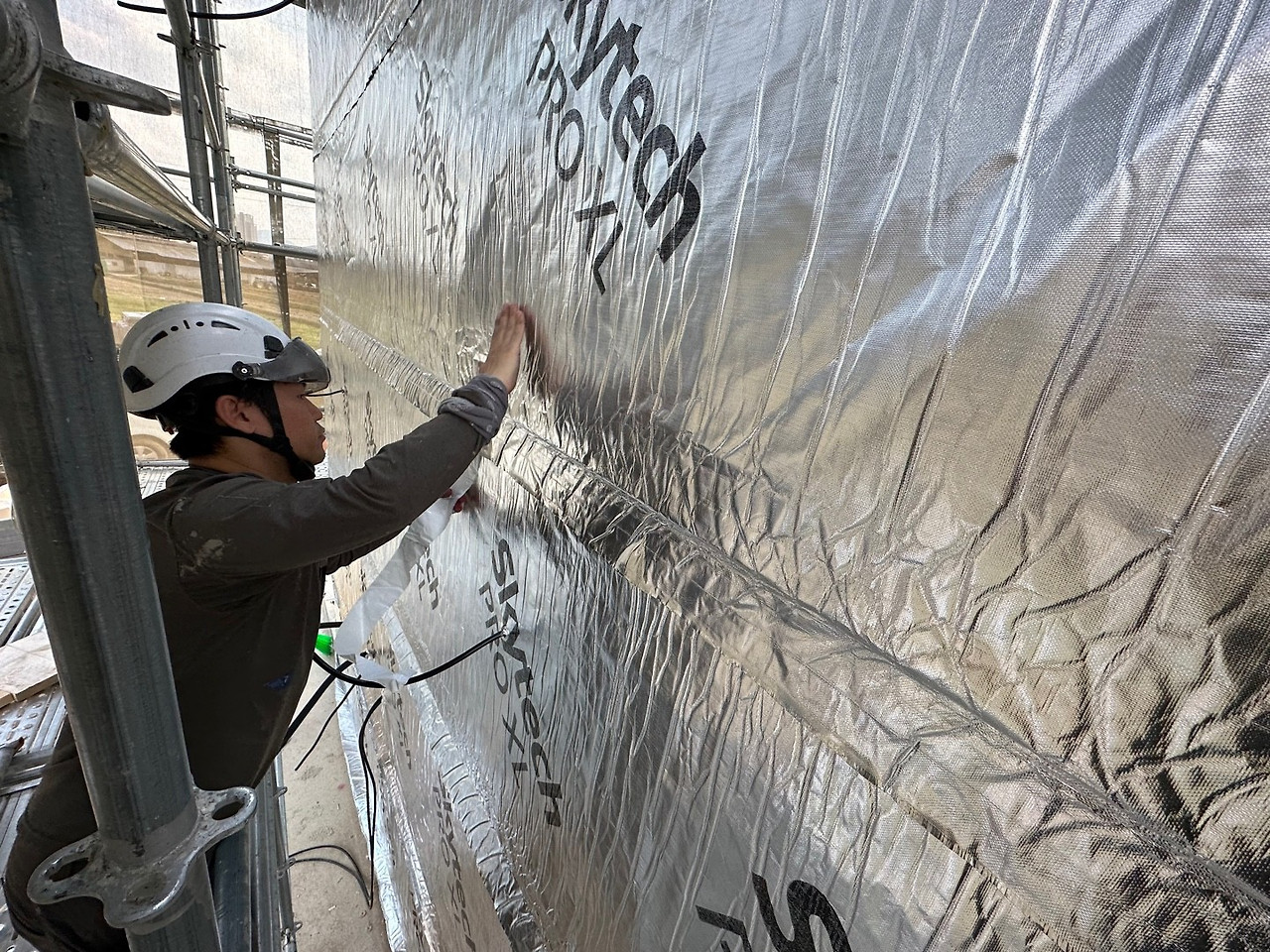

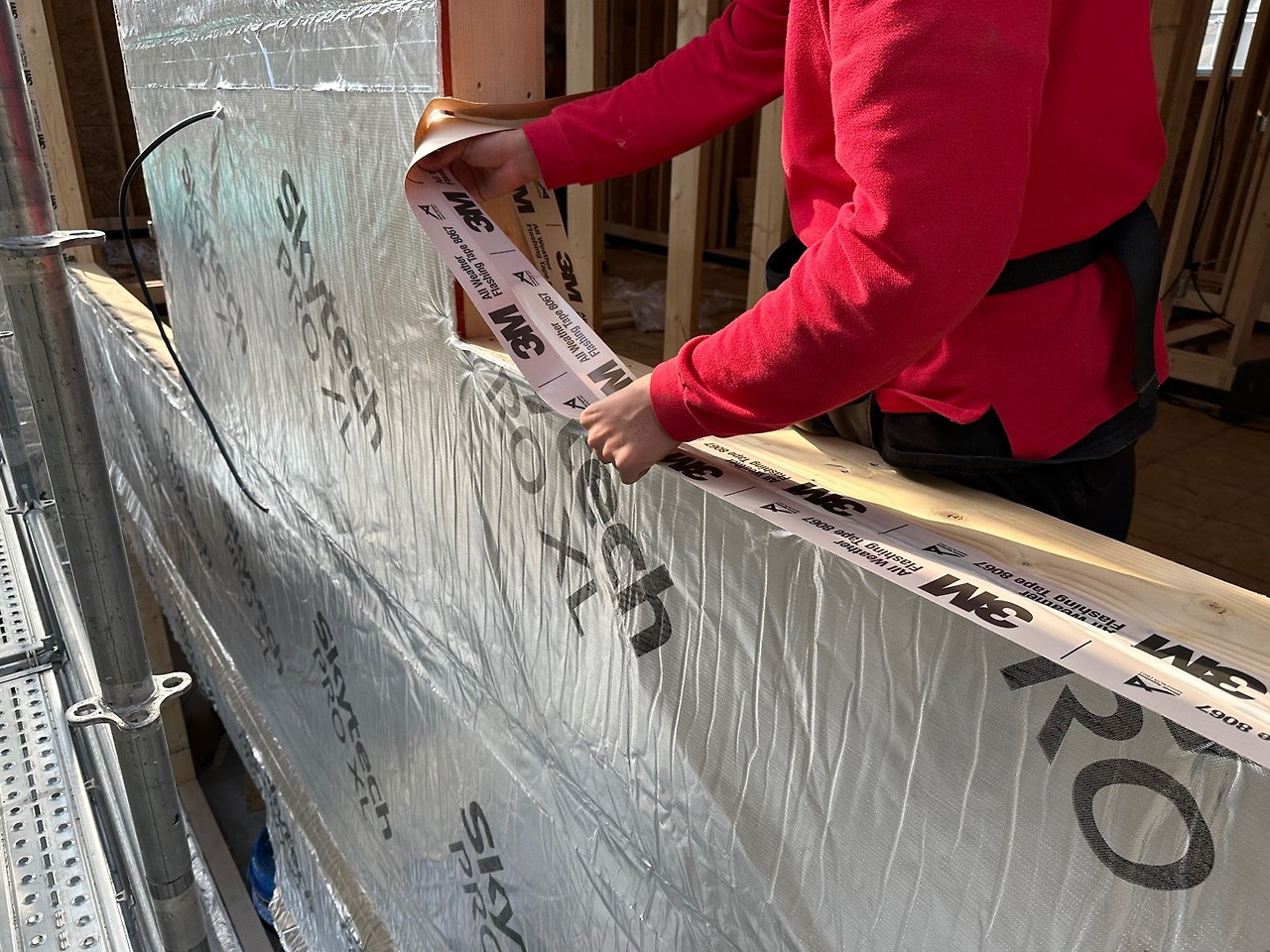

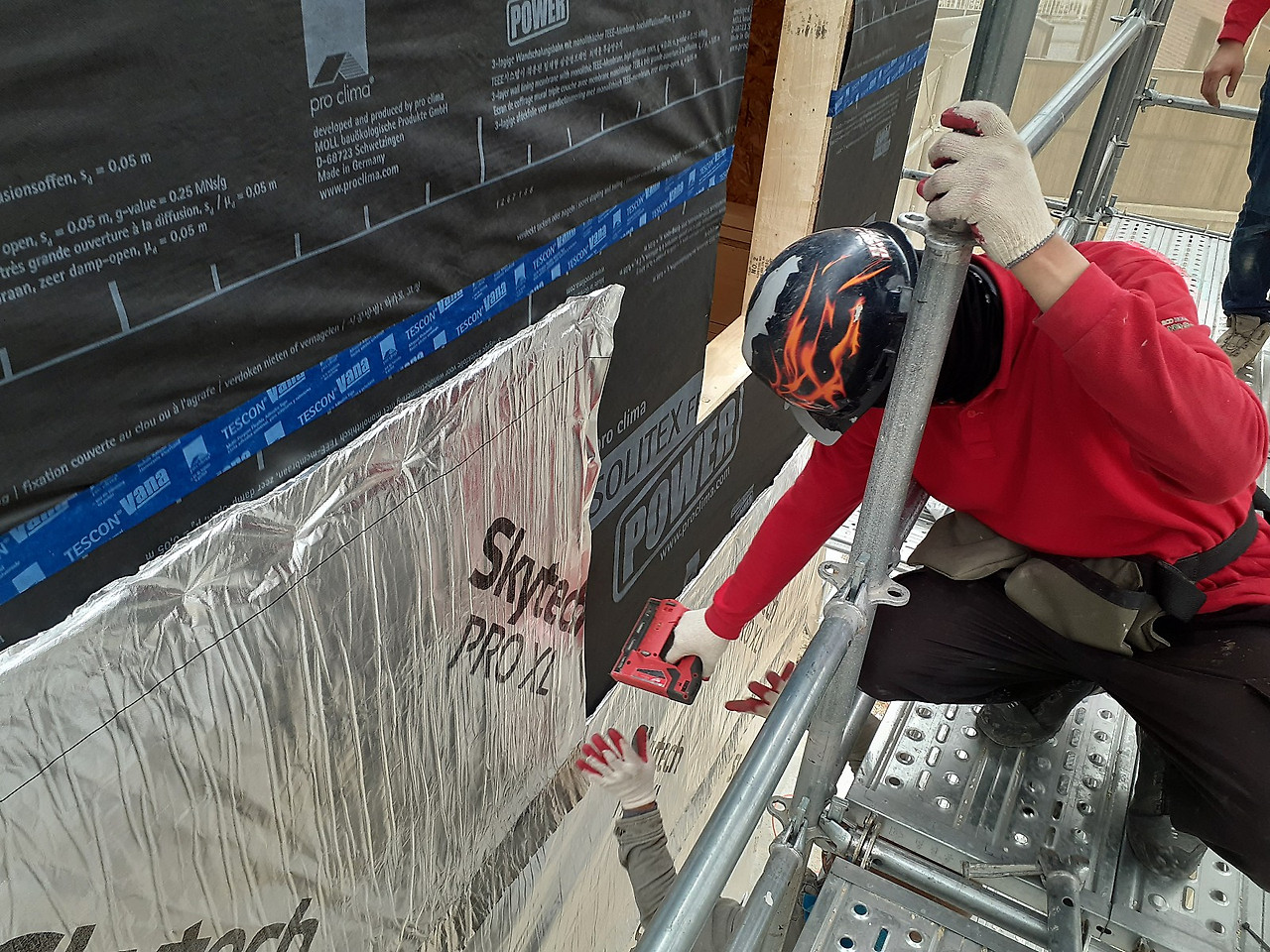

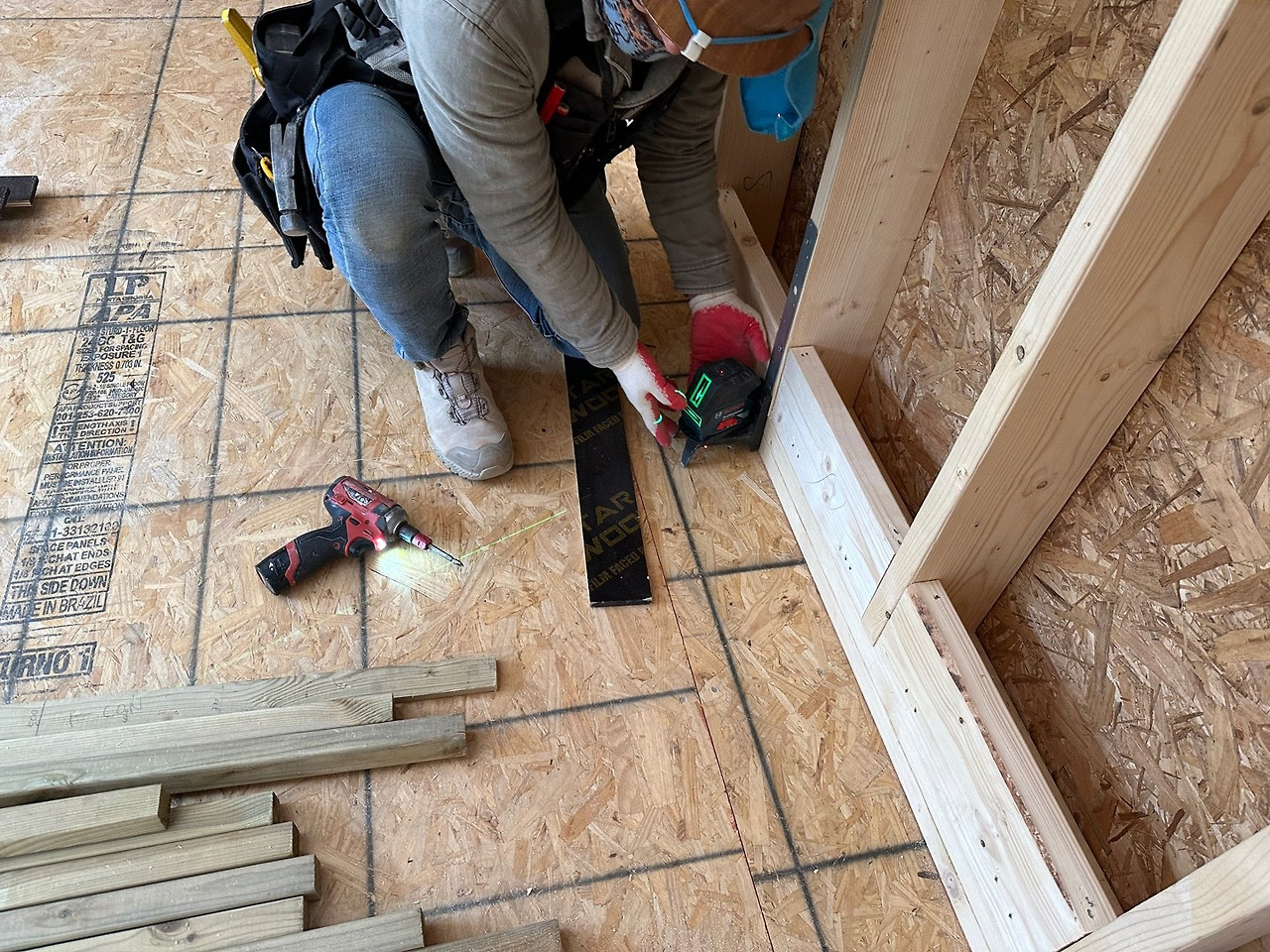

스카이텍 시공중인 모습

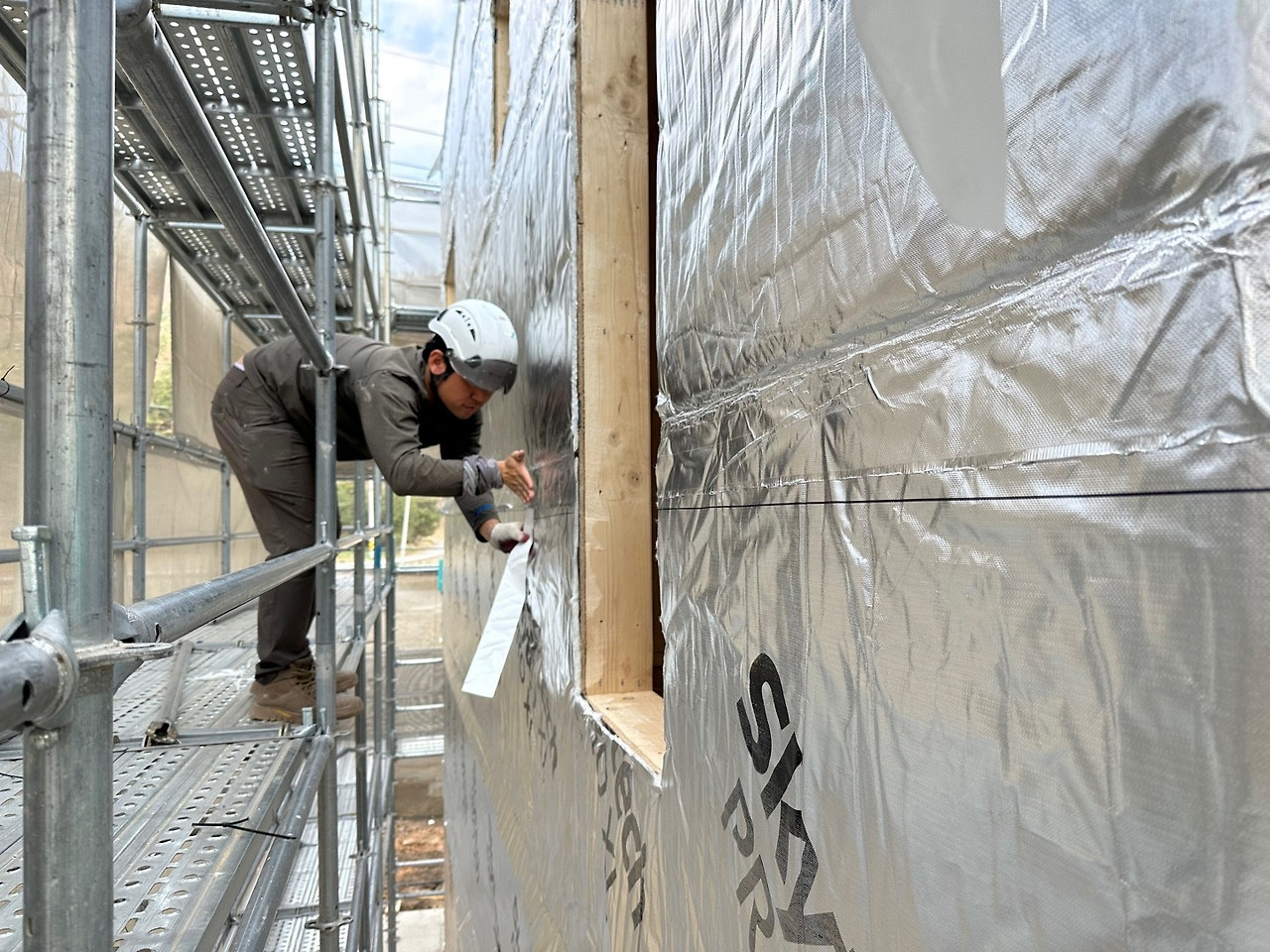

이음매의 겹침 간격을 유지하여 겹치게 시공하고, 스카이텍 하단부에 부착된 테이프도 꼼꼼하게 붙혀줍니다~

스카이텍 하단부에 부착된 테이프 붙히는 모습

스카이텍 시공은 시스템 비계 추가 설치 후 완료하려 했던 부분(벽체 합판, 투습방수지)의 시공이 끝나면
완료될 예정입니다.

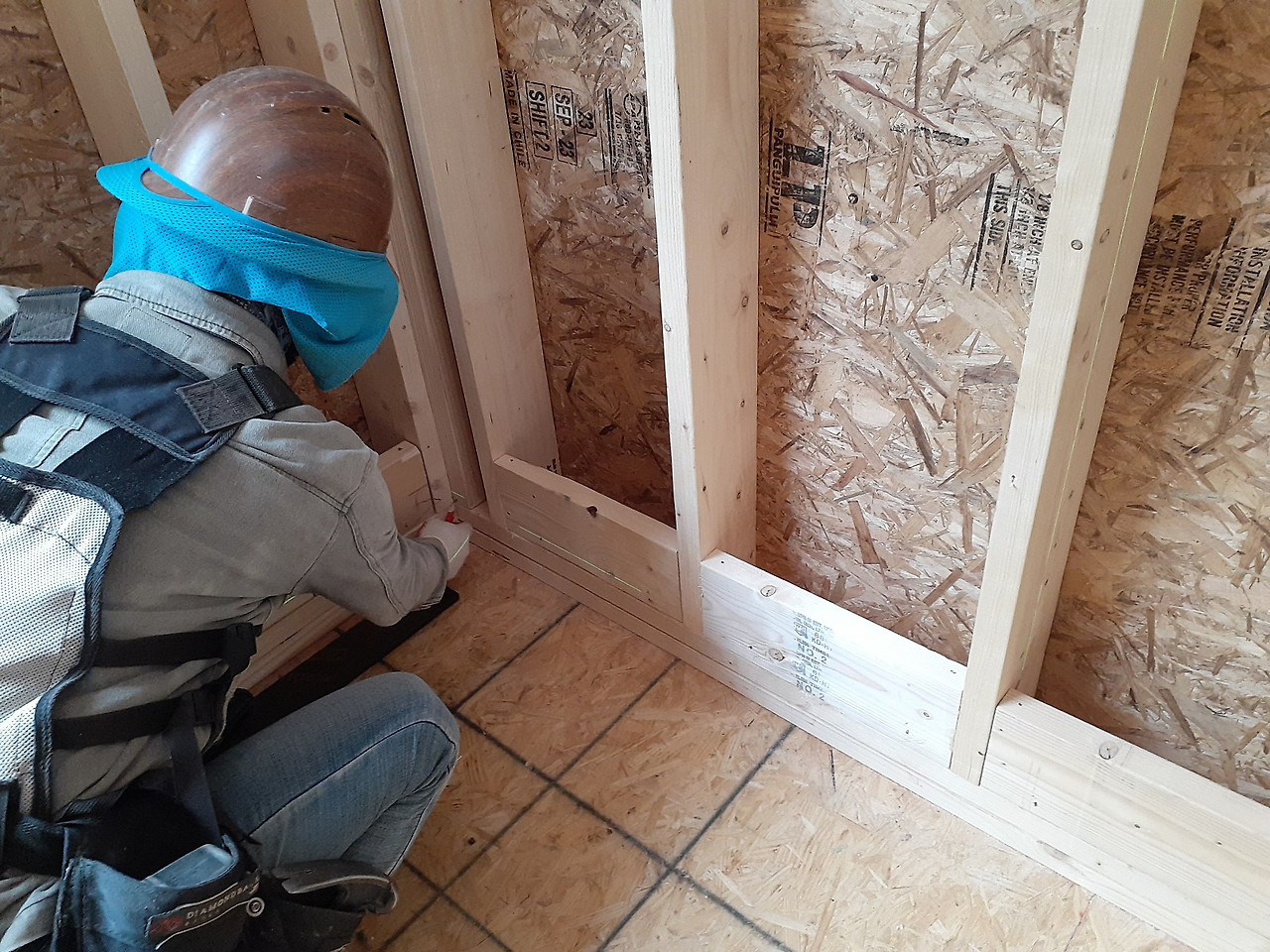

한편 내부에서는 전기팀과 설비팀의 시공도 계속해서 이어지고있습니다.

전기팀 시공중인 모습

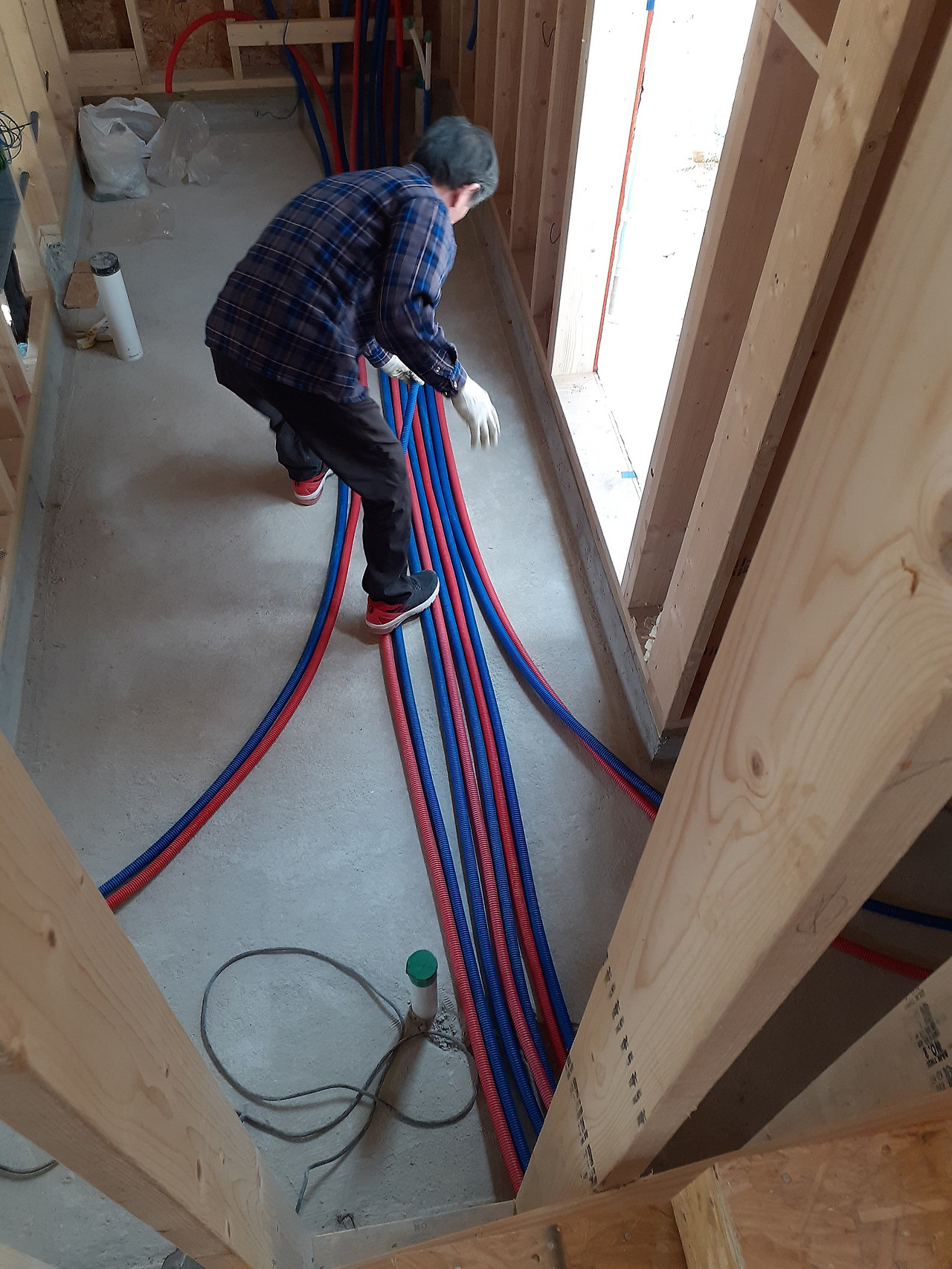

설비팀 시공중인 모습
그리고 방통(방바닥 통미장) 밑작업을 진행하였습니다.
일반적으로 바닥 난방을 위해 기초 콘크리트 위에 난방 보일러 엑셀관을 시공한 후 미장을 진행합니다.
이 때 몰탈의 수분이 목조 골조에 침입하는 것을 방지하고, 방통 작업이 깔끔하게 진행될 수 있도록 방수 합판을
방통 높이에 시공합니다.
먼저 방수 합판을 크기에 맞게 재단합니다.

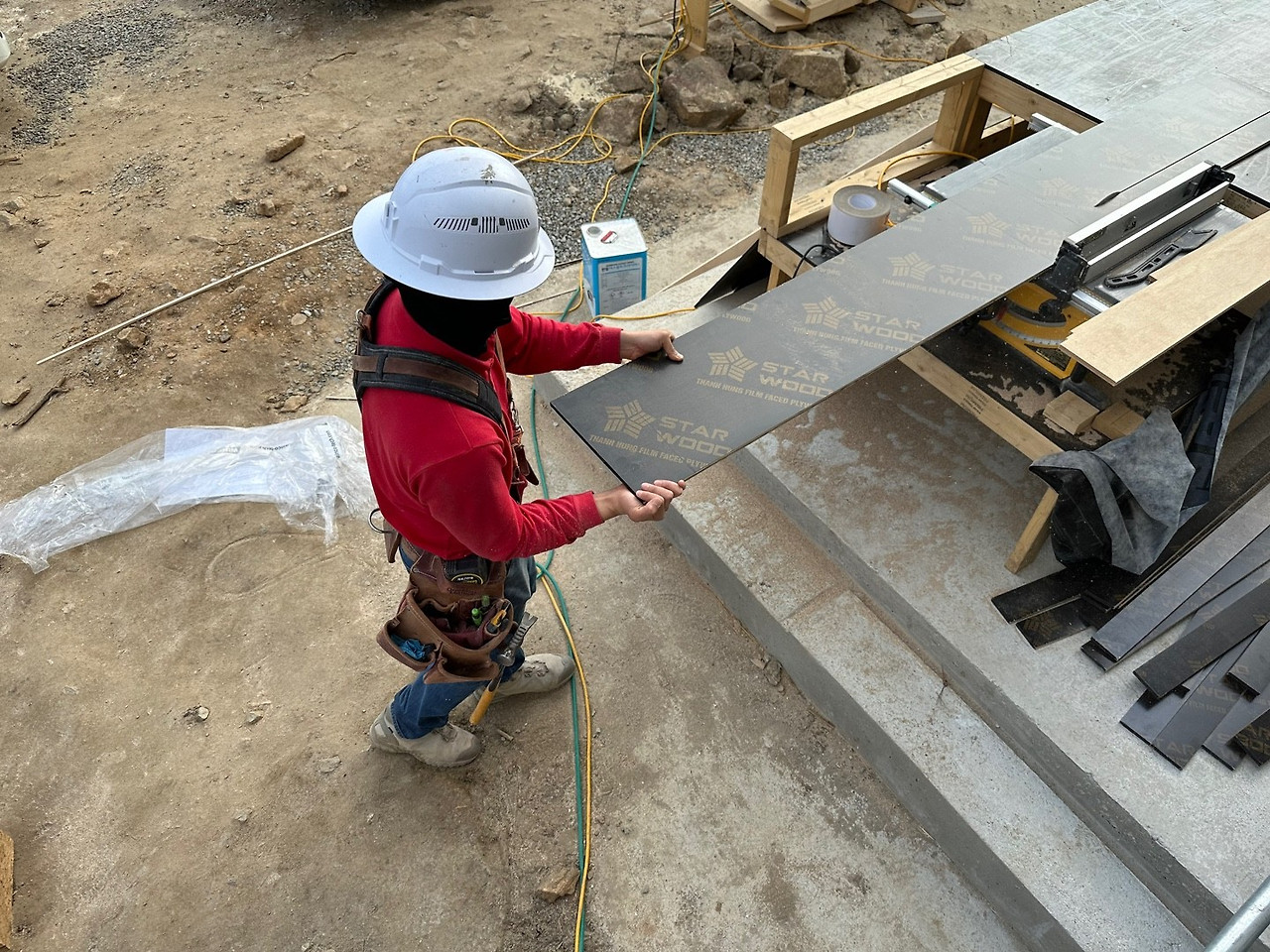

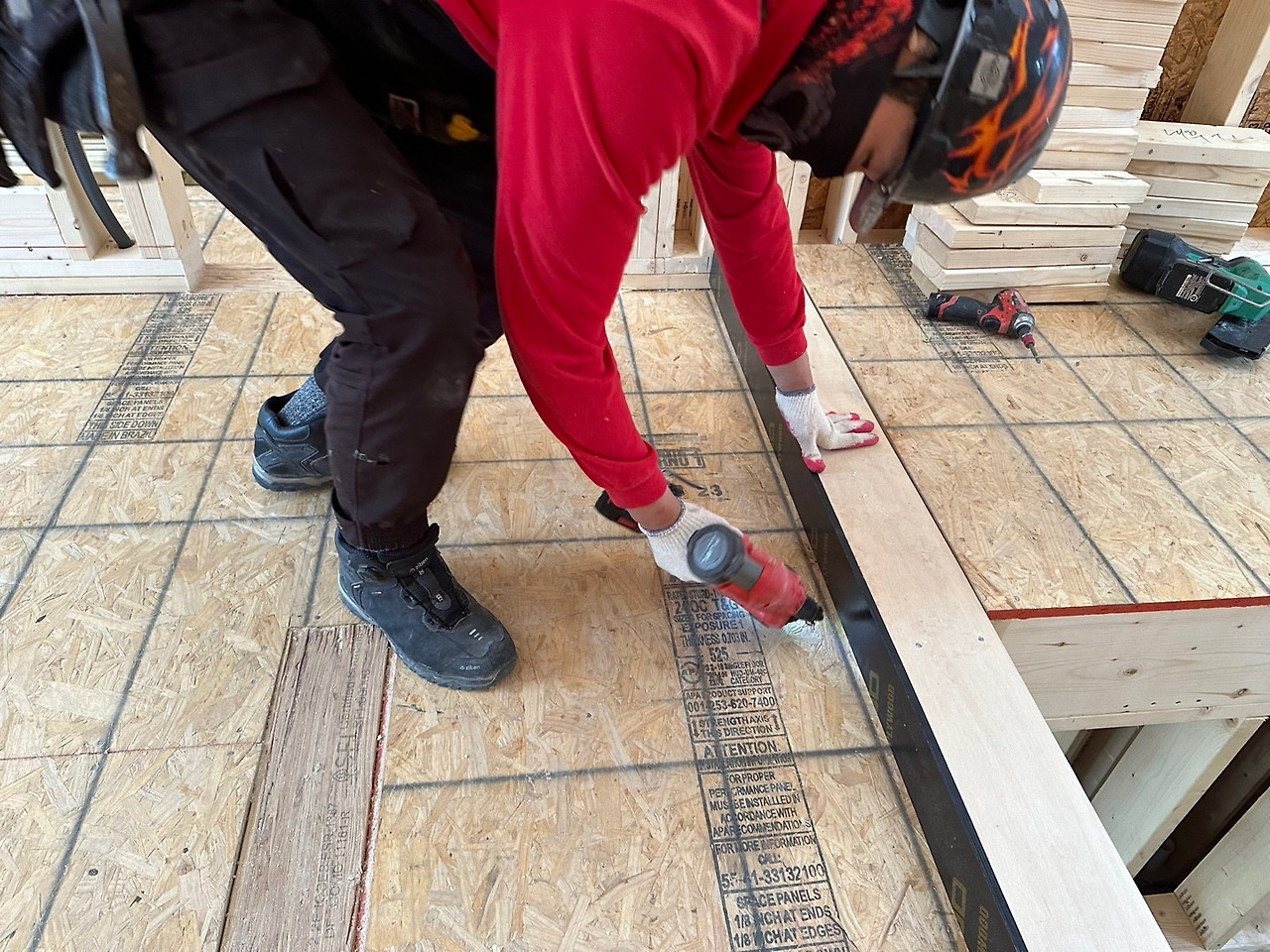

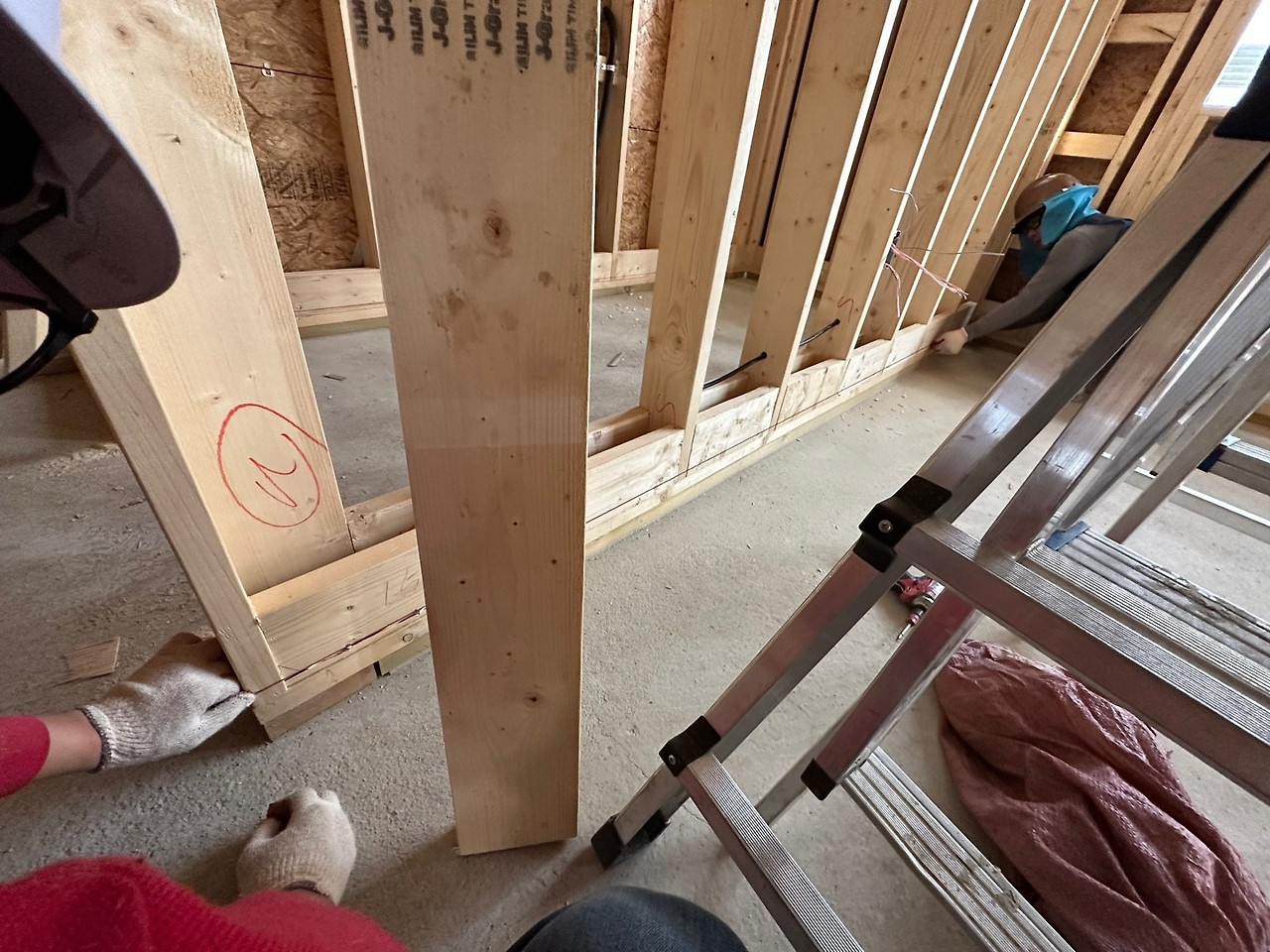

방수 합판 재단중인 모습
그리고 합판을 시공할 높이를 레이저 레벨기로 체크해줍니다.

레이저 레벨기로 방수 합판 높이 체크중인 모습
그 후 먹줄을 이용해 선을 체크해 줍니다.

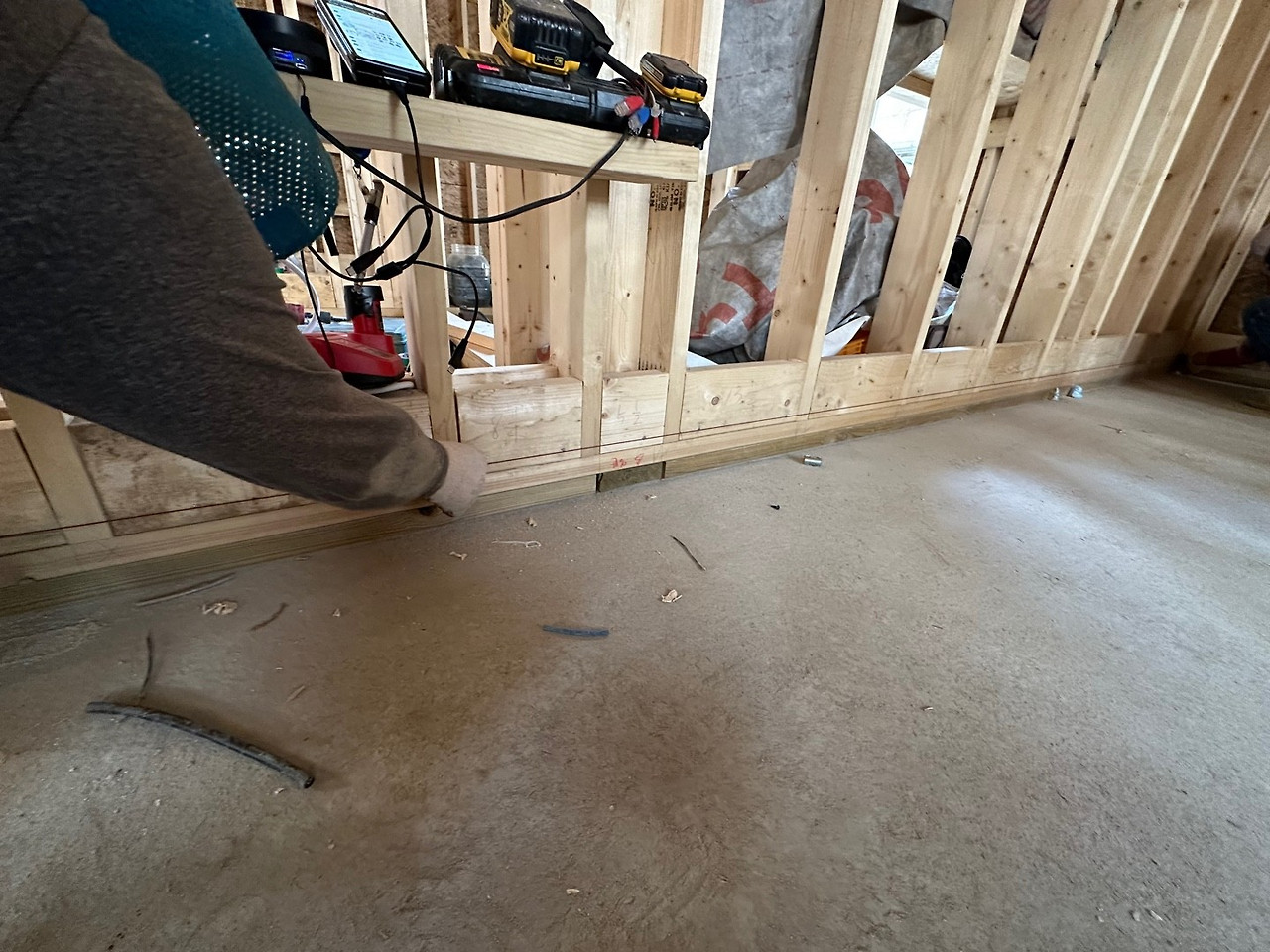

이제 선을 기준으로 방수 합판을 고정시켜주고~

방수 합판 시공중인 모습
2층이 완료되고 1층도 같은 방법으로 시공을 완료하였습니다.

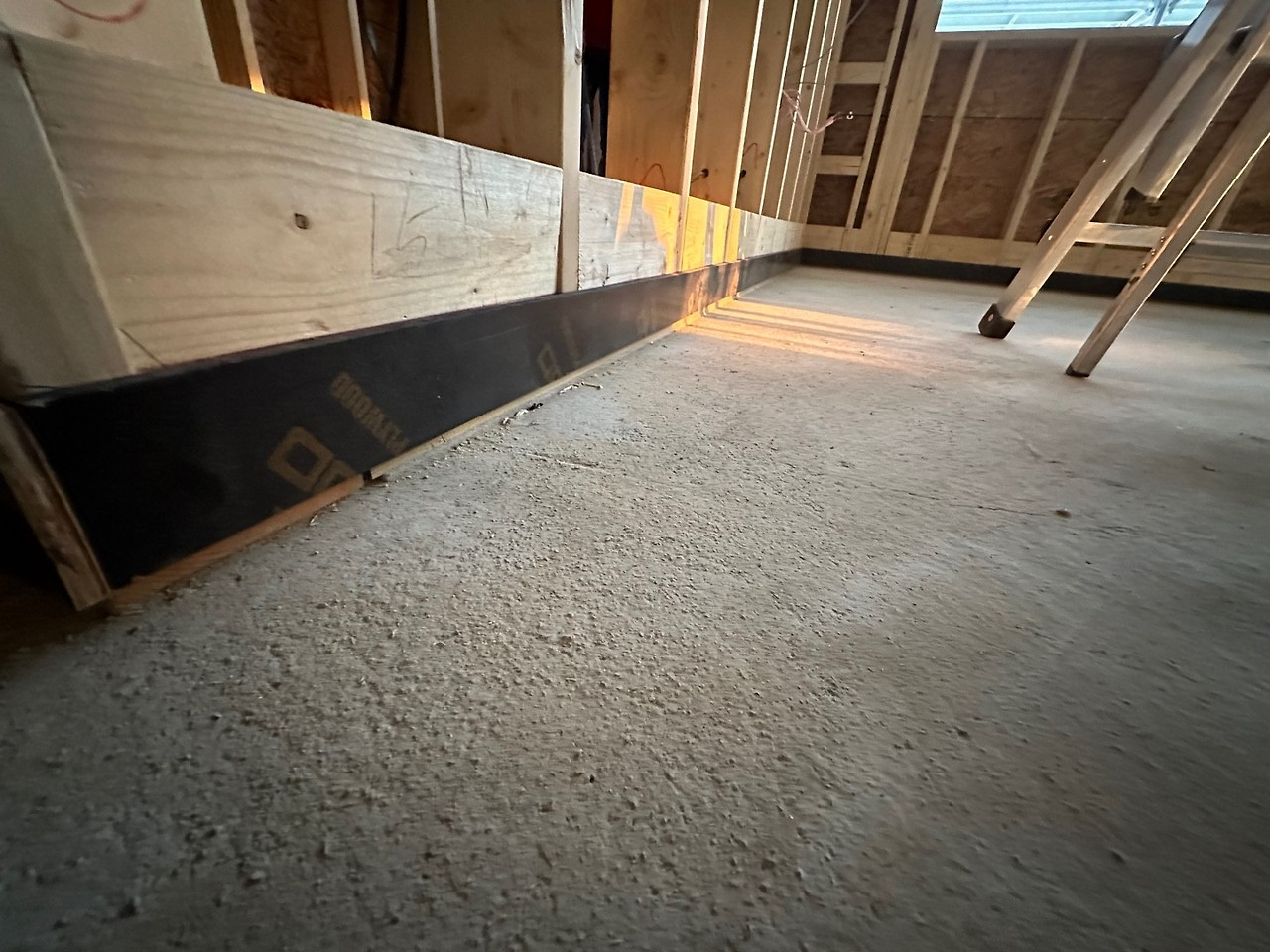

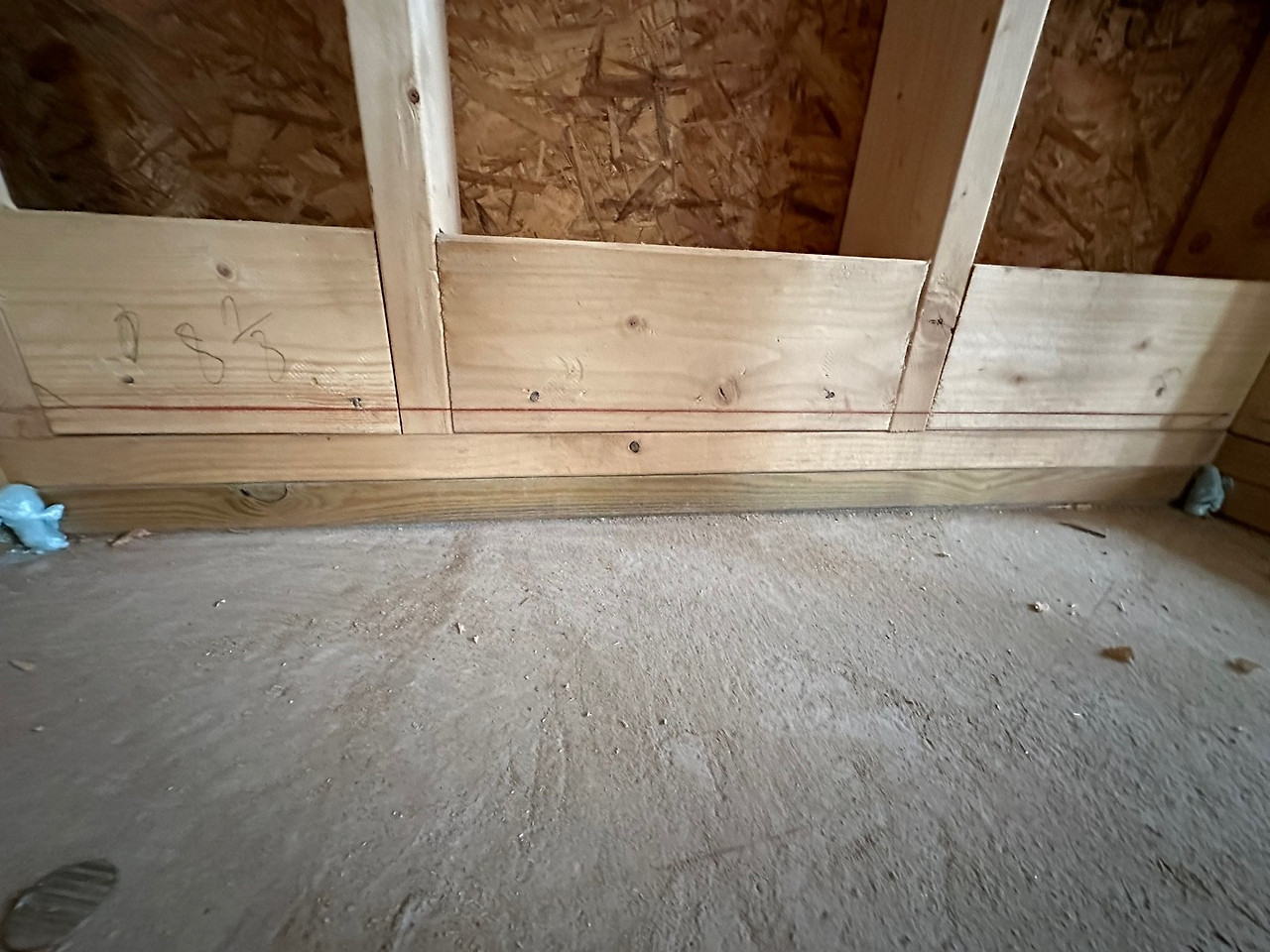

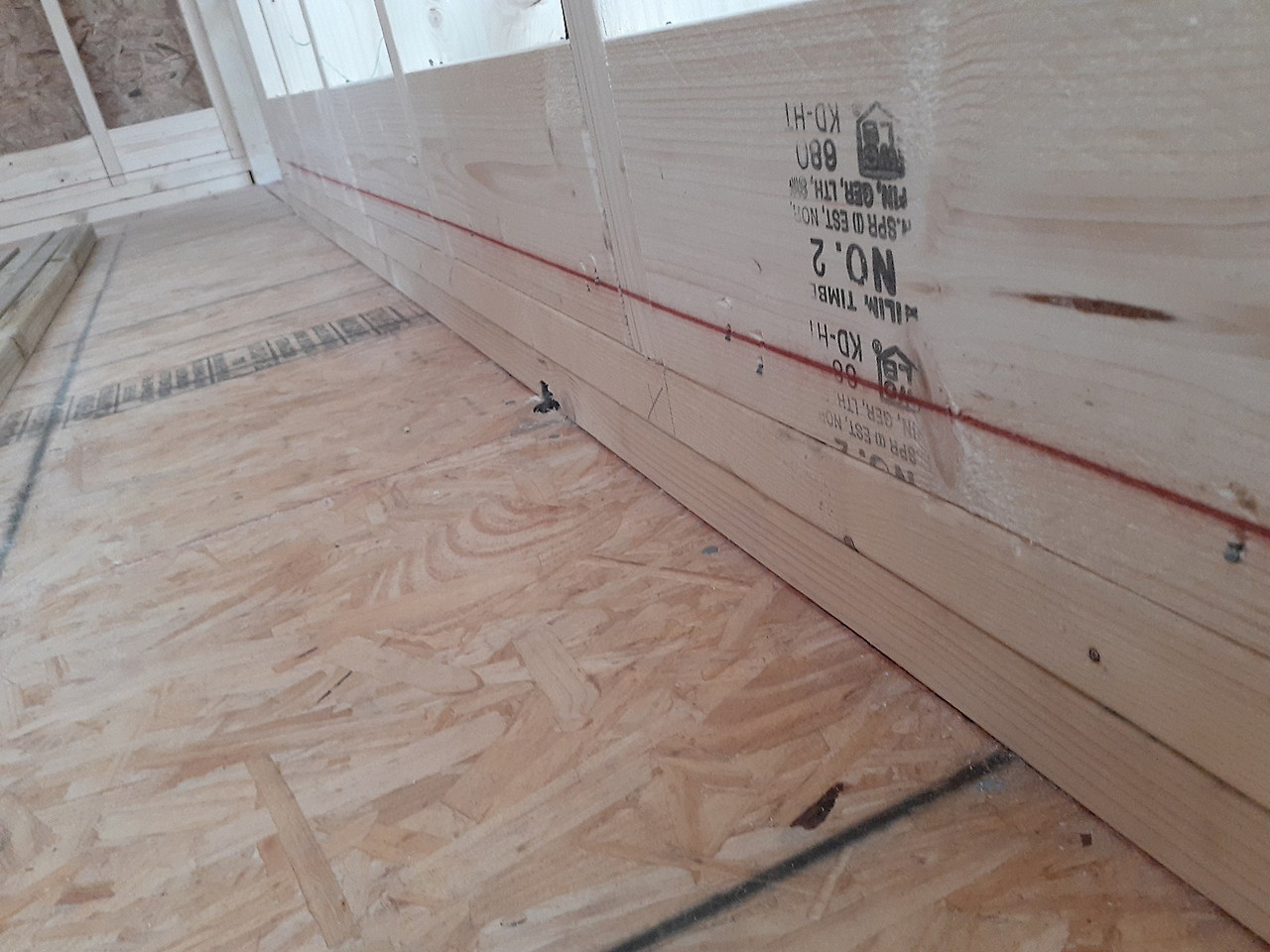

방통 라인 방수 합판 시공 완료된 모습
또 내일 시공이 예정된 창호 부분의 3M™ 기밀 방수 테이핑 작업도 진행하였습니다.

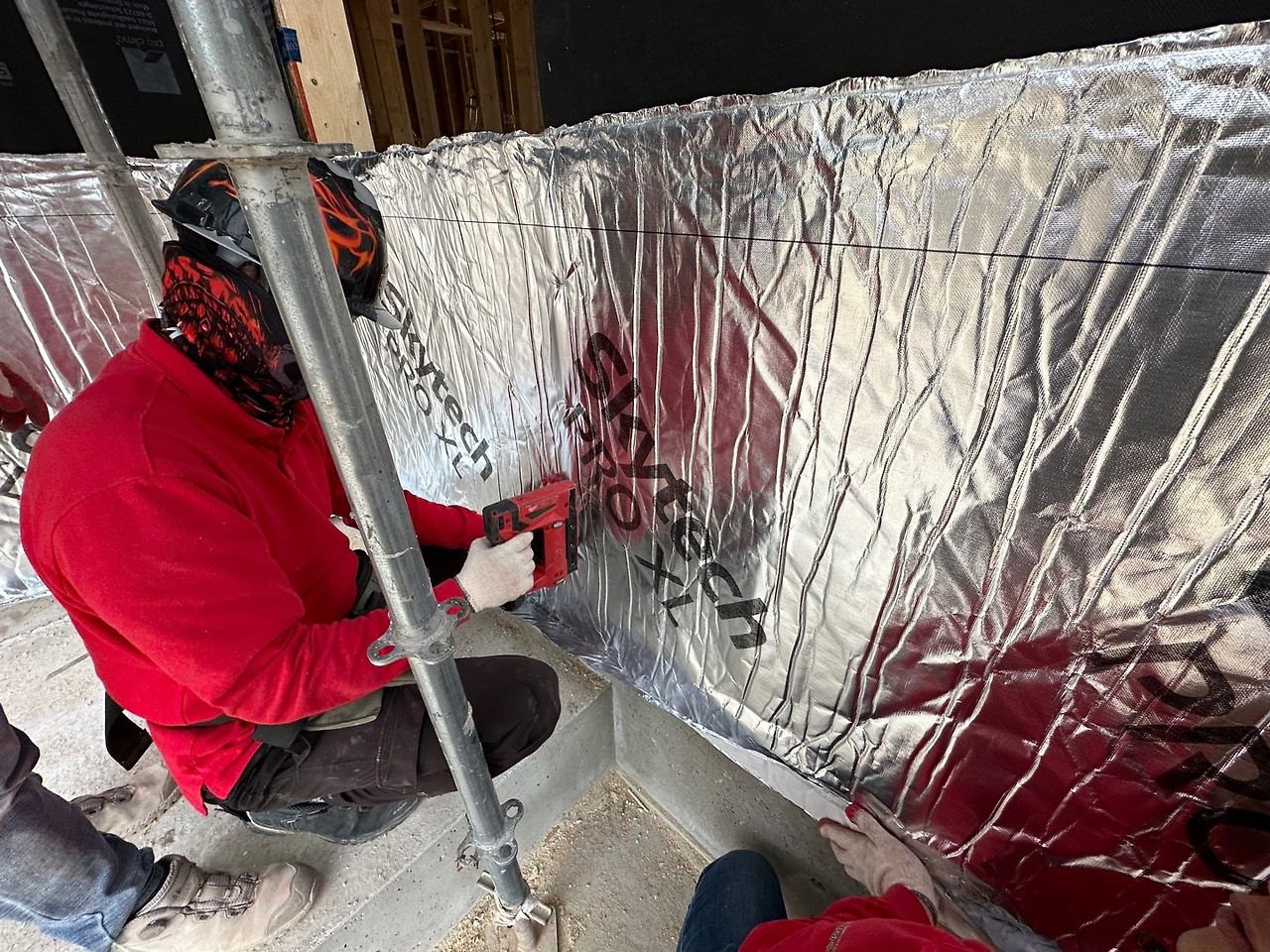

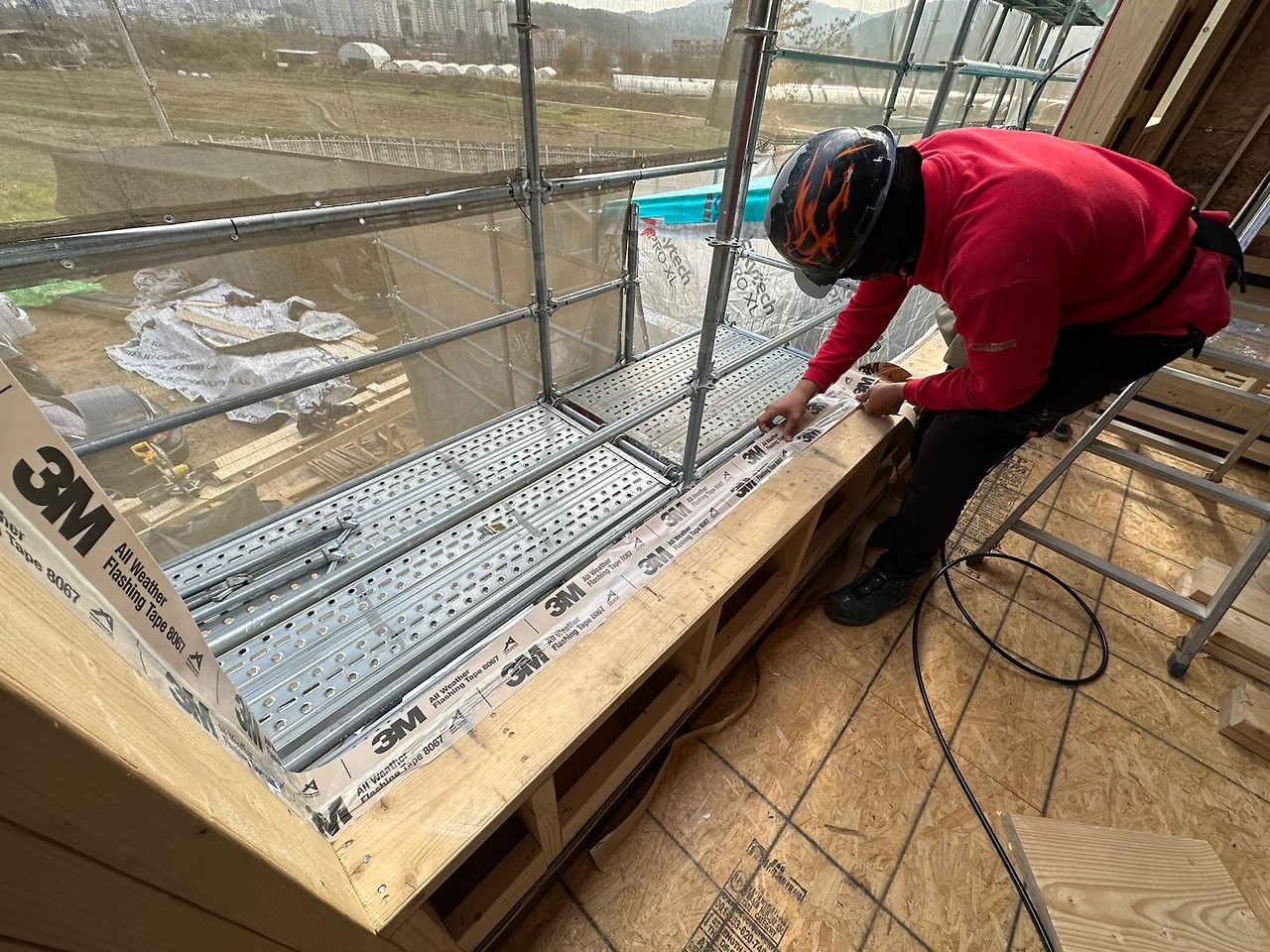

창호 기밀 방수 테이핑 작업중인 모습

외부에서는 수도 설치 작업이 완료되었습니다.

오늘도 현장 정리 및 청소 후 하루일과를 마무리하였습니다.
그럼 내일 다시 돌아오겠습니다!!
