날씨: 맑음
-금일 근무자
팀 장 : 이상민 (8시간)
팀 원 : 정태영 (8시간), 문병선 (휴무), 노채헌 (8시간), 이경용 (8시간)
금일품수 (누계) : 4품 (총 90.25 품)
금일 작업 현황
- 벽체 외단열 스카이텍 기밀 테이핑 작업
- 지붕 합판 시공
- 에어컨팀 시공
- 설비팀 시공
다음 예정 작업
- 지붕 시공
- 레인스크린 시공
가평 읍내리 18일차
안녕하세요. 가평 읍내리에서 18일차 일정을 시작합니다!
네~~~ 어제의 하루 휴무로 팀원들의 힘을 충진하여 오늘 하루 일과를 달려봅니다~~
오늘 목수팀의 주된 작업은 스카이텍 기밀 테이핑 및 지붕 합판 시공이었습니다.

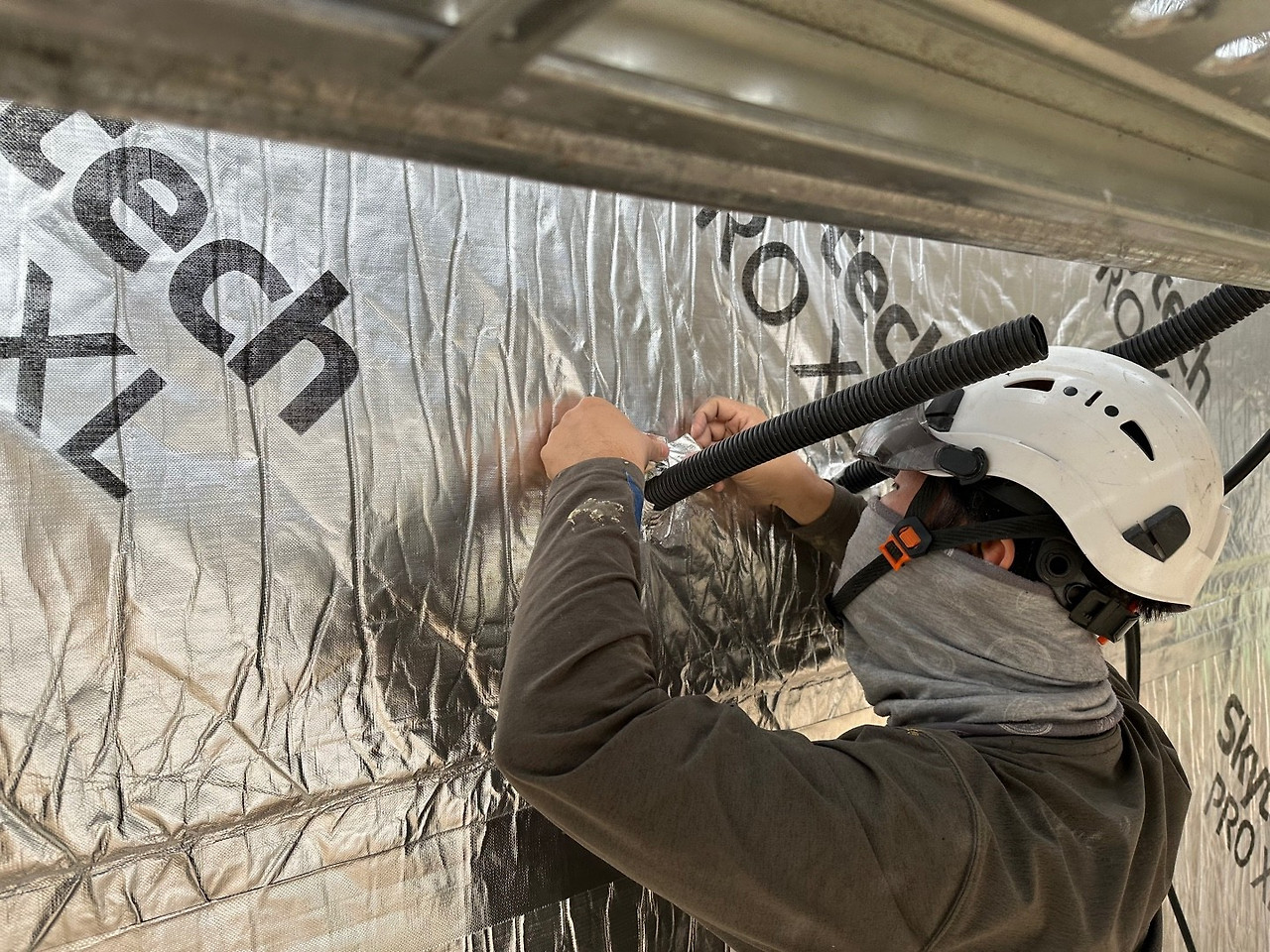

먼저 스카이텍 기밀 테이핑 작업을 진행하였는데요~~~

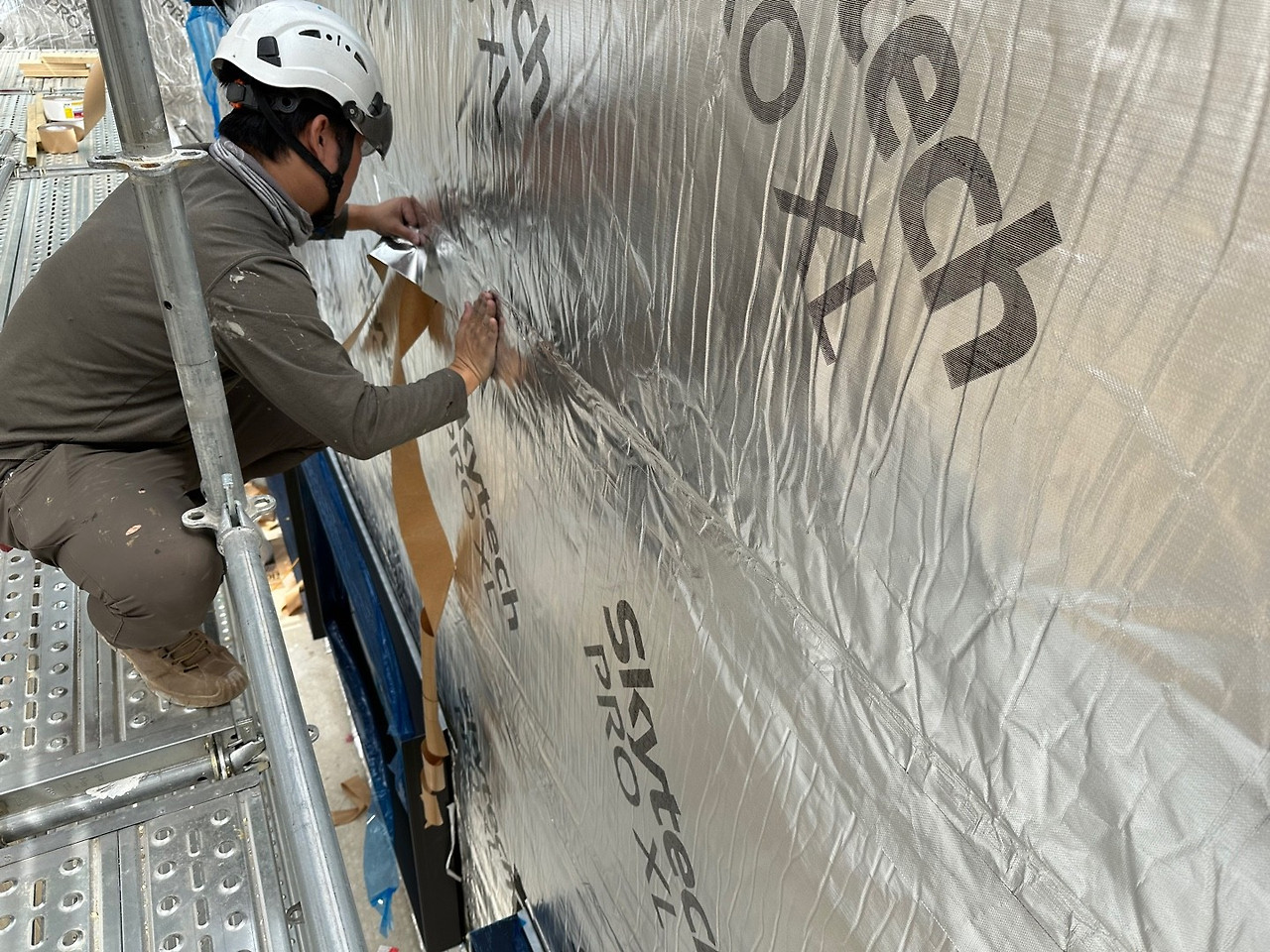

어제에 이어서 배선 및 이음매 부분을 꼼꼼하게 테이핑하였습니다.
오늘로써 외단열 스카이텍 시공 및 테이핑 작업은 마무리 되었네요~ㅎㅎ

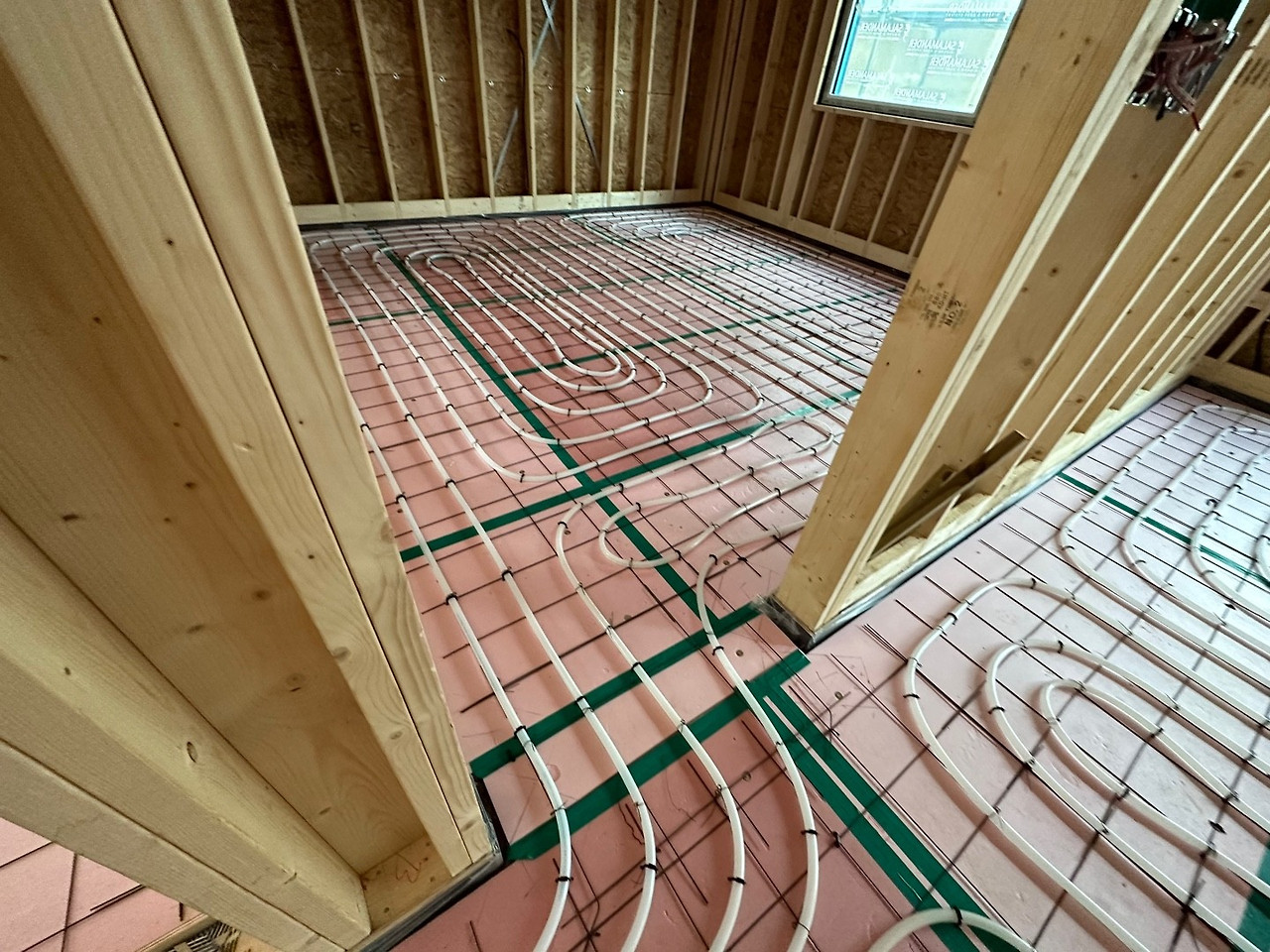

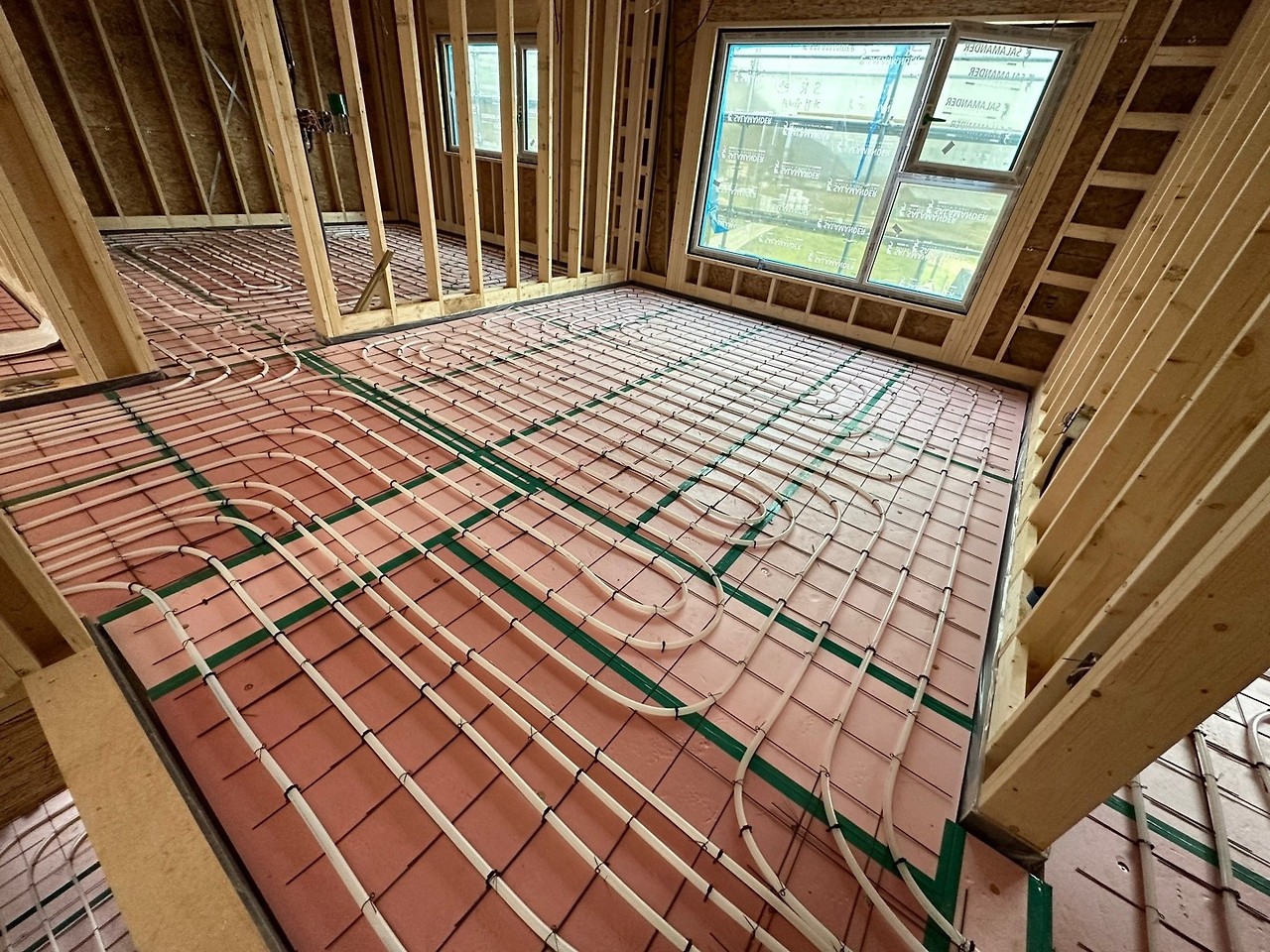

실내에서는 설비팀의 난방배관 설치가 진행되었습니다~~

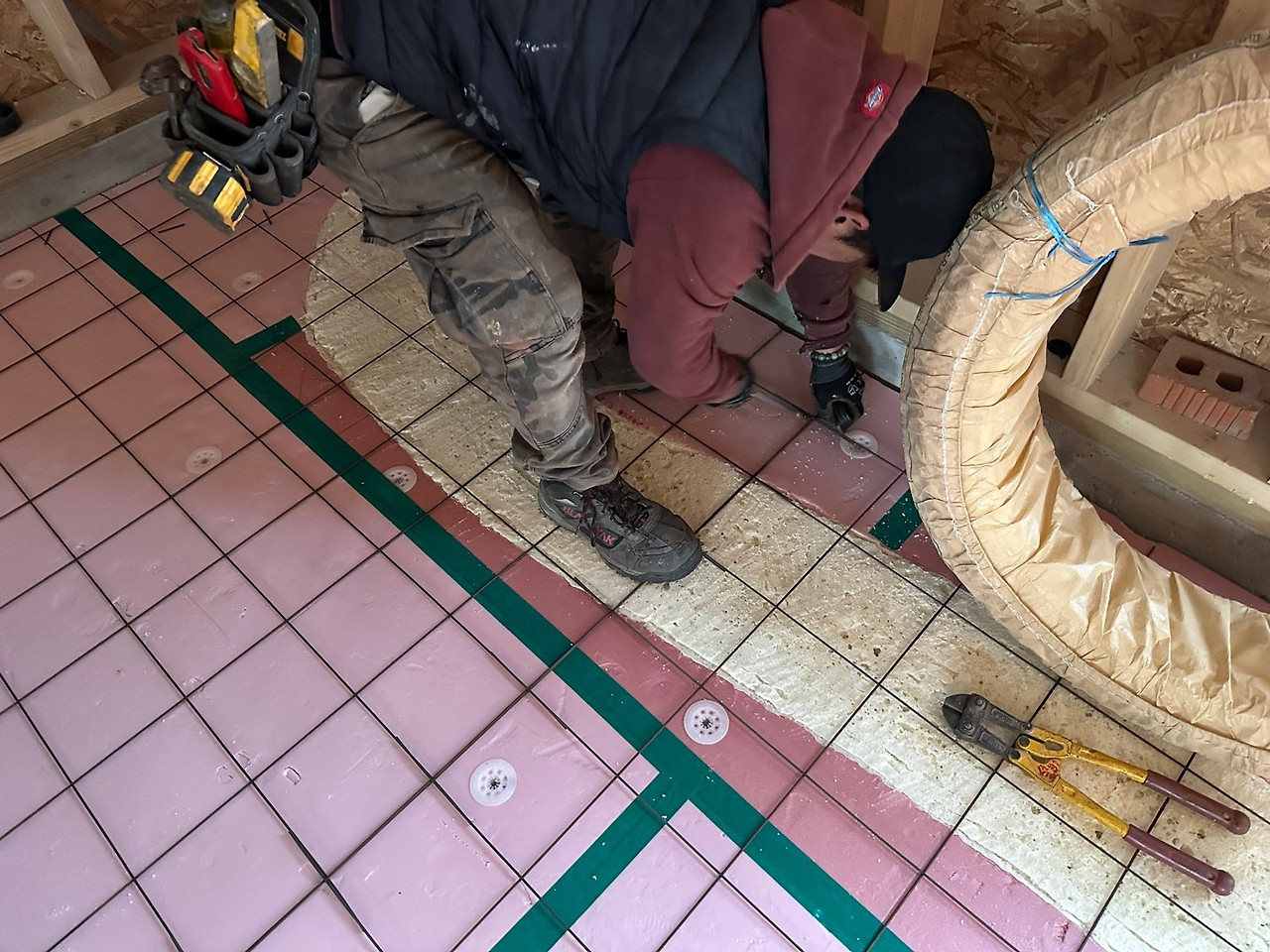

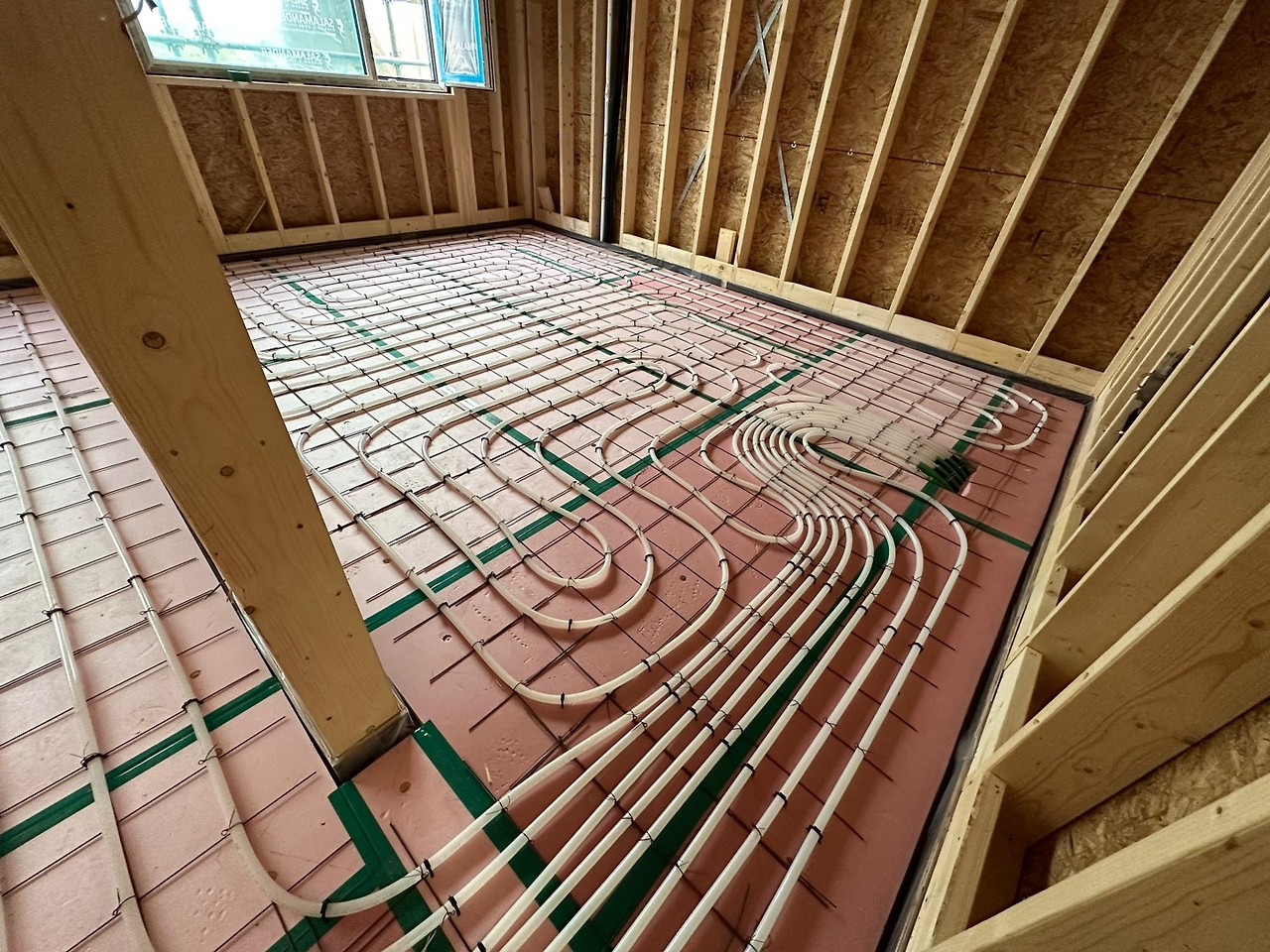

와이어메쉬 작업 이후 엑셀 배관 시공이 이루어졌습니다~

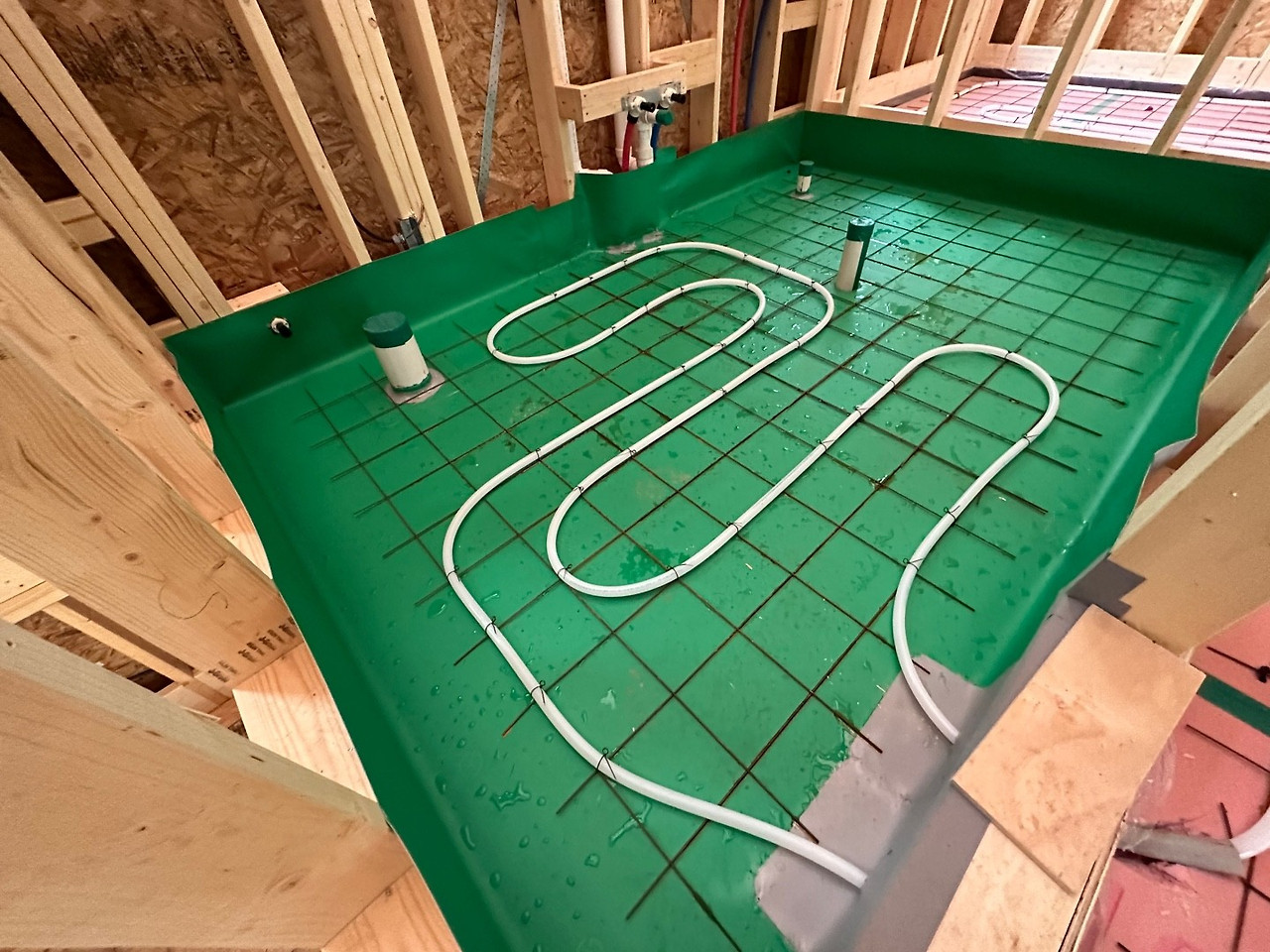

그리고 2층 화장실에 친환경 PVC 시트 방수시공도 진행하였습니다~

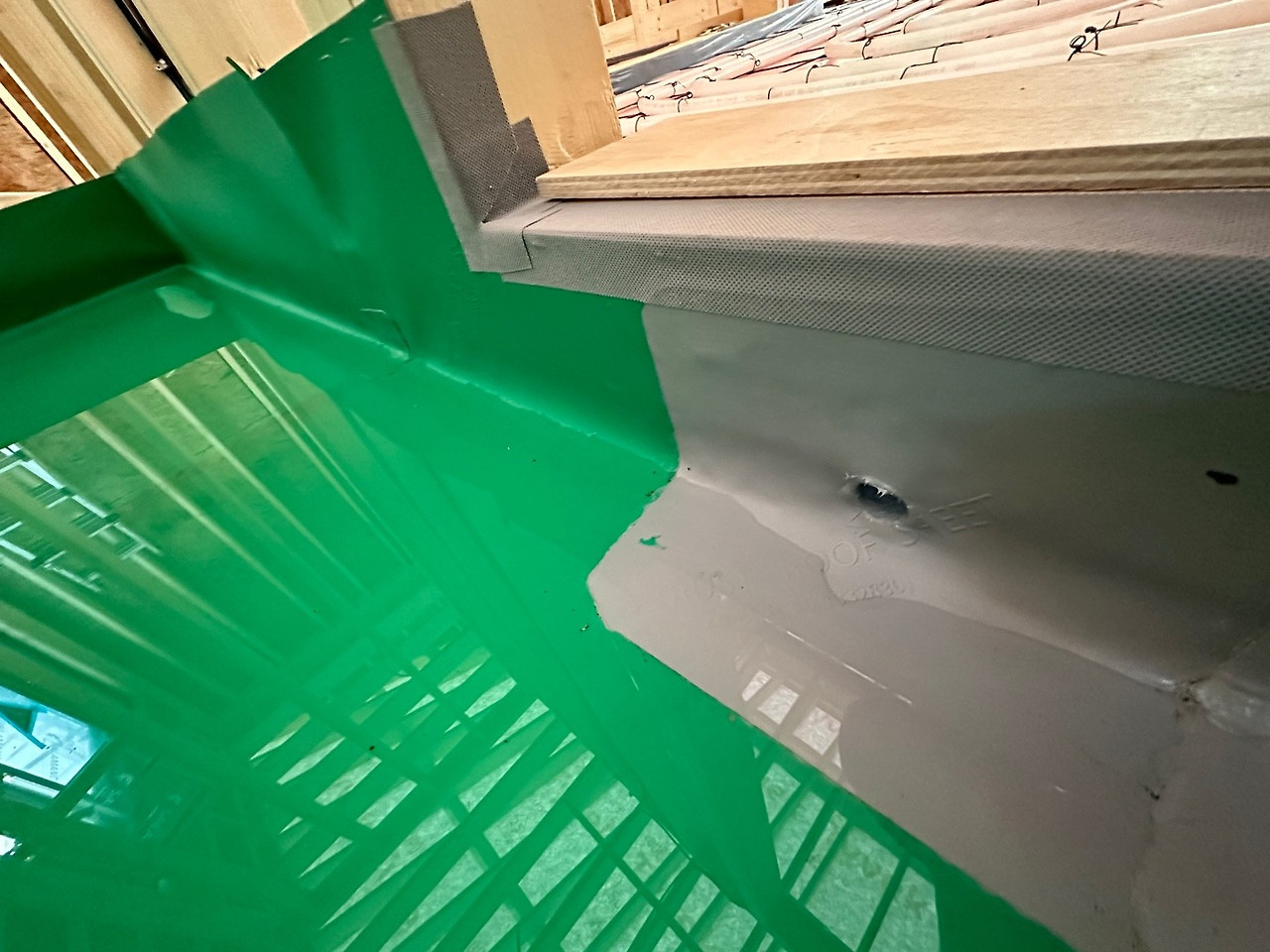

물을 일정량 채워 넣어 방수가 잘 이루어 지는지 테스트를 합니다.
일정 시간이 지난 후 물의 양이 동일할 때 방수 테스트에 준하여 다음 시공에 들어갑니다.

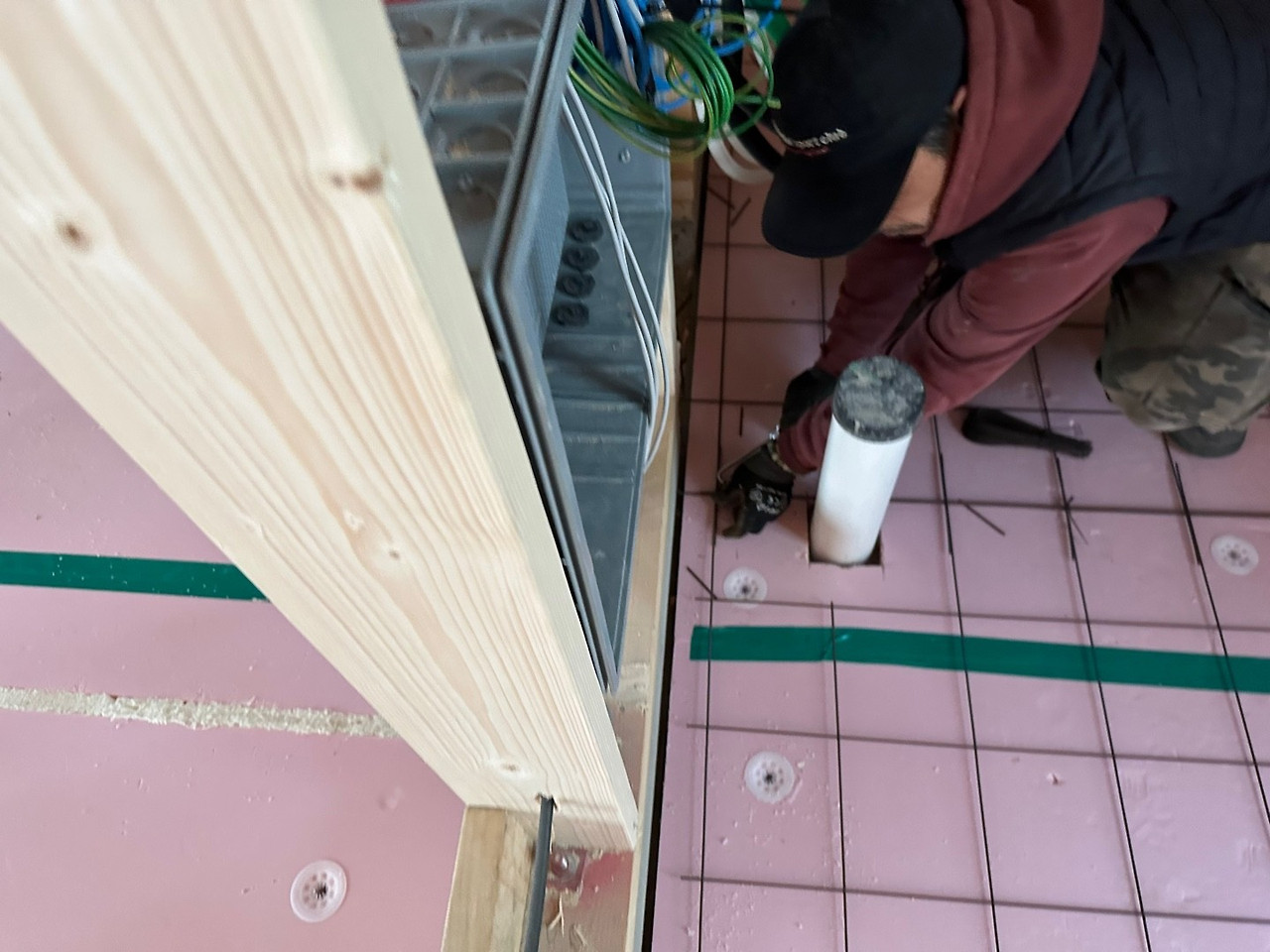

실내 다른 한편에서는 에어컨팀의 시공도 진행되었습니다!
에어컨팀 시공중인 모습
한편 목수팀에서는..

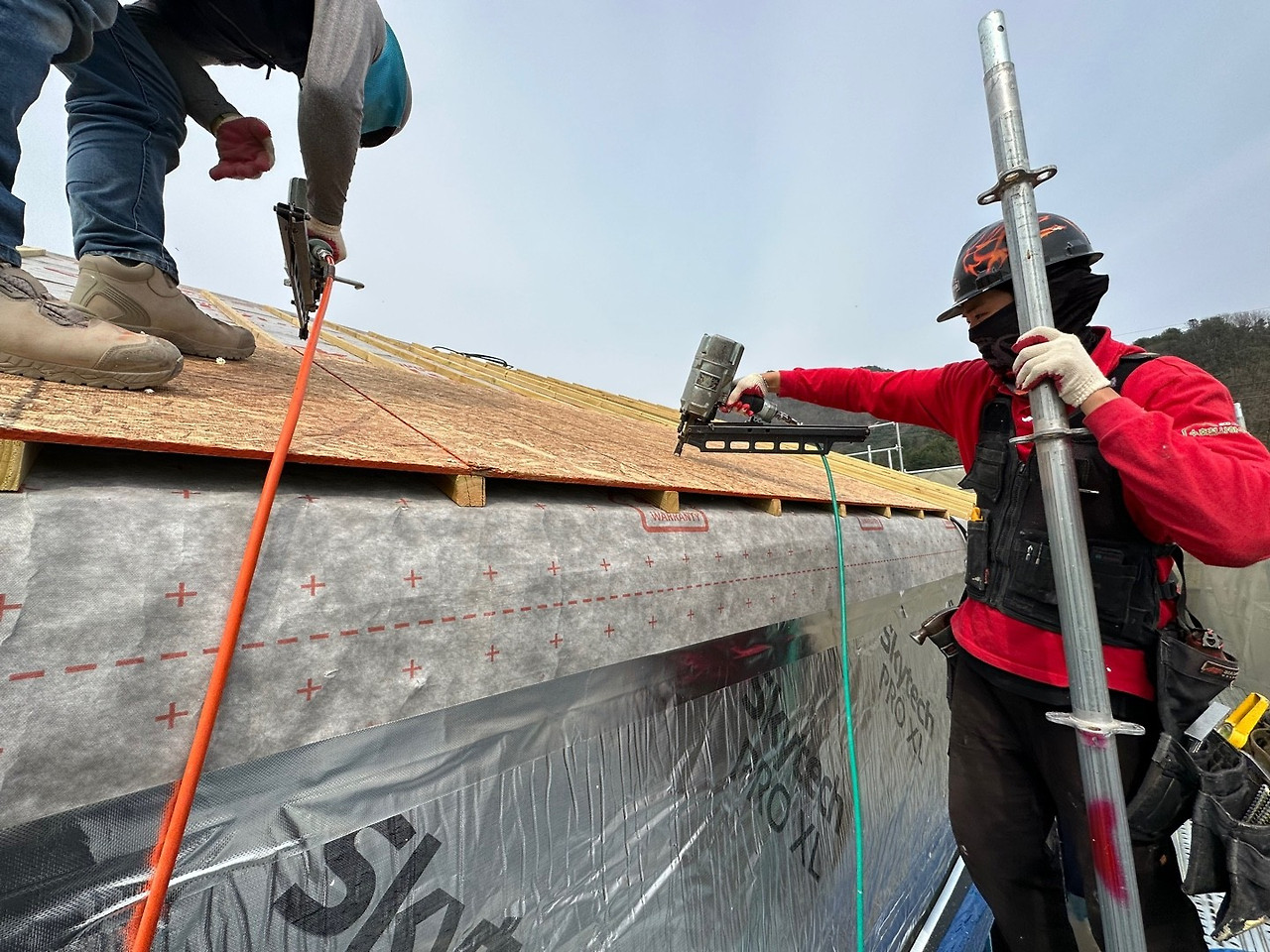

지붕 합판 시공을 진행하였습니다.
지붕 합판 시공을 위해 팀원들이 지붕까지 합판을 올리느라 꽤나 힘을 들였네요.
하지만 이런 힘든 일도 주택의 완성을 위한 밑거름임을 알기에 힘을 내어 일합니다!!
지붕 합판 시공중인 모습

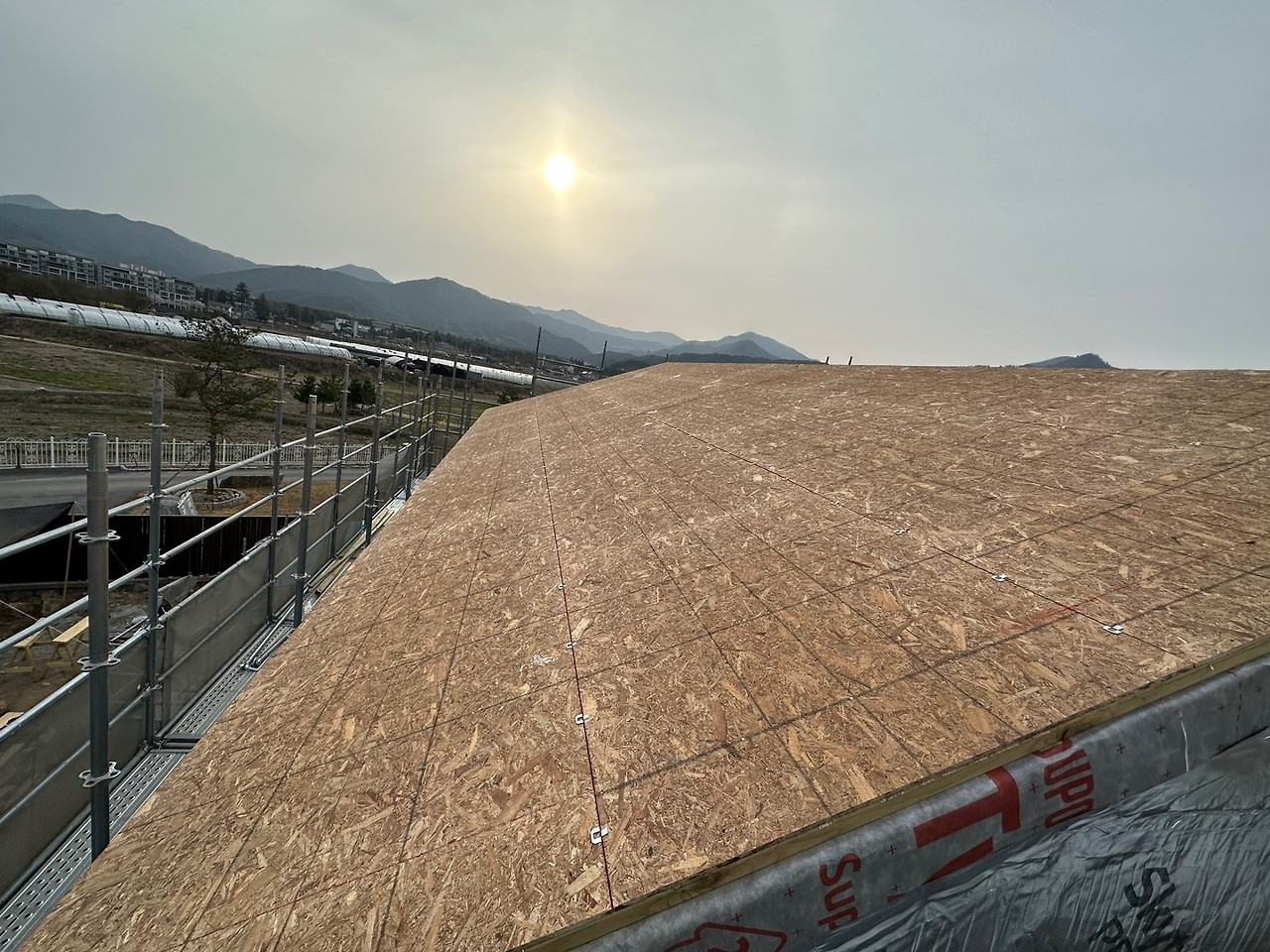

합판을 지붕에 한장 두장 올리어 시공을 하며 지붕의 형태를 갖추어 갑니다.
오늘은 메인 지붕 중 남측 지붕 합판을 시공하며 작업을 마무리하였습니다.
현장 정리 및 청소 후 하루 일과를 마루리 하였네요~
그럼 내일 다시 돌아오겠습니다!!
