날씨: 맑음
-금일 근무자
팀 장 : 이상민 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 노채헌 (8시간), 이경용 (8시간)
금일품수 (누계) : 5품 (총 80.625 품)
금일 작업 현황
- 쉐드 지붕 시공
- 벽체 기밀 테이핑 작업(완료)
- 벽체 투습방수지 시공
- 2층 방통 블로킹 시공
- 전기팀, 설비팀 시공
다음 예정 작업
- TEGO 합판 시공
- 스카이 텍 시공
- 레인 스크린 시공
- 지붕 합판 시공
- 전기팀, 설비팀 시공
가평 읍내리 15일
수호천사 하우징은 소장님의 지침과 팀장님들의 정확시공으로 100년을 갈수 있는 집을 짓도록 노력하고 있습니다.
건축주님이 이야기하신 아이들에게 물려줄 수 있는 튼튼한 집을 짓도록 최선을 다하겠습니다.
가평 읍내리에서 15일차 일정을 힘차게 시작합니다!
쉐드 지붕 시공
테라스룸 쉐드 지붕 시공을 완료 하였습니다.




서까래에 투습방수지 시공 후 방부각상 시공을 하여 벤트(공기순환) 공간을 만들었습니다.

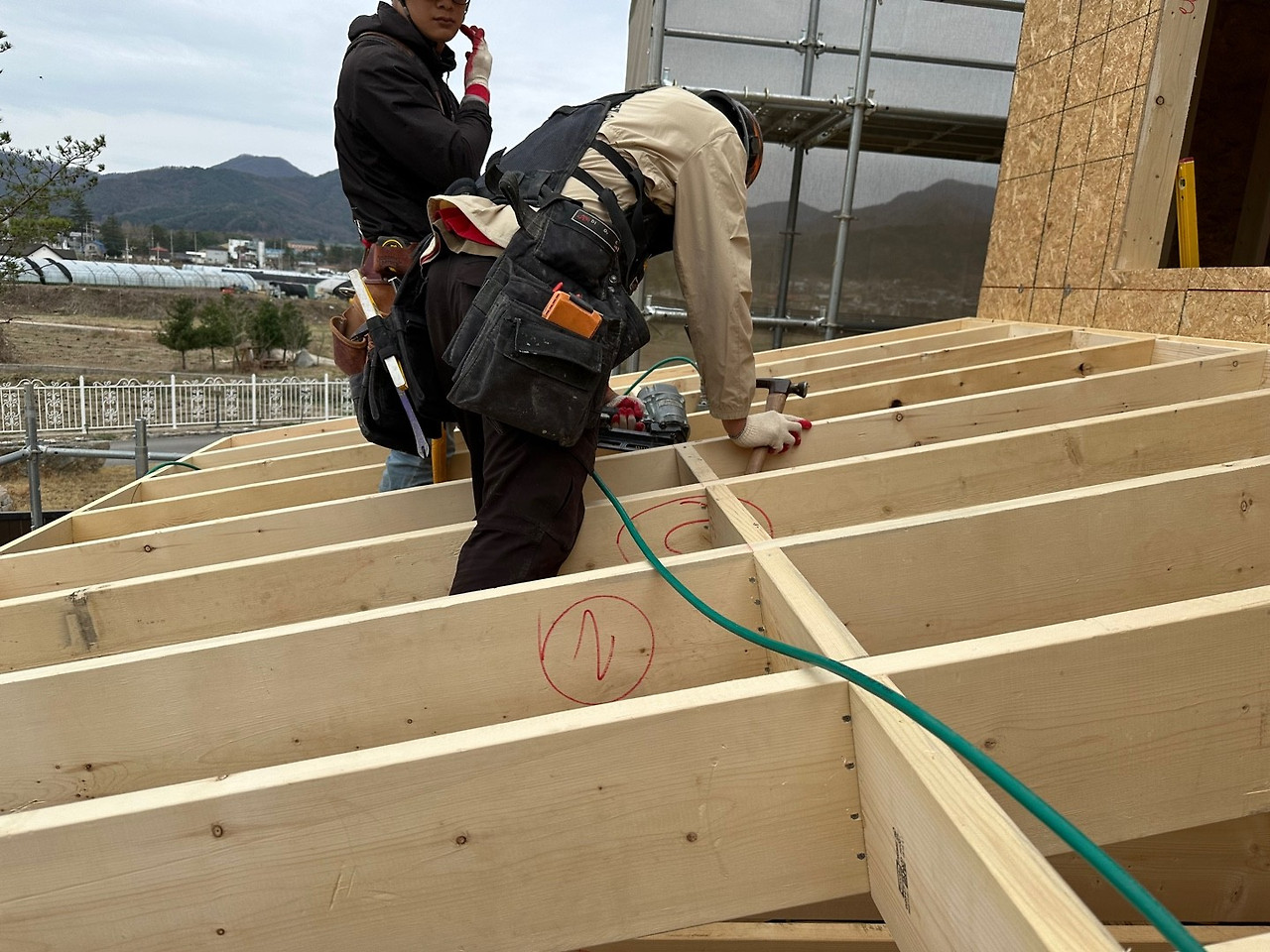

OBS(테크 쉴드) 합판 시공을 하였습니다.

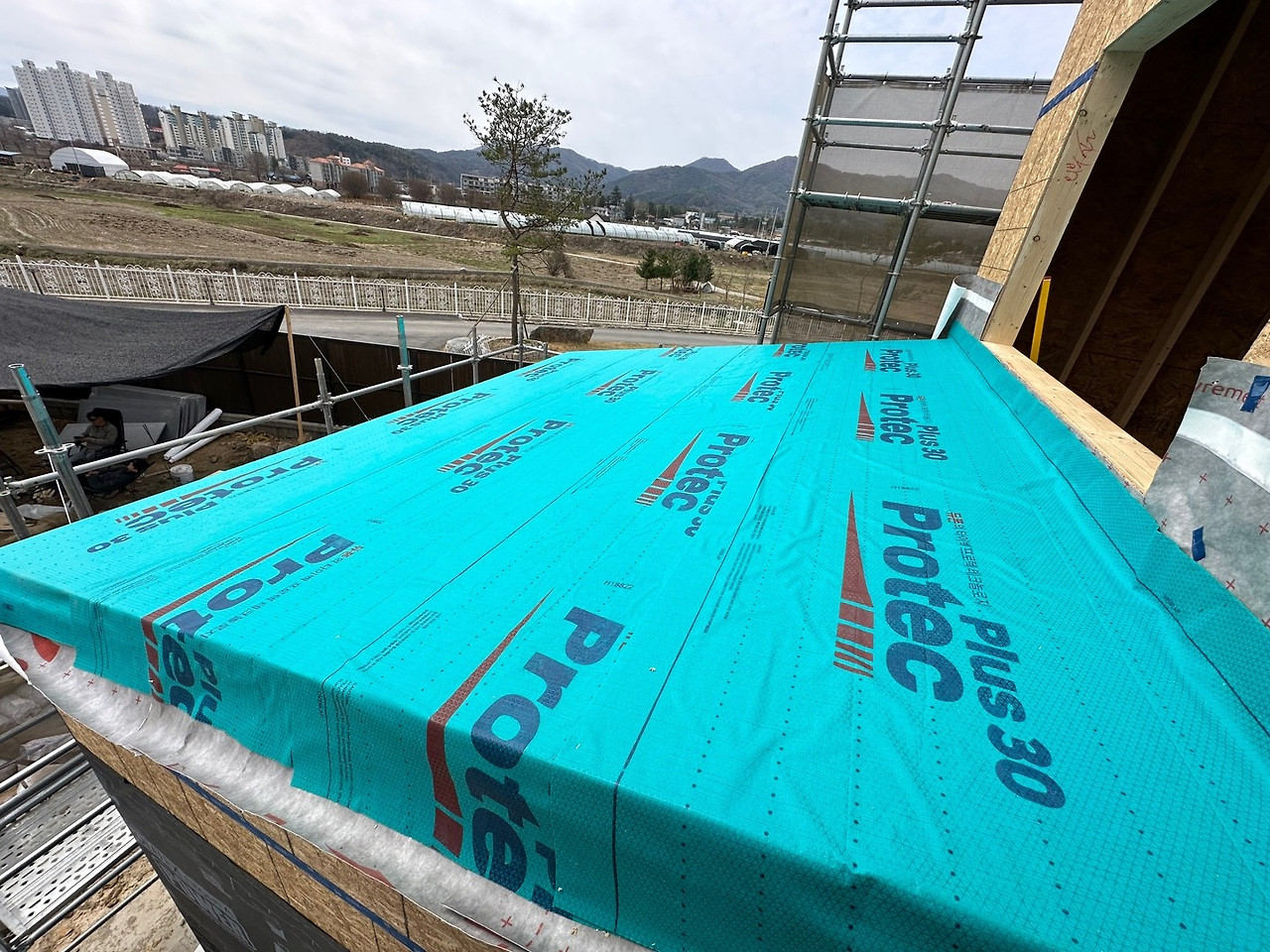

아래는 시공된 OBS(테크 쉴드)의 참고 자료 입니다.



쉐드 지붕 양단에 박공벽을 시공 하였습니다.


서브 페이샤 부분과 박공벽부분에 합판 시공을 완료 하였습니다.

물끊기 방식으로 방수 시트 시공을 완료 하였습니다,
벽체 기밀 테이핑 작업(완료)
일부 남았던 벽체 기밀 작업을 완료 하였습니다.


물끊기 시공하여 수분이 스며들지 않도록 했습니다.
벽체 투습방수지 시공
결로(내부와 외부의 온도차로 인한 응결) 현상으로 발생하는 습기를 배출하고 방수 할수 있는 투습 방수지 외벽에 시공하였습니다.

투습방수지 시공의 시작점(수평)을 맞추기 위해 레이저를 사용하여 정확히 시공하였습니다.


투습방수지 부분이 접히는 부분없도록(수분의 빠른 배출 목적) 팽팽하게 시공 하였습니다.

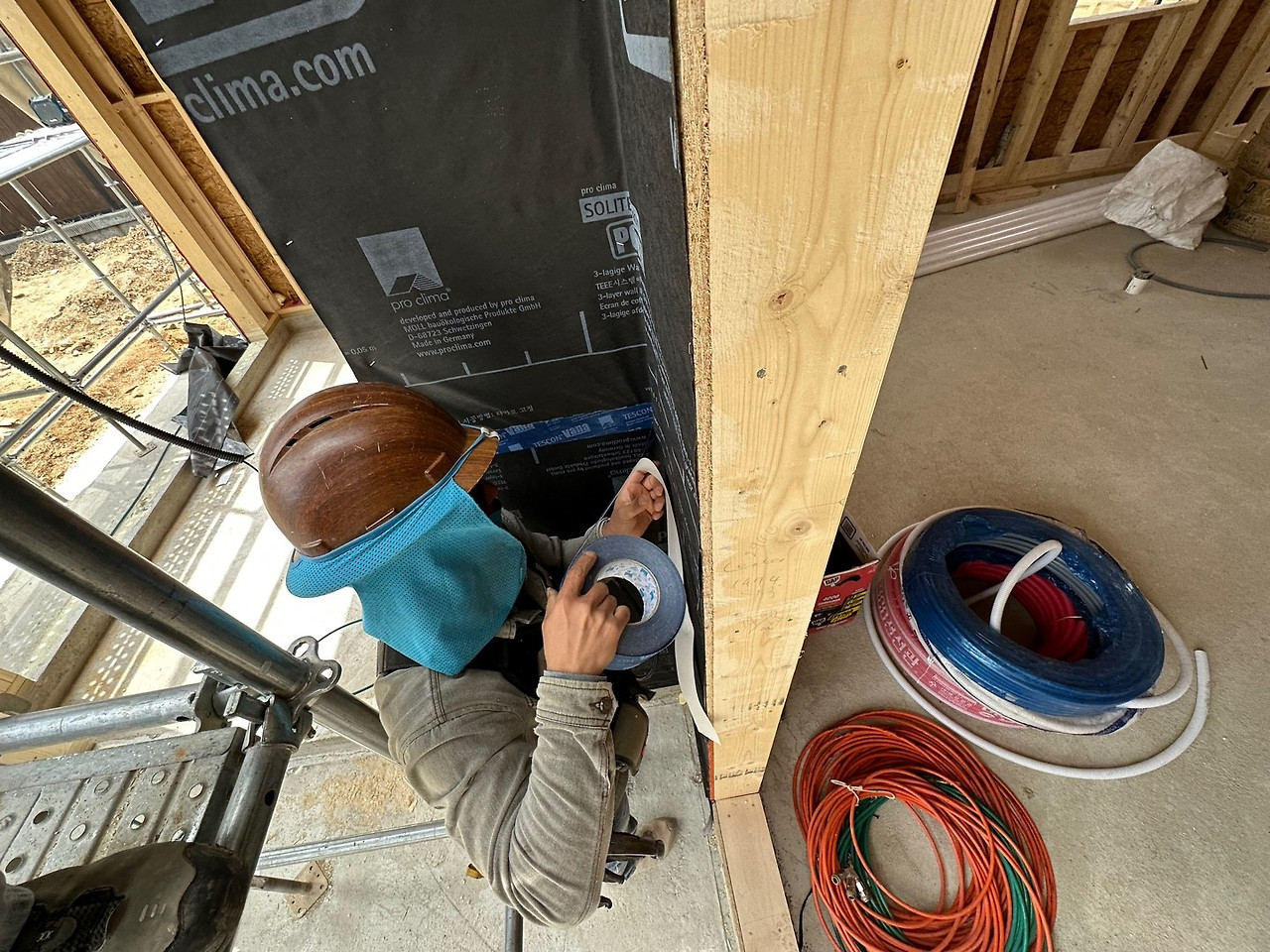

투습 방수지 시공한 후 투습방수 테이프를 물끊기 시공으로 작업하였습니다.


스템프 고정부분을 빠진곳 없이 테이핑 작업 하였습니다.

배관 배선 부분도 꼼꼼하게 테이핑 작업 하였습니다.
아래는 사용된 투습방수지에 대한 참고 사항 입니다.

2층 방통 블로킹 시공(완료)
설비팀 시공일정에 맞추어 2층 방통 블로킹 시공을 마쳤습니다.




전기팀, 설비팀 시공

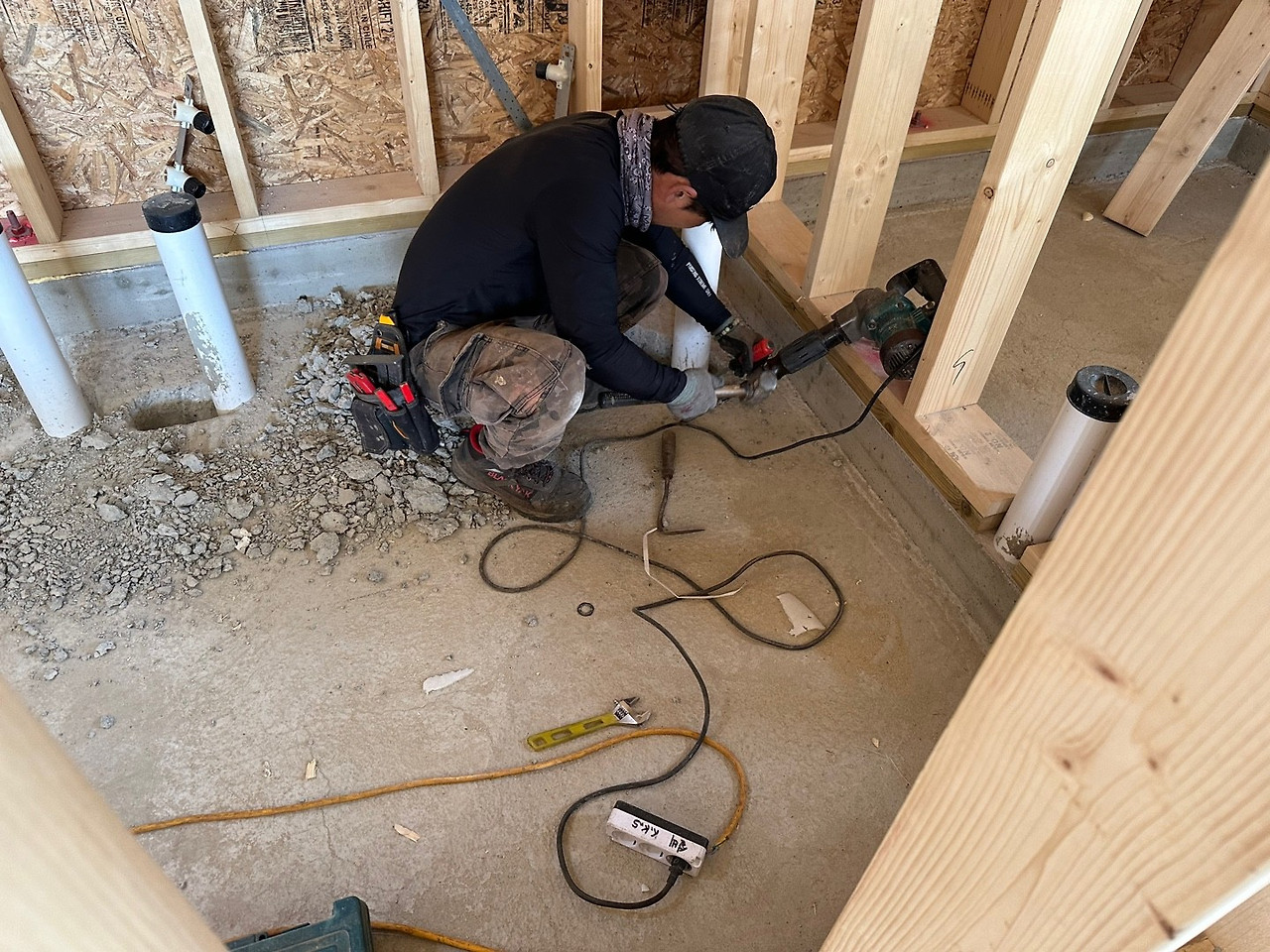

아침일찍 설비팀이 내방하여 1층 시공을 시작 하였습니다.



현장 정리 및 청소로 하루일과를 마무리하였습니다.
언제나 현장에 오실때마다 간식을 챙겨주시는 건축주님 감사합니다. ^^ 멋진 집으로 보답하겠습니다.
오늘도 최선을 다한 우리팀원들 수고하였습니다.
저희는 내일 다시 인사 드리겠습니다.
