날씨 : 맑음
-금일 근무자
팀 장 : 이상민 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 노채헌 (8시간), 이경용 (8시간)
금일품수 (누계) : 5품 (총 125.25 품)
금일 작업 현황
- 2차 자재 수령
- 내부 단열재 시공
- 조적팀 시공
다음 예정 작업
- 내부 단열재 시공
가평 읍내리 26일차
안녕하세요. 가평 읍내리에서 26일차 일정을 시작합니다!
화이팅있게 가보시죠~

오늘 2차 자재 수령이 있었습니다. 내부 단열재와 석고 보드 등 수령하였는데요.

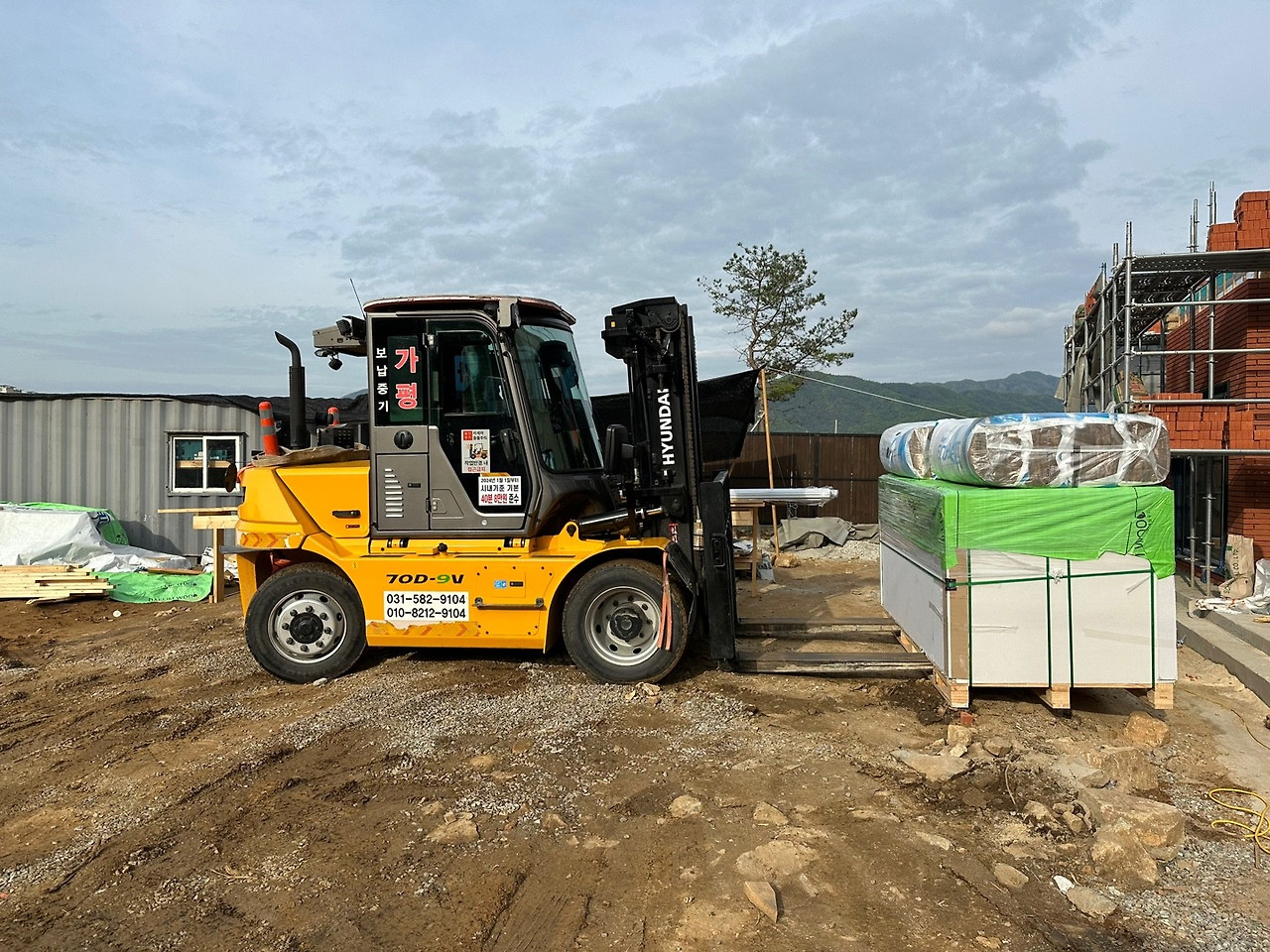

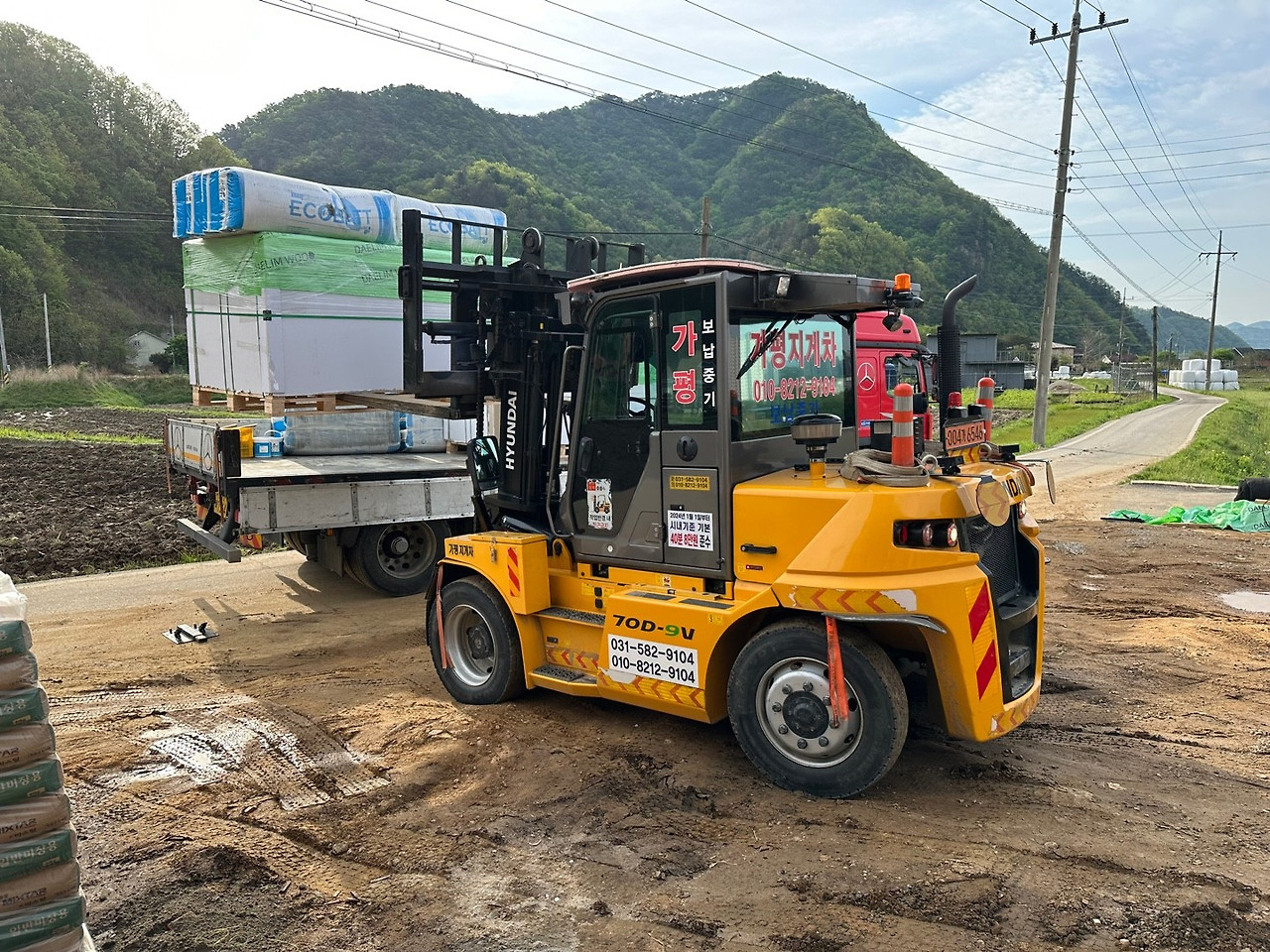

2차 자재 수령중인 모습
1차 자재 수령 때와 마찬가지로 작업의 동선을 고려하여 자재들을 배치하였습니다.

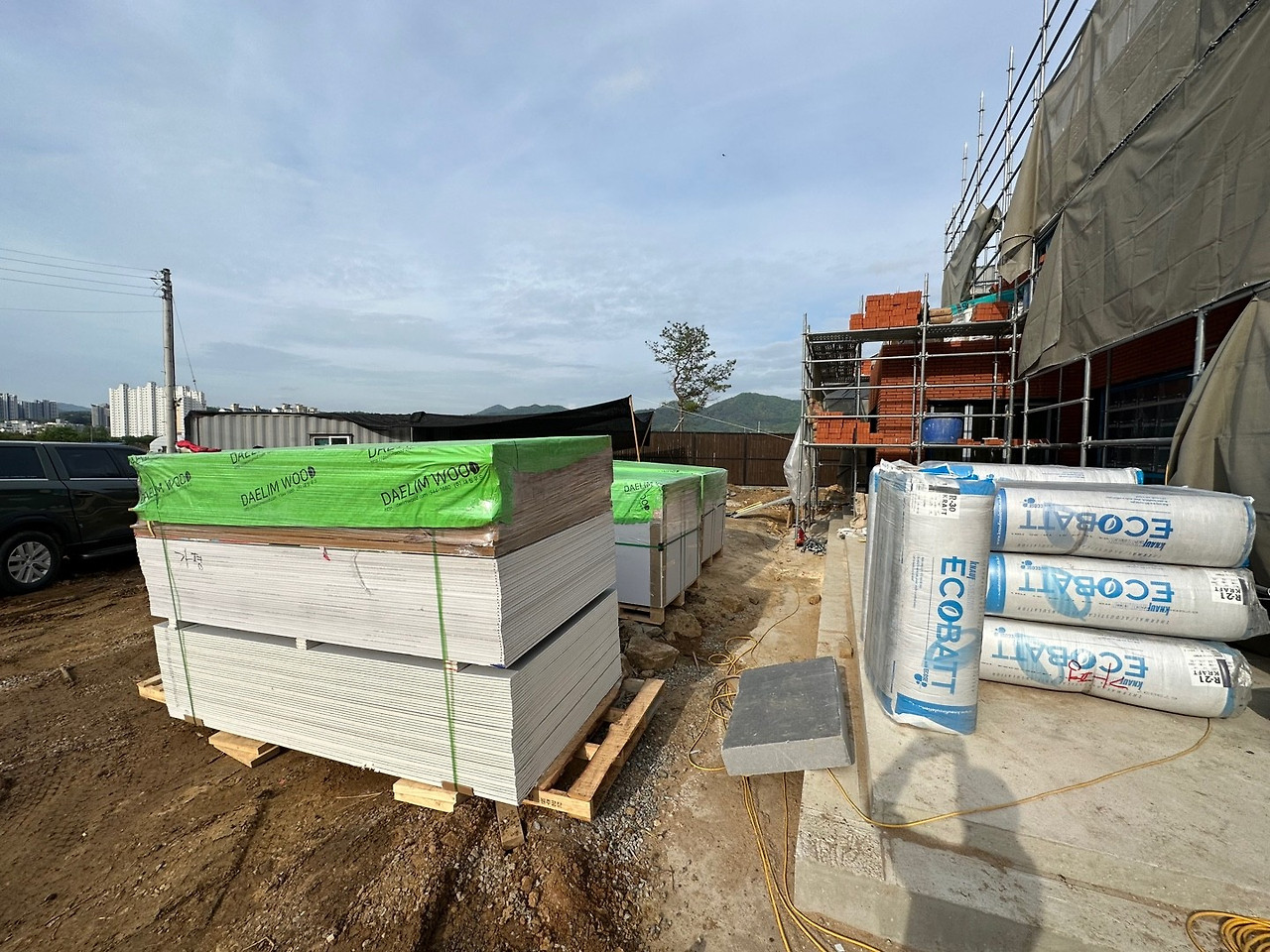

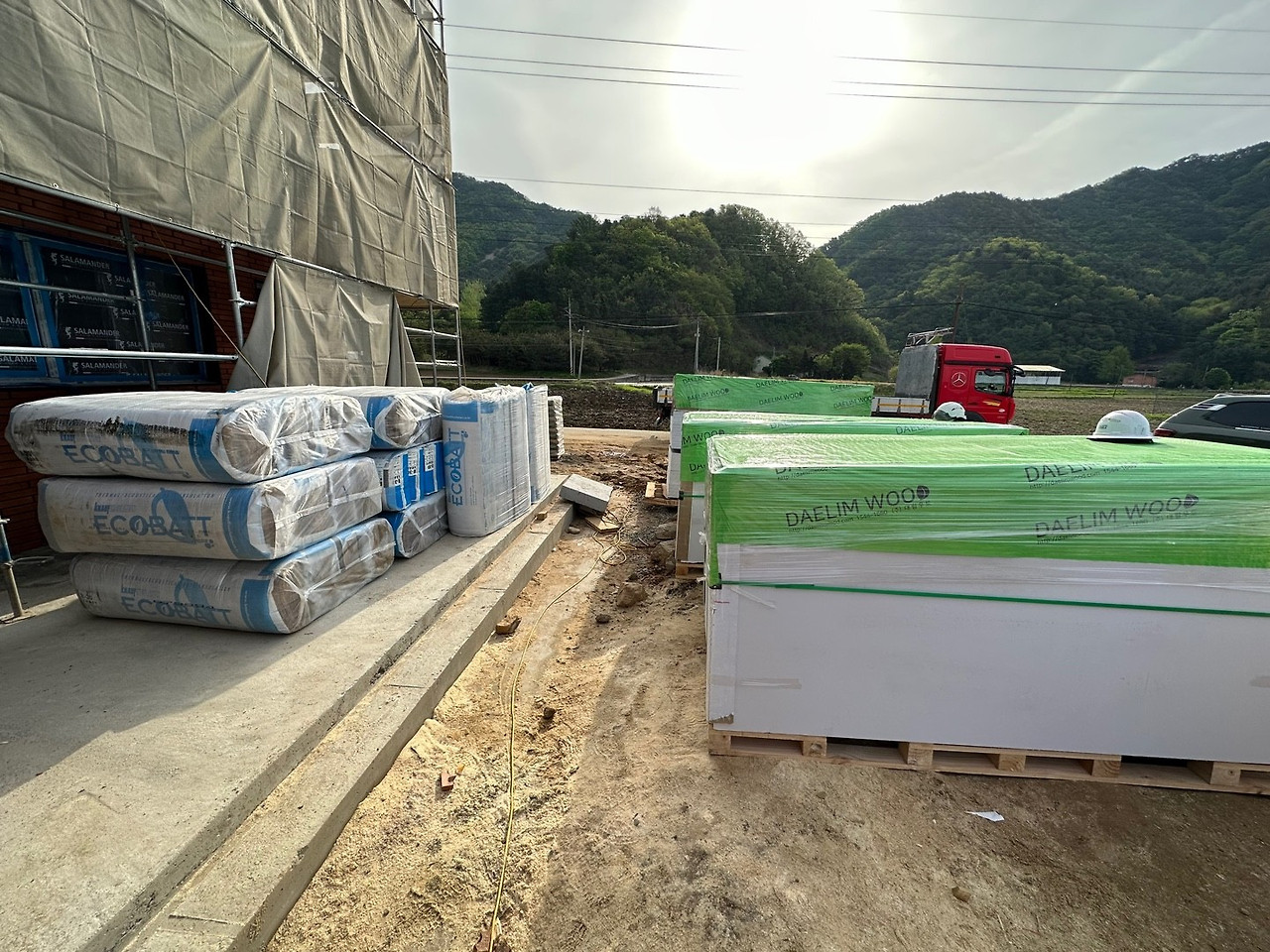

2차 자재 수령 완료된 모습
내부 단열재 시공이 본격적으로 진행되었습니다.
장선에 시공되는 단열재는 EcoBatt R-Value 30이고,
내벽체에 시공되는 단열재는 EcoBatt R-Value 21이란 제품입니다.
R-Value는 열전도에 대한 저항값으로 수치가 클수록 단열 성능이 더 뛰어난 자재입니다.
단열재를 시공하는 이유는 단열 성능의 향상을 위함도 있지만
공간과 공간간의 소음을 줄여주는 역할도 해줍니다.

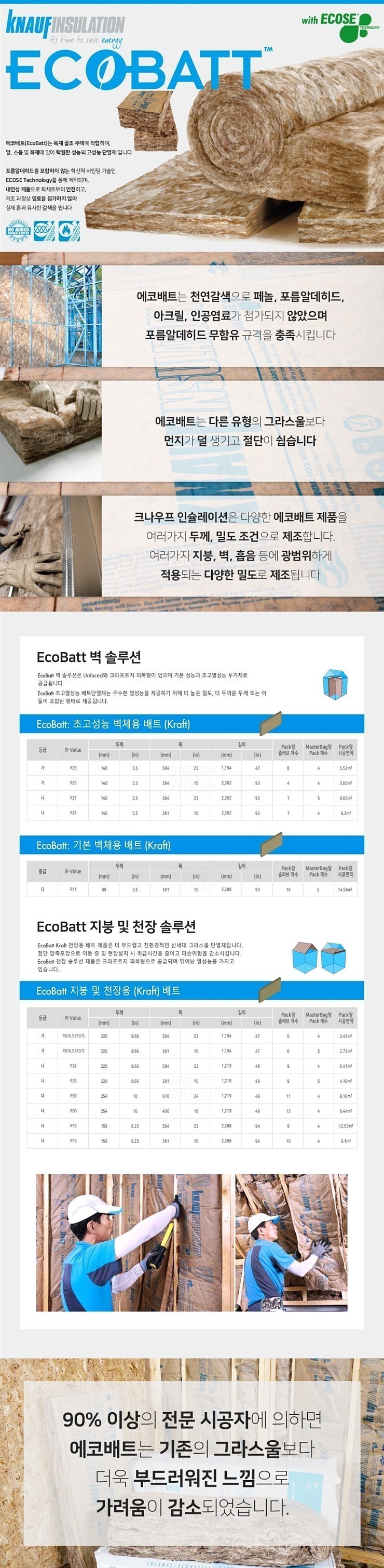

아래는 단열재의 대한 정보입니다~~

먼저 1층 장선 단열재 시공이 진행되었습니다.

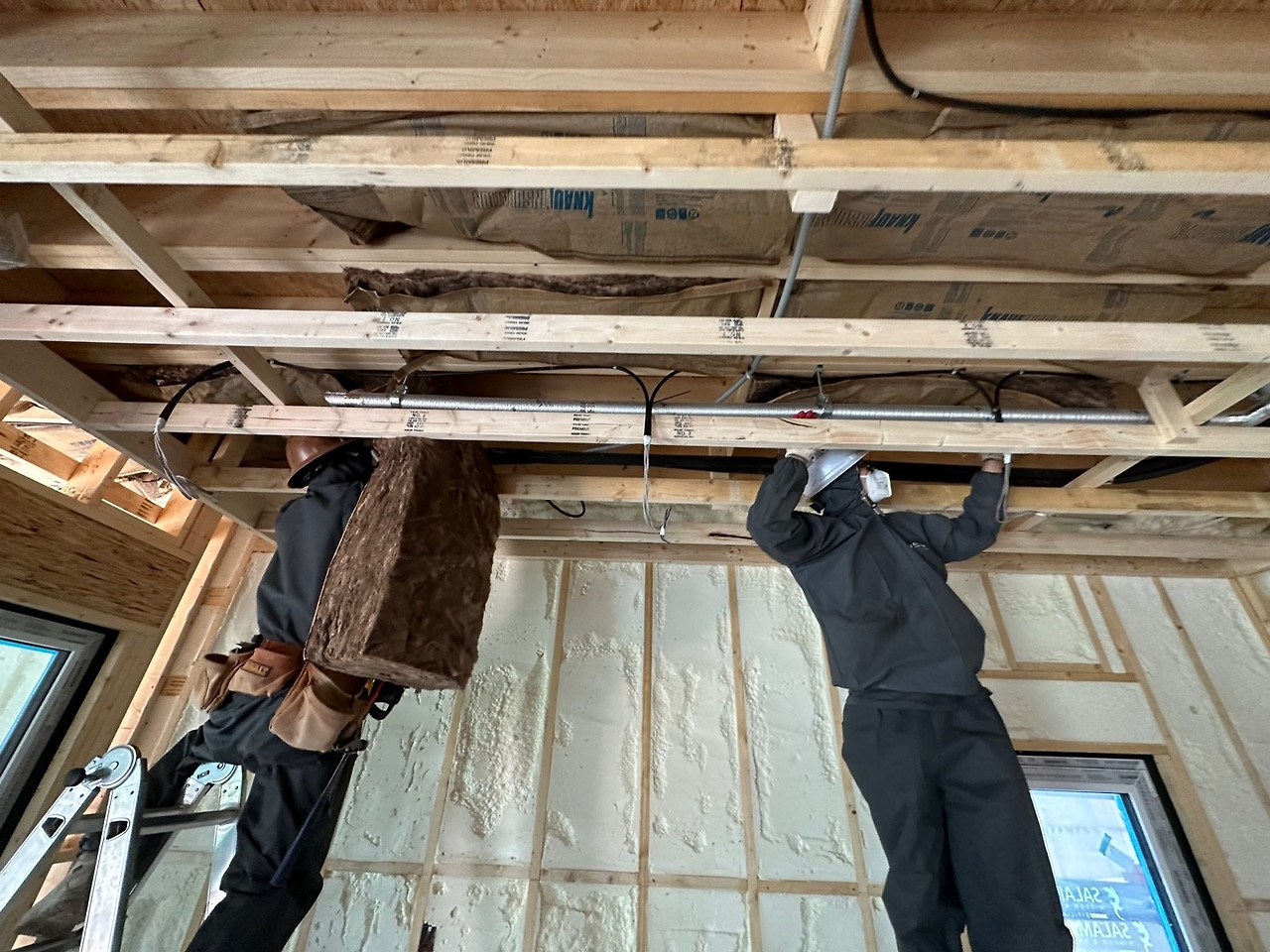

길이에 맞추어 하나 둘 빈 공간을 단열재로 채워 가고정합니다.

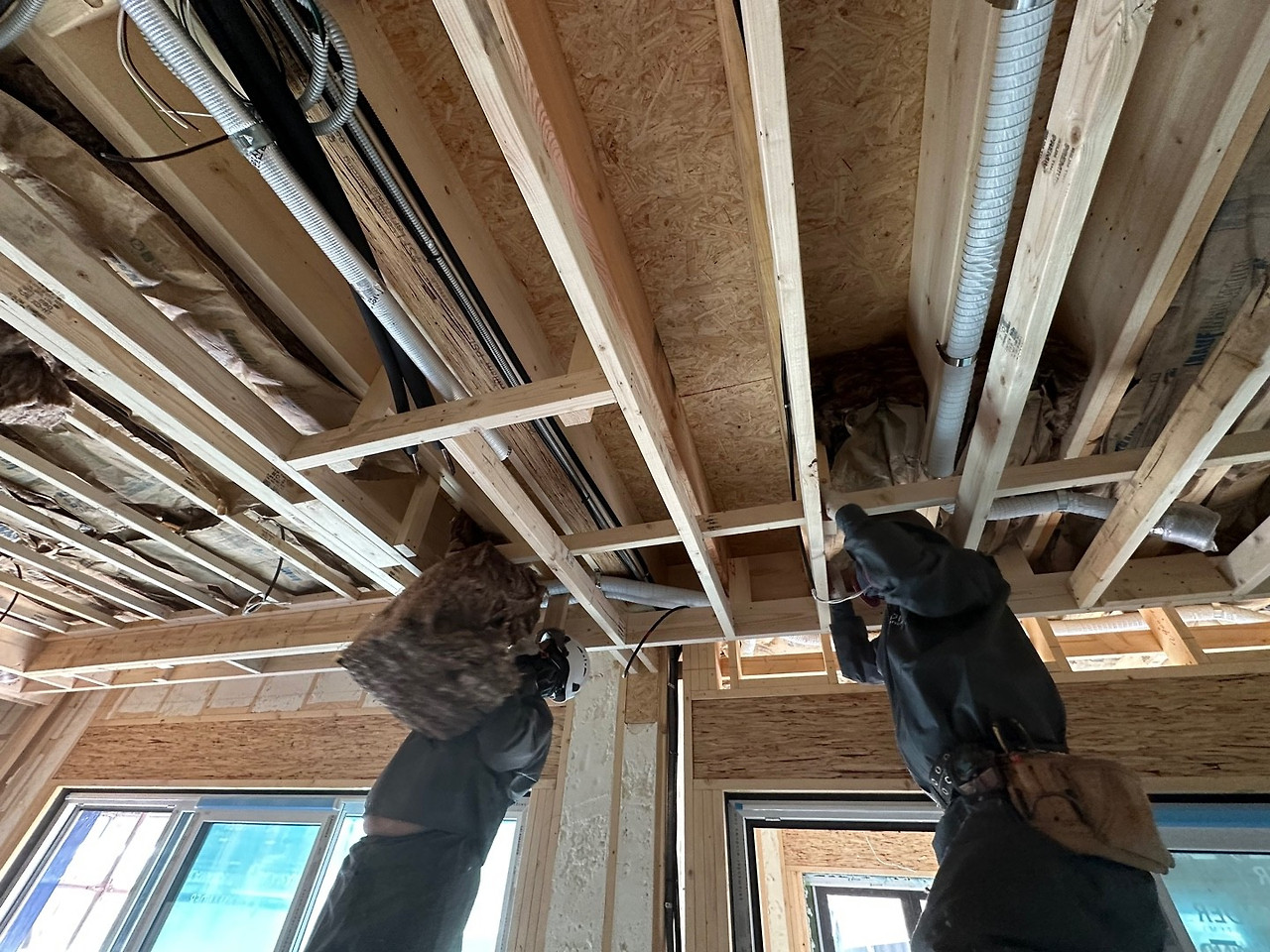

1층 장선 단열재 시공중인 모습
1층 장선 단열재 시공이 완료되고 벽체 단열재 시공을 진행하였습니다.

1층 벽체 단열재 시공중인 모습

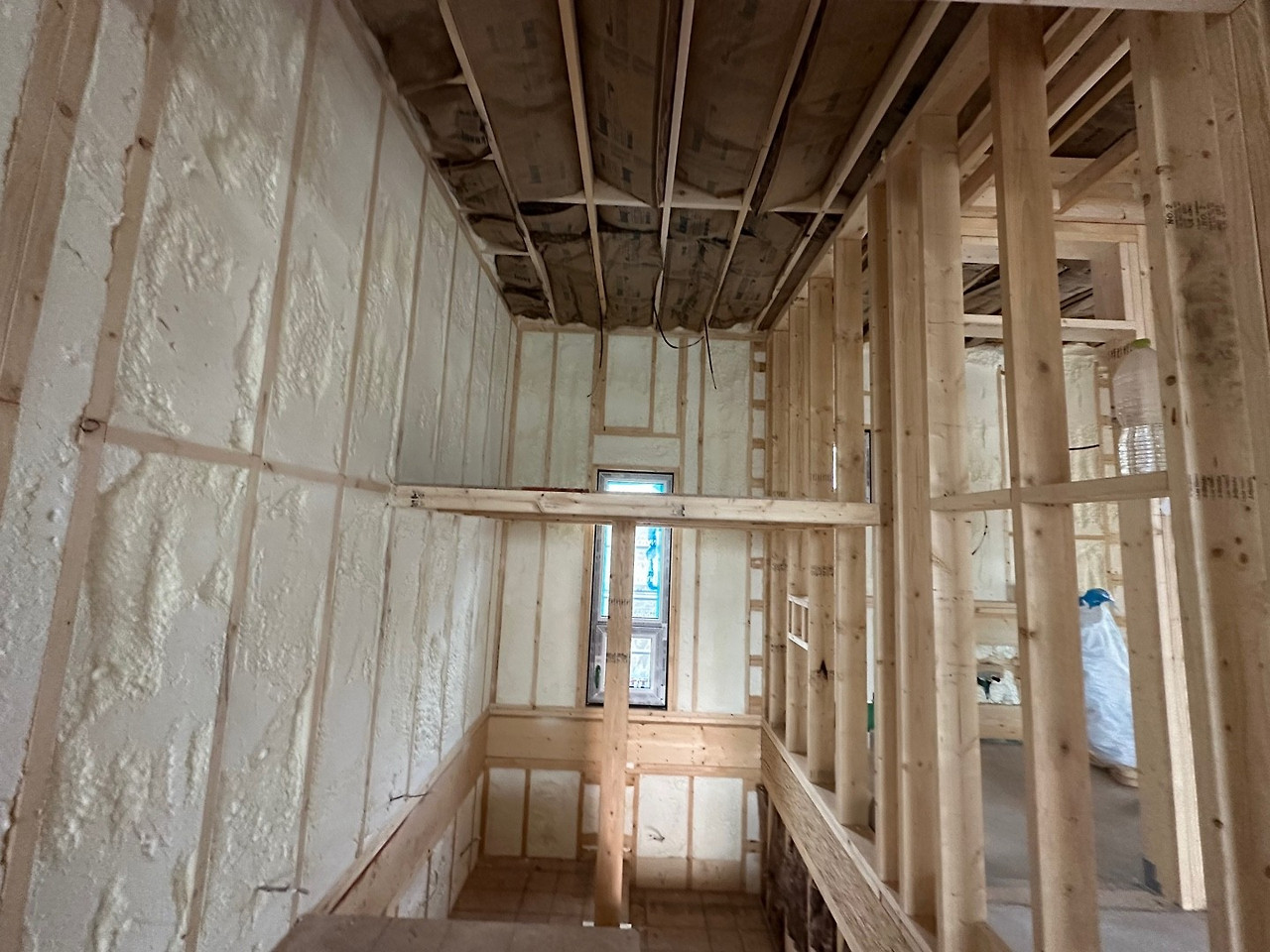

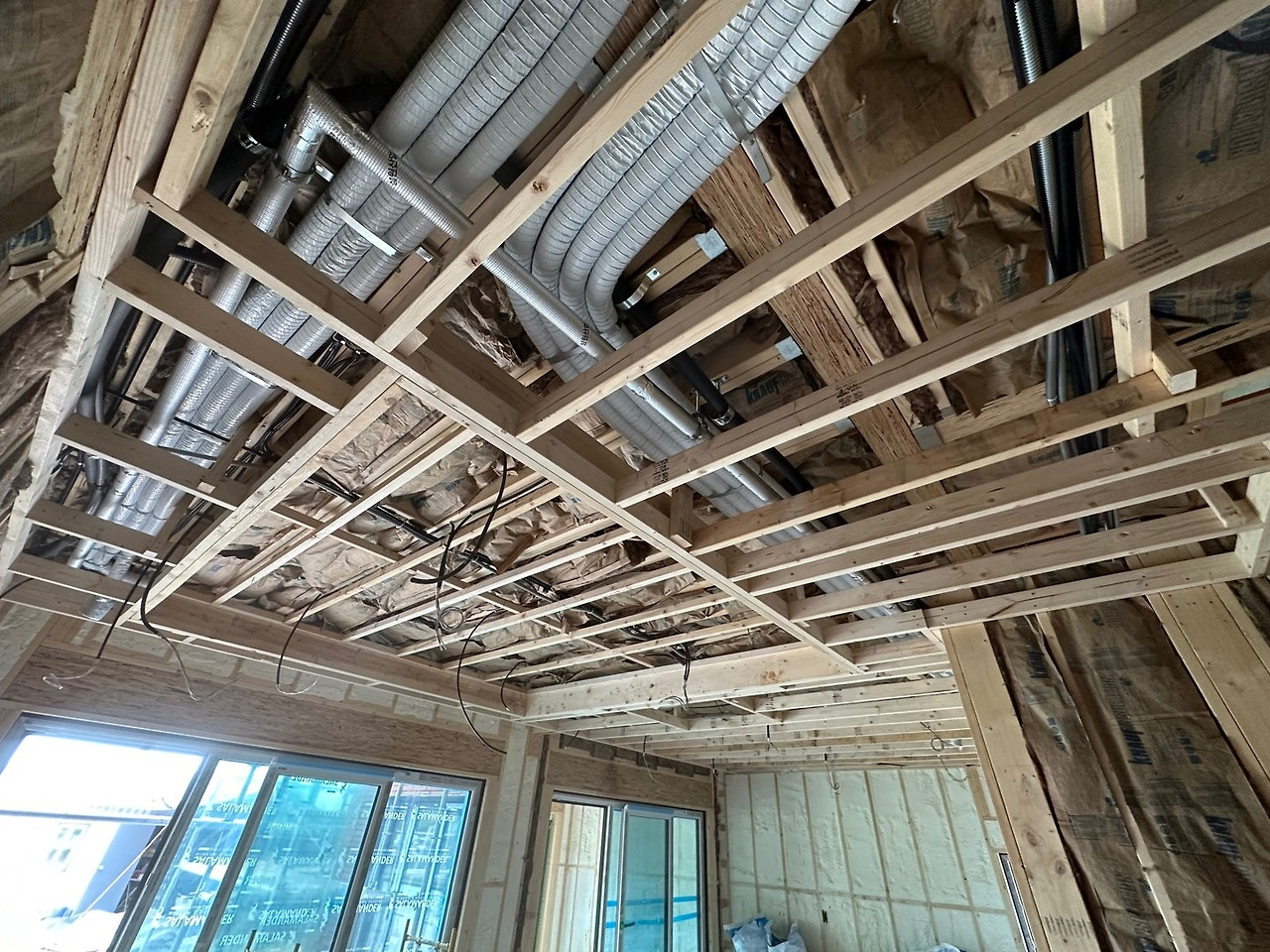

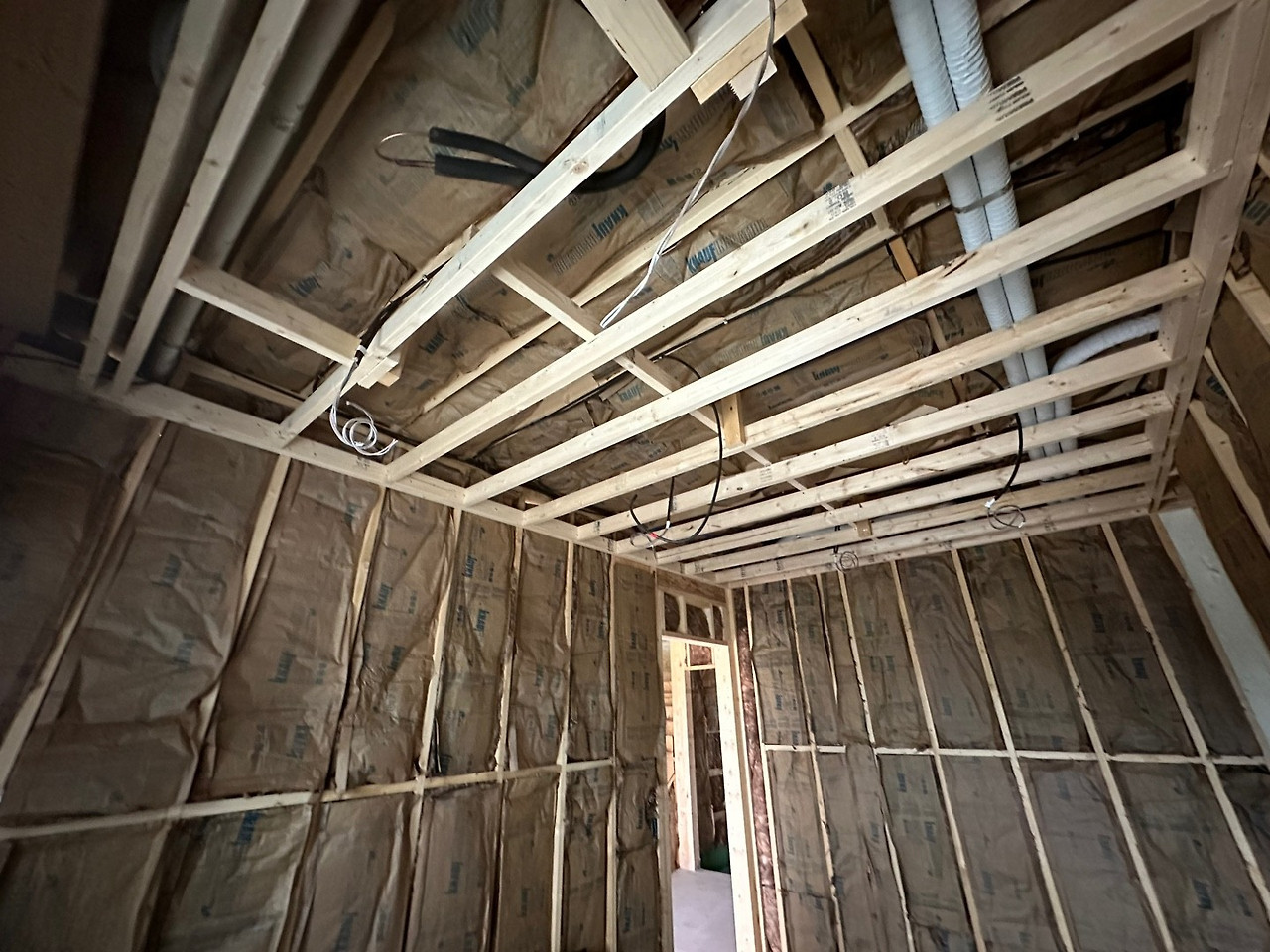

1층 단열재 가고정 완료된 모습
1층 벽체 단열재도 신속하게 가고정이 끝나고
2층 장선 단열재 시공이 바로 진행되었습니다.

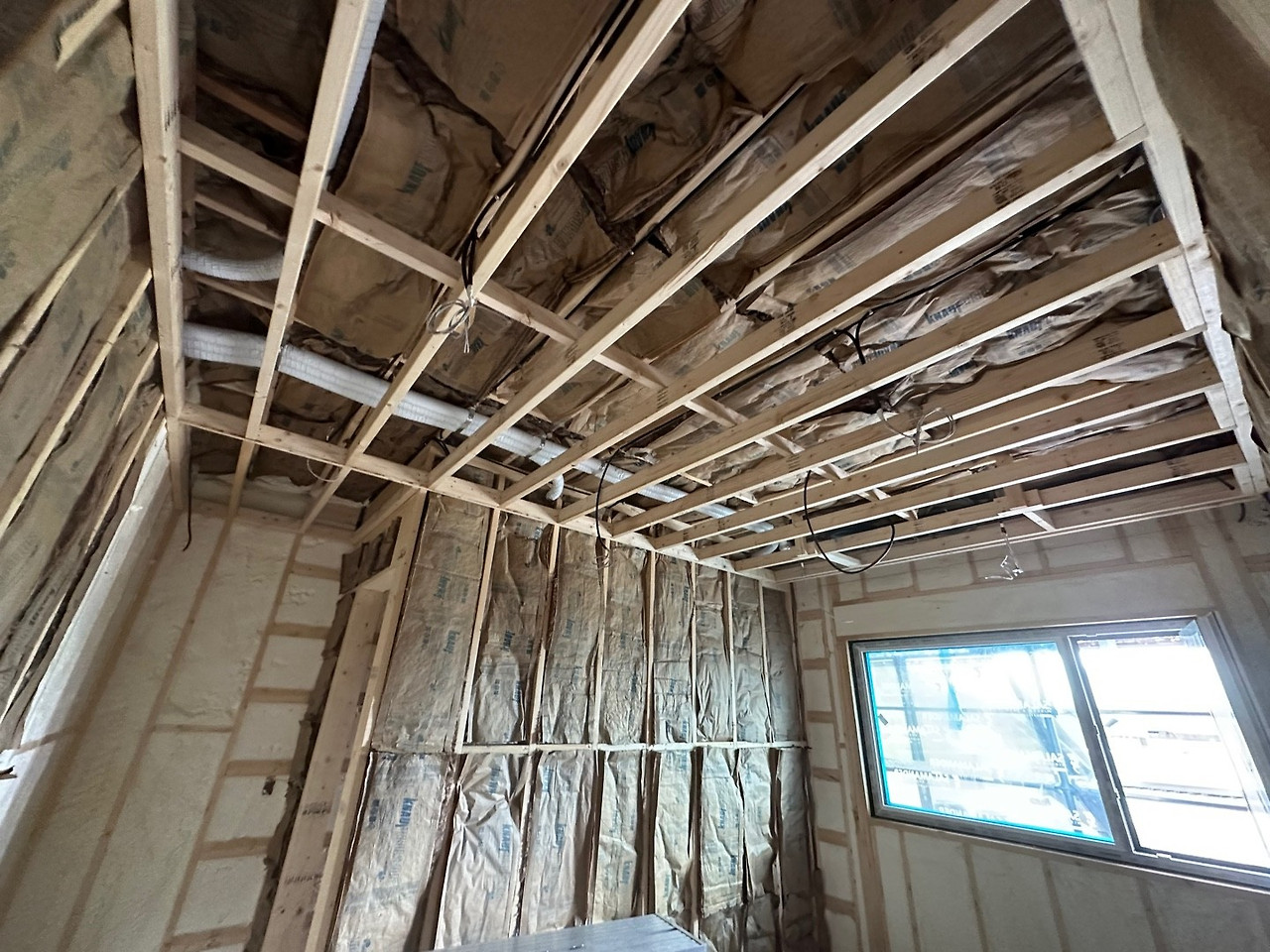

열심히 일에 집중하다 보니 어느덧 2층 장선 단열재도 가고정이 완료되었네요.

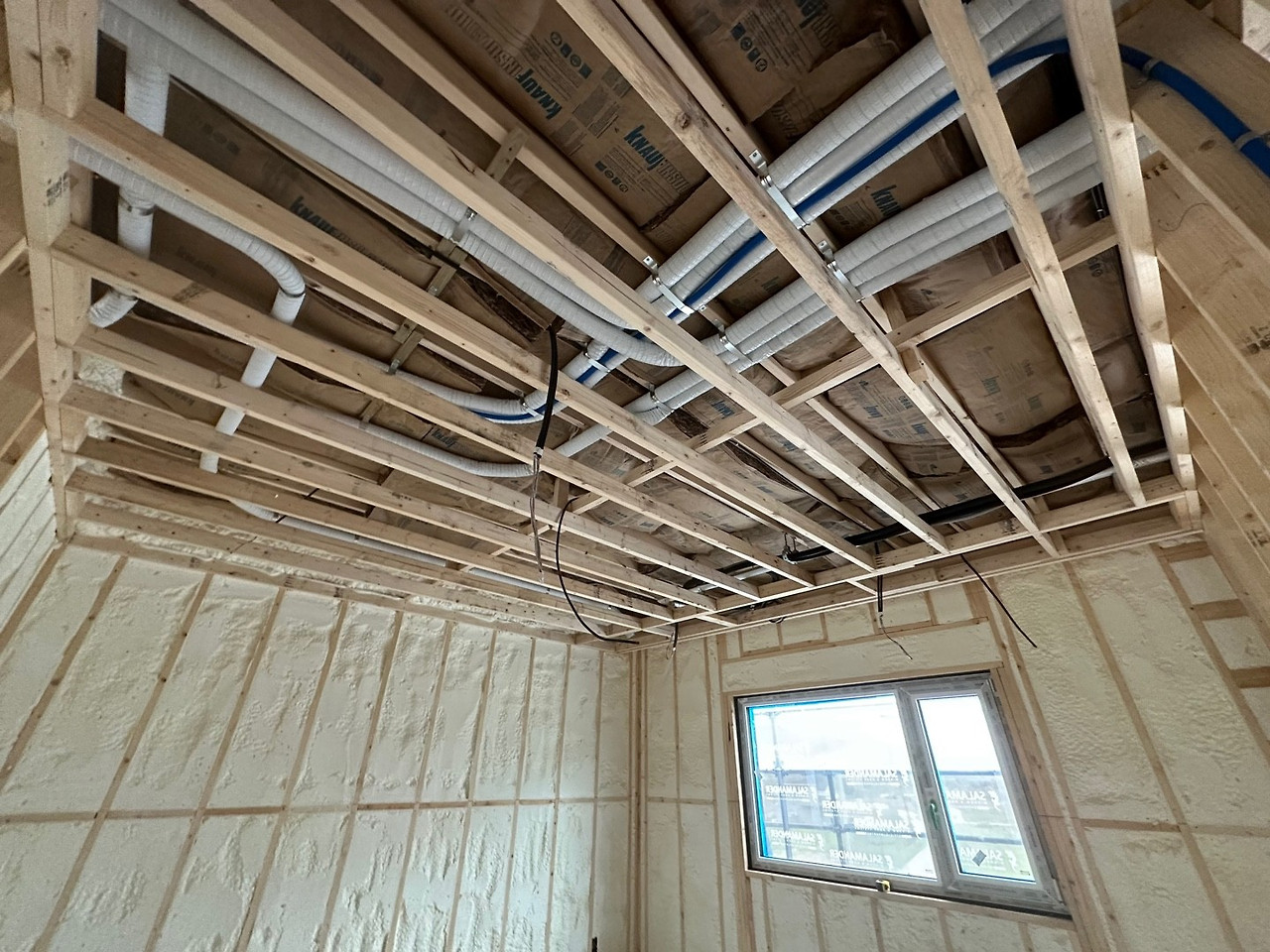

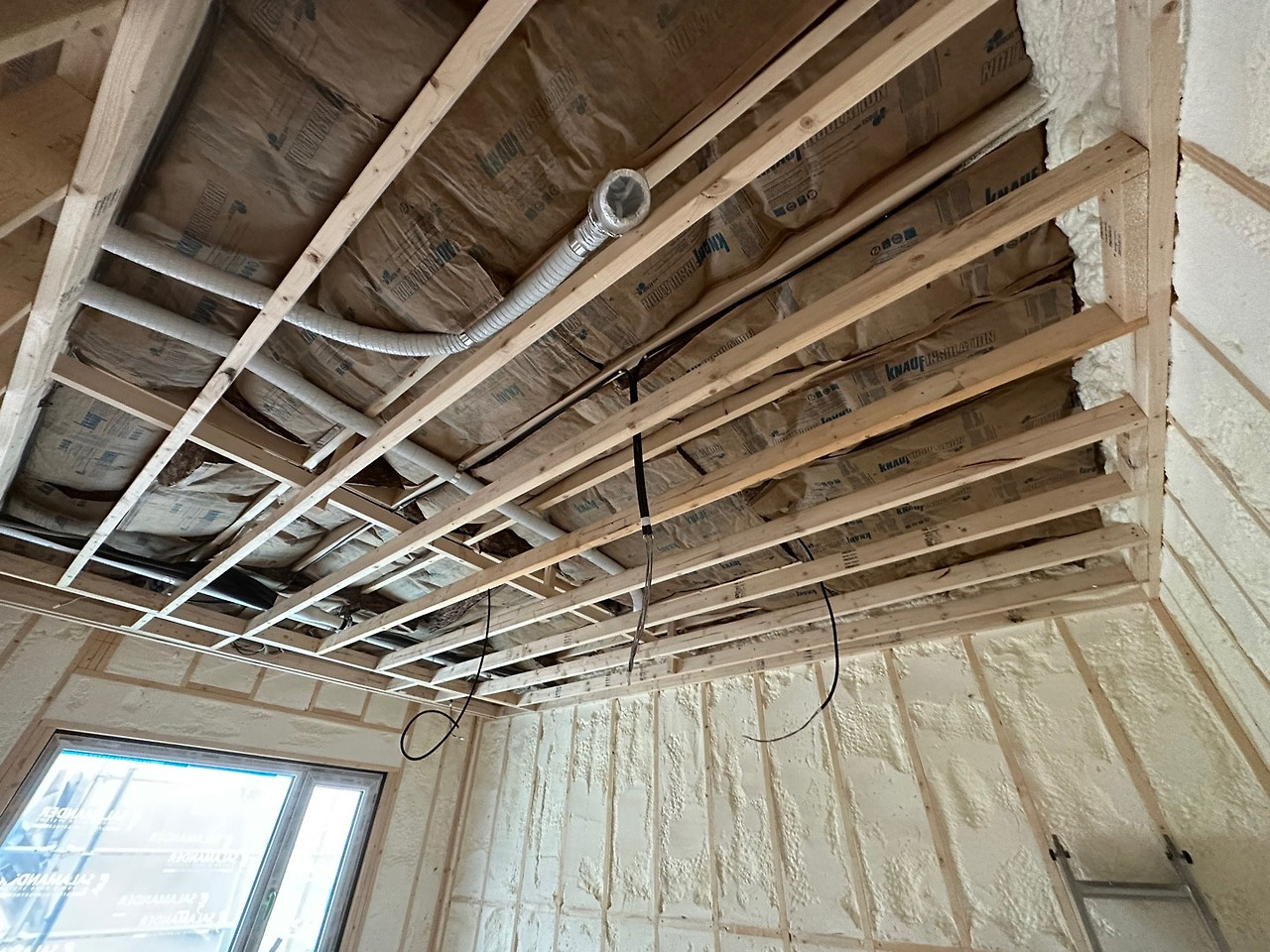

2층 장선 단열재 가고정 완료된 모습
내일 2층 벽체 단열재 가고정만 완료되면
가고정했던 단열재를 전동타카(스테이플러)로 고정시켜줄 예정입니다.

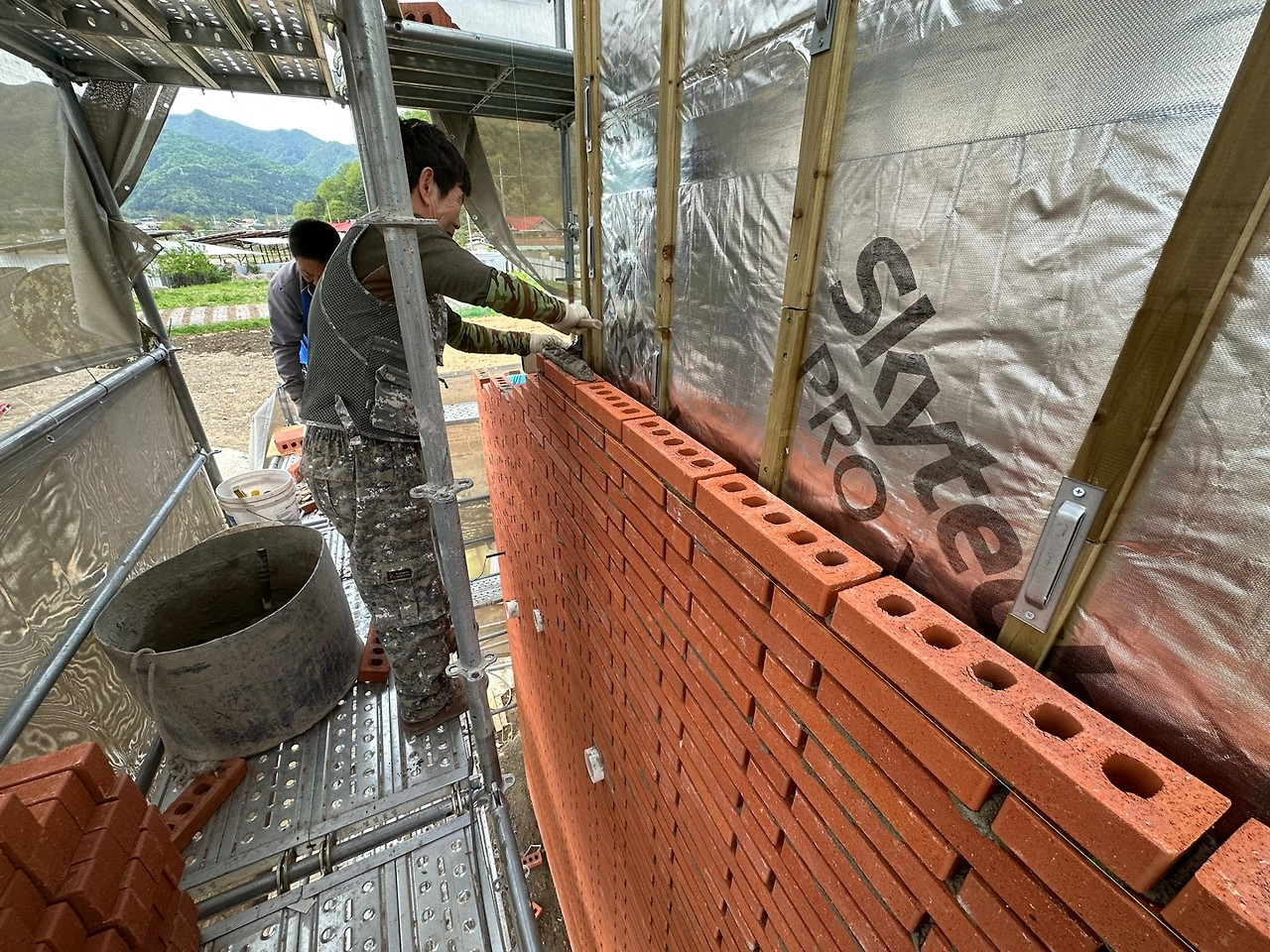

외부에서는 조적팀이 열심히 시공을 진행중이십니다~

오늘도 현장 정리 및 청소 후 하루일과를 마무리하였습니다.
그럼 내일 다시 찾아오겠습니다~!
