날씨 : 맑음
-금일 근무자
팀 장 : 이상민 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 노채헌 8 이경용 (8시간)
금일품수 (누계) : 5 품 (총 139.625 품)
금일 작업 현황
- 마이너스 걸레받이 작업
- 석고 보드 시공
- 조적 시공
- 징크 시공
다음 예정 작업
- 마이너스 몰딩 시공
- 석고 보드 시공
가평 읍내리 29일차
안녕하세요. 가평 읍내리에서 29일차 일정을 시작합니다!
자! 출발~~

오늘도 조적팀의 시공이 계속해서 이어지고 있습니다.
어느덧 지붕높이까지 벽돌이 올라왔네요~~
시공완료된 후 어떤 모습일지 참 기대가 됩니다~!

징크팀도 사전작업이 계속 이루어지고 있습니다.

저희 목수팀에서는..
먼저 2층에서는 어제에 이어서 마이너스 걸레받이 작업이 진행되었습니다.

2층 마이너스 걸레받이 작업중인 모습
2층 마이너스 걸레받이 작업도 오늘 완료되었네요~

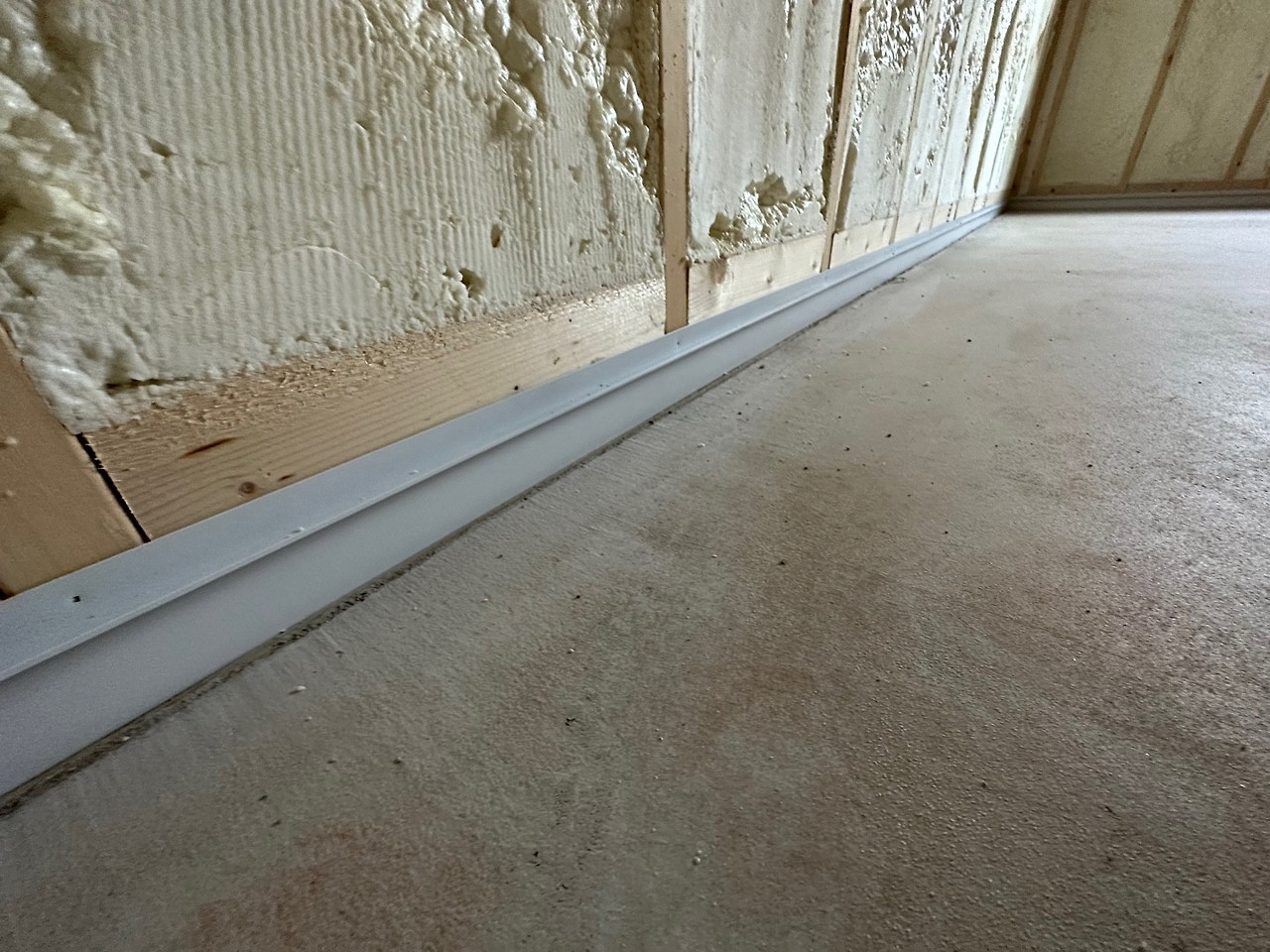

2층 마이너스 걸레받이 작업 완료된 모습

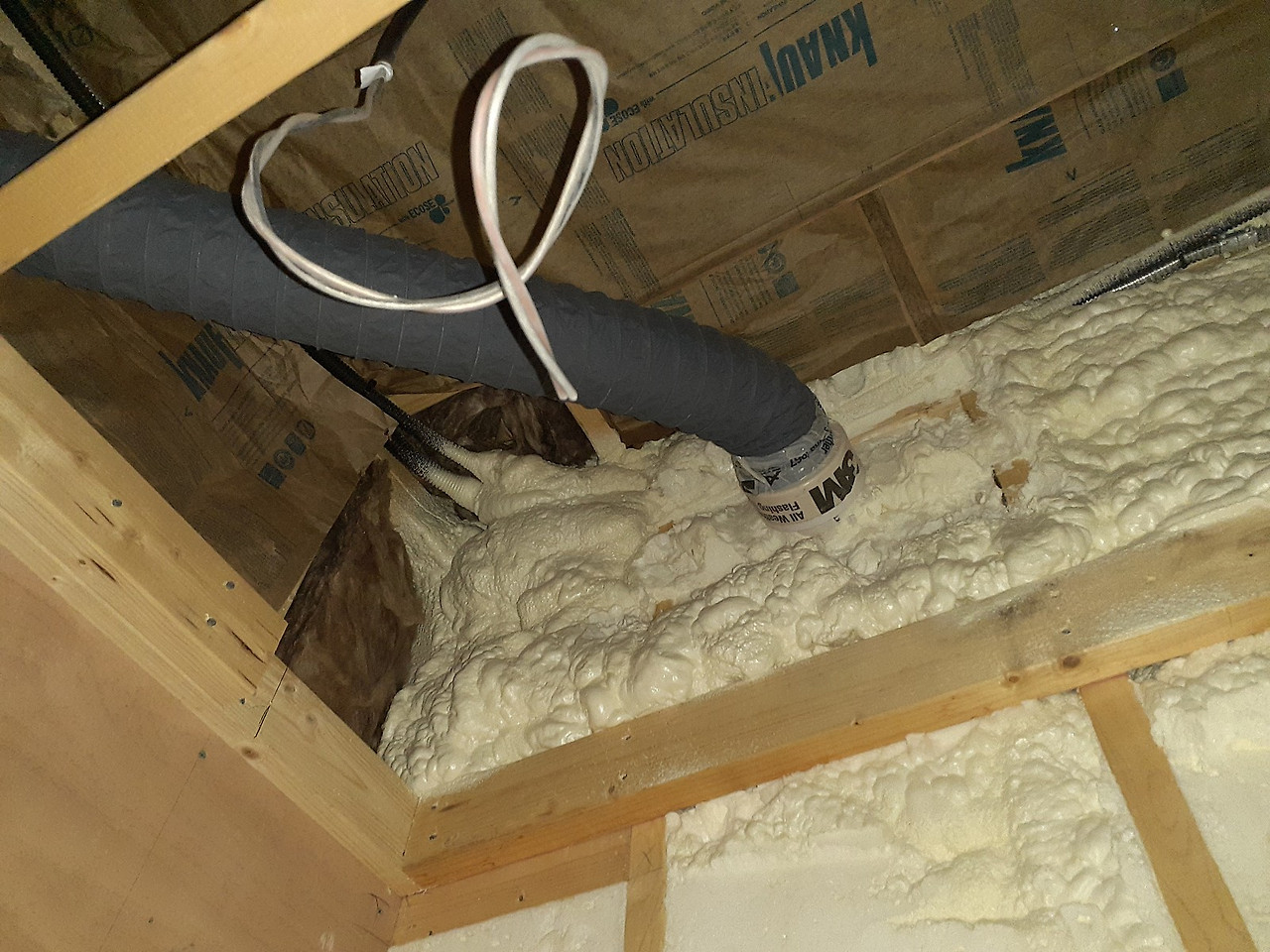

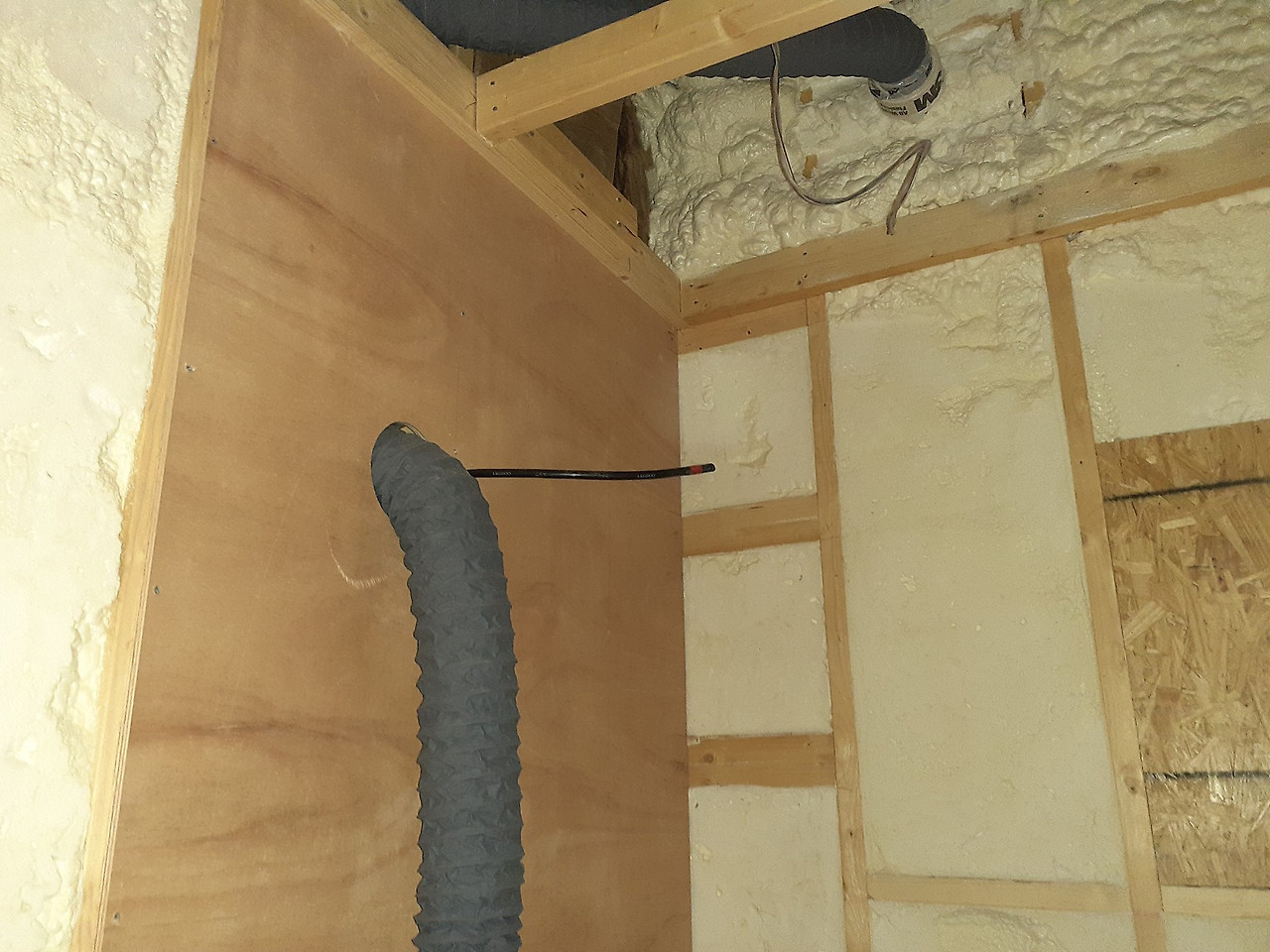

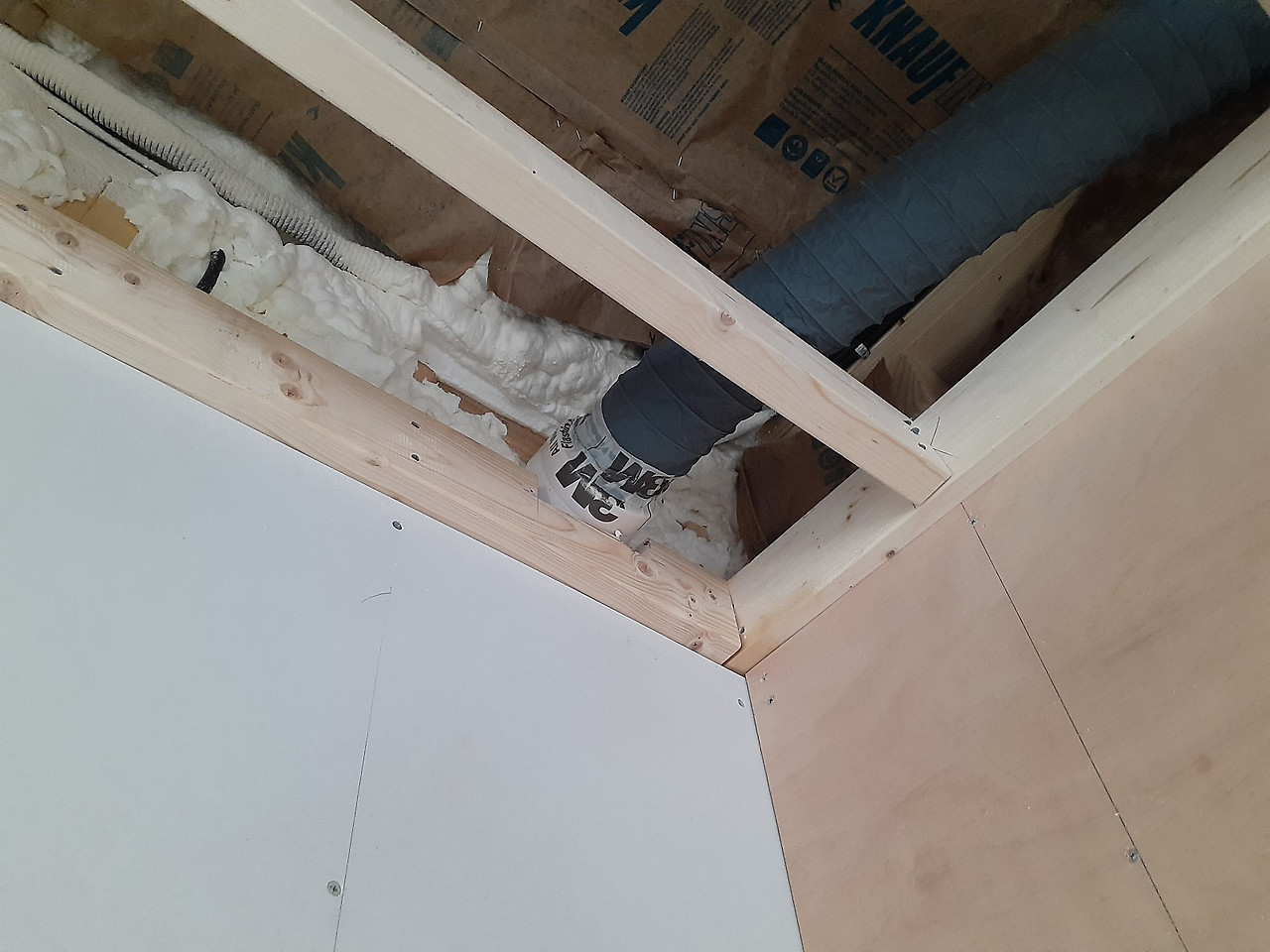

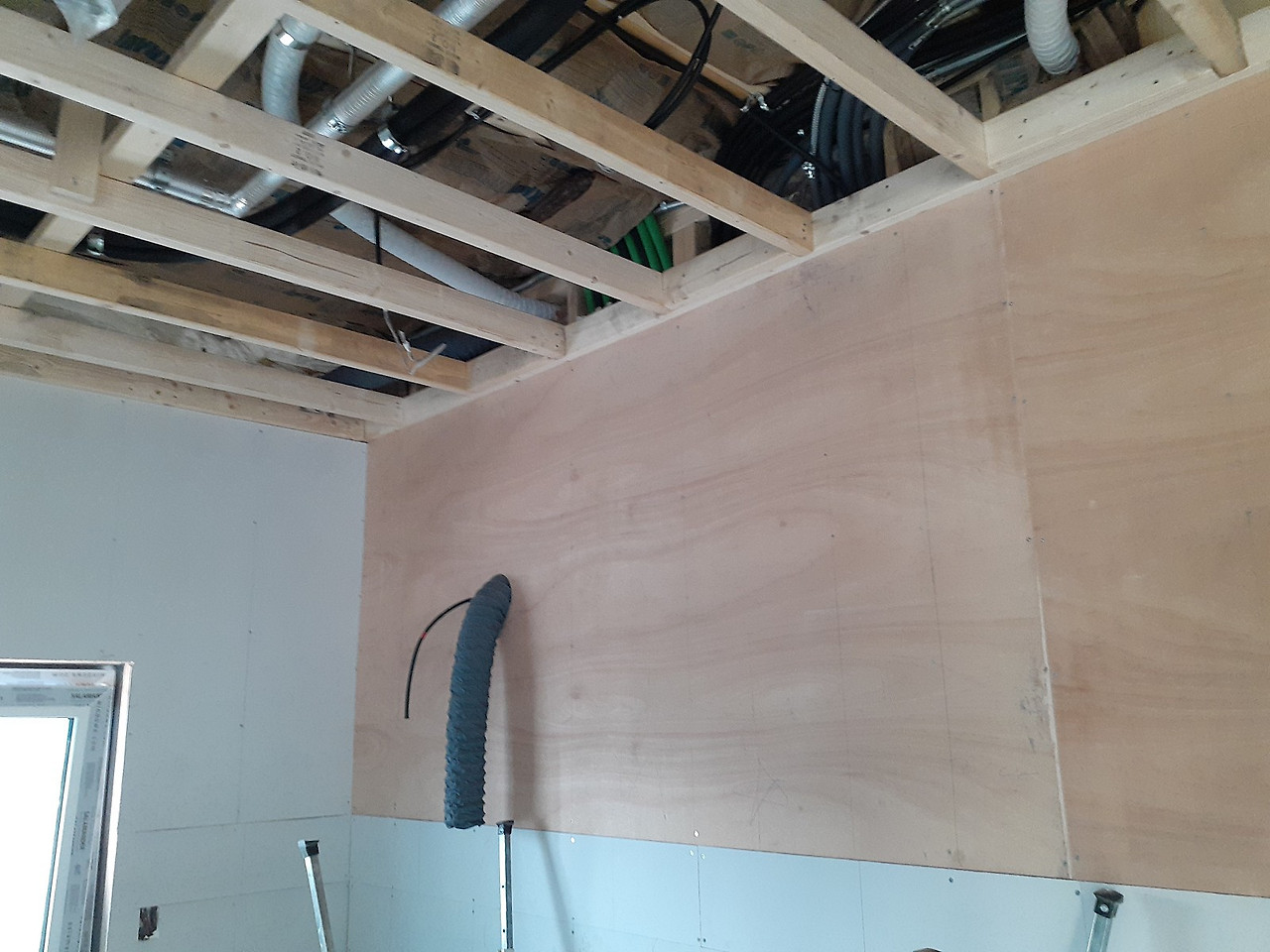

그리고 1층 주방 후드와 보조주방 후드가 설치될 곳에 플렉시블 호스가 시공되었습니다.

다른 한편에서는 어제에 이어 석고보드 시공이 진행되었습니다.

석고보드 재단중인 모습
석고보드 재단중이신 팀장님의 사진이네요~
재단된 석고보드는 나사로 고정시켜줍니다.
면을 맞추기 위해 조금 덜 들어간 나사도 전동드라이버로 하나하나 확실히 넣어줍니다.

석고보드 고정중인 모습
계단부 벽면도 계단 모양을 따라 석고보드를 재단해줍니다.

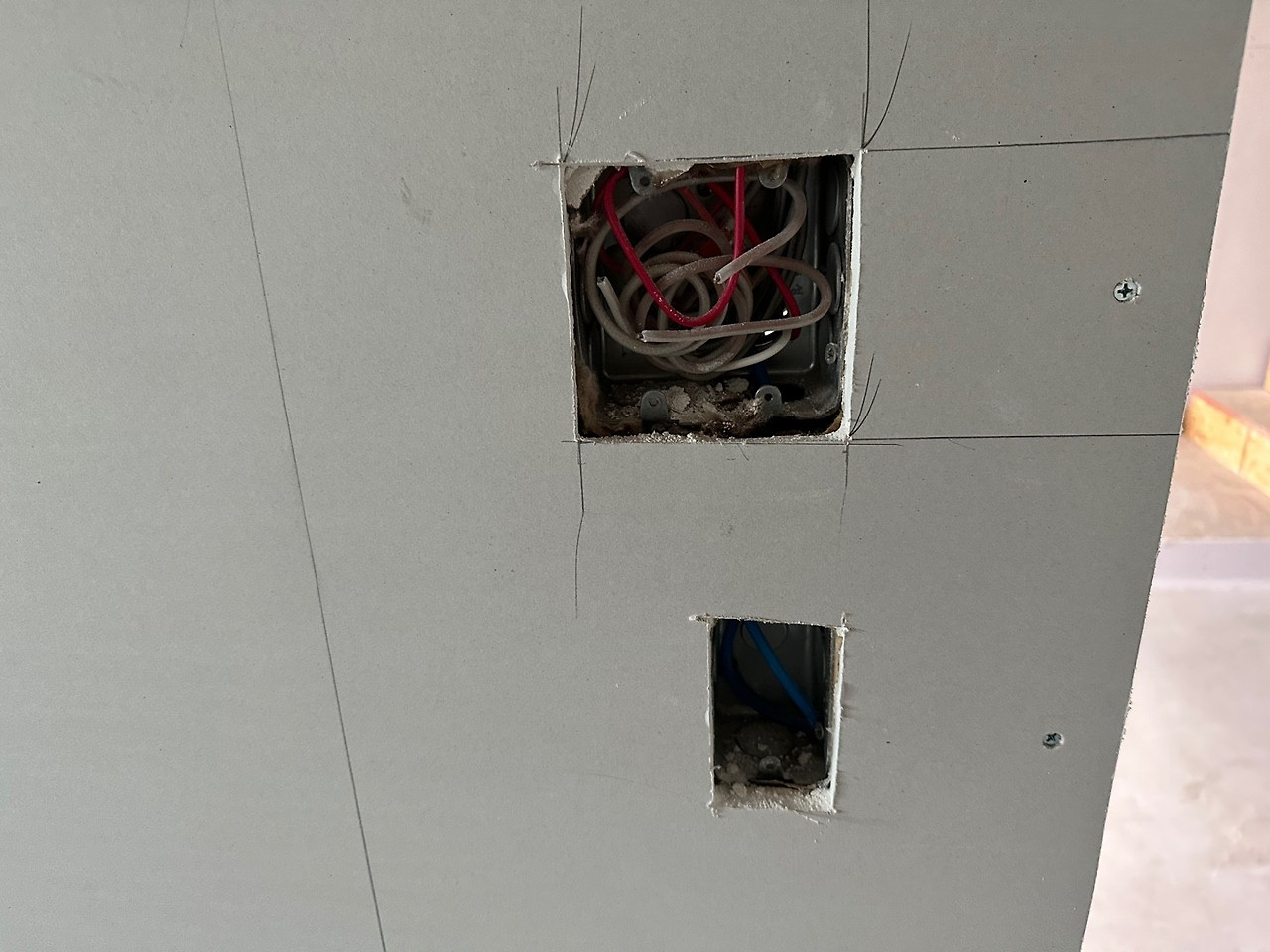

콘센트 및 스위치 부분도 오픈시켜주었습니다~

그리고 건축주님께서 간식을 준비해주셨는데요.
햄버거 참 좋아하는데 맛있게 잘 먹었습니다 ㅎㅎ
항상 잘 챙겨주시는 건축주님~~

간식타임 후 석고보드 시공을 마무리하였습니다.
1층 벽체 석고보드 시공은 90%정도 완료되었습니다.
오늘도 현장 정리 및 청소 후 하루일과를 마무리하였습니다.
그럼 내일 다시 돌아오겠습니다!!
