날씨 : 맑음
-금일 근무자
팀 장 : 이상민 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 노채헌 (8시간), 이경용 (8시간)
금일품수 (누계) : 5품 (총 120.25 품)
금일 작업 현황
- 다운실링

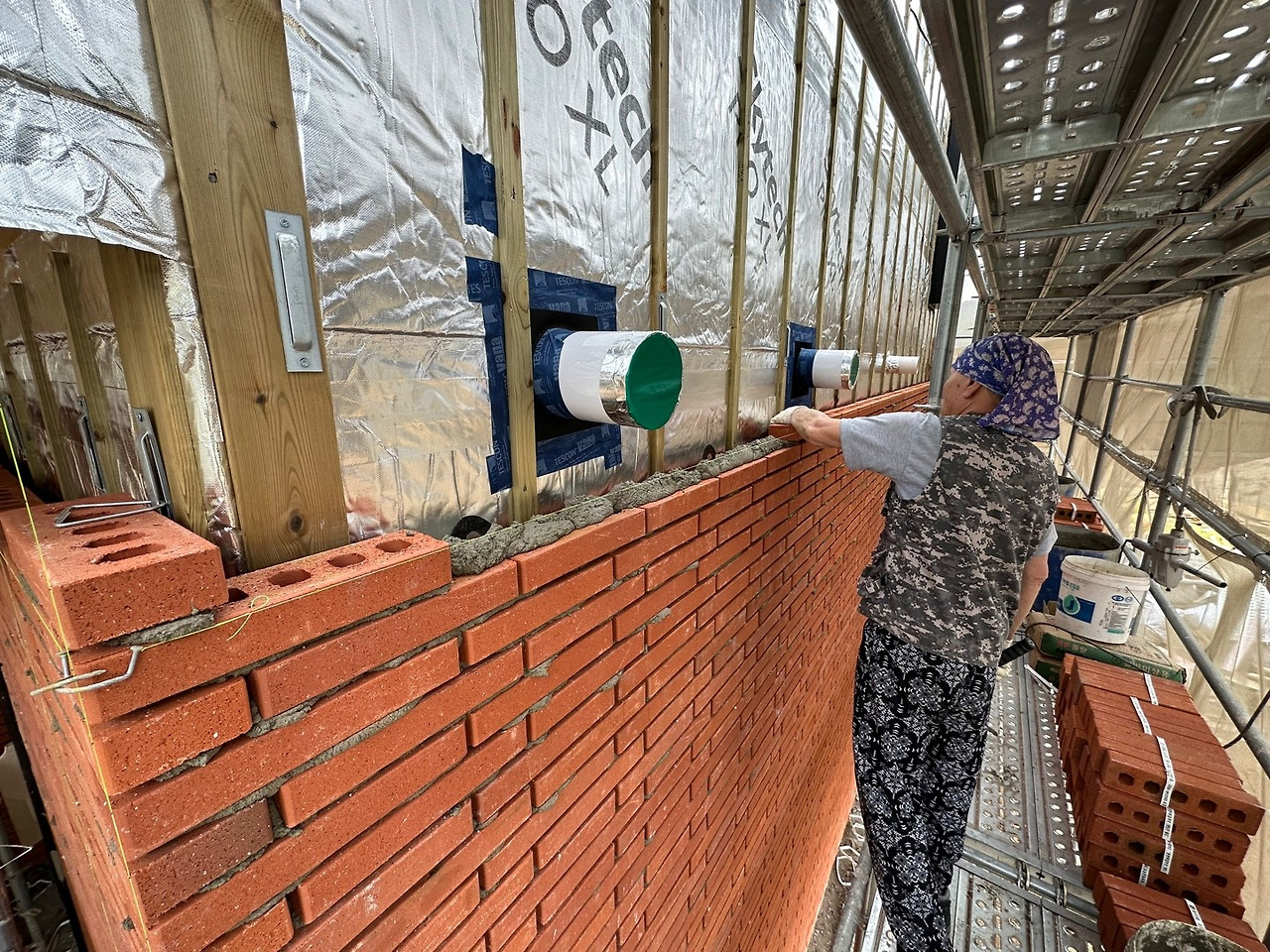

- 조적팀 시공
다음 예정 작업
- 다운 실링
- 내부 단열재 시공
가평 읍내리 24일차
안녕하세요. 가평 읍내리에서 24일차 일정을 시작합니다!
3일간의 충전 후 또 열심히 달려봅니다!

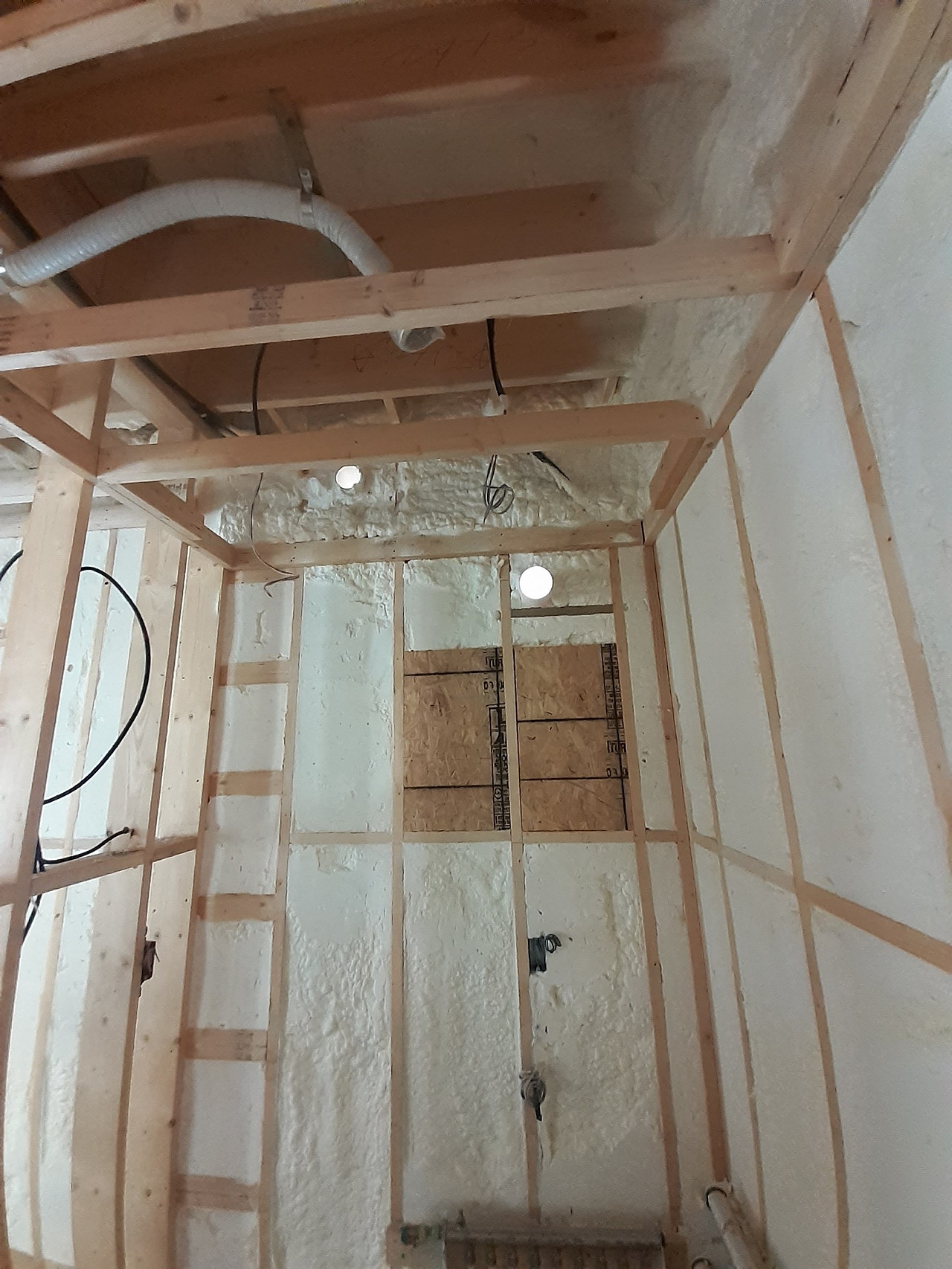

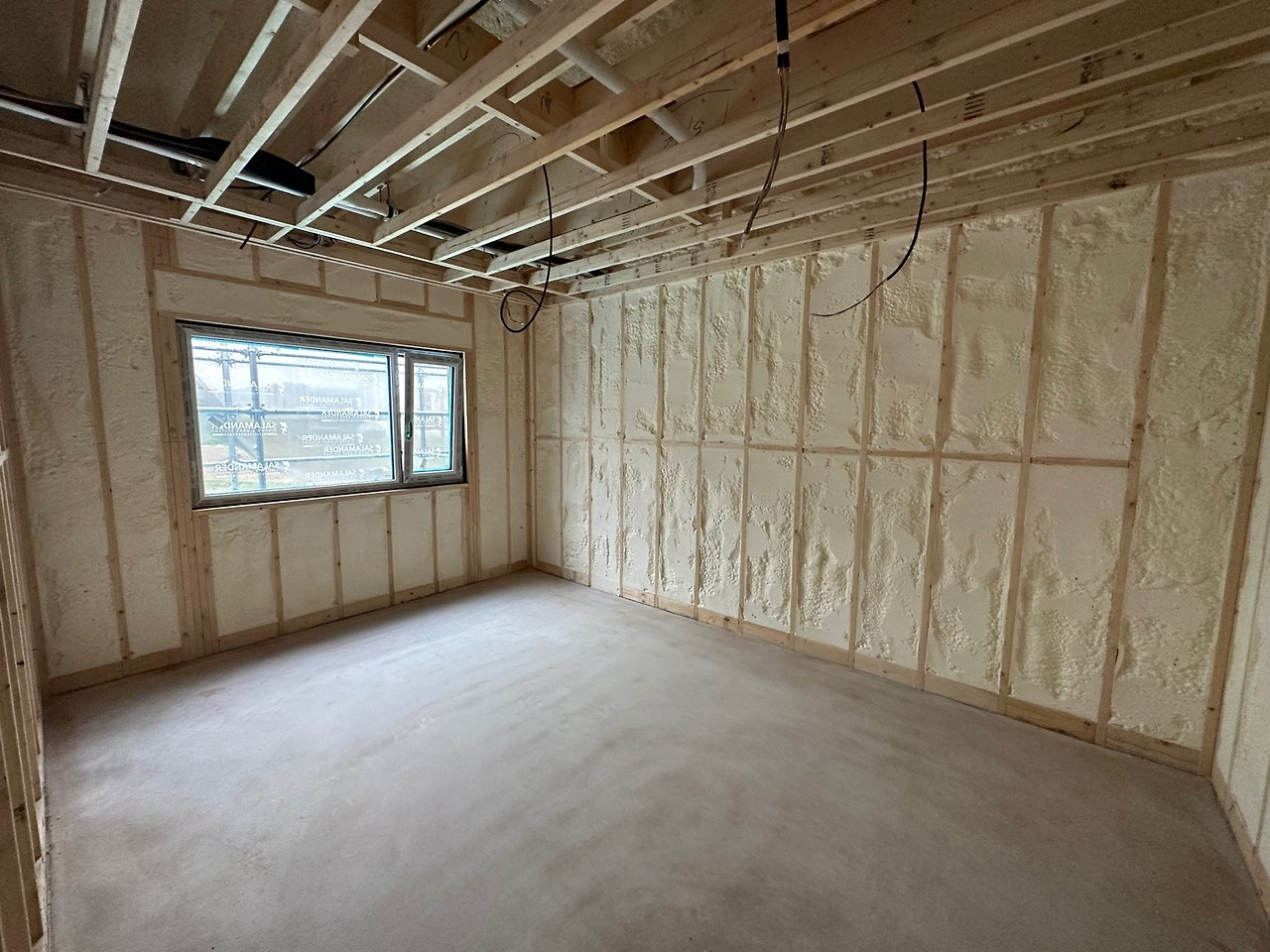

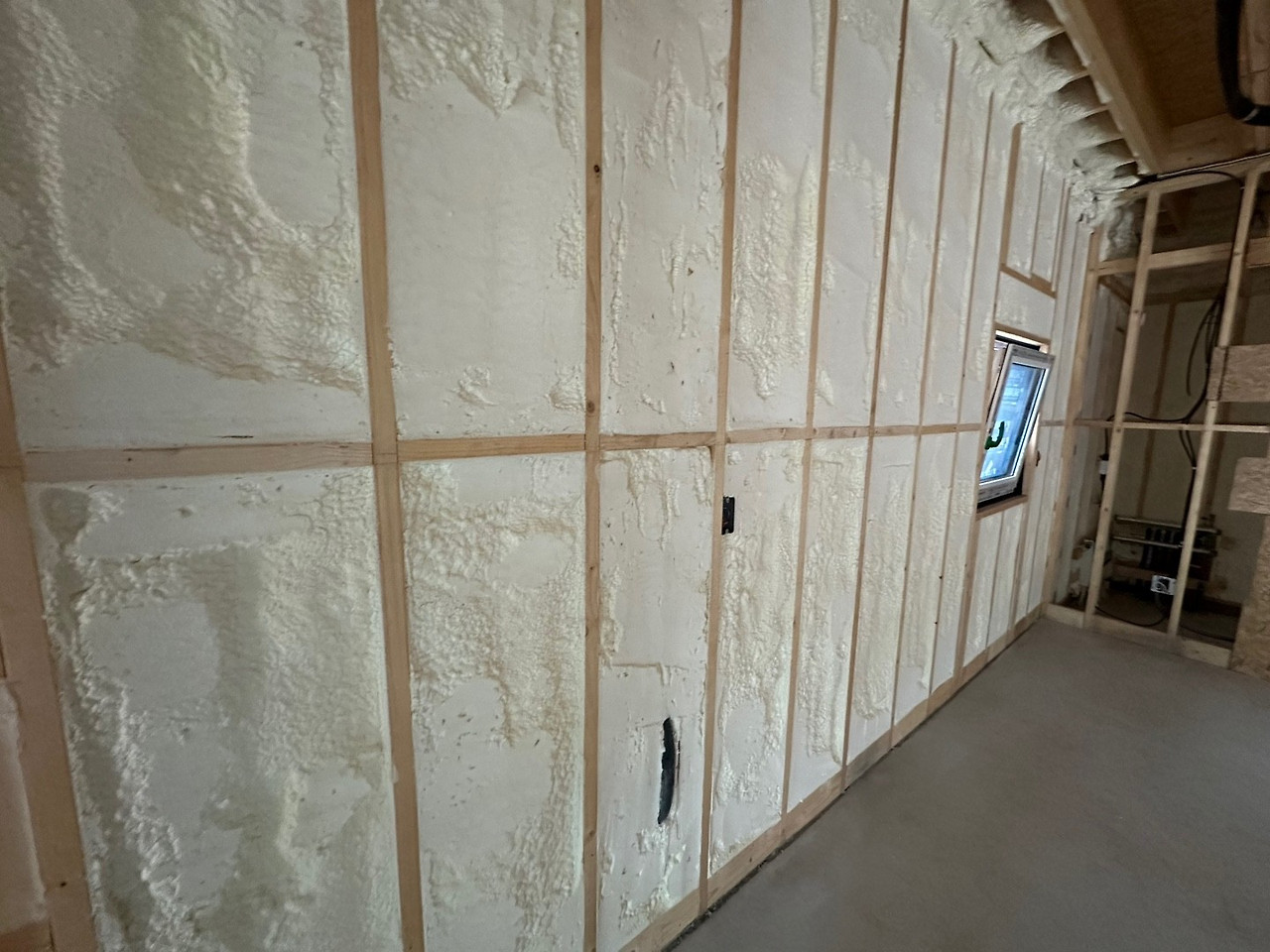

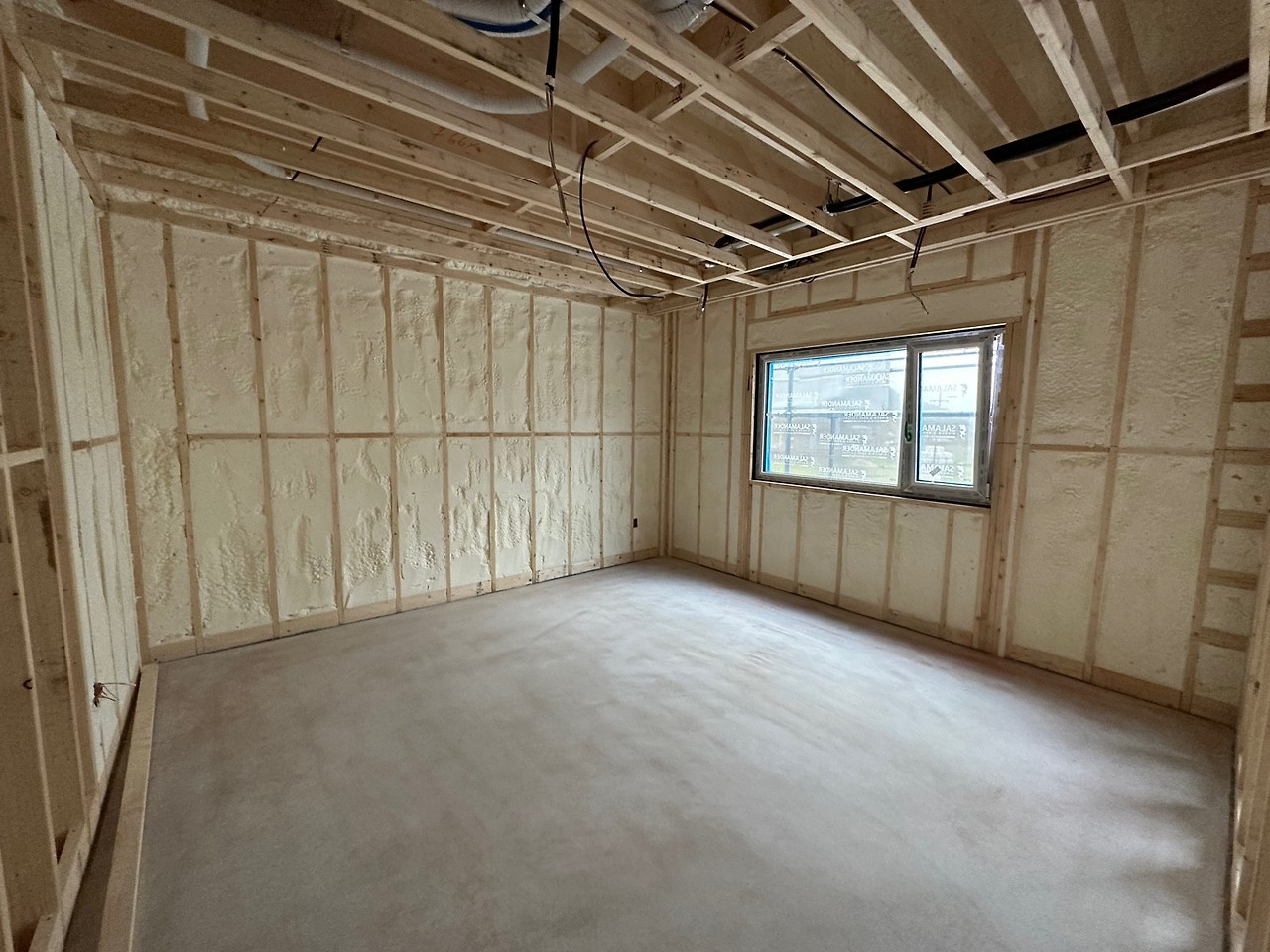

우선 주말 동안 수성연질폼 시공이 완료되었습니다.

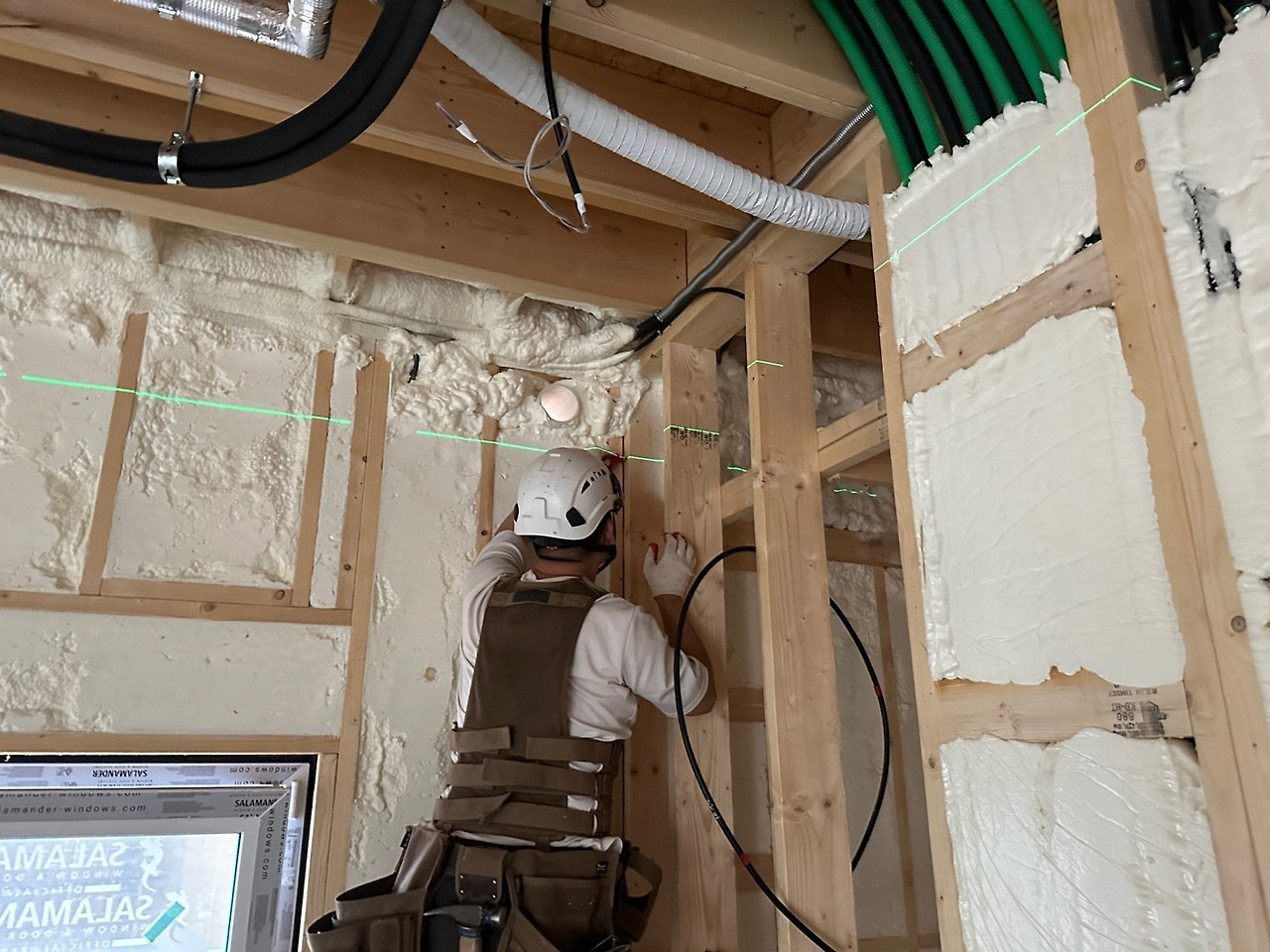

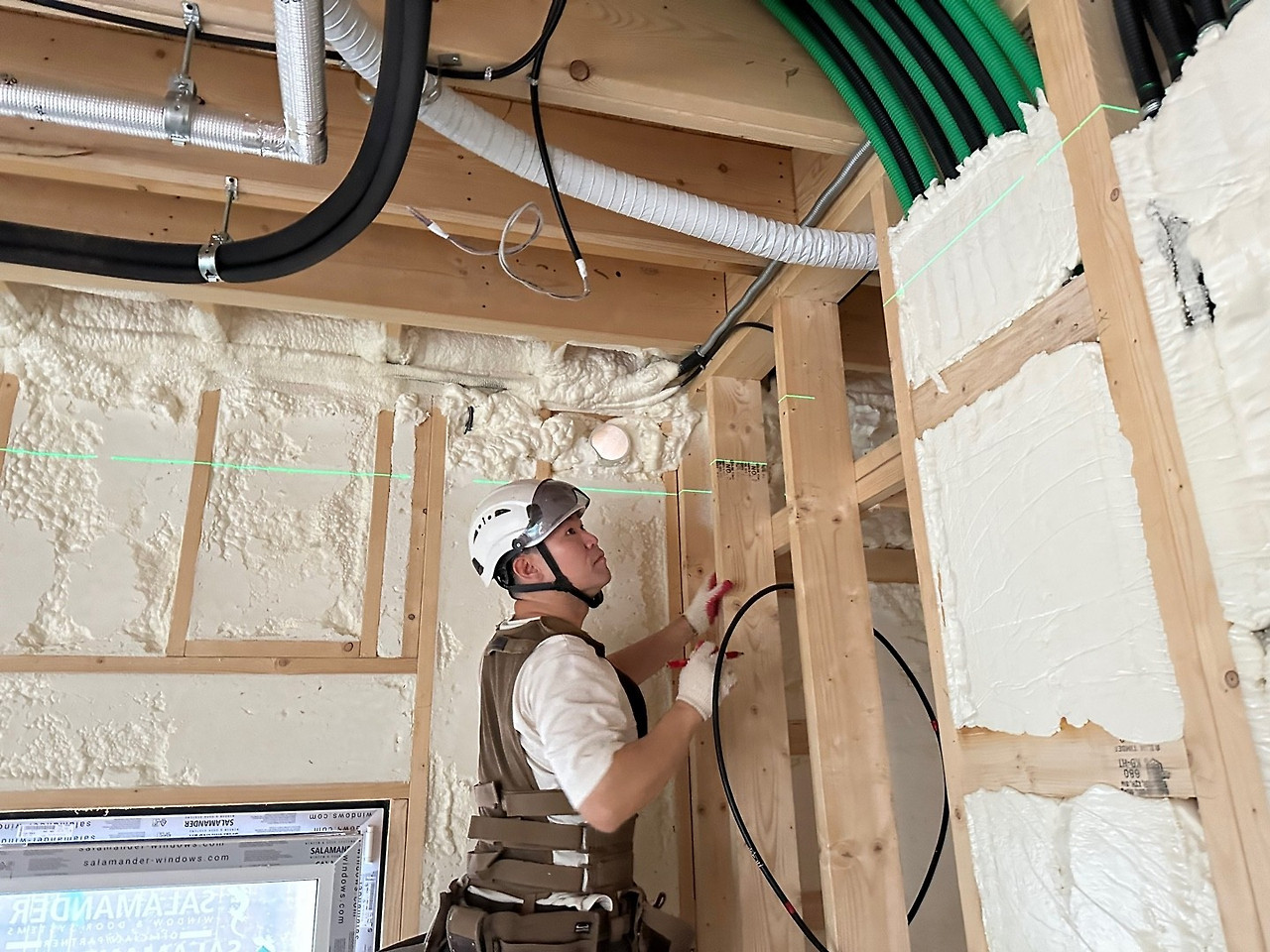

수성연질폼 시공 완료된 모습
쉬는동안 수성연질폼 시공팀에서 깔끔하게 시공해주셨네요ㅎㅎ

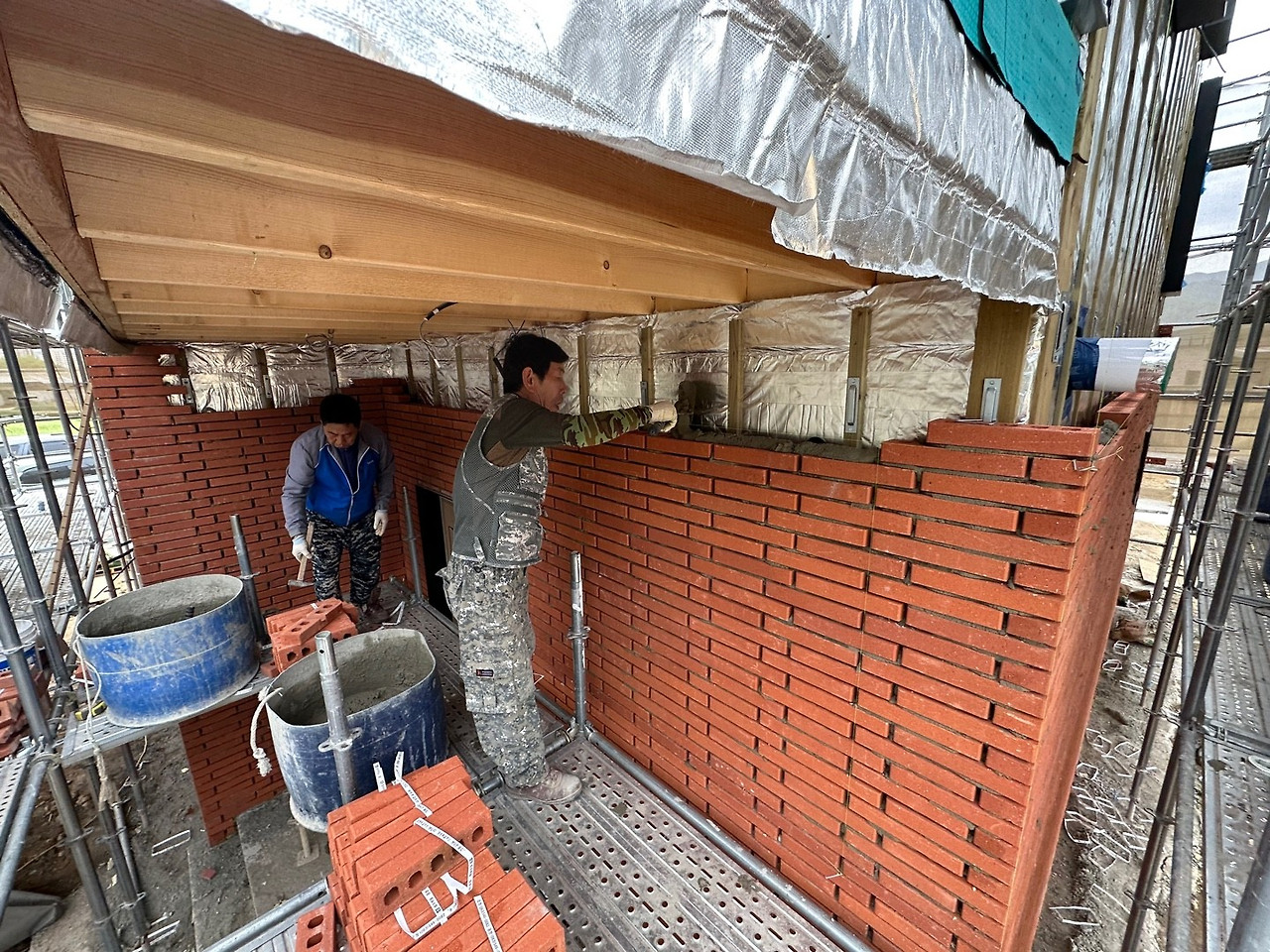

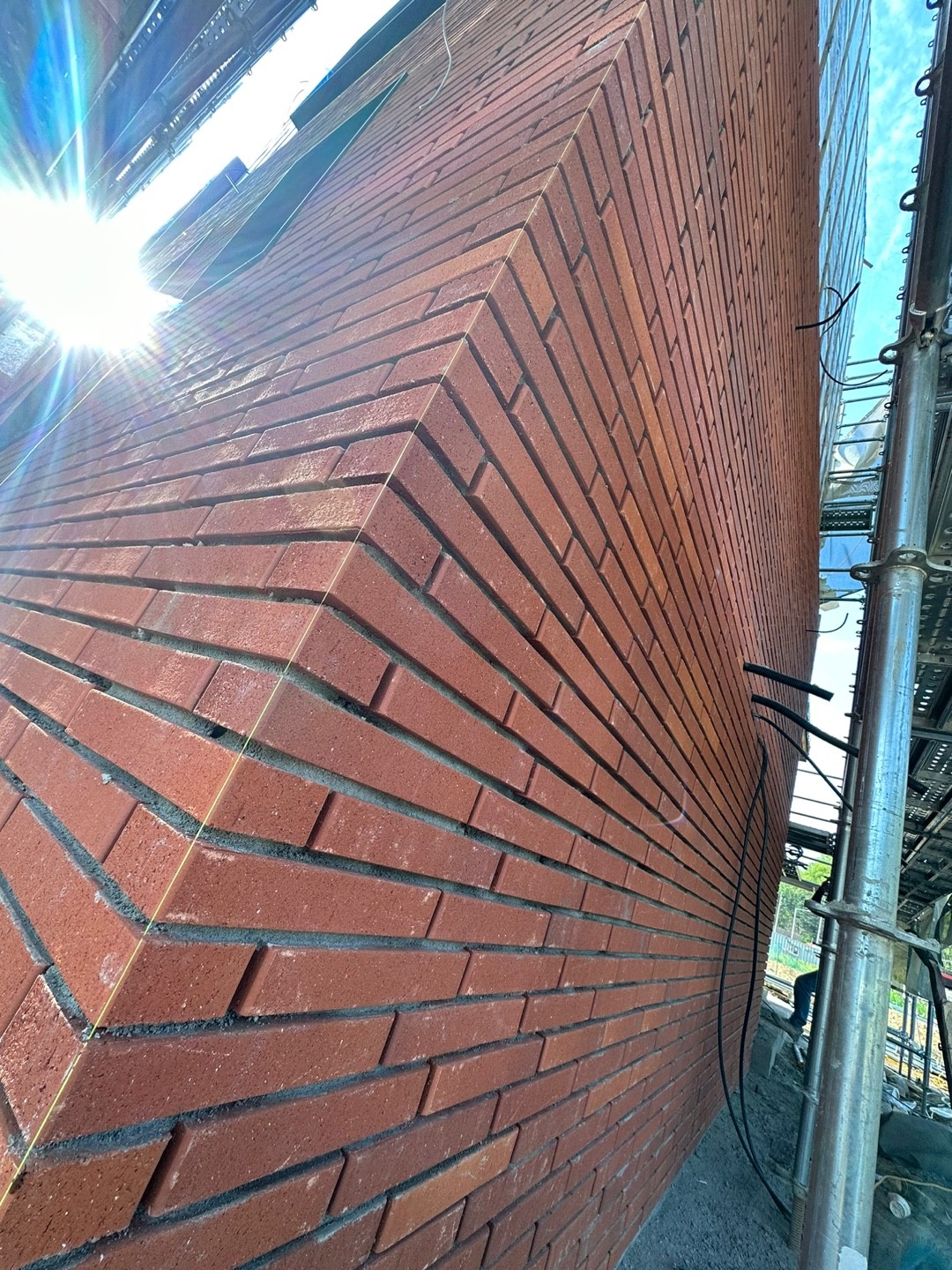

그리고 조적팀도 열심히 시공중에 있습니다.

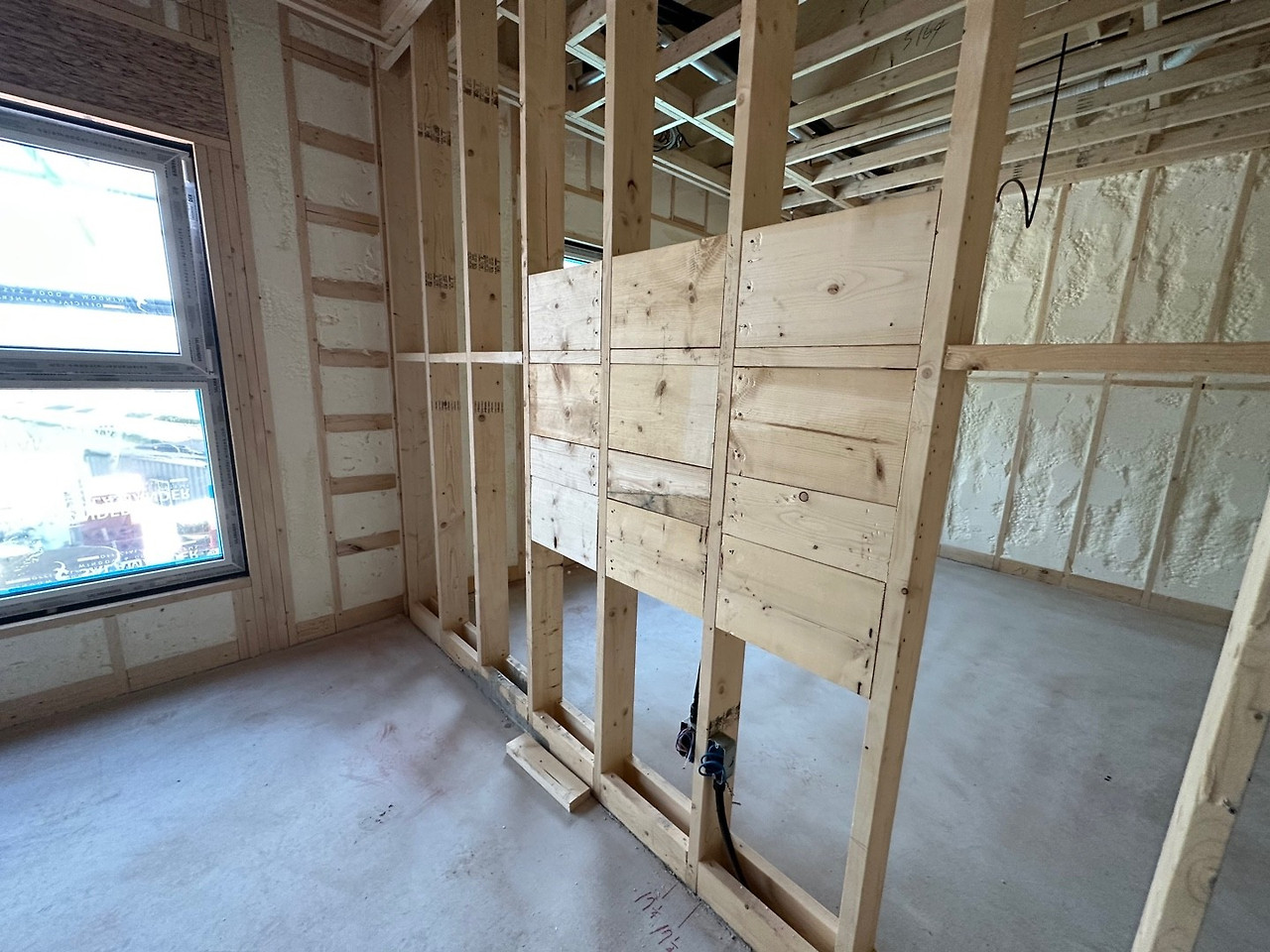

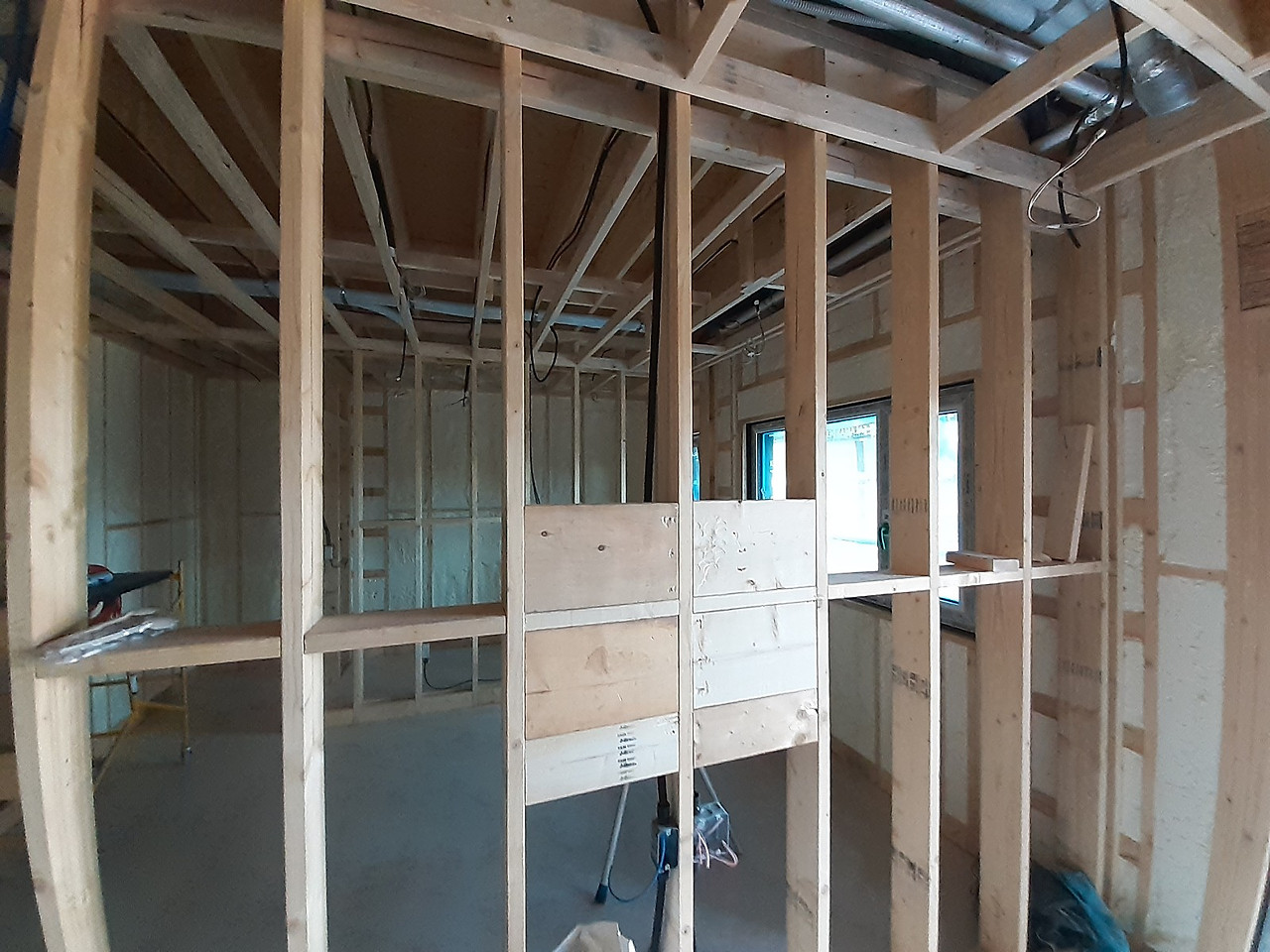

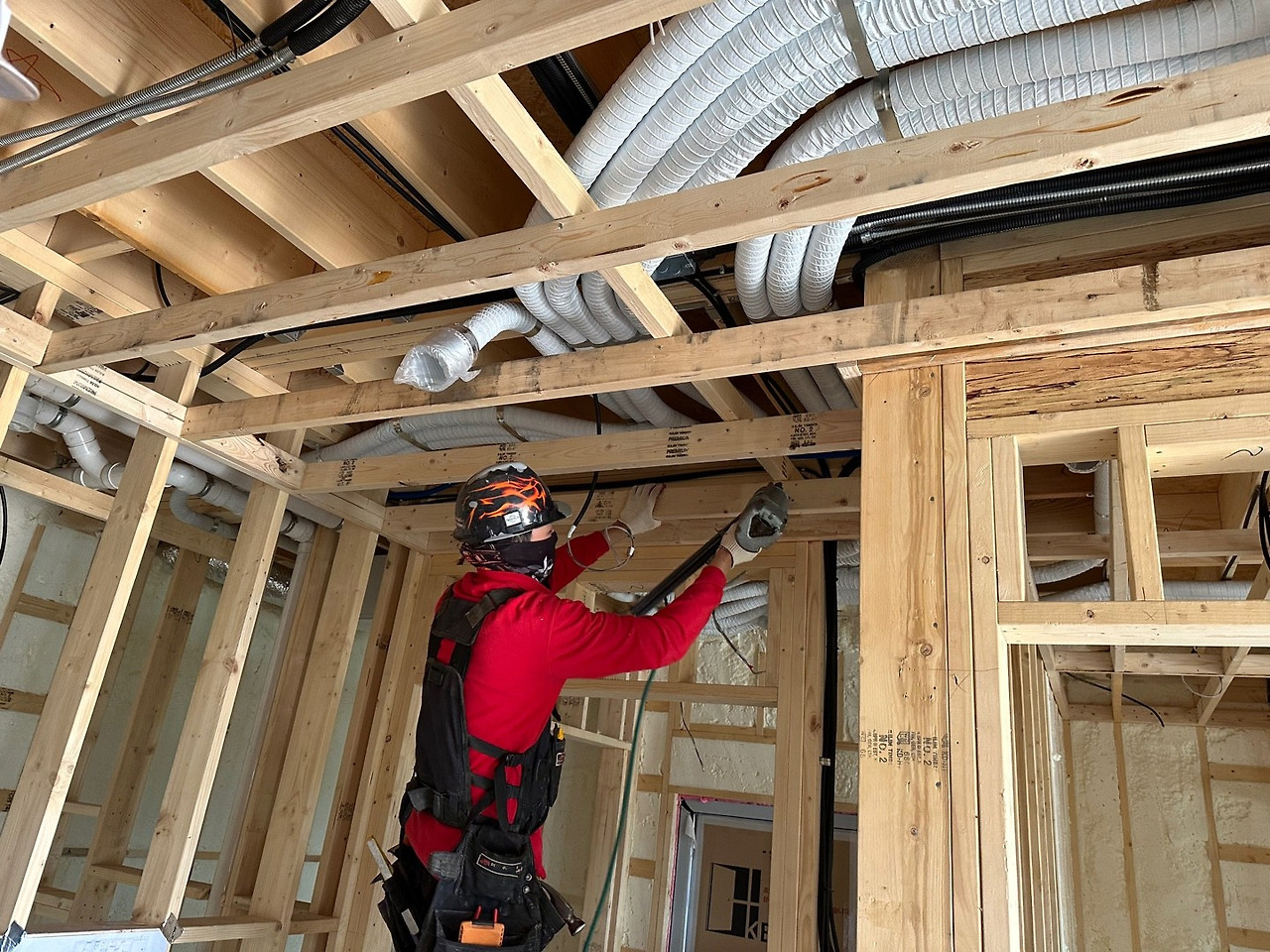

내부에서는 TV와 보일러가 설치될 곳에 상 작업을 진행하였습니다.

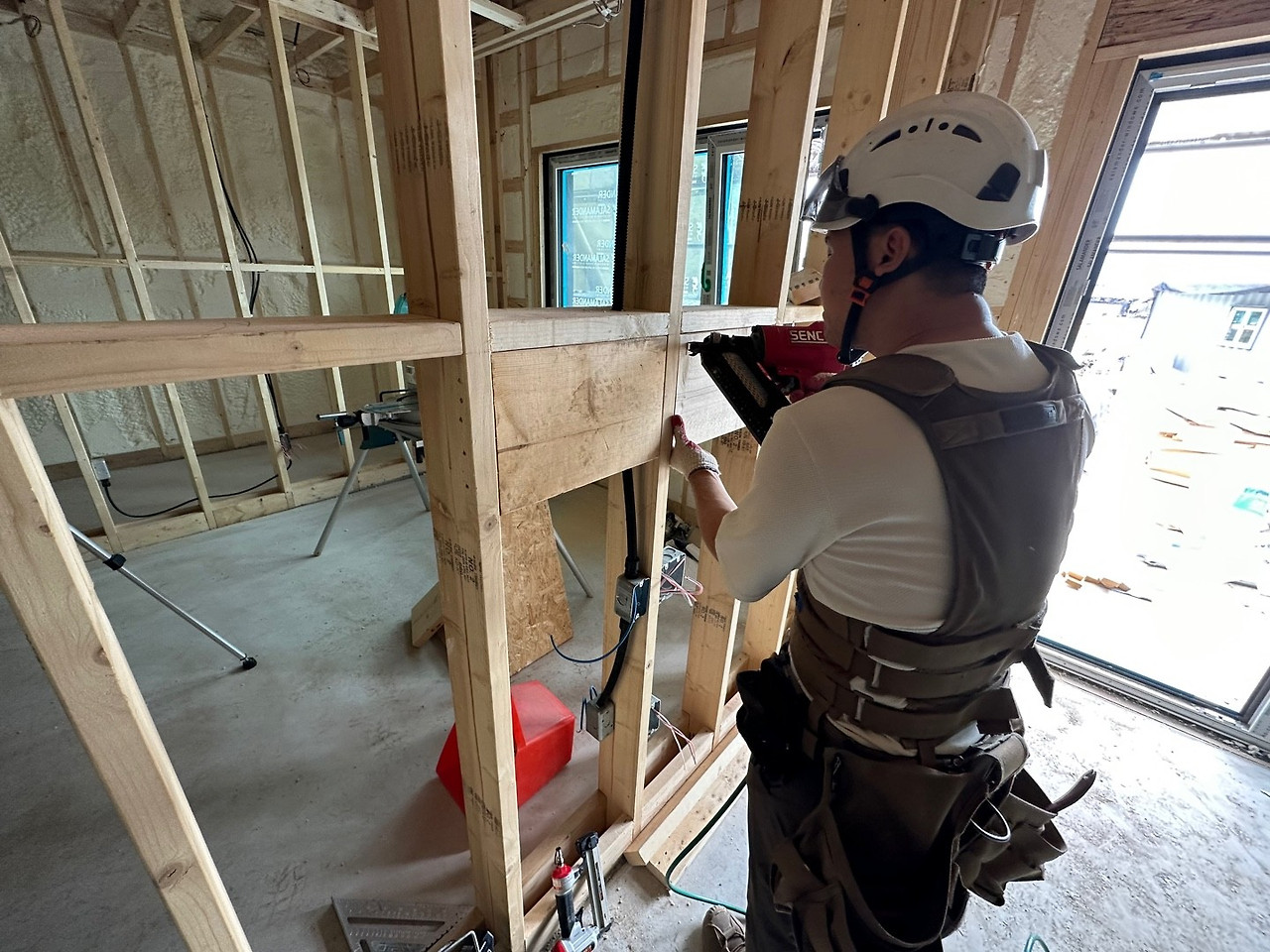

TV, 보일러 상 작업 진행중인 모습



TV, 보일러 상 작업 완료된 모습
그리고 이어서 다운실링이 진행되었습니다.
역시나 레이저레벨기로 체크 후에 먹선을 튕긴 뒤 시공을 시작합니다.

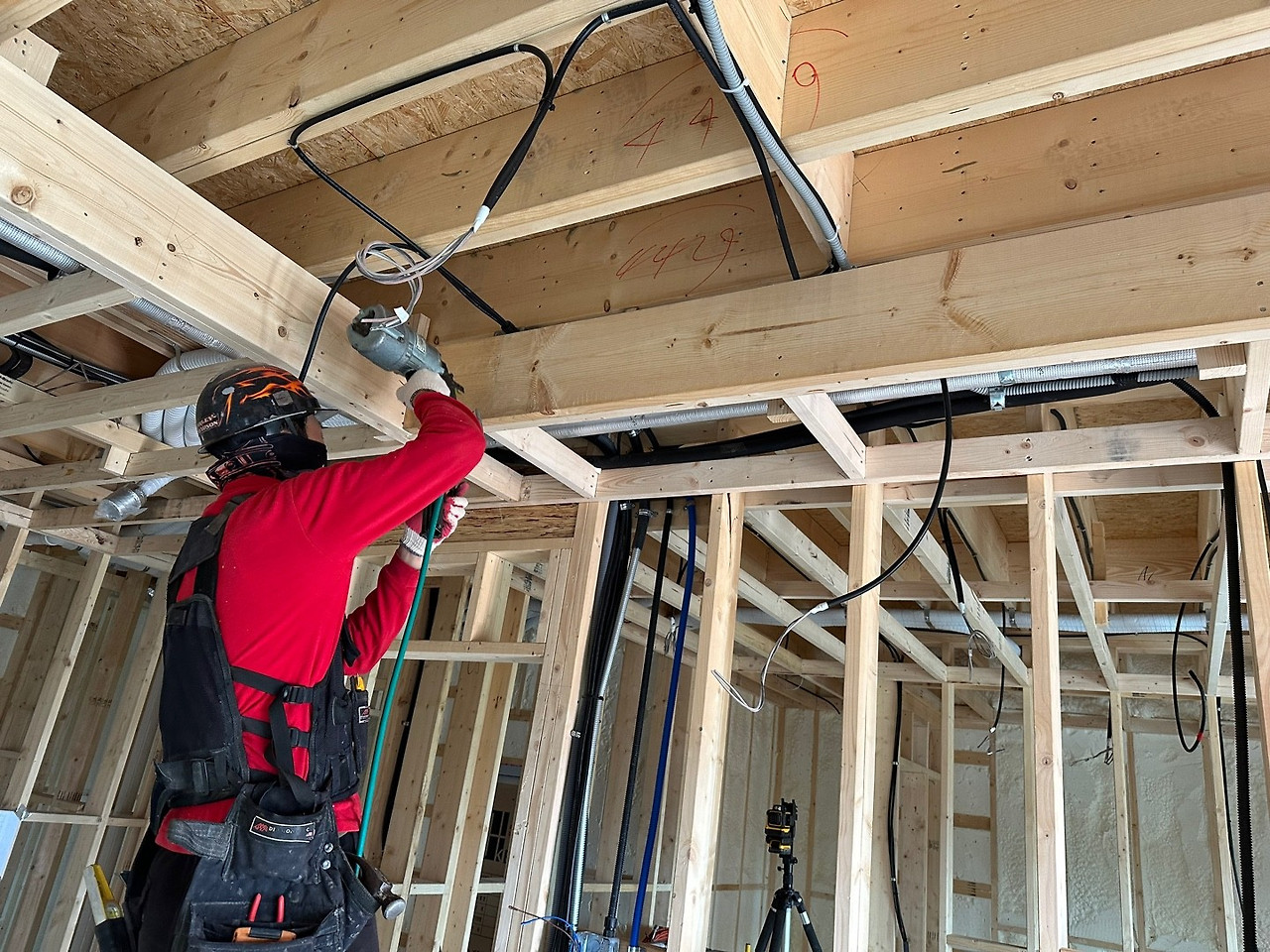

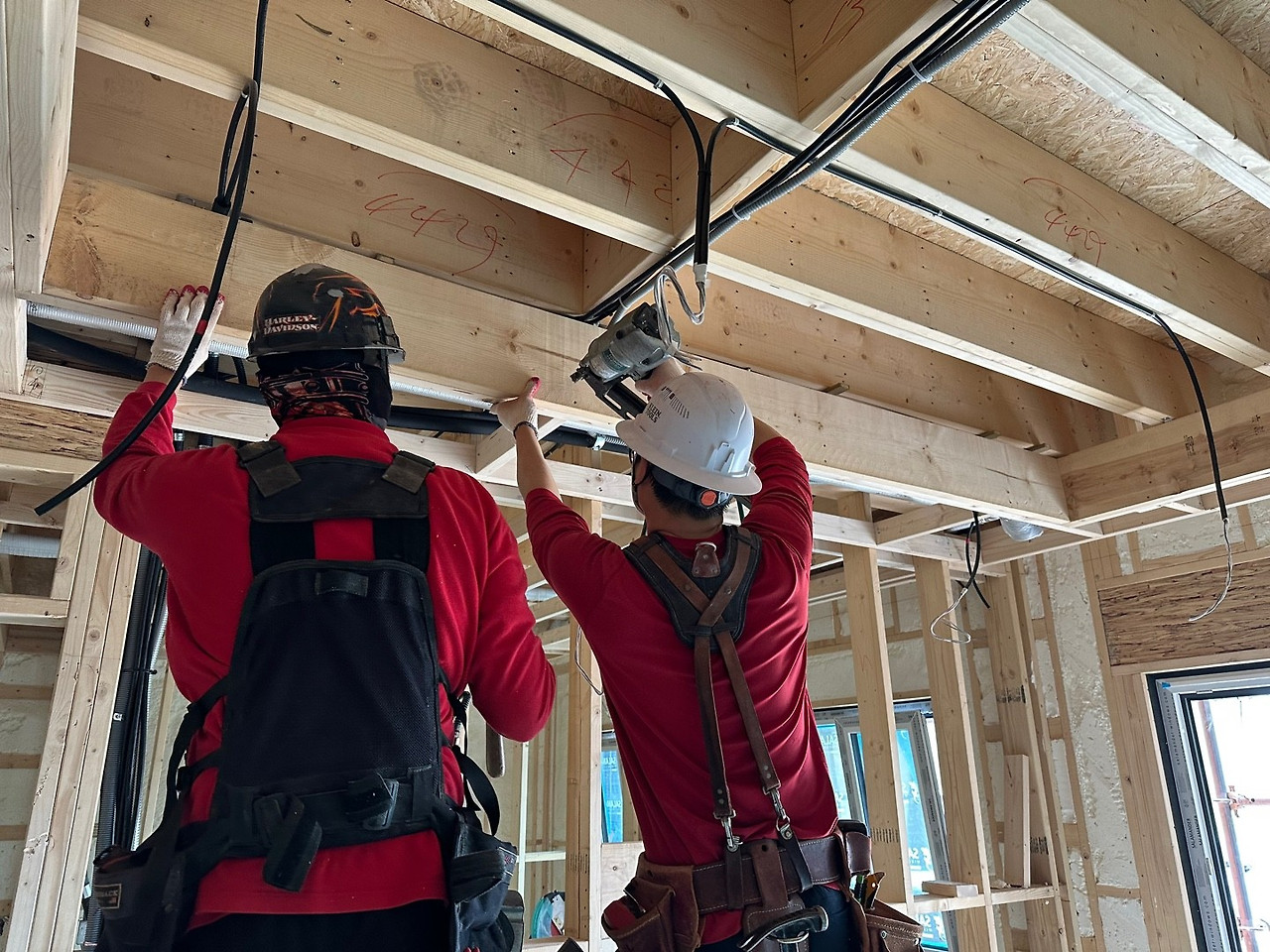

레이저레벨기로 체크중인 모습
먹선에 정확히 맞추어 꼼꼼하게 시공해줍니다.

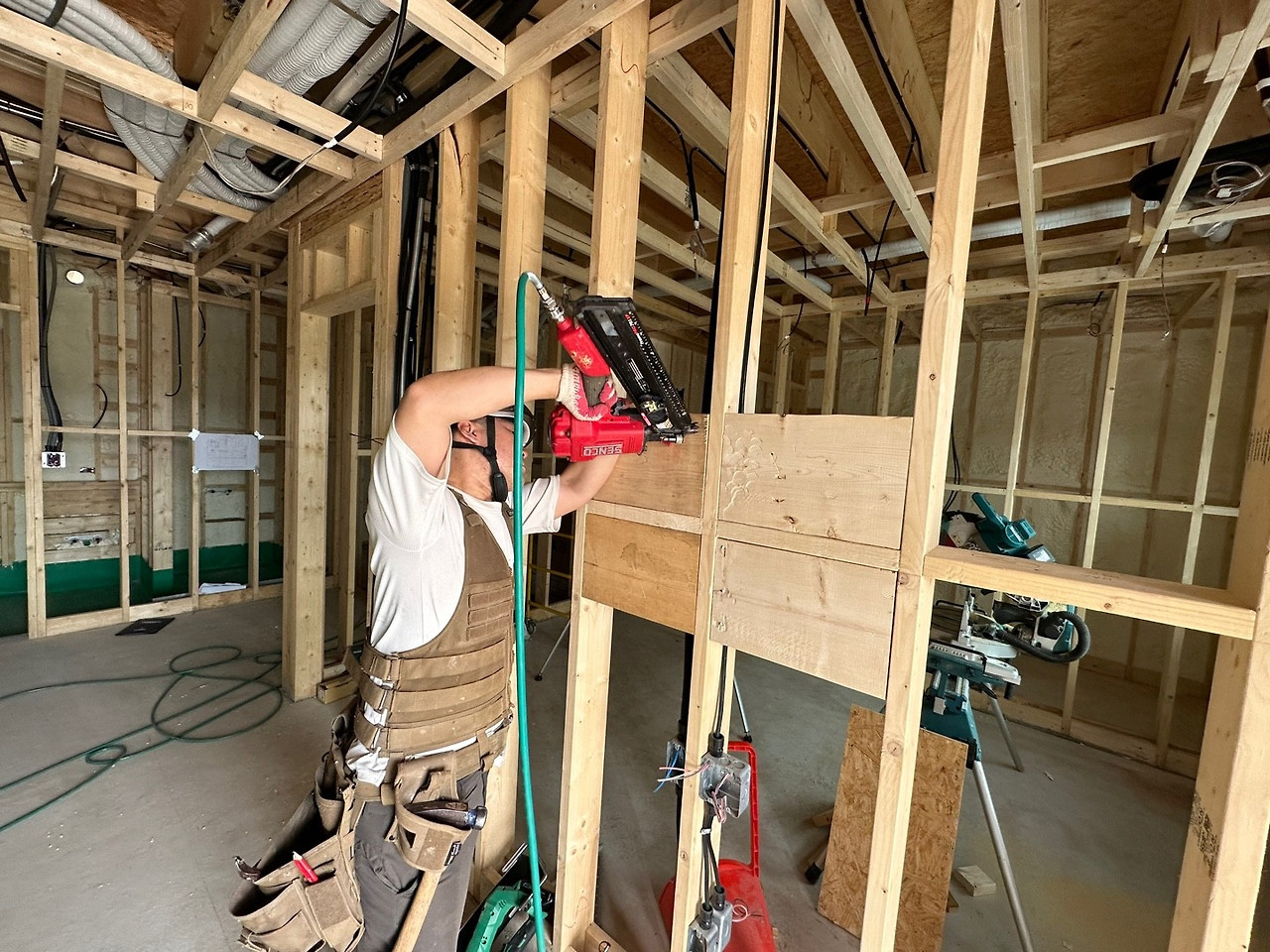

실링의 충분한 지지력을 위해 달대 역시 시공해줍니다.

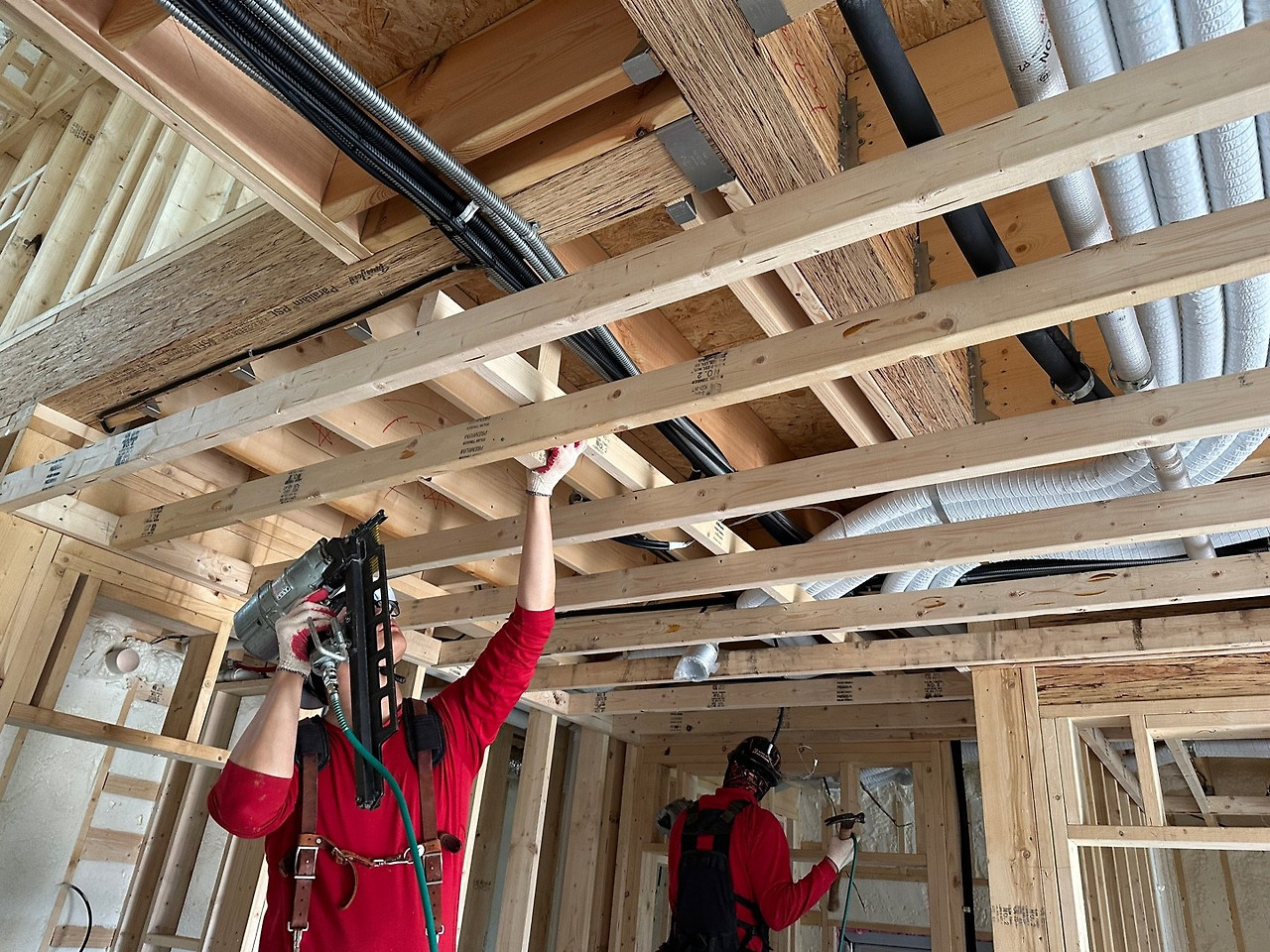

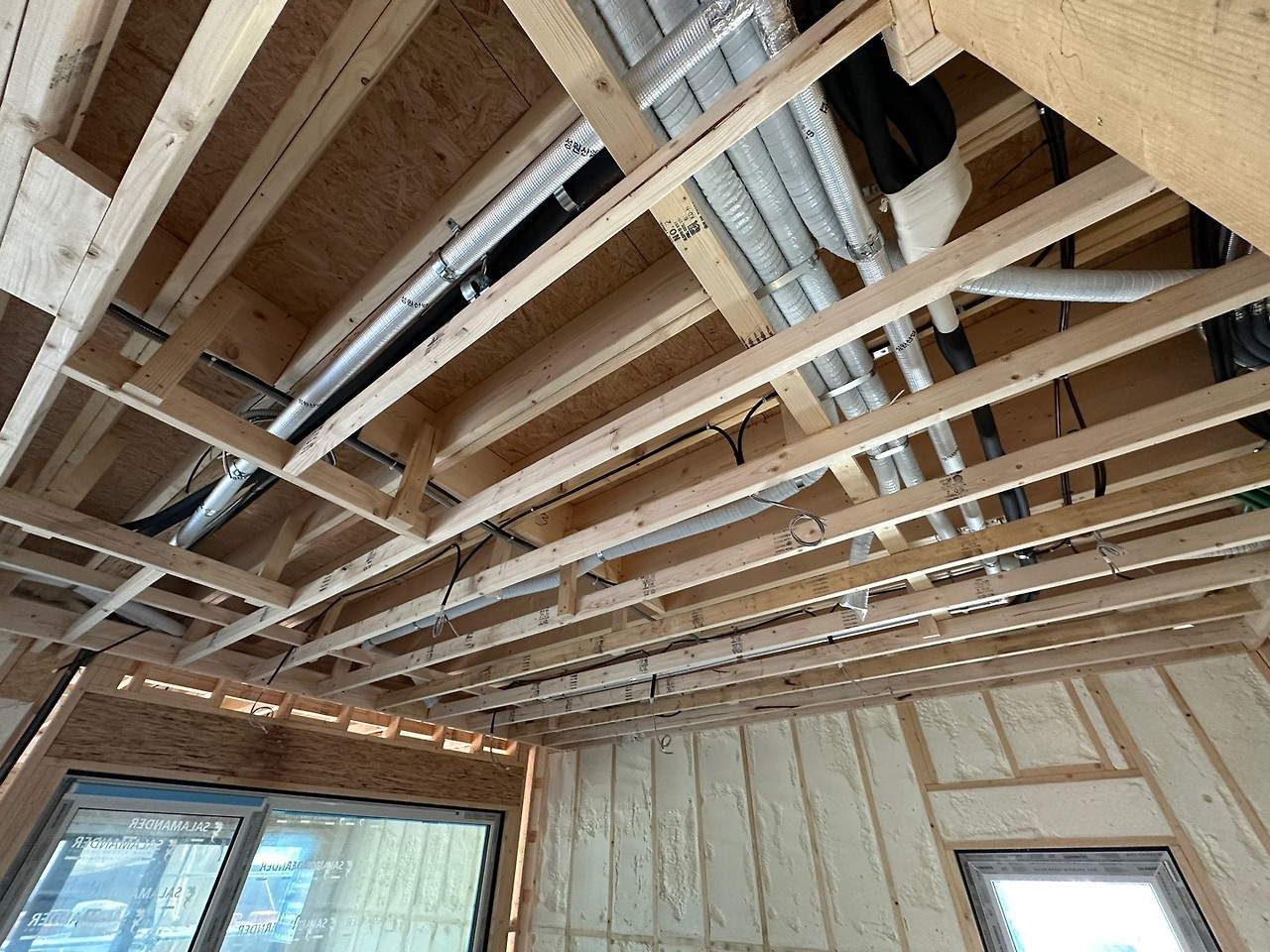

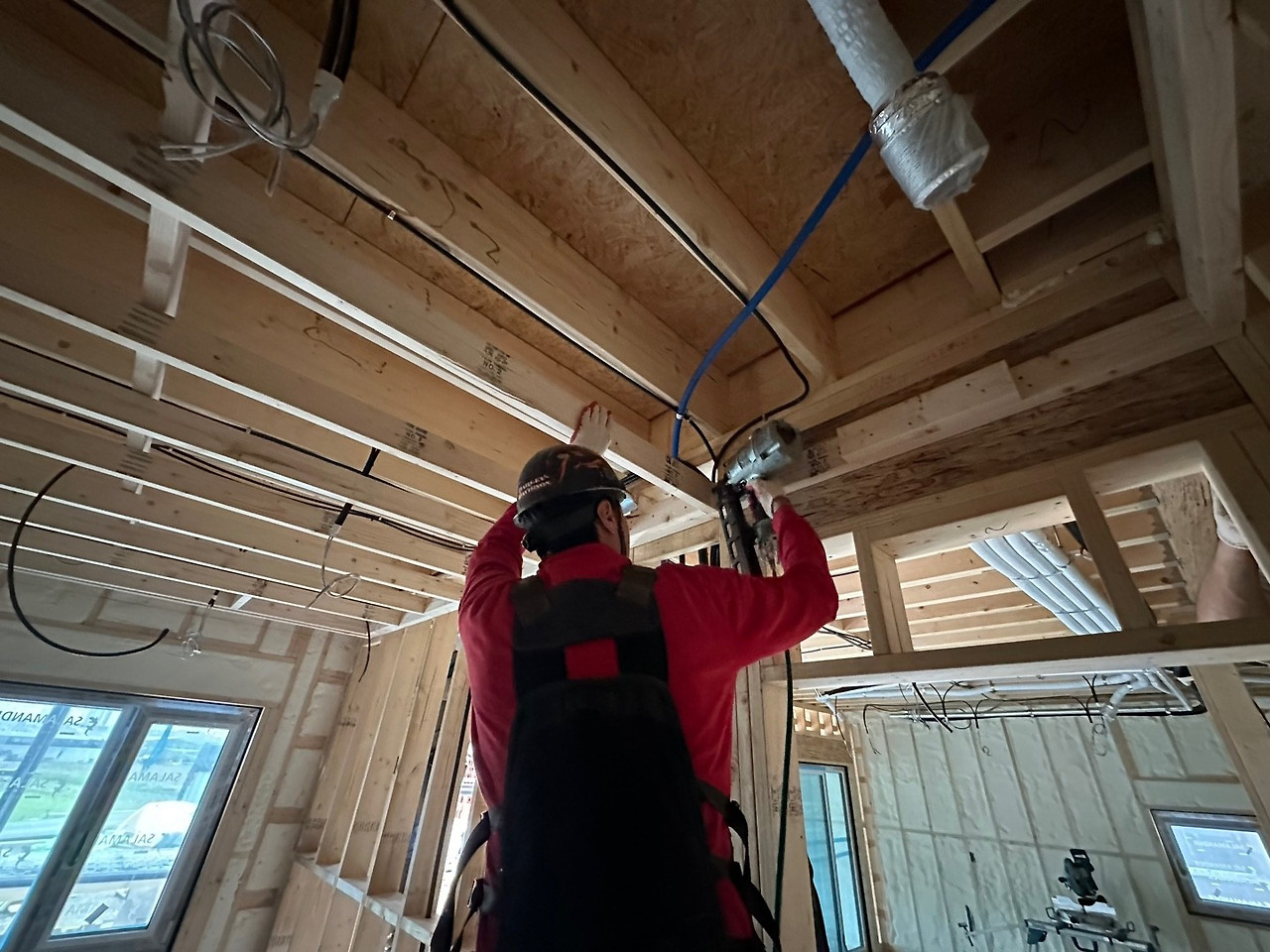

실링 및 달대 시공중인 모습

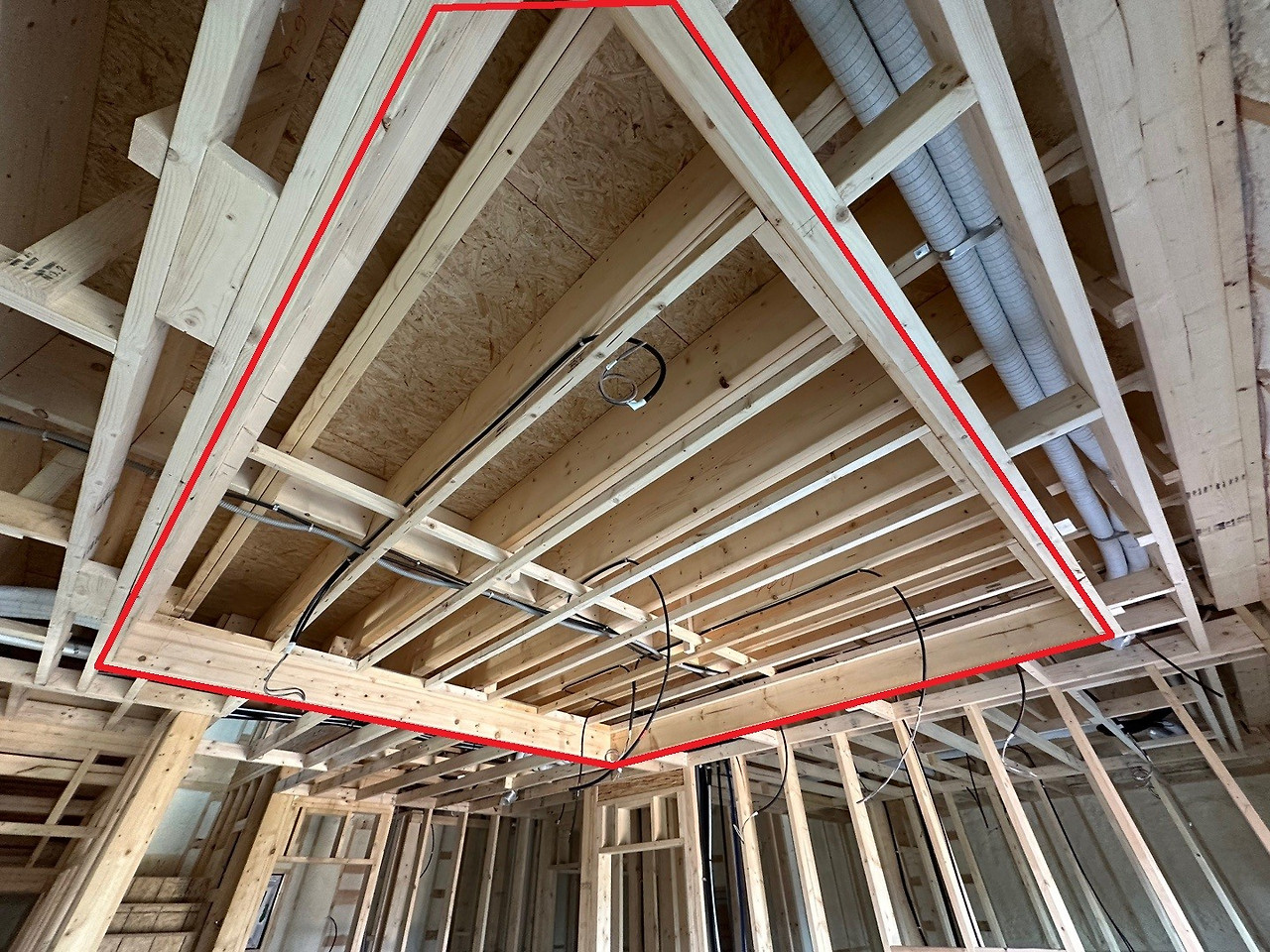

1층 거실은 우물천장을 시공하였습니다.
우물천장은 천장의 일부를 안쪽으로 움푹 들어가게 만드는 인테리어 시공법으로 공간을 세련되게 표현하고
시각적으로 넓고 쾌적한 공간을 연출할 수 있습니다.

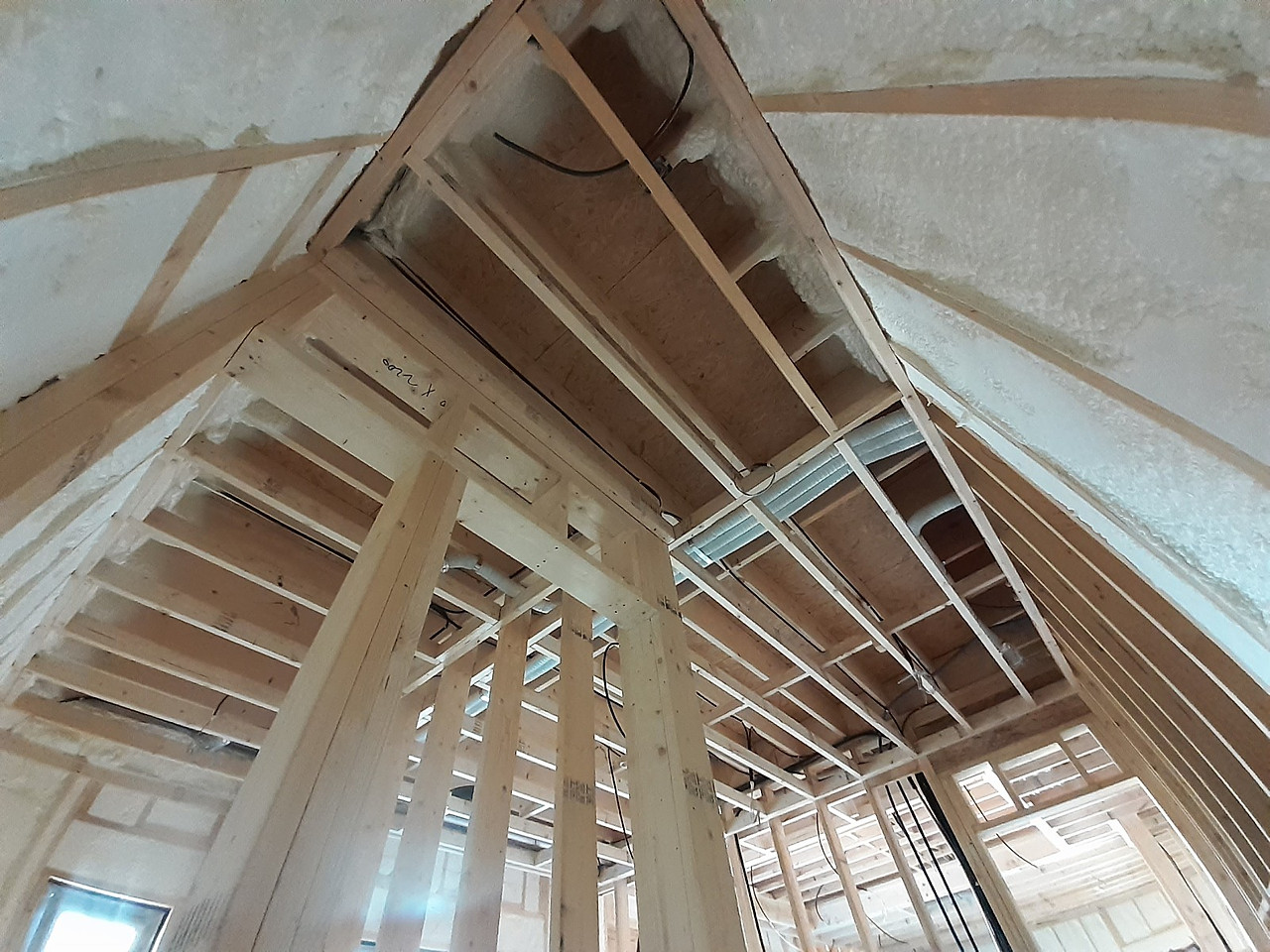

우물천장 시공중인 모습
다운실링 높이보다 조금 더 높이를 높여 움푹 들어간 모습입니다.

우물천장 시공 완료된 모습
다운실링은 내부 단열재 시공을 효율적으로 작업할 수 있도록 열회수장치 배관 및 각종 배관, 전기선 등이 복잡한 곳을 제외하고 모두 완료하였습니다.


그 후 현장 정리 및 청소로 하루일과를 마무리하였습니다.
그럼 내일 다시 돌아오겠습니다~~
