날씨 : 맑음
-금일 근무자
팀 장 : 정수호 (6시간)
부팀장: 손호현 (6시간)
팀 원 : 최정현 (6시간)
금일품수 (누계) : 2.25품 (총 112.875 품)
금일 작업 현황
- 바닥난방시공(메탈라스망, U핀, 크랙제로 철물 시공)
- 징크 시공
다음 예정 작업
- 방통시공
홍천 두촌 18일차
안녕하세요.
홍천 두촌 현장에서의 18일차 시공 진행상황 보고드립니다.
오늘은 내일로 예정된 바닥난방용 몰탈시공(방통)에 앞서
메탈라스, U핀 및 크랙제로 철물을 시공하였습니다.
방통에 앞서 메탈라스(Metal Lath)를 시공하는 이유는
XL파이프 위에 열 전도율이 높은 금속을 배치함으로써
난방효율을 높이고, 몰탈이 건조되면서 발생할 수 있는 크랙을 예방하기 위한 목적입니다.
U핀은 XL파이프 및 메탈라스를 하단 단열재에 견고하게 고정시키는 역할을 하여
몰탈시공 시 XL파이프가 떠오르는 것을 예방할 수 있습니다.




아울러 몰탈이 건조되는 과정에서
발생할 수 있는 크랙을 예방하기 위하여
크랙제로 철물을 시공하였습니다.
크랙제로 철물은 시공부위의 인장력을 강화하여
크랙발생 가능성을 최소화 시키는 철물입니다.

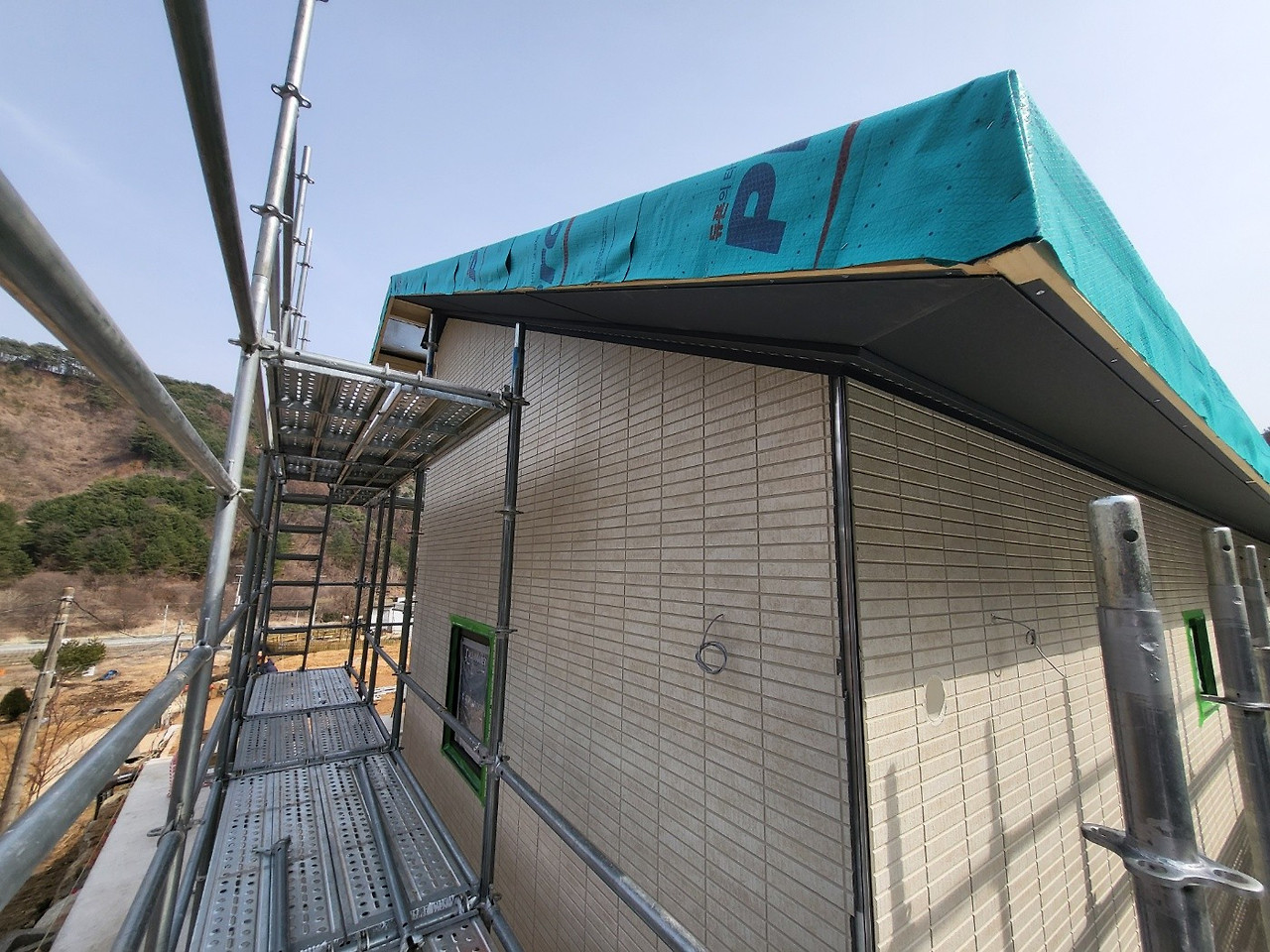

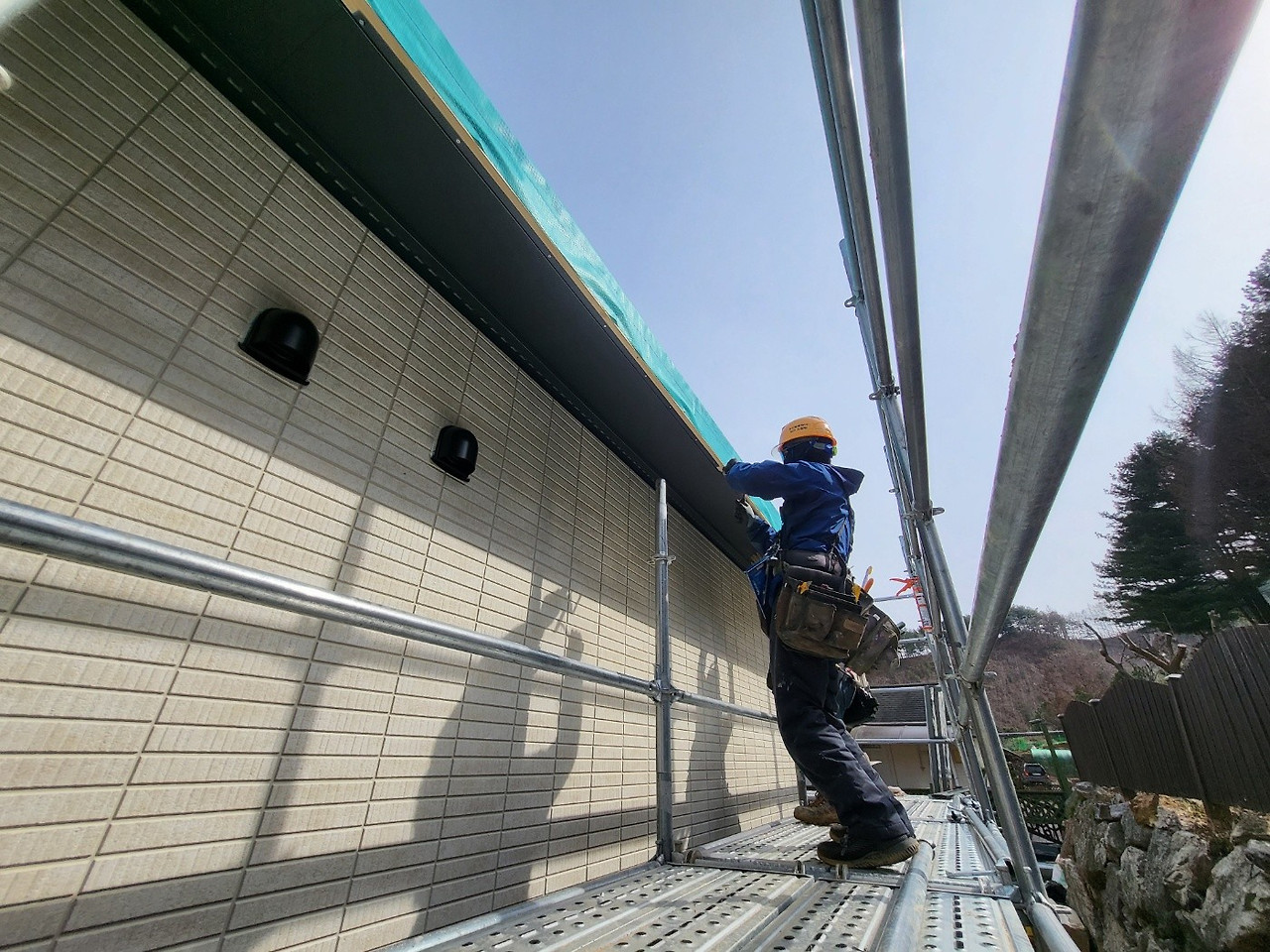

징크팀 역시 어제에 이어
후레싱 시공을 진행하였습니다.



오늘까지 몰탈시공을 제외한 바닥난방 공정이 모두 완료됨에 따라
저희 목수팀은 몰탈 양생이 완료되는 일요일까지 휴식을 취하고
월요일에 다시 내장 작업을 이어가도록 하겠습니다.
이상입니다.
