날씨: 맑음
-금일 근무자
팀 장 : 문성일 (9시간)
부팀장: 김진홍 (9시간)
팀 원 : 최영광 (9시간), 조길환 (9시간), 구기혁 (9시간)
지 원 : 이주형 (9시간), 김완태 (9시간)
금일품수 (누계) : 7.875 품 (총 60.125 품)
금일 작업 현황
- 2층 실링 및 지붕 서까래 재단
- 2층 벽체 조립 및 시공 (완료)
- 2층 트리머, 윈도우씰 및 크리플스터드 시공 (완료)

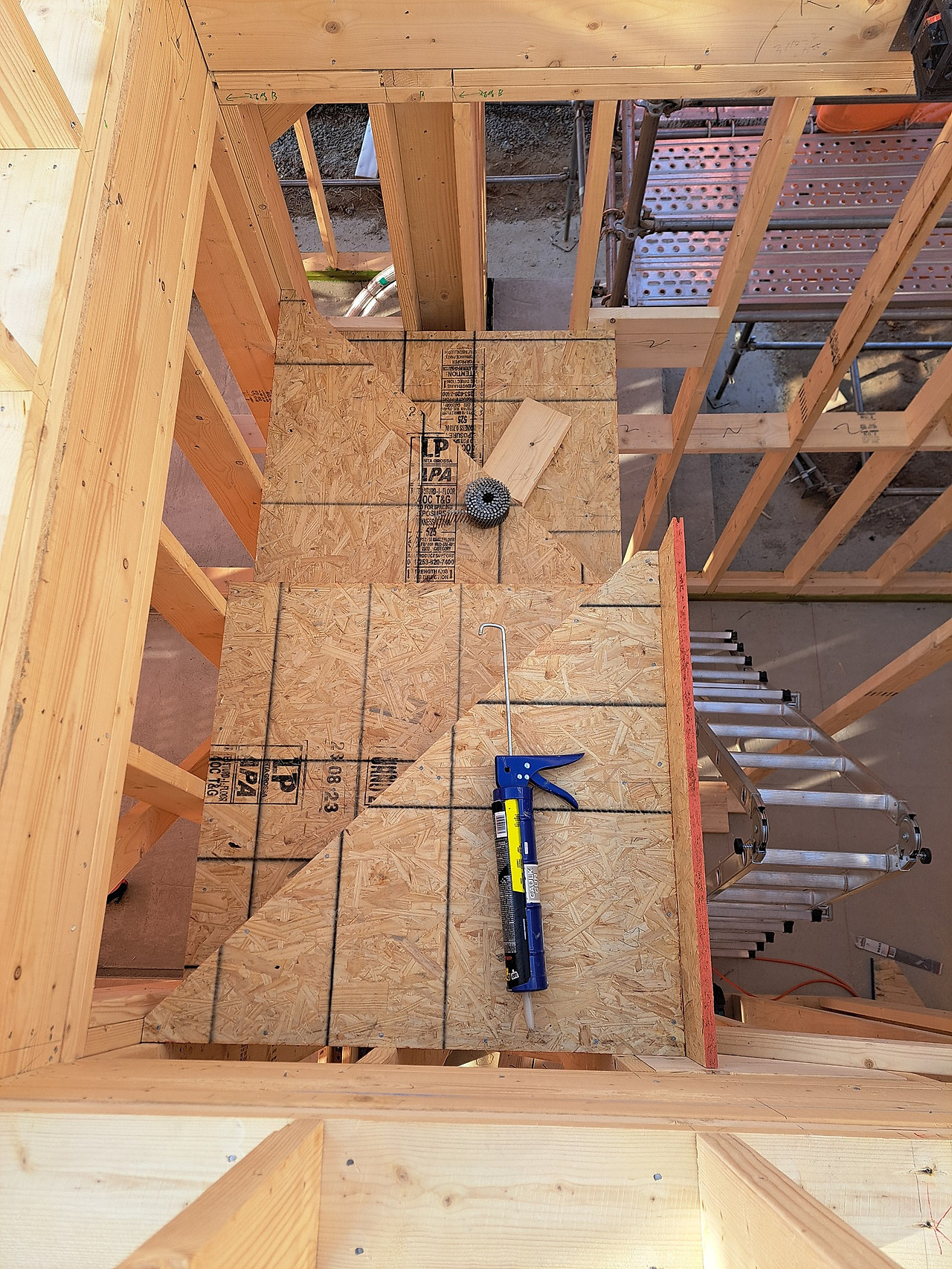

- 방통 및 솔리드 블로킹 시공 (완료)
- 계단 시공
- 철물 보강 작업 (월브레싱)
다음 예정작업
- 지붕 서까래 재단
- 2층 임시 가새 작업
- 2층 림 조이스트 및 실링 시공
- 2층 방통 및 솔리드 블로킹 시공
- 계단 시공
- 철물 보강 작업
청주 상당 9일차
안녕하세요, 대청호의 아름다운 운무와 시원한 전경이 펼쳐진 곳 청주시 상당구 현장에서 9일차입니다.
구름 한 점 없이 맑은 날에 기온도 급격히 오르고 있습니다.
현장에서 일을 진행하기에는 약간 덥게 느껴지는 날이었습니다.

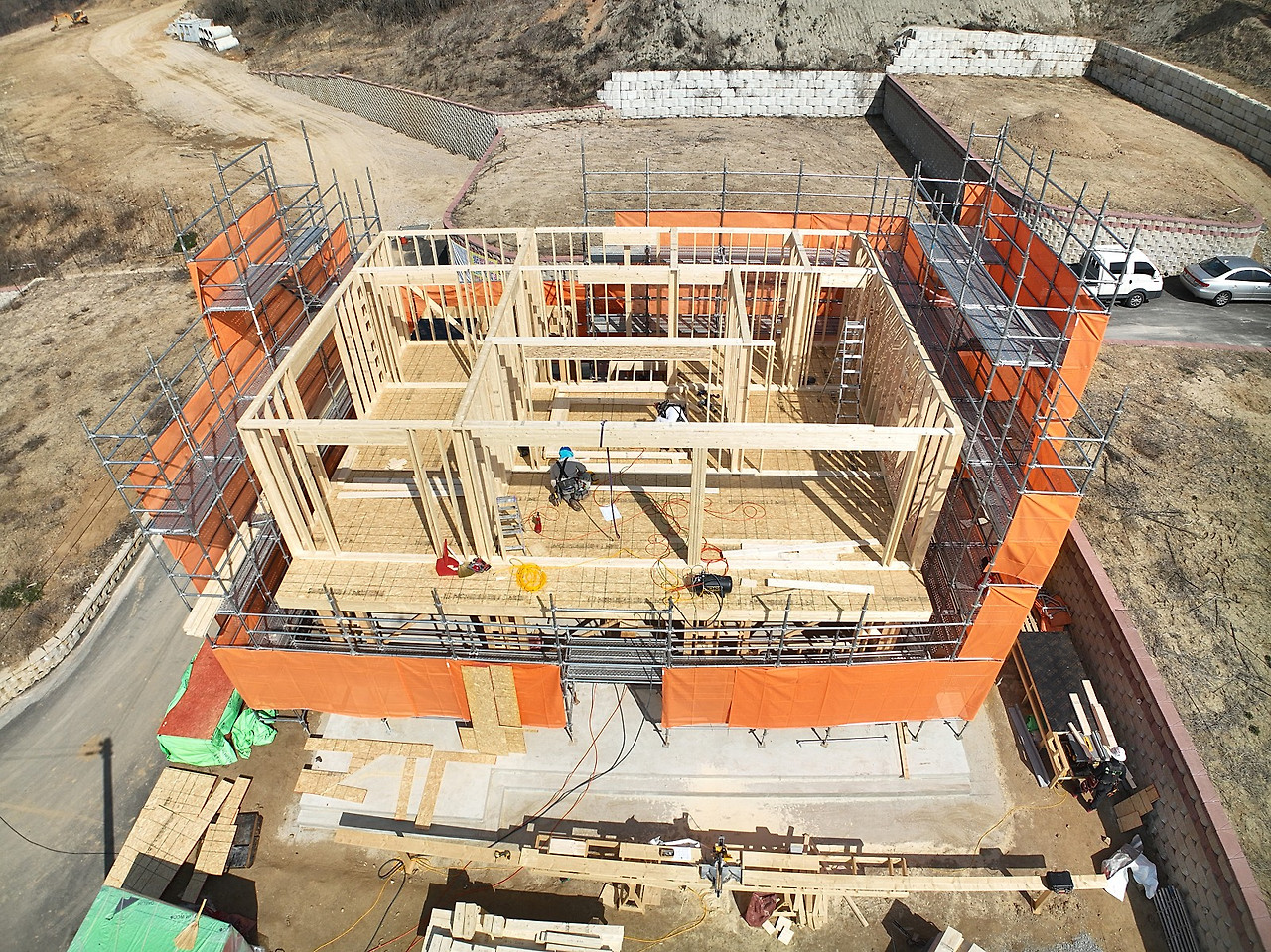

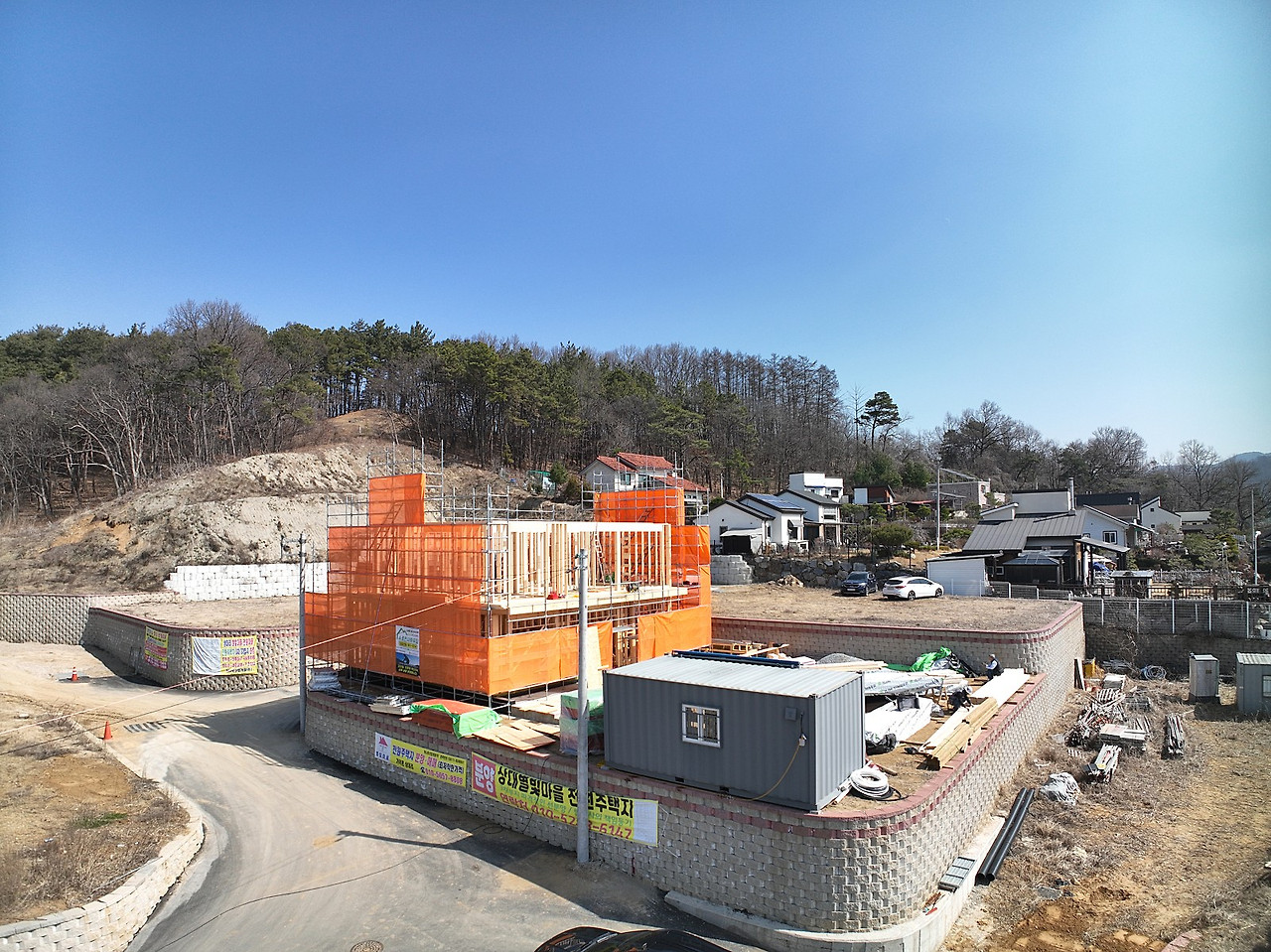

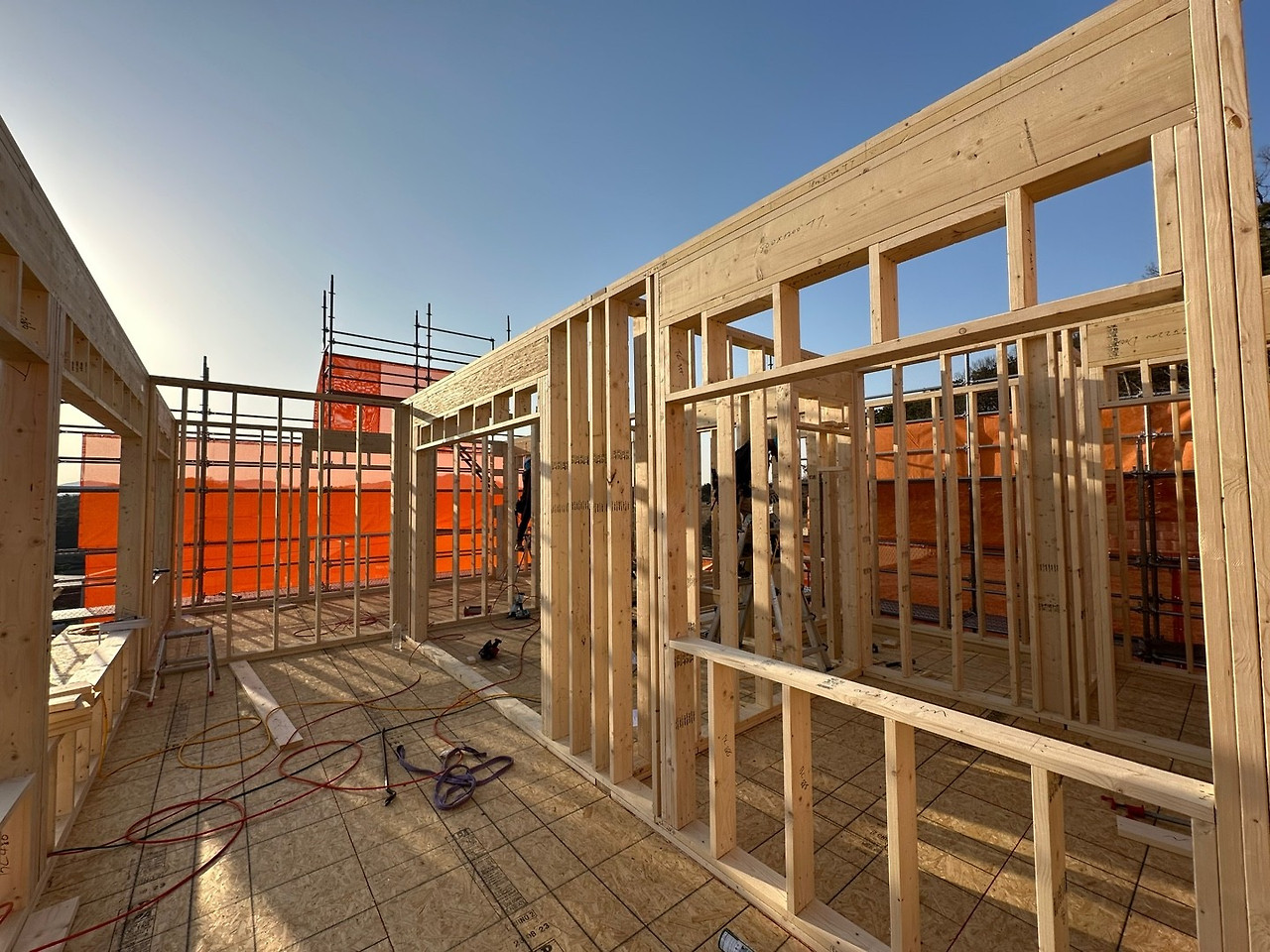

작업내용에 앞서 드론으로 촬영한 현장 항공 사진을 먼저 살펴보겠습니다.




본격적으로 오늘 작업 내용을 살펴보겠습니다.

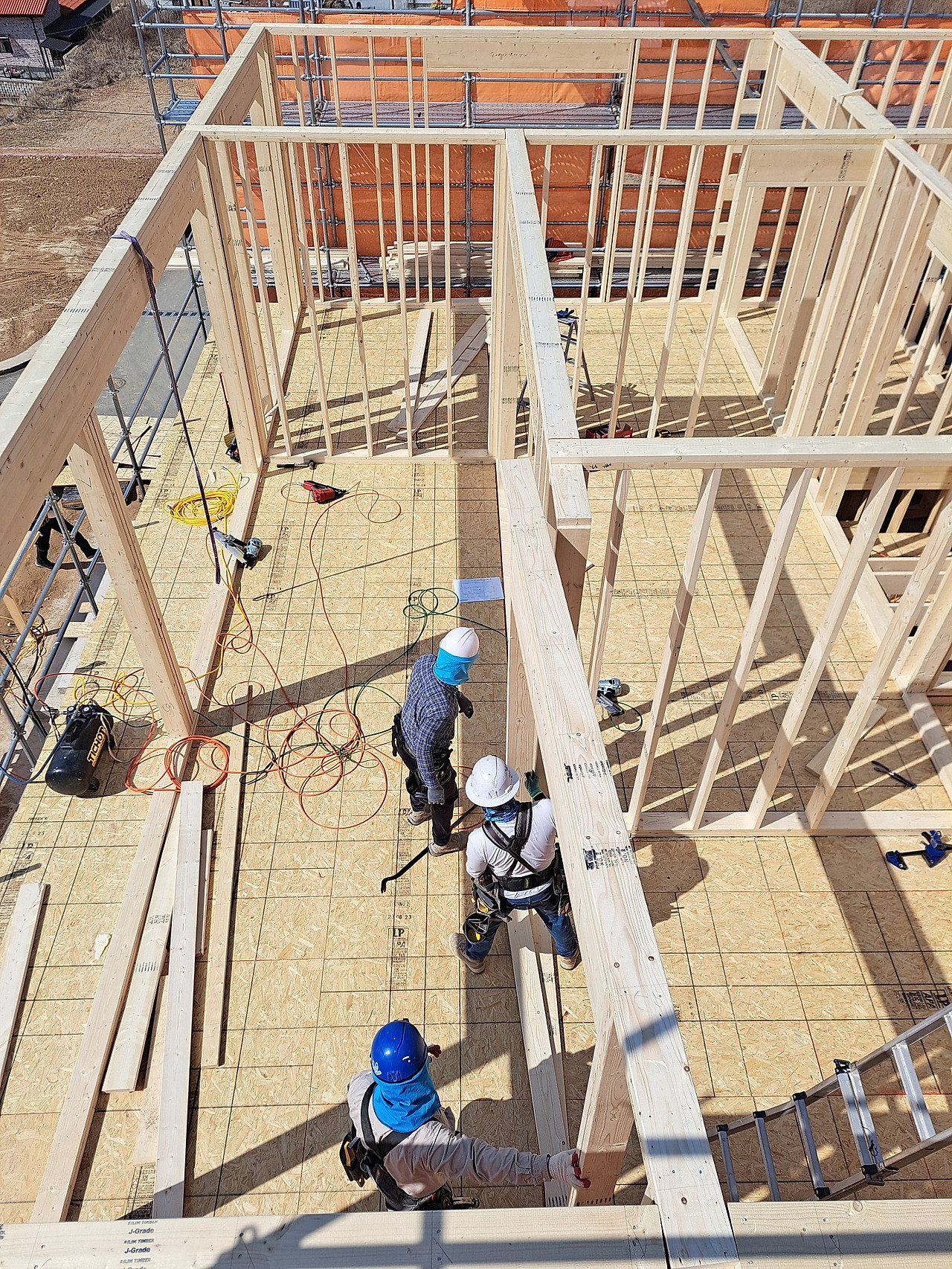

어제 벽체 조립 중 남은 내벽체를 마저 조립하여 오전 내 2층 벽체 조립 및 세우기를 완료하였습니다.

마지막 내벽을 세웠습니다.

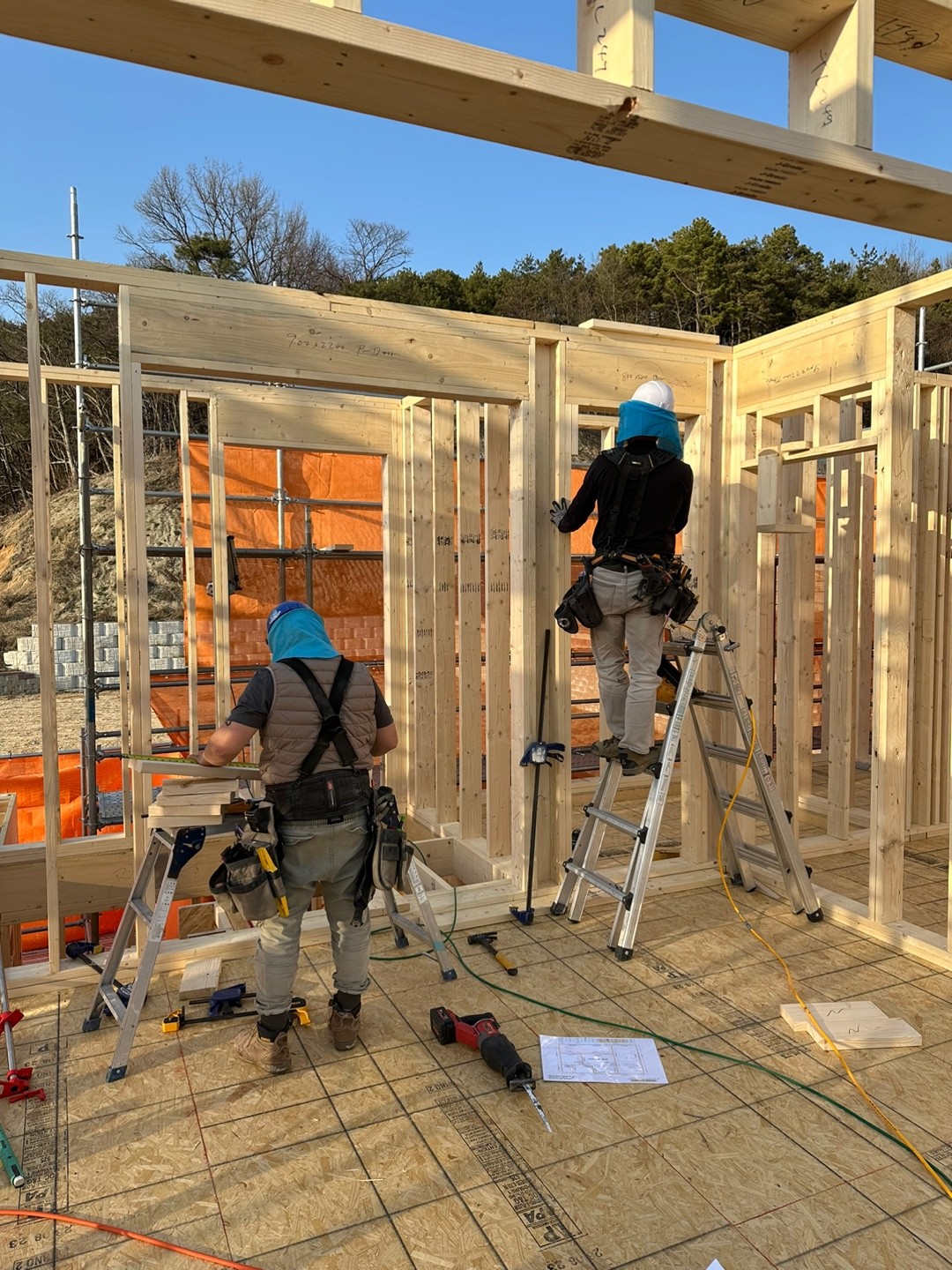

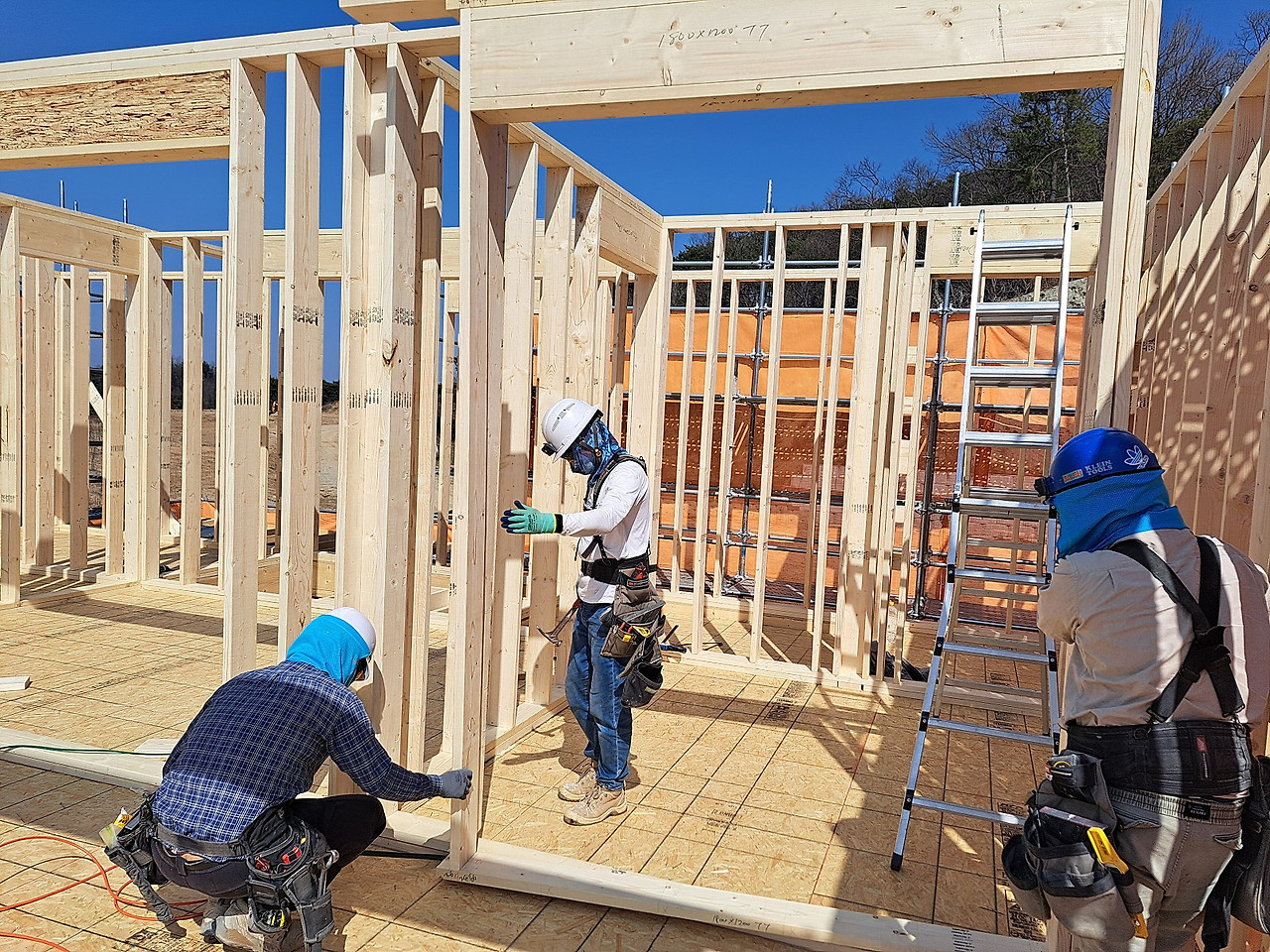

벽체를 맞추고 있는 모습

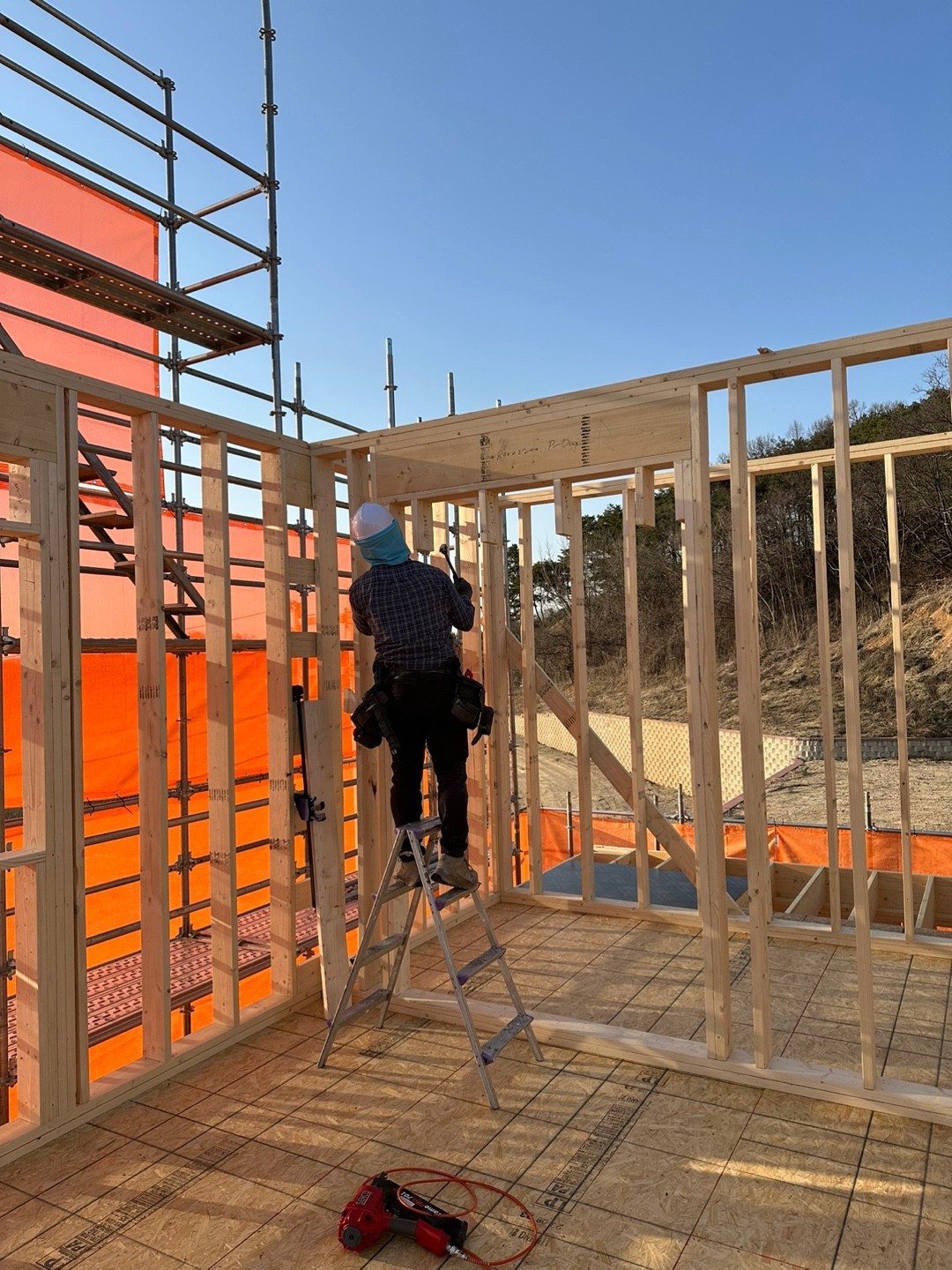

이어서 부지런히 벽체 개구부에 트리머를 먼저 시공합니다.



개구부의 크기에 맞춰 적절한 트리머를 시공합니다.

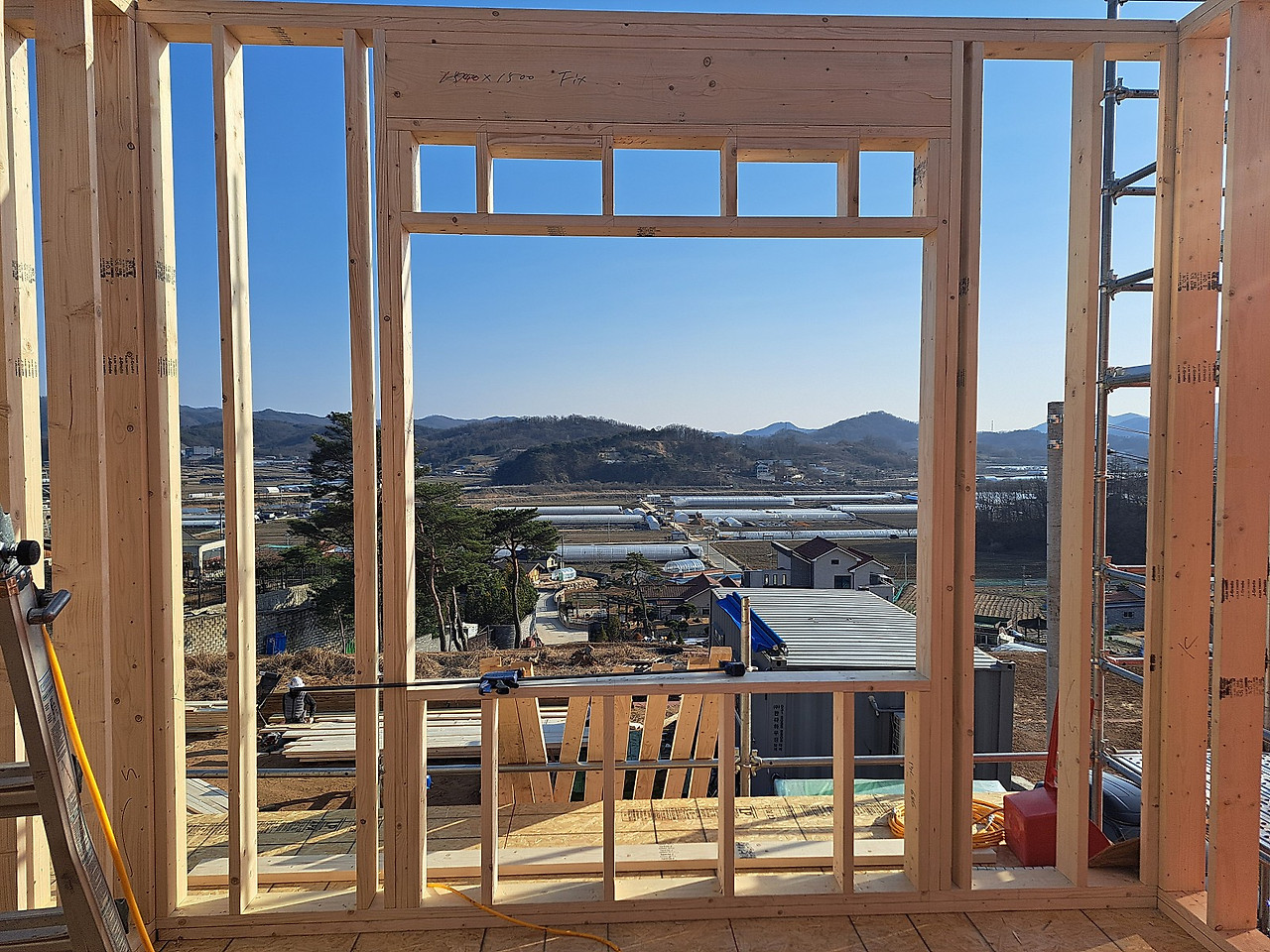

트리머 시공이 완료된 개구부에는 정해진 창호 크기에 맞춰 윈도우씰과 크리플스터드를 시공하였습니다.
윈도우씰과 크리플스터드를 시공하면서 창호 크기를 확인하여 오차가 없는지 확인하며 시공을 진행합니다.



윈도우씰과 크리플스터드 시공중인 모습
레이아웃에 맞춰 위치와 간격을 확인하면서 클램프를 이용하여 조여주면서 시공을 진행하였습니다.



윈도우씰과 크리플스터드 시공이 완료된 모습
계단 시공도 이어지고 있습니다.

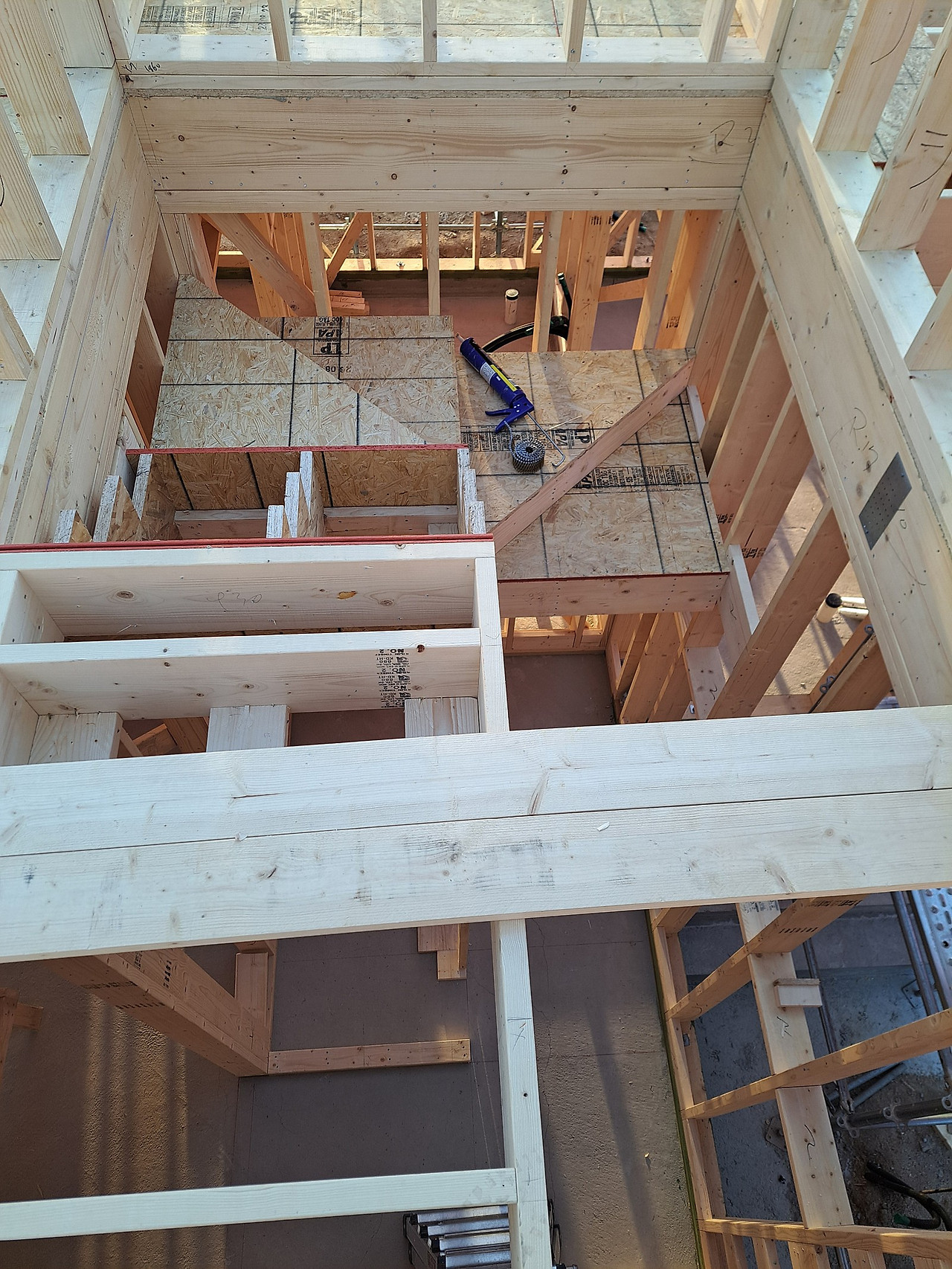

계단 골조 재단 중인 모습


계단 작업 진행중인 모습
내일이면 계단 골조 시공이 완료되고 1층과 2층 사이는 편하게 계단을 이용할 수 있습니다.

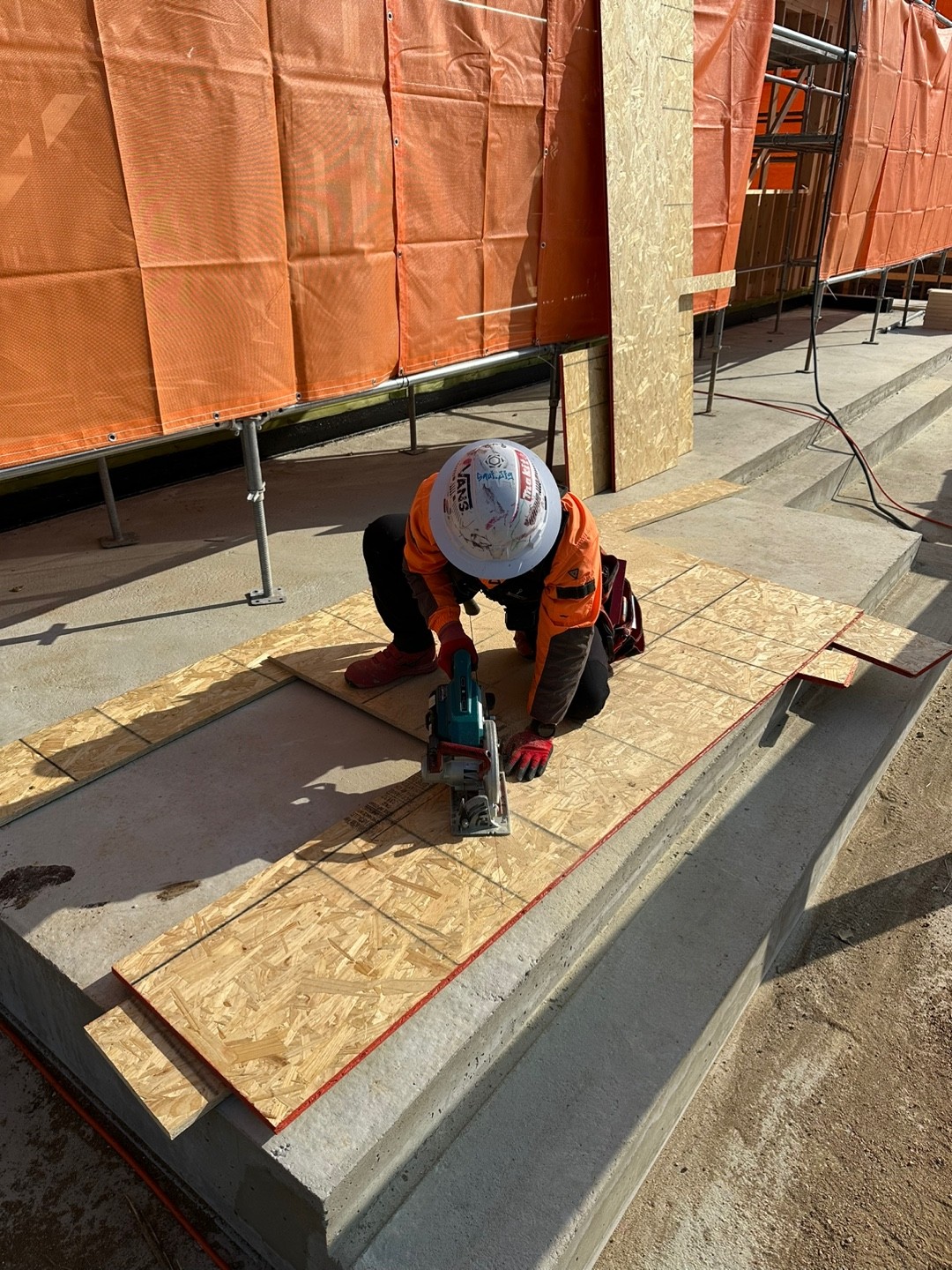

아래에서는 부지런히 다음 공정을 위해 재단 작업이 진행되고 있습니다.
이제 2층 천장을 위한 실링이 준비되고 지붕에 쓰일 서까래도 준비중입니다.

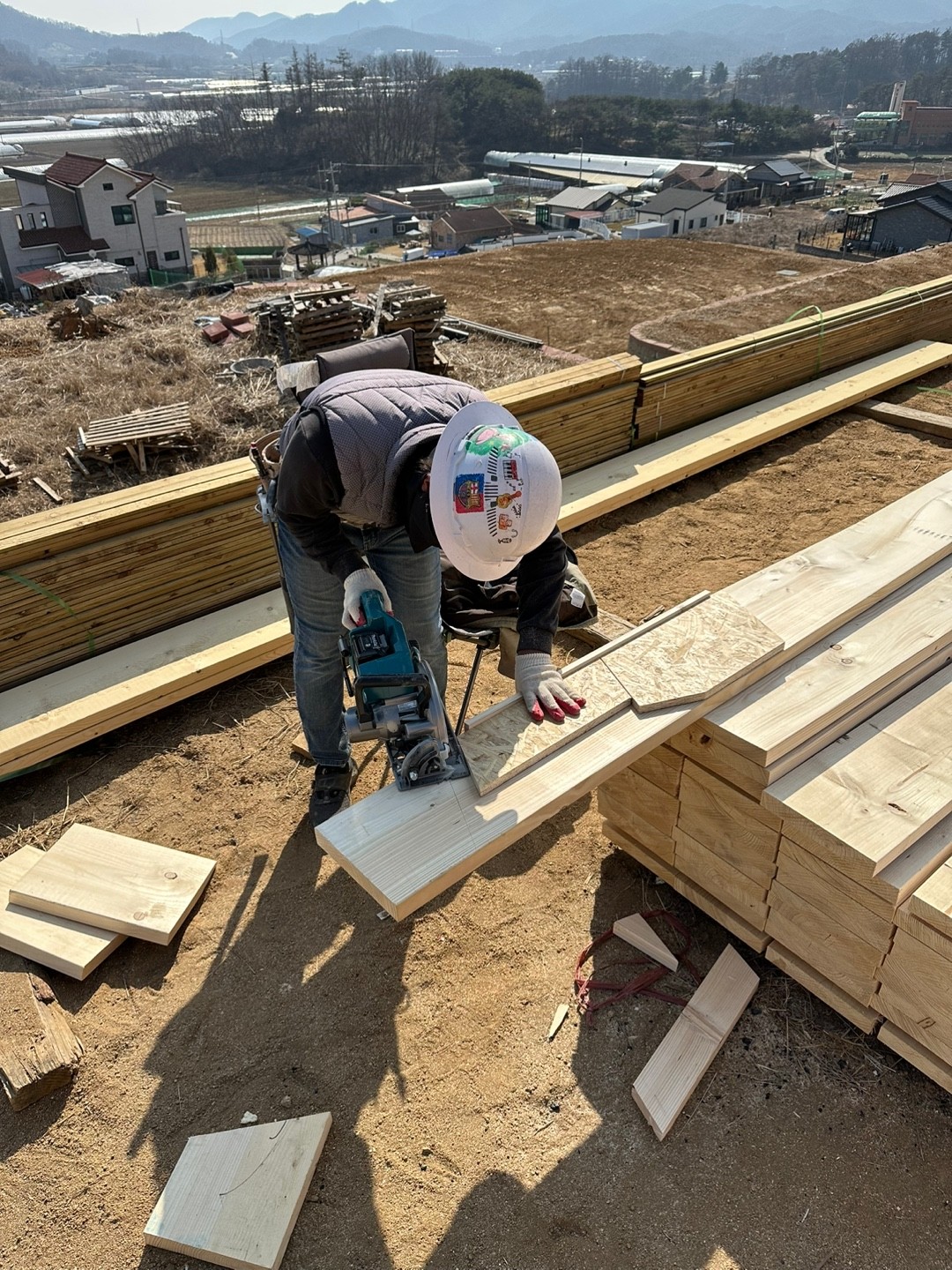

서까래 재단중인 모습
1층 벽체에는 월브레싱(Wall Bracing) 보강 철물이 시공되었습니다.

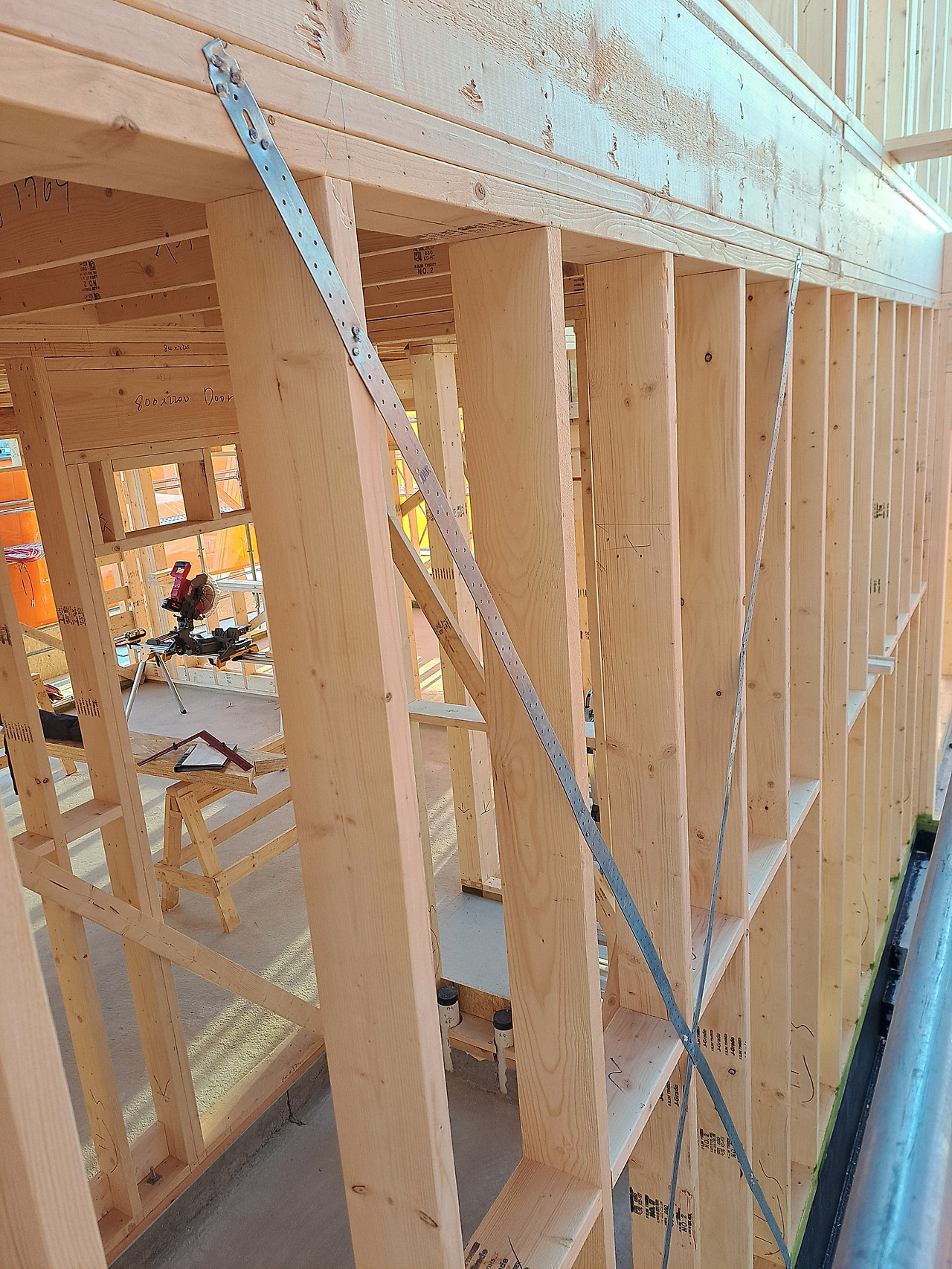

월브레싱 시공중인 모습
월브레싱은 토대-바텀플레이트-스터드-탑플레이트-더블탑플레이트로 이어져 벽체와 바닥을 고정시켜주는 보강 철물입니다.

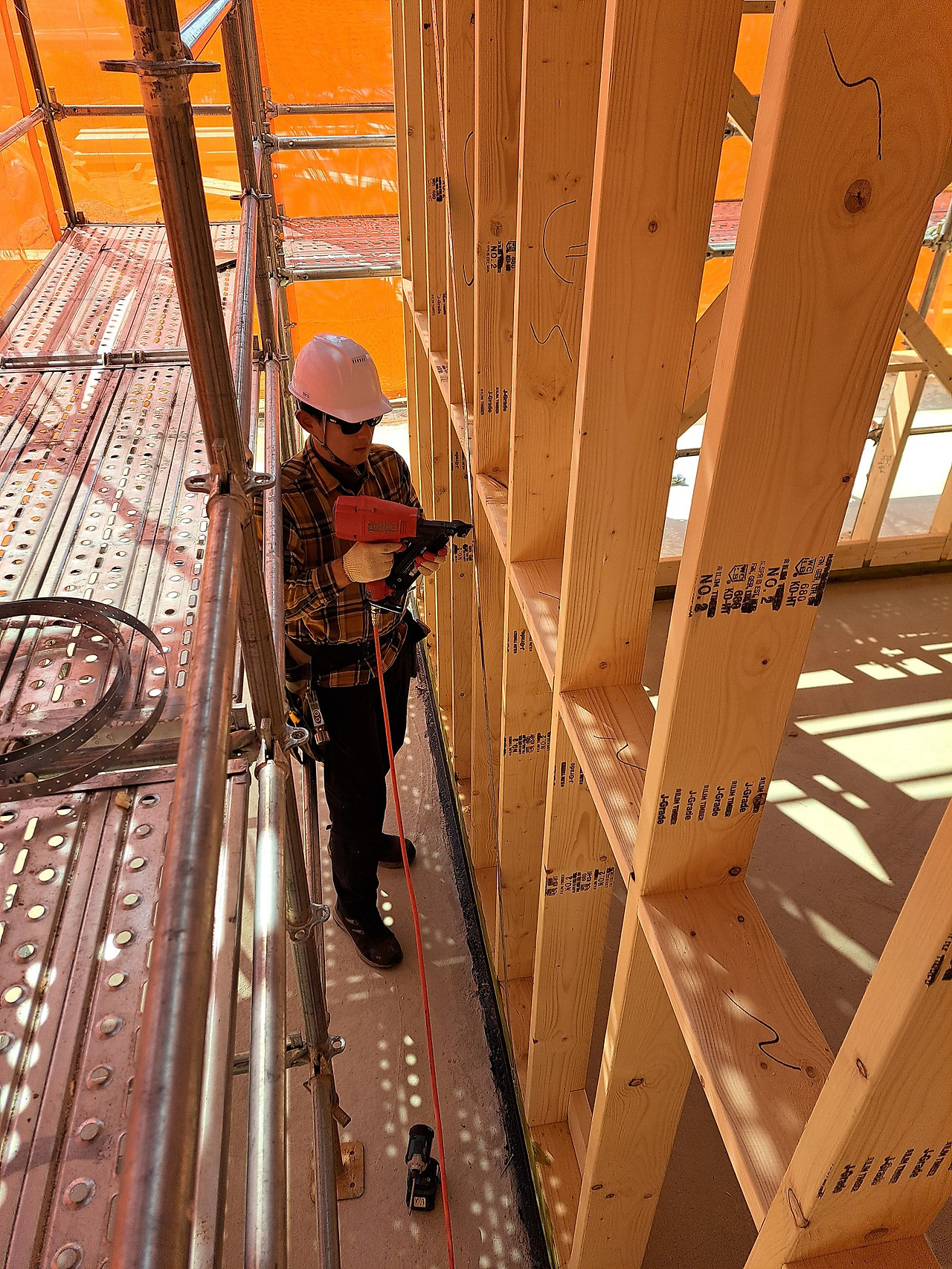

철물이 텐션을 유지할 수 있도록 하고, 플레이트와 스터드에 빠짐없이 못을 쏘면서 꼼꼼하게 작업을 진행하였습니다.

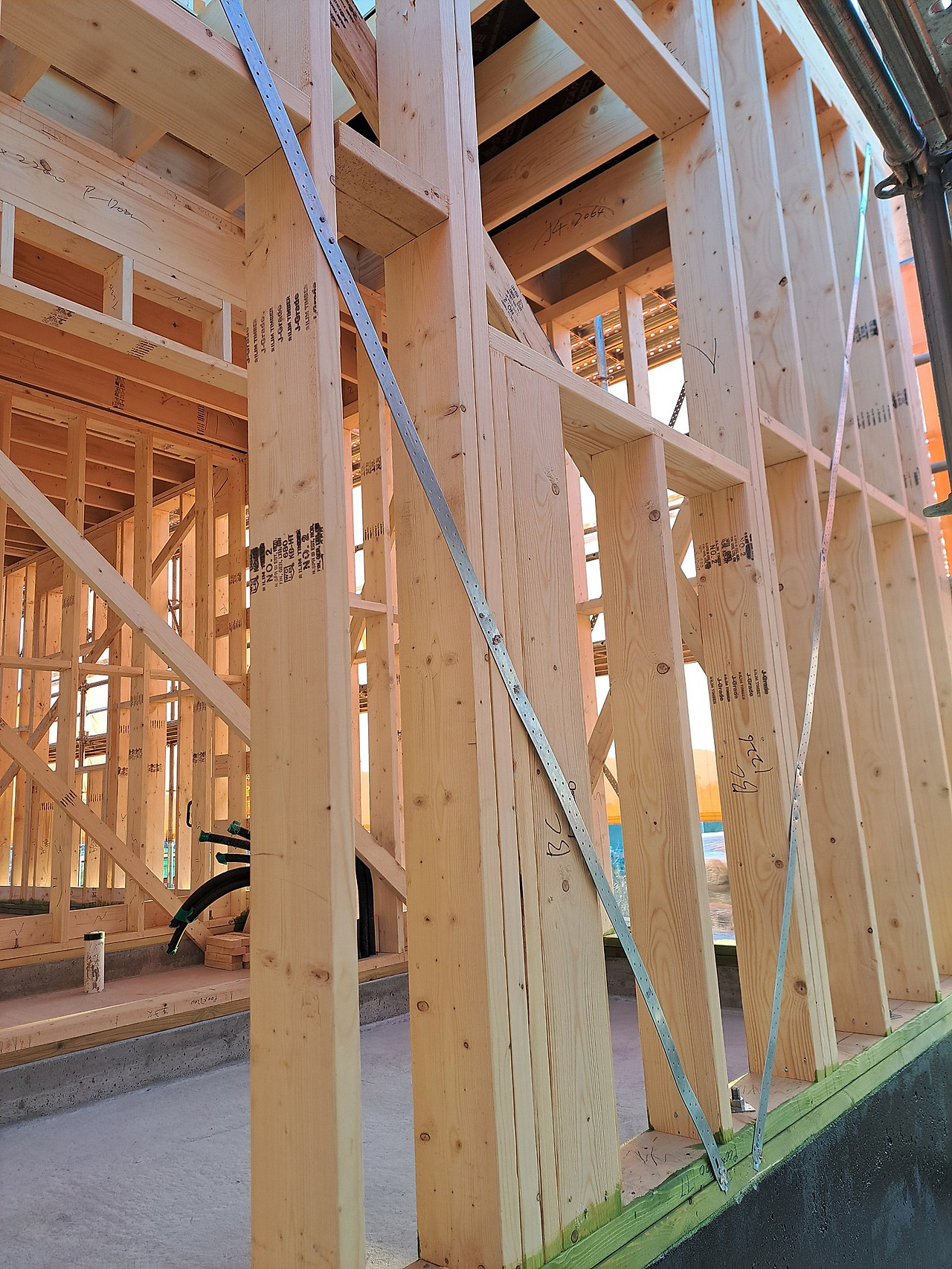

월브레싱 진행된 모습
아래는 월브레싱에 사용된 철물에 대한 참고 설명입니다.

내일도 열심히 시공을 이어가도록 하겠습니다.
편안한 밤 되시길 바랍니다.
감사합니다.
