목조주택 시공완료현장/2403 청주상당 52평

240313 (수) [청주 상당] 7일차 T&G 바닥 합판 시공, 2층 토대 시공, 2층 플레이트 레이아웃, 헤더 및 코너 제작, 방통 및 솔리드 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 3. 13.

날씨: 맑음

​-금일 근무자

팀 장 : 문성일 (9시간)

부팀장: 김진홍 (9시간)

팀 원 : 최영광 (9시간), 조길환 (9시간), 구기혁 (9시간)

지 원 : 이주형 (5시간), 김완태 (9시간)

​​​

금일품수 (누계) : 7.375 품 (총 44.375 품)

​금일 작업 현황

- 안전 발판 제거 작업 (완료)

- 2층 스터드, 헤더 재단

- 2층 플레이트 레이아웃 (완료)

- 2층 헤더 제작 (완료)

- T&G 바닥 합판 시공 (완료)

- 2층 토대 시공 (완료)

- 방통 및 솔리드 블로킹 시공

다음 예정작업

- 2층 스터드, 트리머, 윈도우씰 및 크리플스터드 재단

- 2층 벽체 조립 및 시공

- 방통 및 솔리드 블로킹 시공

- 방통 라인 작업

- 계단 시공

- 철물 보강 작업 (월브레이싱)

​​

청주 상당 7일차

안녕하세요, 대청호의 아름다운 운무와 시원한 전경이 펼쳐진 곳 청주시 상당구 현장에서 7일차입니다.

편안한 휴식을 마치고 재충전된 마음으로 현장에 돌아왔습니다.

맑은 날씨와 따뜻한 기온이 이번 주를 맞이하고 있어서 골조 작업에는 더할 수 없이 좋은 날이 될 것 같습니다.

오늘 작업은 2층 T&G 바닥 합판 시공과 토대 작업이 주요 업무입니다.

T&G 합판은 Tongue and Groove 의 약어로서 합판의 한 쪽이 혓바닥처럼 튀어 나와있고, 다른 한 쪽은 홈이 파여 들어가 있는 합판으로 튀어 나온 곳과 홈을 끼워 맞춰 조립하듯이 시공하는 형태입니다.

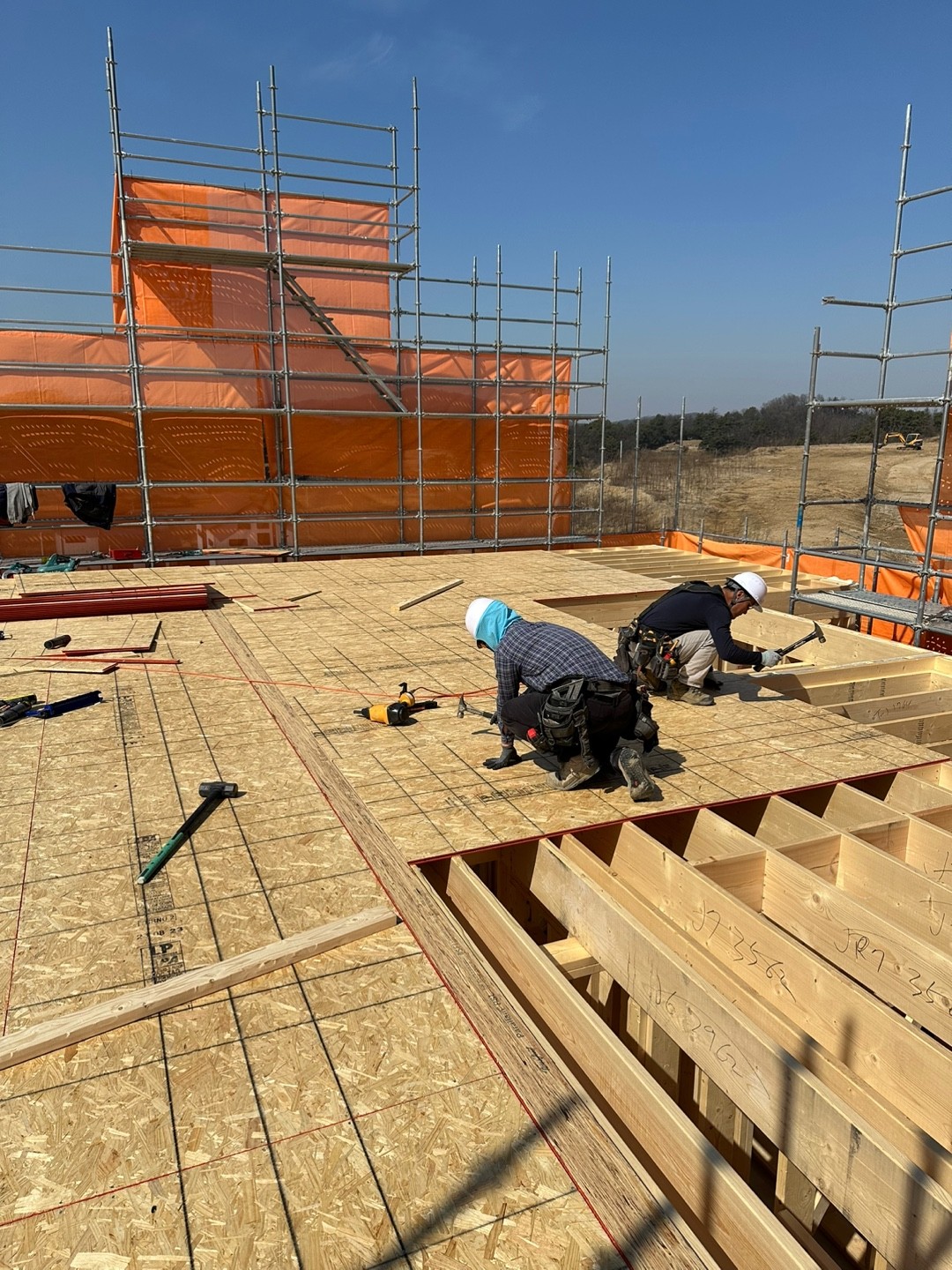

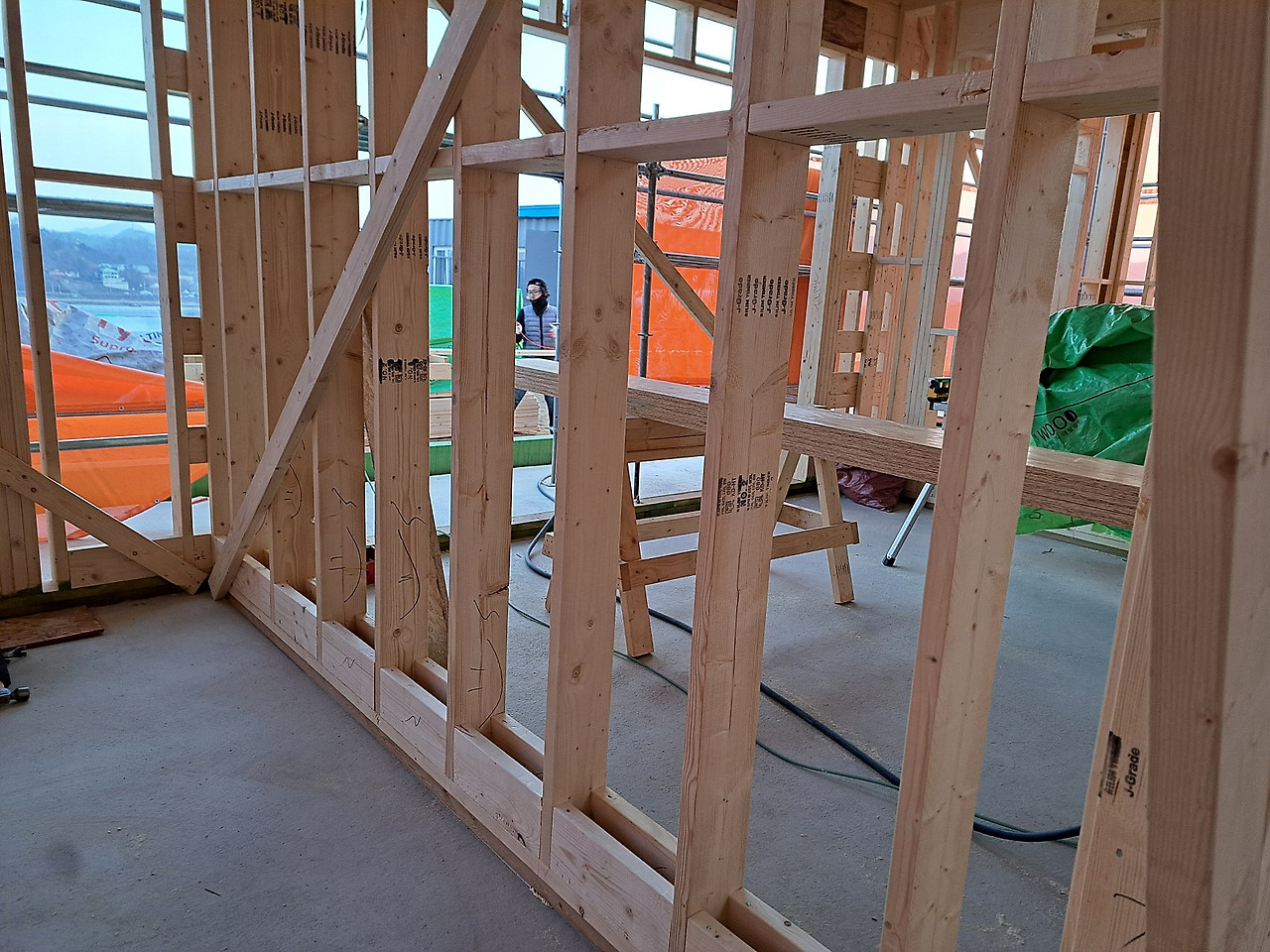

T&G 바닥 합판 시공중인 모습

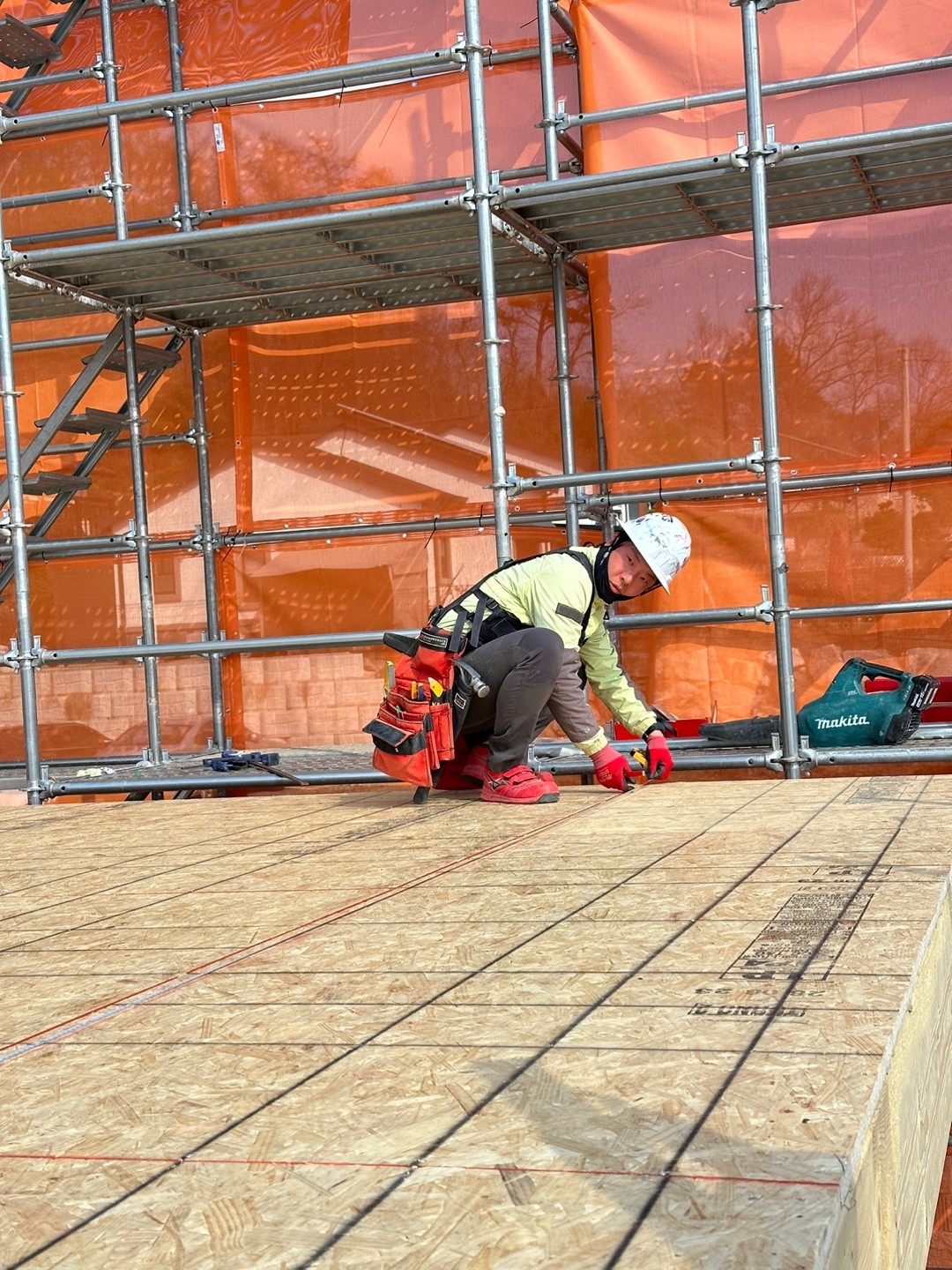

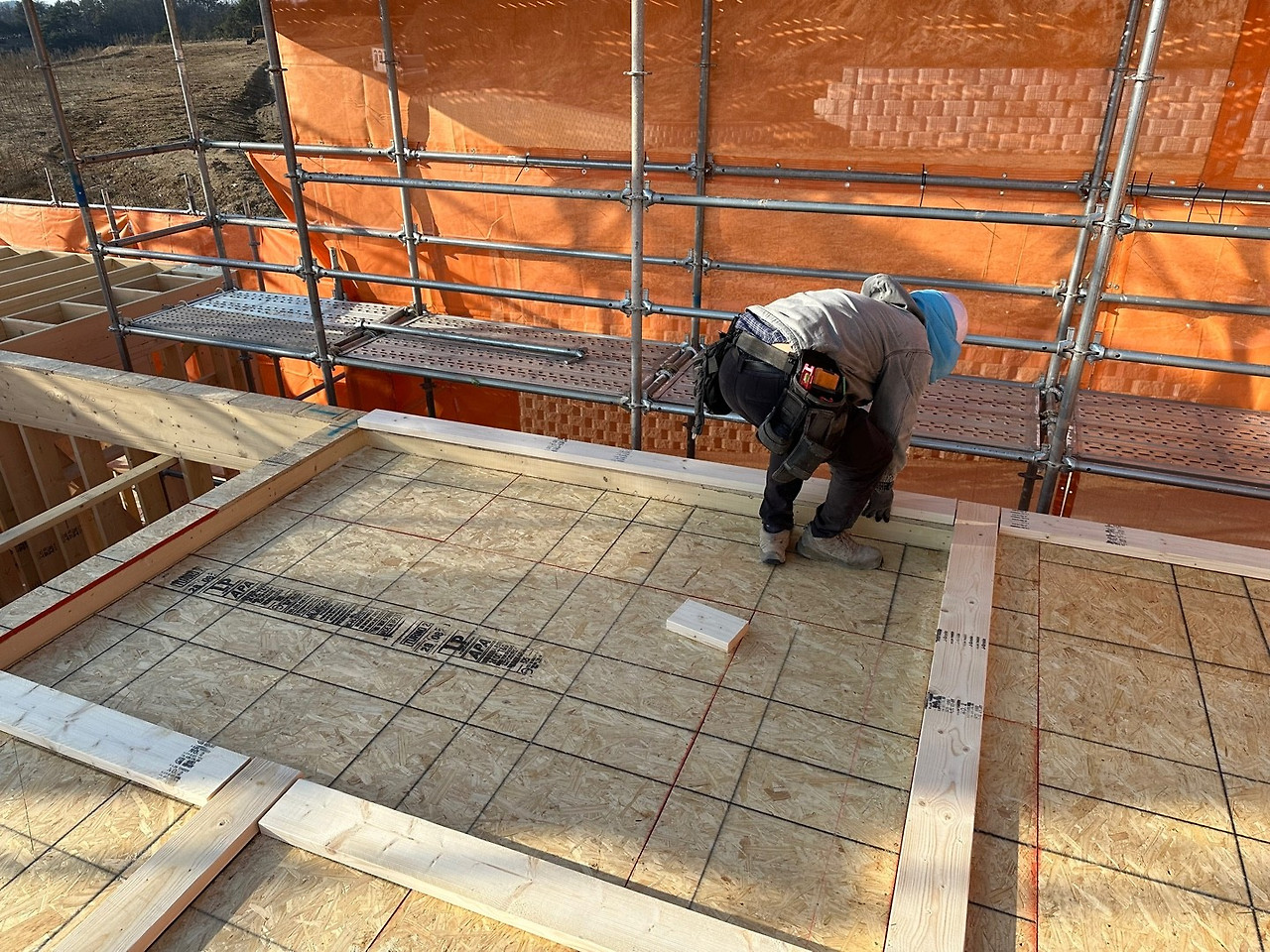

T&G 합판을 2층으로 올리고 하나씩 재단하여 시공을 진행합니다.

합판을 위치시키고 못으로 고정하기 전에 먼저 목재용 접착제를 발라줍니다.

접착제가 굳으면서 강하게 고정시켜주면서 바닥의 삐걱거리는 소음 발생을 방지하기 위함입니다.

합판 시공 전 접착제를 바르는 모습

합판을 위치시키고 못으로 고정 후에는 못자리 하나하나 확인하면서 망치질을 해주었습니다.

망치질을 통해 결속이 잘 이루어지도록 해줍니다.

합판 한장 한장 빠짐없이 꼼꼼하게 시공을 진행하였습니다.

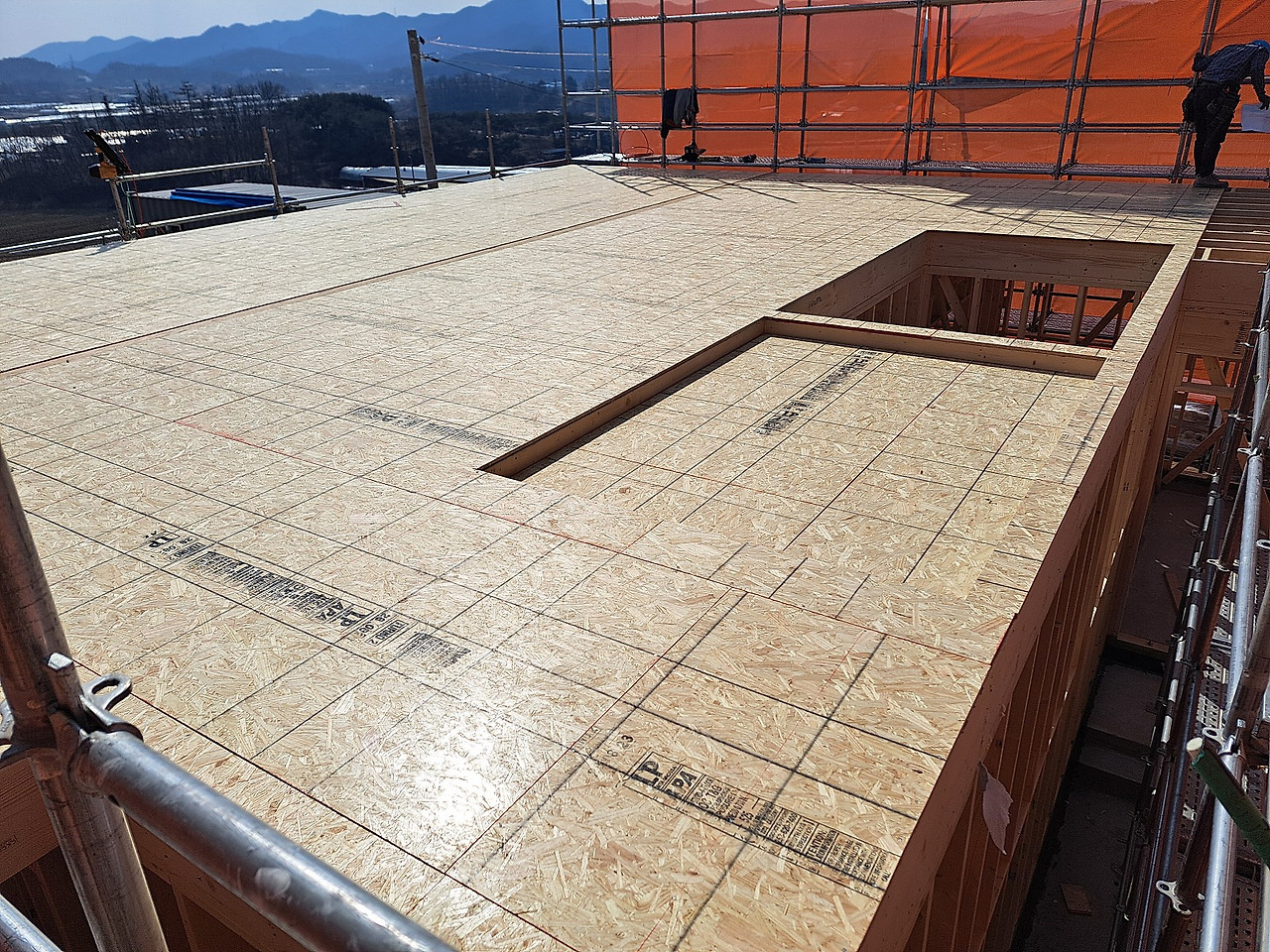

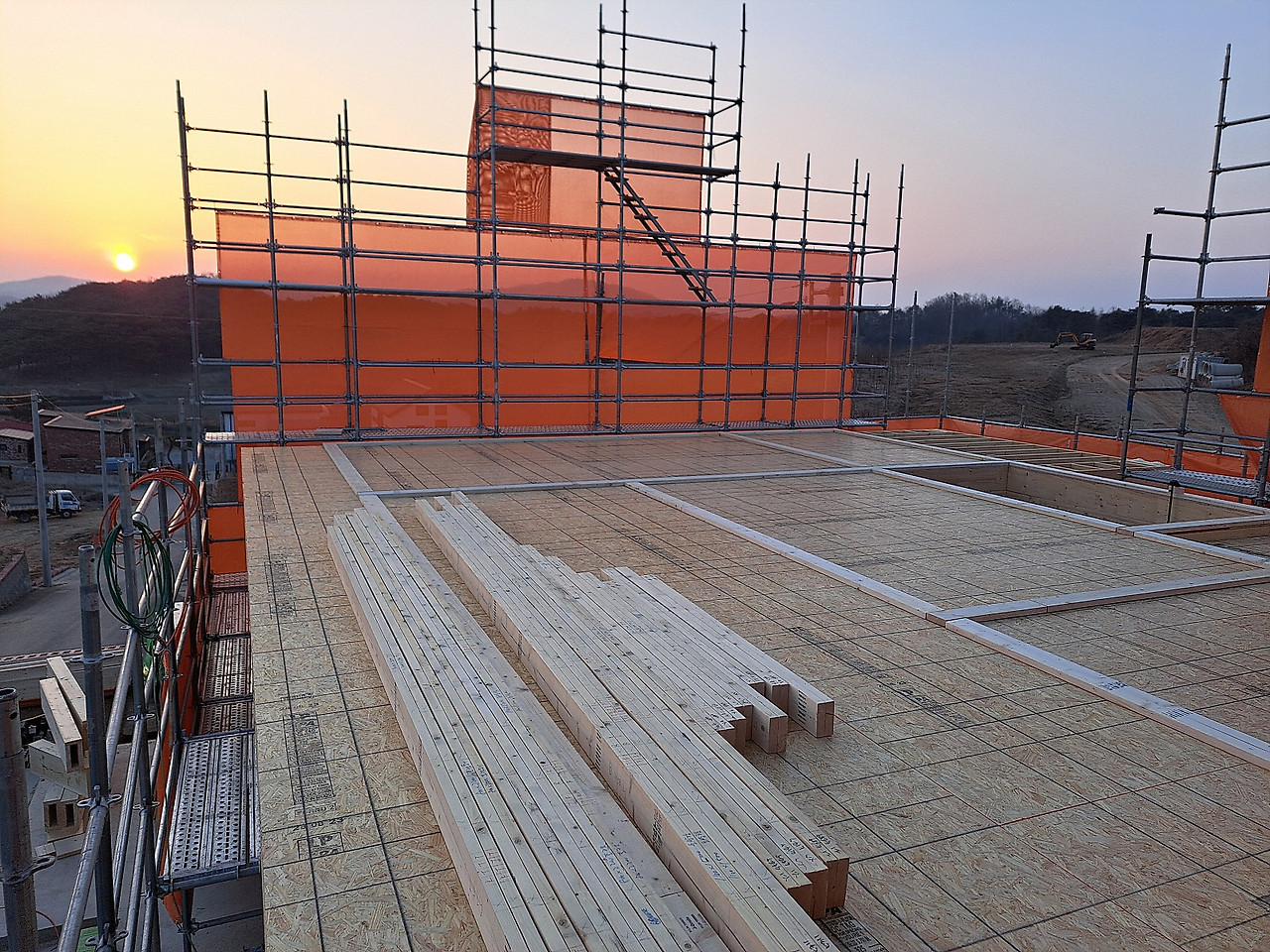

T&G 합판 시공이 완료된 모습

깔끔하게 시공된 모습을 보니 기분까지 상쾌해집니다.

합판 시공이 완료된 후에는 이어서 2층 토대 시공을 위한 레이아웃 작업이 진행되었습니다.

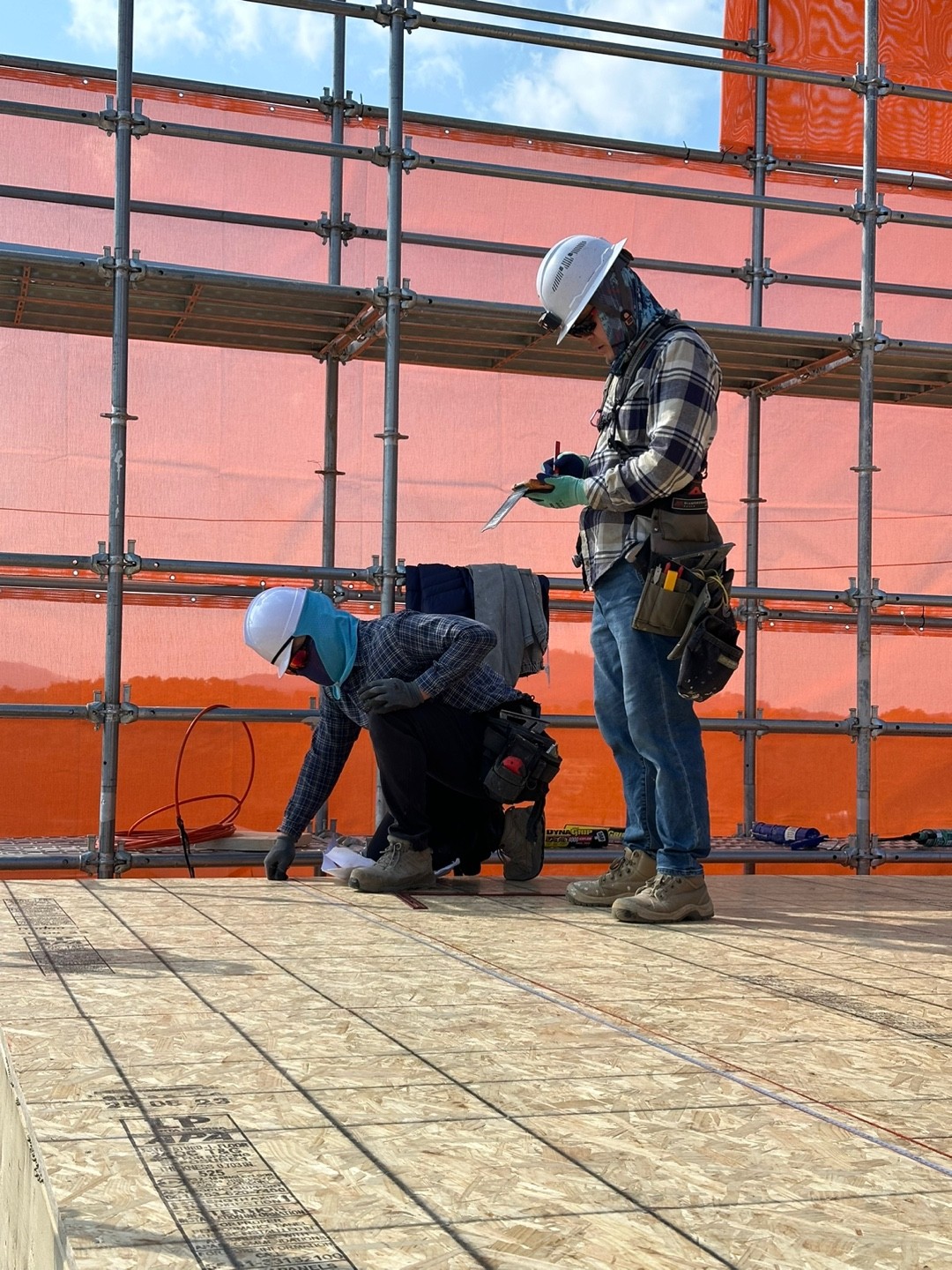

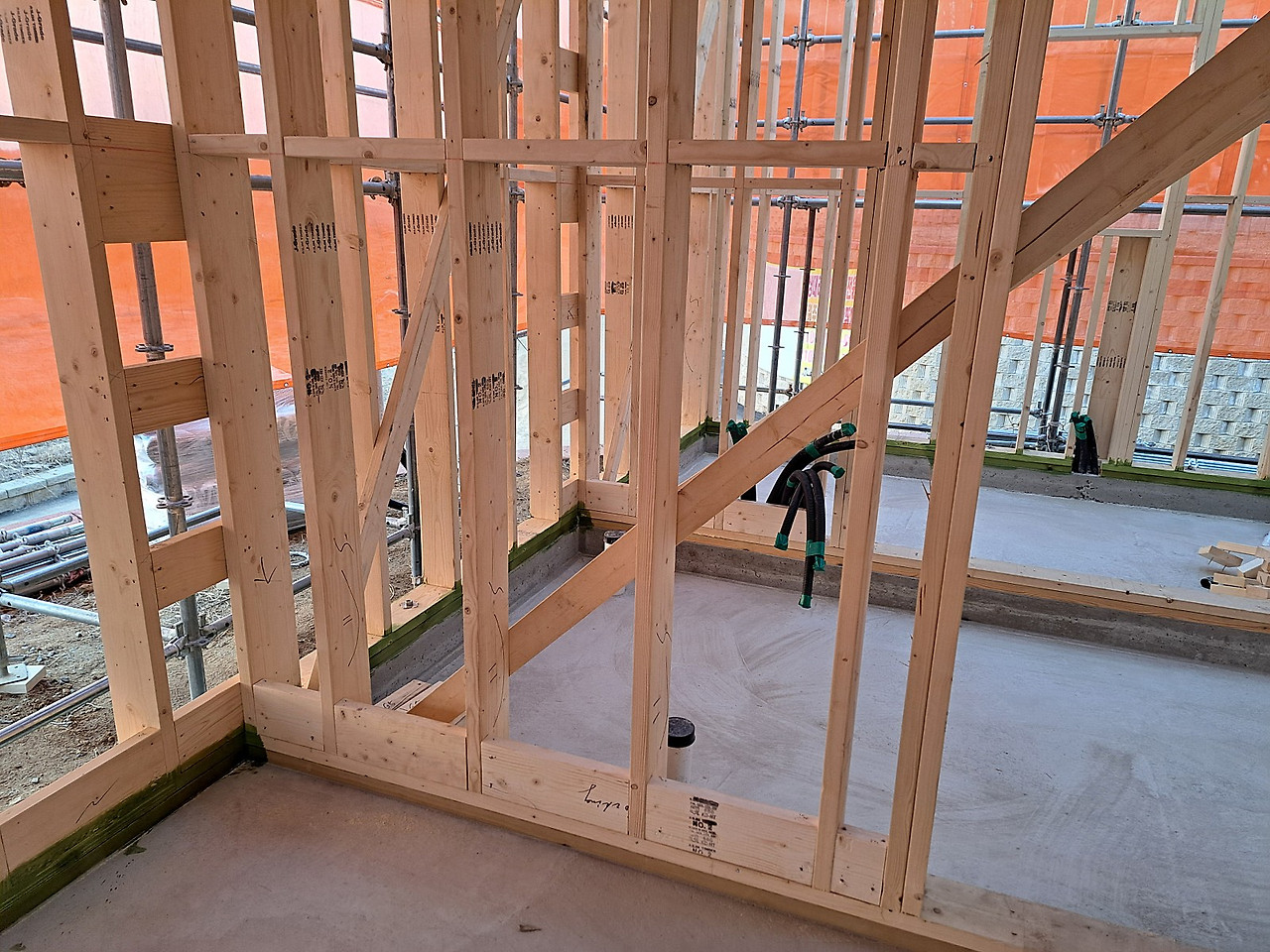

토대 레이아웃을 진행중인 모습

2층 토대 시공을 위해 토대 위치에 먹선으로 레이아웃을 진행합니다.

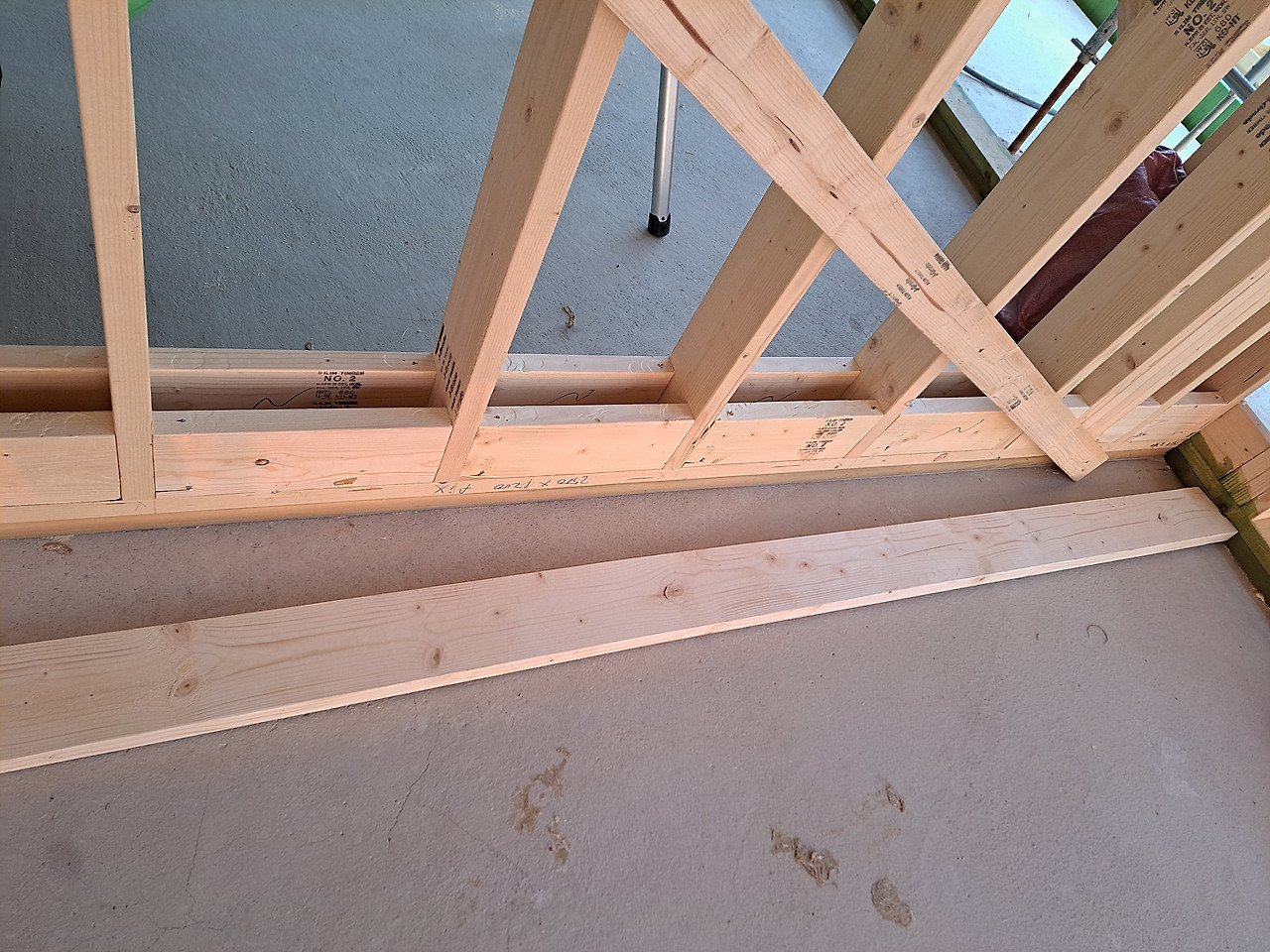

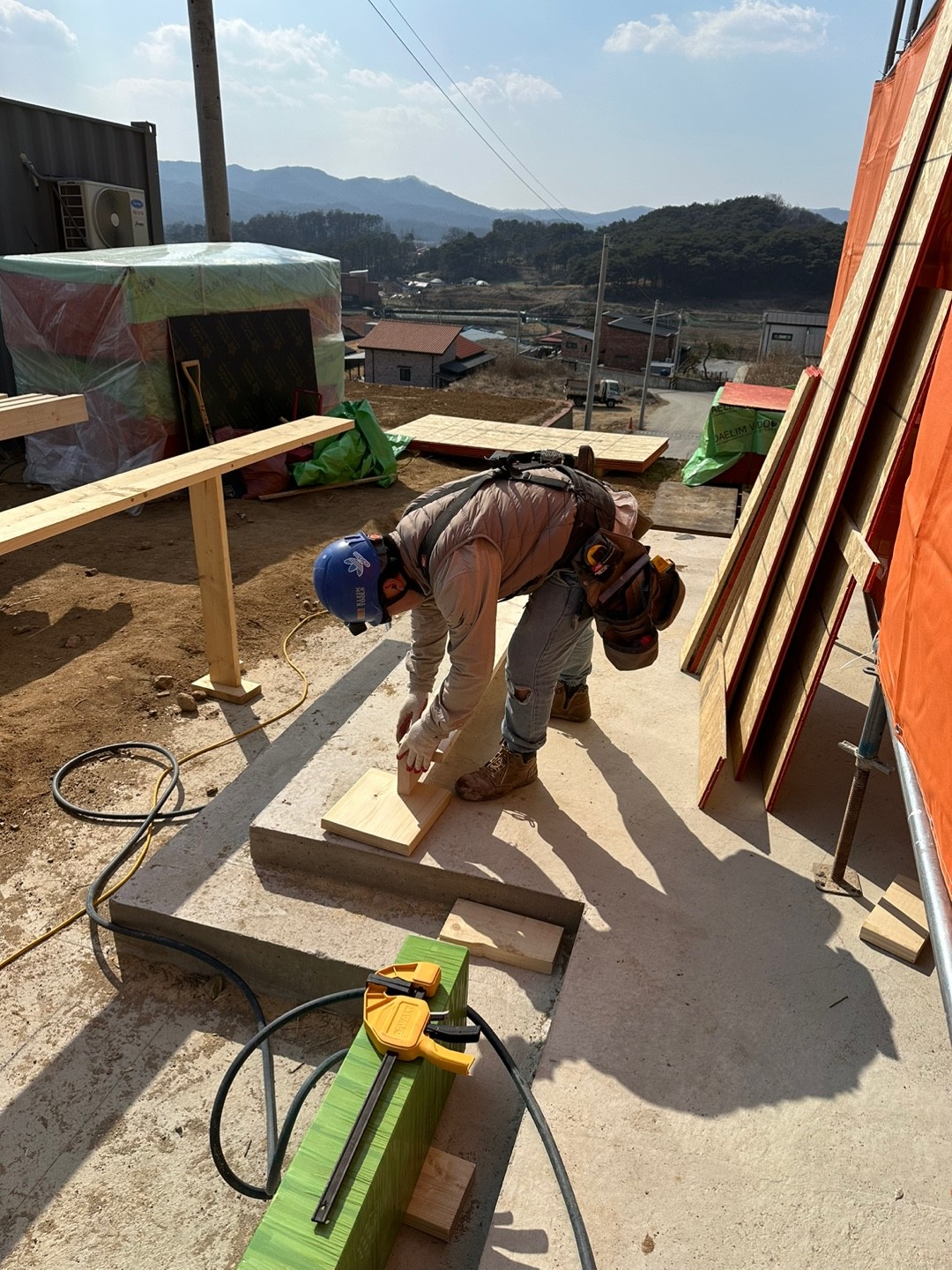

레이아웃의 정확성을 체크하는 모습

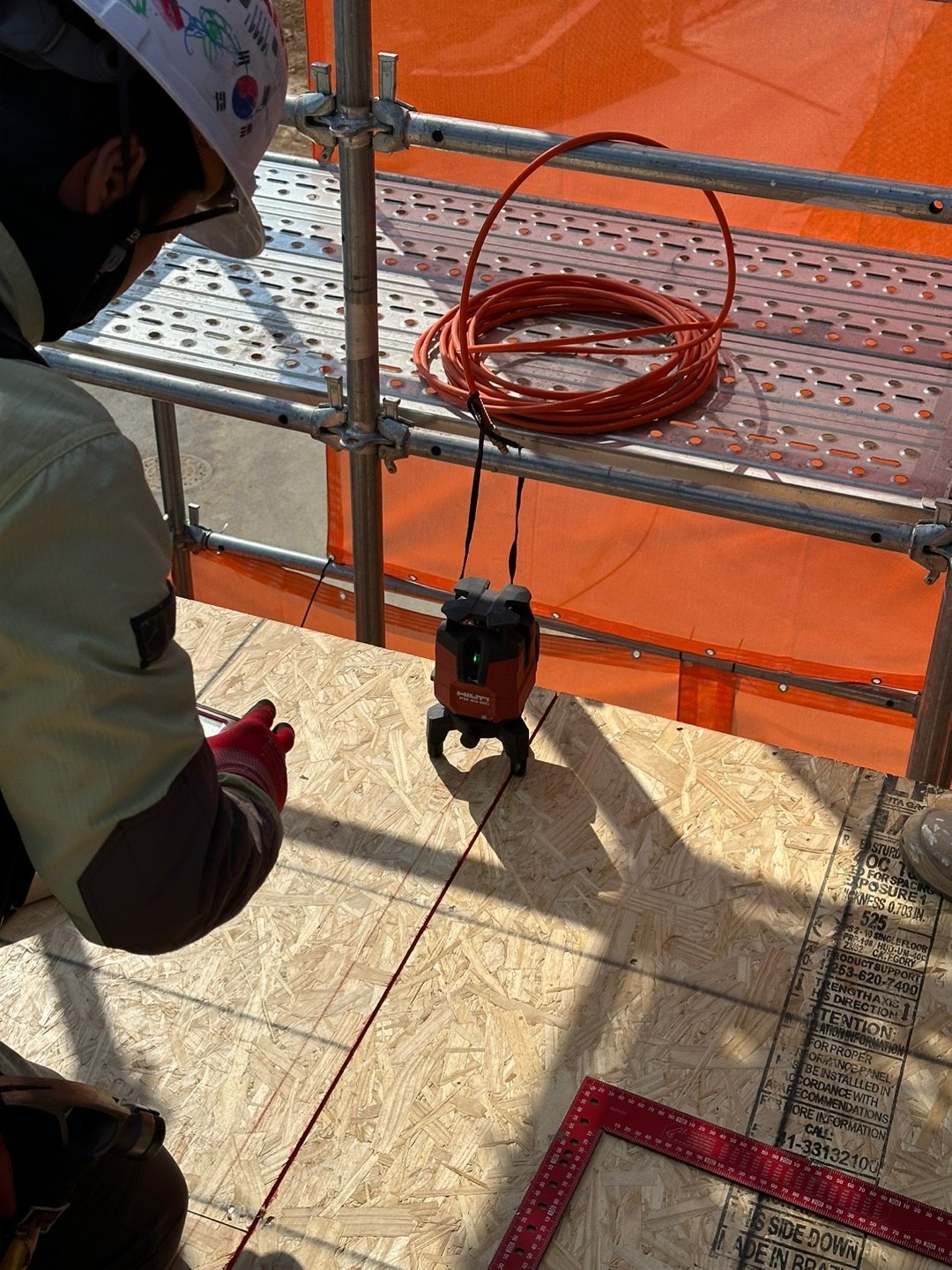

레이아웃을 진행하고 레이아웃이 정확하게 진행되었는지 다시 한번 레이저레벨기를 이용하여 확인을 하였습니다.

진행된 레이아웃에 맞추어 토대 시공을 이어갔습니다.

2층 토대 작업중인 모습

토대 시공이 진행되는 동안 다른 인원은 토대 시공 이후 조립할 벽체를 준비하는 작업의 일환으로 플레이트 레이아웃 작업과 코너, 백커, 헤더 제작 작업을 진행하였습니다.

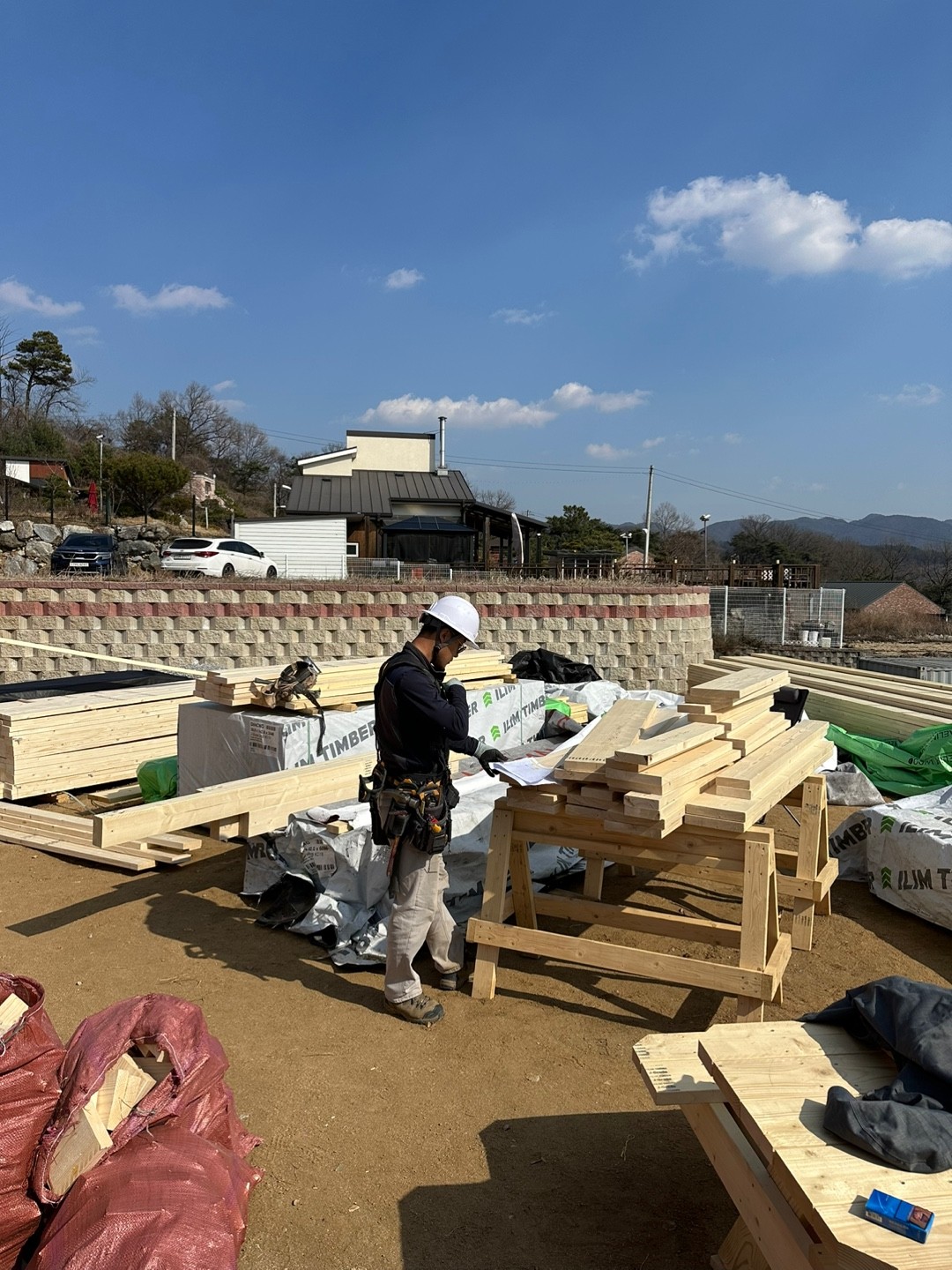

플레이트 레이아웃 작업 진행중인 모습

코너와 백커를 제작중인 모습

헤더 제작중인 모습

또한, 내부에서는 내벽에 대한 방통 블로킹과 솔리드 블로킹 작업을 진행하였습니다.

내벽 방통 및 솔리드 블로킹 작업된 모습

오늘부터 당분간 시공 속도를 높이기 위해 1시간씩 연장 작업을 진행하고 있습니다.

작업하기 좋은 날이 이어질 때 열심히 작업해서 공정율을 높이도록 하겠습니다.

오늘 작업의 최종 모습

토대 시공을 완료하고 내일부터 진행할 벽체 조립을 위해 레이아웃된 플레이트들을 모두 올려두었습니다.

내일 또 새로운 모습으로 찾아뵙겠습니다.

오늘 하루도 모두들 수고 많으셨습니다.

편안한 저녁 보내시기 바랍니다.

https://youtu.be/_8x-_PVq_A0?si=pHR3WJS-hgdNB-fs

'목조주택 시공완료현장 > 2403 청주상당 52평' 카테고리의 다른 글

240318 (월) [청주 상당] 11일차 벽체 합판 시공, 1층 쉐드 지붕 시공, 켄틸레버 방수시트 시공, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (18) 2024.03.18
드론으로 보는 목조주택 시공현장(청주상당)  (13) 2024.03.17
240316 (토) [청주 상당] 10일차 2층 안전 발판 작업, 가새 작업, 림 조이스트 및 실링 시공, 계단 시공, 스트랩타이 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (20) 2024.03.17
240315 (금) [청주 상당] 9일차 항공사진 촬영, 2층 벽체 시공 및 트리머, 윈도우씰, 크리플스터드 시공, 계단 시공, 1층 월브레싱 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (17) 2024.03.16
240314 (목) [청주 상당] 8일차 2층 벽체 시공, 윈도우씰 및 크리플스터드 재단, 계단 시공, 1층 방통 및 솔리드 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (21) 2024.03.15
240310 (일) [청주 상당] 6일차 장선 보강 철물 시공, 방통 및 솔리드 블로킹 시공, 오일 스테인 도장 작업, 아스팔트 프라이머 도장 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.03.12
240309 (토) [청주 상당] 5일차 시스템 비계 설치, 내벽 세트앙카 시공, 타이 플레이트 시공, 바닥 장선 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (22) 2024.03.10
240308 (금) [청주 상당] 4일차 윈도우씰-클리플스터드 시공, 안전 발판 작업, 벽체 결속 및 임시 가새 작업, 끝막이 장선 및 바닥 장선 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (2) 2024.03.09
240307 (목) [청주 상당] 3일차 벽체 조립 및 세우기, 어드밴스드 백커 시공, 트리머 시공, 윈도우씰-클리플스터드 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (19) 2024.03.07
240306 (수) [청주 상당] 2일차 토대 시공, 헤더-스터드-플레이트 재단, 헤더-코너-백커 제작, 외벽체 조립 및 세우기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.03.07

댓글
