목조주택 시공완료현장/2403 청주상당 52평

240318 (월) [청주 상당] 11일차 벽체 합판 시공, 1층 쉐드 지붕 시공, 켄틸레버 방수시트 시공, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 3. 18.

날씨: 맑음

​-금일 근무자

팀 장 : 문성일 (8시간)

부팀장: 김진홍 (8시간)

팀 원 : 최영광 (8시간), 조길환 (8시간), 구기혁 (8시간)

지 원 : 이주형 (8시간), 김완태 (8시간)

​​​

금일품수 (누계) : 7 품 (총 75.0 품)

​금일 작업 현황

- 지붕 서까래 재단 (완료)

- OSB 합판 시공 (북쪽벽면)

- 1층 쉐드 지붕 시공 (완료)

- 켄틸레버 방수 시트 시공 (완료)

- 계단 시공 (완료)

- 철물 보강 작업 (월브레싱)

- 전기팀 시공

다음 예정작업

- 시스템비계 추가 작업

- 지붕 릿지보드 및 서까래 시공

- 이중지붕 시공

- 2층 방통 및 솔리드 블로킹 시공

- 철물 보강 작업

- 전기팀 시공

​​

청주 상당 11일차

안녕하세요, 대청호의 아름다운 운무와 시원한 전경이 펼쳐진 곳 청주시 상당구 현장에서 11일차입니다.

점심 식사 시간에 배달된 식사를 하면서 문득 눈 앞에 시원하게 펼쳐진 경치 속에 따뜻한 햇살과 시원한 바람이 느껴지니 소풍을 나온 것 같은 느낌이 들었습니다.

청주 상당 현장에 입주하여 지내실 건축주분들의 행복함이 벌써 느껴지는 기분이었습니다.

그 만족도를 더 높여드리기 위해서 오늘도 열심히 시공을 진행하겠습니다.

오늘의 주요 일정은 1층 보일러실쪽의 쉐드 지붕을 올리는 일입니다.

쉐드 지붕을 올리기 위해서는 먼저 벽체에 OSB 합판이 시공되어야 하기에 우선 북쪽 벽면에 합판 시공을 먼저 진행하였습니다.

벽체 OSB 합판 시공

OSB 합판은 구조목과 결합하여 집 골조의 근간을 이루는 부재입니다

따라서, 구조목과 잘 결합할 수 있도록 신경써서 시공을 진행하여야 합니다.

합판의 바깥 테두리와 이음매 쪽은 가능한 규정보다 더 촘촘하게 못박기를 진행하였으며, 합판의 못박기는 못을 약간 덜 박히게 쏘고 나서 망치질을 통해 면에 맞춰 잘 박히도록 하나하나 확인하며 시공을 진행하였습니다.

벽체 OSB 합판 시공

벽체 OSB 합판 시공 시 합판 사이에는 합판 클립을 이용하여 하중을 분산시키고 수축팽창을 위한 여유 공간을 주면서 시공을 진행하였습니다.

합판 클립을 이용한 시공

1층 쉐드 지붕 시공이 가능한 높이까지 북쪽 벽체 합판 시공을 진행하고 지붕 작업을 진행하였습니다.

1층 보일러실 천장은 쉐드 지붕으로 한 쪽에 렛져보드(Ledger Board)를 시공하고 서까래를 정확한 위치에 맞도록 견고하게 고정하게 됩니다.

렛져보드는 벽이나 울타리 등에 장선이나 데크 등을 고정하기 위하여 설치하는 수평 부재를 이르는 말입니다.

쉐드 지붕 서까래 작업중인 모습

지붕 양쪽으로 처마가 있어 룻아웃, 플라이 서까래, 블로킹, 페이샤보드(fascia board)까지 시공을 마쳤습니다.

1층 쉐드 지붕 골조 완료된 모습

지붕 골조 이후 이중 지붕 시공을 진행합니다.

지붕 각상 작업 진행중인 모습

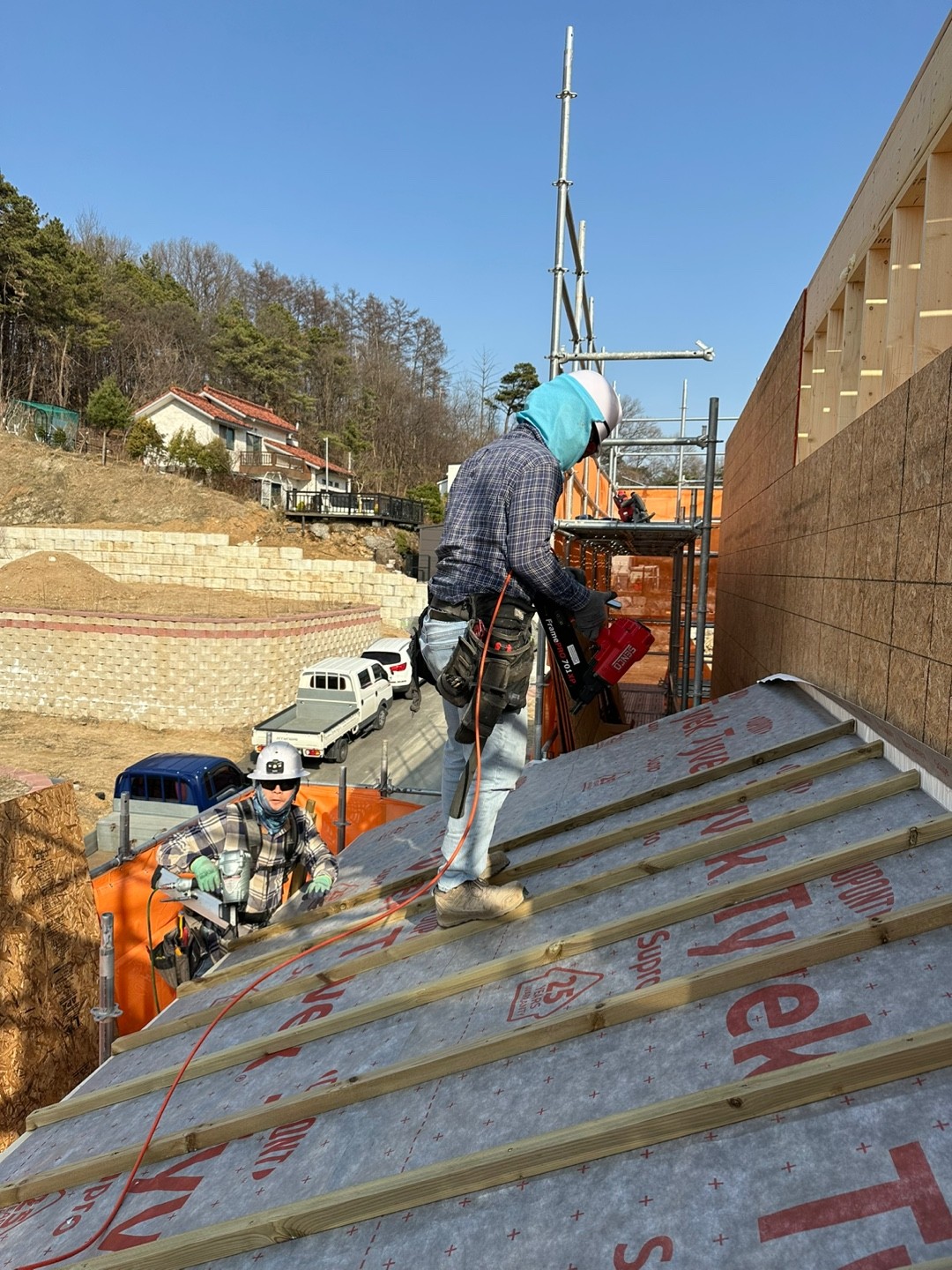

투습 방수지 시공 후 각상을 시공하여 못자리와 공기 순환 통로를 확보합니다.

방수 시트 시공 진행중인 모습

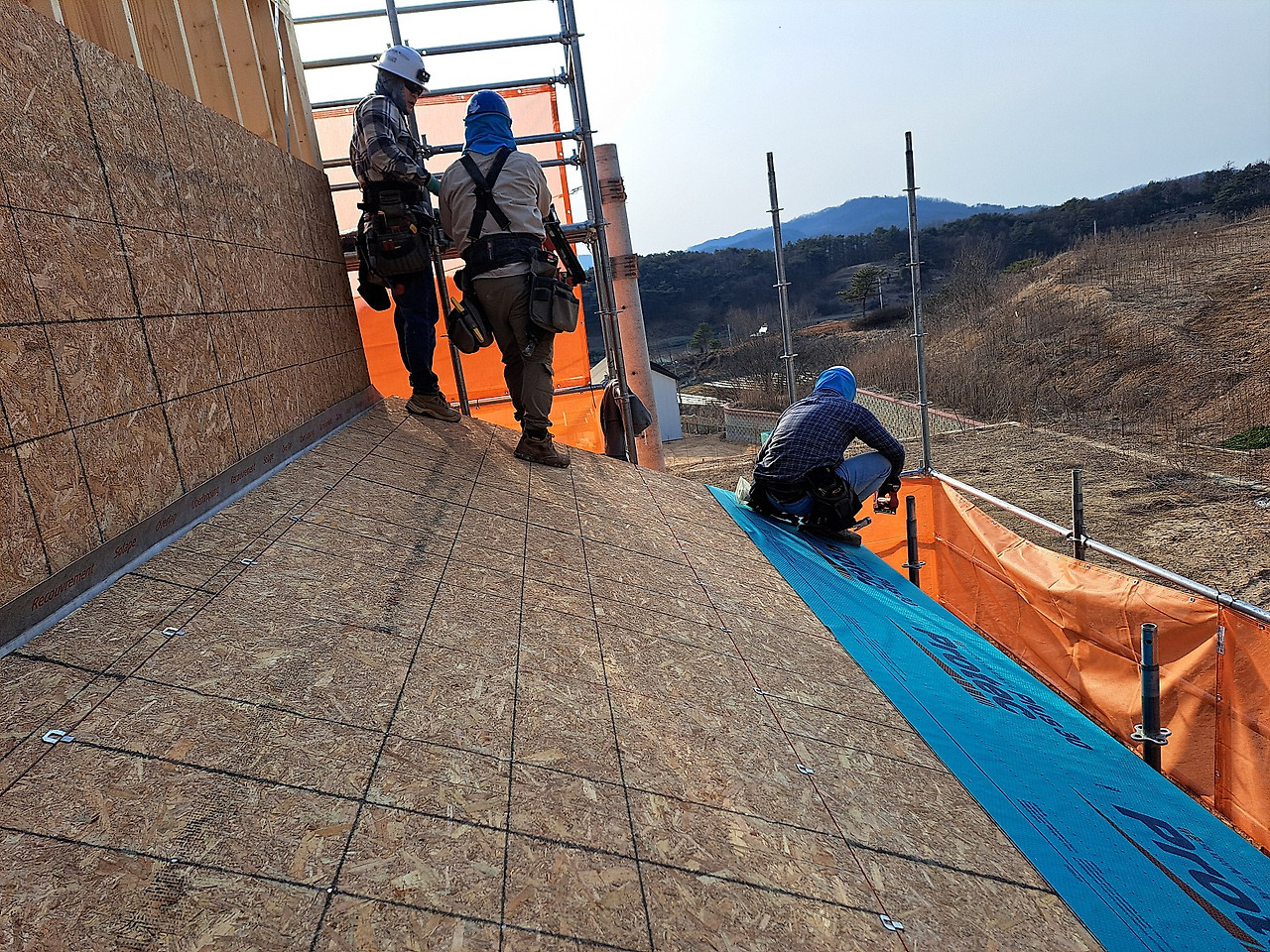

지붕 합판 시공 후 방수시트 시공까지 모두 완료하였습니다.

1층 쉐드 지붕 방수 시트까지 완료된 모습

북쪽 벽면 2층에 합판을 시공하기 전에 벽체 보강 철물인 월브레싱(Wall Bracing)을 미리 진행하였습니다.

2층 북쪽 벽면 월브레싱 진행 모습

켄틸레버(Cantilever) 위에도 방수 시트 작업을 진행하였습니다.

먼저 벽체 합판 시공을 진행하고 방수 시트 작업 전 켄틸레버 위에 자연스러운 물매를 주어 물이 흘러내려가도록 시공을 진행합니다..

방부목을 켜서 물매를 형성합니다.

그 위에 합판을 시공하고 방수 시트까지 작업을 완료하였습니다.

켄틸레버 위에 방수시트 작업이 완료된 모습

오늘 계단 시공도 완료되었습니다.

이제 2층을 오르내릴때는 편하게 계단을 이용할 수 있게 되었습니다.



계단 골조 완료된 모습

마지막으로 오늘부터 전기팀 시공이 진행중에 있습니다.

오늘은 주로 배선 작업과 콘센트 작업이 주로 이루어졌습니다.



전기 시공 진행중인 모습

열심히 안전하게 시공을 진행한 모든 분들 수고 많으셨습니다.

편안한 저녁 보내십시오~!





'목조주택 시공완료현장 > 2403 청주상당 52평' 카테고리의 다른 글

240325 (월) [청주 상당] 16일차 레인스크린 먹선, 기단부 하부후레싱, 컬러타이, 시트방수, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (16) 2024.03.26
240322 (금) [청주 상당] 15일차 개구부 합판 컷팅, 임시 가새 제거, 투습방수지 시공 및 기밀테이핑, 열회수 환기장치 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (13) 2024.03.23
240321 (목) [청주 상당] 14일차 이중지붕 시공, 지붕 방수시트 시공, 벽체 합판 시공 및 기밀테이핑, 설비 및 전기 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.03.22
240320 (수) [청주 상당] 13일차 이중지붕 시공, 벽체 합판 시공, 솔리드 및 방통 블로킹 시공, 에어콘 및 전기 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.03.21
240319 (화) [청주 상당] 12일차 지붕 릿지보드, 서까래 및 블로킹 시공, 벽체 철물 보강 작업, 벽체 합판 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (18) 2024.03.19
드론으로 보는 목조주택 시공현장(청주상당)  (13) 2024.03.17
240316 (토) [청주 상당] 10일차 2층 안전 발판 작업, 가새 작업, 림 조이스트 및 실링 시공, 계단 시공, 스트랩타이 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (20) 2024.03.17
240315 (금) [청주 상당] 9일차 항공사진 촬영, 2층 벽체 시공 및 트리머, 윈도우씰, 크리플스터드 시공, 계단 시공, 1층 월브레싱 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (17) 2024.03.16
240314 (목) [청주 상당] 8일차 2층 벽체 시공, 윈도우씰 및 크리플스터드 재단, 계단 시공, 1층 방통 및 솔리드 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (21) 2024.03.15
240313 (수) [청주 상당] 7일차 T&G 바닥 합판 시공, 2층 토대 시공, 2층 플레이트 레이아웃, 헤더 및 코너 제작, 방통 및 솔리드 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (18) 2024.03.13

댓글
