목조주택 시공완료현장/2403 청주상당 52평

240304 (월) [청주 상당] 1일차 자재 수령, 기초면 확인 및 레이아웃, 작업 준비, 토대 재단 및 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 3. 4.

날씨: 맑음

​-금일 근무자

팀 장 : 문성일 (8시간)

부팀장: 김진홍 (8시간)

팀 원 : 최영광 (8시간), 조길환 (8시간), 구기혁 (8시간)

지 원 : 권재홍 (8시간)

​​​

금일품수 (누계) : 6.0 품 (총 6.0 품)

​금일 작업 현황

- 자재 수령 및 적재 (완료)

- 기초면 레벨 확인 및 면갈이, 레이아웃 (완료)

- 홀쏘, 테이블쏘, 각도절단기 작업대 제작 (완료)

- 토대 가공, 재단 및 시공

- 플레이트, 스터드, 헤더 재단

- 플레이트 레이아웃

다음 예정작업​

- 토대 시공 마무리

- 플레이트, 스터드, 헤더 재단

- 윈도우씰, 크리플스터드 재단

- 헤더 제작

- 1층 벽체 조립 및 시공

청주 상당 1일차

안녕하세요, 남녘에 꽃 소식이 들려오는 따뜻한 봄날 청주시 상당구 현장에서 시작합니다.

항상 그렇지만 설레임 느끼는 동시에 책임감을 가지며 전원주택단지에 위치한 현장에 도착하였습니다.

비교적 일찍 도착하여 현장을 둘러보고 작업 준비를 하면서 자재 차량을 기다렸습니다.

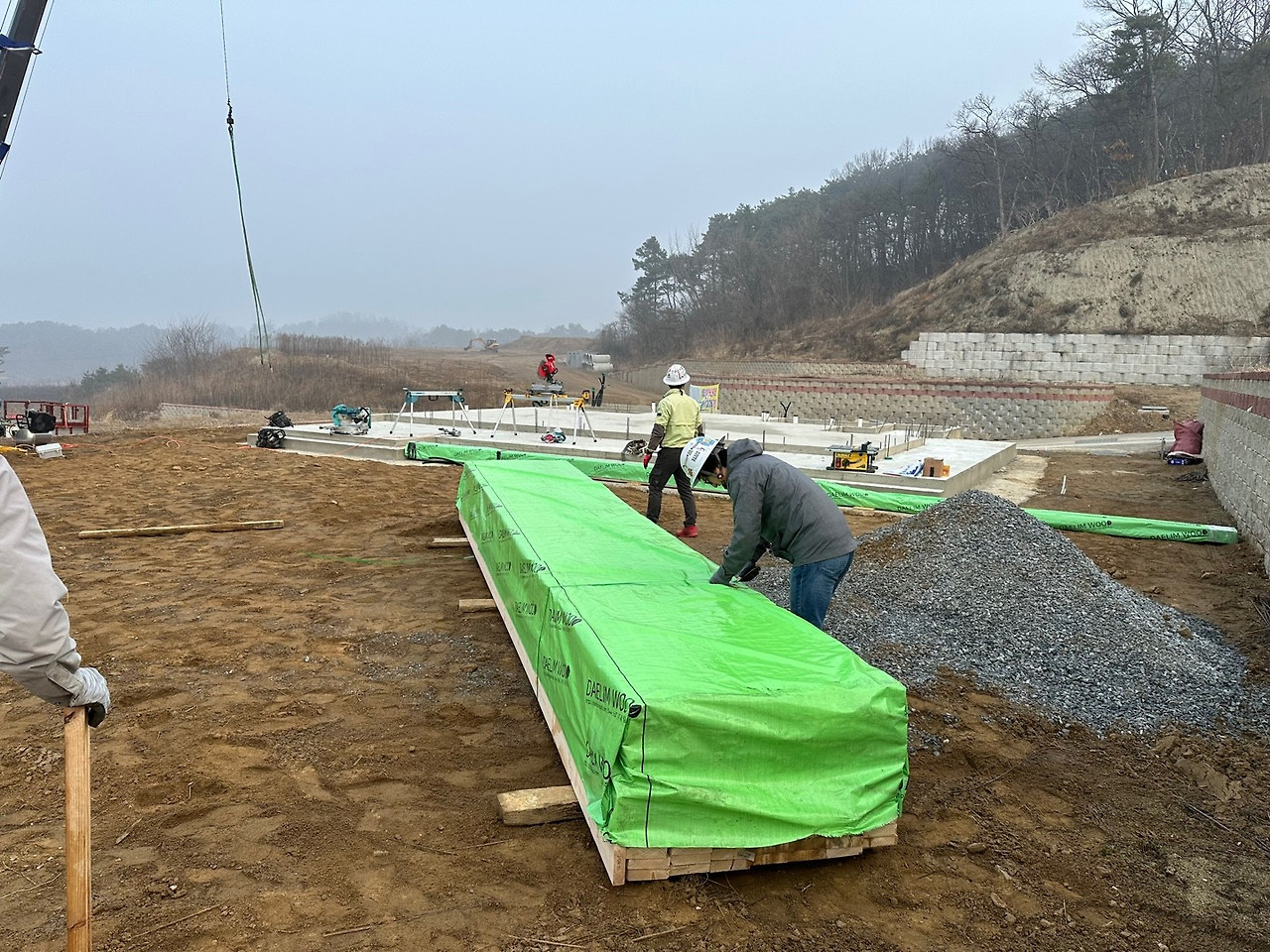

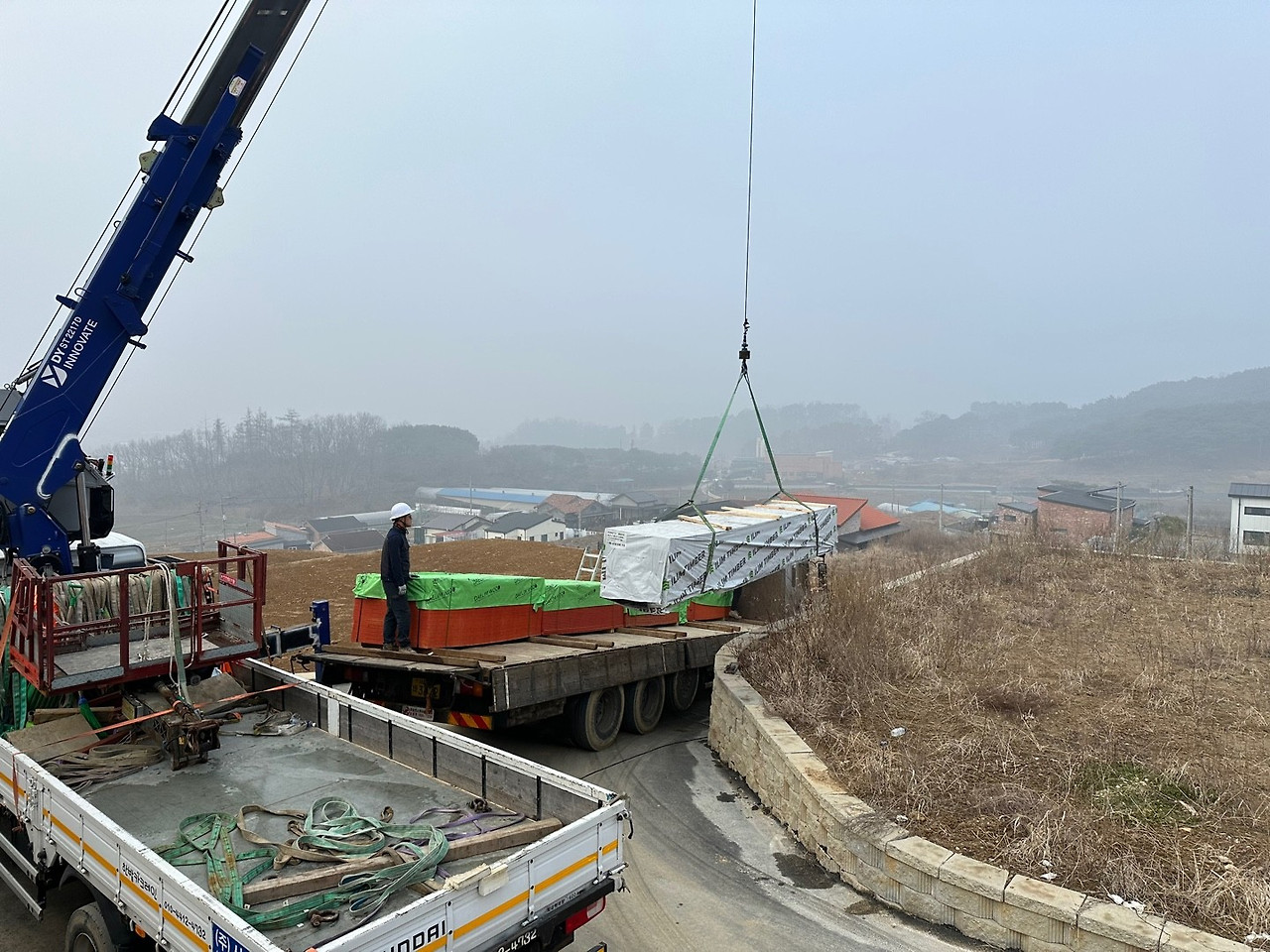

크레인과 자재 차량 2대가 도착하고 1차 자재를 적재하는 작업을 시작하였습니다.

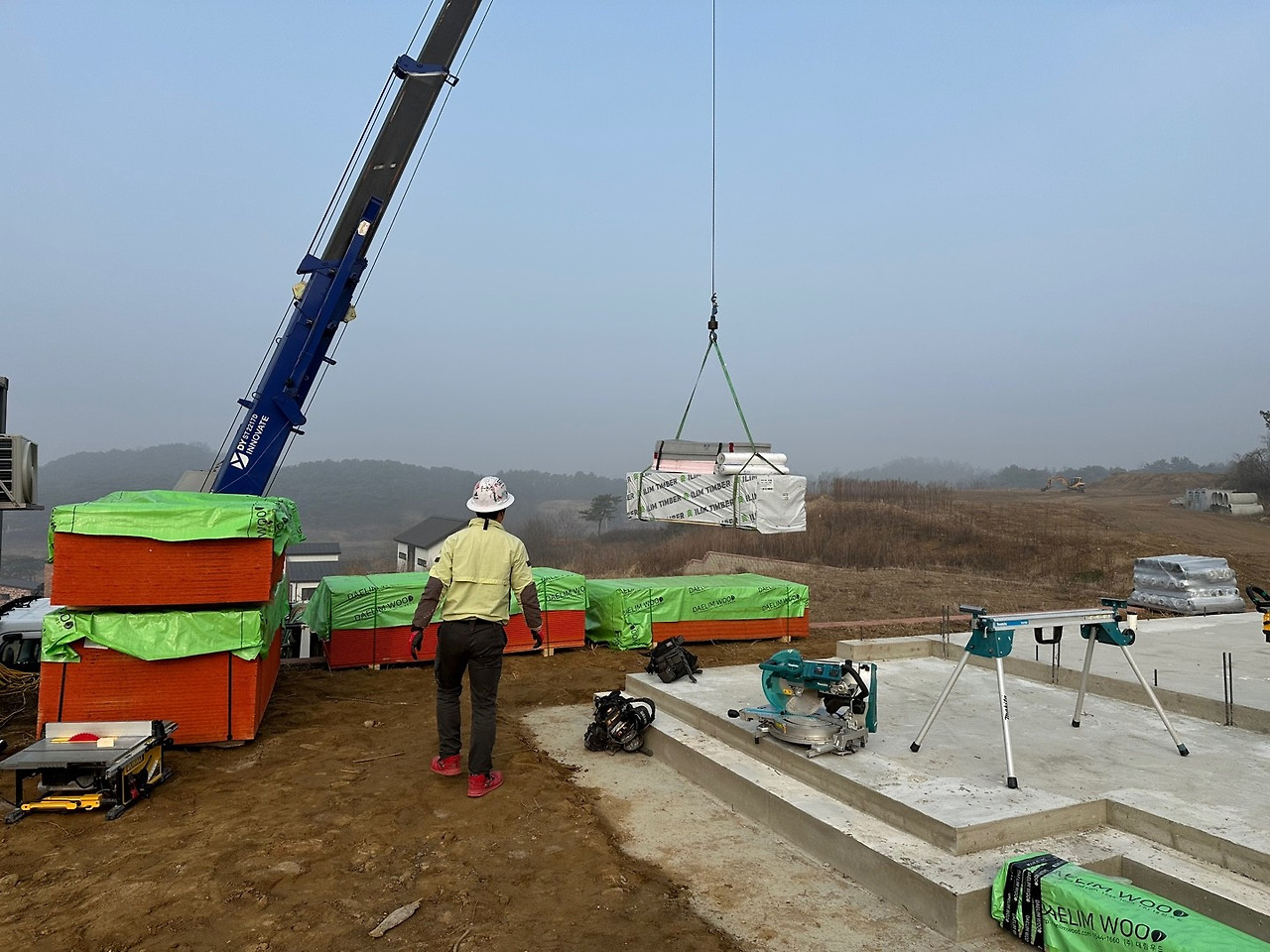

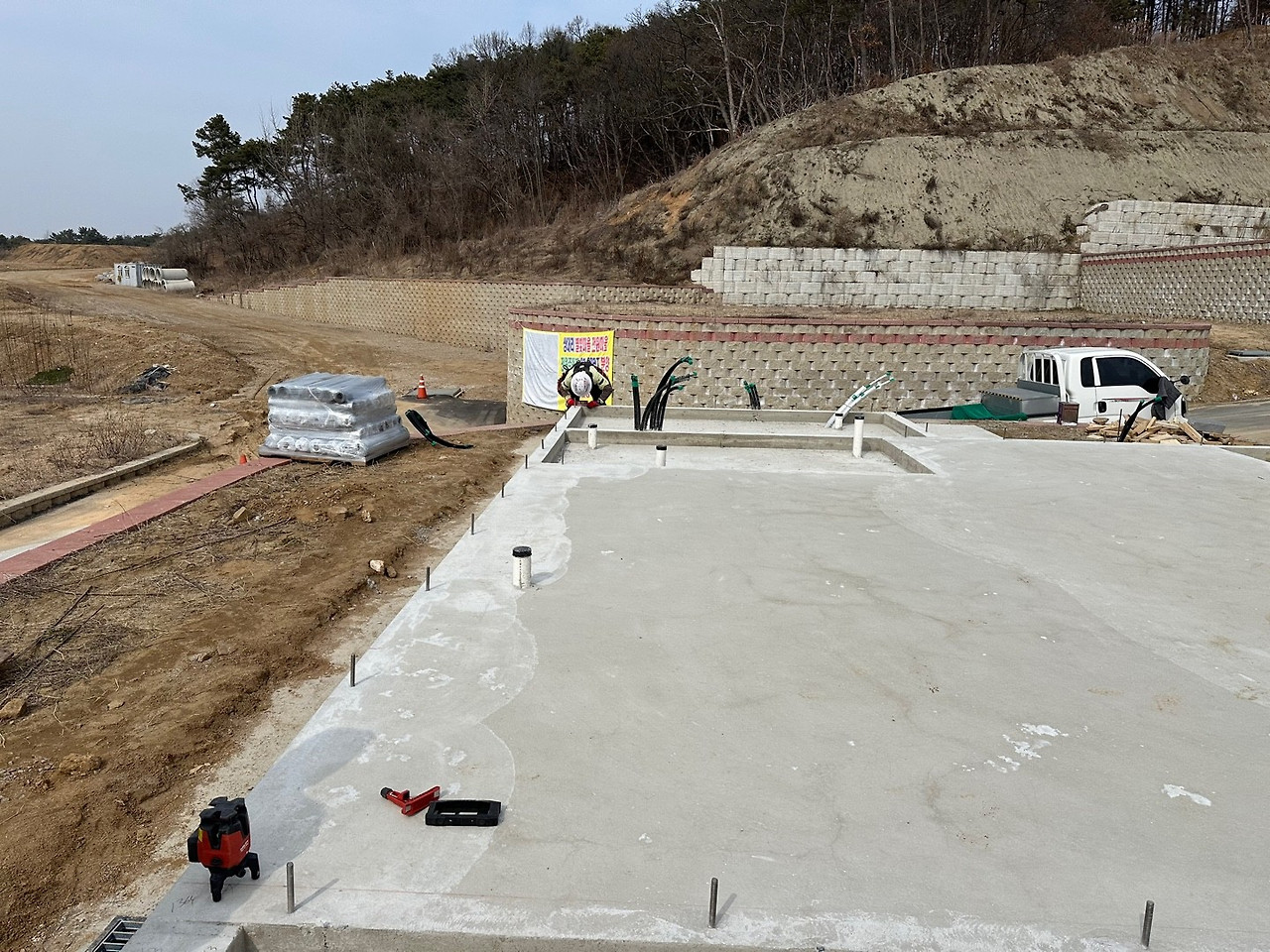

크레인을 통해 자재 적재중인 모습

안전에 유의하면서 자재를 수령하였습니다.

자재 수령 및 적재는 가능한 적재 공간 내에서 공정 순서와 작업 동선을 생각하여 효율적인 위치를 찾아 적재하는 것이 중요합니다.

수령한 자재들에 대한 검수 작업과 창고 정리 작업이 진행되는 동안 기초적인 작업 준비를 위해 먼저 작업대 제작을 진행하였습니다.

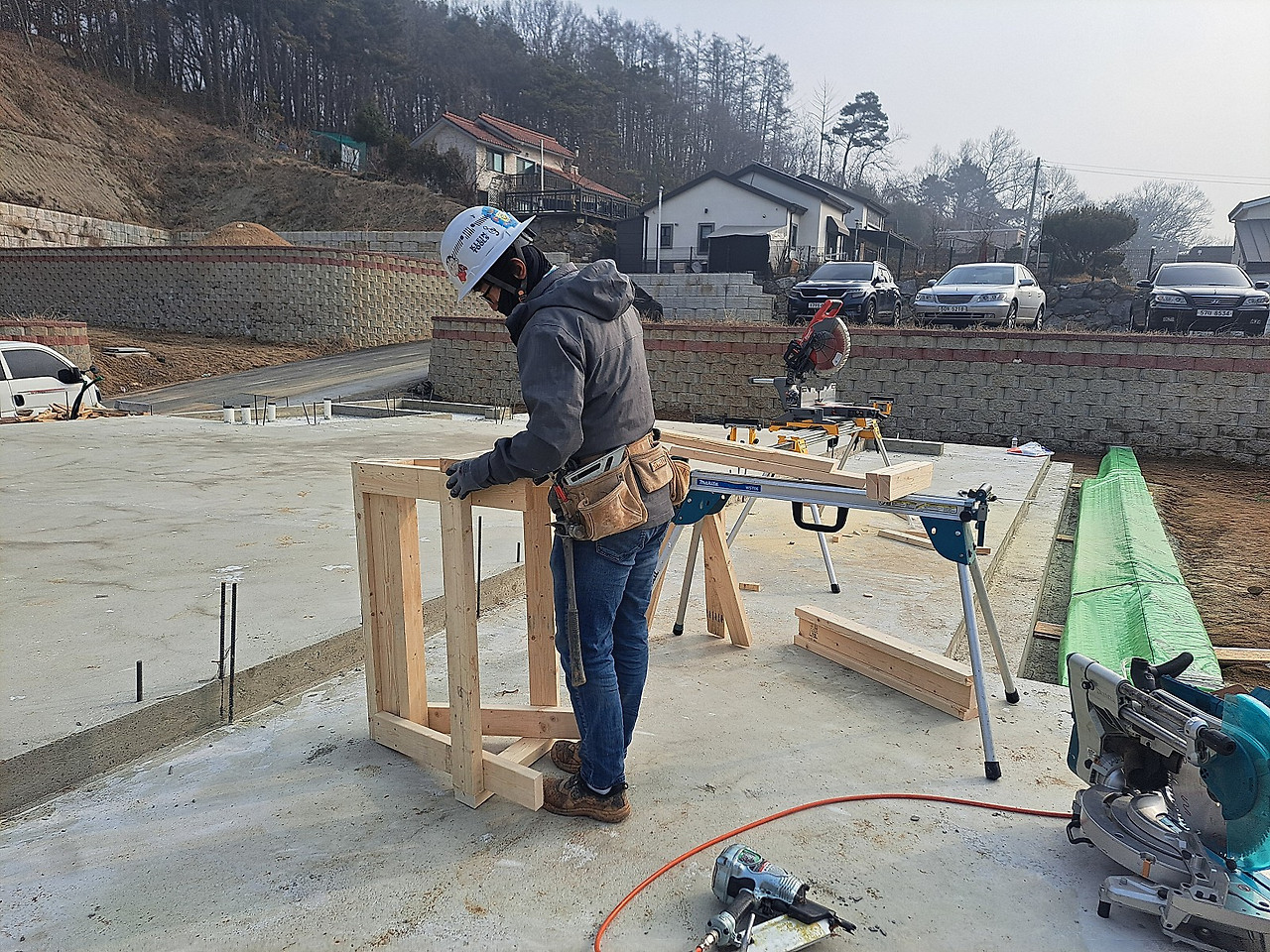

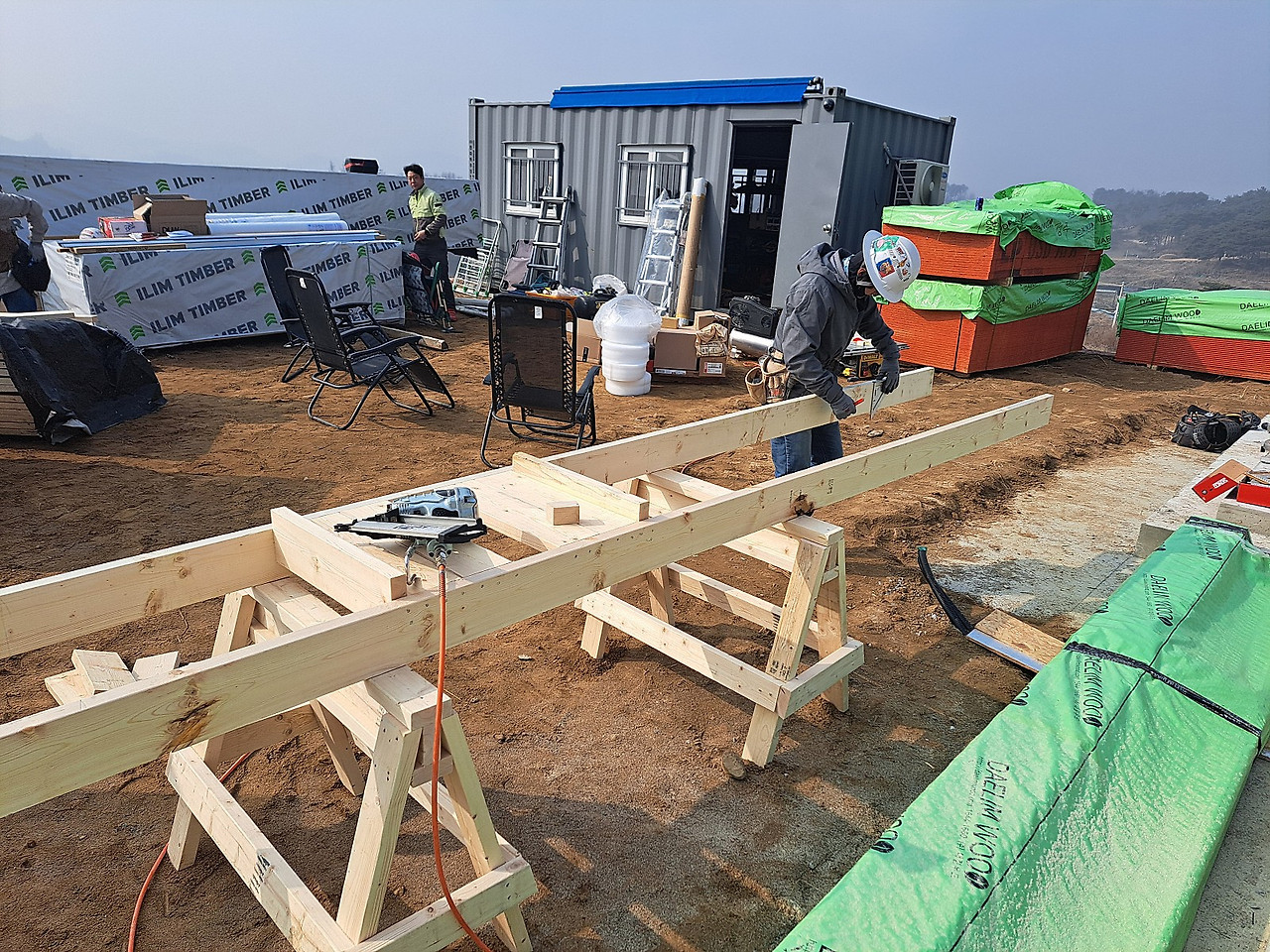

우마(Saw Horse) 제작중인 모습

제일 먼저 여러 작업에 활용되는 우마(Saw Horse)를 제작합니다.

이후 테이블쏘(Table Saw) 작업대와 각도절단기 (Miter Saw) 작업대를 제작하였습니다.

각도절단기 작업대 제작중인 모습

테이블쏘 작업대 제작중인 모습

작업대 제작중인 동안 다른 한편에서는 기초면 확인 작업을 진행합니다.

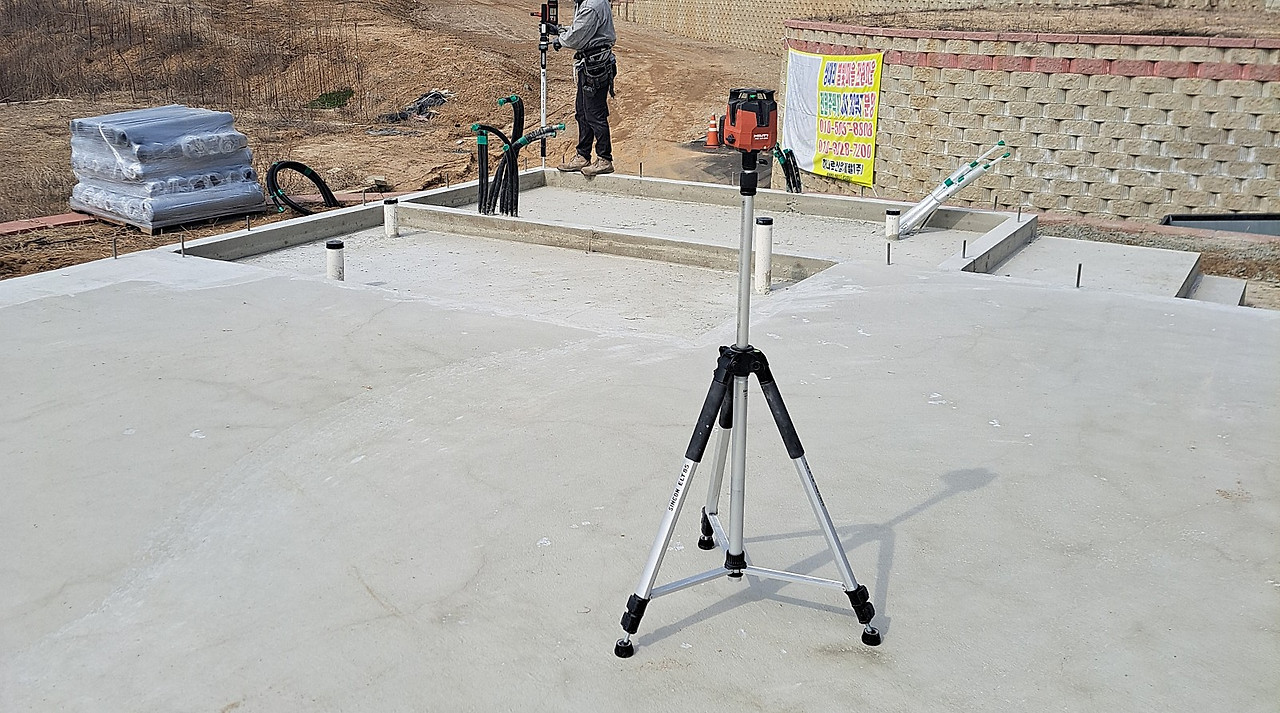

레이저 레벨기와 수광기를 통해 레벨 상태 확인을 진행하였습니다.

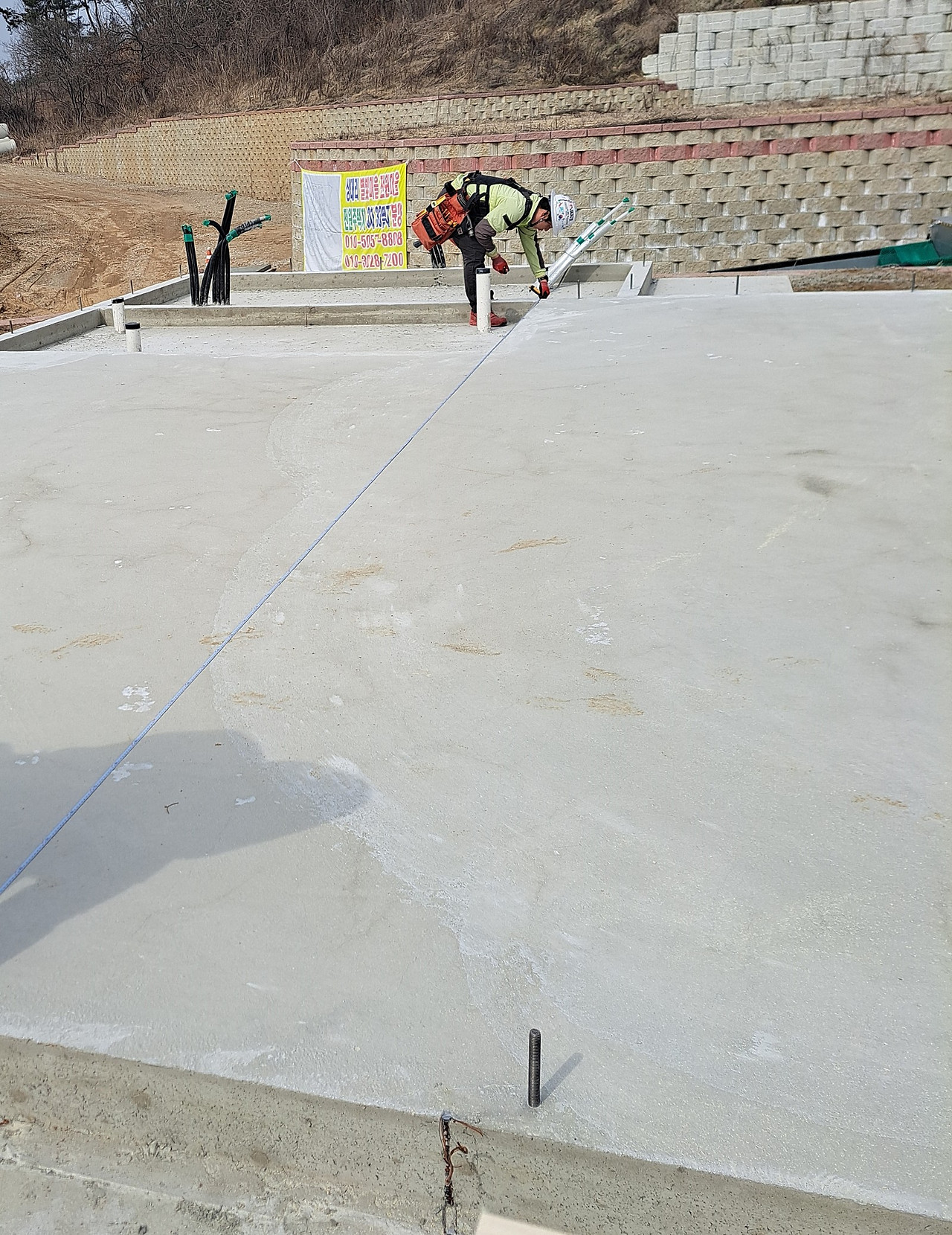

기초 콘크리트 레벨 확인 작업중인 모습

기초면 레벨은 최대 5mm의 차이가 발생하였으며, 면갈이 작업을 통해 3mm의 차이로 보정하였습니다.

기초 시공이 설계대로 잘 진행되었는지에 대한 확인 작업도 진행되었습니다.

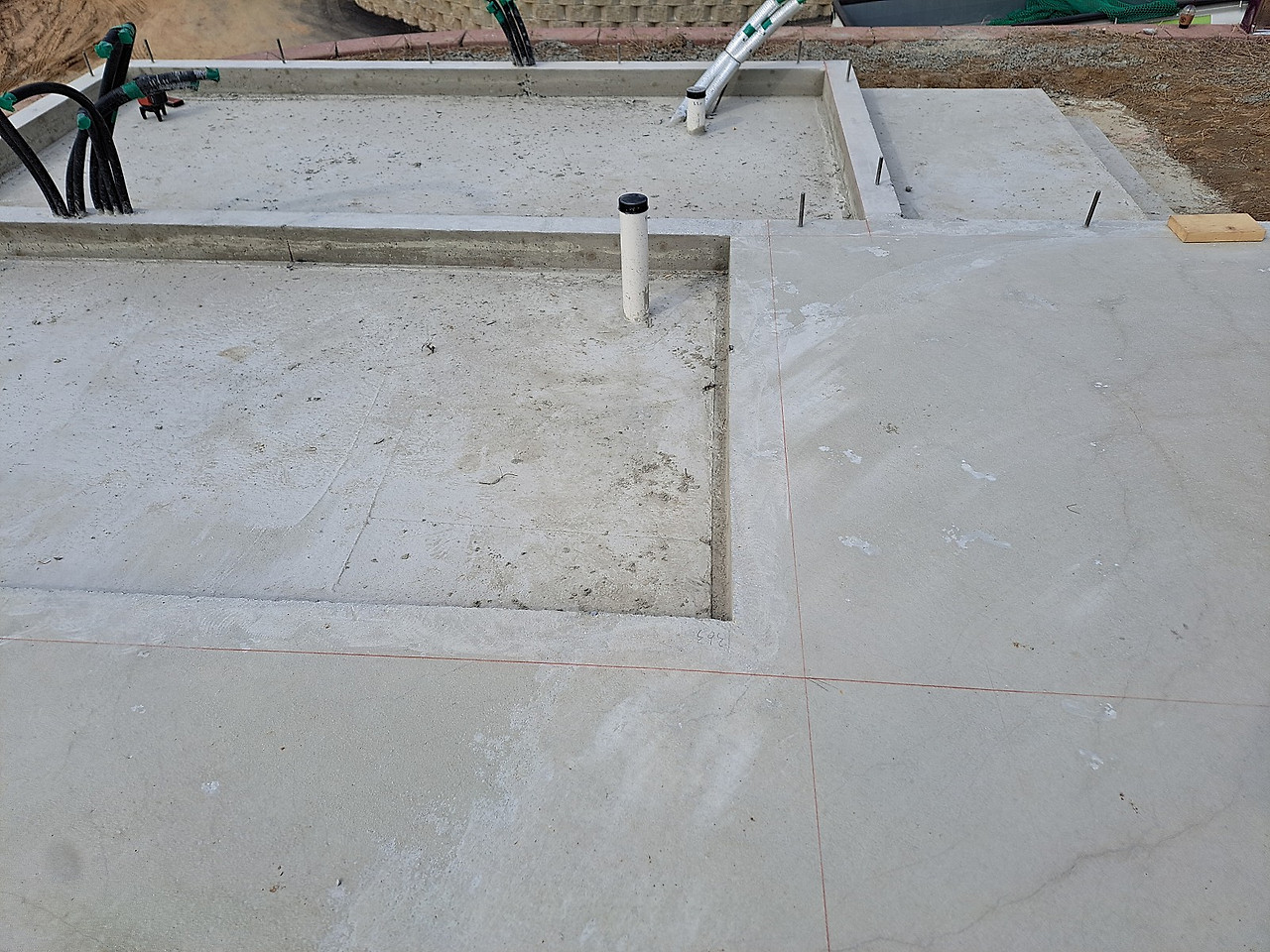

기초 작업 결과에 대한 확인중인 모습

본격적으로 토대 시공을 위한 레이아웃 작업을 진행하였습니다.

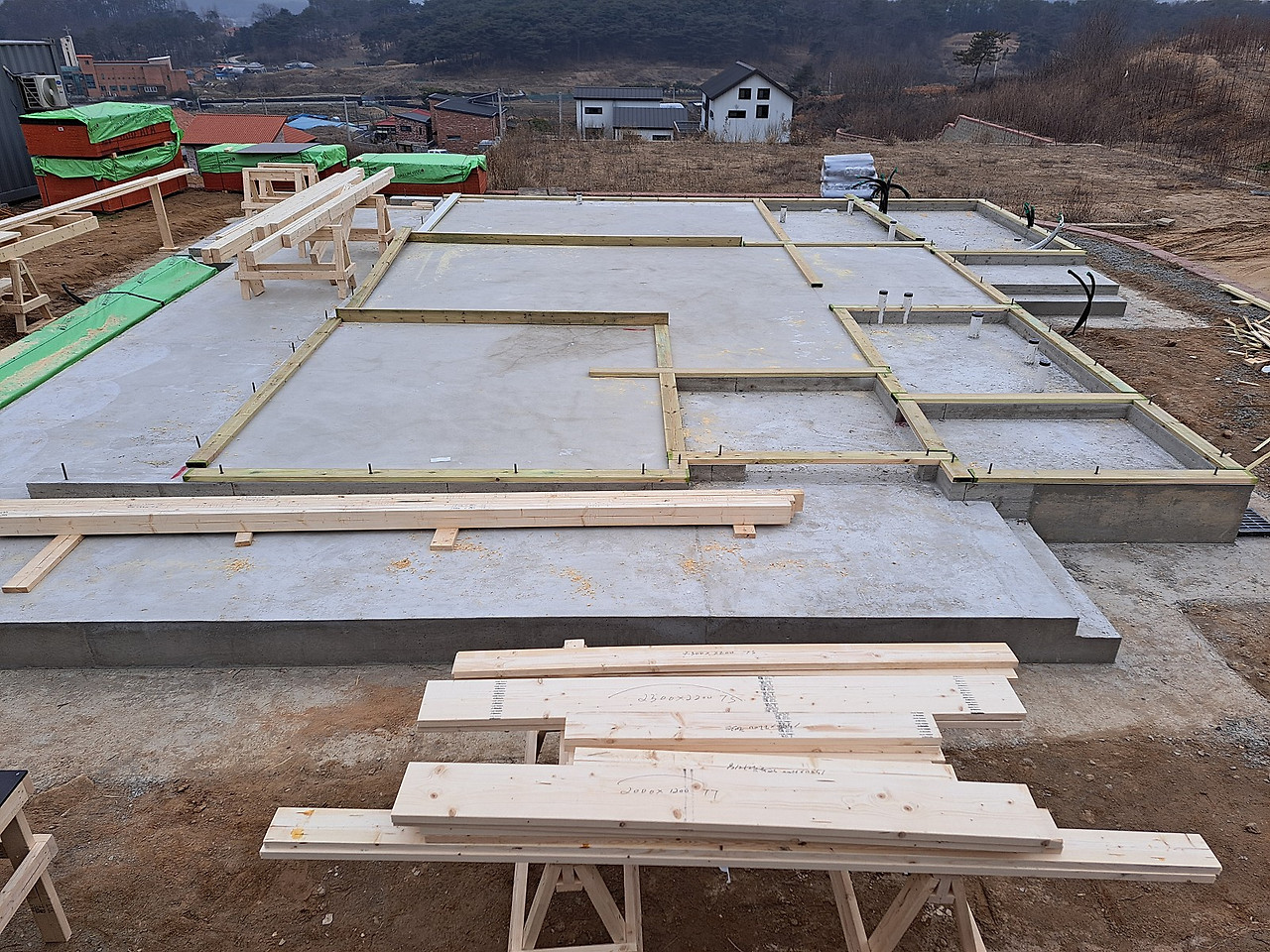

기초 레이아웃 작업중인 모습

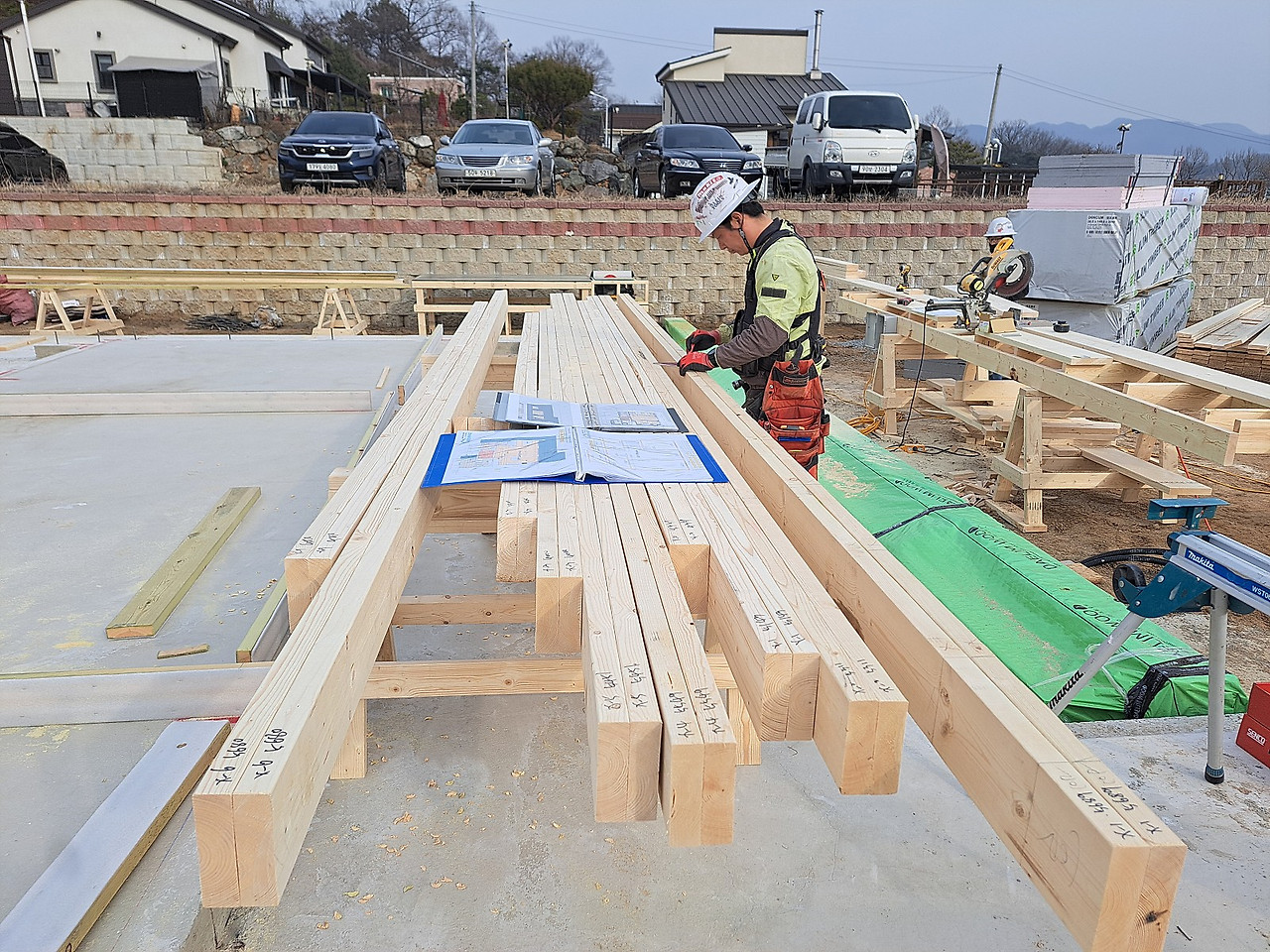

토대 시공을 위한 레이아웃이 진행된 모습

토대 시공을 위해 토대에 사용될 방부목에 대한 재단 작업과 토대 밑에 씰실러(Sill Sealer)를 부착하였습니다.



토대 가공 및 씰실러 부착 작업 모습

토대는 방부처리를 통해 크기가 약간 달라질 수 있어 토대 크기인 140mm에 맞도록 재단하여 사용을 하고 있습니다.

이후 토대를 설계도면에 맞게 재단하여 제자리에 위치시키고 앵커볼트 위치에 맞도록 타공 및 확인 작업을 진행하였습니다.



앵커볼트 위치에 맞게 타공 작업 후 확인

내일 토대 시공 마무리 후 본격적인 외벽체 조립을 위해 플레이트에 대한 레이아웃 작업도 일부 진행되었습니다.

플레이트 레이아웃 작업중인 모습

벽체 조립은 위아래 플레이트의 레이아웃에 맞춰 조립되기 때문에 조립의 기준이 되는 레이아웃 작업은 정확하게 작업이 이루어져야 합니다.

오늘 작업은 내일 제작될 헤더를 준비하는 것까지 진행하였습니다.

오늘 작업의 최종 모습

내일은 토대 시공을 마무리하고 1층 외벽체 조립 준비 작업과 조립 작업이 진행될 예정입니다.

작업 첫 날 따뜻한 봄날씨로 인해 작업하기 매우 좋은 날이었습니다.

골조 작업하는 동안만이라도 오늘처럼 좋은 날이 이어지기를 바래봅니다.

편안한 저녁 보내시고 저희는 내일 다시 찾아뵙겠습니다.

감사합니다~!

https://youtu.be/_8x-_PVq_A0?si=HJ6bv03yGlx0K1gt





'목조주택 시공완료현장 > 2403 청주상당 52평' 카테고리의 다른 글

240316 (토) [청주 상당] 10일차 2층 안전 발판 작업, 가새 작업, 림 조이스트 및 실링 시공, 계단 시공, 스트랩타이 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (20) 2024.03.17
240315 (금) [청주 상당] 9일차 항공사진 촬영, 2층 벽체 시공 및 트리머, 윈도우씰, 크리플스터드 시공, 계단 시공, 1층 월브레싱 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (17) 2024.03.16
240314 (목) [청주 상당] 8일차 2층 벽체 시공, 윈도우씰 및 크리플스터드 재단, 계단 시공, 1층 방통 및 솔리드 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (21) 2024.03.15
240313 (수) [청주 상당] 7일차 T&G 바닥 합판 시공, 2층 토대 시공, 2층 플레이트 레이아웃, 헤더 및 코너 제작, 방통 및 솔리드 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (18) 2024.03.13
240310 (일) [청주 상당] 6일차 장선 보강 철물 시공, 방통 및 솔리드 블로킹 시공, 오일 스테인 도장 작업, 아스팔트 프라이머 도장 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.03.12
240309 (토) [청주 상당] 5일차 시스템 비계 설치, 내벽 세트앙카 시공, 타이 플레이트 시공, 바닥 장선 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (22) 2024.03.10
240308 (금) [청주 상당] 4일차 윈도우씰-클리플스터드 시공, 안전 발판 작업, 벽체 결속 및 임시 가새 작업, 끝막이 장선 및 바닥 장선 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (2) 2024.03.09
240307 (목) [청주 상당] 3일차 벽체 조립 및 세우기, 어드밴스드 백커 시공, 트리머 시공, 윈도우씰-클리플스터드 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (19) 2024.03.07
