날씨: 맑음
팀 장 : 문성일 (8시간)
부팀장 : 김진홍 (휴무)
팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간),
지 원 : 손호연 (8시간), 정태영 (8시간), 문병선 (8시간)
금일품수 (누계) : 7.0품 (총 7.0품)
금일 작업 현황
- 자재수령
- 테이블쏘 및 마이터쏘 테이블 제작
- 기초 레벨확인 및 레이아웃
- 토대시공(Mud Sill)
- 플레이트 및 스터드 재단
- 플레이트 레이아웃(Plate Layout)
다음 예정작업
- 플레이트 재단
- 플레이트 레이아웃
- 외벽체 시공
- 어드벤스 백커
- 벽체 골조 자재 재단
- 바닥장선 재단
태안 1일차
자재 수령을 및 배치를 시작으로 오늘의 일정을 시작합니다.
![](https://blog.kakaocdn.net/dn/bbHZkb/btsqtbIVlcP/d0HmnbnccmS1bKWFvNweFk/img.jpg)
![](https://blog.kakaocdn.net/dn/cRHWNu/btsqtXDBPVu/I29KKoLSwZevsg4lMguTI0/img.jpg)
원활한 작업을 위해 적절한 위치를 선정하여 하역을 시작 합니다.
톱사와 작업순를 생각해서 위치를 선정
![](https://blog.kakaocdn.net/dn/wLIMN/btsqwW4YSOj/nHOqpR0UPKp5NltAGuqKl1/img.jpg)
이번 현장의 기초는 모든
![](https://blog.kakaocdn.net/dn/OO5uj/btsqfBhVPFl/9WVdntpb45SKOqpekx2T71/img.jpg)

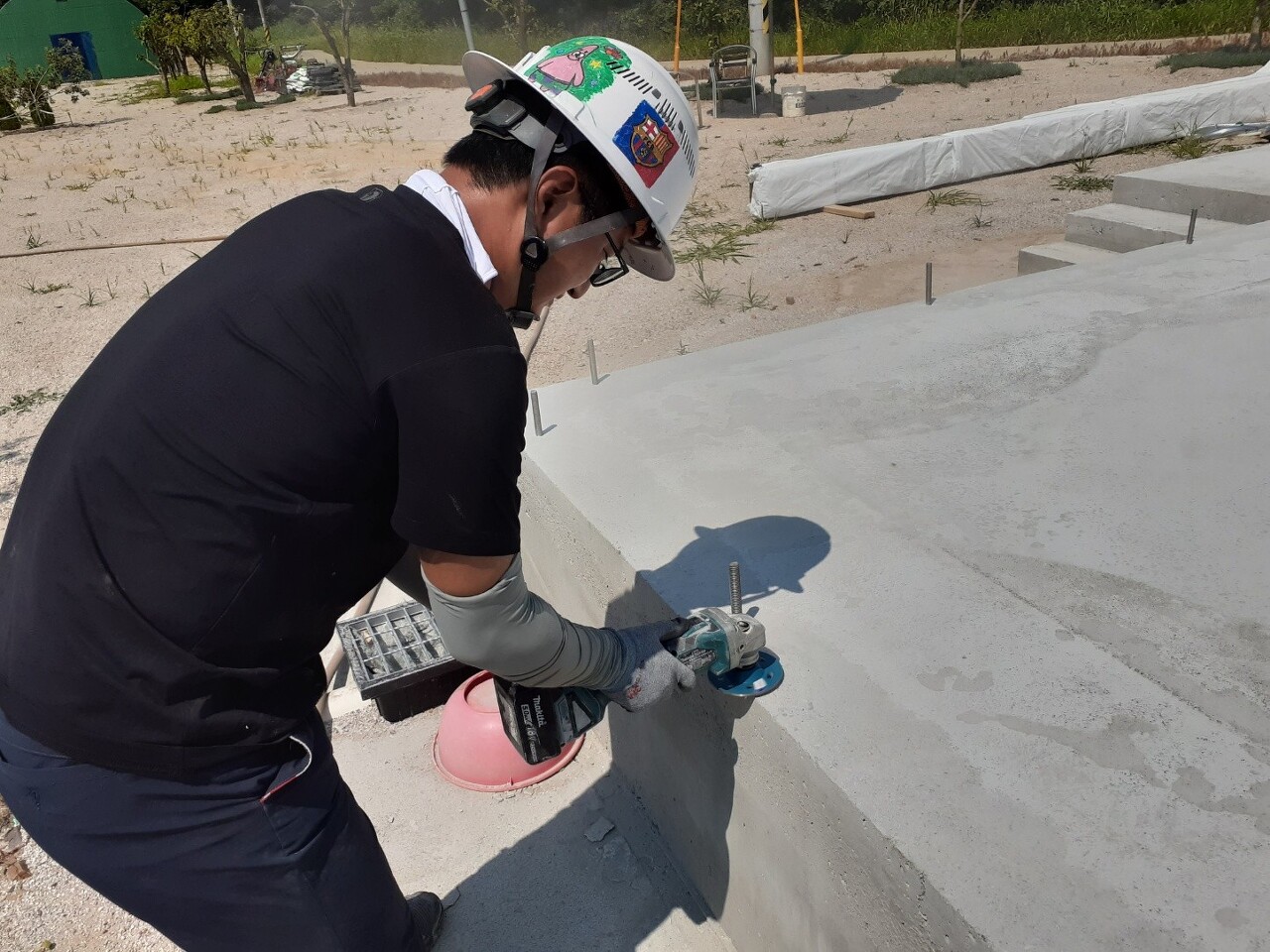

기초 공사가 완료된 상태에서 외벽이 올라가는 부분의 레벨(3M/ 12mm 허용오차)를 확인하고 기초면작업을 시작합니다,
모든 곳에 오차가 5mm 이내로 기초팀이 신경 많이 쓰셧내요.
기초면작업 오차범위 3mm로 맞추었습니다.
![](https://blog.kakaocdn.net/dn/NOUZ5/btsqocBOpsk/TbKWejPs4MLGbaLsiTJnIk/img.jpg)
본격적인 기초 레이아웃을 하기전 정확한 시공을 위해 도면 확인, 현장 치수확인 후
작업을 진행합니다.
기초 레이아웃은 집 벽체의 기본이 되는 머드씰의 위치를 정확하게 잡아주는 역할을 합니다.
![](https://blog.kakaocdn.net/dn/laYmk/btsqrB8Q7dw/mh3nUCQf21GSPKaV0MRrik/img.jpg)
토대(Mud Sill)는 콘크리트 기초와 목구조를 연결하는 역할을 합니다.
일반적으로 H3 등급 이상의 방부목을 사용합니다.
방부처리로 인해 부피가 기존 2*6 자재크기보다 부풀기 때문에 2*6 자재 크기에 맞춰 가공을 해주었습니다.
![](https://blog.kakaocdn.net/dn/c09F6W/btsqrD6InpZ/Mj272BulA8ie7SxYtMRMb0/img.jpg)
씰실러(Sill Sealer)는 섬유질 성분의 재료로 콘크리트의 수분으로 부터 목재를 보호하고 단열효과를 높여줍니다.
씰실러를 방부목에 결합(머드씰) 후 기밀한 접작을 위해 기초에 폼작업 후 머드씰을 레이아웃에 맞추어 시공합니다.
씰실러는 방부목의 나이테 바깥부분에 부착(변형에 대비)
![](https://blog.kakaocdn.net/dn/FWVRO/btsqd5wgMYP/nevohvBc1ohfl8UluWM8ik/img.jpg)
금일 작업은 여기까지 입니다.
팀원분들 모두 수고하였습니다.
내일 다시 인사드리겠습니다.!!!
