,날씨: 흐림 뒤 맑음
팀 장 : 문성일 (9시간)
부팀장 : 김진홍 (휴무)
팀 원 : 천영환 (9시간), 최영광 (9시간), 노채헌 (9시간),
지 원 : 손호현 (휴무), 정태영 (9시간), 문병선 (9시간)
금일품수 (누계) : 6.75품 (총 28.625품)
금일 작업 현황
-문 창문 크리플 실 시공
-외벽 철물 시공
-장선시공
-장선 보철물 시공
다음 예정 작업
-장선 시공
-T&G 시공
-방통 블로킹 시공, 솔리드 블로킹 시공
-외벽 합판 시공
비가 지나가고, 일하기 좋은 날씨가 됐습니다.
선선한 바람을 맞으며 오늘의 일정을 시작 합니다.



사이즈에맞추어 재단된 크리플과 실을 시공합니다.


장선작업을 위해 안전발판을 설치합니다.
2*10 으로 발판을 만듭니다.

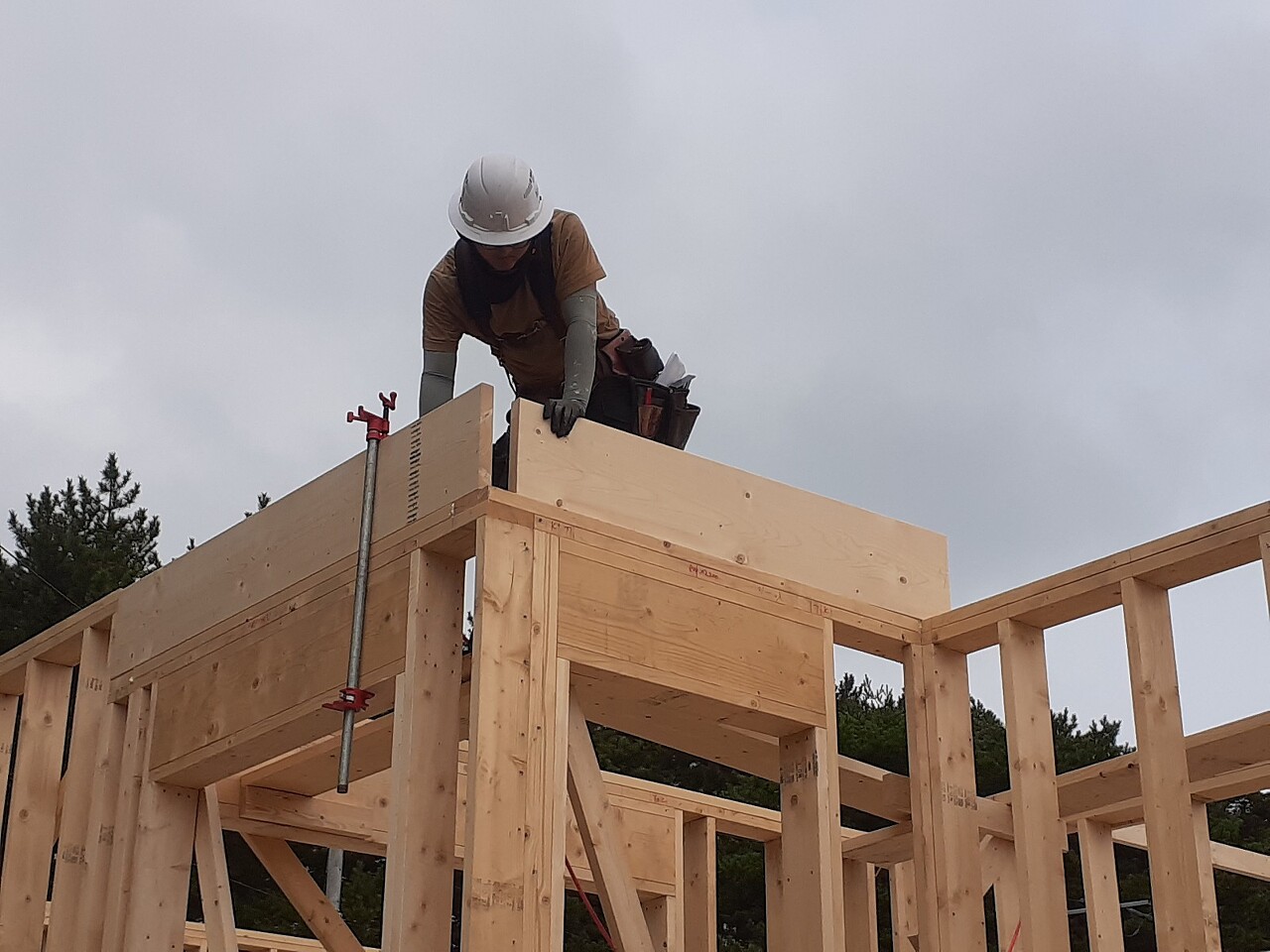

벽체가 연결되는 구간에 전용철물을 시공합니다.




끝막이 장선을 설치 합니다.

패럴램 시공전 전용철물을 패럴램에 레이아웃에 맞추어 정확하게 설치합니다.

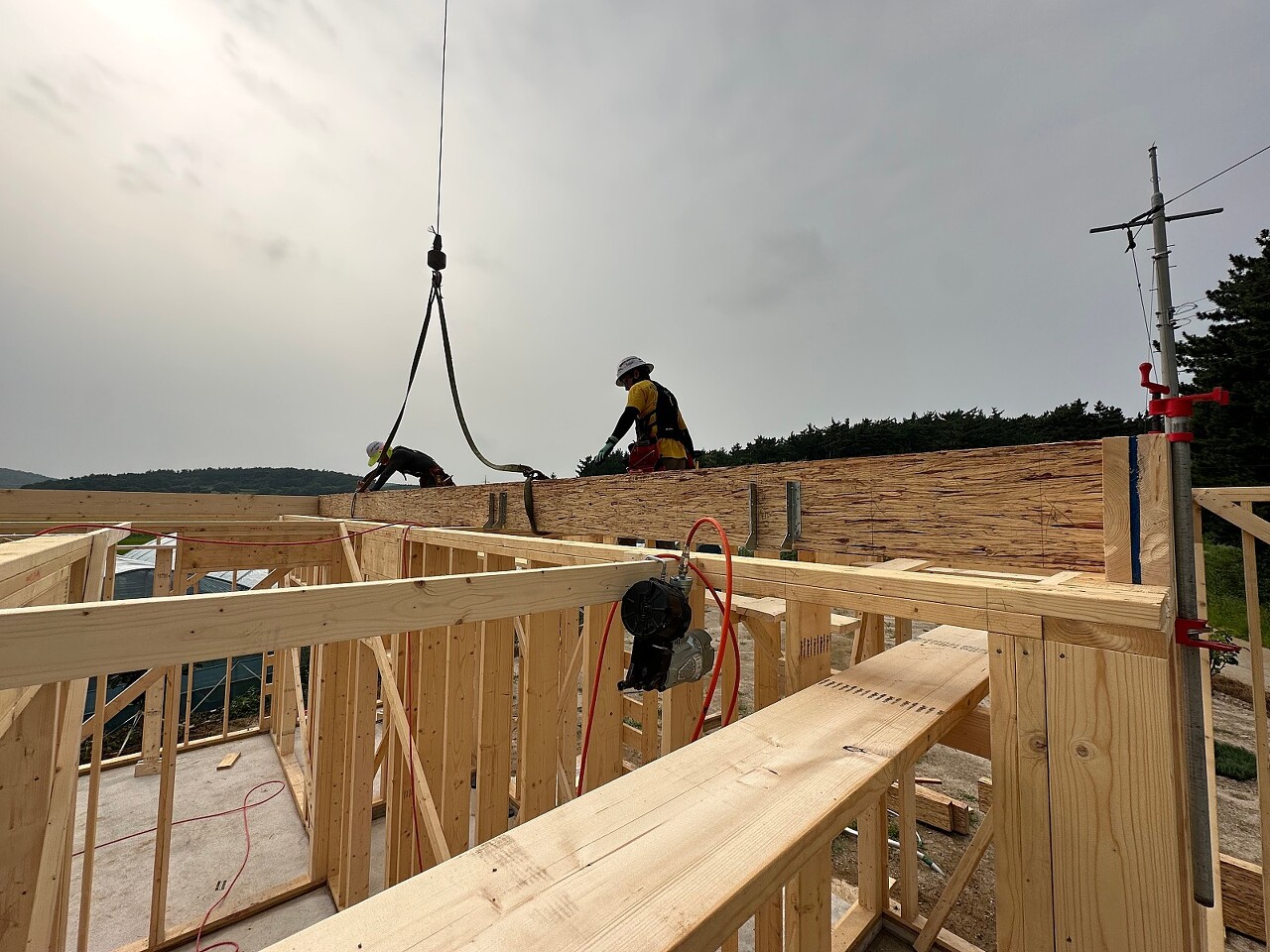

크레인을 이용해 패럴램빔과 조립빔을 견인하여 설치합니다.

장선을 끝막이장선의레이아웃에 맞추어 패럴램에 고정합니다.
충분한 공정진행을 위해 1시간 더 작업하여 장선작업을 30% 진행 했습니다.
저희 일과는 여기까지 입니다.
팀원 여러분 오늘도 수고 하셨습니다.
내일 다시 오겠습니다.
