날씨: 맑음
-금일 근무자
대표빌더 : 정수호 (7시간)
부팀장 : 손호현 (7시간)
팀 원 :오경택 (7시간), 이주형 (23시간), 최영광 (7시간), 김종협 (9시간)
금일품수 (누계) : 7.50품 (총63.50품)

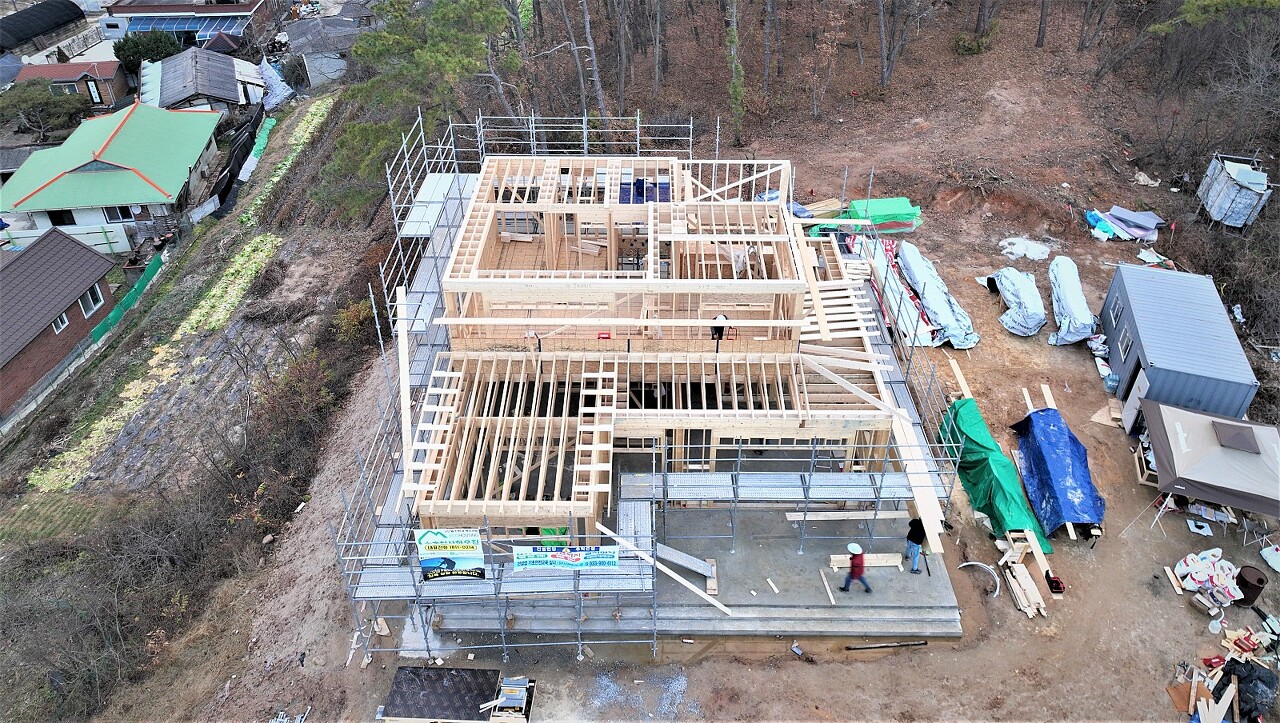

금일 작업현황

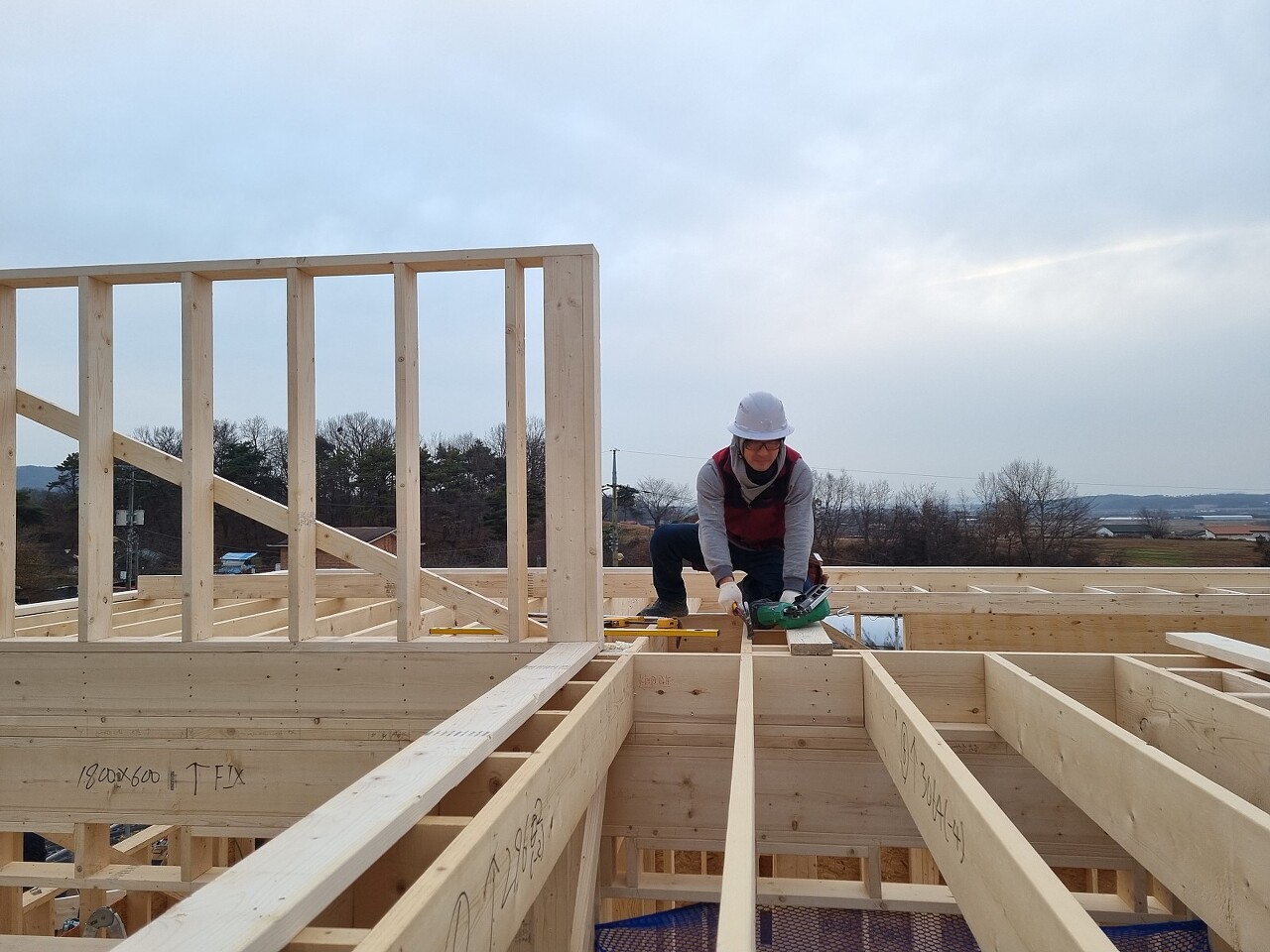

- 2층 천장장선 블로킹 시공

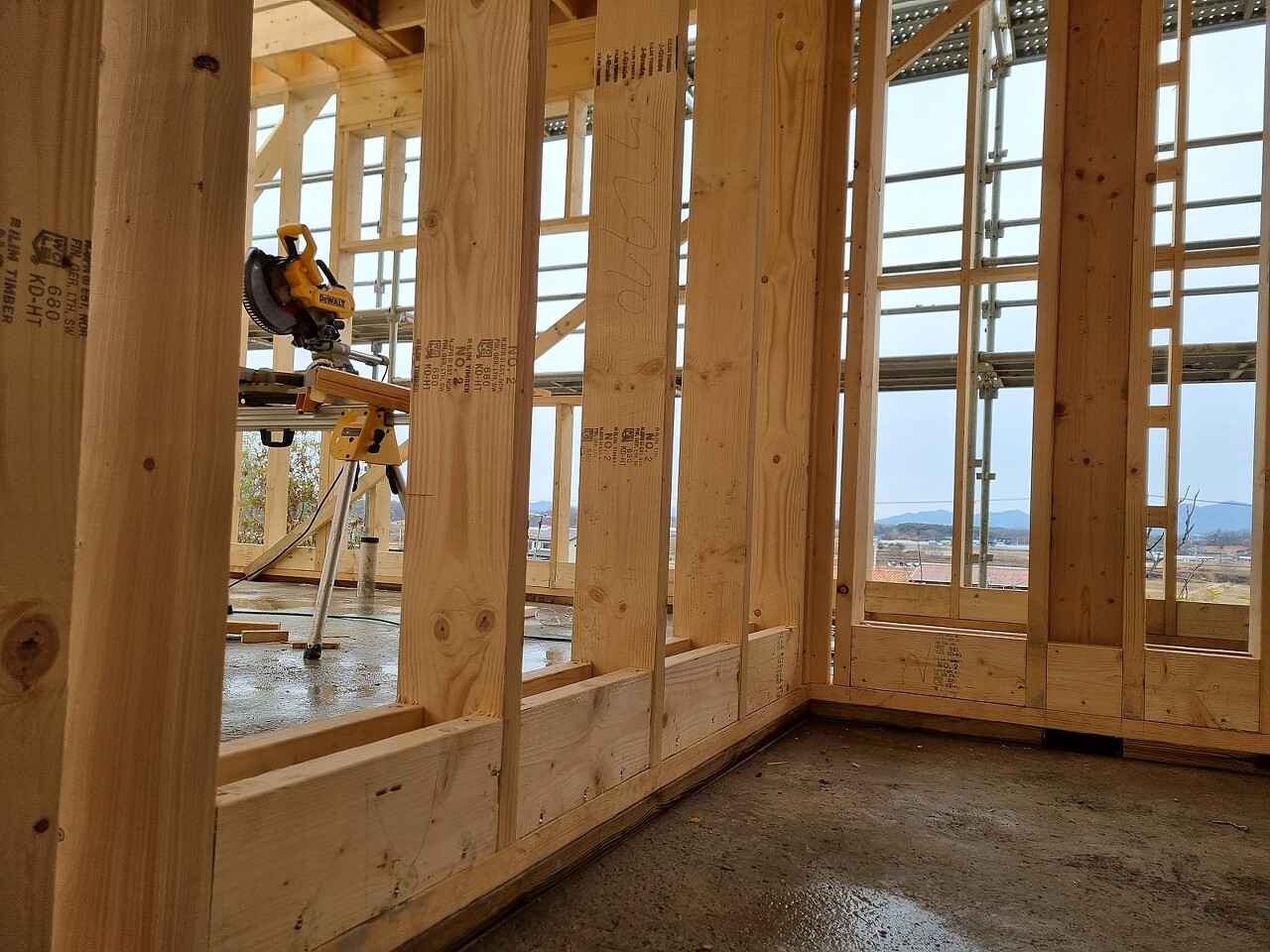

- 2층 힙 서까래(Rafter) 재단
- 2층 지붕 플레이트 시공

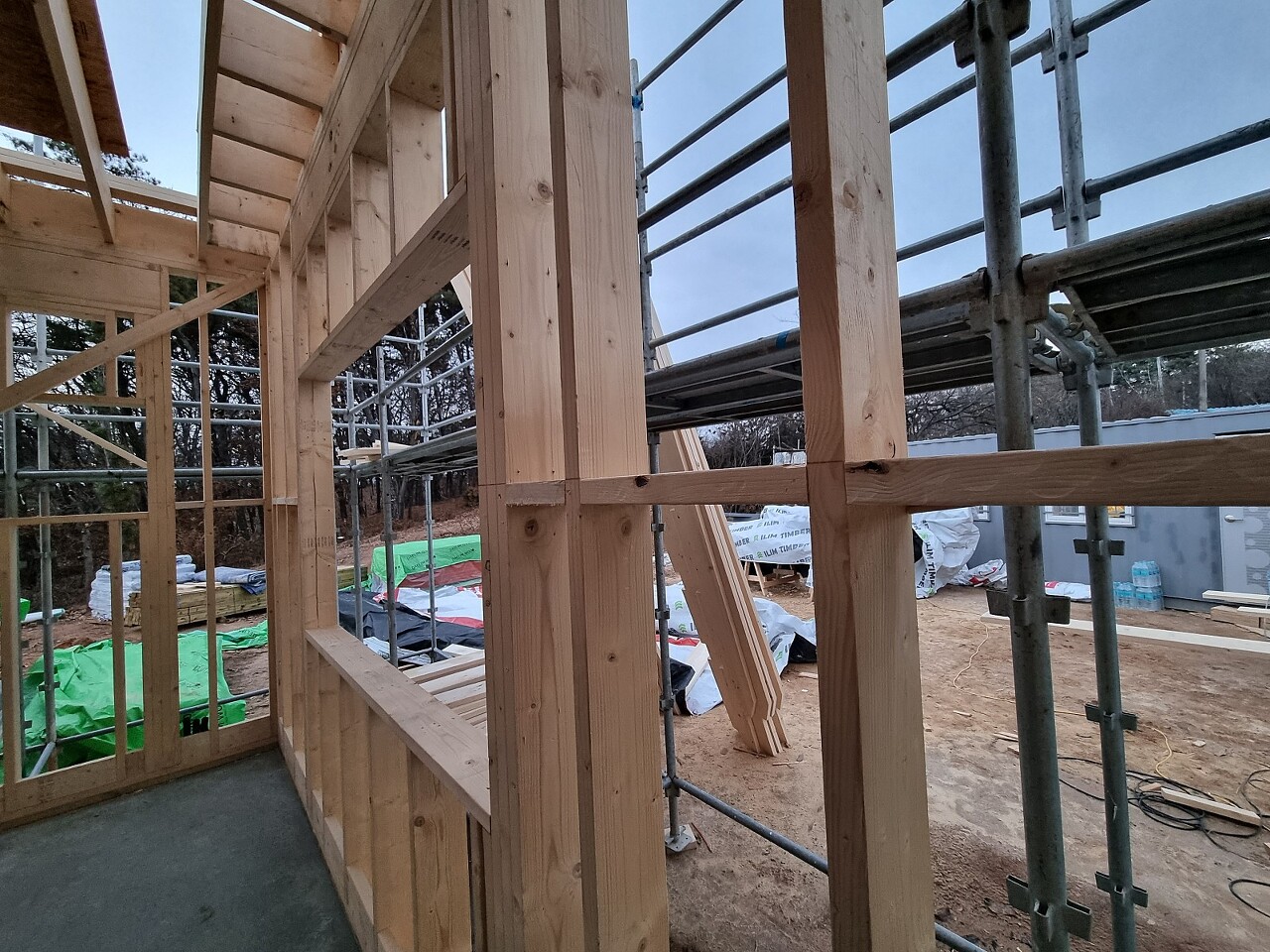

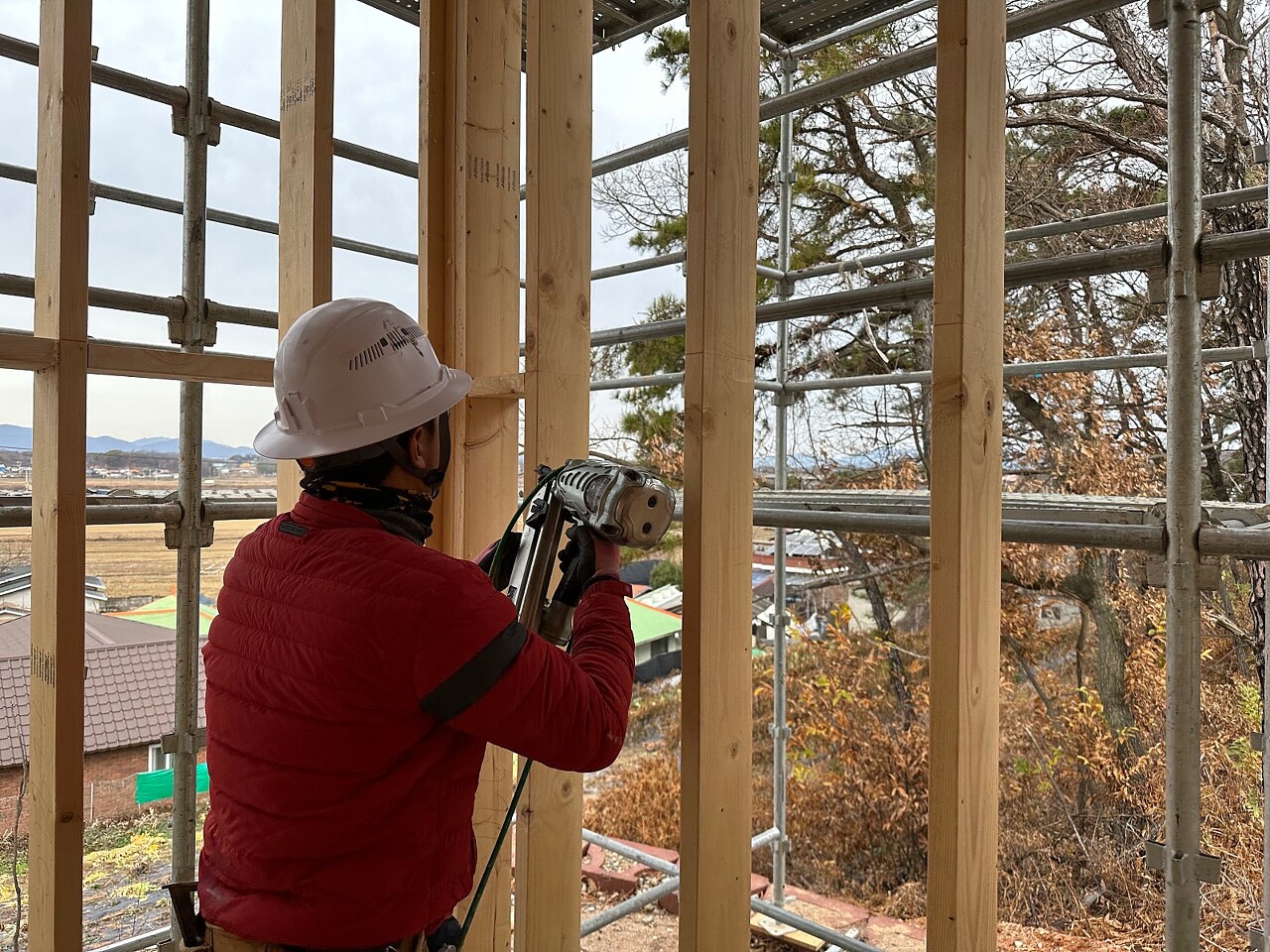

- 2층 지붕 박공벽(Gable Wall) 시공

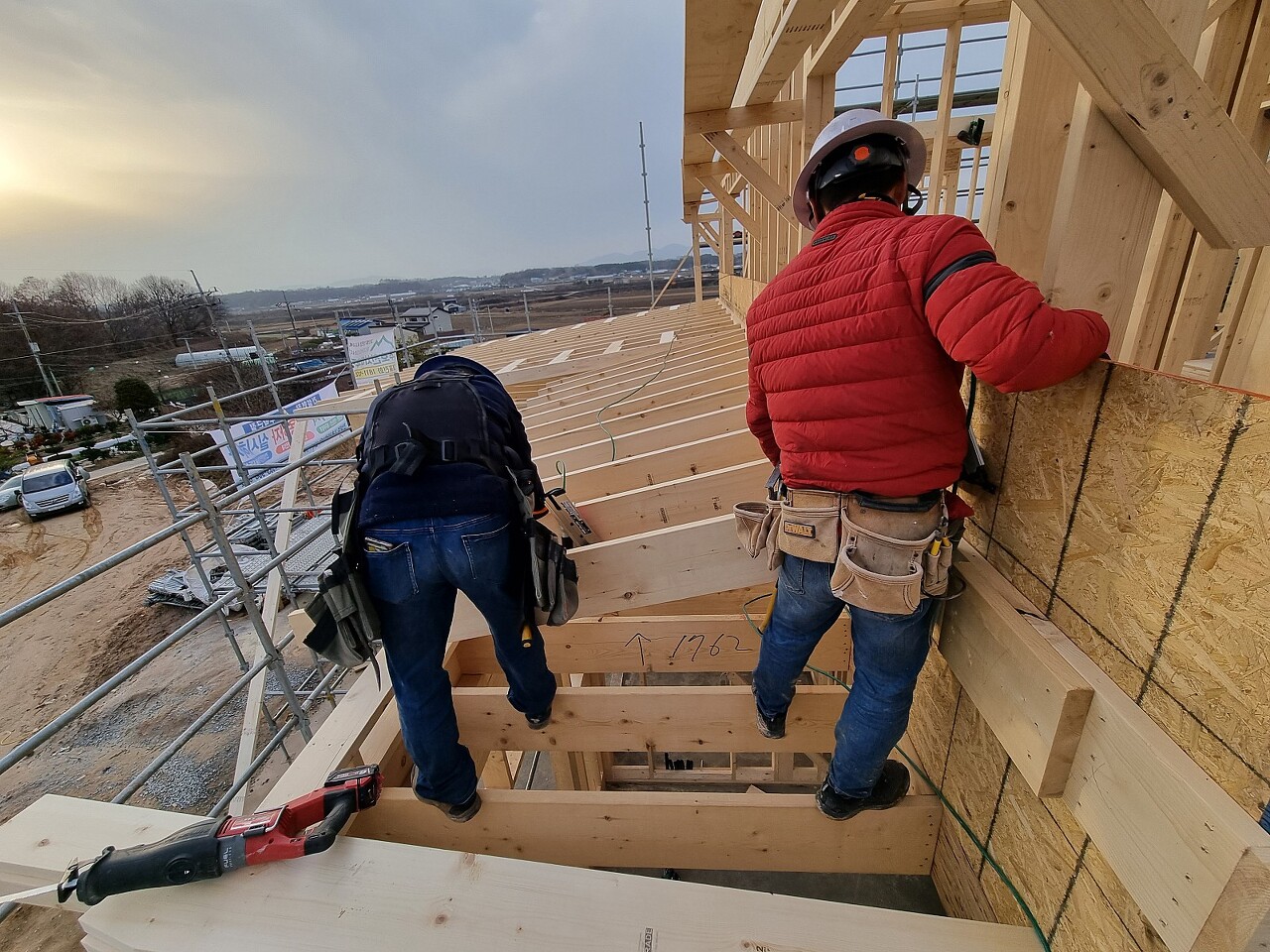

- 1층 지붕 서까래 시공
- 1층 솔리드 블로킹
- 1층 방통 블로킹
다음 예정작업
- 2층 지붕 박공벽(Gable Wall) 시공
- 2층 서까래(Rafter) 시공
- 1층 지붕 서까래 시공
- 2층 솔리드 블로킹
- 2층 방통 블로킹
에너지 충전하고 비가와서 하루쉬고...
3일만에 다시 현장 스타트했습니다 ㅠㅡㅠ
오늘을 시작하기에 앞서서

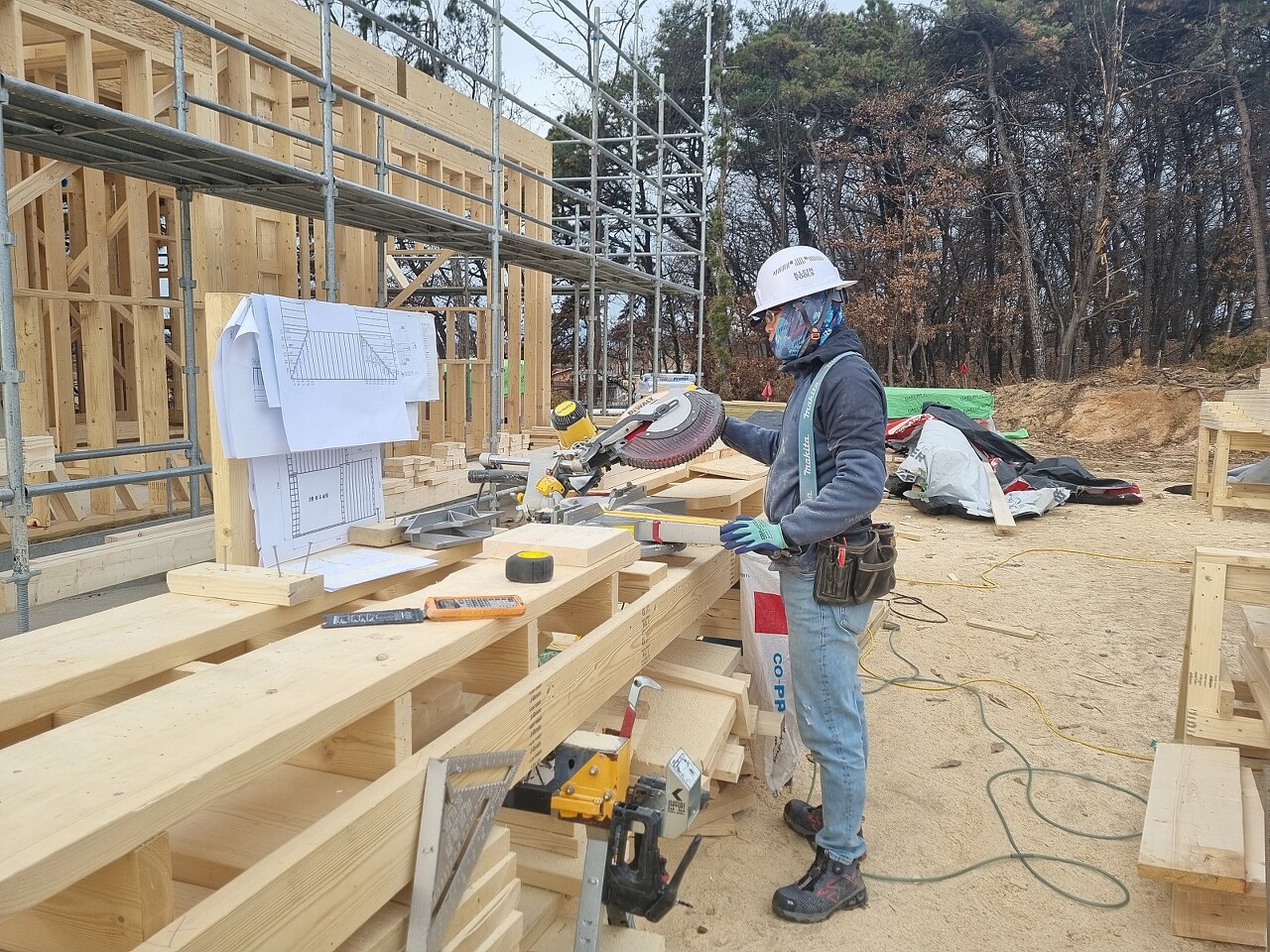

골조작업이 순조롭게 진행되기위해 쉬는날에도 나와서 재단을 해주신 톱사님
고생많으셨습니다!!

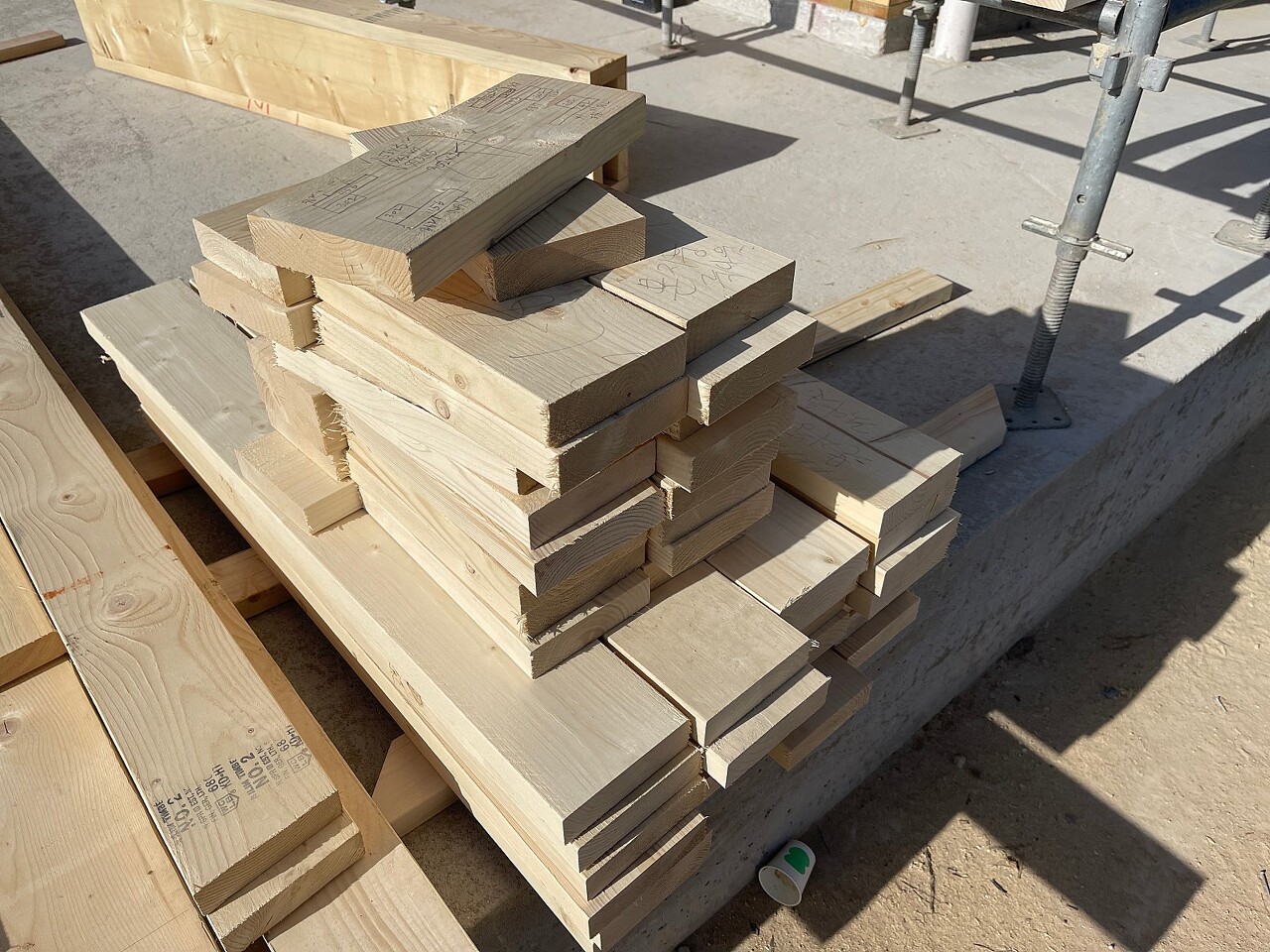

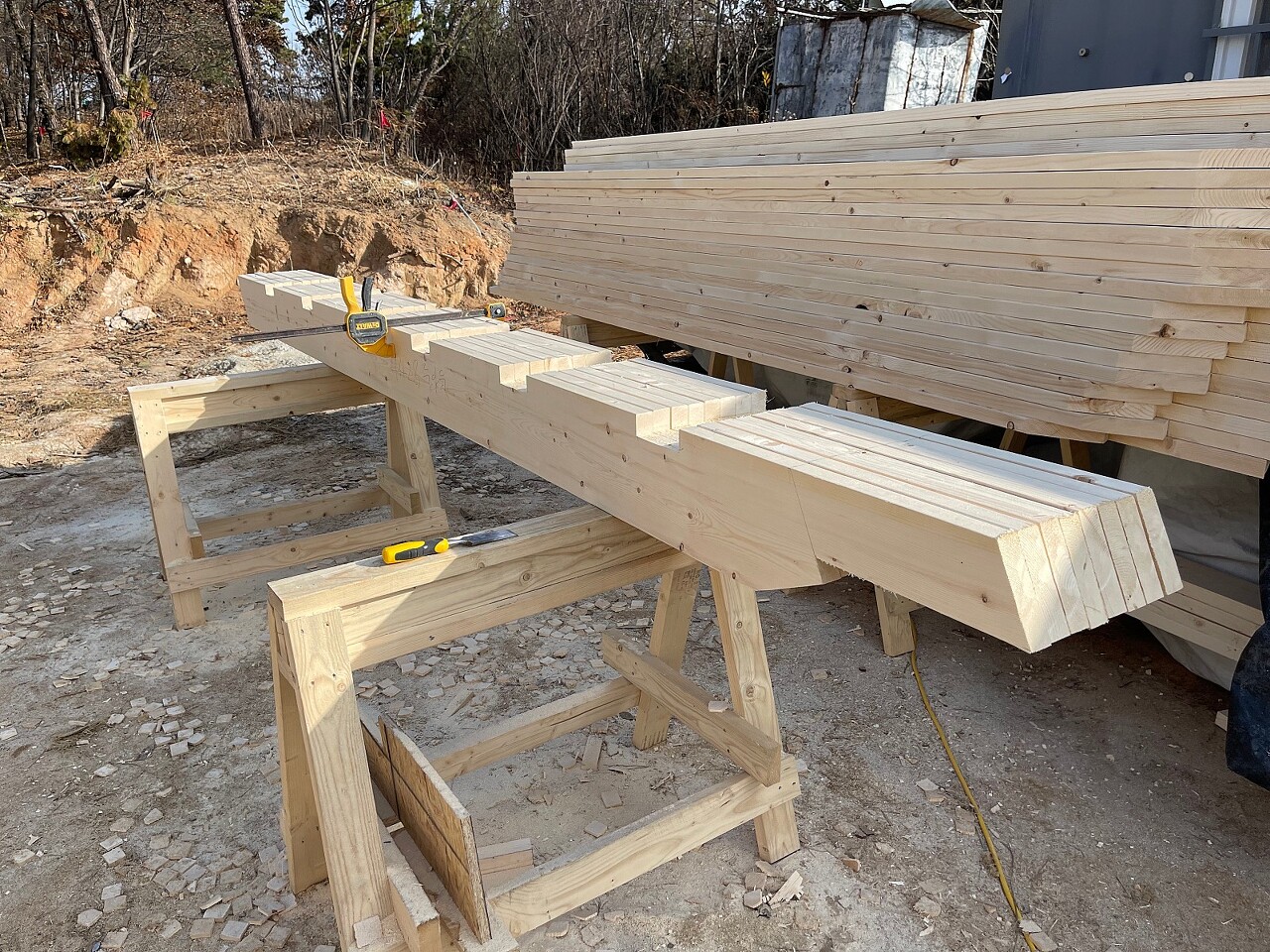

오늘 힙 서까래 재단을 끝으로 재단 완료~~
오전에 전날 비가와서 작업시작전 현장정리를 먼저 하였습니다.

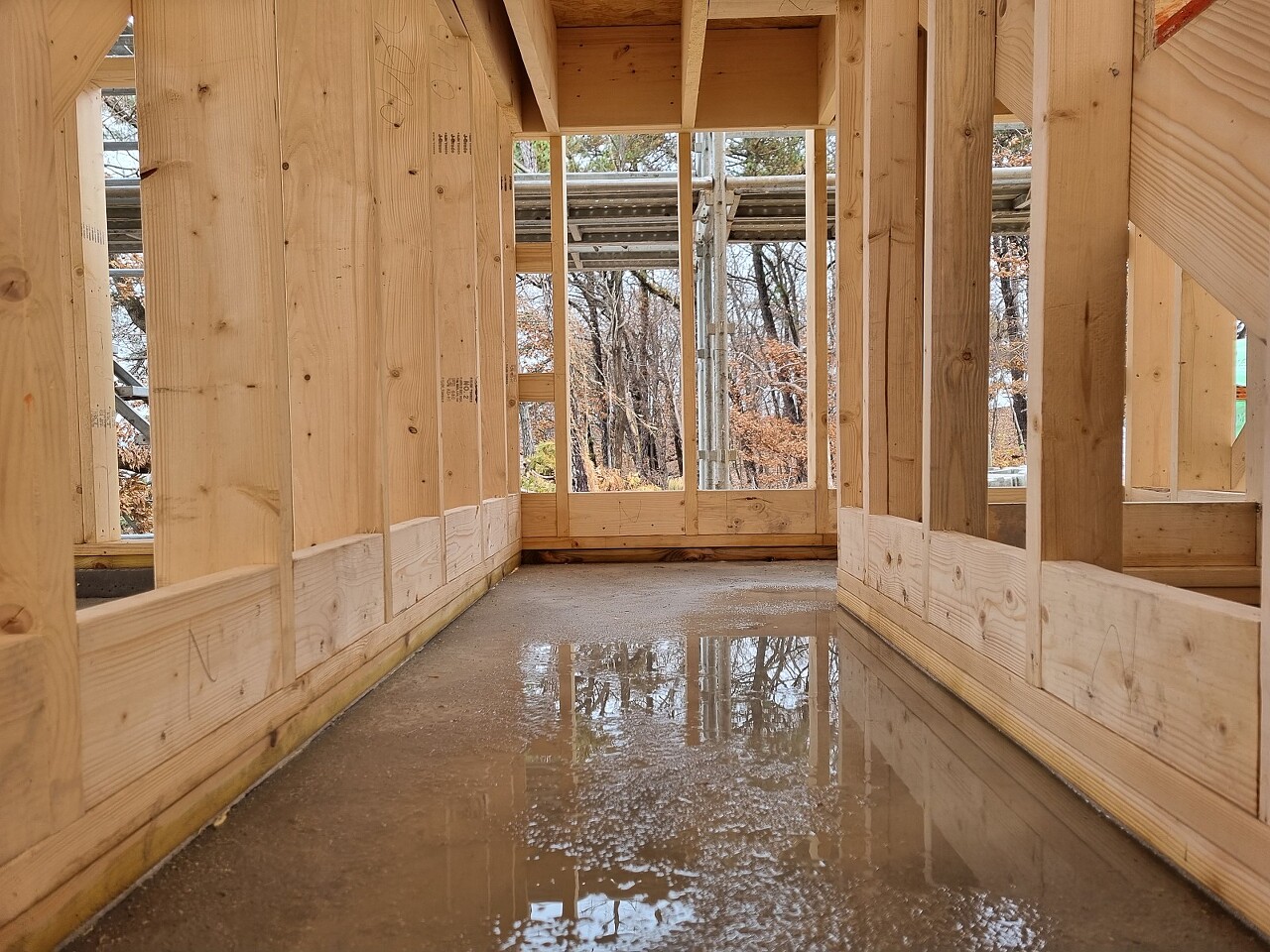

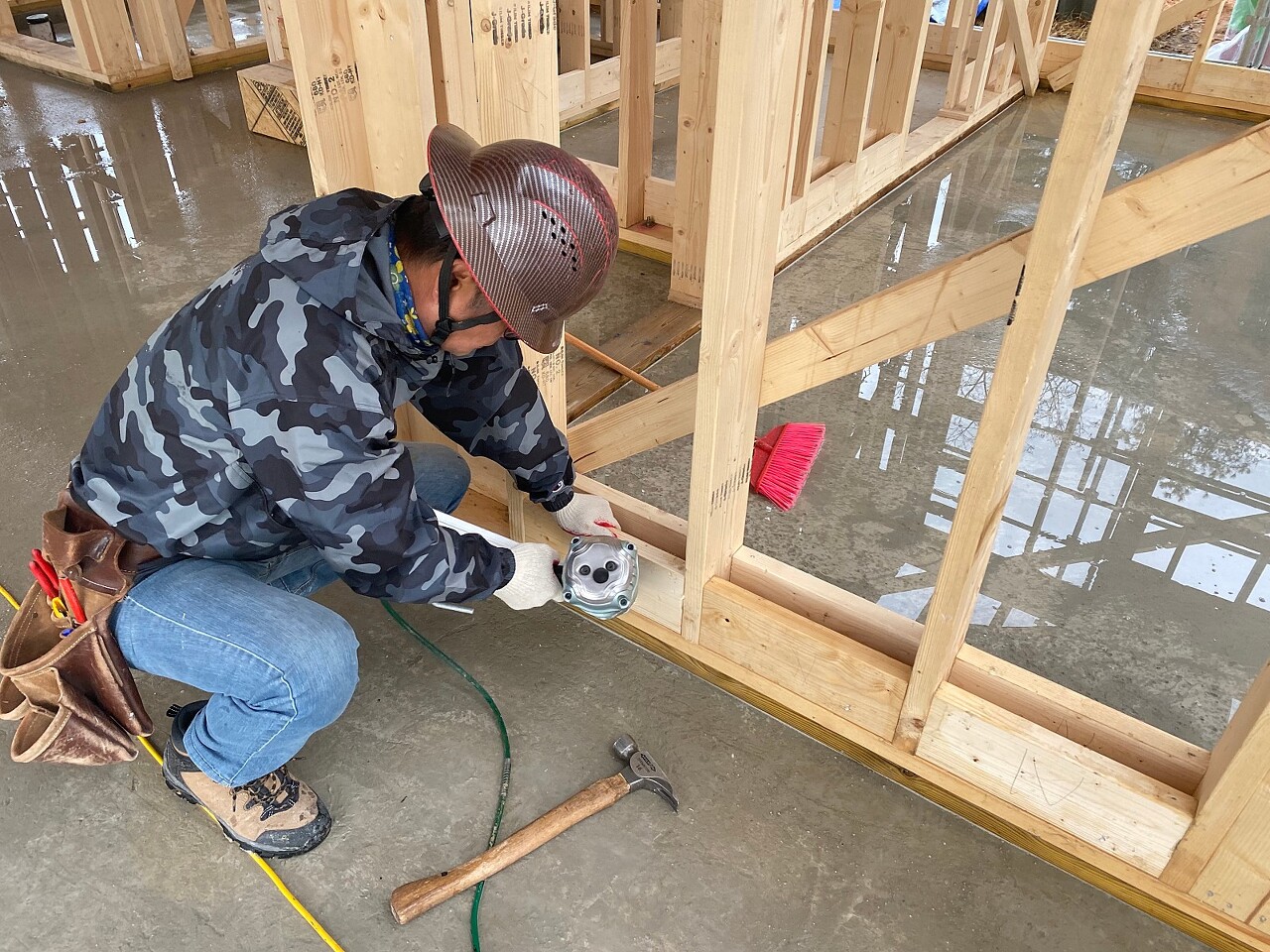

1층 방통 블로킹과 솔리드 브로킹 시공을 하였습니다.
솔리드 블로킹
스터드의 휘어짐을 방지해주는 전단벽 역할을 해주고,
스터드 간의 중간 부분 간격을 일정하게 잡아주며 합판 시공 시 못자리를 제공합니다.

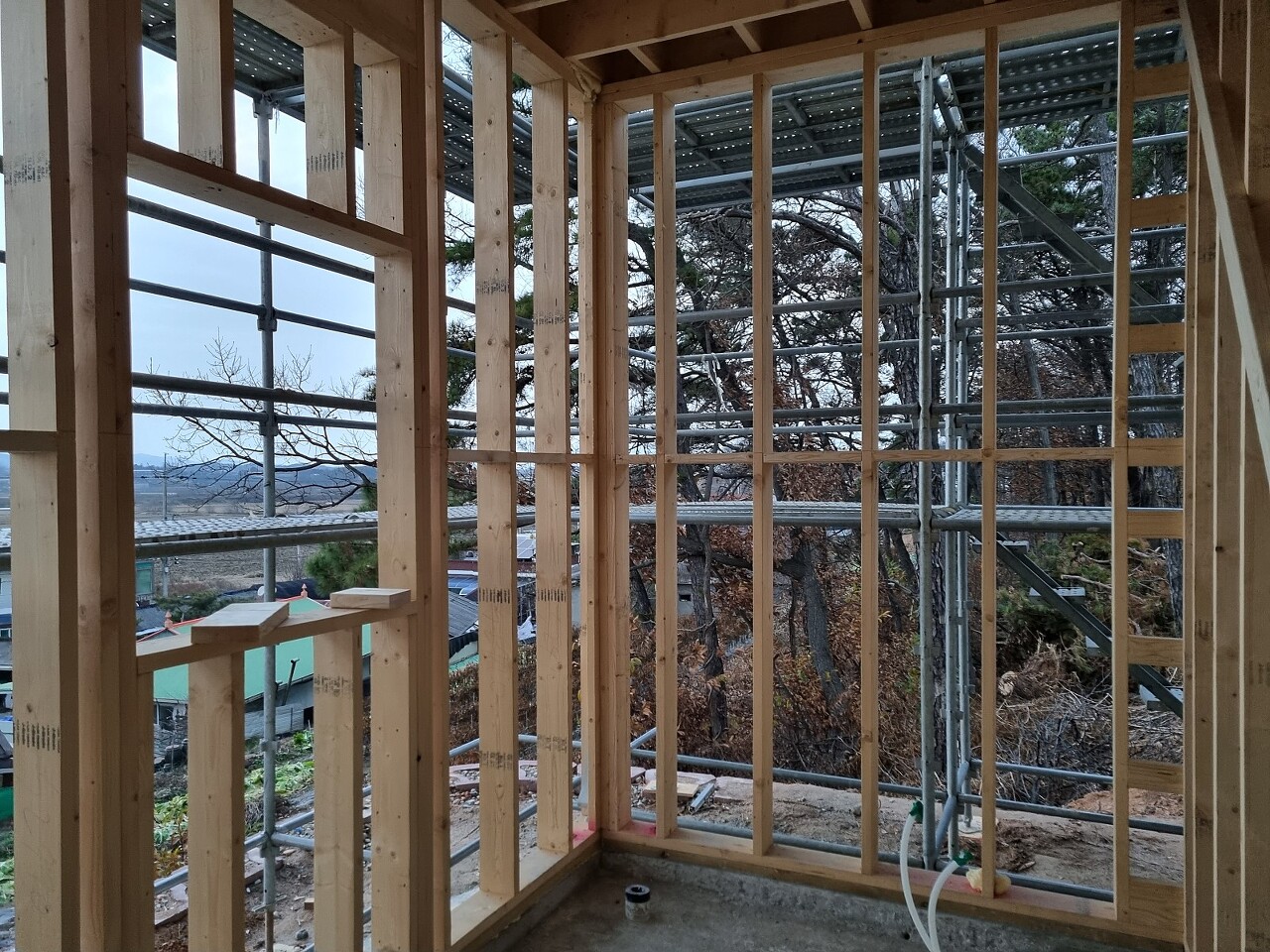

2층 오픈천장에 내부 인테리어 마감을 고려해 다운실링을 해주었습니다.

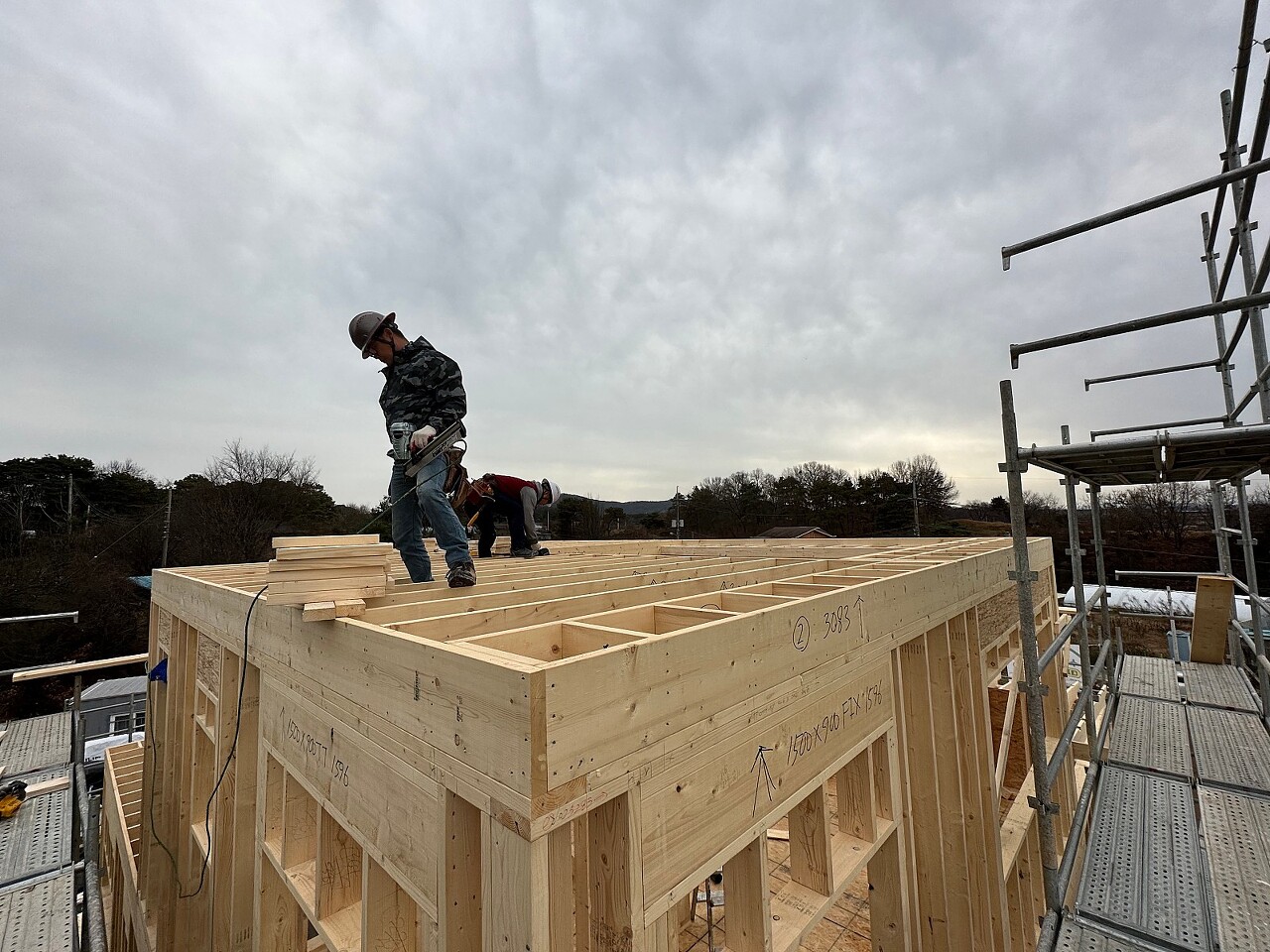

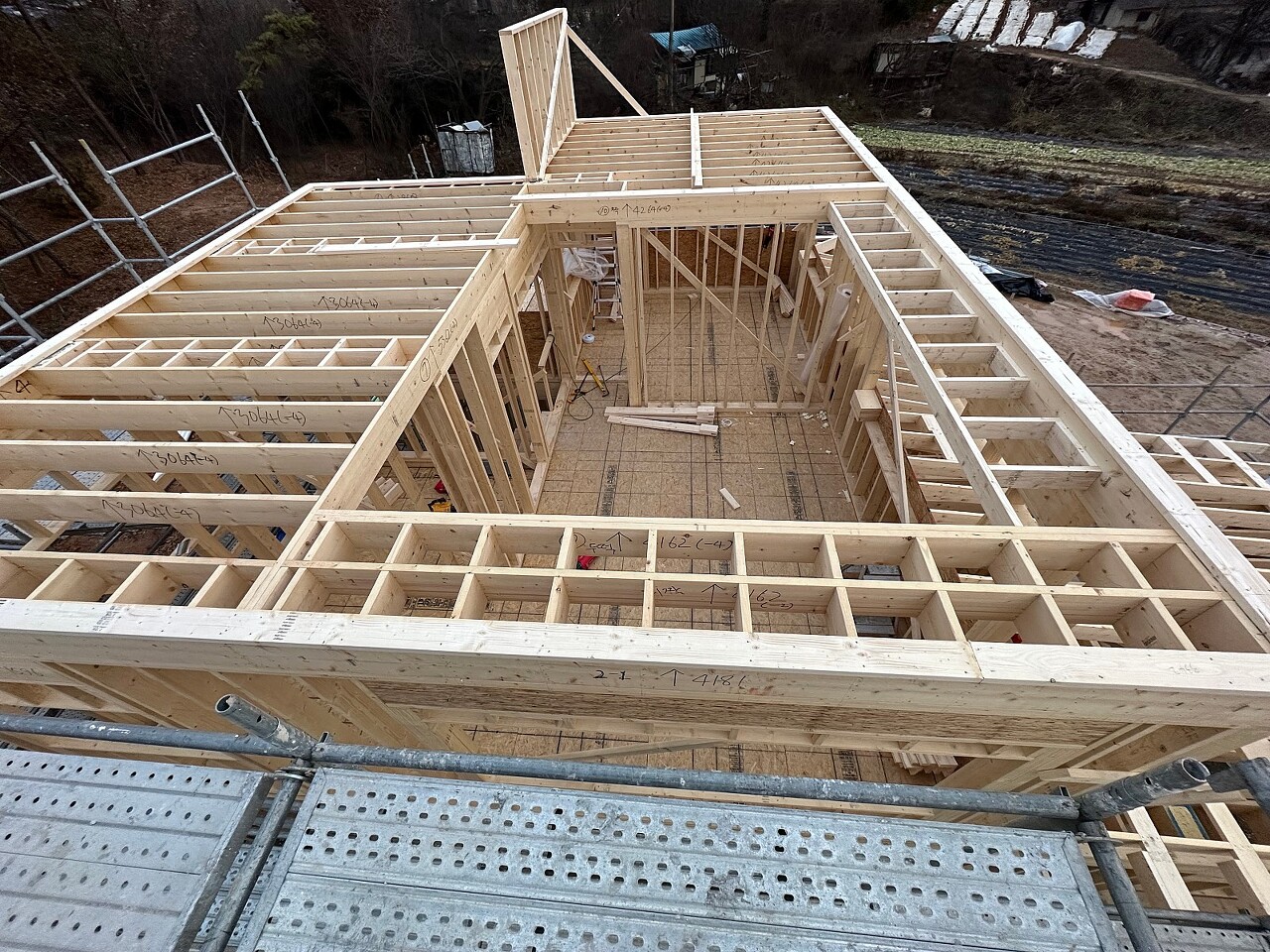

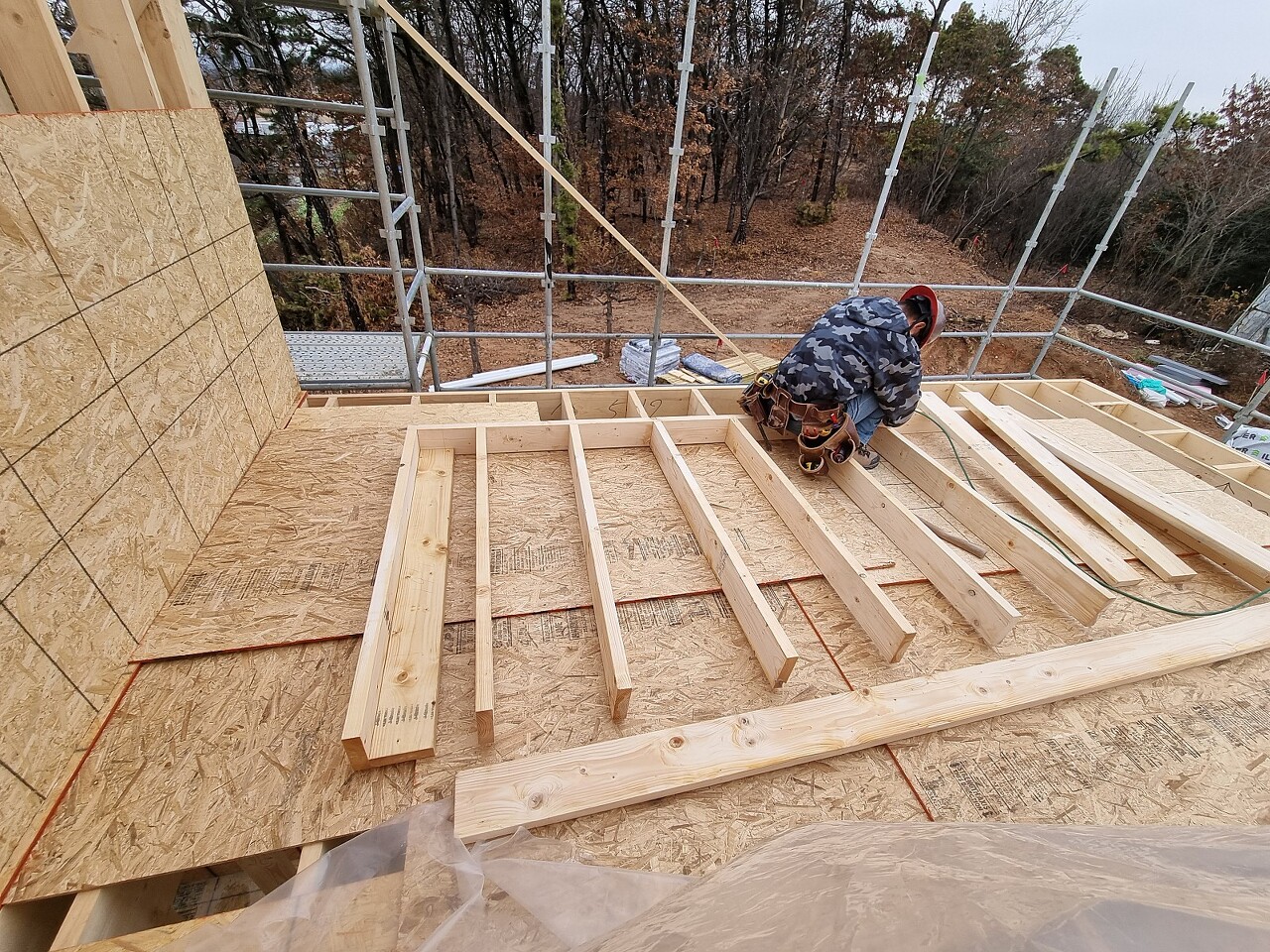

동시에 2층 장선 블로킹을 시공하였습니다.
블로킹은 장선의 뒤틀림을 잡아주고 구조적으로도 보강해줍니다.

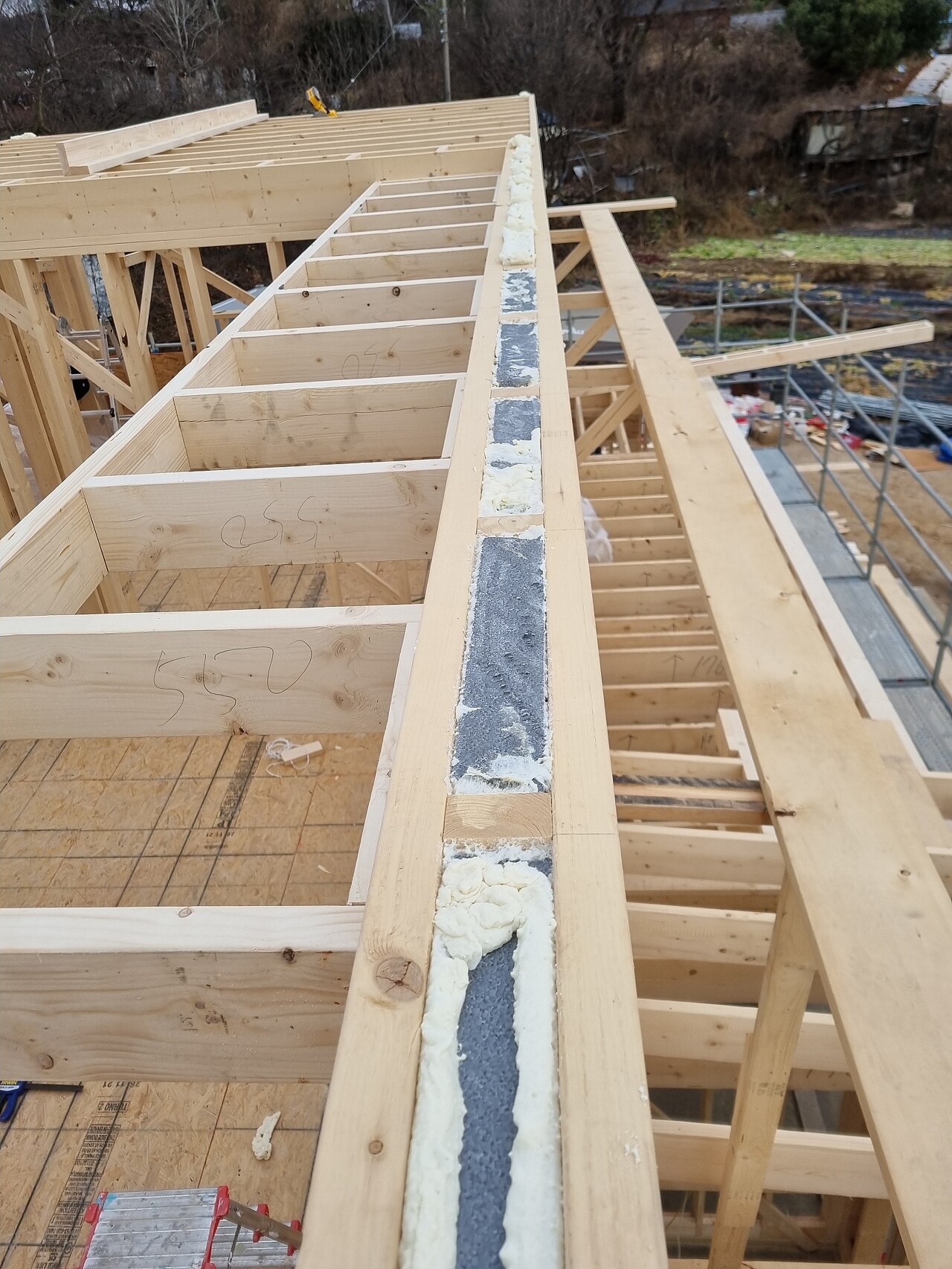

2층 지붕 플레이트 시공전 단열 시공이 어렵고 취약한 부분을 우레탄폼과 EPS를 이용해 보강을 해주었습니다.
EPS 재단 정말 깔끔합니다...
2층 지붕은 박공지붕(Gable Roof)입니다.

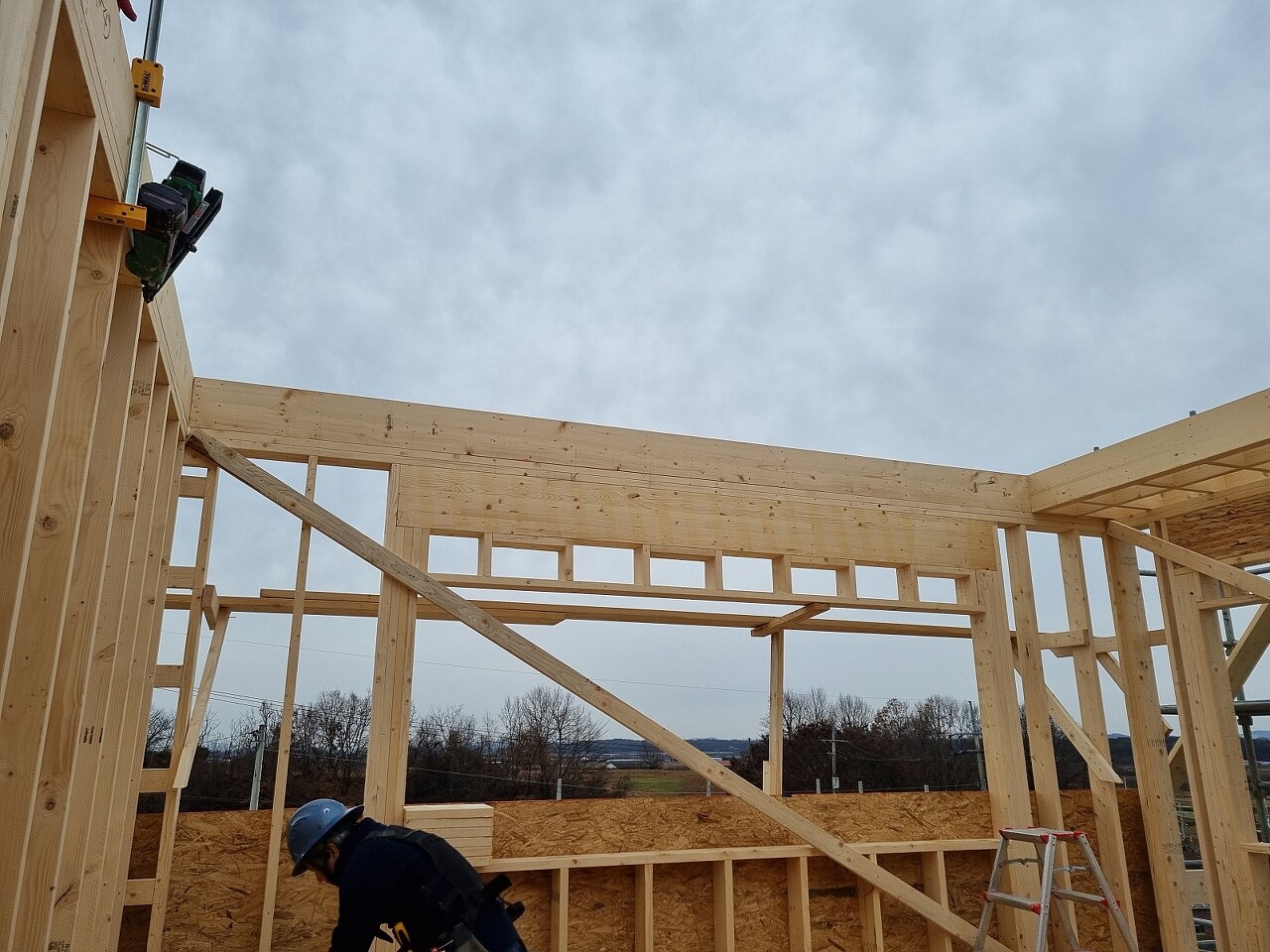

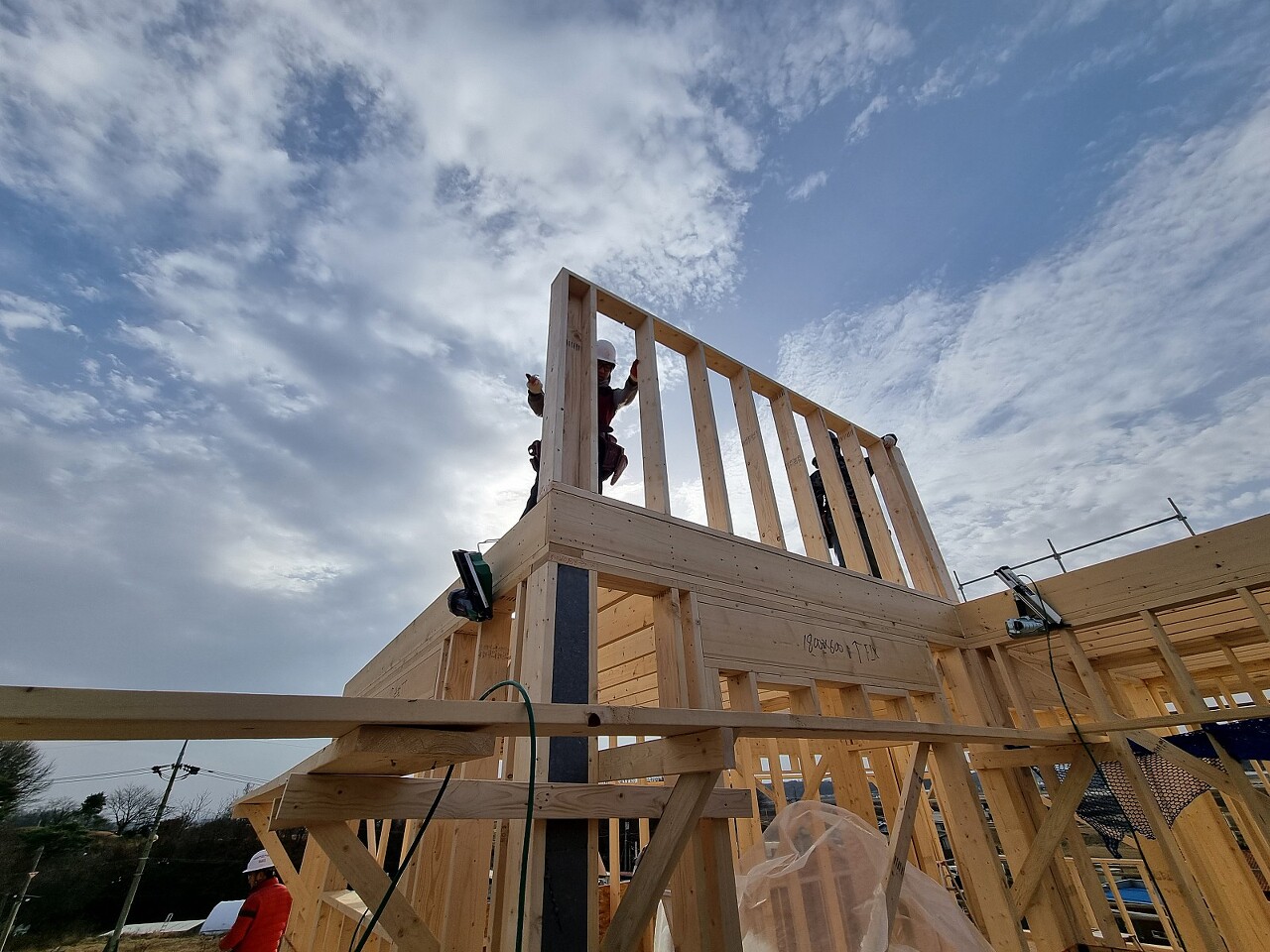

오경택 빌더님이 박공월을 조립해주셨습니다.
골조를 끝내기 위해 박차를 가하는 중 입니다.
1층 지붕은 쉐드지붕과 모임지붕이 같이 어울려 있습니다.

쉐드지붕(Shed Roof)의 룩아웃과 플라이 서까래를 시공하였습니다.
룩아웃(Lookout): 박공지붕에서 첫번쨰 서까래를 매달아 지지해 주는 수평부재 입니다.

플라이 서까래(Fly Rafter): 박공벽에서 돌출한 서까래
그다음은 모임지붕 서까래 시공을 하였습니다.
모임지붕(Hap Roof)

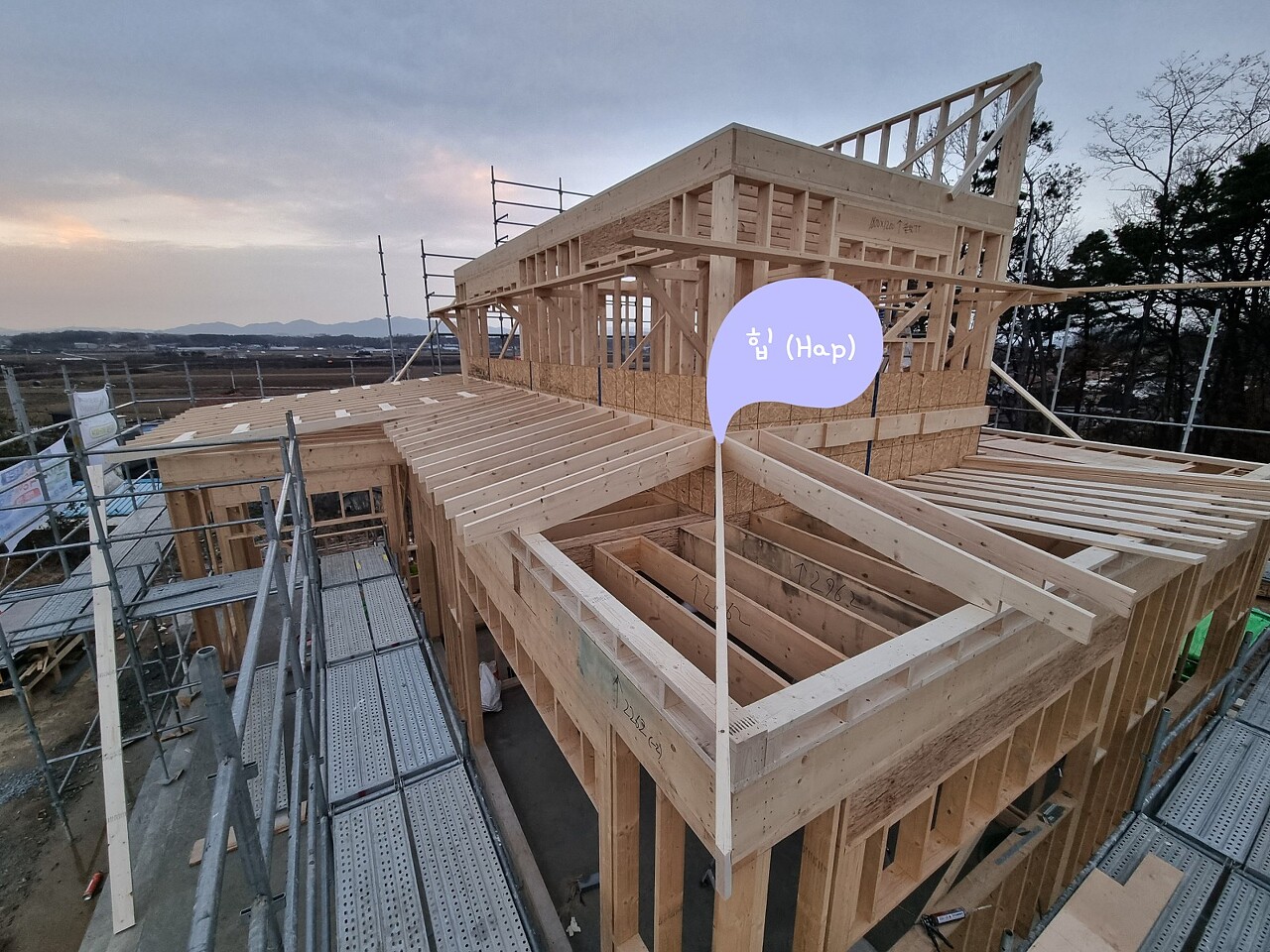

힙 서까래(Hap Rafter): 모임지붕에서 두 개의 경사진 지붕면이 만나 만들어진 돌출부분의 서까래

마지막 타임에는 2층 지붕 플레이트 시공을 하였습니다.
지붕 플레이트는 나중에 서까래가 얹혀질 자리 입니다.
1층 방통 블로킹, 솔리드 블로킹 (완료)
금일 작업은 여기까지 입니다.
오늘도 깔끔히 현장정리를 완료하였습니다.
추운 날씨에 열심히 일한
팀원들 모두 수고하셨습니다.
비가 오고 날씨가 더 추워졌습니다.
모두 감기 조심하세요~!~!
