날씨: 맑음
-금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 이주형 (8시간), 최영광 (8시간), 김종협 (8시간)
금일품수 (누계) : 6품 (총69.50품)
금일 작업현황

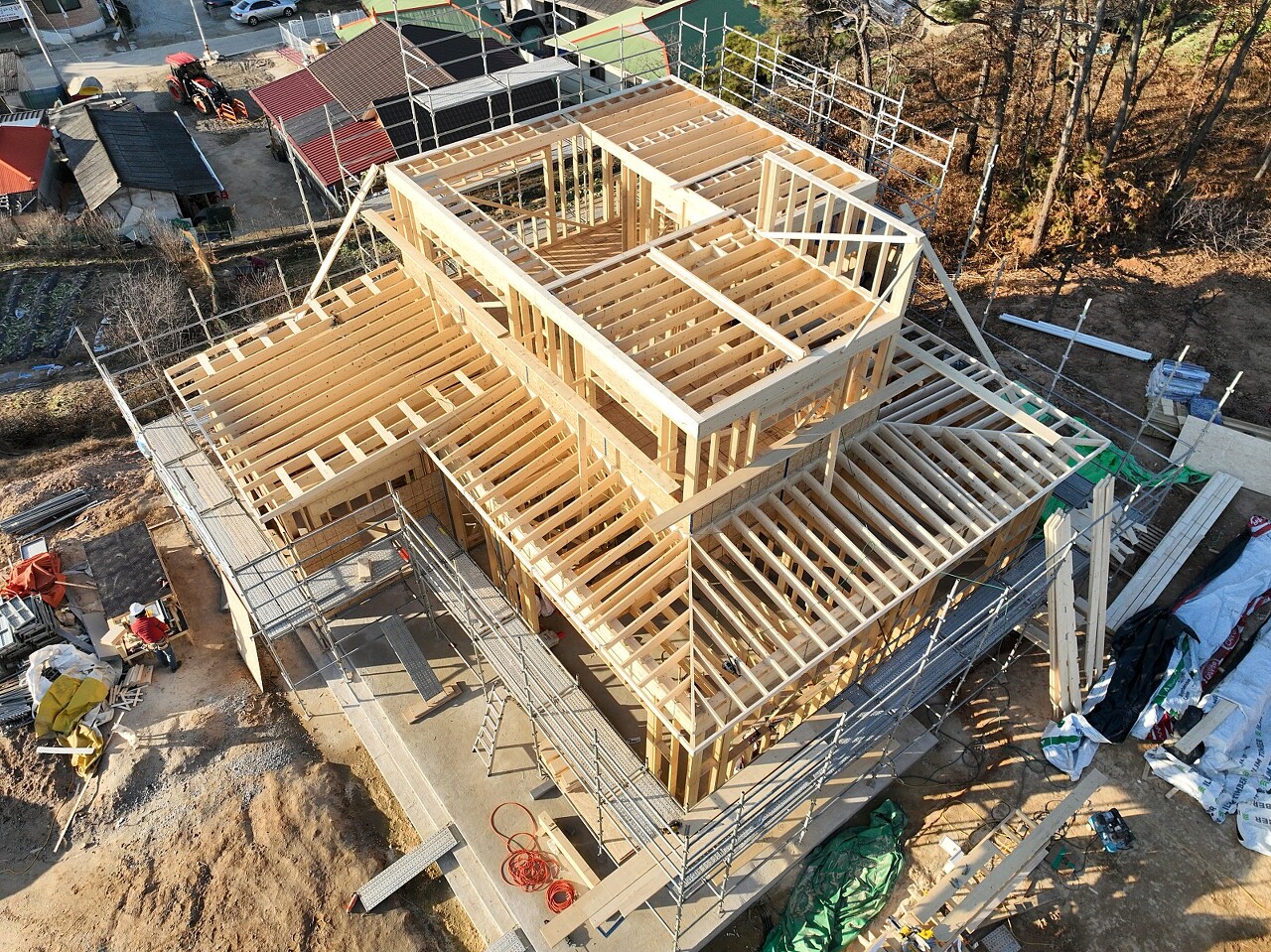

- 1층 모임지붕 서까래 시공
- 외벽 합판시공
- 철물 시공
- 전기팀 시공
다음 예정작업
- 1층 지붕 박공벽 시공
- 외벽 합판시공
- 2층 서까래 시공
- 2층 방통 블로킹
- 2층 솔리드 블로킹
여주 세종대왕 12일차
아침부터 살벌한 추위에 따뜻하게 몸을 녹이고 일을 시작하였습니다.

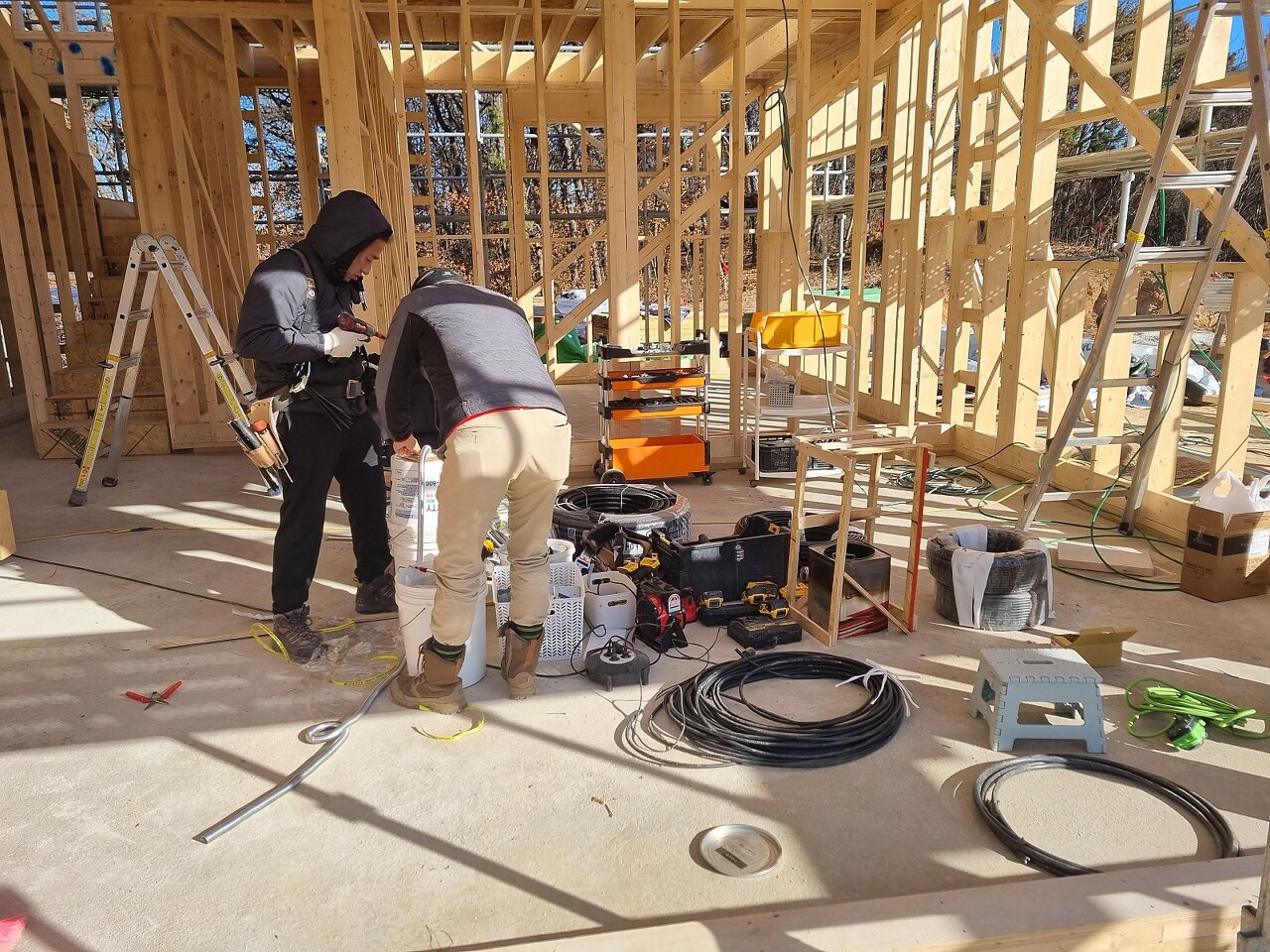

오늘은 전기팀이 합류하였습니다.

콤프 얼면 안돼요~~

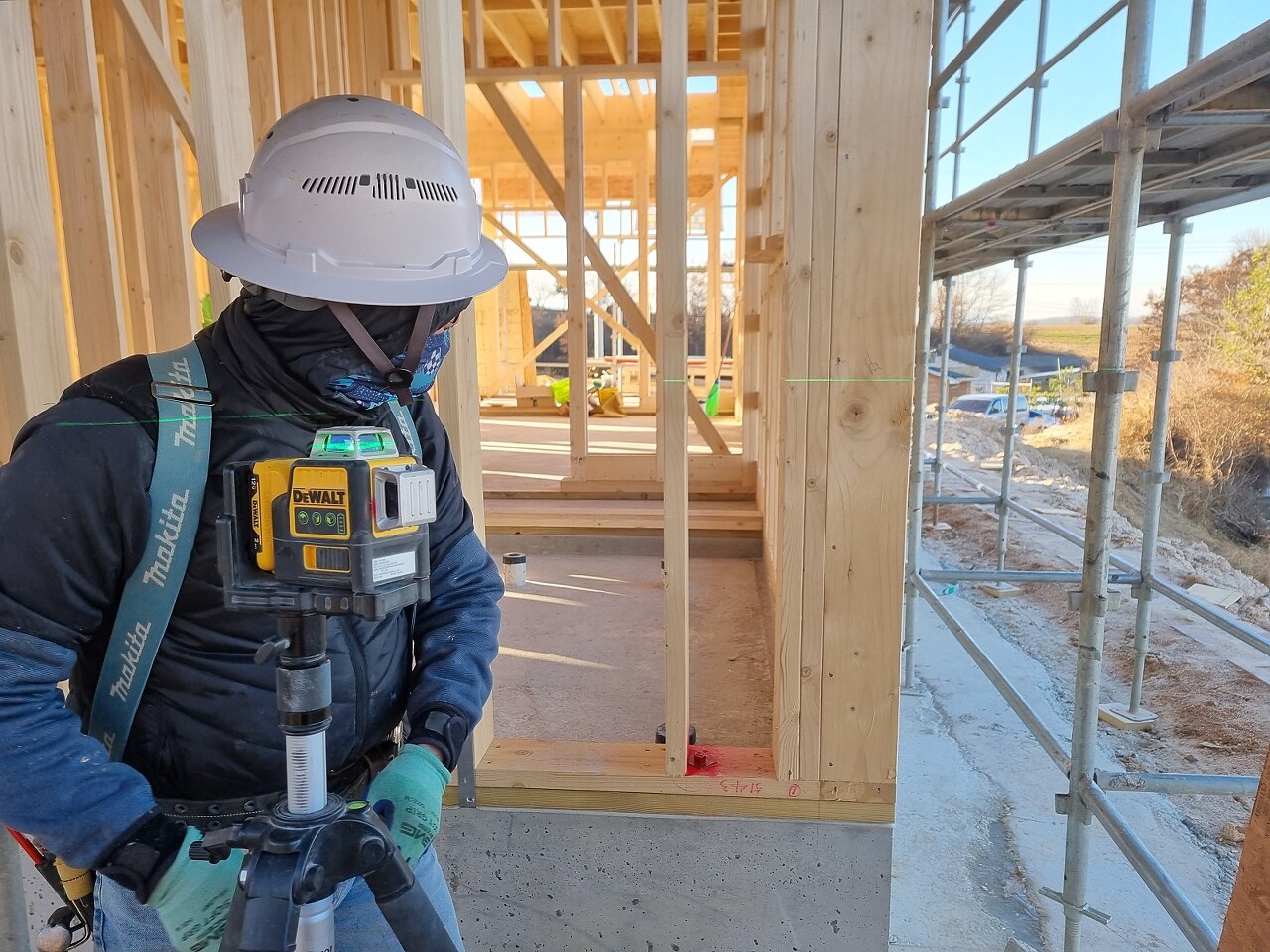

정확한 시공을 위해 미팅은 필수!!
오늘은 외벽체 합판시공을 할 예정이기 떄문에 보강 철물을 선시공을 하였습니다.

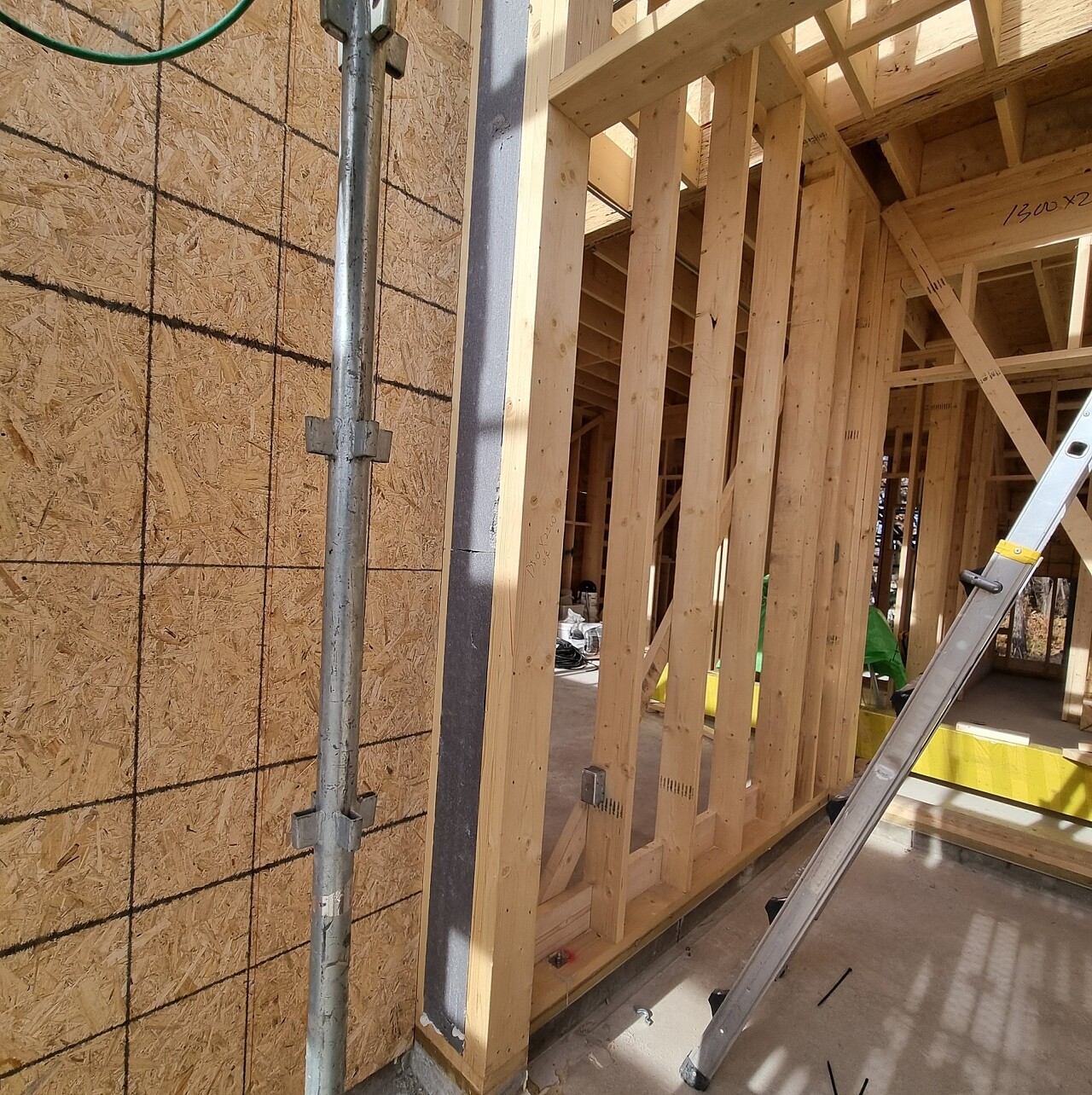

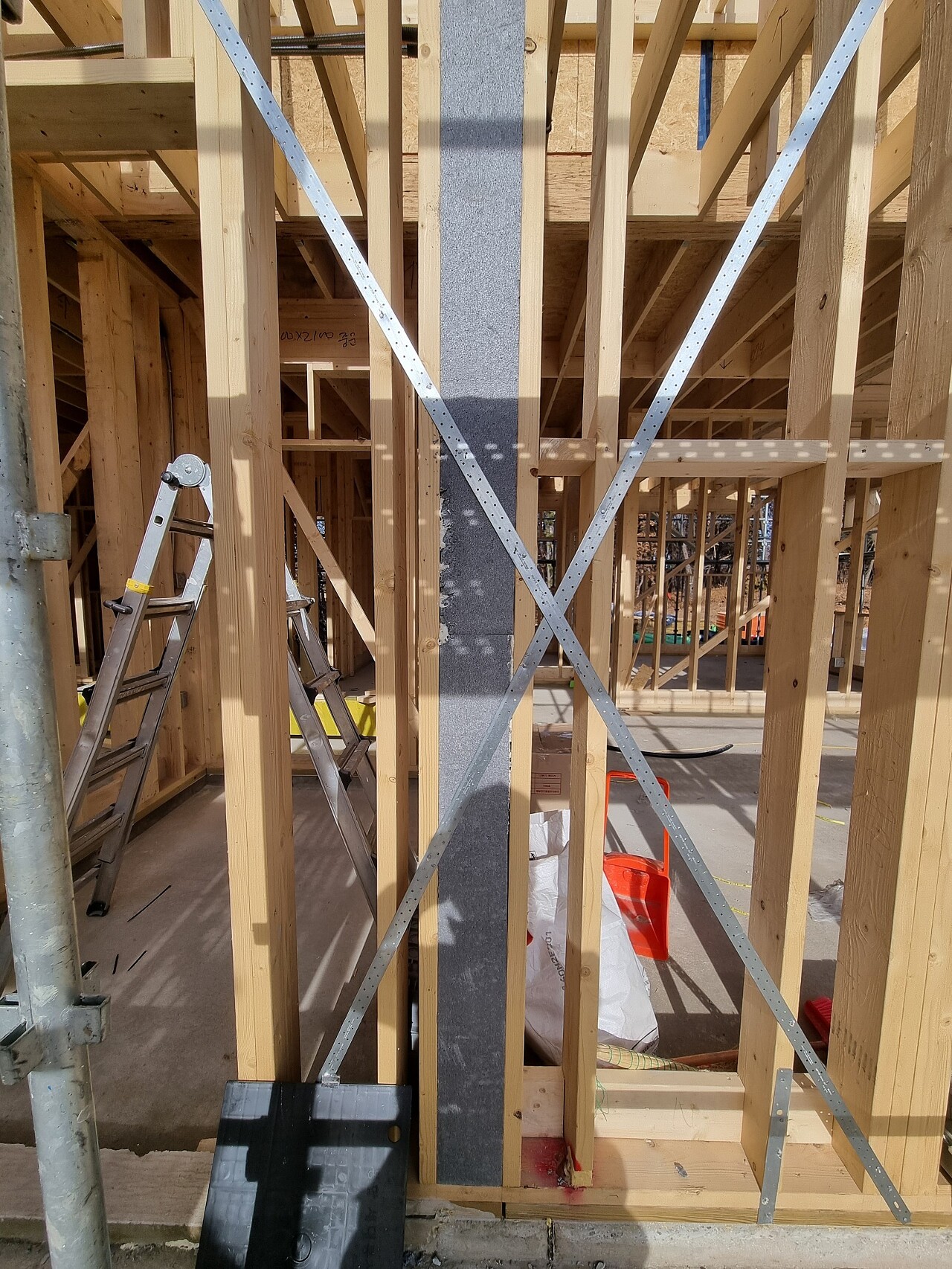

1층 벽체와 2층 바텀 플레이트를 스트랩타이로 보강해주었습니다.

월브레싱(WB-Wall Bracing)
- 건물의 횡압력을 높여 지진등 건물의 흘들림으로 부터의 보양 역할을 합니다.

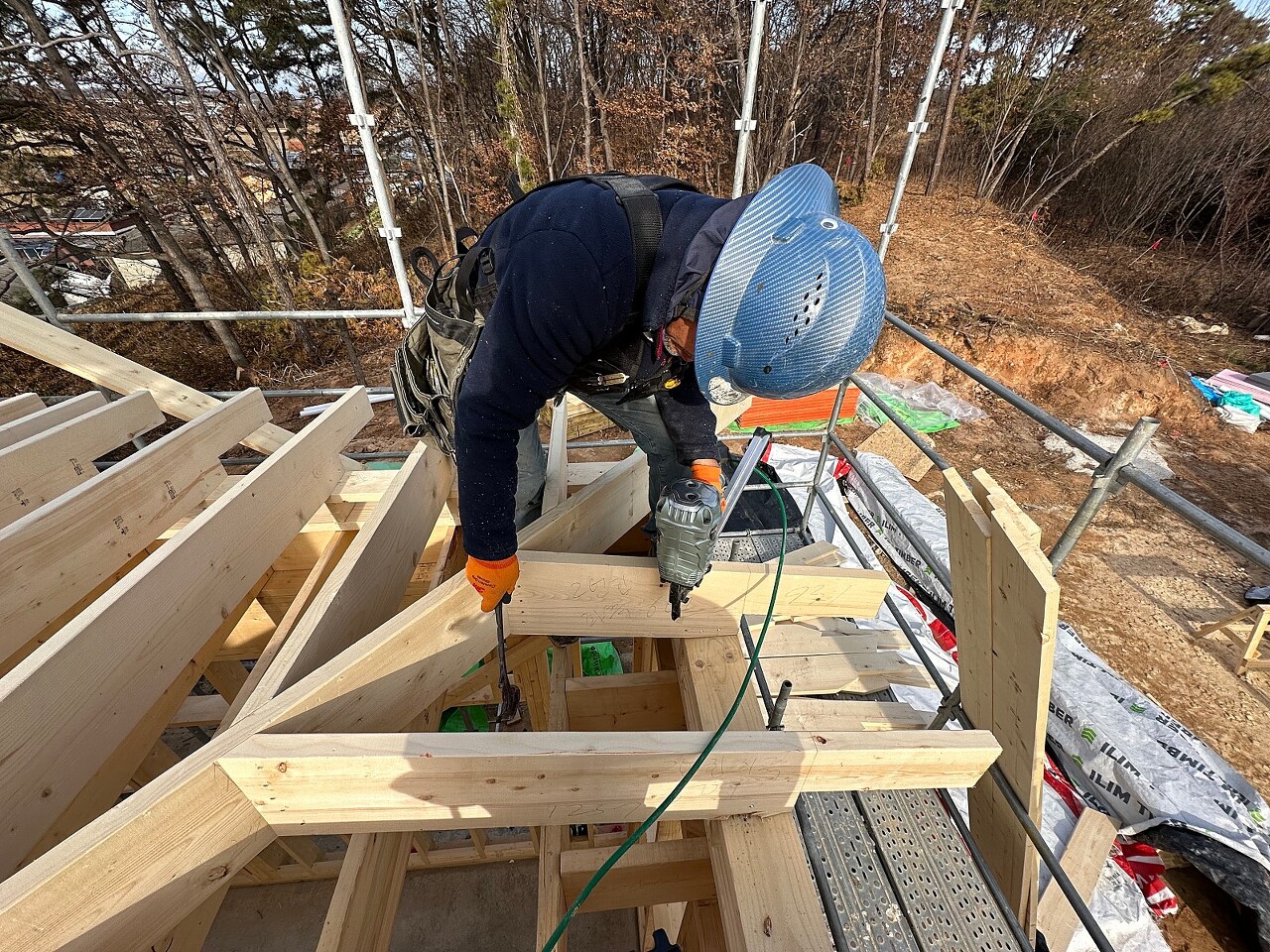

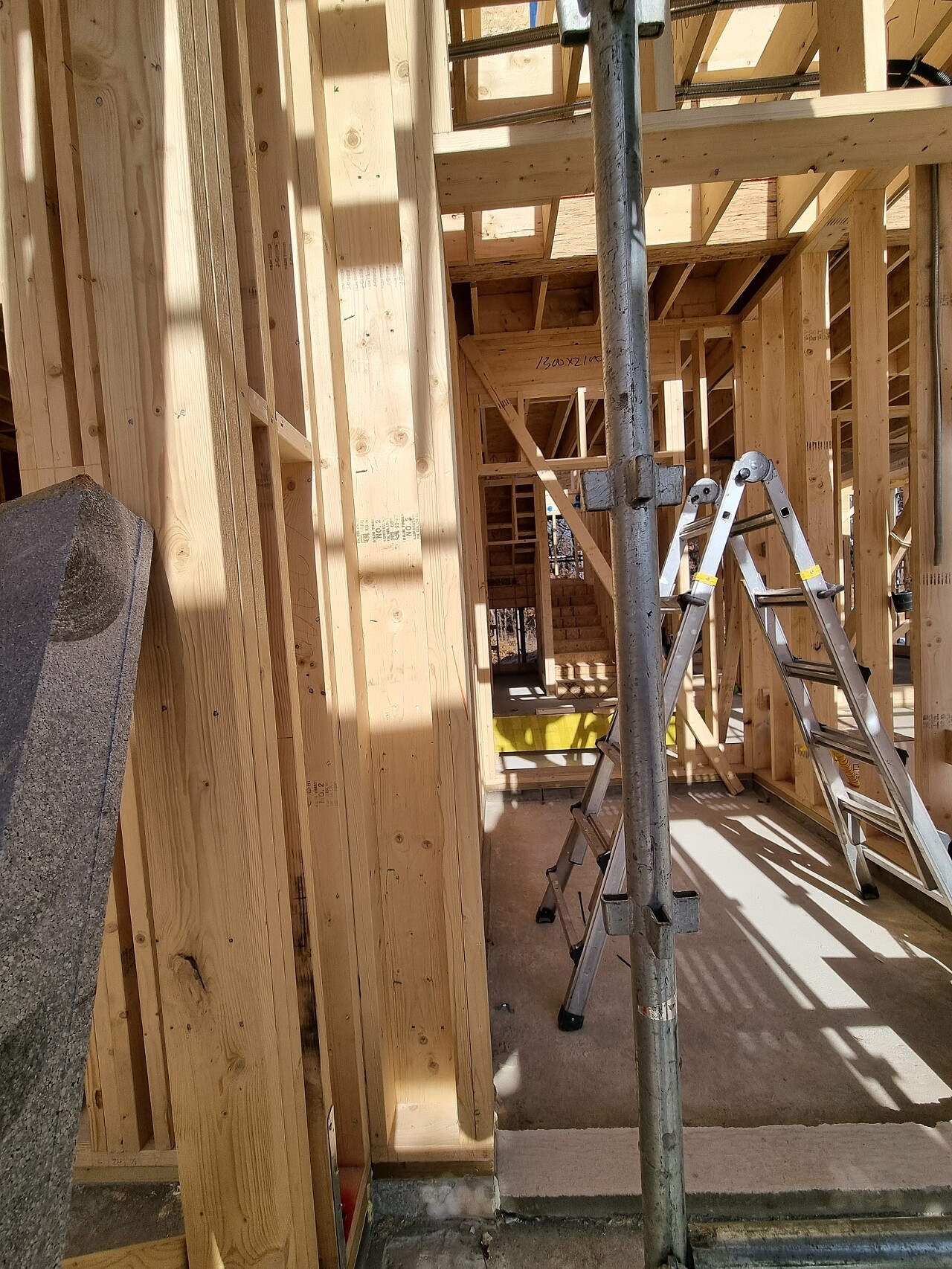

1층 지붕에 잭서까래와 서브페이샤 시공을 진행하였습니다.

소장님과 최영광 빌더님이 시공해 주셨습니다.

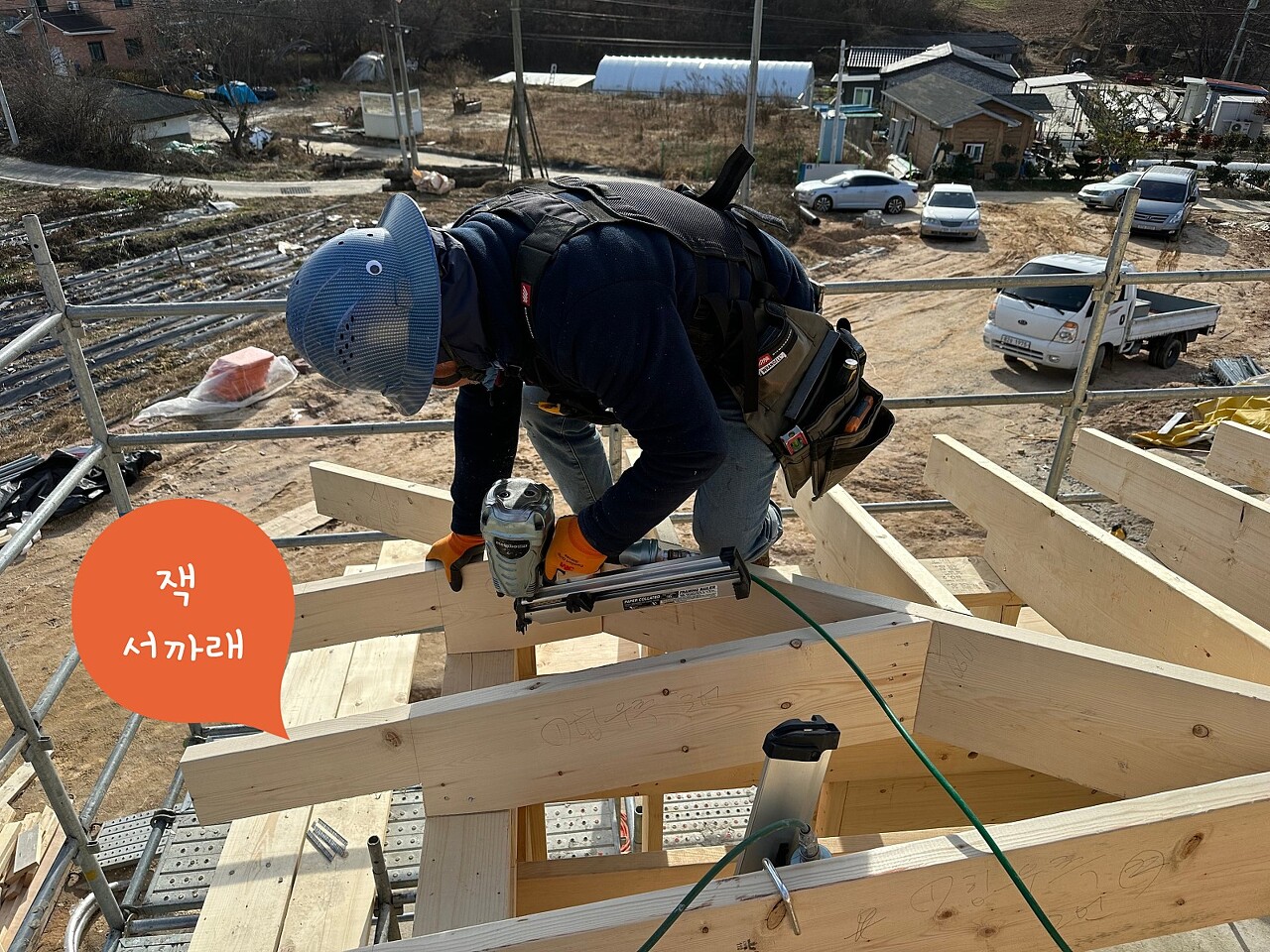

잭서까래(Jack Rafter)
- 지붕골조가 서로 교차되면서 지붕 마룻대(Ridge)까지 연결되거나 또는 더블탑 플레이트에서 힙 서까래 까지 연결하는 짧은 서까래

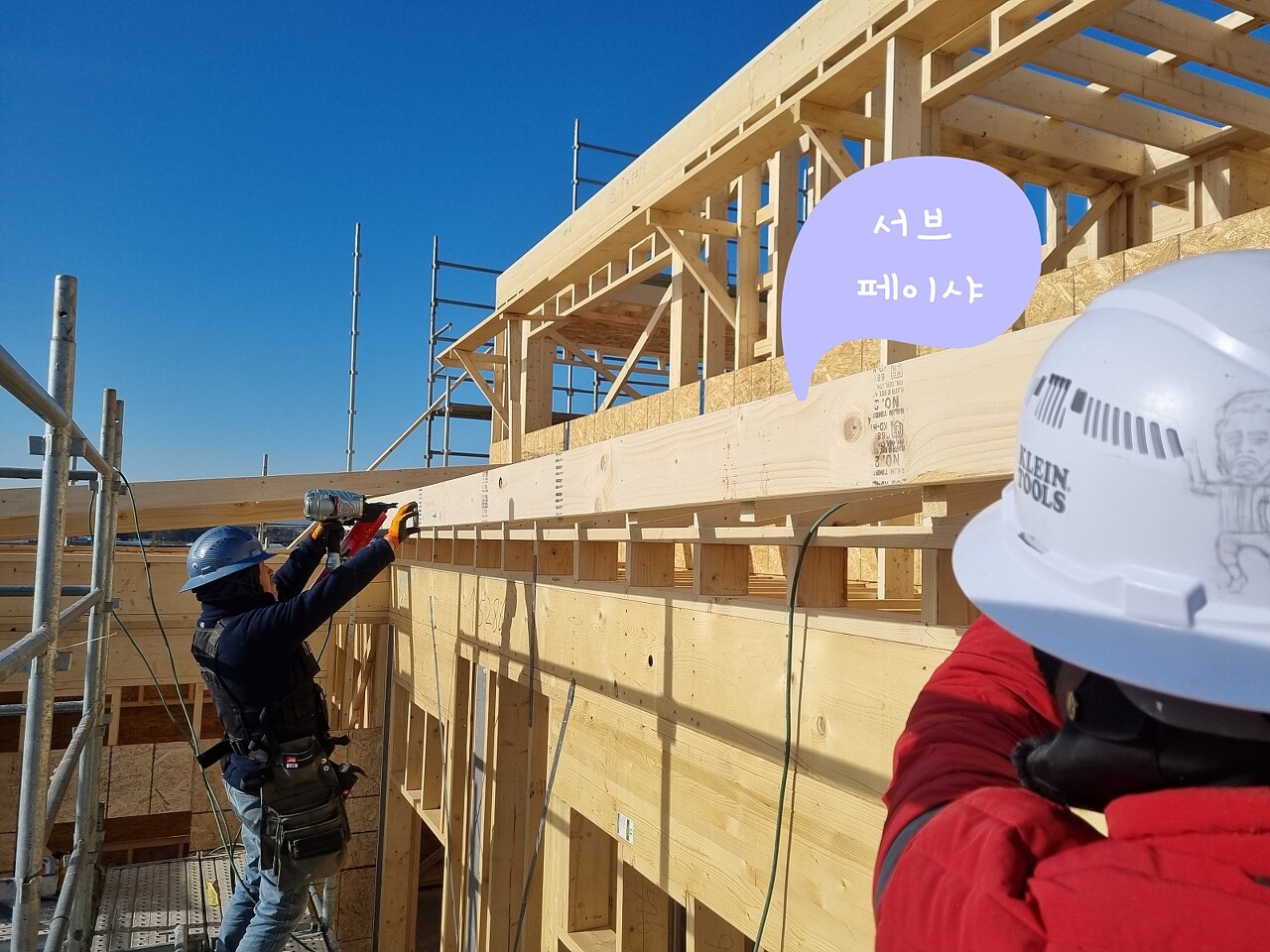

서브 페이샤(Sub Fascia)
- 서까래 아래쪽 처마부분 끝에 설치하는 판재로써
처마마감재에 영향을 끼치기 때문에 수평이 잘 맞아야 합니다.

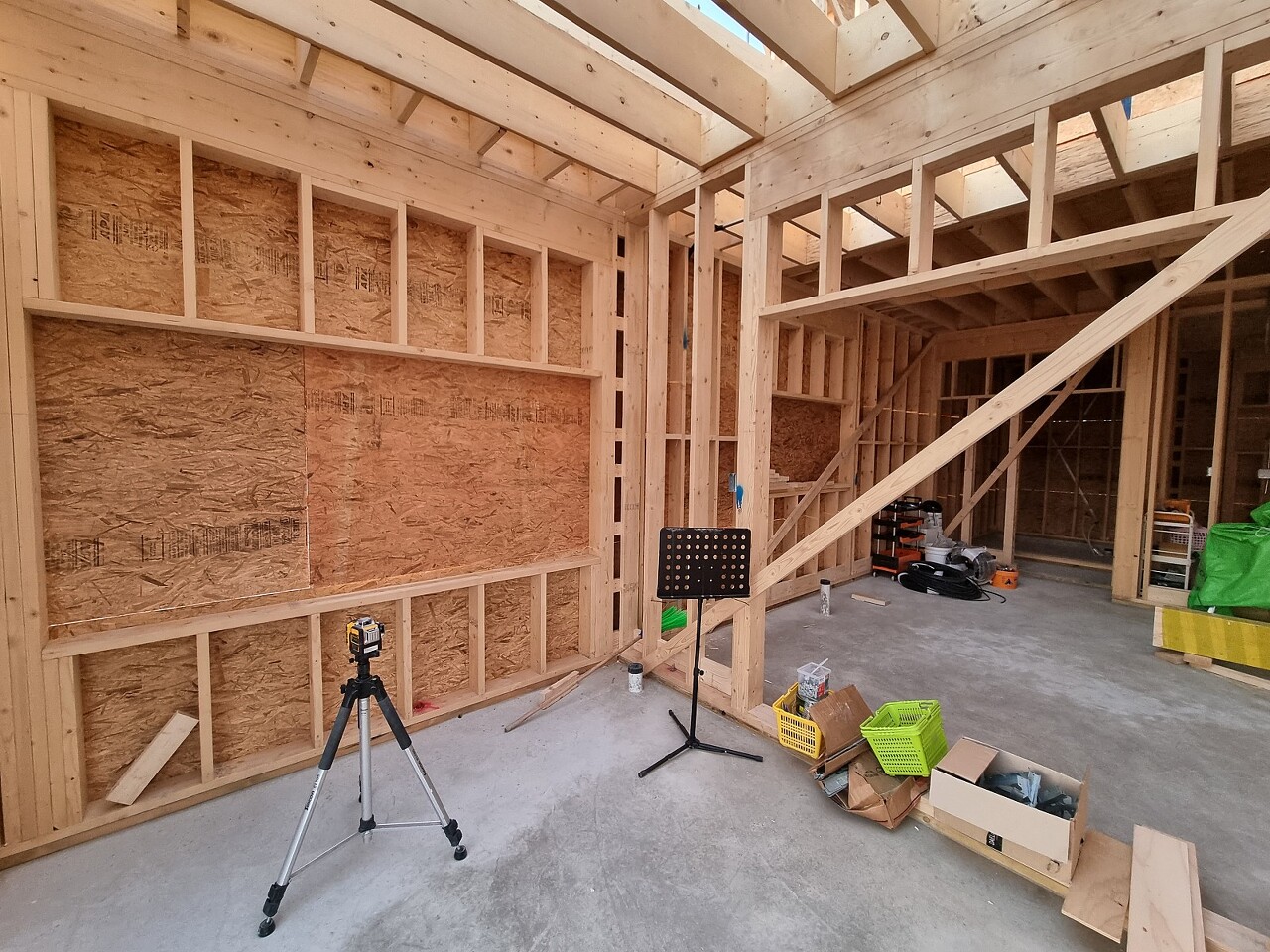

합판시공전 단열이 취약한 부분을 EPS와 우레탄 폼을 사용하여 보강해주었습니다.

노출된 철물에 우레탄폼으로 단열을 보강해 주었습니다.

단열은 정말 중요하고 신경써야하는 부분입니다.

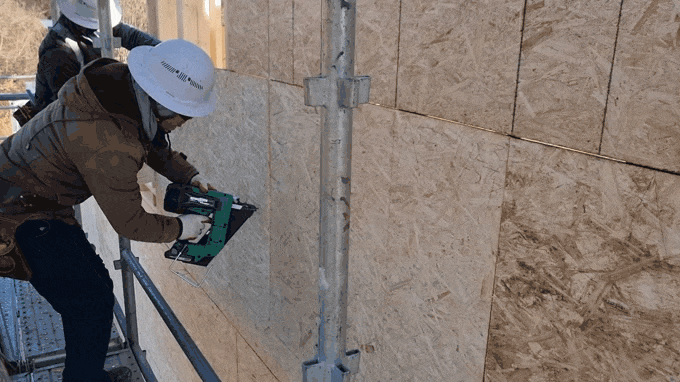

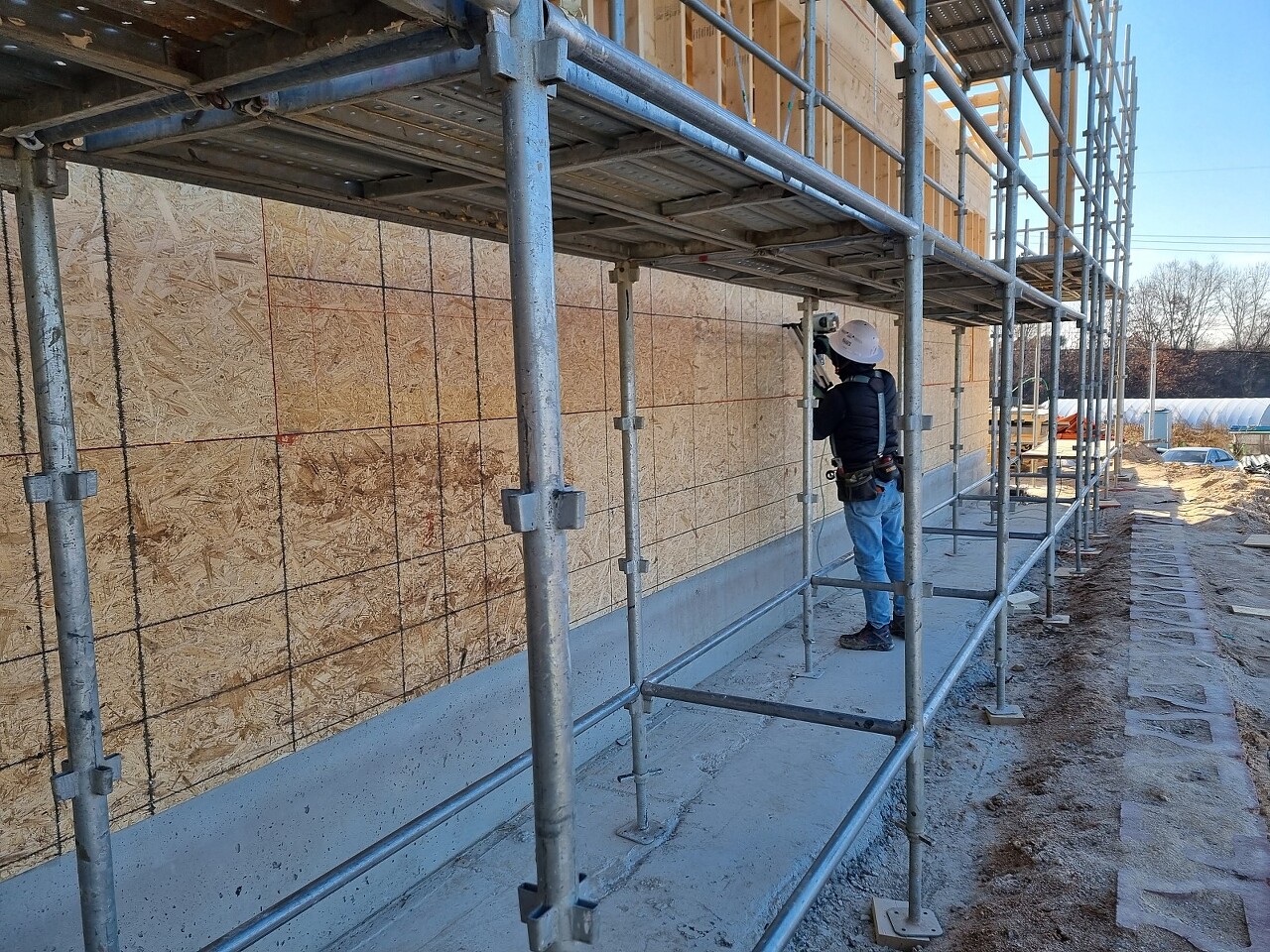

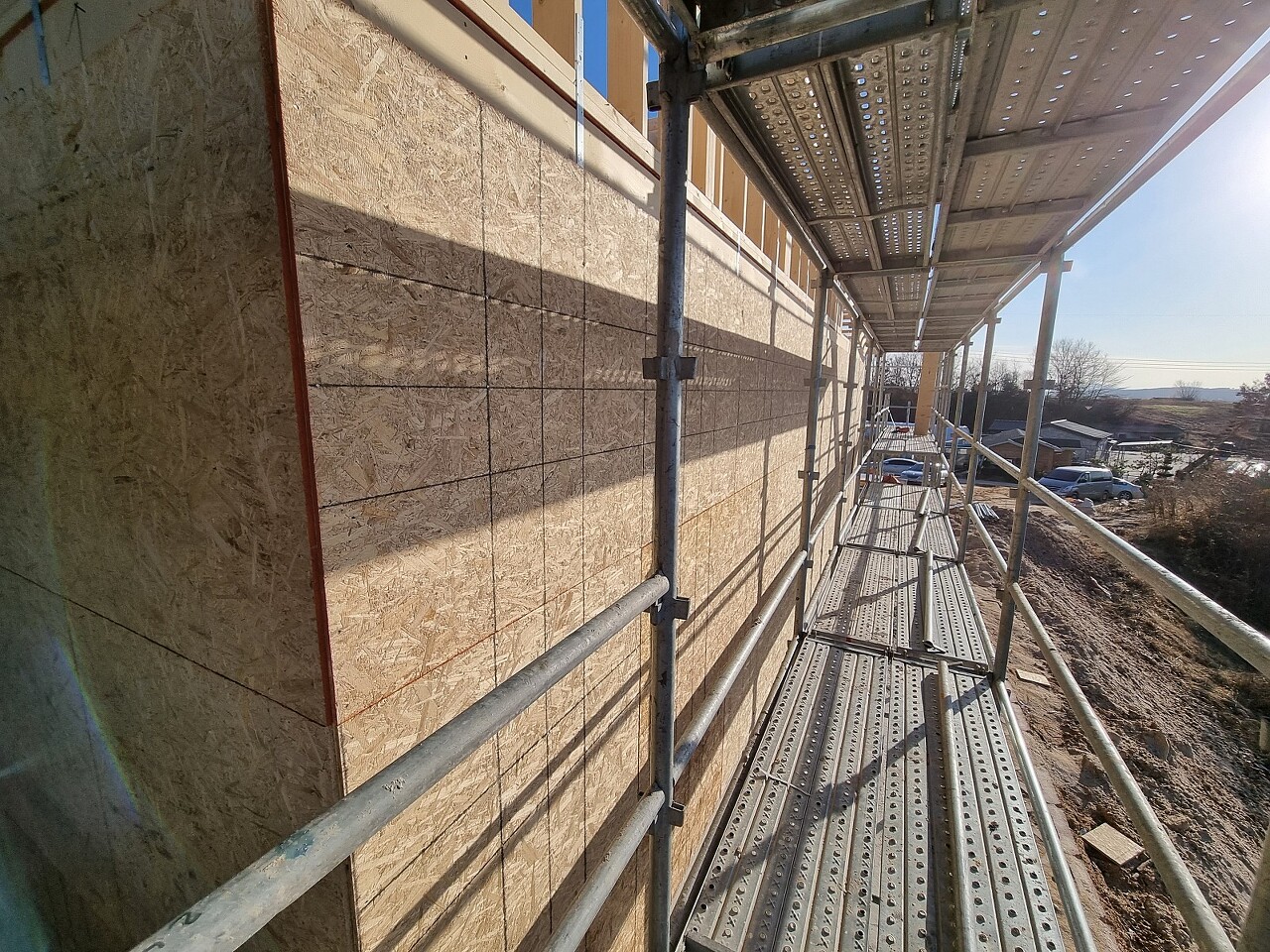

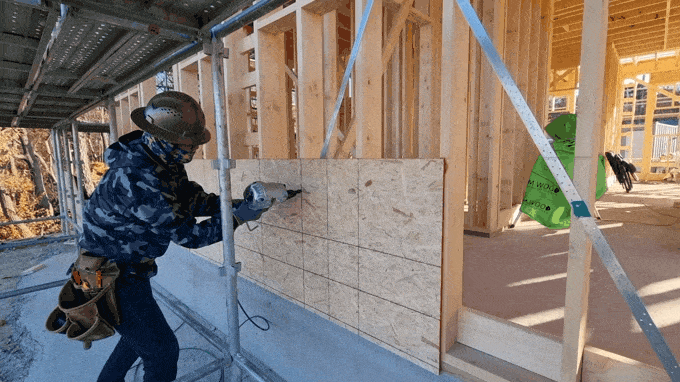

철물시공을 마무리하고, 합판시공을 진행하였습니다.

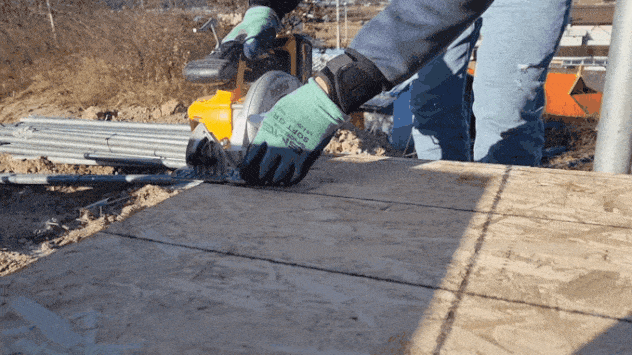

먼저 합판이 붙을 천 단을 레벨기를 이용해 표시하고 먹메김후 순차적으로 합판 시공하였습니다.

구조재(특히 림)의 수축팽창에 대응하여 합판 사이에 3mm 여유를 주어야 합니다.

오늘 시공은 여기까지!!
현장정리를 하고 하루를 무사히 마쳤습니다.
내일은 더 추워질 예정이지만 화이팅 하겠습니다.
추운날씨에도 열심히 일을한
팀원들 모두 수고하셨습니다.
