날씨: 맑음
-금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 이주형 (8시간), 최영광 (8시간), 김종협 (8시간)
금일품수 (누계) : 6.00품 (총35.00품)
- 자재 양중

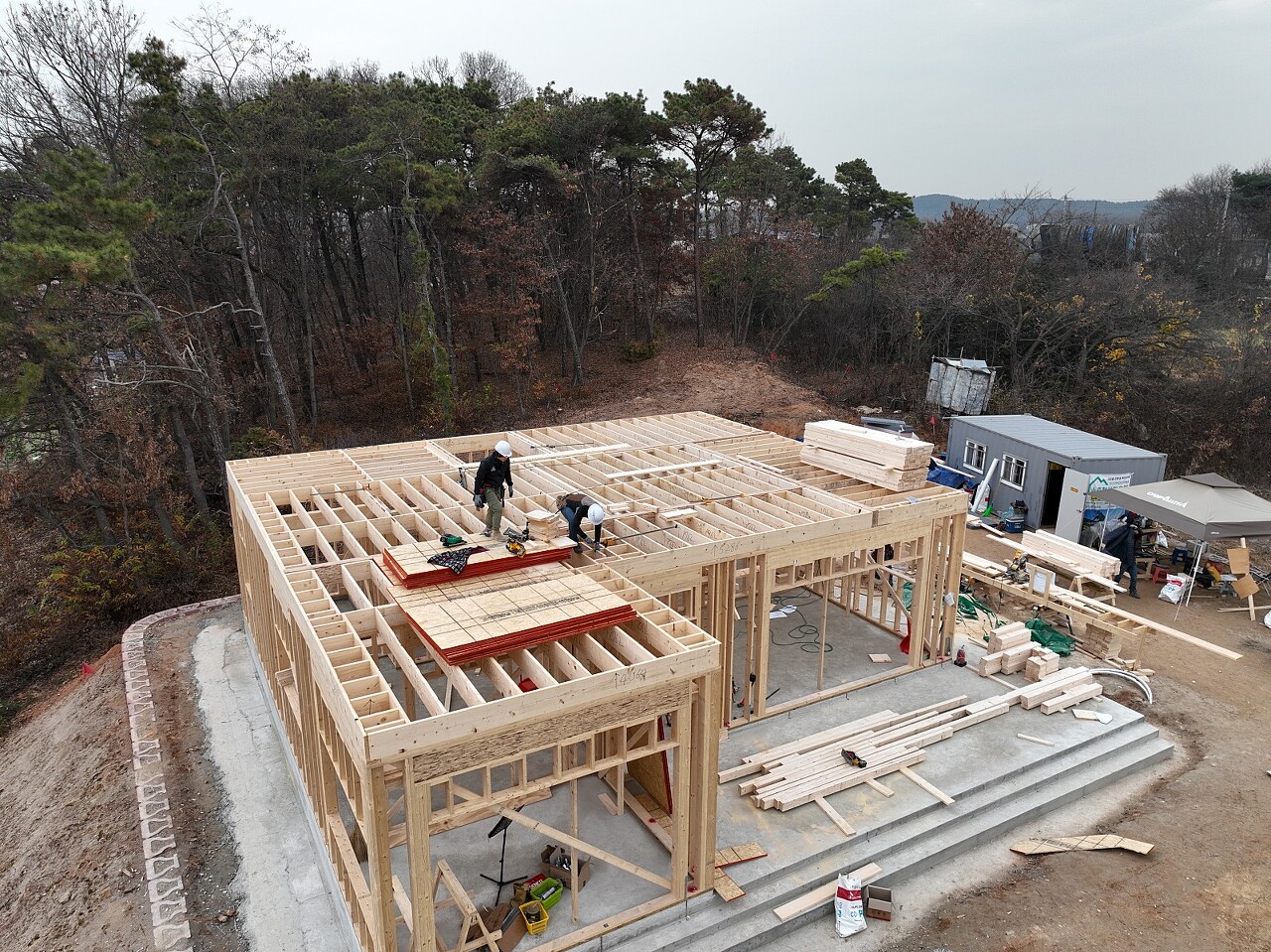

- 장선 시공

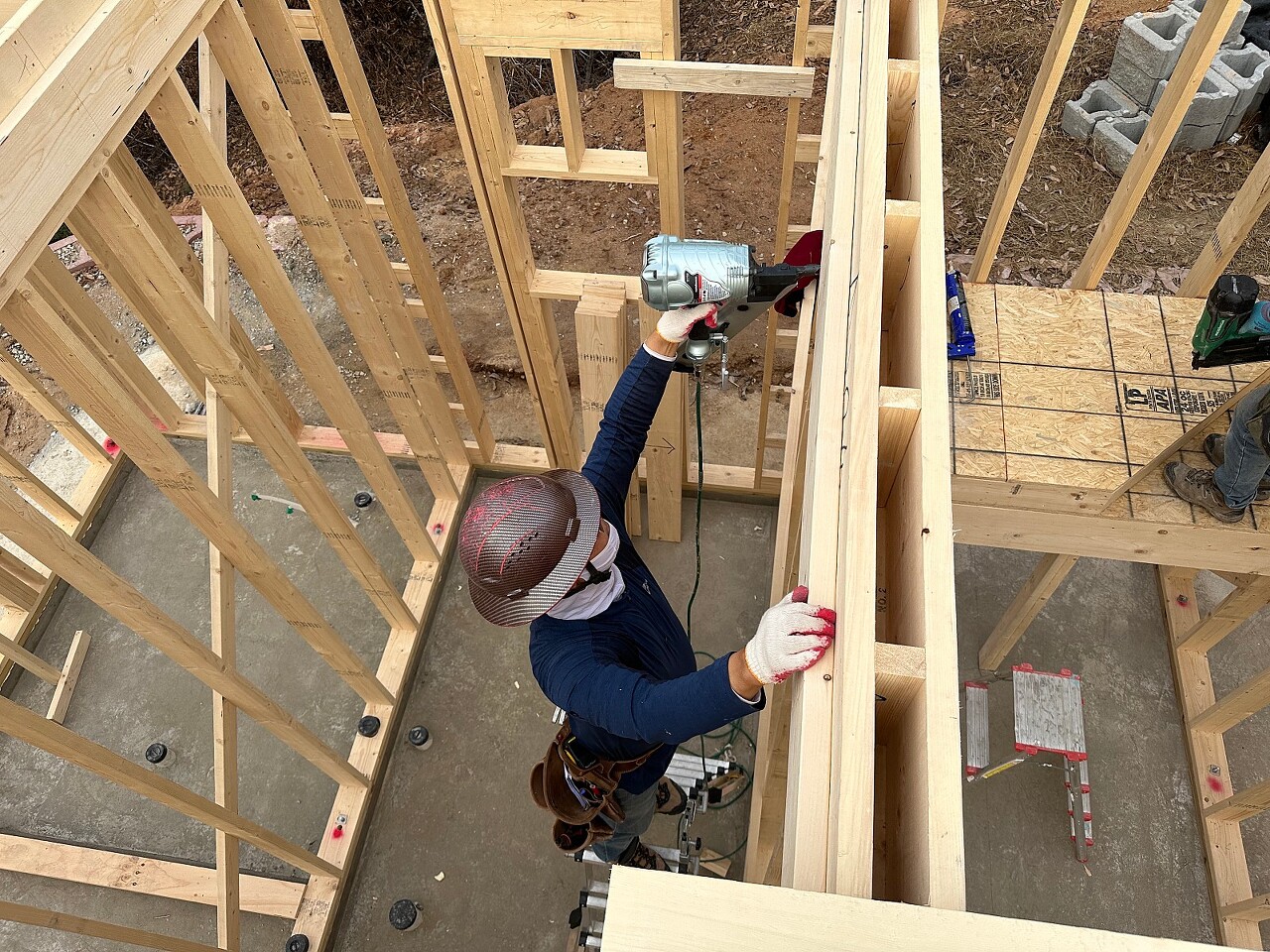

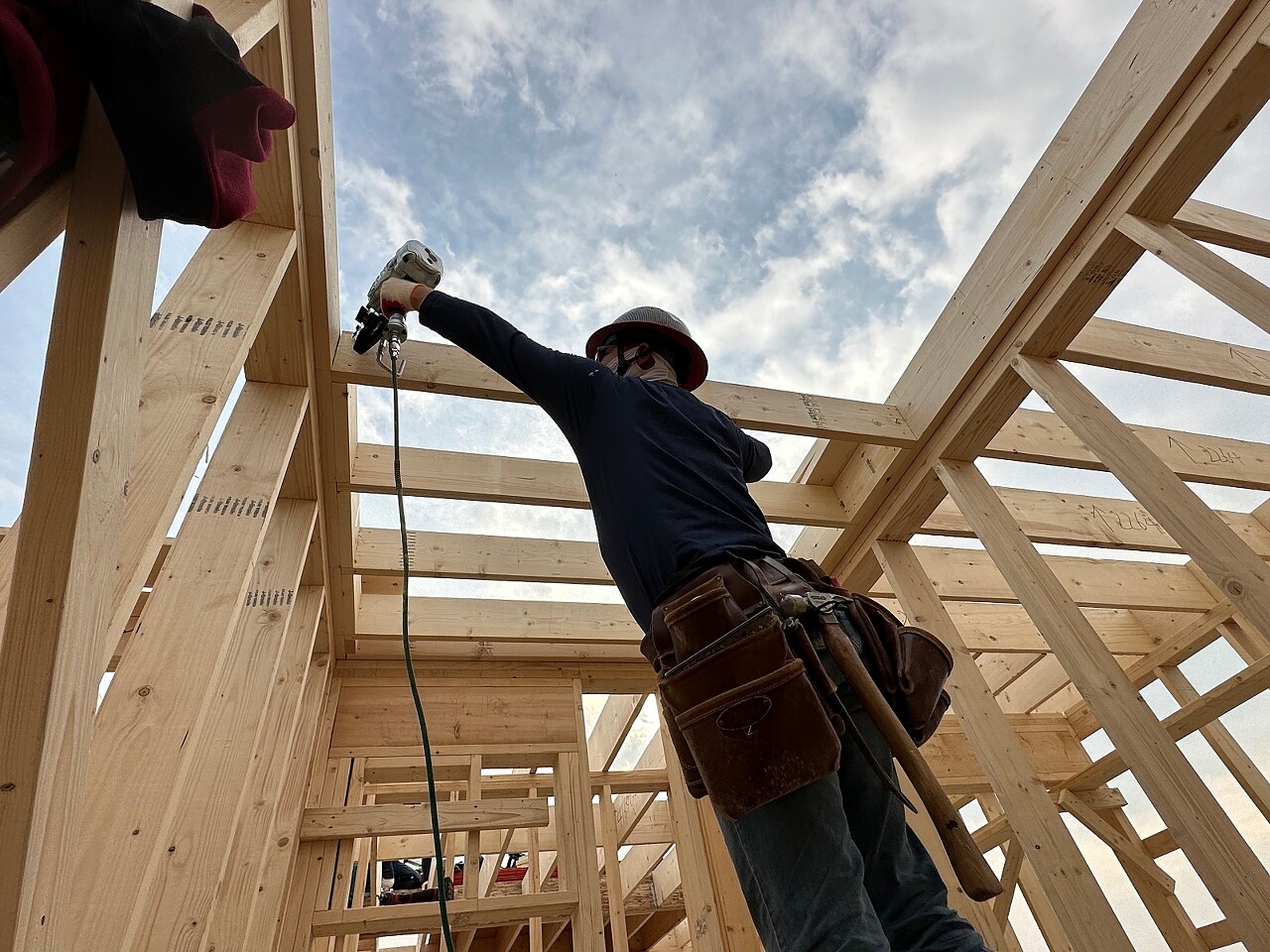

- 철물 시공
- 계단 시공

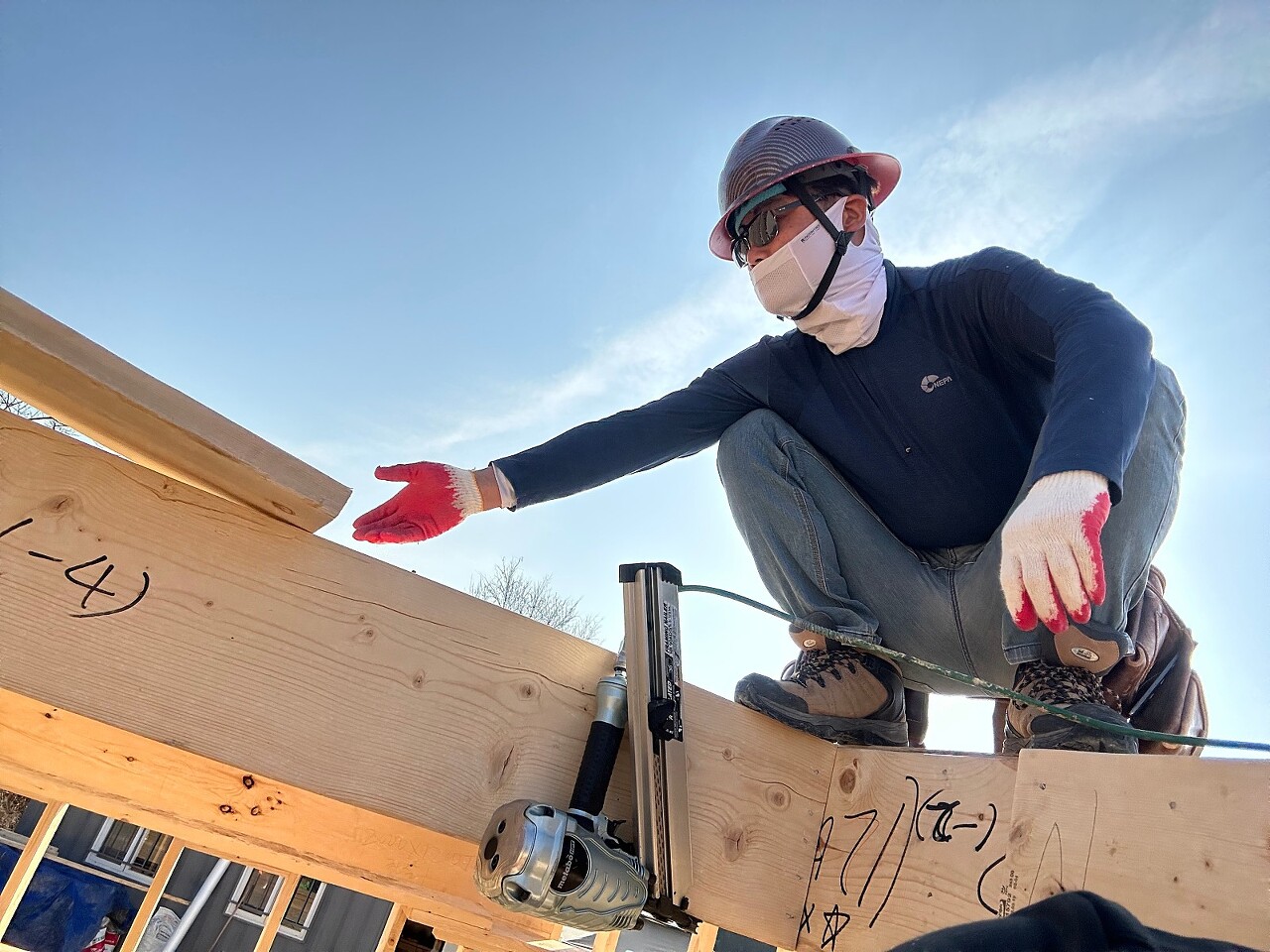

- 2층 플레이트 재단 등
내일 예정작업

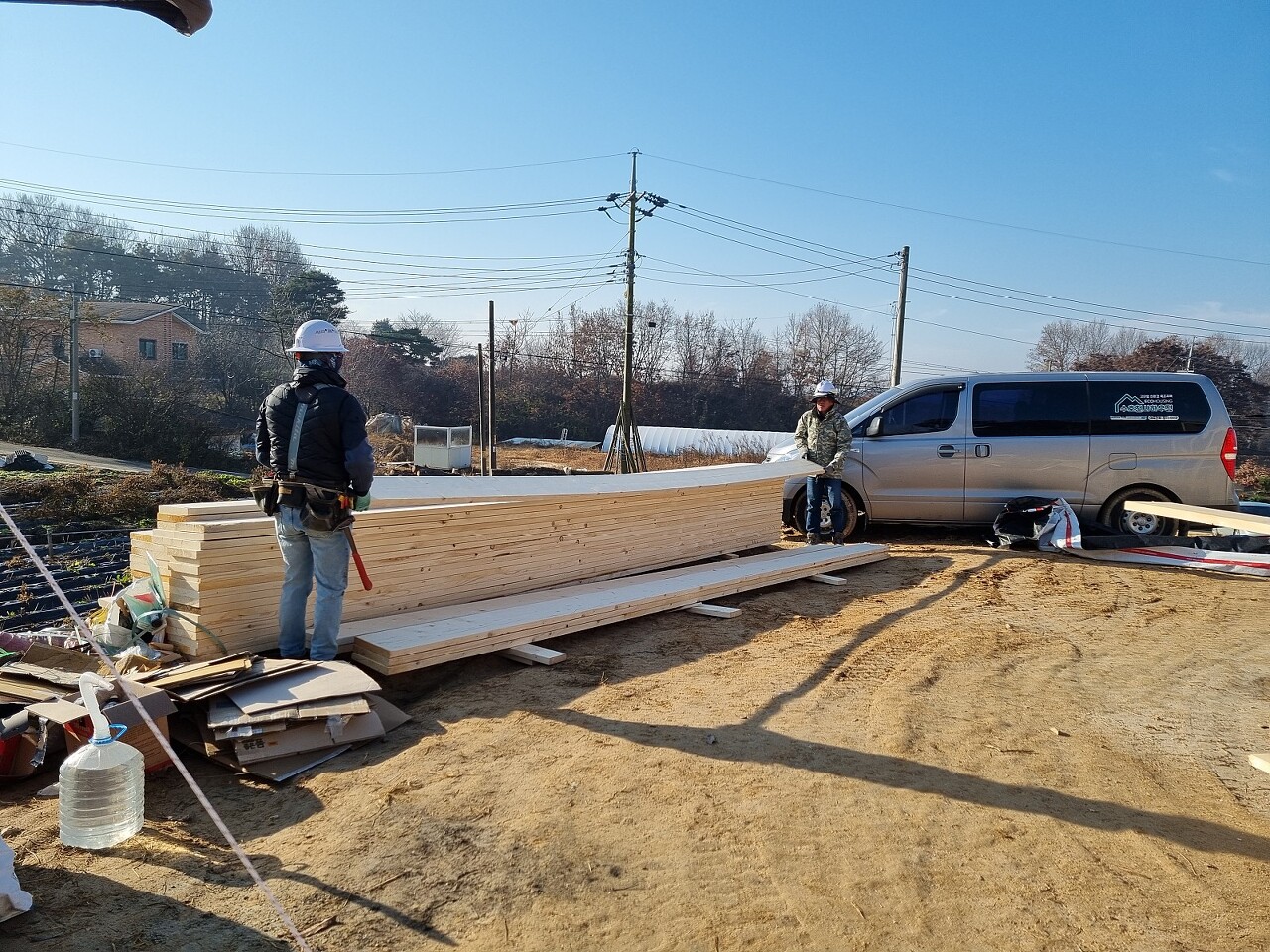

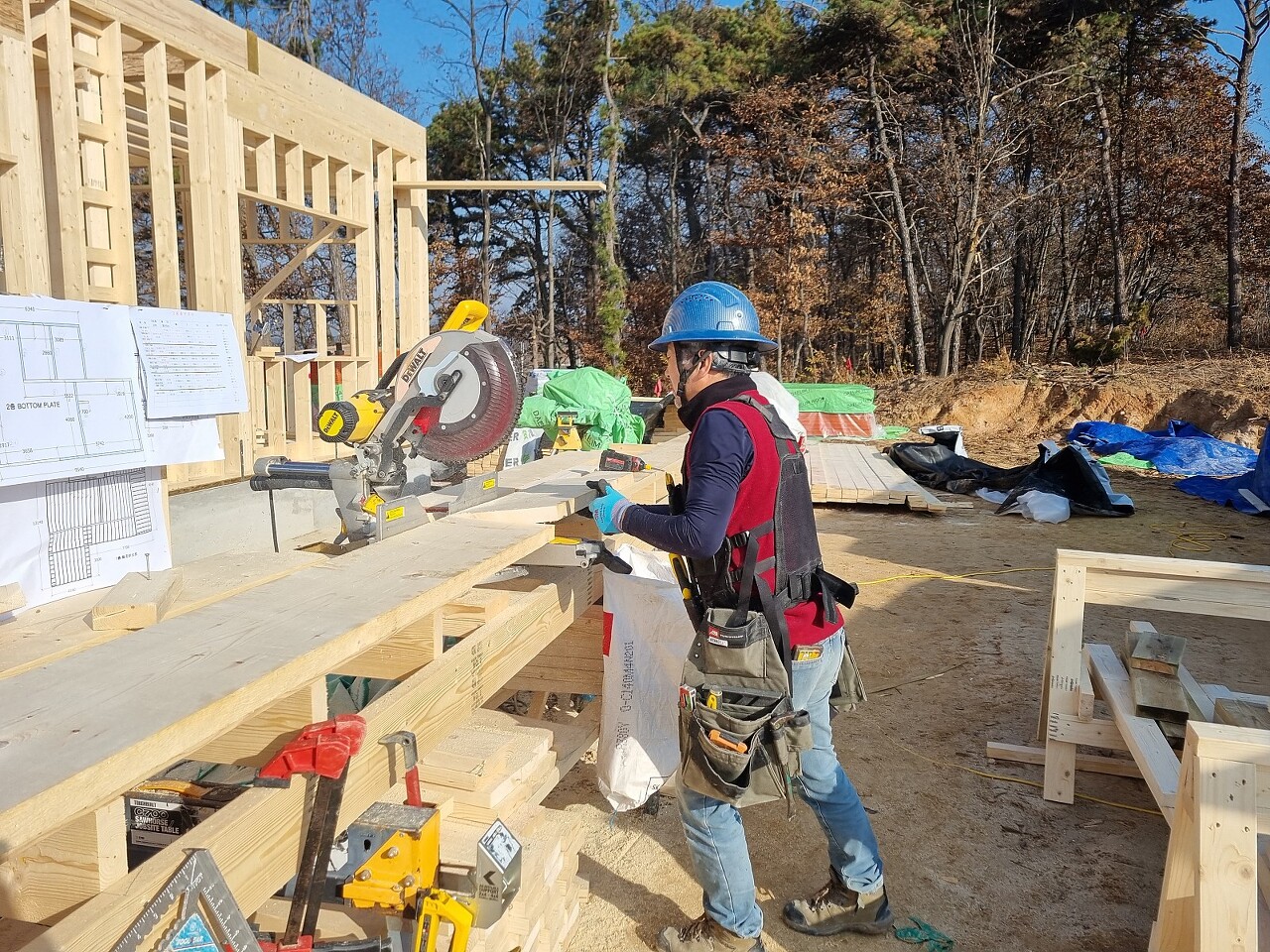

- 2층 플레이트 재단
- 2층 트리머/ 윈도우 씰/헤더 재단
- 2층 헤더 재단
- 2층 바닥 T&G 시공 등
- 계단 시공
여주 세종대왕 6일차
안전하게고 예쁘게 집짓기 화이팅 화이팅~!~!
아침에 불멍은 정말 시간가는줄 모르겠습니다.
다른 작업을 진행하기에 앞서서

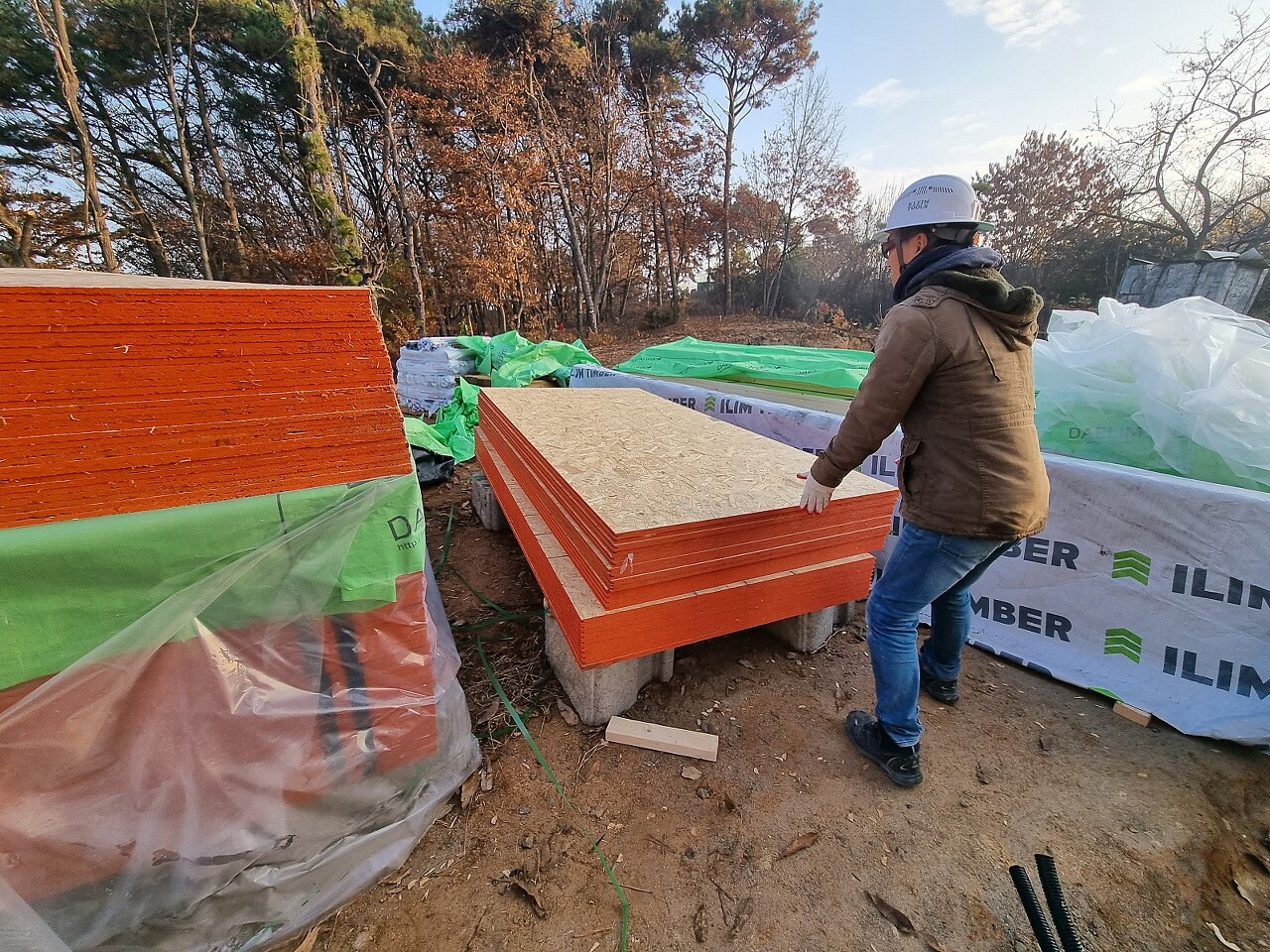

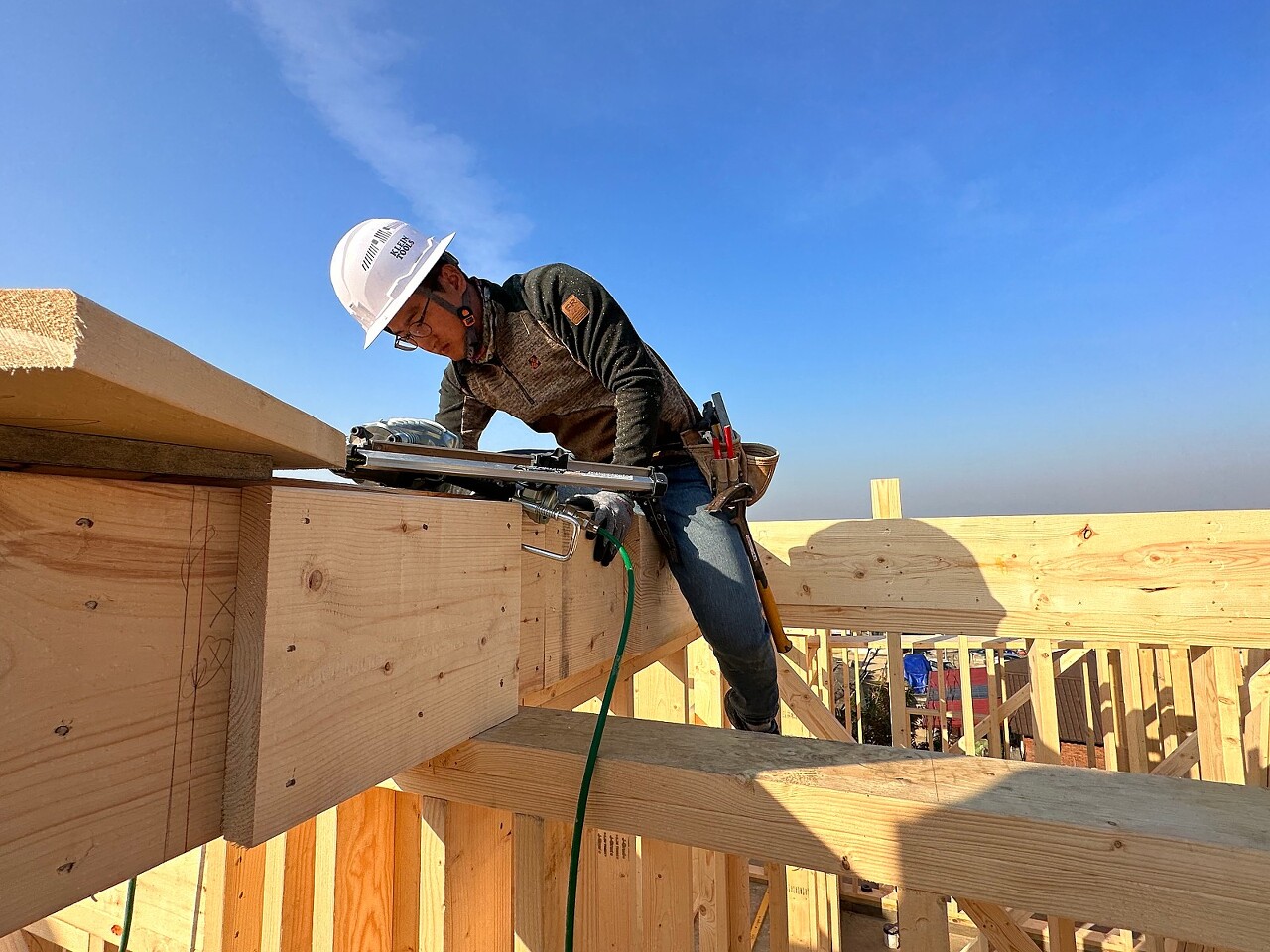

2층 바닥시공에 필요한 T&G와 2층 스터드 양중을 하였습니다.
어제 끝막이 장선(Rim Joist)을 마무리 하고

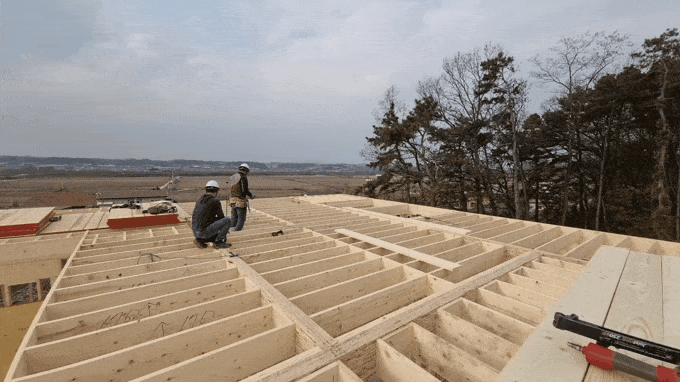

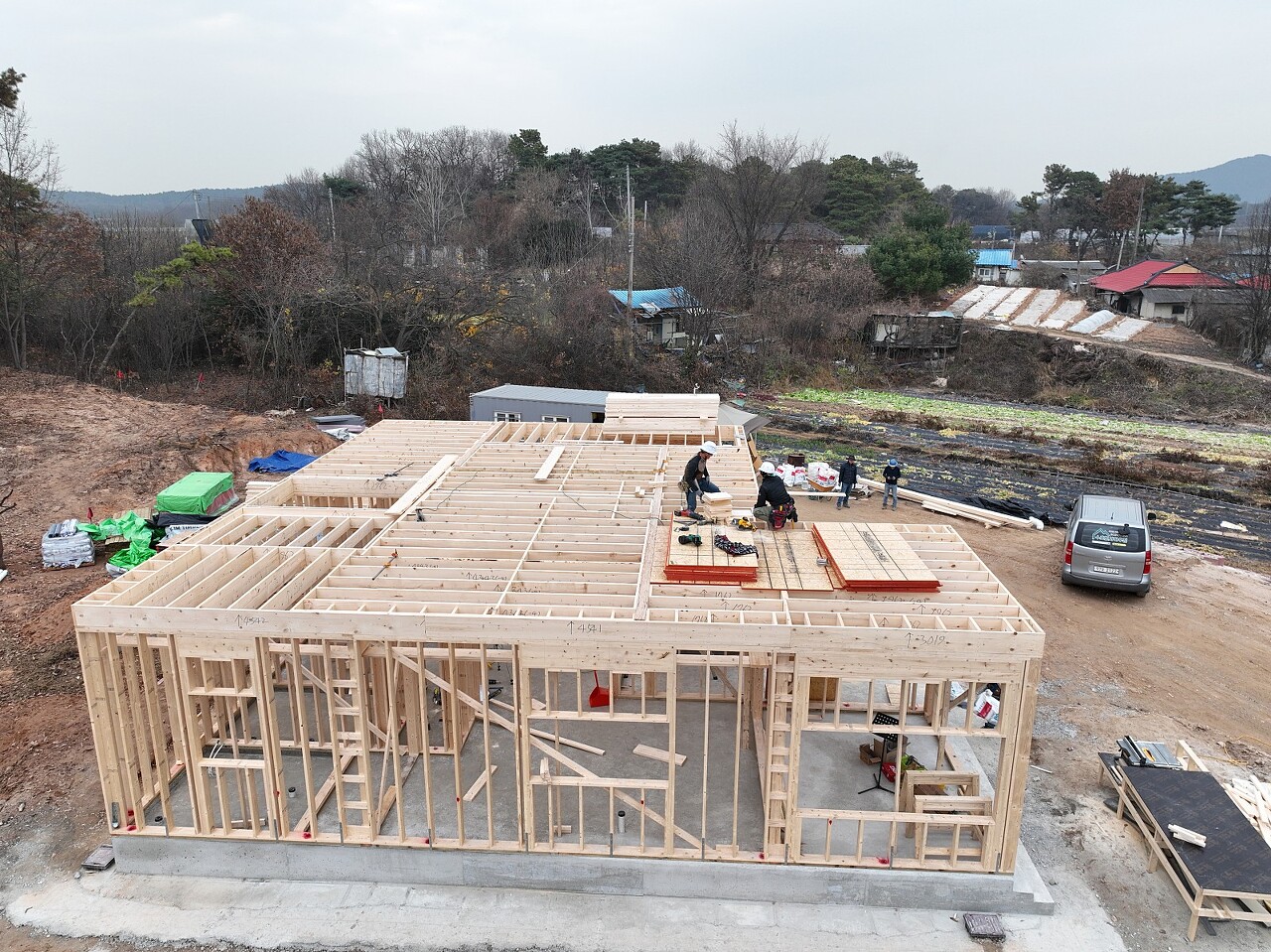

진행중이던 바닥 장선(Floor Joist)을 시공하였습니다.

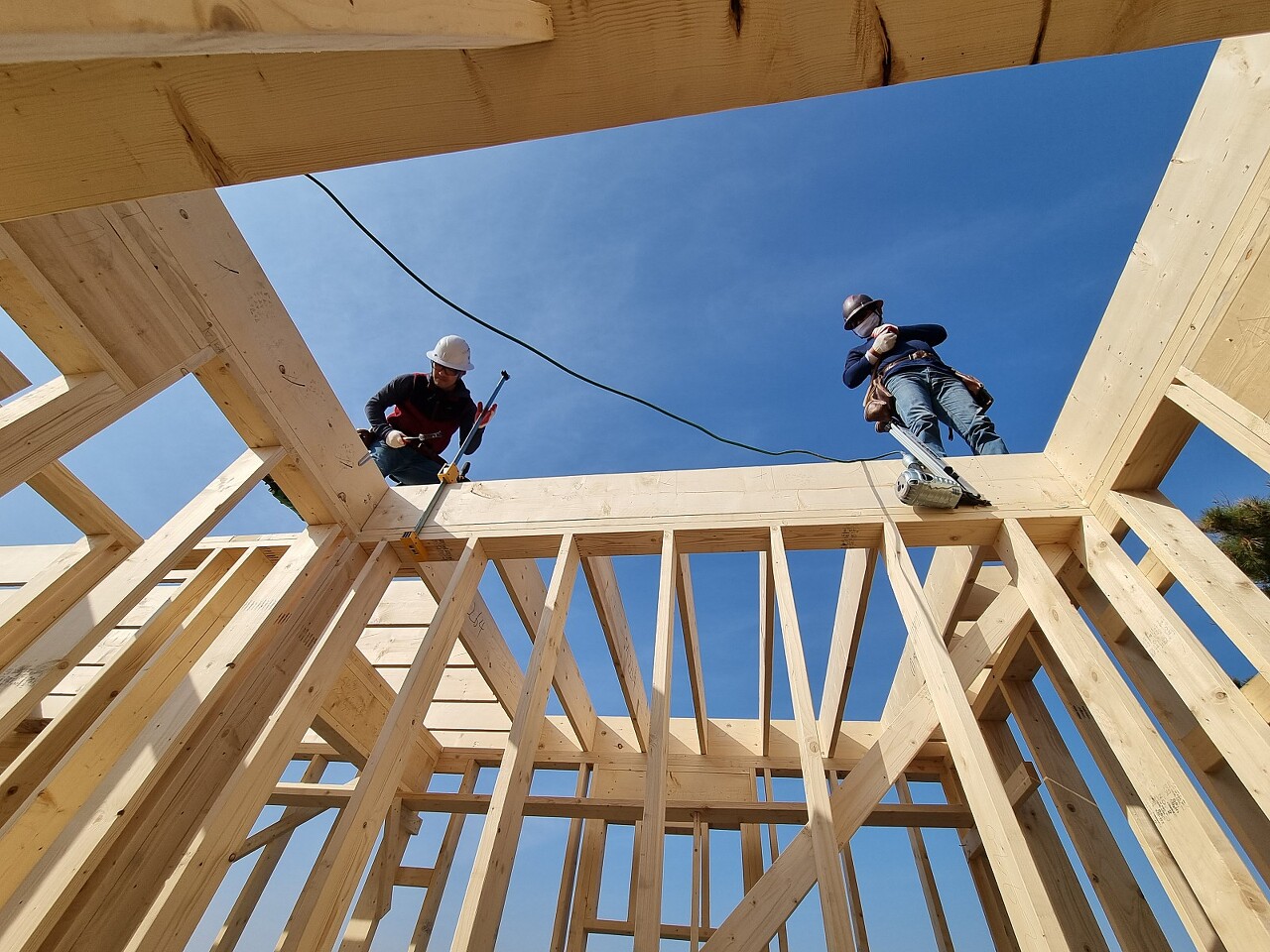

림조이스트에 있는 레이아웃과 더블탑 플레이트에 있는 레이아웃에 맞춰 장선 작업을 진행합니다.

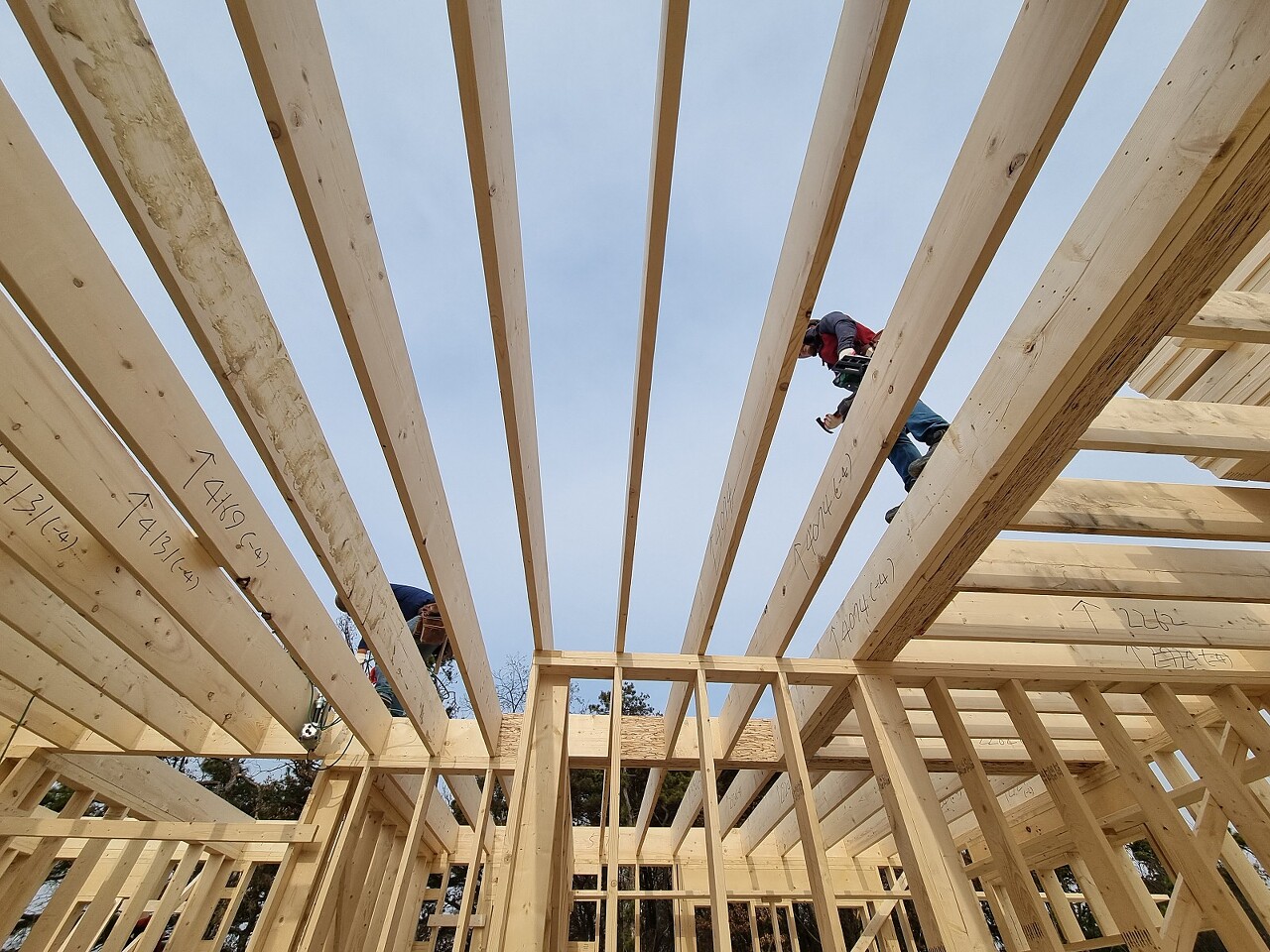

플레이트와 장선이 밀착되게 클램프를 이용하였습니다.
※도면체크는 필수※
작업하시는 오경택빌더님은 항상 멋지십니다..
화장실은 방수를 위해 다운실링을 하였습니다.

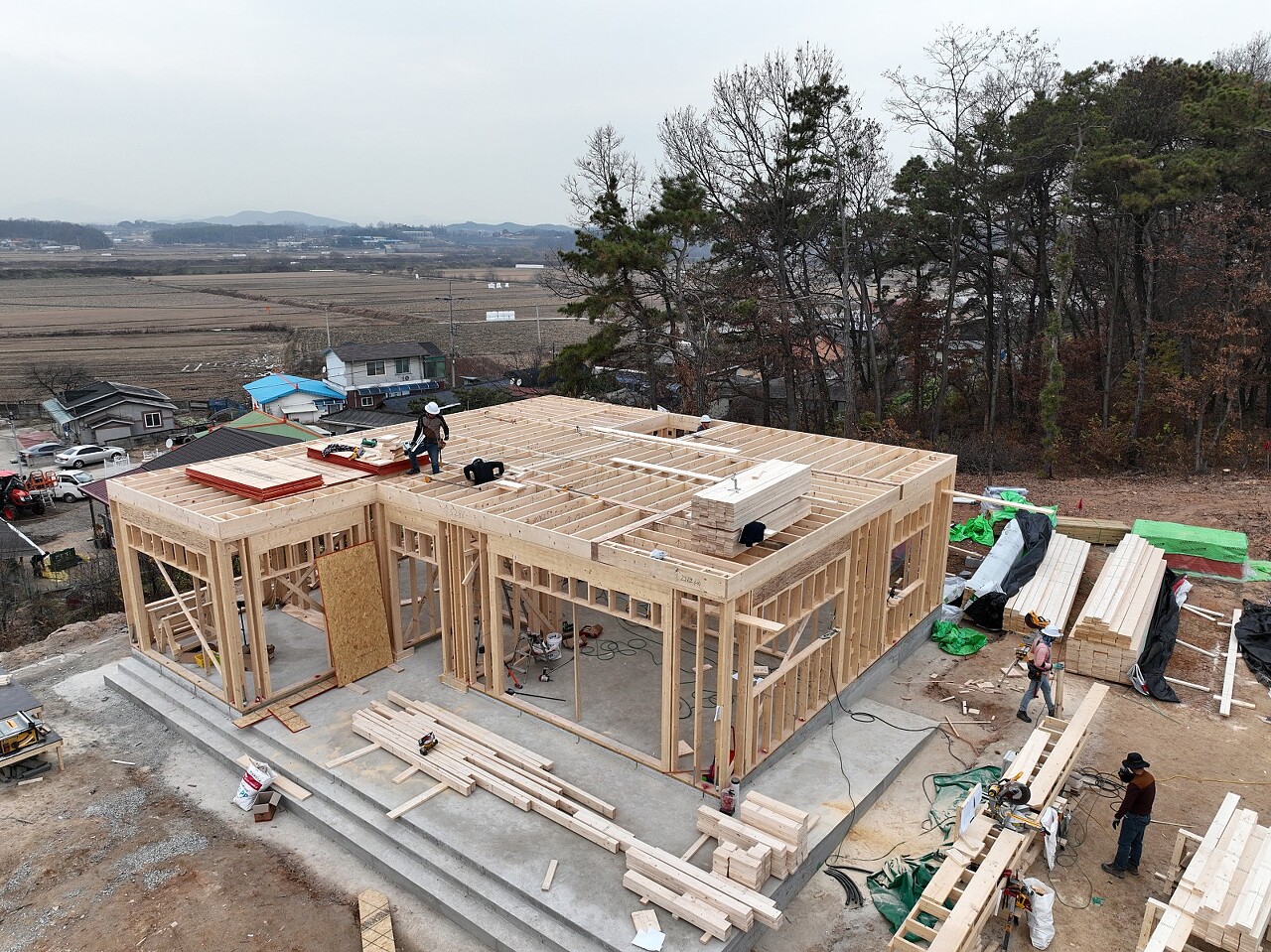

계단 시공도 동시에 진행하였습니다.
U자형 계단(U-Shaped Stair)
L자형 계단과 차이점은 중간부분에 랜딩(Landing)이 있다는 것이다.
우리말로 "계단참"이라고하며 계단의 방향을 전환하거나 계단을 오르내릴때 잠시 쉬어가는 공간이 되어 주기도 합니다.
소장님께서 계단 시공을 진행하셨습니다.

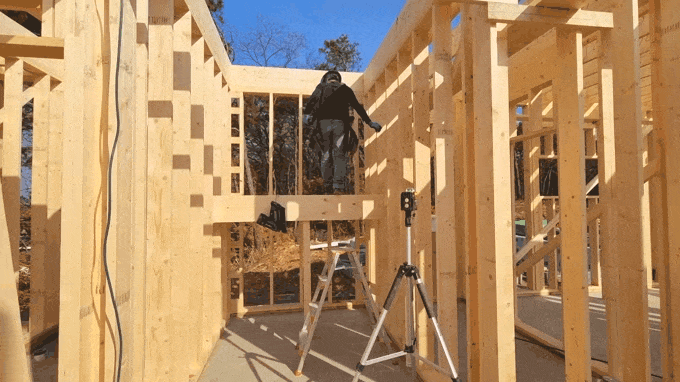

레이저 레벨기를 이용하여 실측 및 설계후 재단을 하고
오늘은 랜딩(계단참)을 완성하였습니다.

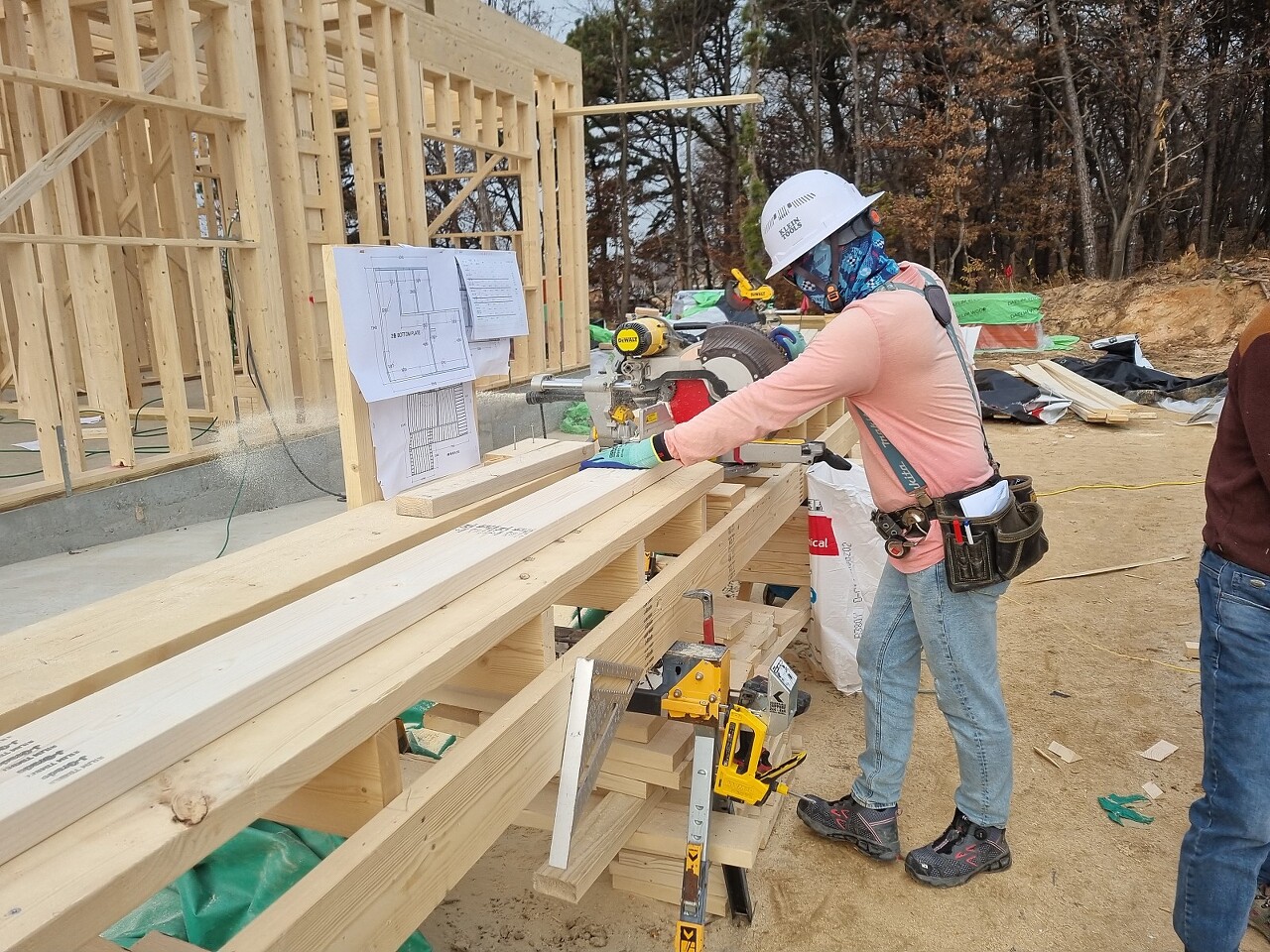

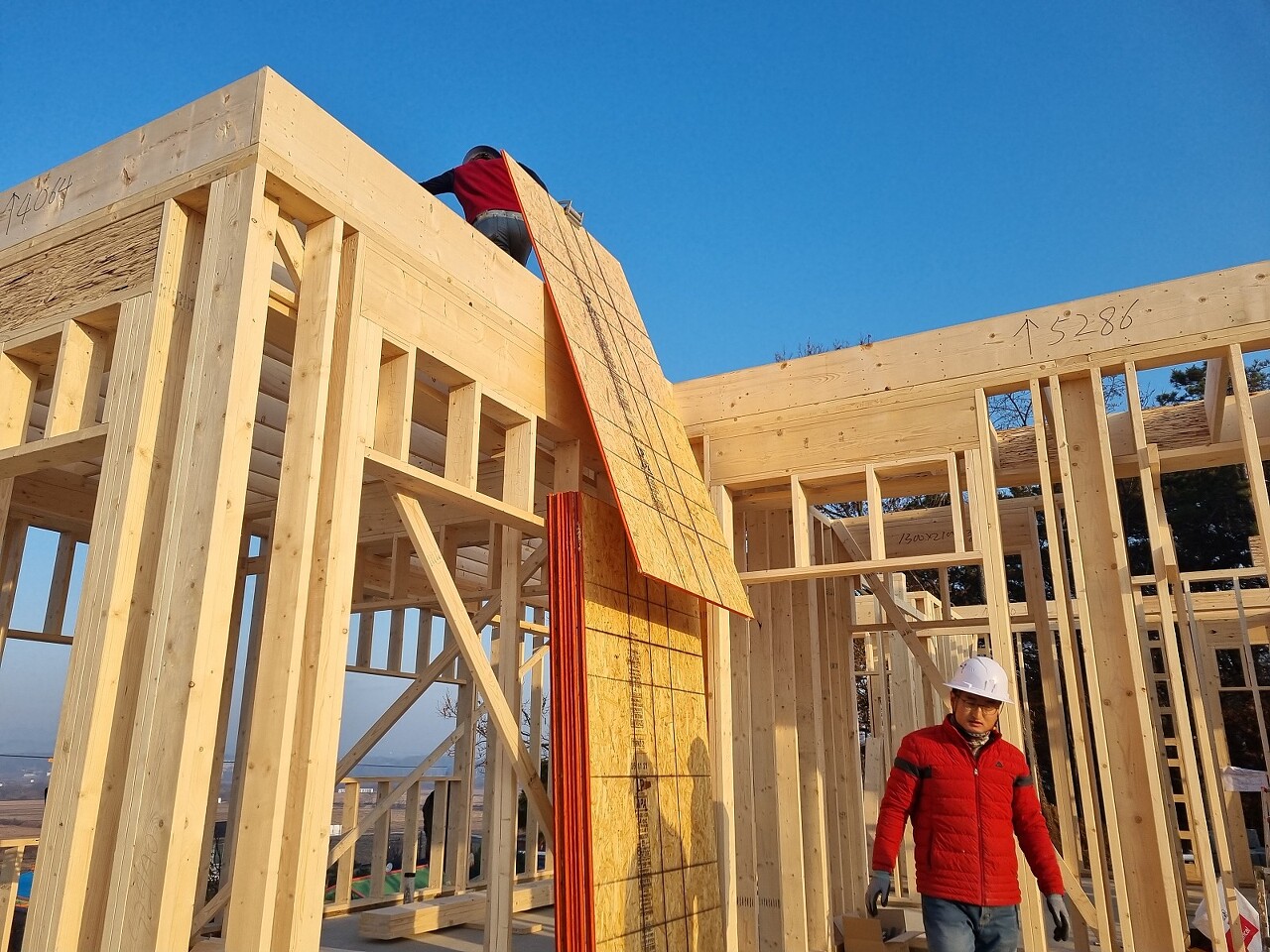

톱사님은 2층 플레이트 재단과 벽체 시공을 준비하기 위해 재단을 해주셨습니다.
마지막으로 매일 꾸준히 현장에 오셔서
자재 옮기는 것 부터 같부터 여러가지 궂은일을 도맡아 해주시는 건축주님 너무 감사드립니다.
소중한 간식까지 챙겨주셨습니다 ㅠㅡㅠ (귤 인기 폭발)

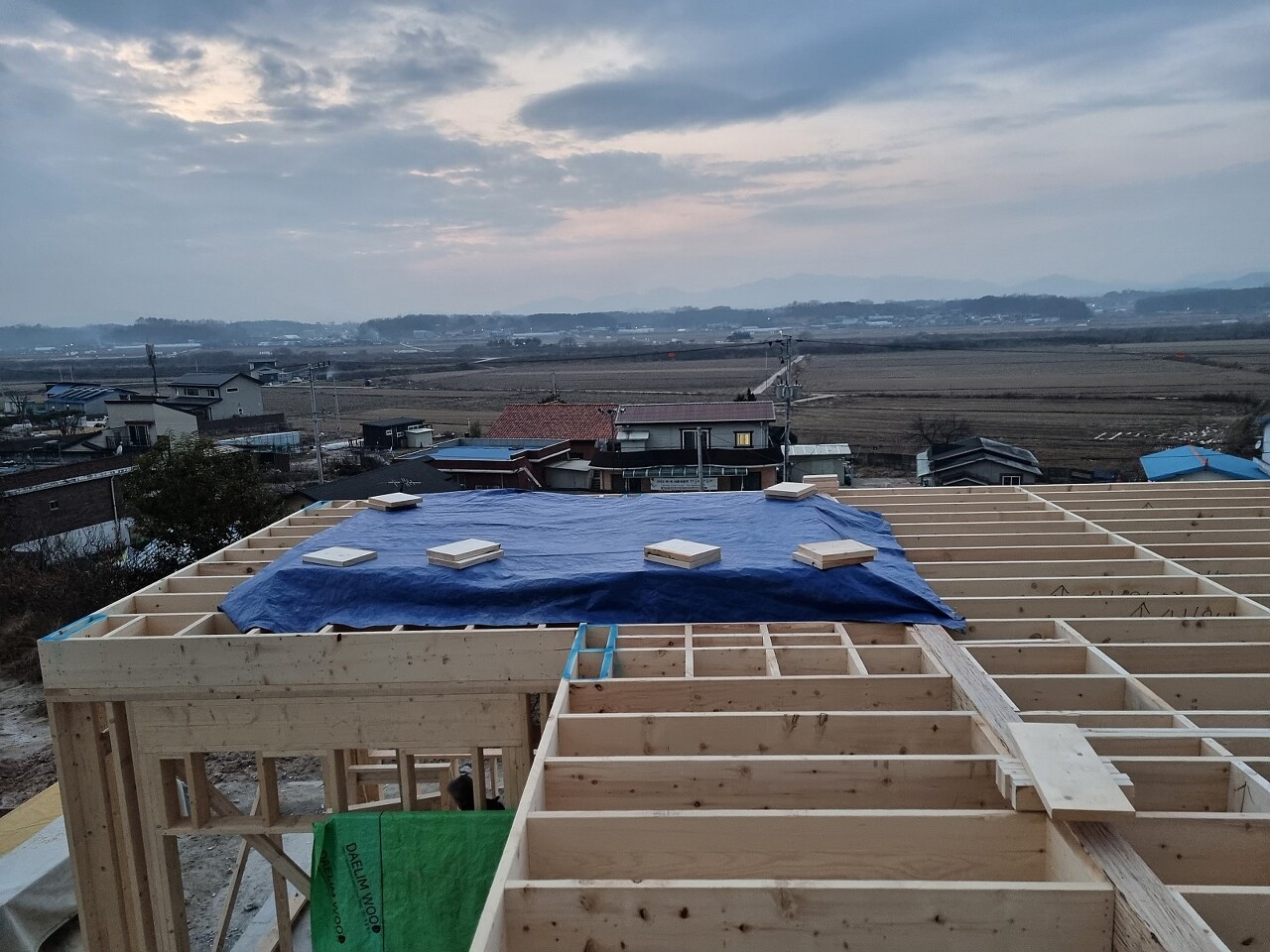

T&G 보양
퇴근할무렵 내일 비가 올수도 있다고 해서

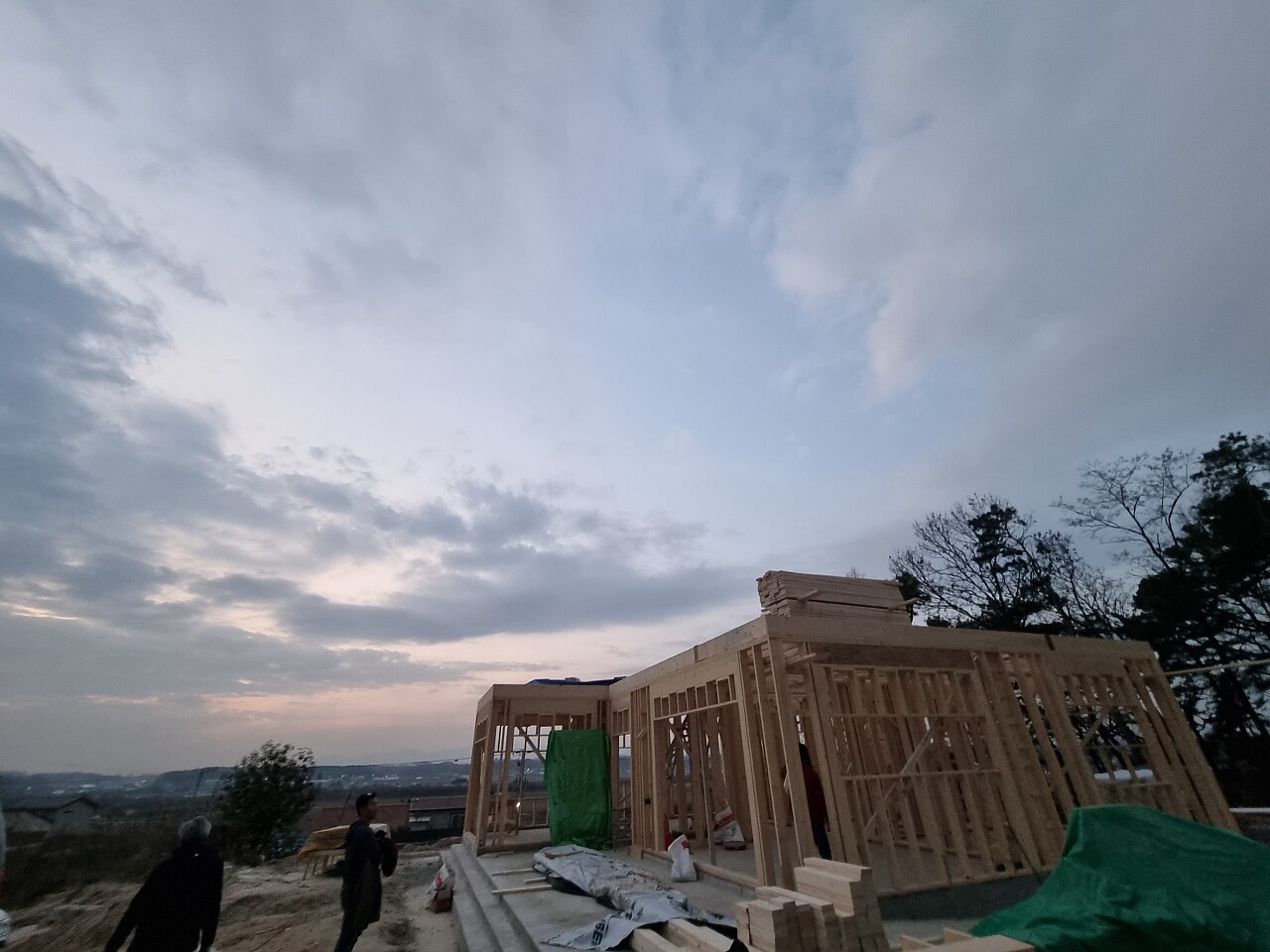

자재 보양후 현장을 깔끔히 정리하고 작업을 끝마쳤습니다.
날씨에 따라 내일 다시 인사 드리도록 하겠습니다.
팀원들 모두 수고하셨습니다.
영상제작 : 최영광 빌더 (꽝PD)
