날씨: 맑음
-금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 이주형 (8시간), 최영광 (8시간), 김종협 (8시간)
금일품수 (누계) : 6.00품 (총29.00품)

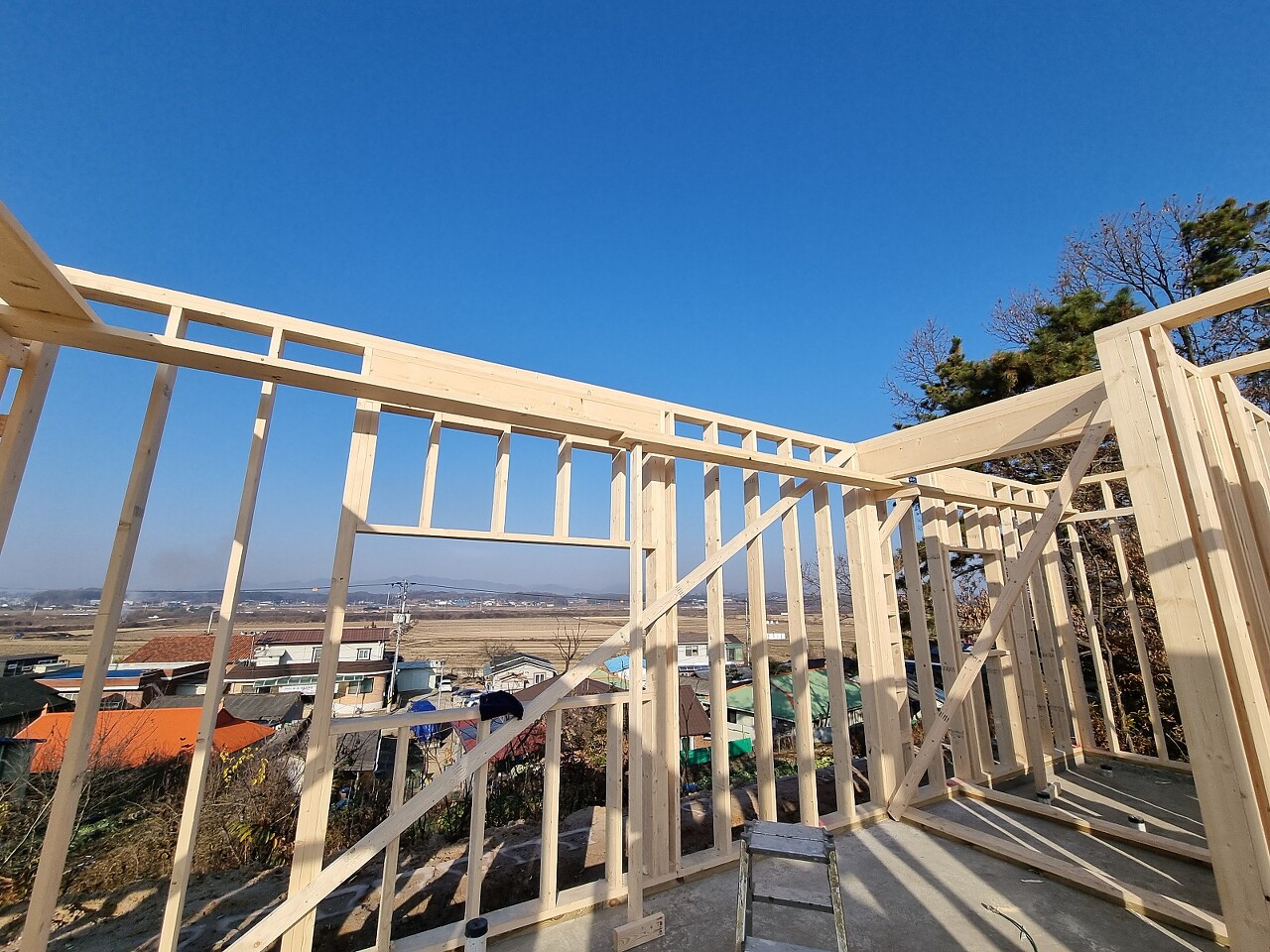

- 벽체 가새작업(Bracing)
- 철물 시공

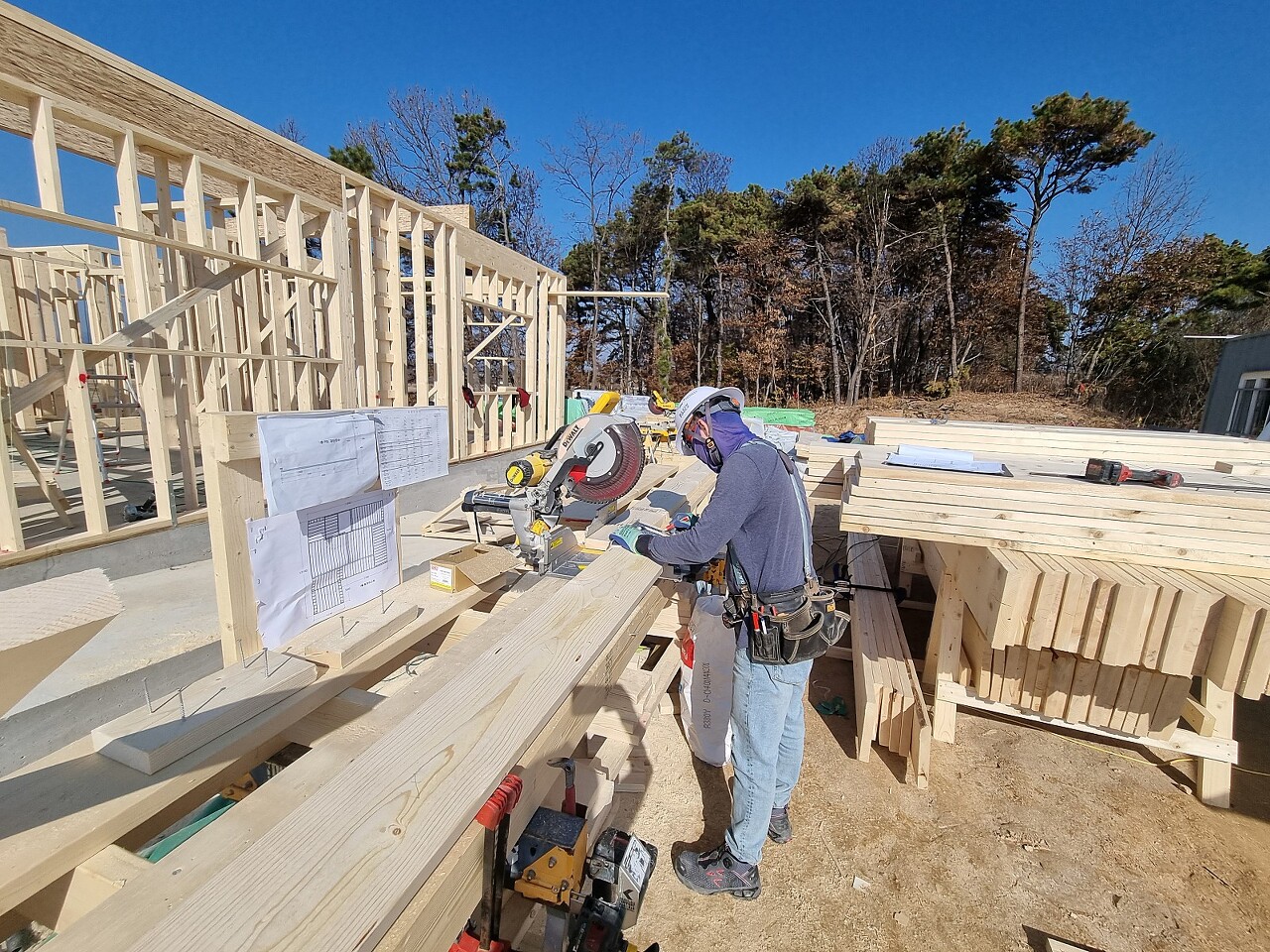

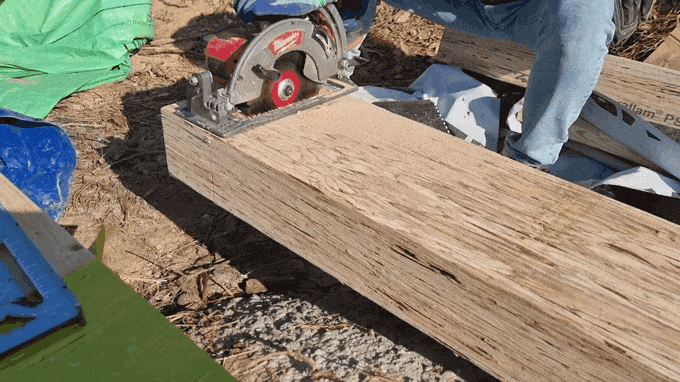

- 장선 재단
- 림조이스트 제작
- 장선 시공
내일 예정작업
- 2층 헤더 재단
- 장선 시공
- 철물 시공
- 계단 시공
- 방통 블로킹
여주 세종대왕 5일차 안전하게고 예쁘게 집짓기
오늘하루가 시작되었습니다. 날씨 너무 좋아요..

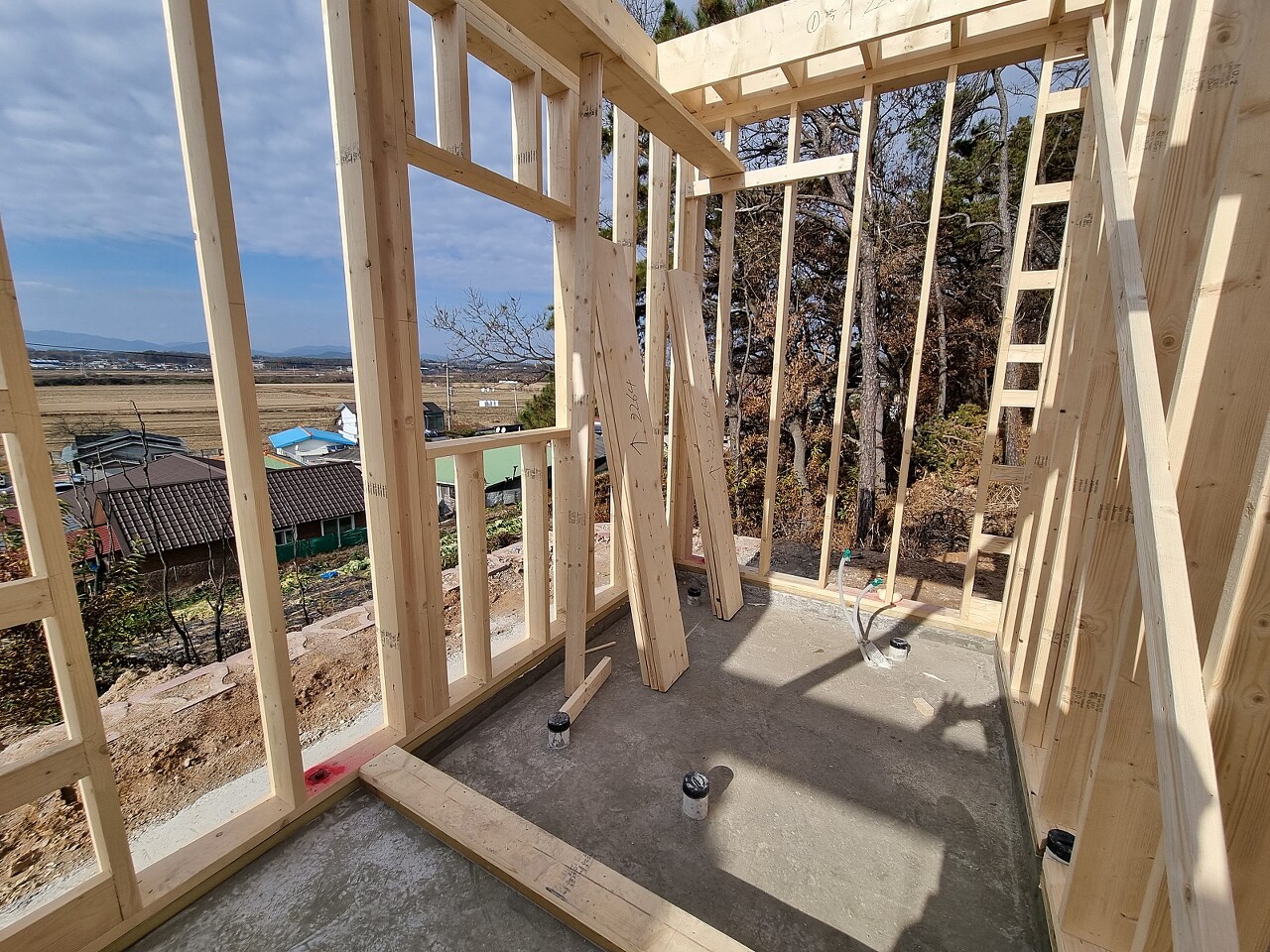

어제 마무리 못한 벽체 가새작업을 마무리 지었습니다.

다음은 장선시공을 위해 발판 작업을 먼저 진행했습니다.
외벽체 안쪽으로 발판을 둠으로써 끝막이 장선(Rim Joist)을 먼저 시공할떄도 문제없으며 안전을 위해서도
필요한 작업입니다.

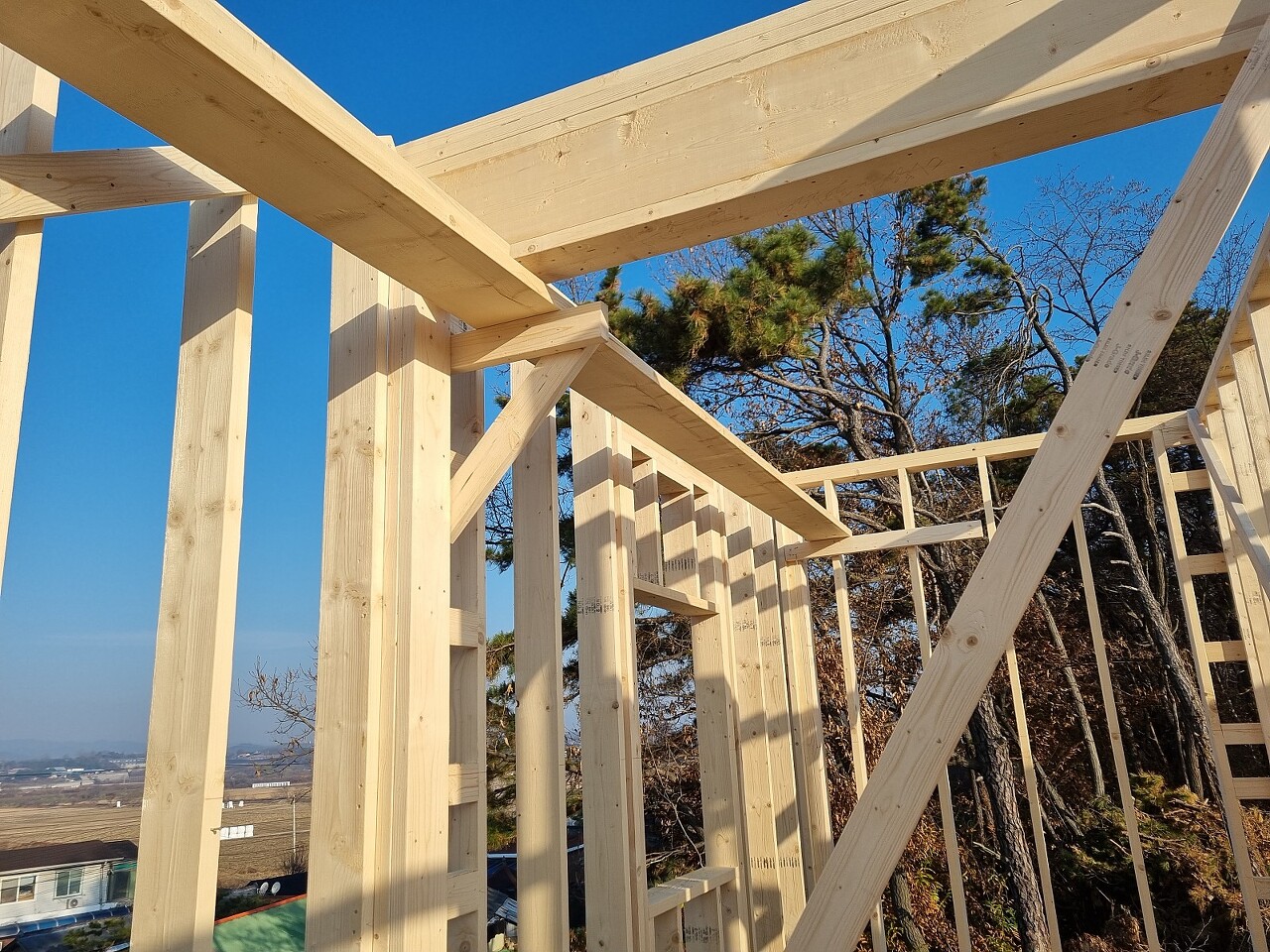

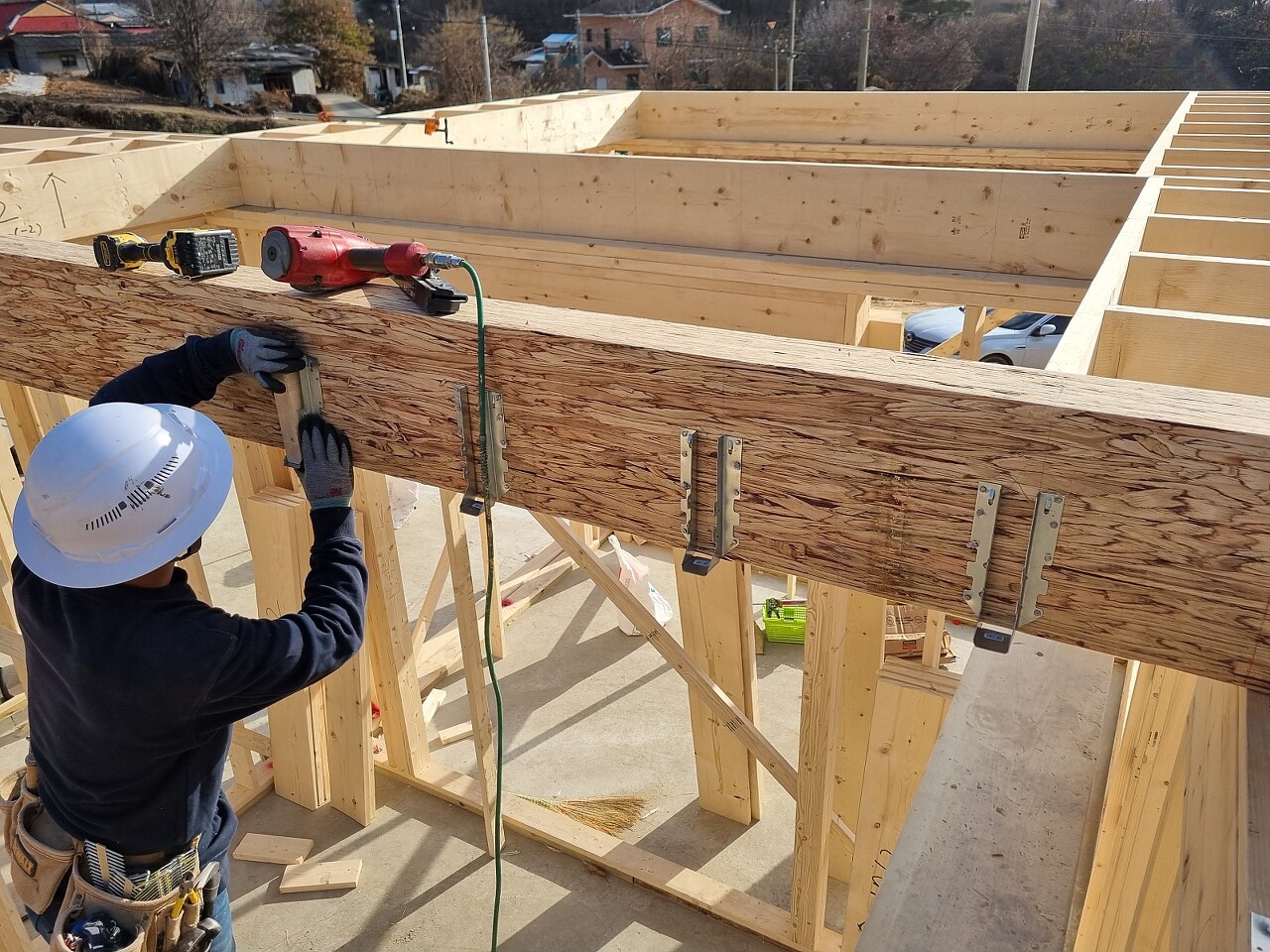

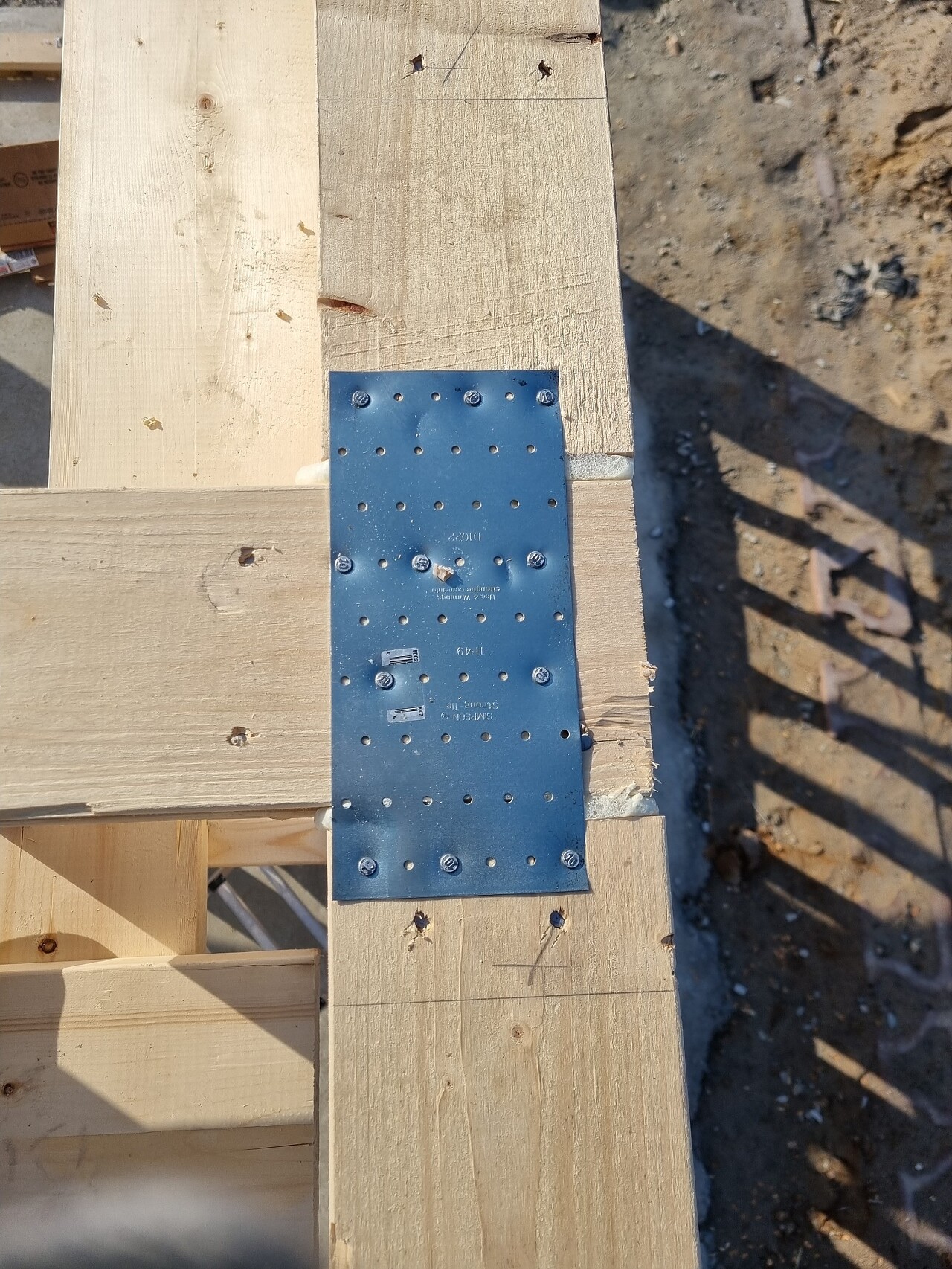

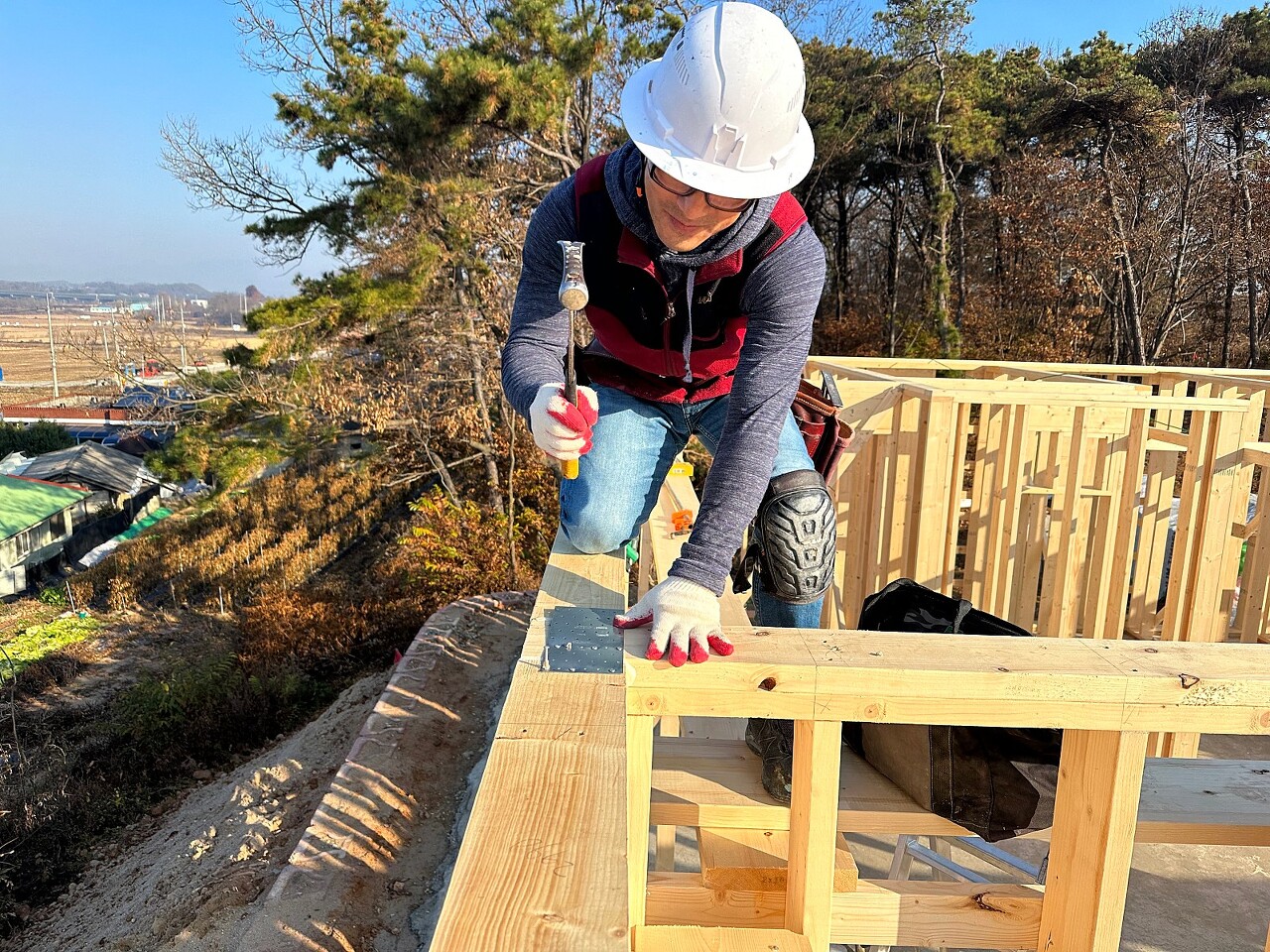

이중 윗깔도리(Double top plate)가 교차하는 지점에 보강용 철물을 시공하였습니다.

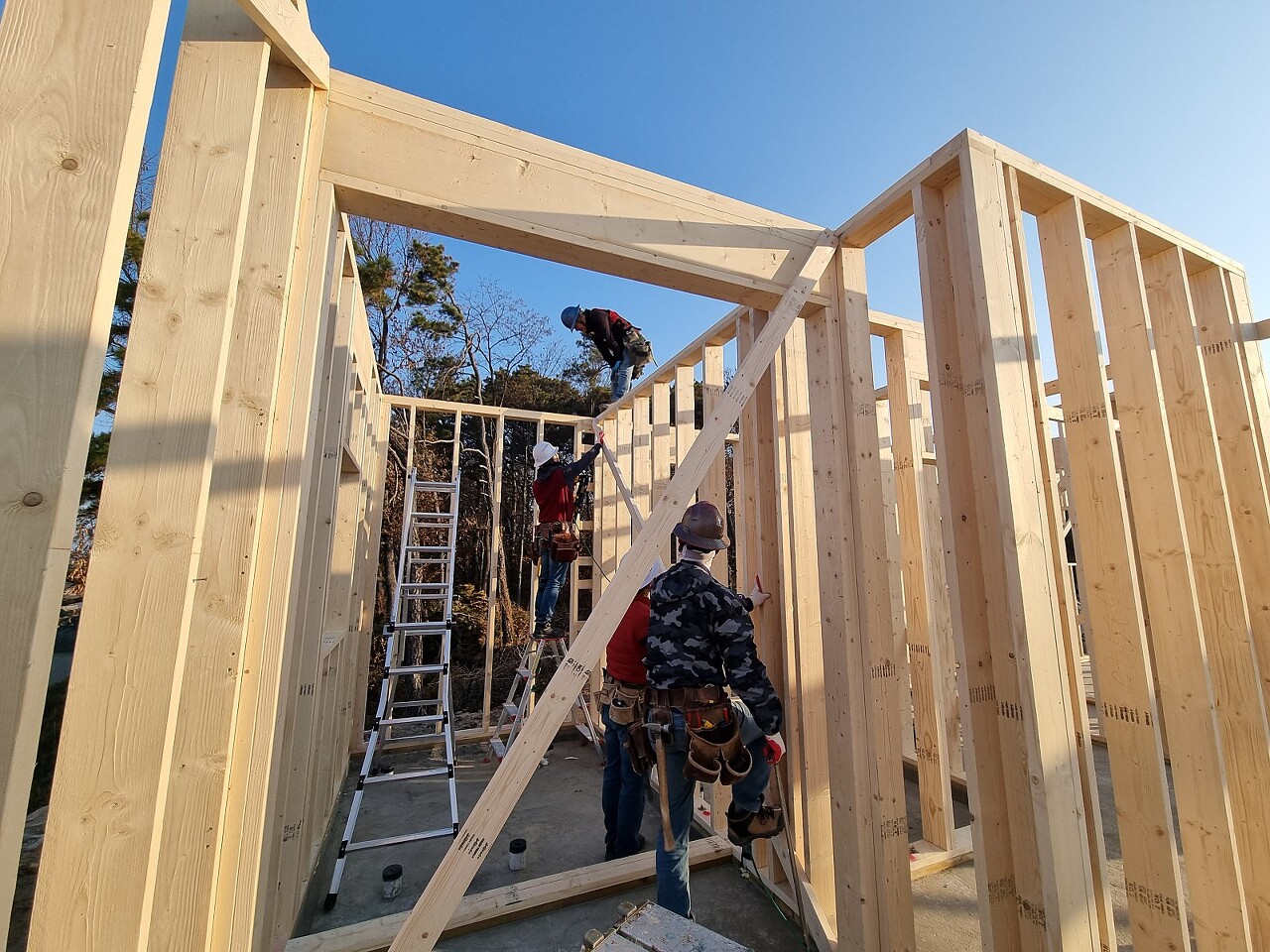

손호현부팀장님께서 철물시공을 진행하셨습니다.

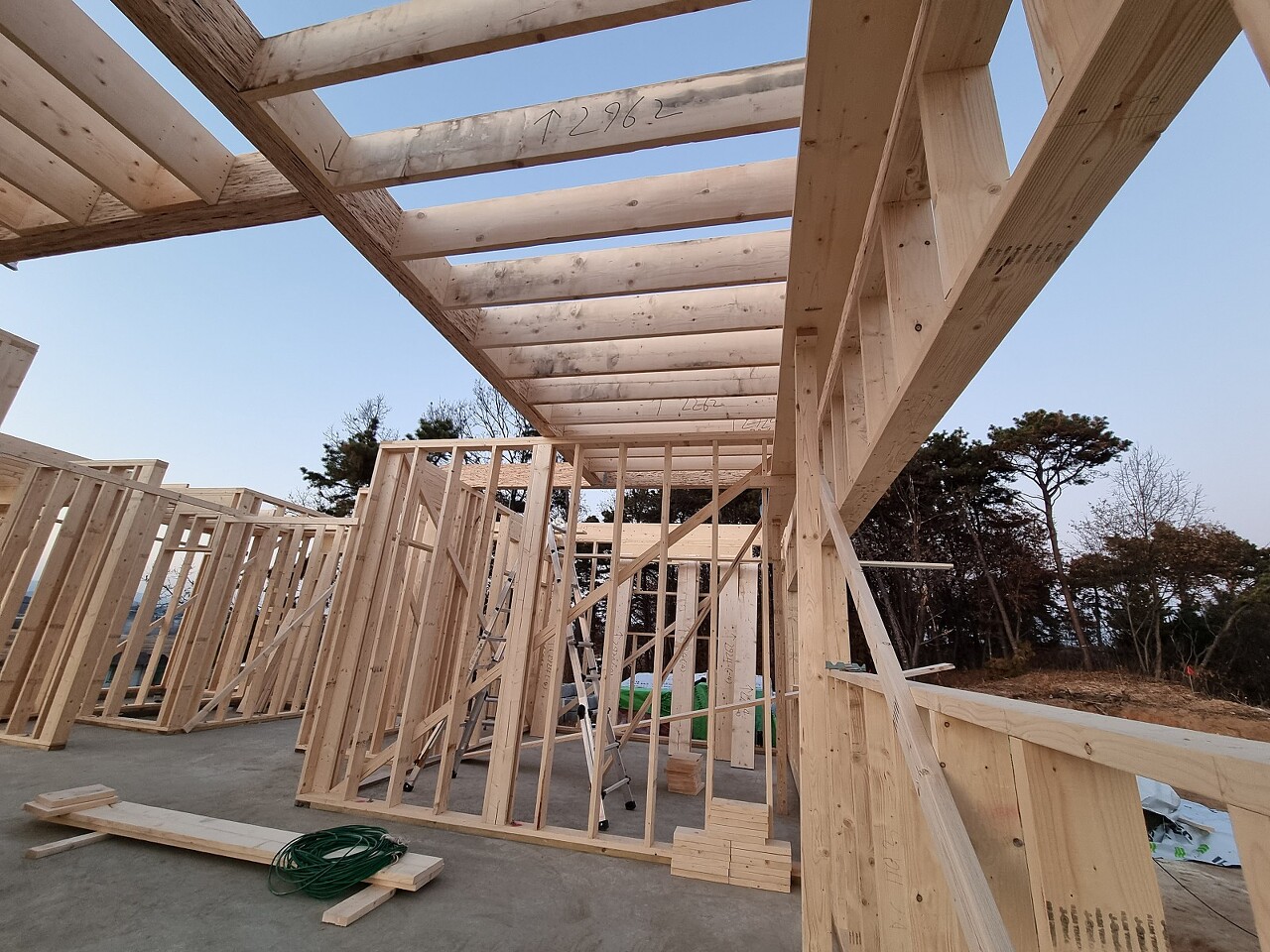

다음에는 장선 시공을 하였습니다.

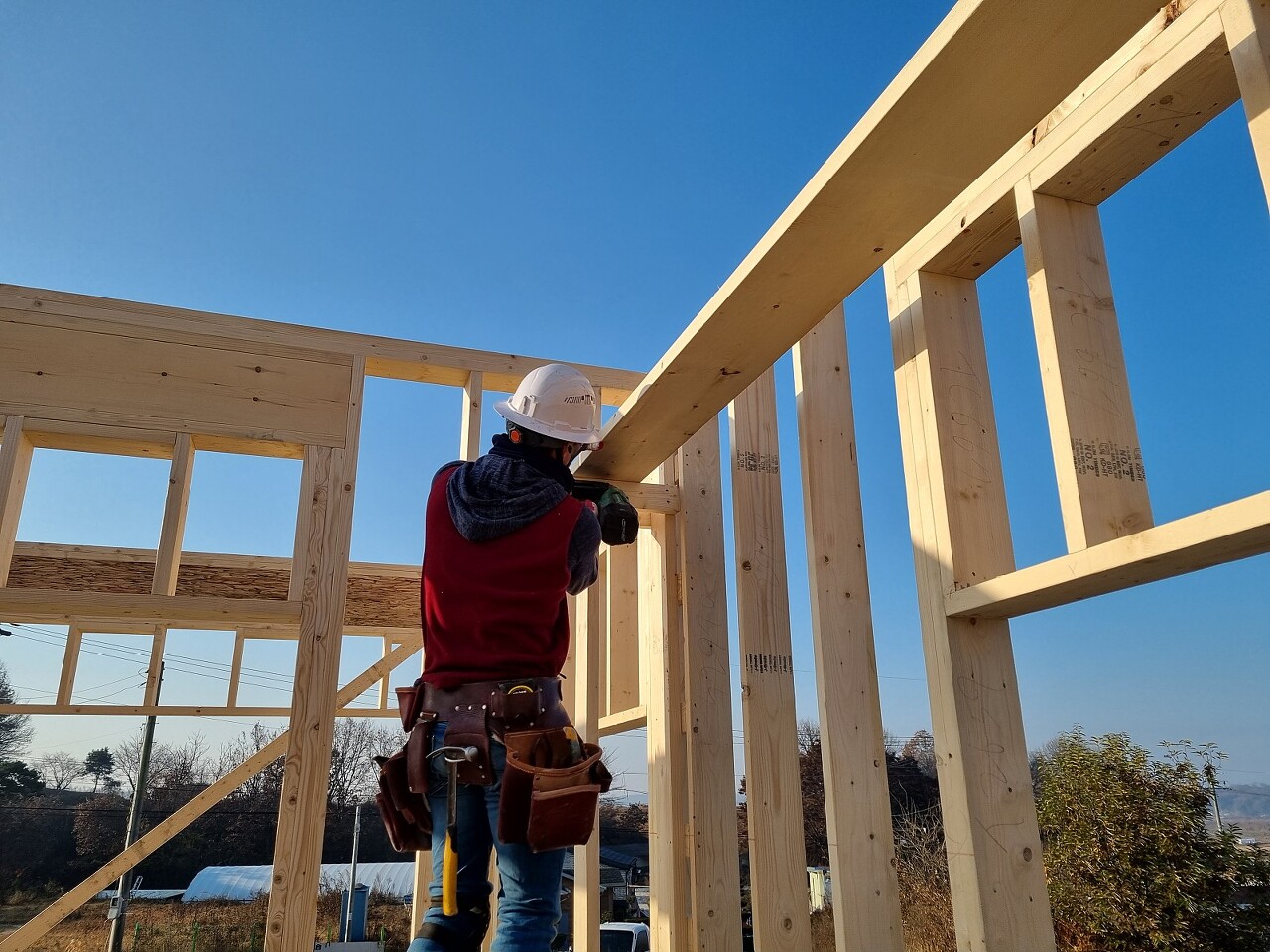

도면을 확인한 후 끝막이 장선(Rim Joist)을 먼저 시공하였습니다.
끝막이 장선(Rim Joist) : 바닥장선의 끝면에 놓이는 장선

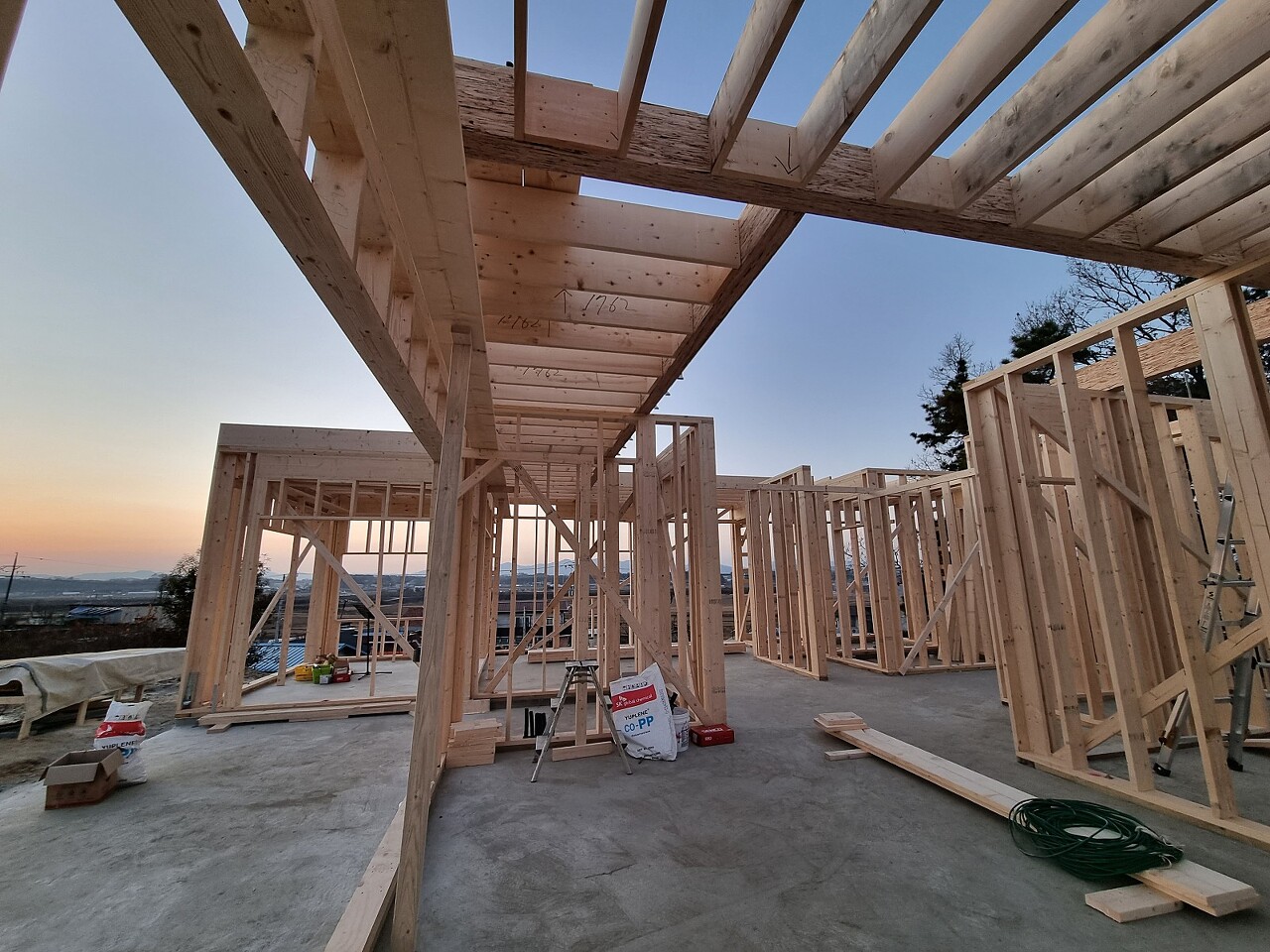

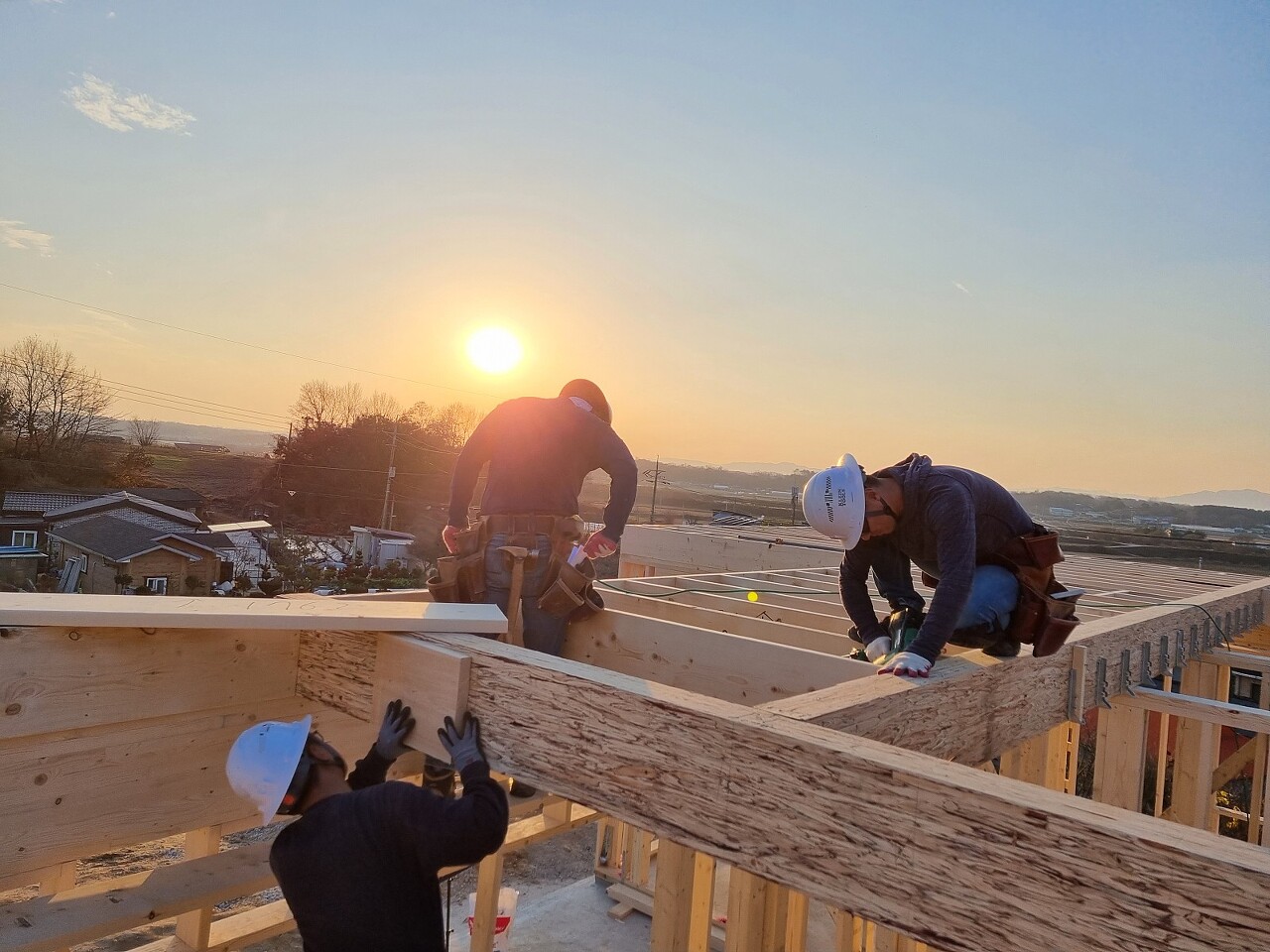

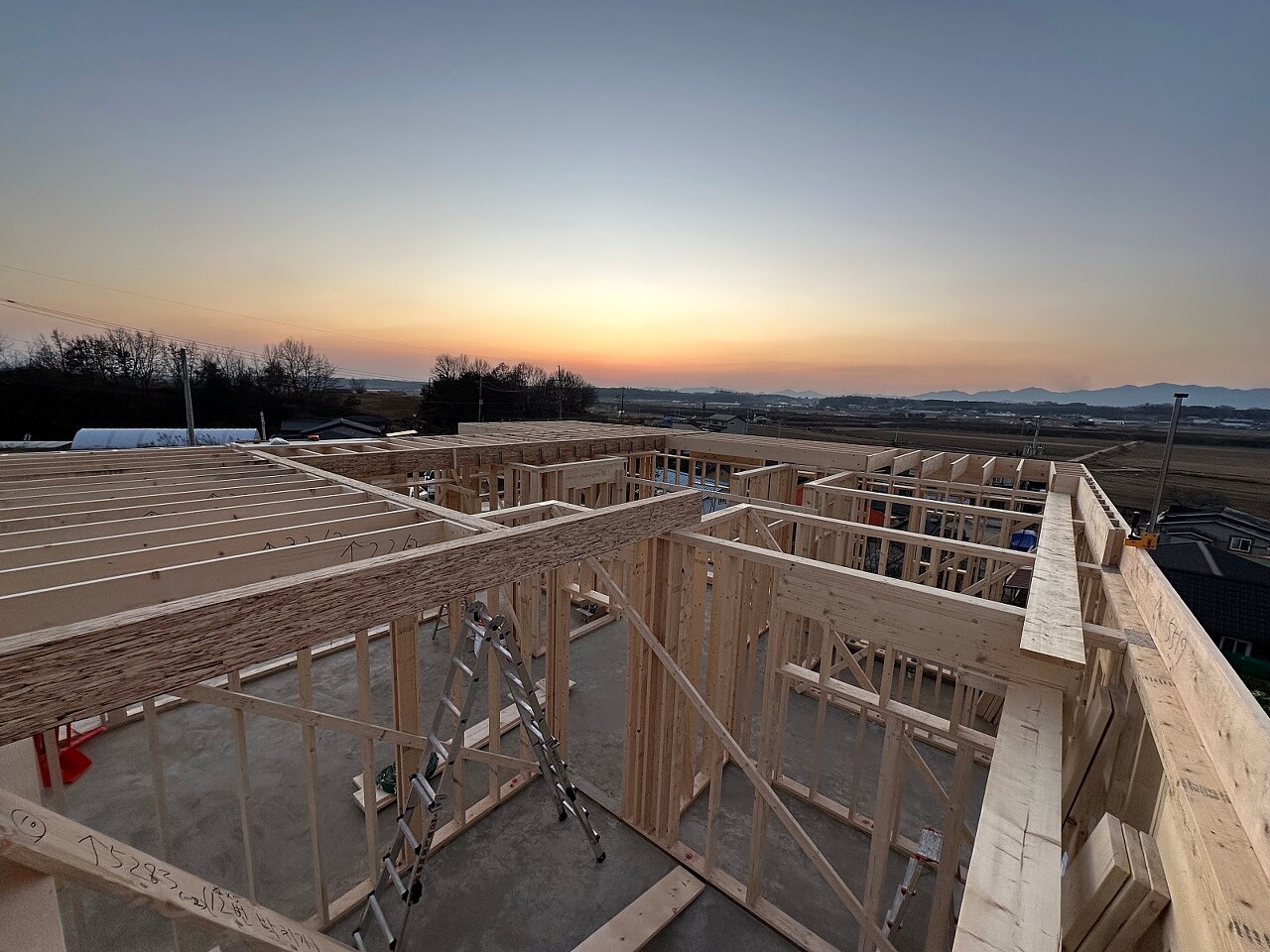

노을이 지니까 더 멋있네요.

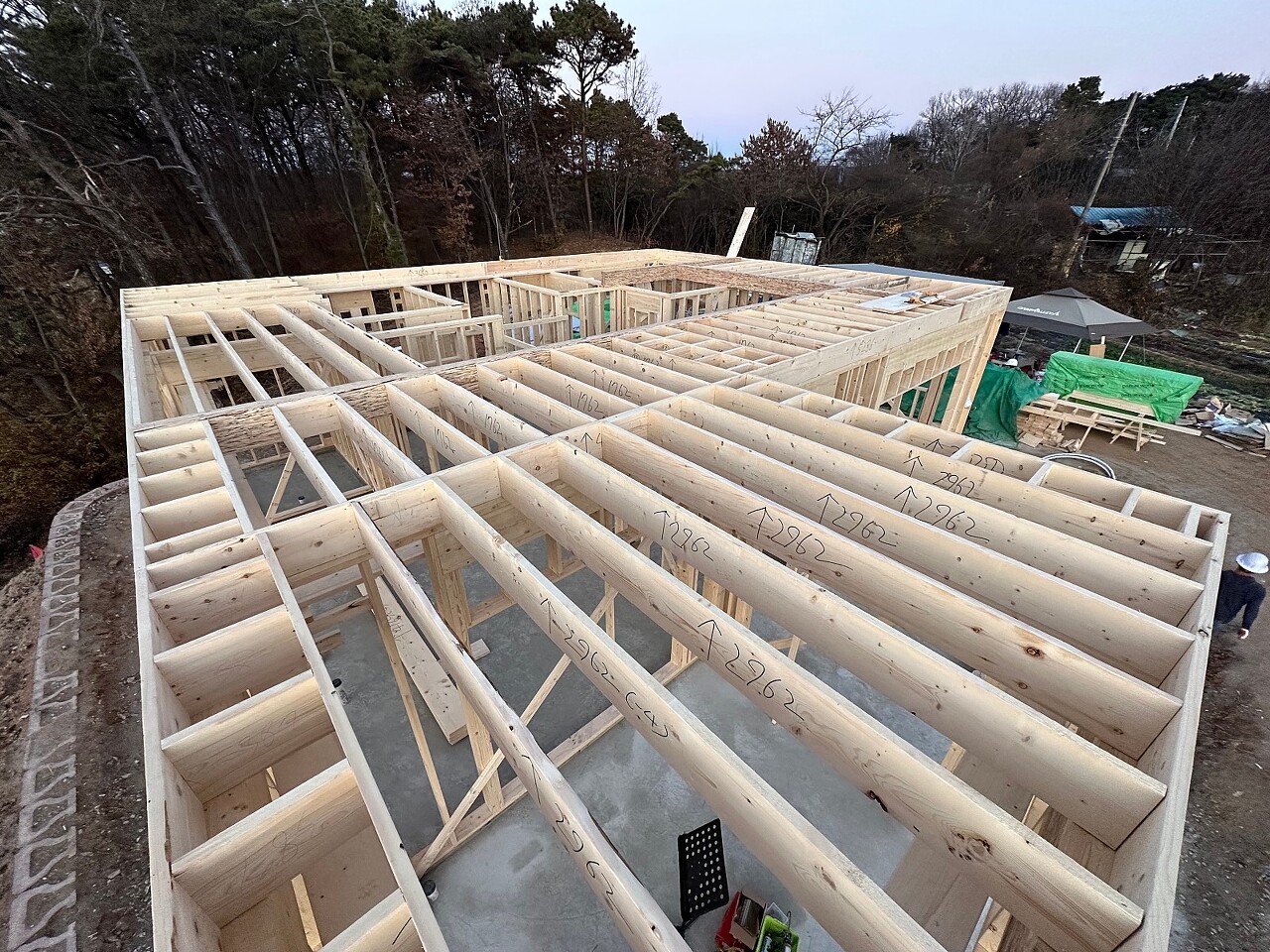

장선 블로킹 시공하는 사진도 같이 있네요.

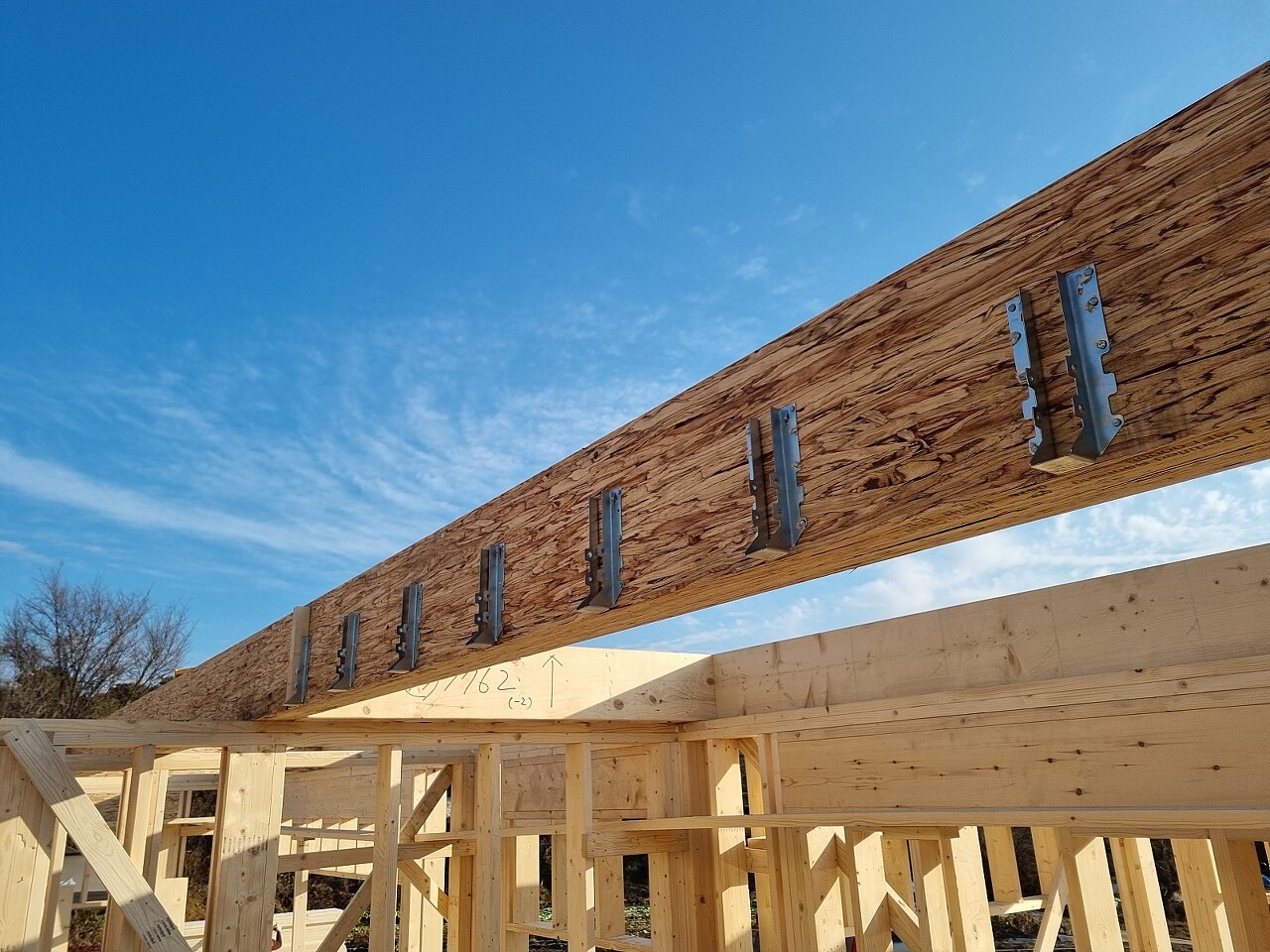

블로킹 시공을 하는 이유는 구조의 변형을 막아주고 지붕의 하중에도 문제가 없도록 단단하게 잡아주는 역할입니다.

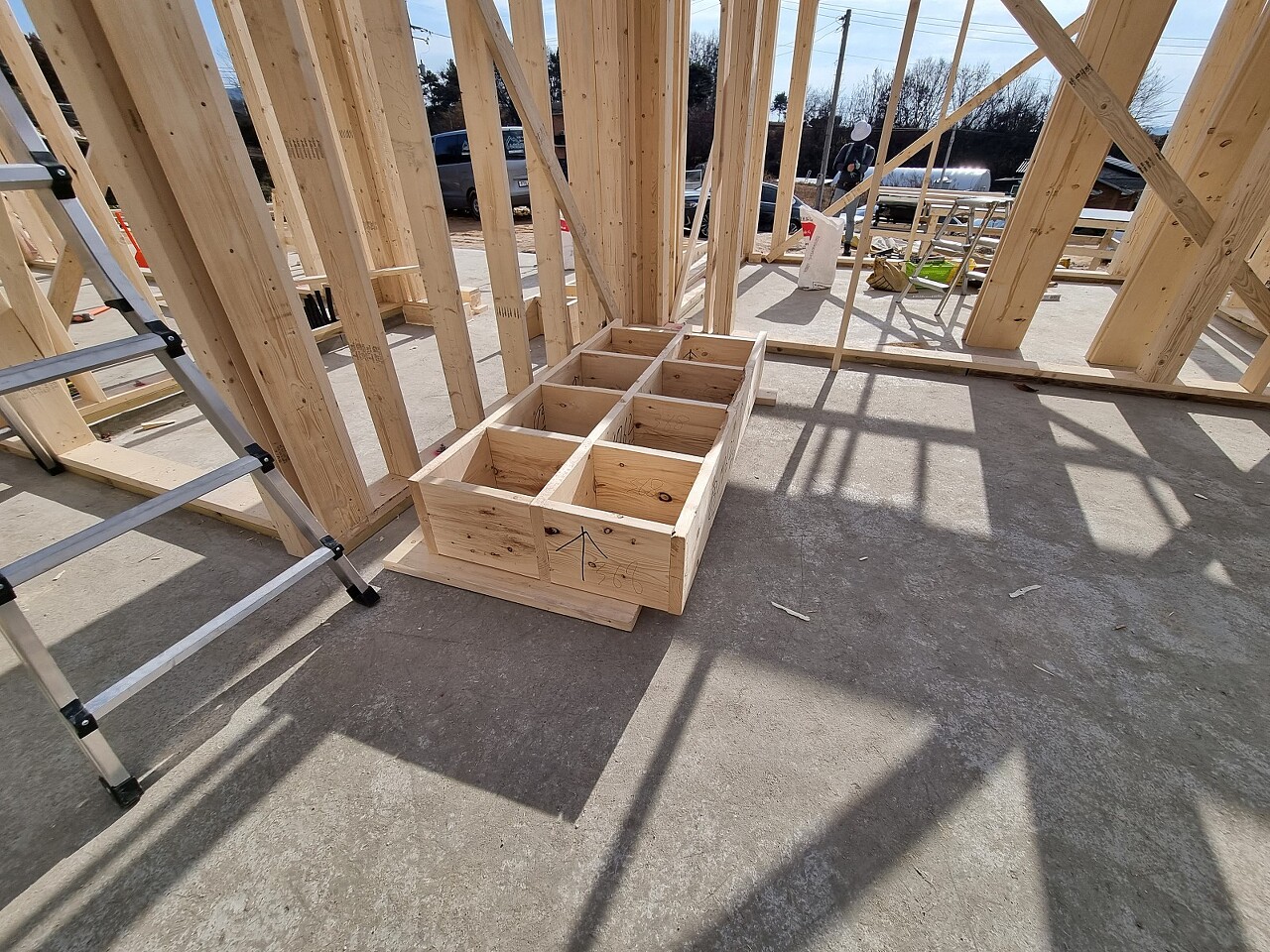

작업의 편리성을 위하여 림조이스트에 블로킹을 먼저 시공하였습니다.

바닥장선을 시공을 원활하게 하기위해 도면확인후 시공이될 위치에 맞춰서 미리 옮겨놨습니다.

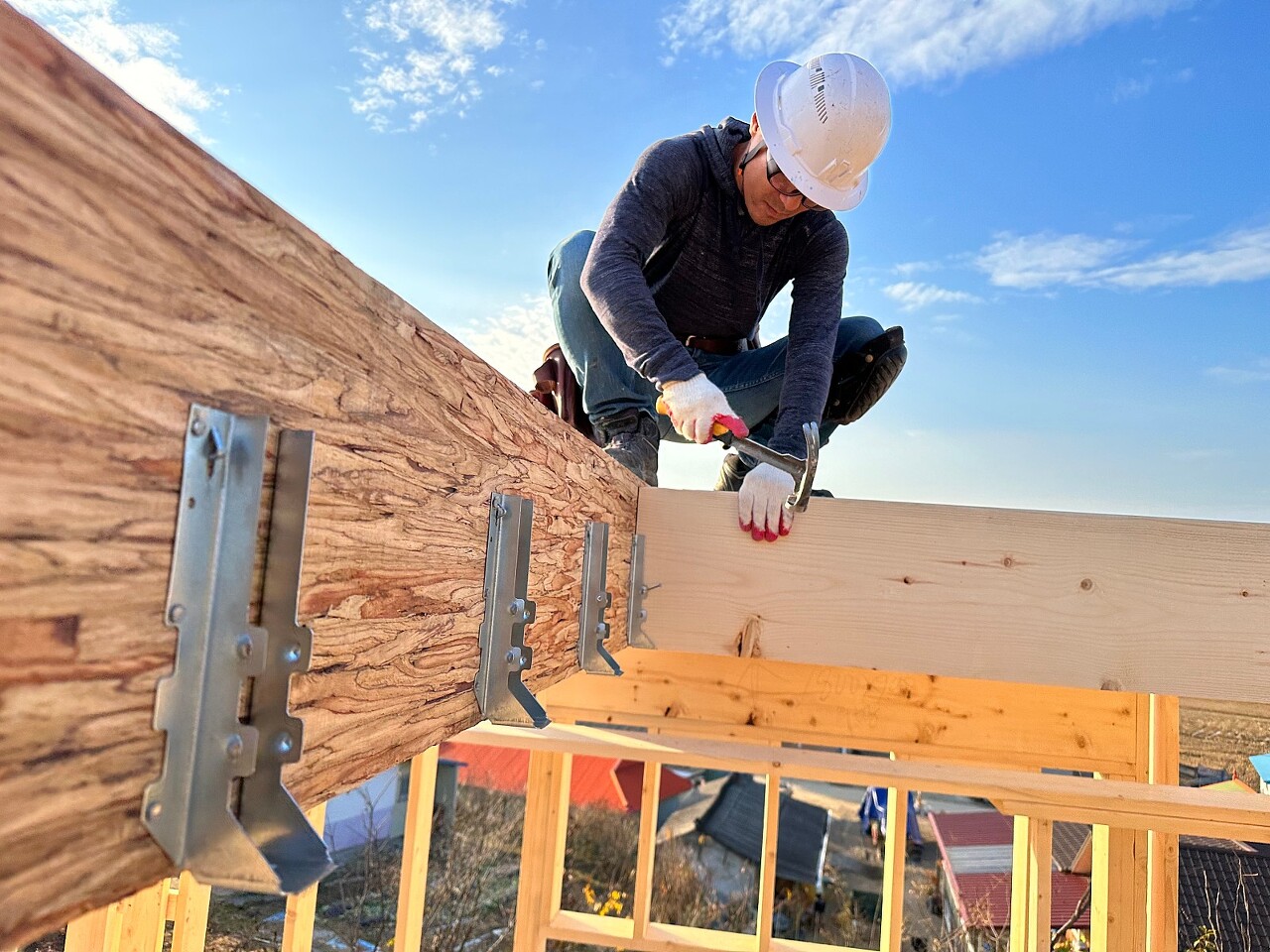

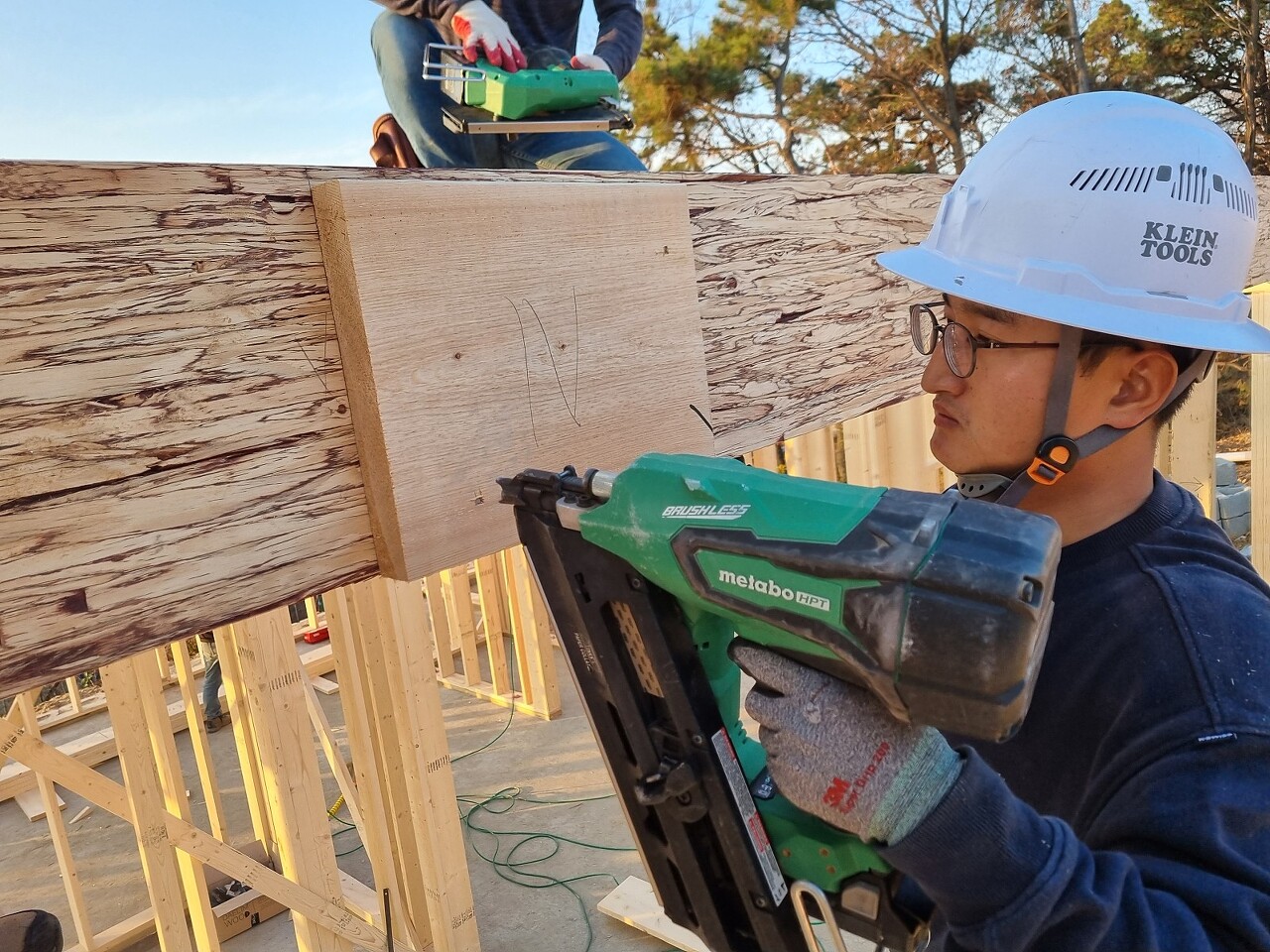

바닥장선을 고정하기 위해 조이스트 행어 철물시공을 하였습니다.

조이스트 행어 시공을 하는 모습입니다.

조이스트 행어 시공을 하는 모습입니다.

2층을 올라가기 위한 준비에 한창이십니다.

톱사님 오늘도 재단재단 수고많으십니다. ㅠㅠ

하루작업을 현장 정리와 청소를 하며 마무리를 하면
다음 날 일 할떄 기분이 새로운 것 같습니다.
기온차가 심한 요즘 모두 감기 조심하세요~~
내일 다시 인사드리겠습니다.
팀원들 모두 수고하셨습니다!!!!
영상제작 : 최영광 빌더 (꽝PD)
