날씨 : 대체로 맑음.
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (지원)
금일품수 (누계) : 4.00품 (총 12.00품)
- 금일 작업현황
- 벽체시공
- 반스터드 및 씰 등 재단
- 헤더 제작
- 비계설치 등
내일 예정작업
- 벽체시공
- 장선 등 재단 등
나주 빛가람동에서 안전하고 재미있게 집 짓기 3일차 입니다.
오늘은 오늘은 팀원 모두 벽체시공 및 재단에 주력하였습니다.
사진과 함께 보시겠습니다.

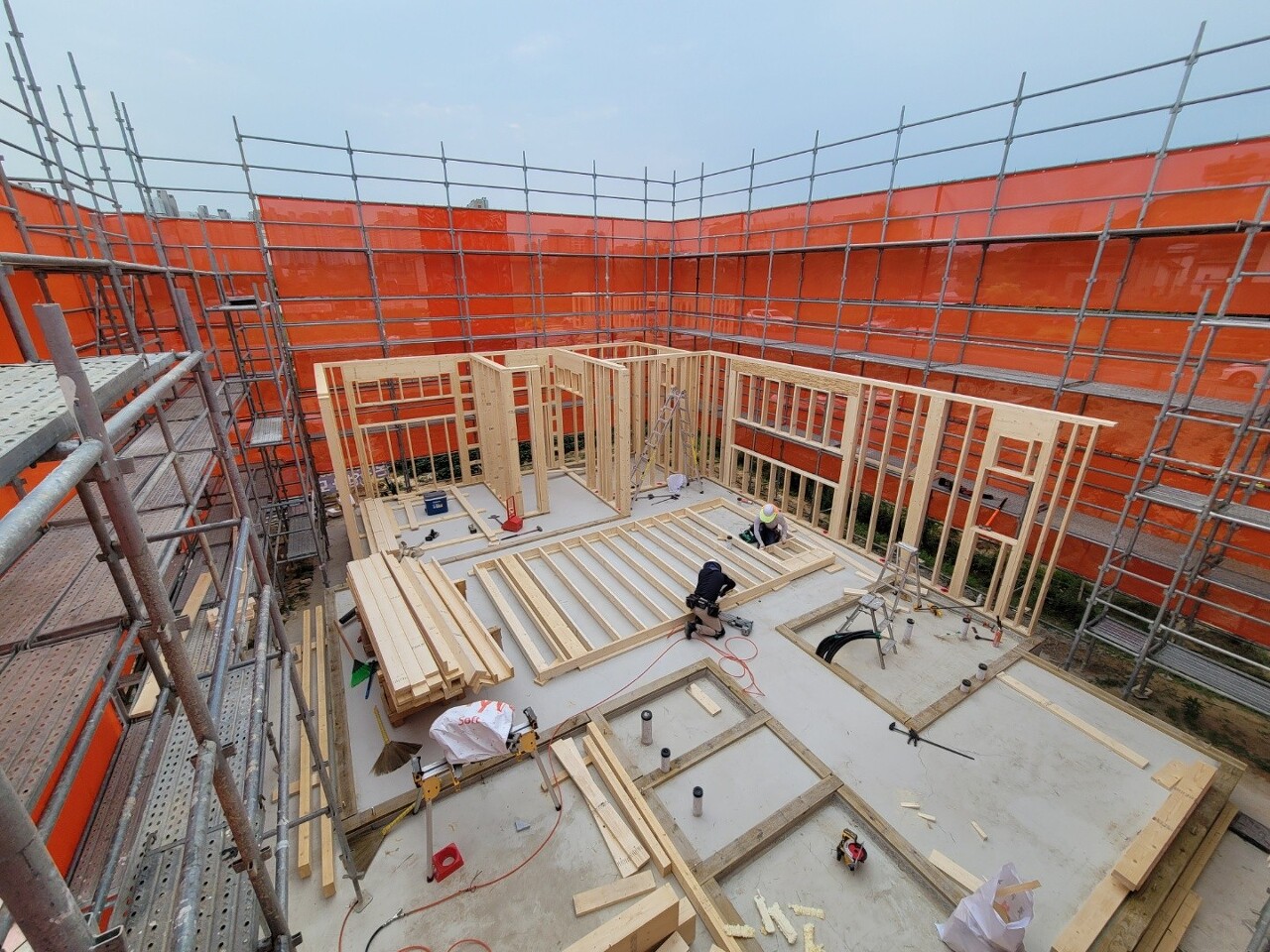

먼저 안방벽체를 시공하였습니다.

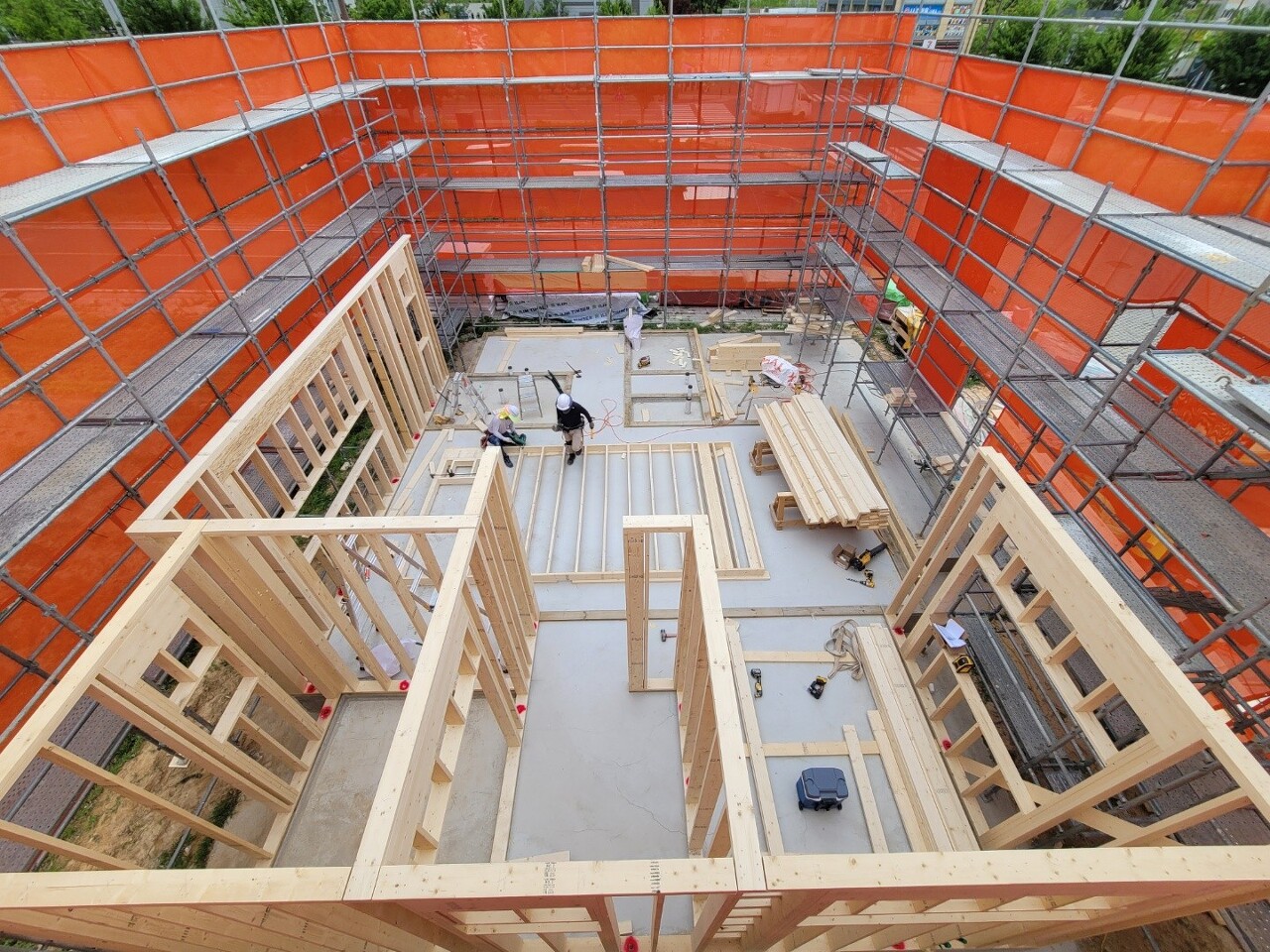

다음으로 화장실 벽체를 시공하였습니다.

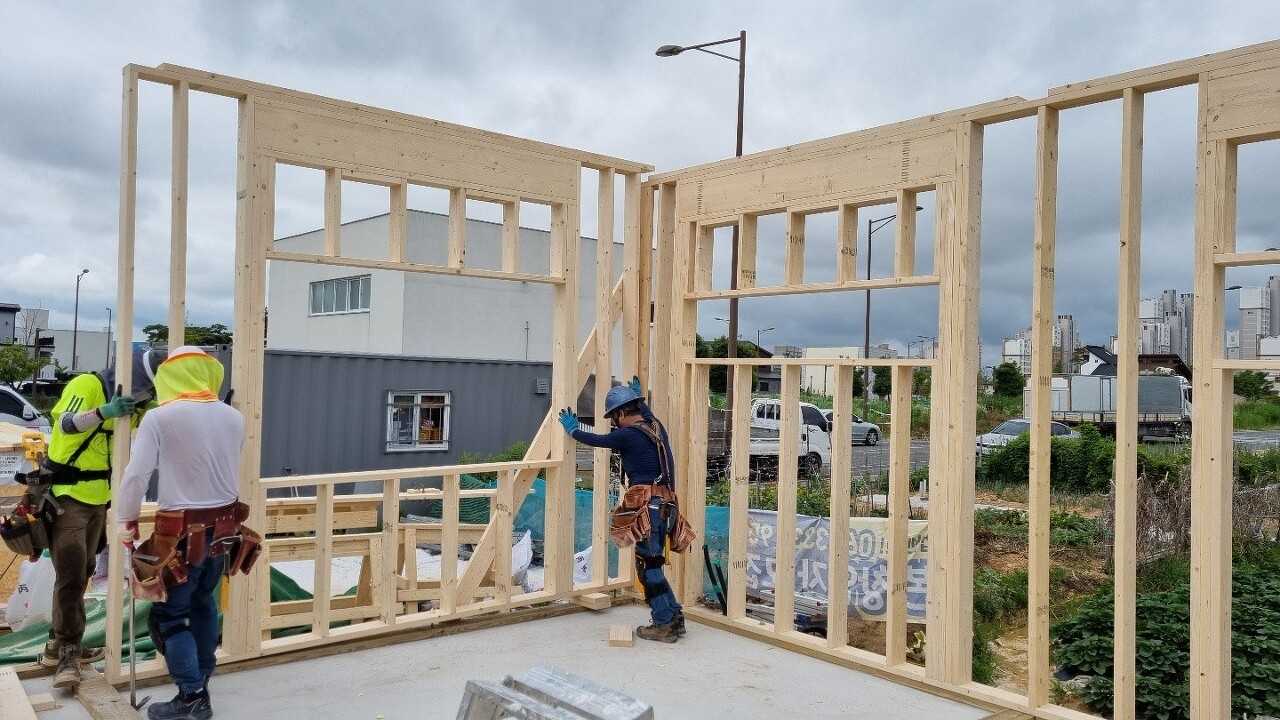

다음은 안방 내벽, 드래스룸 내벽을 시공하였습니다.

다음은 주방벽체 시공사진입니다.

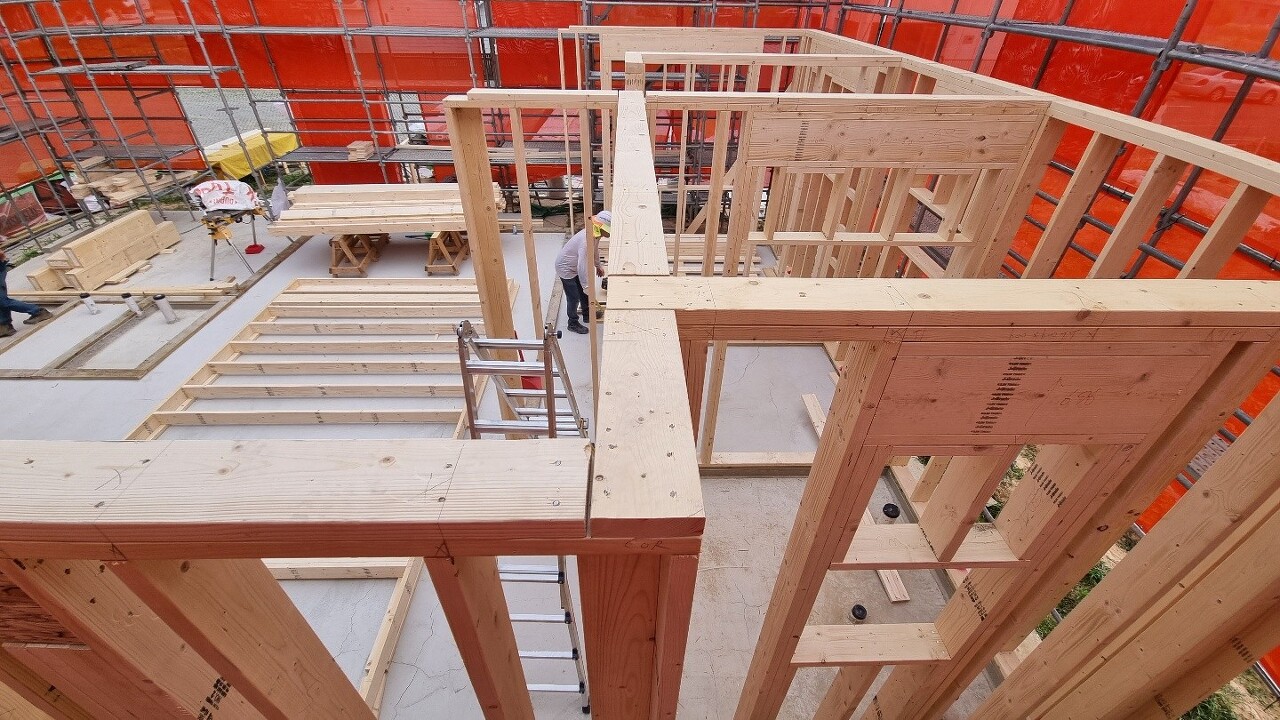

주방 벽체 개구부는 3m로 헤더를 하중에 강한 패러램으로 시공하였습니다.
참고로 헤더는 개구부가 생기면서 발생하는 상부의 수직하중을 보강해주는 부재입니다.


다음은 내력벽 시공사진입니다.


사진은 없지만 대표님께서 벽체와 벽체가 만나는 더블 탑이 교차하는 부분을 고정하였습니다.
머드씰과 바텀 플레이트, 탑 플레이트와 더블 탑 플레이트는 엇갈리게 시공하여, 벽체끼리의 결속력을 올려주었습니다.

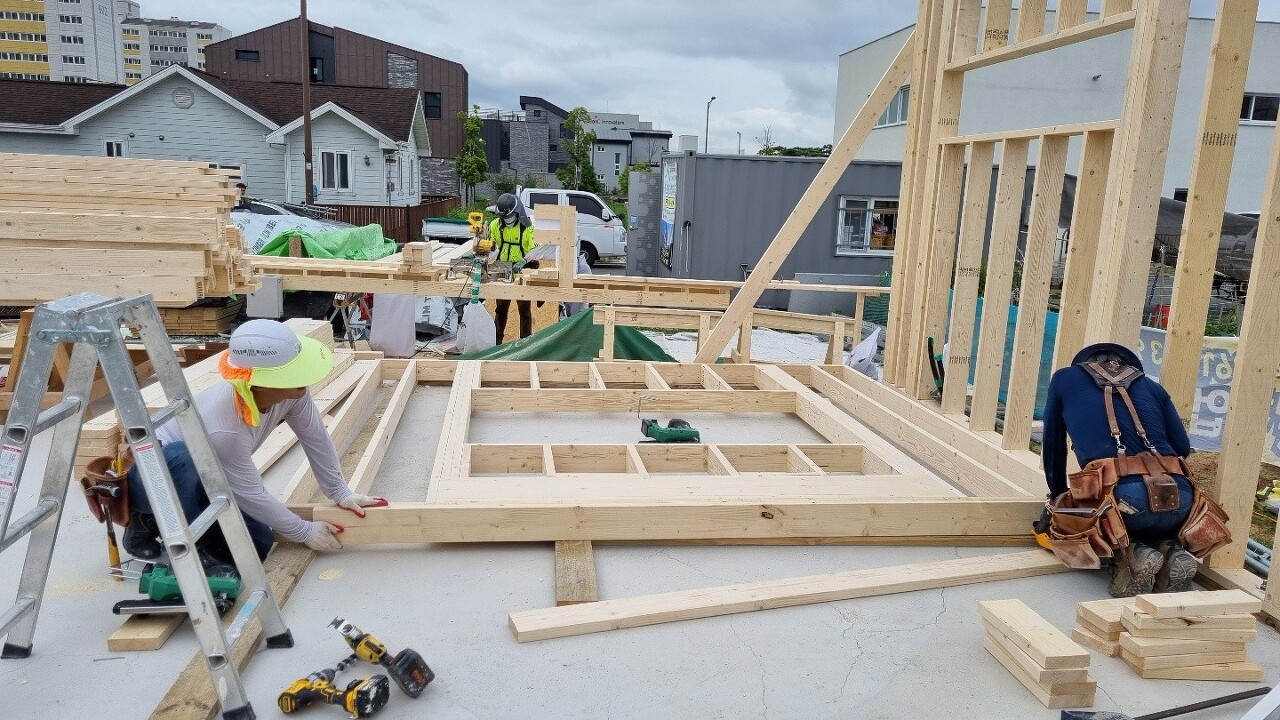

다음은 대표님께서 벽체시공이 정확한지 확인하면서 벽체와 벽체의 결합 및 벽체를 고정시키기위해 앙카를 고정시켜주는 작업을 합니다.
앙카를 고정시키기전 기밀을 위하여 앙카 주위에 폼을 쏴주고 앙카를 고정후 락카로 코팅을 하였습니다.



다음은 톱사인 주형빌더께서 오늘도 묵묵히 많은양을 자재를 재단하고 현장시공도 체크하였습니다.


다음은 비계설치를 하였습니다.

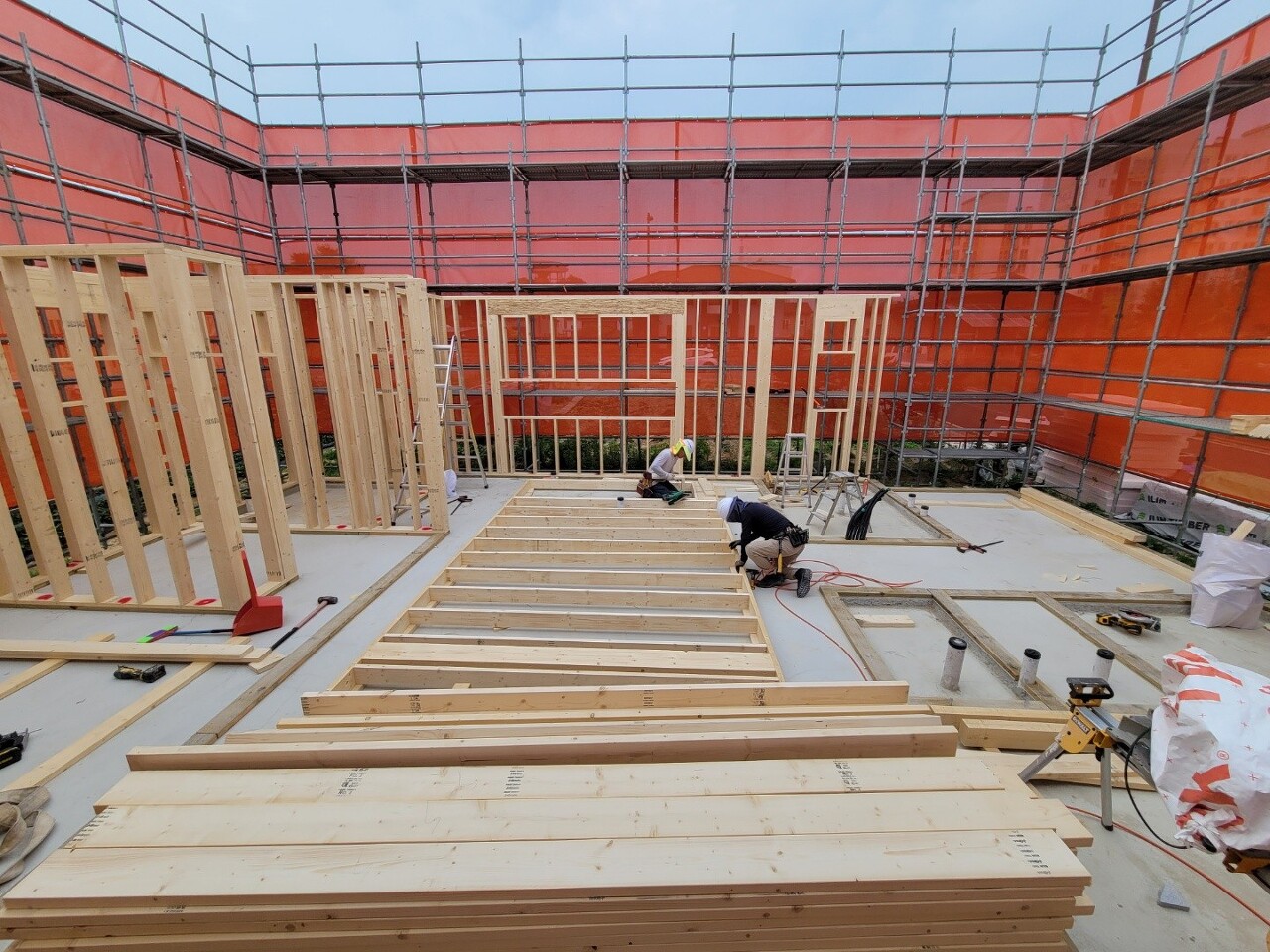

다음은 오늘 시공한 사진입니다.



다음은 대표님이 직접촬영한 현장 동영상입니다.
한번 감상해 보시죠.

오늘은 건축주님께서 더위에 고생한다며 나주에서 제일 유명한 횟집에서 저녁을 사주셨습니다.
너무나도 맛있게 잘 먹었습니다.
고맙습니다.
오늘은 여기까지입니다.
깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
