날씨 : 맑음.
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간)
금일품수 (누계) : 5.00품 (총 31.00품)
- 금일 작업현황
- 장선 및 빔 시공
- 블로킹 작업
- 2층 바닥 T&G 시공
- 2층 플레이트 및 스터드 등 재단
다음 예정작업
- 2층 바닥 T&G시공
- 2층 토대 레이아웃 및 토대 시공
- 헤더 및 코너 제작
- 2층 벽체시공
나주 빛가람동에서 안전하고 재미있게 집 짓기7일차 입니다.

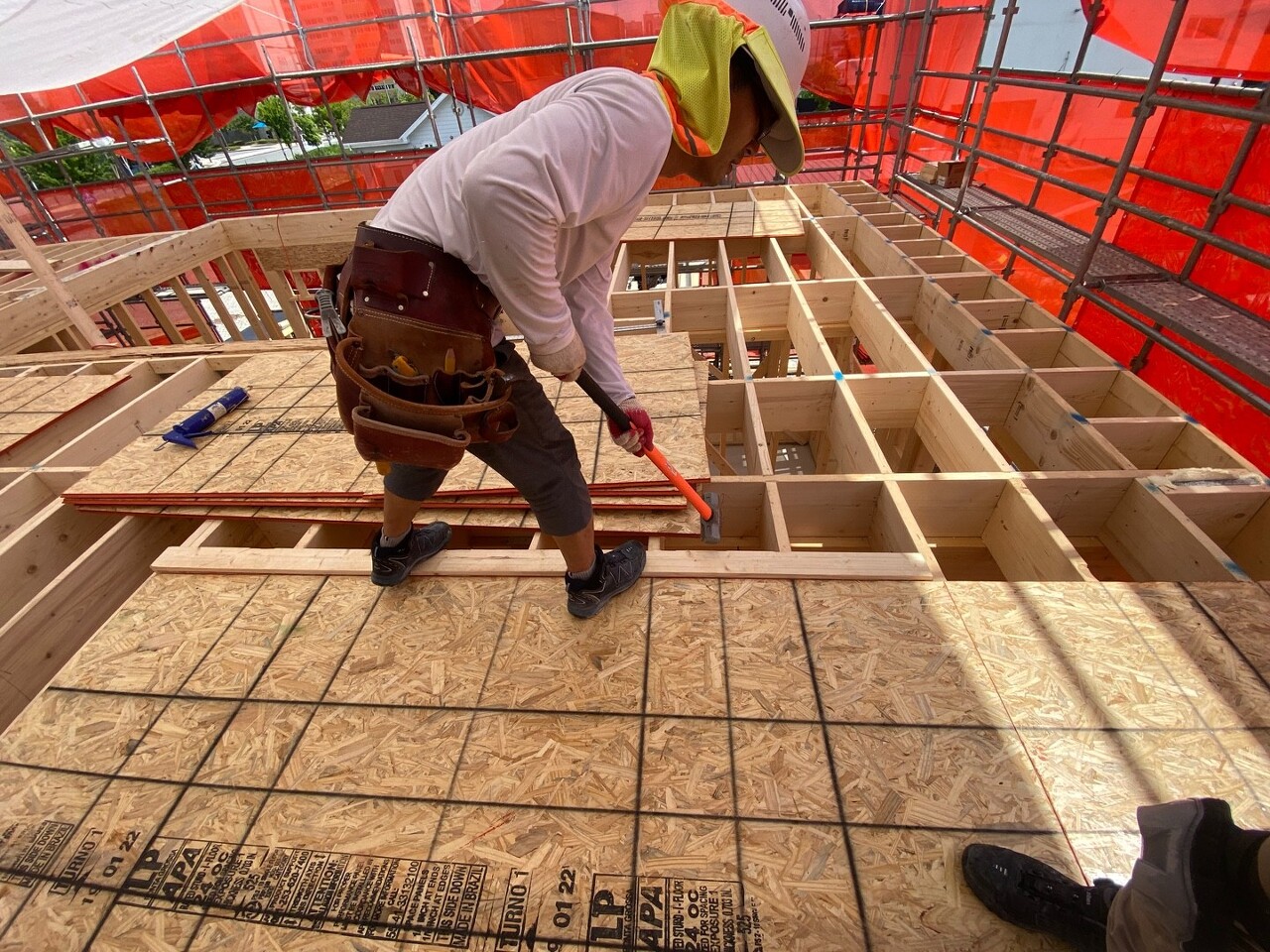

어제 작업을 이어서 오늘 시작은 올 블로킹 시공 작업에 달라붙었습니다.

블로킹은 장선의 뒤틀림을 잡아주고 구조적으로도 보강해줍니다.



네일건이 들어가지 못하는 곳은 팜네일러(딱따구리)로 못을 박아 줍니다.
바닥 T&G 작업후 구조상 단열 시공이 어렵고 단열이 취약한 외벽은 미리 스티로폼과 우레단폼을 이용해 단열을 보강을 해줍니다.



화장실은 방수를 위해 다운시공하였습니다.




바닥장선 마감사진 입니다.
다음은 2층 바닥 T&G 시공입니다.
T&G는 Tongue & Groove 라는 뜻으로 본래해석대로는 각각 혀와 틈새를 의미합니다.
여기서 Tongue는 합판의 튀어나온 돌출부를, Groove는 움품 파인 홈을 지칭하는 것으로, 서로 끼워 맞추는 방식으로 제작된 제품입니다.
이러한 방식이 적용된 T&G 합판은 일반합판보다 빈틈없이 결합되어 더 튼튼한 내구성을 지니게됩니다.
때문에 강한 내구성이 필요한 바닥용 합판은 T&G방식으로 제작되었습니다.
또한 T&G합판은 습도에 강하여 바닥재로 적합합니다.

양중

T&G 합판을 시공할 때 목재용 접착제인 '글루'를 꼼꼼하게 발라줍니다 .
글루를 바름으로써 목재와 합판간의 접착력을 높이고, 혹시나 발생할 수 있는 목재간의 소음을 방지해줍니다 .
.


접착이 잘되게 망치로 못을 한번 더 박아줍니다.


합판을 서로 끼워맞추기위해 해머로 치고 있습니다,

Tongue(혀)

Groove(틈새)
다음은 오늘까지 시공한 사진입니다.



오늘은 여기까지입니다.
깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
