날씨 : 비가 올듯 말듯 시원한 날씨.
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (지원)
금일품수 (누계) : 4.00품 (총 4.00품)
- 금일 작업현황
- 자재수령
- 컨테이너창고 정리
- 기초치수 확인
- 기초면 작업
- 토대 레이아웃
- 머드씰 가공
- 마이터 쏘 테이블 제작
- 테이블쏘 제작
- 스터드 재단
- 코너 및 백커 제작 등
내일 예정작업
- 헤더 및 플레이트 재단
- 머드씰 재단 및 시공
- 플레이트 레이아웃
- 헤더 제작
- 벽체시공 등
오늘부터 나주 빛가람동 전남혁신도시에서 시작합니다 .
새로운 현장을 시작한만큼 새로운 마음가짐으로 힘차게 시작합니다.
오늘은 본격적인 골조 시작에 앞서, 작업에 필요한 자재수령, 밑작업 등을 중점적으로 진행하였습니다 .
오늘 수호천사팀의 하루를 사진과 함께 시작하겠습니다.

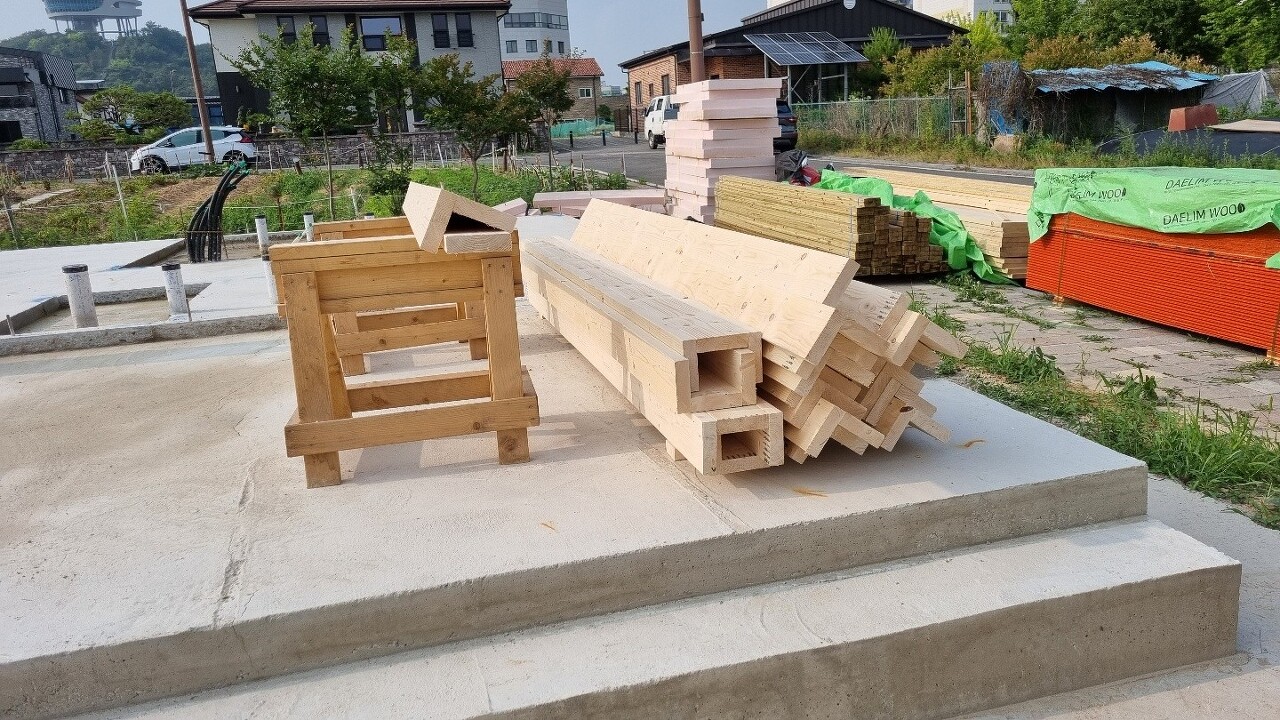

자재수령에 앞서 우천을 대비하여 부직포를 깔았습니다.

일과전 자재수령으로 하루를 시작합니다.






대표님이 수령한 자재를 체크리스트로 꼼꼼하게 확인하였습니다.
자재수령 이상없습니다.
다음은 수령한 자재를 컨테이너창고에 정리정돈을 하였습니다.



이번 현장에 냉장고를 구입하였습니다.
본 냉장고는 전 현장인 세종시아름동2 건축주부부께서 기증해주셨습니다.
팀원들이 항상 시원물과 음료를 마실수 있어 행복하게 시공할 수 있을거 같습니다.
너무나도 고맙습니다.
다음 기초면작업은 최대한 오차없게 그라인더로 면고르기를 진행하였습니다.
정밀시공을 위한 기초작업으로 정확성을 요합니다.

다음은 사진은 없지만 토대 위에서는 레벨기를 이용하여 기초의 높낮이를 확인하였습니다.
기초 레벨을 확인한 결과, 오차 2mm 내외로 아주 양호한 기초 상태입니다 .
기초 상태가 양호해서 추후 공정을 진행하는데 있어서 문제가 없이 원활하게 진행될거 같습니다 .
기초 레벨확인후 기초치수 확인 및 토대 lay-out을 진행하였습니다.





다음은 토대 바깥라인을 그라인더 및 쁘레카를 이용하여 정확히 재단하였습니다.



다음은 마이터 쏘 테이블 제작을 하였습니다.
정확하고 튼튼하게 제작하였습니다.
제작한 마이터 쏘 테이블에서 스터드 및 플레이트 재단을 합니다.




다음은 이번 머드씰 시공에 쓰일 방부목을 38mm*140mm로 켜주는 작업 진행하였습니다 .
방부목 같은 경우에는 방부액을 주입하는 과정에서 크기에 변형이 생기는데 ,
골조 품질 향샹을 위하여 원래 사이즈인 38mm*140mm로 켜주는 작업을 진행하였습니다.



깔끔하게 완료되었습니다.
내일은 본 방무목으로 머드실 시공을 할 예정입니다.
다음은 월 시공에 쓰일 코너 및 백커를 제작하였습니다.


다음은 상하수도 연결하는 작업을 하였습니다.

다음은 갑작스런 국지성호우를 대비하여 자재보양을 철저히하고 현장정리를 하였습니다.




오늘은 여기까지입니다.
깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
