날씨 : 아춥다.....귀가 없어졌다....(추운날씨 그러나 낮은 포근)
- 금일 근무자
팀 장 : 문성일 (8시간)
부팀장 : 오경택 (8시간)
팀 원 : 이선철 (8시간), 이태연 (휴무).이광현(8시간)
금일품수 (누계) : 4품 (총15.5품)
- 금일 작업현황
- 벽체시공

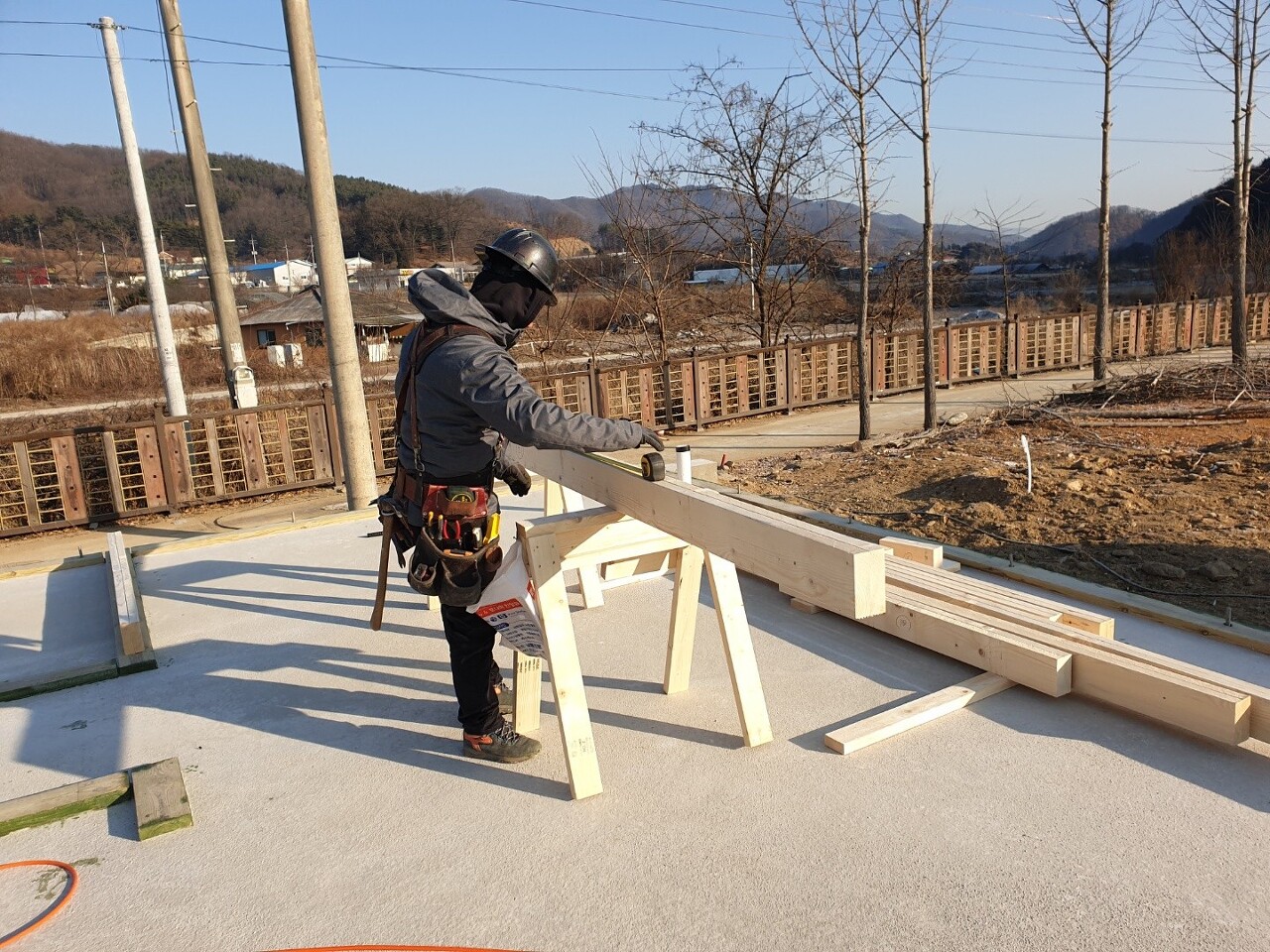

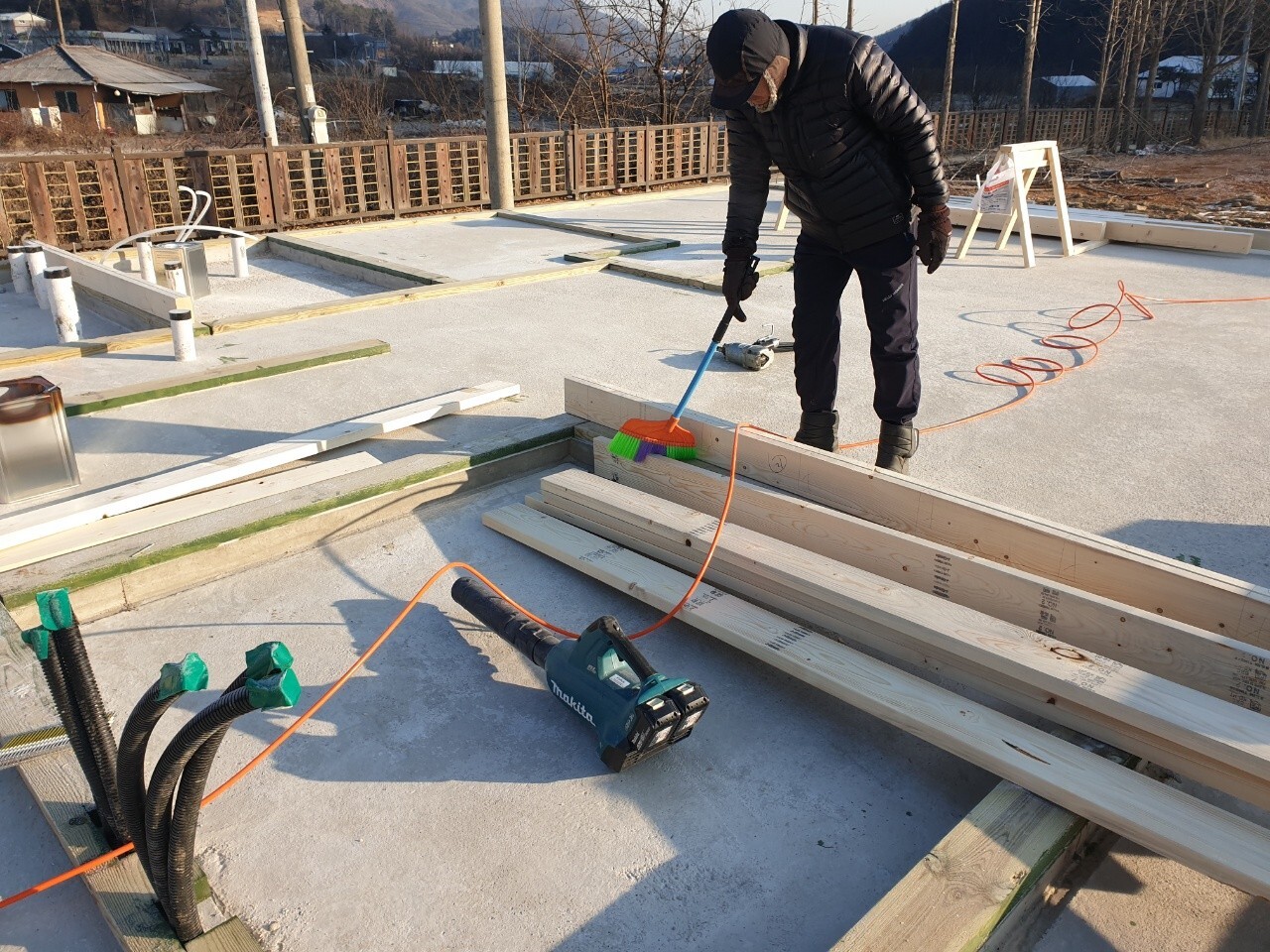

- 글루램 재단
내일 예정작업
-벽체시공 마무리
임인년을 맞이하여 새로운 마음가짐으로 하루를 시작합니다.
새해가 되고 새로운 마음으로 22년을 맞이하게 되었습니다 작년과같이 변함없이 올해도 열심히해보렵니다~!!^^

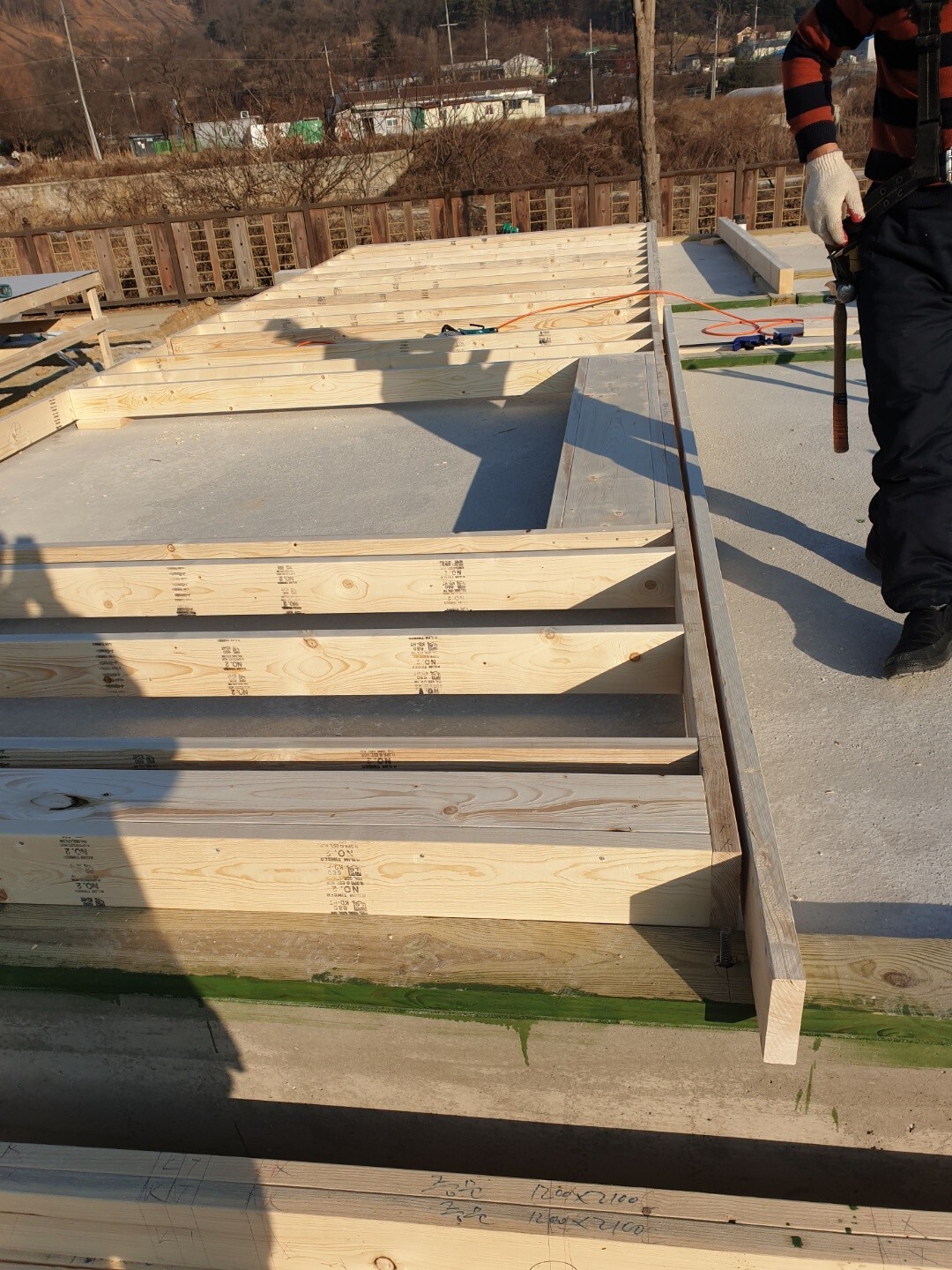

플레이트 레이아웃이 끝나고 본격적인 벽체시공이 시작되었습니다 그간 준비기간이 좀 있었지만
벽체를 시공하니 금방 외벽체가 완료되어 가고있습니다 꼼꼼히 완벽에 가깝게 시공하려 노력해야겠습니다
본격적인 벽체시공이 이뤄기지전에 우리의 멋진 건축주님께서 머드씰에 내렸던 서리를 쓸어주고 계십니다
매일매일 춥지않게 불도 지펴주시고 잔일도 도와주시고 천군만마가 따로없네요~^^
몇개 안남은 레이아웃을 마무리하고 저도 벽체시공을위해 달려갑니다~
벽체시공을 진행하면서 놓치고 가는게 무엇인지 한번더 살펴보고 시작합니다.

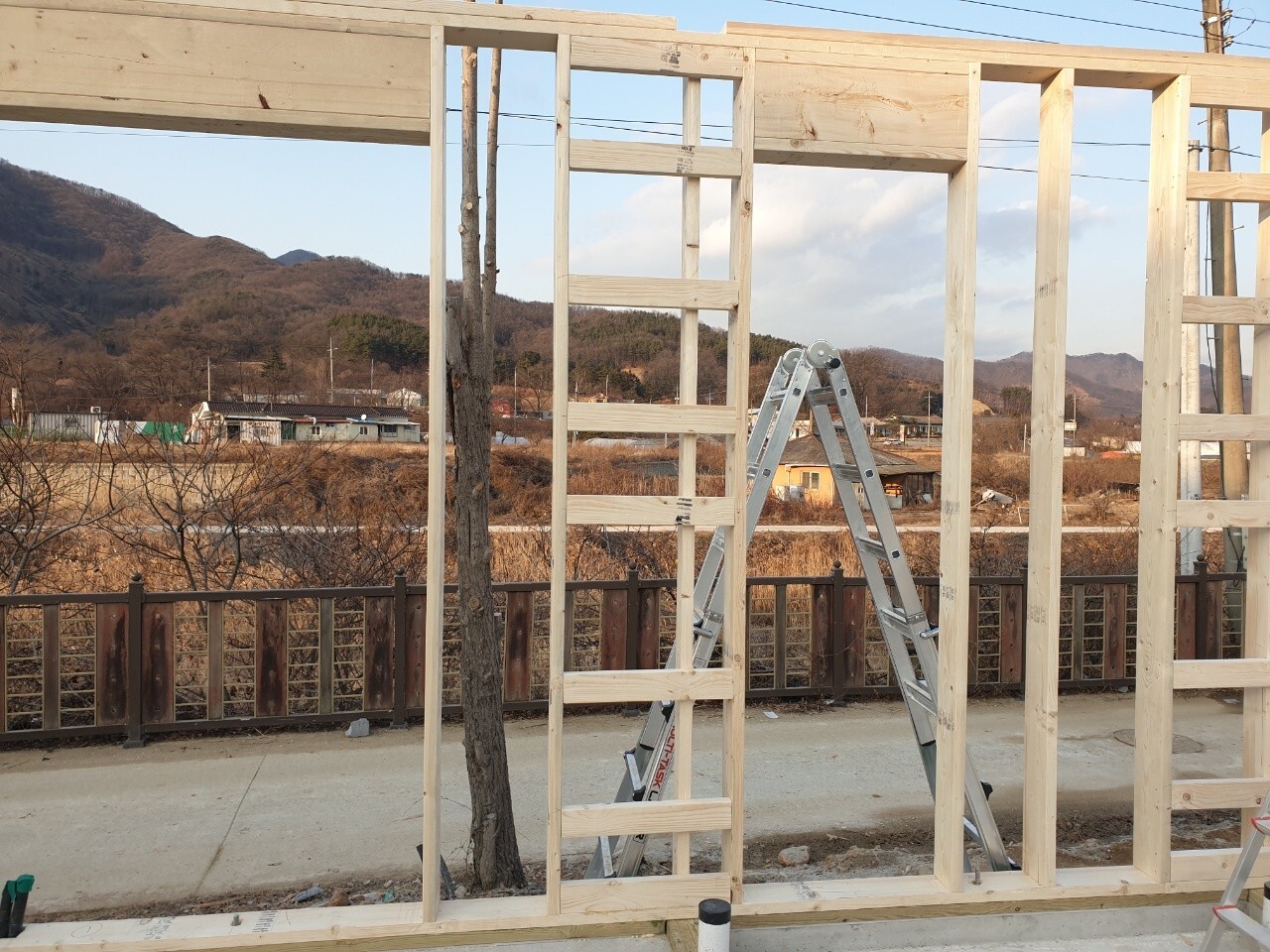

여주산북 역사적인 첫번째 벽체가 시공되었습니다 건축주님께서도 첫번째 벽체는 함게 세워주셨습니다.
벽체시공중에 있습니다 더블탑 자리에 레이아웃을 한번더 해줍니다.
장선과 서까래 모든 라인은 같은 라인으로 시공됩니다 미리 안해주면 나중에 힘들어집니다....
현관 옆 벽체가 완성이 되었네요 이제 다같이 세우서 고정해주면 되겠네요
한쪽에서도 벽체시공이 이루워지고 있습니다
벽체시공은 특별한게 없으면 거의다 같기에 호흡이 잘 맞추어 2인1조로 꼼꼼하며 속도감있게 시공됩니다.
벽체를 세워 고정시켜주면 부팀장님께서 벽체를 내 벽체를 고정할수 있는 백커를
만들어줍니다.
이 공법은 단열을 최대한으로 높이기위해 수호천사하우징에서는 모든 외벽체 백커를 사다리꼴로 만들어주고 있습니다.
매의 눈 으로 한치의 오차도 놓치지 않기위한 각고한 노력..... !!! 역시 부팀장님입니다~!
완성된 백커입니다.
뒷부분은 38mm를 켜서 16간격을 유지해줍니다.
합판등 모든공정에 영향이있기에 시공하기위한 사전 준비라고 볼수 있습니다
이부분의 스터드 3개보강은 릿지포스트가 세워지는 구간이라 2층다락부터 1층까지 이어주게 시공될 예정입니다.
이런식으로 16간격은 꼭 지켜줘야 모든시공에 차질이 없습니다

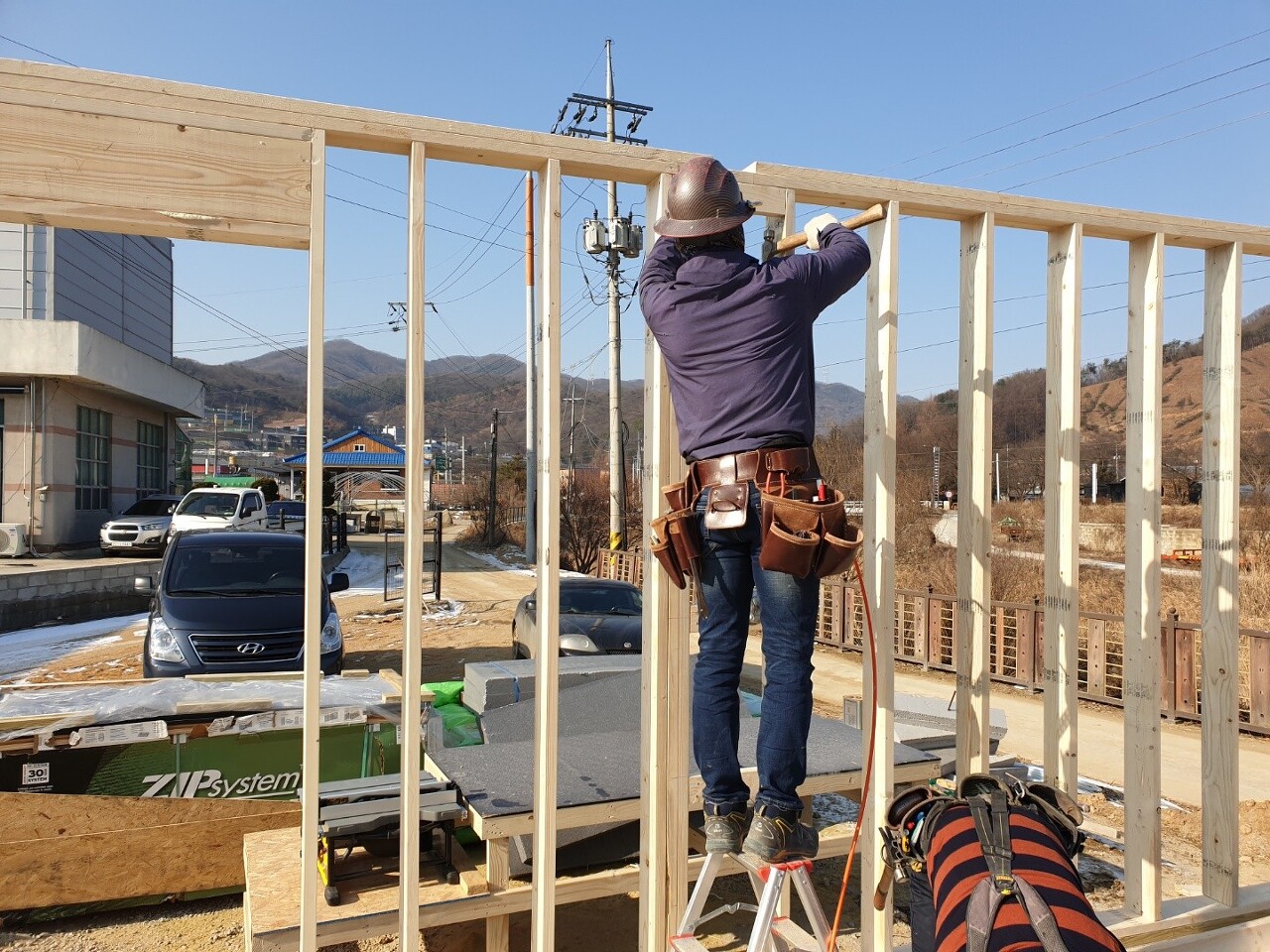

벽체가 세워지고 코너와 백커가 만나는 부분은 탑플레이트를 결속해주고 이어붙는 스터드들도 단단히 결속하여줍니다
엇갈리게 시공되어 견고하게 엮여있네요
빈틈없이 클램프로 꽉 물어준 상태에서 못으로 고정해줍니다
당연하지만 당연시 안되는 망치질도 꼭 해줍니다 망치질 귀찮다고 못머리를 쌔게 시공하는 빌더분들.....
반성해야합니다.....못으로 고정하는 모든 시공은 못머리가 완전히 들어가지않게 한 다음 망치질로 결속해주는게
맞습니다.
오늘은 여기까지입니다 오랜만에 힘을 잔뜩썻더니 피곤해서 자야겠네요......ㅜㅜ
오늘도 함께 고생해준 팀원들 건축주님 고생많았습니다^^
수호천사하우징 화이팅~!!!
