날씨 : 약간 쌀쌀한 날씨
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간)
금일품수 (누계) : 5품 (총 127품)
금일 작업현황
- 이중지붕 시공 (다락 구간)
명일 예정작업
- 이중지붕 시공 (거실, 안방구간)
화성 새솔봄날 현장 27일차 입니다.
어제에 이어 이중지붕 시공에 열중한 나날이었습니다!
마지막 단계인 방수시트 시공까지 함으로써 다락 구간 이중지붕 시공은 완료 되었습니다

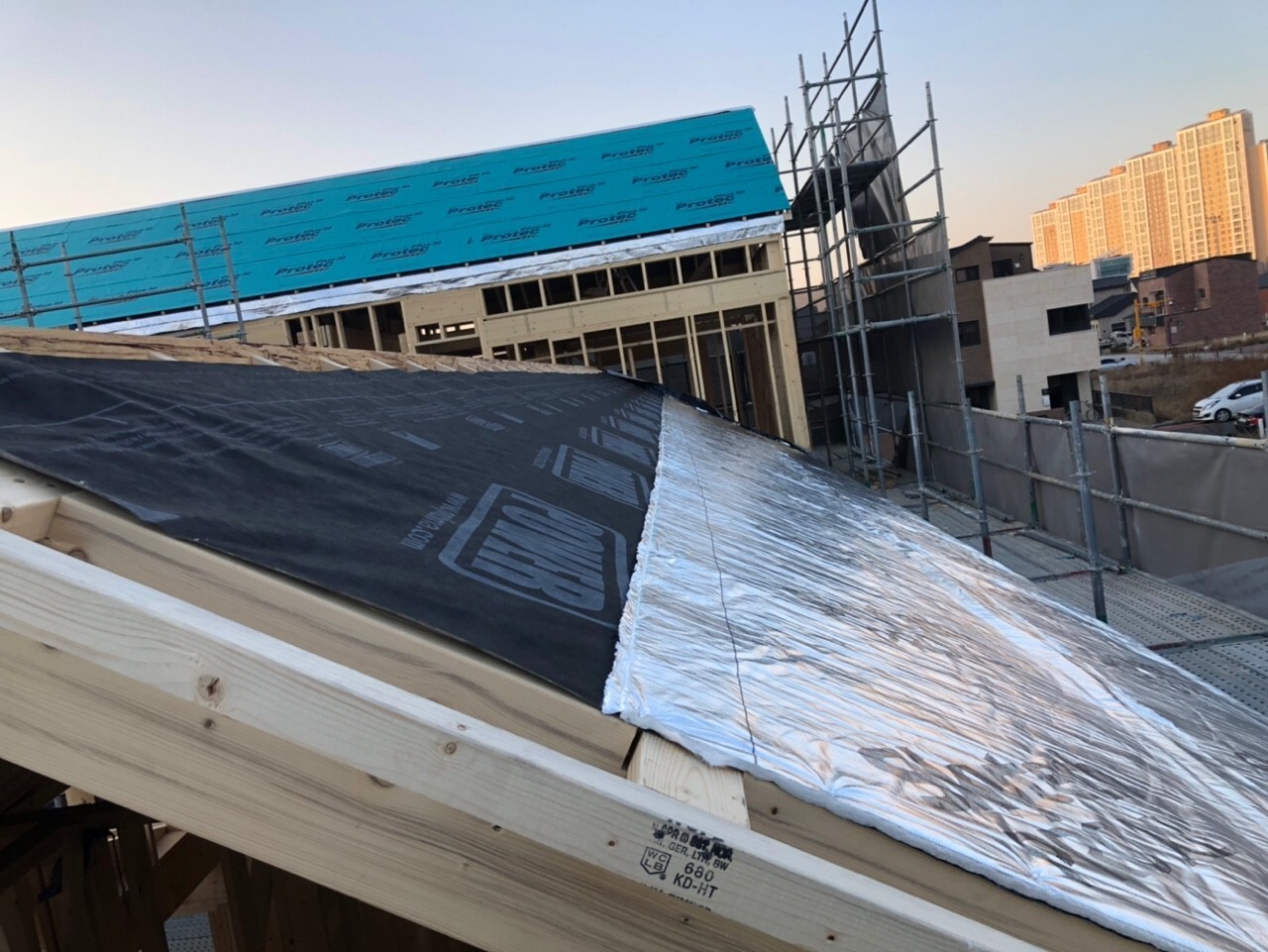

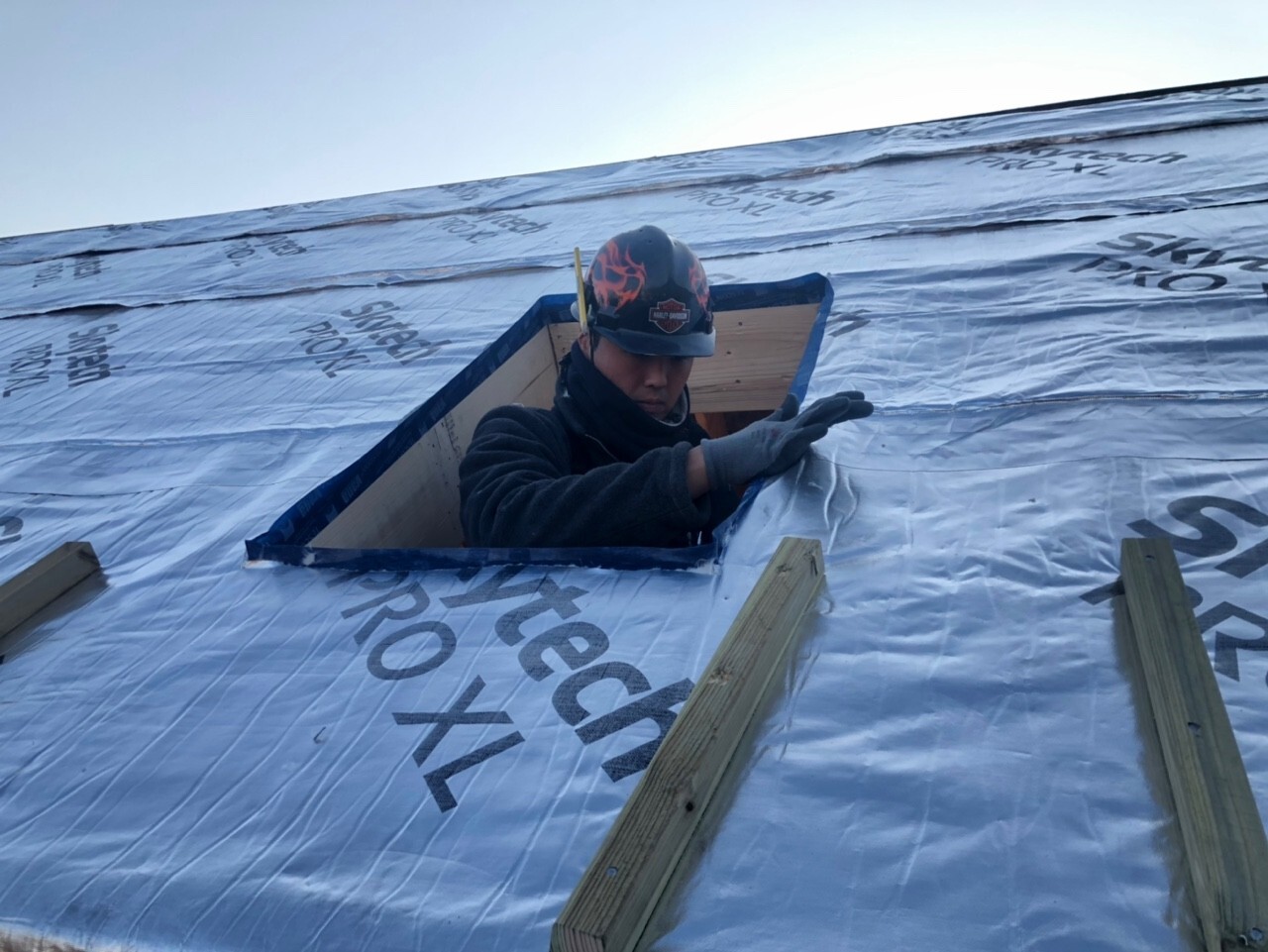

벤트 공간 ( 공기 순환 통로)

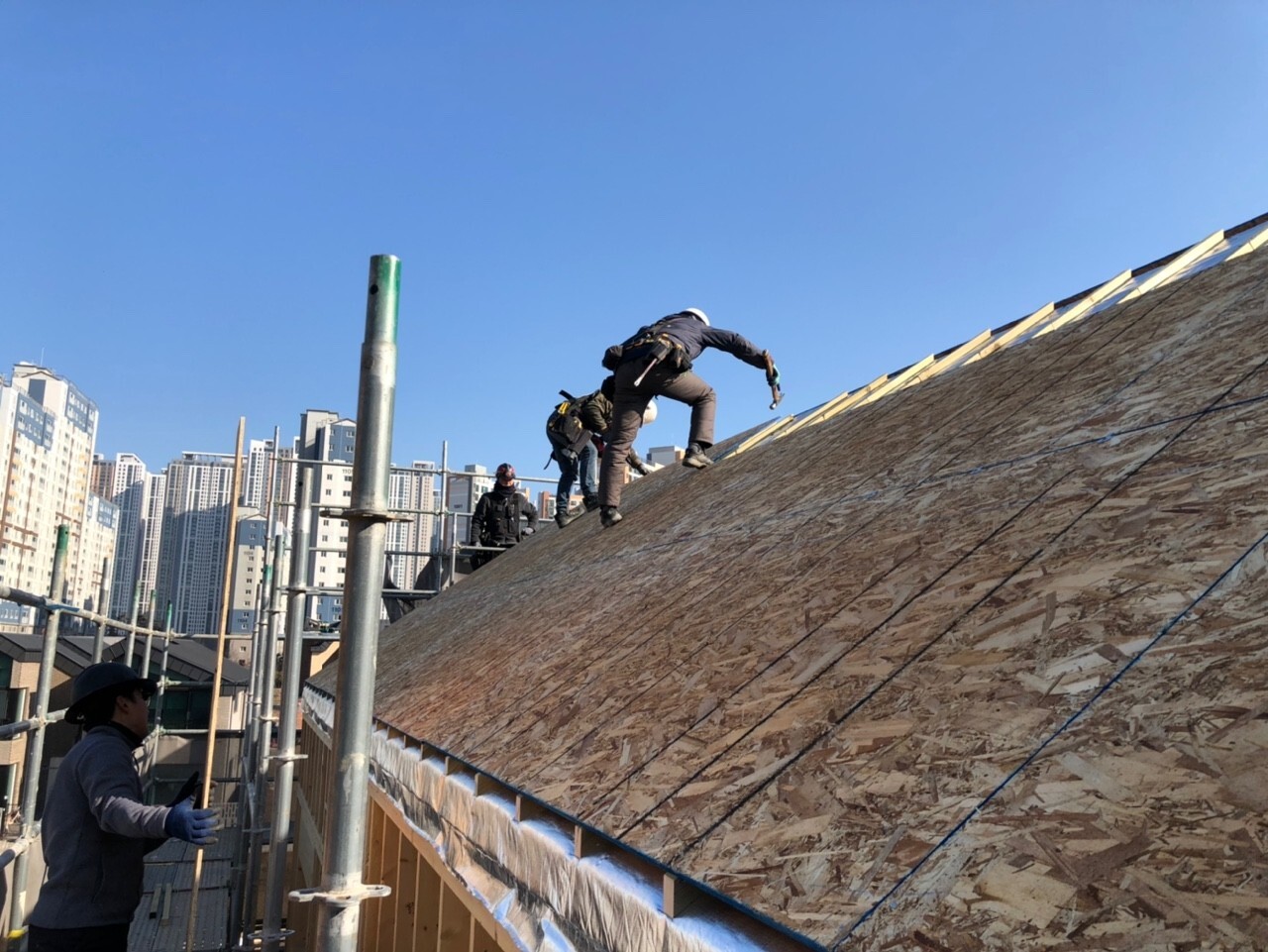

어제에 이어 반대쪽 지붕 각재 시공을 진행합니다

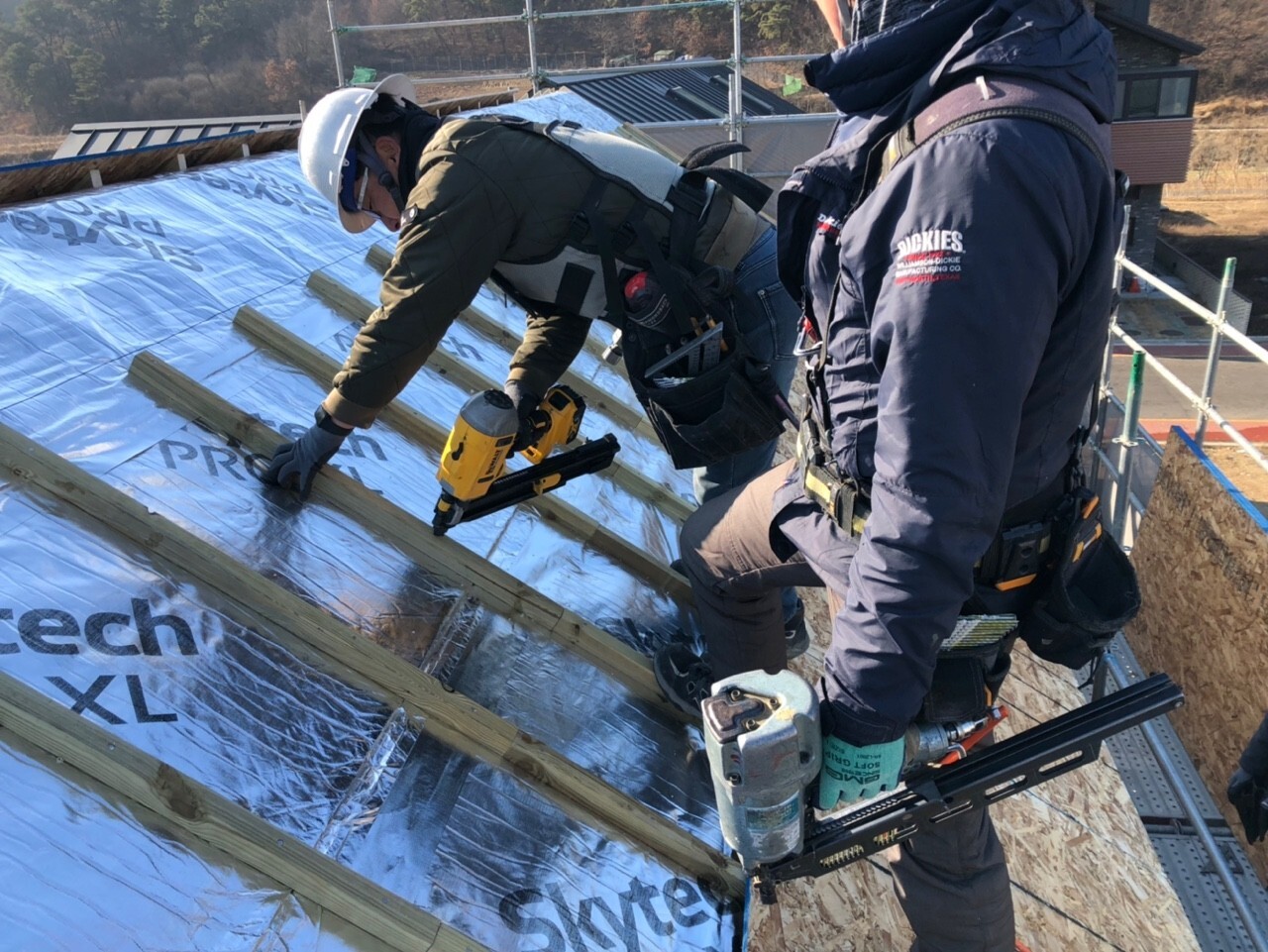

마찬가지로 첫 라인의 각재는 서까래끝막이장선과 면을 맞추어주며, 서까래 위치에 시공합니다

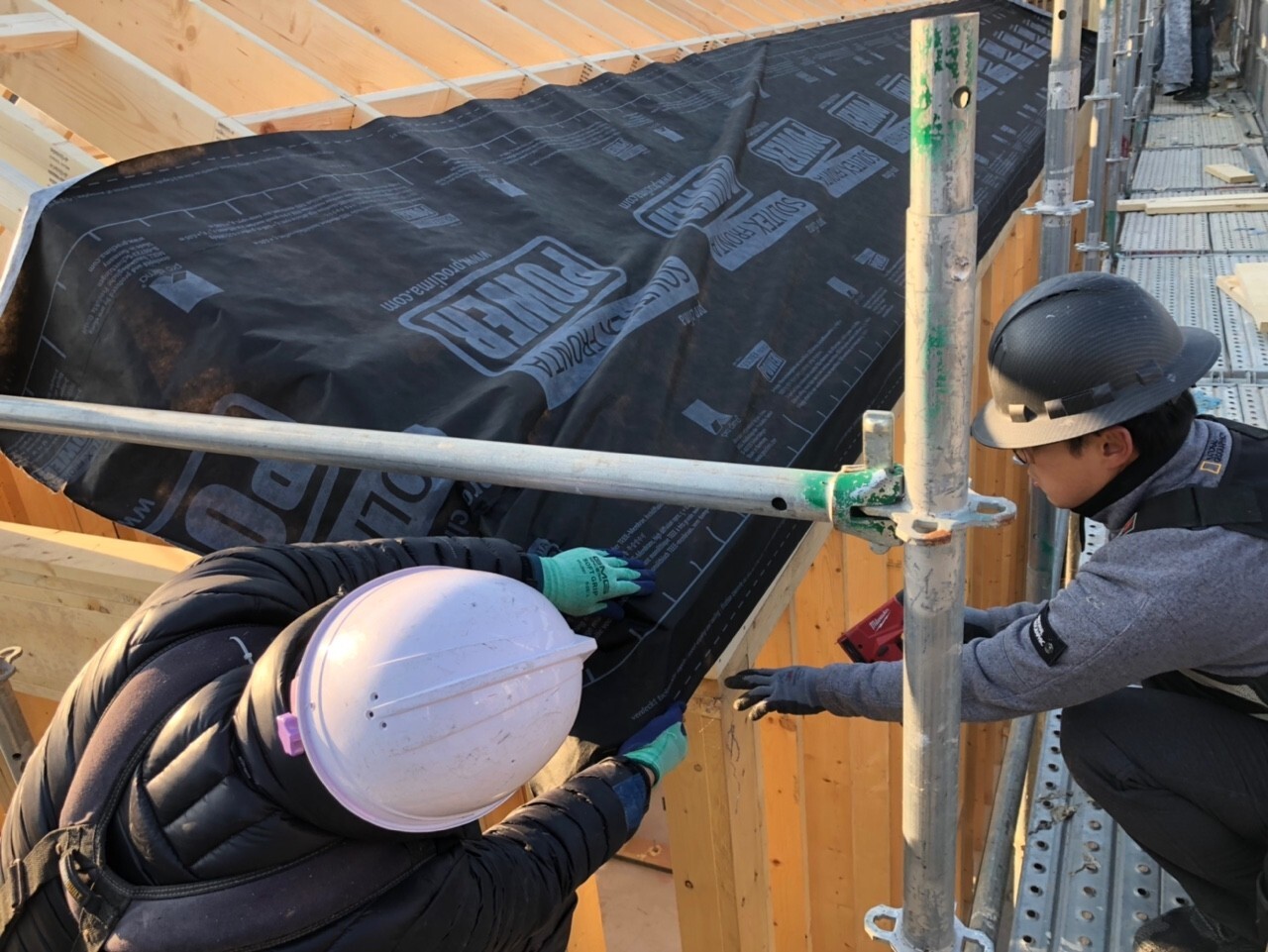

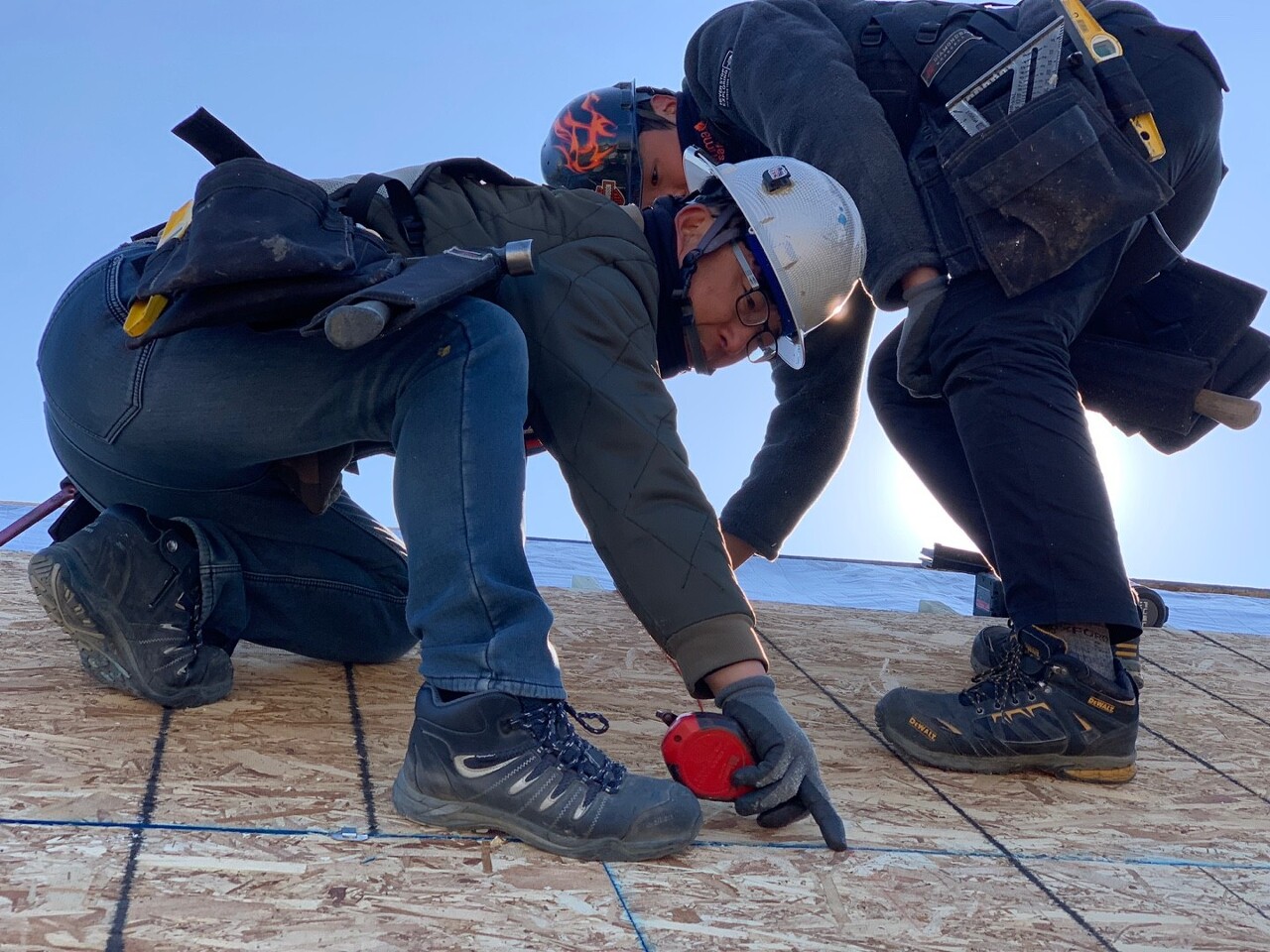

팀장님은 천창 구간의 테이핑 작업을 진행하였습니다

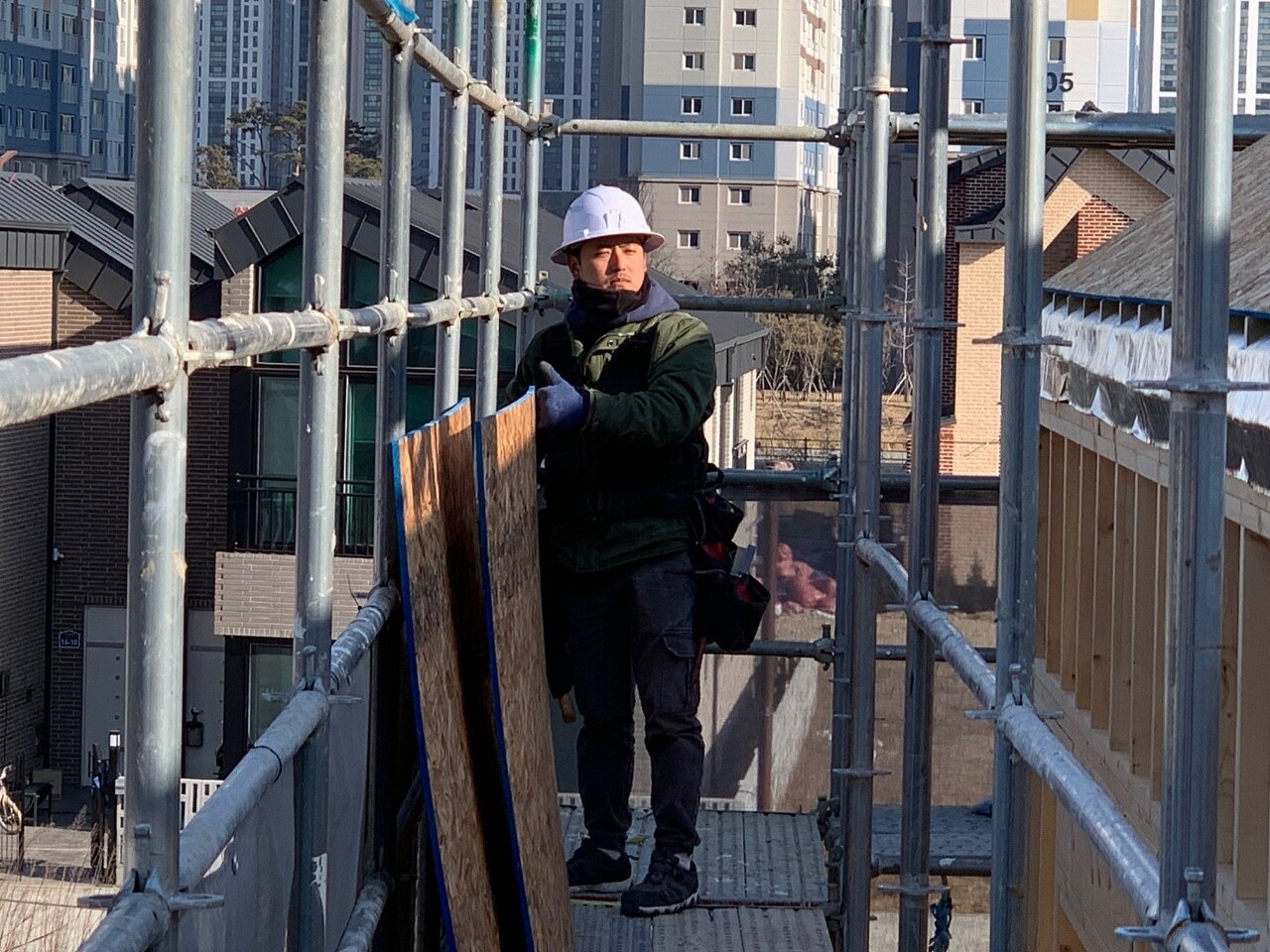

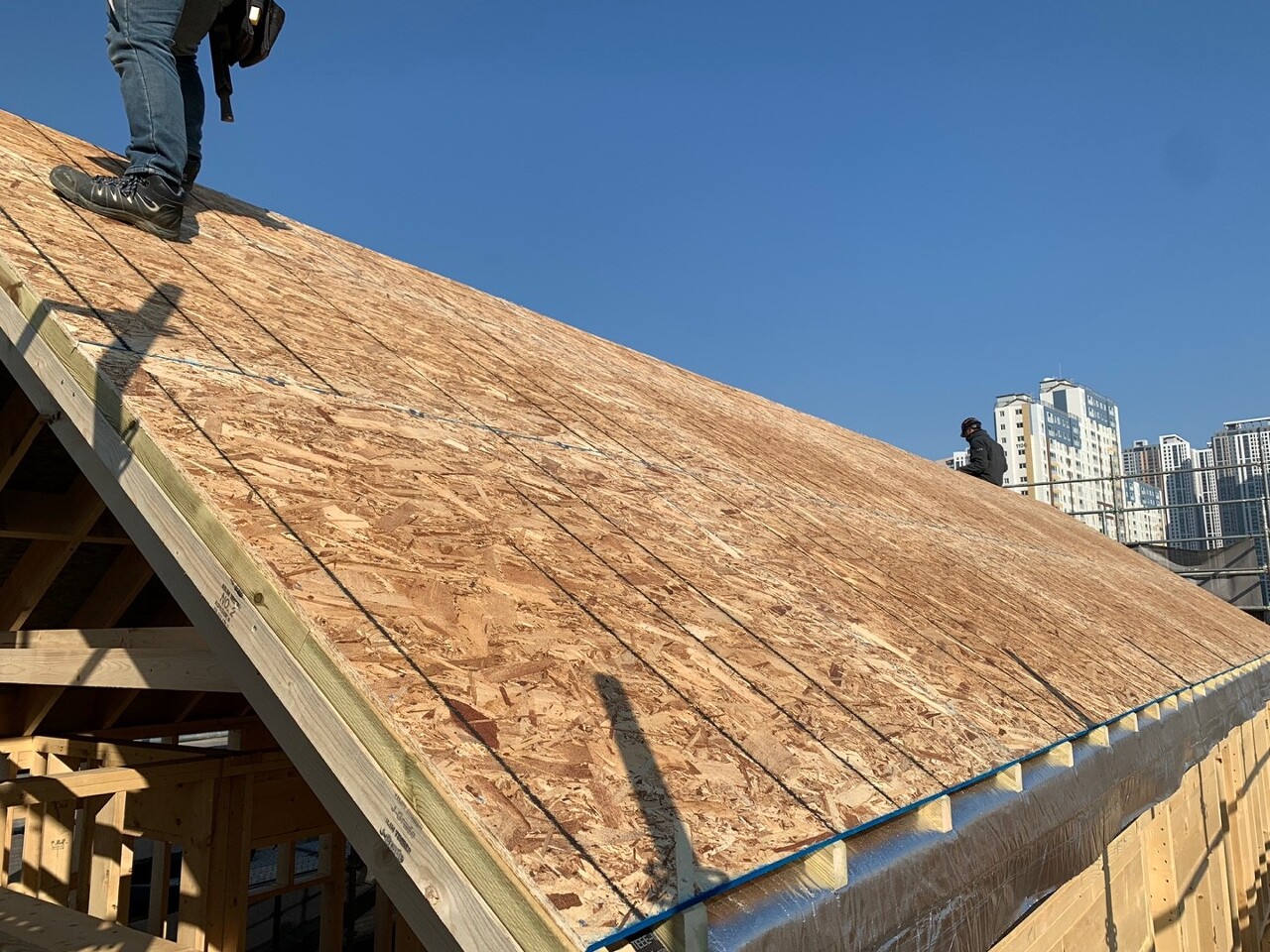

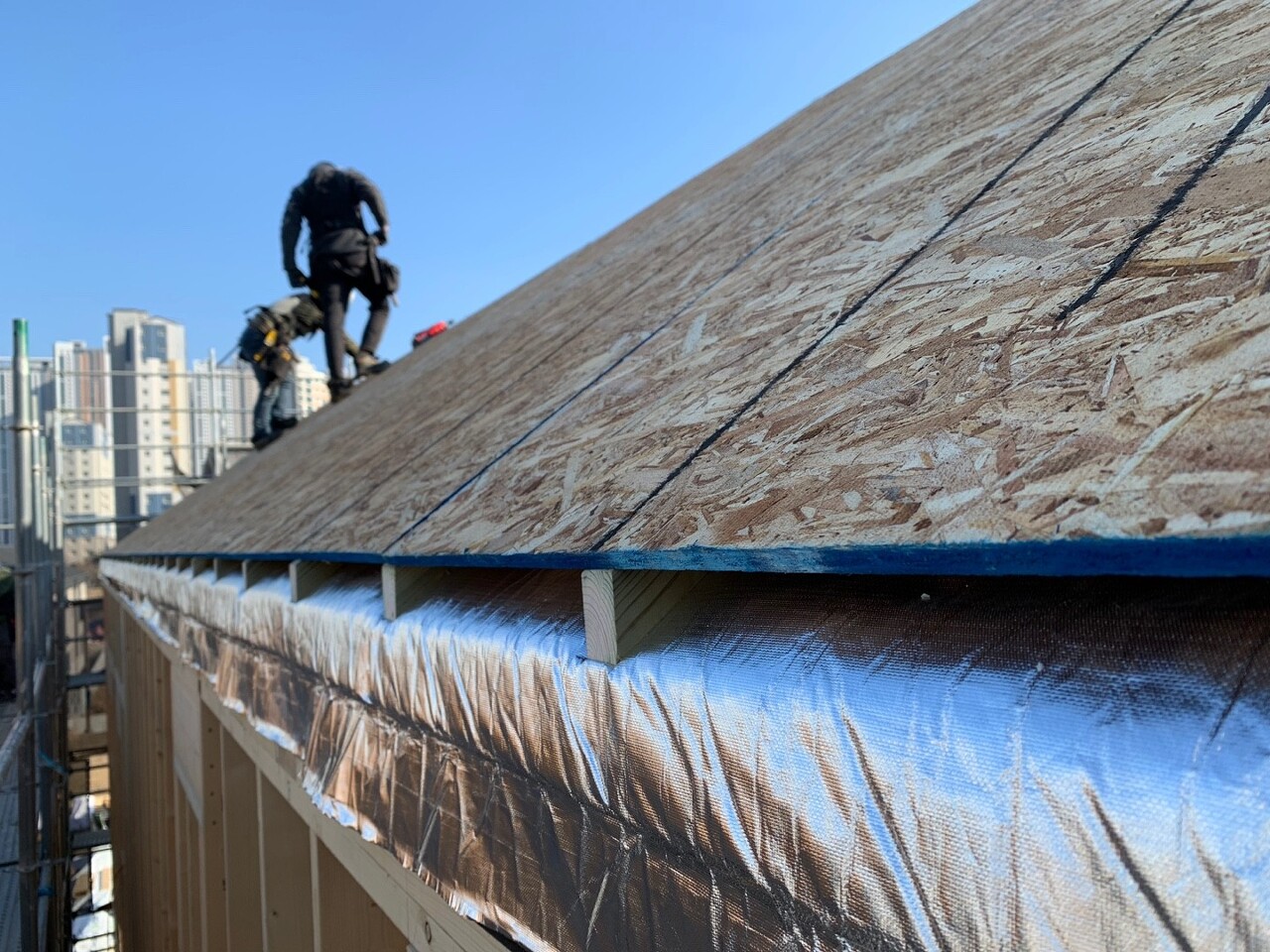

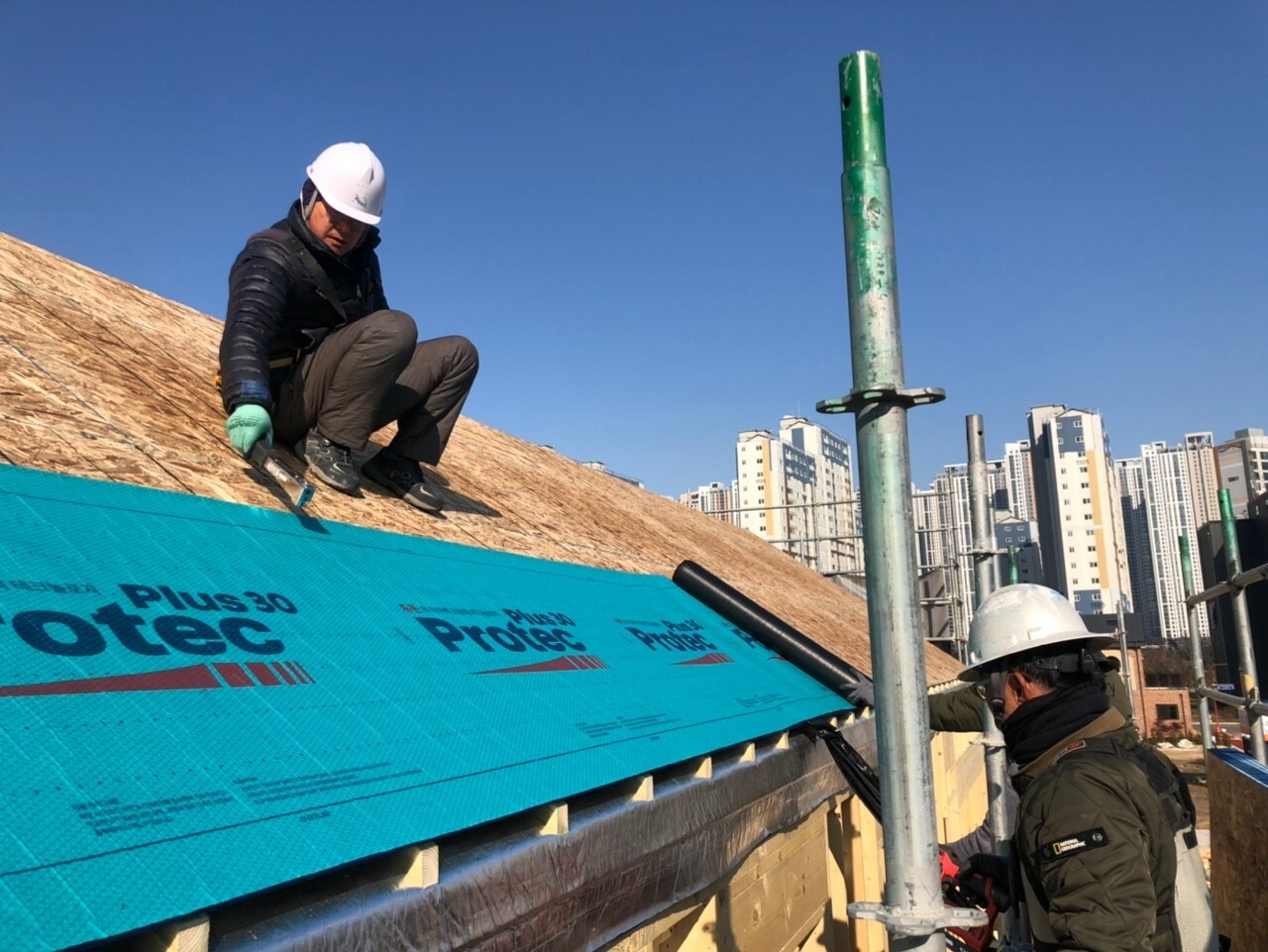

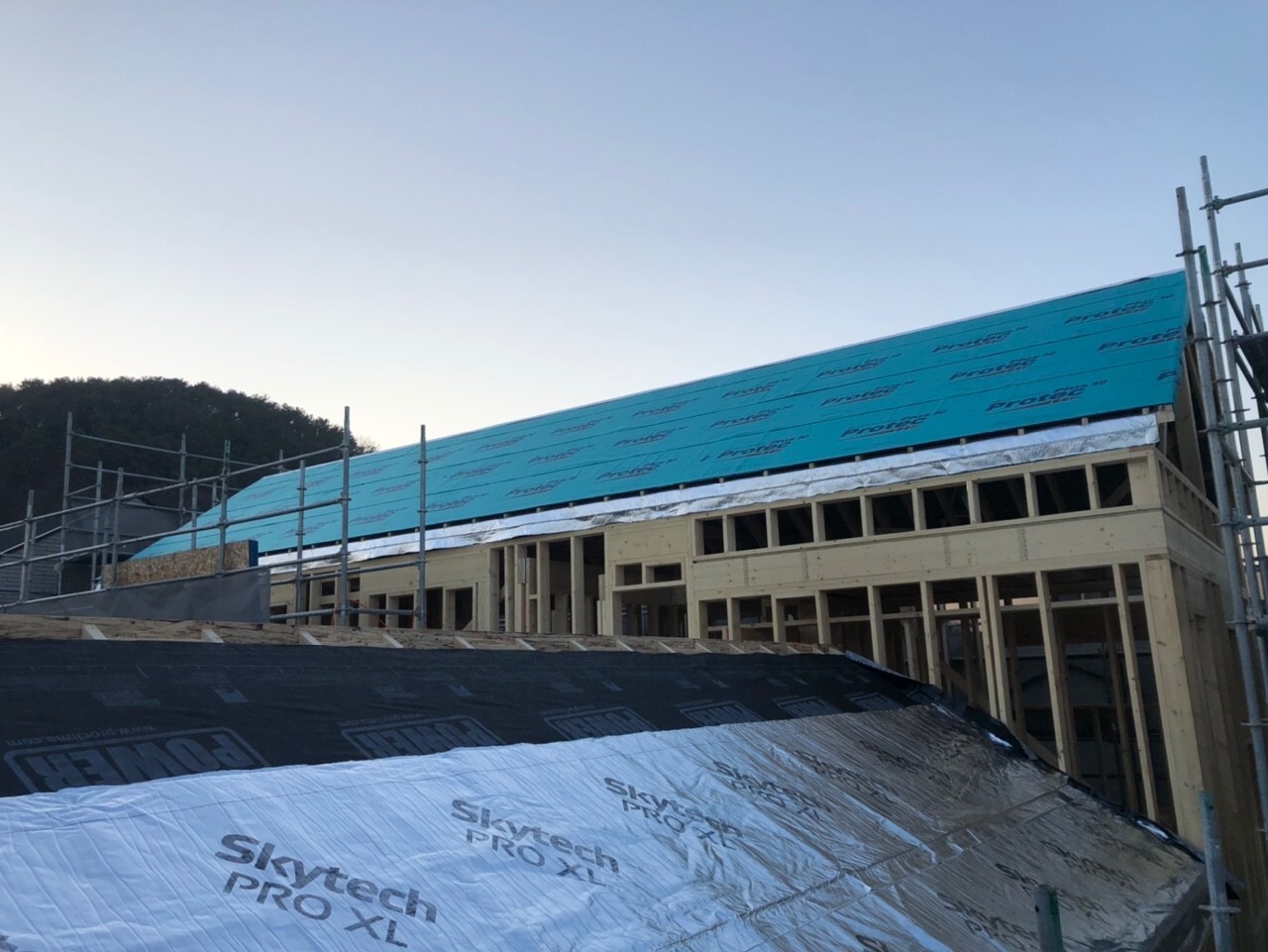

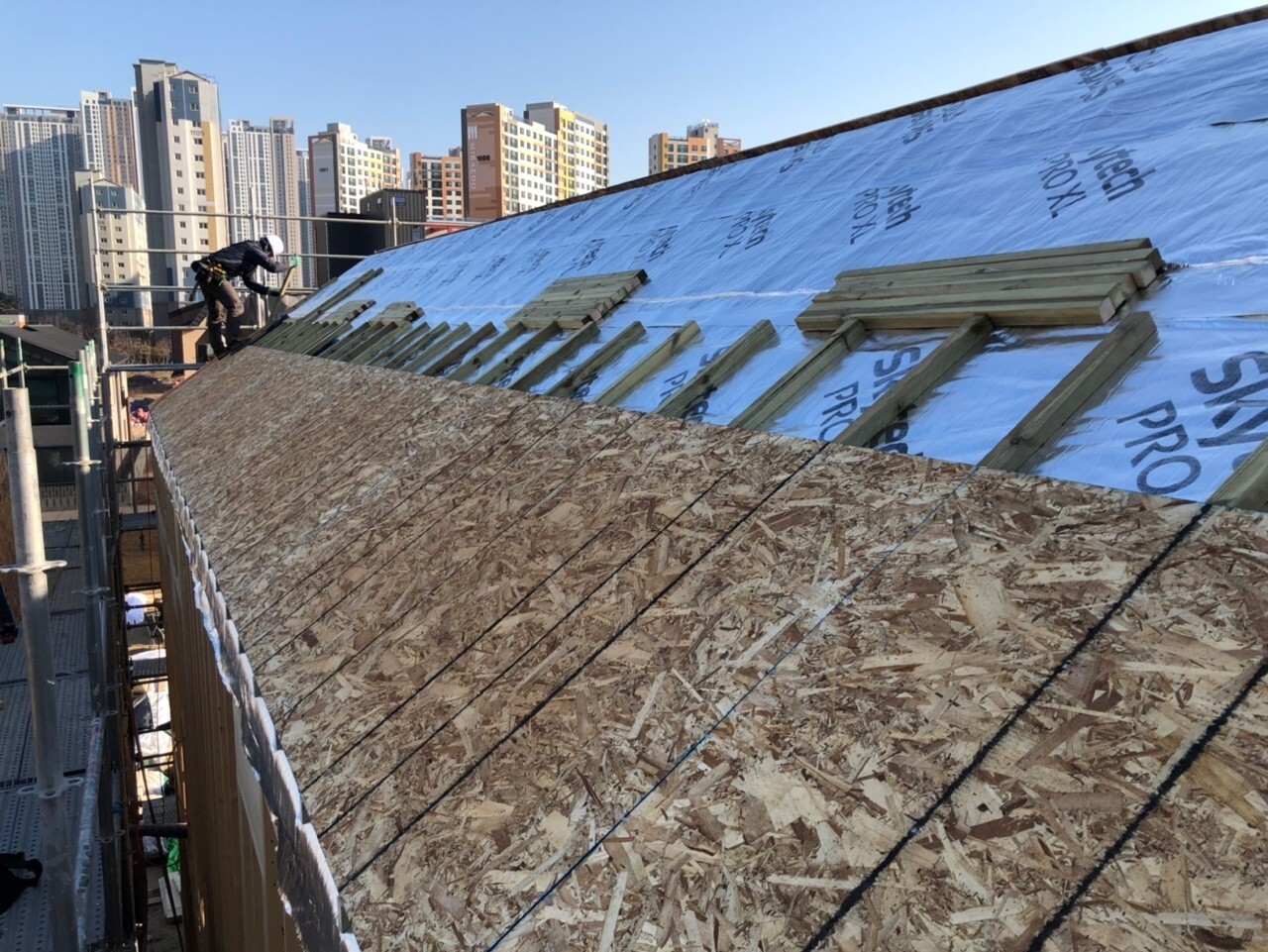

각재 시공 후 합판 시공을 진행합니다
각재 시공과 마찬가지로 첫 라인의 합판은 서까래끝막이장선의 면과 맞추어가며 시공하고,
합판과 합판사이에는 합판 클립 사용하여 공간을 띄워 주고 못으로 꼼꼼하게 고정시켜 줍니다

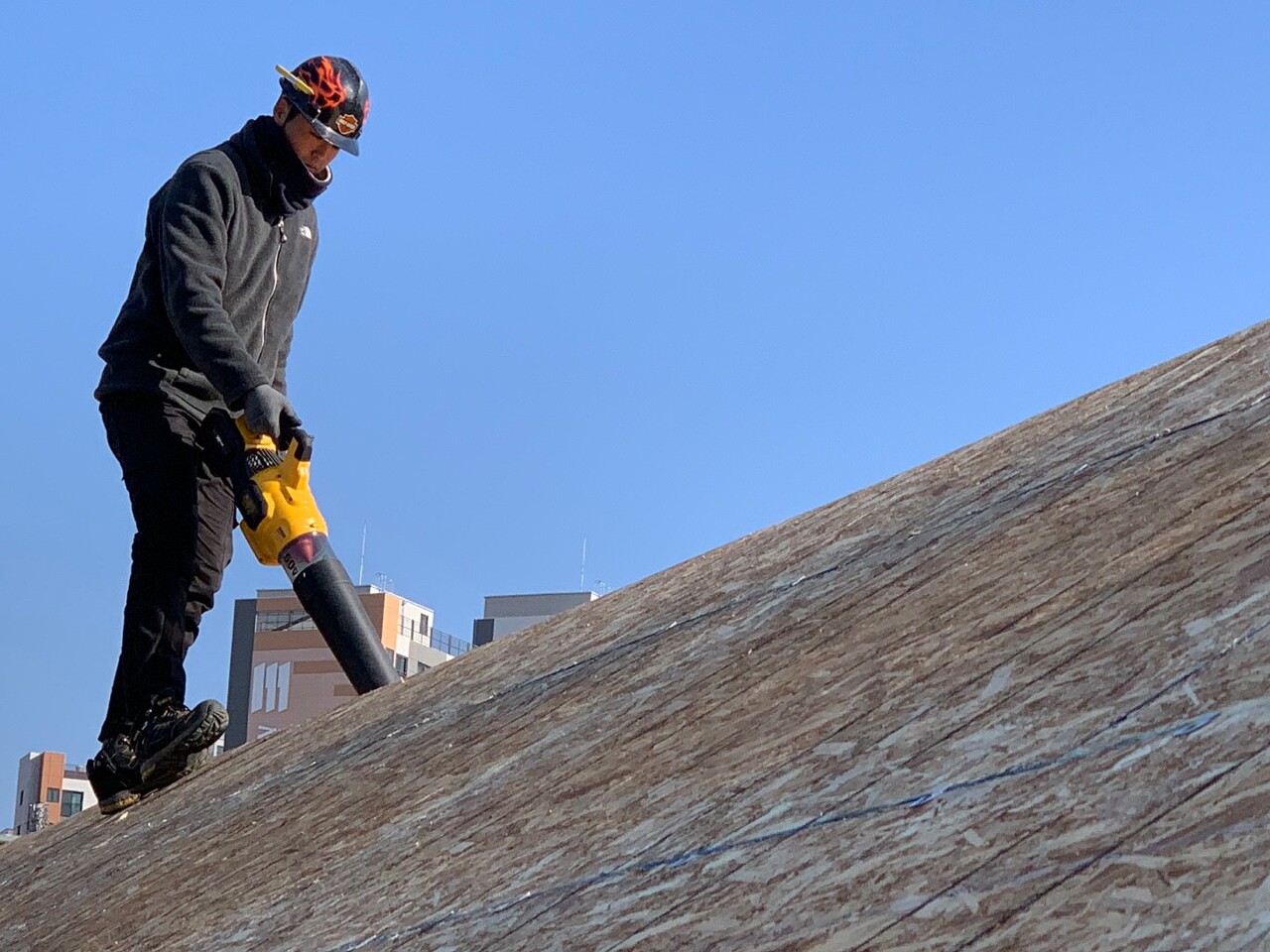

합판 시공 완료 후 다음 단계인 방수시트 시공을 시작하기 전에 송풍기를 이용하여 합판 위를 깨끗하게 청소합니다

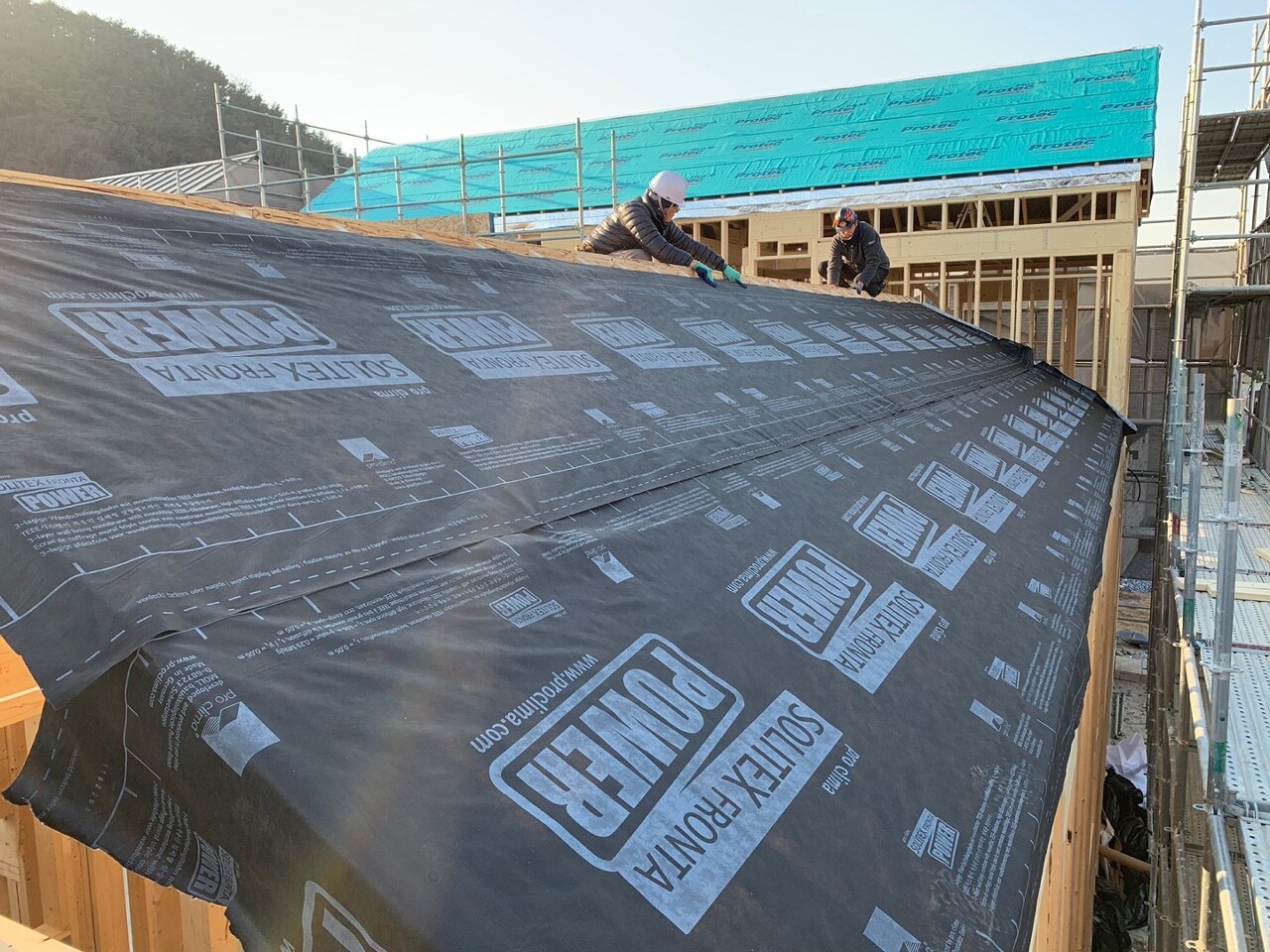

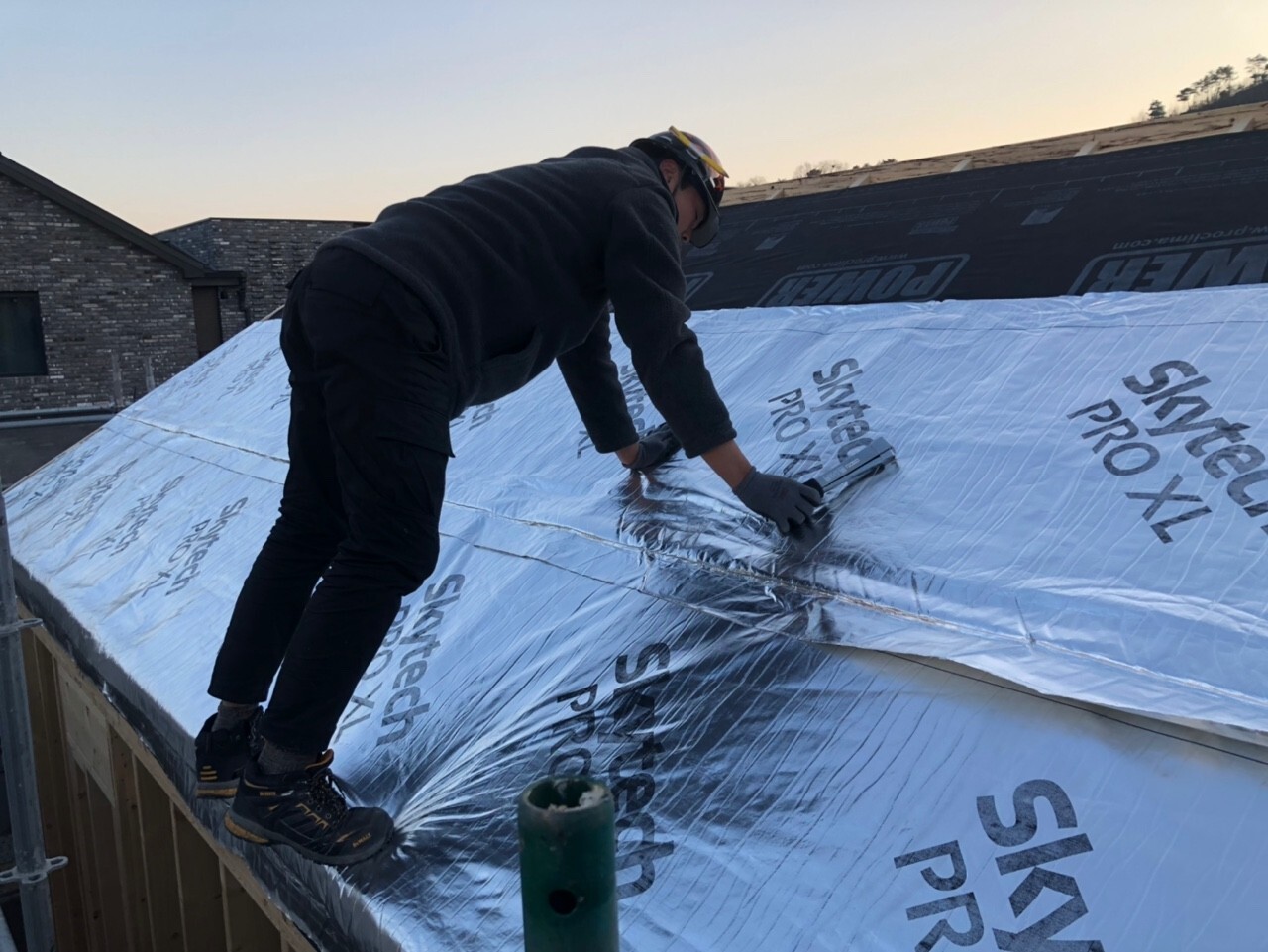

이중지붕 시공의 마지막 단계인 방수시트 시공을 진행하였습니다
물이 이음매 사이로 흘러 들어오는 것을 방지하기 위해 아래에서 위쪽으로 겹쳐가며 시공하며,

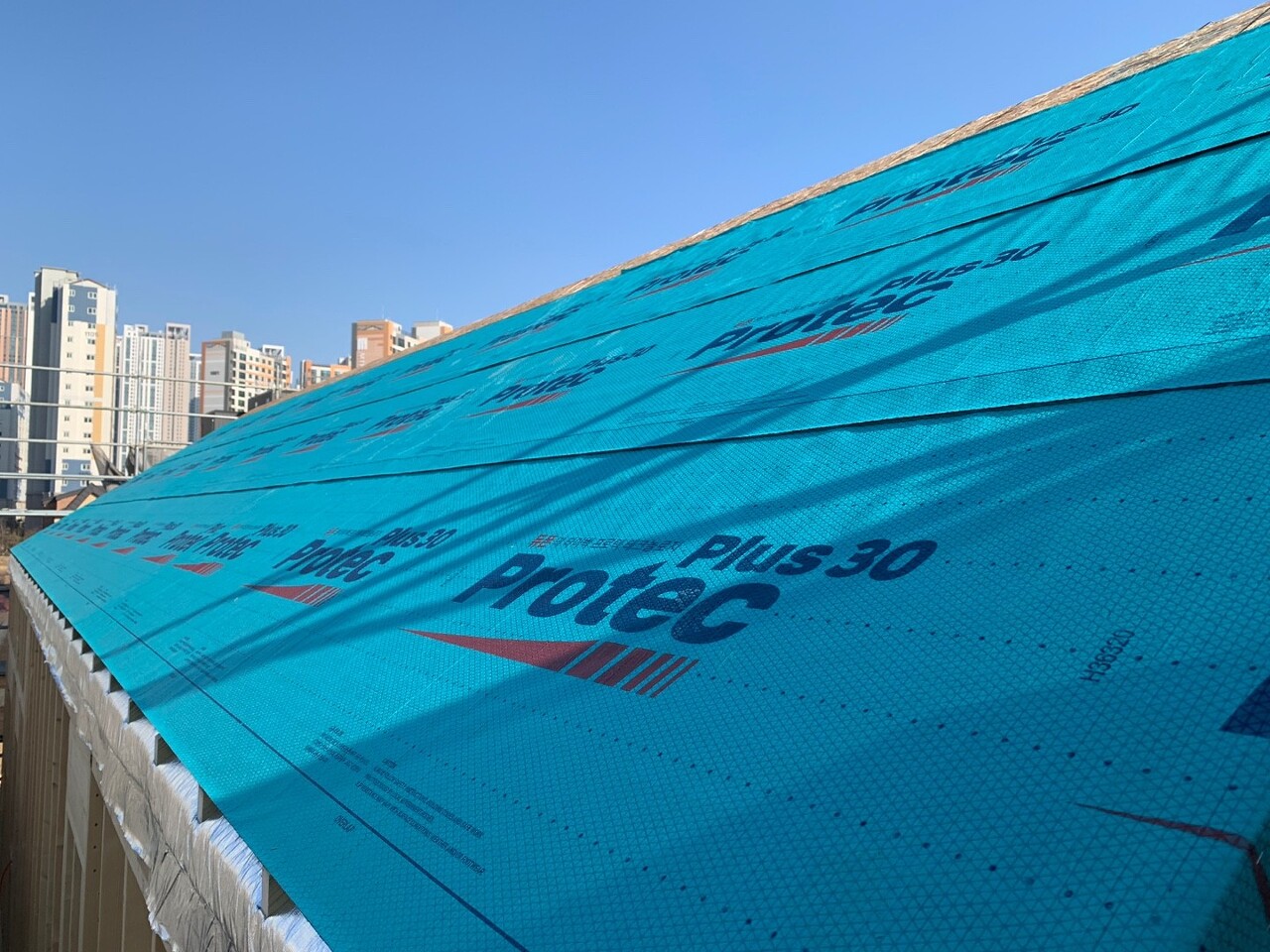

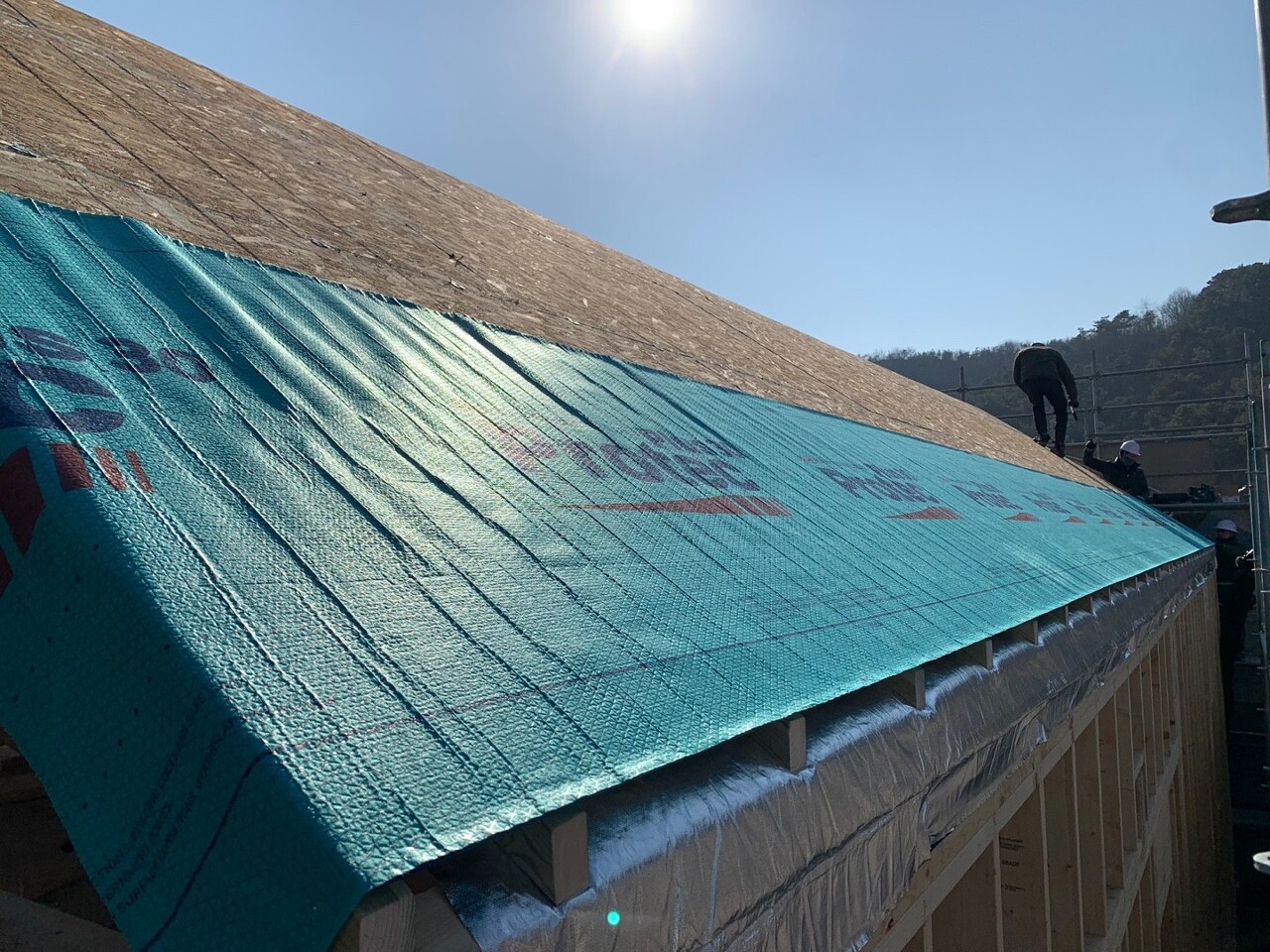

겹쳐지는 부분은 100mm 이상으로 오버랩 하며 진행합니다
혹여나 방수시트를 이어서 시공하는 경우 600mm 이상으로 오버랩 해줍니다

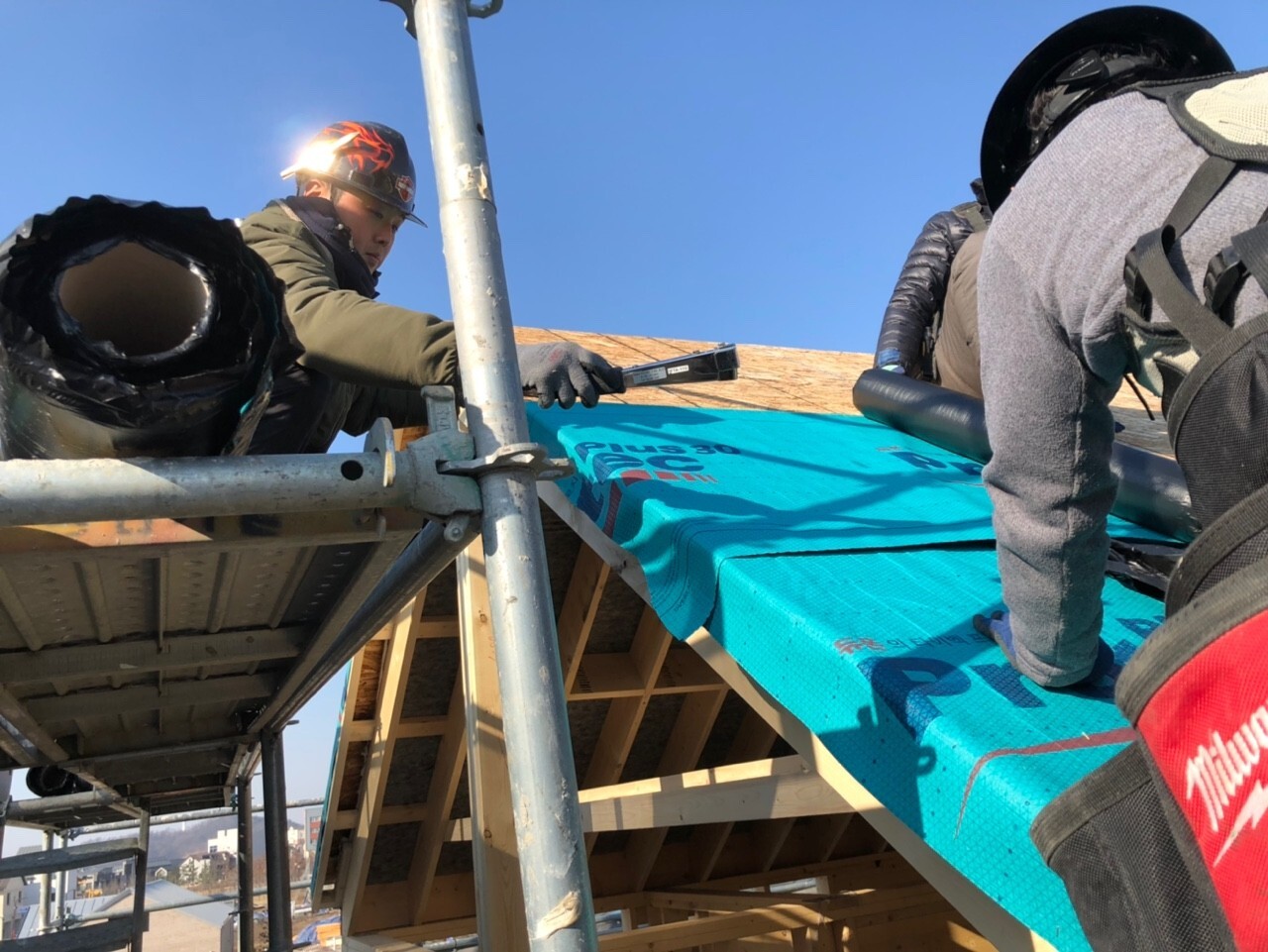

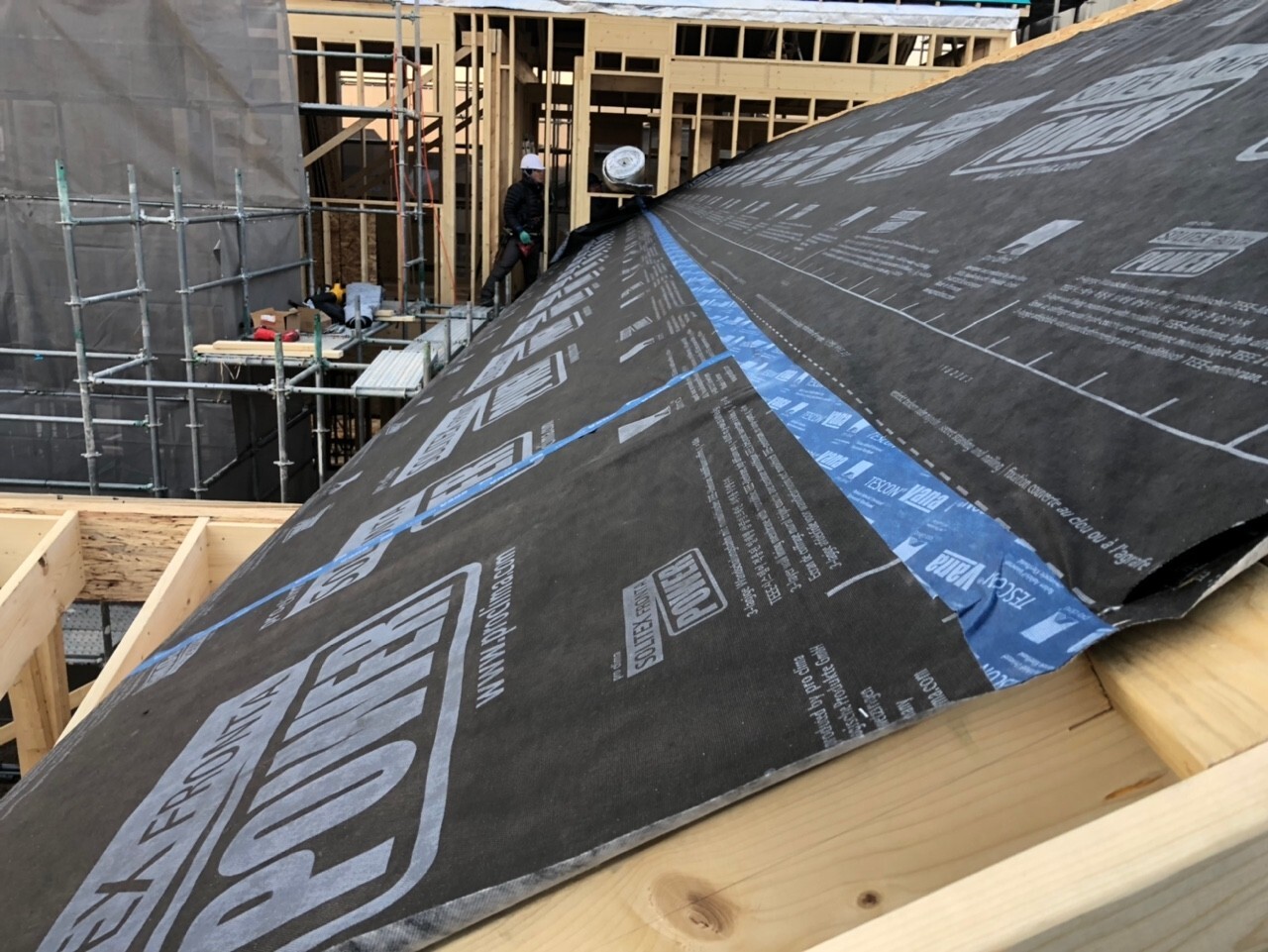

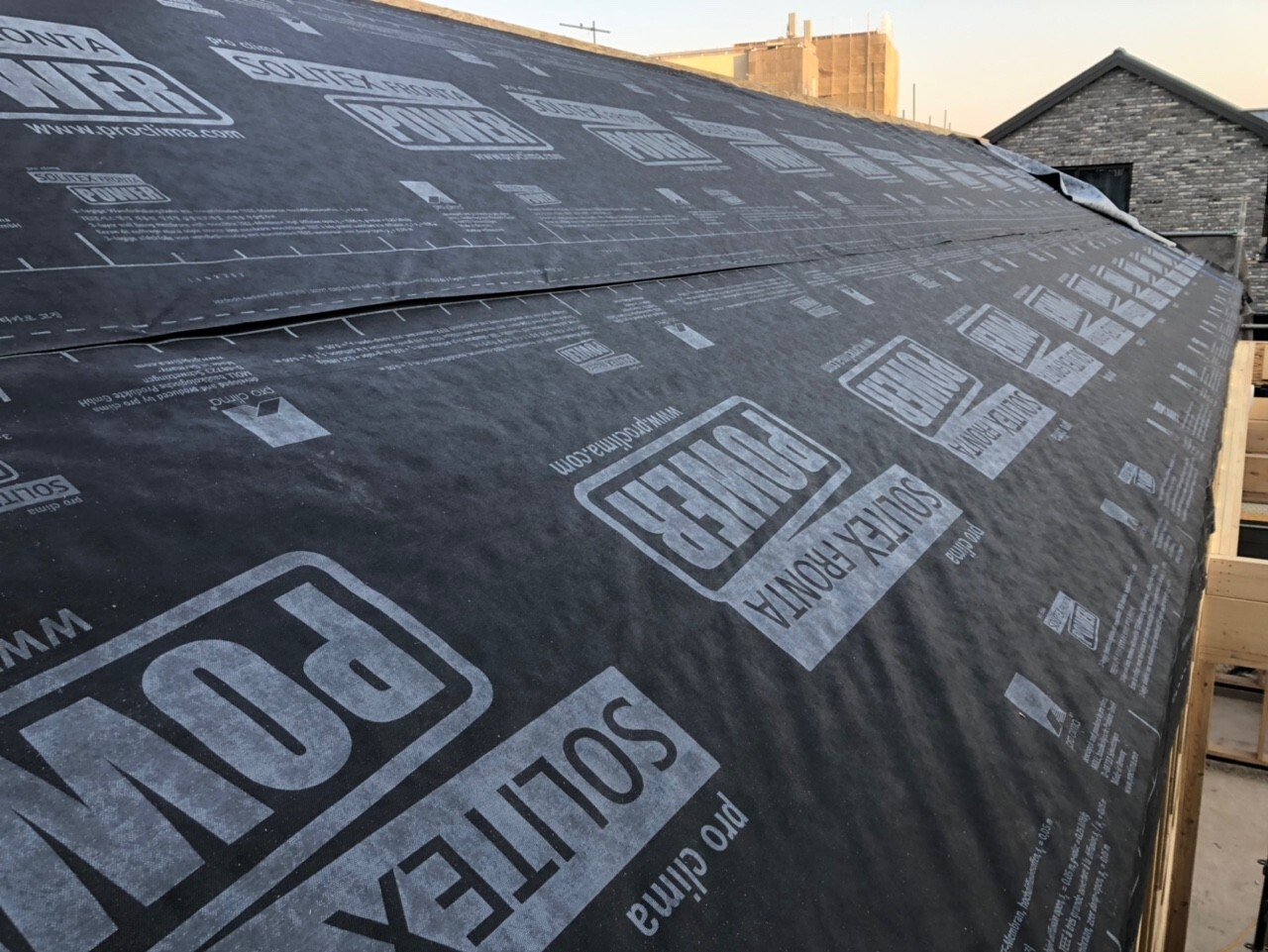

라인을 정확히 맞추어 가며 타카로 고정하여 줍니다

팀장님과 부팀장님이 단합하여 시공하는 장면이 인상깊었던 작업입니다!

- 아래는 방수시트로 사용한 제품의 상세한 설명입니다 -
- 출처 대림우드 -
건축주님께서 맛있는 간식과 따뜻한 커피를 준비해주셨습니다
항상 감사합니다~
다시 열심히 시공합니다
다락 구간 이중지붕 시공을 완료하고 거실, 안방 구간 이중지붕 시공을 진행합니다

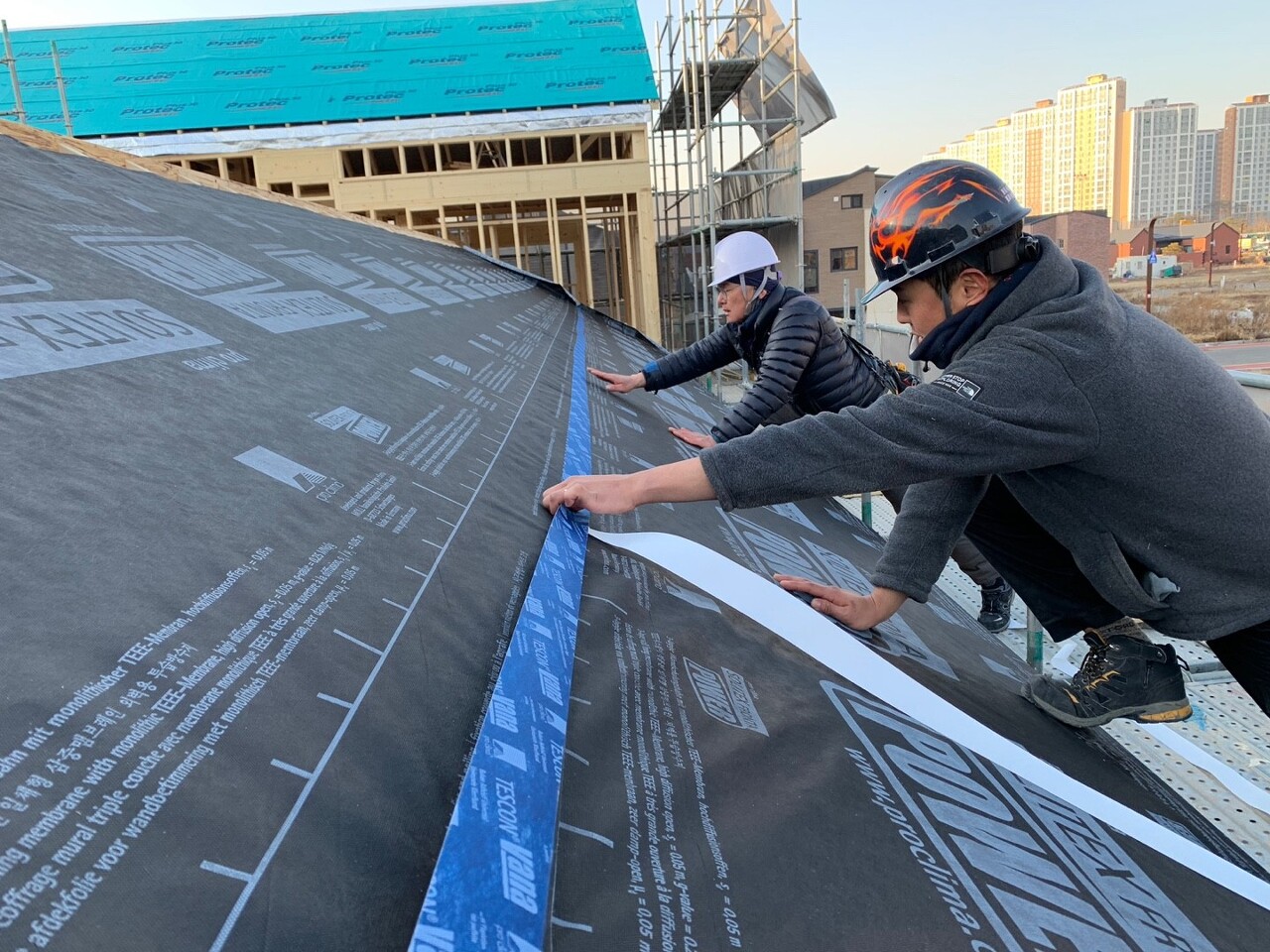

투습방수지 시공 후엔 전용 테이프를 이용하여 꼼꼼하게 붙여줍니다
저희 하루는 여기까지 입니다
내일은 거실, 안방 구간 이중지붕 시공을 완료하고 차고 구간 이중지붕을 진행 할 예정입니다
팀원모두 수고하셨습니다
