날씨 : 맑음
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간)
금일품수 (누계) : 5품 (총 81.375품)
금일 작업현황

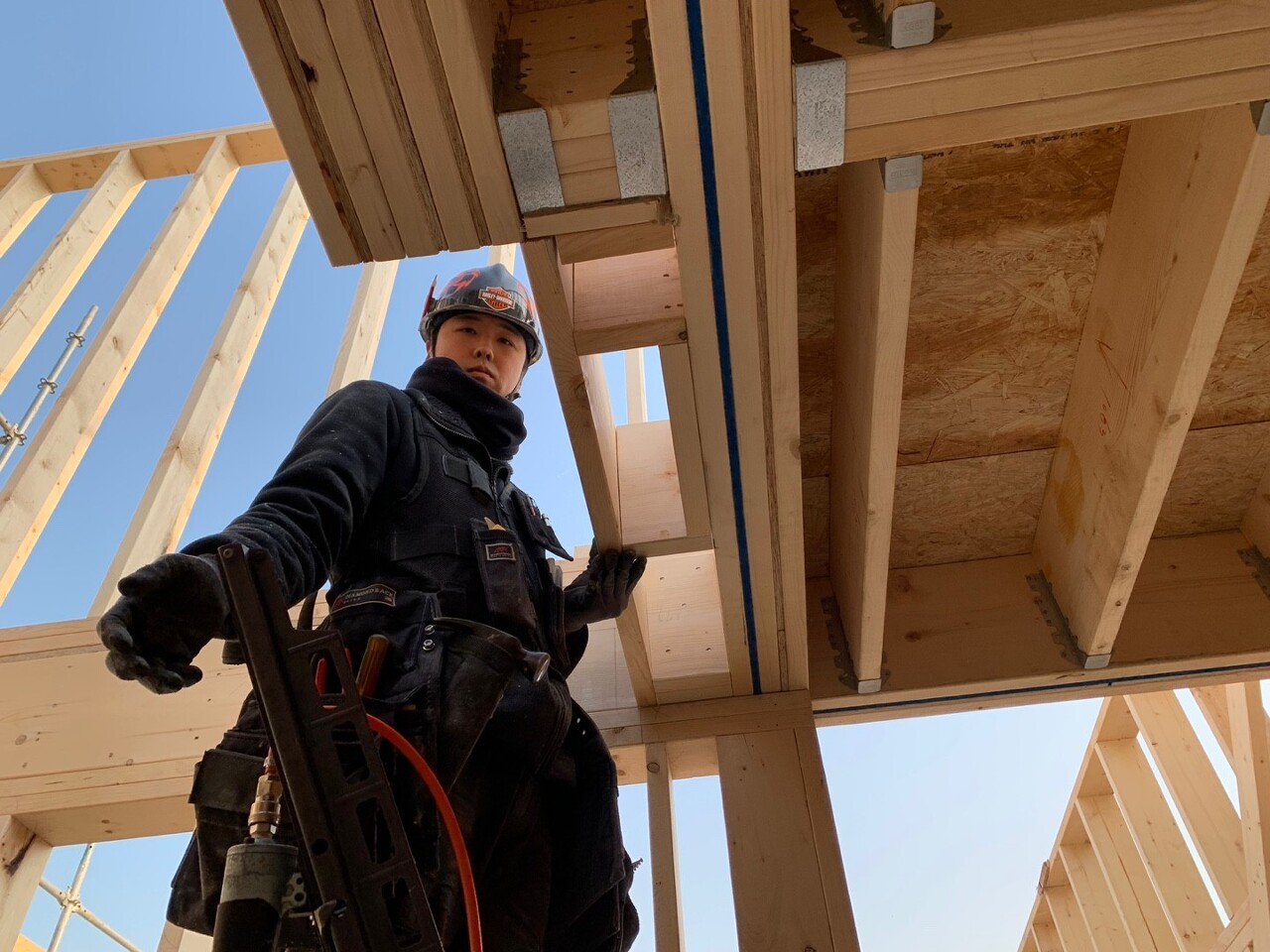

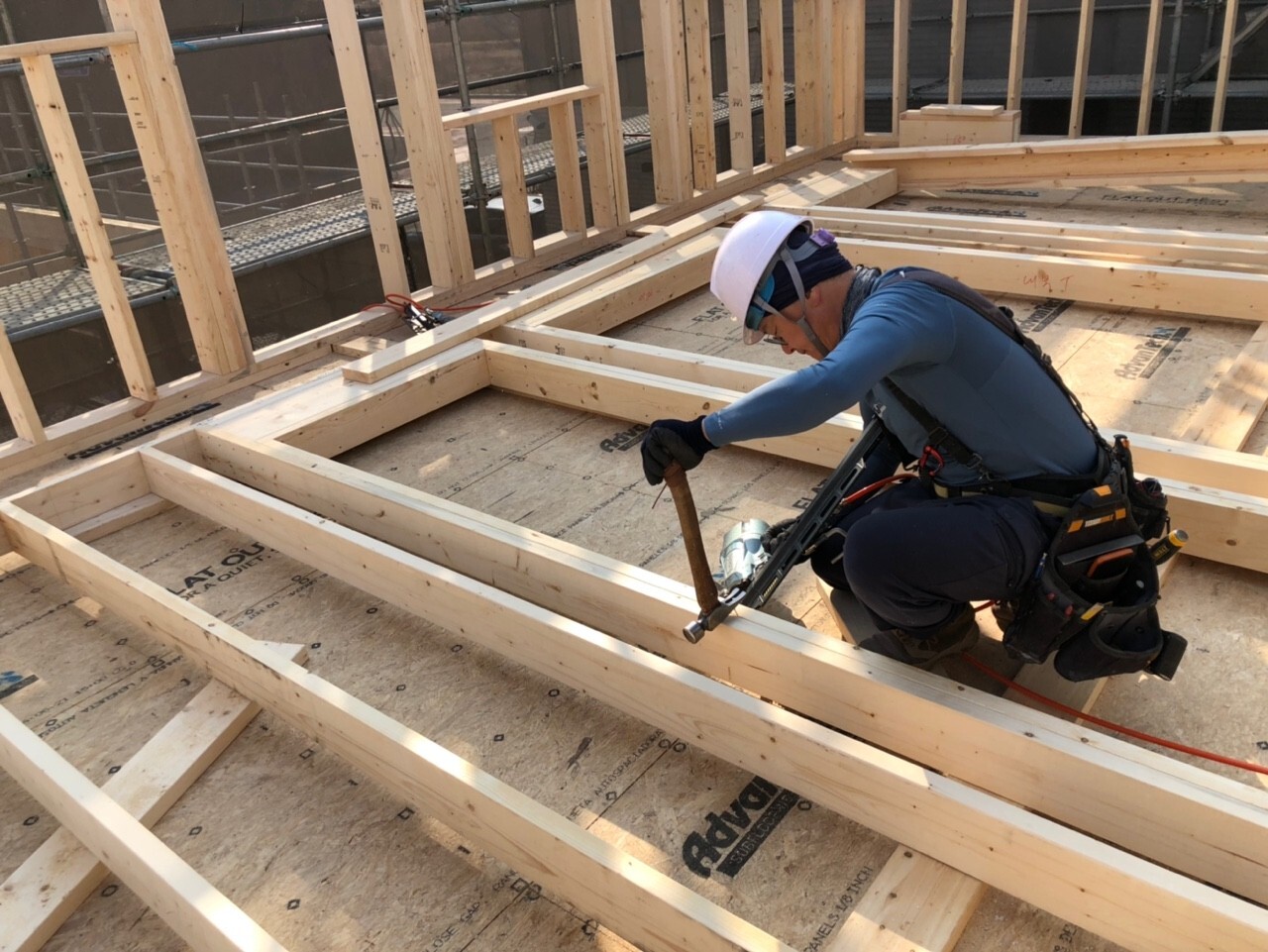

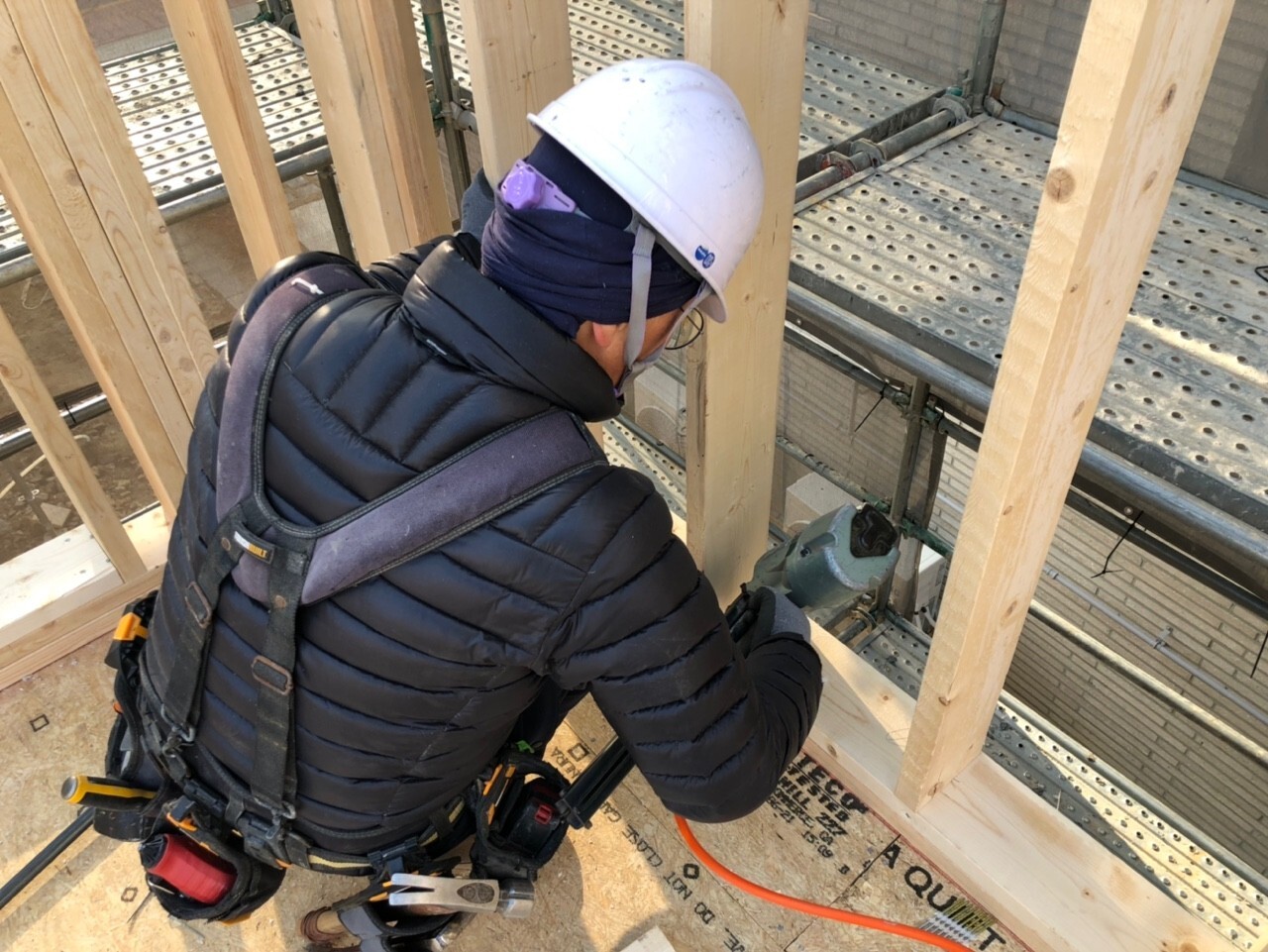

- 2층 벽체 제작 및 시공

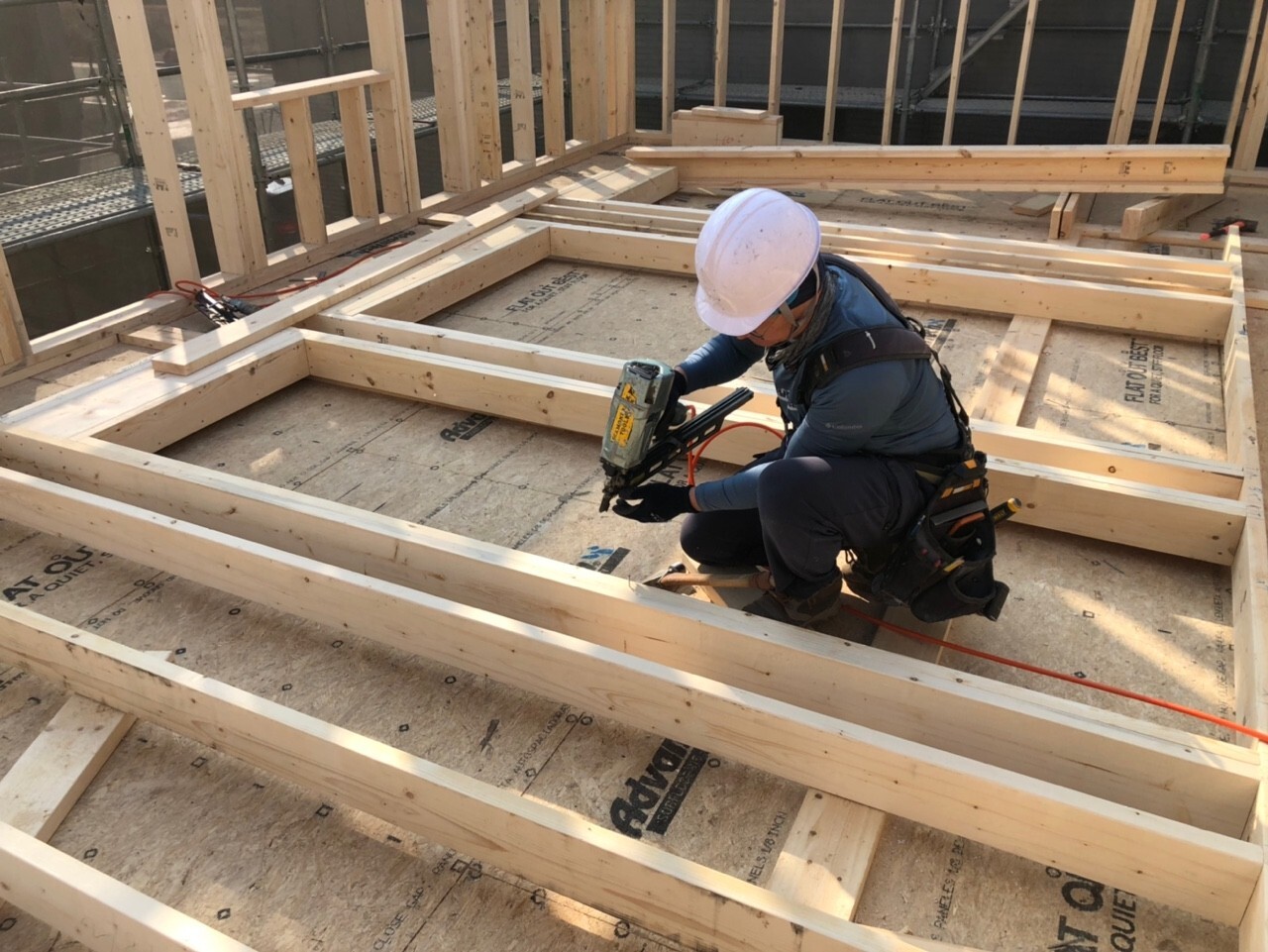

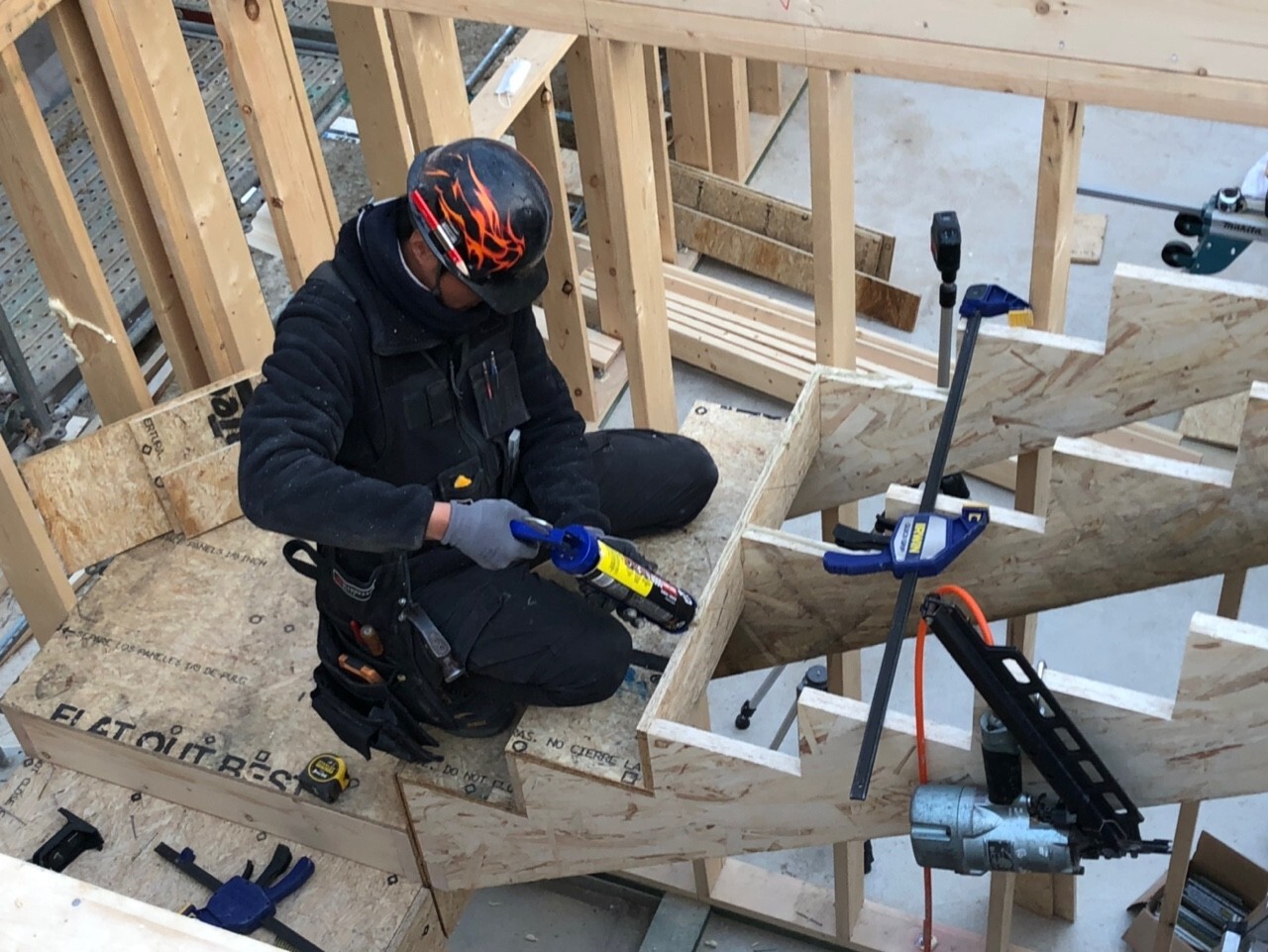

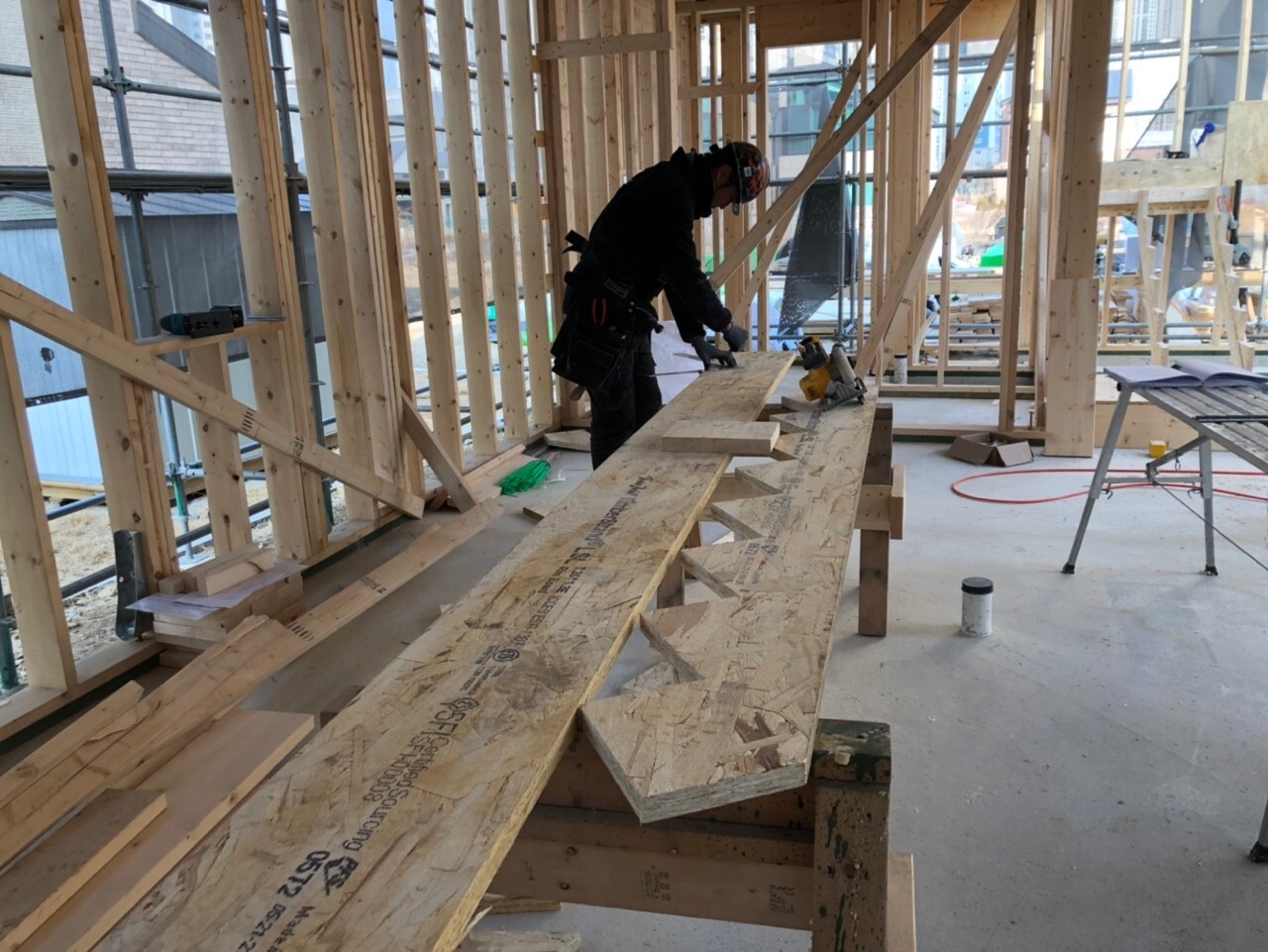

- 스터드 & 크리플 & 씰 재단
- 계단 시공
내일 예정작업
- 2층 벽체 제작 및 시공
- 2층 크리플 & 씰 재단
- 2층 가새(브레이스)작업
- 조립보(beam) 제작 및 시공
화성 새솔봄날 현장 17일차 입니다.
어제보다도 더 쌀쌀한 날씨였지만 시공에 집중하느라 추운줄도 몰랐습니다

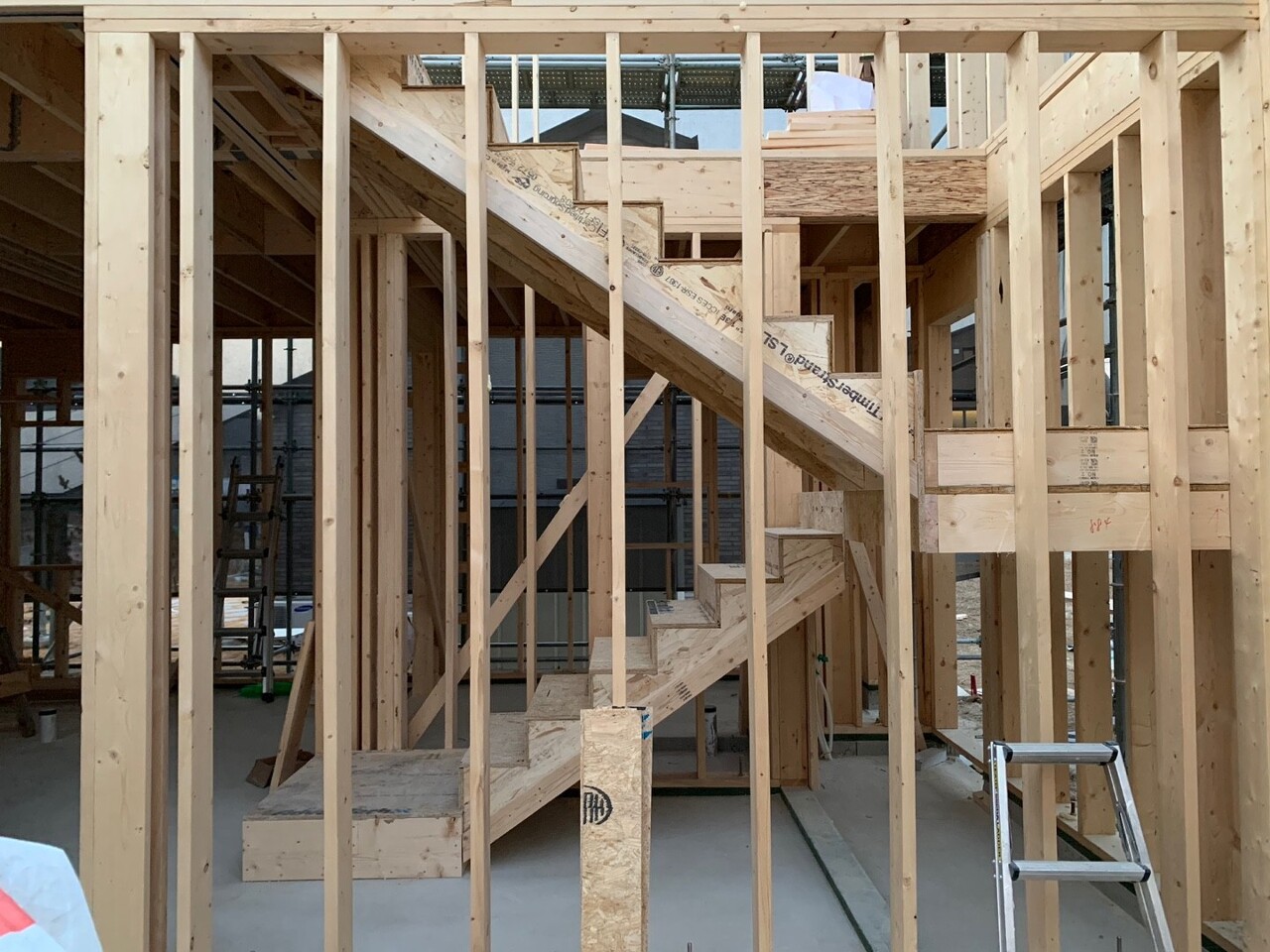

어제에 이어 2층 벽체 시공을 진행하였고, 계단 시공을 완료하였습니다
![](https://blog.kakaocdn.net/dn/KcFaA/btroMp2AZvS/QhokElvfr7EAhV0B8vIJC1/img.jpg)
![](https://blog.kakaocdn.net/dn/bgZN7W/btroKylGzwZ/QpA7JSEycl25TFqzsrRBxK/img.jpg)
![](https://blog.kakaocdn.net/dn/bCvQI6/btroMqHd7p1/9KaI0LwymZa2xMVuHM7Rxk/img.jpg)
![](https://blog.kakaocdn.net/dn/CNo63/btroHasUkGj/LkwYK86NdQPUGB5mmShKN0/img.jpg)
![](https://blog.kakaocdn.net/dn/UMI8M/btroKx79qaC/RKKMEx57e6HZMWkm1DKDGk/img.jpg)
![](https://blog.kakaocdn.net/dn/JBz1b/btroJDnw59f/oxdeOkavmmbveP9YihRGz1/img.jpg)
![](https://blog.kakaocdn.net/dn/BBTEt/btroJ1axpc5/LVckq9chDwbF1LOkAXnKG0/img.jpg)
![](https://blog.kakaocdn.net/dn/c4FnYd/btroKzx60GB/R0q601kRKCKGL3Taqzj1bK/img.jpg)

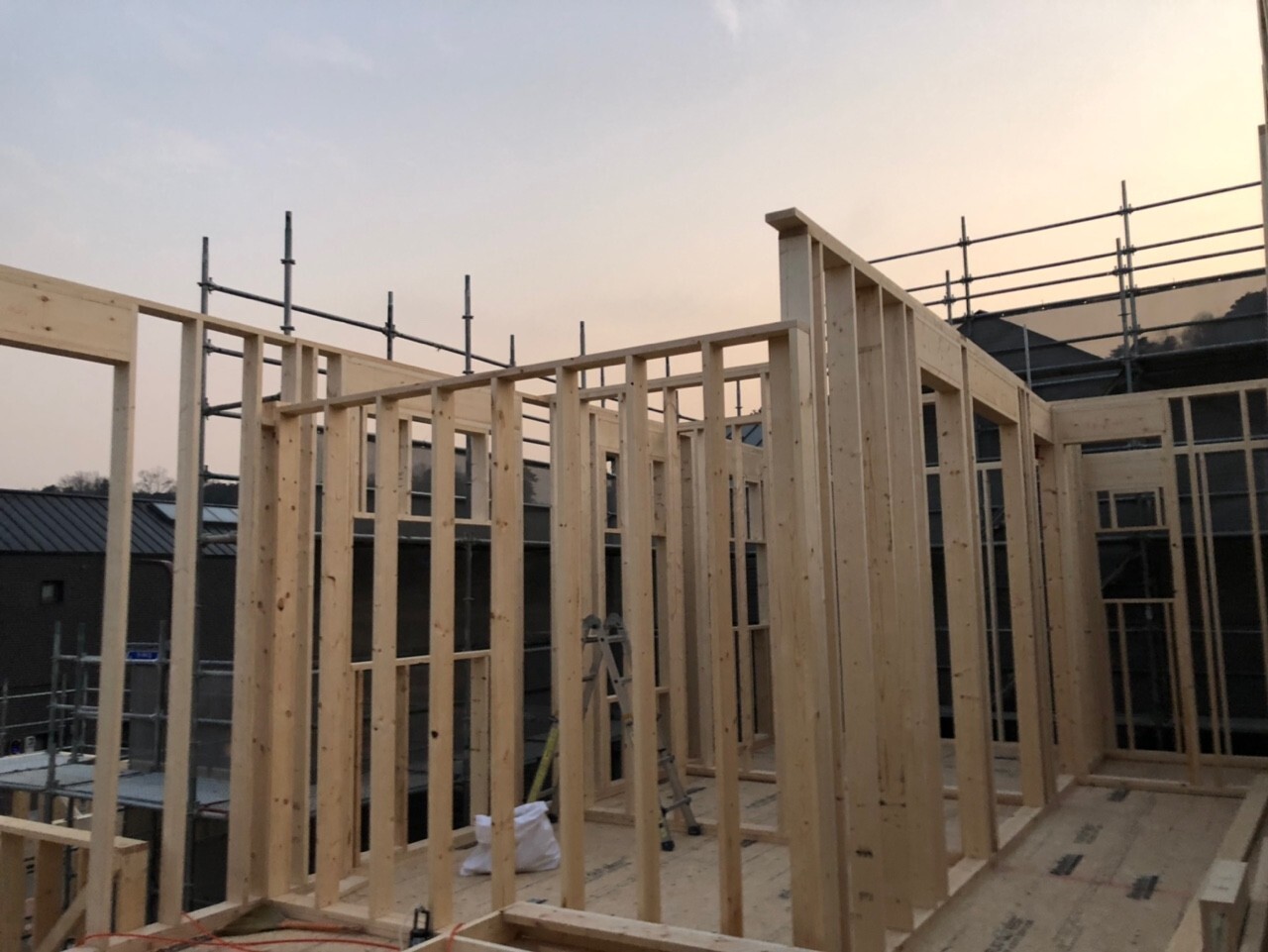

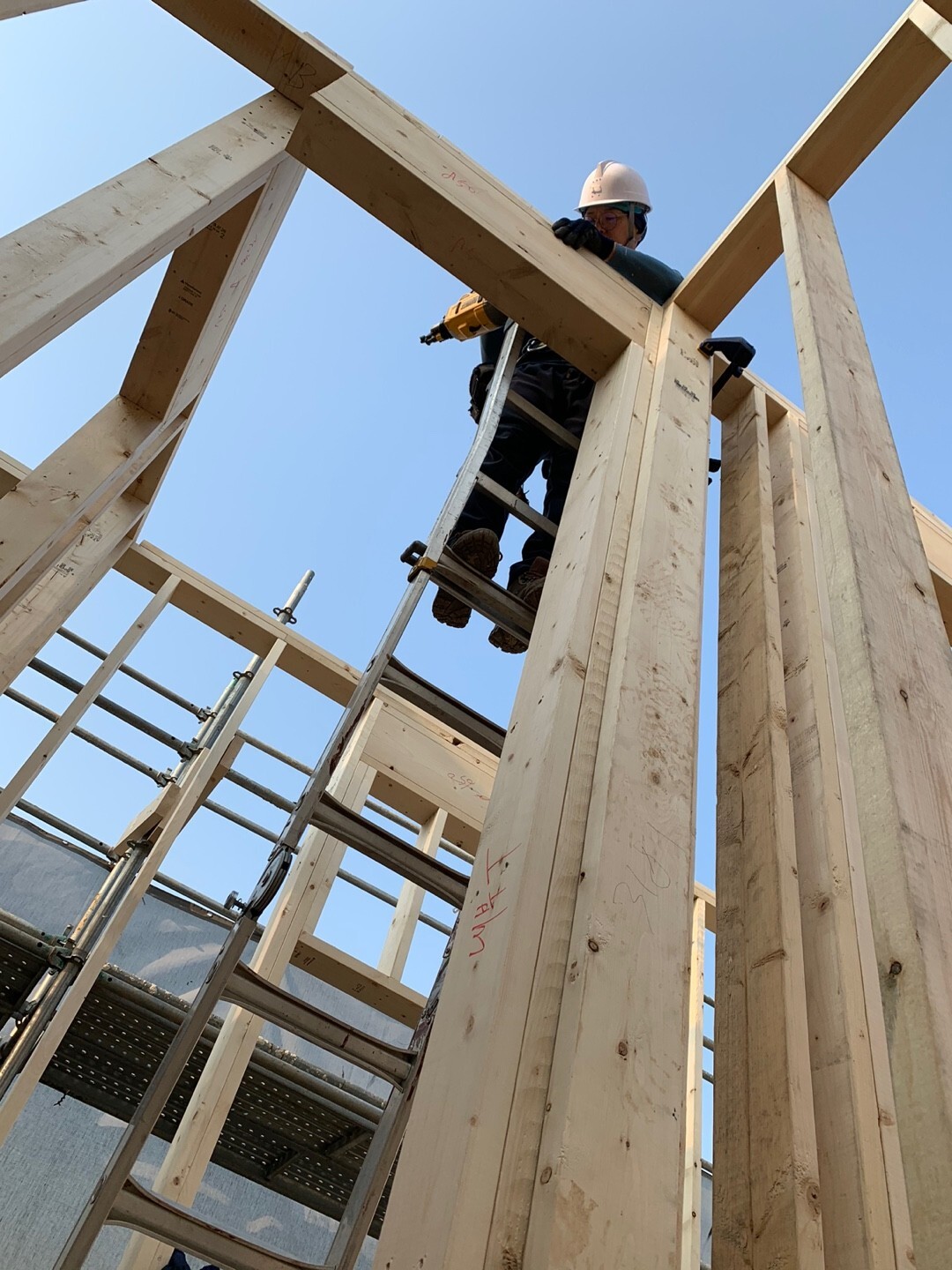

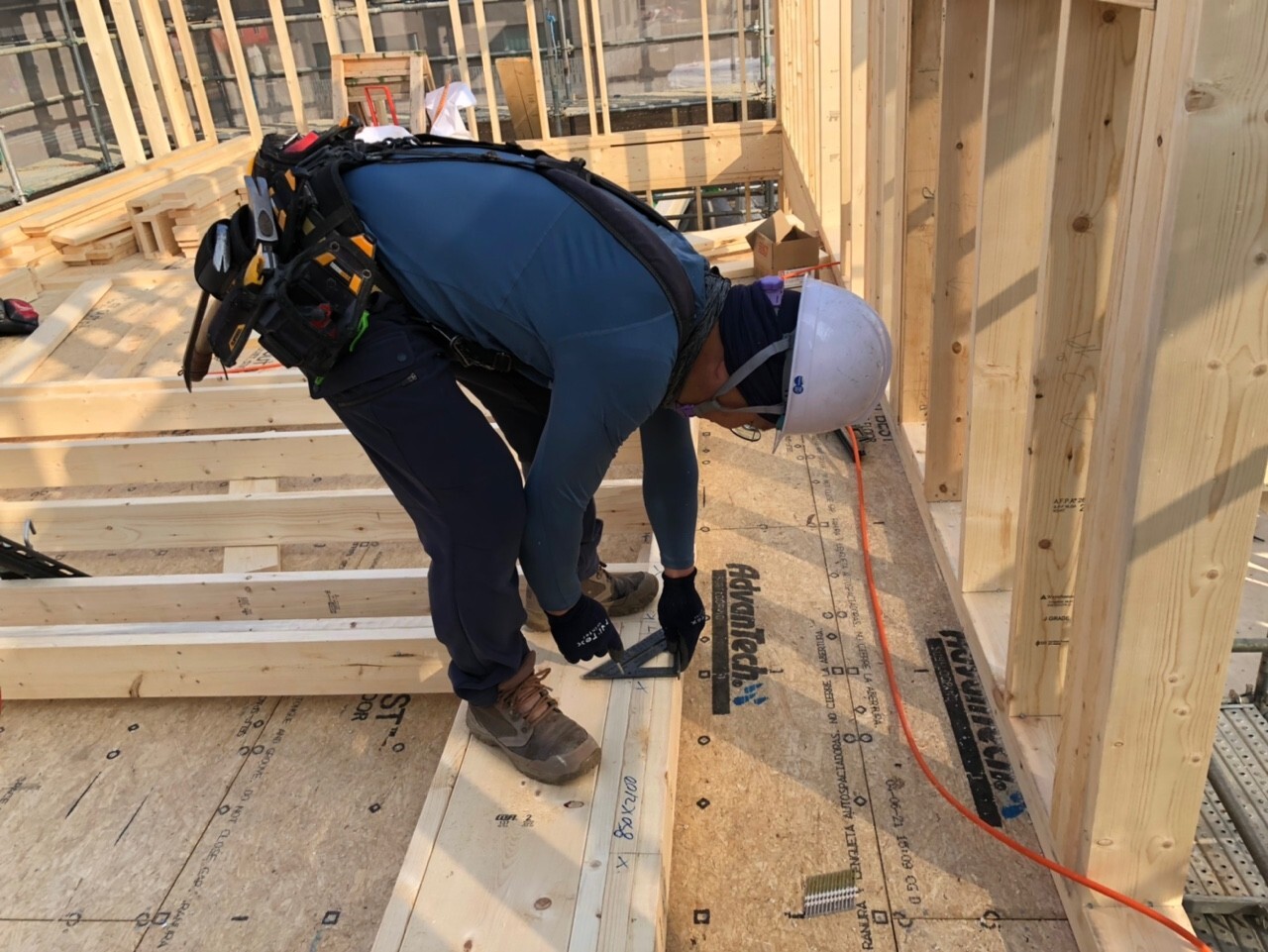

2층 벽체 제작 및 시공을 진행하였습니다
외벽 시공을 완료 하였고, 내벽을 일부 시공하였습니다
내일은 2층 벽체 시공을 완료하고 가새(브레이스) 작업을 진행 할 예정입니다
![](https://blog.kakaocdn.net/dn/biXn1h/btroLDfKpRf/eODLCKVzP3WETkkLbGm5ck/img.jpg)
건축주님께서 버터향이 가득한 도넛과 따뜻한 커피를 준비해주셨습니다
맛있게 먹고 다시 열심히 시공에 임합니다~
항상 감사합니다!
![](https://blog.kakaocdn.net/dn/Ctieo/btroK094ebe/2aEMYf2d4uFTzu8AVQXwn0/img.jpg)
![](https://blog.kakaocdn.net/dn/d3LUVK/btroJkIrLc4/wLbcc38kPQ7pWqTPVWD3k0/img.jpg)
![](https://blog.kakaocdn.net/dn/sAwMO/btroJ2ggBgw/ngnrDqtYSqW9ZrqqW4YFwK/img.jpg)
![](https://blog.kakaocdn.net/dn/bciaMn/btroHasUkYf/nLbofhZAIRtmIkanfsgvSk/img.jpg)
![](https://blog.kakaocdn.net/dn/FHGHy/btroKxG5Iz7/ehIfS7N2JlilYKtlQGYKTk/img.jpg)
![](https://blog.kakaocdn.net/dn/6bAqU/btroJ12MiXM/oPkfexen1G9K61cAa9qUjK/img.jpg)
![](https://blog.kakaocdn.net/dn/b15x1h/btroK0vrn45/zADEWURtNdHkfU3evPXYkk/img.jpg)
![](https://blog.kakaocdn.net/dn/bnu5JQ/btroJkIrK54/QiyhmvStBIgp40NKHNZTrK/img.jpg)

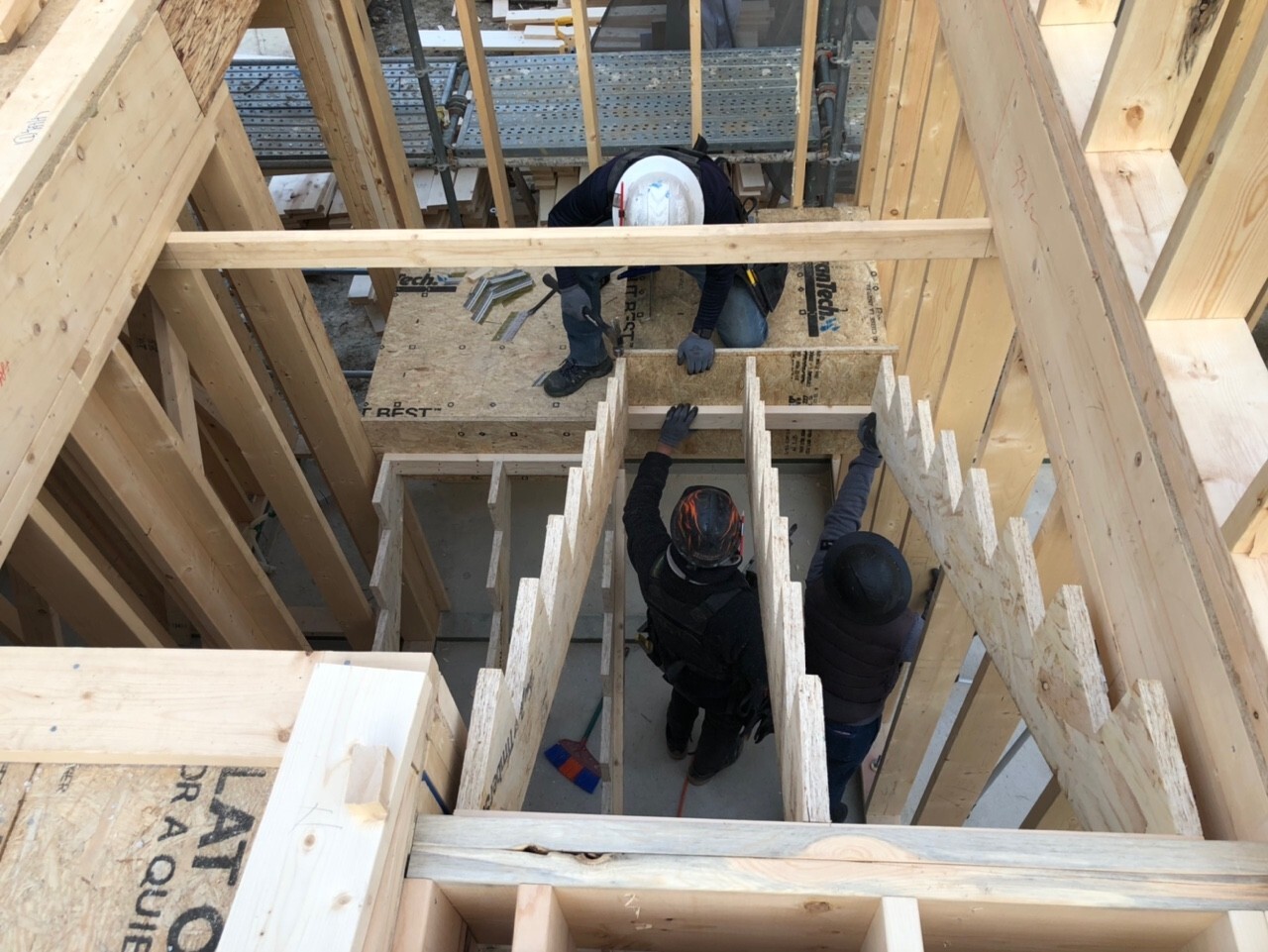

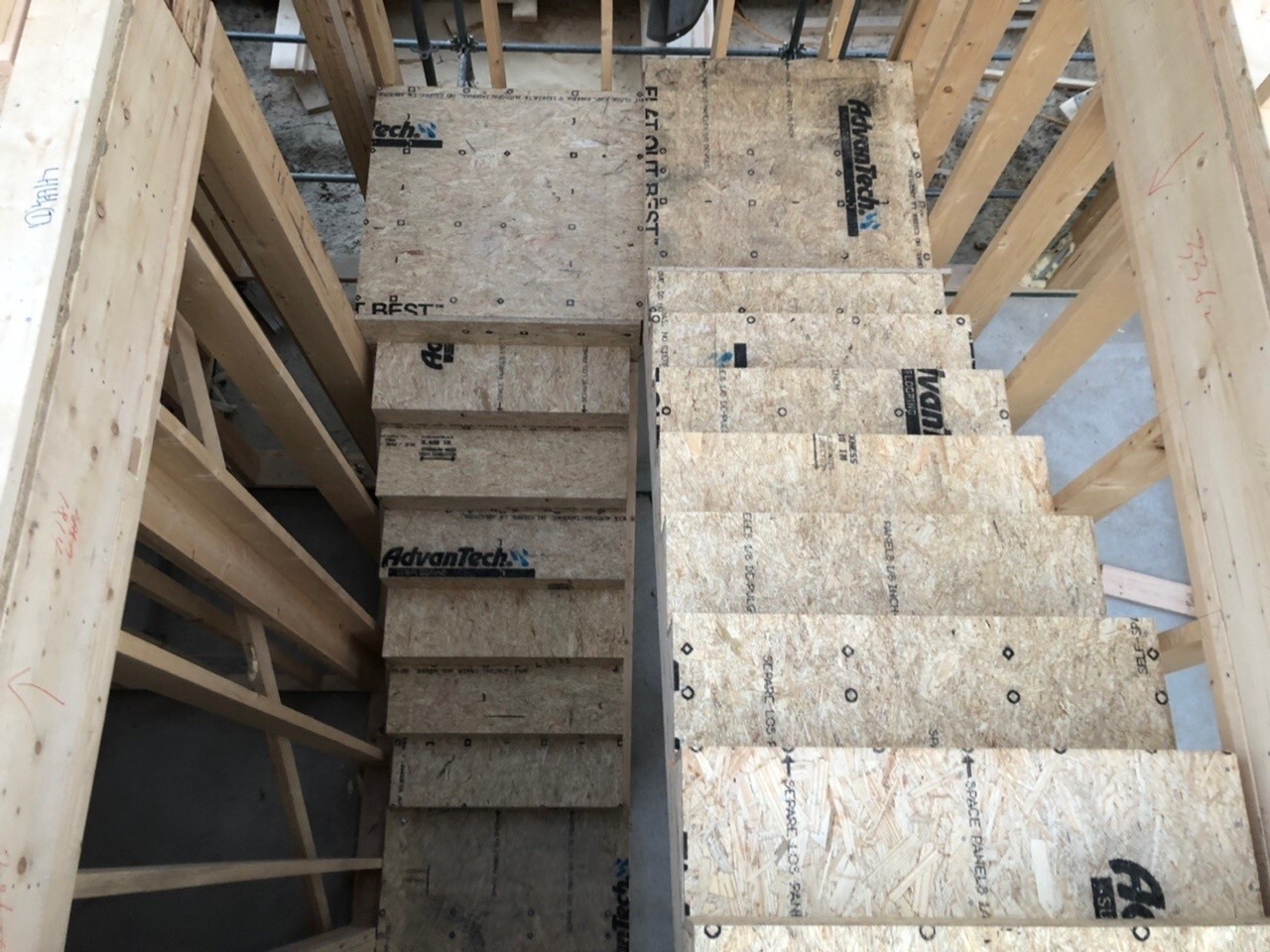

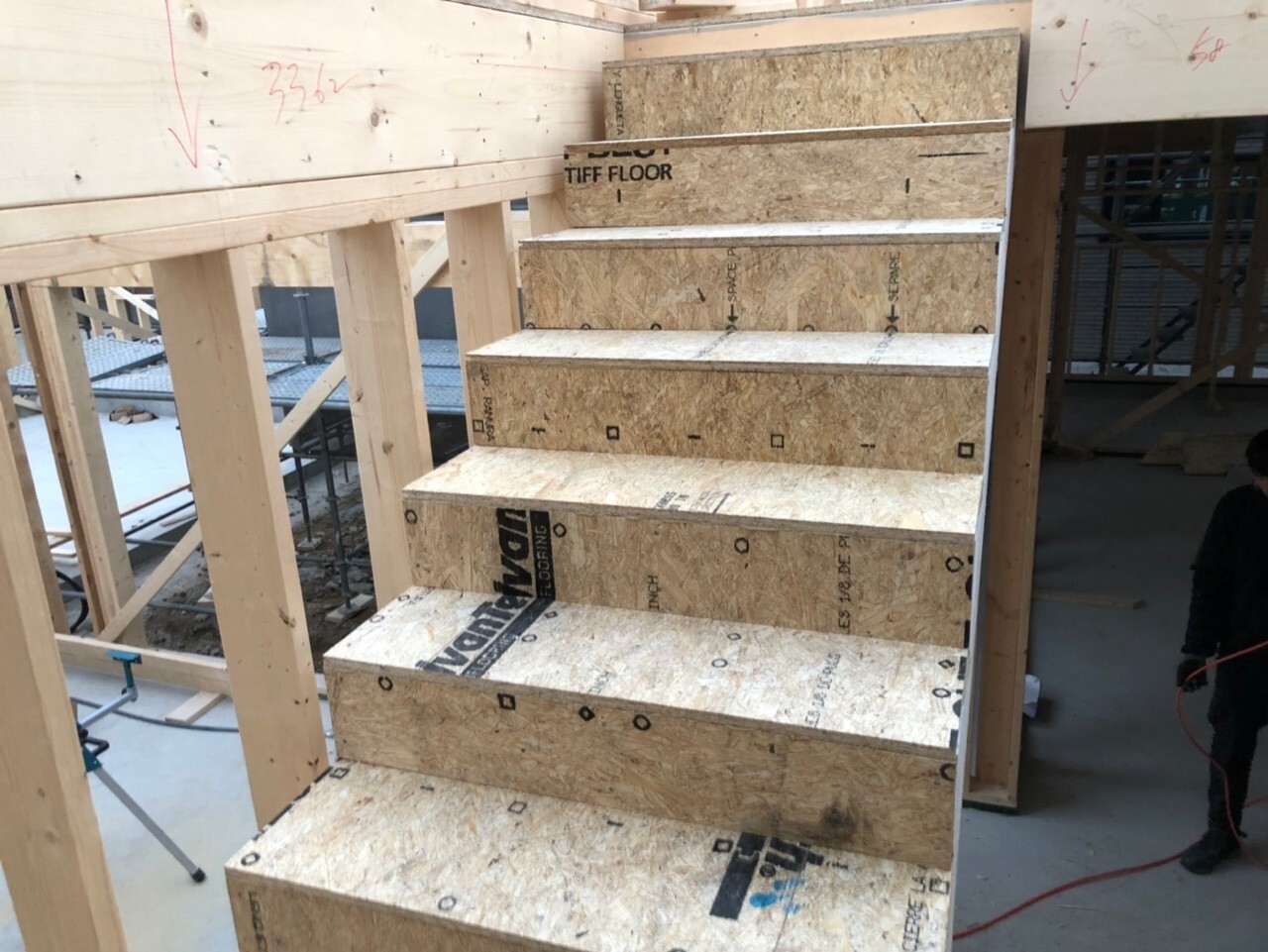

팀장님이 계단 시공을 완료하였습니다
1층과 2층의 계단은 총 18단으로 시공 되었고, 그 중 2단이 랜딩(계단참)으로 시공되었습니다

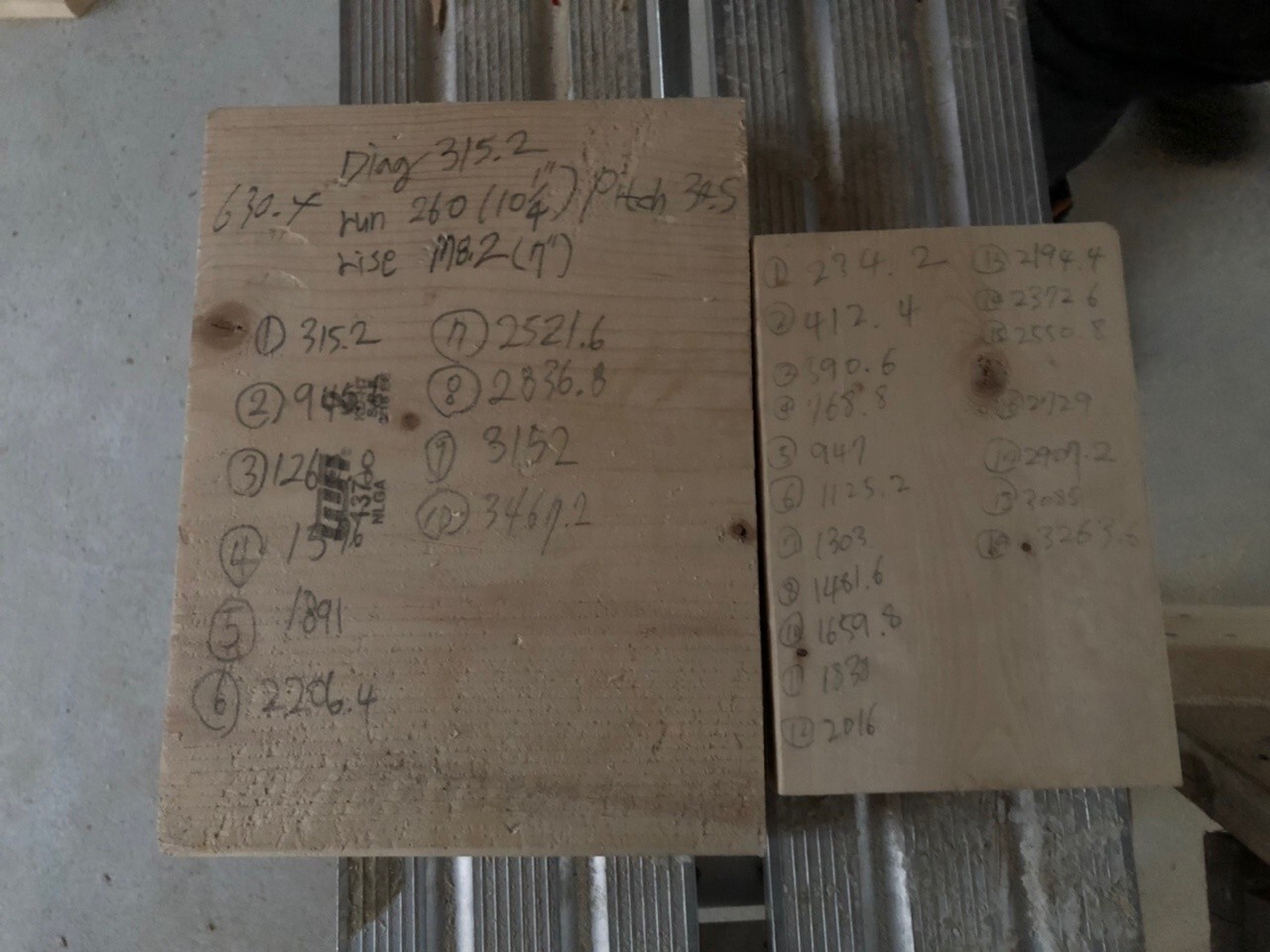

골조 기준 Run(디딤판) 260mm, Rise(챌판) 178mm, 계단 각도 34.5
마감 기준으로 Run(디딤판) 280mm, Rise(챌판) 150mm, 계단 각도 34.5도로 계산하여 시공 합니다
계단 코드(Run-디딤판 254mm 이상, Rise-챌판 196mm 이하)를 준수하여 시공을 하였습니다
디딤판 시공시 목재용 접착제인 '글루'를 사용하여 시공합니다
이제 계단이 생겨 2층을 더욱 편하게 다닐수 있겠네요~
저희의 하루는 여기까지입니다
내일은 2층 벽체 시공을 완료하고, 가새(브레이스)작업, 조립보(beam)를 제작하여 시공을 진행 할 예정입니다
팀원모두 수고하셨습니다
