날씨 : 일을 할수 있나 싶을정도의 추운날씨
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간)
금일품수 (누계) : 5품 (총 57품)
금일 작업현황
- 빔 & 패럴램 빔 제작 및 시공
- 림 조이스트(끝막이장선) 재단 및 시공
- 장선 재단 및 시공
내일 예정작업
- 블로킹 시공
- T&G 합판 시공
화성 새솔봄날 현장 12일차 입니다.
칼바람으로 인해 뼛속까지 얼어붙는듯한 날씨였습니다
하지만 모두 화이팅 외쳐가며 빔 시공과 장선 시공을 진행 하였습니다

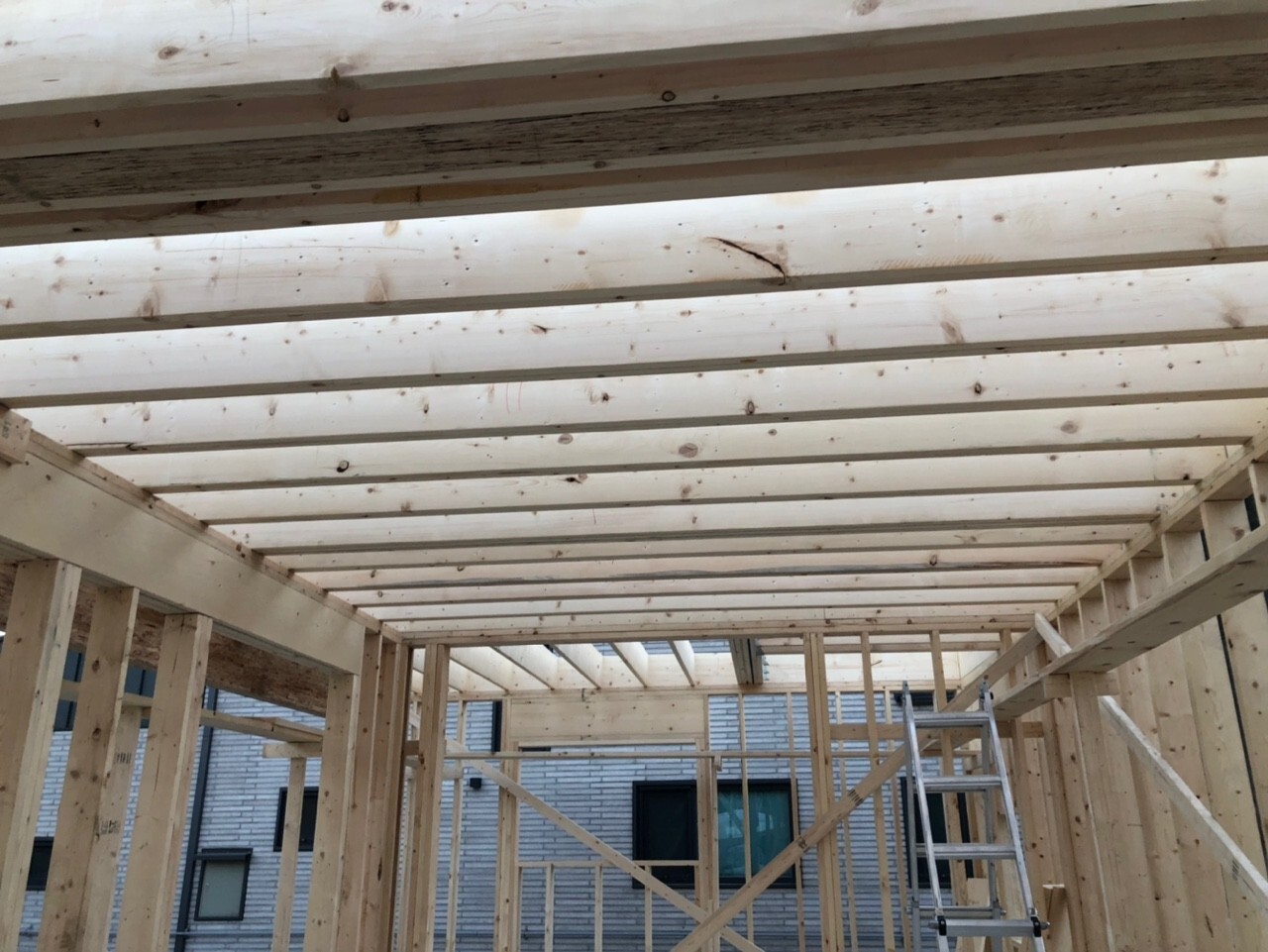

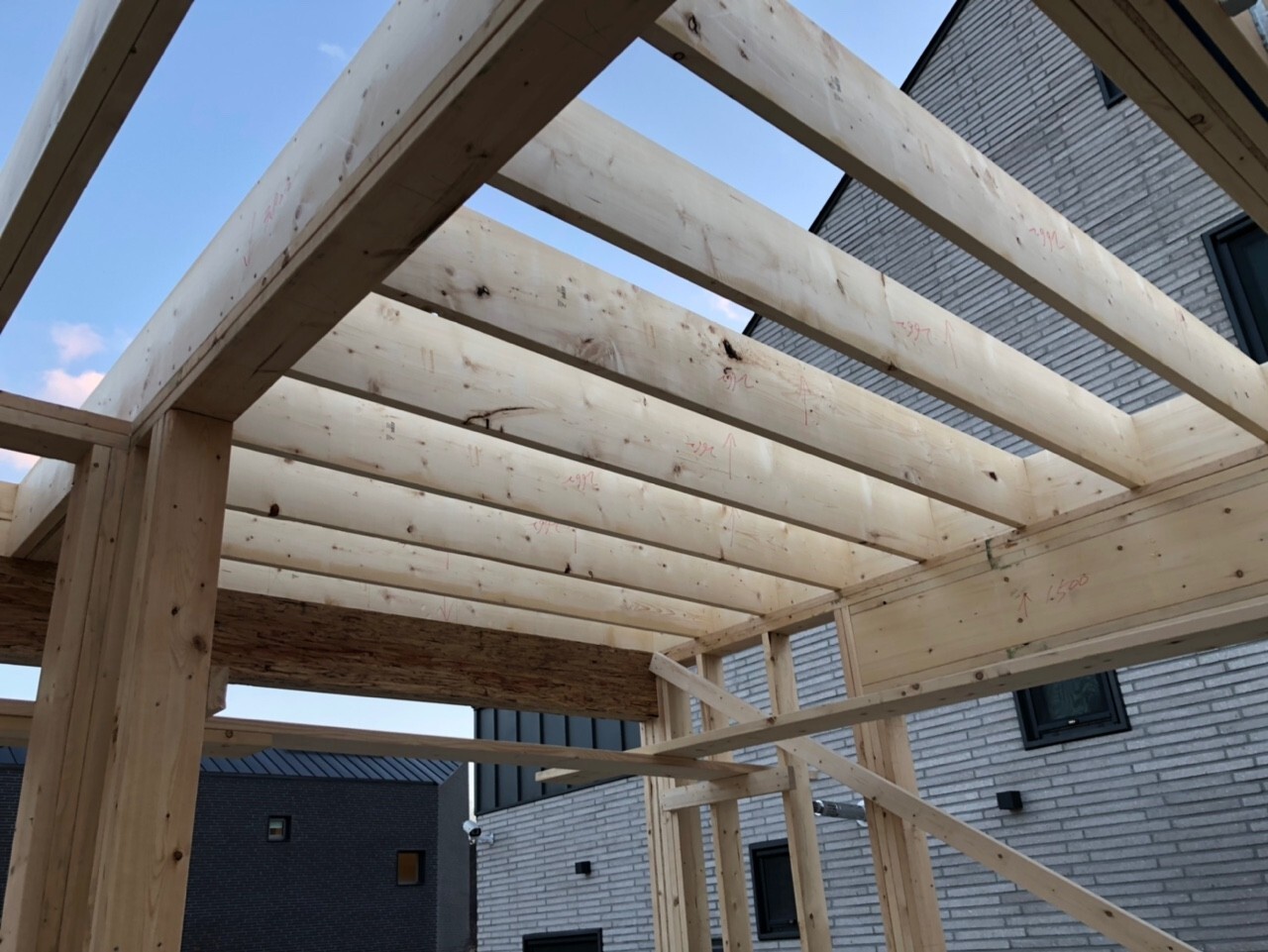

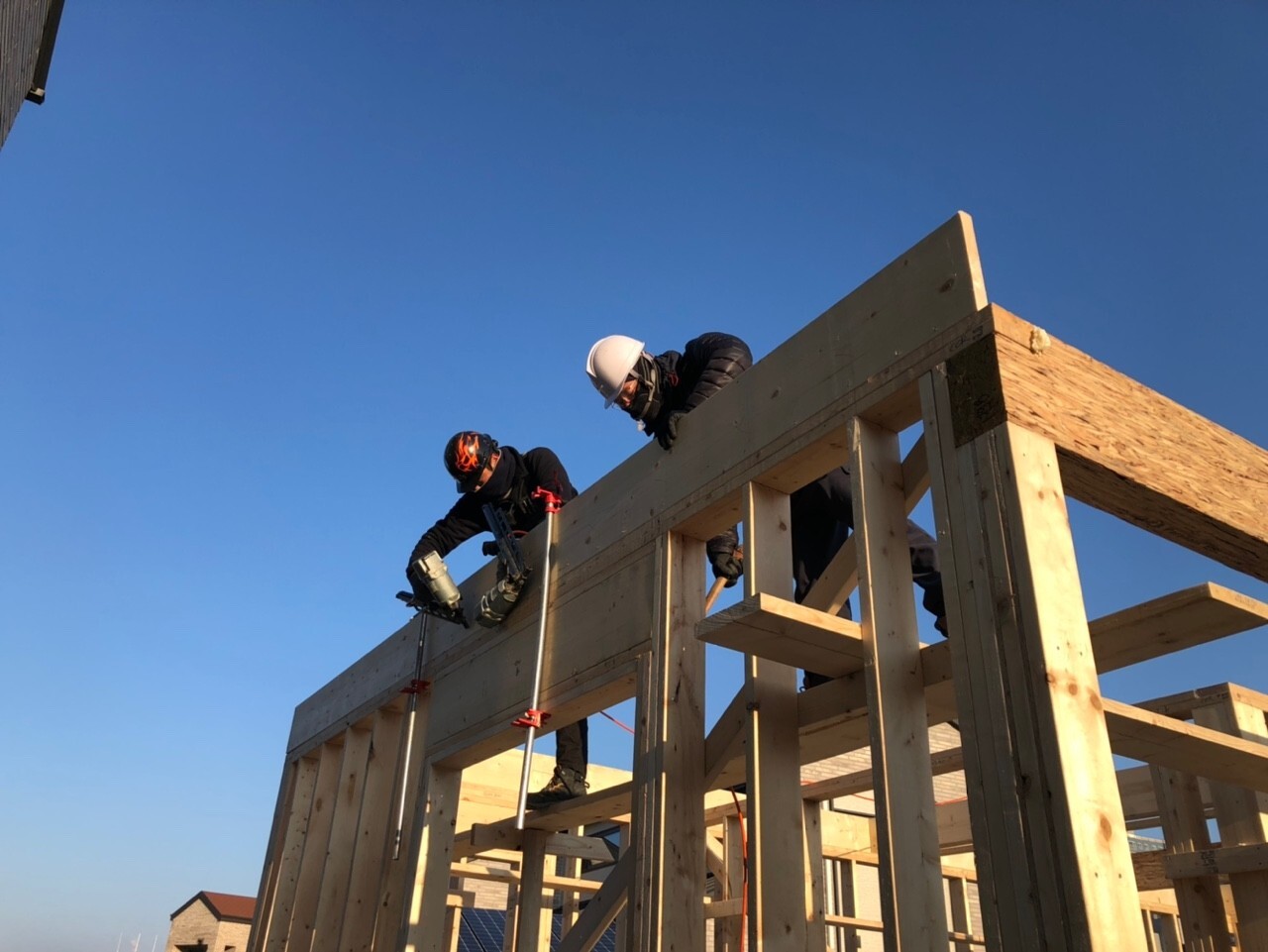

팀장님과 부팀장님이 림조이스트(끝막이장선) 시공을 완료하였습니다

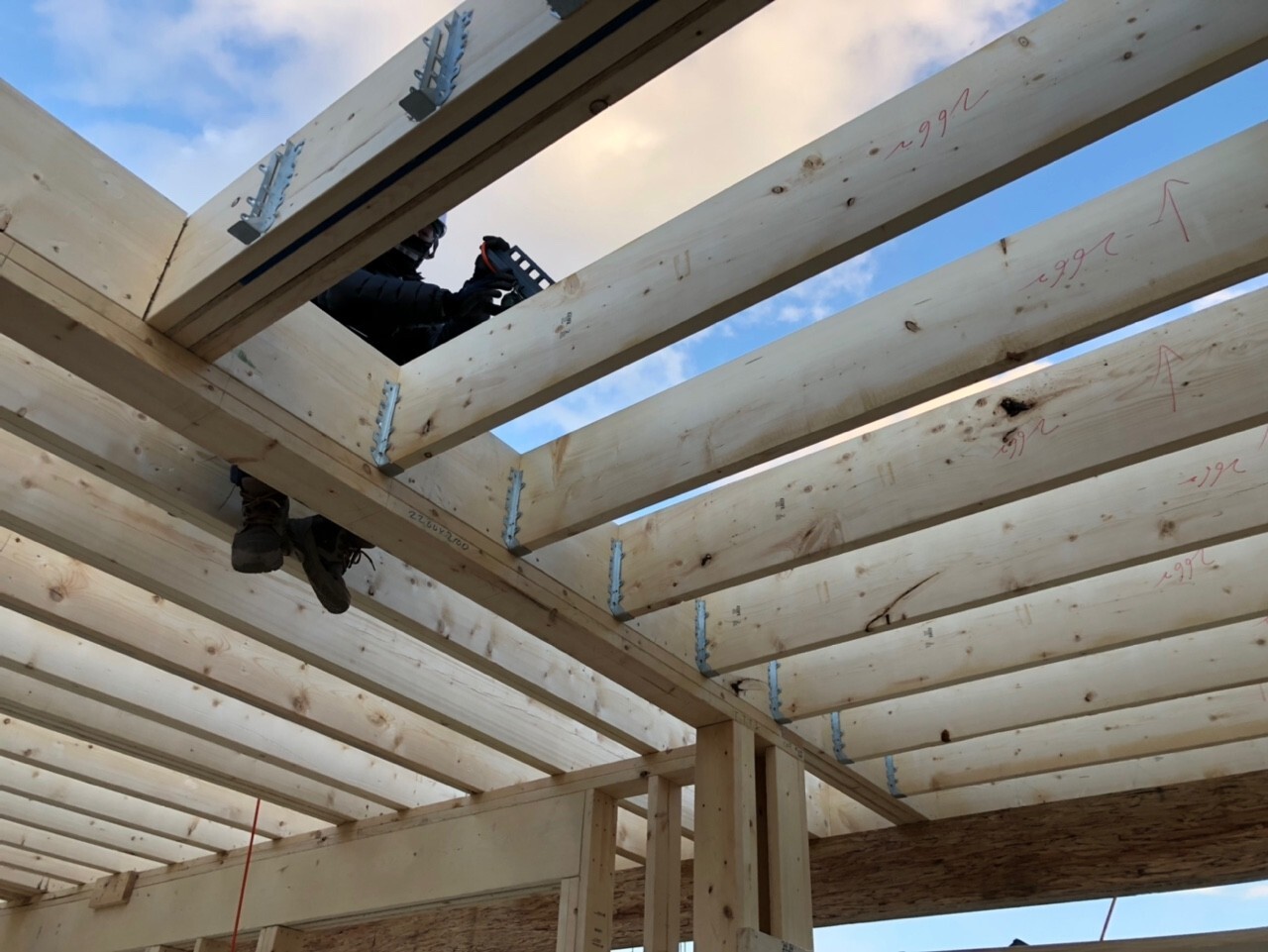

파이프클램프를 이용하여 이중윗깔도리와 완전히 밀착시킨 후 못으로 고정시킵니다
칼바람이 쌩쌩 부는데도 벽체 위에서 정확하게 시공하는 모습을 보면 감탄만 나옵니다...

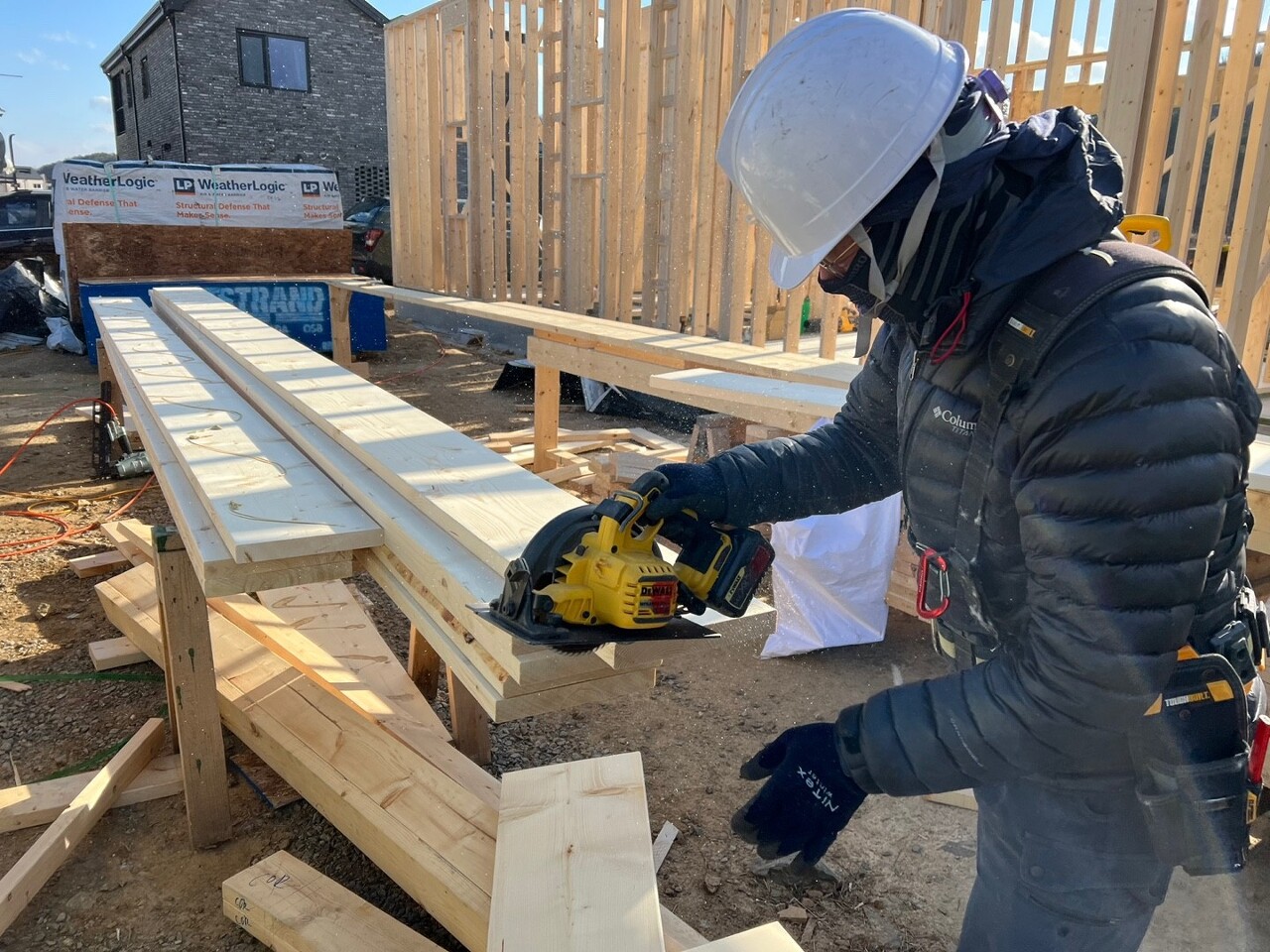

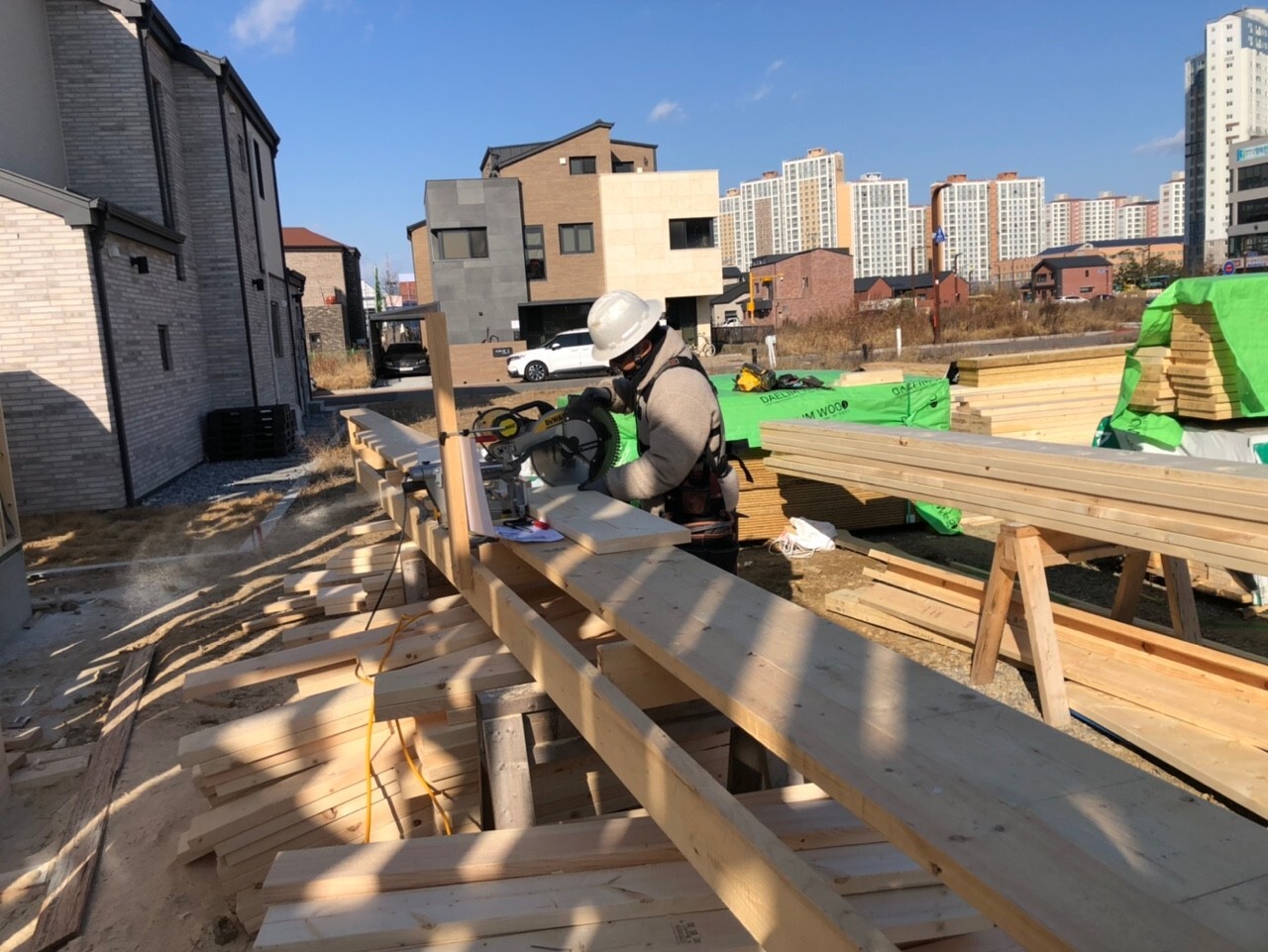

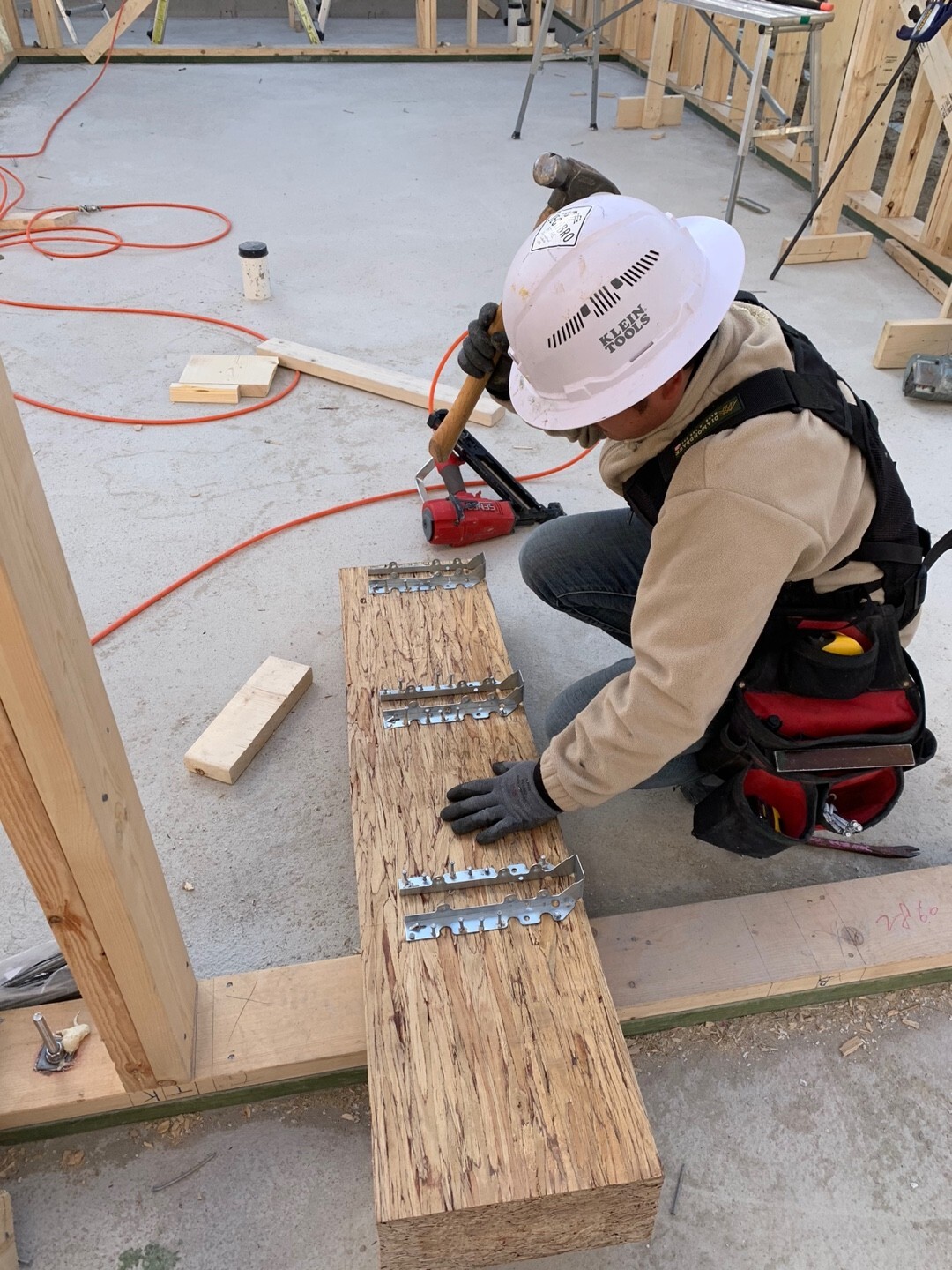

빔 제작과 장선을 재단하였습니다
필요로 하는 빔의 갯수가 많아 꾸준히 제작하여 줍니다
마치 빔과 장선을 재단하는 공장같네요~

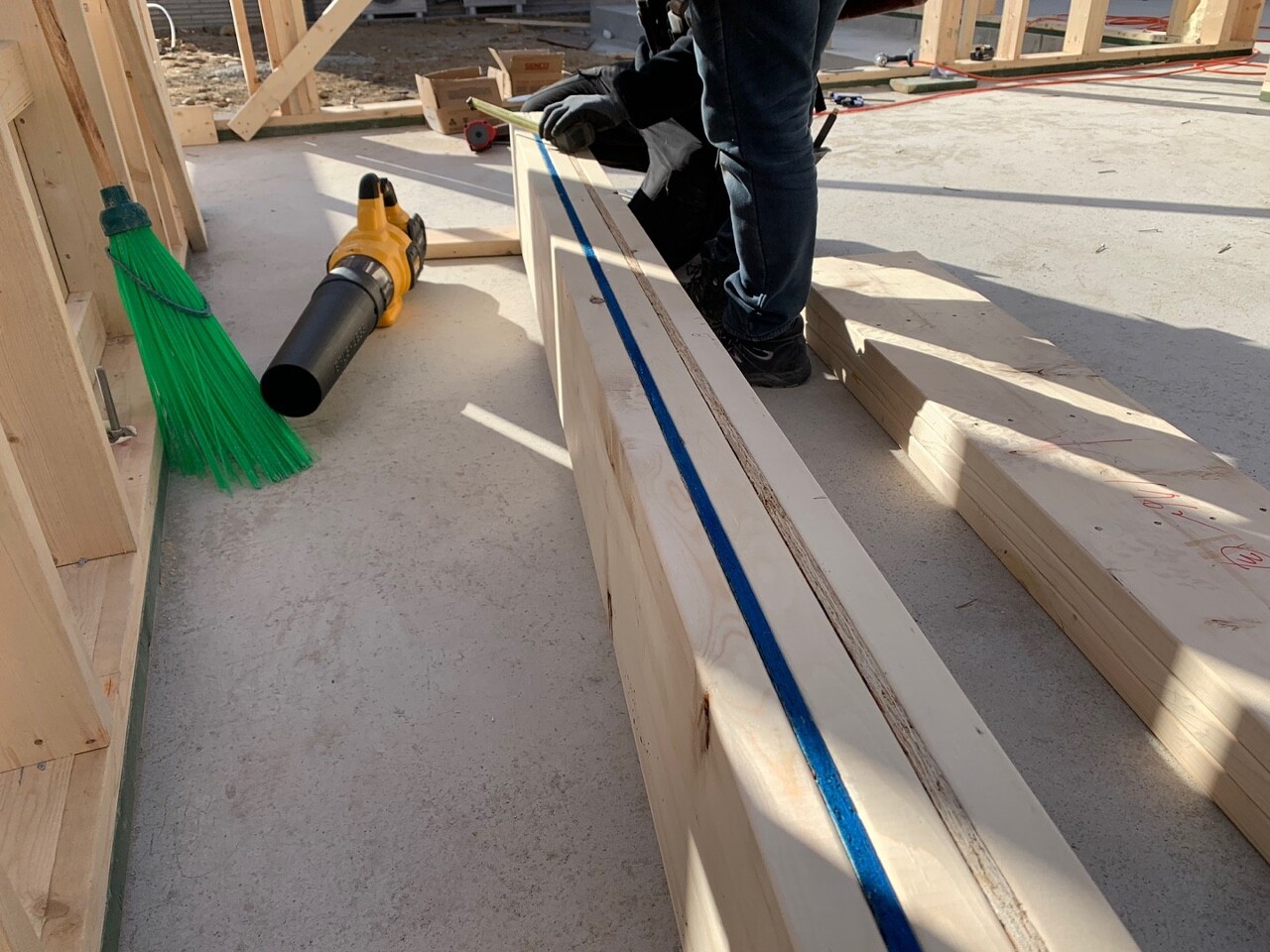

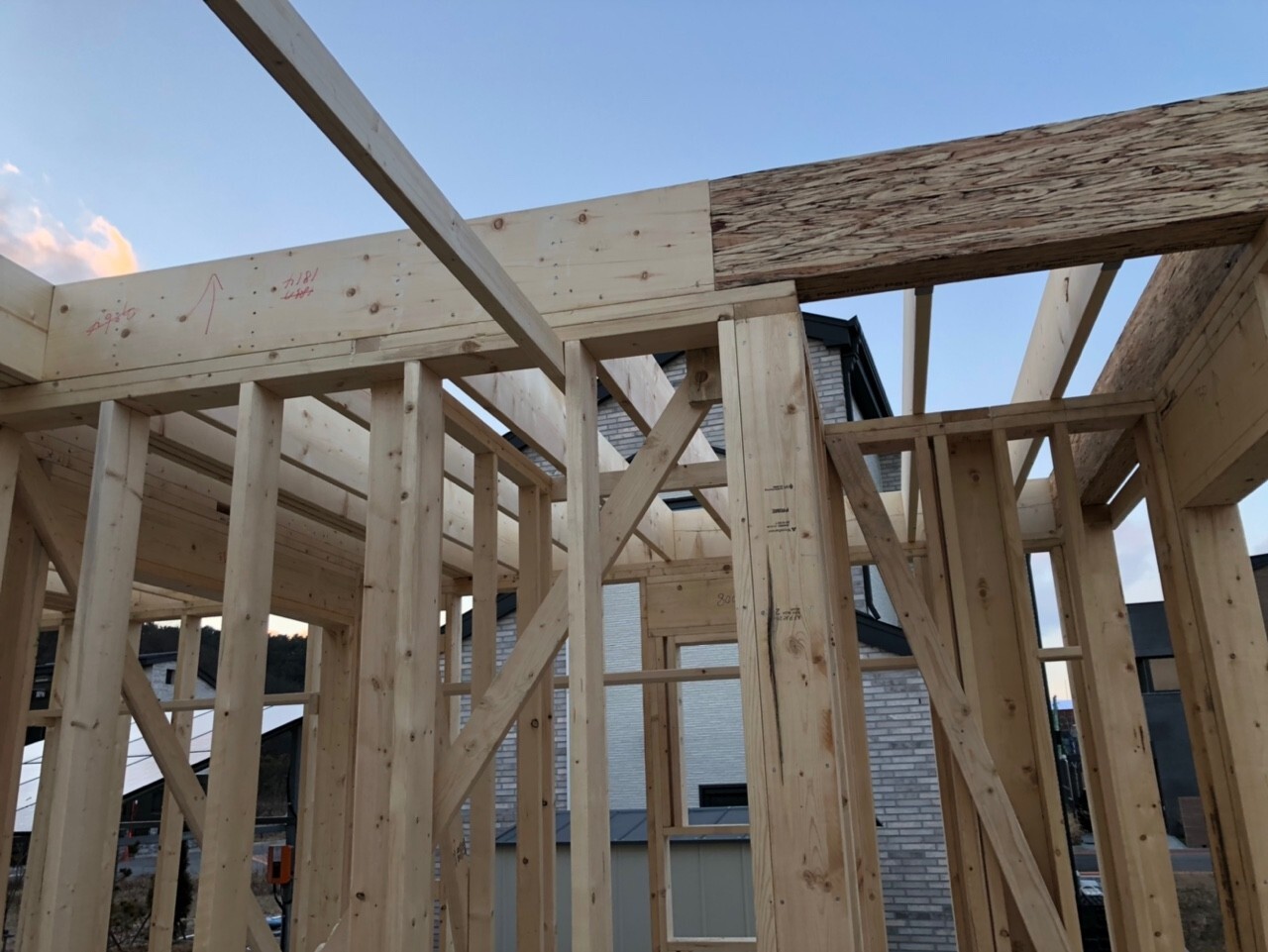

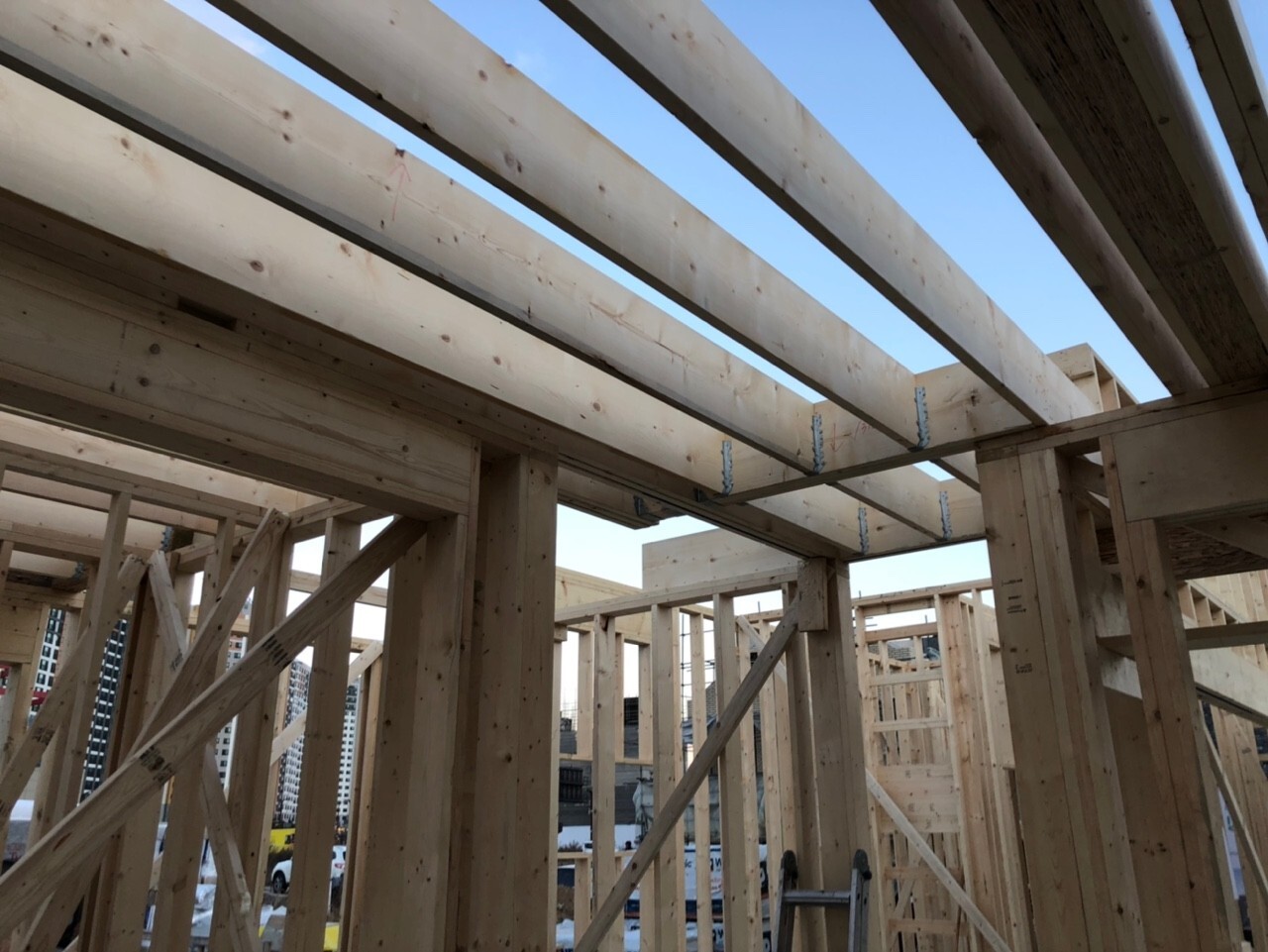

빔 & 패럴램 빔을 시공 하였습니다
제작이 완료된 빔에 레이아웃을 한 후 시공을 진행 합니다
오늘은 스판이 긴 패럴램이 없어 수월하게 작업 완료하였습니다

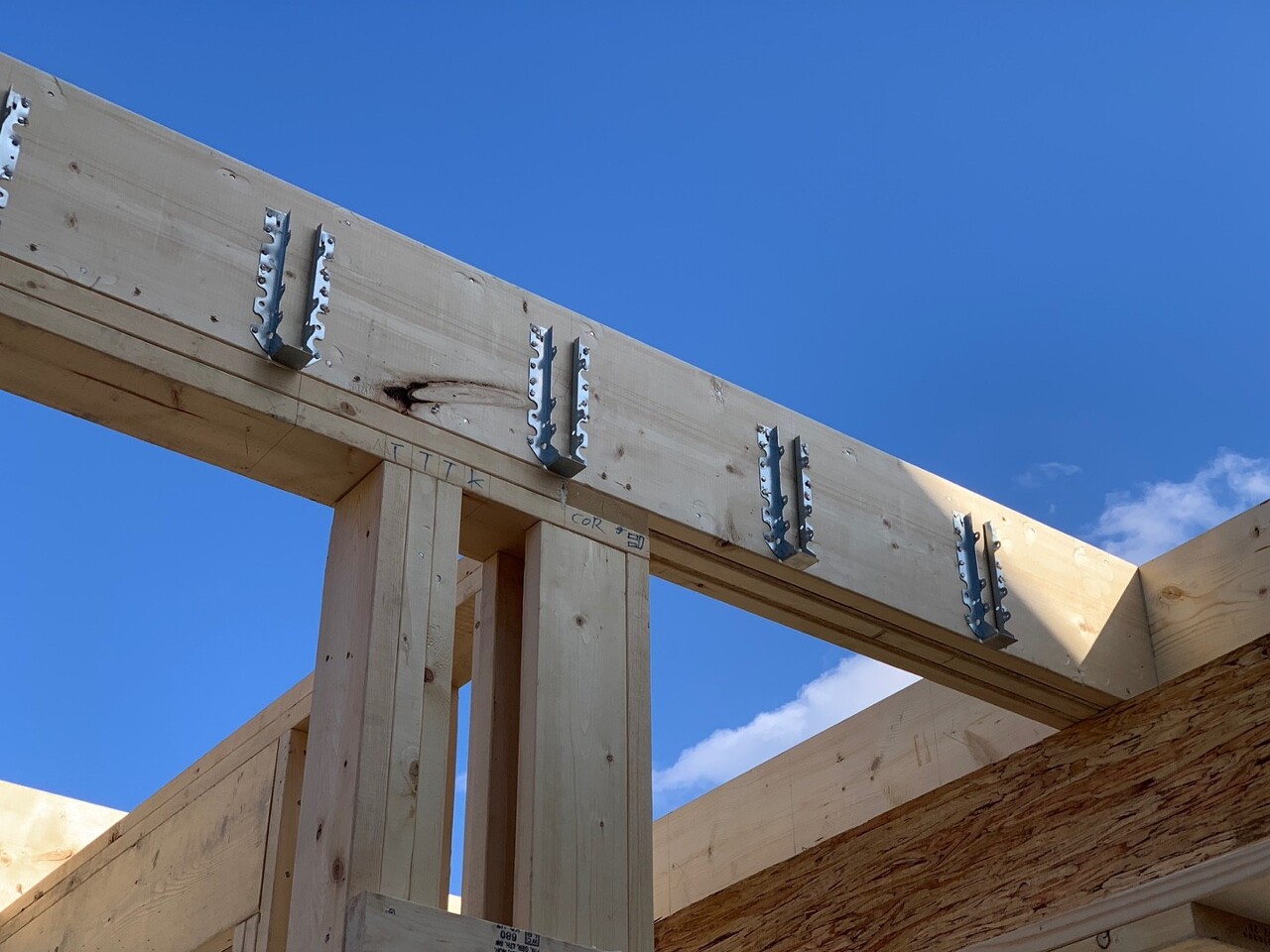

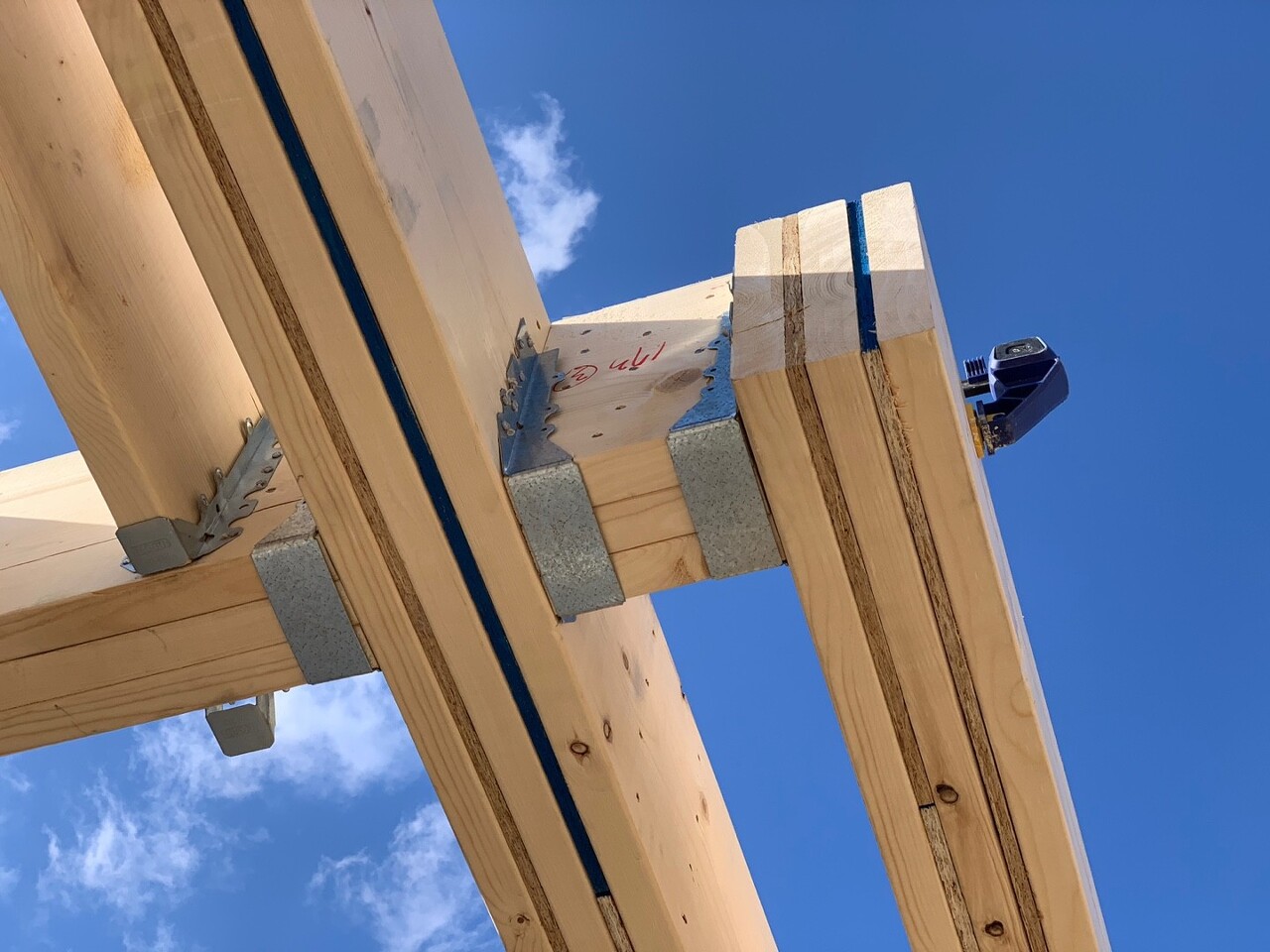

장선이 벽체나 보(beam) 위에 얹혀지지 않고 옆에 설치되어야 하는 경우 장선이 걸쳐질 곳이 없기 때문에 조이스트 행어 철물을 설치하여 시공합니다
- 아래에는 조이스트 행어에 대한 설명입니다
출처 - 대림우드 -

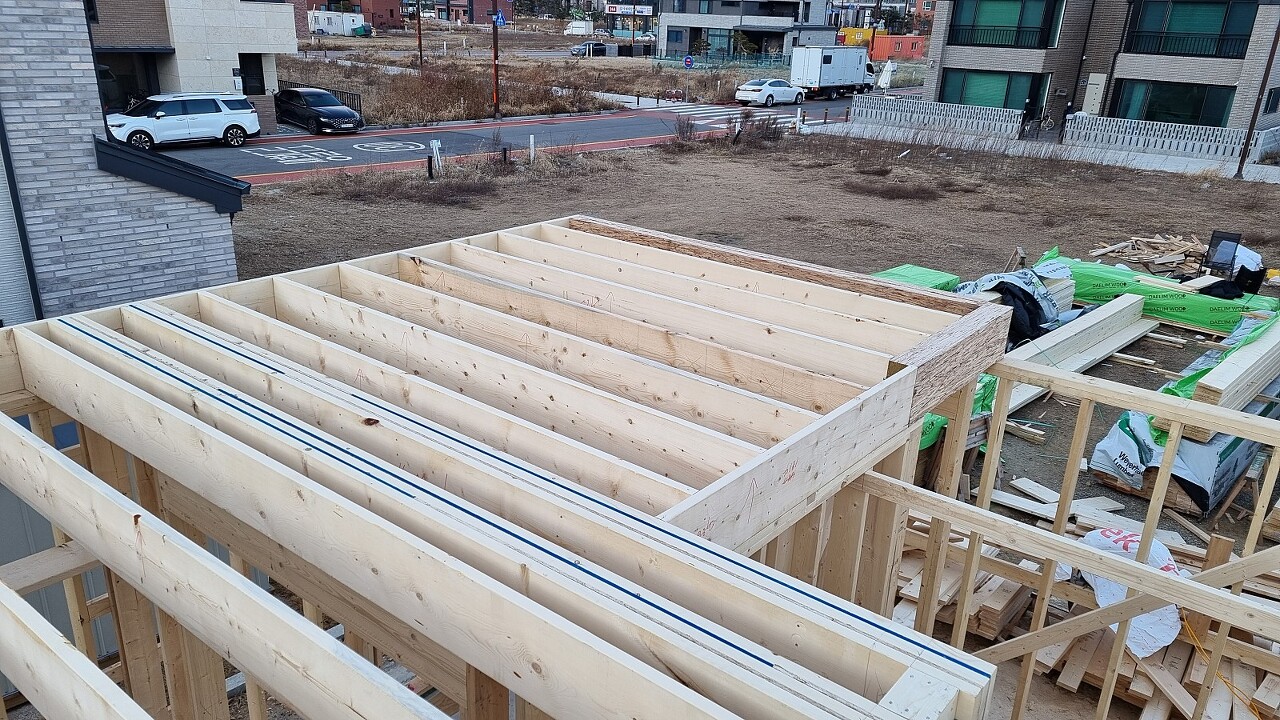

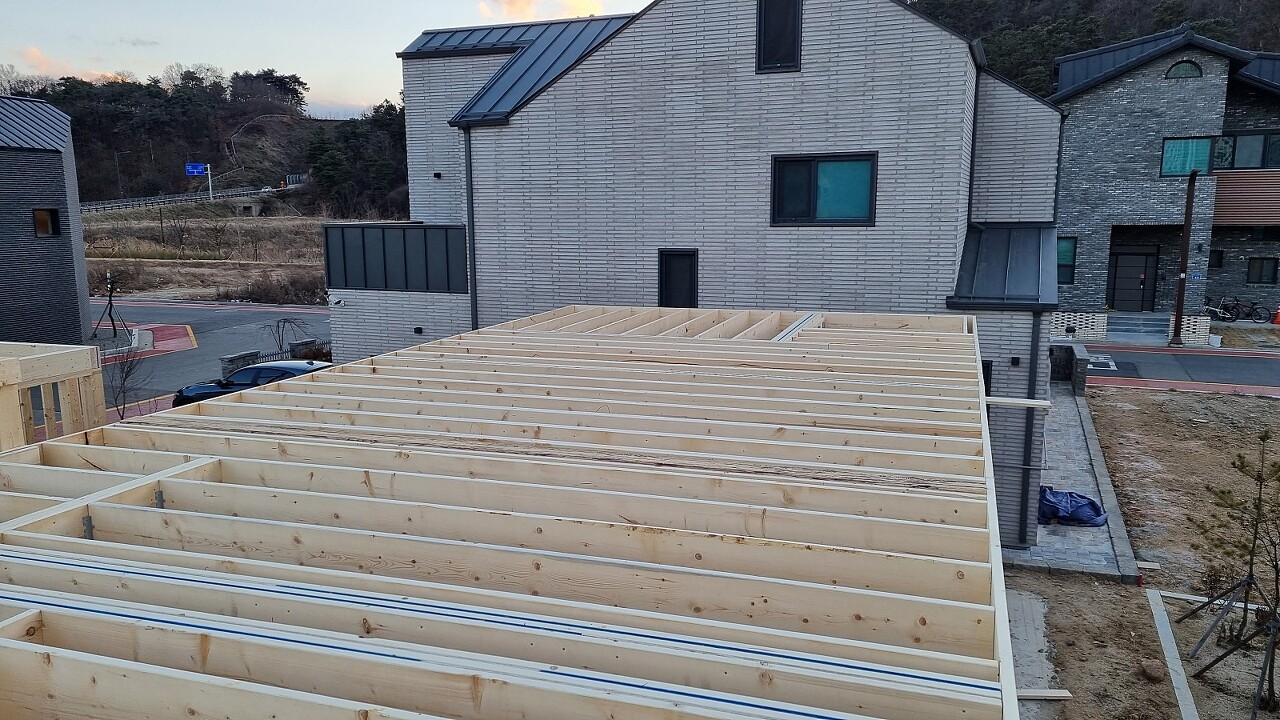

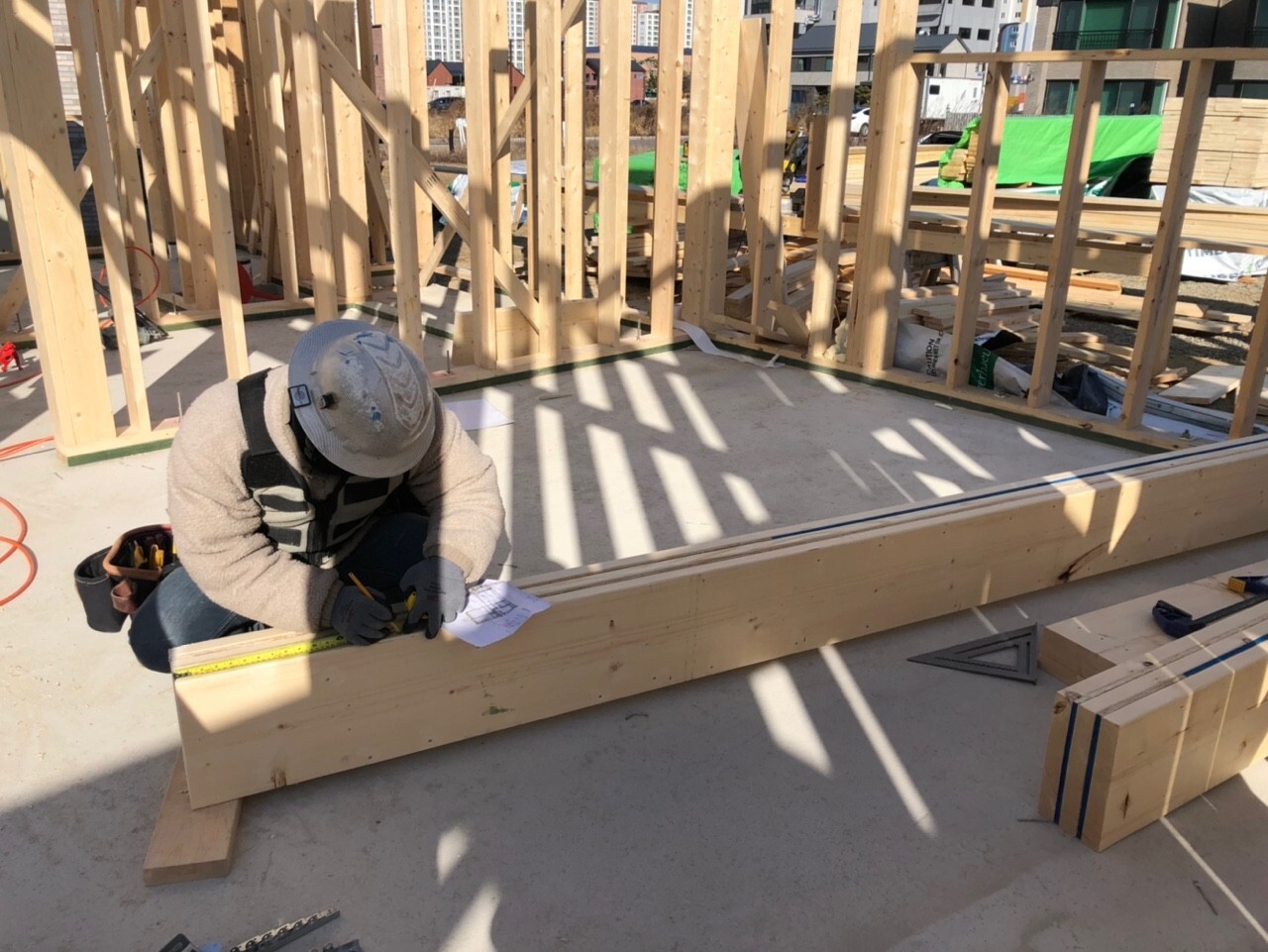

장선 시공을 진행하였습니다
장선이란 벽체 위에서 상부의 하중을 벽체에 전달하는 수평부재 입니다
장선은 상부의 하중에 의해 처짐이 발생 할 수 있어 시공 시 목재가 휘어져 있는지 확인 해야 합니다
이때 목재가 휘어져 올라온 부분을 캠버(Camber)라고 합니다
오늘 저희 하루는 여기까지입니다
내일은 블로킹 작업과 T&G합판 시공을 진행 할 예정입니다
팀원모두 수고하셨습니다
