▶ 날 씨 : 구름
▶ 오늘 근무 현황
팀장 : 문성일(8시간)
부팀장 : 김진홍(8시간)
팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간)
지원 : 이재경 부팀장(8시간), 성재욱(8시간)
▶ 금일품수(누계) : 8품(총 58.75품)
▶ 오늘의 작업
- 1층 방통 준비 작업

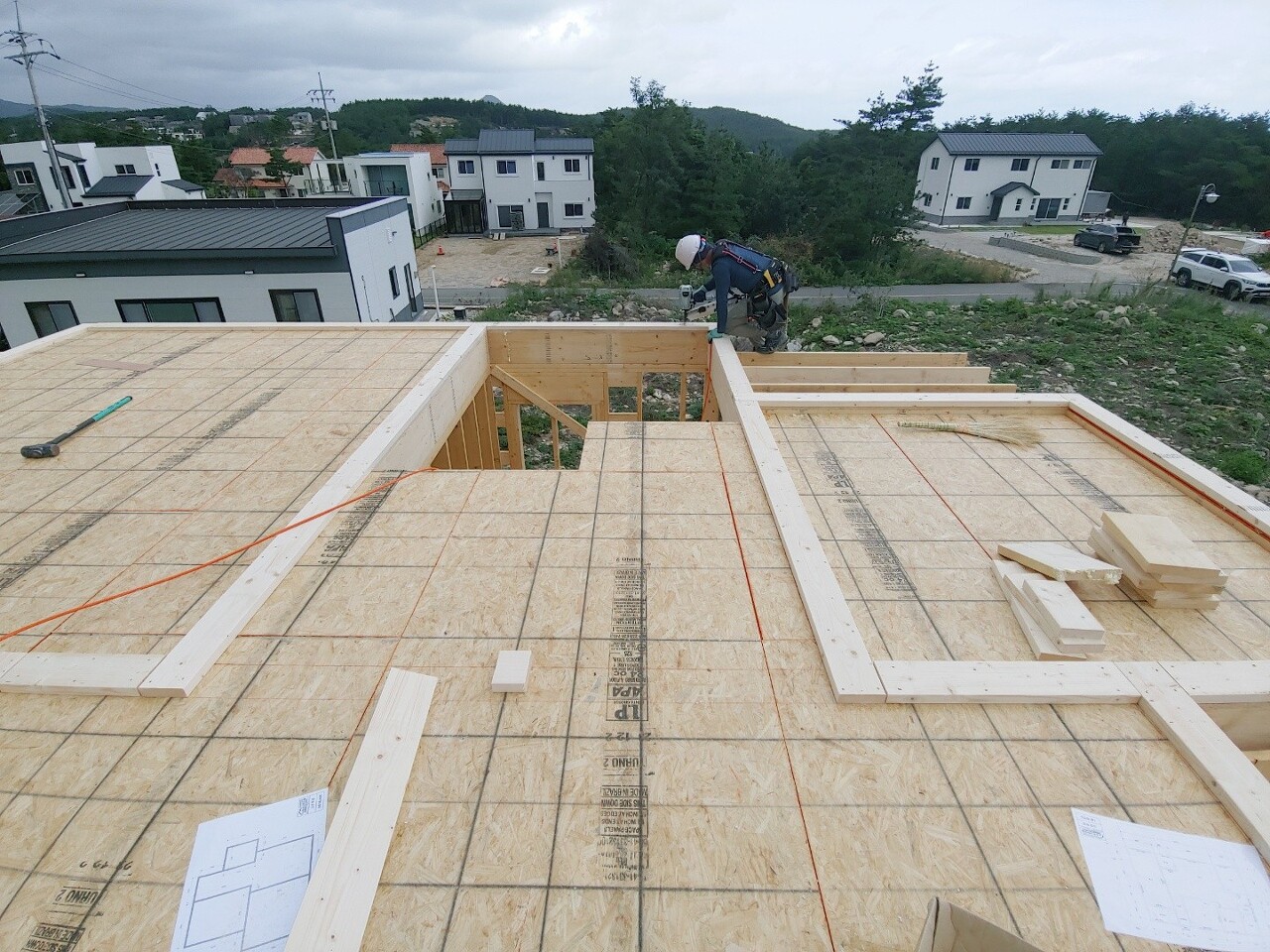

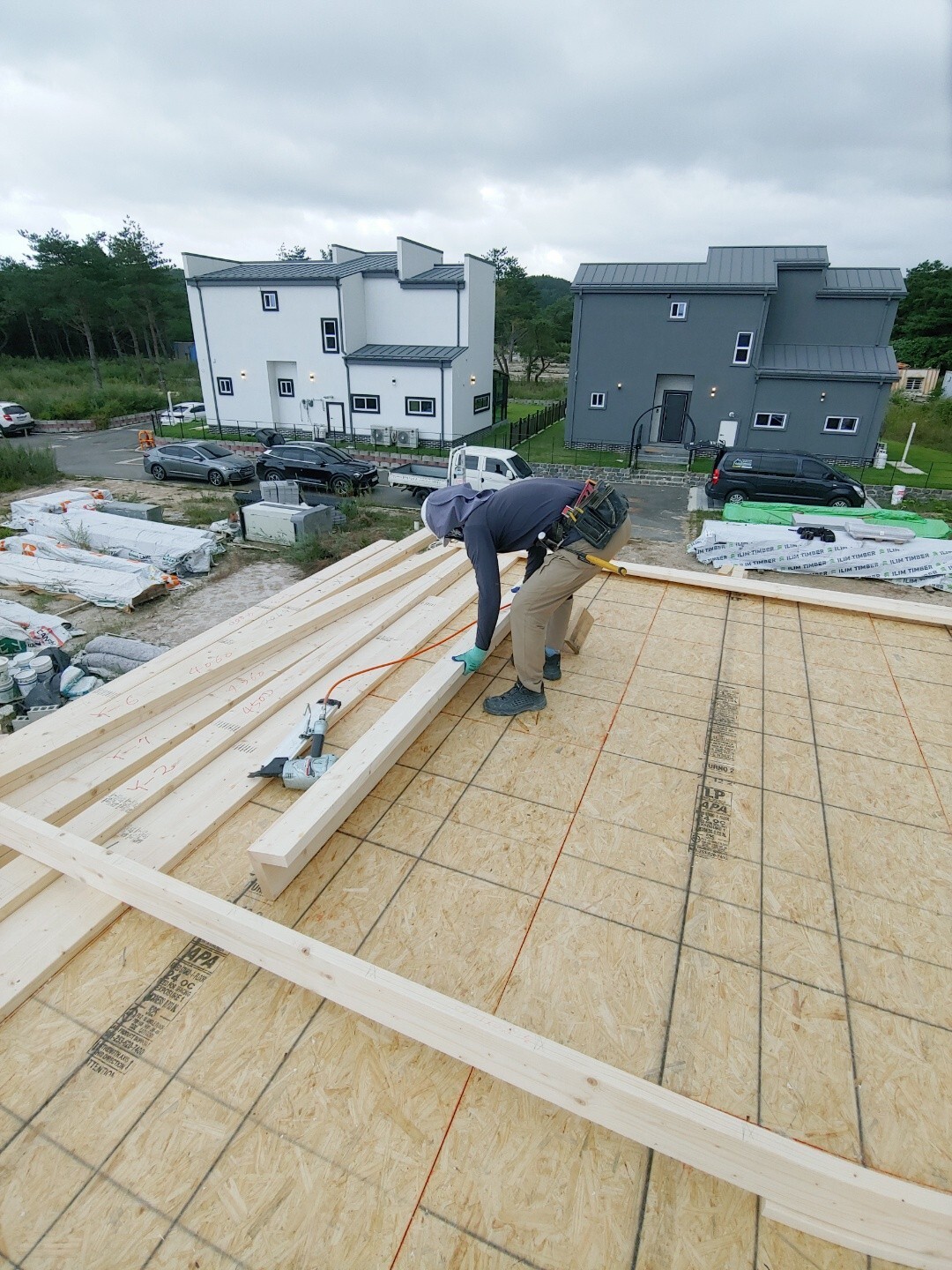

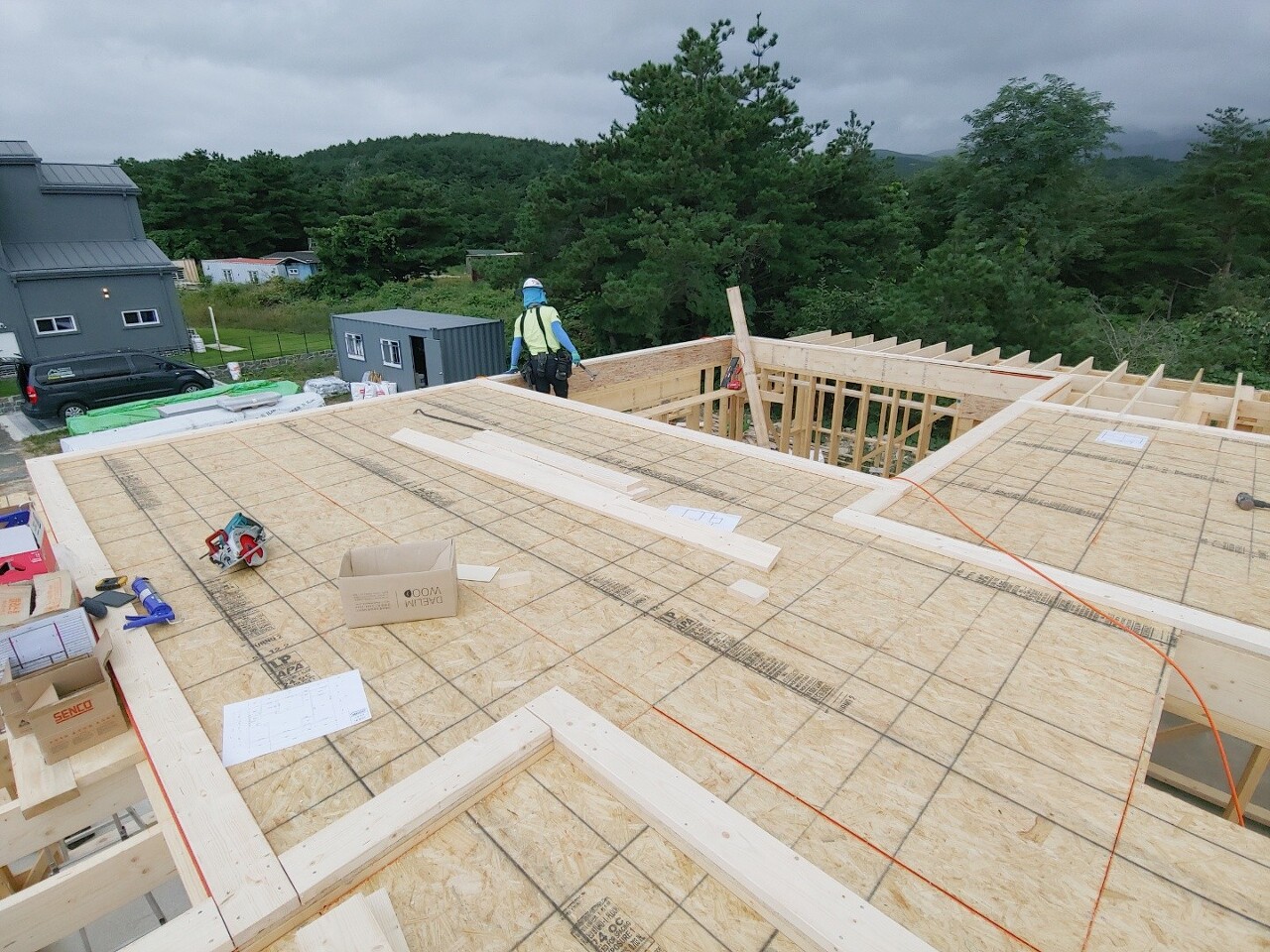

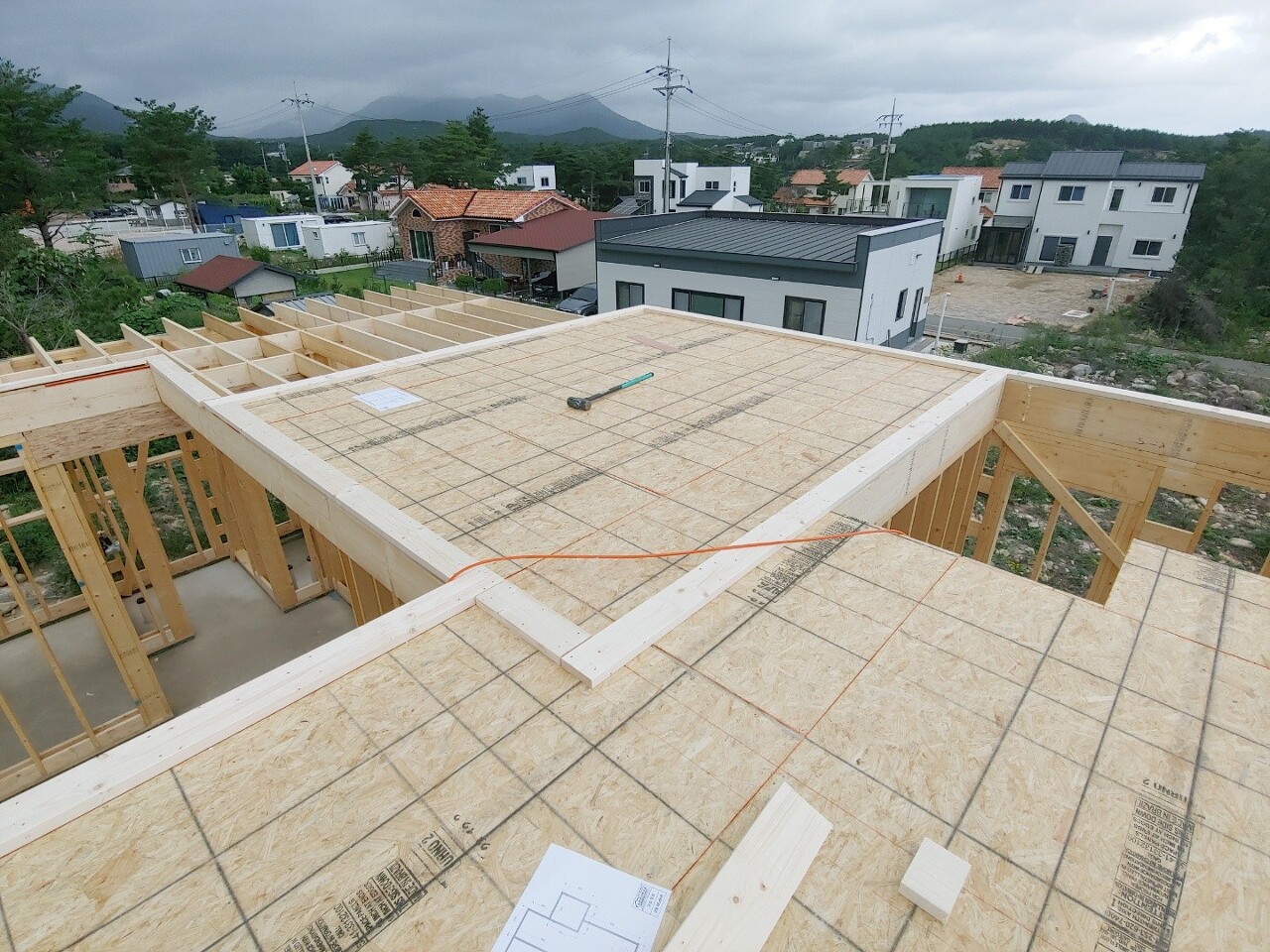

- 2층 T&G 바닥합판 시공 완료
- 2층 토대 시공 완료
- 2층 벽체 조립 및 설치
- 2층 구조재 재단
- 2층 플레이트 레이아웃
▶ 다음 예정 작업
- 2층 벽체 조립 및 설치
- 2층 가새 작업
안녕하세요~오늘은 고성 토성 9일차 되는 날입니다.
오늘은 2층 벽체를 세우기 위하여 모두가 부지런히 움직인 하루였습니다.


오늘은 1층에서는 방통 준비 작업을 진행 하는 조와
2층 바닥합판 시공과 벽체 조립과 설치를 하는 조로 나누어서 작업이 진행 되었습니다.

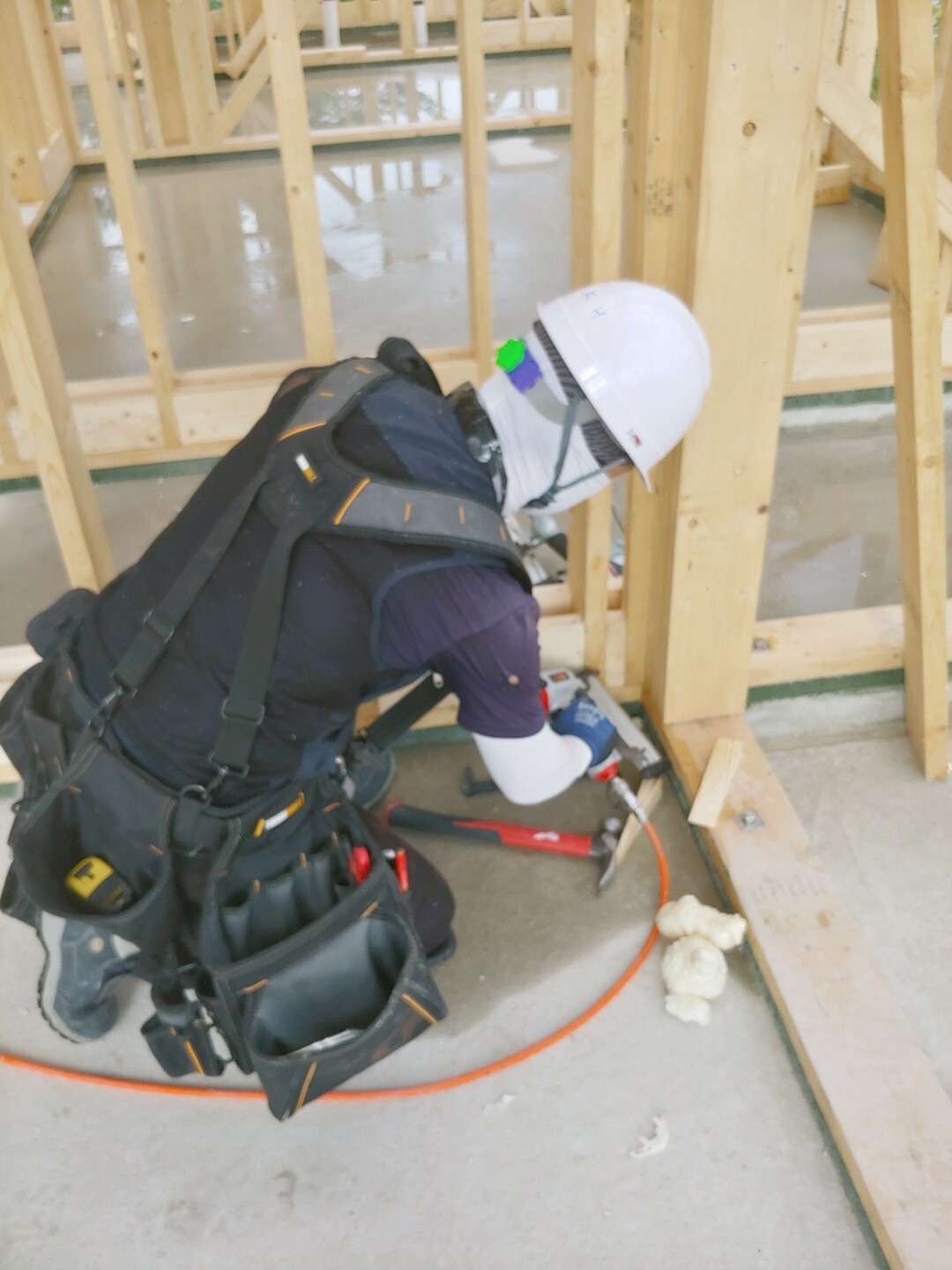

김훈빌더님이 방통블로킹 작업을 맡아 주어 오늘 1층 방통 블로킹 작업이 모두 완료 되었습니다.


추후 문이 시공 될 자리에 컷쏘우로 잘라내었습니다.

방통 준비 작업을 위하여
오늘은 방통이 타설될 자리에 내수합판 작업을 진행하였습니다.

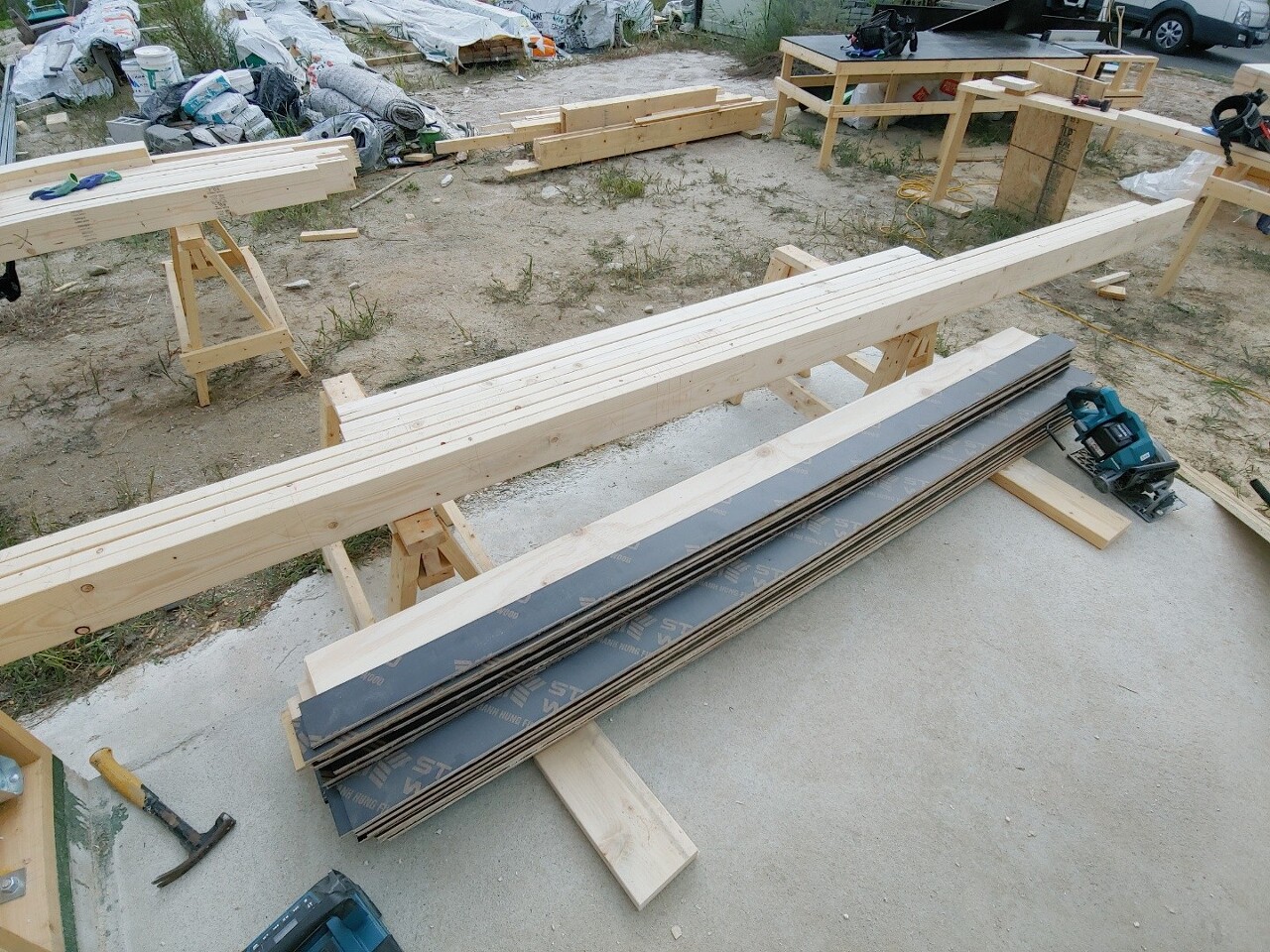

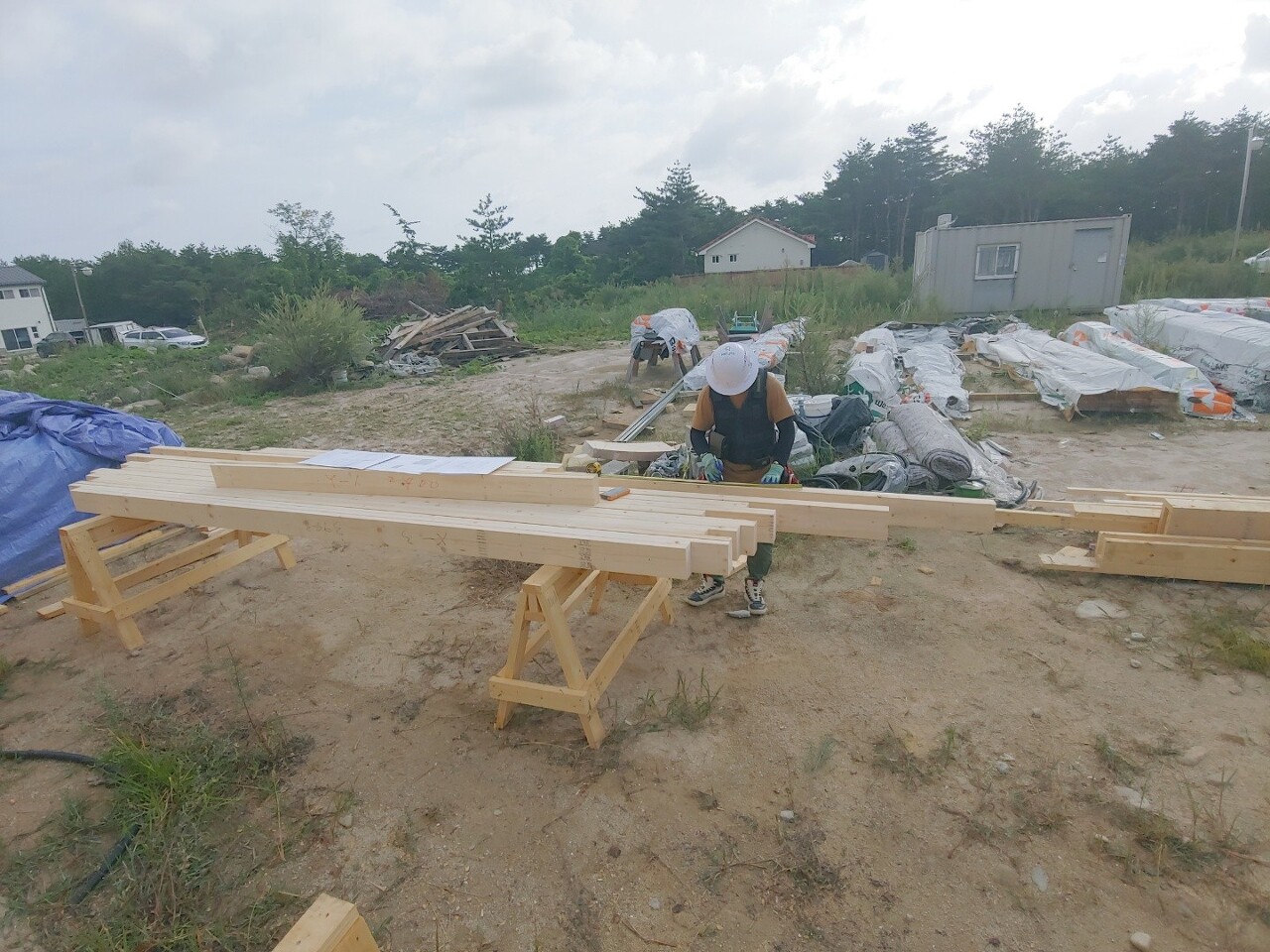

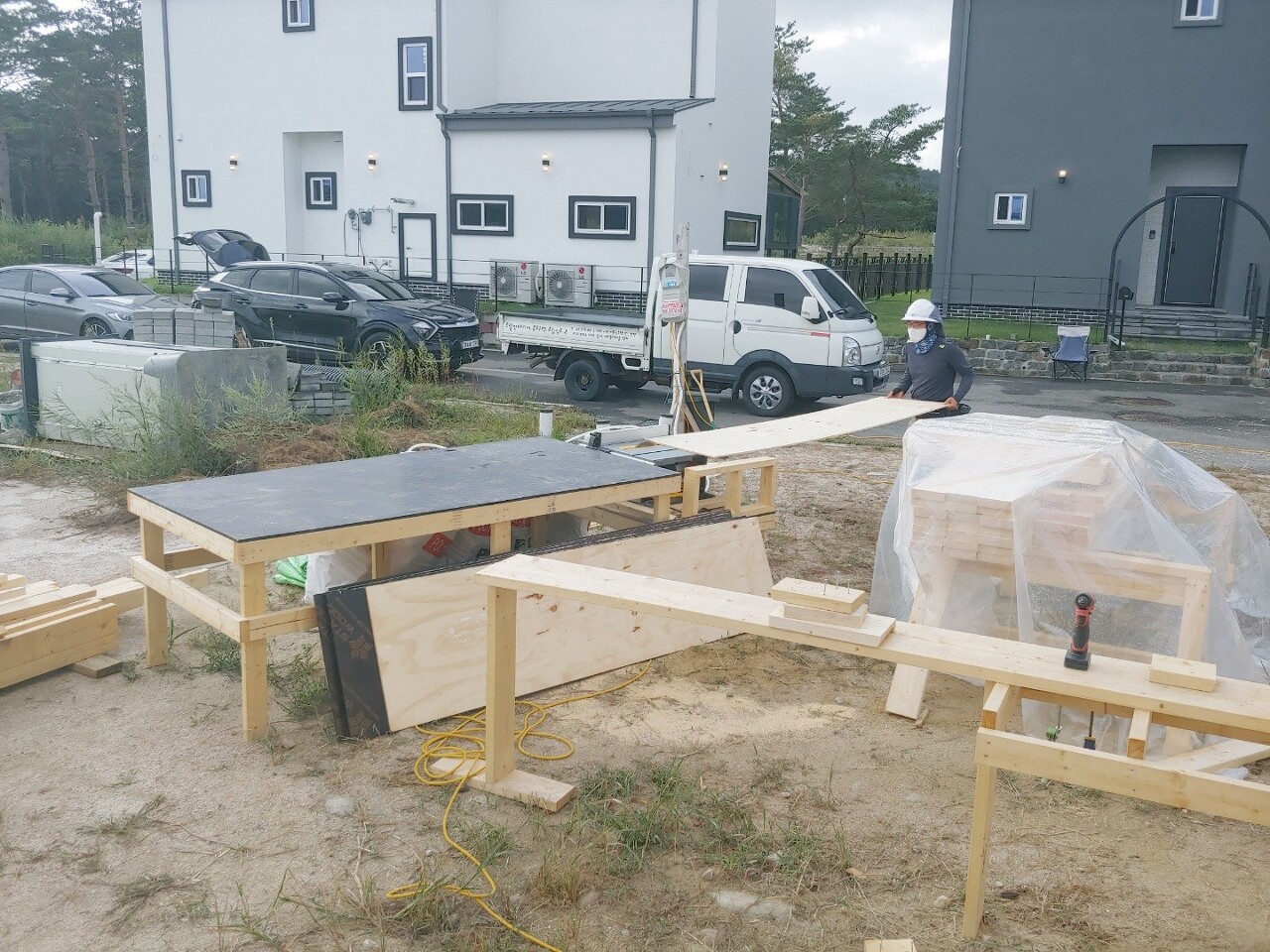

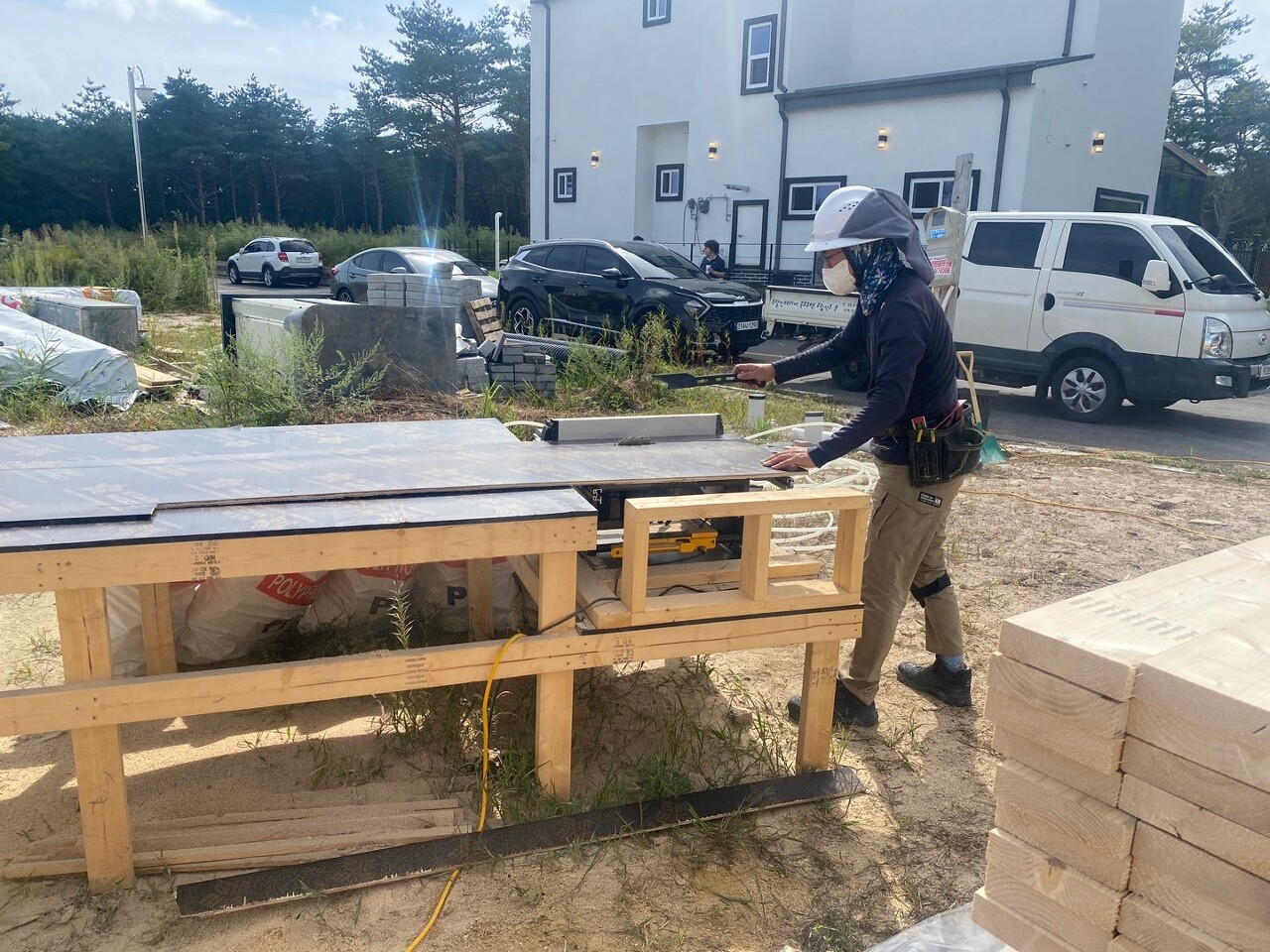

이희철 빌더님이 먼저 태고합판과 내수합판을 재단하는 모습을 볼 수 있습니다.
12T 내수합판은 2X6 구조재의 크기에 맞추어 140mm로 재단,

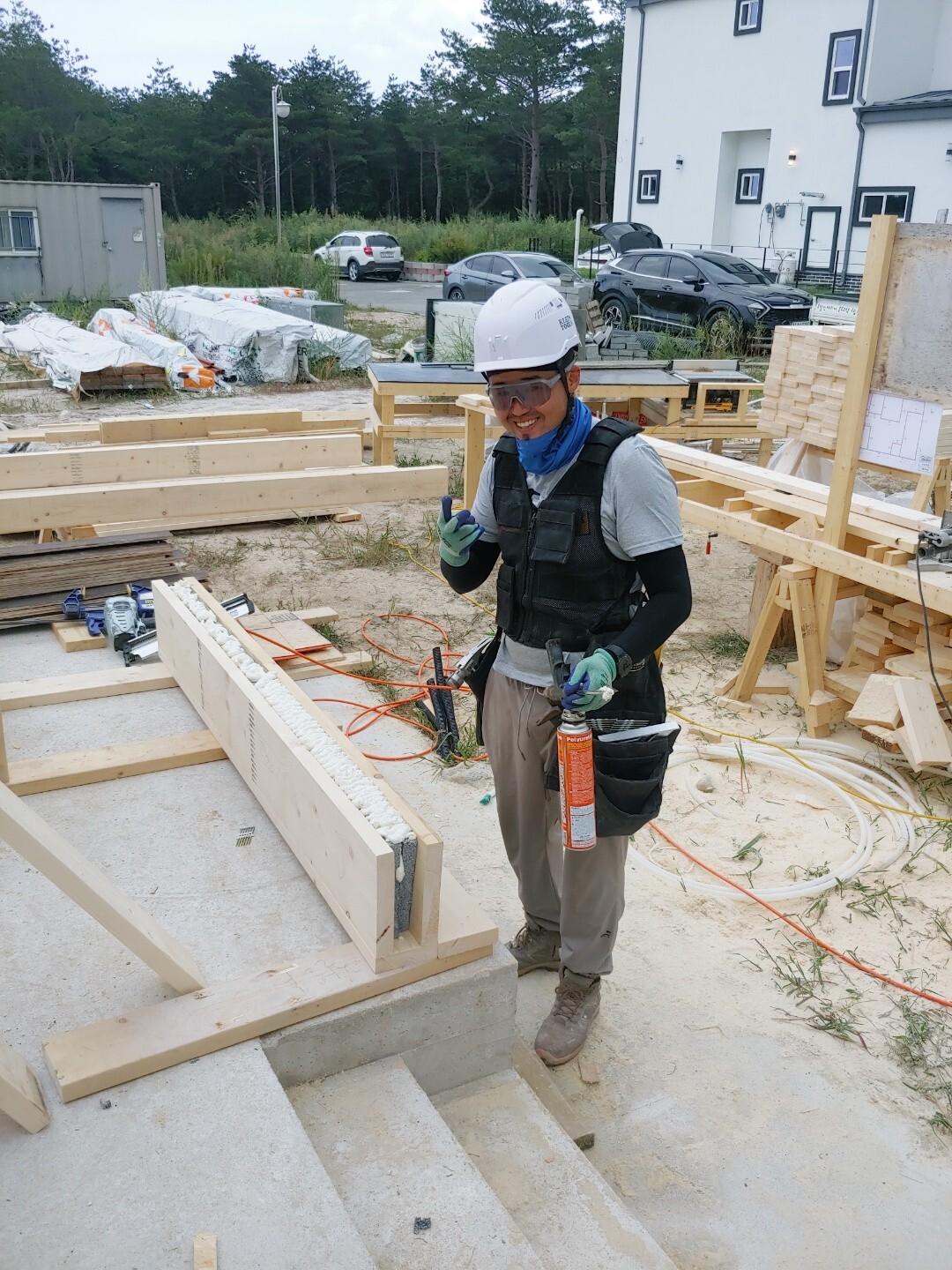

방통 높이는 100mm이지만 태고합판은 바닥에서 10mm 띄워서 시공하므로 90mm로 재단하였습니다.

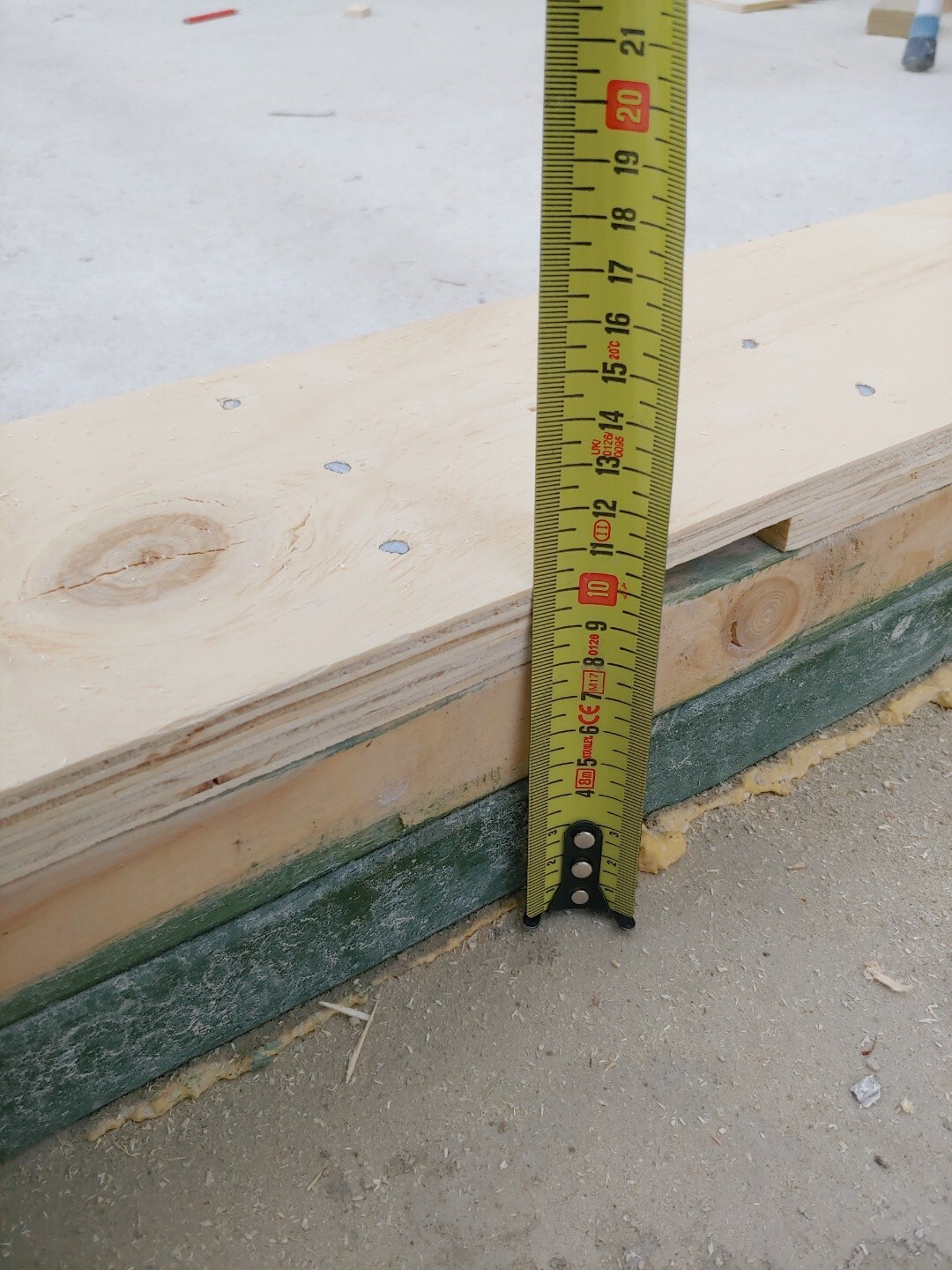

폭을 140mm로 켜준 12T 내수합판을 방통이 타설될 100mm 높이에 맞춰주어 두 겹으로 덧대어 시공하였습니다.
사진을 찍지 못하였지만, 셋트앙카 자리로 인해 생긴 빈 공간은 우레탄 폼으로 꼼꼼히 충진하였습니다.


문성일 팀장님이 재단이 된 2층에 들어갈 탑 바텀 플레이트에 레이아웃을 모두 완료 하였습니다.


2층 헤더 재단중인 성재욱 빌더님, 헤더 제작 또한 마무리 되었습니다.

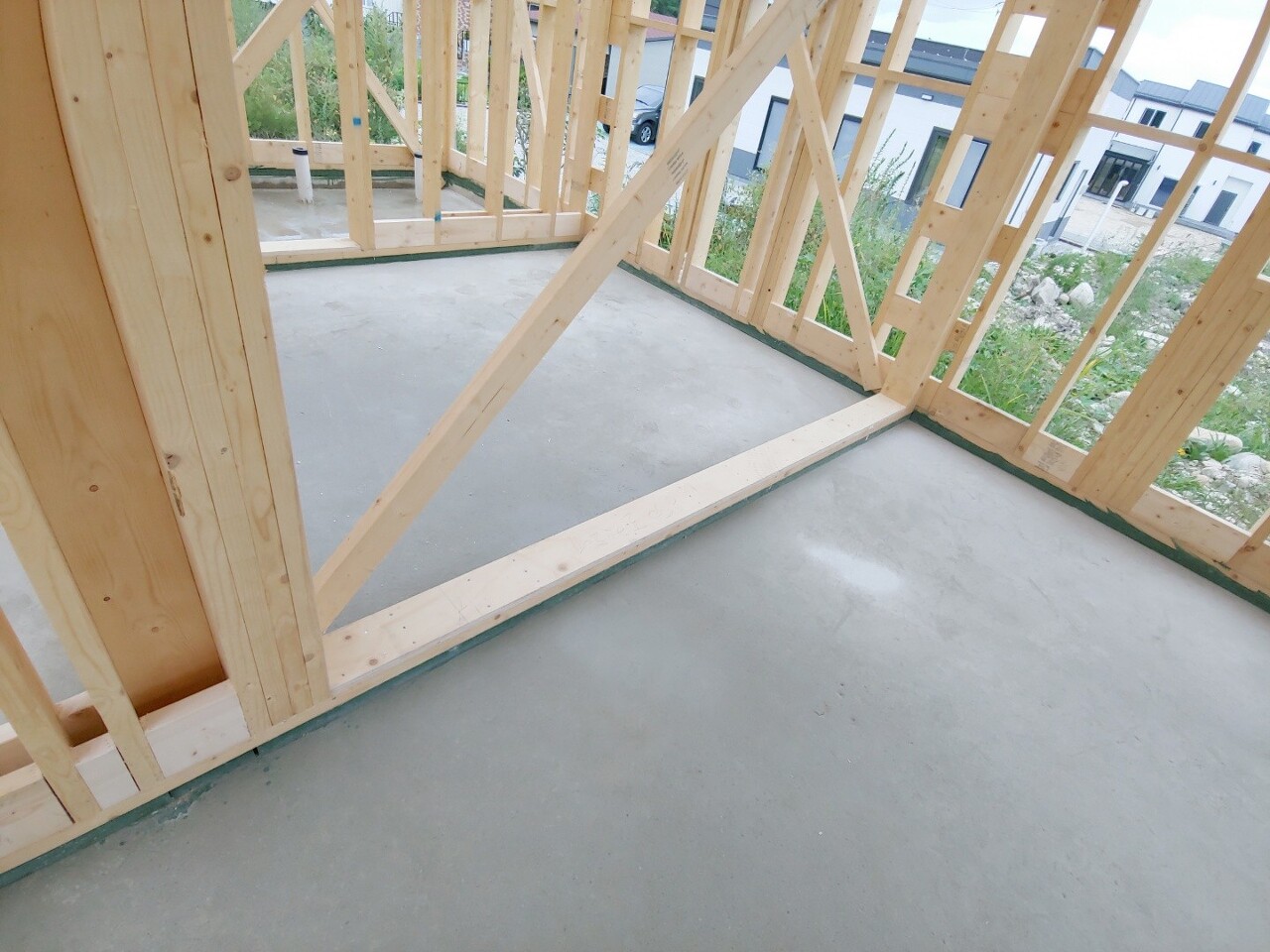

헤더는 개구부가 생기면서 발생하는 상부의 수직하중을 분산 시켜주는 부재입니다.
또한 단열을 위해 헤더안에 단열재를 넣어 재작하는 모습을 볼 수 있습니다.

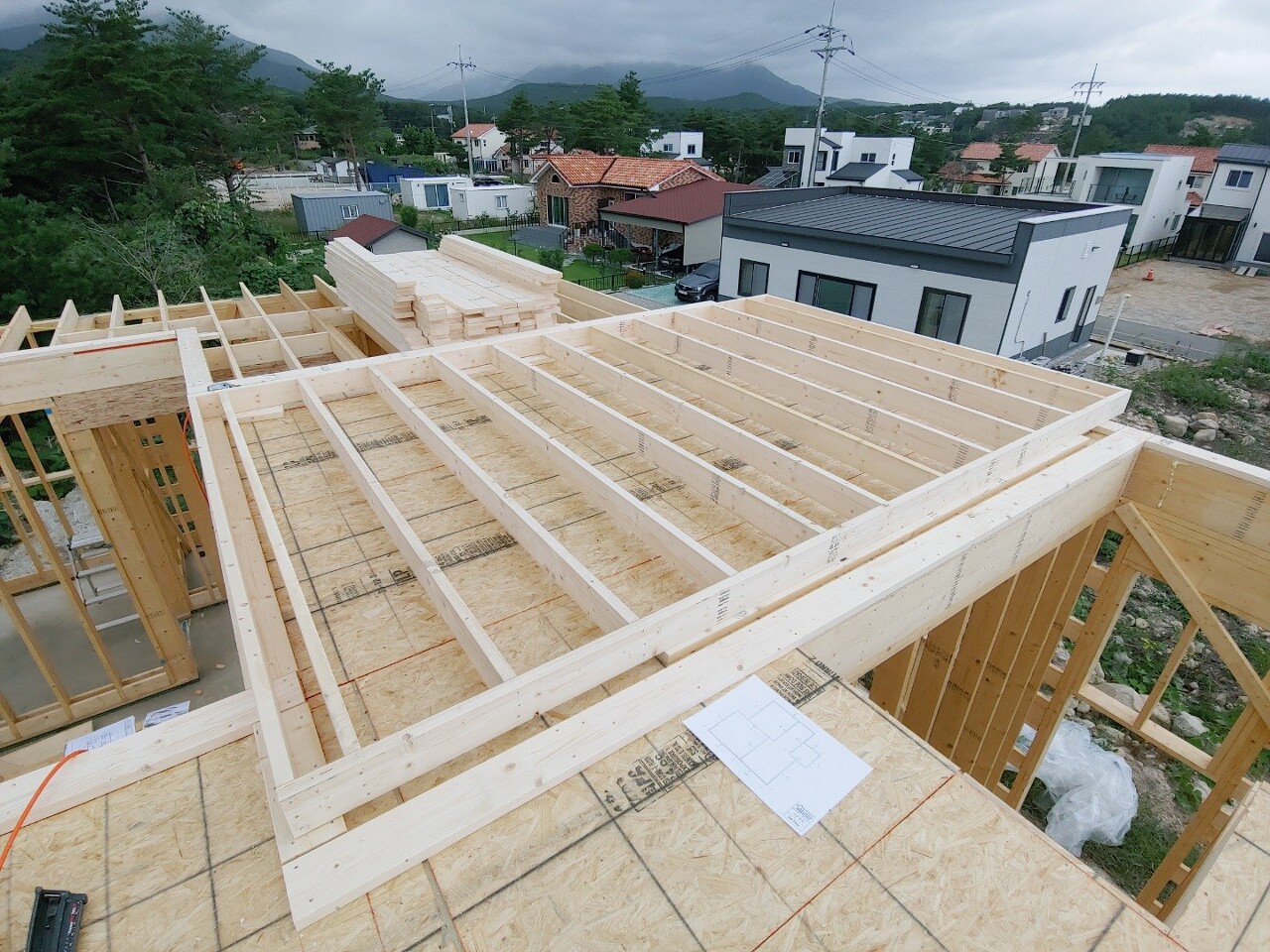

2층에서는 바닥합판 시공이 모두 완료가 된 후 토대 작업을

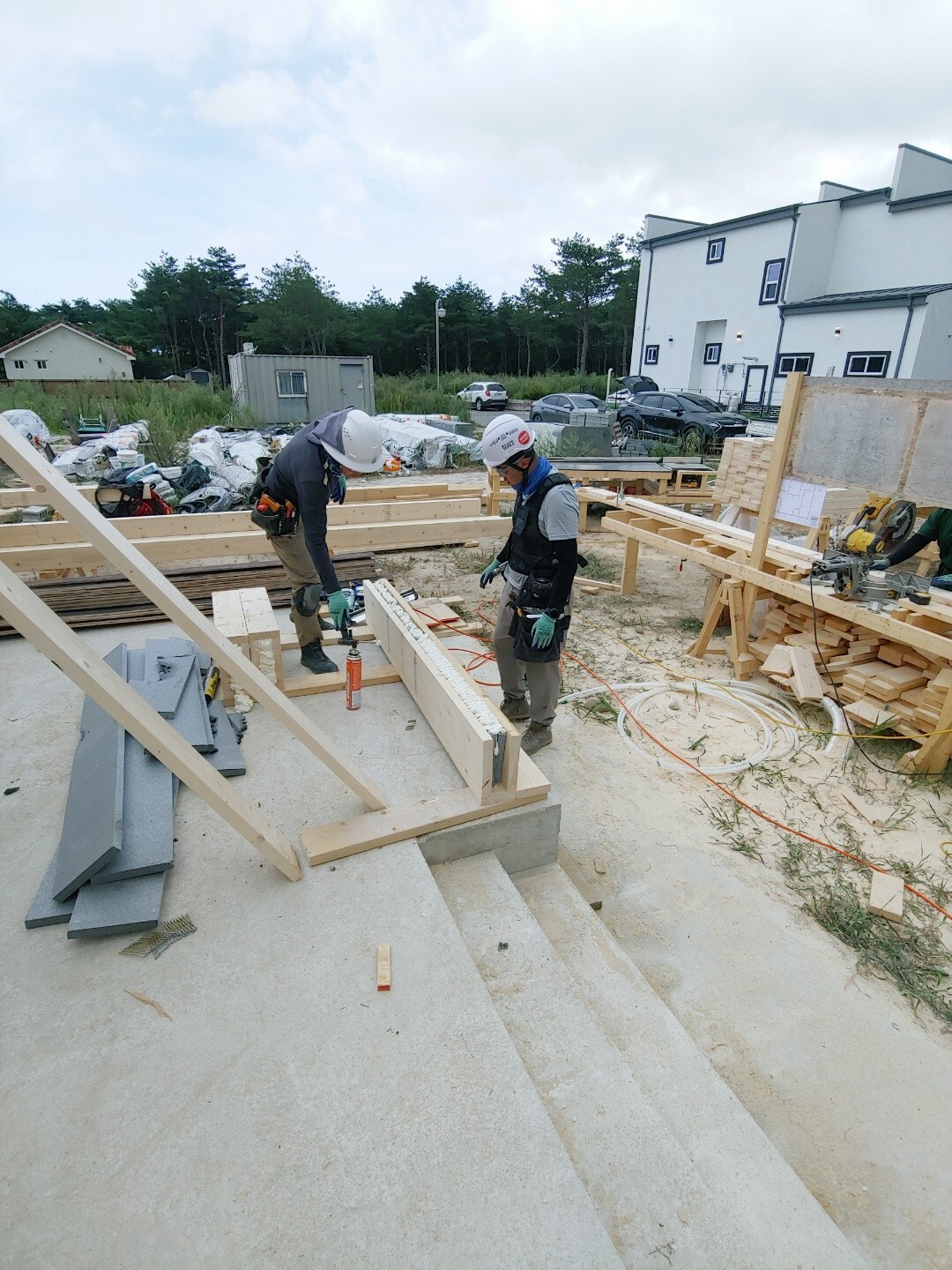

김진홍 부팀장님과 이재경 부팀장님이 진행해 주었습니다.

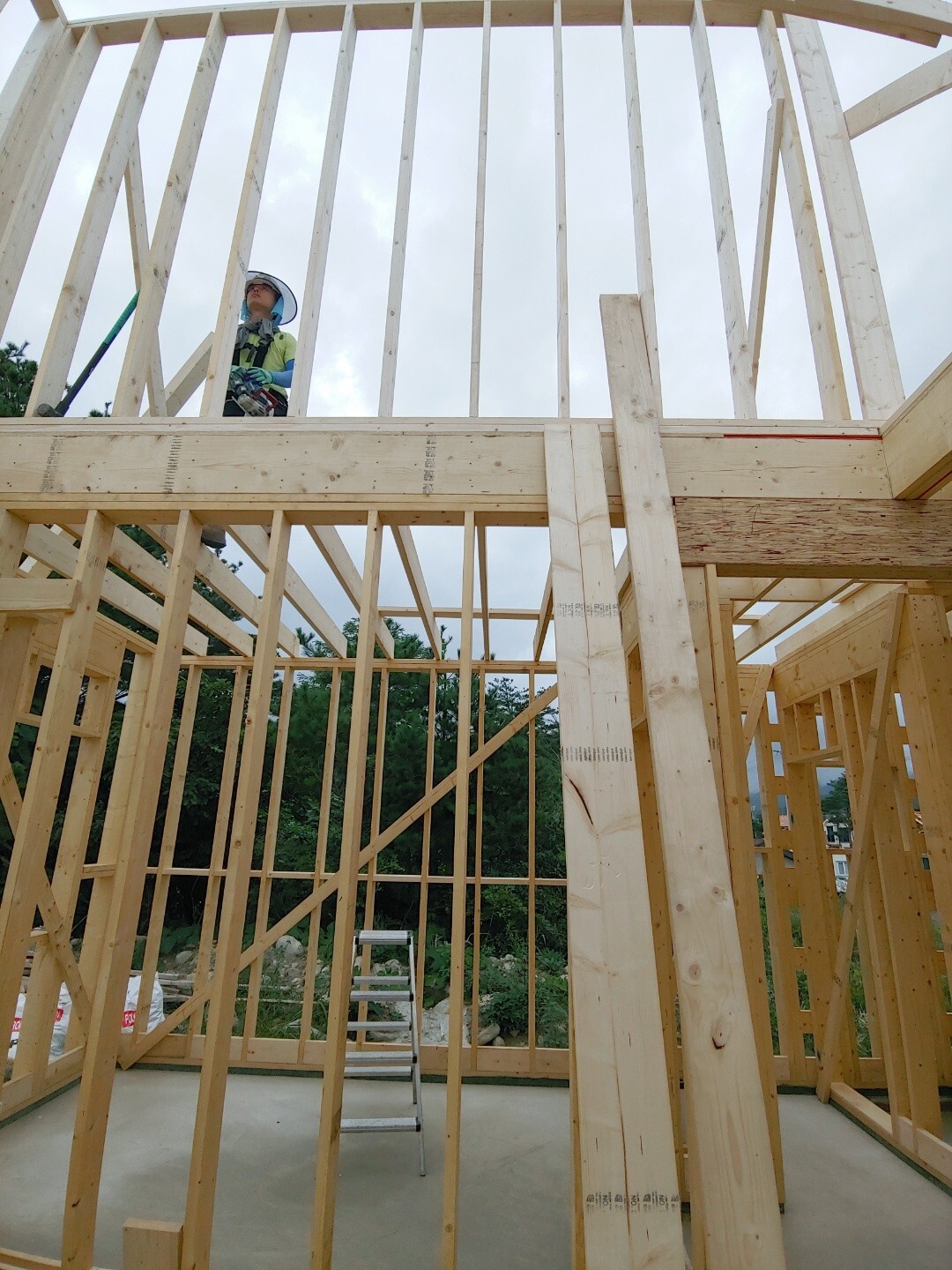

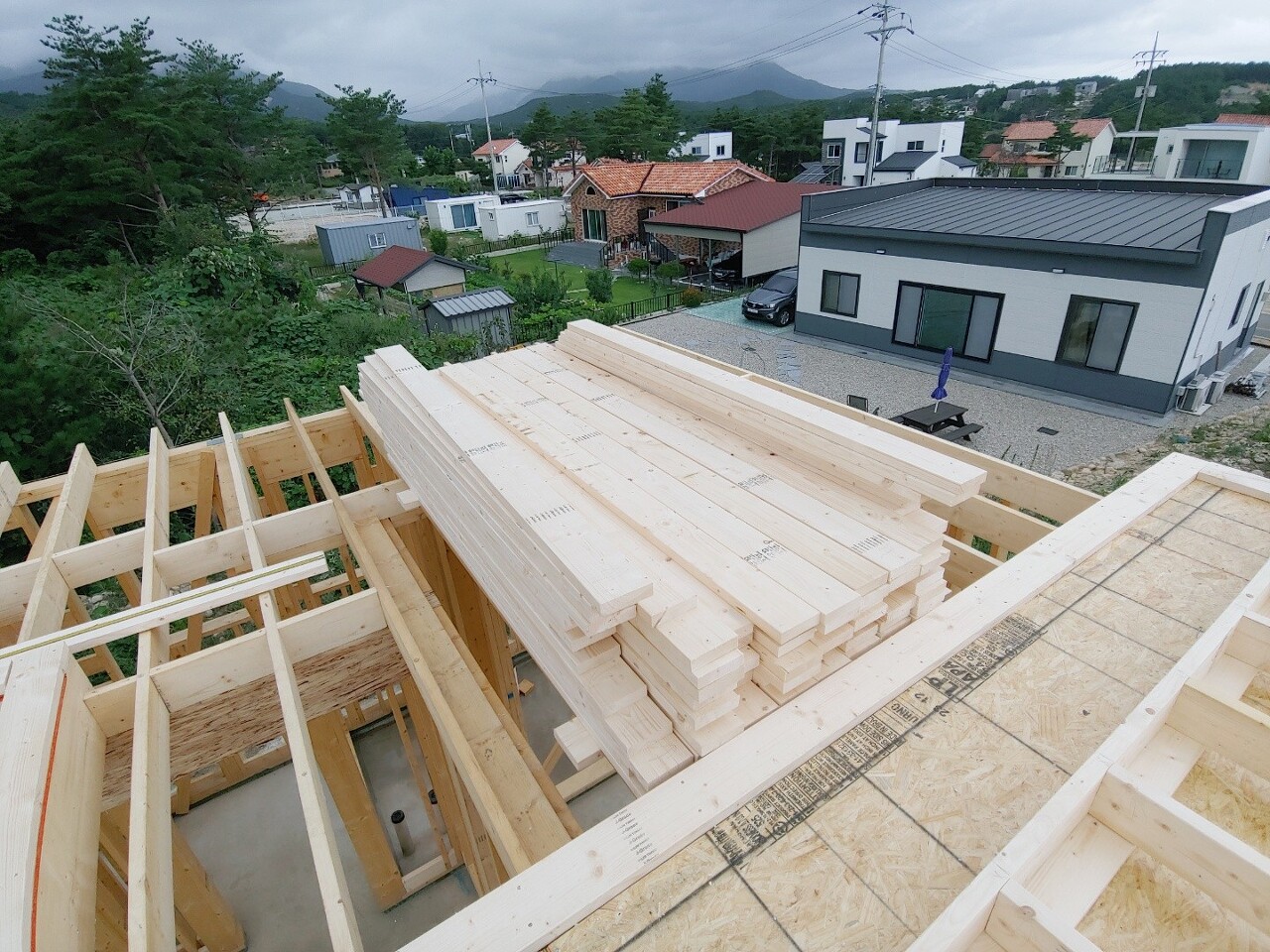

이후 2층의 벽체 조립 시 쓰일 스터드와 트리머를 팀원 모두가 힘을 모아 양중하였고,

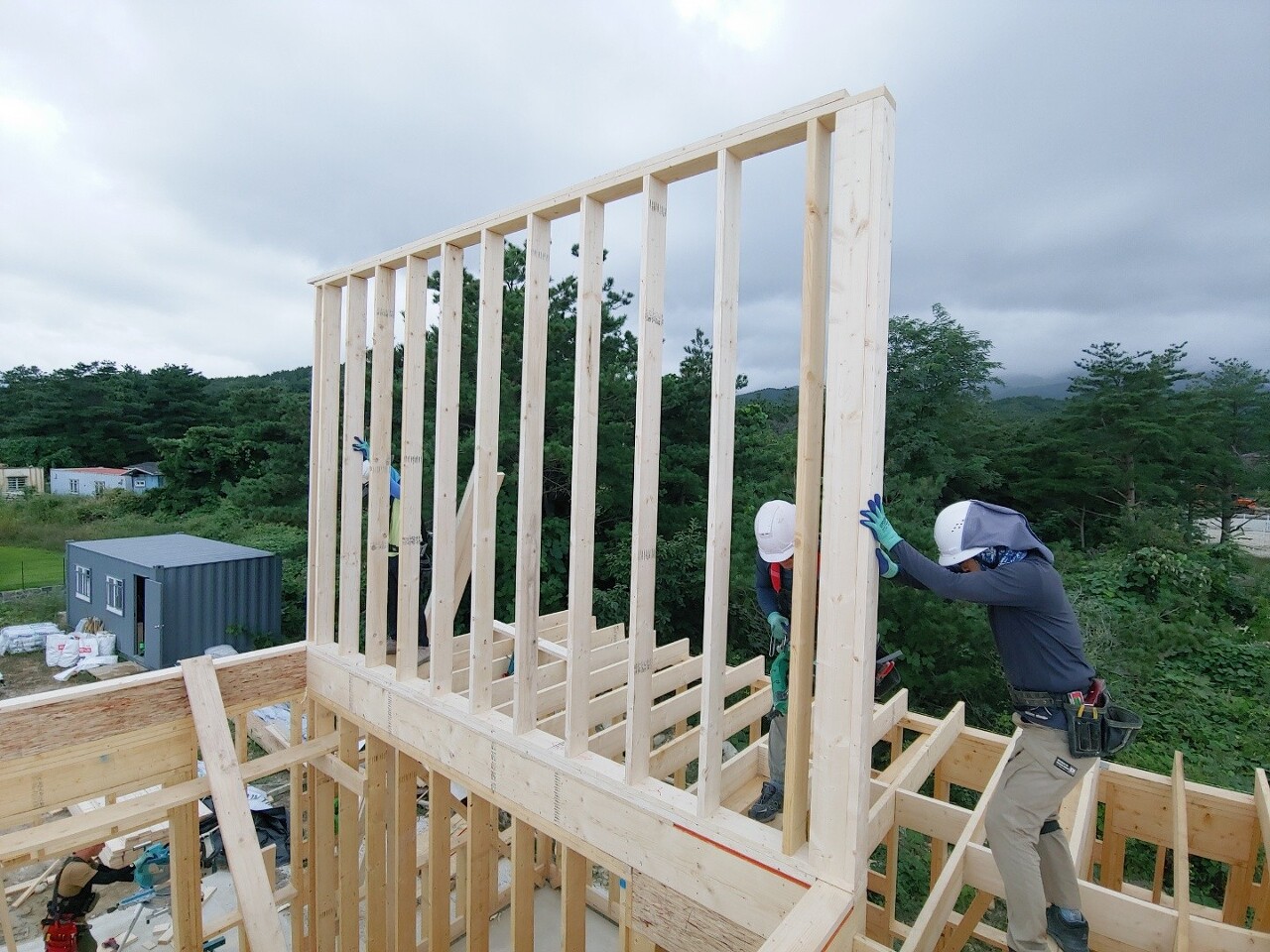

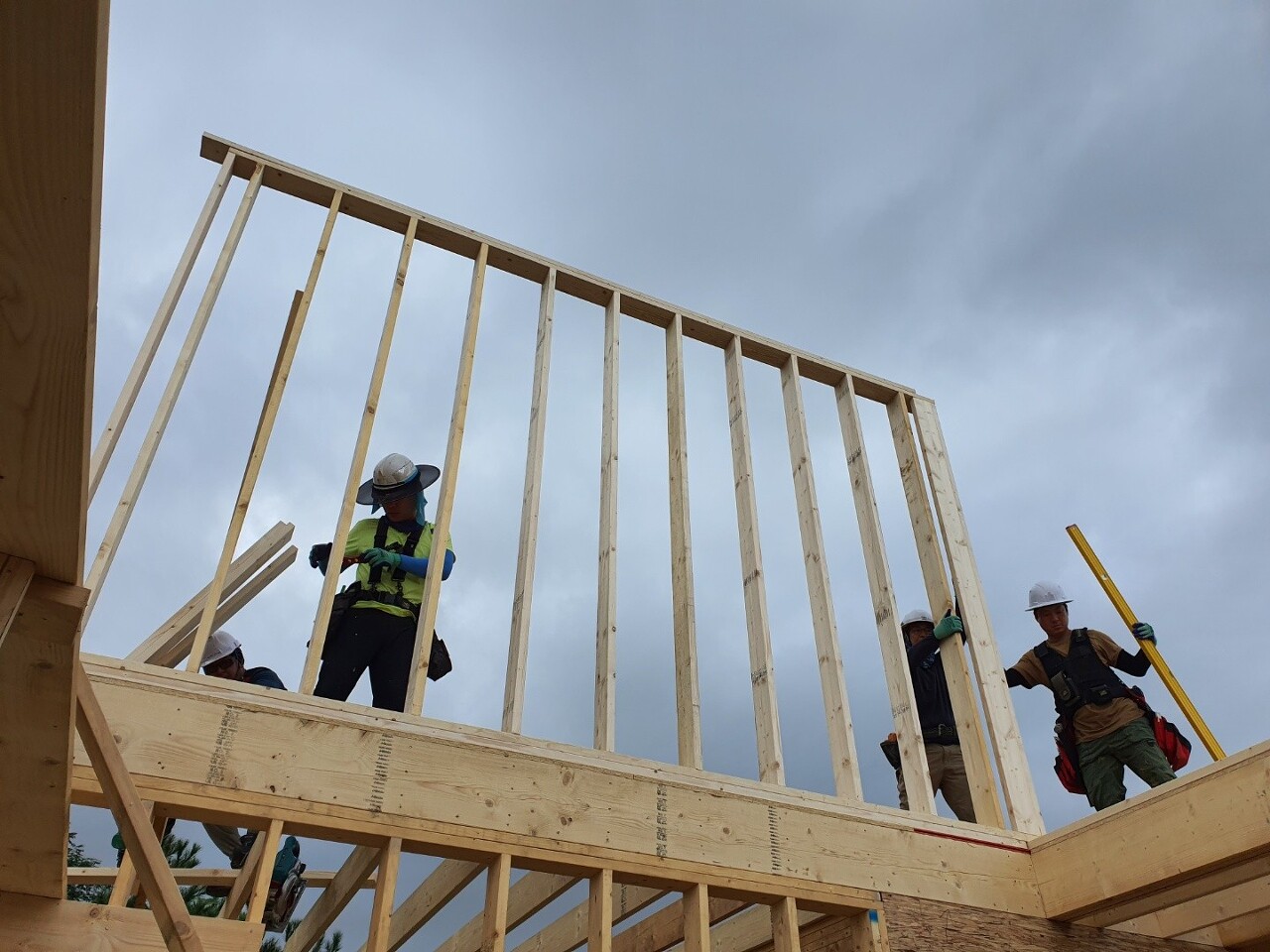

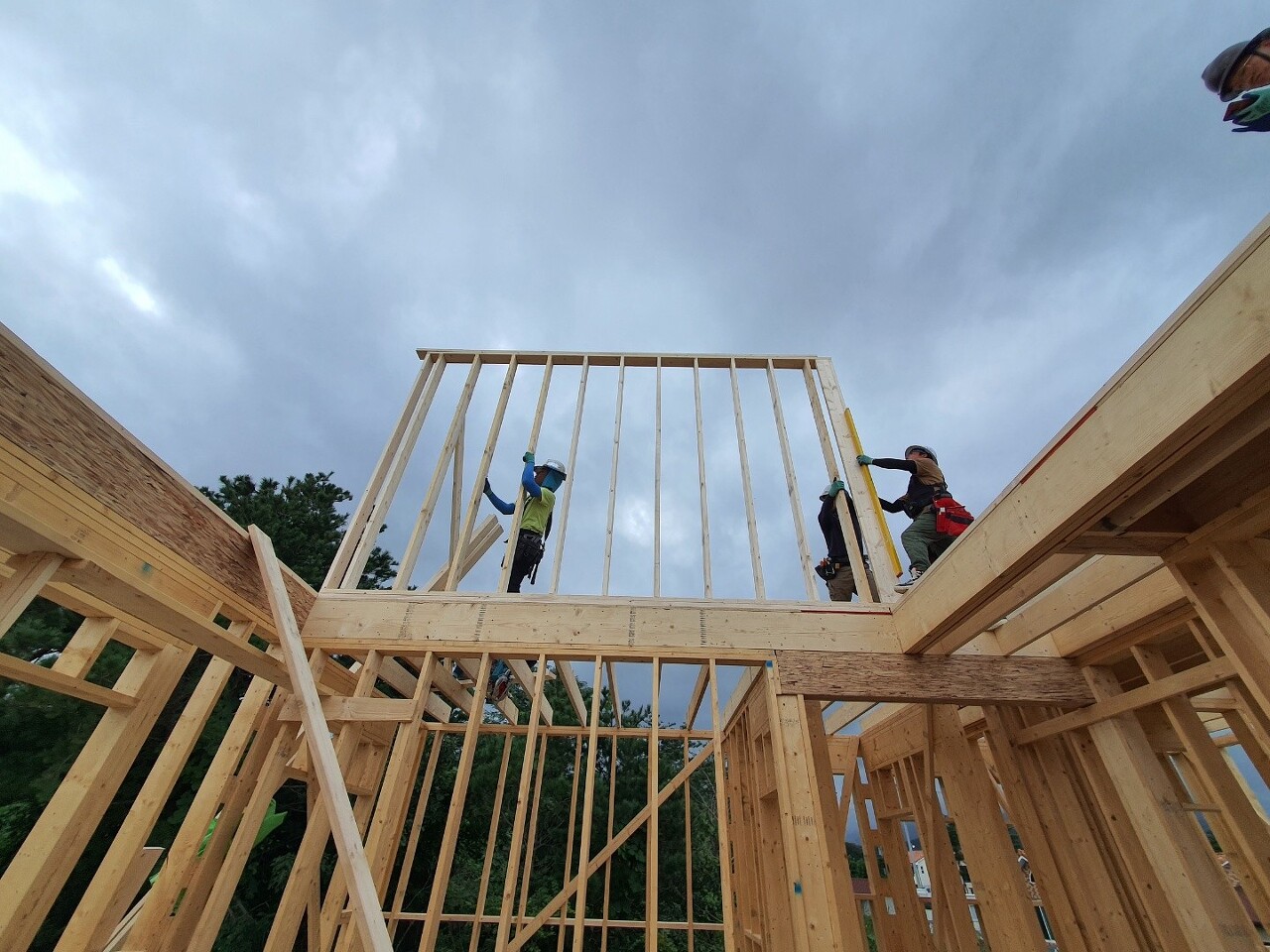

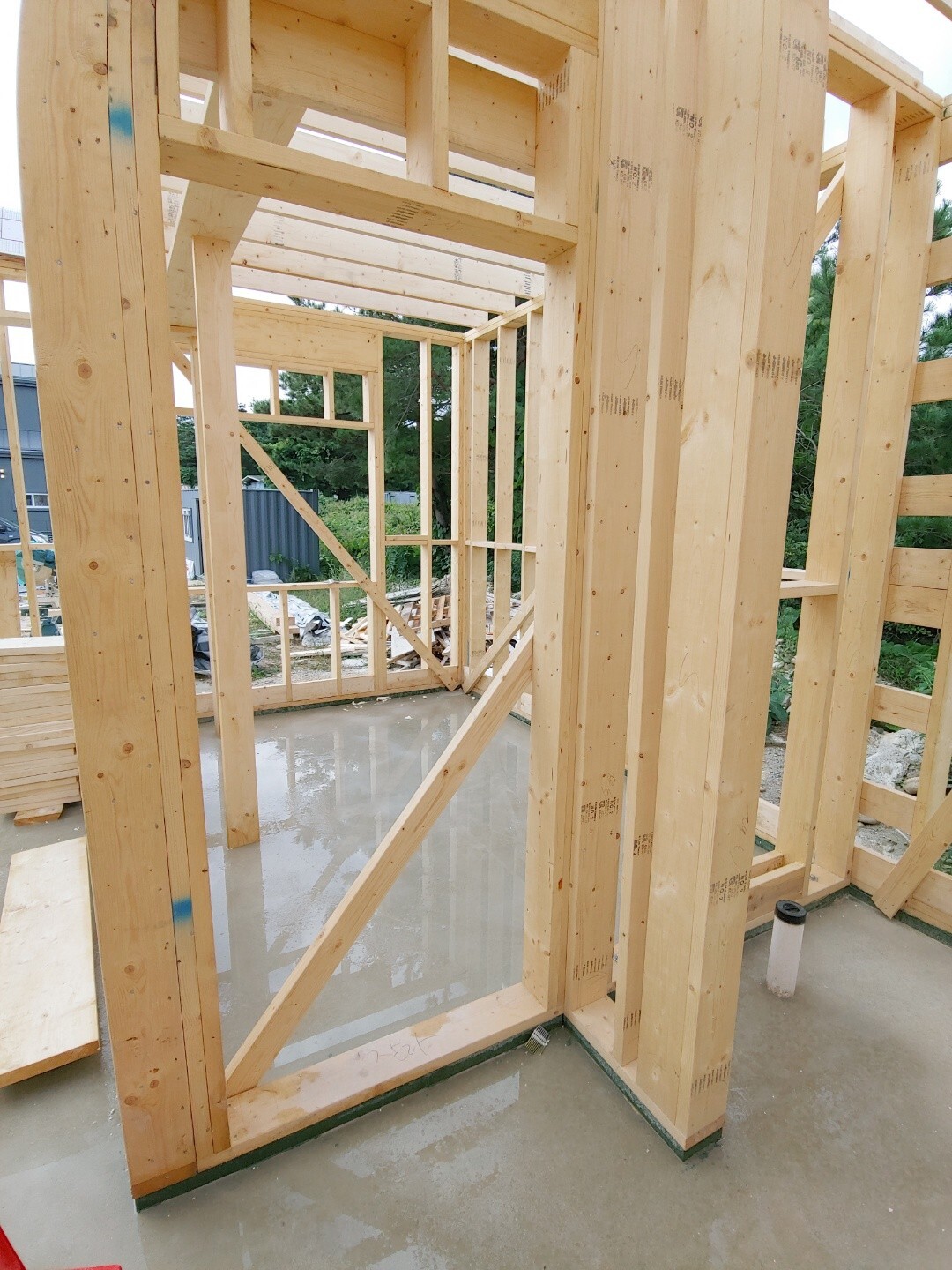

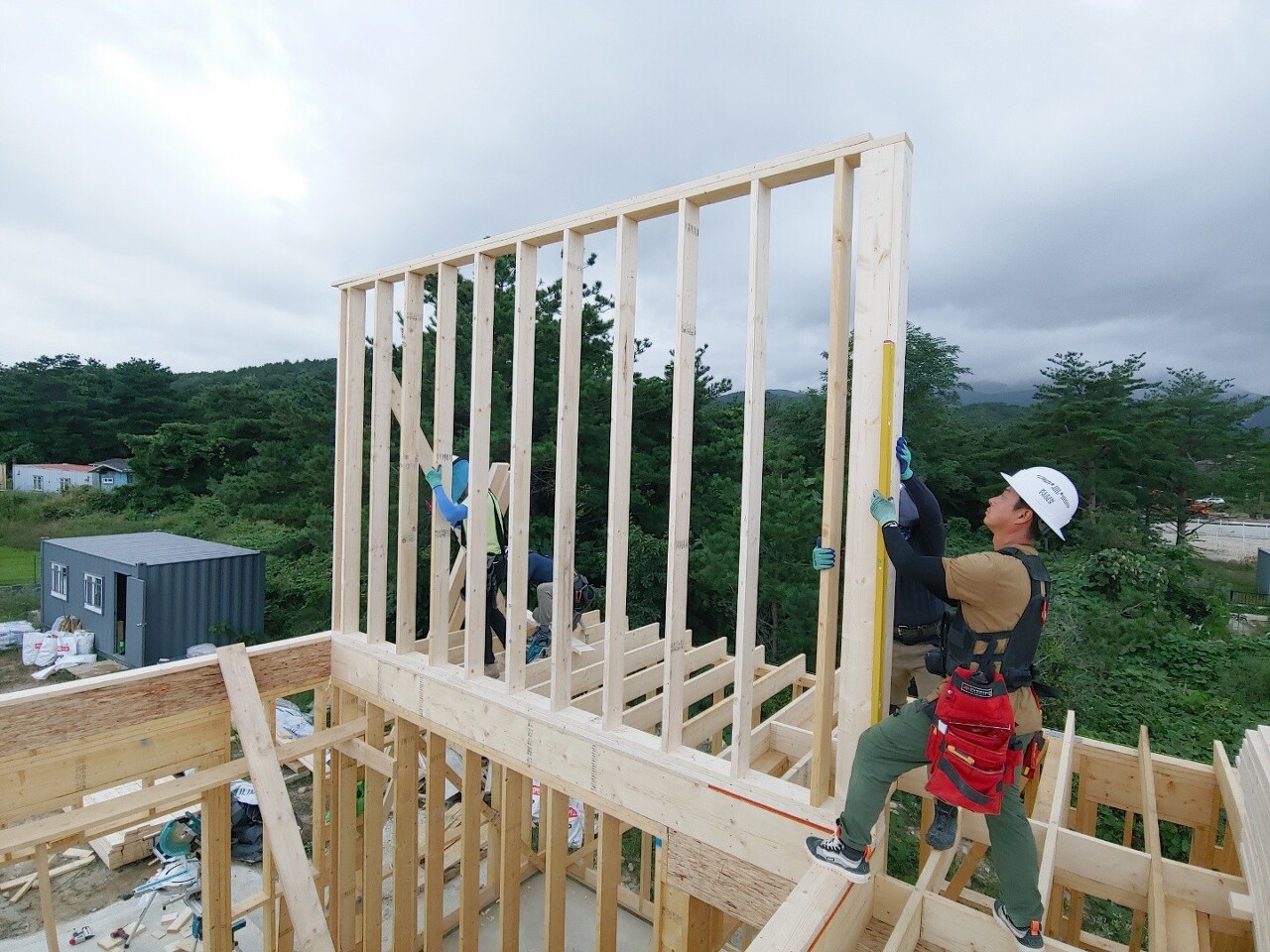

2층 벽체 조립을 위해 한쪽에서는 코너를 제작하고 한쪽에서는 외벽체를 조립하였습니다.


조립된 외벽체를 세운 후 임시로 가고정 해주었습니다.



오늘은 여기까지입니다.
내일은 2층 벽체 조립 및 설치작업이 계속 이어질 것 같습니다.
오늘 하루도 열심히 일해준 팀원 모두 수고가 많으셨습니다.
문장군팀 내일도 화이팅 넘치는 모습으로 찾아뵙겠습니다.
감사합니다 ^^
