▶ 날 씨 : 구름
▶ 오늘 근무 현황
팀장 : 문성일(8시간)
부팀장 : 김진홍(8시간)
팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간)
지원 : 이재경 부팀장(8시간), 성재욱(8시간)
▶ 금일품수(누계) : 8품(총 50.75품)
▶ 오늘의 작업
- 방통 블로킹 시공
- 장선 블로킹 시공
- 장선 시공

- 2층 구조재 재단
- T&G 바닥합판 시공
▶ 다음 예정 작업
- T&G 바닥합판 시공
- 2층 토대 레이아웃
- 2층 토대 시공
- 2층 구조재 재단
안녕하세요~ 고성 토성 8일차 맞이하는 날입니다.
오늘은 장선 작업을 마무리하고 장선블로킹 위주로 하루를 보냈습니다.

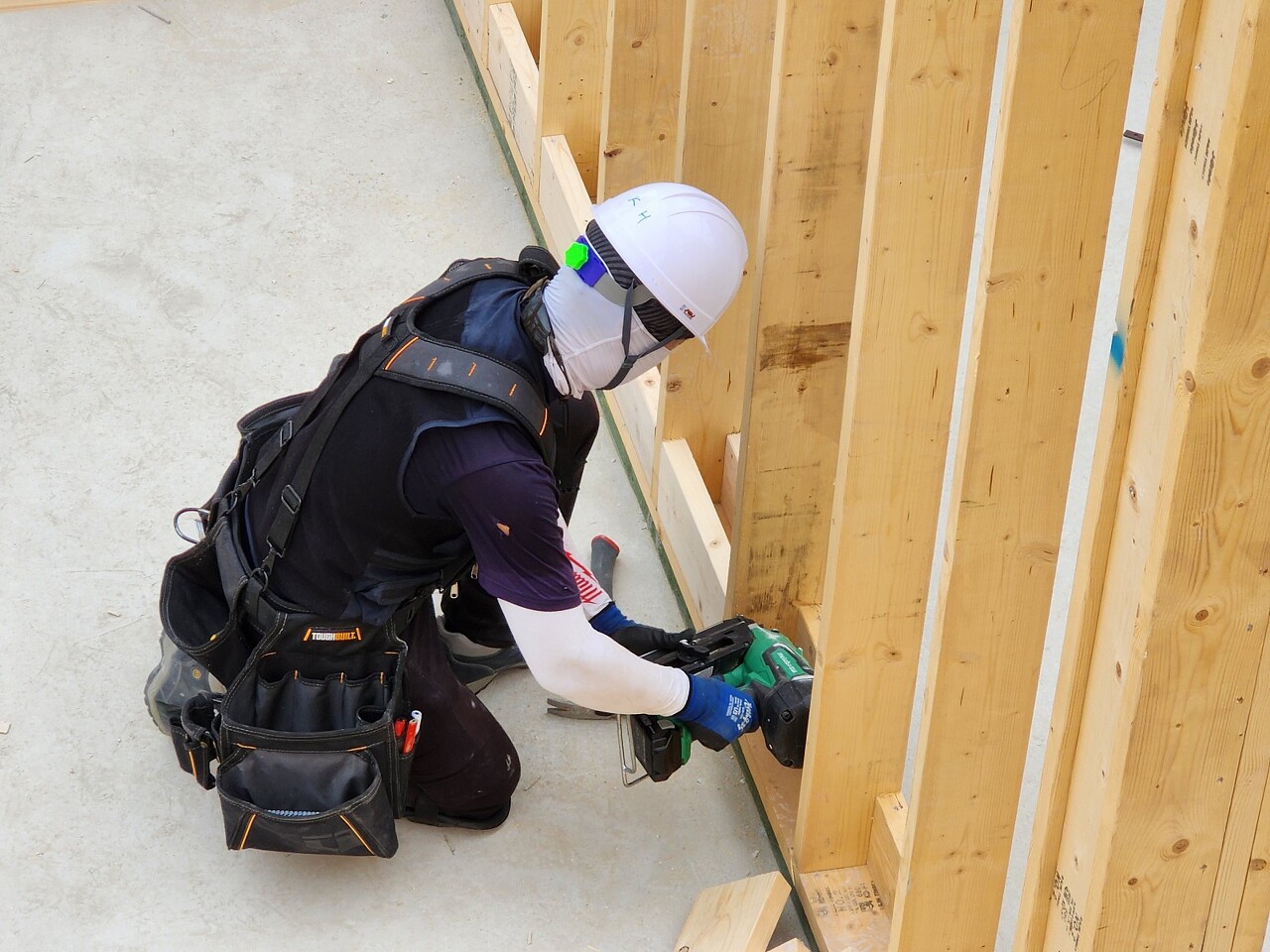

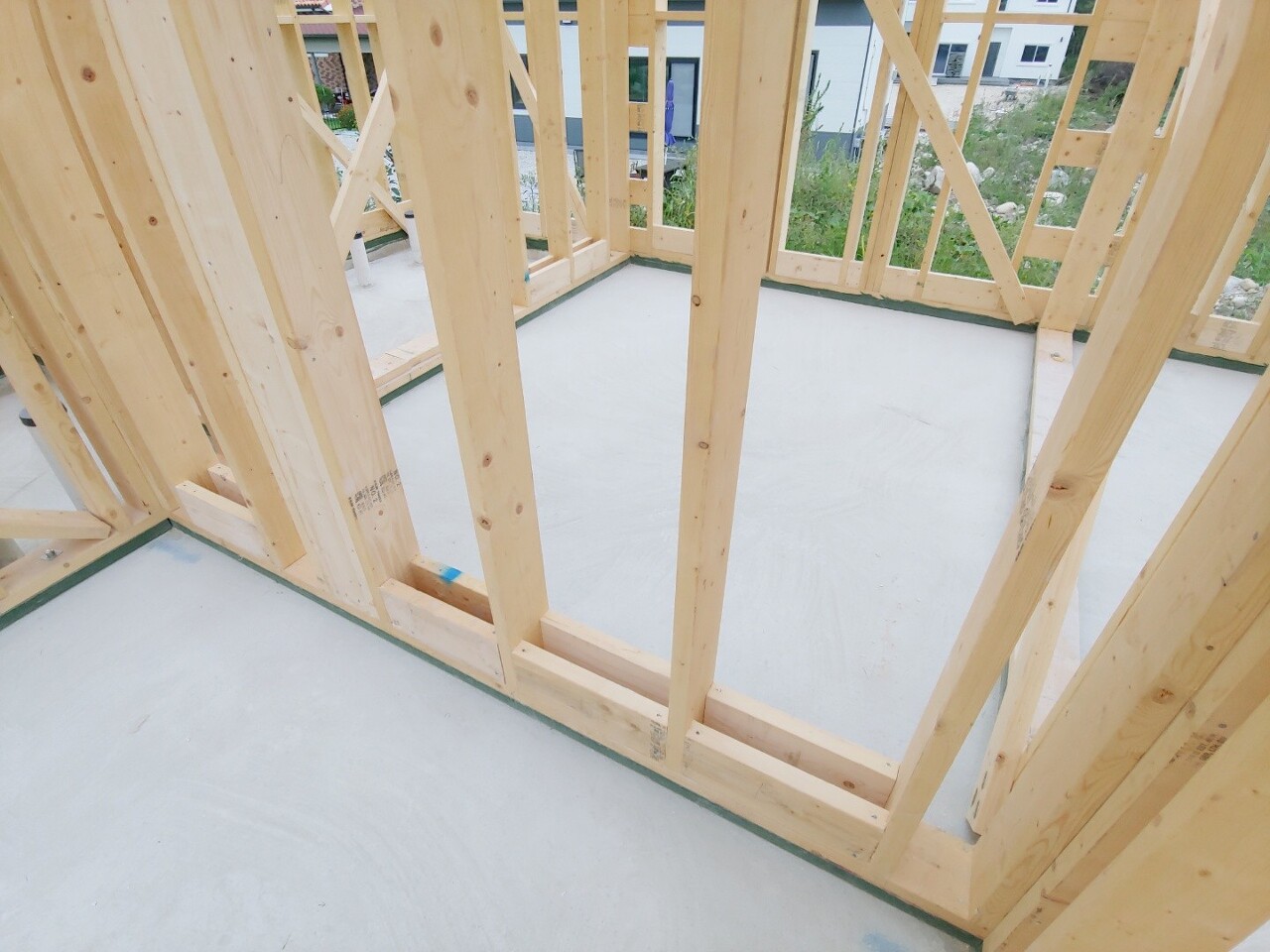

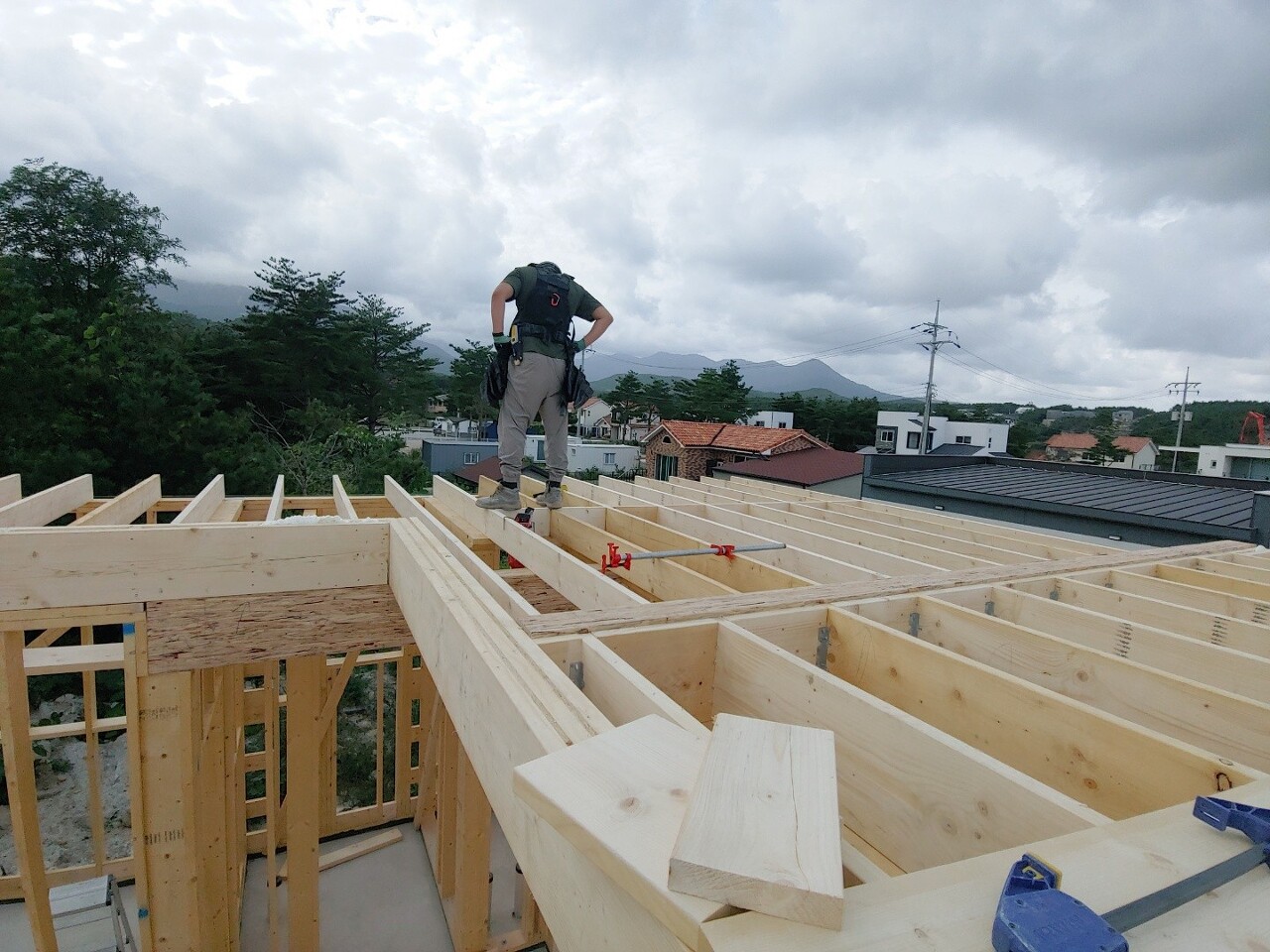

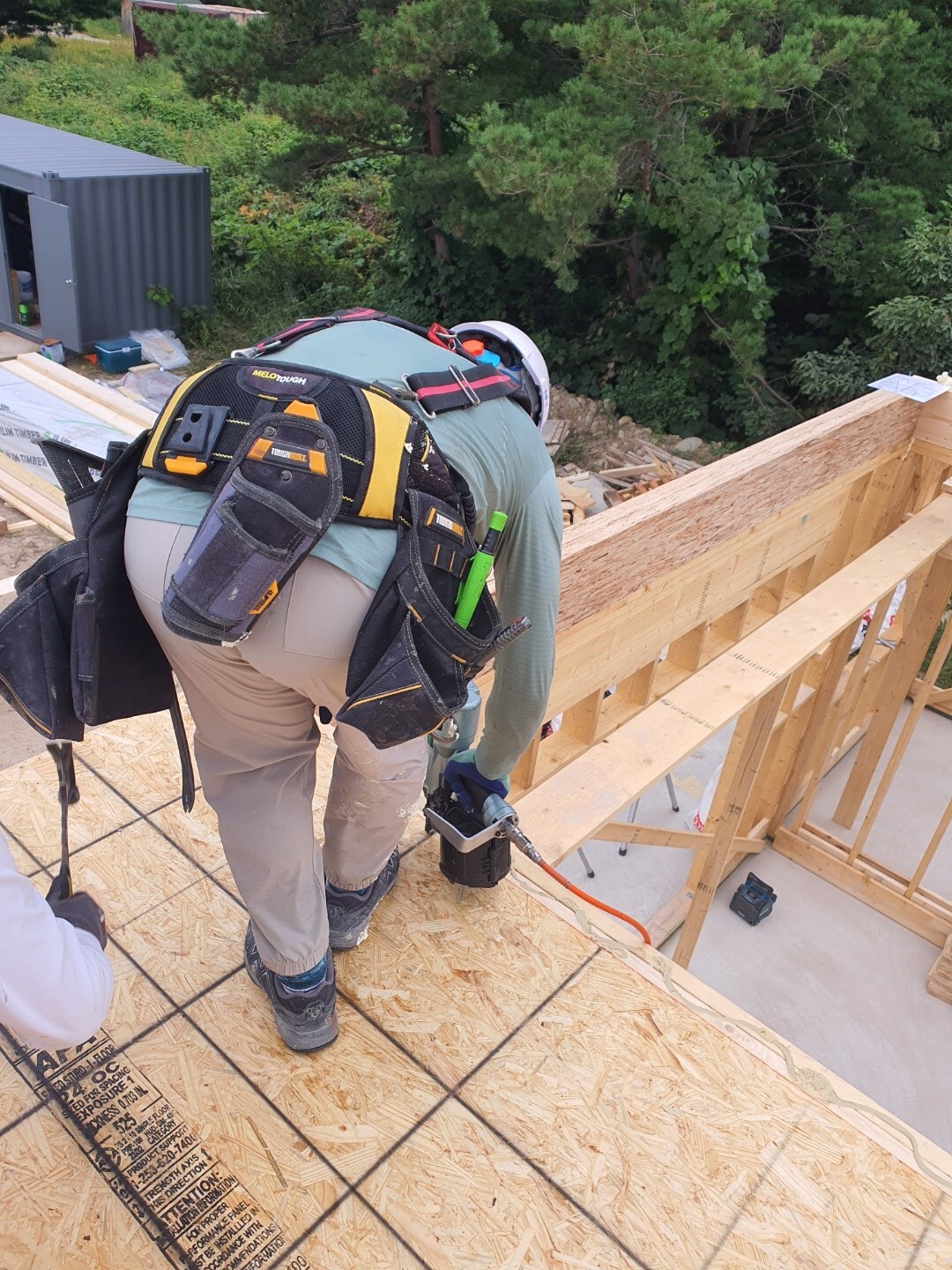

김훈 빌더님이 1층 방통 블로킹을 시공을 하고있는 모습입니다.

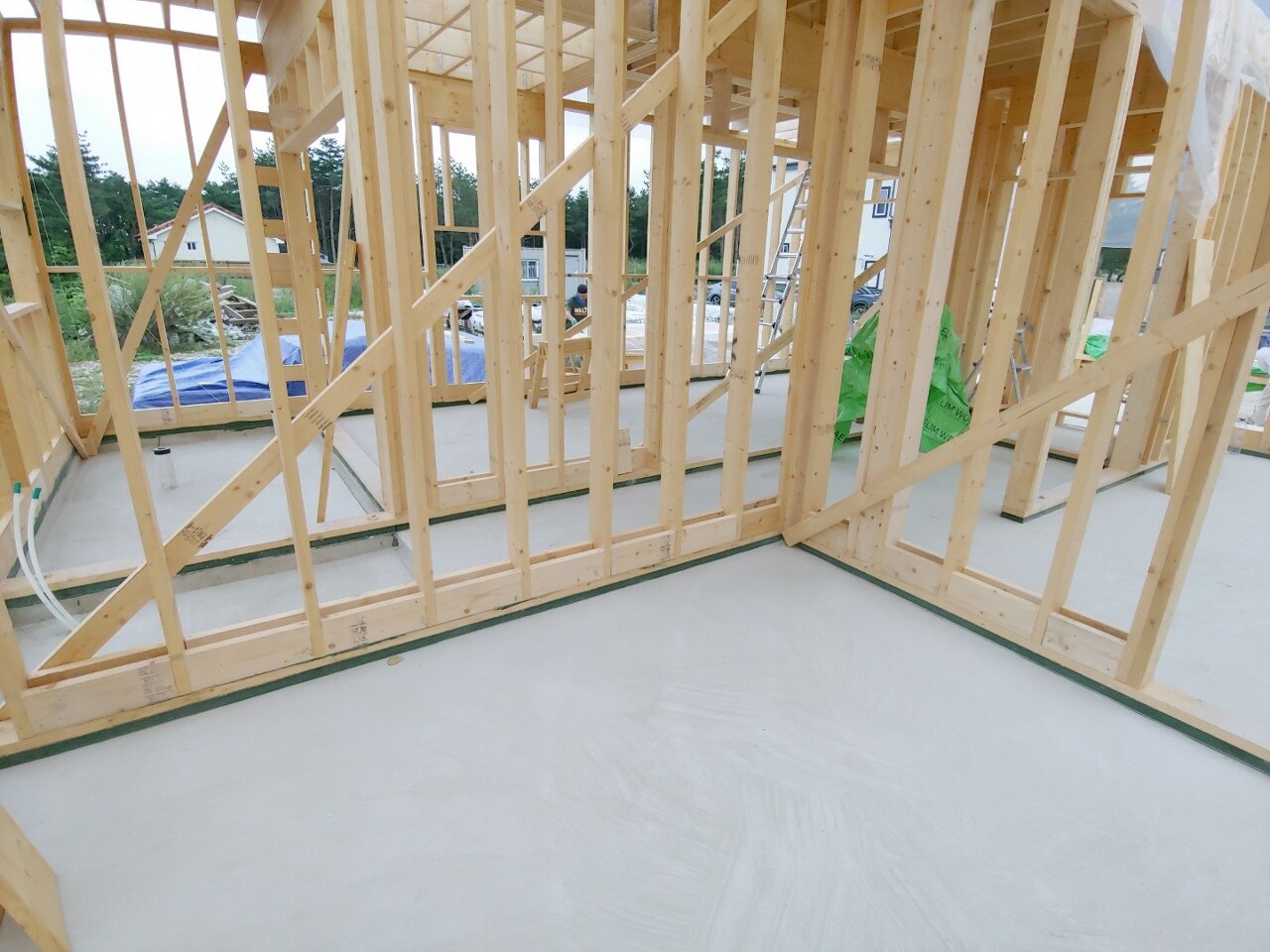

방통 블로킹 진행 상황입니다.

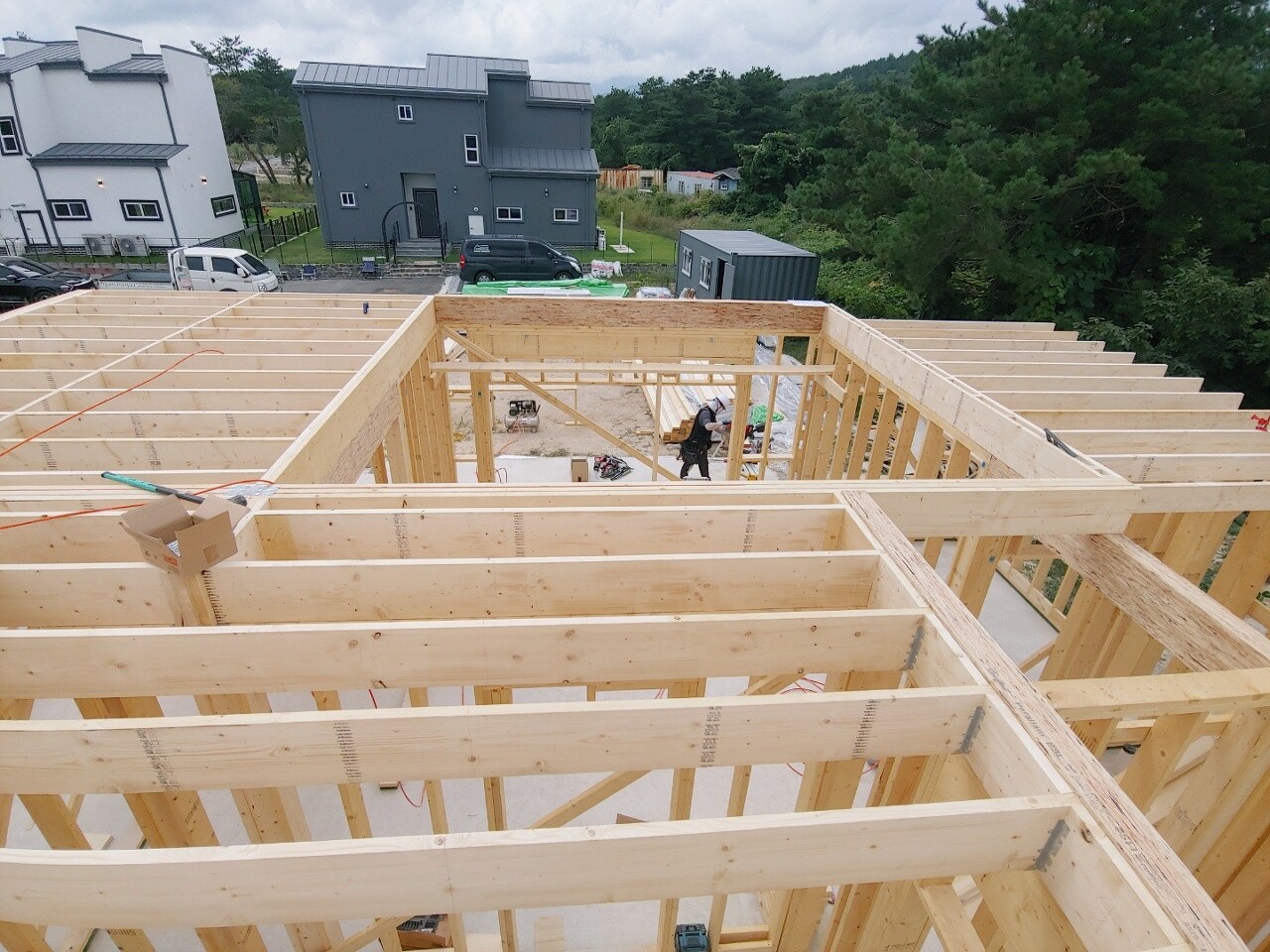

오늘은 문장군팀 아침부터 부지런히 장선 시공과 장선 블로킹 시공을 진행 하였는데요

여럿이서 함께 힘을 합쳐 각자의 구역에서 장선 시공 조와 장선 블로킹 시공 조로 나누었습니다.

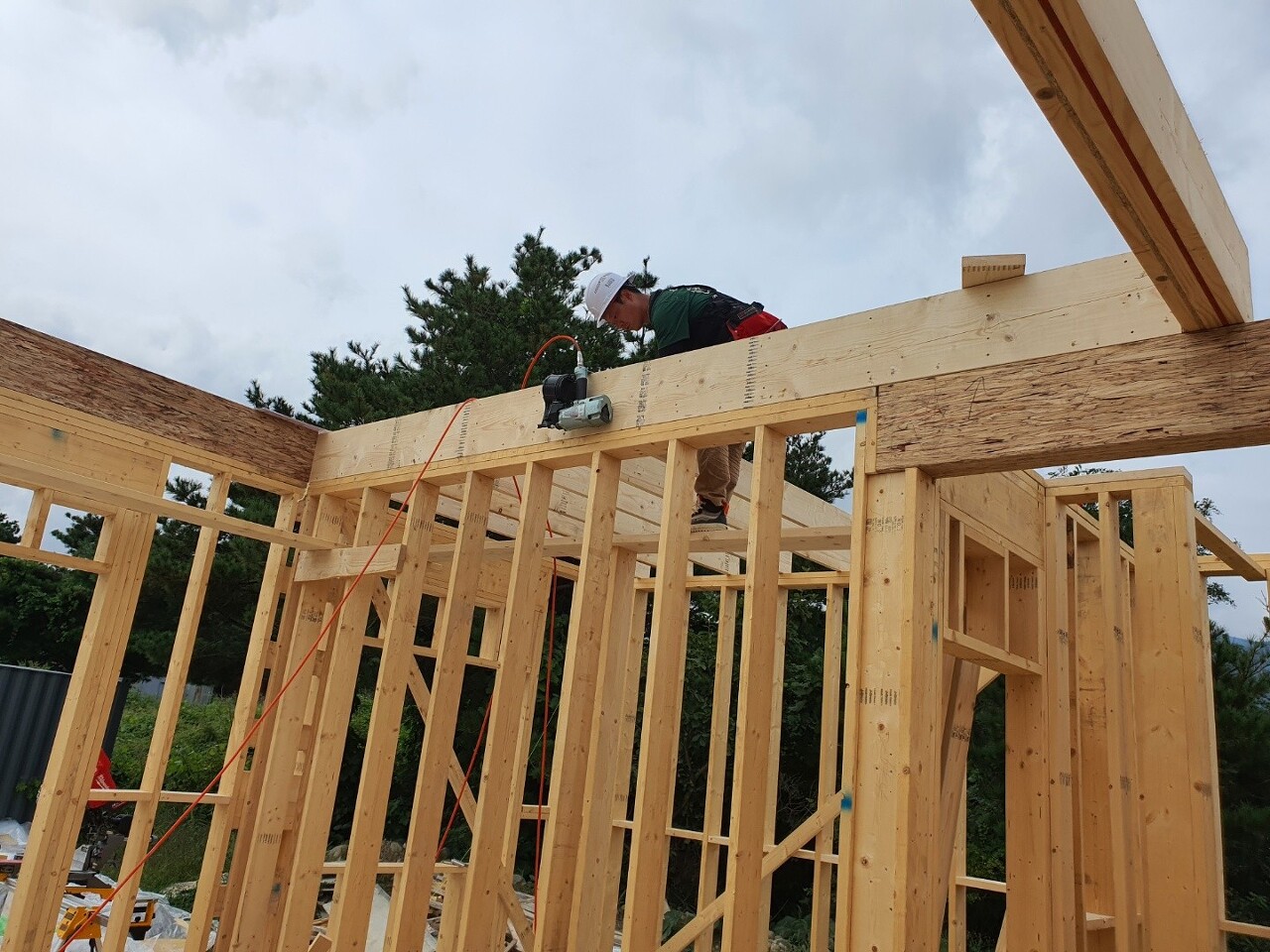

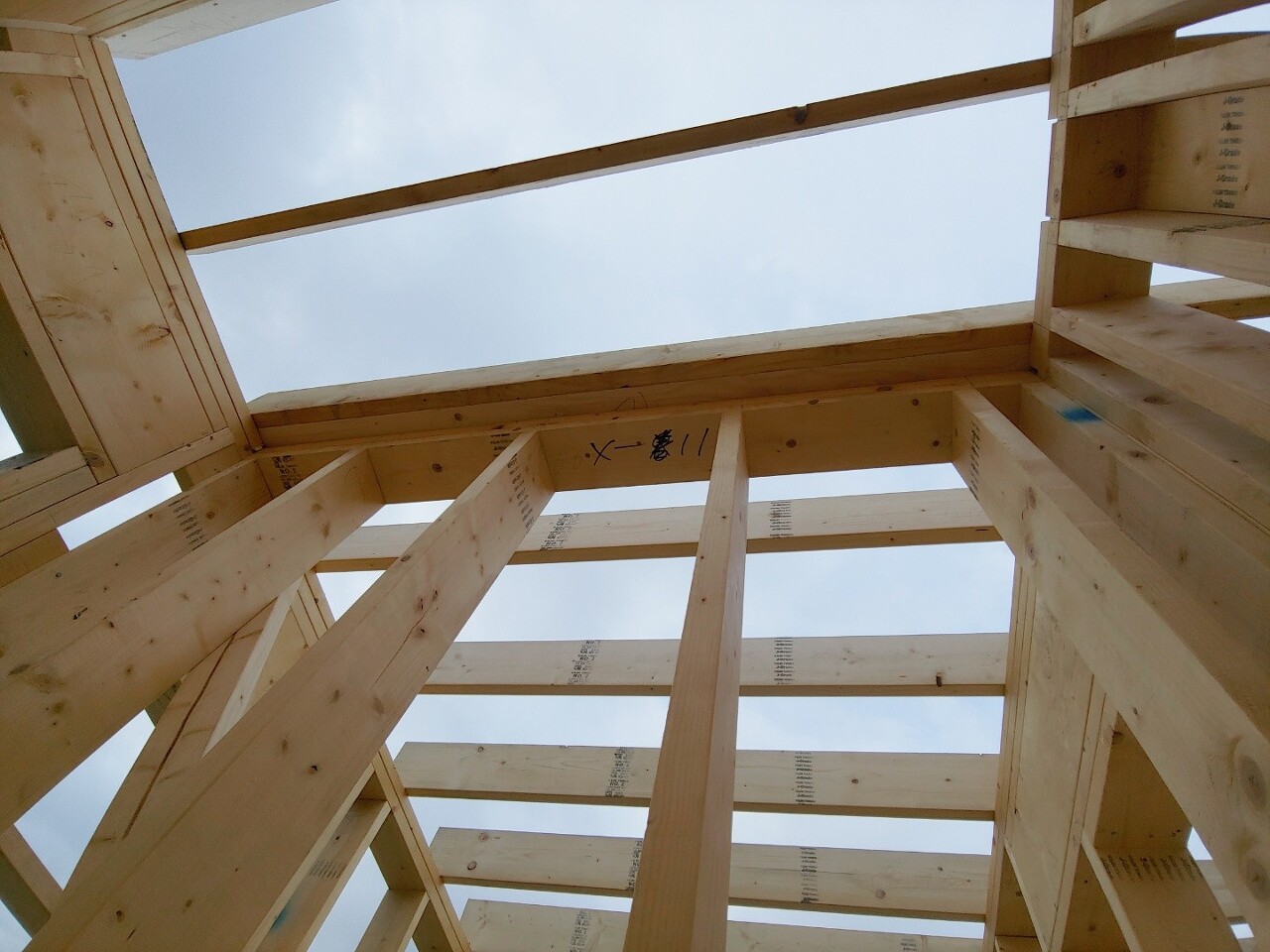

장선의 뒤틀림을 잡아주고 구조적으로도 보강해주기 위하여 장선 블로킹 시공을 합니다.

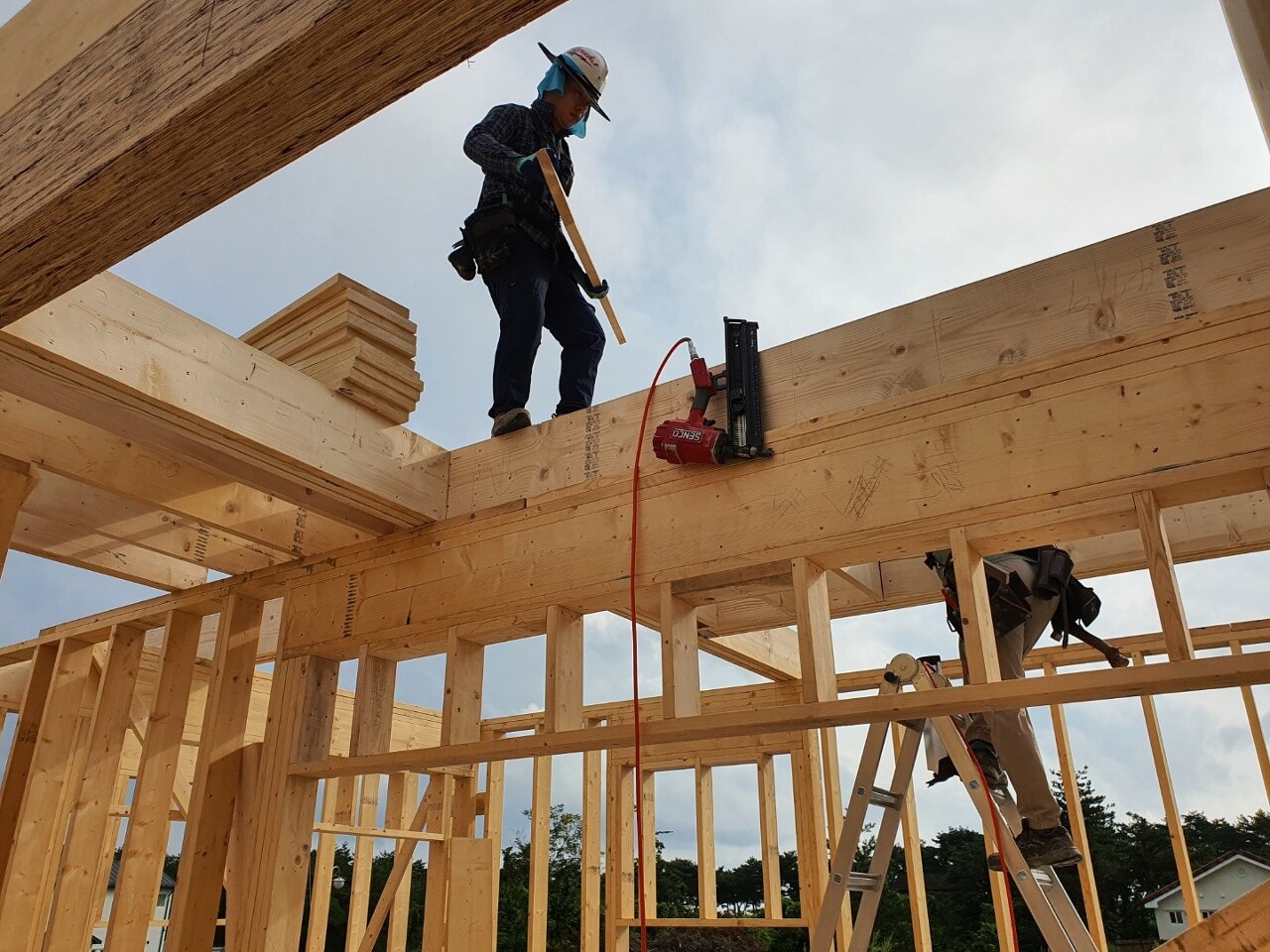

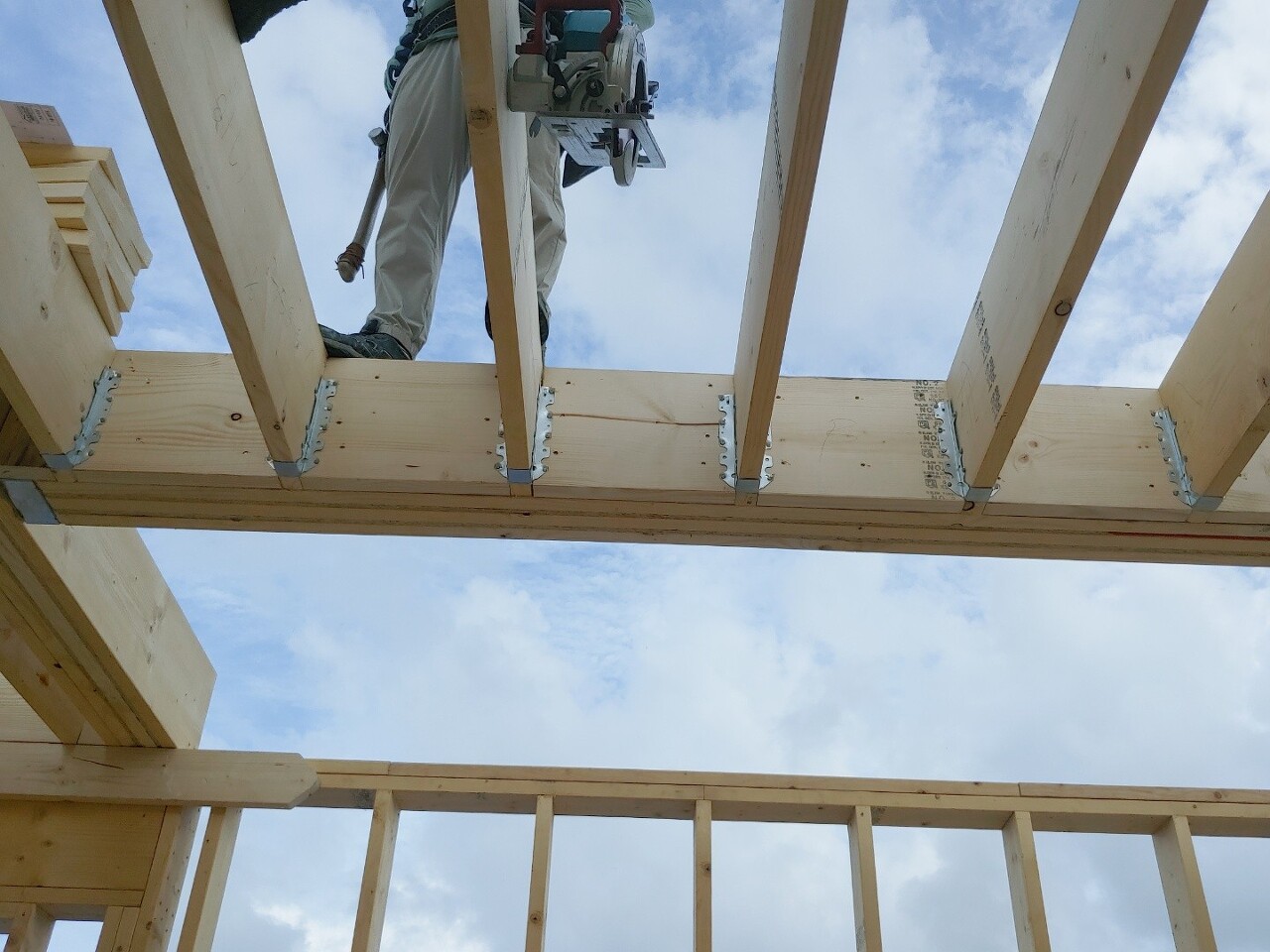

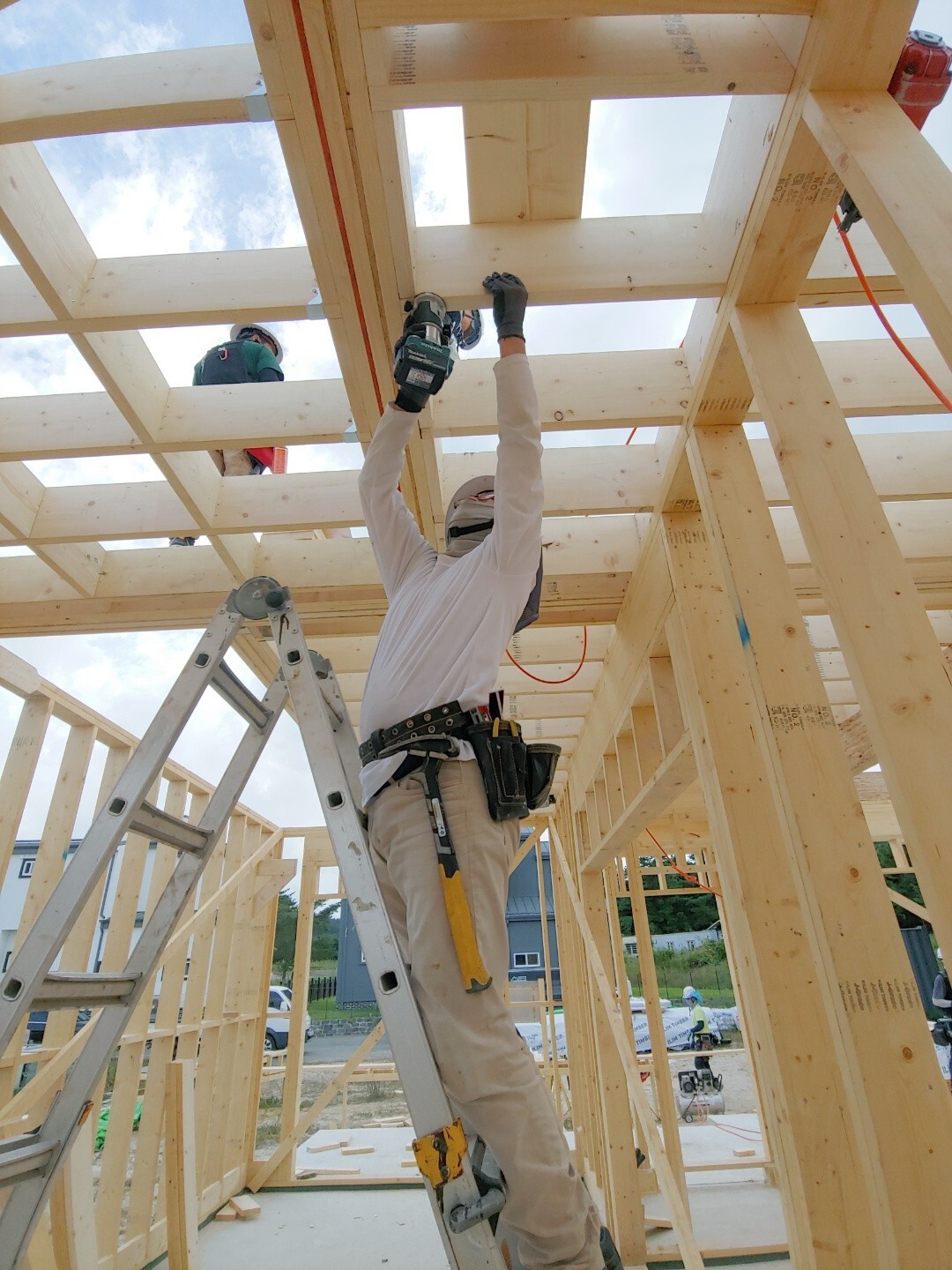

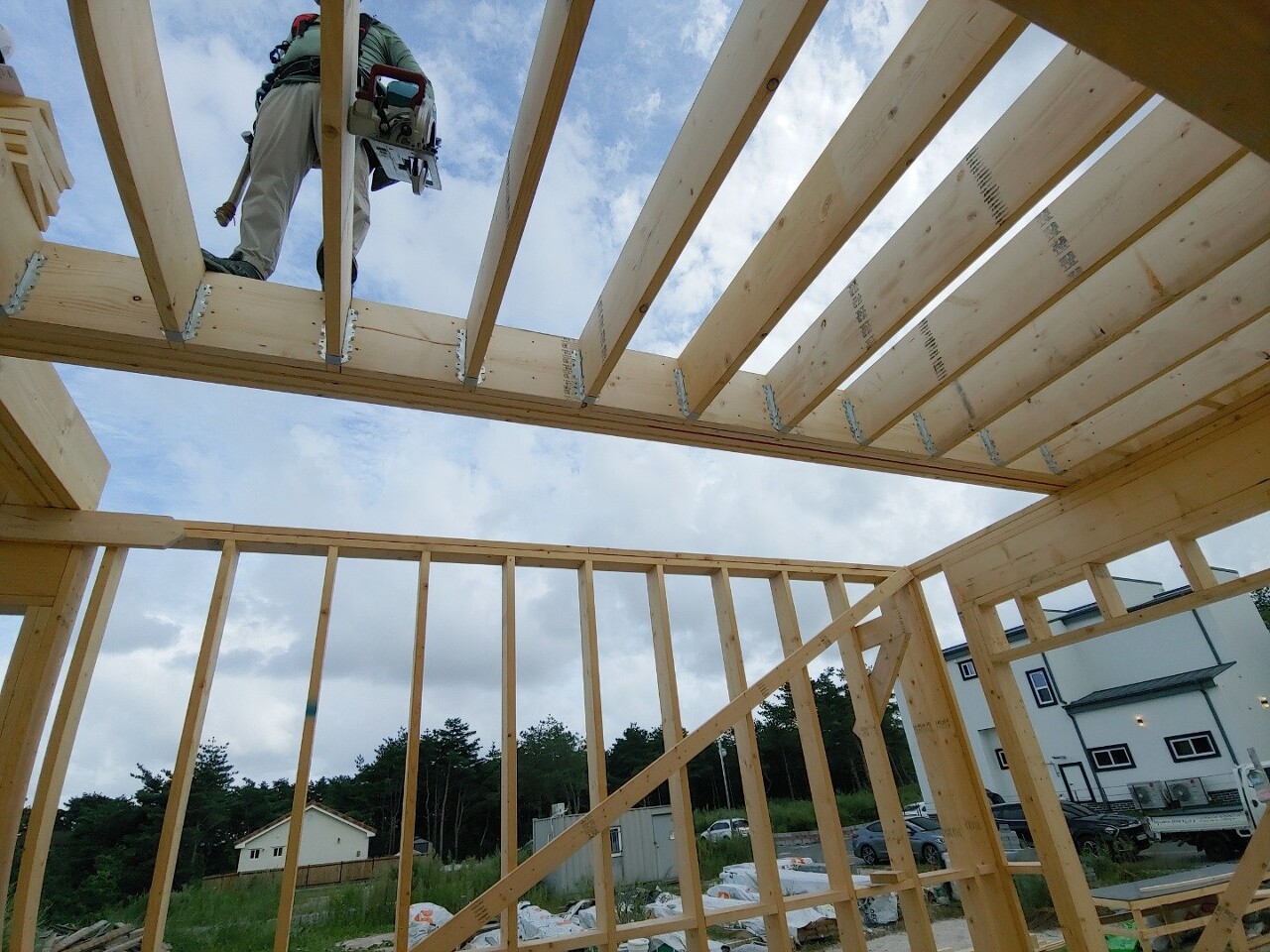

이희철 빌더님이 조이스트 행어 작업을 해주었습니다.
장선(Joist)이 벽체나 빔(beam)위에 앉혀지지 않고 장선이나 빔 옆에 설치되는 경우에 보강을 해주기 위하여
행어(Hanger)를 사용합니다. 행어를 고정시 반드시 행어못(Hanger nail)을 사용하여 행어에 있는 못자리 구멍을 이용하여 경사못박기와 끝면못박기로 고정해주었습니다.

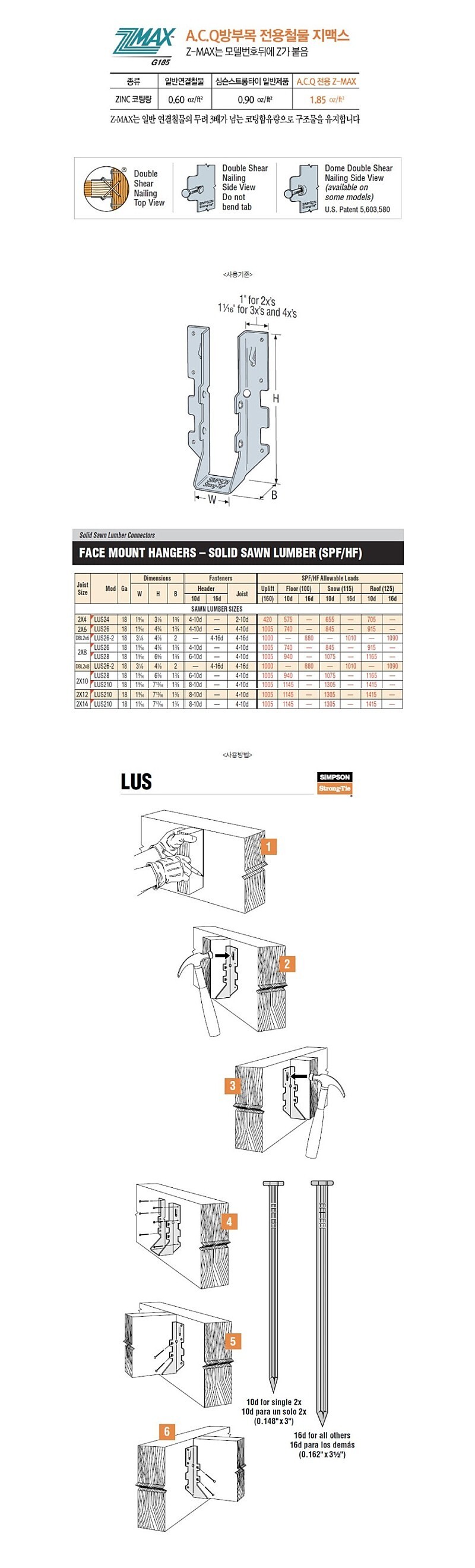

<출처:대림우드>

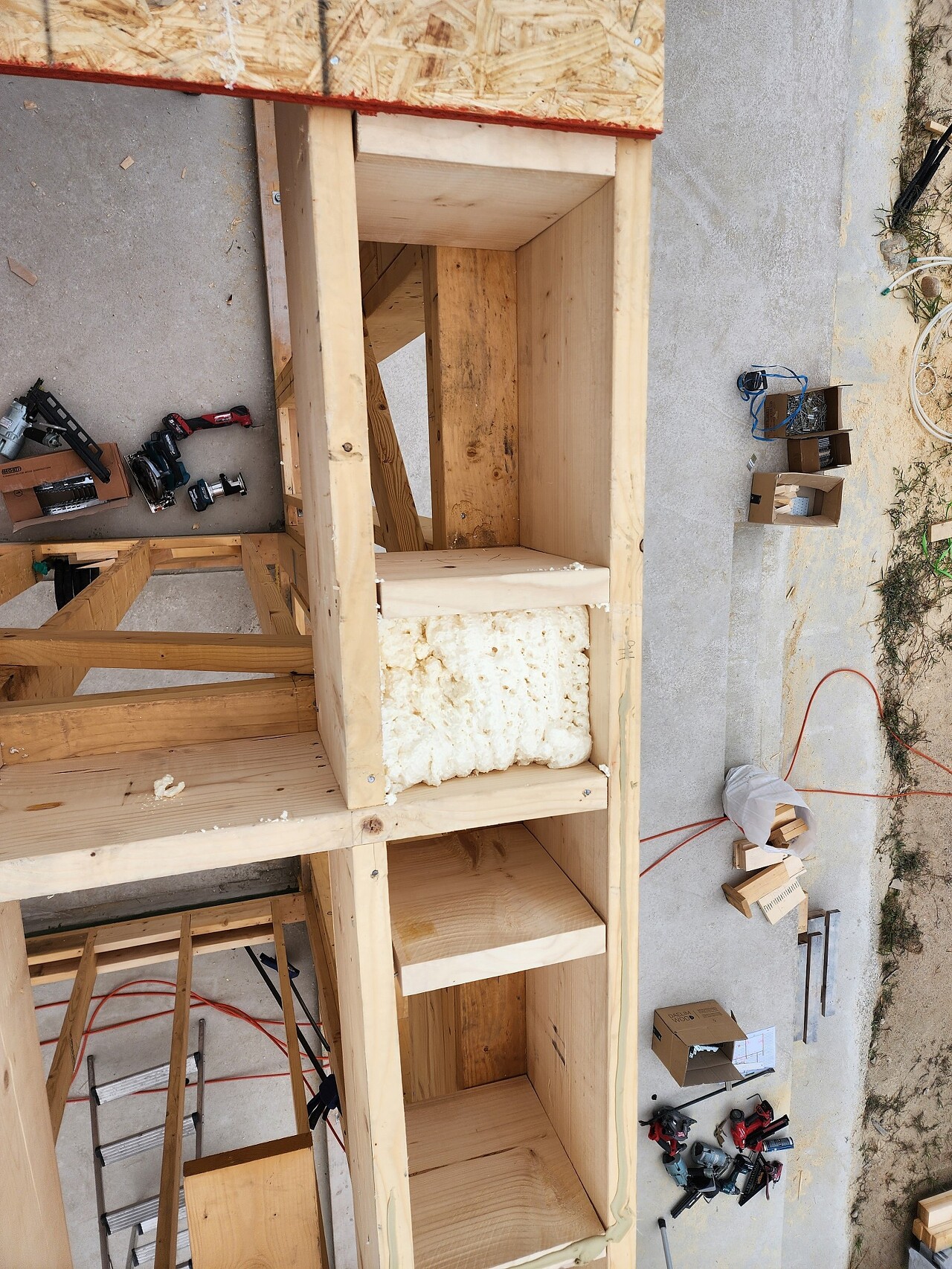

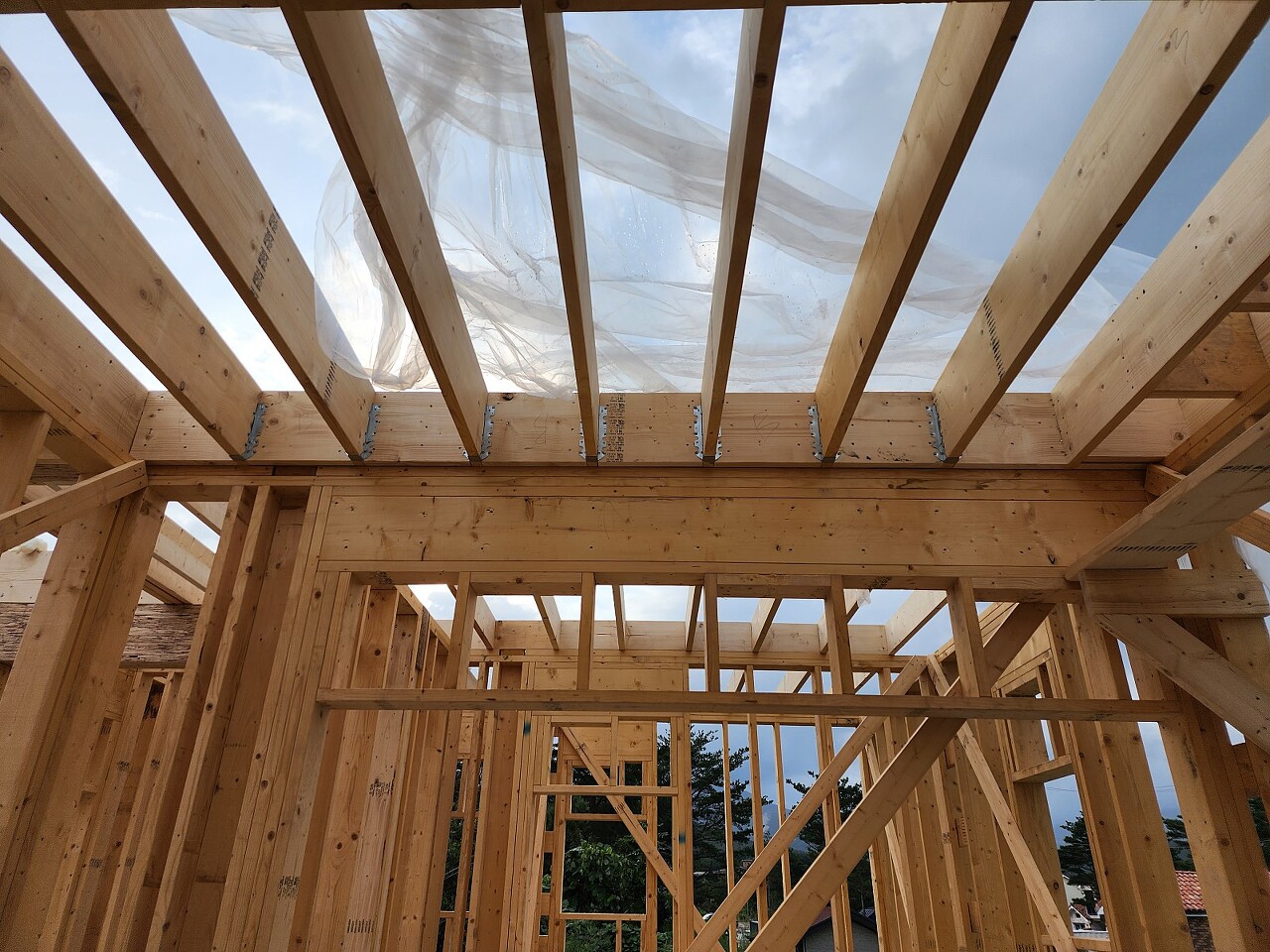

파이어 블로킹 입니다. 화재시 대피 할 수 있게 불길을 막아 최소한의 시간을 벌어주는 역할을 합니다.
블로킹 중에는 구조적으로 더욱더 튼튼하게 해줄 구조블로킹.
혹시나 화재가 났을시 대피를할 수 있게 불길을 막아 최소한의 시간을 벌어줄 파이어블로킹.
추후 마감할시 석고보드시공을위한 네일러블로킹 등이 있습니다

마감면을 반듯하게 맞추기 위하여 트리머로 면을 반듯하게 갈아주었습니다.

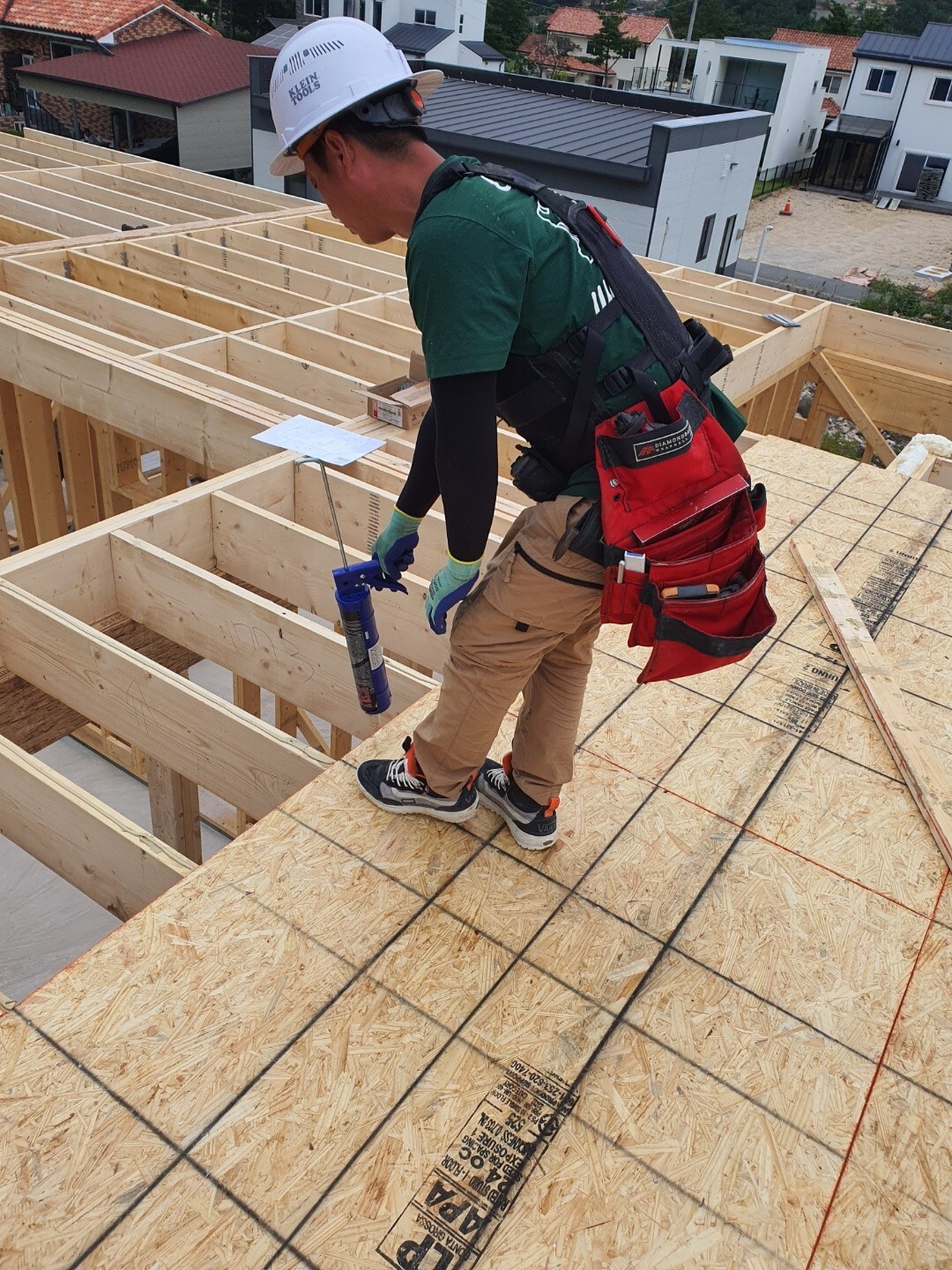

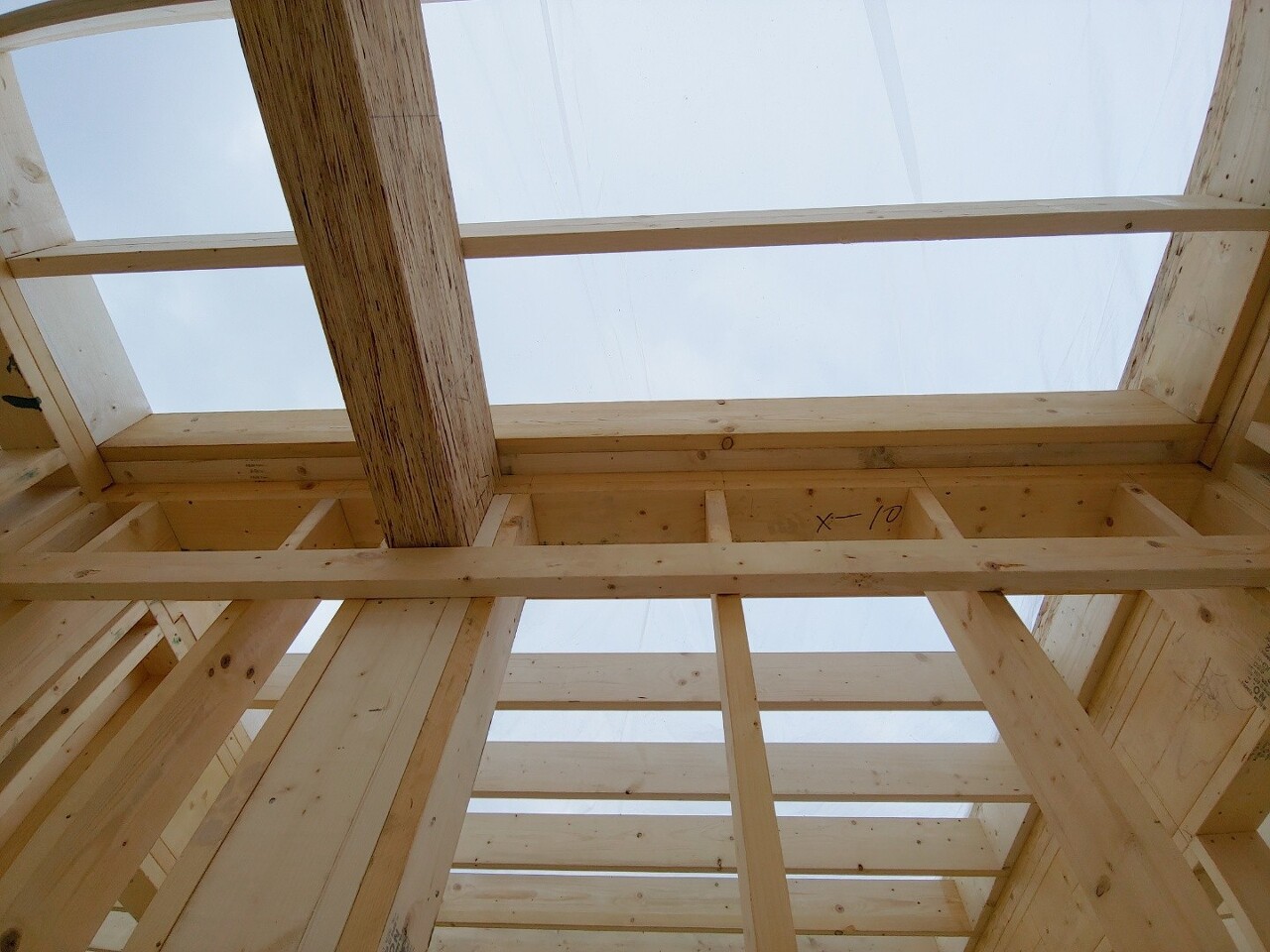

T&G 합판이 올려지게 되면 단열재를 넣기 어려운 곳에는 미리 우레탄 폼을 충진하였습니다.

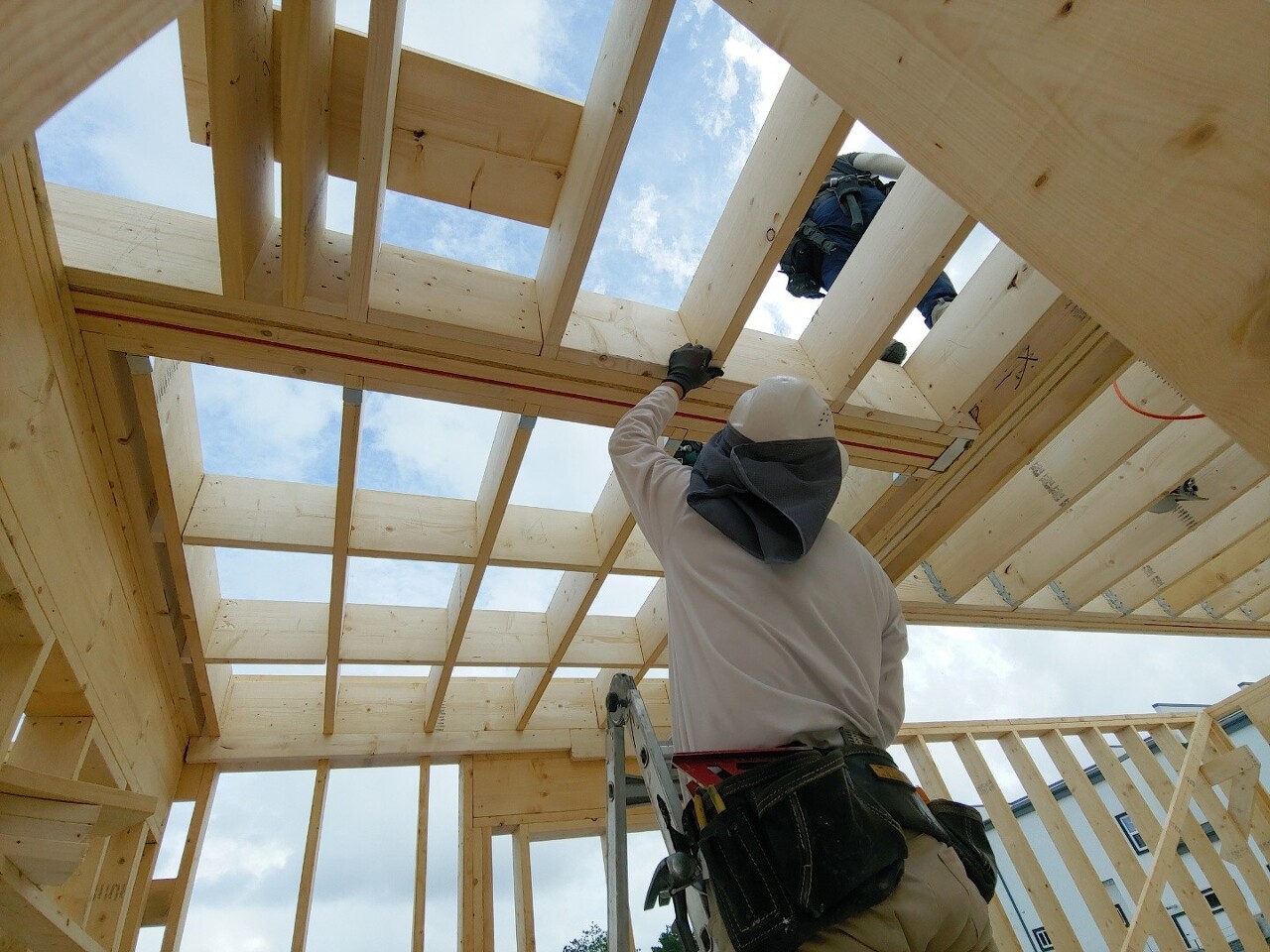

장선 과 장선블로킹 시공이 마무리가 된 후

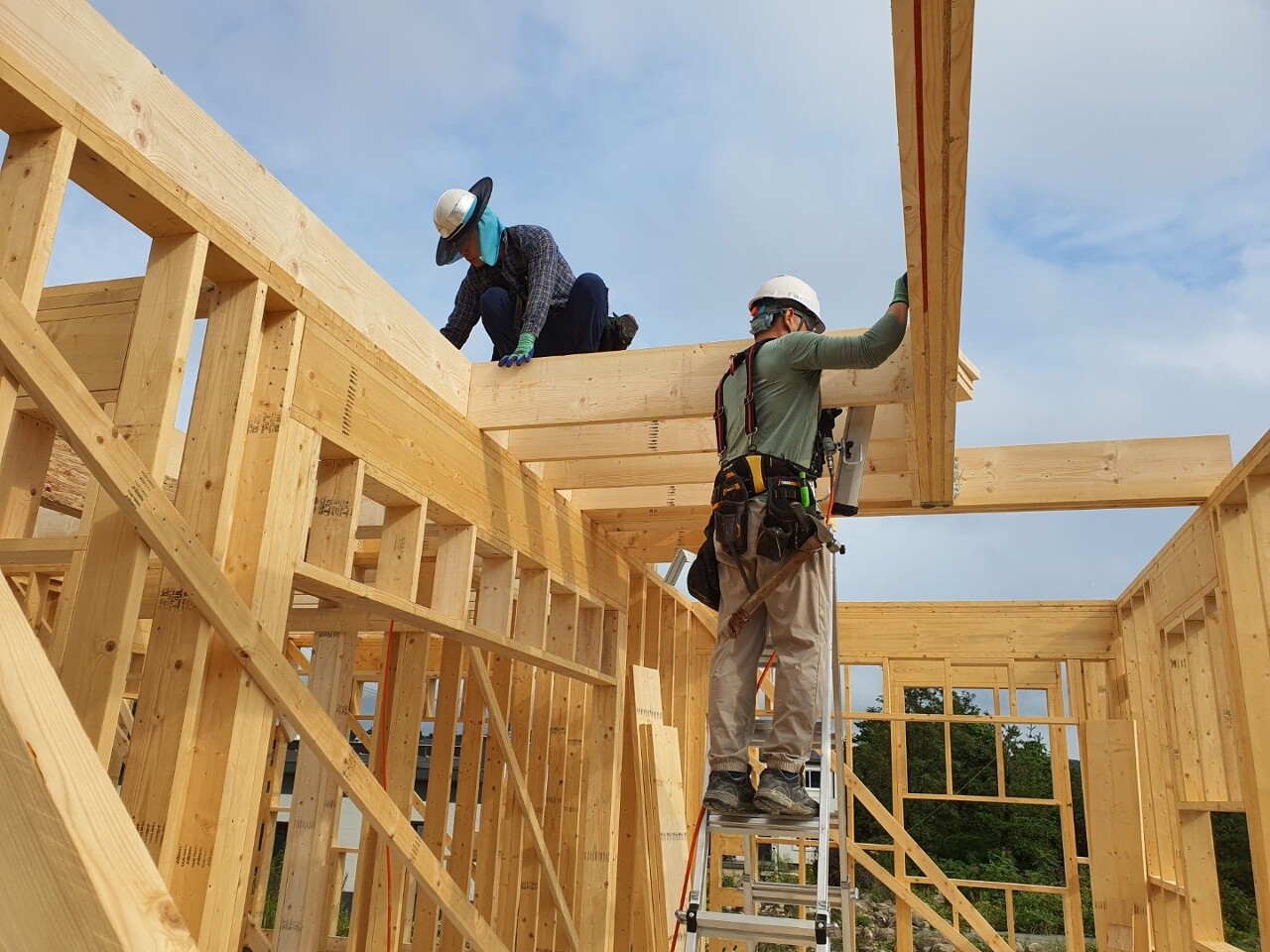

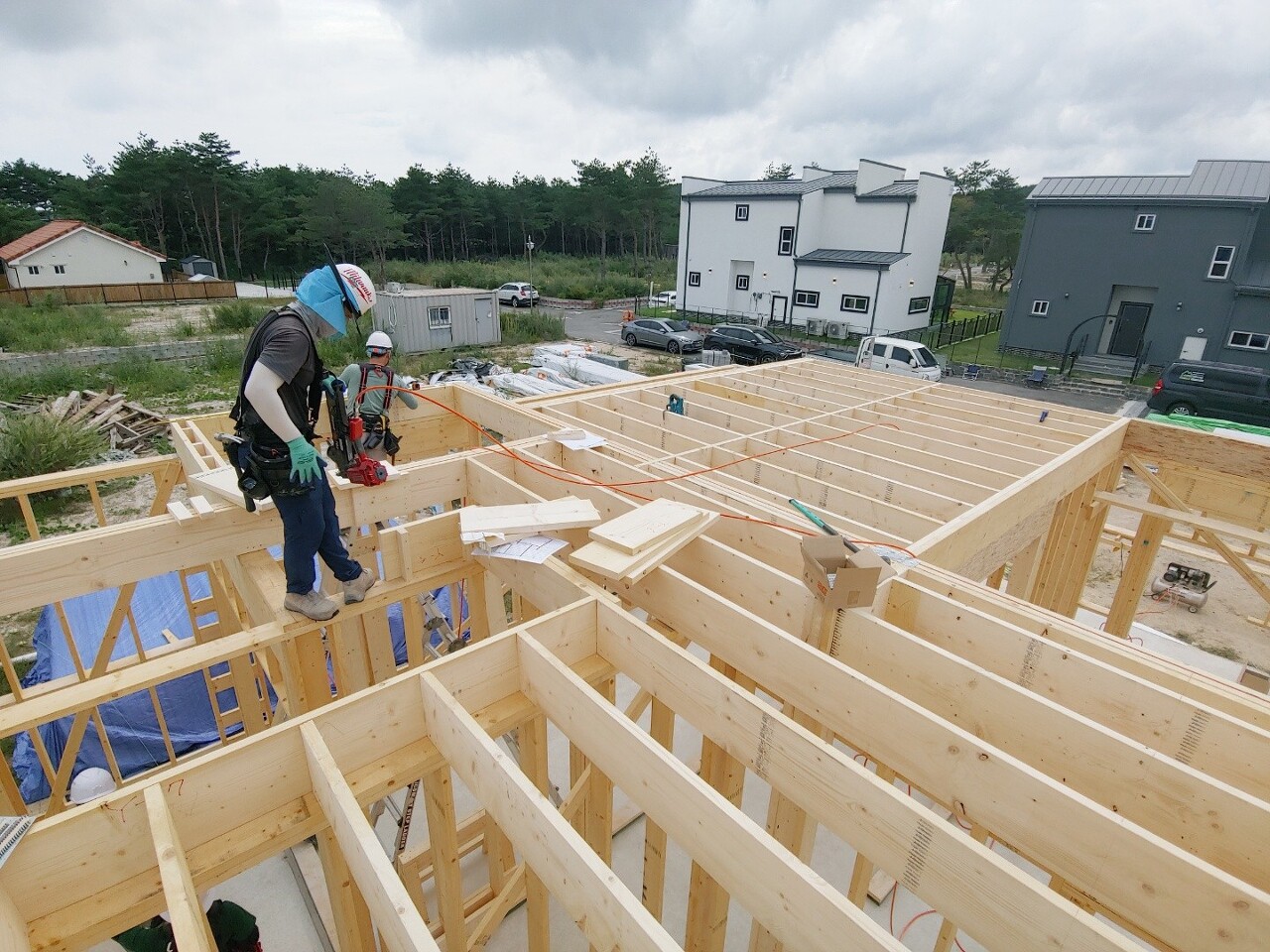

T&G합판을 양중을 하고

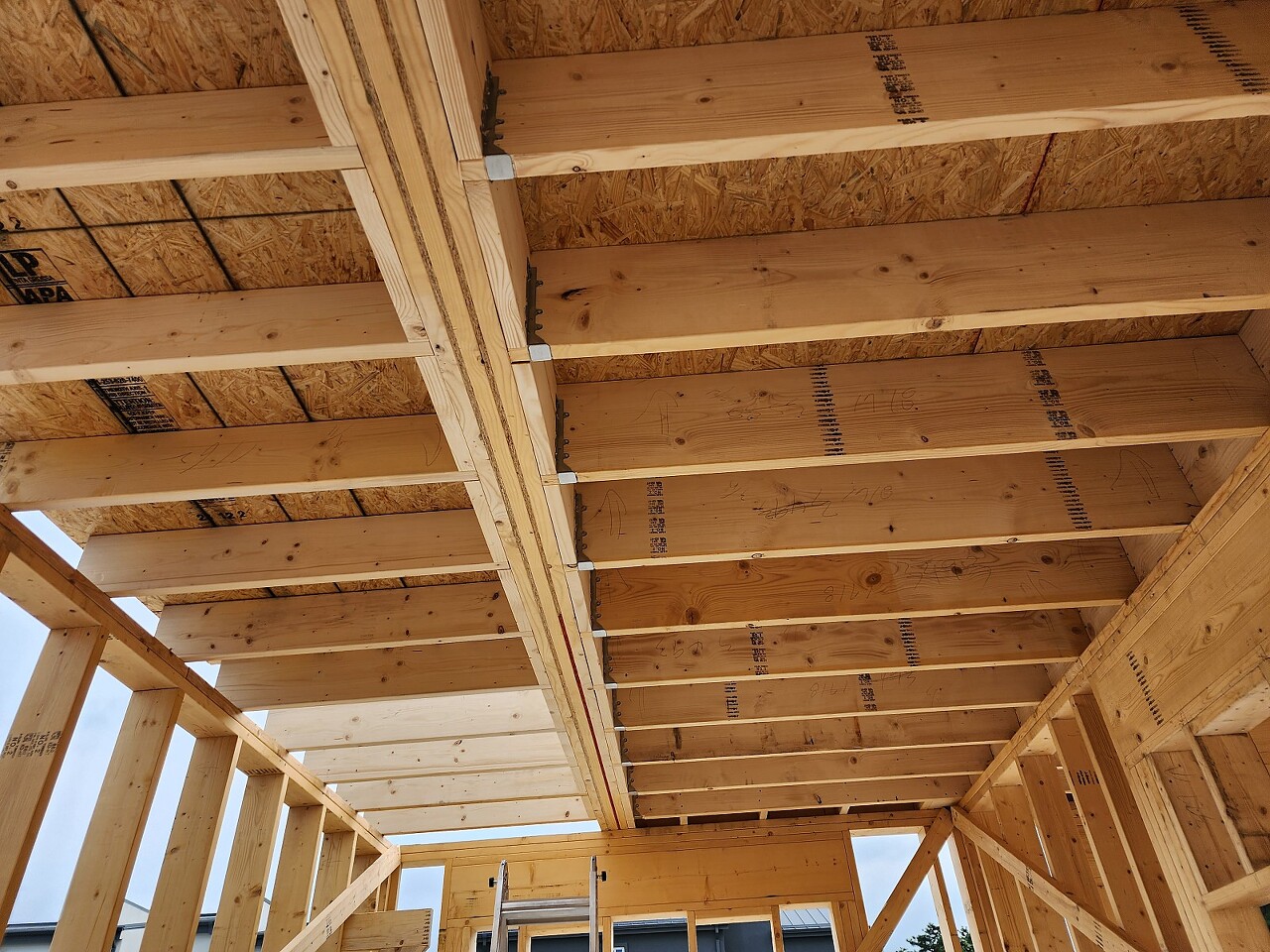

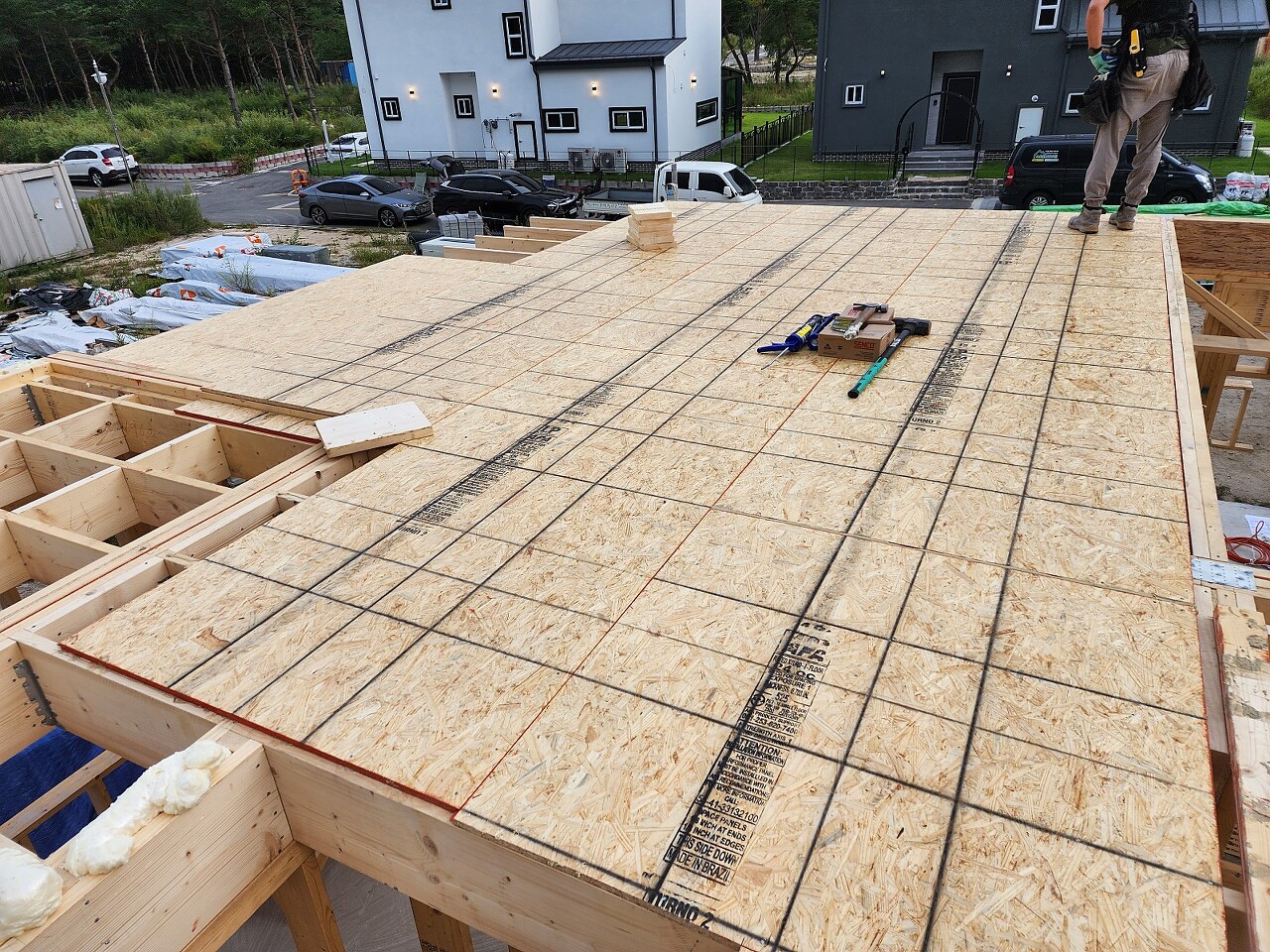

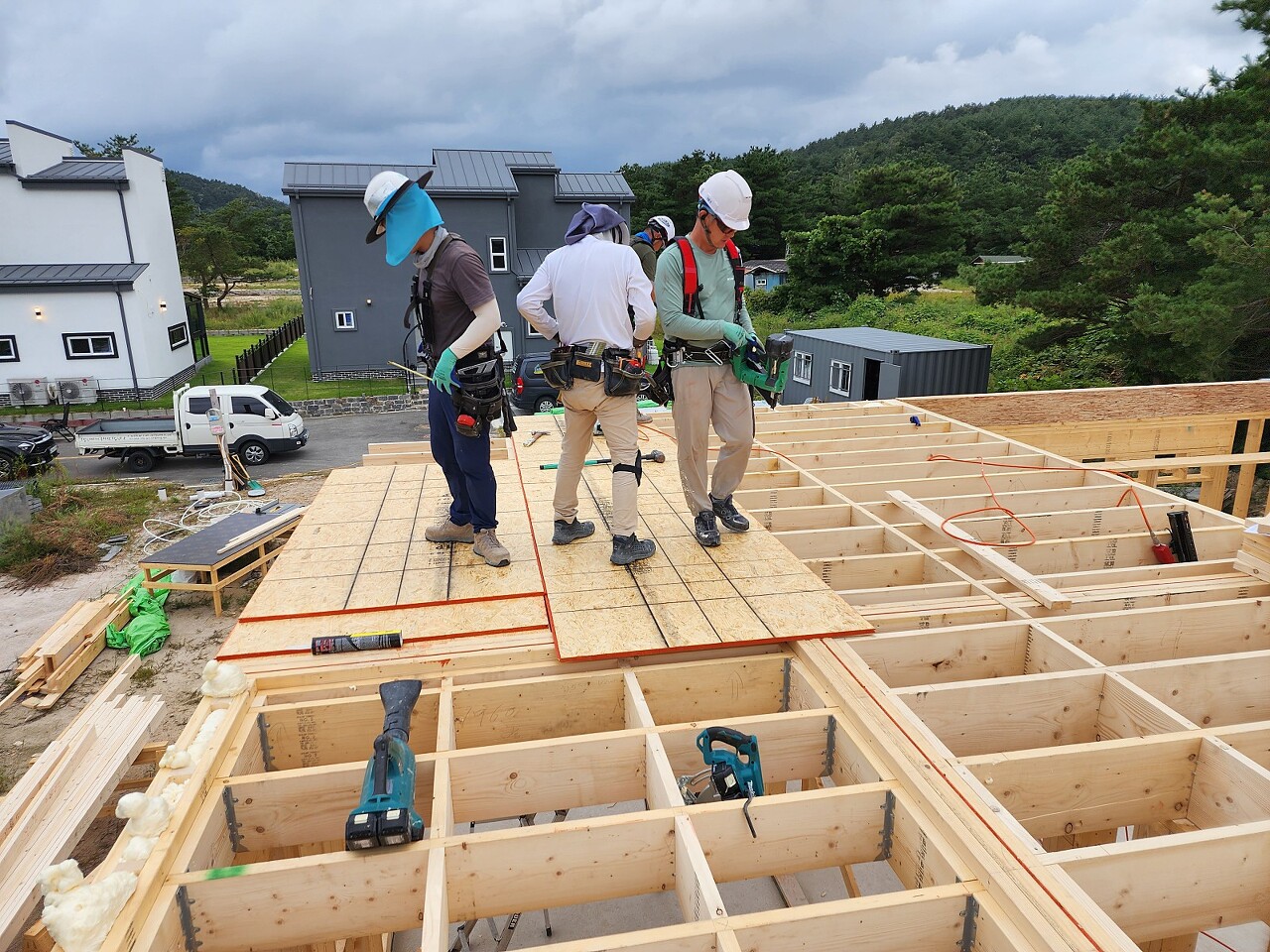

2층 T&G바닥합판 시공을 진행하였습니다.
김진홍 부팀장님이 재단을 맡아 주었습니다.

장선과 T&G 시공 전 글루로 먼저 발라주어 결속력을 더욱 높여줍니다.

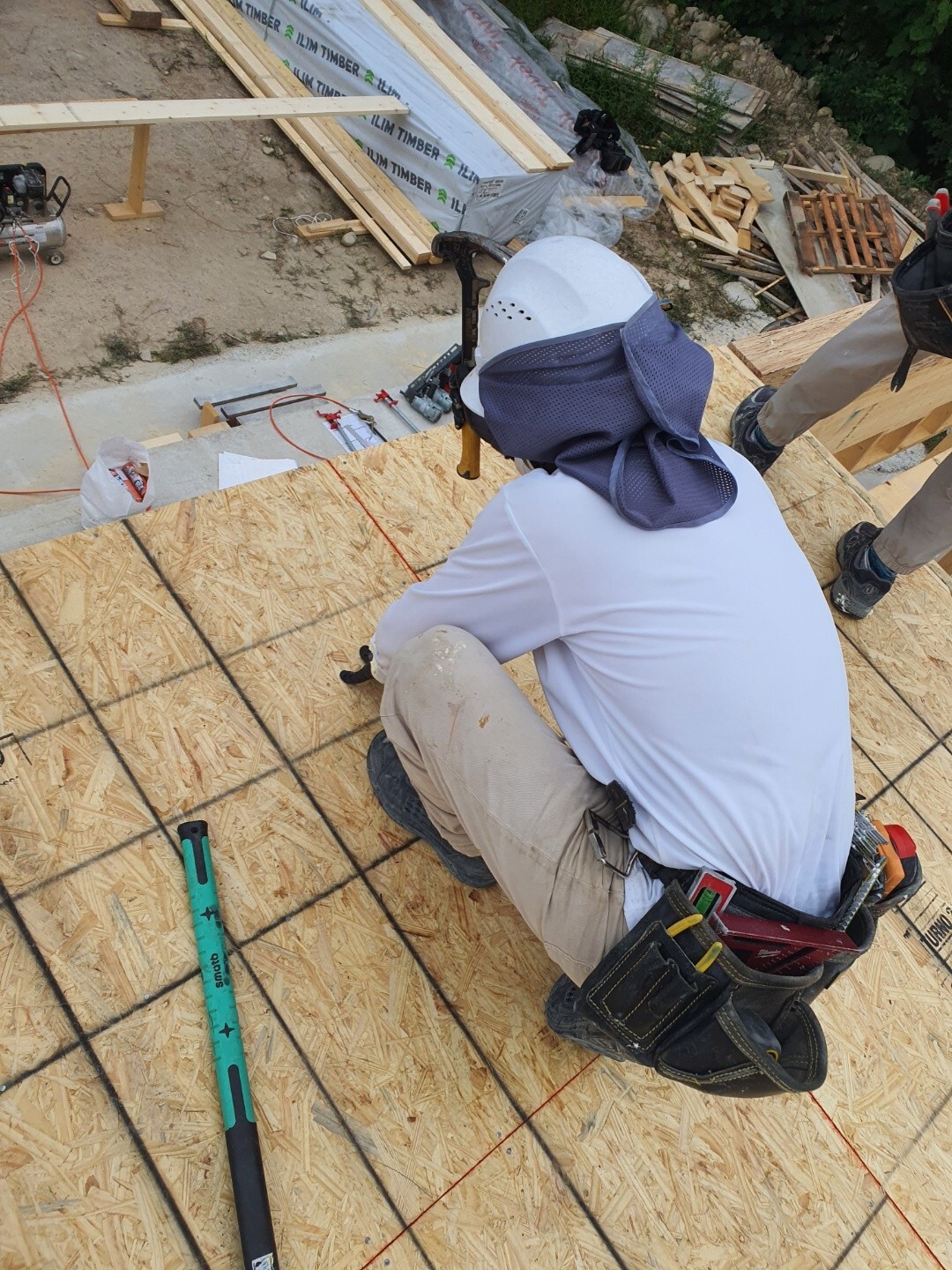

못총으로 못머리가 약간 나오그끔 못을 시공해주고 망치로 완전히 부착하는 것을 원칙으로 하는데,
못을 쎄게 박기만 하면 부재와 부재가 완전 밀착이 어렵기 때문에
손이 많이 가더라도 하나하나 망치질로 완전 부착하고 있는 모습을 볼 수 있습니다.

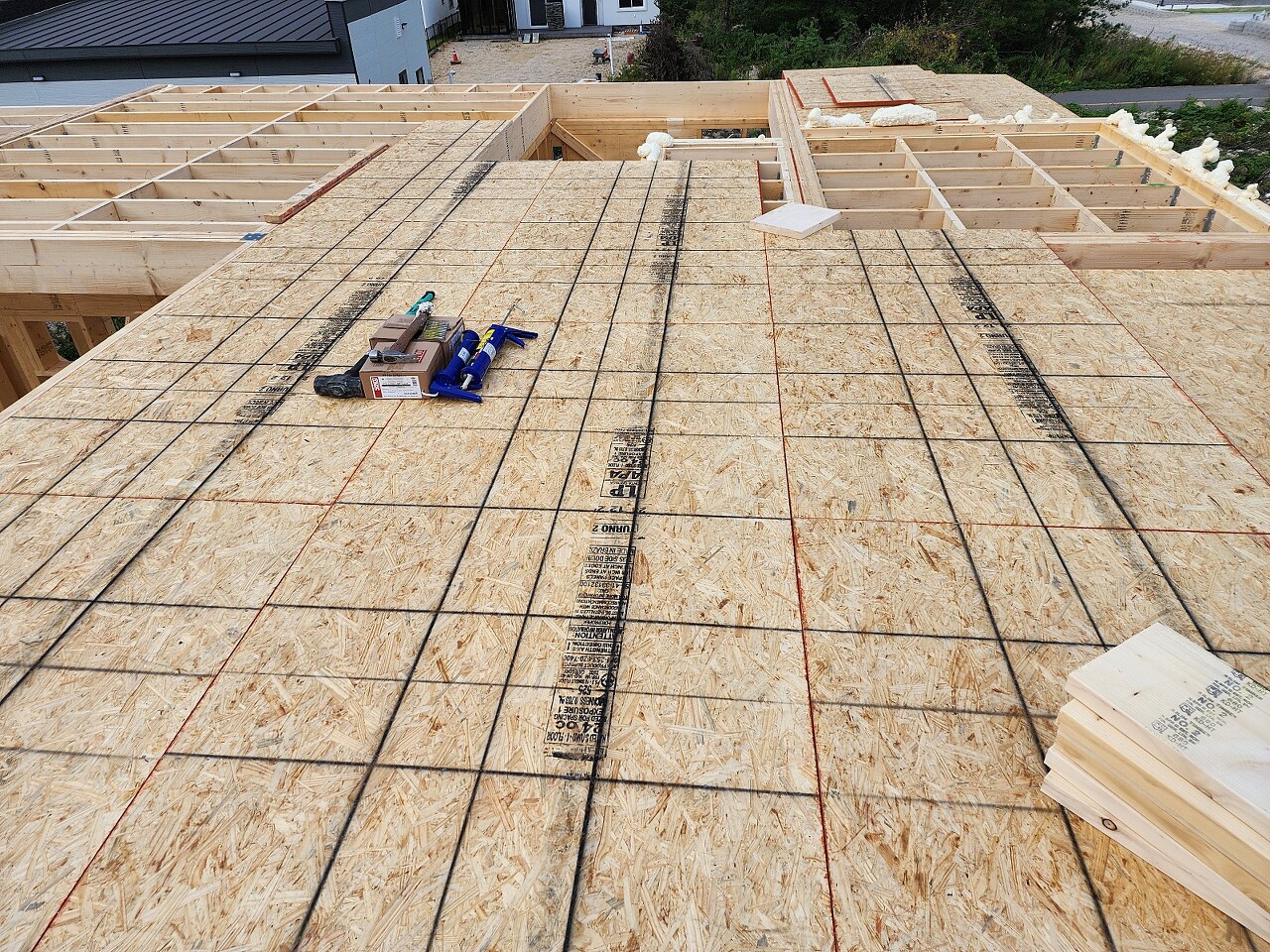

오늘 2층 바닥합판시공 진행된 사진입니다.

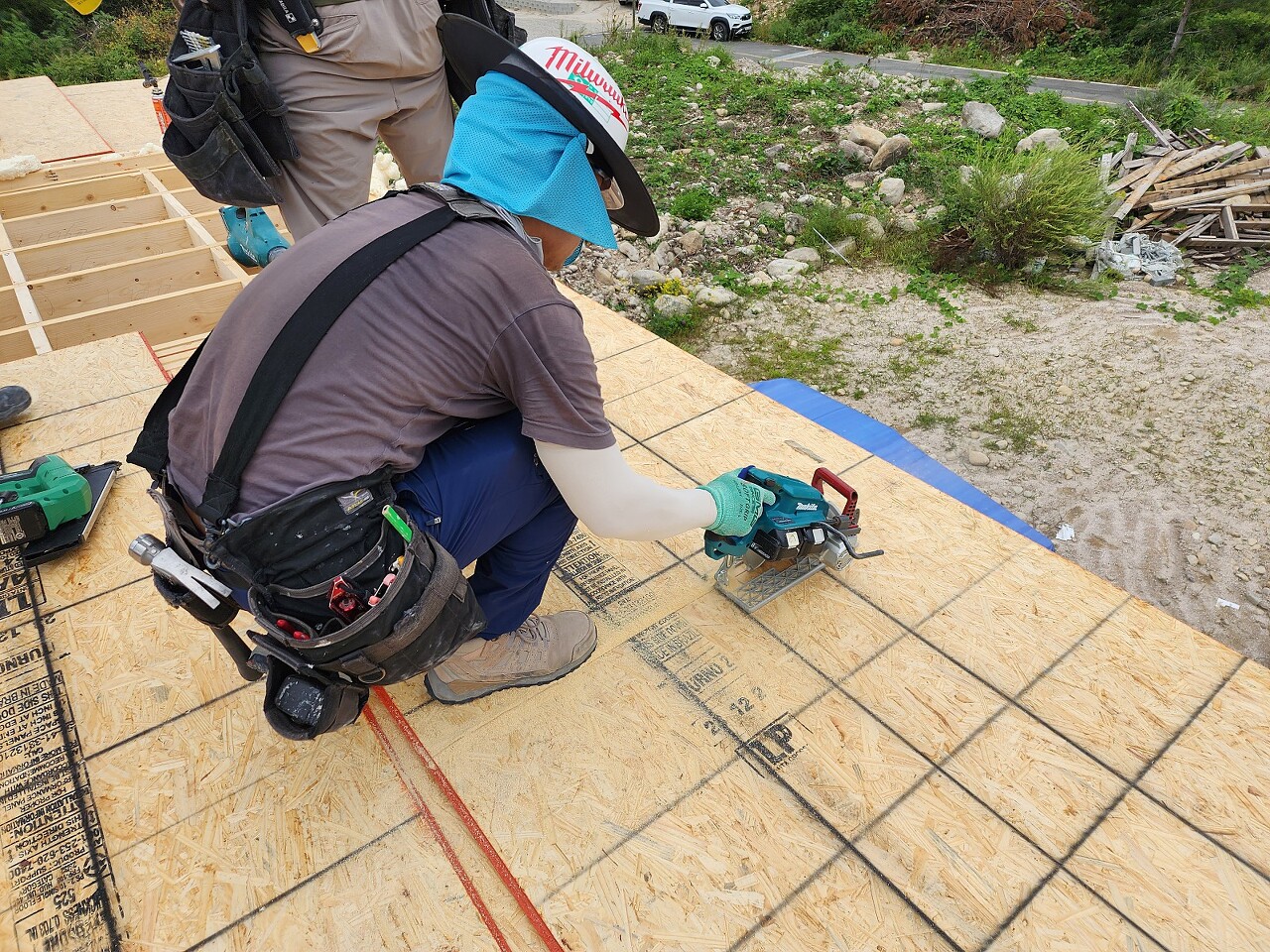

한규호 빌더님은 내일 2층 구조재 재단을 해주었습니다.

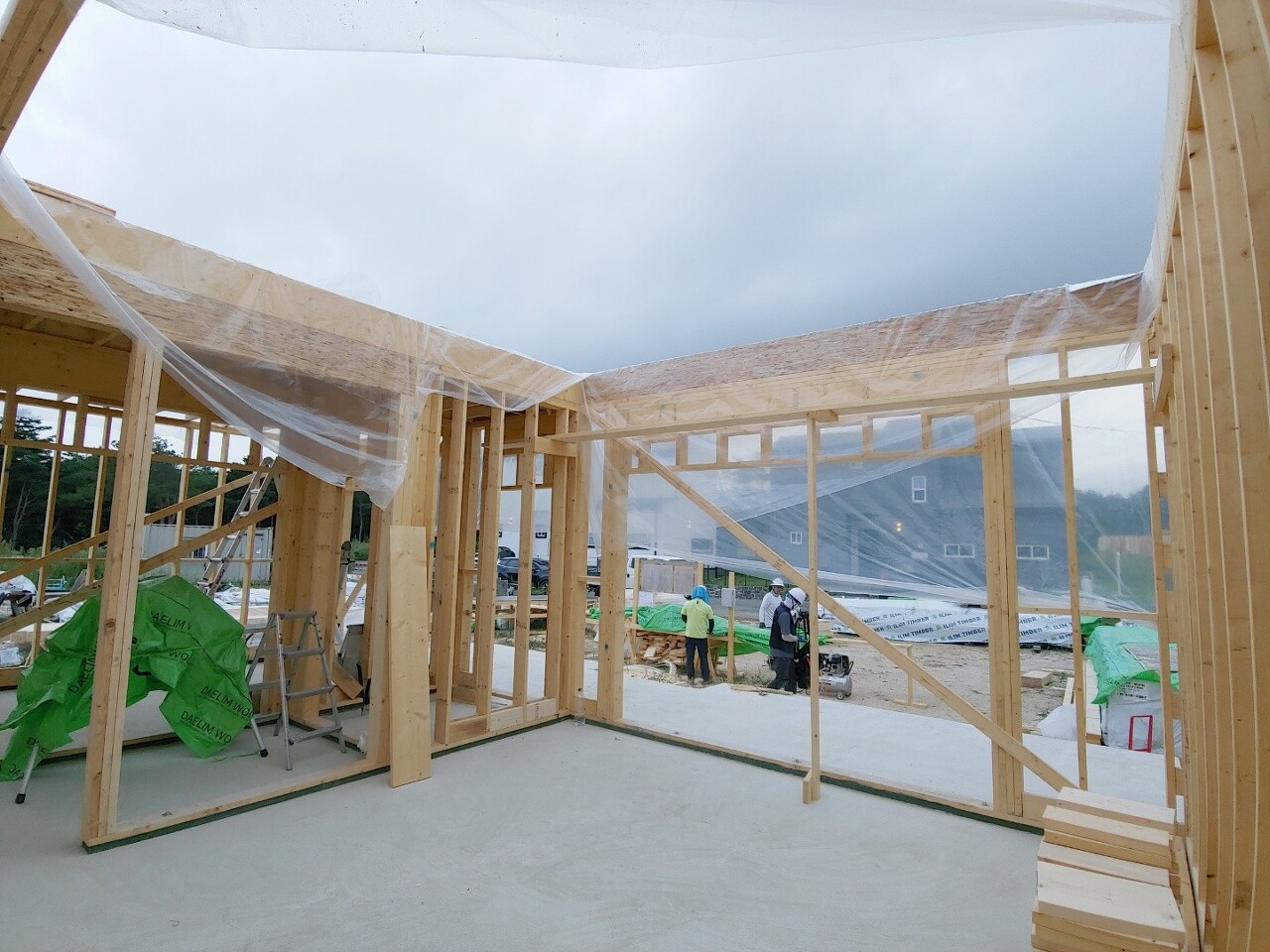

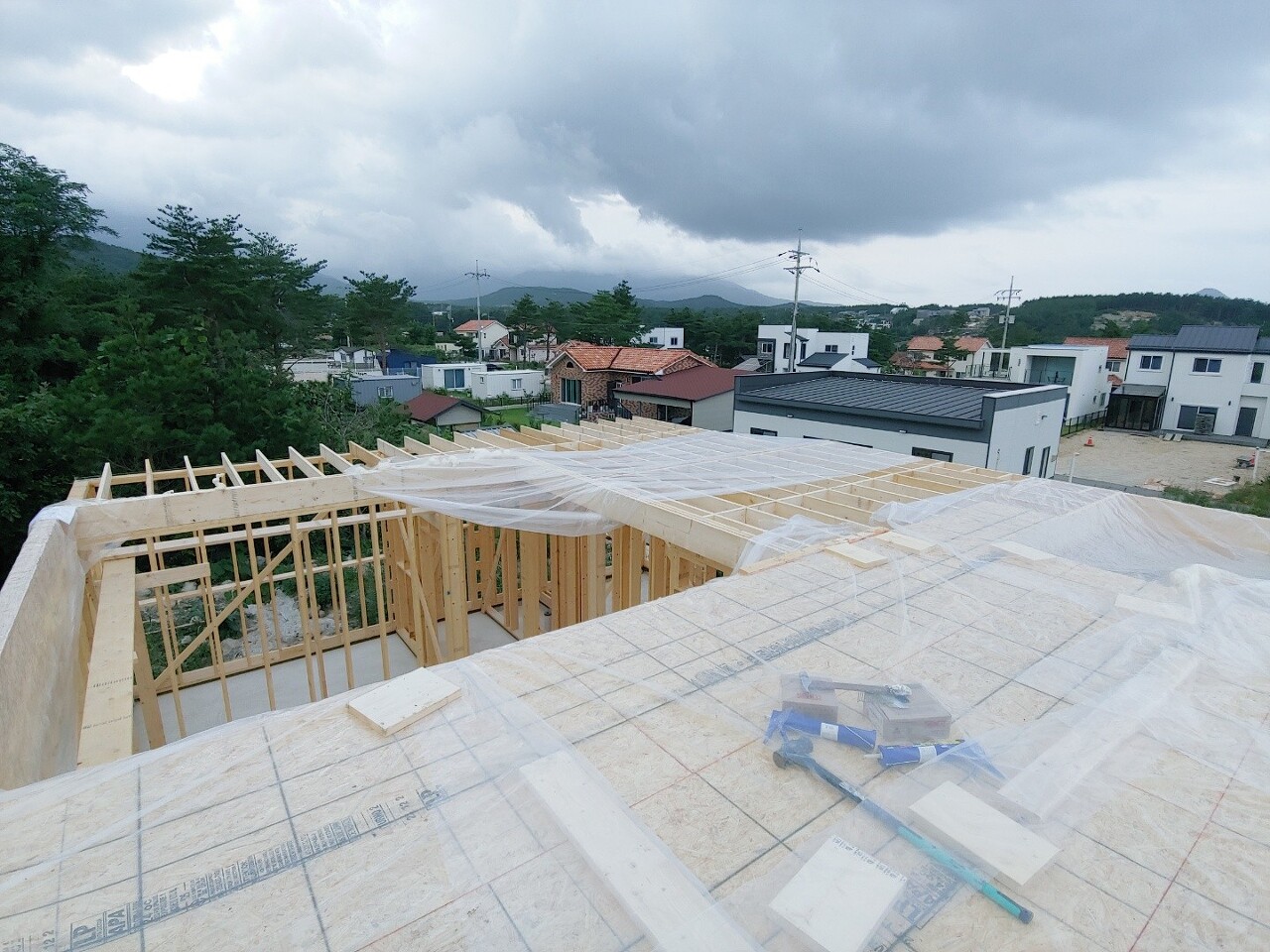

혹시 모를 비소식에 2층 바닥합판과 페럴렘을 꼼꼼히 보양을 한 후 귀가하였습니다.
오늘은 여기까지입니다.
오늘 문장군팀 팀원 모두 하루도 수고가 많았습니다.
내일 뵙겠습니다, 감사합니다 :)
