▶ 날 씨 : 구름
▶ 오늘 근무 현황
팀장 : 문성일(8시간)
부팀장 : 김진홍(8시간)
팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간)
지원 : 이재경 부팀장(8시간), 성재욱(8시간)
▶ 금일품수(누계) : 8품(총 42.75품)
▶ 오늘의 작업
-방통 블로킹 시공
-솔리드 블로킹 시공
-림, 장선 시공
-2층 구조재 재단
▶ 다음 예정 작업
- 림, 장선 시공
- 방통 블로킹 시공
- 2층 구조재 재단

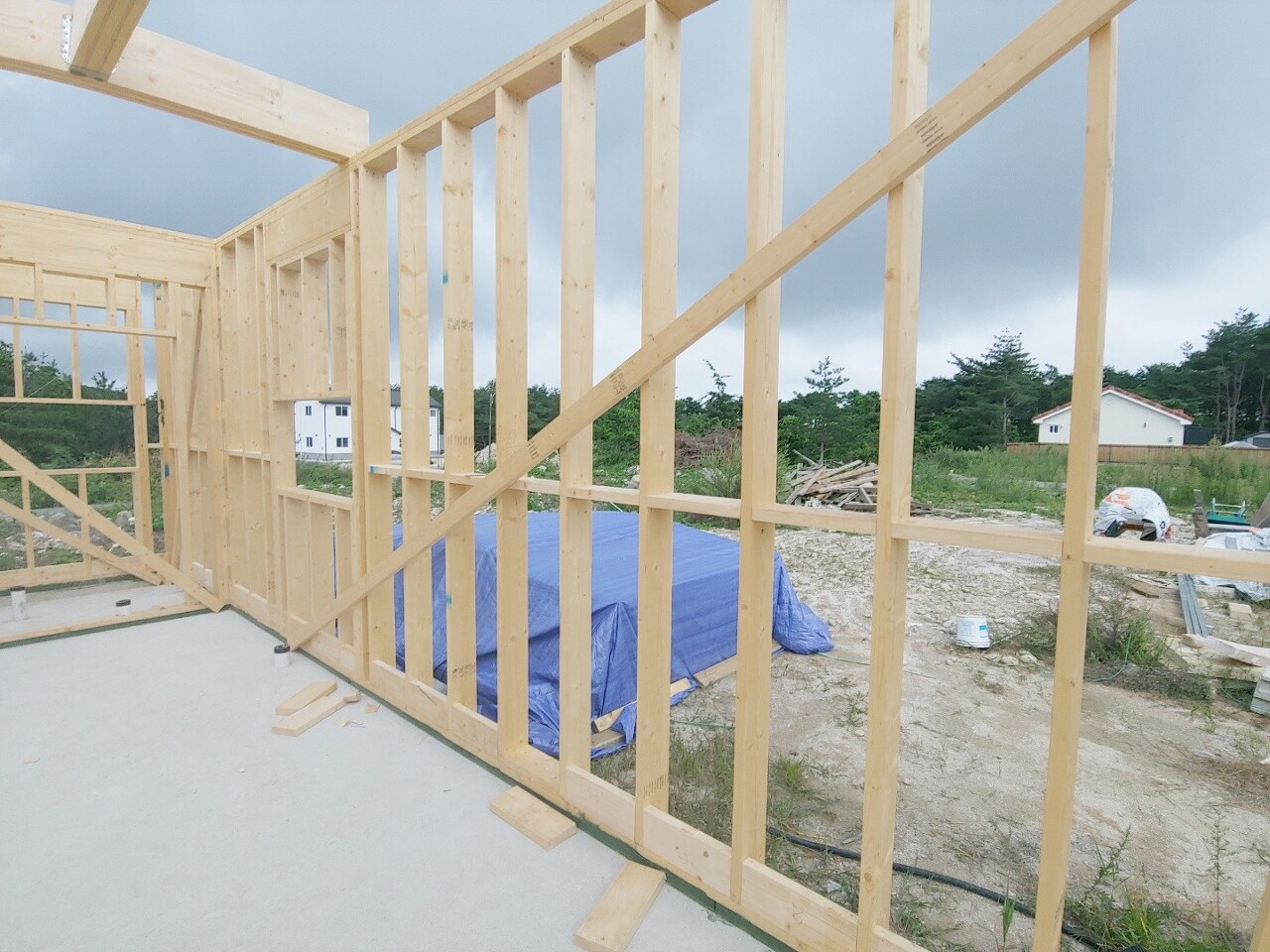

안녕하세요~ 고성 토성 7일차 맞이하는 날입니다.
추석 연휴를 보내고 온 문장군팀 오늘도 힘차게 하루를 시작합니다.

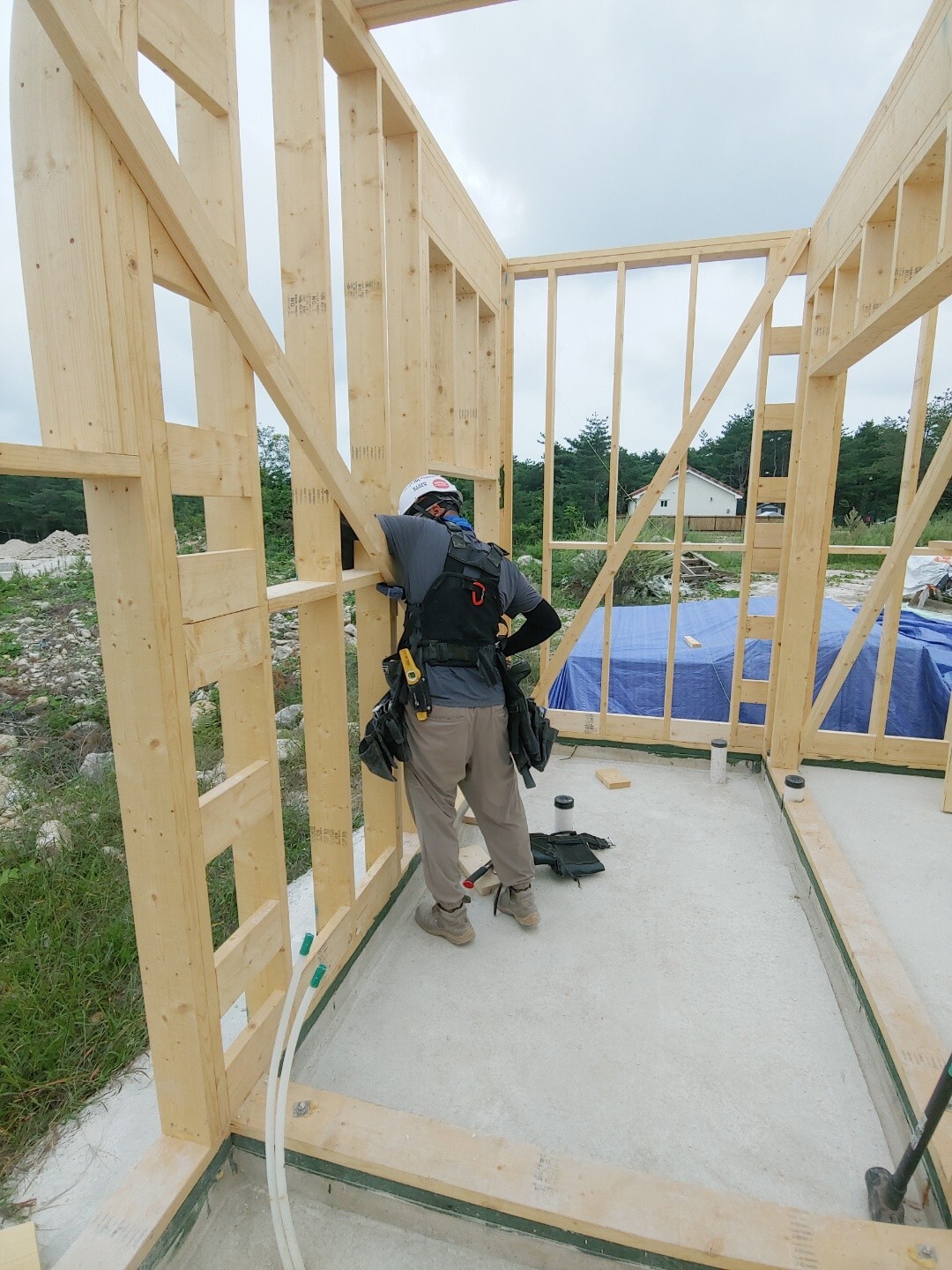

성재욱 빌더님이 솔리드 블로킹 시공을 맡아 주었습니다.

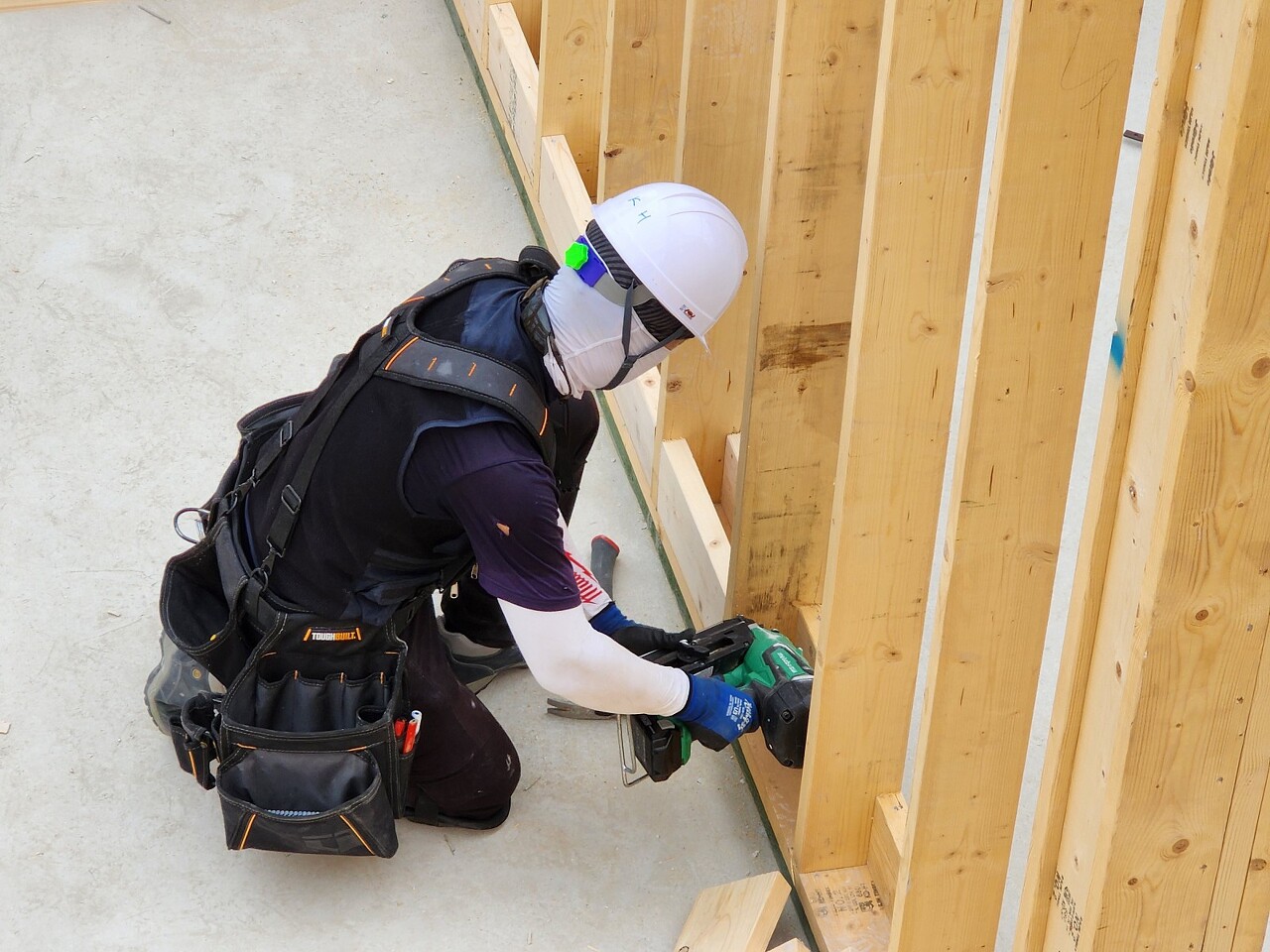

김훈 빌더님이 방통 블로킹을 시공하고 있는 모습입니다.

방통 블로킹과 솔리드 블로킹 시공 하였습니다.
솔리드 블로킹을 시공하는 이유는?
화재 발생시 화재를 지연 시켜주는 역할을 하며
스터드의 좌굴(휨)을 방지하기 위한 시공 방법입니다.

방통 & 솔리드 블로킹 시공 후 사진입니다.

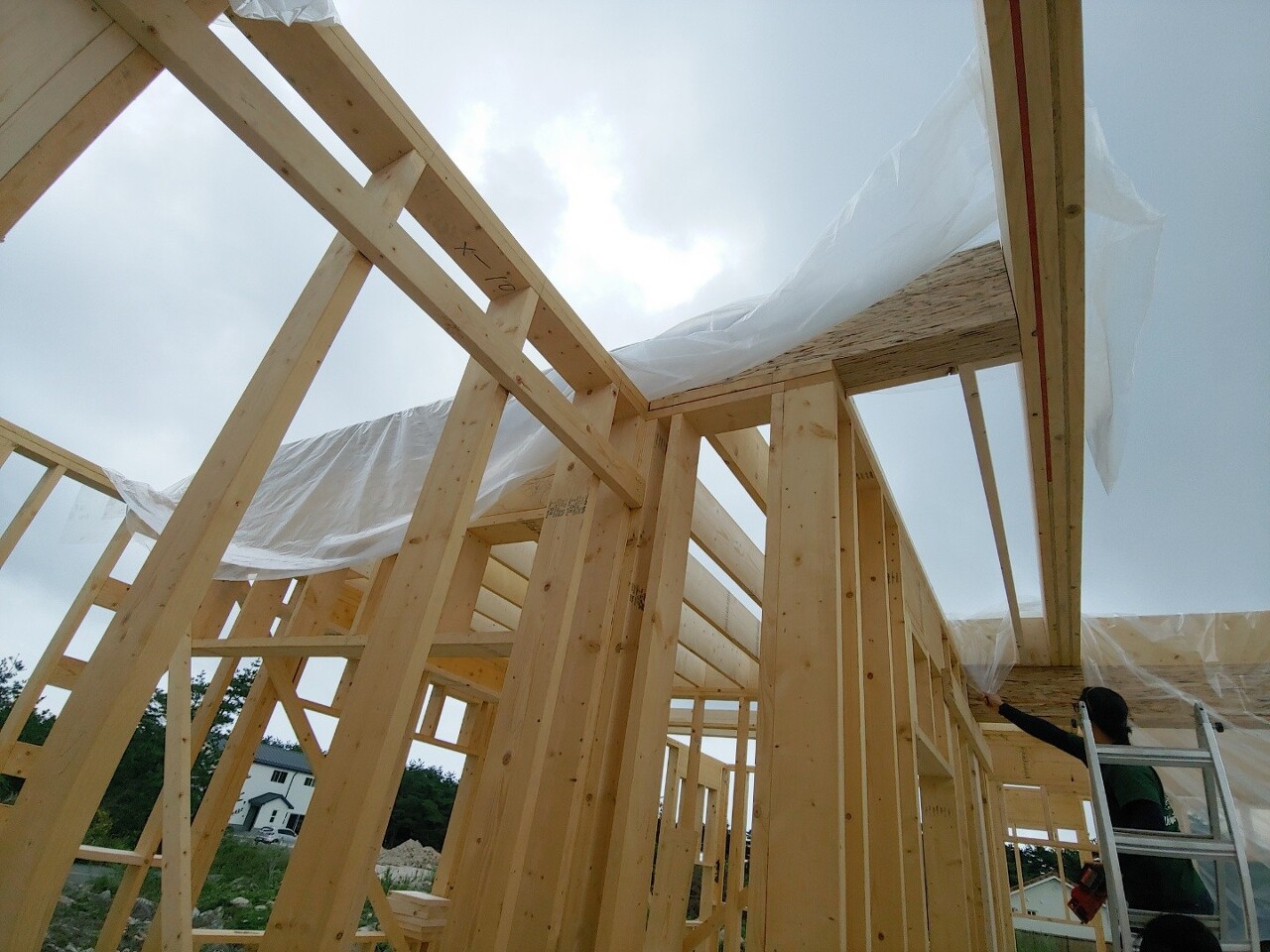

2층의 림 조이스트를 설치하기 전 벽체의 직진도를 전체적으로 확인하였습니다.

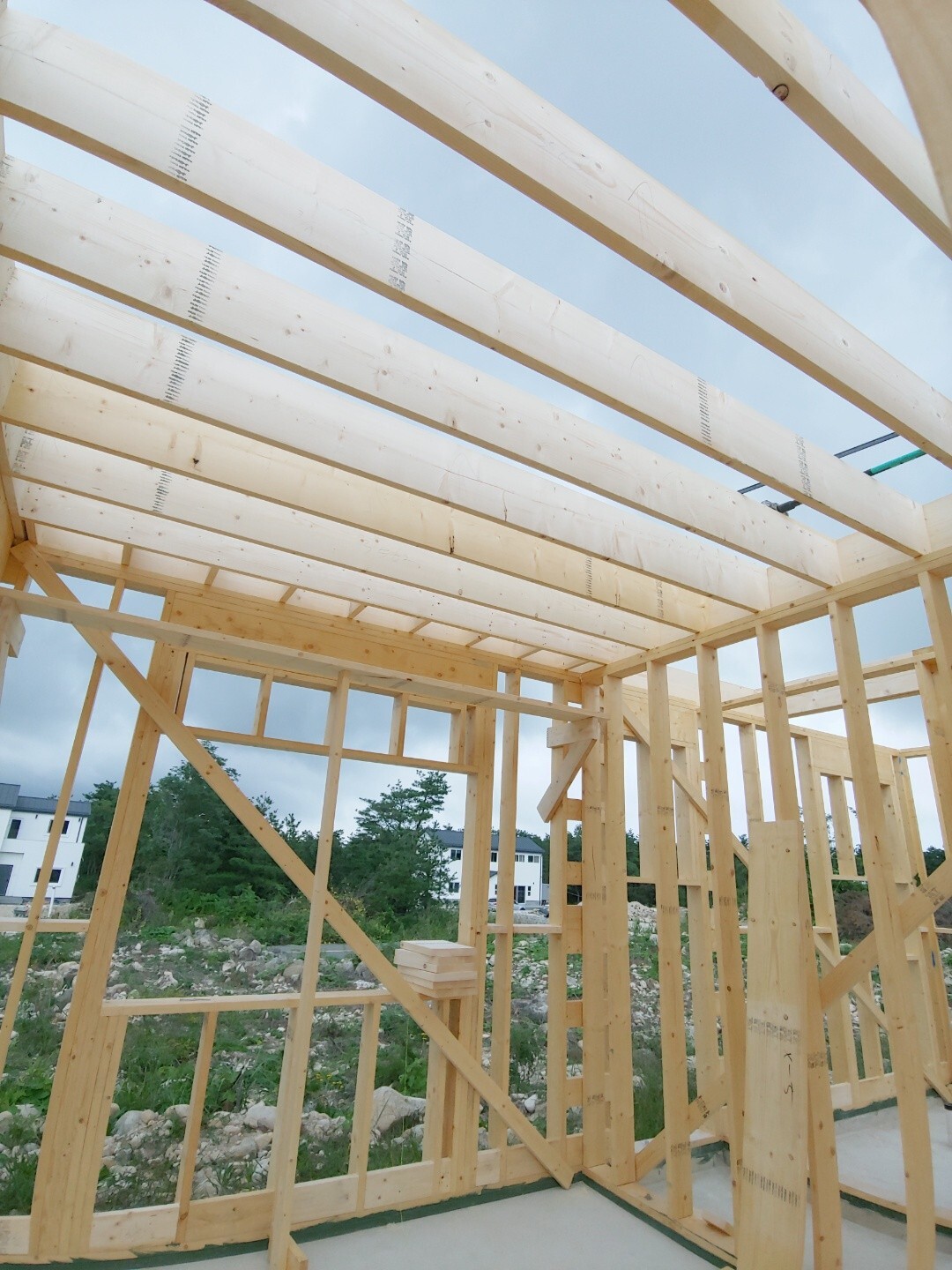

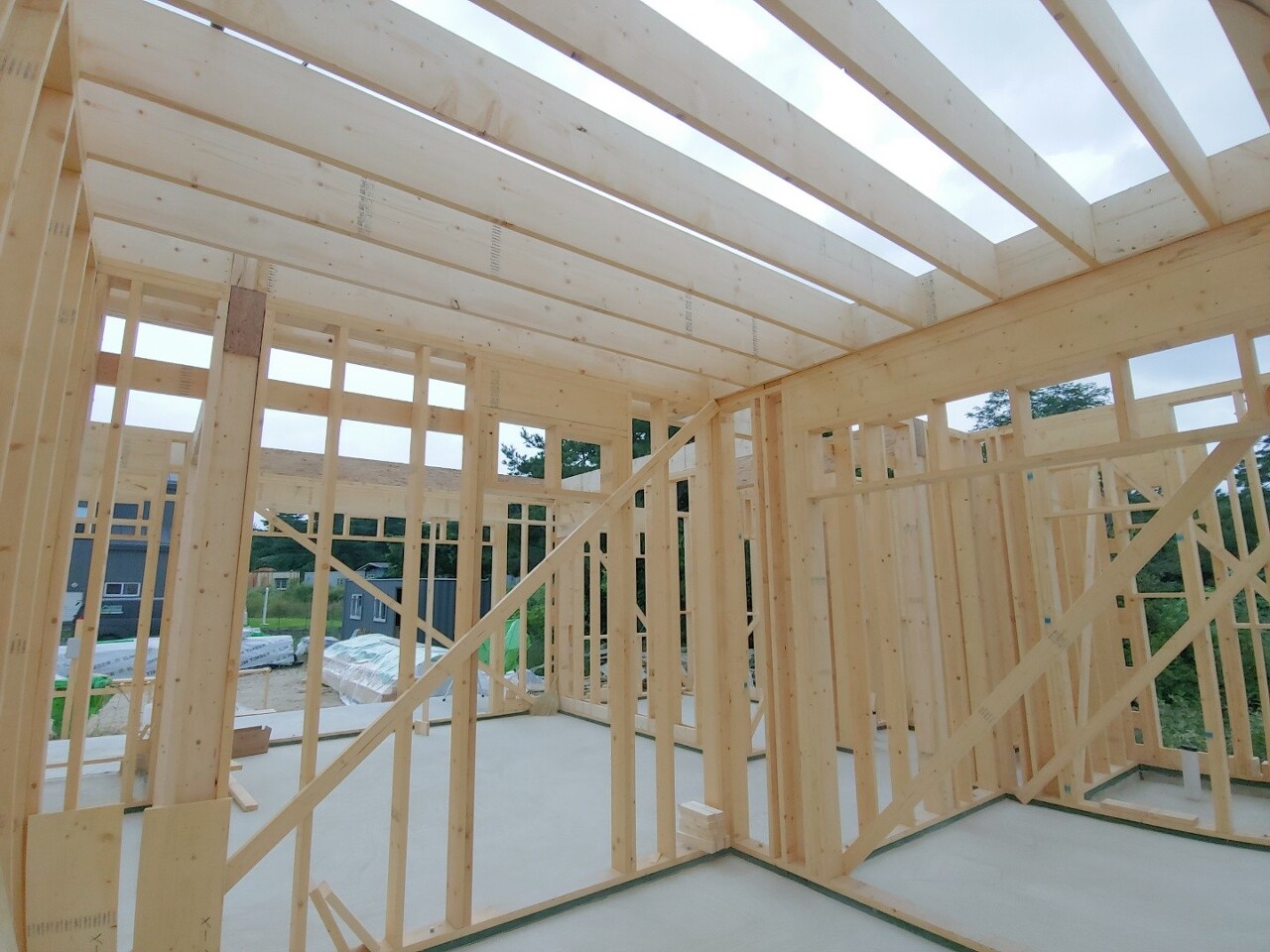

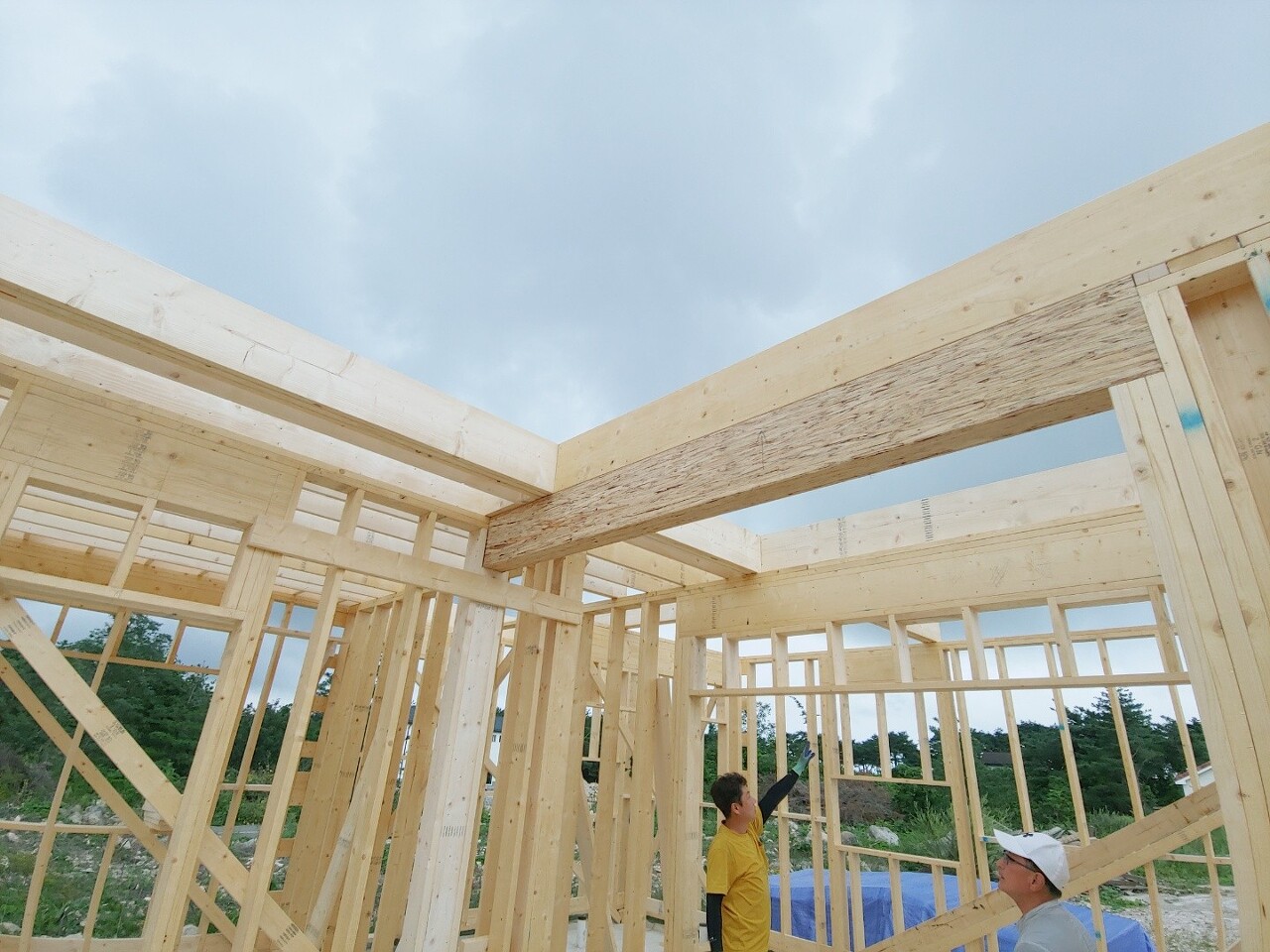

이후는 안전 발판을 건 후 림 조이스트 및 장선 시공 진행하였습니다.

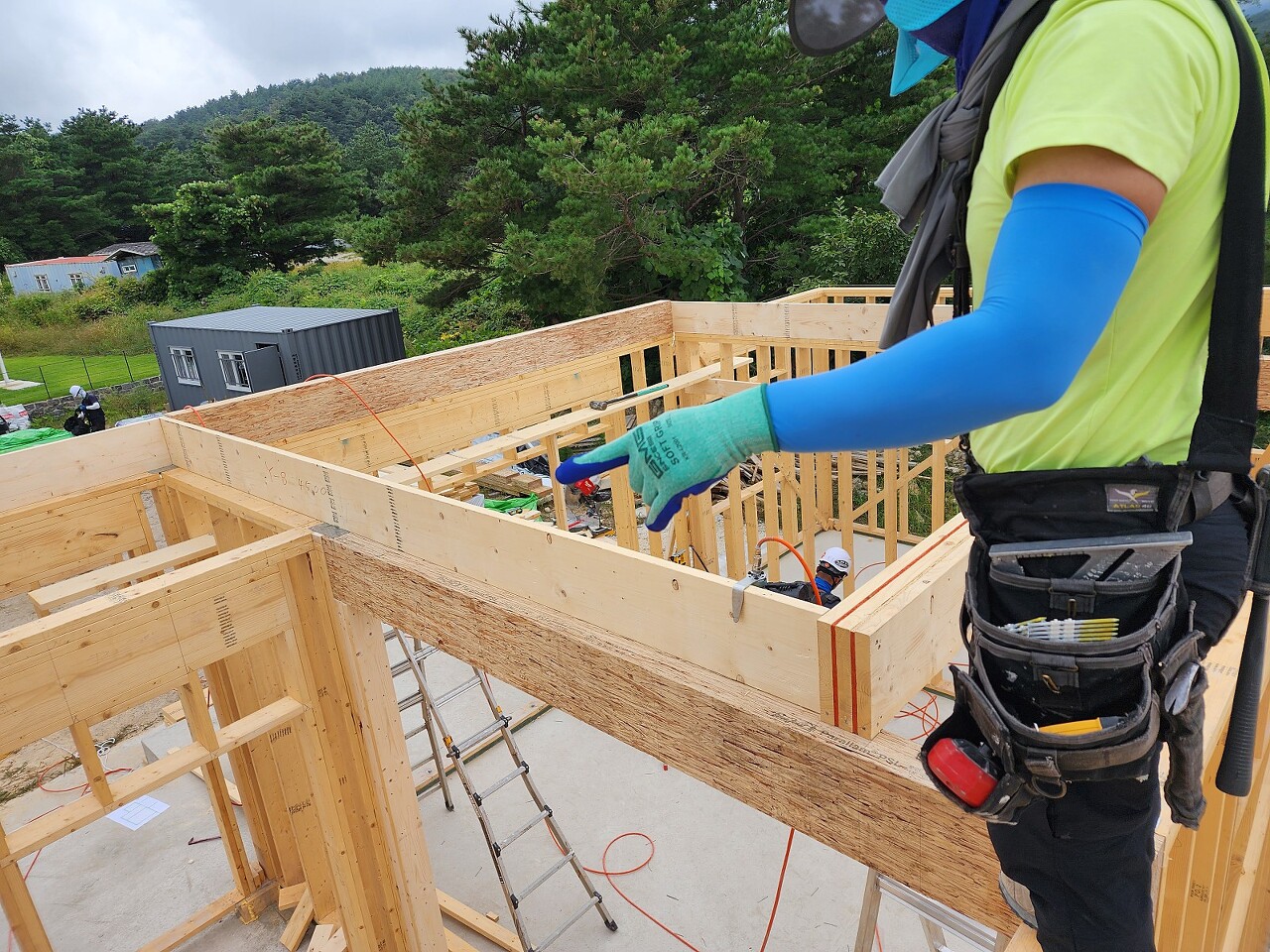

림 조이스트는 외벽선에 정확히 맞추어 시공합니다.

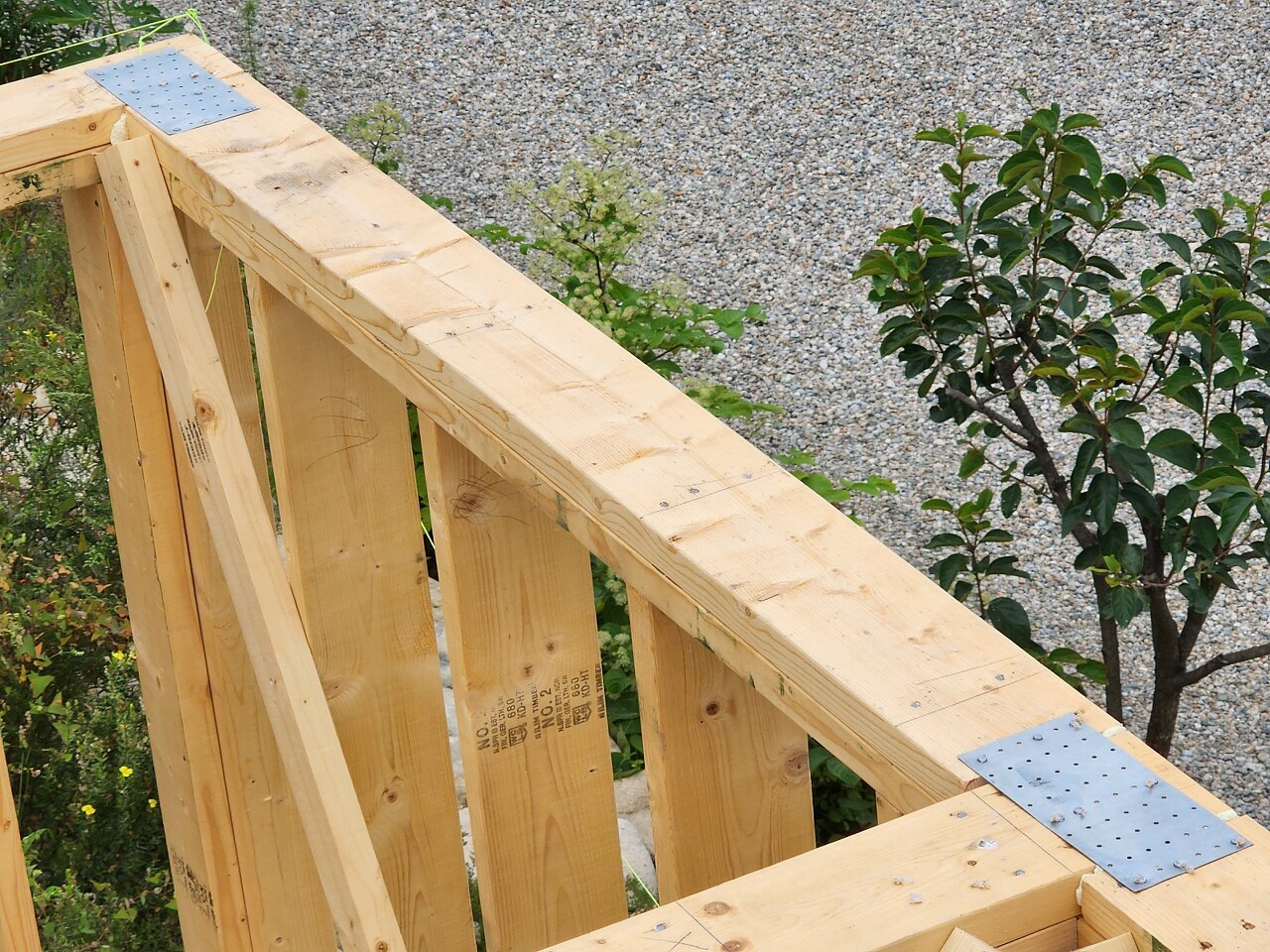

림조이스트 시공할 시 클램프 또는 파이프 클램프를 사용하여 더블 탑 플레이트에 완전 밀착하여 시공 진행합니다

벽체와 벽체의 연결을 보강하고 더블 탑 플레이트 간의 벌어짐을 방지하기 위하여 TP49 철물을 사용하고 사이의 벌어져 있는 공간은 우레탄 폼으로 꼼꼼하게 충진하였습니다.

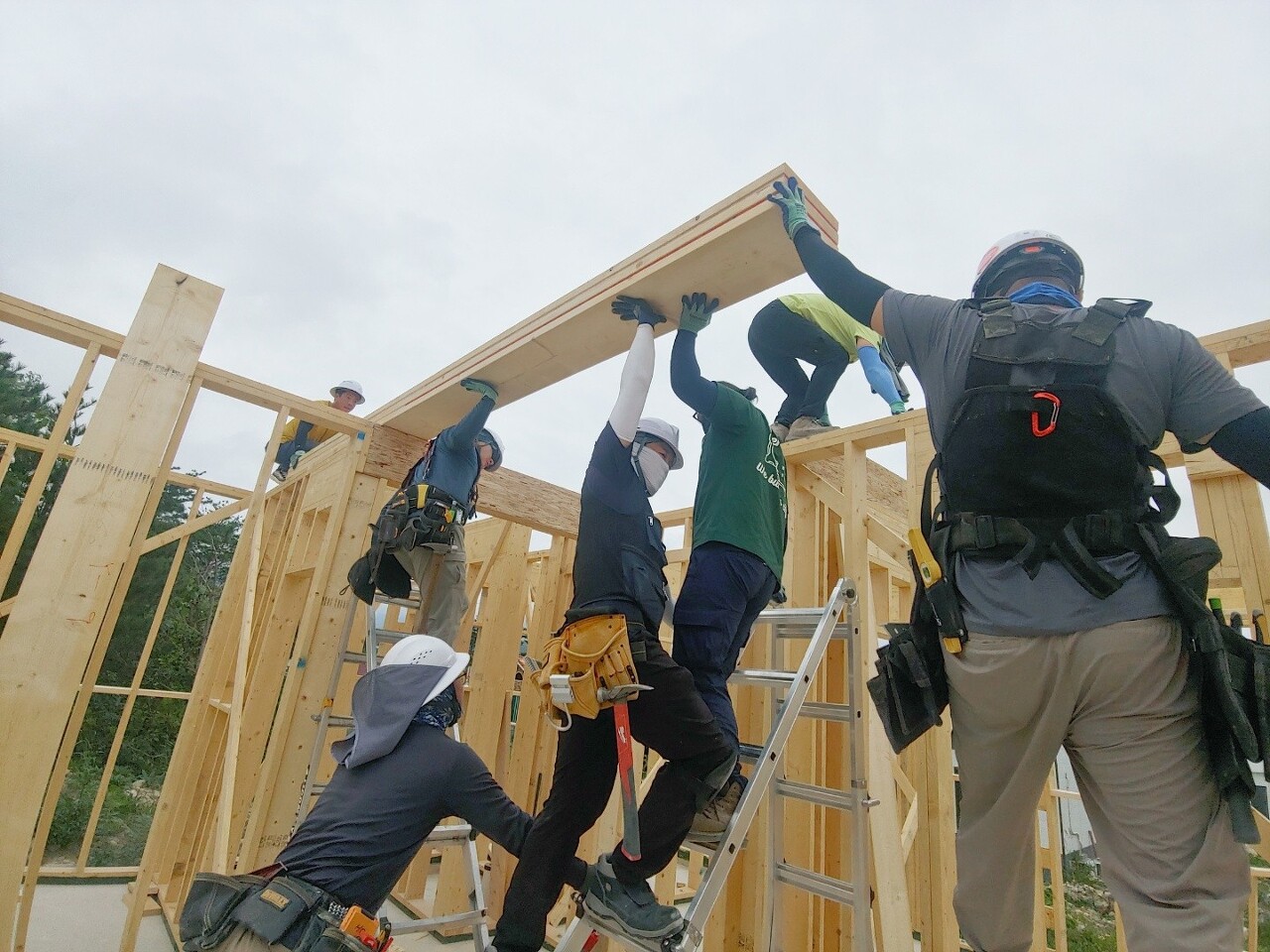

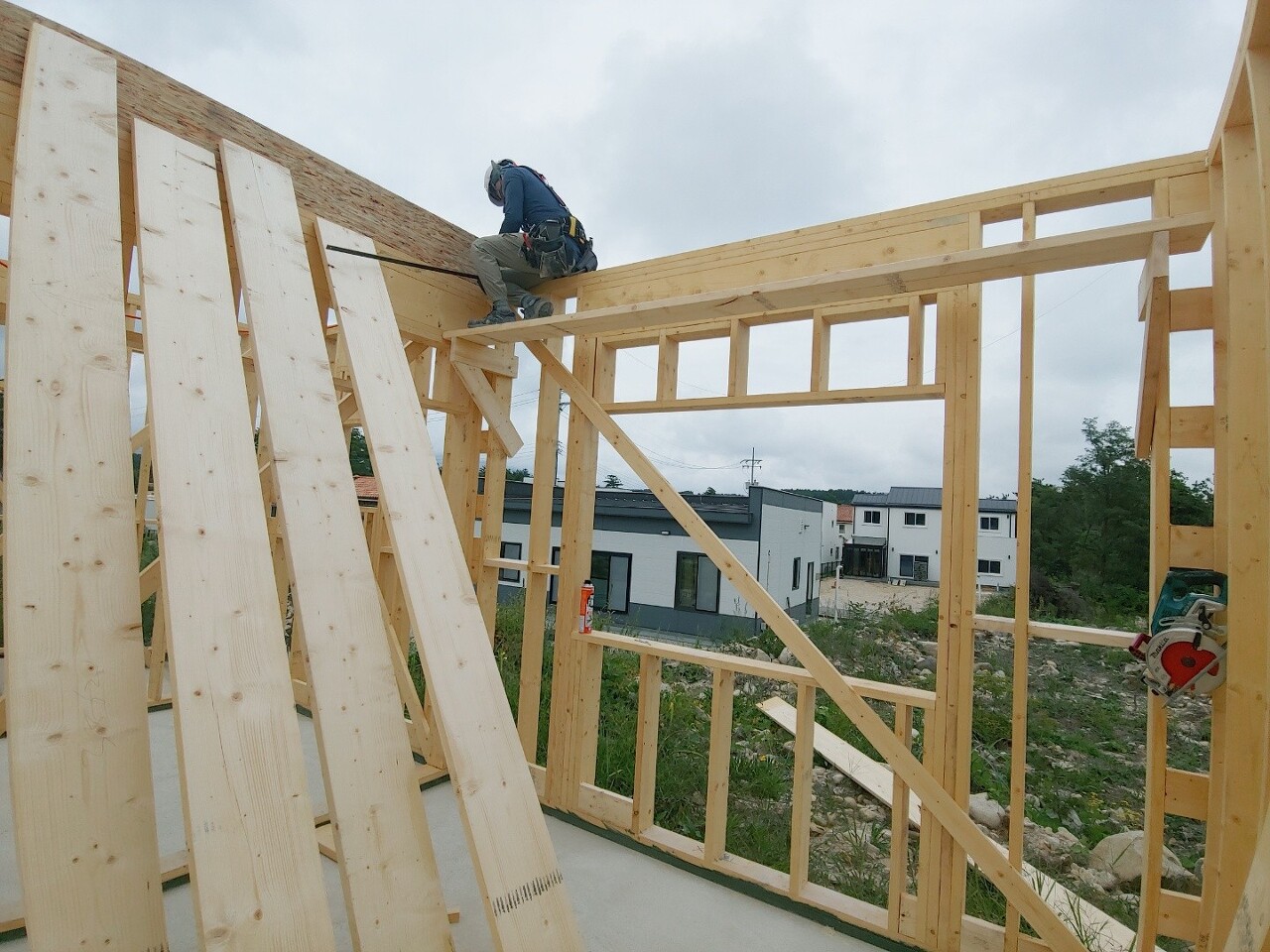

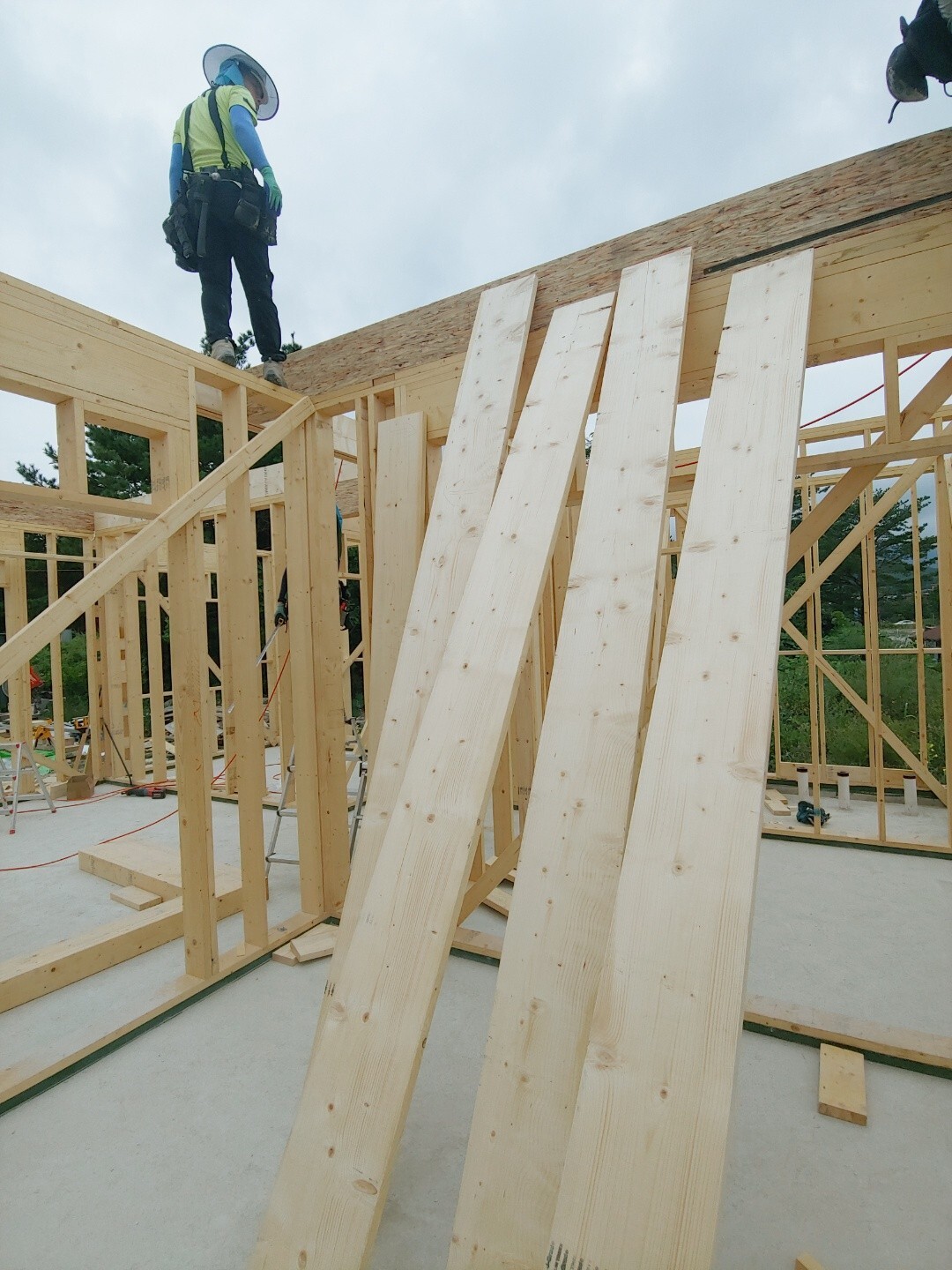

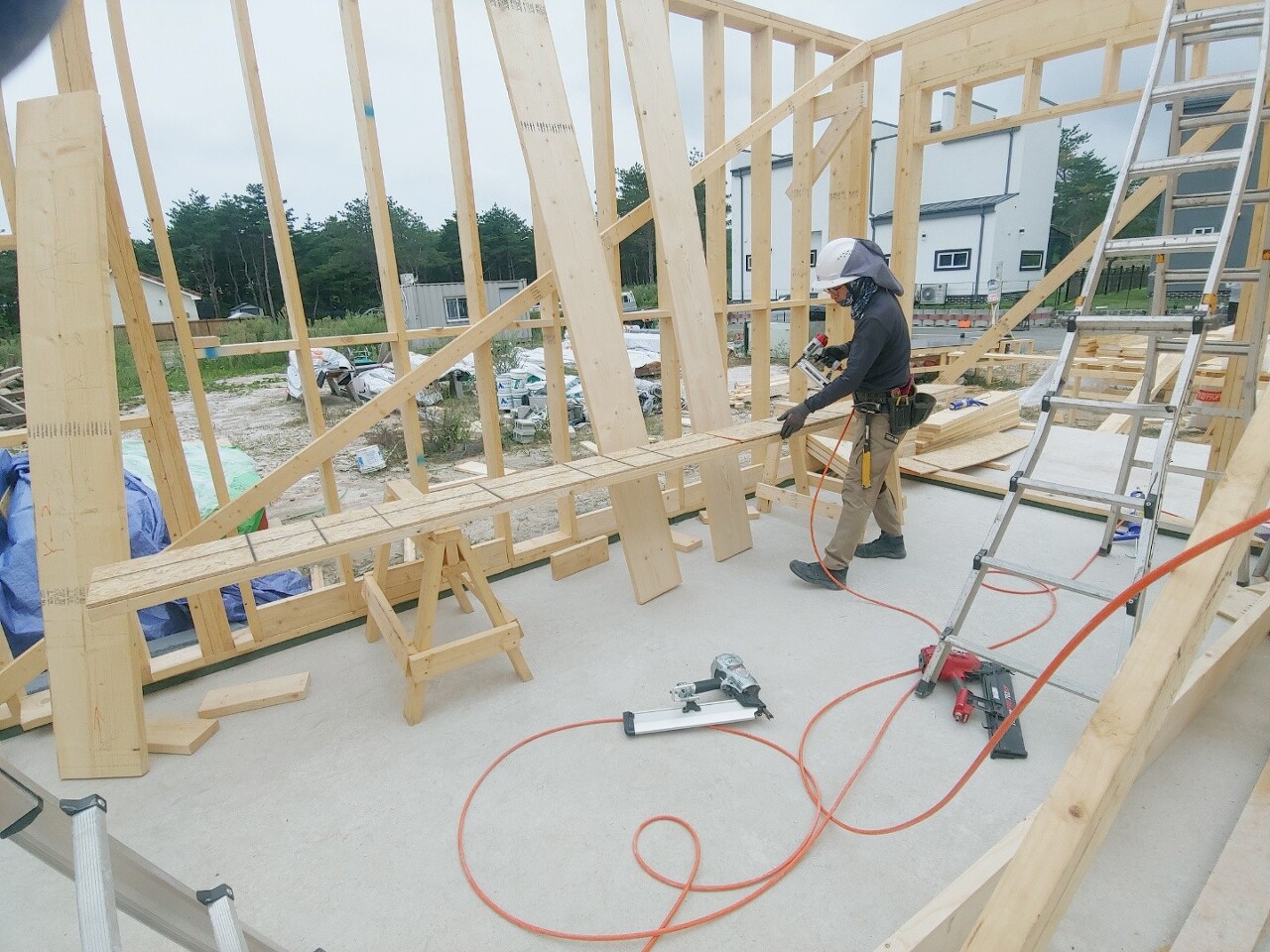

빔을 제작하여 모두가 함께 힘을 합쳐 올립니다.
빔 제작시에 구조재 사이사이에 구조재의 휨을 방지하기위해 합판을 껴서, 글루를 발라주어 접착력을 높여 제작합니다.
무게가 상당하기에 최대한 안전하게 올리도록 합니다.

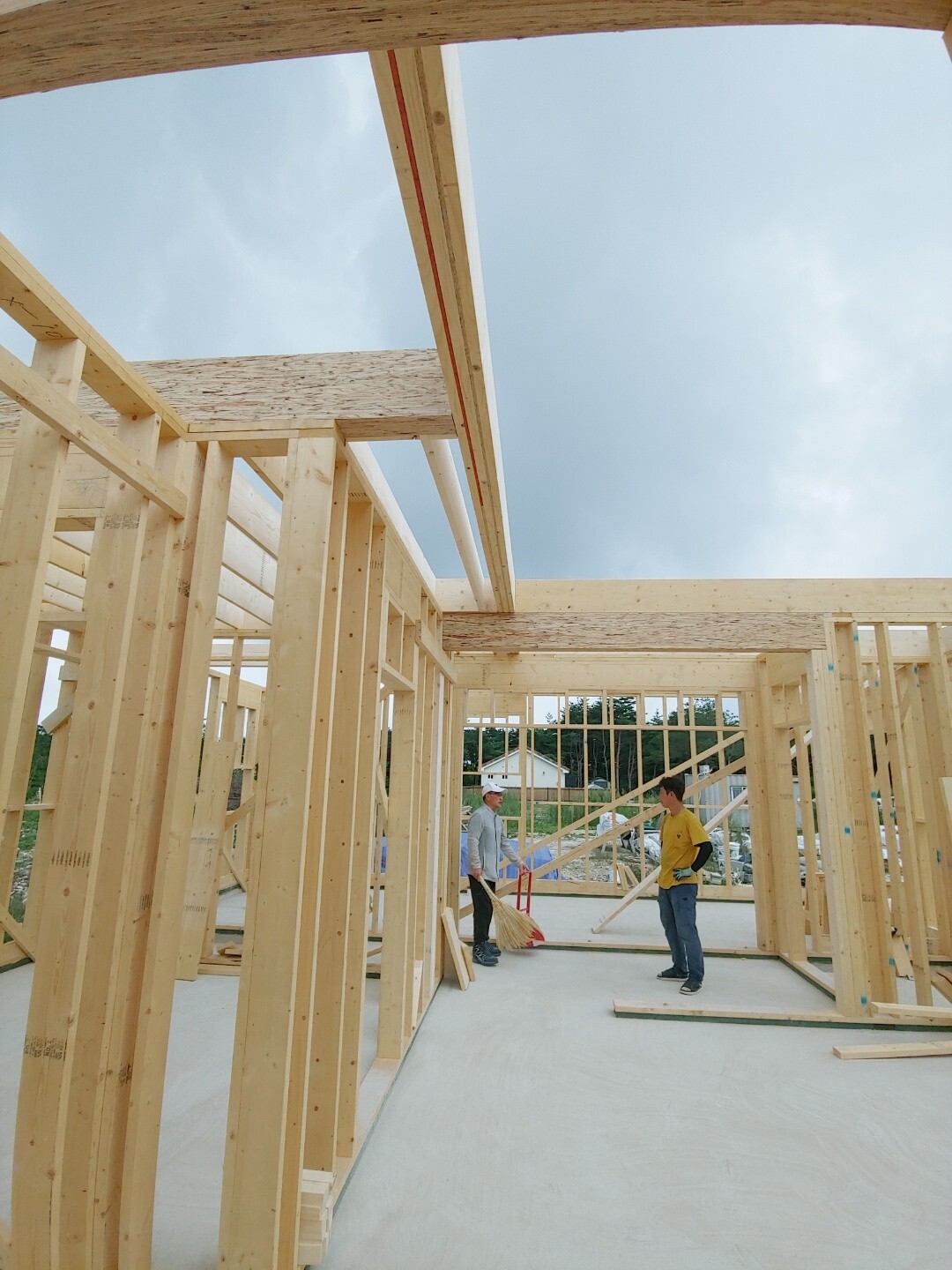

페럴램도 올린 후 시공을 이어갔습니다.

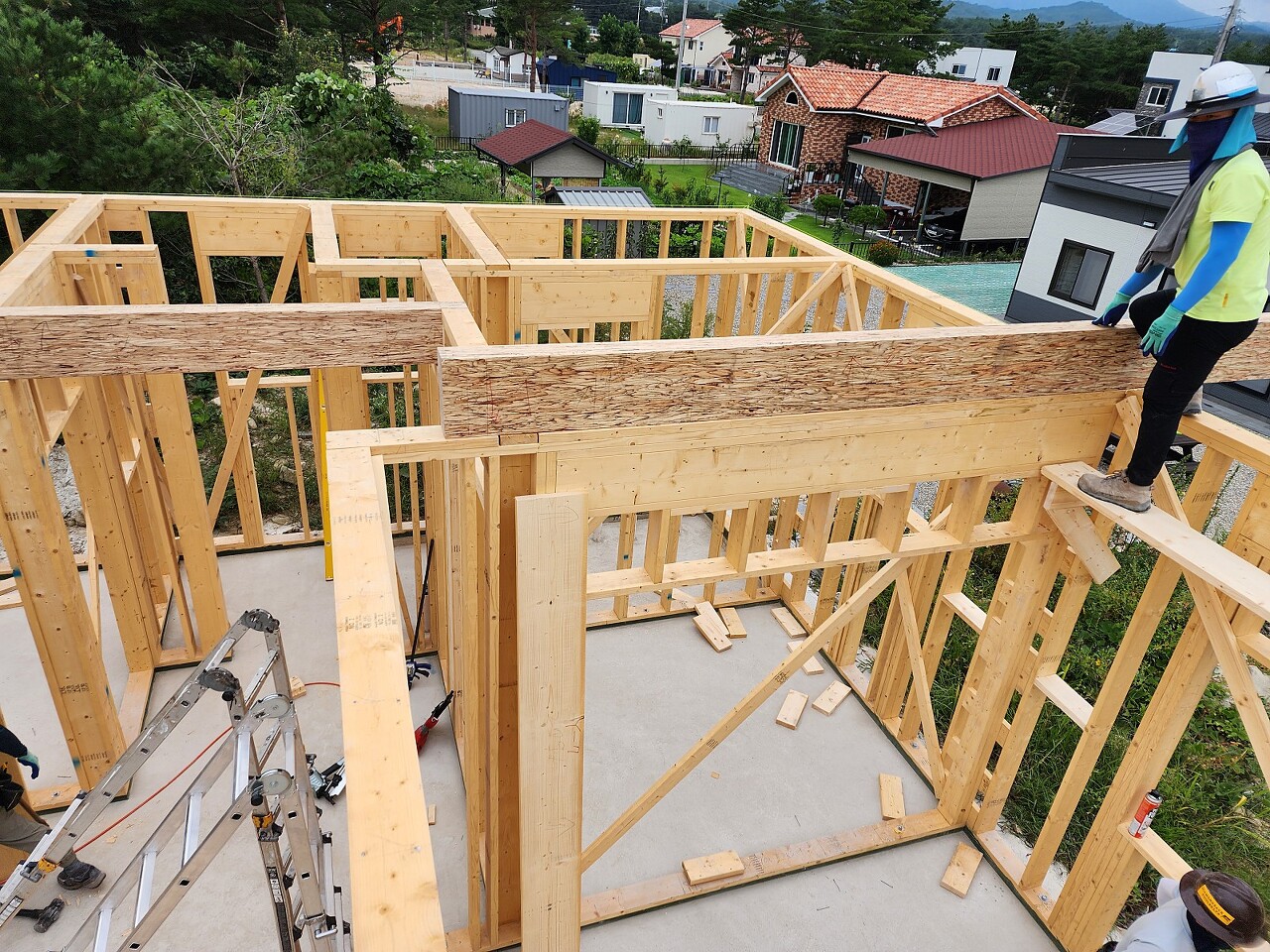

열심히 시공중이신 김진홍 부팀장님과 이재경 부팀장님!

<출처 : 대림우드>

그리고
1층 장선 중 거실 상단 부에 하나의 긴 빔 장선이 있는 것을 보실 수 있는데
빔 장선이 무거운 하중을 버티지 못하고 쳐질 수 있는 위험을 예방하기 위하여
무거운 하중을 버틸 수 있도록,

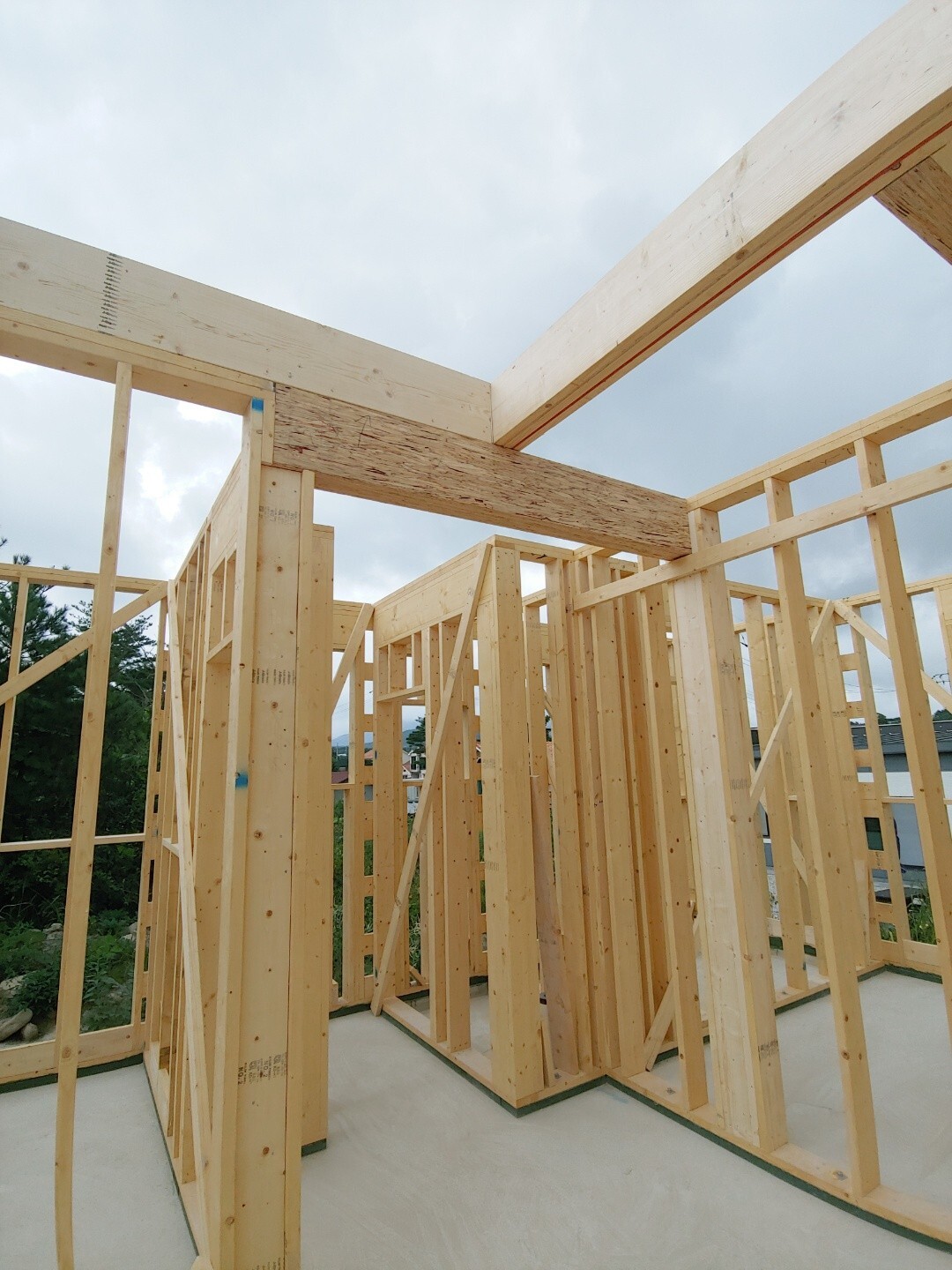

빔 장선의 양 끝 부분에 공학목재인 페럴램 빔을 보강해 주었습니다,
이것이 PSL BEAM의 가장 큰 장점입니다,
페럴렘 빔이 얹혀진 자리에는 150mm 델타피스로 단단히 고정해주었습니다.

<출처:대림우드>

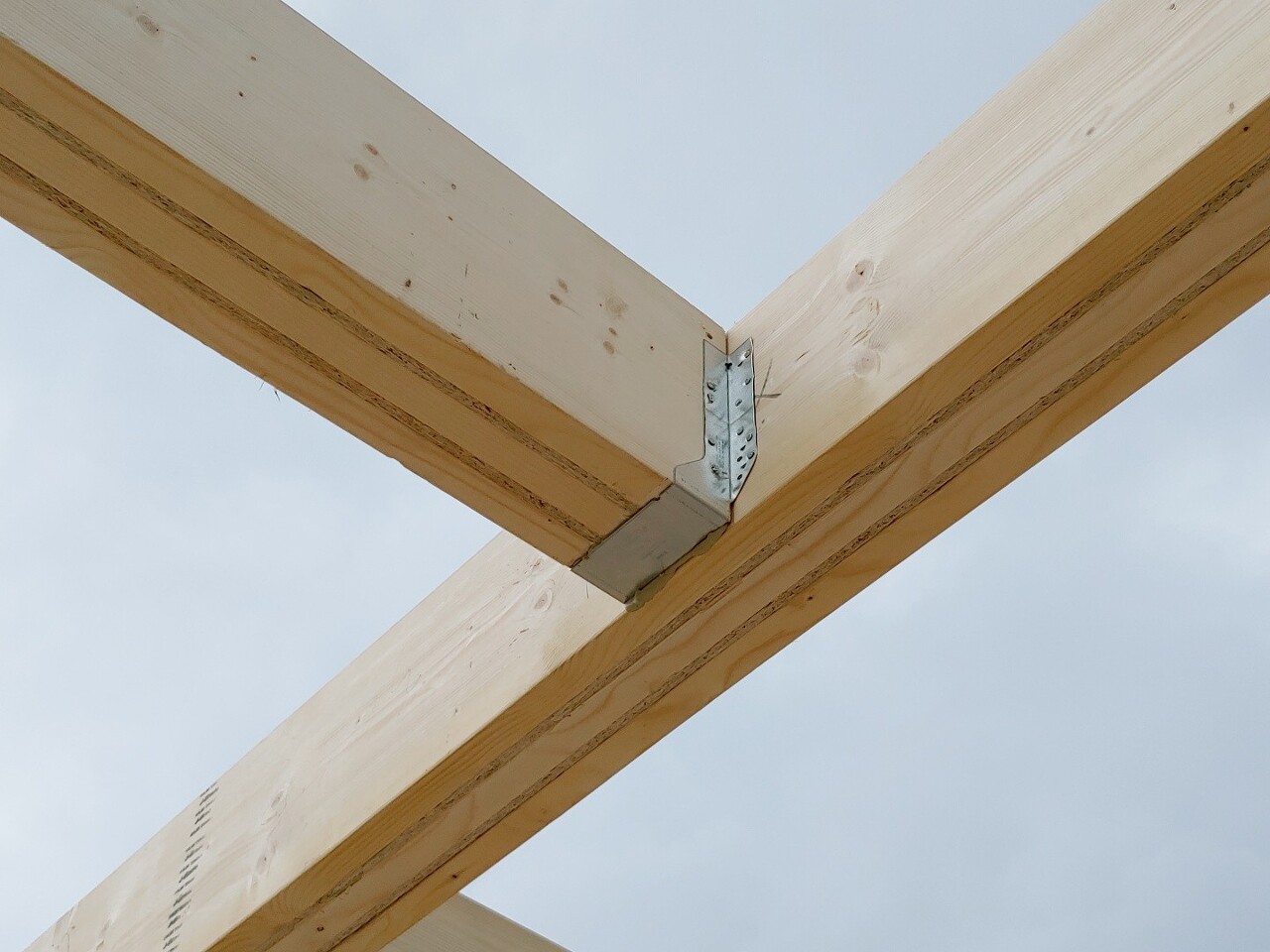

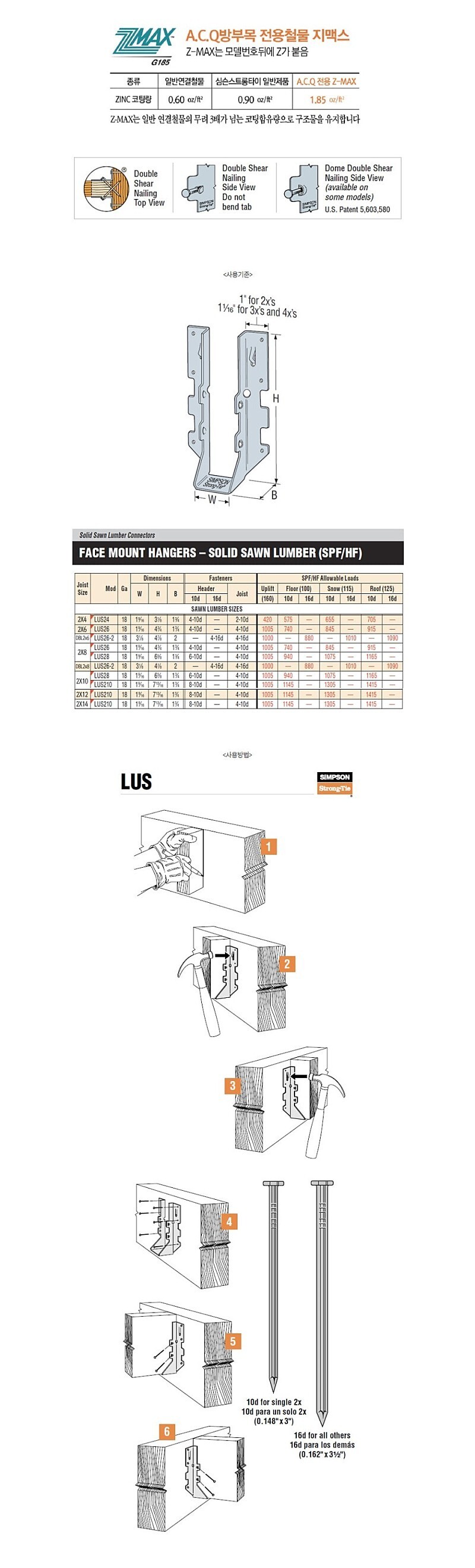

조이스트행어 철물 시공도 함께 하였습니다.

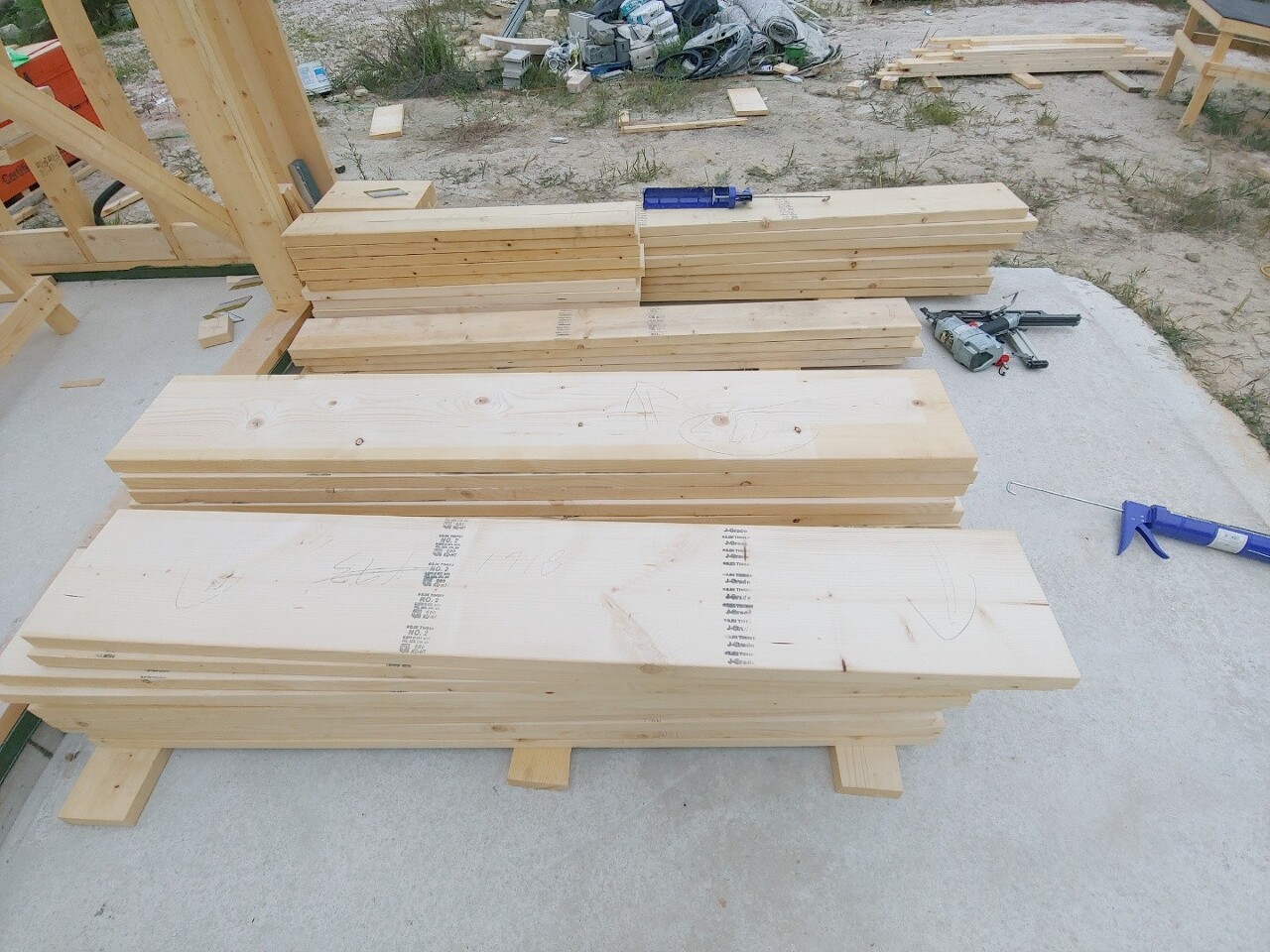

오늘도 멋쟁이 톱사 한규호 빌더는 내일 장선시공을 위한 림과 장선 재단을 맡아주었습니다.

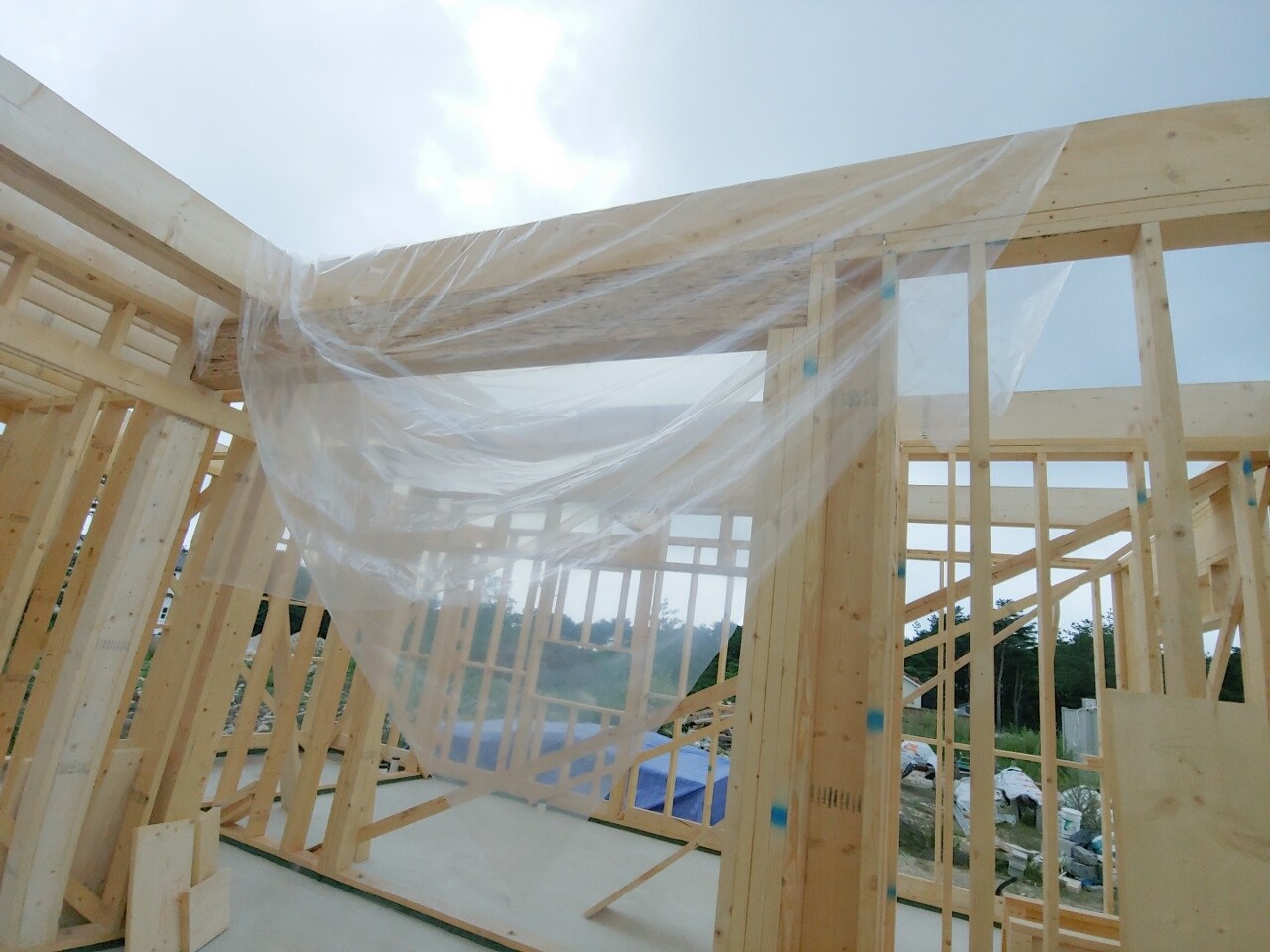

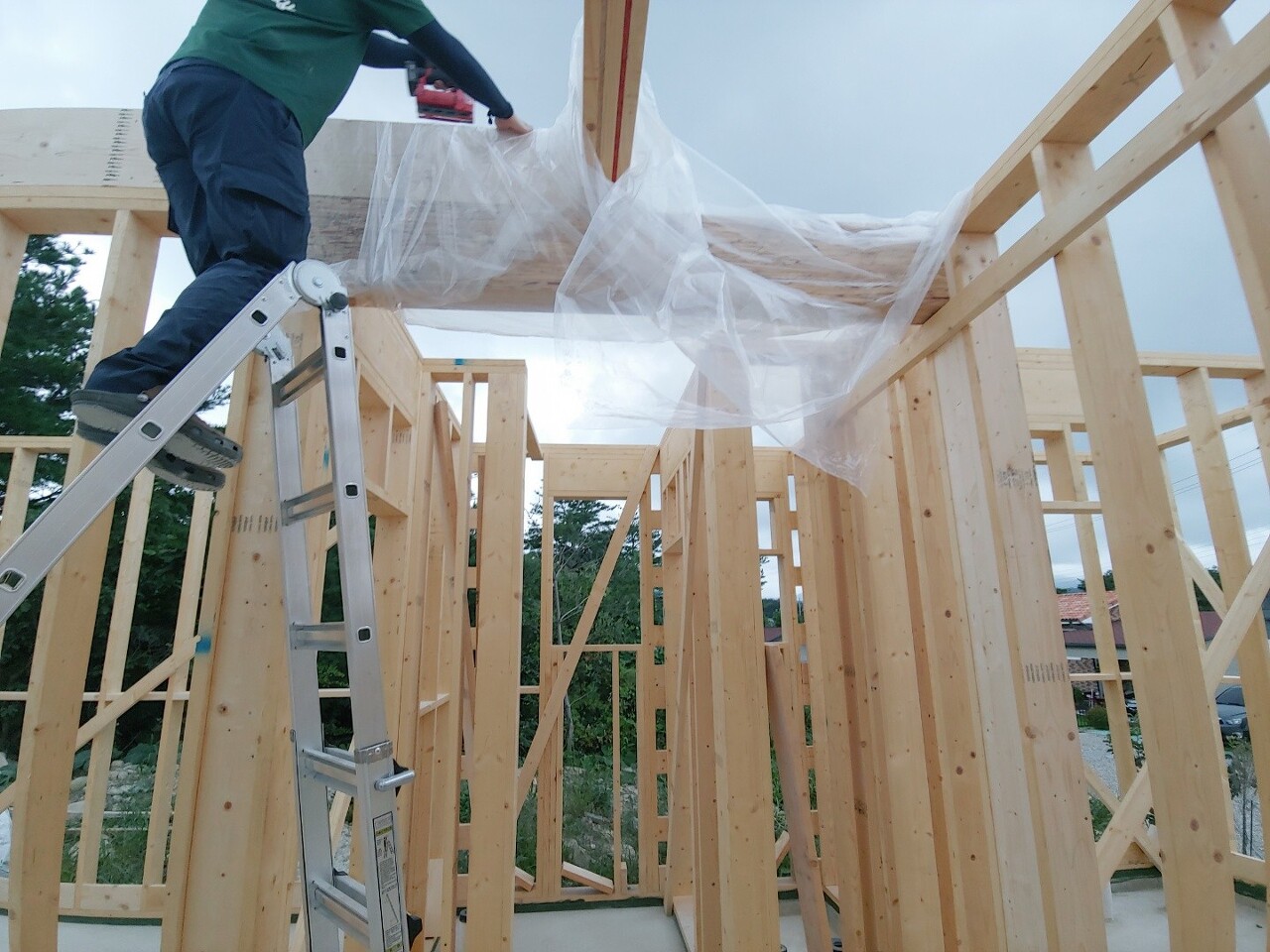

내일 오전 비에 대비하여 페럴렘 빔을 보양하였습니다.

오늘은 여기까지입니다.
오늘도 모두 수고가 많았습니다.
문장군팀 내일도 화이팅 넘치는 모습으로 찾아뵙겠습니다.
감사합니다 : )
