날씨 : 맑음, 돌풍
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 오경택 (8시간)
팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간), 배상헌(8시간)
금일품수 (누계) :6(총106.9품)
금일 작업현황
-지붕 방수 시트 시공
-내부 목작업
-1층 지붕 서까래 및 합판 시공
-외부 합판 시공
-전기팀 시공
-에어컨 배관 시공
내일 예정작업
-작은 지붕 방수 시트 시공
-내부 목작업
-외부 합판 시공
-전기팀 시공
-에어컨 배관 시공

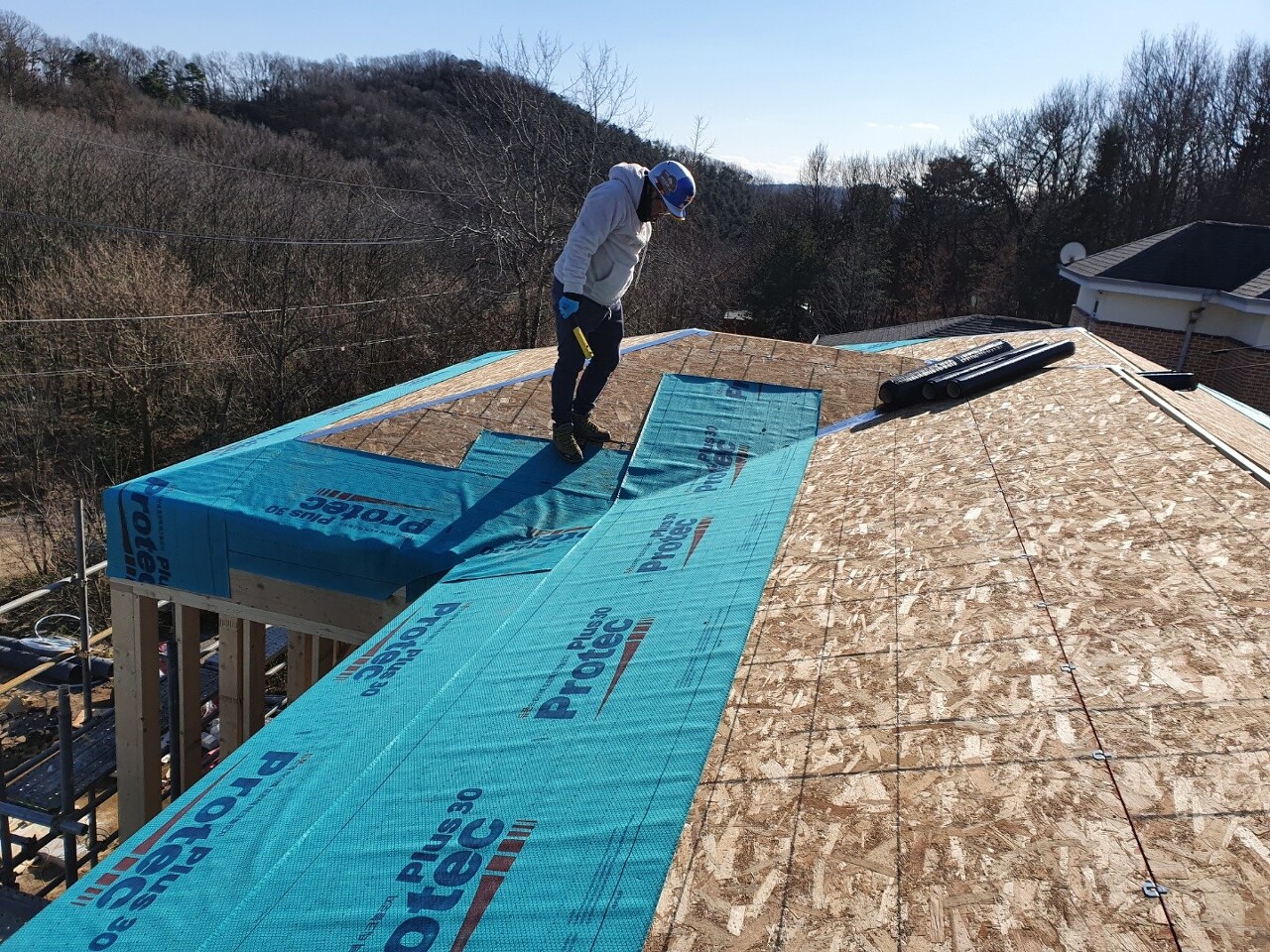

지붕 합판 시공 후
방수시트 protec plus 30 시공이 진행 되었습니다.
방수시트는 물의 흐름을 계산하여
아래부터 올라가며 시공 합니다.

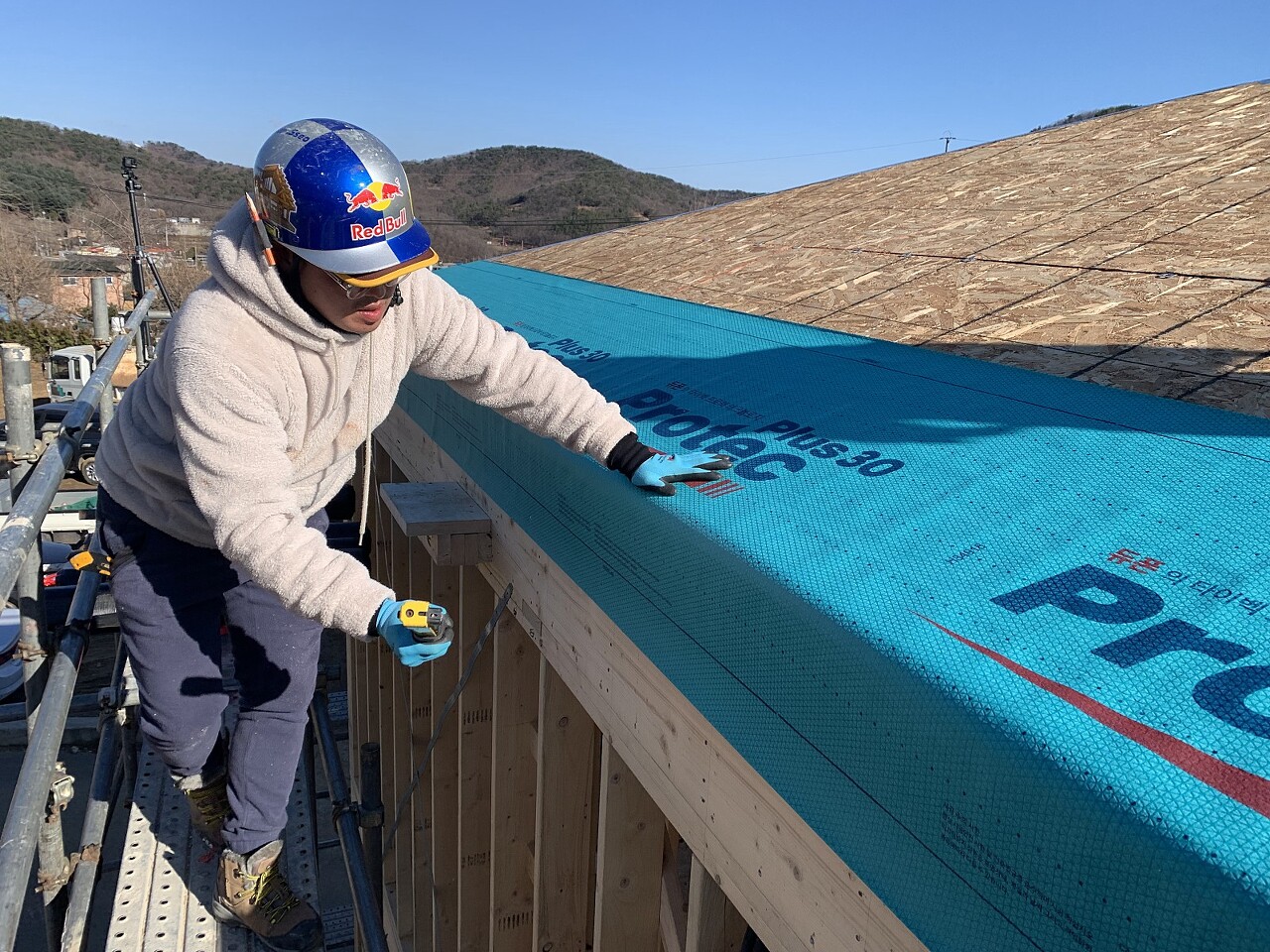

방수시트가 겹쳐지는 부분은
100mm 이상 오버랩,
방수시트를 이어서 시공하는 경우에는
600mm 이상 오버랩
특히 힙&벨리 부분은
300mm 이상 오버랩하여 시공 하였습니다.
출처 : 대림우드
방수시트 시공 후 힙&벨리 부분
이지실 테이핑 작업 진행하였습니다.
추후에 벨리 후레싱 시공이 진행될 예정입니다.
1층 좌우 작은 지붕 시공이 마무리 되었습니다
작은 지붕 골조 시공이 아주 잘 되어

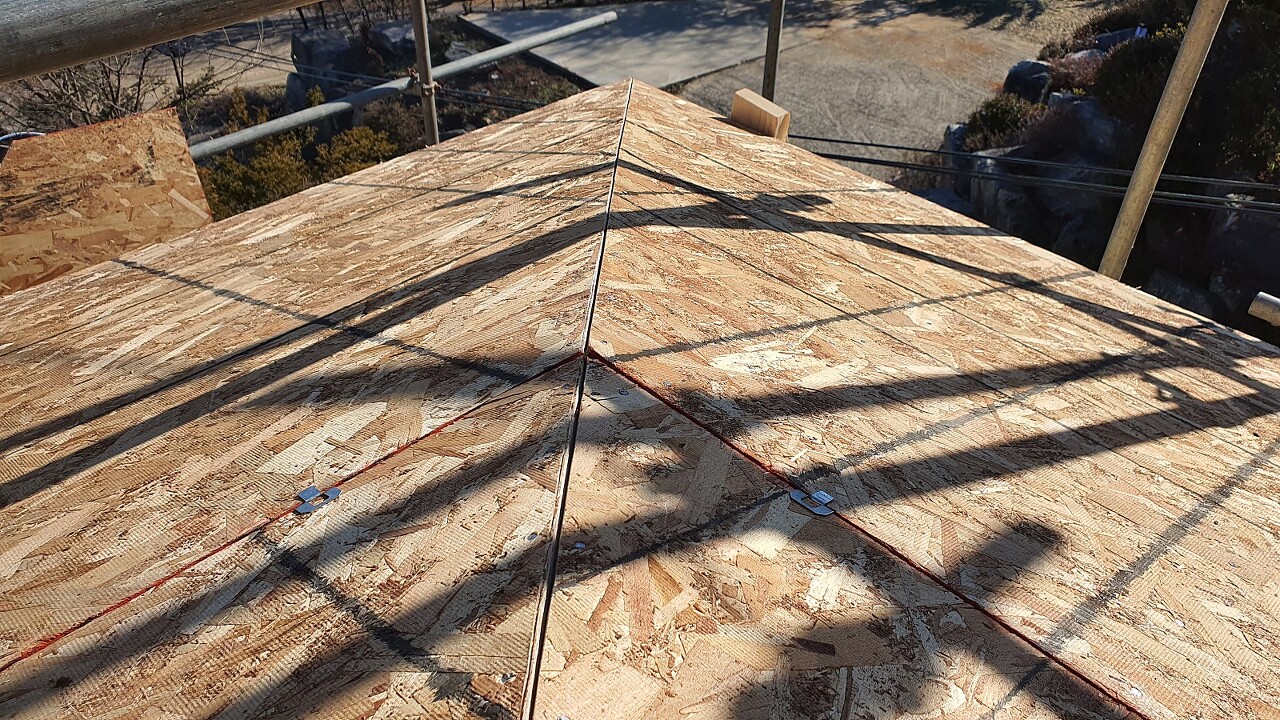

합판 시공도 힙과 벨리가 아주 잘 맞게
진행 되었습니다.
내부 목작업 진행 되었습니다.

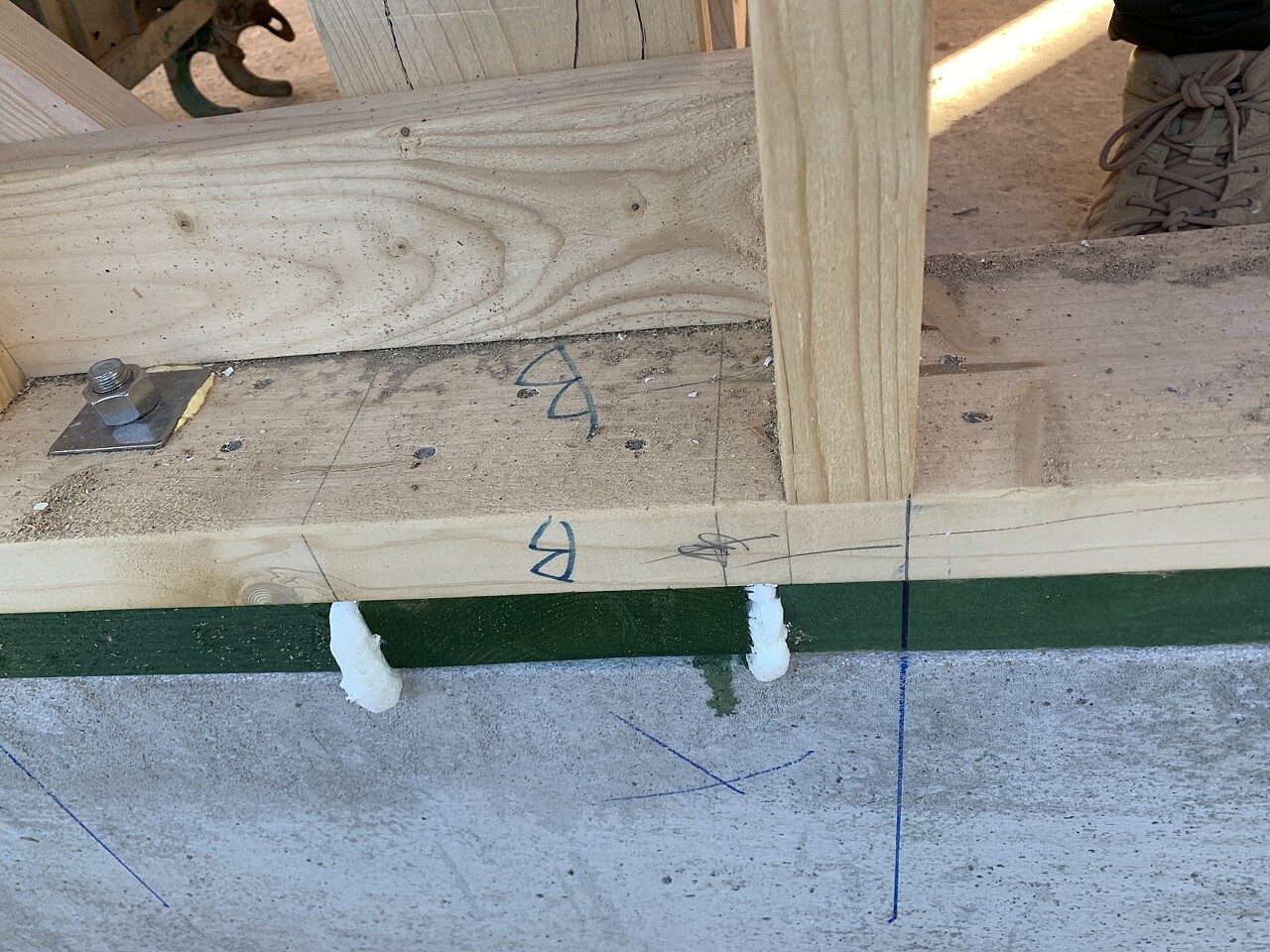

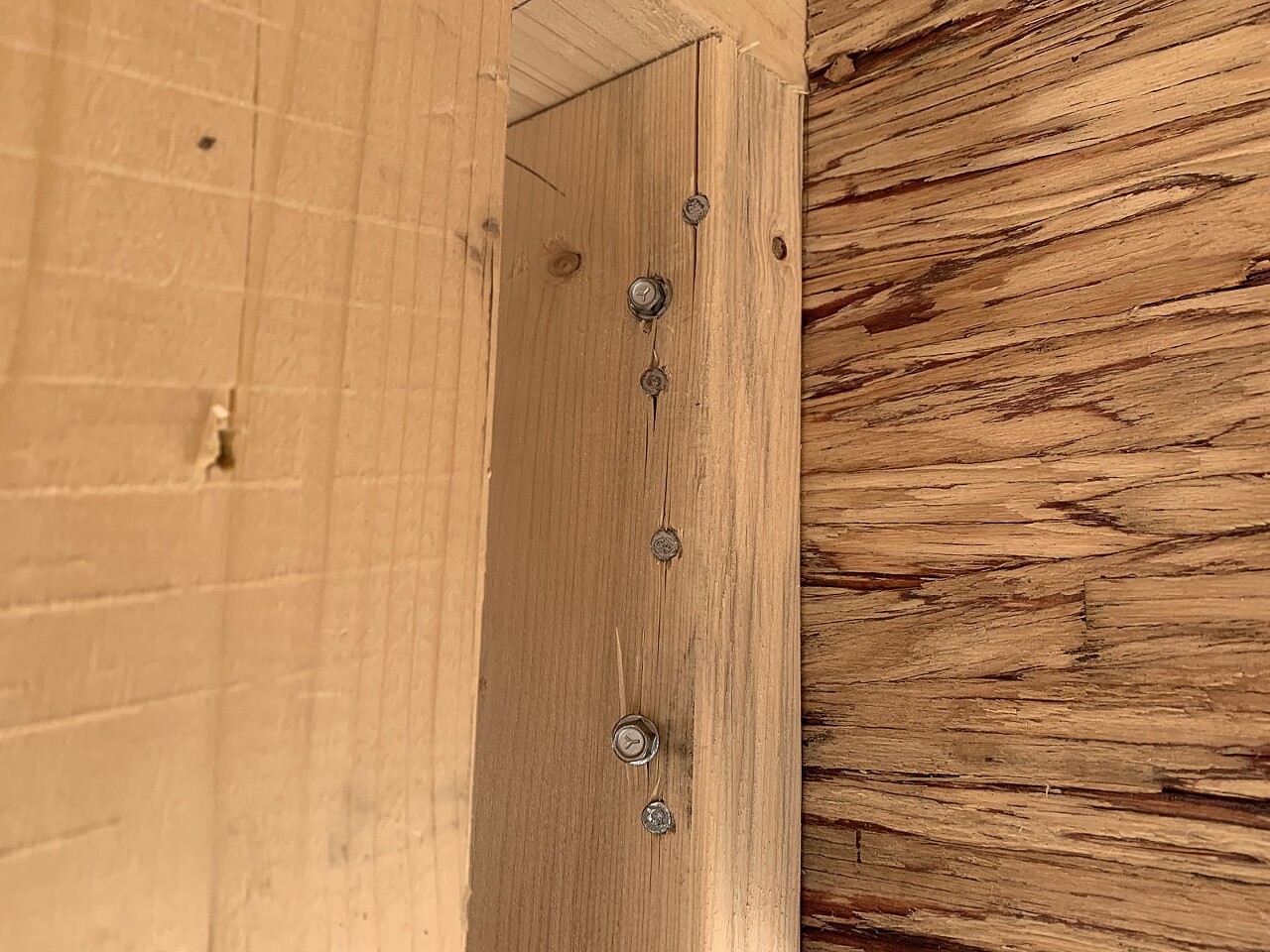

페러램빔 150mm 델타 피스 추가
보강 작업 진행 되었습니다.
외부 합판 시공 전 머드실 백커와 코너 부분에
우레탄 폼으로 기밀 작업 진행 하였습니다.

오늘부터 에어컨 시공을 위한
배관 작업 진행 되었습니다.
전기팀 시공도 계속해서
진행 되었습니다.

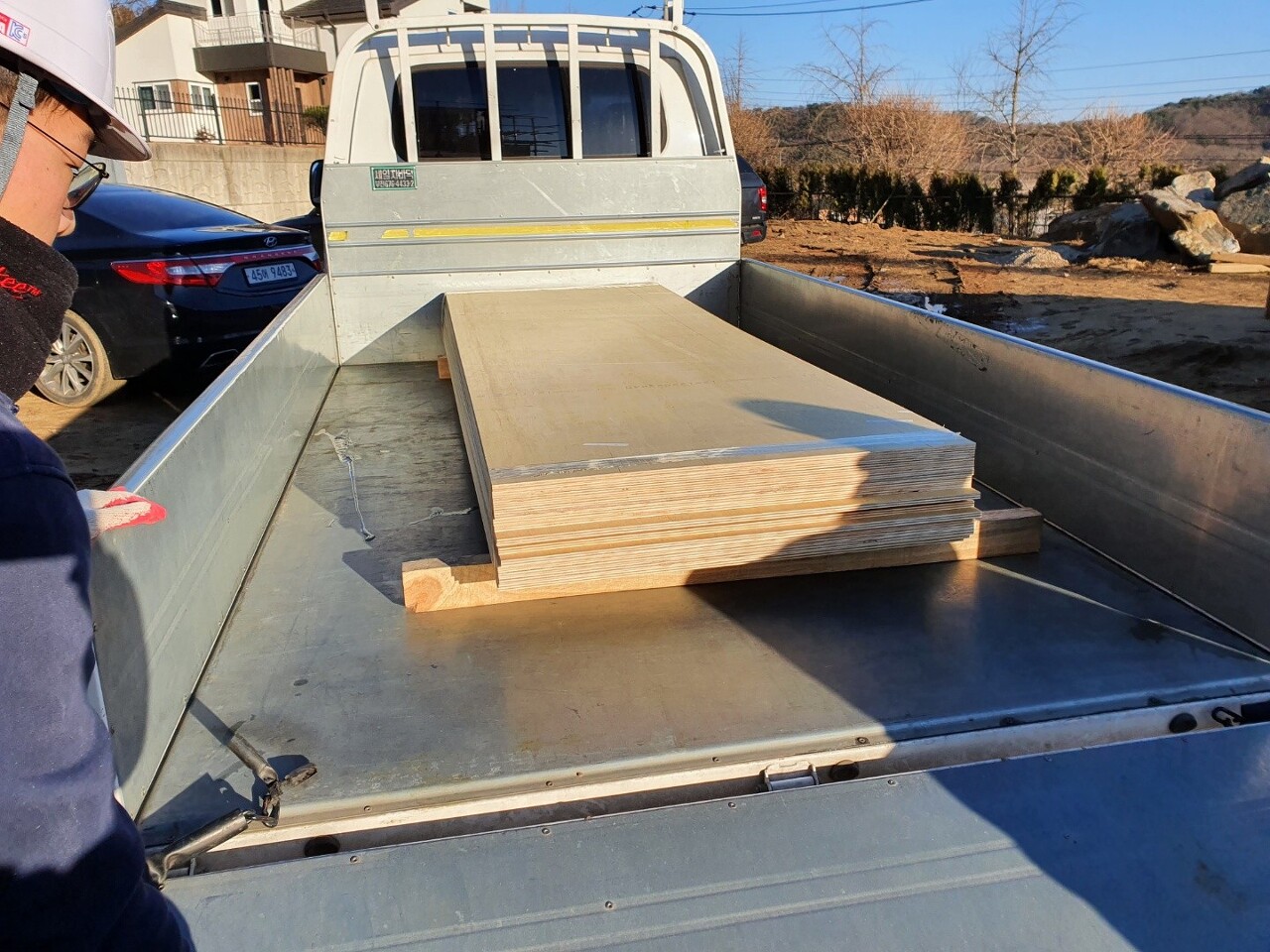

건추주님께서 직접 내수 합판을 재단을 해주시고
현장으로 가져다주셨습니다.

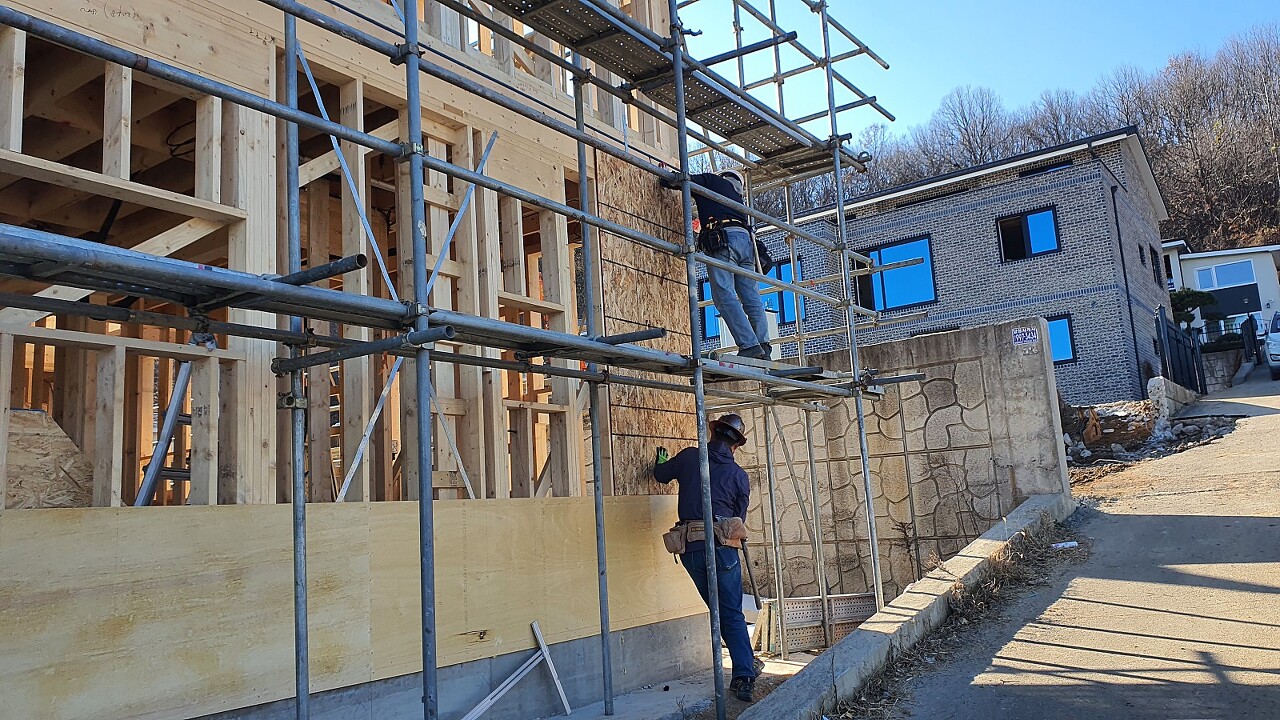

외부 합판 시공을 위해
레이저 레벨기로 기준이 되는 라인을 잡아줍니다.
레이저 레벨기로 라인 체크 후 쵸크를 통해 표시해준 상태에서 일정한 높이로 합판을 시공 합니다.
합판이 림조이스트에서 만나게 해주어,
일체화 효과를 주었습니다.
합판과 합판이 위 아래에서 만날 때
이음매가 서로 만나지 않게끔 시공하였고 ,
합판의 외부라인은 4인치간격,
그 외는 10인치 간격으로 못을 박아 시공하였습니다.
오늘 하루 김포 하성 현장에 강한 바람들이 불었지만
여러가지 시공들이 양호하게 진행이 되었습니다.
오후에는 건축주님께서
따뜻한 어묵과 호떡을 간식으로 챙겨주셨습니다.
추운 몸을 녹일 수 있었습니다.!
감사합니다.^^
내일도 최선을 다하는
수호천사하우징이 되도록 노력 하겠습니다.
