날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 오경택 (8시간)
팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간), 배상헌(8시간)
금일품수 (누계) :6(총122.4품)
금일 작업현황

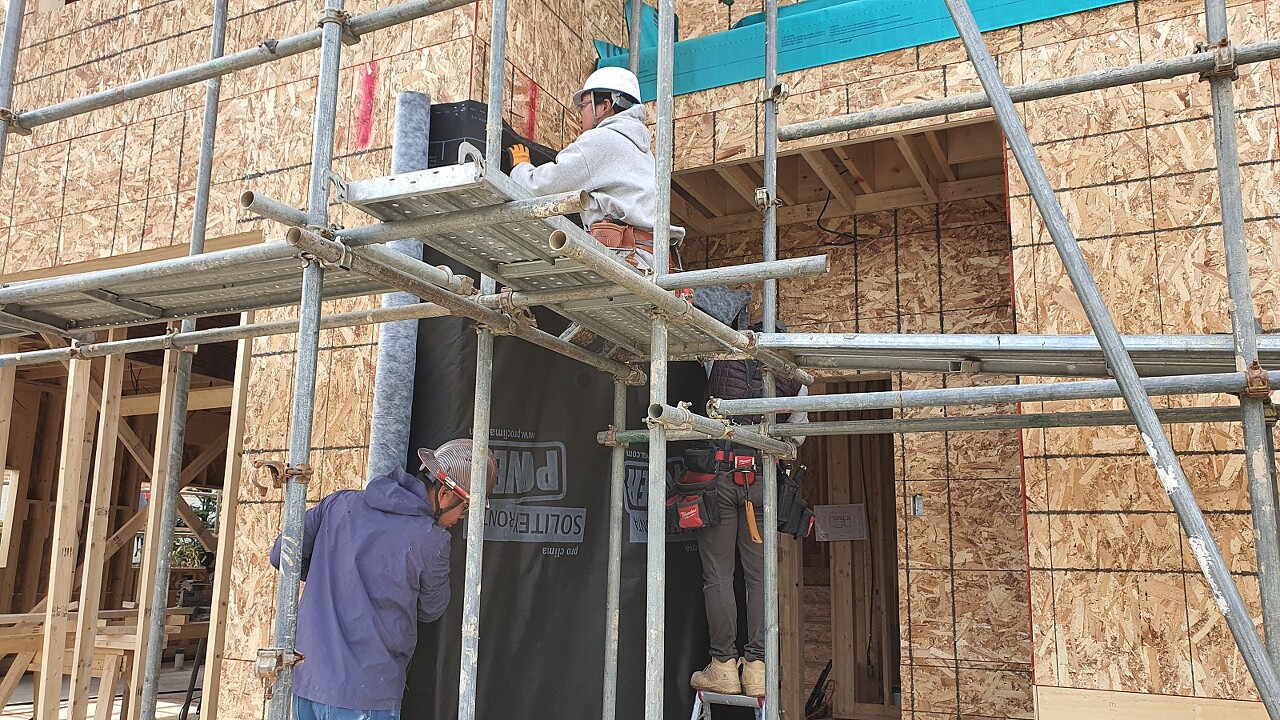

-외부 합판 시공

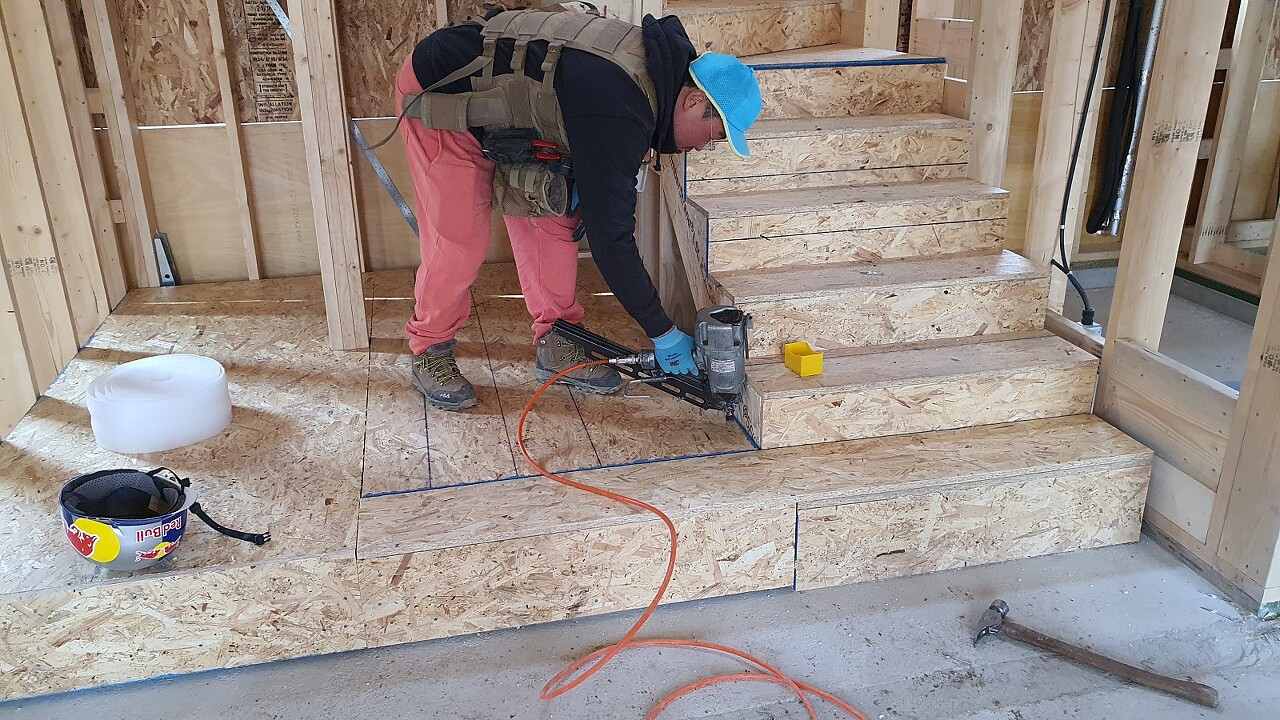

-내부 목작업

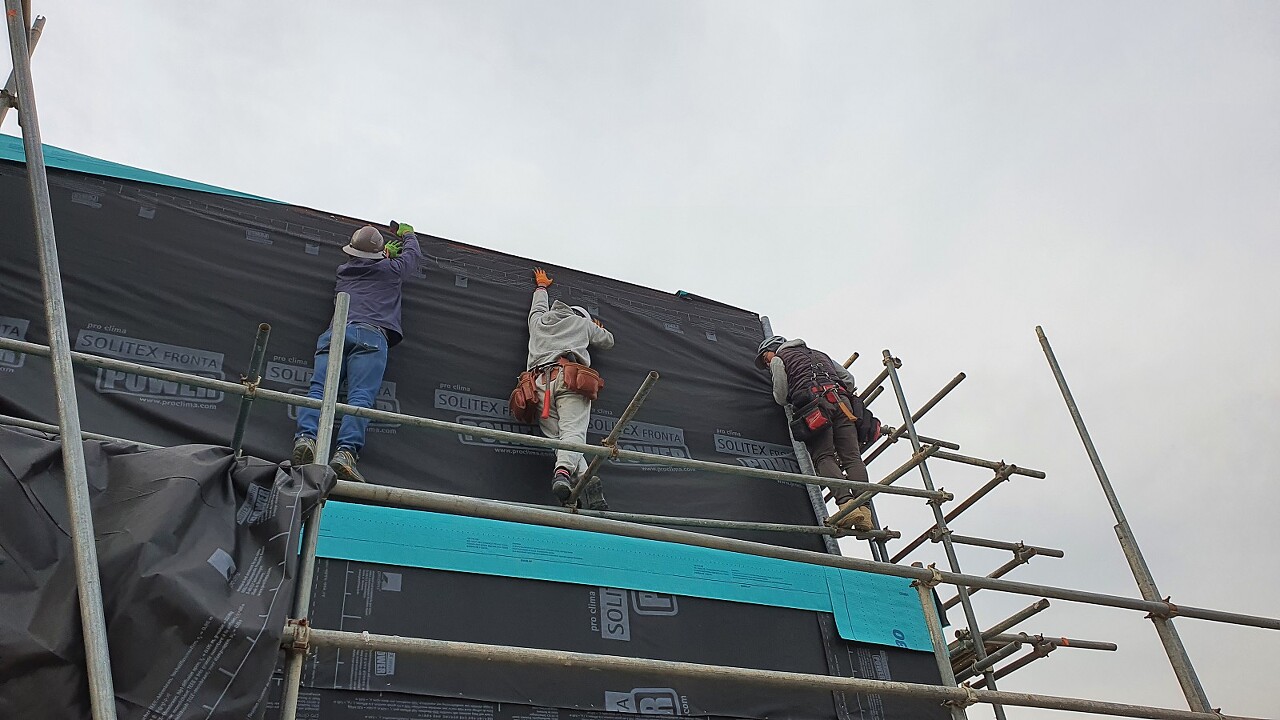

-지붕 시트지 시공
-투습방수지 시공
내일 예정작업
-내부 목작업
-외부 테이핑 작업
-레인스크린준비 작업
김포하성 22일차 입니다.

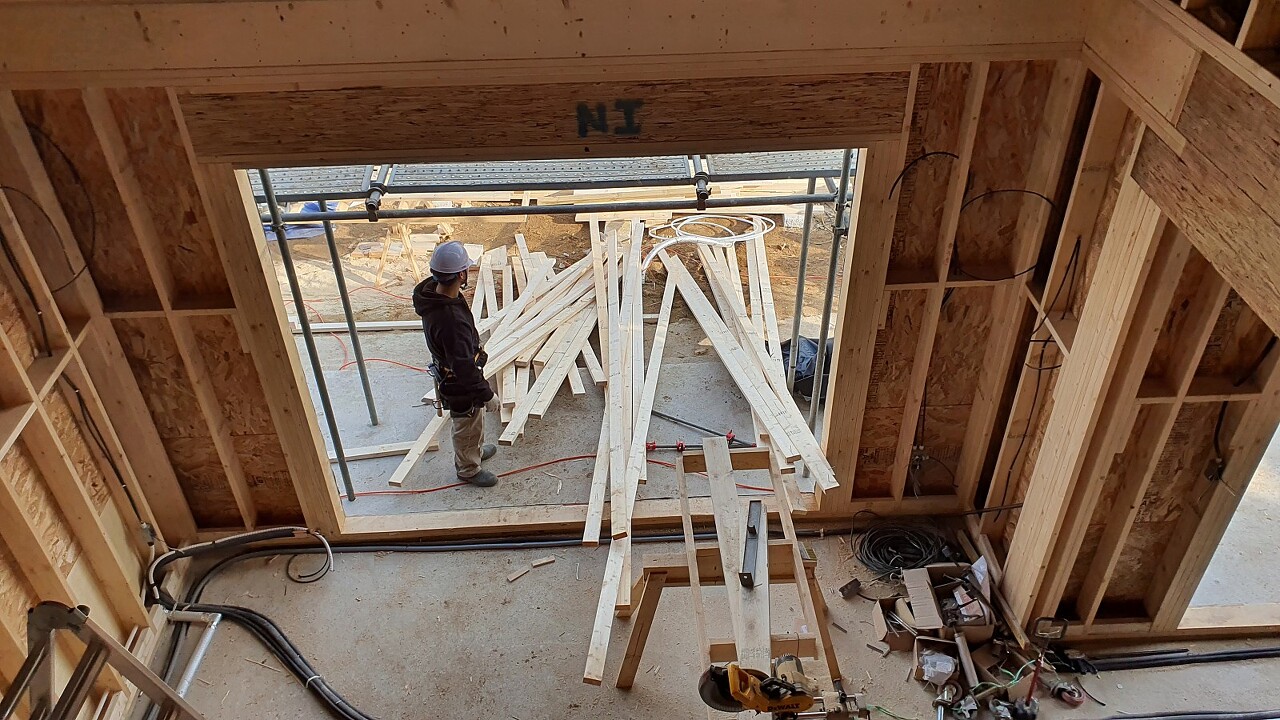

어제에 이어서 미비된 osb합판 시공 마무리 작업이 진행되었습니다.
여러번의 확인 절차를 거쳐서 문제 없음이 확인된 후 다음 공정 진행하였습니다.^^

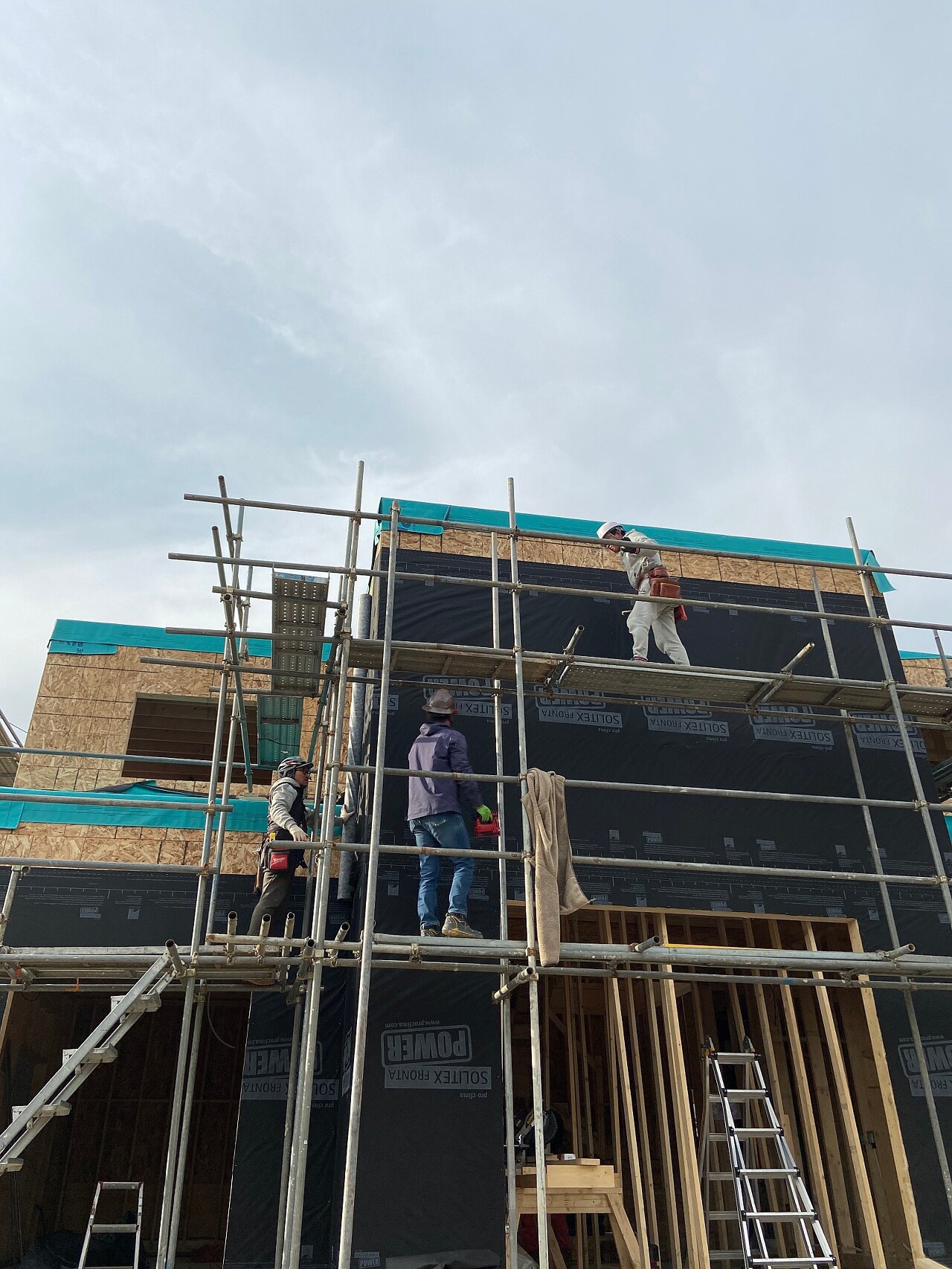

1층 작은 지붕 시트지 작업이 진행되었습니다.
용모 빌더와 상헌 빌더가 고생해 주었습니다. 겹침 부분을 많이 잡아 주어 꼼꼼히 방수작업완료 하였습니다.

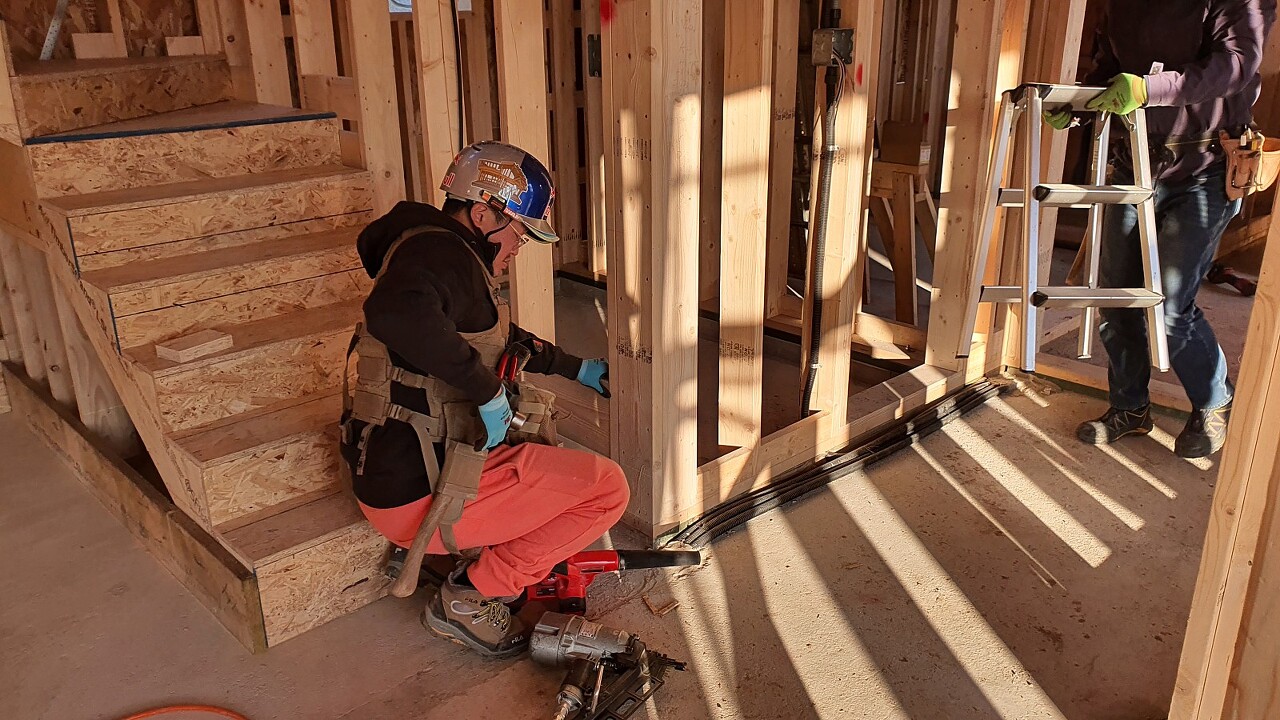

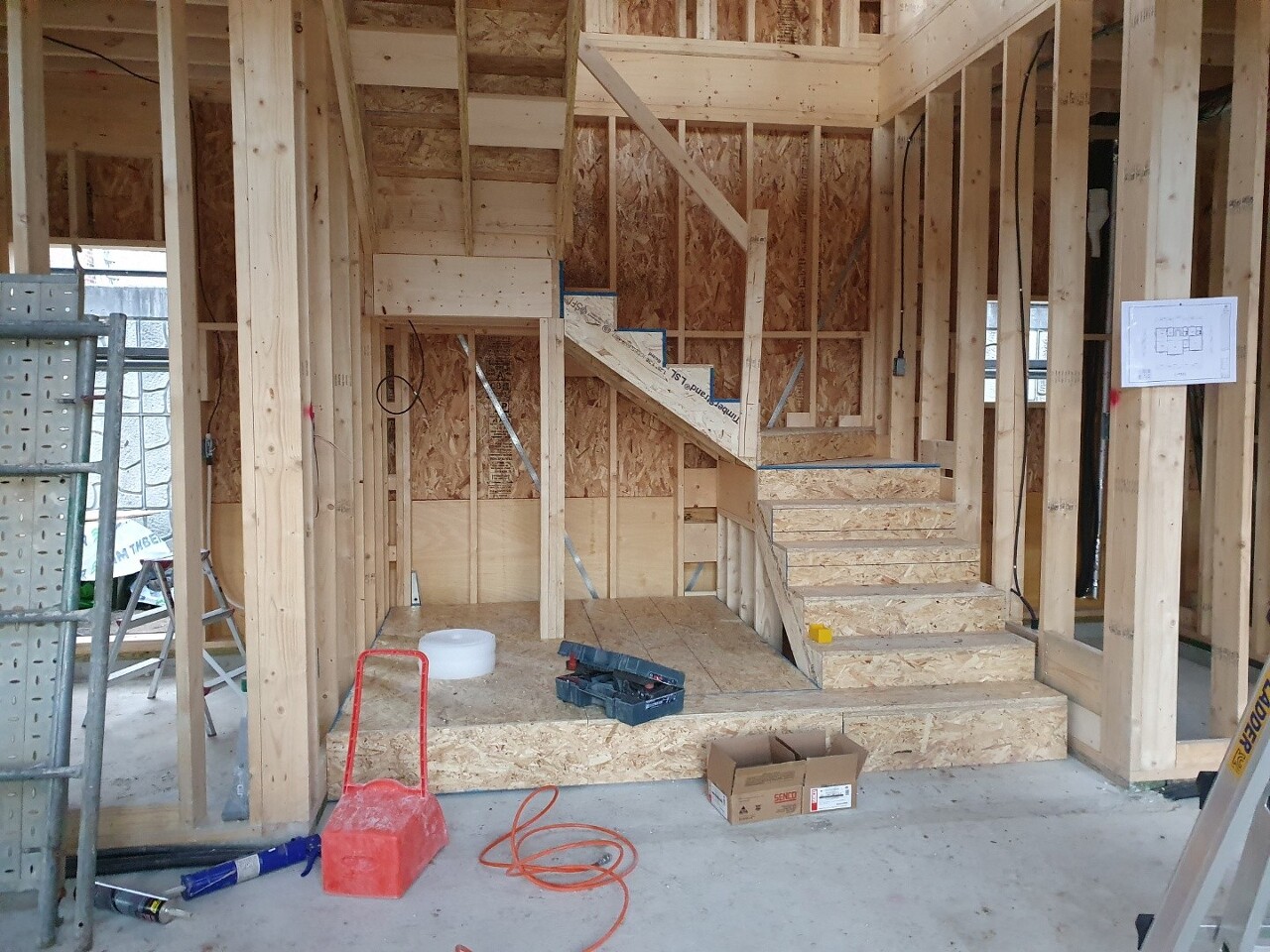

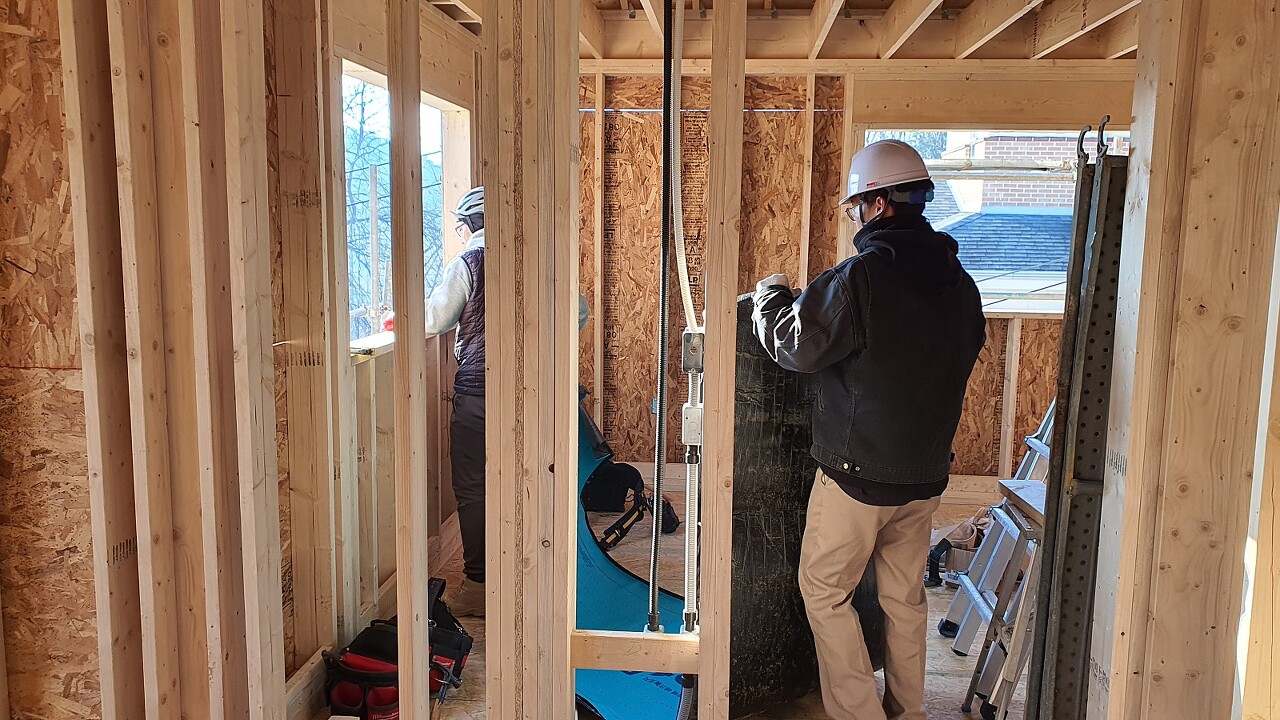

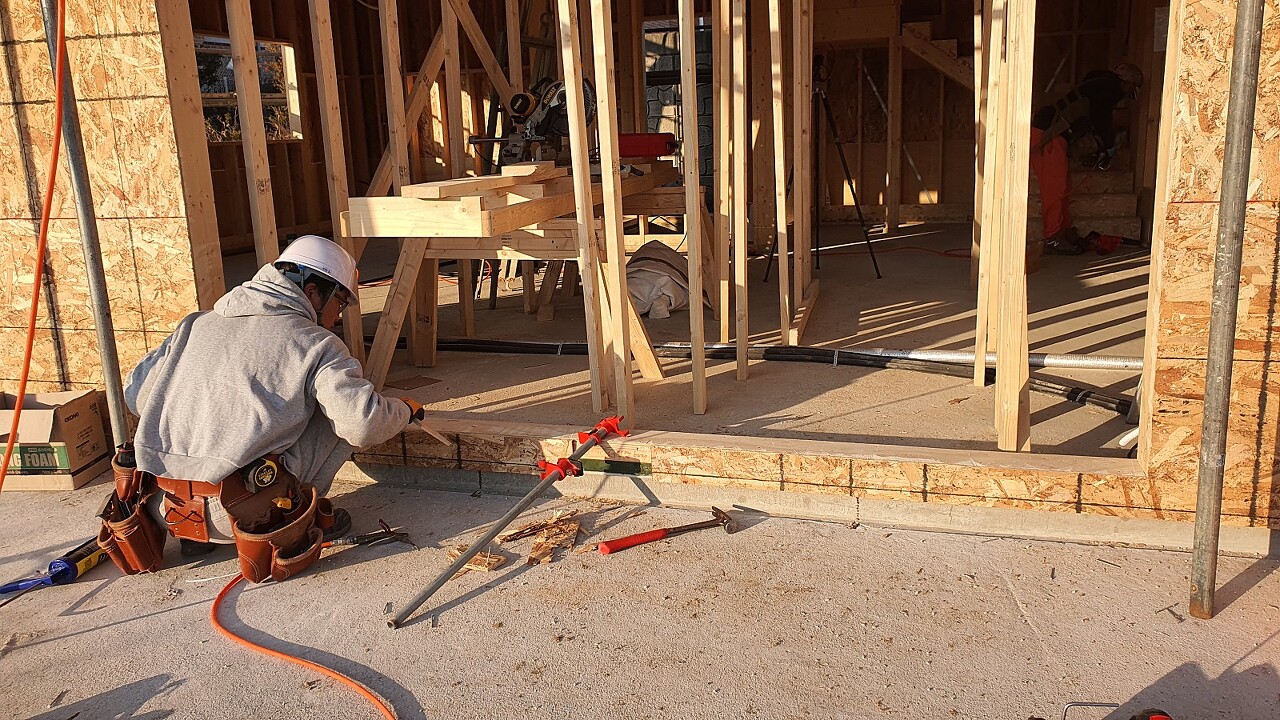

내부에서는 부팀장님께서 내부 문 다운 작업 및, 포켓도어 목작업 진행해 주셨습니다.

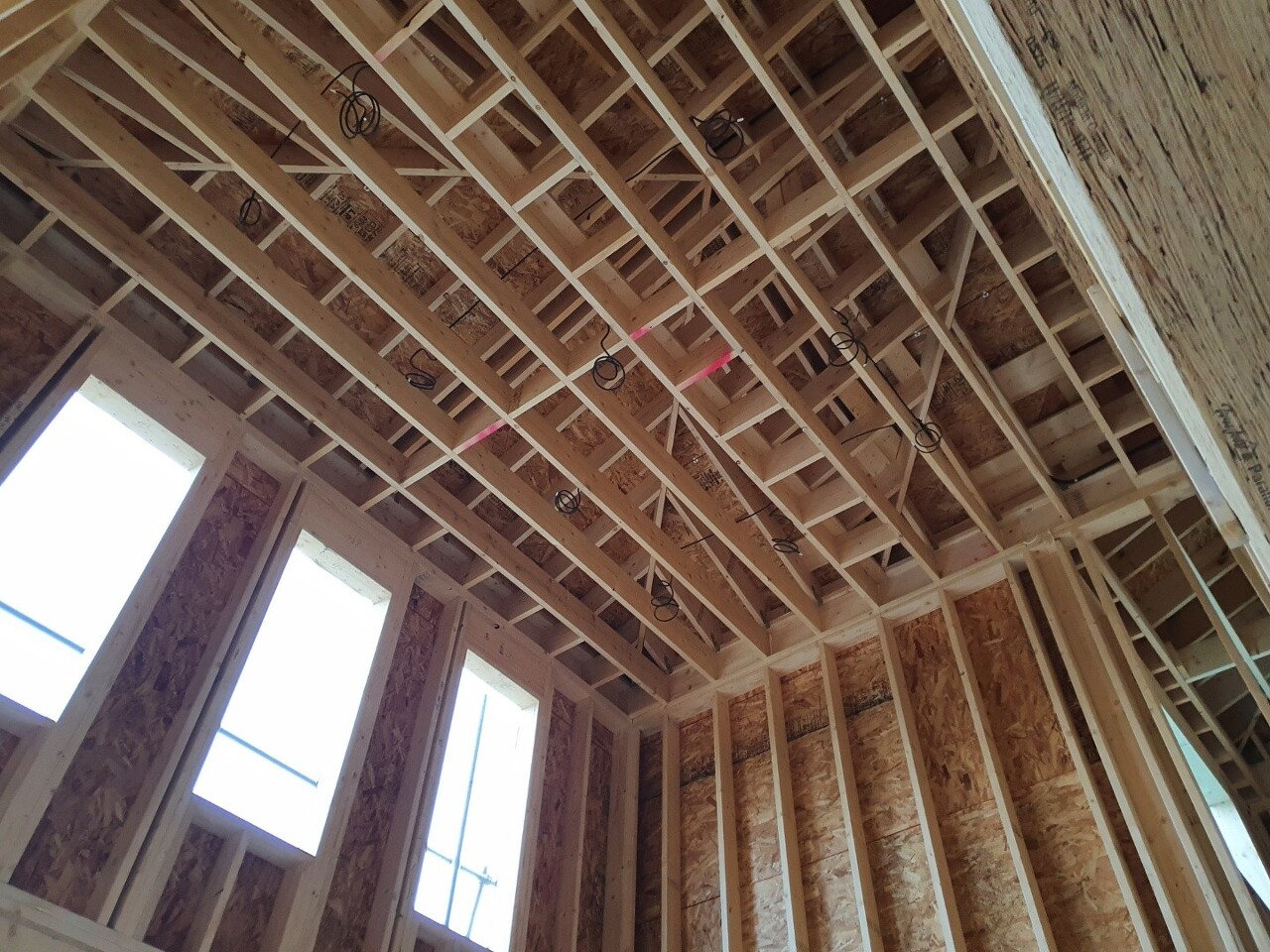

거실 오픈 천정 구간 골조 시공을 위하여 설치하였던 안전 발판 제거 하였습니다.
상헌빌더와 수현빌더가 안전하게 작업진행해 주었습니다.
다음 공정을 위해 제거 하였지만, 추후 내장 작업시 재설치할 예정입니다^^
안전 발판이 제거되었으므로 뻥 뚫려버린 2층 복도에 임시 안전난간 설치하였습니다.

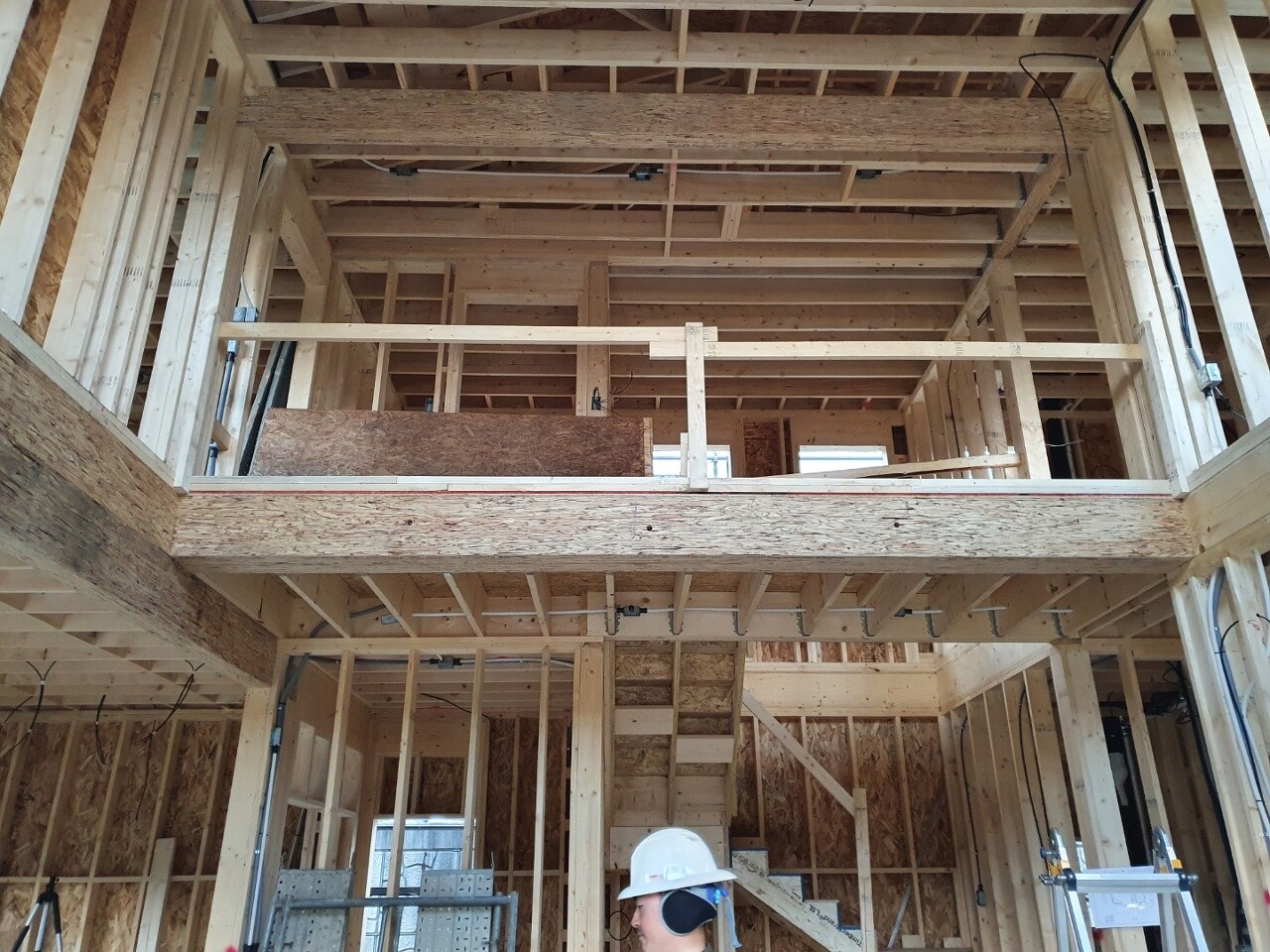

발판이 제거 된 후 드러난 거실 오픈 천정의 목구조가 굉장히 멋있어 보입니다.
바라보고 있는 눈이 즐거울 정도로 잘 들어맞은 구조입니다^^

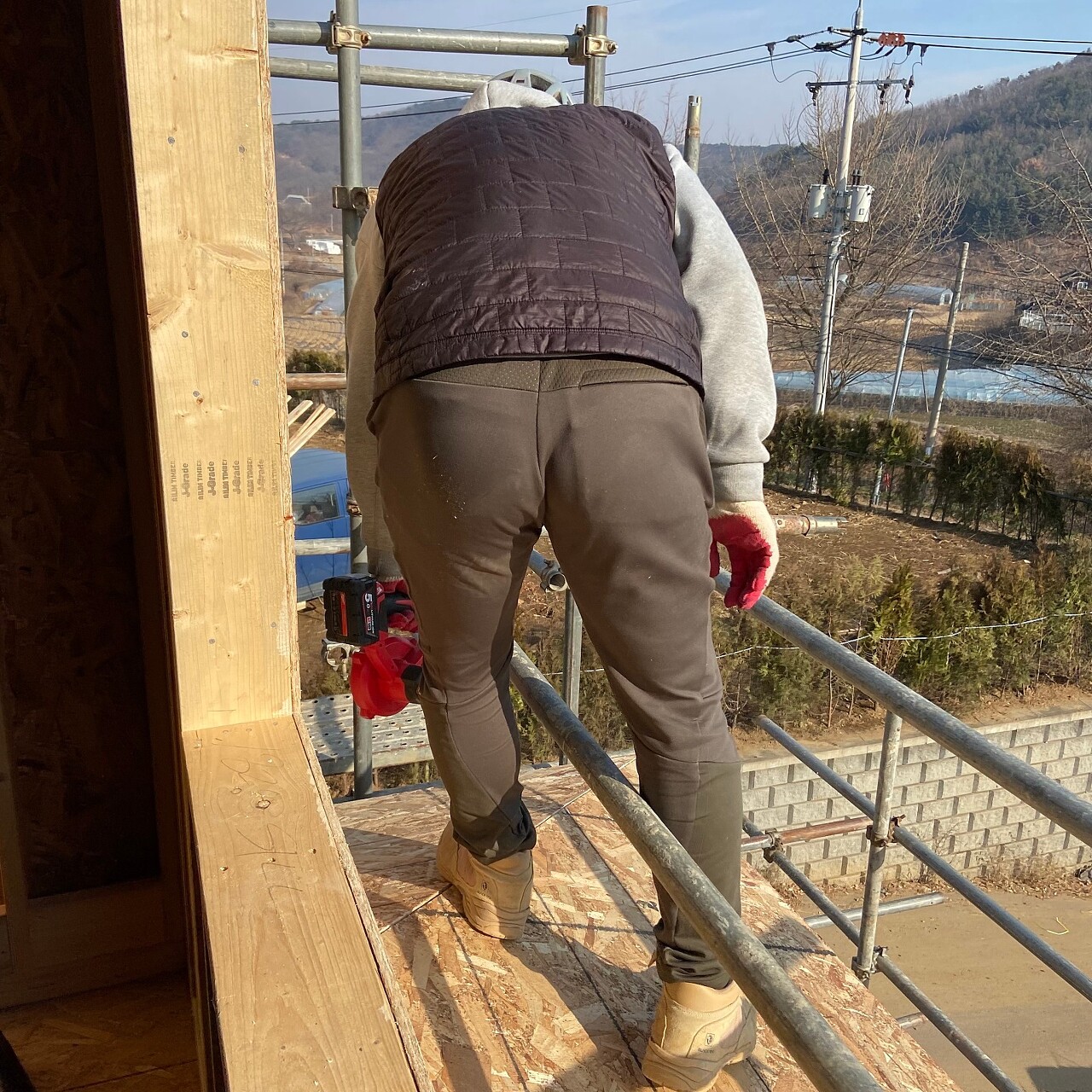

2층 지붕위 릿지 포스트 보강 작업 진행하였습니다.
기존에 있던 포스트에 더하여 추가로 보강작업 진행해 주었습니다.
건축주님 협의하에 '제리'친구를 위한 평상 골조 작업 진행하였습니다.
건축주님의 소중한 가족인 제리(2세, 골든리트리버)입니다^^
현장 방문시 늘 밝은 미소로 팀원들의 사랑을 받는 친구입니다.
팀장님께서 온가족이 모두 모여 앉아도 끄떡없게 튼튼히 만들겠노라 다짐하며 시공해 주셨습니다.
가족분들 모두가 꼭 원하던 소중한 공간의 완성을 위해 마감까지 최선을 다해 시공하겠습니다!

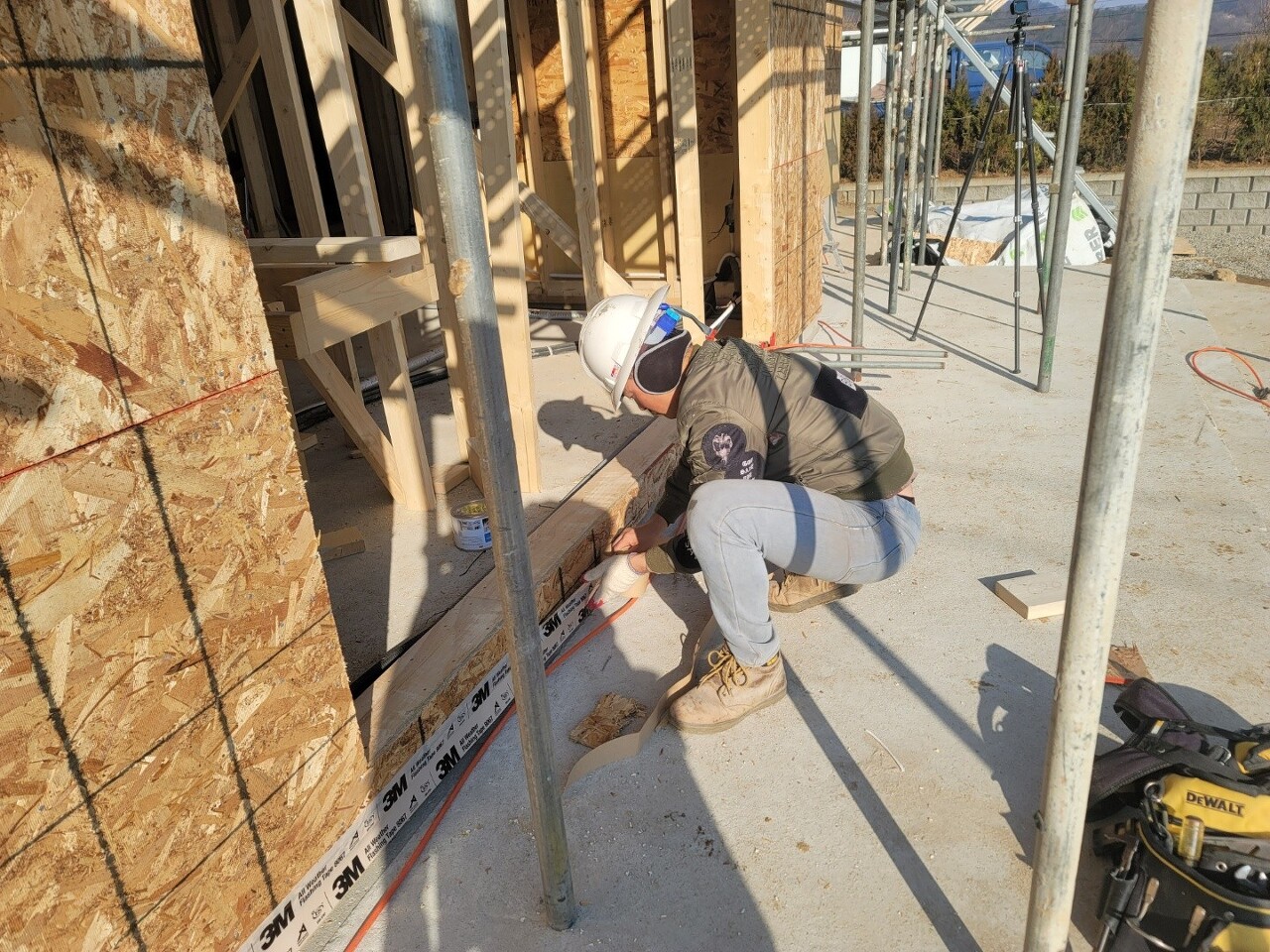

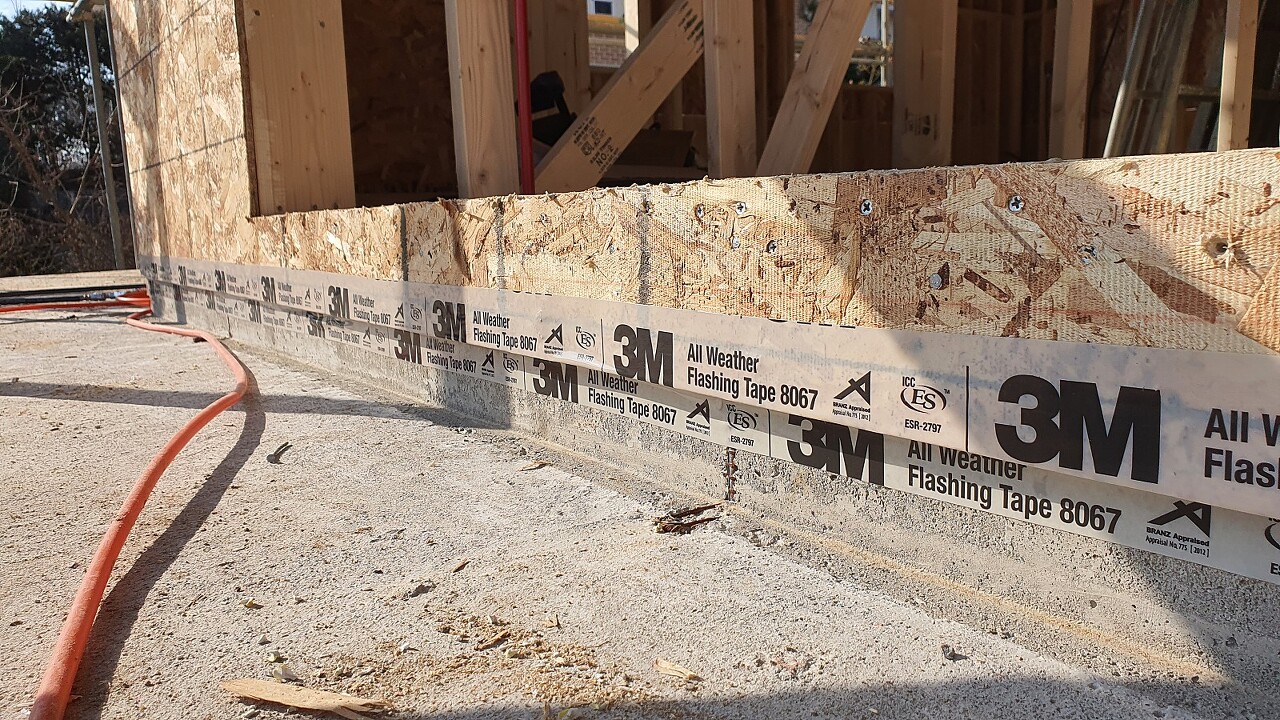

외부 합판 밑동 부분에 "3M"테이핑 작업 진행하였습니다.
습에 취약한 합판의, 외기에 의한 보호를 위해 기밀 시공하였습니다.
출처: 대림우드

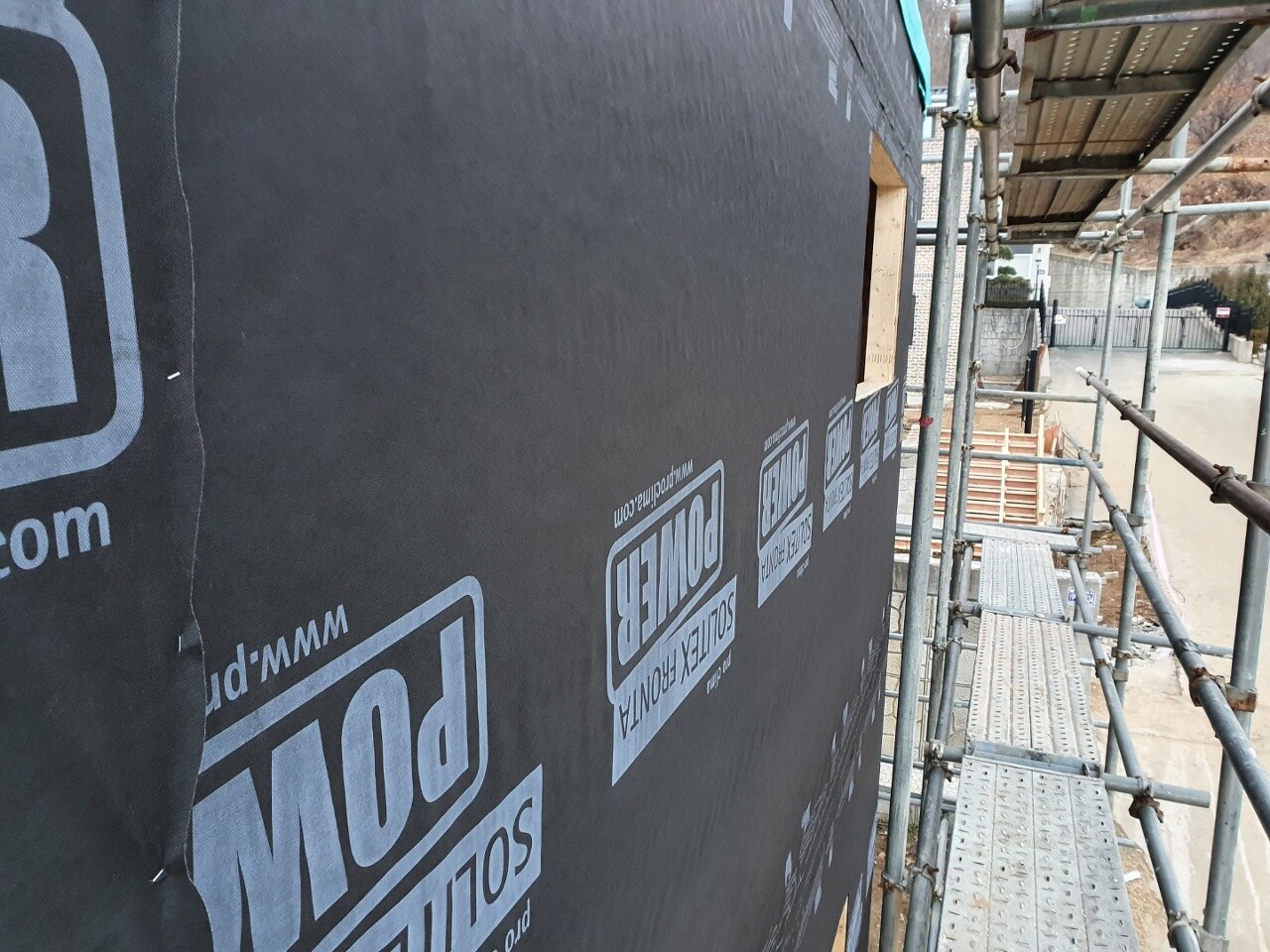

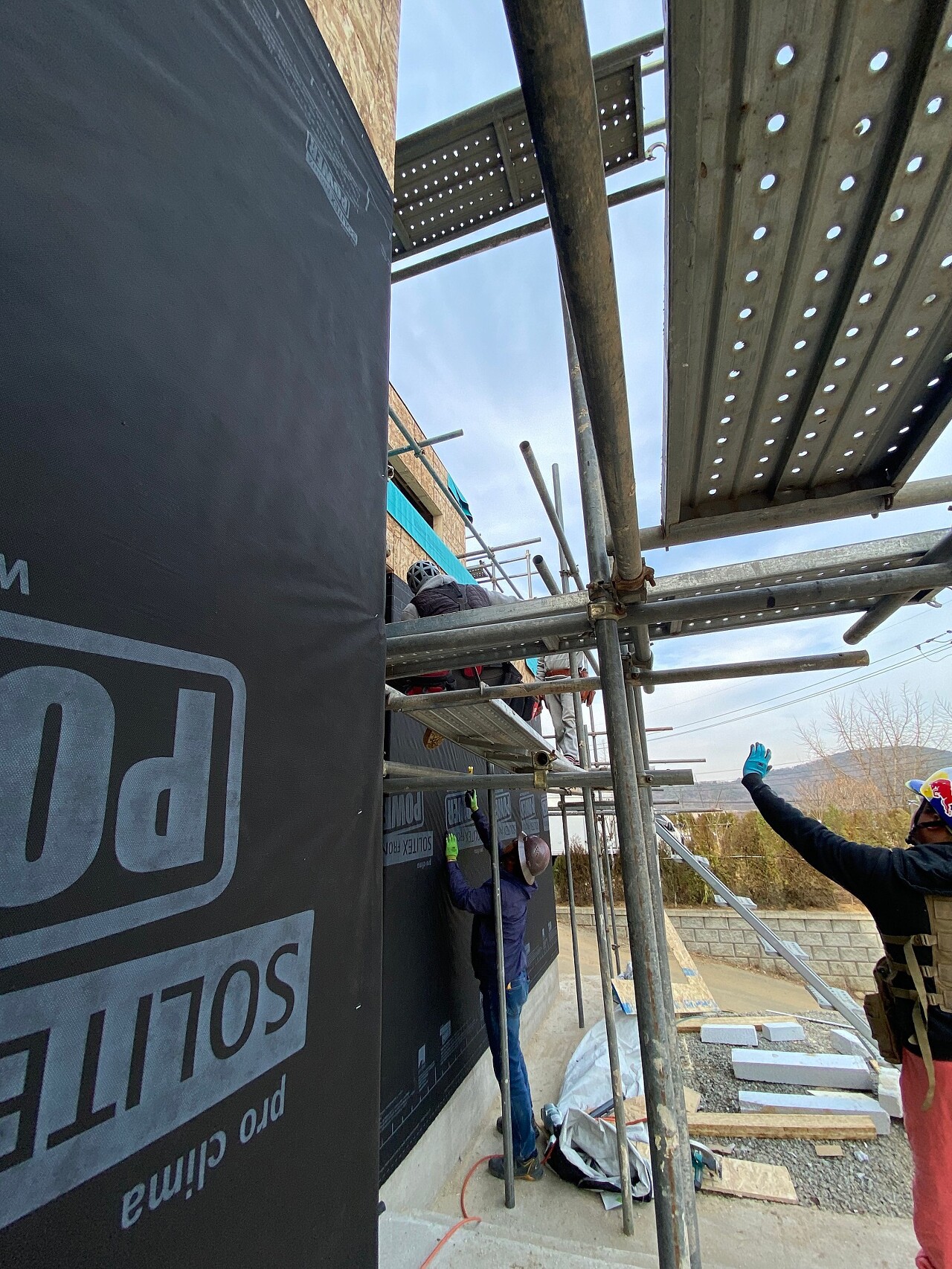

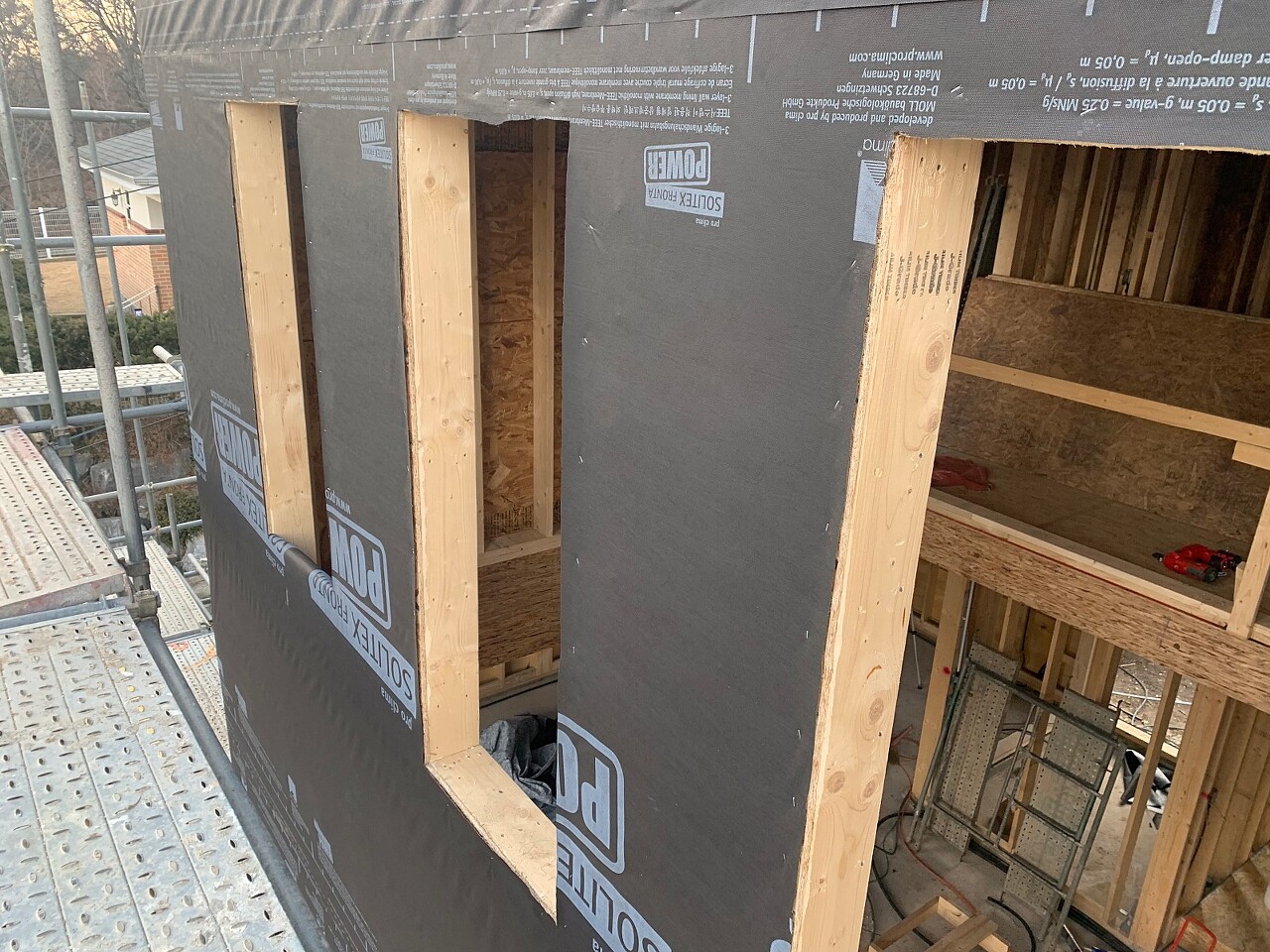

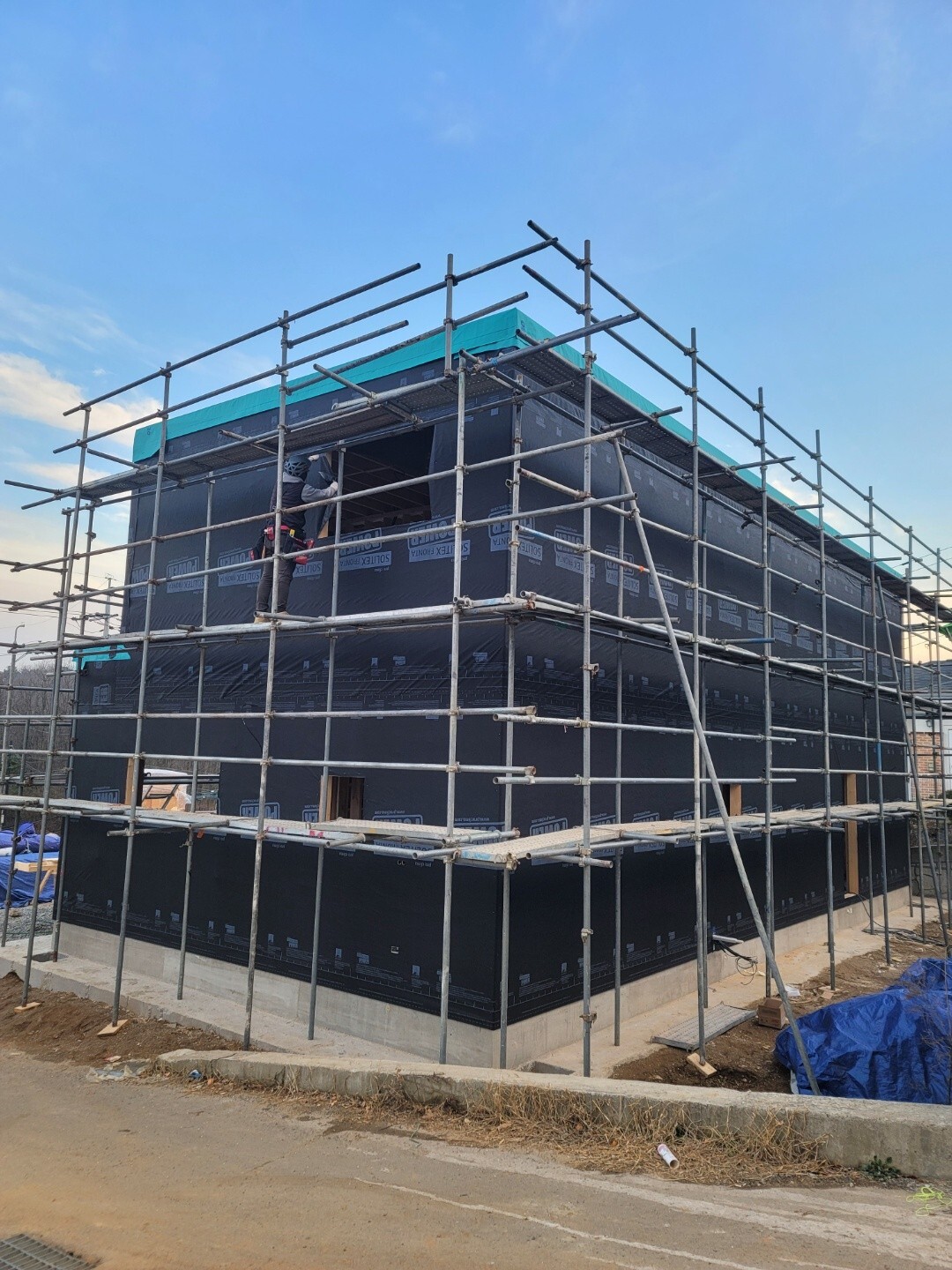

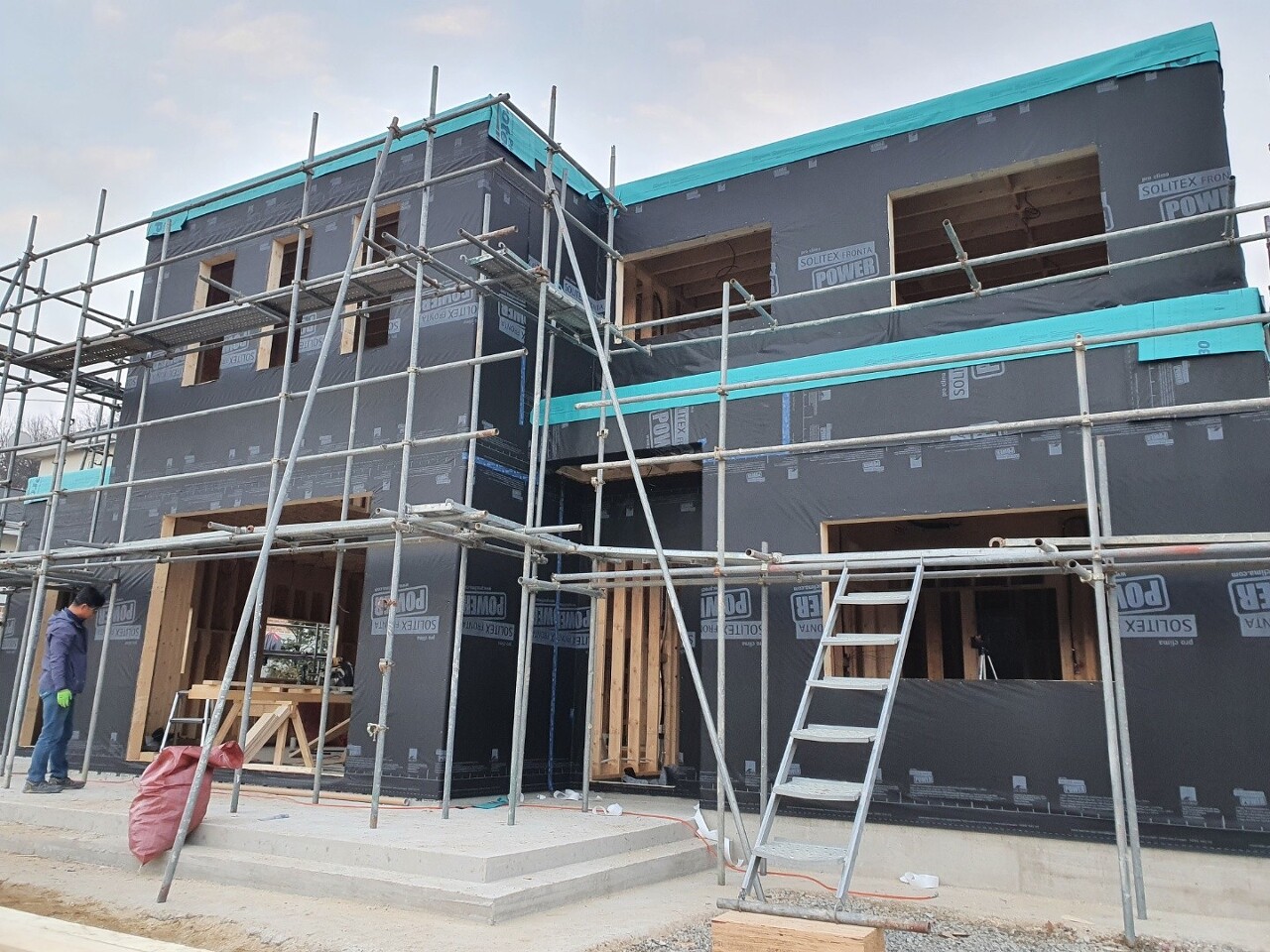

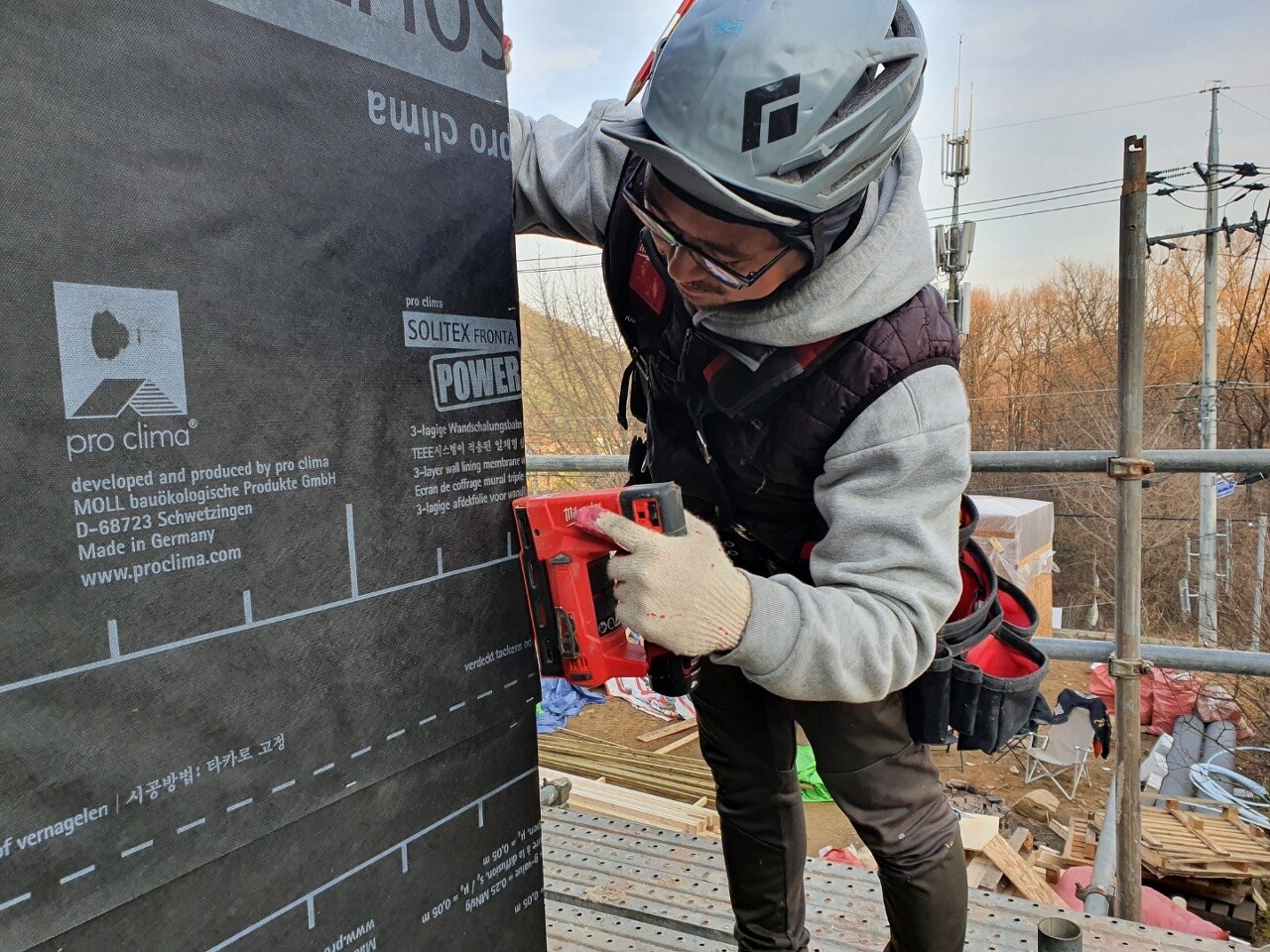

외부 프로클리마 투습방수지 시공 진행하였습니다.
내부의 습기는 외부로 방출시키고 외부에서는 방수기능을 하는 것이 투습방수지 입니다.

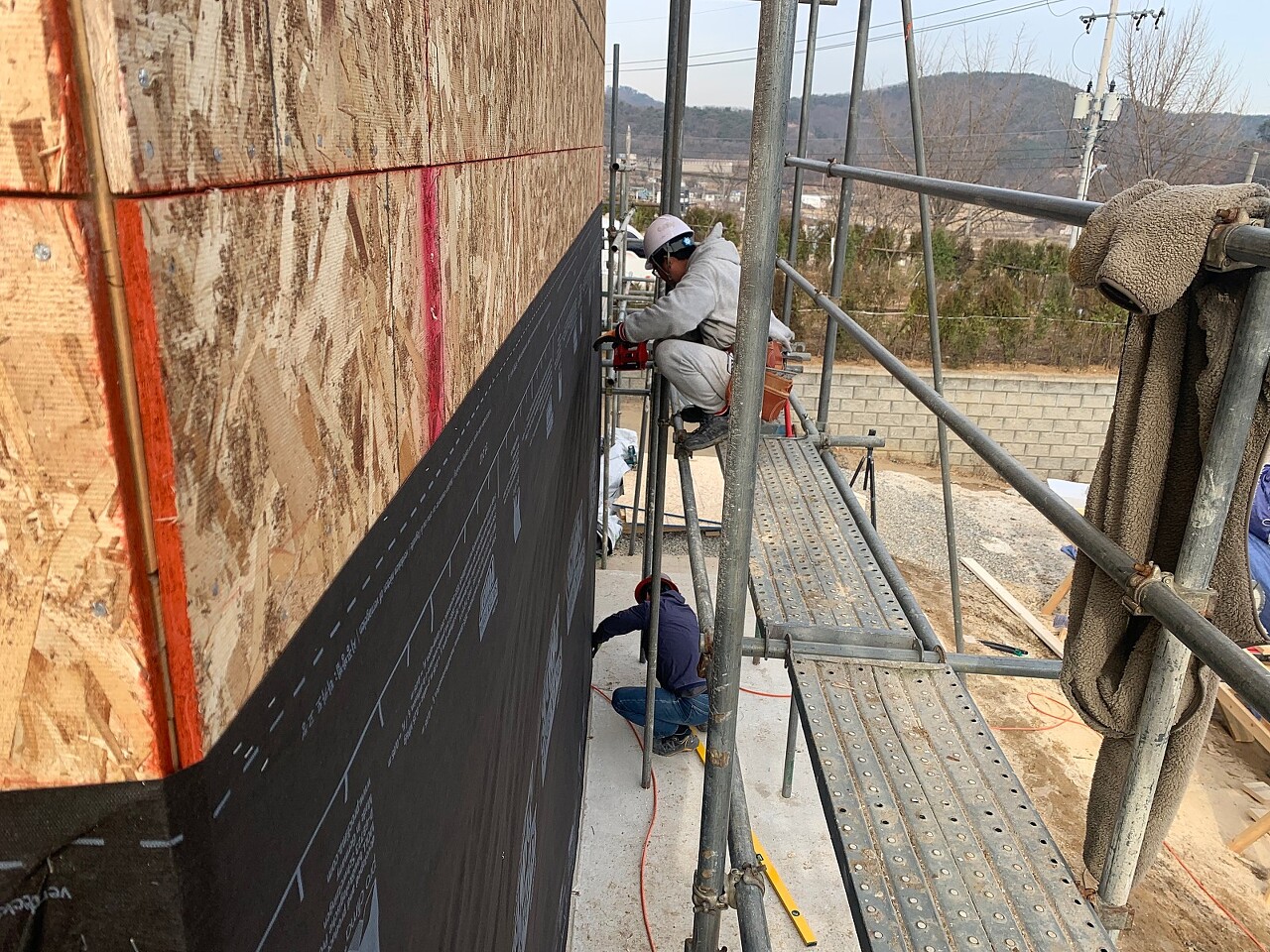

개구부 따내어 준 뒤에 꼼꼼히 해머스테이플러로 고정시켜주었습니다.
팽팽하게 합판에 잘 부착되었습니다.^^

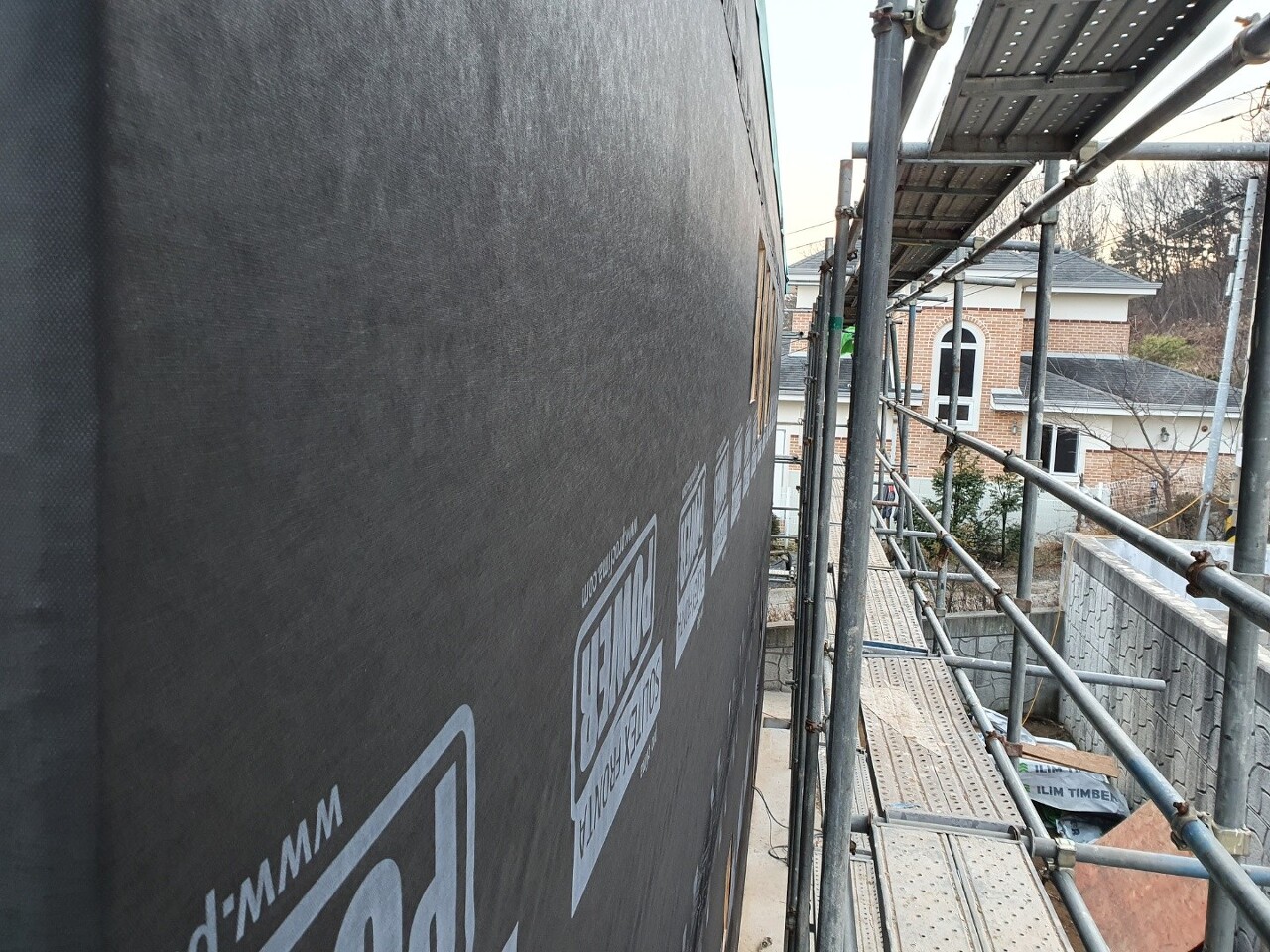

투습방수지시공 완료되었습니다.
추후 테이핑 작업을 거쳐 방수력을 더해 줄 예정입니다.
출처: 대림우드
오늘 하루도 현장 정리정돈 및 보양으로 하루를 마무리 하였습니다.
