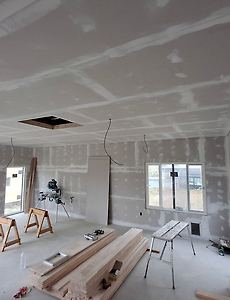

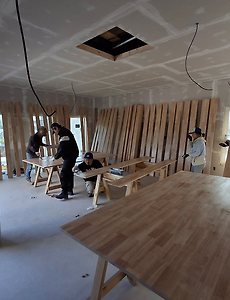

250513 (화) [양양4호(강현B)] 5일차 플레이트 레이아웃 , 벽체 조립및 세우기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 맑음​​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)​​​금일품수 (누계) : 5 품 (총 21.25품)​​​금일 작업 현황​- 플레이트 레이아웃 (Plate Layout)- 벽체 조립 및 세우기 - 플레이트 , 스터드 재단​다음 예정작업​- 플레이트 레이아웃 (Plate Layout)- 벽체 조립 및 세우기 - 플레이트 , 스터드 재단- 어드벤스 백커 시공- 헤더 제작​​​양양 4호 강현B 5일차​​안녕하세요.오늘도 어제에 이어 같은 작업을 꾸준히 이어갔습니다.반복되는 과정 속에서도 정확함을 놓치지 않으려 집중했습니다.조금씩 완성되어 가는 현장을 보며 .. 2025. 5. 14.
250513 (화) [화성 송산그린시티 F] 29일차 내부 작업, 마감재 가공, 조적 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간)지원: 이상민(8시간), 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 8 품 (총 237.125 품)​​​금일 작업 현황​- 다운실링- 석고보드 시공- 마감재 가공​- 조적 시공​​다음 예정작업​- 다운실링- 석고보드 시공- 마감재 가공​- 조적 시공화성 송산그린시티 F 29일차이틀 휴식을 취하고 오니 날씨가 많이 따뜻해졌습니다.지원와주신 이상민팀장님과 팀원분들과 힘차게 한 주를 시작하였습니다.2층 석고보드 시공을 먼저 진행하였습니다.2층은 도배마감으로 12.5t 석고 1ply 시공입니다.석고보드를 가로.. 2025. 5. 13.

250512 (월) [양양4호(강현B)] 4일차 토대시공, 스터드 재단, 플레이트 재단, 플레이트 레이아웃, 벽체시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​2504 양양4호(강현B ) 107평​​날씨: 맑음​​​-금일 근무자팀 장 : 문 성 일 (9시간)부 팀 장: 최 영 광 (9시간)팀 원 : 조 길 환 (9시간), 김 완 태 (9시간), 신 혁 (9시간)​​​금일품수 (누계) : 5.625 품 (총 16.25품)​​​금일 작업 현황​- 스터드 재단 - 토대 시공- 플레이트 레이아웃 (Plate Layout)- 헤더 제작- 벽체 조립 및 시공 토대 (Mudsill) 가공 및 재단- 토대 시공- 헤더 재단 및 제작​다음 예정작업​- 플레이트 레이아웃 (Plate Layout)- 벽체 조립 및 세우기 양양 4호 강현B 4일차안녕하세요.강현 현장의 새로운 하루가 시작되었습니다.맑은 공기와 함께 오늘도 차근차근 작업을 이어가고 있습니다.하나하나 쌓여가는 과정을.. 2025. 5. 12.
250511 (일) [양양4호(강현B)] 3일차 머드씰 재단및 시공 , 테이블쏘 제작 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​2504 양양4호(강현B ) 107평​​날씨: 흐른후 비​​​-금일 근무자팀 장 : 문 성 일 (5시간)부 팀 장: 최 영 광 (5시간)팀 원 : 조 길 환 (5시간), 김 완 태 (5시간), 신 혁 (5시간)​​​금일품수 (누계) : 3.125품 (총 10.625품)​​​금일 작업 현황​- 토대 (Mudsill) 가공 및 재단- 토대 시공- 헤더 재단 및 제작​다음 예정작업​- 스터드 재단 - 토대 시공- 플레이트 레이아웃 (Plate Layout)- 헤더 제작- 벽체 조립 및 시공양양 4호 강현B 3일차안녕하세요.어제는 갑작스러운 비로 인해 현장 작업을 하루 쉬었습니다.잠시 멈춘 만큼 오늘은 더욱 집중해서 시공에 임하고 있습니다.젖은 땅 위에 다시 단단한 걸음을 내딛는 기분입니다.오늘도 함께 지켜봐.. 2025. 5. 12.
250511(일) [안성 고삼면 가유리] 56일차 문 시공, 문 고리 시공, SMC 시공, 현장정리 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(휴무)부팀장 : 문병선(9시간)팀 원: 정태영(지원), 노채헌(지원), 최정현(9시간)​일품수 (누계) : 2.25품 (총 355.375품)​금일 작업 현황 -SMC 시공-문 고리 시공-문틀 몰딩 시공-후드캡 시공-기단부 단열 시공-타일팀 작업-현장 정리​​​안녕하세요 안성 고삼면 가유리에서 56일차 작업을 시작하였습니다.오늘은 저희 수호천사 목공팀 일정의 마지막 마무리하는 날이라 오늘 하루가 매우 아쉬운 시간이었습니다. 1층 욕실 천장 SMC 시공을 진행하였습니다. 오늘 까지 작업하여 SMC 시공은 마무리 지었습니다.​기단부 단열 작업도 마무리하였습니다.건축주님께서 옆에서 서포트해주신 덕분에 수월하게 작업이 진행되었던것 같습니.. 2025. 5. 12.
250510(토) [안성 고삼면 가유리] 55일차 문 고리 시공. SMC 시공, 포켓 도어 시공, 타일팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 비​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(지원), 노채헌(지원), 최정현(8시간)​일품수 (누계) : 3품 (총 353.125품)​금일 작업 현황 -SMC 시공-문 고리 시공-문틀 몰딩 시공-포켓 도어 시공-타일팀 작업​다음 예정 작업-SMC 시공-문 시공-기단부 단열-타일팀 작업-후드캡 시공-현장 정리 ​​안녕하세요.안성 고삼면 가유리에서 55일차 작업을 시작하였습니다.오늘은 SMC 시공을 진행하였습니다.SMC란 유리섬유 강화 플라스틱(FRP)의 일종으로, 수지를 기반으로 섬유와 충전제를 혼합해 만든 시트 형태의 복합 소재로써 주로 습기와 곰팡이에 강하고 내구성이 우수하여 욕실 천장에 많이 사용하는 자재 입니다. 오늘까.. 2025. 5. 10.
250510 (토) [화성 송산그린시티 F] 28일차 내부 목작업, 마감재 가공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 비​​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (휴무)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간)지원: 정태영(휴무), 노채헌(8시간)​​금일품수 (누계) : 5 품 (총 229.125 품)​​​금일 작업 현황​- 다운실링- 마감재 가공​​다음 예정작업​- 다운실링- 석고보드 시공- 마감재 가공​- 조적 시공화성 송산그린시티 F 28일차언제 더웠냐는듯 비와 기온이 살짞내려갔습니다.감기조심하세요~~어제에 이어서 1층 다운실링 시공을 진행하였습니다.1층은 도장 마감으로 석고 2ply 시공입니다.안방 다운실링전 마감을 고려하여 석고보드 시공을 먼저 진행하였습니다. ​1층 안방 커튼박스와 에어컨 위치에 골조시공을 완료하였.. 2025. 5. 10.
250509 (금) [양양4호(강현B)] 2일차 기초면 레벨 확인 , 머드씰 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 흐른후 비​​​-금일 근무자팀 장 : 문 성 일 (3시간)부 팀 장: 최 영 광 (3시간)팀 원 : 조 길 환 (3시간), 김 완 태 (3시간), 신 혁 (3시간)​​​금일품수 (누계) : 1.875 품 (총 7.5품)​​​금일 작업 현황​- 기초면갈이- 플레이트 재단​- 토대 (Mudsill) 가공​다음 예정작업​- 토대 (Mudsill) 가공 및 재단- 토대 시공- 플레이트 레이아웃 (Plate Layout)- 헤더 재단 및 제작양양 4호 강현B 2일차안녕하세요.강현 현장에서의 하루가 힘차게 시작되었습니다.작업은 여전히 기초적인 단계지만,한 걸음씩 정확하게 쌓아가고 있습니다.오늘도 그 과정을 담아보려 합니다.기초레벨을 확인하고 면갈이를 해주어서 기초 레벨.. 2025. 5. 10.
250509 (금) [화성 송산그린시티 F] 27일차 내부 단열재 시공, 내부 목작업, 마감재 가공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 비​​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간)지원: 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 7 품 (총 220.125 품)​​​금일 작업 현황​- 내부 단열재 시공- 다운실링- 마감재 가공​​다음 예정작업​- 다운실링- 마감재 가공​화성 송산그린시티 F 27일차오전부터 비소식에 조적시공은 잠시 멈추게 되었습니다.어제에 이어서 오늘 내부 단열재 시공을 끝내기 위해 화이팅했습니다!!! 단열재 시공 완료!!!​1차 샌딩을 마친 마감재는 2차 하도 도포를 하였습니다. ​​내부 목작업이 진행되었습니다.실내 마감 높이에 맞춰서 다운실링 시공을 진행하였습니.. 2025. 5. 10.
250509(금) [안성 고삼면 가유리] 54일차 문 시공. 문틀 몰딩 시공, 타일팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 비​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(지원), 노채헌(지원), 최정현(8시간)​일품수 (누계) : 3품 (총 350.125품)​금일 작업 현황 -SMC 시공-문 시공-문틀 시공-문틀 몰딩 시공-타일팀 작업​-다음 작업 현황-문 시공-기단부 단열 -타일팀 작업 -SMC 시공 -포켓 도어 시공​안녕하세요.안성 고삼면 가유리에서 54일차 작업을 시작하였습니다.오늘은 문 시공을 진행하였습니다. ​문 시공이 완료후 문틀 몰딩 작업도 진행하였습니다. ​2층 욕실 천장 SMC 작업도 진행하였습니다. ​​보일러 설치 작업도 진행하였습니다.​타일팀 작업도 진행되었습니다. 오늘 시공은 여기까지 입니다.건축주님과 함께 작업해서인지.. 2025. 5. 10.
250508 (목) [양양4호(강현B)] 1일차 1차 자재 하역 , 기초 레이아웃 , 마이터쏘 작업대 제작 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 맑음​​​-금일 근무자팀 장 : 문 성 일 (9시간)부 팀 장: 최 영 광 (9시간)팀 원 : 조 길 환 (9시간), 김 완 태 (9시간), 신 혁 (9시간)​​​금일품수 (누계) : 5.625 품 (총 5.625 품)​​​금일 작업 현황​​- 1차 자재 수령 및 적재- 쏘홀스(Saw-Horse), 마이터쏘(Miter-Saw) 작업대 제작 - 기초 토대 레이아웃​​다음 예정작업​- 토대 (Mudsill) 가공 및 재단- 토대 시공- 플레이트 레이아웃 (Plate Layout)- 헤더 재단 및 제작양양 4호 강현B 1일차안녕하세요.오늘은 강원도 양양군 강현면에서의 첫 시공일입니다.푸른 바다와 자연이 어우러진 이곳에서 새로운 목조주택이 세워질 예정이라,첫 발걸음.. 2025. 5. 9.
250508 (목) [화성 송산그린시티 F] 26일차 내부 단열재 시공, 마감재 가공, 외부마감재 시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간)지원: 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 7 품 (총 213.125 품)​​​금일 작업 현황​​- 내부 단열재 시공- 마감재 가공- 조적 시공​​다음 예정작업​- 내부 단열재 시공- 다운실링- 마감재 가공- 조적 시공​화성 송산그린시티 F 26일차어제보다 더욱 햇살이 강해진 날씨와 함께 하루를 시작했습니다.어제에 이어서 내부 단열재 시공이 진행되었습니다.2층 계단천정은 안전 발판을 시공한뒤 작업을 진행했습니다. ​마감재 가공이 진행되었습니다.마감재 가공 순서는 아래와같이 진행됩니다.1차 샌딩-.. 2025. 5. 9.
250508(목) [안성 고삼면 가유리] 53일차 중문 시공, 샌딩 작업, 타일팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(지원), 노채헌(지원), 최정현(8시간)​일품수 (누계) : 3품 (총 347.125품)​금일 작업 현황 -중문 시공-샌딩 작업 -타일팀 작업​-다음 작업 현황-문 시공-기단부 단열 -타일팀 작업 -SMC 시공 ​안녕하세요.안성 고삼면 가유리에서 53일차 작업을 시작하였습니다.오늘은 중문 시공을 진행하였는데요.건축주님과 함께 시공을 진행한 뜻깊은 하루였습니다.레이저를 활용하여 문틀을 먼저 시공후 문시공이 진행되었습니다.문시공엔 개폐시 걸림이 없고 소리가 나는지를 확인하며 시공을 진행하였습니다.건축주님께서 함께 참여해주시고 문위치와 상태를 확인하면서 시공이 진행되어 매우 수월하게 할수.. 2025. 5. 9.
250507 (수) [화성 송산그린시티 F] 25일차 2차 자재 하역, 내부 단열재 시공, 마감재 가공, 외부마감재 시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간)지원: 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 7 품 (총 206.125 품)​​​금일 작업 현황​​- 내부 단열재 시공- 시멘트보드 시공- 마감재 가공- 조적 시공​​다음 예정작업​- 내부 단열재 시공- 마감재 가공- 조적 시공​화성 송산그린시티 F 25일차일주일 휴식후 반가운 지원팀들과 함께 다시 힘차게 한 주를 시작하였습니다.목수팀이 없는 동안 방통과 수성연질폼 시공이 진행되었습니다.방통=방바닥 통미장 수성연질폼이란?1. 벽과 바닥, 천정 등에 직접 스프레이로 분사하여 발포시키는 단열재 이므로.. 2025. 5. 7.

250507(수) [안성 고삼면 가유리] 52일차 계단 마감재 시공, 문틀 퍼티 작업, 핸드 레일 시공, 타일팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(지원), 노채헌(지원), 최정현(8시간)​일품수 (누계) : 3품 (총 344.125품)​금일 작업 현황 -계단 마감재 시공-문틀 퍼티 작업 -핸드 레일 시공-타일팀 작업​-다음 작업 현황-중문 시공-기단부 단열 -타일팀 작업 -SMC 시공 ​안녕하세요.안성 고삼면 가유리에서 52일차 작업을 시작하였습니다.오늘은 어제 작업에 이은 2층 계단 마감재 작업을 진행하였습니다. 계단 마감재 작업 후 사이드부분의 마감재는 하도 작업을 한번더 해주었습니다.​건축주님의 특별 요청으로 핸드레일 시공을 진행하였습니다.남은 자재를 고려하여 건축주님과 팀장님이 핸드레일 형태에 대해 많은 논의를 하고 팀.. 2025. 5. 7.
250506(화) [안성 고삼면 가유리] 51일차 계단 마감재 시공, LPG 매트 시공, 문틀 퍼티 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(5시간), 노채헌(5시간), 최정현(8시간)​일품수 (누계) : 4.25품 (총 341.125품)​금일 작업 현황 -계단 마감재 시공-LPG 매트 시공-타일 재자 수령-문틀 퍼티 작업 -보일러실 천장 퍼티 작업​안녕하세요.안성 고삼면 가유리에서 51일차 작업을 시작하였습니다.어제 틀작업한 LPG 매트 몰탈 작업을 진행하였습니다. ​어제 작업에 이어 계단마감재 작업을 시작하였습니다.발에 직접적으로 닿는 디딤판의 전면부의 경우 인테리어적인 요소와 안정성을 위해 트리머를 사용하여 둥근 모양으로 가공작업이 진행됩니다. ​내일 2층 거실과 연결하는 계단 마감재 시공까지 하면 계단 마.. 2025. 5. 7.
250505(월) [안성 고삼면 가유리] 50일차 계단 마감재 시공, LPG 매트 시공, 마이너스 몰딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)​일품수 (누계) : 5품 (총 336.875품)​금일 작업 현황 -계단 마감재 시공-마이너스 몰딩 시공-문틀 몰딩 시공-LPG 매트 시공-기단부 단열 시공​다음 작업 현황-계단 마감재 시공-마이너스 몰딩 시공-퍼티 및 샌딩 작업-LPG 매트 몰탈 시공-기단부 단열 시공​안녕하세요.안성 고삼면 가유리에서 50일차 작업을 시작하였습니다.오늘은 문틀 시공이 완료된후 작업해야되는 공정들을 진행하였습니다.문틀과 벽체 사이의 틈새에 폼 충진 작업을 진행하였습니다. ​문틀 옆 마이너스 몰딩 시공도 진행하였습니다.사전에 몰딩 시공을 하지 않은 이유는 문.. 2025. 5. 6.
250503(토) [안성 고삼면 가유리] 49일차 잼보드 시공, 문틀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(휴무)지 원: 최영광(8시간), 김완태(8시간), 이경용(8시간)​일품수 (누계) : 7품 (총 331.875품)​금일 작업 현황 -잼보드 시공-문틀 시공​다음 작업 현황- 문 시공 - smc 시공 - 기단부 단열 - 계단 마감재 시공- 포켓 도어 시공- 점검구 시공- LPG 메트 시공 ​안녕하세요.안성 고삼면 가유리에서 49일차 작업을 시작하였습니다.오늘은 어제 작업한 마감재를 사용하여 잼보드 시공을 진행하였습니다.어제 작업한 마감재를 각 창틀 사이즈에 맞게 외부에서 타카를 사용하여 조립후 시공을 진행하였습니다. 잼보드 시공은 목공본드를 사용하여.. 2025. 5. 4.
250502(금) [안성 고삼면 가유리] 48일차 마감재 샌딩 작업 및 전기팀 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(휴무)지 원: 최영광(8시간), 김완태(8시간), 이경용(8시간)​일품수 (누계) : 7품 (총 324.875품)​금일 작업 현황 - 마감재 가공 작업 - 전기팀 작업 ​다음 작업 현황- 잼보드 시공 ​안녕하세요.안성 고삼면 가유리에서 48일차 작업을 시작하였습니다.오늘은 마감재 가공 작업을 진행하였습니다.마감재의 한쪽 모서리를 둥근 형태로 만들기 위해 트리머를 사용하여 곡면가공작업을 진행합니다.곡면가공작업이 끝나면 본격적인 마감재 가공작업이 진행되는데요마감재 가공 순서는 1차 샌딩->하도->2차 샌딩->상도->3차 샌딩->상도 의 과정을 거치고 .. 2025. 5. 2.
250501(목) [안성 고삼면 가유리] 47일차 마감재 자재 수령, 샌딩 작업 및 2차 퍼티 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(6시간)부팀장 : 문병선(6시간)팀 원: 정태영(6시간), 노채헌(6시간), 최정현(휴무)지 원: 최영광(6시간), 김완태(6시간), 이경용(6시간)​일품수 (누계) : 5.25품 (총 317.875품)​금일 작업 현황 - 2차 자재 수령- 샌딩 작업- 석고 2차 퍼티 작업​다음 작업 현황- 마감재 가공 ​안녕하세요.안성 고삼면 가유리에서 47일차 작업을 시작하였습니다.​어제 작업 완료한 퍼티부분 샌딩 작업을 진행하였습니다.샌딩 작업은 도배시 석고면과 잘 붙기위해 퍼티면을 석고면과 동일하게끔 다듬는 작업입니다. 코너 부분과 이음매의 퍼티가 고르게 펴지고 석고종이가 찢어지지 않도록 주의하며 작업을 진행하였습니다. 1층 거실 샌딩.. 2025. 5. 1.
250430 양양강현(물치리) 기초 https://youtu.be/ZBnk_WOflaA?si=orfWKyOPTGMzACOl​ 2025. 5. 1.
250430 (수) [안성 고삼면 가유리] 46일차 욕실 에어컨 상작업, 보일러실 도막방수 작업, 퍼티 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(휴무무)지 원: 최영광(8시간), 김완태(8시간), 이경용(8시간)​일품수 (누계) : 7품 (총 312.625품)​금일 작업 현황 - 욕실 및 보일러실 도막 방수 작업- 석고 퍼티 작업​다음 작업 현황- 샌딩 작업​안녕하세요.안성 고삼면 가유리에서 46일차 작업을 시작하였습니다.​​어제에 이어 1층 욕실 및 보일러실 방수제 도포작업을 완료하였습니다.수분에 노출 가능한 부분은 방수제 도포 건조작업을 진행 하였습니다. 모든화장실에 인(아웃)코너제와 마패밴드를 사용하여 하단 코너와 모서리 부분의 방수 보강 작업후 방수제 도포시공하였습니다.1,2층 화장실 방수작업완료 하였습니다... 2025. 5. 1.
250429 (화) [안성 고삼면 가유리] 45일차, 석고 시공, 욕실 퍼티 시공 및 도막방수 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)지 원: 최영광(8시간), 김완태(8시간), 이경용(8시간)​일품수 (누계) : 8품 (총 305.625품)​금일 작업 현황 - 욕실 퍼티 작업- 욕실 도막 방수 작업- 석고 퍼티 작업- 징크 시공 ​다음 작업 현황- 석고 퍼티 작업 - 욕실 도막 방수 작업- 샌딩 작업​안녕하세요.안성 고삼면 가유리에서 45일차 작업을 시작하였습니다.오늘은 벽체면 퍼티 작업으로 일과를 시작하였습니다. 2층 석고 이음매와 코너 부분 퍼티를 진행하였습니다.코너 부분은 도배 마감시 깔끔하게 면이 나오도록 코너재를 사용하여 퍼티를 진행하였습니다. 2층 방의.. 2025. 5. 1.
250428 (월) [안성 고삼면 가유리] 44일차, 석고 시공, 욕실 시멘트 보드 및 퍼티 시공, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(6시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)지 원: 최영광(8시간), 김완태(휴무), 이경용(8시간)​일품수 (누계) : 7품 (총 297.625품)​금일 작업 현황 - 석고 시공- 욕실 시멘트보드 시공- 욕실 퍼티 작업- 아스팔트 프라이머 시공- 징크 시공 ​다음 작업 현황- 퍼티 작업 - 기단부 단열 작업- 욕실 방수 시공 ​안녕하세요.안성 고삼면 가유리에서 44일차 작업을 시작하였습니다.오늘도 어제에 이어서 내부 석고 작업을 진행하였습니다. 2층 거실 과 방 내부 및 계단 까지 석고 시공을 진행하였습니다.계단 위 석고부분은 퍼티 작업및 샌딩작업까지 완료하여 안전 발판 제거 작업.. 2025. 4. 28.
250427 (일) [안성 고삼면 가유리] 43일차, 석고 시공, 욕실 시멘트 보드 시공,퍼티 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)지 원: 최영광(8시간), 김완태(8시간), 김종협(8시간) 이경용(8시간)​일품수 (누계) : 9품 (총 290.875품)​금일 작업 현황 - 석고 시공- 천장 마이너스 몰딩 시공- 욕실 시멘트보드 시공- 퍼티 작업 ​다음 작업 현황- 석고 시공- 욕실 시멘트보드 시공- 퍼티 작업 ​안녕하세요.안성 고삼면 가유리에서 43일차 작업을 시작하였습니다.오늘도 분주하게 작업을 진행하였습니다.어제 작업에 이은 석고보드 시공을 진행하였습니다.방2개 석고 시공을 완료하였고 내일 은 2층 거실시공후 석고시공은 완료될 예정입니다.방 지붕의 꺽이는 부분은 .. 2025. 4. 28.
250426 (토) [화성 송산그린시티 F] 24일차 메탈라스망 시공, 설비 시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​​-금일 근무자소 장 : 정수호 (6시간)부팀장: 손호현 (6간)팀 원 : 천영환 (6시간), 김종협 (4시간), 이경용 (지원)​​금일품수 (누계) : 2.75 품 (총 199.125 품)​​​금일 작업 현황​​- 메탈라스망 시공- 설비 시공​다음 예정작업​-(4/27 방통 시공)화성 송산그린시티 F 24일차어제에 이어서 설비팀 시공과메탈라스망 시공을 이어진행하였습니다. 벽체 쪽에 피스시공은 방통시 들뜸을 방지하기 위함입니다.​​외벽 단열시공전 스터드 사이 청소를 깔끔히하였습니다​금일 시공은 여기까지입니다.내부 방통시공과 다른 일정으로 저희는 한주 휴식을 취하고다시 인사드리겠습니다.팀원들 모두 수고하셨습니다.~~~!!!!​https://you.. 2025. 4. 28.
250426 (토) [안성 고삼면 가유리] 42일차, 석고 시공, 천장 마이너스 몰딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)지 원: 최영광(8시간), 김완태(8시간), 김종협(4시간) 이경용(휴무)​금일품수 (누계) : 7.5품 (총 281.875품)​금일 작업 현황 - 시스템 비계 철거 작업- 석고 시공- 천장 마이너스 몰딩 시공- 욕실 시멘트보드 시공​다음 작업 현황- 석고 시공- 욕실 시멘트보드 시공​안녕하세요.안성 고삼면 가유리에서 42일차 작업을 시작하였습니다.오늘도 어제 작업에 이어 석고 시공을 진행하였습니다.계단 위 및 방1개 천장까지 작업을 진행하였습니다. ​2층 천장 마이너스 몰딩 시공도 진행하였습니다.오늘까지 해서 천장 마이너스 몰딩 시공.. 2025. 4. 28.
250425 (금) [안성 고삼면 가유리] 41일차, 석고 시공, 천장 마이너스 몰딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)지 원: 최영광(8시간), 김완태(8시간), 이경용(8시간)​금일품수 (누계) : 8품 (총 274.375품)​금일 작업 현황 - 석고 시공- 천장 마이너스 몰딩 시공​다음 작업 현황- 석고 시공- 천장 마이너스 몰딩 시공- 욕실 시멘트보드 시공​안녕하세요.안성 고삼면 가유리에서 41일차 작업을 시작하였습니다.오늘은 어제 작업에 이어 석고 시공을 진행하였습니다.1층 벽체 석고시공은 마무리 하였고 천장 석고 시공이 진행중입니다. ​석고 시공과 동시에 콘센트 위치 개방 작업도 진행하였습니다.콘센트 개방시 내부 전기선이 잘리지 않도록 깊이를 .. 2025. 4. 26.

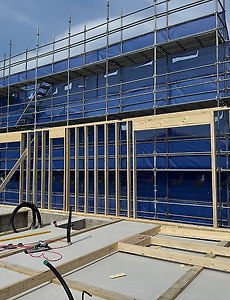

250425 (금) [화성 송산그린시티 F] 23일차 목작업, 메탈라스망 시공, 설비 시공, 조적 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (지원)​​금일품수 (누계) : 4 품 (총 196.375 품)​​​금일 작업 현황​​- 메탈라스망 시공- 목작업- 설비 시공- 조적팀 시공​다음 예정작업​- 메탈라스망 시공- 설비 시공- 조적팀 시공화성 송산그린시티 F 23일차추위는 끝난듯 했지만 아직 아침저녁으로 일교차가 있는 날씨입니다.감기조심하세요~~금일 2층 포치 다운실링을 선시공하였습니다. 에어컨이 시공될 위치에 상작업을 해주었습니다.​​쉐드지붕 골조 밑작업을 하였습니다.지붕 소핏 마감은 큐브클래딩을 할 예정입니다. ​​​금일 조적팀이 본격적인 시공전 외벽 마감 .. 2025. 4. 25.
250424 (목) [안성 고삼면 가유리] 40일차, 3차 자재 수령, 마이너스 걸레받이 시공, 석고 시공, 커튼박스 시공, 천장 마이너스 몰딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2502 안성2호(고삼)57평날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀 원: 정태영(7시간), 노채헌(8시간), 최정현(8시간)지 원: 최영광(8시간), 김완태(8시간), 이경용(8시간)​금일품수 (누계) : 7.875품 (총 266.375품)​금일 작업 현황 - 3차 자재 수령- 마이너스 걸레받이 시공- 석고 시공- 천장 마이너스 몰딩 시공- 커튼박스 시공 ​다음 작업 현황- 천장 몰딩 시공 - 석고보드 시공- 아스팔트 프라이머 시공​안녕하세요.안성 고삼면 가유리에서 40일차 작업을 시작하였습니다.내부 석고 마감을 위한 자재 수령을 시작으로 오전 일과가 진행되었습니다. ​어제 작업에 이어 2층 마이너스 걸레받이 시공이 진행되었습니다.걸레받이 시공은 오늘까지 해서.. 2025. 4. 25.
