홍천화촌37

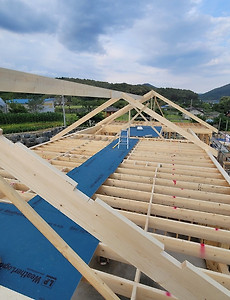

210622 화[홍천 화촌] 7일차 장선 재단 및 시공, 블로킹 재단 및 시공, 서까래 재단 및 시공, 릿지 재단 및 시공, 철물 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자​ ​팀 장 : 서태원 (9시간) 부팀장 : 오경택 (9시간) 팀 원 : 정태영 (9시간), 최용모(9시간), 백경운(9시간) ​ ​금일품수 (누계) :5.6(총37.4품) ​ 금일 작업현황 - 2차 자재 수령 - 장선 재단 및 시공 - 블로킹 재단 및 시공 - 안전 발판 설치 - 릿지 재단 및 시공 - 서까래 재단 및 시공 - 철물 시공 ​​ 내일 예정작업 ​- 장선 재단 및 시공 - 블로킹 재단 및 시공 - 서까래 재단 및 시공 - 서까래 블로킹 재단 및 시공 - 방통 블로킹 시공 - 철물 시공 ​​ ​ 홍천 화촌 7일차 입니다. ​ 아침 일찍 2차 자재가 도착 하였습니다. 세라믹 사이딩과 부재들 그리고 구조목 등 검수까지 이상 없이 마쳤습니다. 침실과 드레스룸, 화장.. 2021. 6. 23.
210621 월[홍천 화촌] 6일차 장선 재단 및 시공, 블로킹 재단 및 시공, 림조이스트 시공, 방통 블로킹 재단 및 시공, 서까래 재단 및 시공, 철물 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자​ ​팀 장 : 서태원 (9시간) 부팀장 : 오경택 (9시간) 팀 원 : 정태영 (9시간), 최용모(9시간), 백경운(9시간) ​ ​금일품수 (누계) :5.6(총31.8품) ​ 금일 작업현황 - 장선 재단 및 시공 - 블로킹 재단 및 시공 - 림조이스트 시공 - 방통 블로킹 재단 및 시공 - 서까래 재단 및 시공 - 철물 시공 ​​ 내일 예정작업 ​- 장선 재단 및 시공 - 블로킹 재단 및 시공 - 서까래 블로킹 재단 및 시공 - 룩아웃 및 서브페이샤 시공 - 방통 블로킹 시공 - 철물 시공 ​​ ​ 홍천 화촌 6일차 입니다. ​ 조립보 시공이 진행 되었습니다. 반대편에는 장선 걸이용 철물 JH210 1P 를 사용하여 장선 시공 예정 입니다. 조립보 시공시 150mm 델타.. 2021. 6. 21.

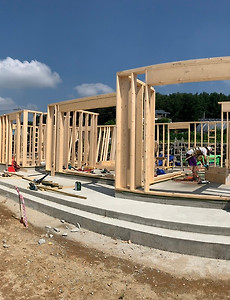

210619 토 [홍천 화촌] 4일차 플레이트 레이아웃, 스터드 재단, 벽체 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자​ ​팀 장 : 서태원 (9시간) 부팀장 : 오경택 (9시간) 팀 원 : 정태영 (9시간), 최용모 (9시간), 백경운(9시간) ​ ​금일품수 (누계) :5.6(총21.2품) ​ ​ 금일 작업현황 ​ - 플레이트 레이아웃 - 스터드 재단 - 벽체 시공 ​​ 내일 예정작업 ​- 장선 재단 및 시공 - 가새 작업 - 안전 비계 설치 ​​ 홍천 화촌 4일차 입니다. 어제 비가 온 뒤 정말 깨끗하고 맑은 하늘과 구름이 가득합니다. 오늘 하루 기분 좋게 시공이 시작 되었습니다. 외벽체에 이어 내벽체 시공이 진행 되었습니다. ​ 백커 부분은 사다리 모양으로 시공하였습니다. 기존의 백커보다 단열재를 넣을 수 있는 공간을 충분히 확보 할 수 있는 장점이 있습니다. 현관과 게스트룸 출입구.. 2021. 6. 20.
210617 목 [홍천 화촌] 3일차 플레이트 레이아웃, 스터드 재단, 벽체 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ ​ - 금일 근무자​ ​ 팀 장 : 서태원 (8시간) 부팀장 : 오경택 (8시간) 팀 원 : 정태영 (8시간), 최용모 (8시간), 백경운(8시간) ​ ​금일품수 (누계) :5(총15.6품) ​ ​ - 금일 작업현황 ​ - 플레이트 레이아웃 - 스터드 재단 - 벽체 시공 ​ ​ 내일 예정작업 ​ ​- 우천으로 인한 휴무 ​ ​ 홍천 화촌 3일차 입니다. ​ 내일 비 예보가 있어 날씨가 흐려서 시공하기 참 좋은 날 입니다^^ 어제에 이어 계속해서 외벽 시공 중 입니다. ​ 백커 부분은 사다리 모양으로 시공하였습니다. 기존의 백커보다도 단열재를 넣을 수 있는 공간을 충분히 확보할 수 있는 장점이 있습니다. 팀장님께서는 플레이트 레이아웃 태영빌더는 계속해서 스터드 재단 계속해서 벽체 조립이 .. 2021. 6. 17.
210616 수 [홍천 화촌] 2일차 토대 시공, 플레이트 레이아웃, 헤더 제작 및 스터드 재단, 벽체 시공, 테이블쏘 작업대 제작 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 서태원 (8시간) 부팀장 : 오경택 (8시간) 팀 원 : 정태영 (8시간), 최용모 (8시간), 백경운(8시간) ​ 금일품수 (누계) :5(총10.6품) ​ - 금일 작업현황 ​ - 테이블쏘 작업대 제작 - 토대 시공 - 플레이트 레이아웃 - 헤더 제작 및 스터드 재단 - 벽체 시공 ​ 내일 예정작업 ​- 플레이트 레이아웃 - 헤더 제작 및 스터드 재단 - 벽체 시공 ​ ​ 홍천 화촌 2일차 입니다. ​ 도면 치수에 맞춰 머드실을 재단한 후 L 앙카 위치에 맞게 타공하여 시공합니다. ​ 우레탄 폼을 통해 기밀을 높여주었습니다. L 앙카 타공한 토대에 씰 실러를 타카로 고정 하여 줍니다.​ *씰 씰러는 콘크리트의 수분으로부터 목재를 보호 해주며 또한 기초와 .. 2021. 6. 17.
210614 월 [홍천 화촌] 1일차 거푸집 해체, 창고제작, 마이터쏘 작업대 제작, 머드씰 가공, 기초 수평 작업 및 레이아웃 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 서태원 (9시간) 부팀장 : 오경택 (9시간) 팀 원 : 정태영 (9시간), 최용모 (9시간), 백경운(9시간) ​ 금일품수 (누계) :5.6(총5.6품) ​ - 금일 작업현황 ​ - 거푸집 해체 - 1차 자재 수령 - 창고제작 - 마이터쏘 작업대 제작 - 기초 치수 확인 - 머드씰 가공 - 토대 레이아웃 ​ 내일 예정작업 ​ - 토대 시공 - 테이블쏘 작업대 제작 - 플레이트 레이아웃 - 헤더 제작 및 스터드 재단 - 벽체 시공 ​ ​ 제천에 이어 홍천 화촌에서 새로운 시공이 시작 되었습니다. ​ 홍천에서도 사랑으로 짓는 수호천사하우징팀 입니다.^^ 현장에 도착 하자마자 팀장님 차에서 모든 장비와 공구를 내려놓았습니다. 아침 일찍 1차 자재 수령 하였습니.. 2021. 6. 14.
210417 홍천화촌 기초작업 홍천화촌현장 기초 GL +400 -1000 잡석다짐 200 MAT T300 PE필름 0.1 1PLY 단열재 비드법2종1호 150T 가등급 철근 D13@300 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표사진 삭제 사진 설명을 입력하세요. 대표.. 2021. 6. 5.
