250610 (화) 보성1호(조성) 8일차 포니월 시공, 서까래 시공 등 [수호천사하우징] [직영건축] [목조주택] 2506 보성 1호(조성) 55평​​날씨 : 맑음​소 장 : 정수호 (10시간)부팀장 : 손호현 (10시간)팀 원 : 천영환 (10시간), 김종협 (10시간), 이경용 (10시간), 이강희 (10시간)지 원 : 이상민 팀장 (10시간), 정태영 (10시간)​​금일 품수(누계) : 10품 (64.75품)​​​금일 작업현황​- 포니월 시공- 서까래 재단- 서까래 시공​​내일 예정작업​- 계단 시공- 지붕 합판 시공- 서까래 시공- 단열재 시공​​8일차, 오늘도 힘차게 시작합니다!맑고 상쾌한 날씨 덕분에 기분 좋은 출발이네요.안전하고 알찬 하루 만들어보겠습니다! ☀️​​오늘부터 본격적인 지붕 작업에 돌입합니다.많은 양의 서까래 재단이 필요하기 때문에오늘도 톱사님은 쉴 틈 없이 바쁘게 움직이십니다.​​그사이 다.. 2025. 6. 11.

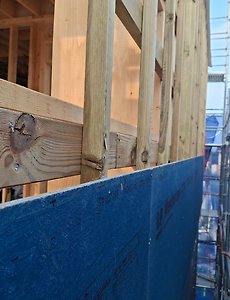

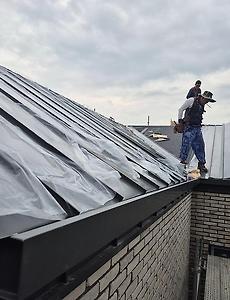

250610(화) [양양4호(강현B)] 29일차 합판 시공 및 테이핑 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 504 양양4호(강현B ) 107평​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 노 채 헌 (8시간), 최 정 현 (8시간) ​금일품수 (누계) : 8 품 (총 186.5품)​금일 작업 현황 ​- 외벽 합판 시공 (완료)- 지붕 합판 시공 (완료)- 지붕 방수 시트 시공 (완료)​​다음 예정작업​- 기밀 테이핑 시공- 서까래 빔 작업- 방통​​​​양양 4호 강현B 29일차골조 막바지에 다다른 어제에 힘입어 오늘 하루도 결의를 다지며 시작되었습니다.어김없이 합판의 결속력을 다지는 망치소리가 쾅쾅 울리고오늘의 주된 시공인 지붕 방수 시트 시공이 이루어 졌습니.. 2025. 6. 11.
250609 (월) 보성1호(조성) 7일차 비계 설치, T&G 시공, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] 2506 보성 1호(조성) 55평​​날씨 : 맑음​소 장 : 정수호 (9시간)부팀장 : 손호현 (9시간)팀 원 : 천영환 (9시간), 김종협 (9시간), 이경용 (9시간), 이강희 (9시간)지 원 : 이상민 팀장 (9시간), 정태영 (9시간)​​금일 품수(누계) : 9품 (54.75품)​​​금일 작업현황​- 비계 설치- 서까래 재단- T&G 시공- 계단 시공- 인텔로 시공​​내일 예정작업​- 포니월 시공- 서까래 시공- 계단 시공​​7일차, 오늘도 힘차게 하루를 시작합니다!맑은 아침 공기와 함께 현장에도 활기가 가득합니다.​안전하고 효율적인 작업 환경을 위해이른 아침부터 시스템 비계 설치를 진행했습니다.높은 곳에서의 작업이 많은 만큼, 튼튼한 발판은 필수! ​​설치가 완료된 모습입니다.현장 전체를 안정적.. 2025. 6. 10.
250609(월) [양양4호(강현B)] 28일차 외벽 합판 시공 및 지붕 합판 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (휴무), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 노 채 헌 (8시간), 최 정 현 (8시간) ​금일품수 (누계) : 7 품 (총 178.5품)​금일 작업 현황 ​- 외벽 합판 시공- 지붕 합판 시공​​다음 예정작업​- 외벽 합판 시공- 지붕 합판 시공- 지붕 방수 시트 시공- 기밀 테이핑 시공​​​​양양 4호 강현B 28일차​새로운 한 주가 시작되었습니다. 새롭고 활기를 가진 마음 가짐이나 언제나와 같은 꾸준한 시공을 이어가보려 합니다.금일의 주된 시공으로 지붕 합판 시공이 본격적으로 시작되었습니다.​​​지붕 합판은 LP사.. 2025. 6. 10.
250608(일) [양양4호(강현B)] 27일차 외벽체 단열 시공 및 합판 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (휴무), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 노 채 헌 (8시간), 최 정 현 (8시간) ​금일품수 (누계) : 7 품 (총 172.5품)​금일 작업 현황 ​- 외벽체 각상 시공- 외벽체 합판 시공​​다음 예정작업​- 외벽체 합판 시공- 지붕 합판 시공​​​​​양양 4호 강현B 27일차오늘도 현장은 이른 아침부터 분주하게 움직이고 있습니다.레이저와 수광기로 잡아둔 정확한 기준선을 따라 합판 시공에 돌입했어요.틈새는 우레탄 폼으로 먼저 메워 단열 성능까지 세심하게 챙겼습니다.벽체에 한 장씩 합판이 올라갈 때마다 집의 실루.. 2025. 6. 8.
250608 일 보성1호(조성) 6일차 장선 설치, 블로킹 설치, 테이핑 등 [수호천사하우징] [직영건축] [목조주택] 2506 보성 1호(조성) 55평​​날씨 : 맑음​소 장 : 정수호 (8시간)부팀장 : 손호현 (휴무)팀 원 : 천영환 (휴무), 김종협 (8시간), 이경용 (8시간), 이강희 (8시간)지 원 : 이상민 팀장 (8시간), 정태영 (8시간)​​금일 품수(누계) : 6품 (45.75품)​​​금일 작업현황​- 장선 시공- 블로킹 시공- 테이핑 시공- 서까래 재단​​내일 예정작업​- T&G 시공- 인텔로 시공- 포니월 시공​​6일차, 오늘도 힘차게 시작합니다!맑은 공기 마시며 기분 좋은 출발!안전하고 알찬 하루가 되도록 모두 파이팅입니다 💪​​오늘은 장선 설치 작업에 집중했습니다.먼저 도면에 맞춰 적절한 위치에 장선을 배치해줍니다. ​​비계 설치 전 단계이기 때문에 우선 작업자의 안전을 위해 발판을 견고하게 .. 2025. 6. 8.
250607 토 보성1호(조성) 5일차 철물시공, 합판시공, 림조이스트 설치 등 [수호천사하우징] [직영건축] [목조주택] 2506 보성 1호(조성) 55평​​날씨 : 맑음​소 장 : 정수호 (9시간)부팀장 : 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (9시간), 이경용 (9시간), 이강희 (9시간)지 원 : 이상민 팀장 (9시간), 정태영 (9시간)​​금일 품수(누계) : 8.75품 (39.75품)​​​금일 작업현황​- 월 브레싱- 외벽 합판시공- 포니월, 서까래 재단- 림 조이스트 재단 및 설치- 조이스트행어 설치​​내일 예정작업​- 장선 시공- TNG 시공- 인텔로 시공- 서까래 재단​​​5일차오늘도 어김없이 든든한 아침 식사로 에너지를 채우고,활기찬 마음으로 현장을 시작합니다.작은 시작이 모여 큰 결과를 만든다는 마음으로오늘 하루도 최선을 다해봅니다! 🌤️​​어제 가새 작업까지 마친 외벽에는 본격적인 합.. 2025. 6. 8.
250607(토) [양양4호(강현B)] 26일차 외벽체 각상 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (4시간)부 팀 장: 최 영 광 (4시간)팀 원 : 조 길 환 (휴무), 김 완 태 (4시간), 신 혁 (4시간)지 원 : 문 병 선 (4시간), 노 채 헌 (4시간), 최 정 현 (4시간) ​금일품수 (누계) : 3.5 품 (총 165.5품)​금일 작업 현황 ​- 계단 시공- 지붕 각상 시공- 외벽체 각상 시공​다음 예정작업​- 외벽체 합판 시공- 지붕 합판 시공​​​​​양양 4호 강현B 26일차​​안녕하십니까!오늘은 비교적 단조로운 작업이었지만, 그만큼 집중력이 필요한 날이었고요.각상 작업에 온전히 시간을 들여, 정확하게 기준을 잡아주는 데에 집중했습니다.단열과 마감의 기반이 되는 만큼, 하나하나 꼼꼼히 맞춰가는 과.. 2025. 6. 8.
250606(금) [양양4호(강현B)] 25일차 계단 시공, 외벽체 각상 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (휴무), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 노 채 헌 (8시간), 최 정 현 (8시간) ​금일품수 (누계) : 7 품 (총 162품)​금일 작업 현황 ​- 계단 시공- 지붕 각상 시공- 외벽체 각상 시공​다음 예정작업​- 계단 시공- 외벽체 각상 시공- 지붕 합판 시공​양양 4호 강현B 25일차오늘은 합판 시공을 앞두고, 그 기반이 될 밑작업에 집중한 하루였습니다.단순해 보이지만 가장 중요한 기초 다지기 작업이죠.작은 오차도 전체 품질에 큰 영향을 주기에,하나하나 꼼꼼히 체크하며 준비를 마쳤습니다.눈에는 잘 안 띄지만.. 2025. 6. 8.
250606 금 보성1호(조성) 4일차 블로킹 시공, 인텔로 시공, 가새 작업, 철물 시공 등 [수호천사하우징] [직영건축] [목조주택] 2506 보성 1호(조성) 55평​​날씨 : 구름​소 장 : 정수호 (8시간)부팀장 : 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간), 이강희 (8시간)지 원 : 이상민 팀장 (8시간), 정태영 (8시간)​​금일 품수(누계) : 8품 (31품)​​​금일 작업현황​- 방통 블로킹- 솔리드 블로킹- 가새 작업- 인텔로 작업- 철물 시공​​내일 예정작업​- 월 브레싱- 외벽 합판시공- 포니월, 서까래 재단​​4일차 작업이 시작되었습니다.오늘은 하늘에 구름이 조금 낀 덕분에 무더운 햇볕을 잠시나마 가려줄 것 같아 괜히 반가운 마음이 드네요.오늘도 안전하고 기분좋은 하루가 되길 기대해봅니다!​​먼저 외벽체에 인텔로 시공을 진행합니다.건물의 쾌적함과 내구성을 책임지는 중요한 단.. 2025. 6. 7.
250605(목) [양양4호(강현B)] 24일차 지붕 각상 시공 , 계단 시공, 외벽체 각상 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (7시간)부 팀 장: 최 영 광 (7시간)팀 원 : 조 길 환 (휴무), 김 완 태 (7시간), 신 혁 (7시간)지 원 : 문 병 선 (7시간), 노 채 헌 (8시간), 최 정 현 (8시간) ​금일품수 (누계) : 6.375 품 (총 155품)​금일 작업 현황 ​- 계단 시공- 지붕 각상 시공- 외벽체 각상 시공​다음 예정작업​- 계단 시공- 외벽체 각상 시공- 지붕 합판 시공​​양양 4호 강현B 24일차​오늘 하루도 따듯한 햇살을 맞으며 작업을 시작하였습니다.어제 작업한 지붕 각상작업을 이어서 마무리 작업을 진행하였습니다.각상위에 합판이 시공되면 결로를 방지하고 단열 성능을 높여주는 밴트 공간이 만들어지게 됩니다. ​.. 2025. 6. 6.
250605 목 보성1호(조성) 3일차 내벽체 시공, 윈도우 씰 시공, 페러램 빔 시공 등 [수호천사하우징] [직영건축] [목조주택] 2506 보성 1호(조성) 55평​​소 장 : 정수호 (휴무)부팀장 : 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간), 이강희 (8시간)지 원 : 이상민 팀장 (8시간), 정태영 (8시간)​​금일 품수(누계) : 7품 (23품)​​​금일 작업현황​- 크리플 스터드 재단 및 시공- 트리머 재단 및 시공- 내벽체 제작 및 시공- 윈도우 씰 시공- 페러램 빔 시공​​내일 예정작업​- 방통 블로킹- 솔리드 블로킹- 가새 작업- 인텔로 작업​​3일차오늘도 아침 든든히 챙겨 먹고, 힘차게 하루를 시작합니다!좋은 컨디션으로 안전하고 효율적인 작업 이어가 볼게요 💪​​오늘도 효율적인 작업을 위해 애써주시는 톱사님!정확한 재단 덕분에 전체 작업 흐름이 한결 수월해집니다. 언제나 든.. 2025. 6. 6.
250604 수 보성1호(조성) 2일차 토대 시공, 자재 재단, 플레이트 레이아웃, 외벽체 시공, 인텔로 시공 등 [수호천사하우징] [직영건축] [목조주택] 2506 보성 1호(조성) 55평​​소 장 : 정수호 (8 시간)부팀장 : 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간), 이강희 (8시간)지 원 : 이상민 팀장 (8시간), 정태영 (8시간)​​금일 품수(누계) : 8품 (16품)​​​금일 작업현황​- 토대 시공- 스터드 재단- 헤더 제작- 플레이트 레이아웃- 외벽체 제작 및 시공- 인텔로 시공​​내일 예정작업​- 인텔로 시공- 크리플 스터드 재단- 트리머 재단- 내벽체 제작 및 시공​​2일차 아침이 밝았습니다.오늘도 팀원들 모두 힘차고 안전하게 시작합니다!​오늘 아침 회의 시간에는 건축주님께서 현장을 방문해 주셨습니다.소장님과 함께 시공에 대한 부분을 세심하게 논의하시며 진행 상황을 꼼꼼히 점검하셨습니다.​​이어서.. 2025. 6. 4.

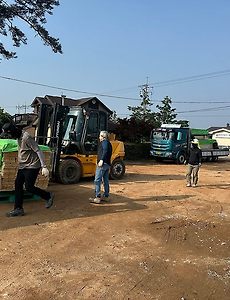

250603 화 보성1호(조성) 1일차 자재수령, 테이블제작, 기초면 확인, 자재 재단 등 [수호천사하우징] [직영건축] [목조주택] 2506 보성 1호(조성) 55평​​소 장 : 정수호 (8 시간)부팀장 : 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간), 이강희 (8시간)지 원 : 이상민 팀장 (8시간), 정태영 (8시간)​​금일 품수(누계) : 8품 (8품)​​​금일 작업현황​- 자재수령- 마이터 쏘 테이블 제작- 테이블쏘 제작- 기초면 레벨 확인- 기초 레이아웃 - 플레이트 재단- 스터드 재단- 헤더 제작- 토대 씰실러 부착​​내일 예정작업​- 토대 시공- 스터드 재단- 헤더 제작- 플레이트 레이아웃- 벽체 제작 및 시공​​드디어 보성 1호현장 작업을 시작하는 날입니다!전날 비로인해 축축한 날씨었지만멋진 건축주님께서 바닥을 비닐로 덮어놔 주셨습니다. ​멋진 건축주님 덕분에 보송한 현장에서 자재.. 2025. 6. 4.

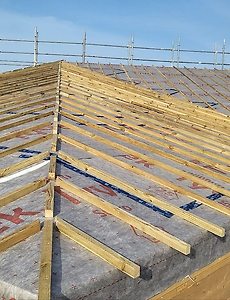

250603(화) [양양4호(강현B)] 22일차 서까래 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 맑음 후 비​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 노 채 헌 (8시간), 최 정 현 (8시간) ​​금일품수 (누계) : 8 품 (총 140품)​​금일 작업 현황​- 서까래 시공- 계단 시공- 서까래 블로킹 시공​다음 예정작업​- 계단 시공- 서까래 블로킹 시공- 이중 지붕 시공​​​양양 4호 강현B 22일차오늘은 대한민국 대통령 선거일입니다.나라의 미래를 위한 선택이 이루어지는 하루죠.우리 현장도 평소보다 조금 조용한 분위기 속에서 시작되었습니다.그럼에도 불구하고 손은 쉬지 않고 꼼꼼히 작업에 집중했습니다.한 표처.. 2025. 6. 4.
250602(월) [양양4호(강현B)] 21일차 서까래 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 흐림​​-금일 근무자팀 장 : 문 성 일 (9시간)부 팀 장: 최 영 광 (9시간)팀 원 : 조 길 환 (9시간), 김 완 태 (9시간), 신 혁 (9시간)지 원 : 문 병 선 (9시간), 노 채 헌 (9시간), 최 정 현 (9시간) ​​금일품수 (누계) : 9 품 (총 132품)​​금일 작업 현황​- 서까래 시공- 계단 시공​다음 예정작업​- 서까래 시공- 계단 시공- 서까래 블로킹 시공- 이중 지붕 시공​​​양양 4호 강현B 21일차주말 동안 재정비의 시간을 보내고, 다시 현장으로 돌아왔습니다.쉬는 동안 머릿속으로 시공 순서를 그려보며 준비를 다졌고요.오늘은 지난주에 이어 서까래 시공을 본격적으로 진행했습니다.지붕의 형태를 만들어가는 중요한 작업인 만큼 .. 2025. 6. 3.
250531 (토) [양양4호(강현B)] 20일차 서까래 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (8시간), 김 완 태 (4시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 최 정 현 (8시간)​​금일품수 (누계) : 6.5 품 (총 123품)​​금일 작업 현황​- 서까래 시공​다음 예정작업​- 서까래 시공- 계단 시공​​​양양 4호 강현B 20일차한 걸음 한 걸음, 집의 형태가 또렷해지는 게 느껴집니다.하루하루가 쌓여가는 과정을 마주할수록 뿌듯함도 커지네요.오늘도 안전하게, 그리고 정성껏 하루를 시작합니다.오늘은 지붕 서까래 시공에 집중한 하루였습니다.각 서까래를 자리에 맞게 하나씩 장선 위로 올리며 구조의 흐름을 정리해 나갔고,지붕의 형태.. 2025. 6. 1.
250530 (금) [양양4호(강현B)] 19일차 서까래 재단 , 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 최 정 현 (8시간)​​금일품수 (누계) : 7 품 (총 116.5품)​​금일 작업 현황​- 서까래 재단- 내부 목작업- 철물 시공​다음 예정작업​- 서까래 시공​​​양양 4호 강현B 19일차잠시 흐렸던 하늘이 걷히고, 다시 집중력 있게 하루를 시작했습니다.오늘은 다양한 각도의 베벨을 맞춰가며 서까래 재단에 집중했습니다.손이 많이 갔지만, 하나하나 정성껏 마무리했습니다.지붕 선이 자연스럽게 이어질 수 있도록 꼼꼼히 준비했고,전체적인 흐름도 안정적으로 잘 맞춰졌습니다.내일 .. 2025. 6. 1.

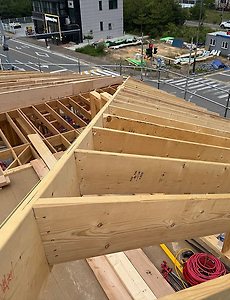

250529 (목) [양양4호(강현B)] 18일차 박공 벽 시공, 서까래 시공 ,서까래 재단 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 흐림 후 맑음​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 최 정 현 (8시간)​​금일품수 (누계) : 7 품 (총 109.5품)​​금일 작업 현황​- 다락 월 시공- 서까래 시공- 서까래 재단​다음 예정작업​- 서까래 시공- 서까래 재단​​양양 4호 강현B 18일차오늘은 지붕 골조 작업의 핵심이라 할 수 있는힙 서까래 시공에 집중한 하루였습니다.서까래 하나하나에 정성을 담아 올리고,실을 당겨가며 직진도를 꼼꼼히 맞췄습니다.점점 형태를 갖춰가는 지붕을 보며 뿌듯함도 커졌습니다.다락 벽체 시공을 모두 마친 후,정확한 수직과.. 2025. 5. 30.

250529 (목) [화성 송산그린시티 F] 44일차 내부 마감, 현장정리 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (휴무), 이강희(8시간)지원: 이상민(8시간), 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 8 품 (총 338 품)​​금일 작업 현황​- 큐브 클래딩 시공(완료)- 퍼티- 현장 정리- 시스템 비계 철거​​다음 예정작업​- 퍼티 및 샌딩- 현장 정리 및 철수​​화성 송산그린시티 F 44일차이제 여름이 다가오는 날씨에 목수팀이 떠나는 날이 다가왔지만꼼꼼히 해야 할일들을 끝까지 마무리하고 가기 위해 오늘도 화이팅했습니닷금일 시스템 비계를 철거하였습니다.드디어 집 외관을 볼 수 있는 시간이 되었습니다.!!!!!!​​에.. 2025. 5. 29.

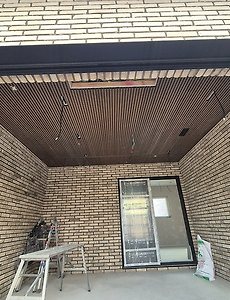

250528 (수) [화성 송산그린시티 F] 43일차 내부 마감, 큐브클래딩 시공, 퍼티 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (휴무), 이강희(8시간)지원: 이상민(8시간), 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 8 품 (총 330 품)​​금일 작업 현황​- 큐브 클래딩 시공- 퍼티 시공- 징크 시공​​다음 예정작업​- 큐브 클래딩 시공- 퍼티 및 샌딩- 현장 정리- 시스템 비계 철거​화성 송산그린시티 F 43일차마감 작업이 점점 끝나가고 있습니다.마지막까지 화이팅!!!!1층 큐브 클래딩 시공이 진행되었습니다.연결클립을 사용함으로써 깔끔한 마감이 나옵니다.​​화장실및 2층 테라스 실리콘 코킹이 진행되었습니다.​​보일러실 상작업 및.. 2025. 5. 28.
250526 보성조성 기초사진 2025. 5. 28.
250527 (화) [양양4호(강현B)] 16일차 T&G 합판 시공, 서까래 재단 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (9시간)부 팀 장: 최 영 광 (9시간)팀 원 : 조 길 환 (9시간), 김 완 태 (9시간), 신 혁 (9시간)지 원 : 문 병 선 (9시간), 최 정 현 (9시간)​​금일품수 (누계) : 7.875 품 (총 96.5품)​​금일 작업 현황​- T&G 시공- 서까래 재단- 철물 시공- 내부 목작업​다음 예정작업​- 다락 레이아웃- 다락 월 시공- 서까래 재단​​양양 4호 강현B 16일차잠시 숨을 고르고, 다시 현장에 활력을 불어넣었습니다.푹 쉬고 돌아온 덕분에 손끝도 마음도 한결 가볍습니다.기다려준 자재들과 공정들이 다시 차분히 제자리를 찾아갑니다.오늘도 묵묵히, 그리고 정성껏 하루를 시작합니다.작은 디테일이 쌓여 .. 2025. 5. 27.

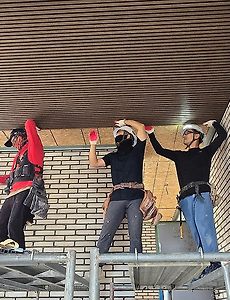

250527 (화) [화성 송산그린시티 F] 42일차 내부 마감, 큐브클래딩 시공, 징크 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (휴무), 이강희(8시간)지원: 이상민(8시간), 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 8 품 (총 322 품)​​금일 작업 현황​- 큐브 클래딩 시공- 자작합판 시공- 퍼티 시공- 타일 시공(외주)- 징크 시공​​다음 예정작업​- 큐브 클래딩 시공- 퍼티 시공- 징크 시공화성 송산그린시티 F 42일차​하루 하루 마감이 끝나가는 내부를 보면서완공 후 모습이 기대가 안될수 없습니다.2층 사각다운 라이트 및 라인조명 밑작업을 진행하였습니다. ​​2층 박공모양 안방 자작합판 마감시공을 진행하였습니다.​​​금일 .. 2025. 5. 27.
250526 (월) [화성 송산그린시티 F] 41일차 석고보드 시공, 징크 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 비,맑음​​-금일 근무자소 장 : 정수호 (9시간)부팀장: 손호현 (9시간)팀 원 : 천영환 (9시간), 김종협 (9시간), 이경용 (휴무), 이강희(9시간)지원: 이상민(9시간), 정태영(9시간), 노채헌(9시간)​​금일품수 (누계) : 9 품 (총 322 품)​​금일 작업 현황​- 석고보드 시공- 퍼티 시공- 타일 시공(외주)- 징크 시공​​다음 예정작업​- 석고보드 시공- 큐브 클래딩 시공- 퍼티 시공- 타일 시공(외주)- 징크 시공화성 송산그린시티 F 41일차봄이 지나고 여름이 점점 다가오고있는 계절이번 현장을 마무리하기위해 열심히 달리고있습니다. 1층 오픈 천정 석고보드 시공 마감을 오늘 마무리 하였습니다.​쉐드 지붕 시스템 비계 철거 후 타.. 2025. 5. 27.
250524 (토) [화성 송산그린시티 F] 40일차 석고보드 시공, 징크 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 비,맑음​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (휴무)지원: 이상민(8시간), 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 7 품 (총 313 품)​​금일 작업 현황​- 석고보드 시공- 징크 시공- 타일 시공(외주)​​다음 예정작업​- 석고보드 시공- 큐브 클래딩 시공- 퍼티 시공- 타일 시공(외주)- 징크 시공화성 송산그린시티 F 40일차어느덧 40일차 아직 해야할 일은 많지만차근차근 시공을 진행하고있습니다.​금일 석고보드 시공을 마무리하기위해 열심히 달리고있습니다. 라인 조명이 설치될 위치에 하우징 트랙을 설치해주었습니다.​외부 개구부 보양 테이프 제거.. 2025. 5. 25.
250523 (금) [양양4호(강현B)] 15일차 장선 시공 , 서까래 재단 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 흐림​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 최 정 현 (8시간)​​금일품수 (누계) : 7 품 (총 88.625품)​​금일 작업 현황​- 장선 시공- 장선 블로킹 시공- 서까래 재단​다음 예정작업​- T&G 시공- 서까래 재단​​양양 4호 강현B 15일차오늘도 변함없이 현장에서 하루를 시작했습니다.조금씩, 하지만 분명하게 변화해가는 모습을 담아가고 있습니다.눈에 익은 도구들과 함께 새로운 구조가 쌓여갑니다.하루하루가 쌓여 집이 되고, 그 안에 이야기가 깃듭니다.장선 시공이 마무리 되었습니다.장선 시공은 단순히 나무.. 2025. 5. 24.
250523 (금) [화성 송산그린시티 F] 39일차 석고보드 시공, 큐브클래딩 시공, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (4시간)지원: 이상민(8시간), 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 7.5 품 (총 306 품)​​금일 작업 현황​- 석고보드 시공- 큐브 클래딩 시공- 징크 시공​​다음 예정작업​- 석고보드 시공- 큐브 클래딩 시공- 징크 시공화성 송산그린시티 F 39일차어느덧 5월도 끝나가는지 더워진 날씨 속에서조금씩이지만 점점 집이 되어가는 모습입니다.금일 외부 조적 및 파벽마감재에 발수제를 도포하였습니다.발수제는 외부 습기는 차단하고 내부 공기를 외부로 보낼수 있다는 장점이 있습니다.​​​​금일 석고보드 시공을 .. 2025. 5. 23.
250522 (목) [양양4호(강현B)] 14일차 장선 시공 , 서까래 재단 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2504 양양4호(강현B ) 107평​​날씨: 맑음​​-금일 근무자팀 장 : 문 성 일 (8시간)부 팀 장: 최 영 광 (8시간)팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)지 원 : 문 병 선 (8시간), 최 정 현 (8시간)​​금일품수 (누계) : 7 품 (총 81.625품)​​금일 작업 현황​- 장선 시공- 서까래 재단​다음 예정작업​- 장선 시공- 서까래 재단​​양양 4호 강현B 13일차오늘도 현장은 분주하게 하루를 시작했습니다.한 걸음씩 집이 지어지는 과정을 바라보며,작은 변화도 놓치지 않기 위해 늘 집중하고 있습니다.건축주의 마음까지 담아가는 작업이 되도록,정성껏, 천천히, 그러나 단단하게 나아갑니다.장선이 하나하나 제 자리를 찾아가고 있습니다.꼼꼼히 맞추며 구조의.. 2025. 5. 23.
250522 (목) [화성 송산그린시티 F] 38일차 석고보드 시공, 화장실방수, 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 2503 화성 10호(송산그린시티F) 84평​날씨: 맑음​​-금일 근무자소 장 : 정수호 (8시간)부팀장: 손호현 (8시간)팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간)지원: 이상민(8시간), 정태영(8시간), 노채헌(8시간)​​금일품수 (누계) : 8 품 (총 298.5 품)​​금일 작업 현황​- 석고보드 시공- 화장실 방수시공- 큐브 클래딩 시공- 징크 시공​​다음 예정작업​- 석고보드 시공- 큐브 클래딩 시공- 징크 시공화성 송산그린시티 F 38일차저번주 날씨가 잊혀질정도로 기온이 많이 올라갔습니다.더위 조심하세요!!어제에 이어서 1층 석고보드 시공이 진행중입니다. ​​화장실 및 욕실 도막방수 시공을 진행하였습니다.방수시공전 보양테이핑을 하고코너 부분에 방수전용 테이프를 사용하.. 2025. 5. 22.
