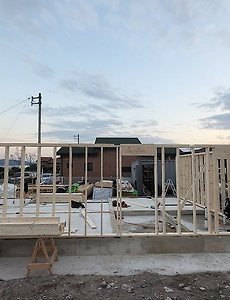

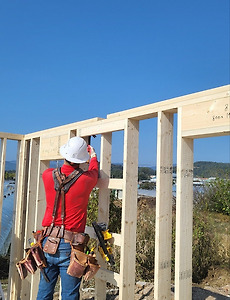

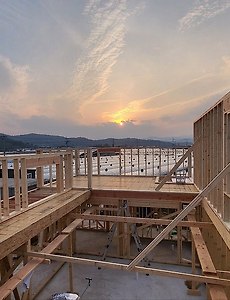

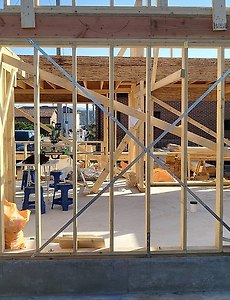

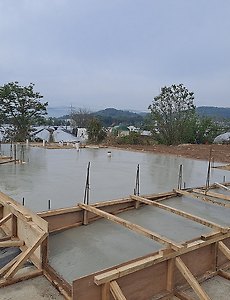

성주월항36 241105 (화) [성주 월항면 장산리] 8일차 서까래 재단, 합판 시공, 철물 보강 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음-금일 근무자-팀 장 : 이상민(9시간)부팀장 : 문병선(9시간)팀원 : 정태영(9시간), 노채헌(9시간), 최정현(9시간)금일품수 (누계) : 5.625 품 (총 38.125 품)금일 작업 현황 -철물 보강 작업-서까래 재단-합판 시공다음 예정 작업 - 서까래 재단- 합판 시공 - 가새 제거 작업성주 월항면 장산리 8일차안녕하세요. 어느덧 성주에서 작업을 시작한지 8일차가 되었습니다.빠르게 작업을 이어가다 보니 시간가는줄도 모르게 바쁜 한주였던것 같습니다. 오늘은 다음 공정을 위한 서까래 재단 작업이 분주하게 진행되었습니다.서까래는 지붕을 세울수 있도록 돕는 기능과 지붕의 형태를 잡아주는 역할을 하는 부재 입니다.또한 지붕에 가해지는 힘을 지지하는 역할도 합니다.그리하여 .. 2024. 11. 5. 241104 (월) [성주 월항면 장산리] 7일차 2층 플레이트 레이아웃, 2층 벽체 조립&세우기 작업,포니 월 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)금일품수 (누계) : 5 품 (총 32.5 품)금일 작업 현황 - 2층 플레이트 레이아웃- 2층 벽체 세우기- 2층 토대 시공- 구조목 재단- 릿지용 페러렘 재단다음 예정 작업 - 철물 보강 작업- 서까래 재단- 합판 시공 성주 월항면 장산리 7일차안녕하세요. 이제 곧 겨울이 다가오려나 봅니다.내일부터 오전기온이 뚝 떨어진다고 하니 감기 조심하시길 바라며 쌀쌀한 날씨에도 다함께 단합하여 작업한 시공 내용 공유 드립니다. 우선 2층 벽체를 세우기위한 사전 작업인 토대 시공을 진행하였습니다.토대 시공의 경우 2층 벽체가 세워질 위치에 레이아웃을 진행후 레이아웃된.. 2024. 11. 4. 241103 (일) [성주 월항면 장산리] 6일차 2층 플레이트 재단, 2층 바닥 T&G 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐린 후 갬-금일 근무자-팀 장 : 이상민(4시간)부팀장 : 문병선(4시간)팀원 : 정태영(4시간), 노채헌(4시간), 최정현(4시간)금일품수 (누계) : 2.5 품 (총 27.5 품)금일 작업 현황 - T&G합판 시공- 2층 플레이트 재단다음 예정 작업 - 2층 플래이트 시공- 2층 벽체 시공 성주 월항면 장산리 6일차안녕하세요. 성주 월항면에서 6일차 작업 시작합니다. 오늘은 2층 바닥 T&G 합판 시공을 진행하였습니다.로스를 최소화 하고 합판 원장을 최대한 활용하기 위해 스타트 규격을 측정후 재단하여 시공을 시작하였고시공은 장선위 합판을 부착할 공간에 글루 접착제를 도포후 합판을 고정하는 방법으로 진행하였습니다. 2층 T&G 합판 시공은 완료되었습니다.이상입니다.편안한 밤.. 2024. 11. 4. 241030 (수) [성주 월향면 장산리] 3일차 벽체 세우기, 플레이드 레이아웃 헤더 제작 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음-금일 근무자-팀 장 : 이상민(9시간)부팀장 : 문병선(9시간)팀원 : 정태영(9시간), 노채헌(9시간), 최정현(9시간)금일품수 (누계) : 5.625 품 (총 13.75 품)금일 작업 현황 - 플레이트 재단 및 레이아웃- 벽체 조립 및 세우기- 구조목 재단 다음 예정 작업 - 플레이트 재단 및 레이아웃- 벽체 조립 및 세우기- 구조목 재단 - 철물 보강 작업- 가새 작업성주 월향면 장산리 3일차안녕하세요.오늘은 초가을의 쌀쌀한 날씨에 자욱한 안개와 함께 3일차 작업을 시작하였습니다.오늘은 어제작업에 이어 모든 팀원들이 벽체세우는데 집중하였습니다.이상민 팀장님의 정확한 플레이트 레이아웃에 맞춰서 작업하다보니 벽체조립이 수월하게 진행되었습니다.벽체 플레이트에 레이아웃중인 이상.. 2024. 10. 30. 241029 (화) [성주 월향면 장산리] 2일차 기초면 레벨 확인 및 토대 시공, 벽체 세우기 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음-금일 근무자-팀 장 : 이상민(9시간)부팀장 : 문병선(9시간)팀원: 정태영(9시간), 노채헌(9시간), 최정현(9시간)금일품수 (누계) : 5.625 품 (총 8.125 품)금일 작업 현황 - 기초면 레벨 확인 및 면갈이- 플레이트 재단 및 레이아웃- 테이블쏘 작업대 제작 - 헤더, 백커, 코너 제작- 토대 시공- 벽체 조립 및 세우기- 구조목 재단다음 예정 작업 - 플레이트 재단 및 레이아웃- 벽체 조립 및 세우기- 구조목 재단 - 가새 작업 - 철물 보강 작업성주 월향면 장산리 2일차오전 날씨가 점점 쌀쌀해지는 가을 입니다.저희 수호천사 목공팀도 일교차에 따른 컨디션 관리에 유의하며 성주 월향면 장산리에서 2일차 작업을 시작하겠습니다. 오늘은 테이블쏘 작업대 제작 .. 2024. 10. 30. 241017 성주월항 기초시공 GL +400 -600HD13@300 T&BMAT THK300비드법2종1호 T125[기초설비사진] 2024. 10. 25. 이전 1 2 다음 728x90
