241029 (화) [성주 월향면 장산리] 2일차 기초면 레벨 확인 및 토대 시공, 벽체 세우기 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 10. 30.

날씨: 맑음

​-금일 근무자-

팀 장 : 이상민(9시간)

부팀장 : 문병선(9시간)

팀원: 정태영(9시간), 노채헌(9시간), 최정현(9시간)

금일품수 (누계) : 5.625 품 (총 8.125 품)

금일 작업 현황

- 기초면 레벨 확인 및 면갈이

- 플레이트 재단 및 레이아웃

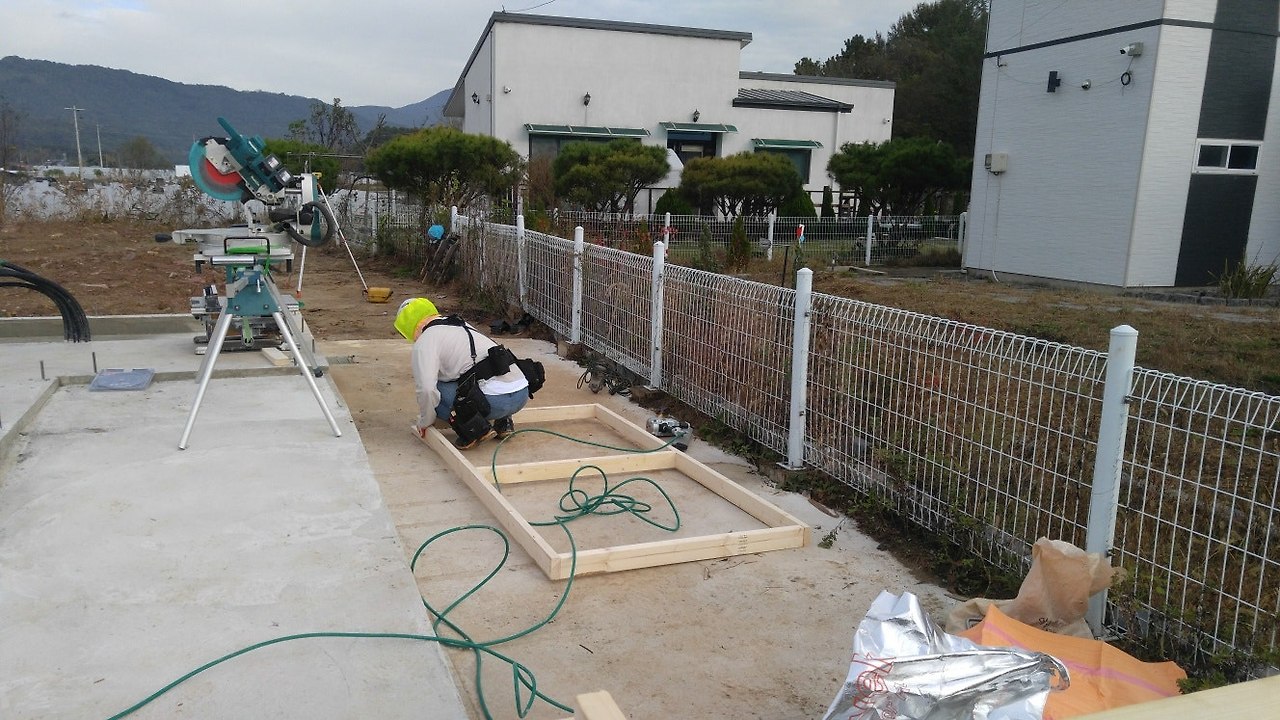

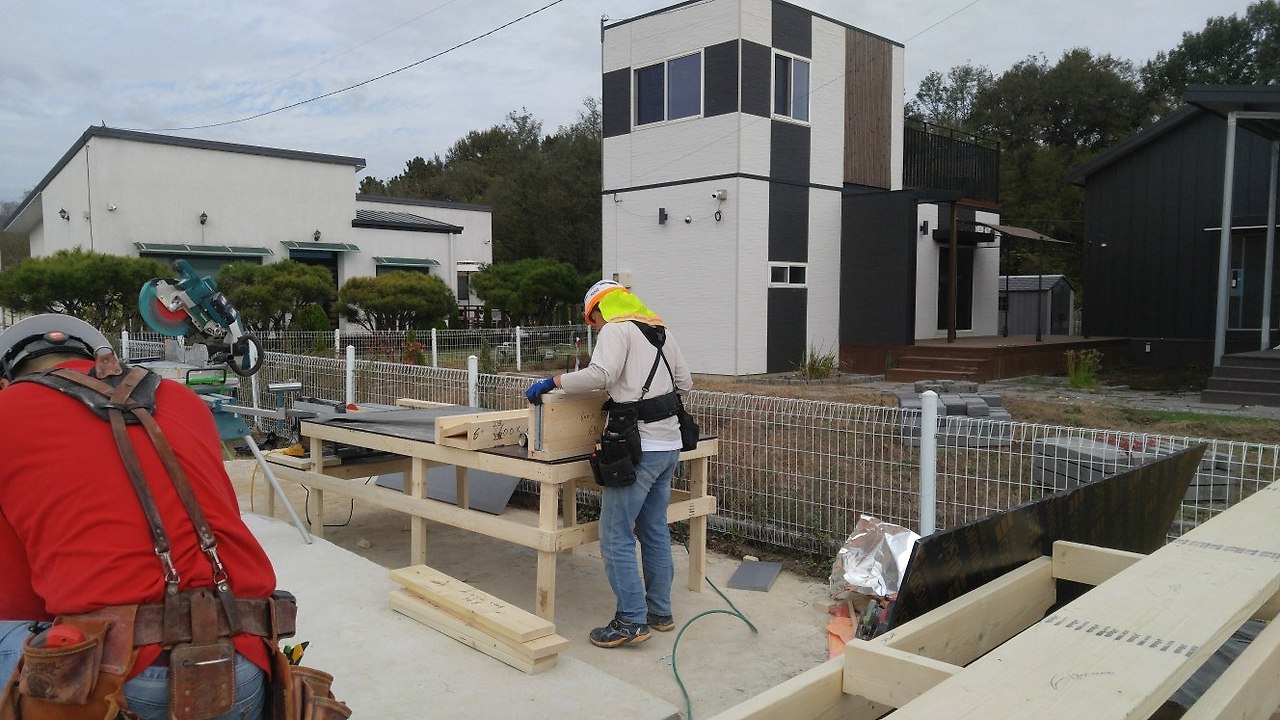

- 테이블쏘 작업대 제작

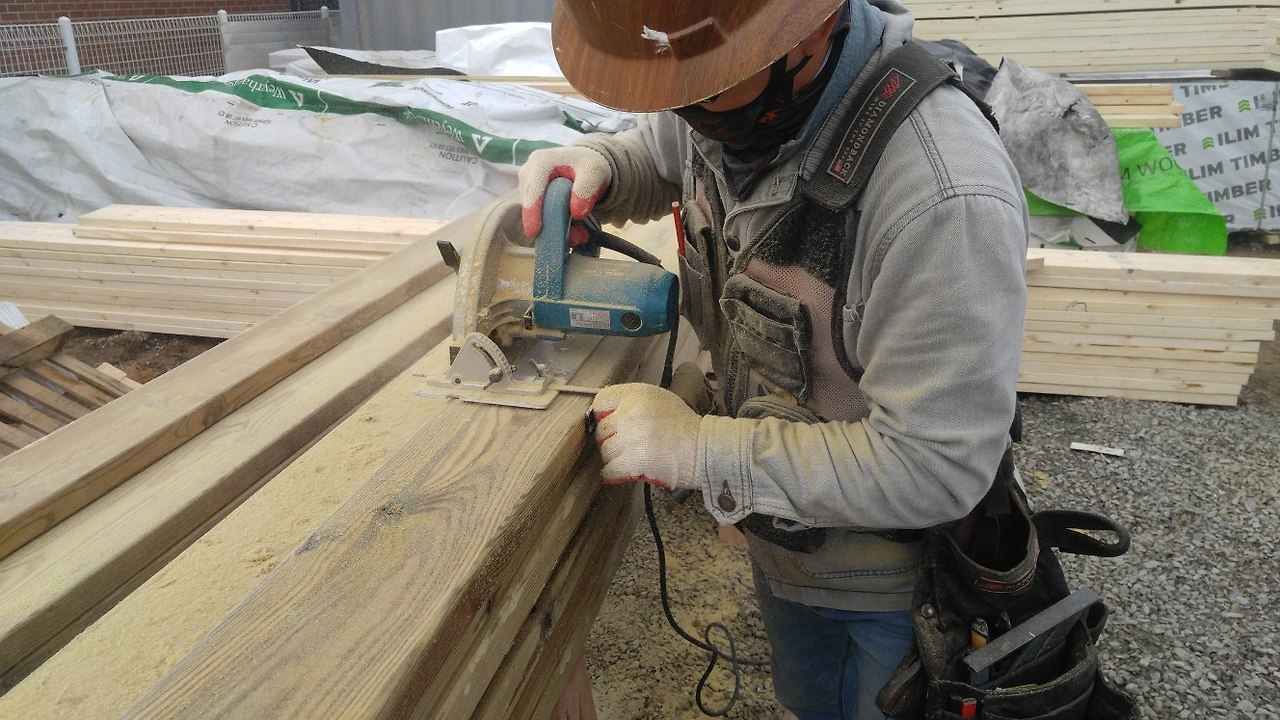

- 헤더, 백커, 코너 제작

- 토대 시공

- 벽체 조립 및 세우기

- 구조목 재단

다음 예정 작업



- 플레이트 재단 및 레이아웃

- 벽체 조립 및 세우기

- 구조목 재단

- 가새 작업

- 철물 보강 작업

성주 월향면 장산리 2일차

​오전 날씨가 점점 쌀쌀해지는 가을 입니다.

저희 수호천사 목공팀도 일교차에 따른 컨디션 관리에 유의하며

성주 월향면 장산리에서 2일차 작업을 시작하겠습니다.



오늘은 테이블쏘 작업대 제작 및 헤더 코너 제작 작업이 진행되었습니다.

외부벽체에 들어가는 헤더 제작시 단열을 위해 헤더 내부에 EPS 단열재를 폼과 함께 충진하여 제작하였습니다.

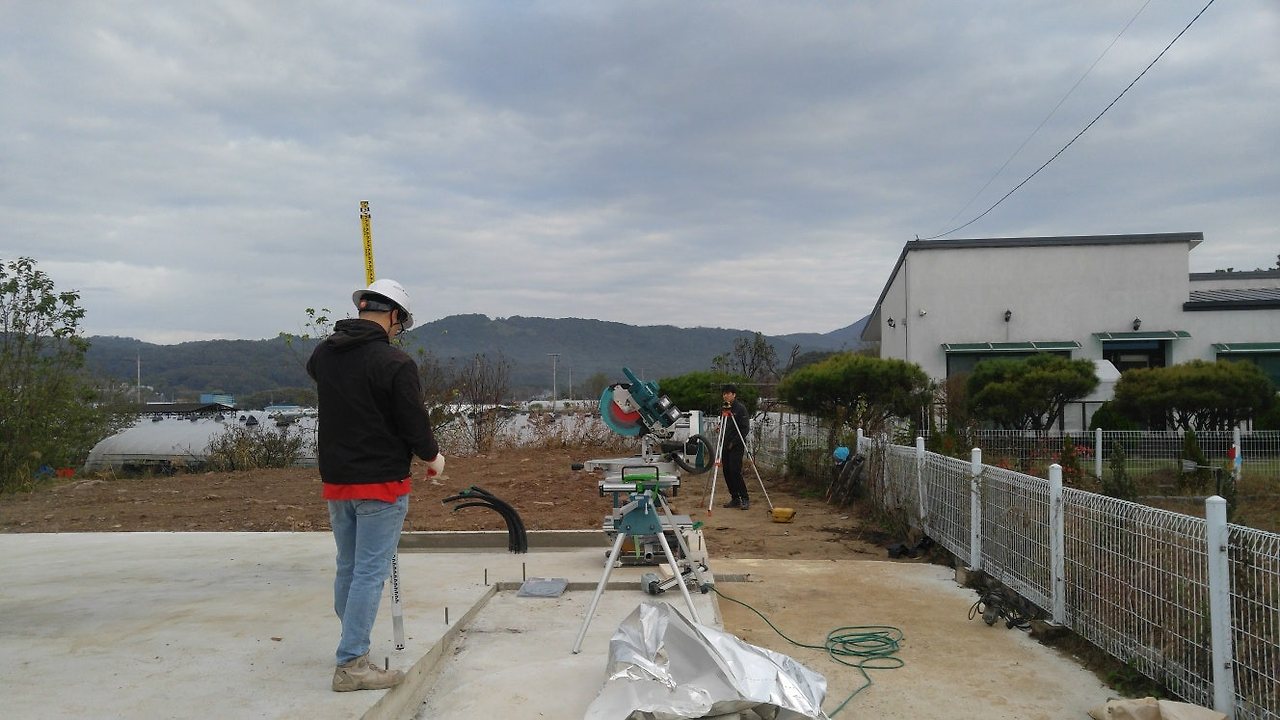

어제작업에 이어 기초면 레벨을 확인하기 위한 면갈이 작업이 진행되었습니다.

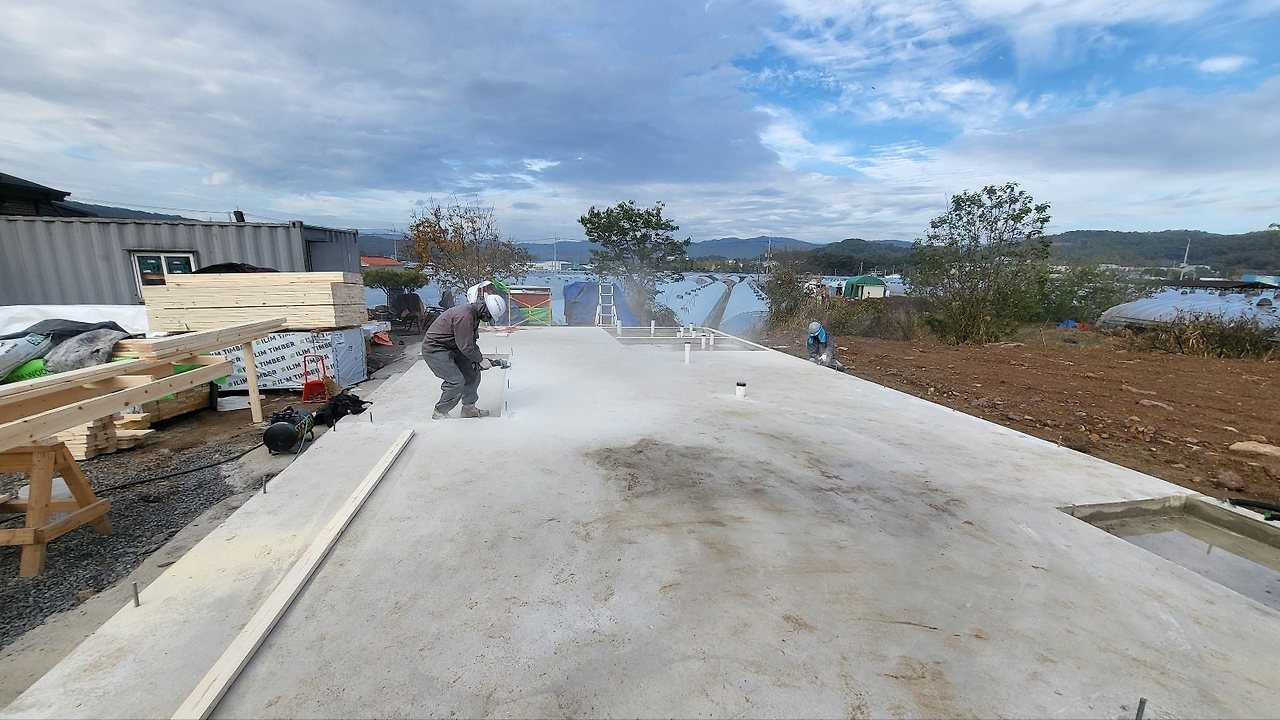

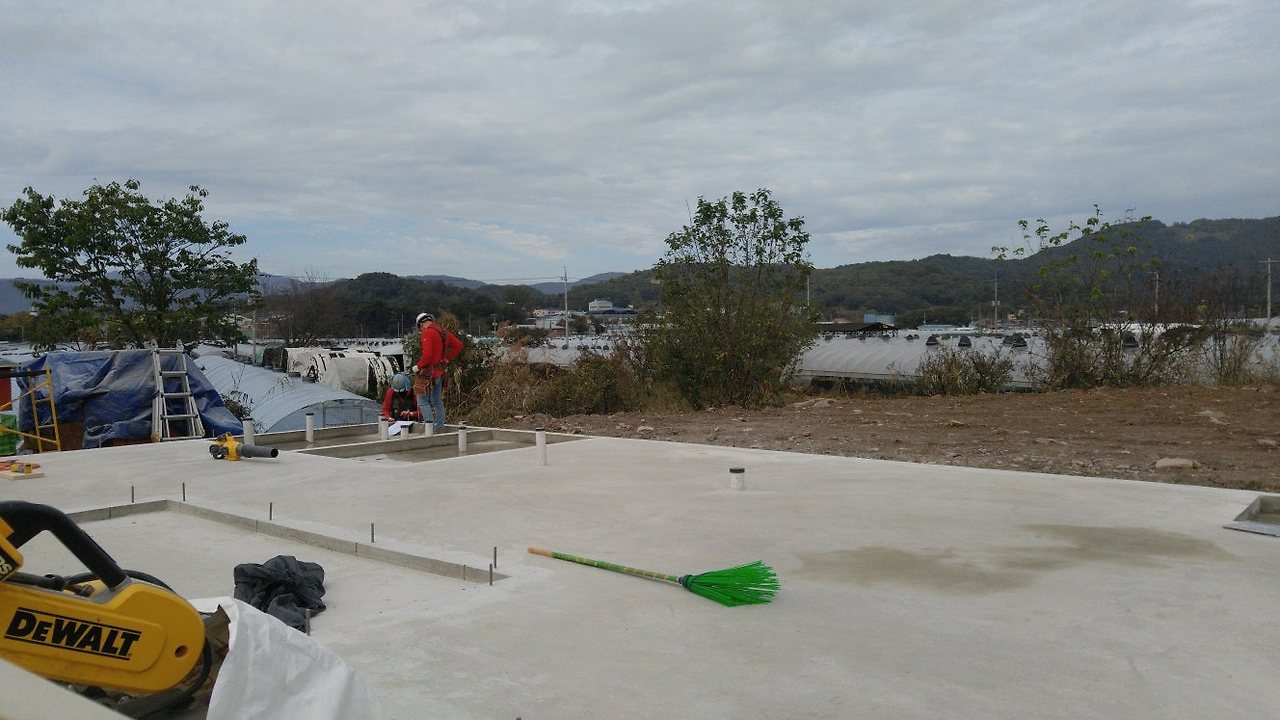

기초면평균 오차는4mm 내로 기초 시공품질이 매우 좋았습니다.

기초면의 레벨 측정후 그라인더로 면갈이 작업을 통하여 오차범위를 맞추었습니다.




토대 작업도 진행되었습니다.

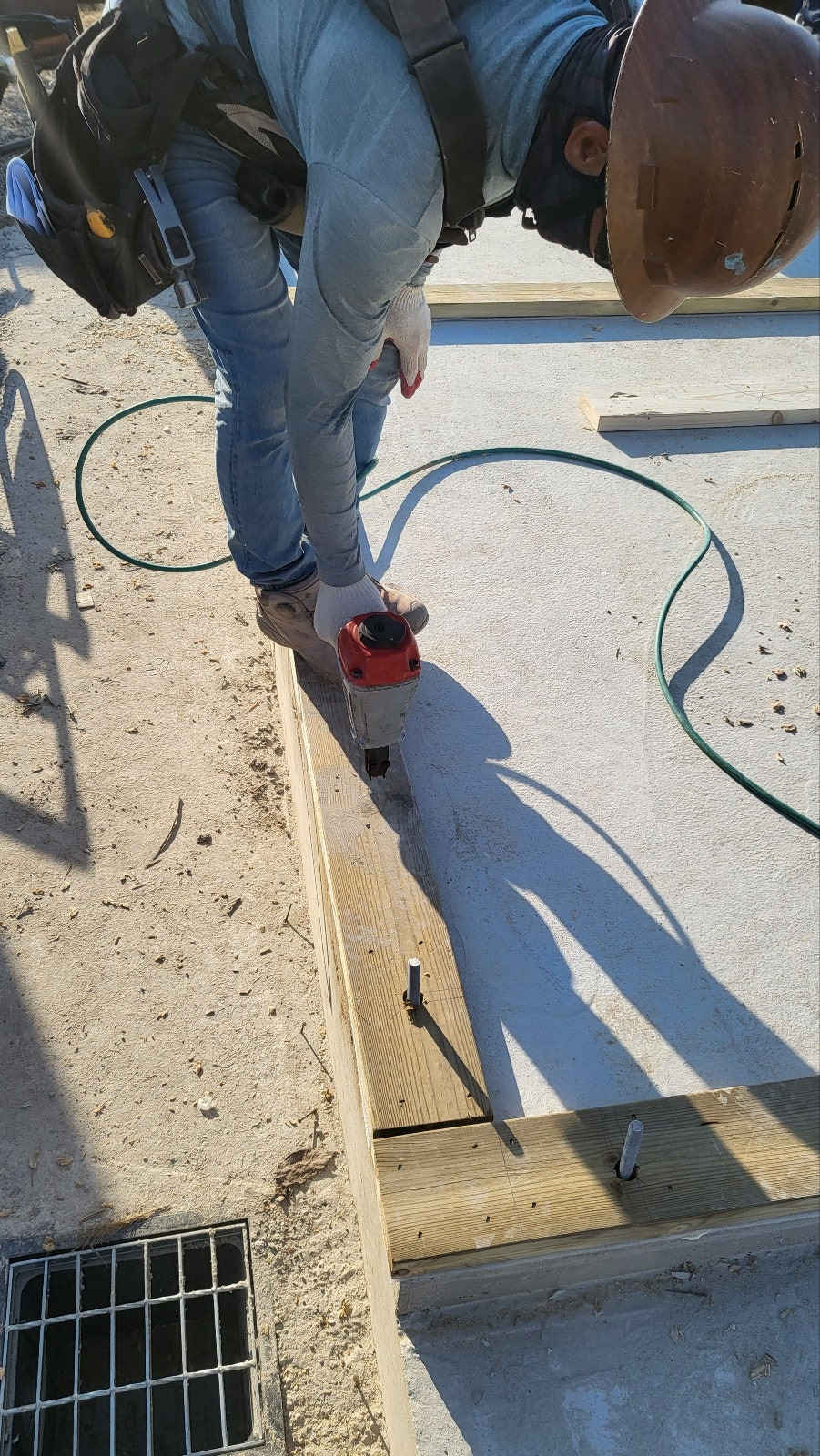

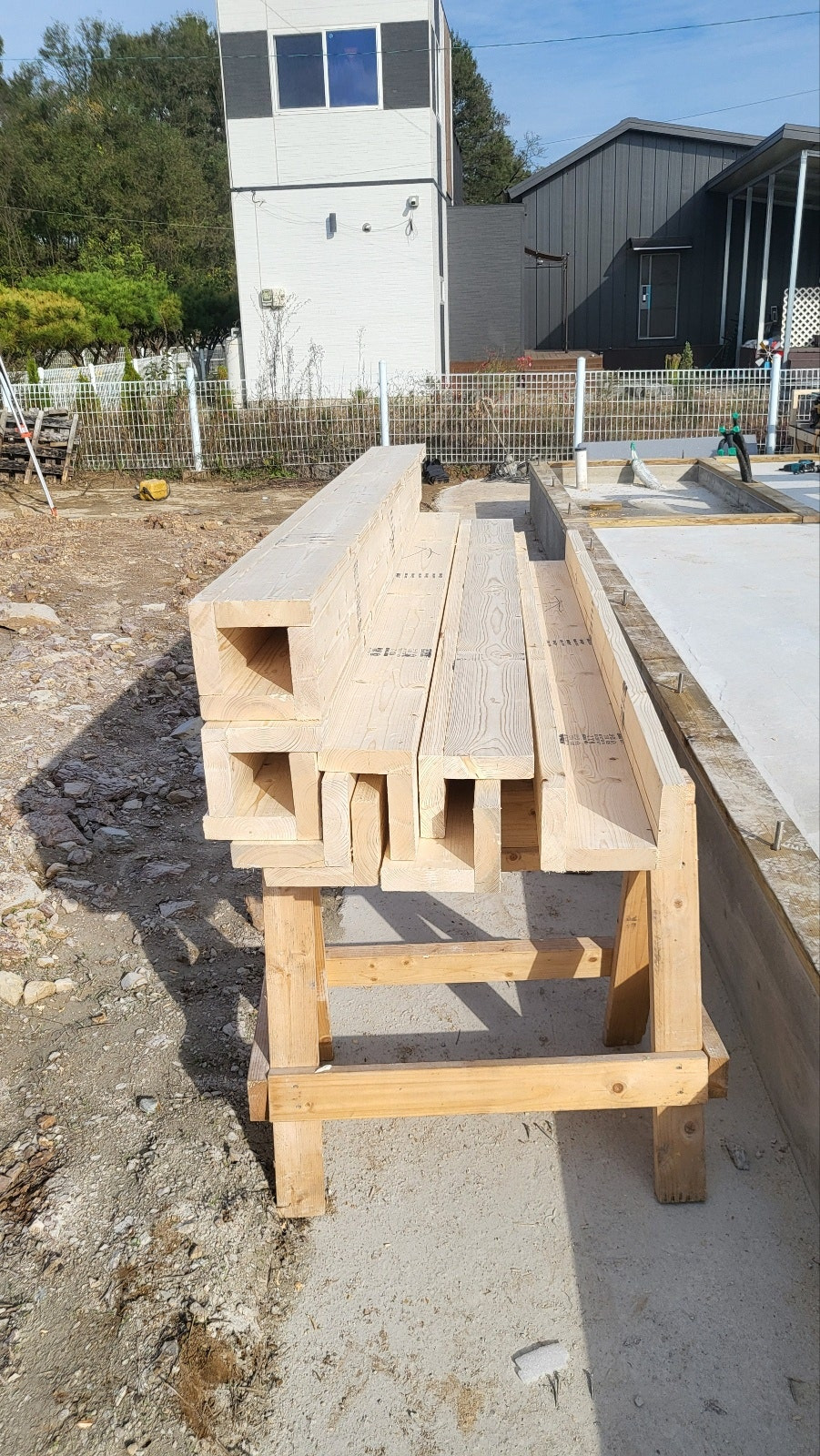

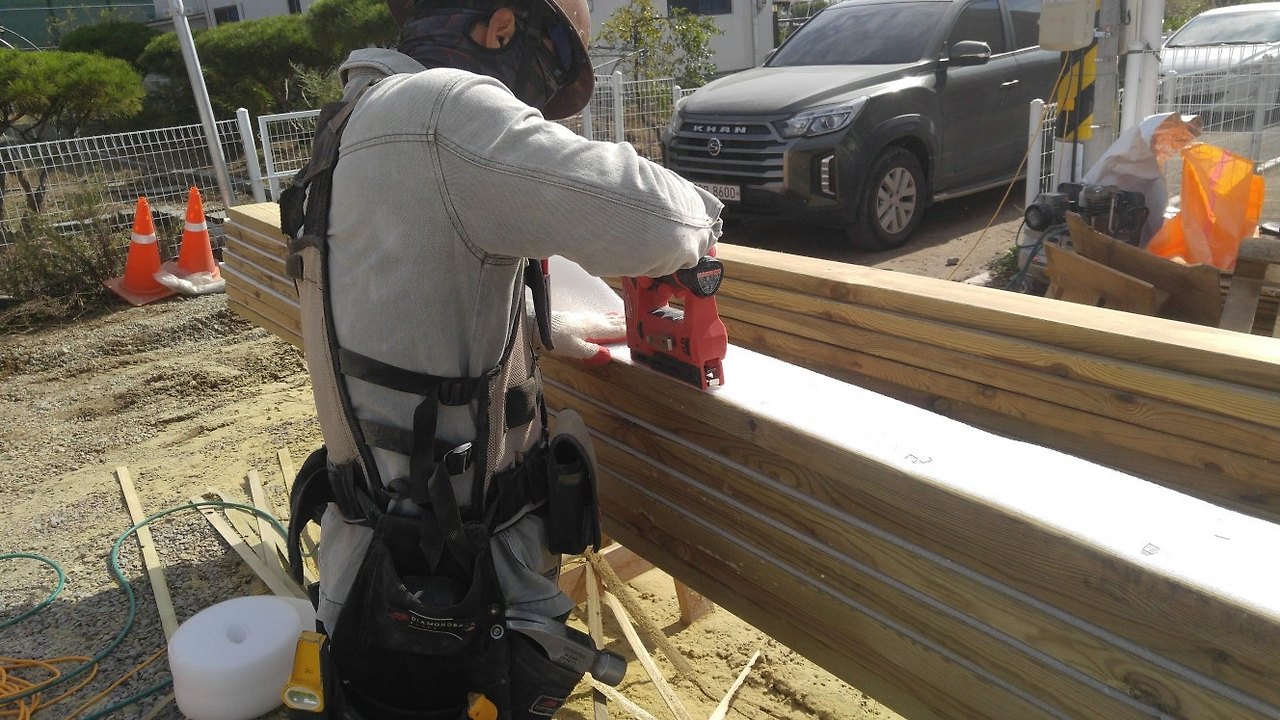

토대로 사용되는 방부목을 2x6 크기인 140mm로 재단후 기초 콘크리트에서 올라오는 수분으로부터 목재를 보호하기 위한 씰실러를 부착하면 시공전 토대 제작은 완료되었습니다.

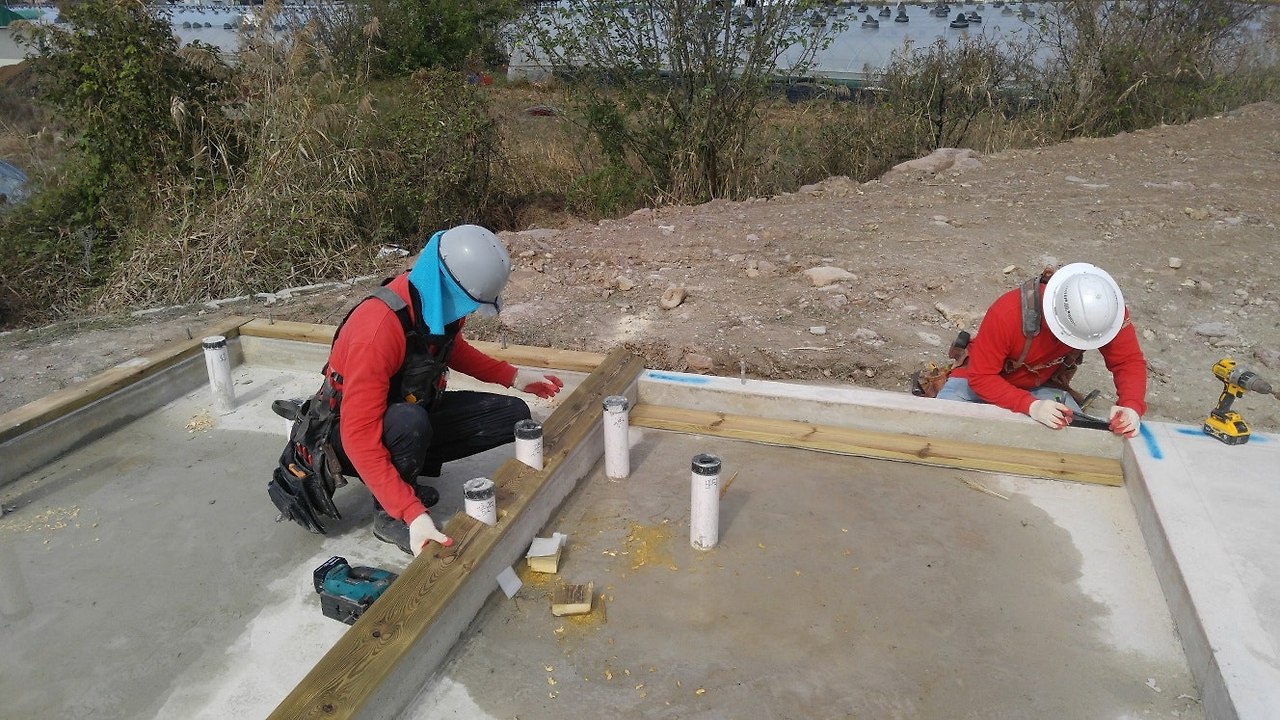

이후 제작이 완료된 토대를 시공시 앙카 볼트 및 배관과 겹치는 부분은 각 사이즈에 맞게 타공후

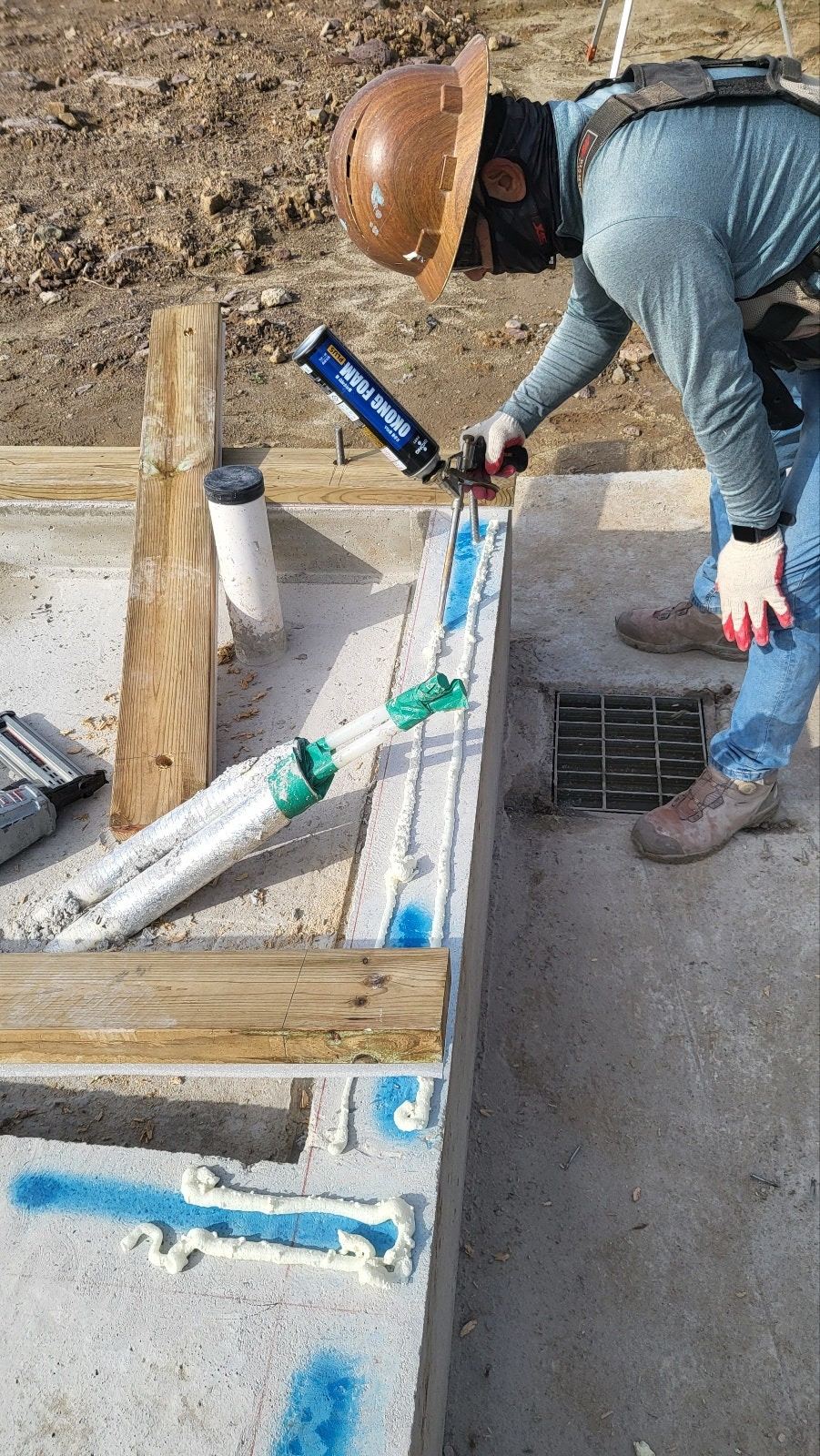

시공하였고 외부 토대의 경우 기밀을 위한 폼 충진후 시공이 진행되었습니다.

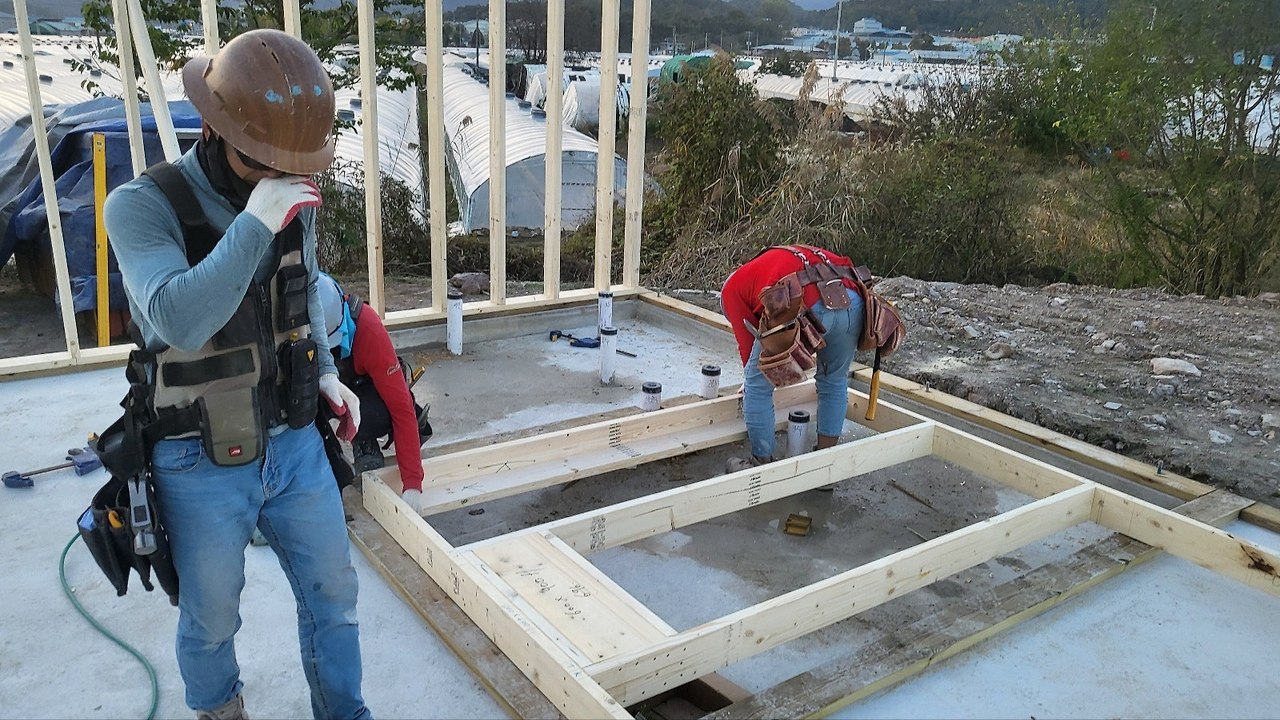

토대 시공후 벽체 작업도 진행되었습니다.

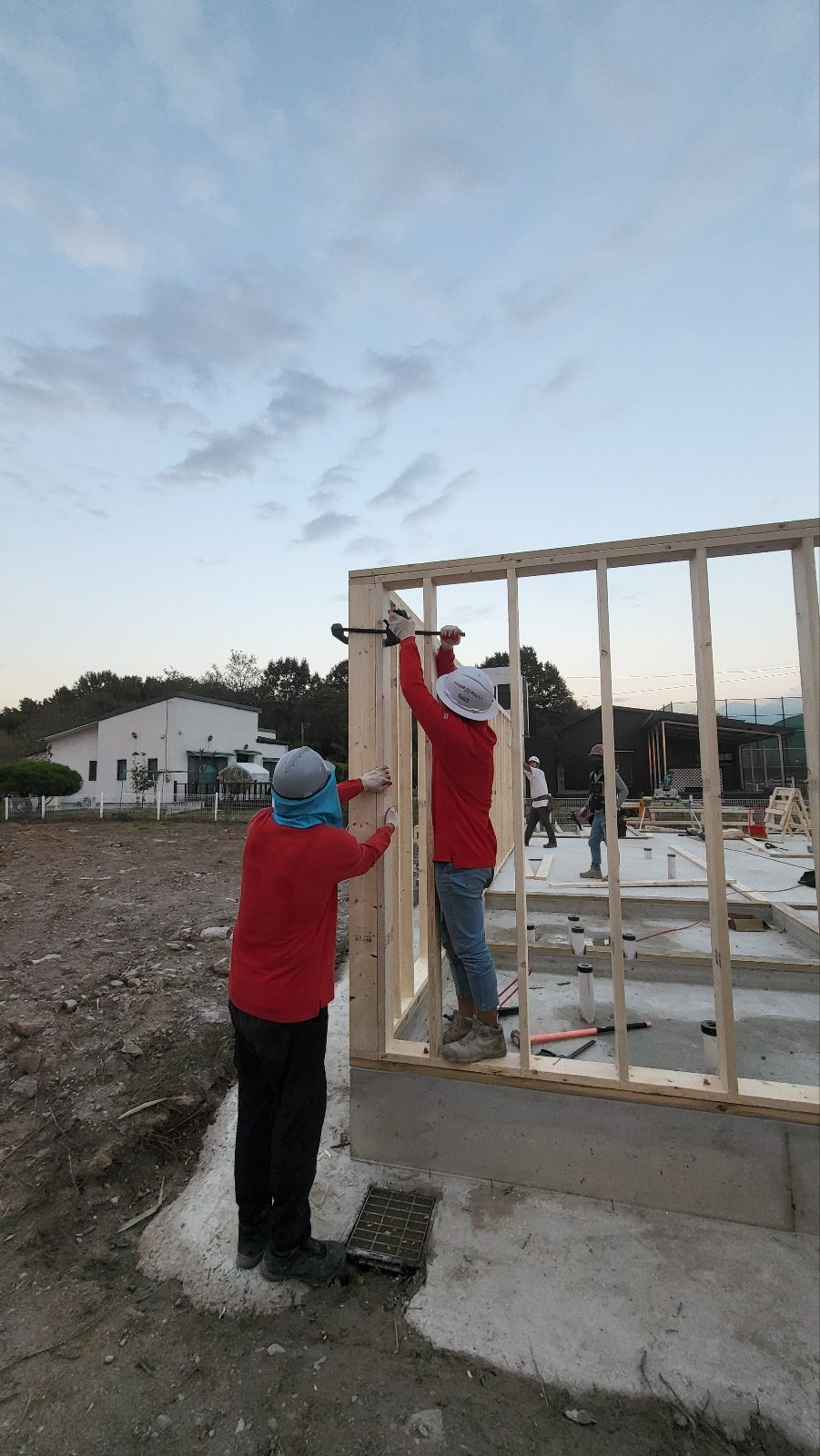

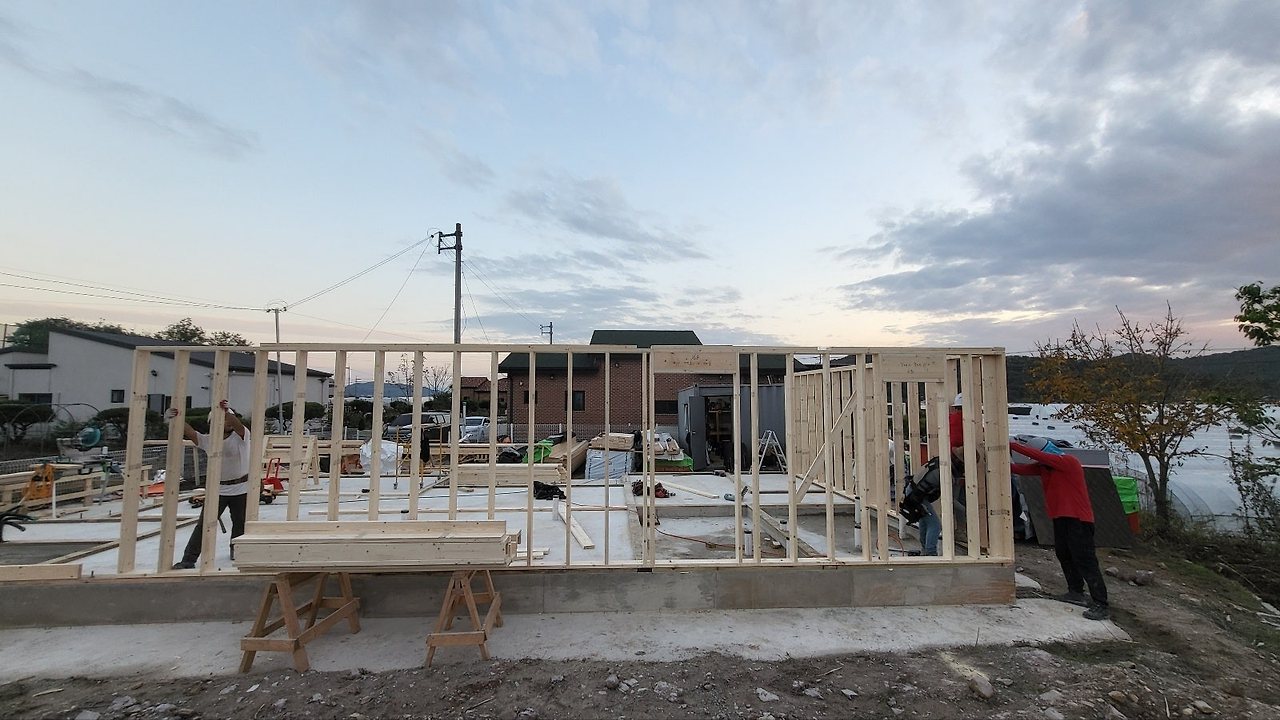

벽체는 바텀플레이트의 레이아웃 기준으로 스터드와 탑플레이트 및 개구부에 가해지는 하중을 받쳐주기위한 헤더와 벽체에 가해지는 하중을 지지하기위한 더블탑플레이트까지 조립후 세우기가 진행되었습니다.

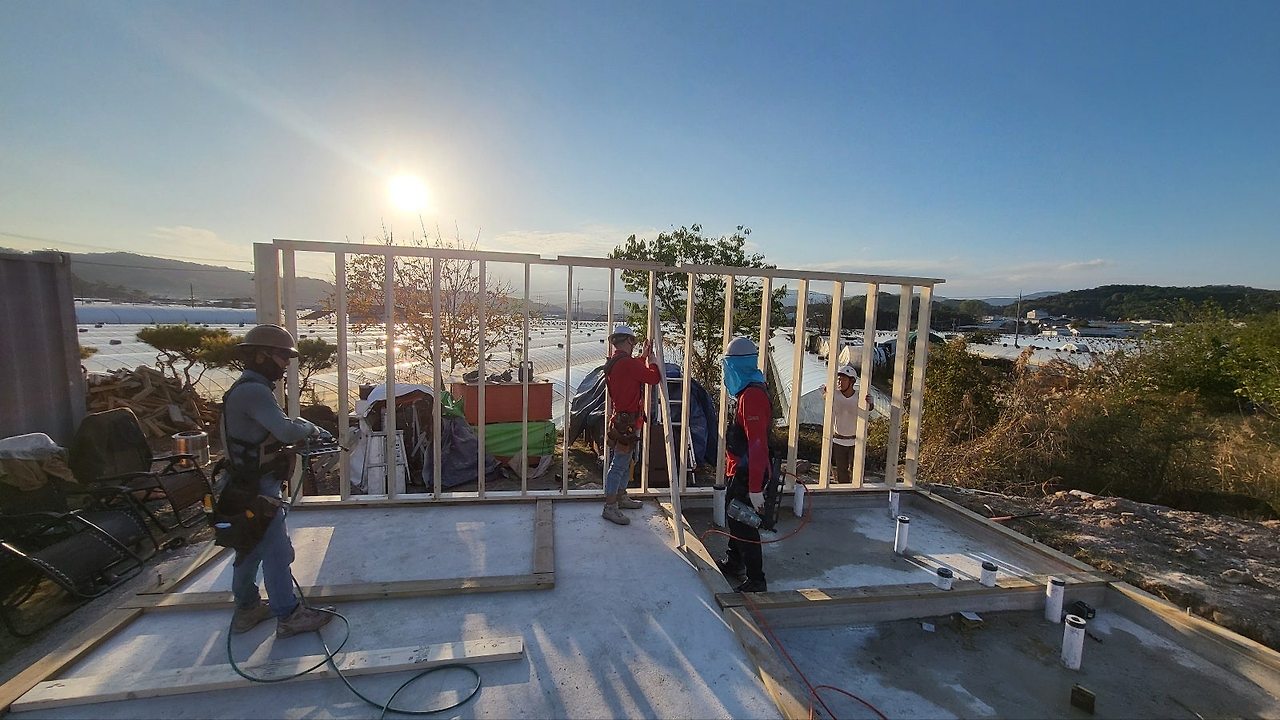

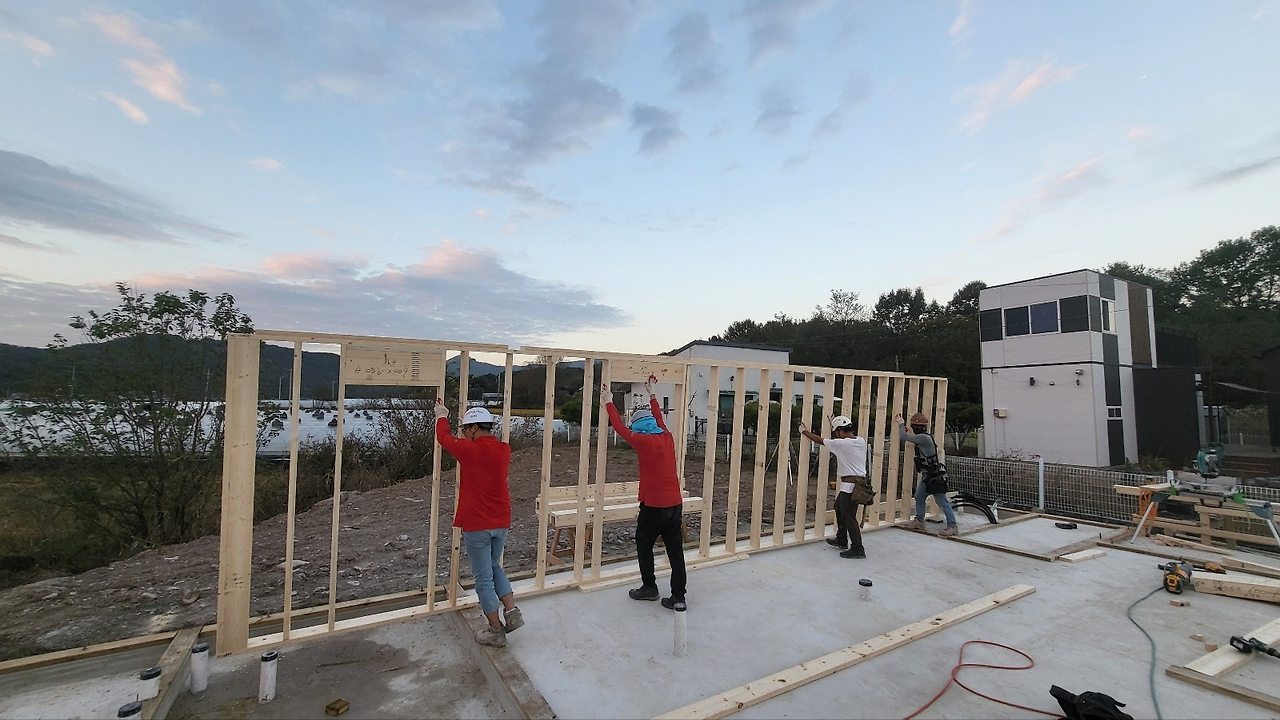

벽체가 세워진후 서로 만나는 코너부분의 수직수평 확인작업 및 임시고정을 위한 가새 작업도 함께 진행하였습니다.

이후 현장정리후 오늘의 작업을 끝마쳤습니다.

끝까지 읽어주셔서 감사합니다

금일 작업의 현장사진이 조금 미비하여 건축과정을 궁금해하시는 건축주님에게 죄송하다고 말씀드리며

추후 공정 설명에 있어 많은 현장사진을 공유드리도록 하겠습니다.

편안한 밤 되시길 바랍니다.

https://www.youtube.com/watch?v=_8x-_PVq_A0







'목조주택 시공완료현장 > 2410 성주월항 38평' 카테고리의 다른 글

241107 (목) [성주 월항면 장산리] 10일차 서까래 재단, 패러램 릿지 빔 시공, 서까래 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.11.08
241106 (수) [성주 월항면 장산리] 9일차 서까래 재단, 합판 시공, 포켓도어 틀 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.11.06
241105 (화) [성주 월항면 장산리] 8일차 서까래 재단, 합판 시공, 철물 보강 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.05
241104 (월) [성주 월항면 장산리] 7일차 2층 플레이트 레이아웃, 2층 벽체 조립&세우기 작업,포니 월 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.04
241103 (일) [성주 월항면 장산리] 6일차 2층 플레이트 재단, 2층 바닥 T&G 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.04
241102 (토) [성주 월항면 장산리] 5일차 림 조이스트 시공, 장선 시공, 2층 플레이트 재단 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.03
241030 (목) [성주 월향면 장산리] 4일차 벽체 세우기, 가새 작업, 끝막이 장선 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.31
241030 (수) [성주 월향면 장산리] 3일차 벽체 세우기, 플레이드 레이아웃 헤더 제작 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.30
241028 (월) [성주 월향면 장산리] 1일차 자재수령, 거푸집 해체 및 현장정리 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.10.29
241017 성주월항 기초시공  (0) 2024.10.25

댓글
