날씨: 맑음
-금일 근무자
팀 장 : 문성일 (8시간)
부팀장: 김진홍 (8시간)
팀 원 : 최영광 (8시간), 조길환 (8시간), 구기혁 (8시간), 김종훈 (8시간)
금일품수 (누계) : 6 품 (총 163.125 품)
금일 작업 현황
- 세라믹사이딩 아이큐브 퓨제 시공 (완료)
- 내부 단열재 시공
- 2층 포치 내부 작업
- 1층 욕실 시트방수 (완료)
다음 예정작업
- 내부 단열재 시공
- 2층 포치 내부 작업
청주 상당 26일차
안녕하세요, 대청호의 아름다운 운무와 시원한 전경이 펼쳐진 곳 청주시 상당구 현장에서 26일차입니다.
오늘은 외부 세라믹 사이딩 작업을 이어서 진행하였습니다.
작업자들의 신중함과 노력으로 어느덧 2층 포치 윗 부분이 완료가 되었습니다.

시공 및 작업 완료된 모습
이로서 외부 세라믹 사이딩 마감 작업은 모두 마무리가 되었습니다.
시공중 발생한 기스나 찍힘, 고정못에 대한 터치업 페인팅 작업은 이번 주중으로 진행됩니다.
내부 작업은 2층 포치구역 타이백 및 방수시트 시공과 1,2층 천장(장선) 및 내벽체 단열재 시공이 진행되었습니다.

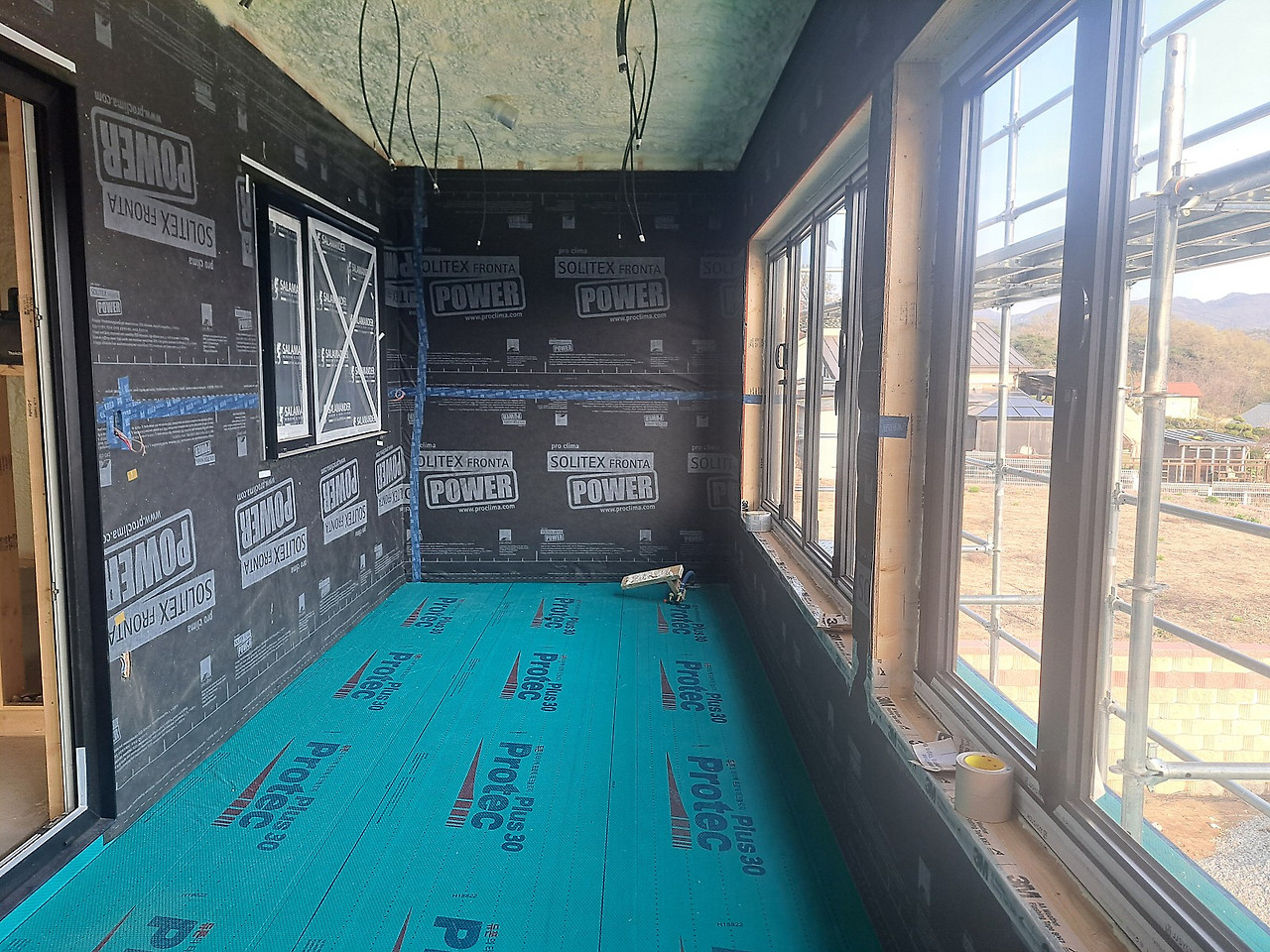

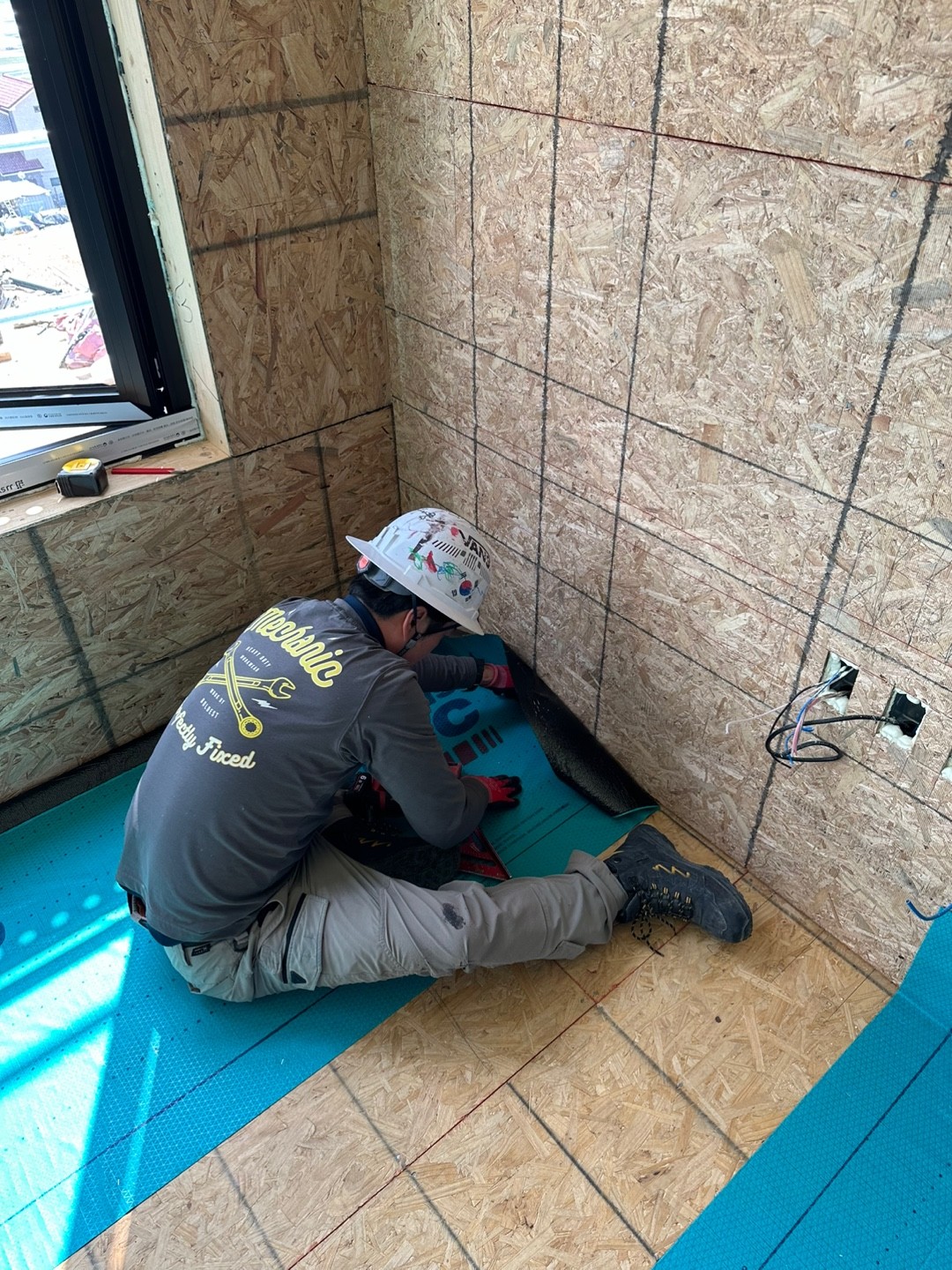

2층 포치 작업 모습
내부 단열재 시공은 천장 R-30, 내벽체 R-21로 진행되었습니다.
- 단열재 설명

R-30 단열재 설명 및 TestReport 페이지
R-21 단열재 설명 및 TestReport 페이지

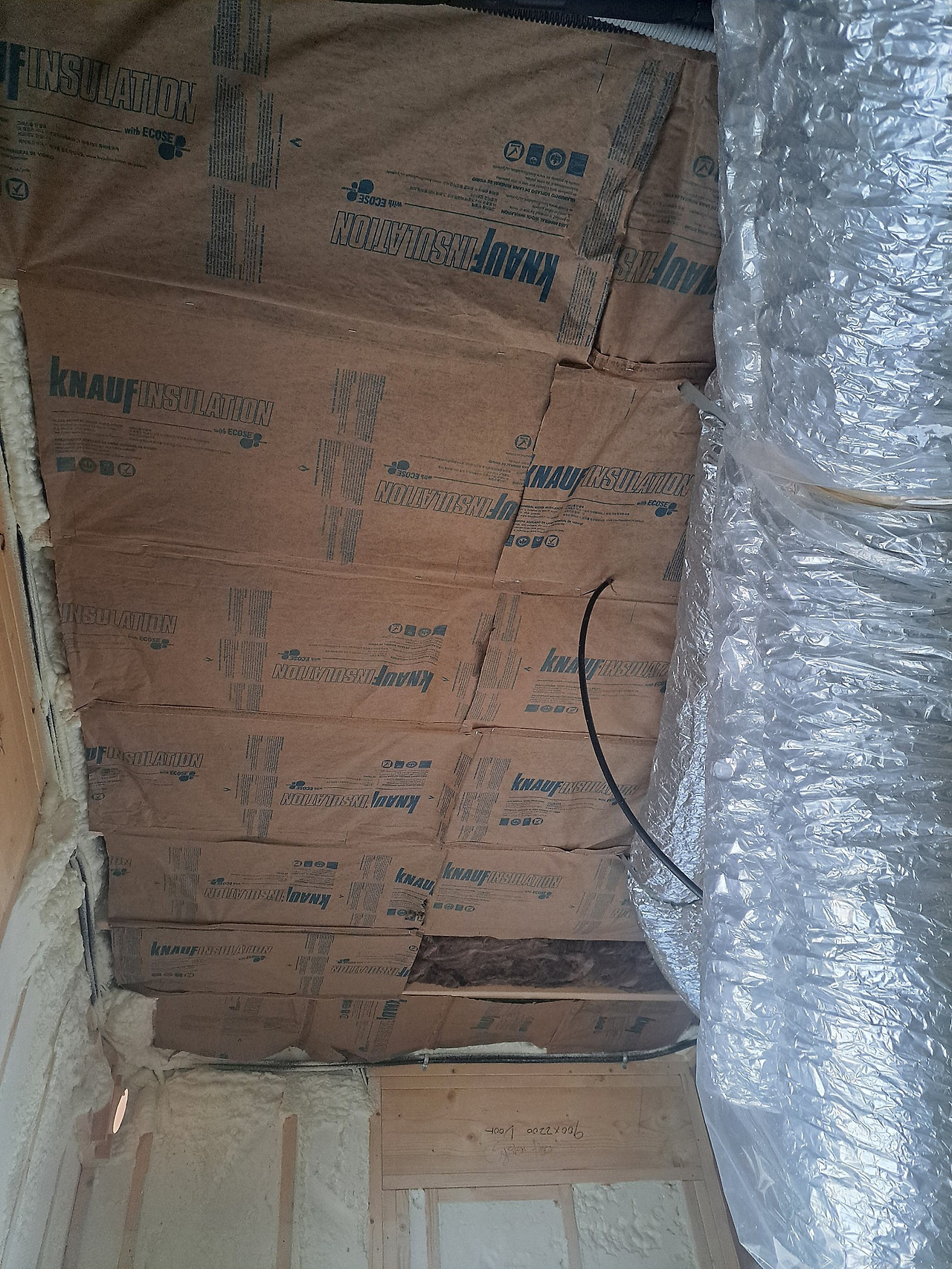

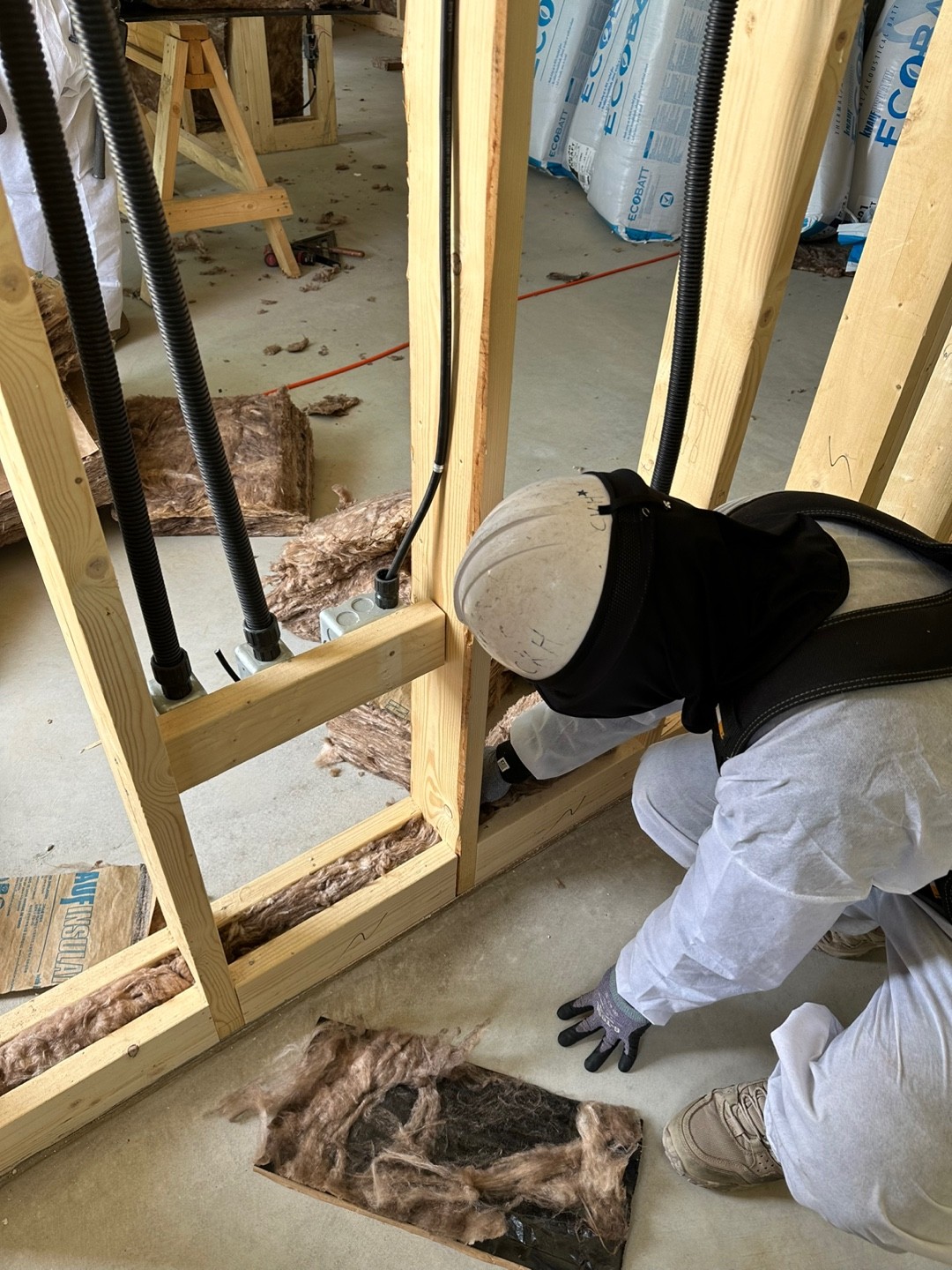

1,2층 단열재 시공 모습

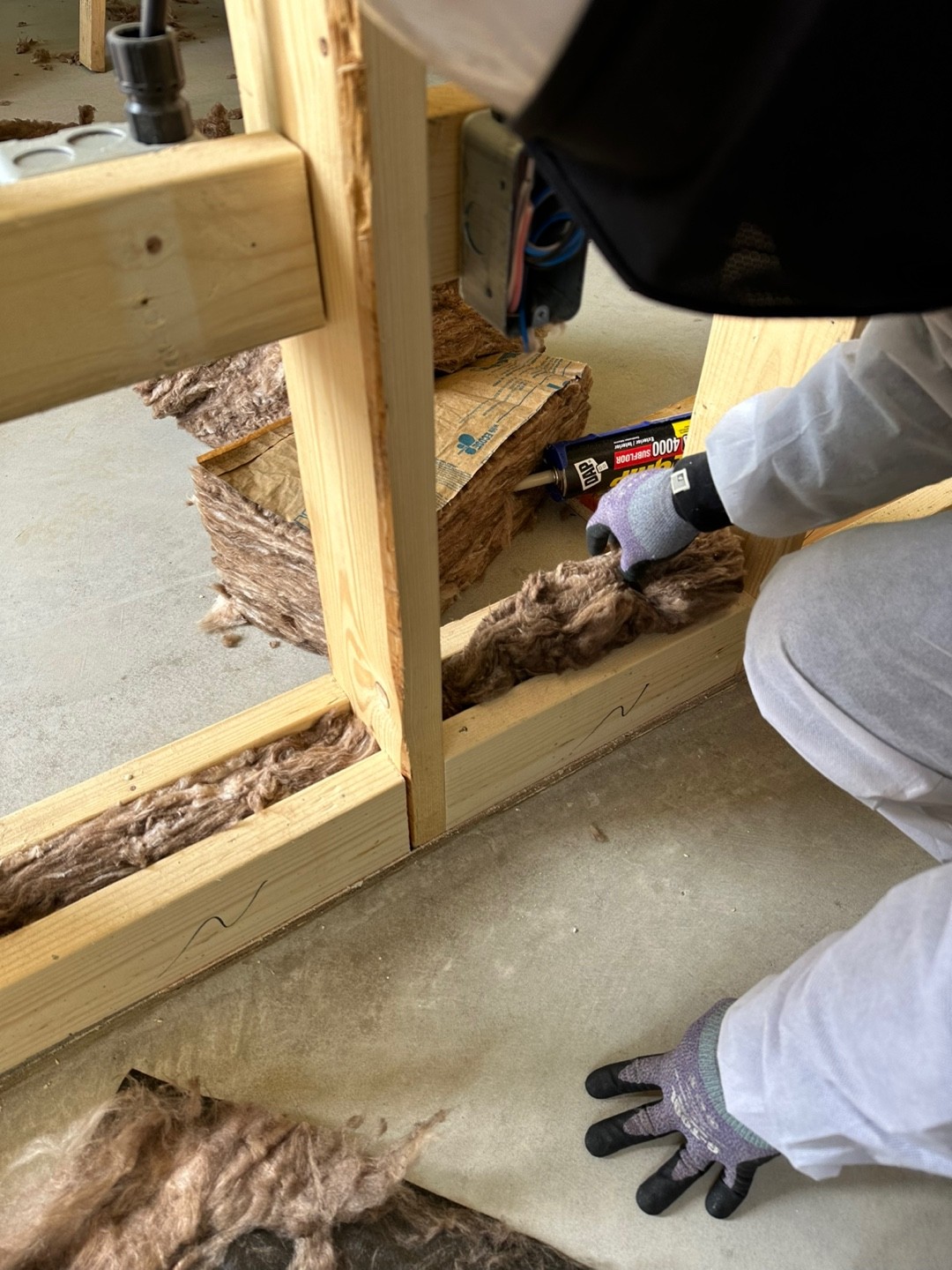

최대한 단열공간에 단열재를 채워주고 타카(스템플러)로 고정하였습니다.

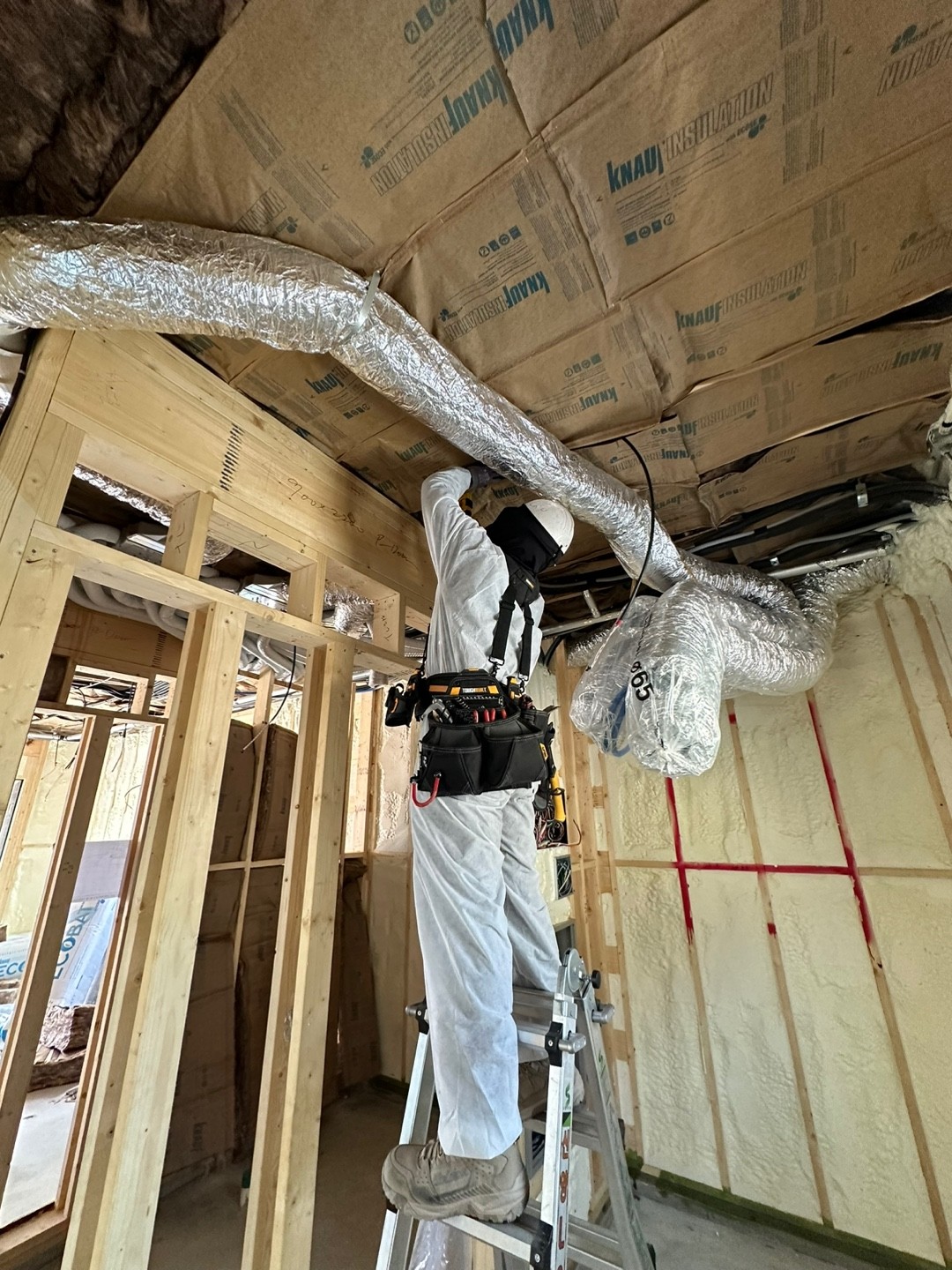

단열재 작업은 특히 배선과 배관등등 여러 라인들이 천정과 벽체로 지나가기에 더 많은 집중과 신경을 기울여
작업이 이루어집니다.

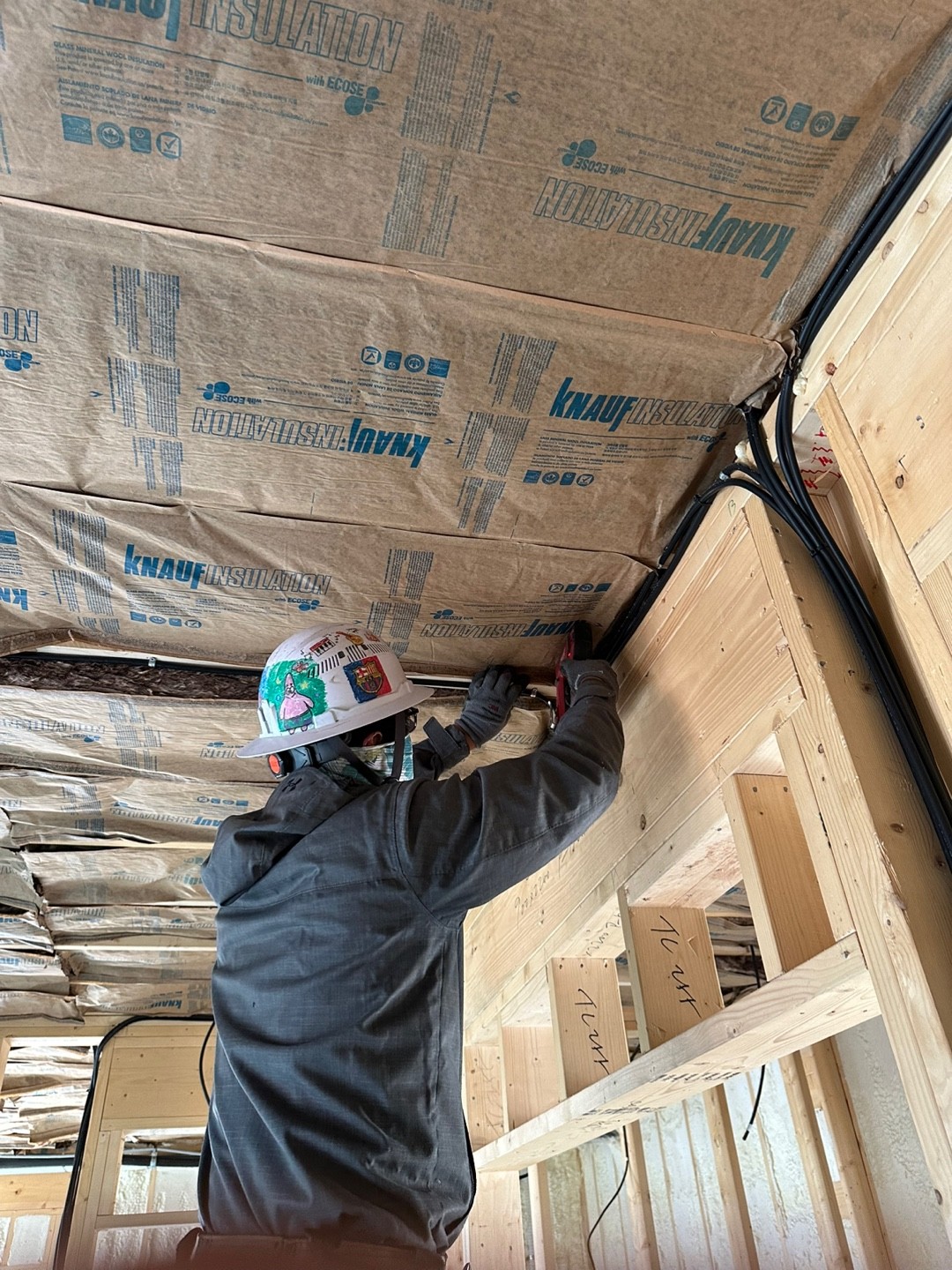

주변 청소와 단열재 시공 모습
그리고 주변 이물질들이 단열재와 같이 섞여들어가지 않게 주변 청소 후 작업이 진행됩니다. (필수 선행작업)

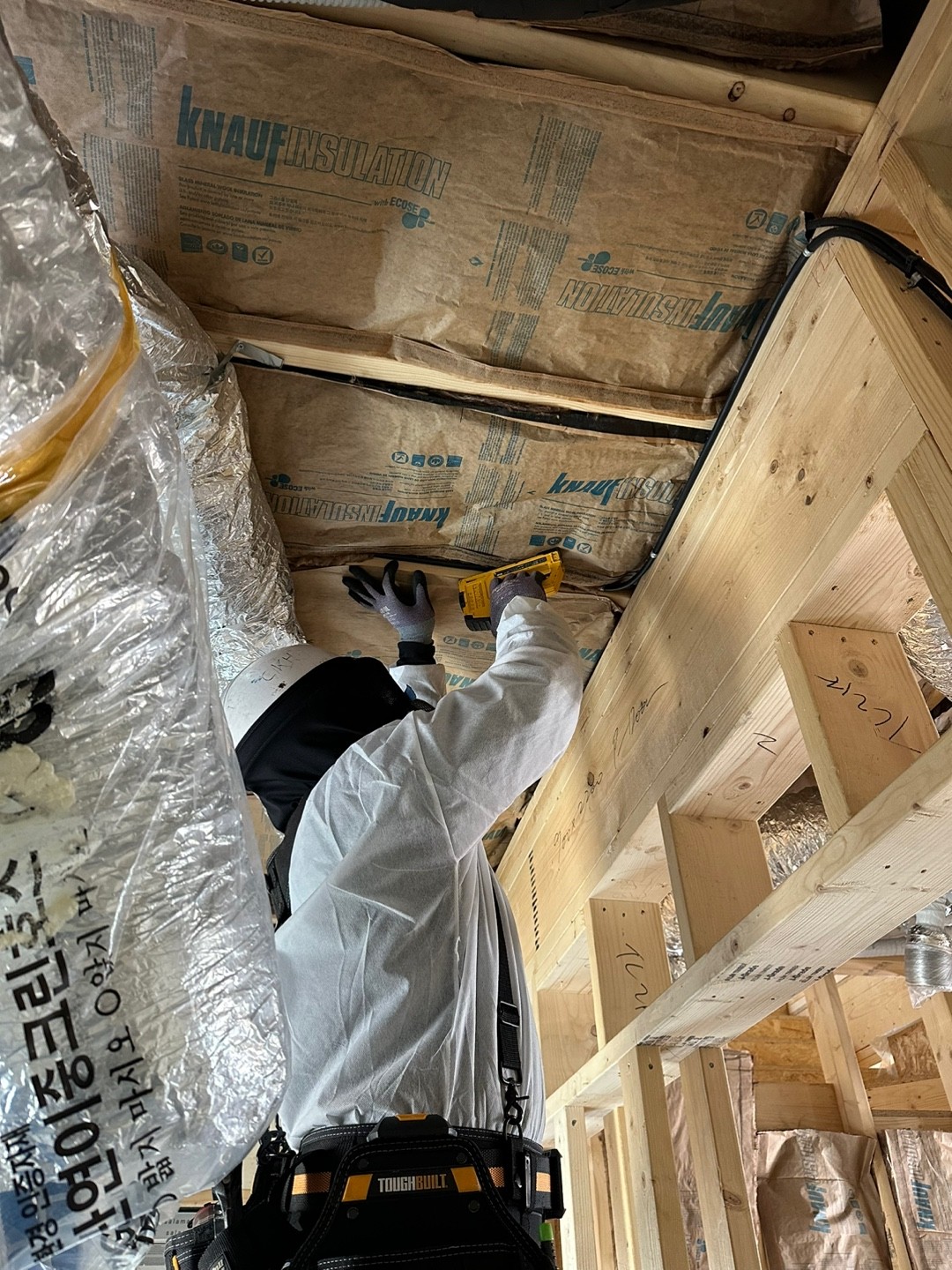

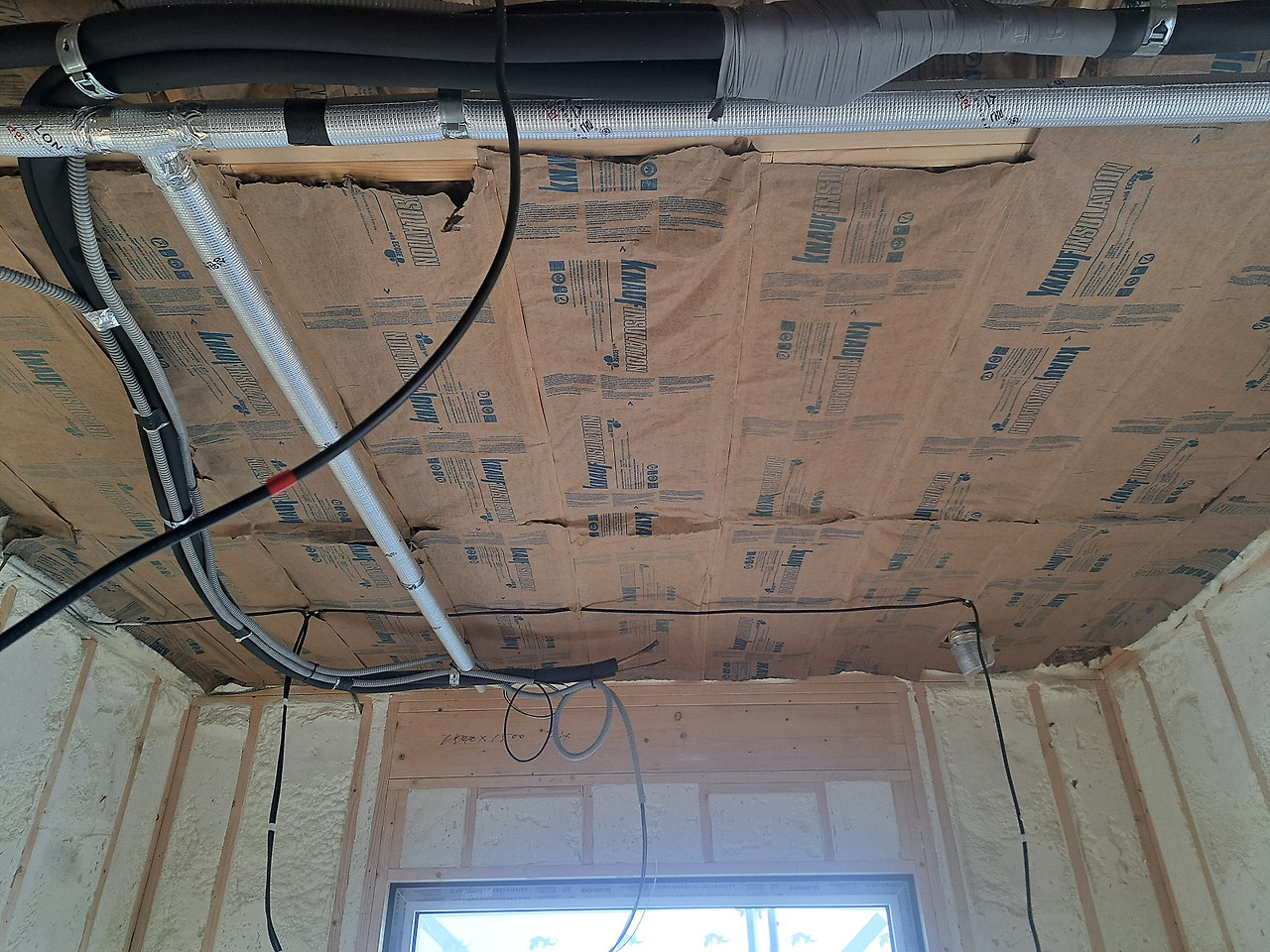

단열재 시공된 모습
그리고 1층 욕실 시트 방수작업이 진행되었습니다.

시트 방수 작업과 완료 모습
단열재 시공은 오늘까지 60%정도 진행되었습니다.
완료가 될때까지 긴장 늦추지 않고 작업에 안전과 최선을 다하겠습니다.
오늘도 수고많으셨습니다. 편안한 밤 되시기 바랍니다.
