날씨: 맑음
-금일 근무자
팀 장 : 정수호 (8시간)
부팀장: 손호현 (8시간)
팀 원 : 문병선 (휴무), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간)
지 원 : 문성일 (8시간), 이상민 (8시간), 정태영 (8시간), 최영광 (8시간)
금일품수 (누계) : 9.0 품 (총 121.375 품)
금일 작업 현황
- 2차 자재 입고
- 벽체 합판 및 투습방수지 시공 마무리 (완료)
- 벽체 레인스크린 시공
- 벽체 버그스크린 시공
- 에어콘 배관 시공 (완료)
- 설비팀 수도배관 작업
- 징크 시공
다음 예정작업
- 벽체 레인스크린 시공
- 벽체 버그스크린 시공
- 세라믹사이딩 스타터 시공
- 세라믹사이딩 시공
- 창호 시공
- 설비팀 수도배관 작업
군산 송풍동 12일차
안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 12일차 시작합니다.
오늘은 2차 자재 입고로 하루를 시작하였습니다.
외장 마감 작업을 위한 세라믹사이딩, 내부 단열 작업을 위한 단열재, 내부 마감을 위한 석고보드 등이 주요 자재가 되겠습니다.
지게차와 크레인을 이용한 자재 입고 모습
2차 자재 입고 진행중인 모습
자재 입고 시에는 항상 공정 순서를 생각하고 여건이 허락하는 한 자재 사용 시 동선을 최소화 할 수 있도록 고려하여 자재를 적재하여야 합니다.
오늘의 작업은 우선 벽체 합판 시공을 마무리 짓고 투습방수지를 시공하였습니다.
2층의 운동실과 침실2의 하이클래딩 마감이 이루어질 돌출벽에 대한 작업을 먼저 진행하였습니다.
침실2 외벽체 합판 시공 진행 모습
돌출벽 크기에 맞춰 합판을 재단하고 시공하였습니다.
합판 시공 후에는 물끊기가 이루어지도록 기밀 테이핑 작업을 진행하였습니다.
이어서 투습방수지 시공을 완료하고 역시나 기밀 테이핑 작업을 추가로 진행하였습니다.
투습방수지 시공 후 기밀테이핑 작업을 진행한 모습
돌출벽 안쪽은 하이클래딩으로 외장 마감이 이루어지므로 징크 몰딩 작업도 진행되었습니다.
하이클래딩 마감을 위한 징크 몰딩 시공 진행된 모습
운동실쪽 돌출벽도 동일한 공정으로 작업을 진행하였습니다.
운동실쪽 돌출벽 작업이 완료된 모습
이로서 벽체와 지붕 골조 후 합판 시공까지 마무리 되어 전체 공정 중 골조 공정은 사실상 마무리 되었습니다.
벽체 마무리가 되는 동안 레인스크린 작업도 상당 부분 완료되었습니다.

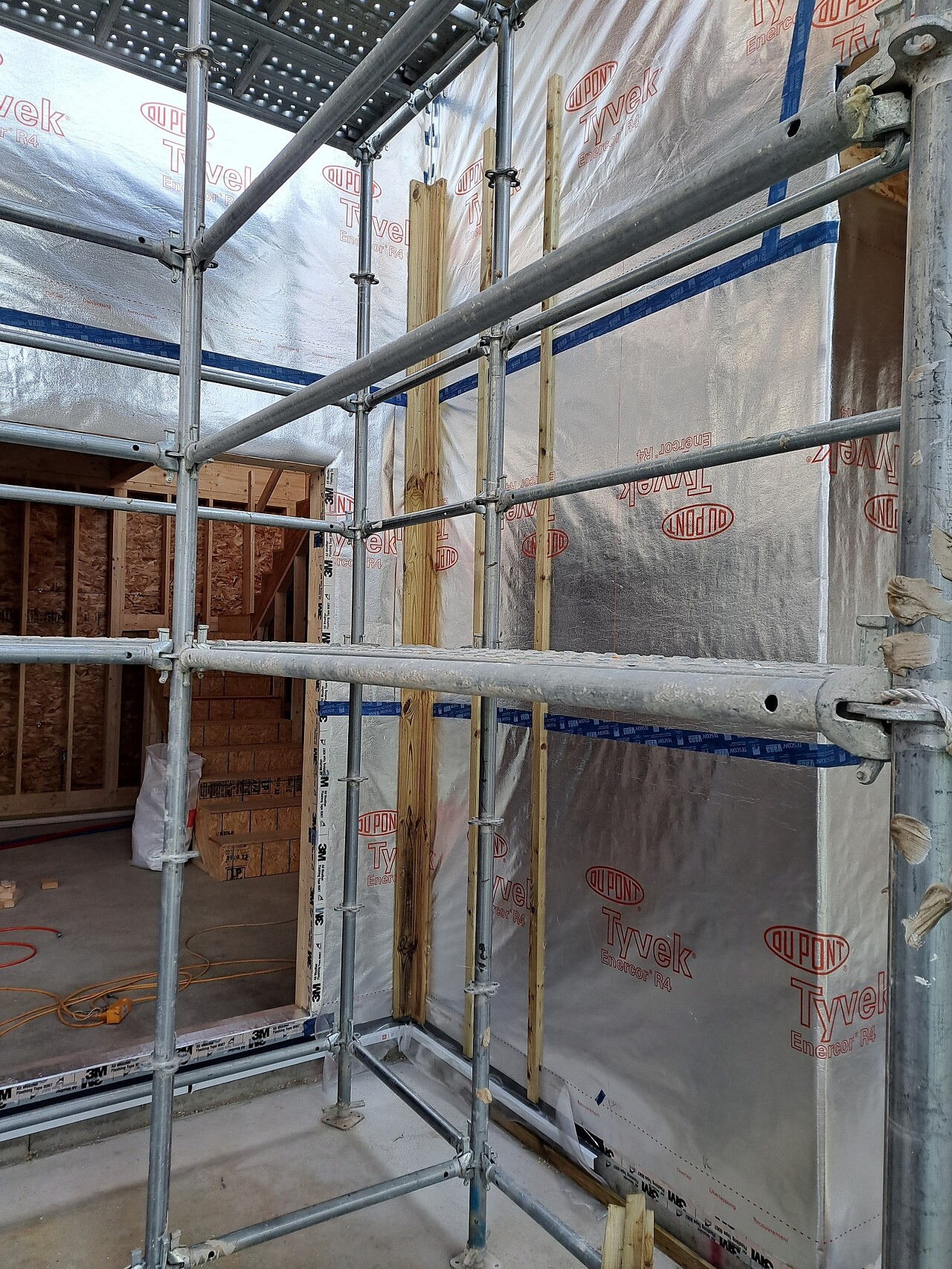

레인스크린 시공중인 모습
인코너와 아웃코너에는 콤보라 부르는 방부목을 이용하여 튼튼하게 상 역할을 할 수 있도록 시공하였습니다.
레인스크린 시공중인 모습
어제 진행된 레이아웃에 맞춰 레인스크린 시공을 진행하고 있습니다.
레인스크린 시공중인 모습
창호 주변에는 내일부터 진행될 창호 시공이 완료된 이후 상 작업이 진행될 예정입니다.
기단부에는 버그스크린 시공이 병행하여 진행되고 있습니다.
버그스크린 시공중인 모습
버그스크린(Bug Screen)은 말 그대로 벌레 유입을 차단하기 위해서 설치하는 스테인리스 그물망입니다.
레인스크린을 통해 공기 순환을 위한 통로를 열어두되 벌레가 같이 유입되므로 이를 방지하기 위하여 필수적으로 설치해야 하는 요소입니다.
버그스크린 시공중인 모습
버그스크린을 위로 말아올리고 바깥쪽으로는 세라믹사이딩 스타터와 세라믹 사이딩이 시공되게 됩니다.
버그스크린이 끝나는 부분 역시 벌레 유입이 되지 않도록 빈틈없이 감아서 고정시킵니다.
에어콘팀 방문하여 에어콘 배관 시공을 완료하였습니다.

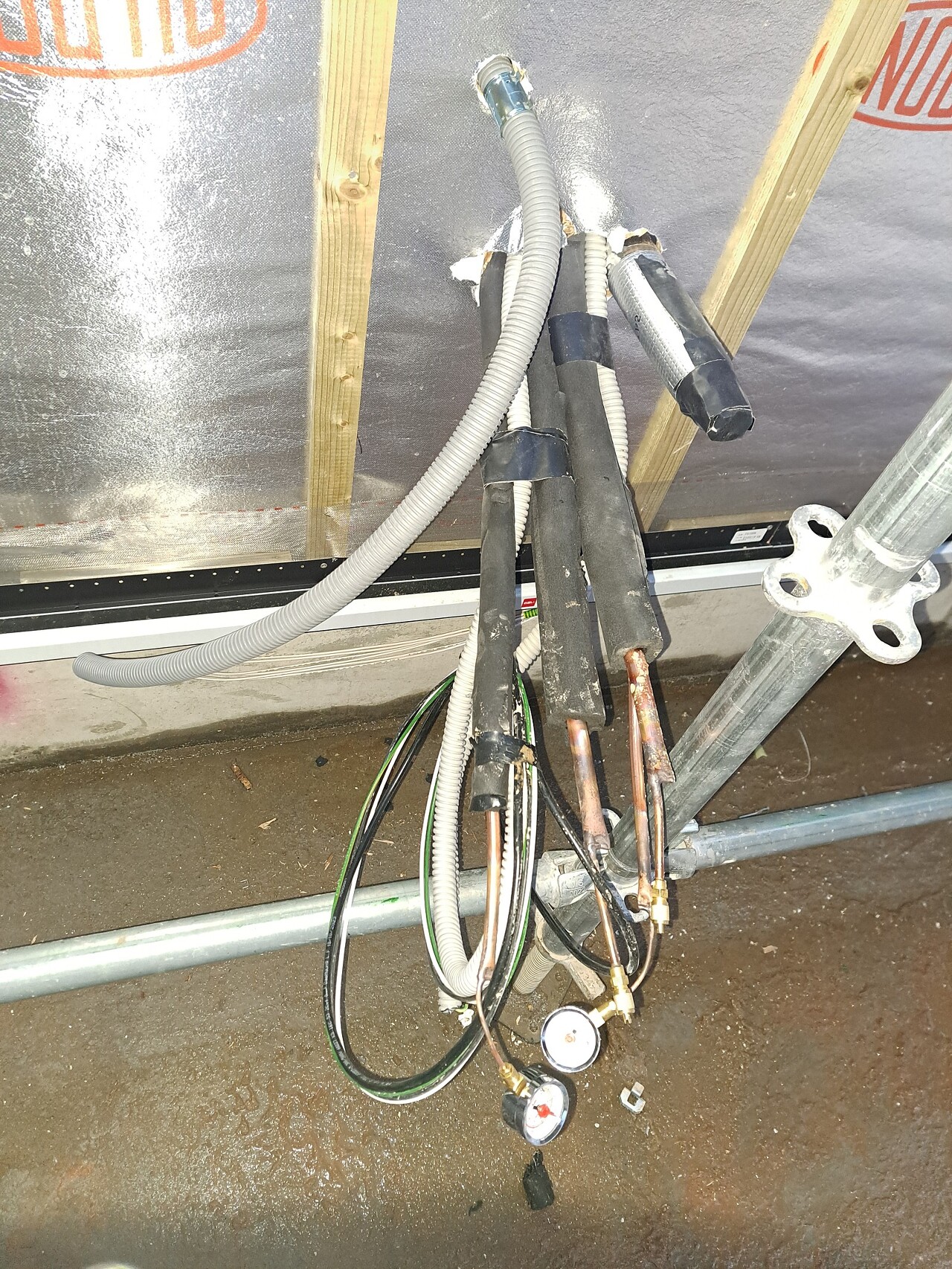

에어콘 배관 시공 진행된 모습
설비팀 수도 배관 작업도 계속 이어지고 있습니다.
수도 배관 진행중인 모습
하자없는 완성도 높은 집을 만들기 위해 오늘도 모두가 노력한 하루였습니다.
편안한 저녁 보내십시오.
감사합니다.
