날씨: 구름 많음
-금일 근무자
팀 장 : 정수호 (8시간)
부팀장: 손호현 (8시간)
팀 원 : 문병선 (휴무), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간)
지 원 : 문성일 (8시간), 이상민 (8시간), 정태영 (8시간), 최영광 (8시간)
금일품수 (누계) : 9.0 품 (총 143.625 품)
금일 작업 현황
- 내부 목작업
- 세라믹사이딩 시공
- 시트방수 시공
- 수성연질폼 시공
다음 예정작업
- 세라믹사이딩 시공
- 수성연질폼 시공
군산 송풍동 15일차
안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 15일차 시작합니다.
송풍동에서 '해피엔딩'을 향한 여정도 어느 덧 중반을 지나고 있습니다.
기초 시공 -> 골조 시공 -> 외장 마감 -> 내장 마감 -> 외부 설비 및 조경으로 크게 5단계로 본다면 이제 외장 마감 작업이 본격적으로 진행되고 있습니다.
오늘 작업은 오전에 2개의 조로 나뉘어 한 개의 조는 내부에서 방통 밑작업을 진행하고, 다른 조는 어제 진행되던 동측 벽면의 세라믹사이딩을 이어가는 작업을 진행하였습니다.
('방통'이라는 용어는 방바닥 통미장을 줄여서 사용하는 현장 용어로 바닥에 난방 배관을 시공하고 전체적으로 미장을 하는 작업입니다.)

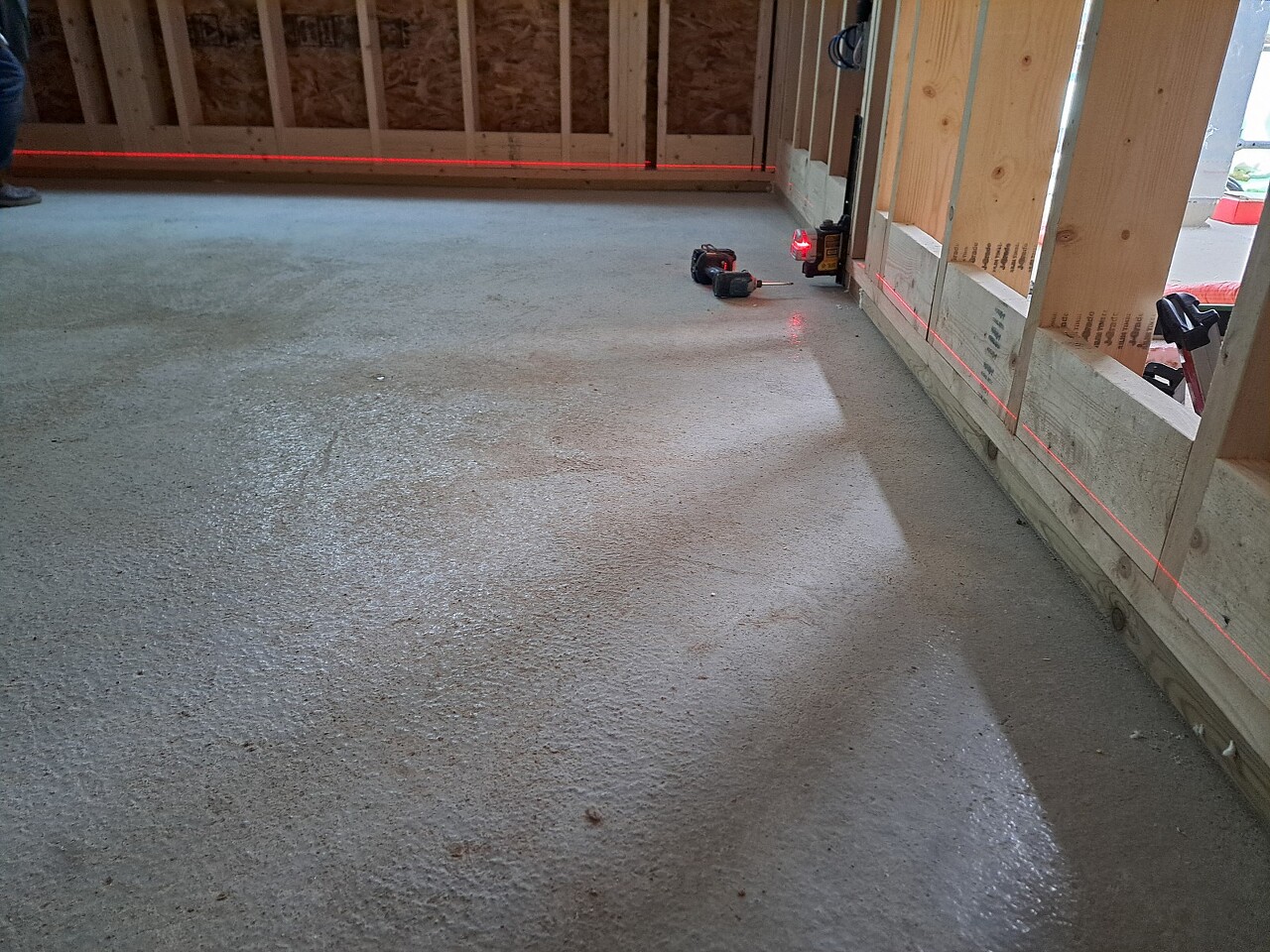

방통 기준선을 체크하는 모습
방통 밑작업은 방통 작업 전에 미리 방통이 이루어질 공간의 벽쪽에 방수합판을 시공하는 작업입니다.
방수합판을 시공하는 이유는 미장 작업 시 사용하는 수분과 몰탈이 골조로 침투하는 것을 방지하기 위함입니다.
방수합판을 시공할 정확한 위치를 표시하고, 실제로 진행될 방통 라인의 기준이 되기도 하기에 레이저레벨기를 이용하여 위치를 확인하고 먹매김 작업을 진행하였습니다.




방수합판 시공이 진행된 모습
오후에는 모든 인원이 외부에서 세라믹사이딩 퓨제 시공을 진행하였습니다.

동쪽 벽면 퓨제 시공이 완료된 모습

동쪽 벽면 퓨제 시공이 완료된 모습
오늘 동쪽 벽면 시공이 완료되었습니다.
동쪽 벽면의 위쪽은 하이클래딩과 징크 마감이 이루어질 예정입니다.
북쪽과 서쪽 벽면도 시공을 진행하였습니다.

세라믹사이딩 퓨제의 첫 장을 올리기 위해 확인 작업중인 모습
앞선 일지에서 말씀드린 것처럼 세라믹사이딩은 패널을 이어붙여 시공하는 방식이며, 위로도 한 장씩 얹혀서 올라가는 방식으로 시공이 이루어집니다.
따라서, 세라믹사이딩 스타터 위에 올려지는 첫 장부터 수평과 수직이 잘 맞는지를 확인하며 시작하는 것이 매우 중요합니다.

세라믹사이딩 재단중인 모습
창호나 출입문 등 세라믹사이딩이 시공되는 부분에 대한 계측과 재단 작업이 병행되어 이루어집니다.

북쪽 벽면에 대한 오늘 시공 진행된 모습
북쪽 벽면의 경우 오늘 약 40% 정도 작업이 진행되었습니다.

서쪽 벽면 세라믹사이딩 퓨제 시공이 진행된 모습
서쪽 벽면의 경우 오늘 진행은 벽면 중 약 25% 정도 진행되었습니다.
세라믹사이딩 시공은 내일도 계속 이어질 예정입니다.
2층 화장실 바닥에 대한 시트방수 시공도 진행되었습니다.

시트방수 시공중인 모습
수성연질폼 시공팀도 도착하여 시공을 진행하였습니다.

수성연질폼 시공 차량 모습

수성연질폼 시공 준비작업중인 모습

수성연질폼 단열 작업중인 모습



지붕 및 외벽체 수성연질폼 시공중인 모습
언제나 빈틈없이 꼼꼼하게 작업하는 수성연질폼 시공팀의 오늘 시공은 지붕과 2층 위주로 작업이 진행되었습니다.
내부 목작업 중 1층 거실 TV 상 작업도 진행되었습니다.

하루하루가 새로운 모습을 보여주고 있는 송풍동 현장입니다.
내일은 더 멋진 모습으로 찾아뵙겠습니다.
감사합니다~!
