날씨: 맑음
팀 장 : 문성일 (7 시간)
부팀장 : 김진홍 (8시간)
팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간)
지 원 : 박선민 팀장 (8시간), 김완태 (8시간)
금일 품수(누계) : 7품 (62.0품)
금일 작업 현황
- 1층 외부 ZIP시스템 합판 시공
- 1층 주방 천장 장선 시공
- 1층 서까래 시공
- 2층 다락 미니월 시공
- 계단 시공
- 에어컨 배관시공
다음 예정 작업
- 서까래 시공
- 이브 블로킹 시공
- 투습방수지 시공
- 1층 지붕 합판 시공
- 에어컨 배관시공
양양현장 9일차 수요일 입니다.
오늘은 어제보다 따듯한 아침으로 시작하였습니다.
덥지도 춥지도 않은 좋은 바람이
양양현장을 도와주고 있는것 같습니다.
오늘도 맑은 하늘과 함께 오늘의 일정을 시작합니다.

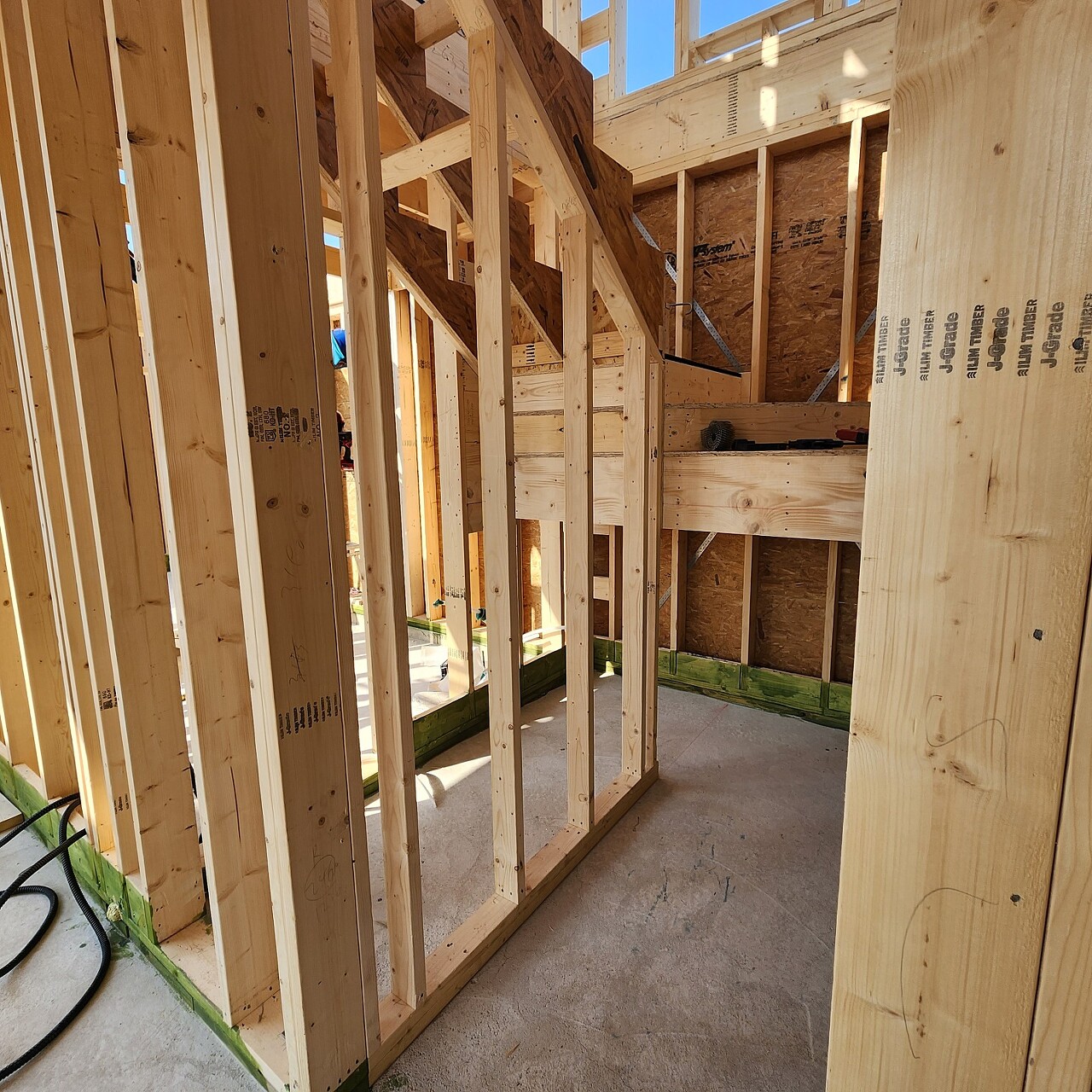

1층 ZIP 시스템 합판 시공

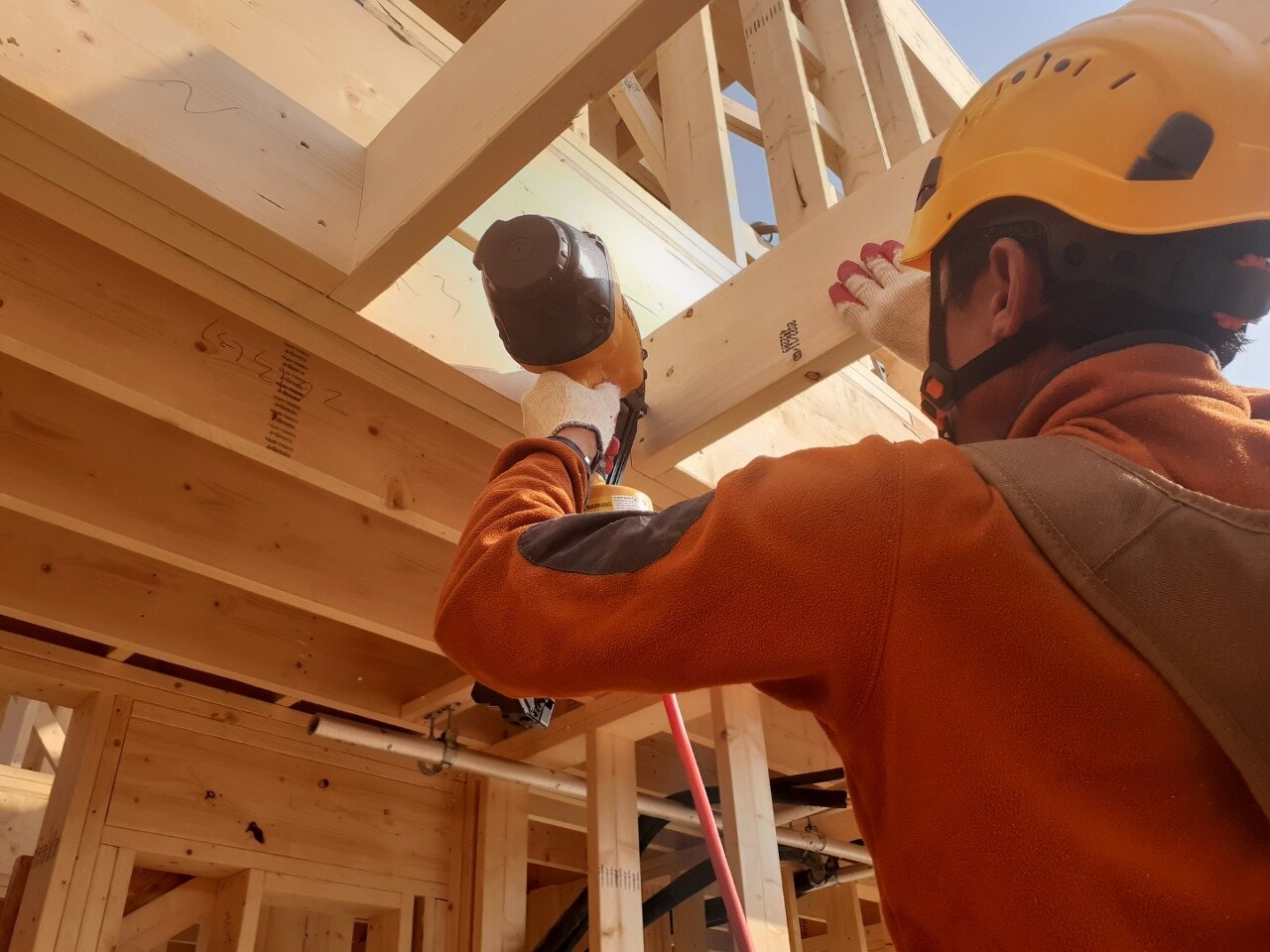

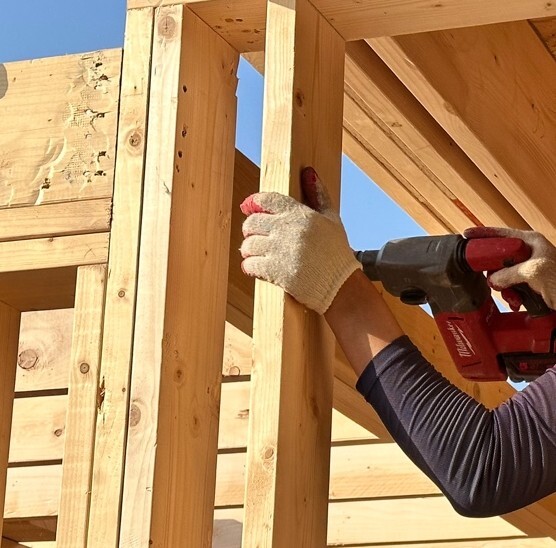

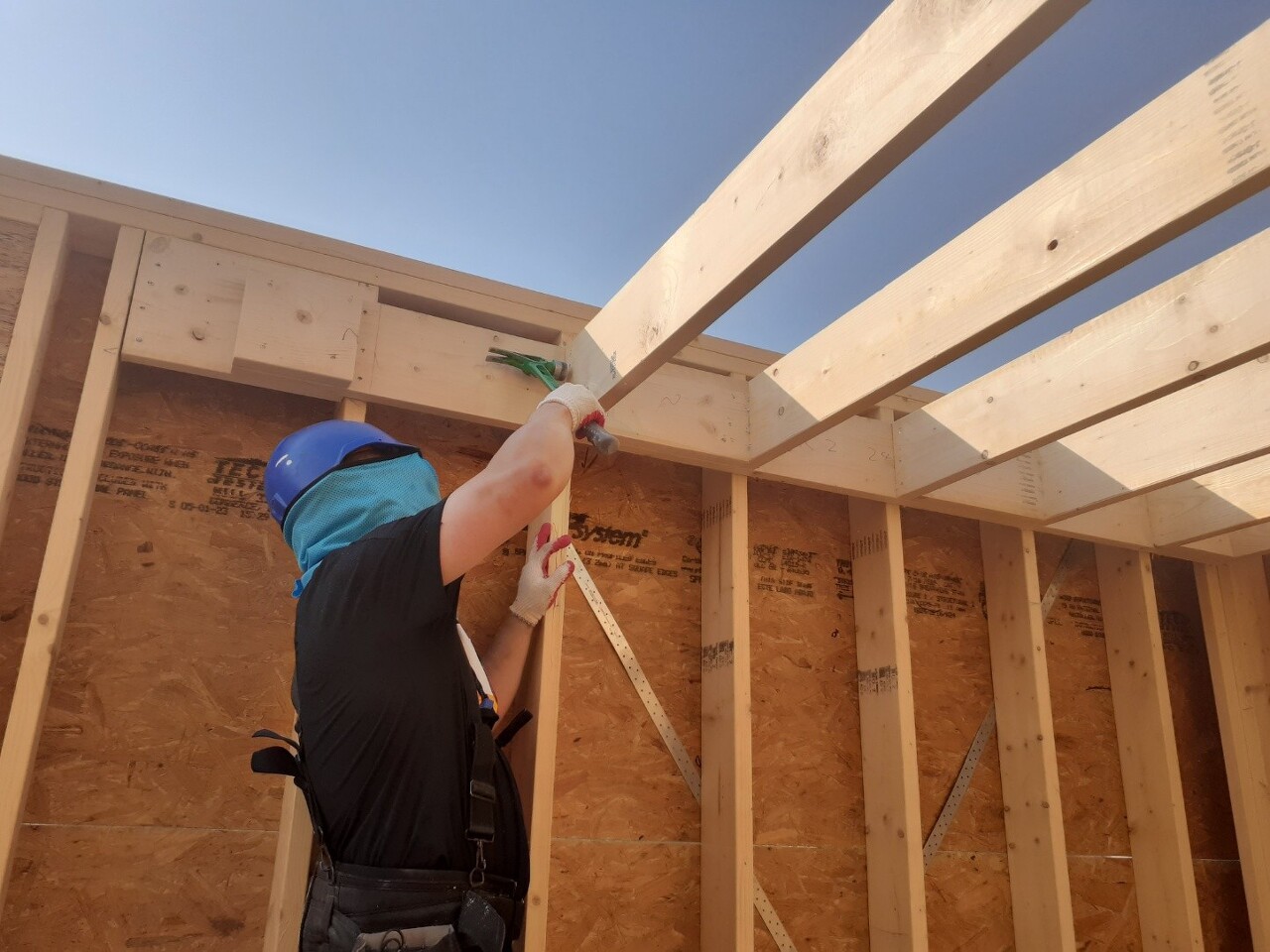

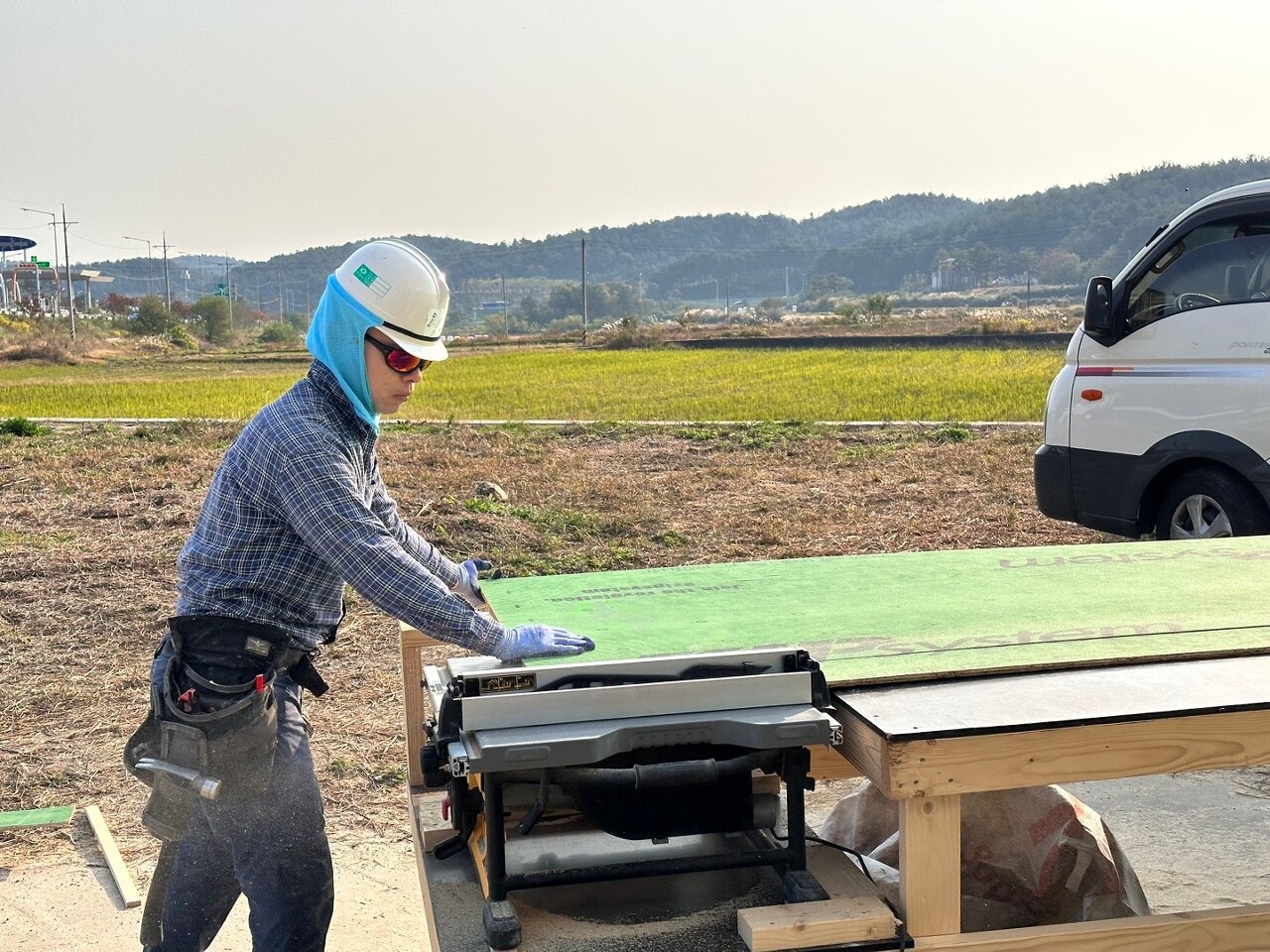

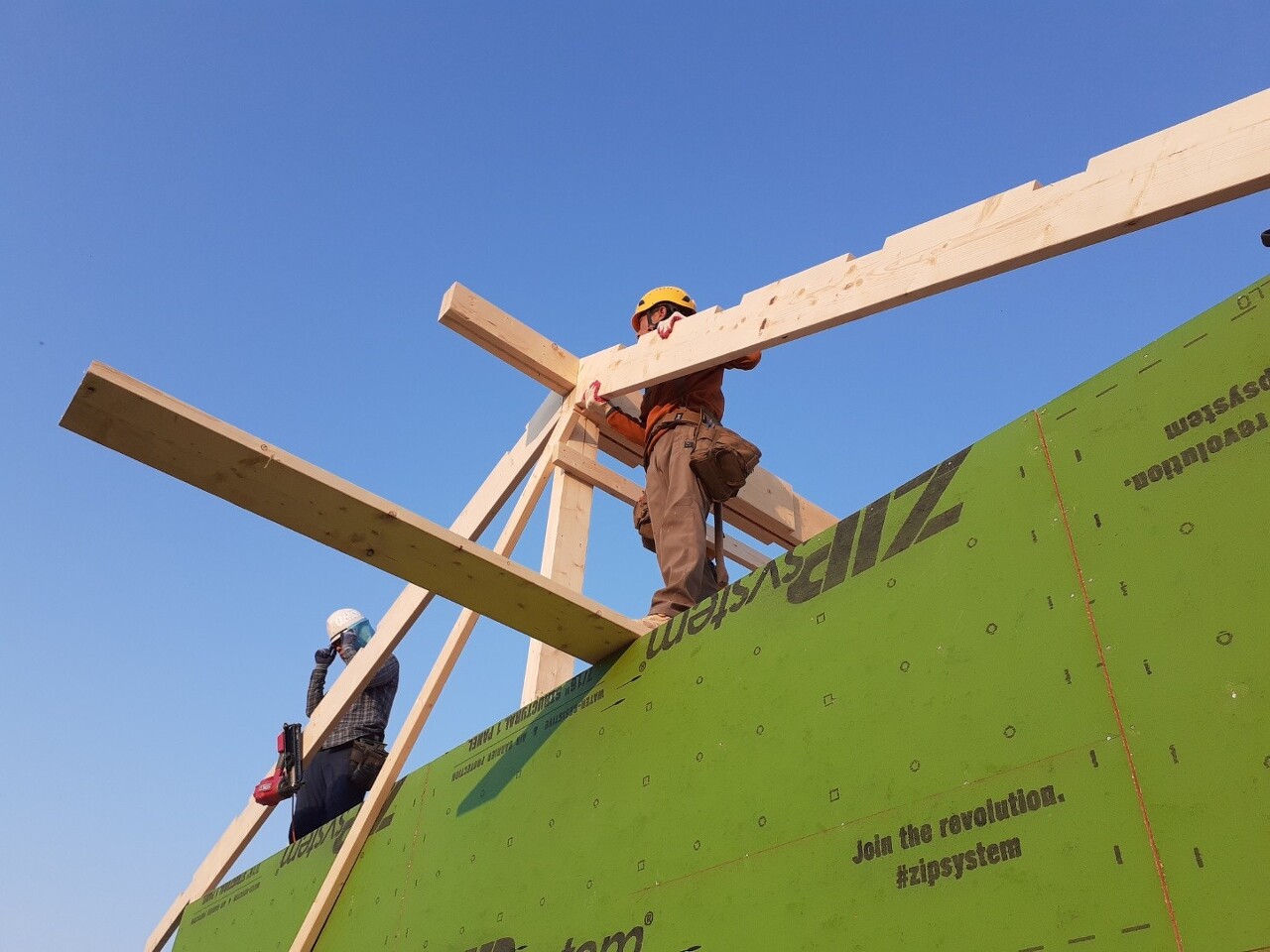

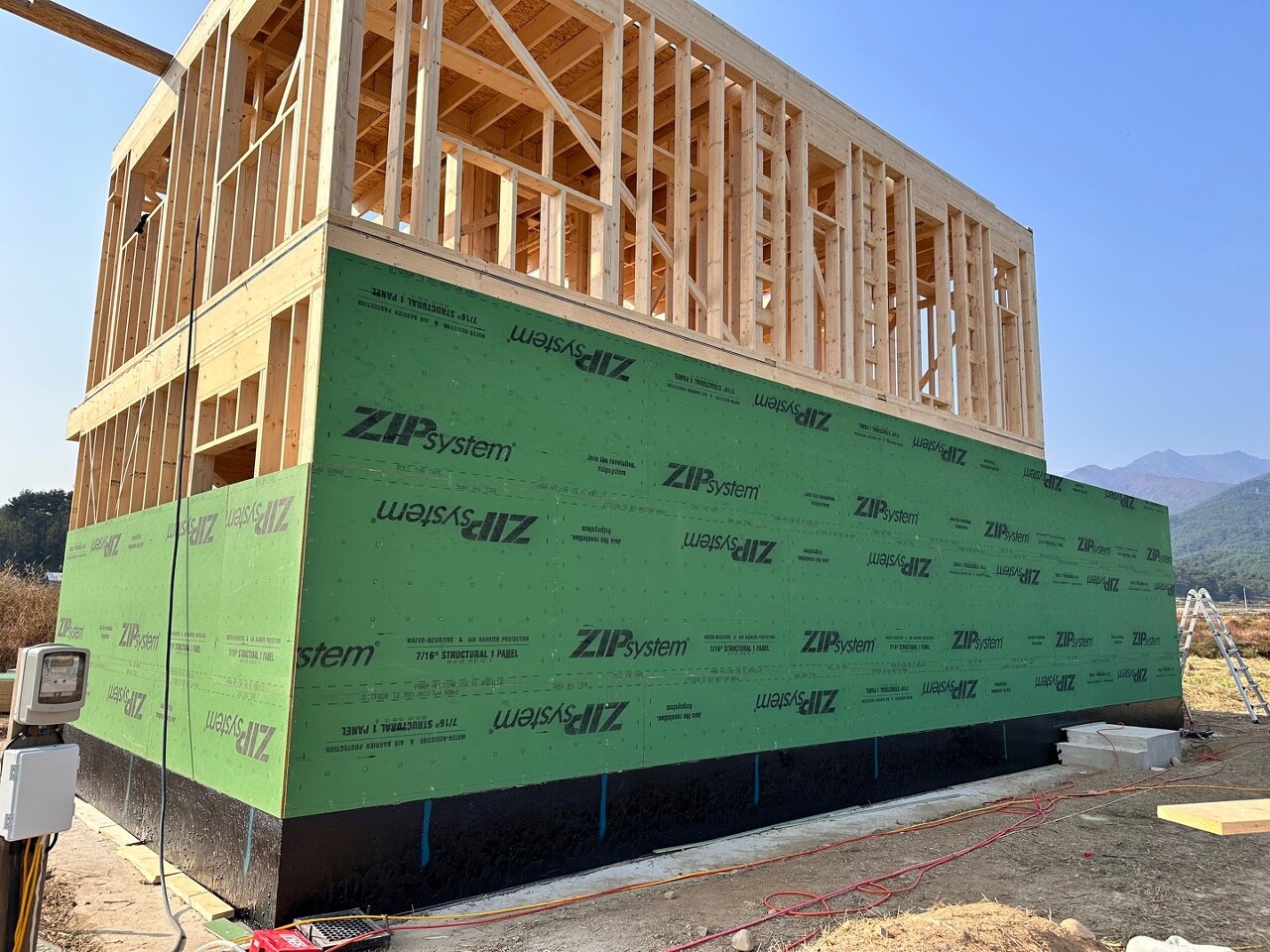

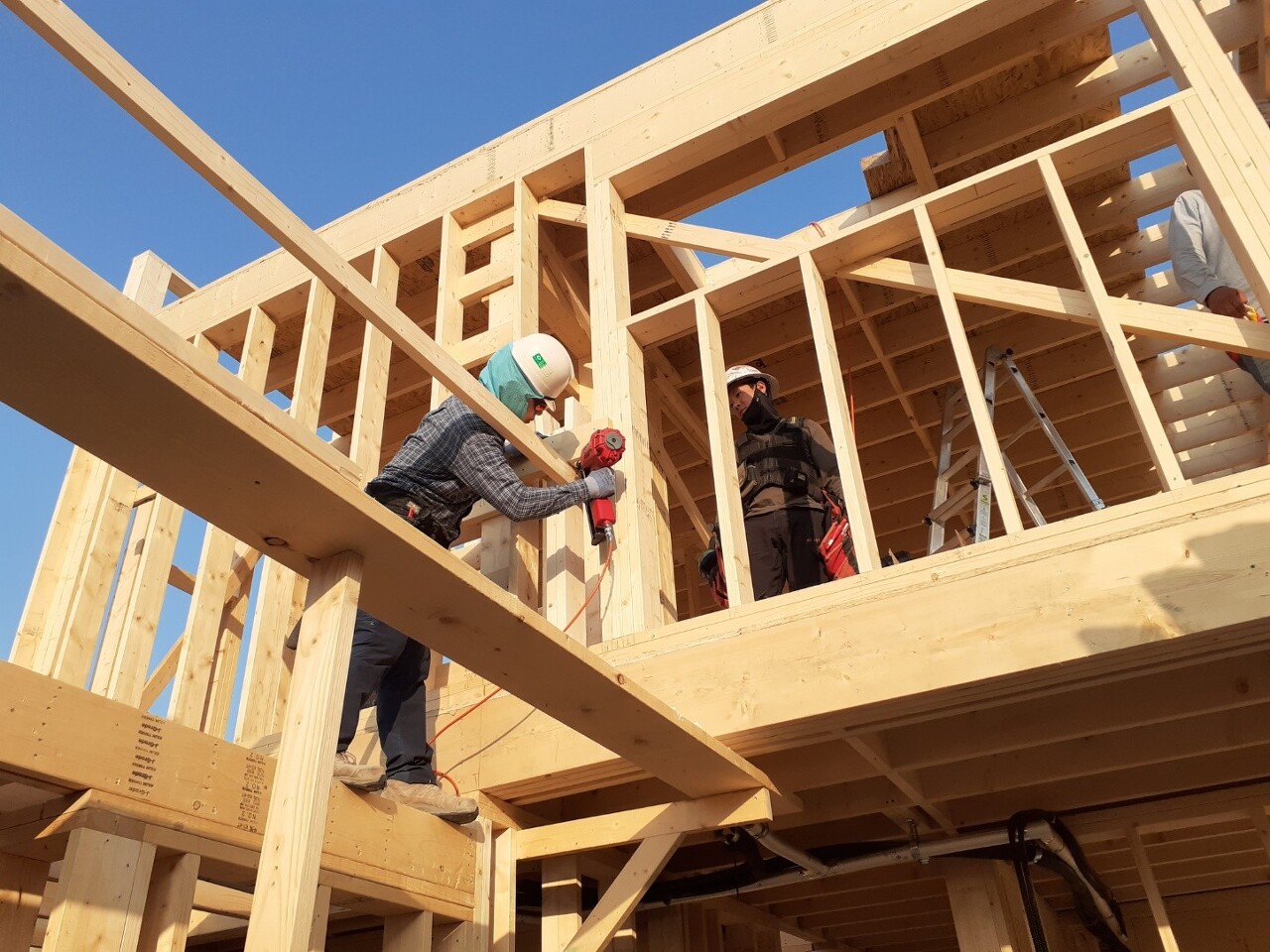

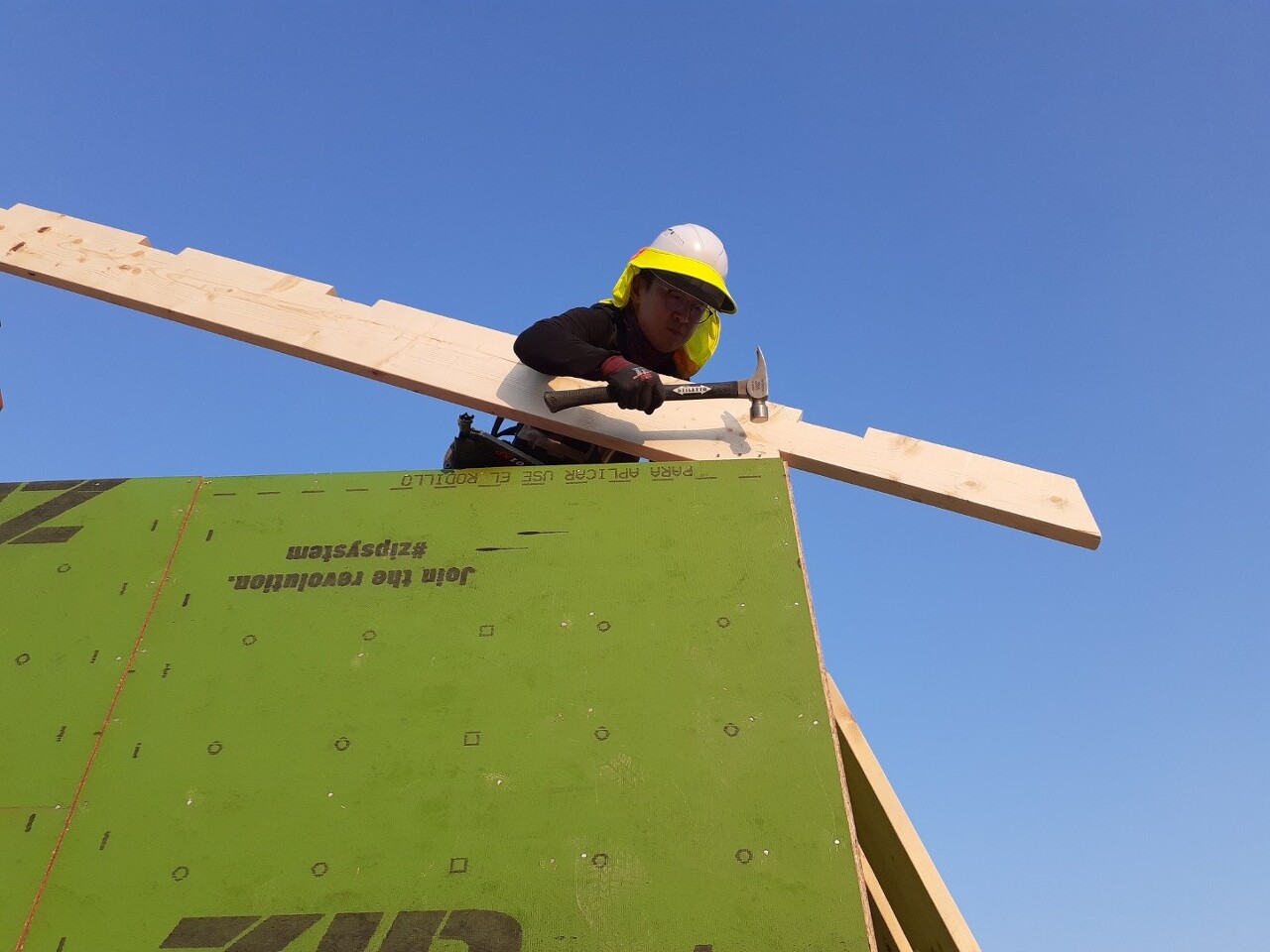

어제에 이어 ZIP 시스템 합판 시공을 이어갔습니다.

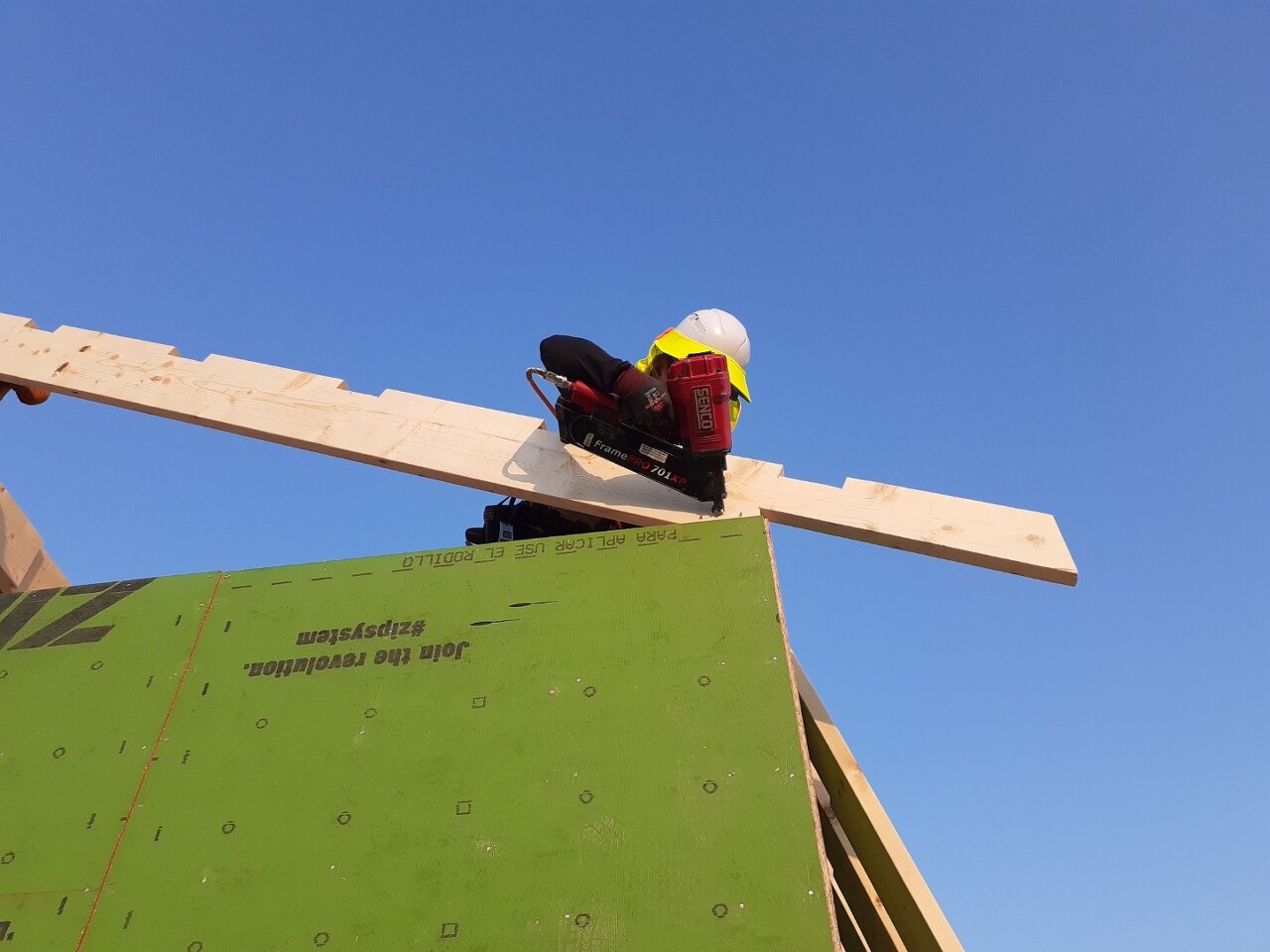

![](https://blog.kakaocdn.net/dn/b38nE2/btszdqRWEJg/tpkbQ2kio8kx8tazxdAfr0/img.jpg)
![](https://blog.kakaocdn.net/dn/7q4Kq/btszcn9faSg/utba6EZVcTKPqSsuaX4K80/img.jpg)
![](https://blog.kakaocdn.net/dn/bwkUjk/btszhqJU0rK/Sk6jLbpnjpUSpXKQFjF3y1/img.jpg)
![](https://blog.kakaocdn.net/dn/bNdIQl/btszcqESxfm/MUhGx5fs2gnvDfVDklWb1k/img.jpg)

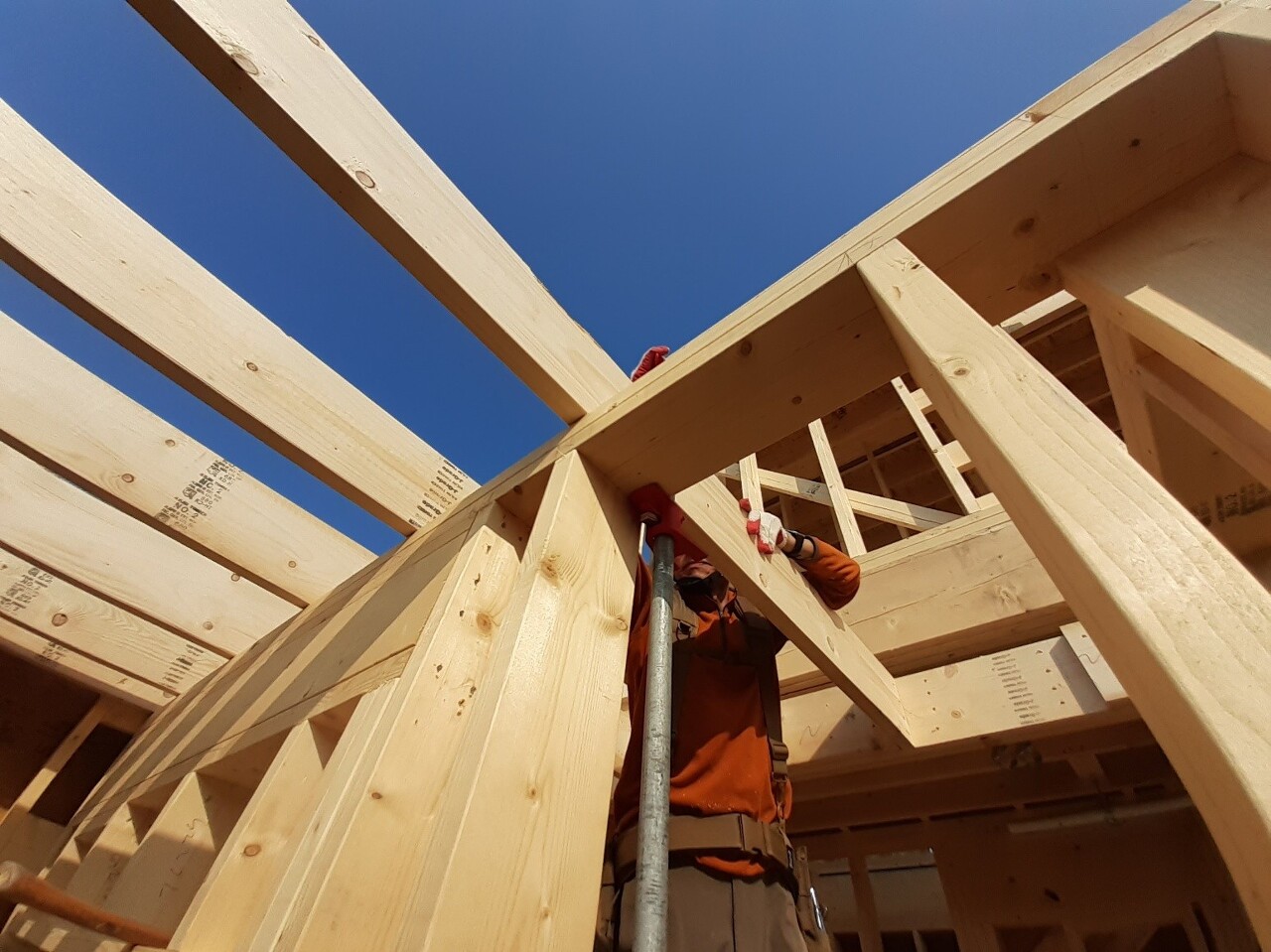

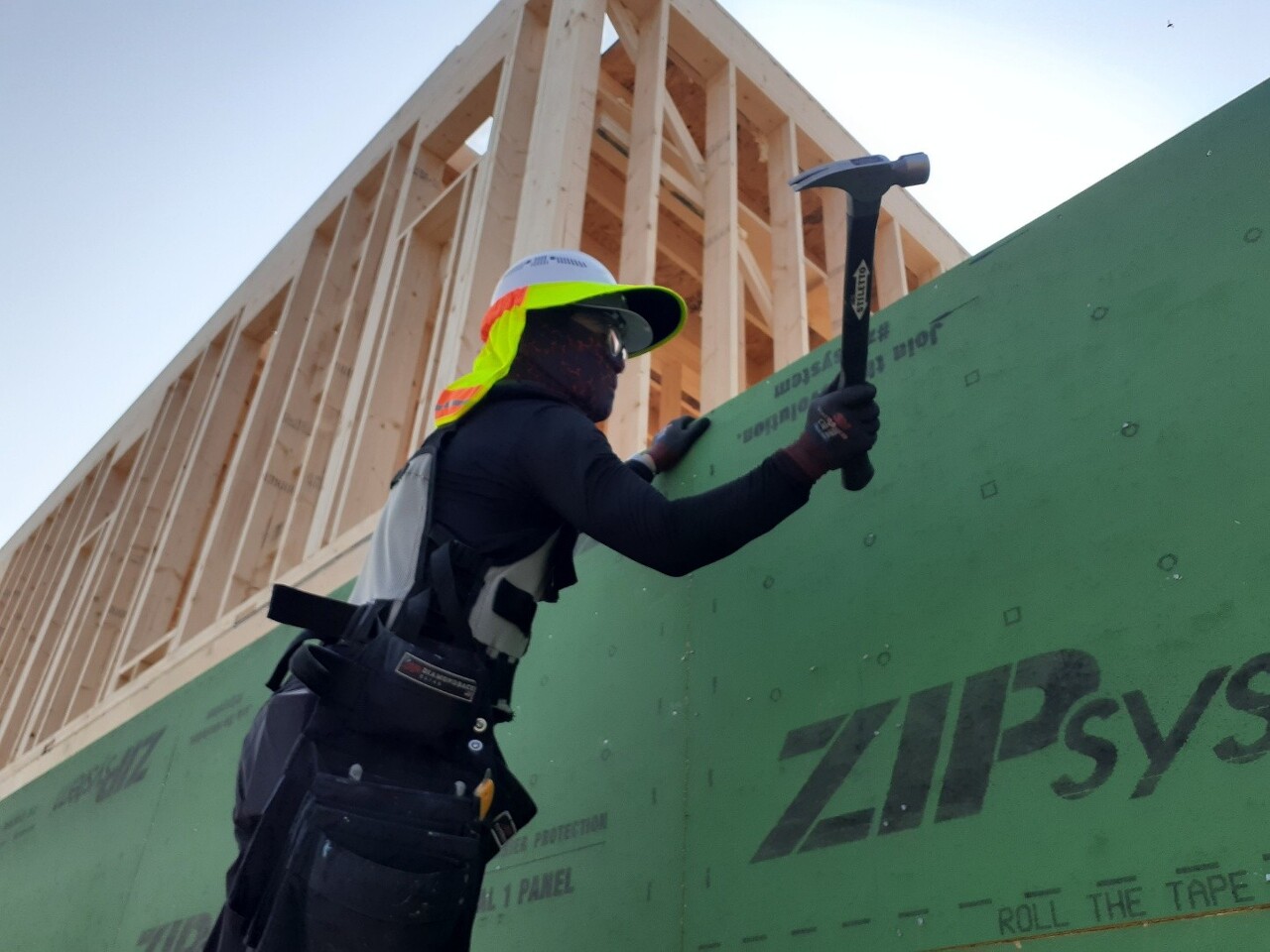

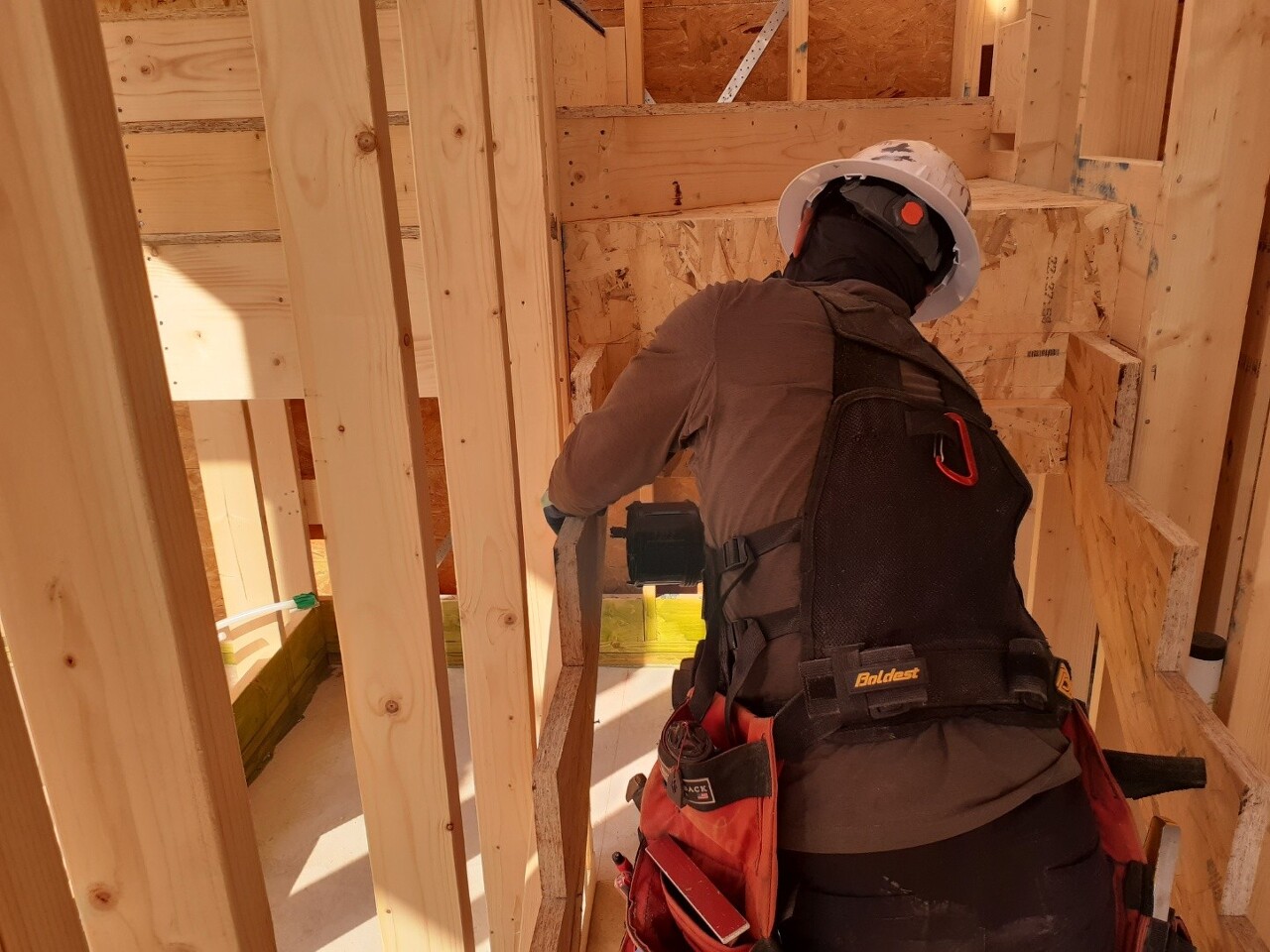

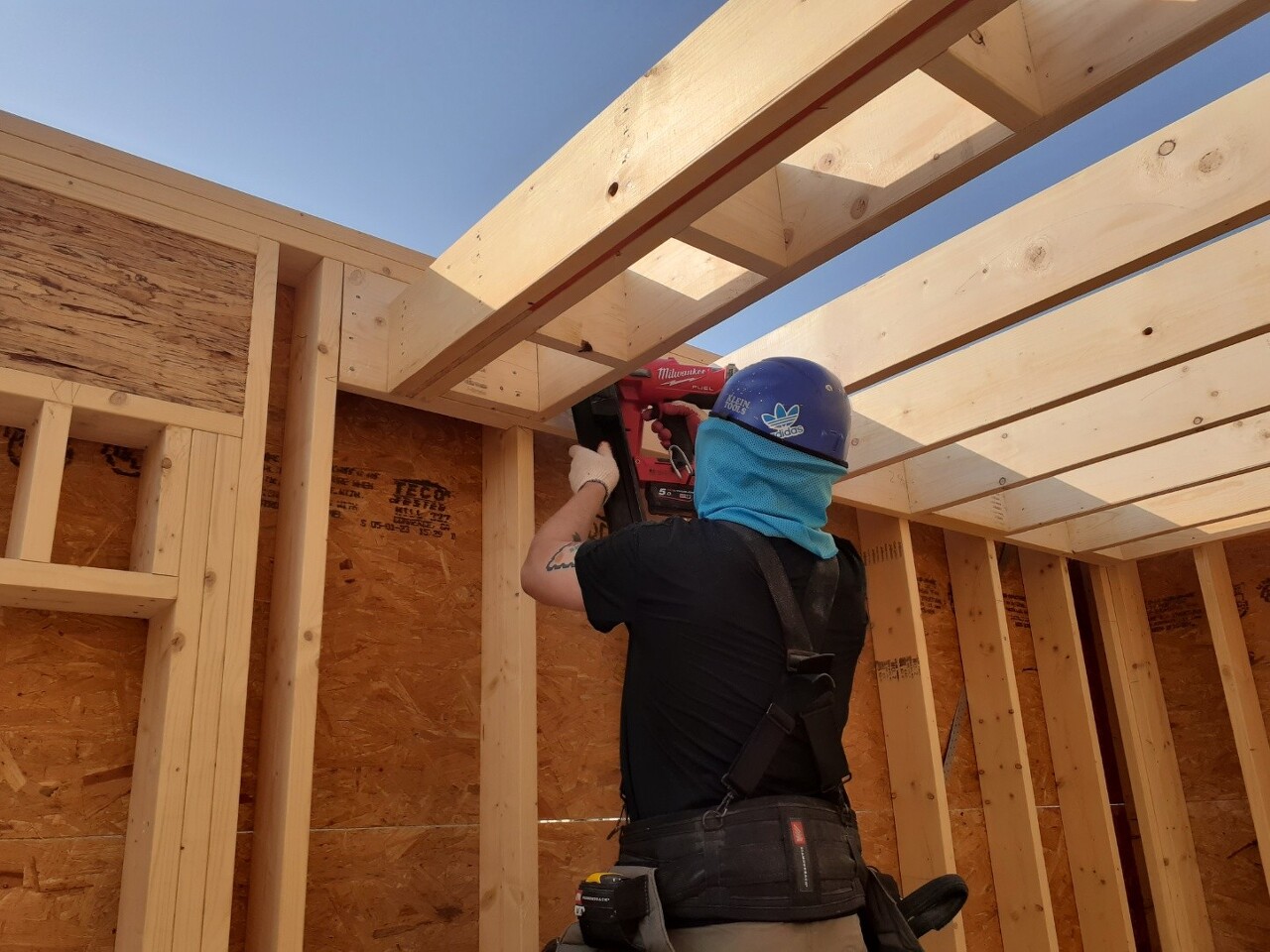

합판과 골조의 밀착 고정을 위하여 모든 못자리에 망치질을 해주었습니다.
![](https://blog.kakaocdn.net/dn/dZkVVO/btszfMmDD0I/76aeHAlqZFiEcsAbCWs0AK/img.jpg)

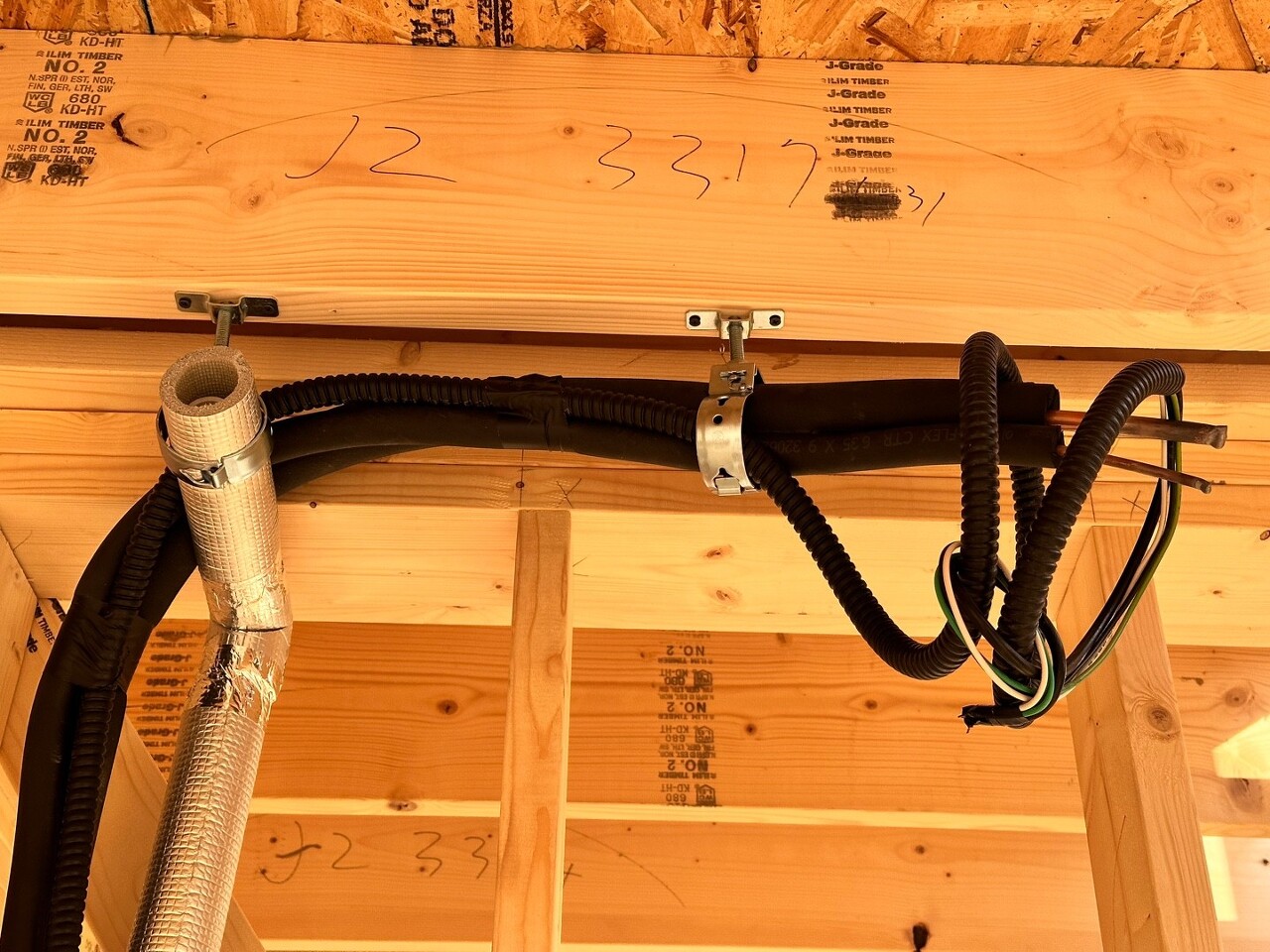

ZIP 시스템 합판의 수축, 팽창을 염두해 유격을 주고 시공하였습니다.
1층 ZIP 시스템 합판 시공을 완료하였습니다.
1층 주방 장선 시공
ZIP 시스템 합판 시공후 가새 탈거 작업을 하였으며, 가새 탈거 작업 후 1층 주방 장선 시공을 하였습니다.

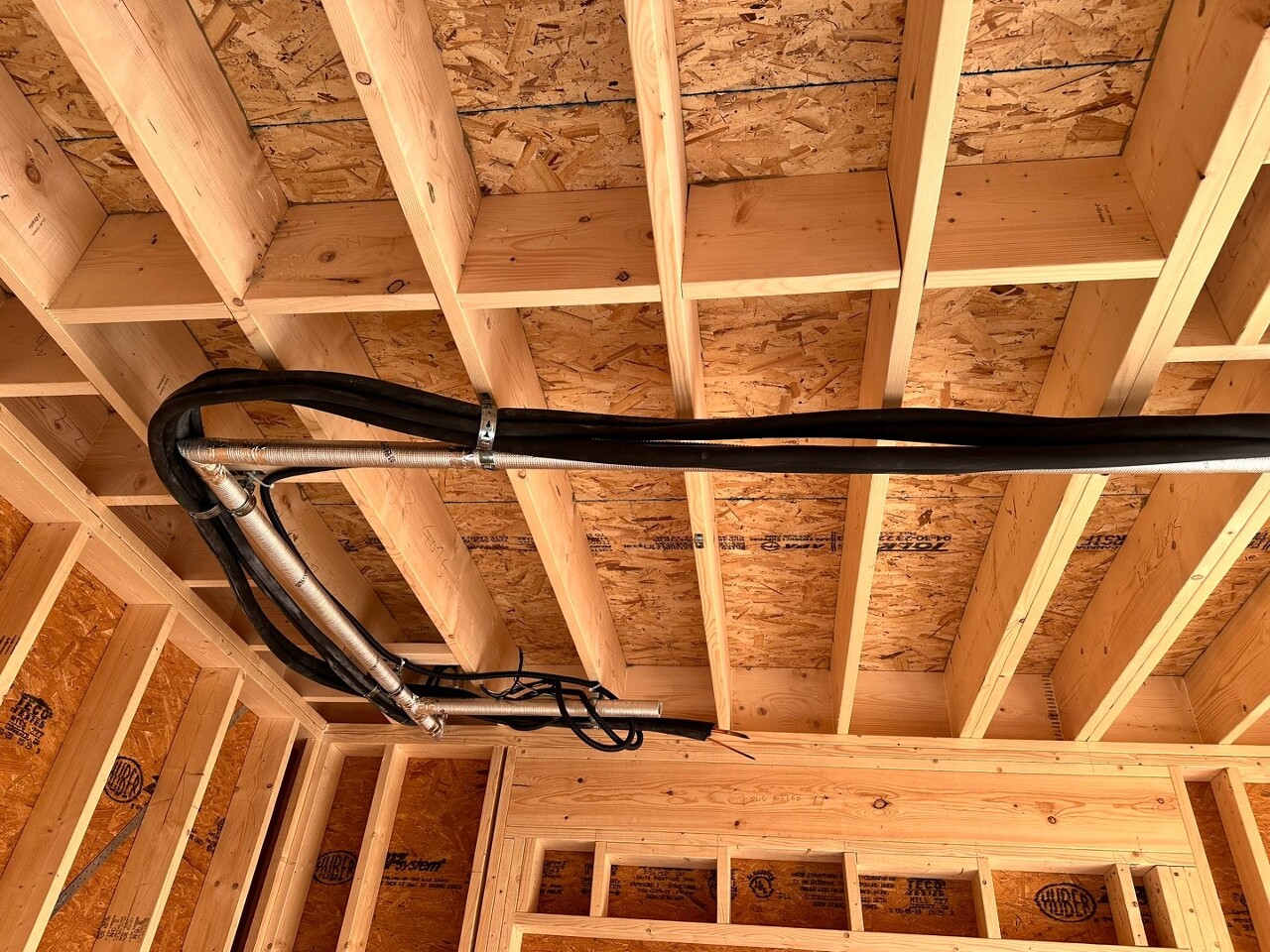

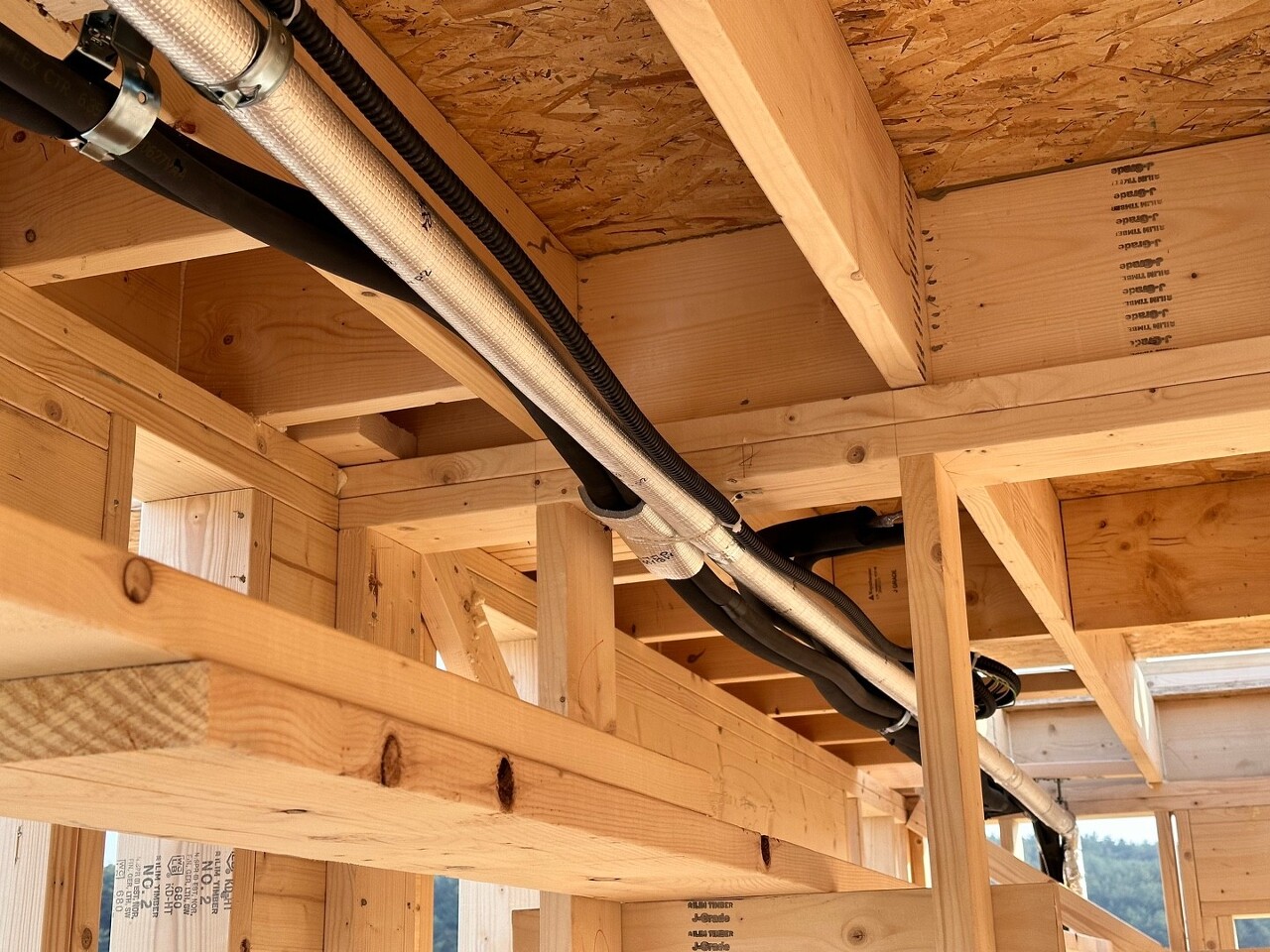

![](https://blog.kakaocdn.net/dn/bEaFmM/btszfHZWRDE/BqhWWZMOj9k5mtWXUak2HK/img.jpg)
![](https://blog.kakaocdn.net/dn/qZBJY/btszdqRWEFo/oeqbJ8D5ensEF6N8skbkR1/img.jpg)

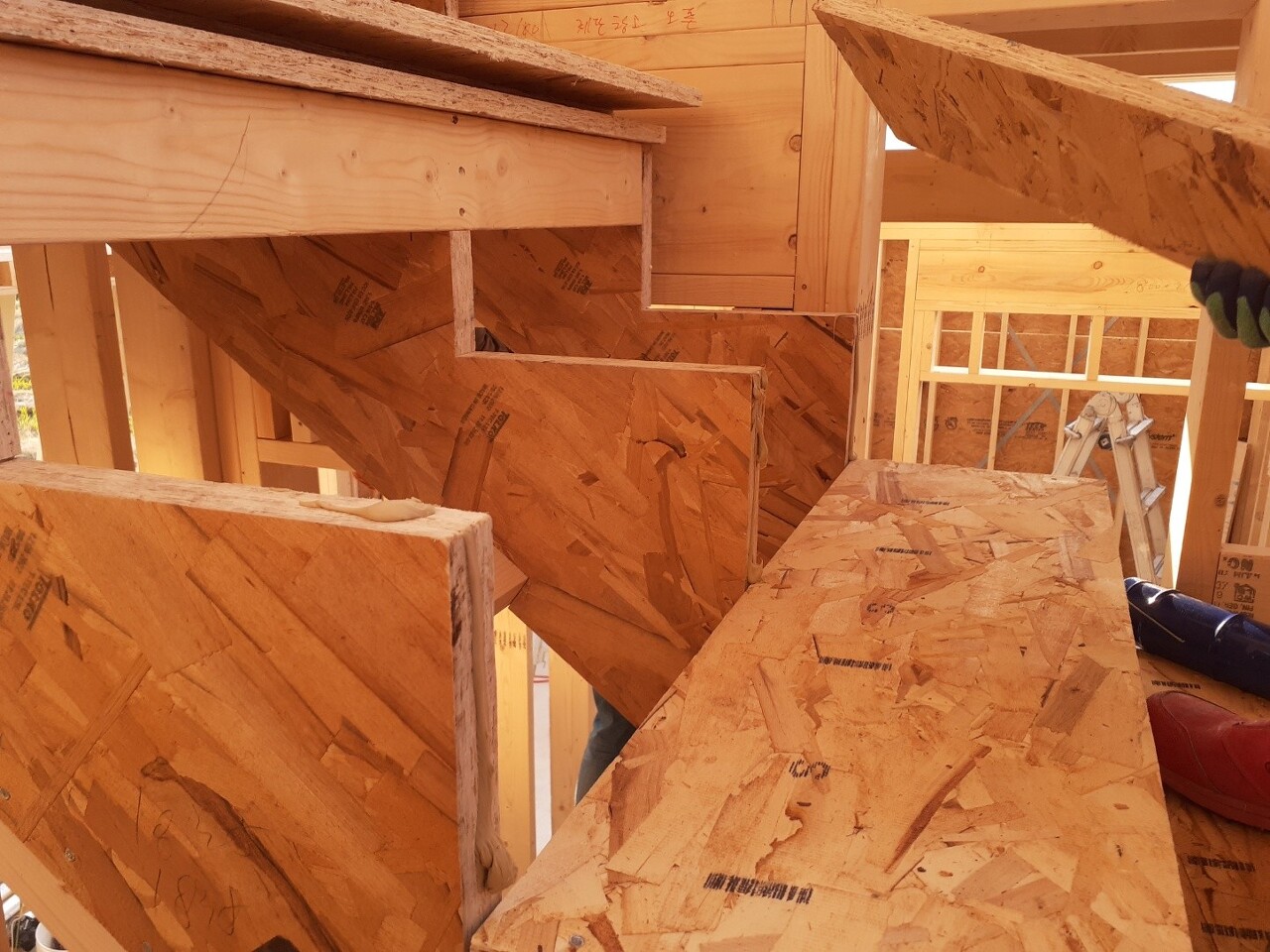

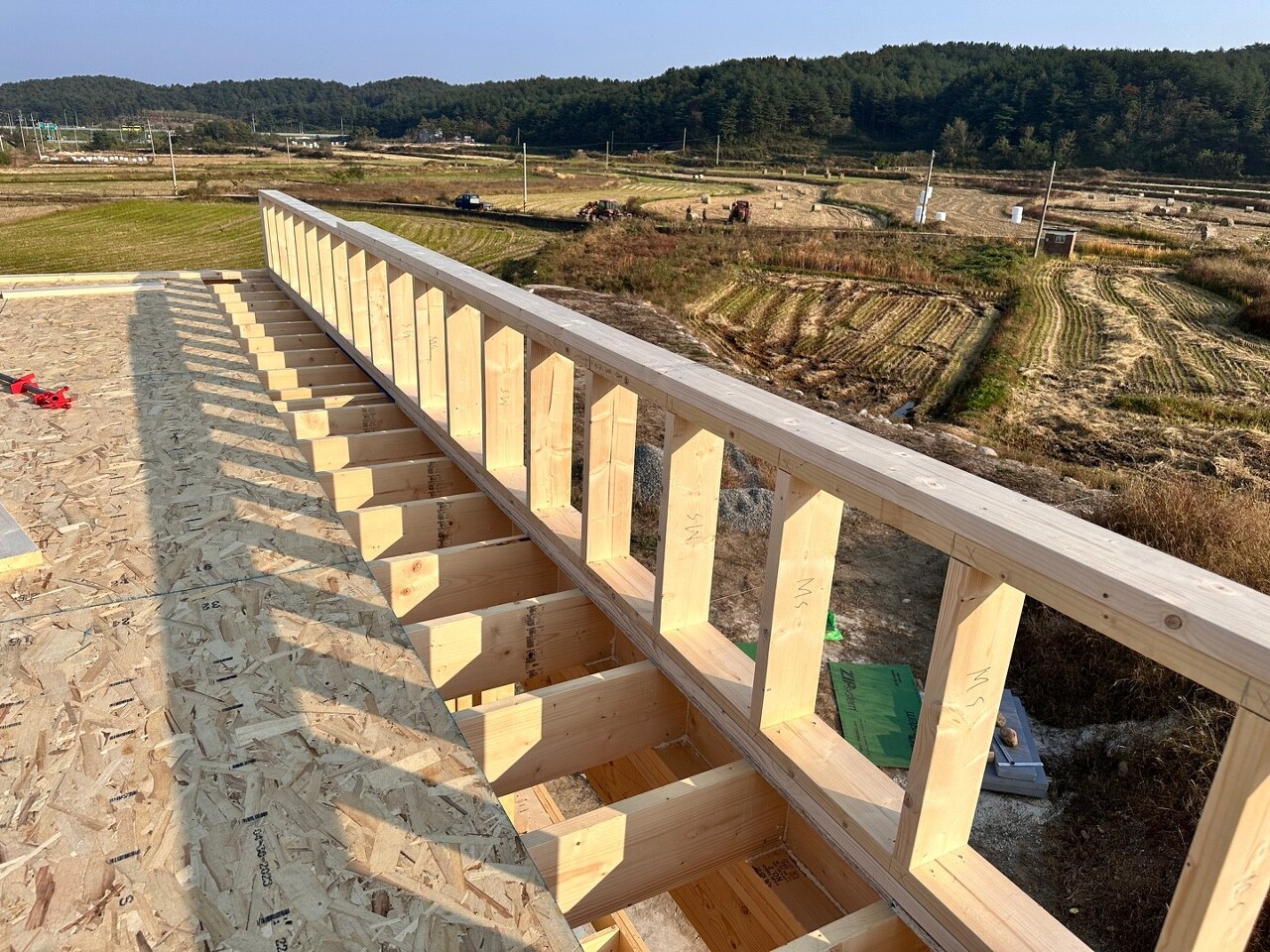

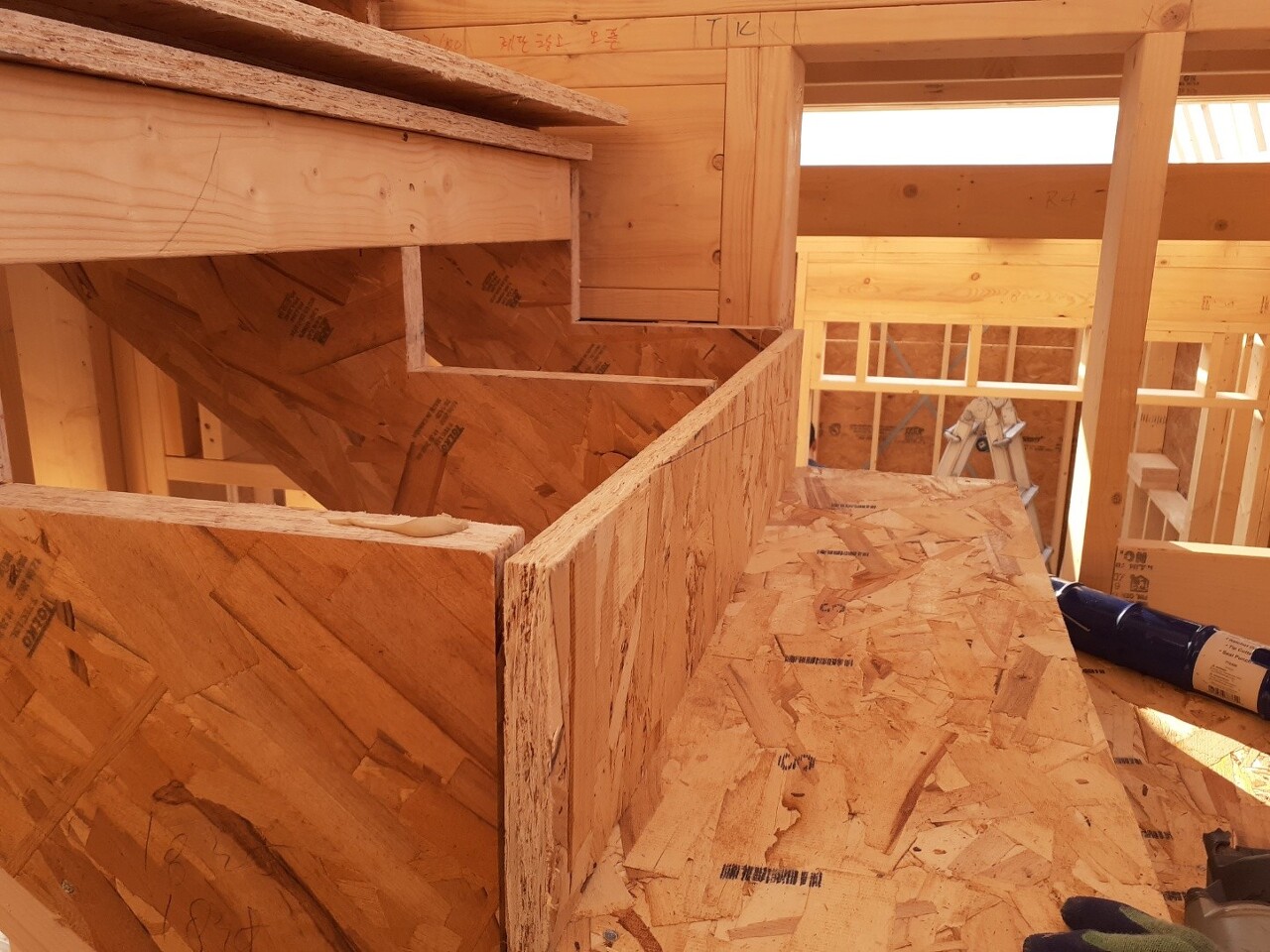

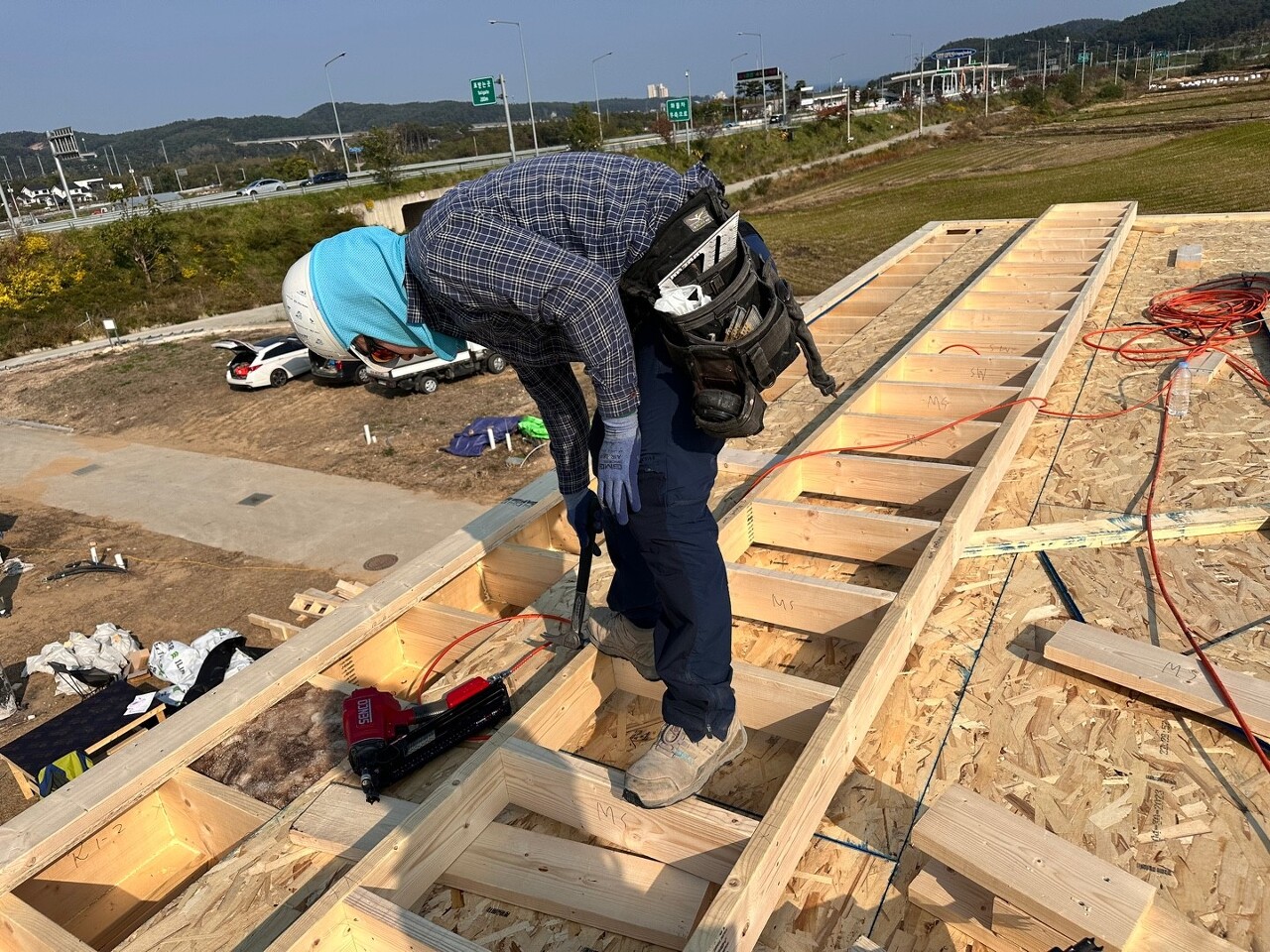

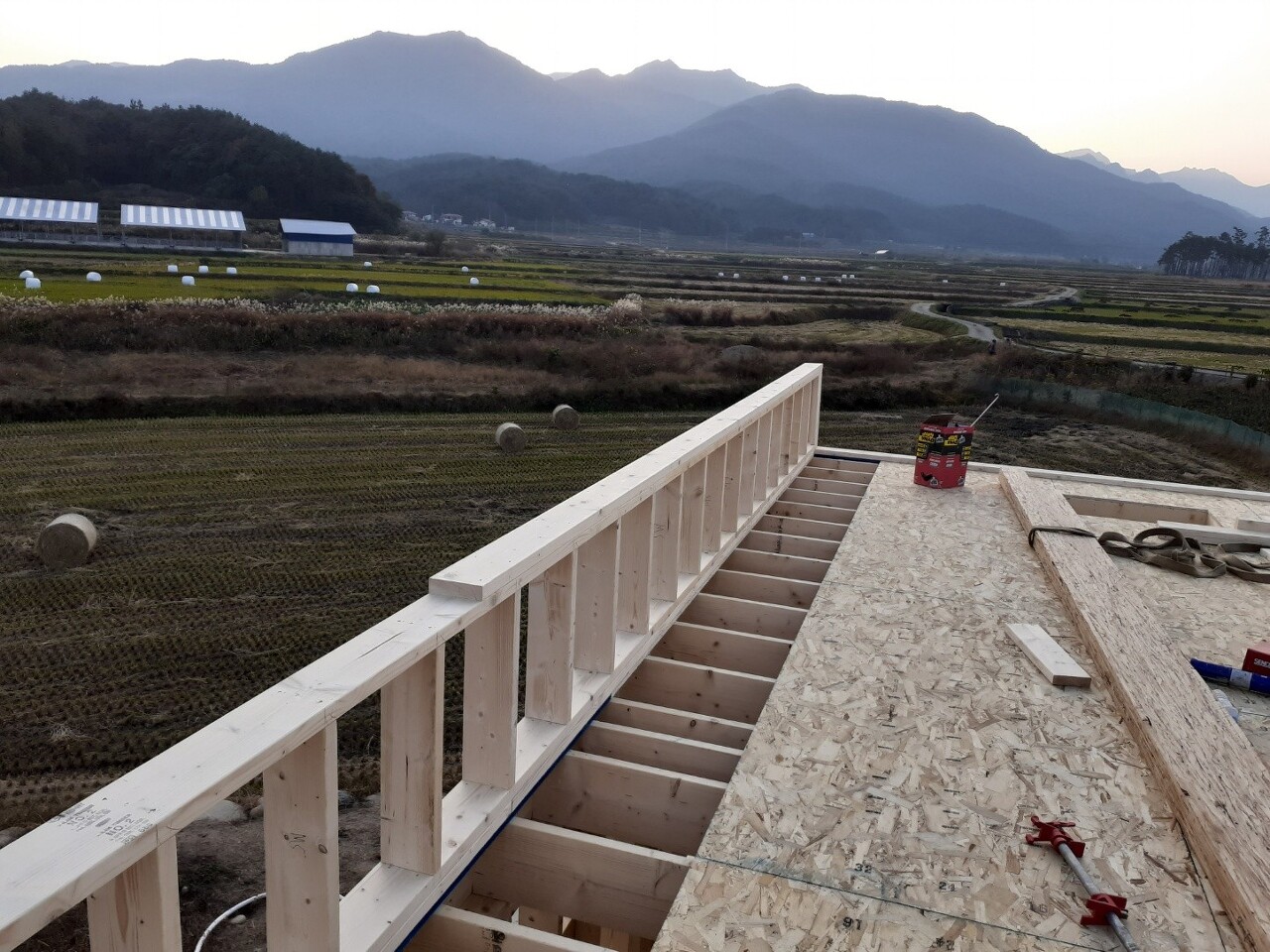

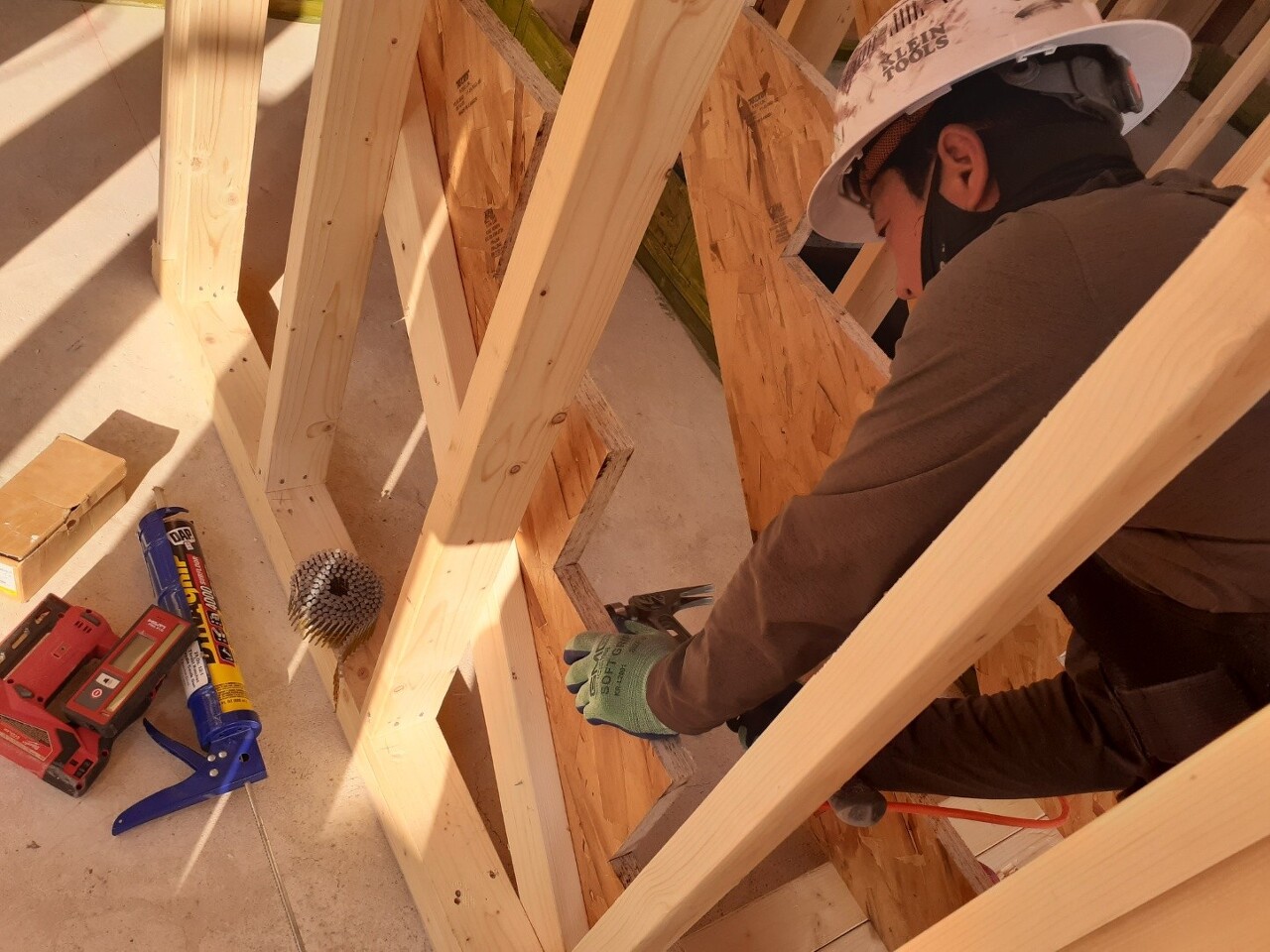

1층 마감높이에 맞추어 장선시공하였고, 장선은 2X8으로 시공하여 다락의 공간 확보를 하여주었습니다.

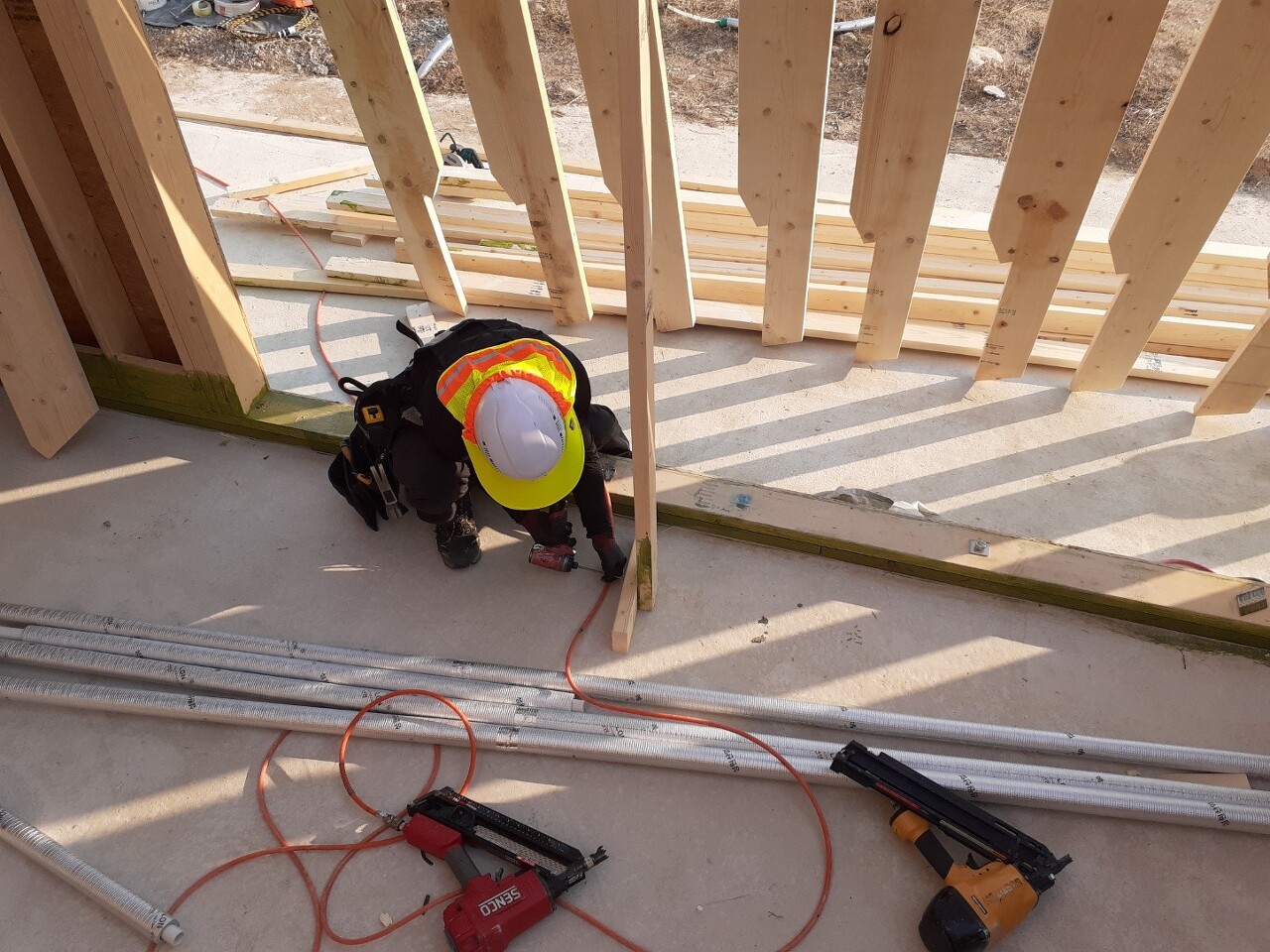

![](https://blog.kakaocdn.net/dn/beHAFK/btszcPLcPb6/Tlo1V4oYB7Ujlgs00GJKK1/img.jpg)
![](https://blog.kakaocdn.net/dn/dfDw3u/btszgki0HRg/4f1D0VjDzpKpo5OGq94rs1/img.jpg)
![](https://blog.kakaocdn.net/dn/Dczj2/btszb3b5nhk/wvO3wixmBaZYuGwkVQkOXK/img.jpg)

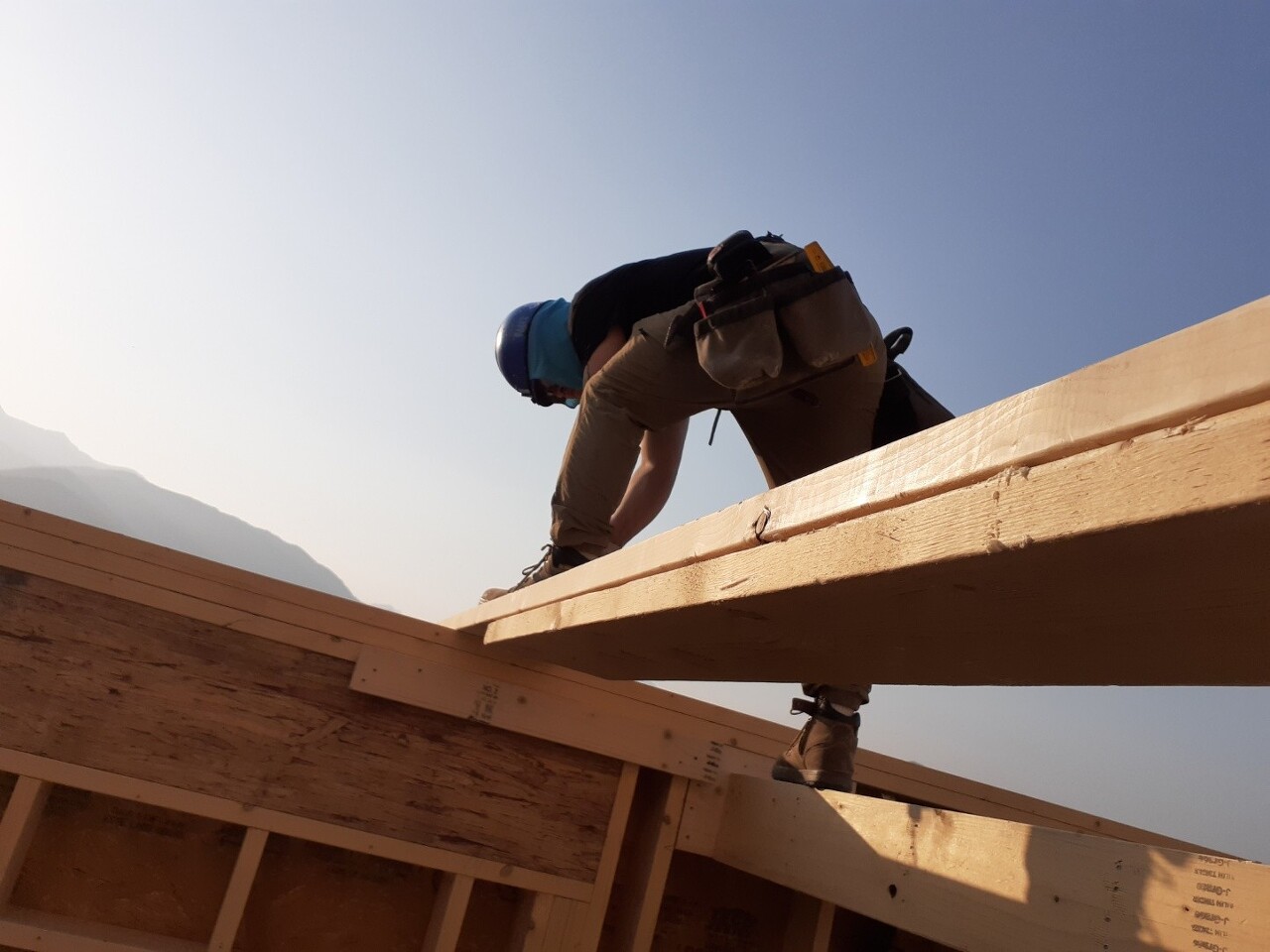

이후 박공벽이 세워질 부분은 보강하여 시공하였습니다. 1층 다락으로 올라갈 접이식 사다리 개구부를 시공할 예정입니다.

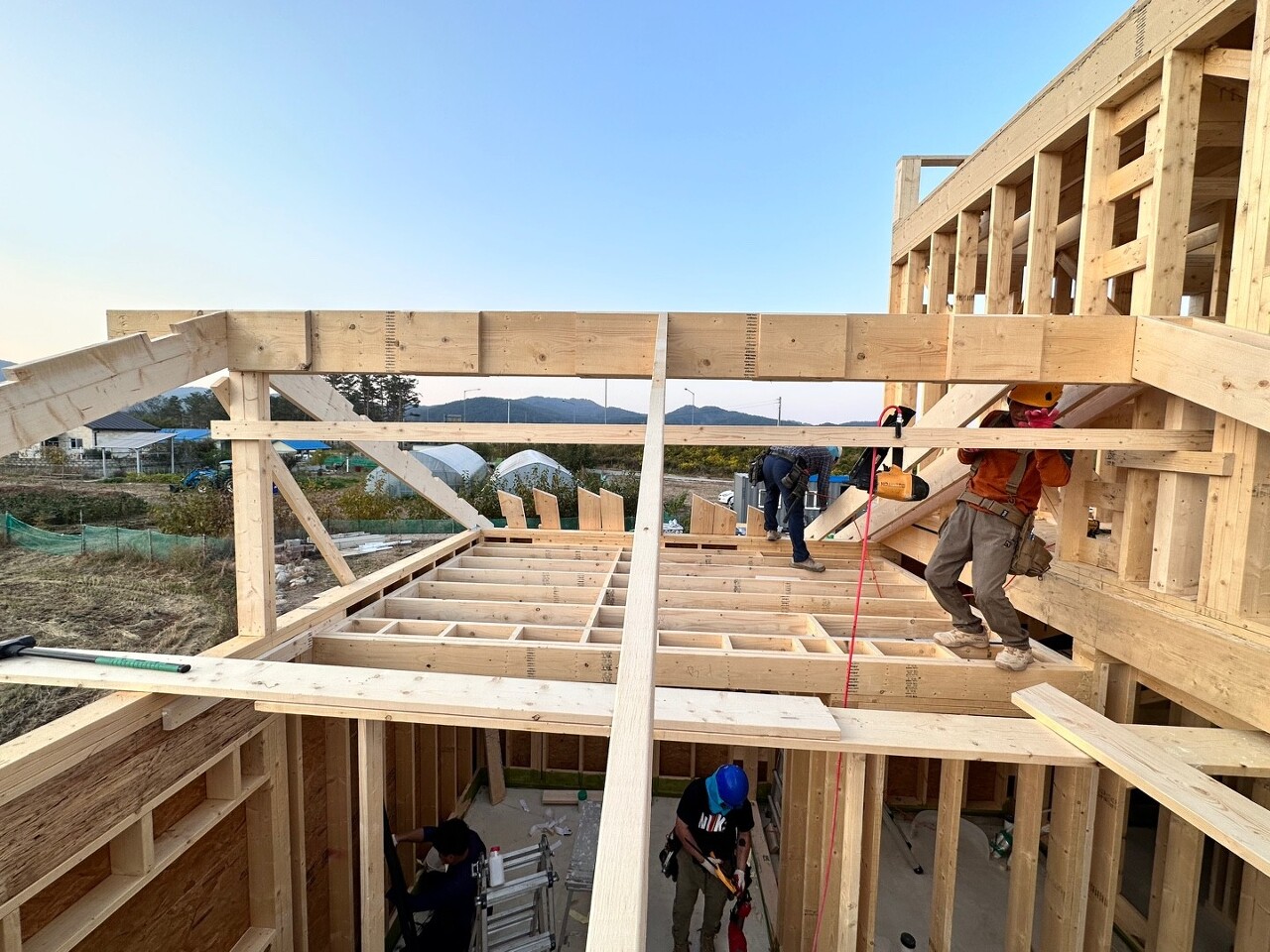

1층 서까래 시공

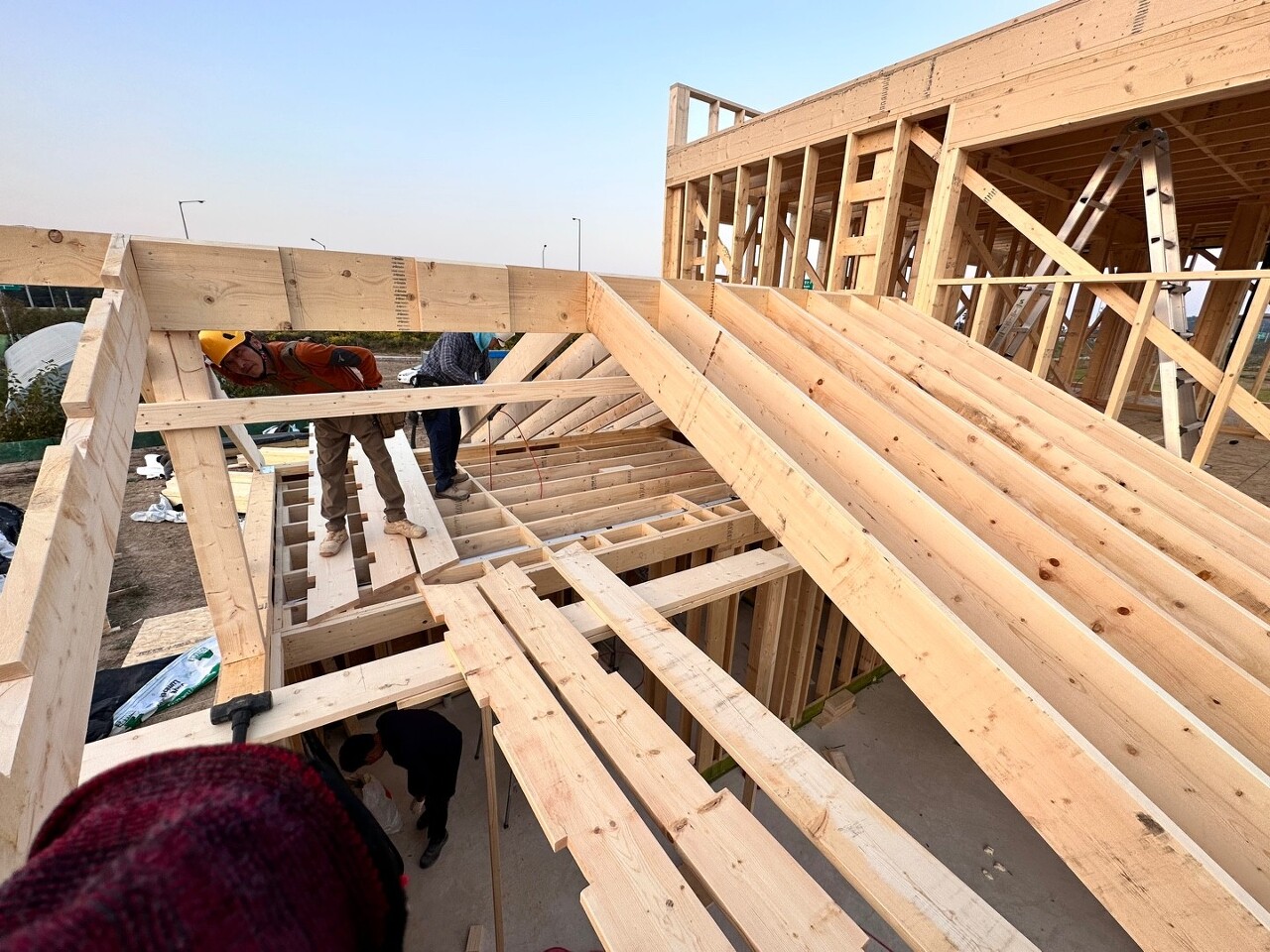

장선 시공 및 안전 발판 설치 후, 본격적으로 서까래 시공에 들어갔습니다.
![](https://blog.kakaocdn.net/dn/bewSNV/btszb4orMEb/2qNsq57kF9Iw9ACqxFh3H0/img.jpg)
![](https://blog.kakaocdn.net/dn/bLEFwC/btszfw5jwRY/jnlKLUCywmPkP8tBc41Y8k/img.jpg)

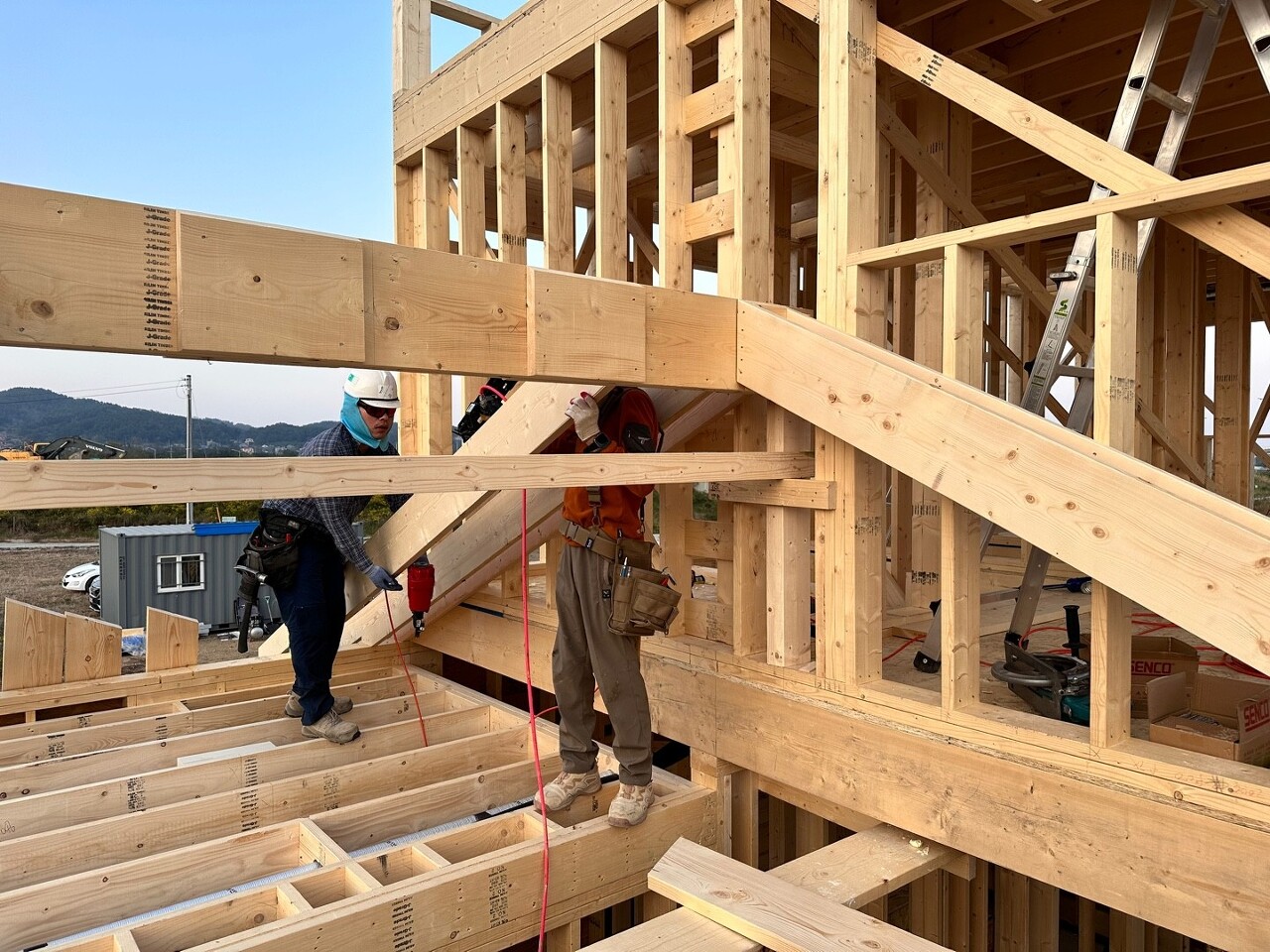

먼저 릿지보드(마룻대) 설치를 위한 준비작업을 하였습니다.
![](https://blog.kakaocdn.net/dn/ddwDDh/btszbv7NNt0/Ss1w7rFc7t0ED1ZKuRGLZ0/img.jpg)
![](https://blog.kakaocdn.net/dn/bDlXte/btszf6E9o30/9VKhg5OdjkxeDaXgBW49Qk/img.jpg)

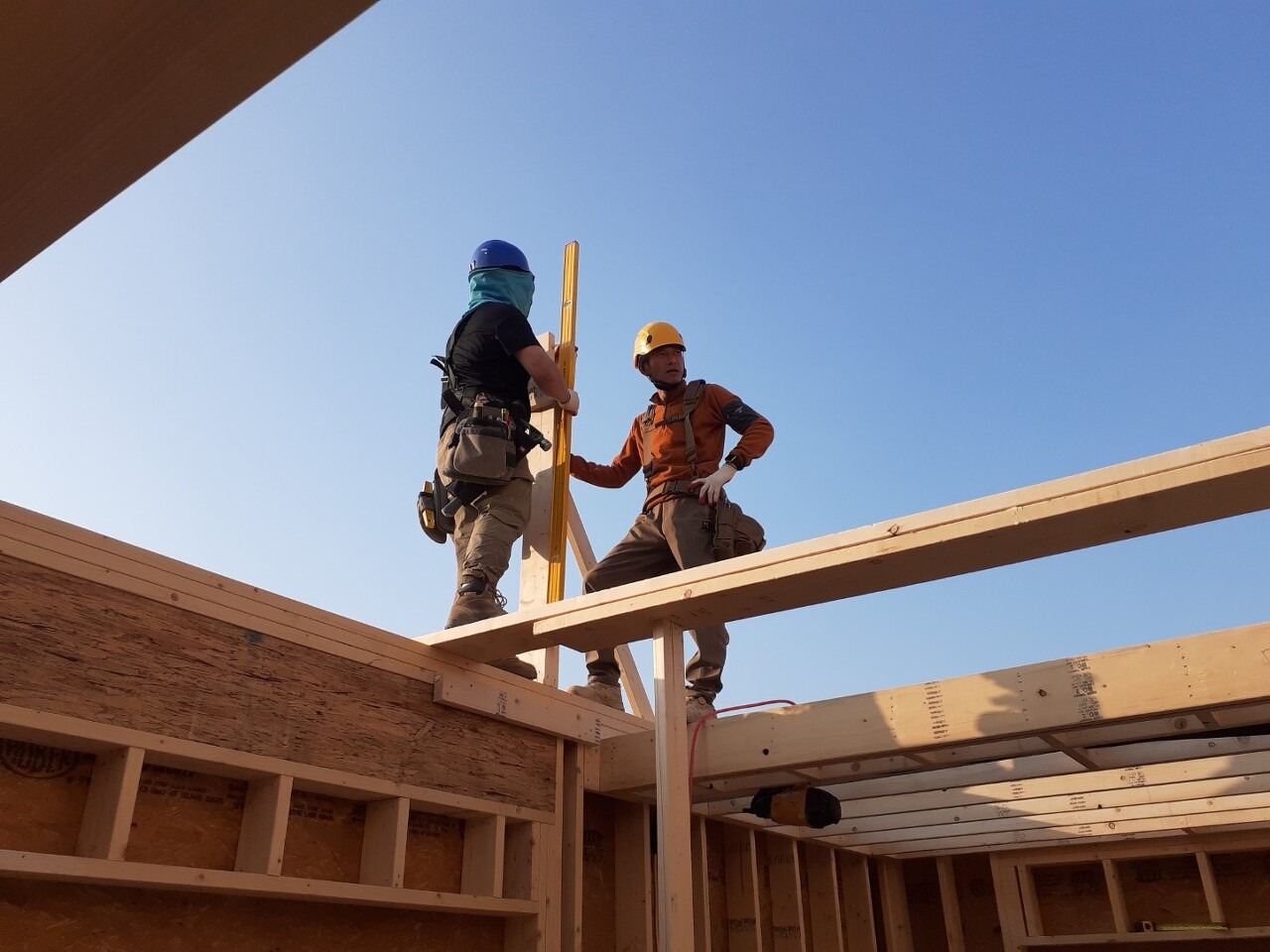

릿지보드를 지지하기 위한 릿지포스트를 수직을 맞추어 고정 시키고 릿지보드를 올릴 준비를 하는 모습입니다.
![](https://blog.kakaocdn.net/dn/DY1tt/btszehOah9x/W8HEMhCi7ZINxcAdLMxAOK/img.jpg)
전 팀원들이 힘을 합쳐 릿지보드를 릿지 포스트위에 안착 시켰습니다.
릿지 보드의 고정과 안정적인 시공을 위해 맨 앞과 뒤 가운데 부분에 서까래 시공을 먼저 하였습니다.
![](https://blog.kakaocdn.net/dn/bnlkfM/btszcGARVXd/Mmm38dyESj8aMyGu2eSSsK/img.jpg)
![](https://blog.kakaocdn.net/dn/ccFERh/btszbMuQSSJ/ejiXmTp0PL6qwrg7jMXITK/img.jpg)
![](https://blog.kakaocdn.net/dn/biDGLC/btszbKqc70e/eBR9sB88Ow40jBTLkHpn1K/img.jpg)

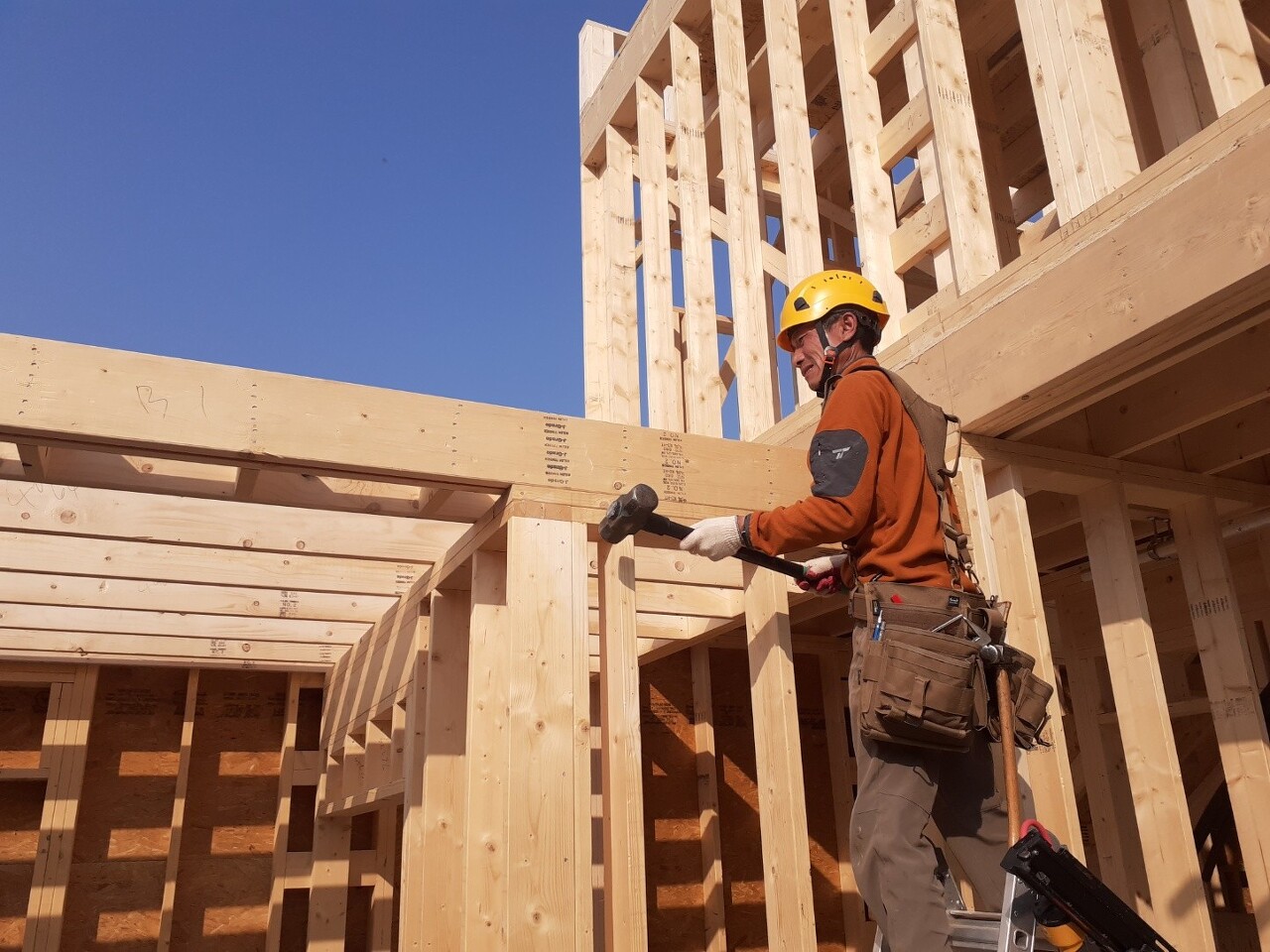

서까래의 HAP(Height above plate)선과 벽체를 일치시켜 고정합니다.
![](https://blog.kakaocdn.net/dn/dqEs0b/btszhoegFrx/kONAXJiWiFk9tfLaKR2VQ0/img.jpg)
릿지보드와 서까래의 결속력을 높이기 위해 레이아웃에 맞추어 블로킹을 먼저 시공하여 주었습니다.
![](https://blog.kakaocdn.net/dn/4FSln/btszfMtqGMZ/n8ytxw5QXoW1OnBddbD221/img.jpg)
서까래의 휨없이 대칭으로 잘 시공이 진행 되었습니다.
![](https://blog.kakaocdn.net/dn/b2C7oa/btszcOFzRZA/1wz7HCp8e5N5vm8Q8V0jC0/img.jpg)
오늘까지 시공된 1층 서까래 시공 모습입니다.
2층 다락방 미니월 시공
다락방의 층고를 확보하기 위해 미니월 시공을 하였습니다.
![](https://blog.kakaocdn.net/dn/bhSpLO/btszgkQRJwe/2mXkgy5HxJMMnwk7kJE2fK/img.jpg)
![](https://blog.kakaocdn.net/dn/dm8SPJ/btszf6kR5oo/tXpZZF1mylsyogRevcVqP1/img.jpg)
2층 미니월 시공을 하였습니다.
![](https://blog.kakaocdn.net/dn/mAHDb/btszcGnipi1/1avNKC4vixifmDjXpsMoZK/img.jpg)
이후에 가새시공 및 수평직진도 확인 후 서까래 시공을 할 예정입니다.
계단 시공
장선 및 서까래시공을 하는 동안, 문성일 팀장님은 계단 시공에 매진하였습니다.
먼저 계단지지를 위한 지지벽을 시공하였습니다.
![](https://blog.kakaocdn.net/dn/bRwV0g/btszcGOpObu/tkwuEXYcBeyhF1wKU1rPrk/img.jpg)
![](https://blog.kakaocdn.net/dn/0X581/btszcHT7S45/jytmBHR72ggyjtcraApRv0/img.jpg)

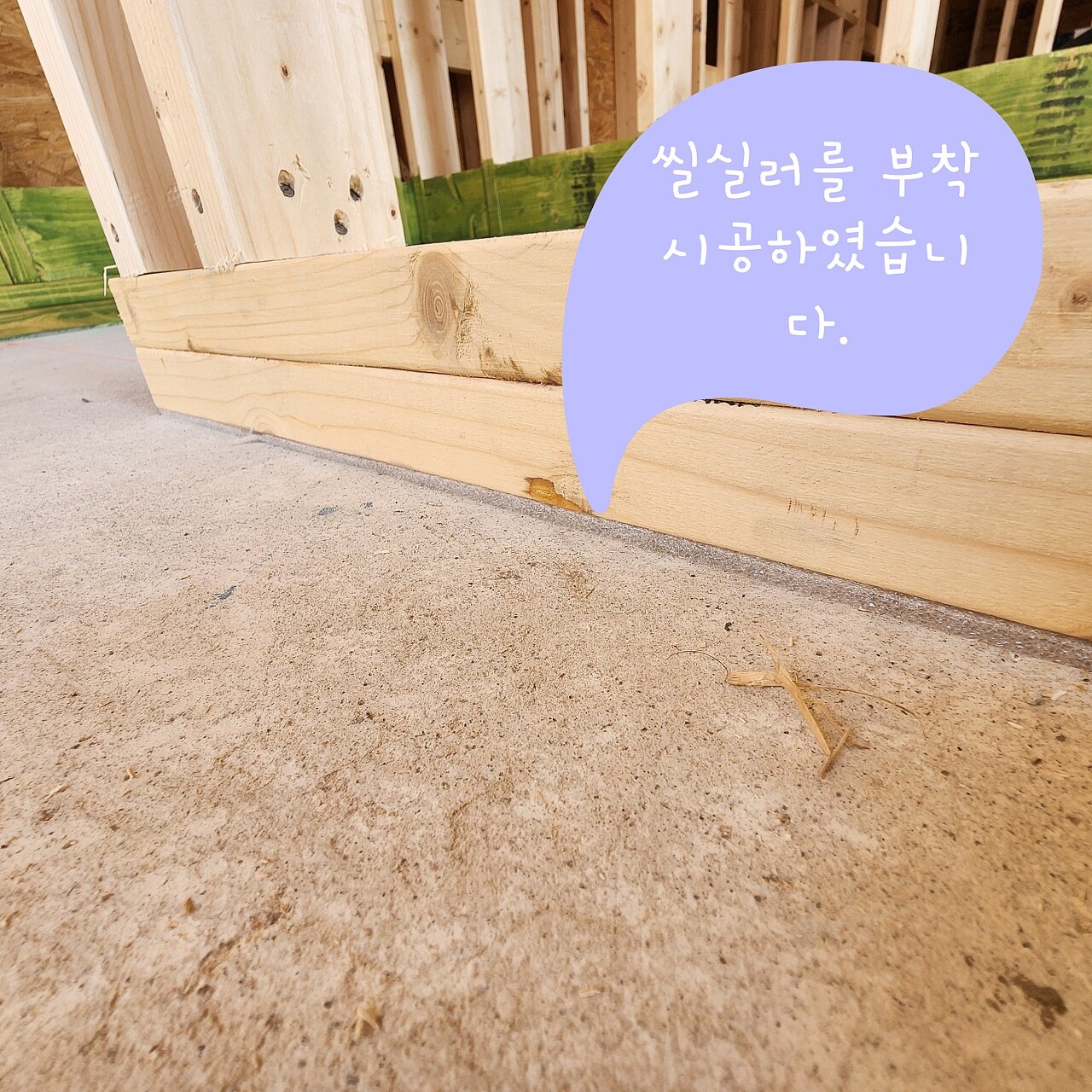

지지벽의 하단부에도 토대와 마찬가지로 습기와 변형을 방지하는 씰실러를 부착하였습니다. (이후 스테인 도포예정)
![](https://blog.kakaocdn.net/dn/tmul9/btszcIZKOQ5/vV9mc6WfAgstKX8omG4iJ0/img.jpg)
![](https://blog.kakaocdn.net/dn/lwMM2/btszgYUlicq/o3pfrugMVvvADB9w4REyo0/img.jpg)
조립된 계단옆판(스트링거)을 스터드에 고정하였습니다.
![](https://blog.kakaocdn.net/dn/OmM7p/btszfxpCcm5/ynaL5klBQ0hwml0nUeYR90/img.jpg)
![](https://blog.kakaocdn.net/dn/c7ba9f/btszcRhWoZw/IzSWCplzzW9B1fsqLLQvyk/img.jpg)
글루 도포 후, 사이즈에 맞추어 재단된 챌판과 디딤판을 순서대로 조립하여 주었습니다.

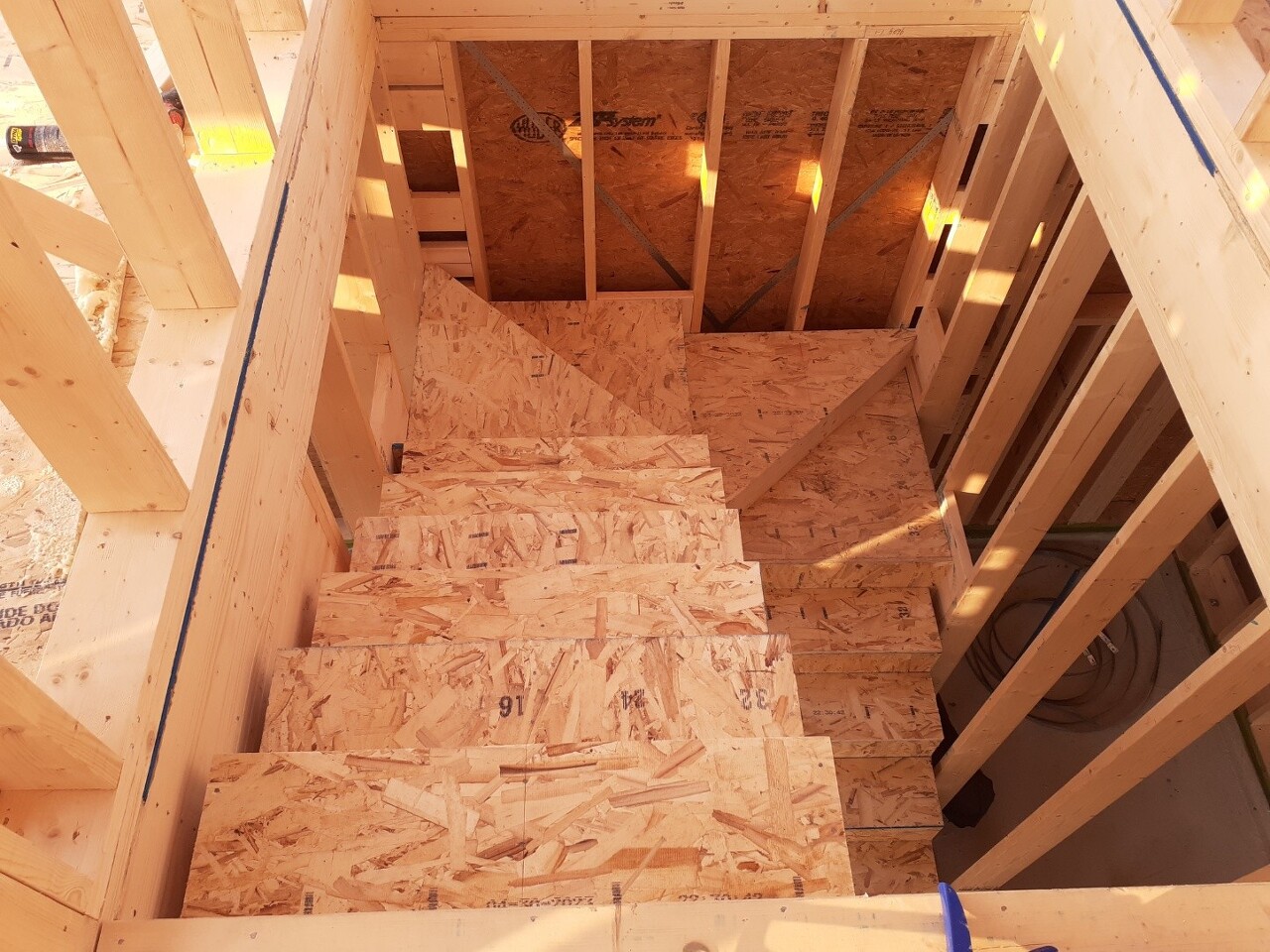

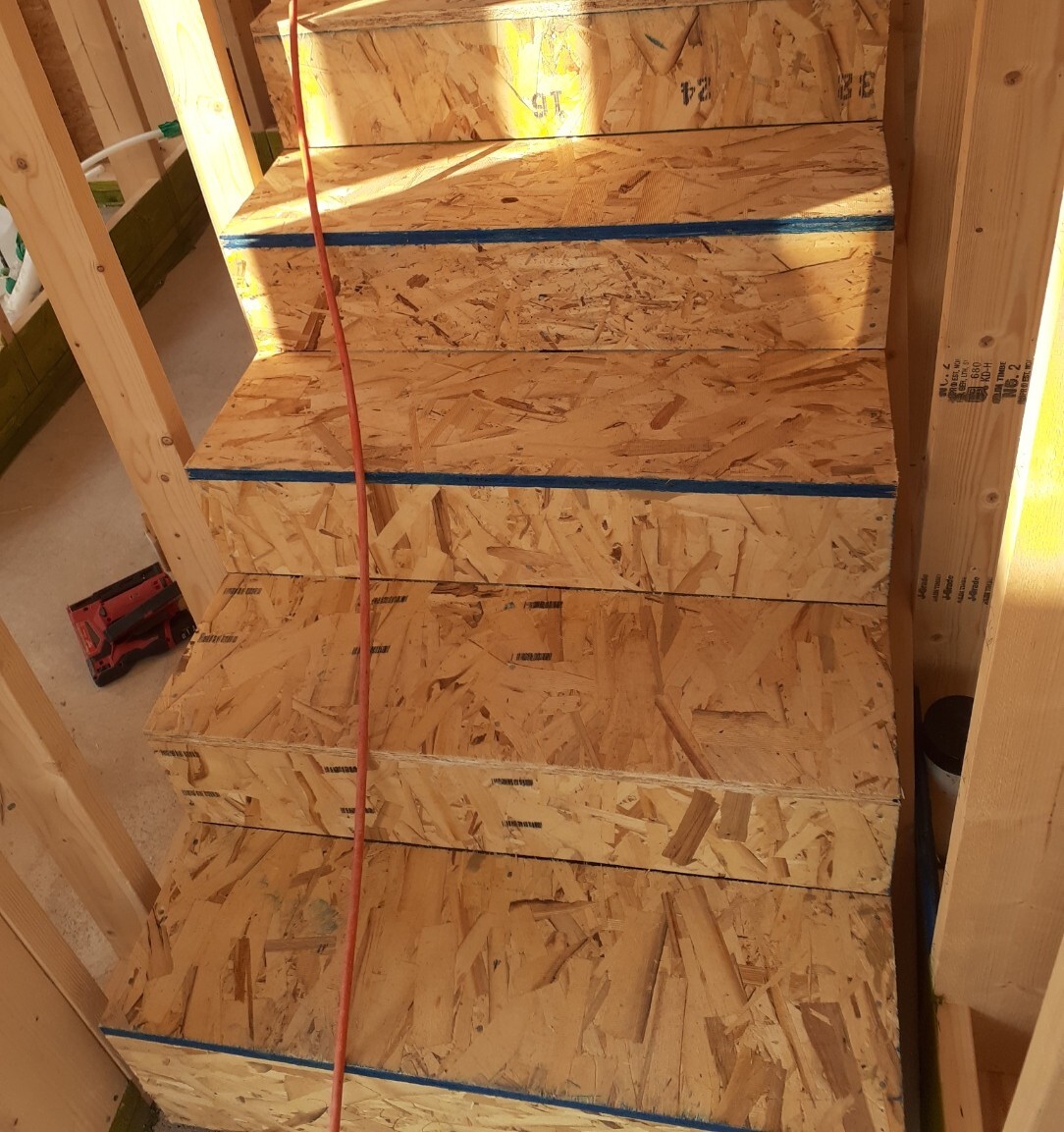

![](https://blog.kakaocdn.net/dn/b7KsiQ/btszejkTuSw/bdJY4efmMjiwOWAkDNVwH0/img.jpg)
![](https://blog.kakaocdn.net/dn/bmcElU/btszgYNxOGz/IxSj0yI5AqyXwI2nlrGZI1/img.jpg)
계단 골조 시공이 완료되었습니다. 이후에 마감재로 마무리할 예정입니다.
에어컨 배관 시공
에어컨 시공팀이 내방하여 배관 작업을 시작하였습니다.
배관 시공은은 내일까지 이어집니다.
![](https://blog.kakaocdn.net/dn/bten0l/btszgyBqsOy/LkSNEOPWfNPn3sQKF77Hb0/img.jpg)
![](https://blog.kakaocdn.net/dn/bGWK5x/btszcp61JE8/kub4gydKVGPxkiOORFyVMk/img.jpg)
![](https://blog.kakaocdn.net/dn/Kao5O/btszbvfFItM/WDL6pa0PkWGeGHKvJ1iV5K/img.jpg)
![](https://blog.kakaocdn.net/dn/ATU0U/btszfw5jwMs/6PAMWLQ4bV52dZZMa4SlcK/img.jpg)
각 방별로 에어컨 배관시공하였습니다.
현장정리를 마무리로 오늘의 일정을 마쳤습니다.
오늘도 좋은 합으로
최선을 다한 우리팀원 여러분 수고 하셨습니다.
내일도 힘내서 좋은 시공을 이어갑시다.
저희는 내일 다시 인사 드리겠습니다.
![](https://blog.kakaocdn.net/dn/RVZLM/btszf48sd33/8msuXLCCN0zmIvqLnncpNk/img.gif)
댓글
