날씨: 맑음
팀 장 : 문성일 (9시간)
부팀장 : 김진홍 (9시간)
팀 원 : 천영환 (9시간), 최영광 (9시간), 노채헌 (9시간)
지 원 : 박선민 팀장 (휴무), 김완태 (9시간)
금일 품수(누계) : 6.75품 (68.75품)
금일 작업 현황
- 미니월 가새 작업
- 서까래 시공
- 이브 블로킹 및 서까래 블로킹 시공
- 페이샤 시공
- 1층 주방 다락 개구부 및 T&G 합판 시공
- 1층 지붕 투습방수지 및 방부각상 시공
- 시스템 비계 설치
다음 예정 작업
- 서까래 블로킹 시공
- 2층 지붕 투습방수지 시공
- 지붕 합판 시공
- 지붕 방수시트 시공
양양현장 10일차 목요일 입니다.
골조 작업의 하이라이트 서까래 시공이 이어집니다.
2층 릿지보드 시공에 가장 공이 들것으로 예상합니다.
오늘의 일정을 시작하겠습니다.
아침일찍 시스템 비계팀이 내방 하여 비계설치를 시작했습니다.

1층 서까래 시공 및 이브 블로킹 시공

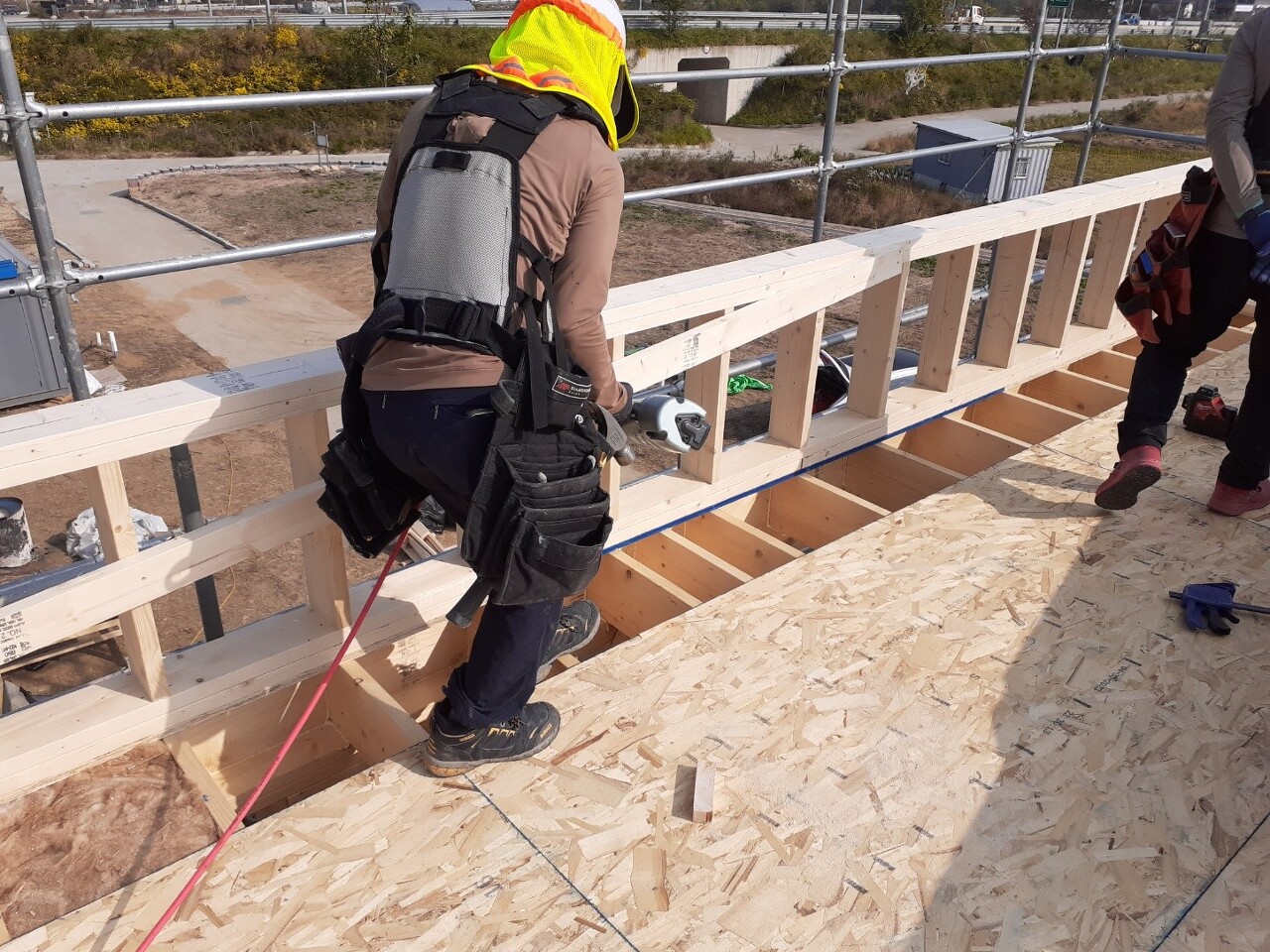

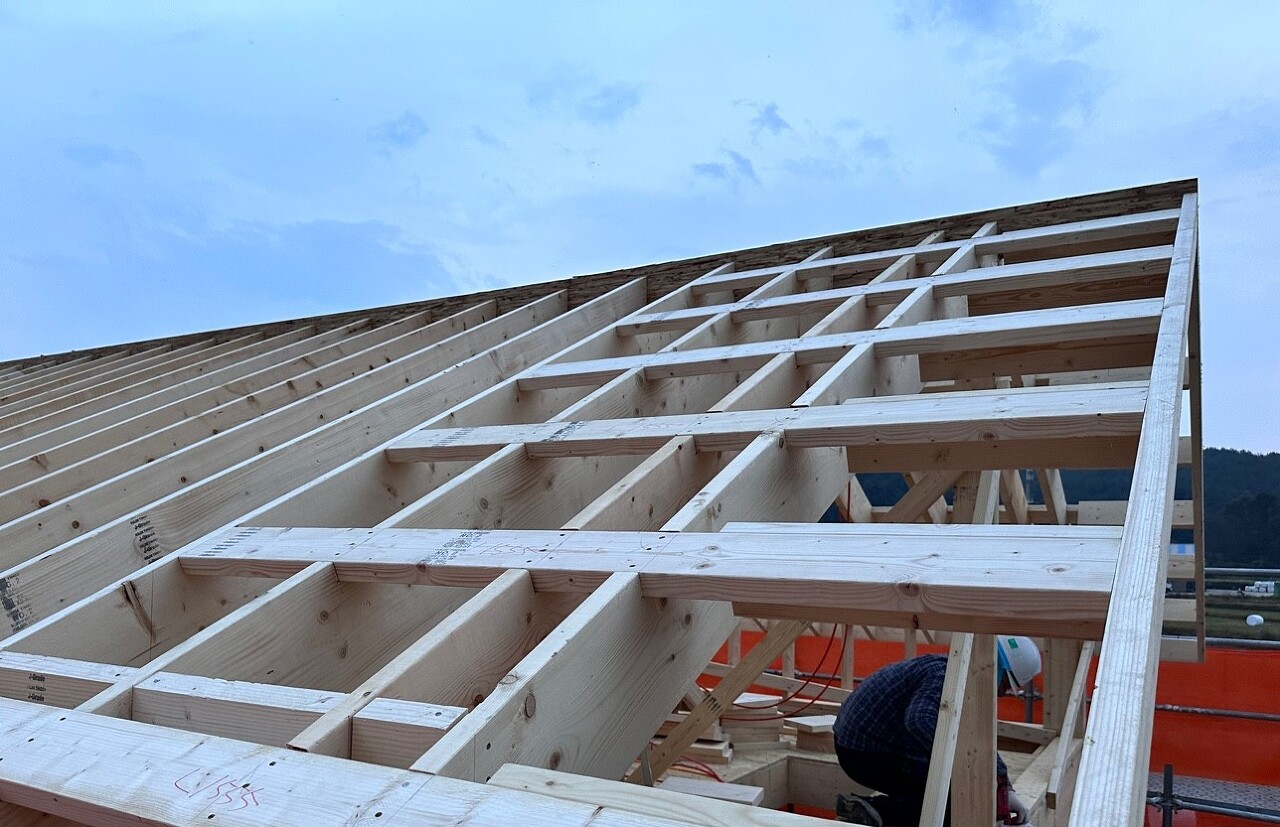

어제에 이어 서까래 시공을 마무리 하고 룩아읏 설치 후 플라잉 서까래 시공을 완료 했습니다.

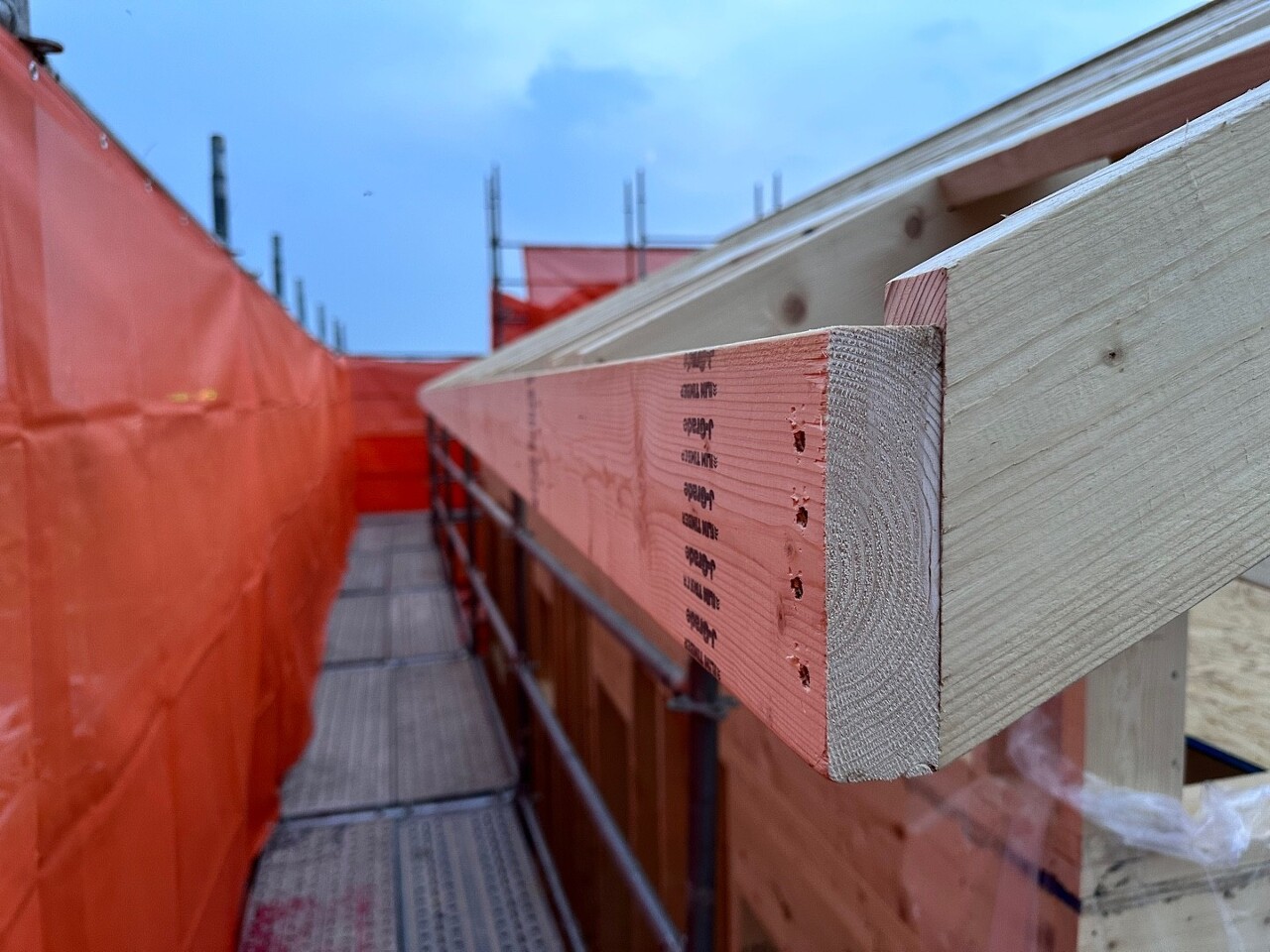

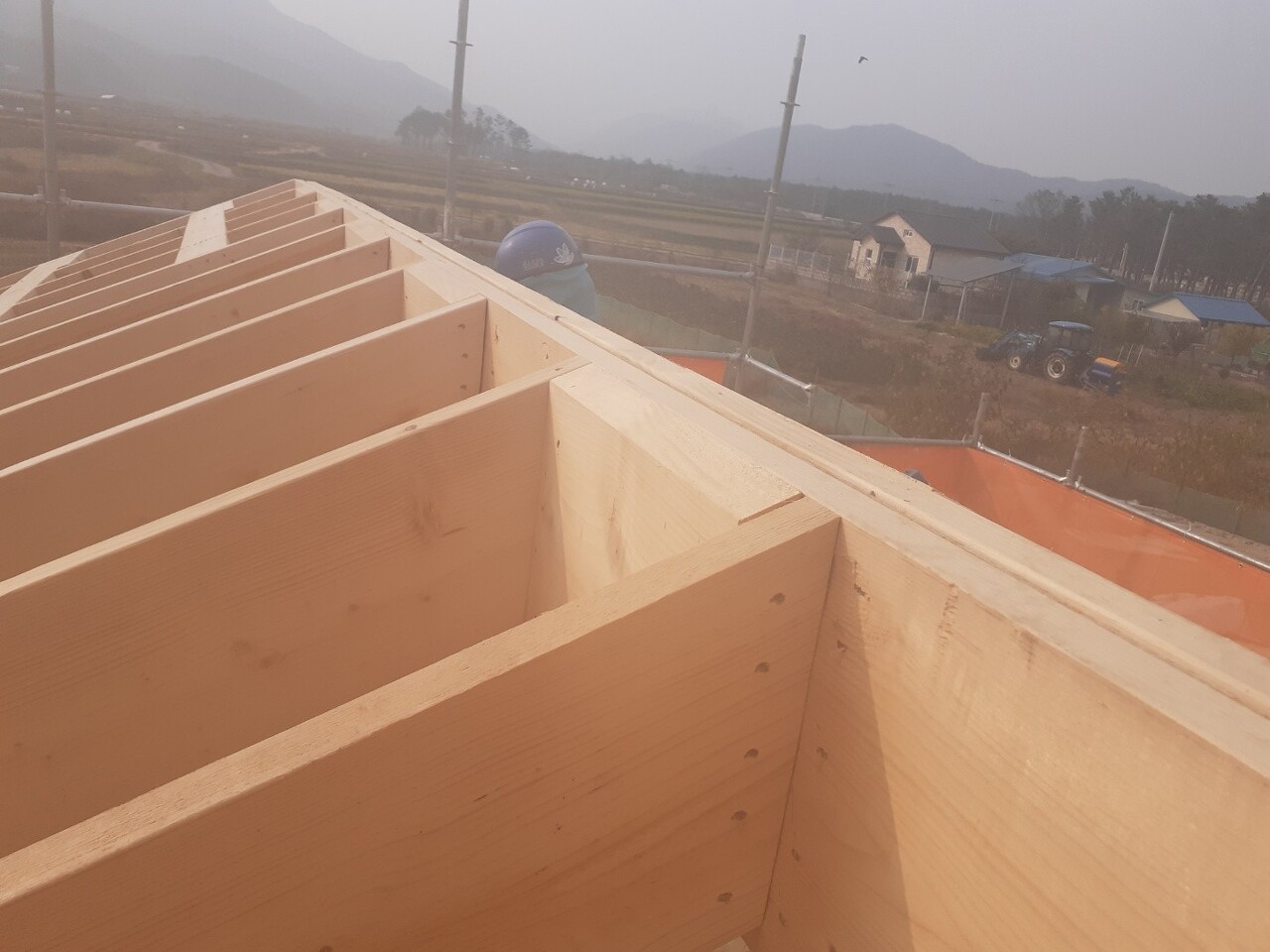

이브 블로킹 시공과 서까래 블로킹 시공 후 페이샤 작업을 완료 하였습니다.

릿지보드 블로킹을 추가로 시공하여 릿지보드와 서까래의 결합력을 높였습니다.

왼쪽은 시공전 오른쪽은 시공후의 사진입니다.
1층 다락 장선 또한 장선과 벽체의 결속을 높이기 위해 블로킹 추가 작업을 하였습니다.

1층 주방 다락 개구부 시공 및 T&G 합판 시공
개구부 가장자리는 디딤판 역할도 하기에 보강하여 시공하였습니다.

1층 주방 다락 개구부(접이식 사다리용) 시공을 하였습니다.

T&G 합판 시공을 완료 했습니다.

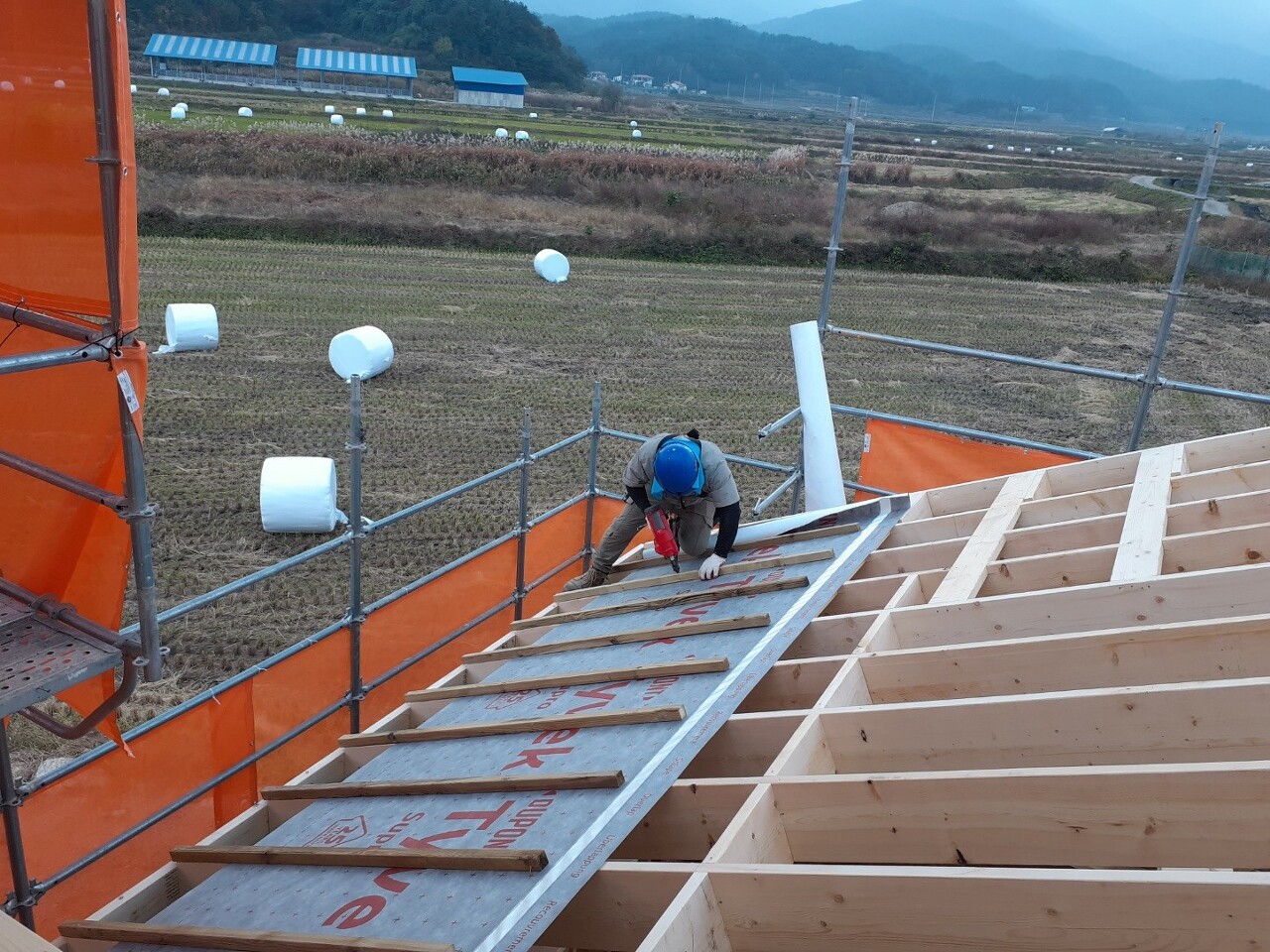

1층 지붕 투습방수지 시공
1층 지붕 투습방수지 시공과 방부각상 시공을 하였습니다.

공기순환으로 습기를 배출하는 공간을 만들어주는 작업입니다.
건물내의 습기는 배출하고 외부의 물을 차단 하여 숨을 쉬면서도 습기에 강한 지붕 구조 입니다.

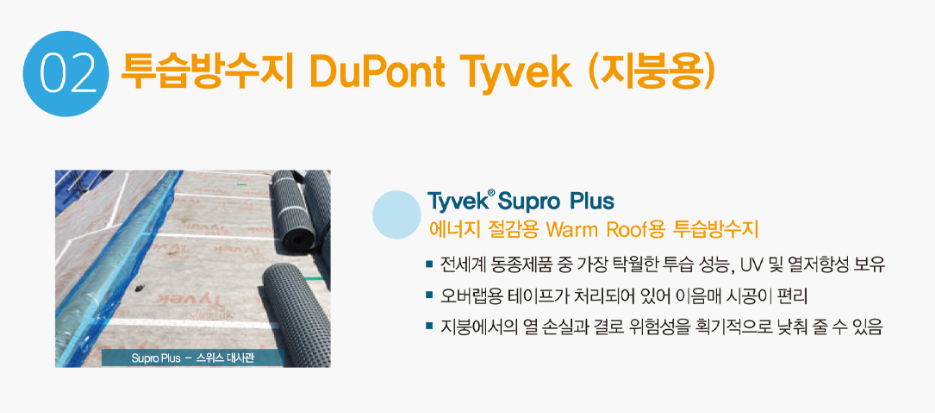

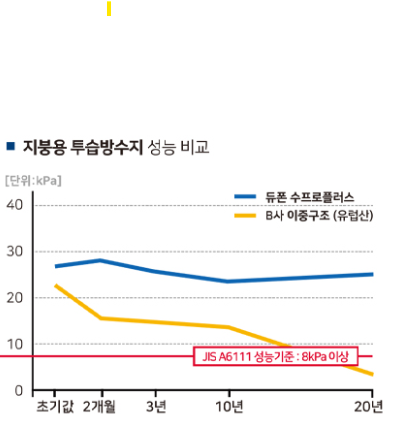

아래는 사용된 투습방수지의 사양서 입니다.

자료출처 대림우드
미니월 가새 작업
같은 시각 2층에서는 서까래가 세워지는 미니월의 가새 작업을 시작했습니다.

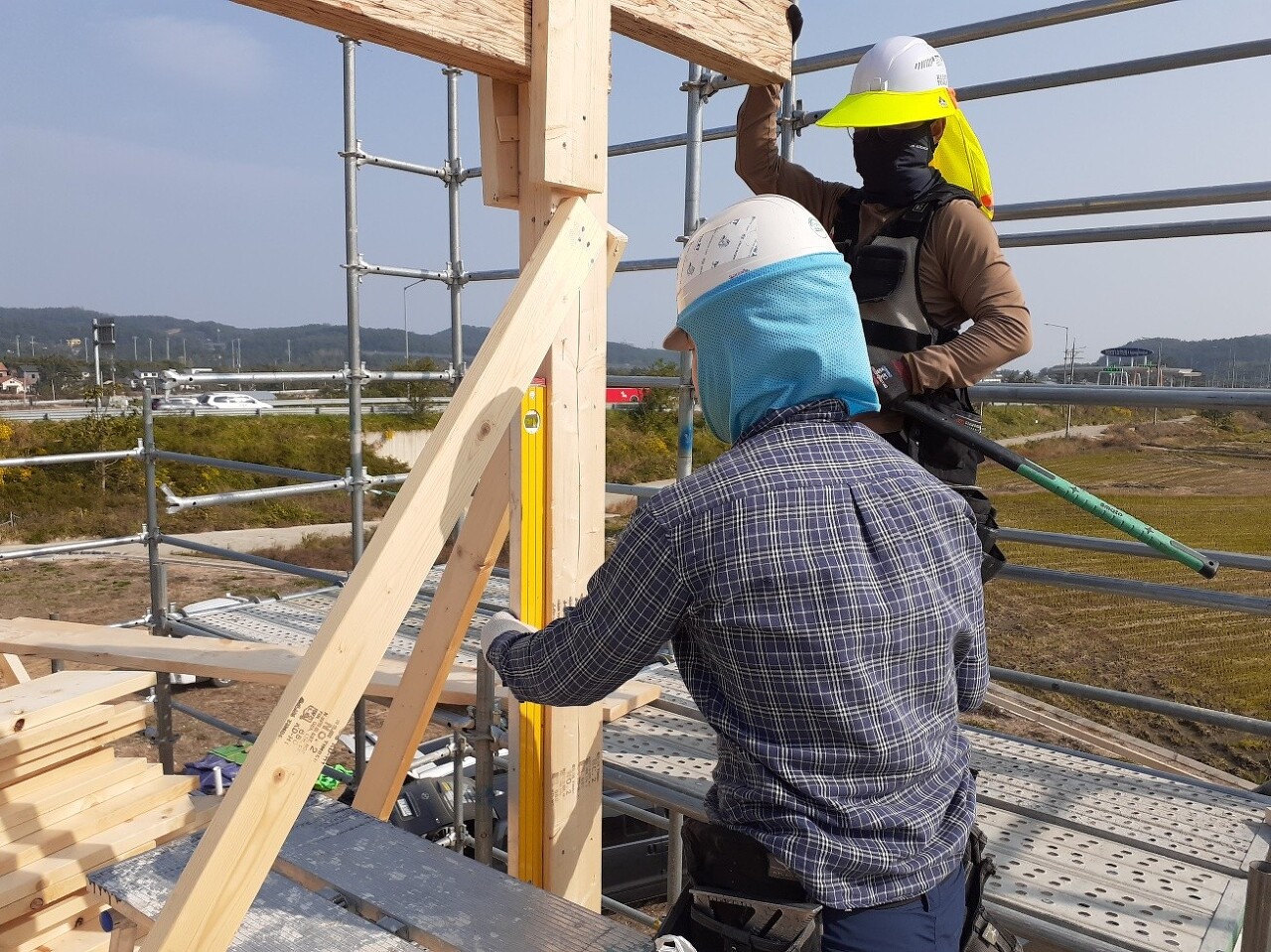

미니월의 정면과 측면 수직을 맞추는 작업을 하였습니다.

실을 띠워 직진도 확인 후 가새 작업을 하였습니다.
릿지 보드 시공

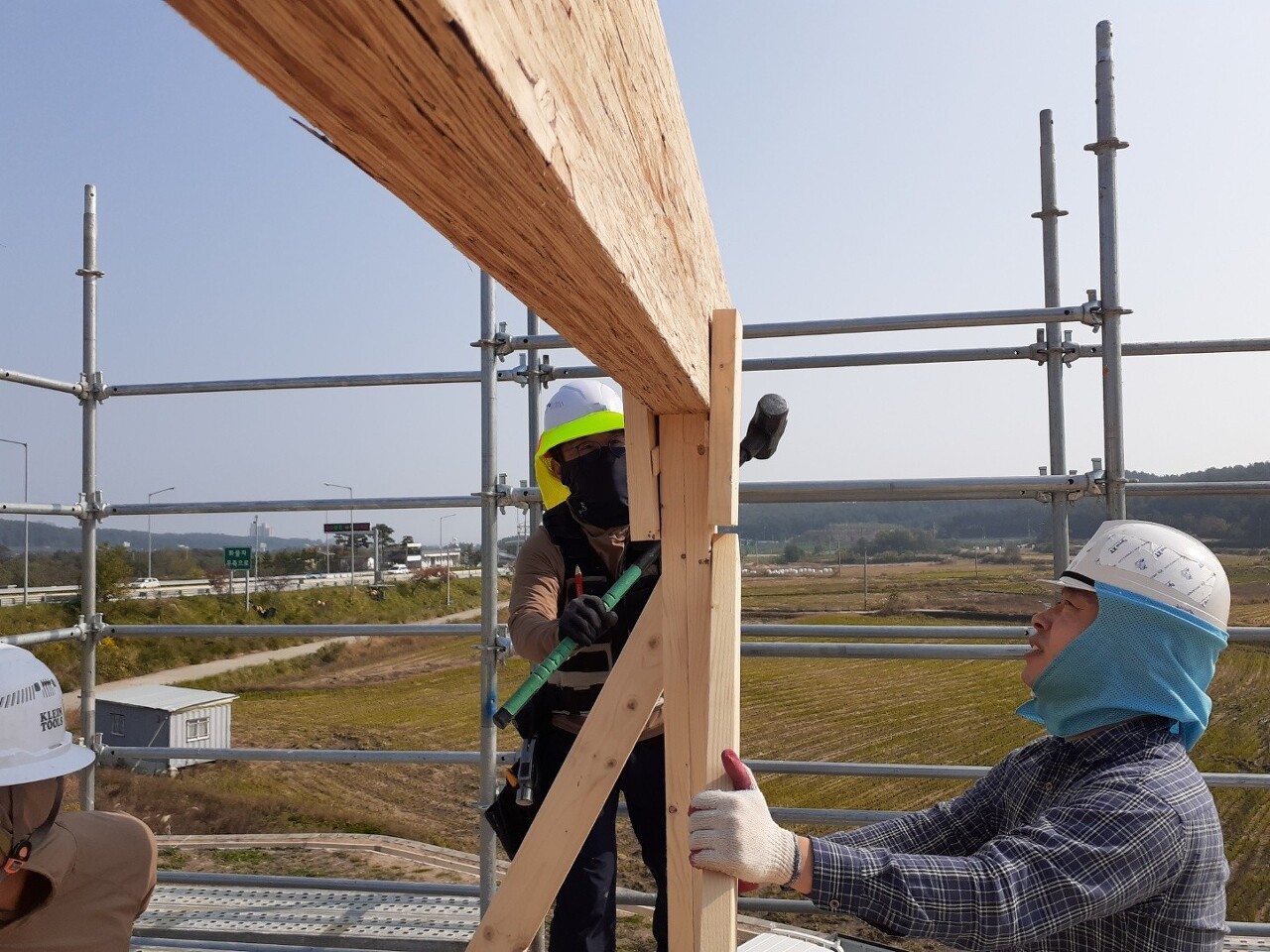

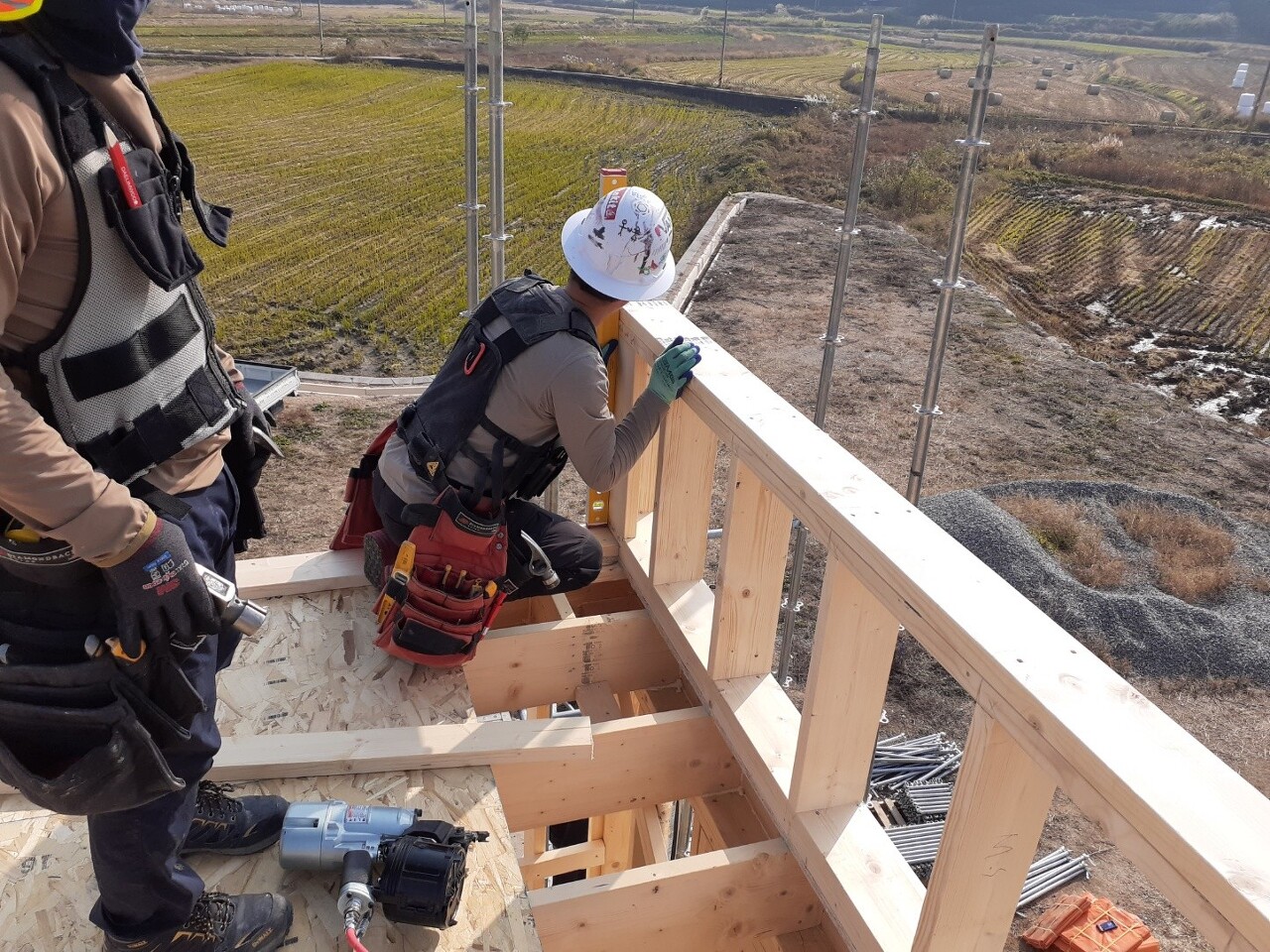

수직을 맞추어 릿지포스트(릿지보드가 얹히는 기둥)를 고정하였습니다.

양쪽 릿지포스트를 수직고정 하고 릿지보드를 정위치에 안착하였습니다.

릿지포스트가 안정적으로 안착됐는지 확인하는 작업 또한 꼼꼼히 해주었습니다.

2층 서까래 시공

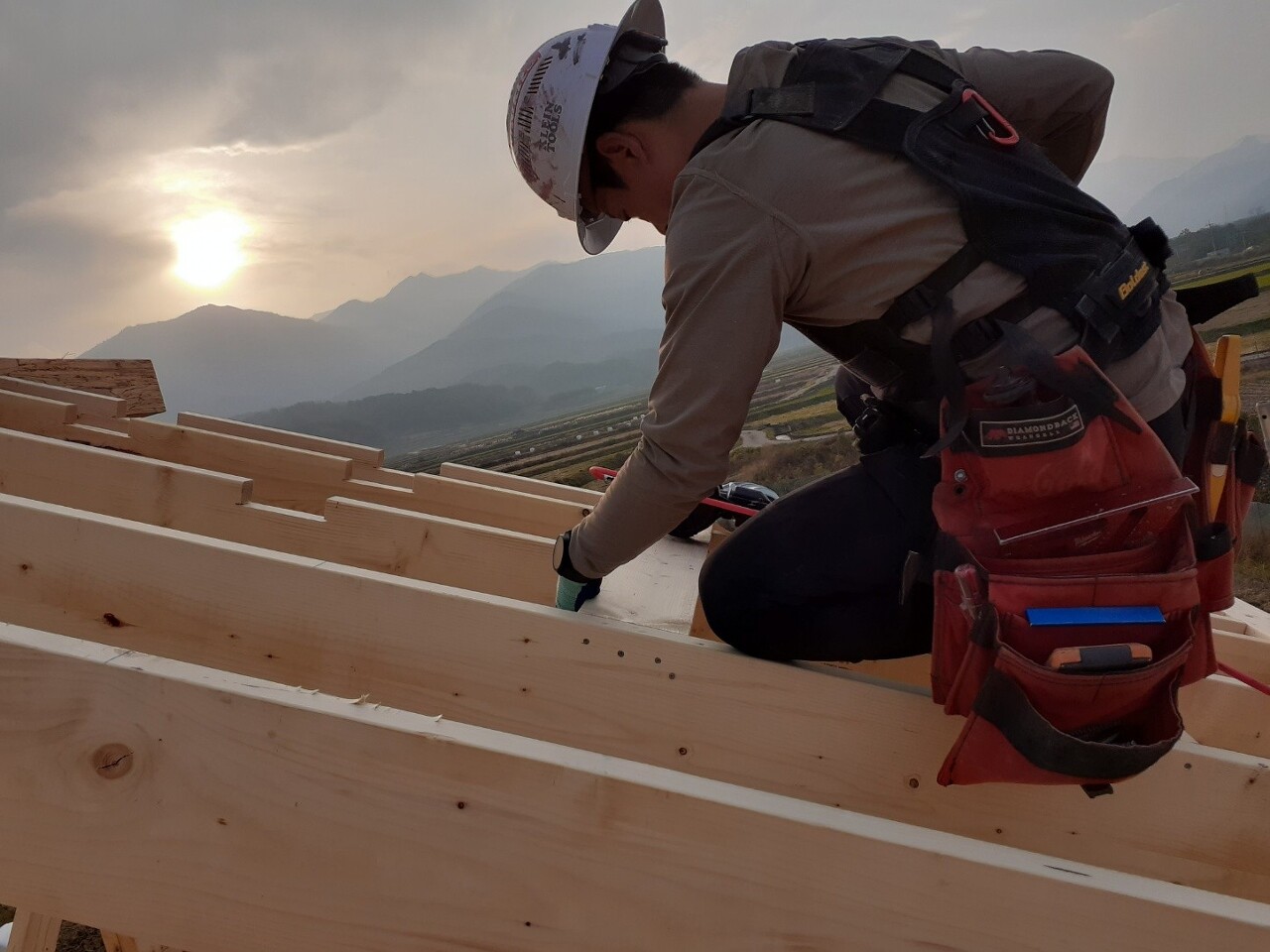

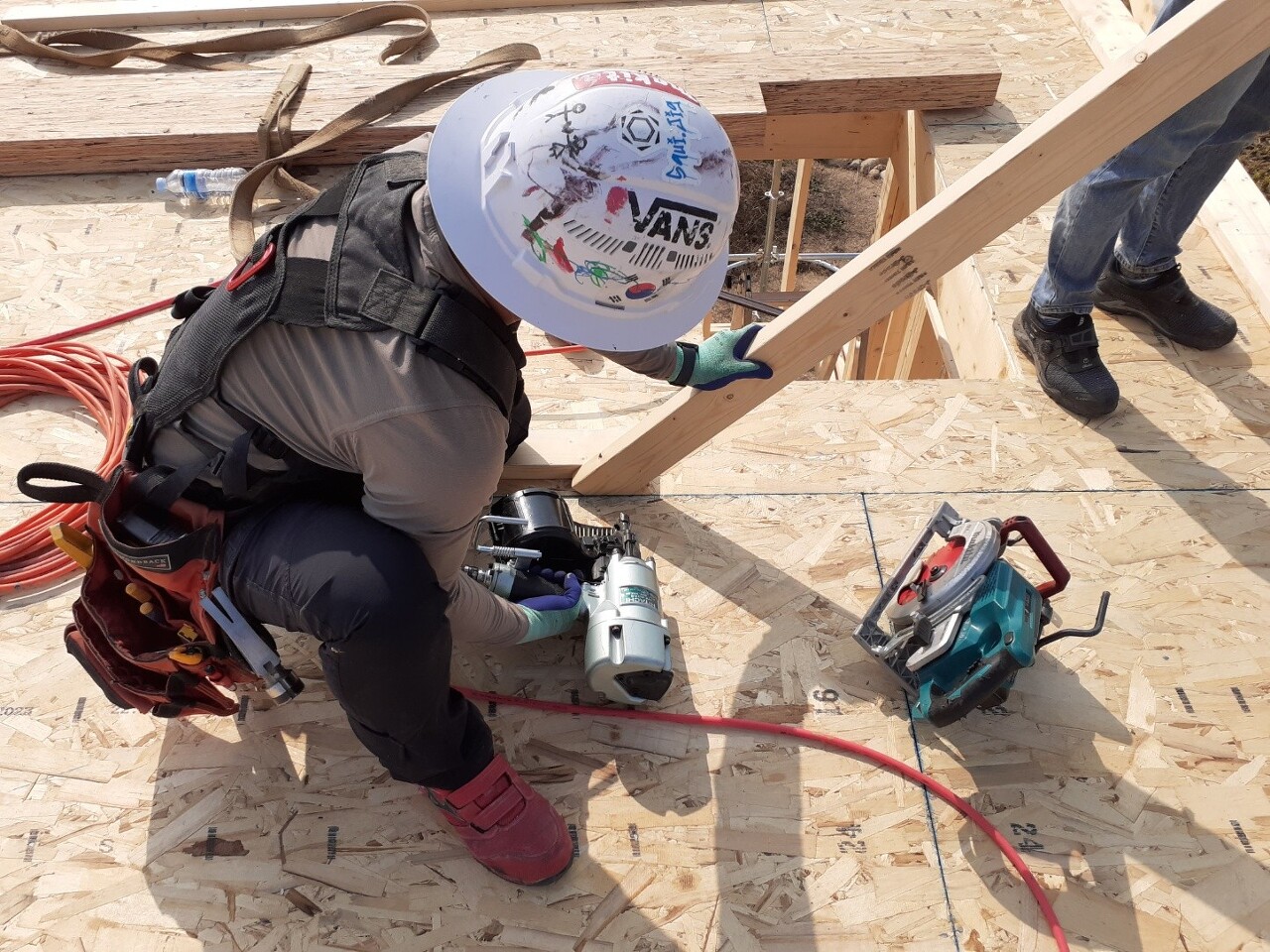

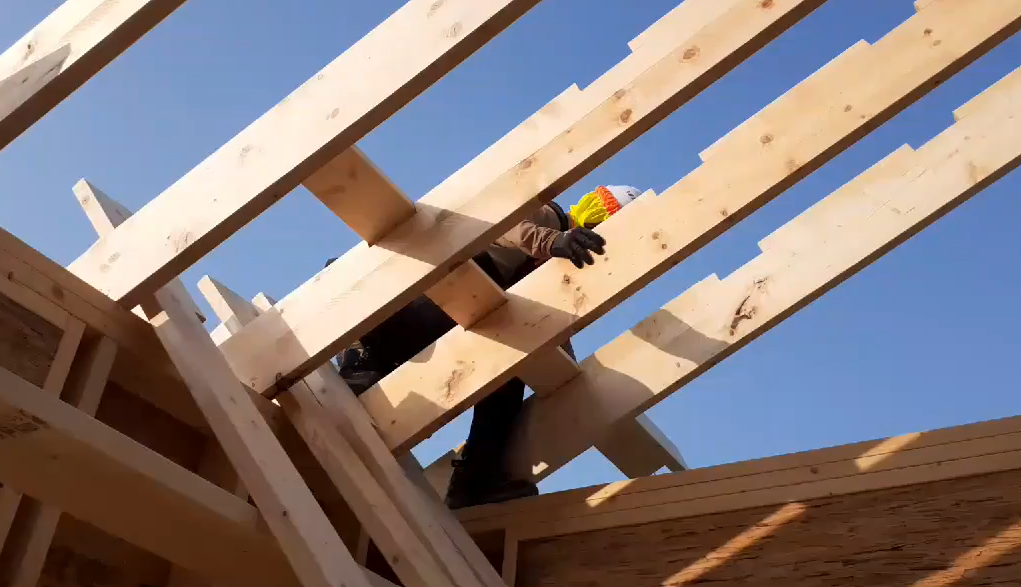

대망의 2층 서까래 시공을 시작하였습니다.

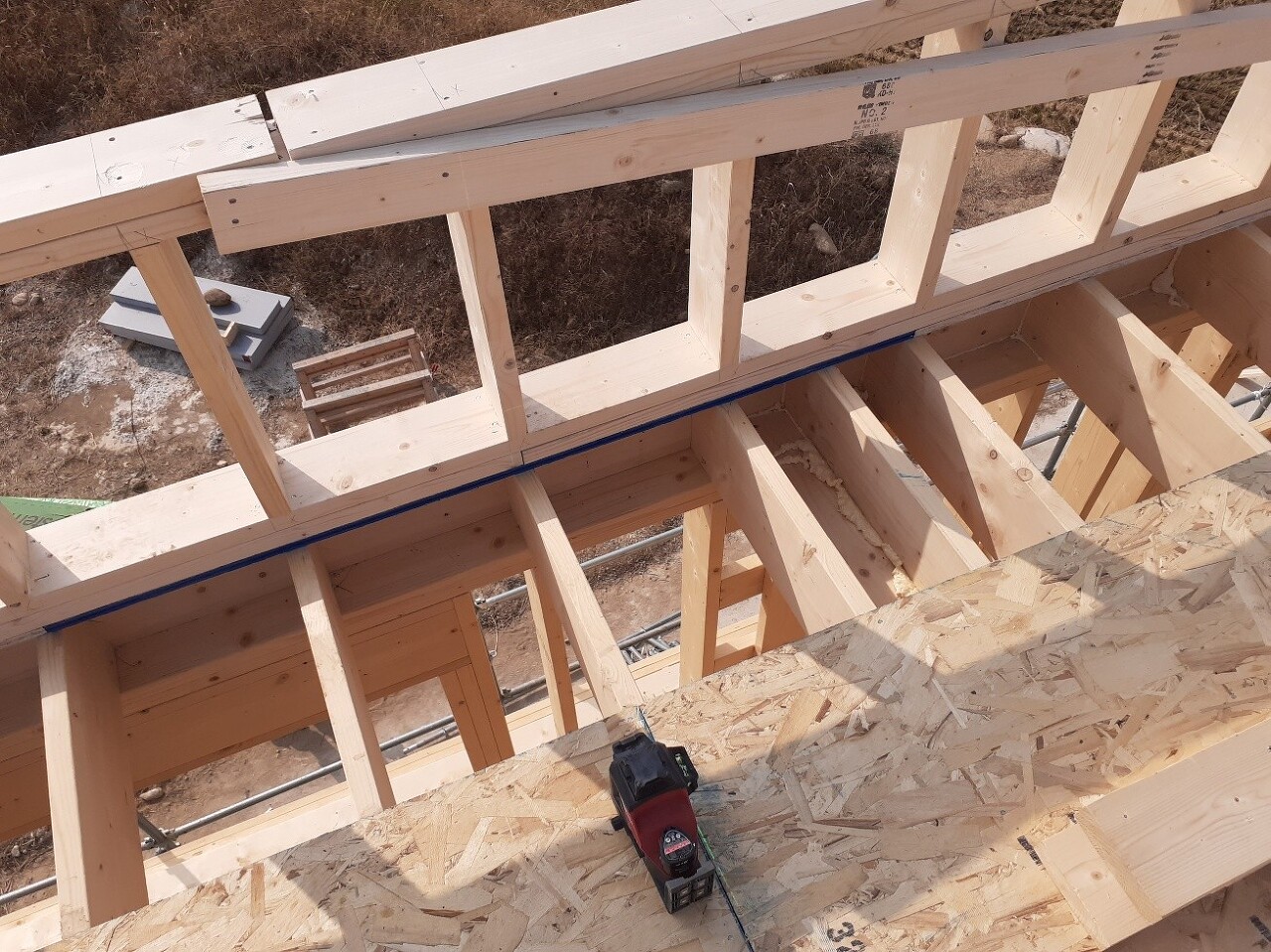

전날의 과정과 마찬가지로 힙선과 벽선을 일치 시키고 릿지보드에 서까래를 결합하는 작업을 하였습니다.

문성일 팀장님과 천영환빌더님이 단단하게 서까래 시공을 이어갔습니다.

룩아웃 레이아웃과 시공하는 모습입니다.

2층 플라잉 서까래, 이브블로킹, 페이샤 시공까지 마무리 하였습니다.
내일 비예보가 잡혀서 보양작업을 마무리로 오늘의 일정을 마쳤습니다.

오늘도 열정적으로 최선을 다한 우리팀원여러분 수고하셨습니다.
늦은 시간까지 도움 주신 건축주님 감사 합니다.
저희는 내일 다시 인사 드리겠습니다.
