날씨 : 뜨거운 햇빛
- 금일 근무자
팀 장 : 이상민(6시간)
팀 원 : 정태영(0시간), 이주형(6시간), 성재욱(6시간), 이민기(6시간), 권동환(6시간)
금일품수 (누계) : 3.75품 (총43.25품)
금일 작업현황
- 서까래 시공
- 이브블로킹 시공
- 룩아웃 재단 및 시공
- 서까래 블로킹 시공
- 허리케인 타이 시공

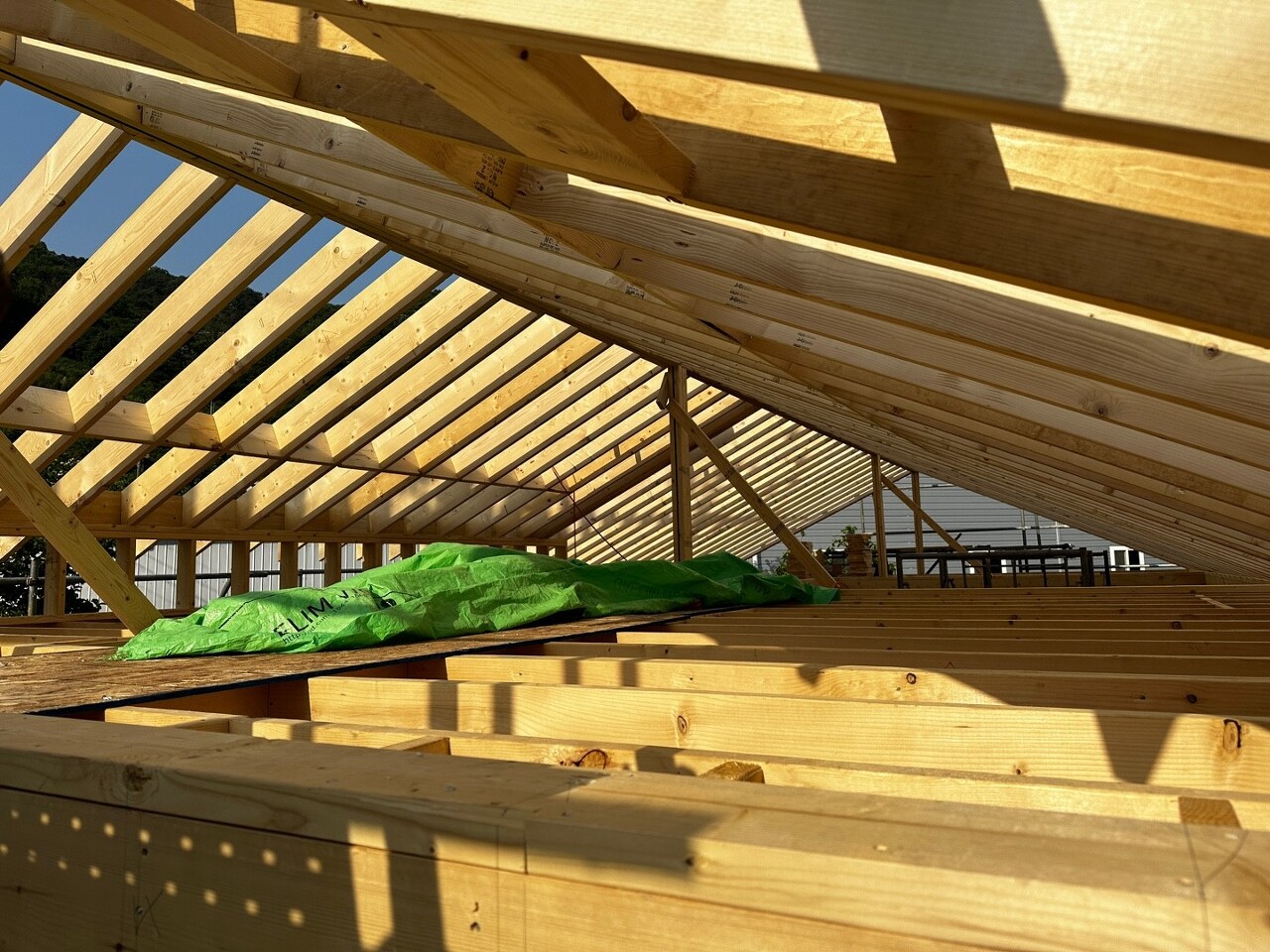

- 이중지붕 2x2 방부목 재단
다음 예정작업
- 서까래 블로킹 시공 예정
- 서브 페이샤 재단 및 시공 예정
- 이중지붕 시공 예정
안녕하세요.
청도 매전에서의 8일차입니다.

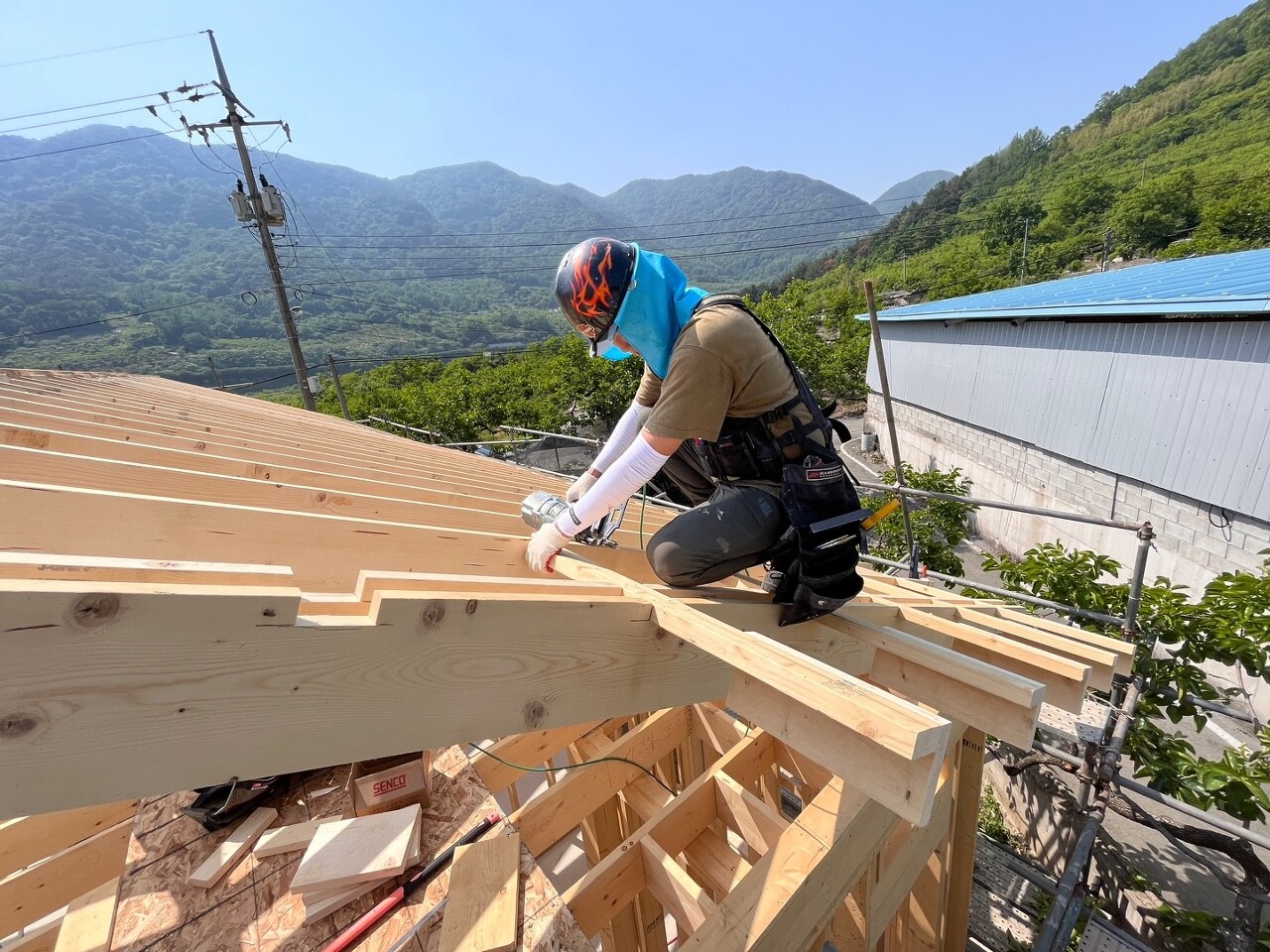

오늘은 뜨거운 햇빛아래에서 서까래를 시공하였습니다.
뜨거운 햇빛과 시원한 바람으로 즐겁게 시공하였습니다.
오늘도 시작해보겠습니다.

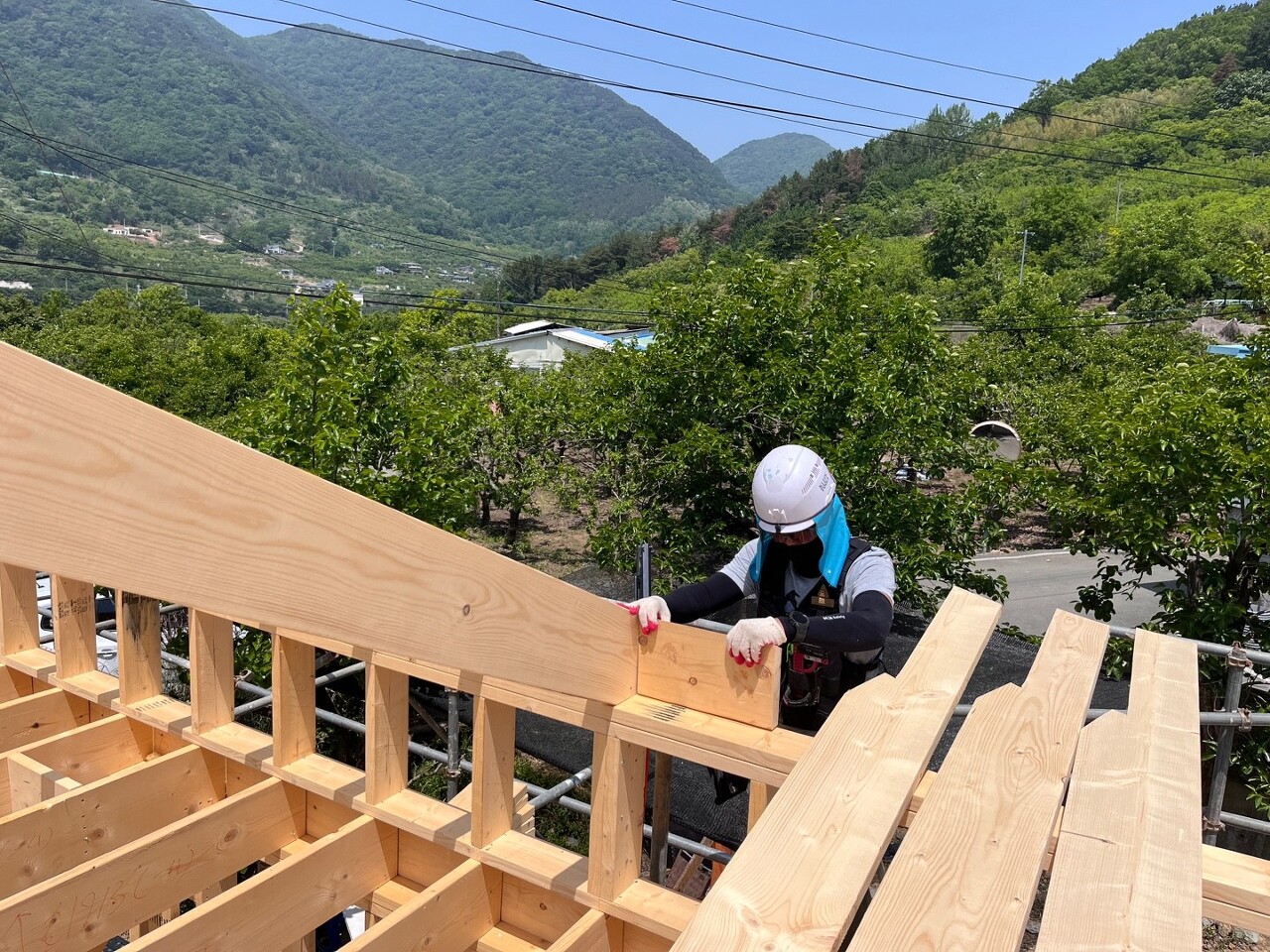

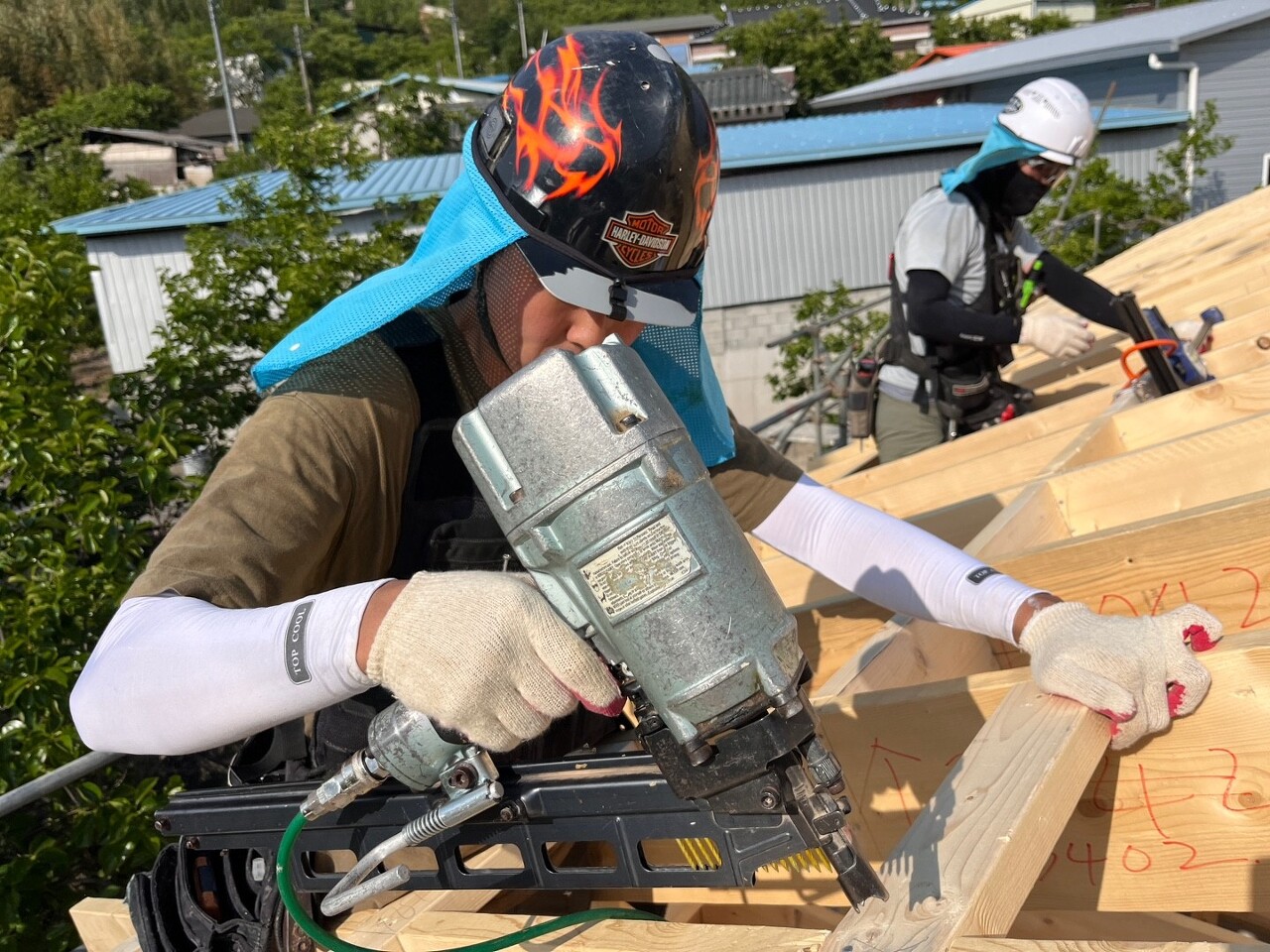

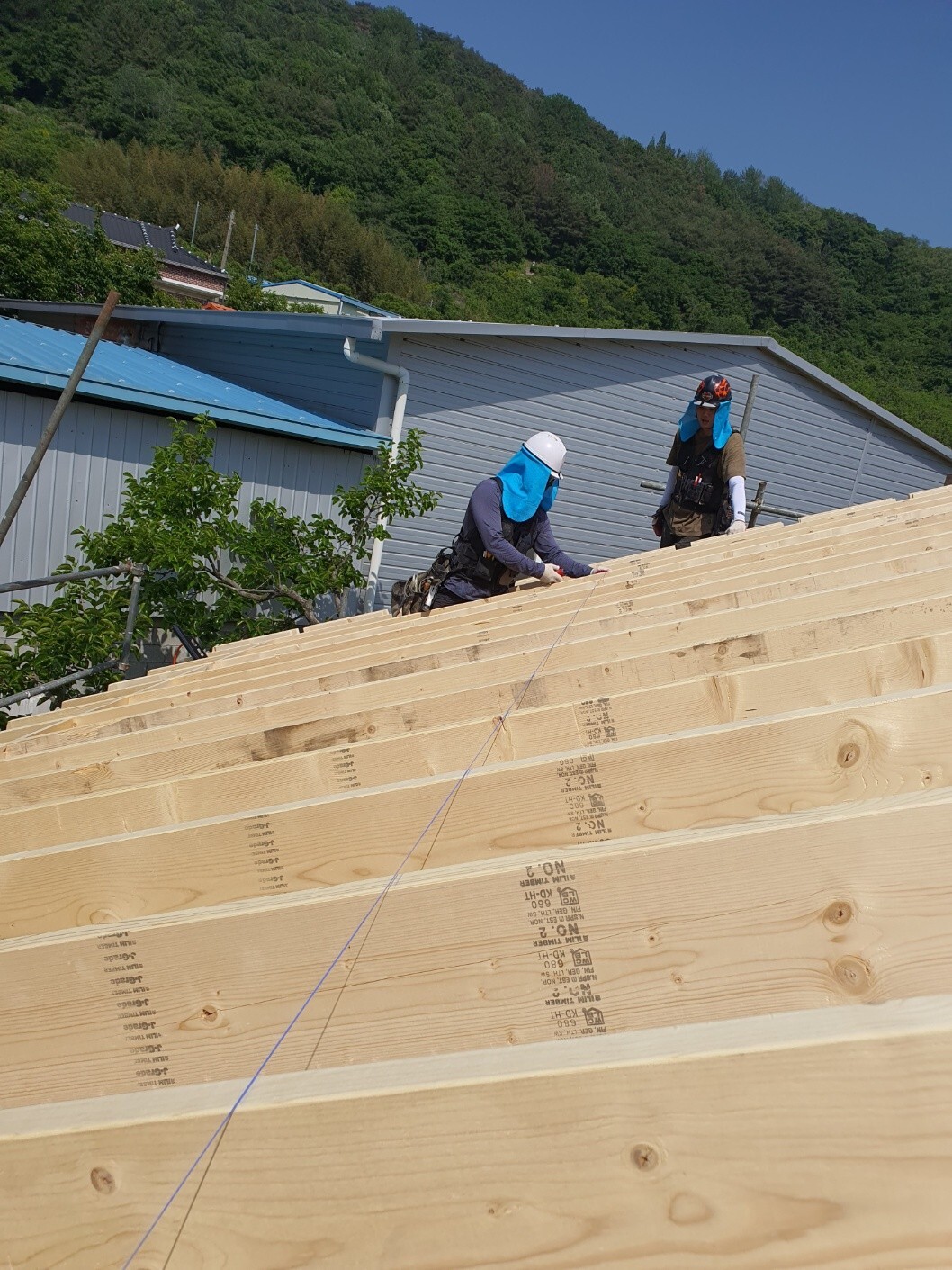

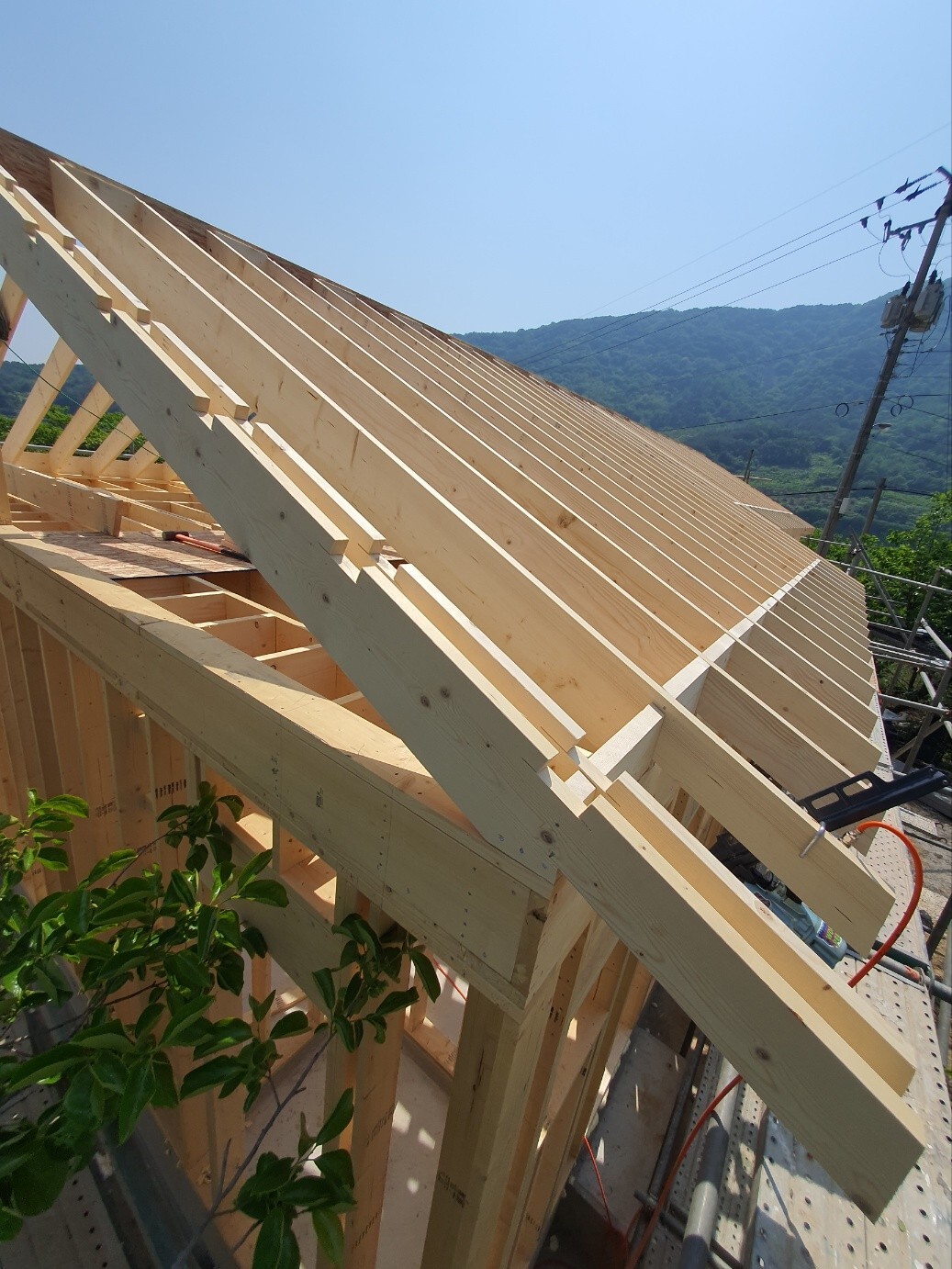

- 서까래 시공

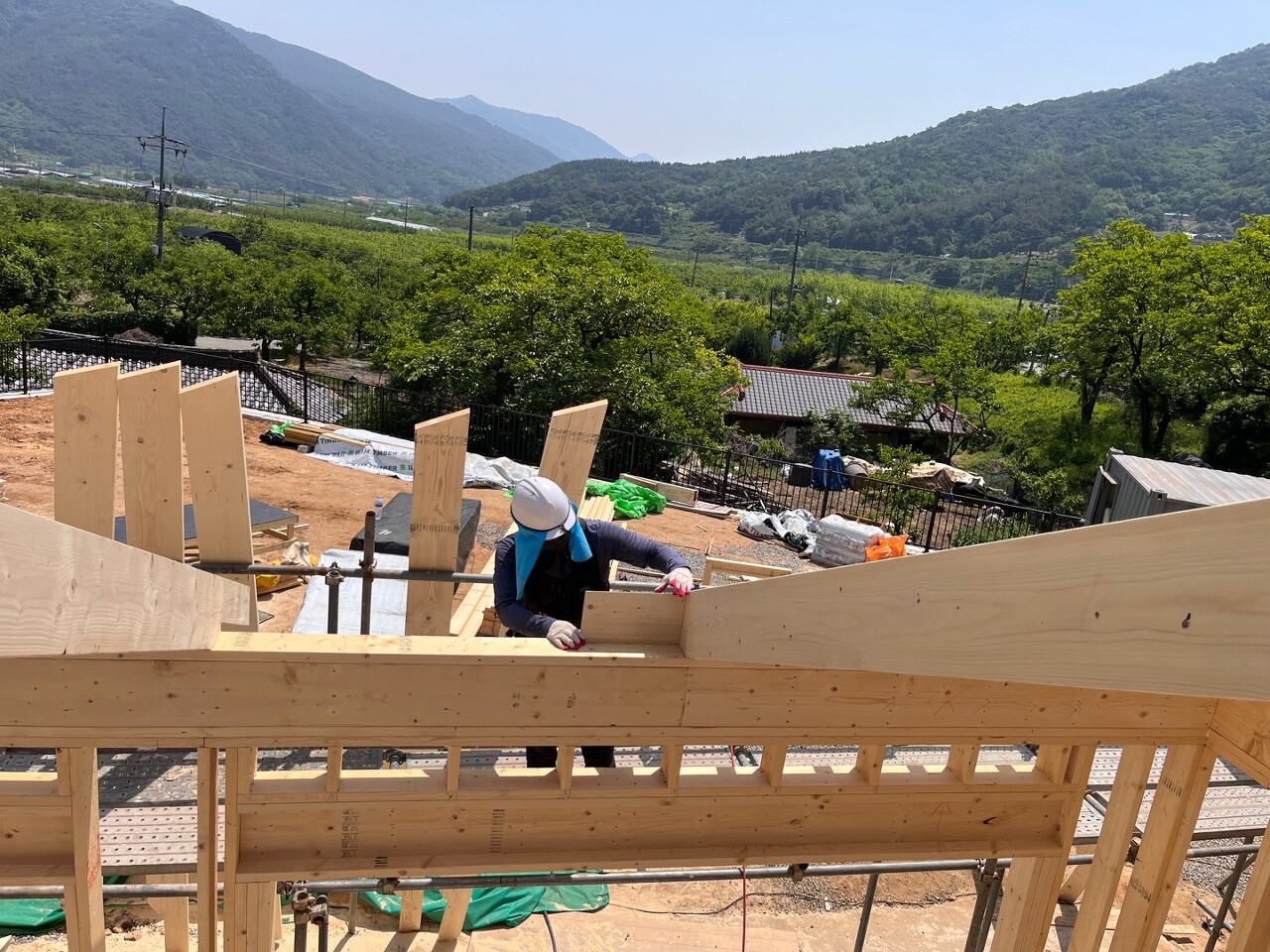

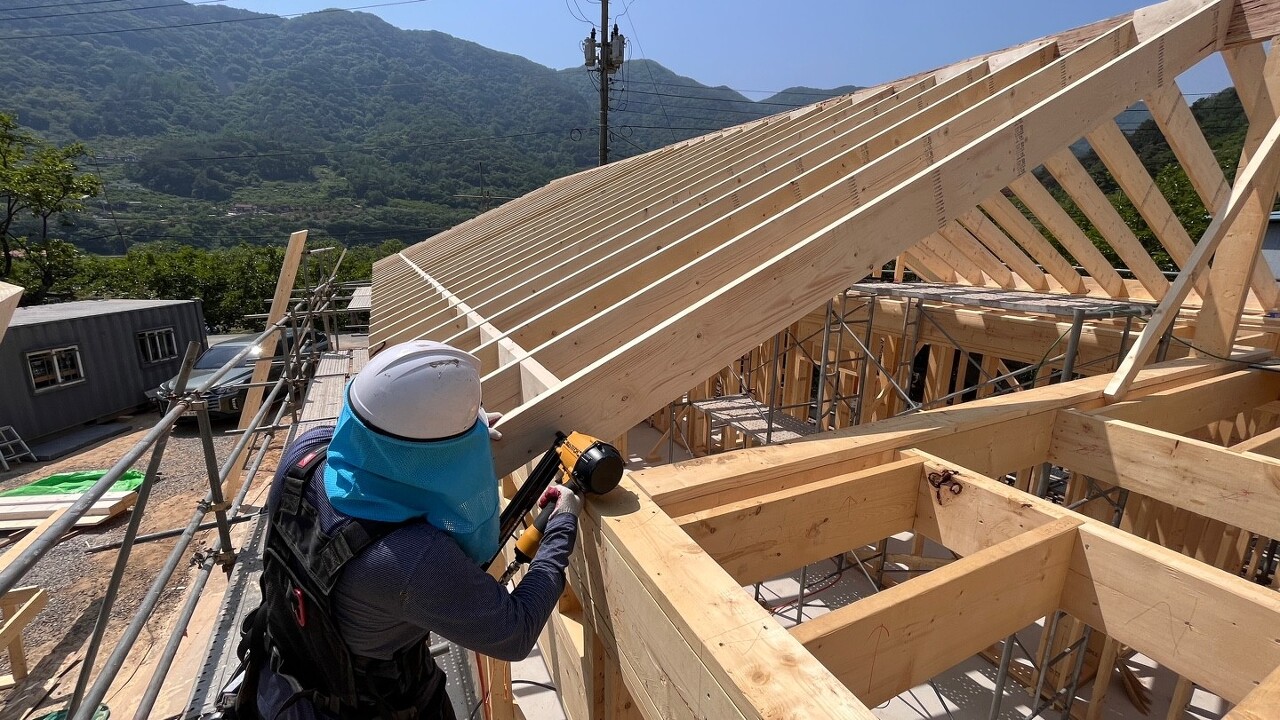

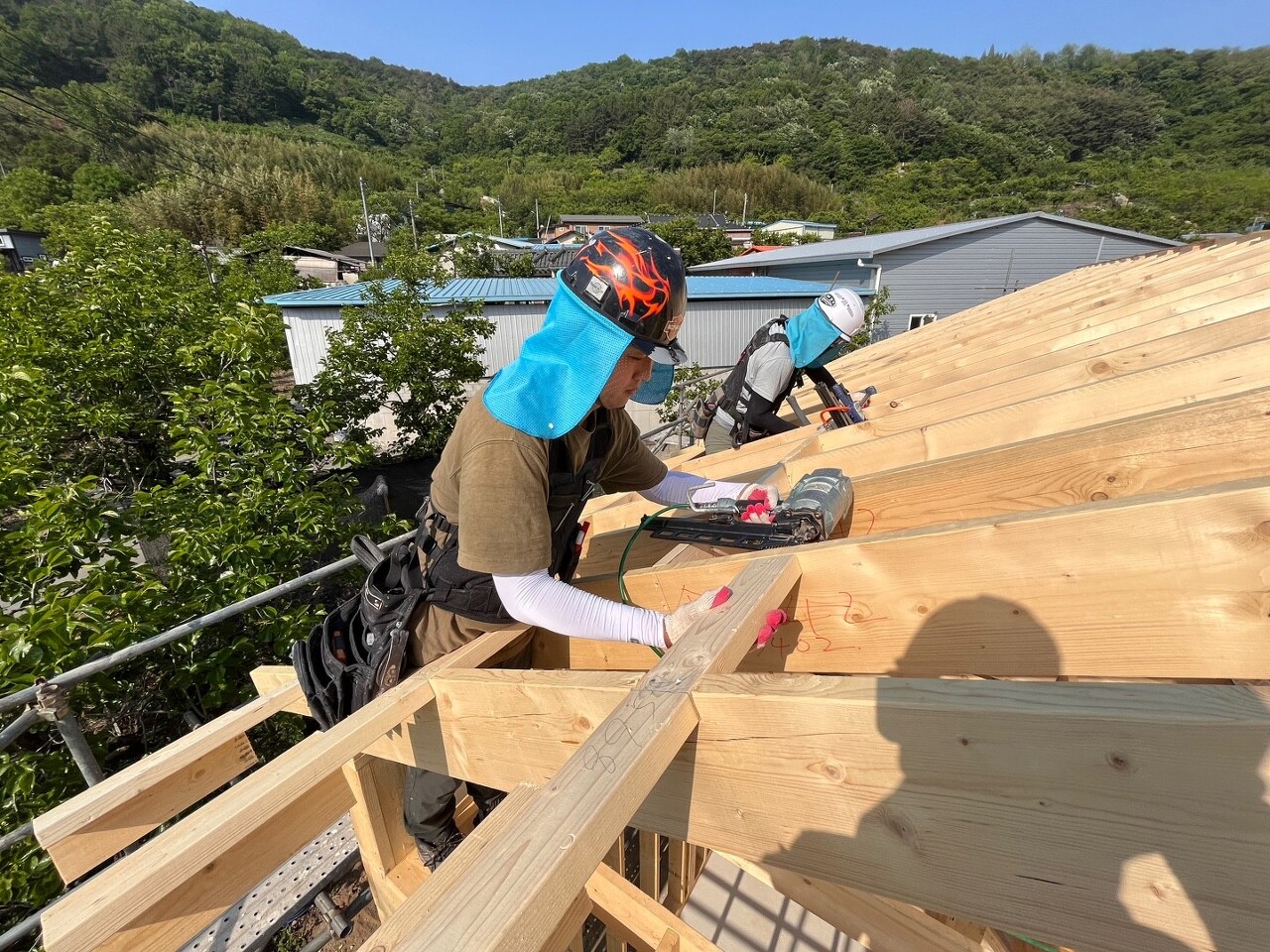

어제 재단하여 세워둔 서까래 시공을 진행하였습니다.


서까래와 서까래 사이에 이브블로킹을 시공하여 서까래가 일정한 간격으로 시공하였습니다.
이브 블로킹은 서까래와 서까래 사이에 지붕의 각도와 같은 블로킹입니다.


점점 집모양이 나오고있습니다.
- 룩아웃 재단 및 시공

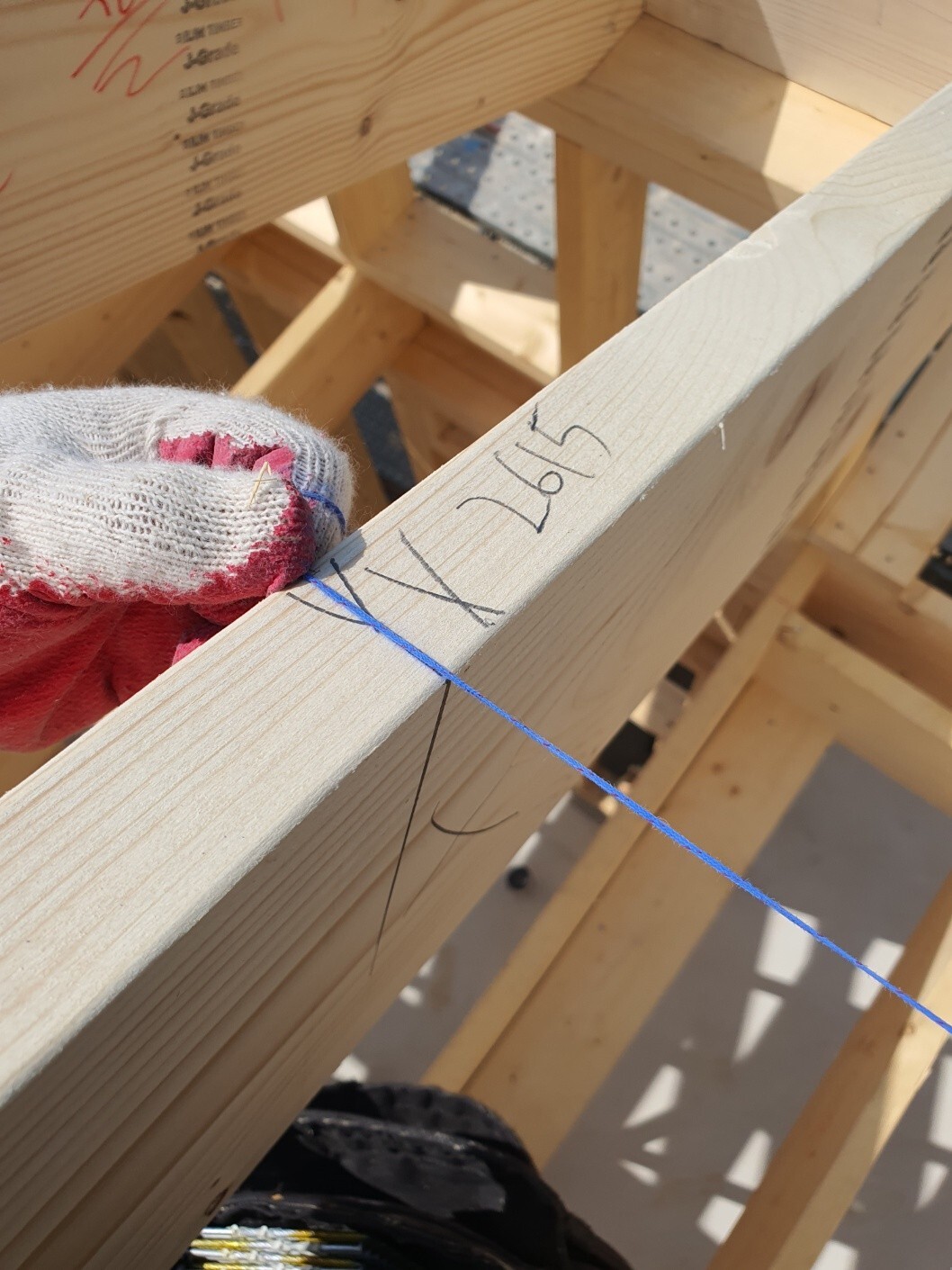

양끝의 서까래에 플라이 서까래를 시공하기 위해 룩아웃을 재단한 후에 시공하였습니다.




양끝의 서까래에 룩아웃이 들아갈 자리를 시공하고 룩아웃을 시공합니다.

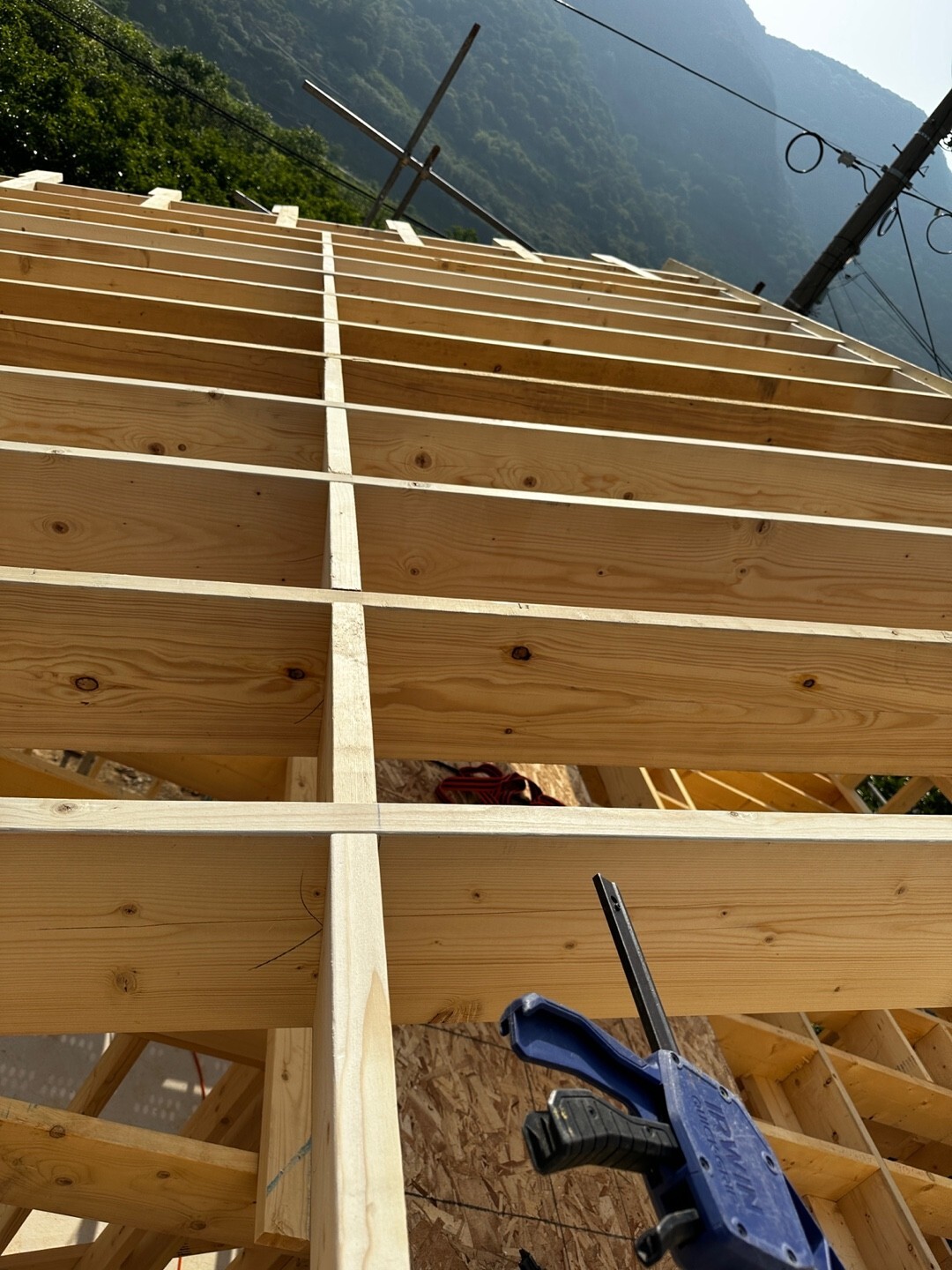

- 서까래 블로킹 시공
서까래 시공을 완료한 이후에는 서까래와 서까래 사이에 블로킹을 시공하였습니다.


먼저 블로킹을 시공할 위치에 레이아웃을 진행한 후에,

그 다음 서까래 사이를 클램프로 잡아주면서 블로킹을 시공해줍니다.

서까래와 서까래 사이에 블로킹을 시공함으로써 구조보강과 목재의 변형을 방지해줍니다.

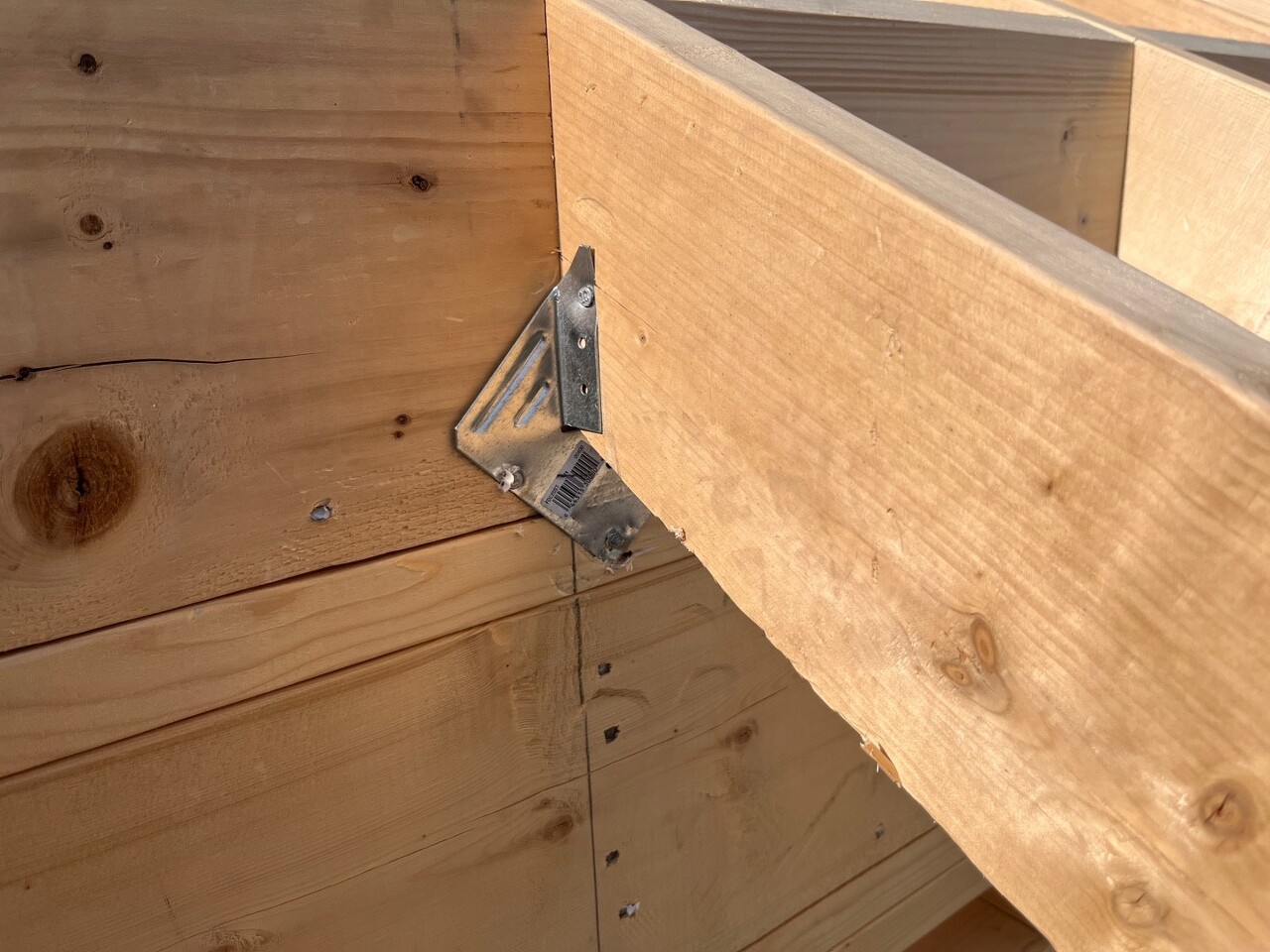

- 허리케인 타이 시공

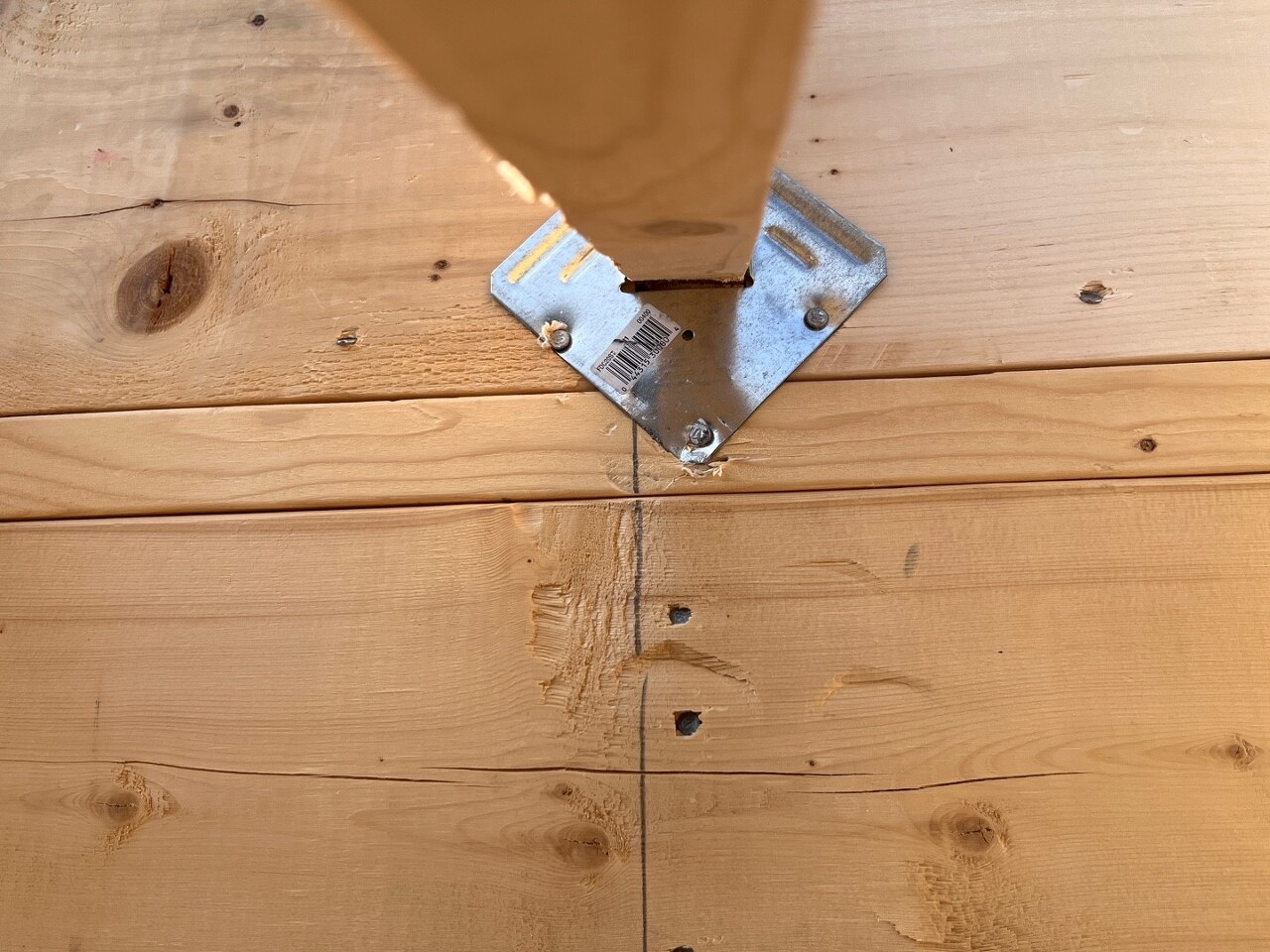

서까래를 시공한 후에 허리케인 타이를 시공하였습니다.

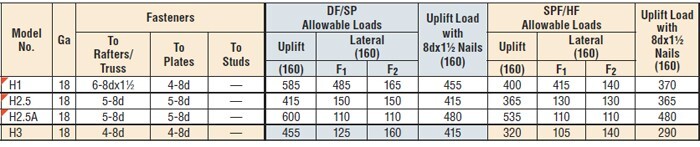

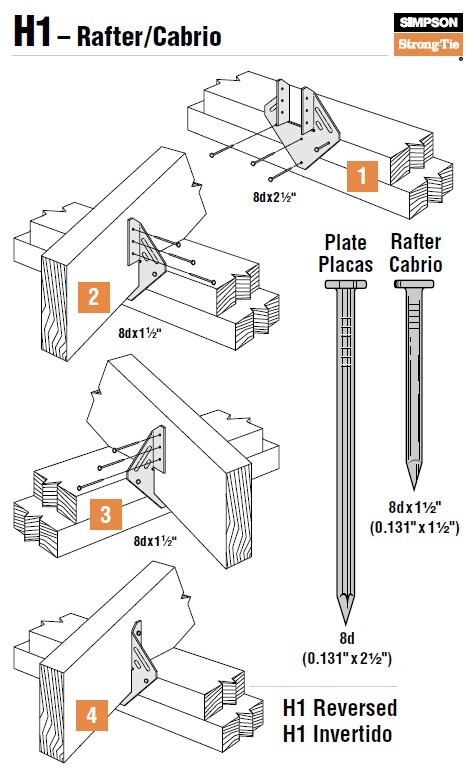

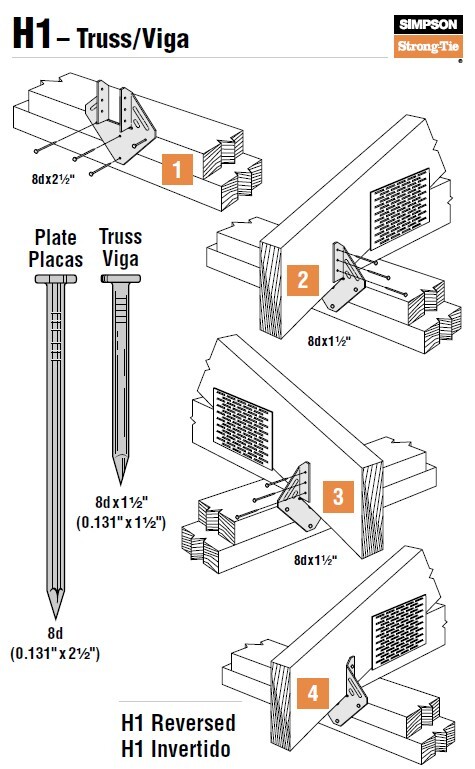

허리케인 타이는 강풍이나 지진에 하중을 견디도록 해주며, 지붕부의 부력 대응에 강하도록 도와줍니다.
제조사로부터의 제품 설명입니다.




출처 : 대림우드

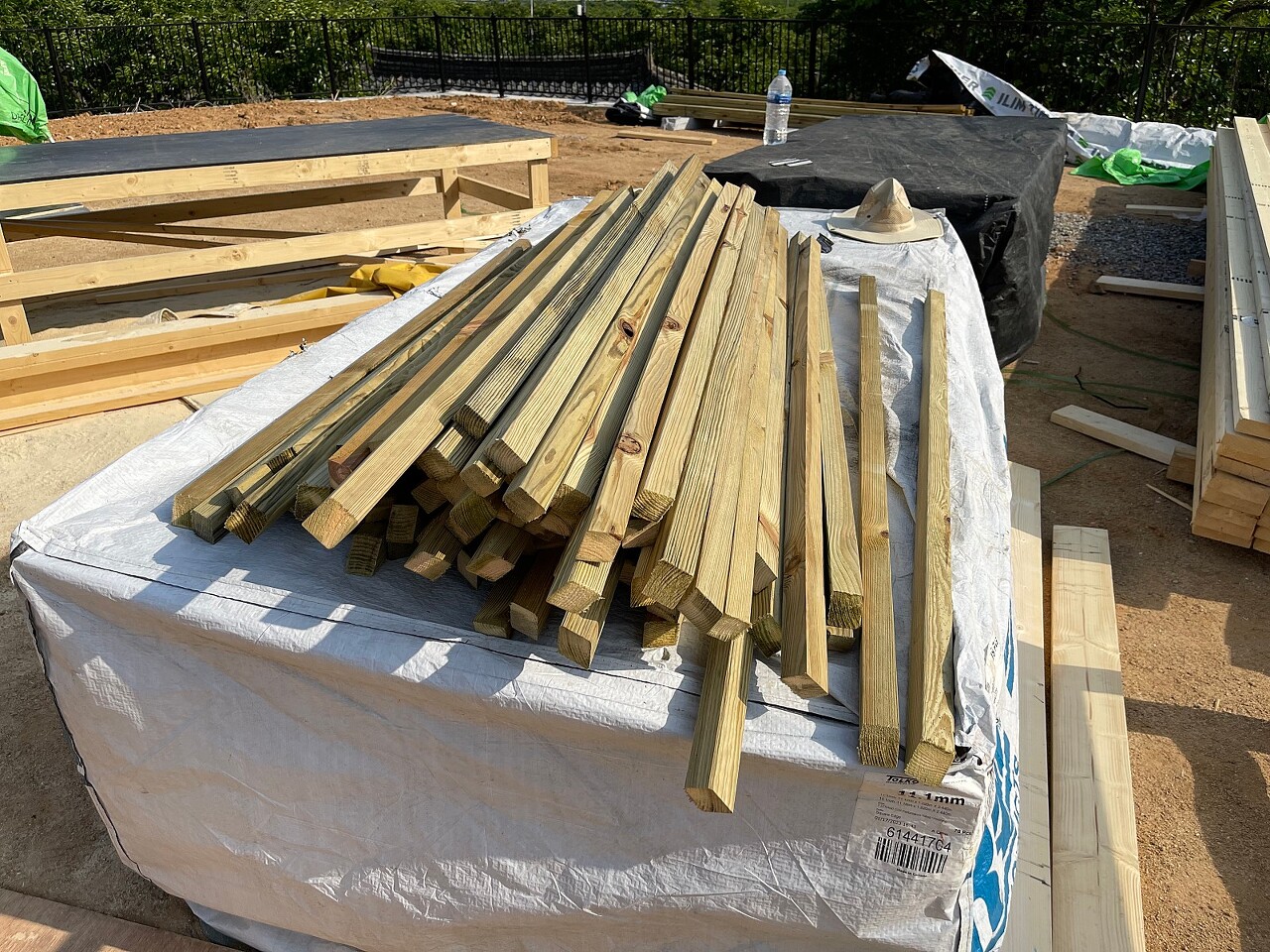

이중 지붕에 필요한 2x2 방부목을 재단하였습니다.

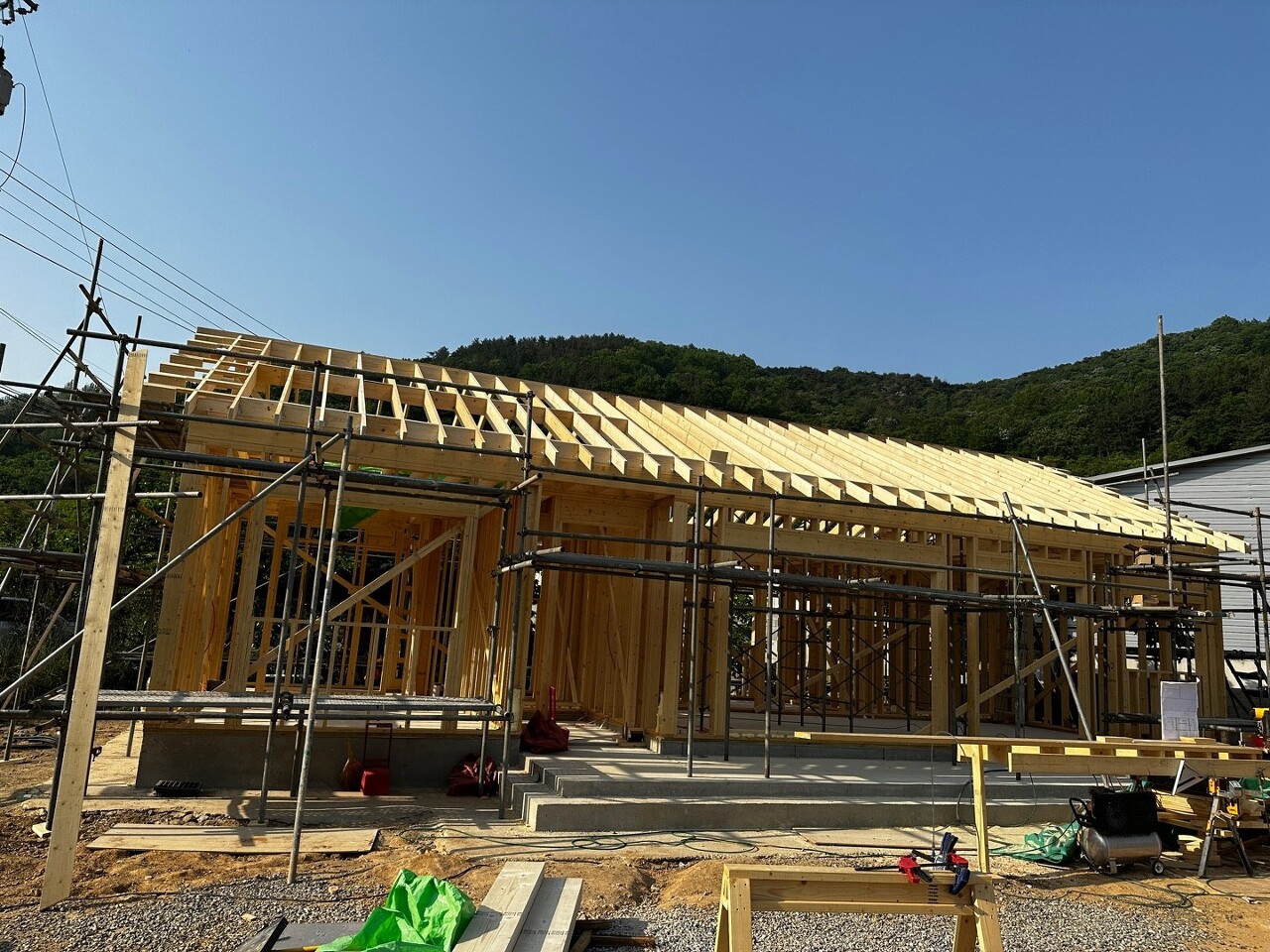

오늘의 작업현황입니다. 드디어 서까래가 올라가서 집이 멋있게 바뀌었습니다.
저희의 오늘 작업은 여기까지입니다.
더운 날씨에도 작업에 힘써주신 팀원분들 고생많으셨습니다.
감사합니다.
