날씨 : 뜨거운 햇빛
- 금일 근무자
팀 장 : 이상민(8시간)
팀 원 : 정태영(8시간), 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 6품 (총18품)
금일 작업현황
- 어드밴스 백커 시공

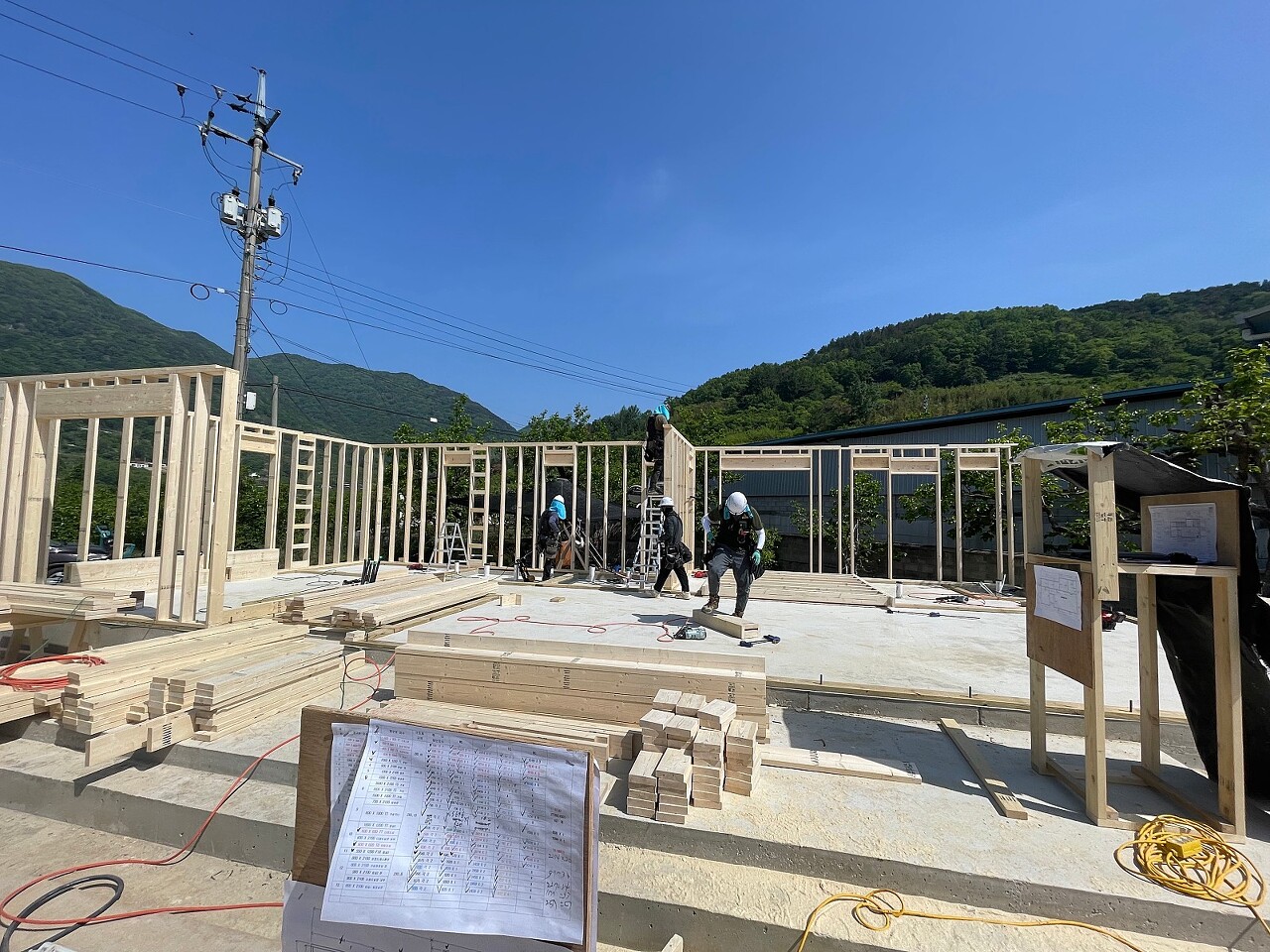

- 벽체 조립 및 벽체 세우기
- 스터드 재단
- 윈도우 실, 탑 앤 바텀 크리플 스터드, 트리머 재단
- 장선 재단
내일 예정 작업
- 벽체 시공 완료 예정
- 가새작업(브레이스 작업) 예정
- 윈도우 실, 탑 앤 바텀 크리플 스터드, 트리머 시공 예정
안녕하세요.
청도 매전에서의 3일차입니다.
드디어 무더위의 계절인 여름이 찾아왔습니다.
뜨거운 햇빛이 저희를 괴롭혔지만 저희를 막을 수는 없었습니다.
오늘도 시작해보겠습니다.
- 어드밴스 백커 시공
벽체를 시공하기에 앞서 어드밴스 백커 시공을 먼저 진행하였습니다. 외벽과 내벽이 만나는 부분은 백커를 시공해주는데, 기존의 백커 시공보다 단열 작업에 용이한 어드밴스 백커 시공을 하였습니다.

미리 제작한 조기대를 이용하여 시공할 위치를 체크해준 후에, 어드밴스 백커를 시공하였습니다.

어드밴스 백커를 시공한 후에 내벽체와 조립을 해줍니다.

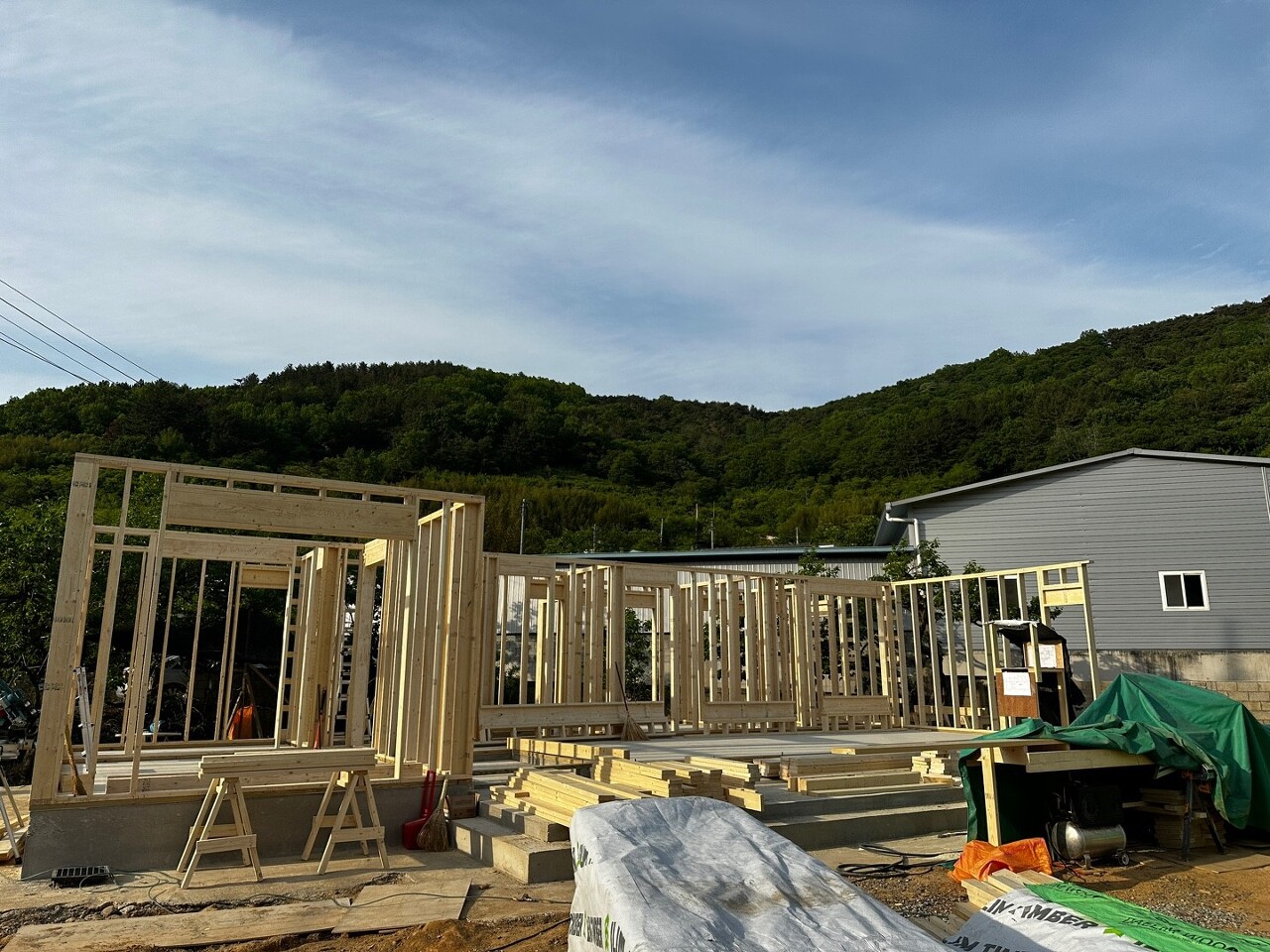

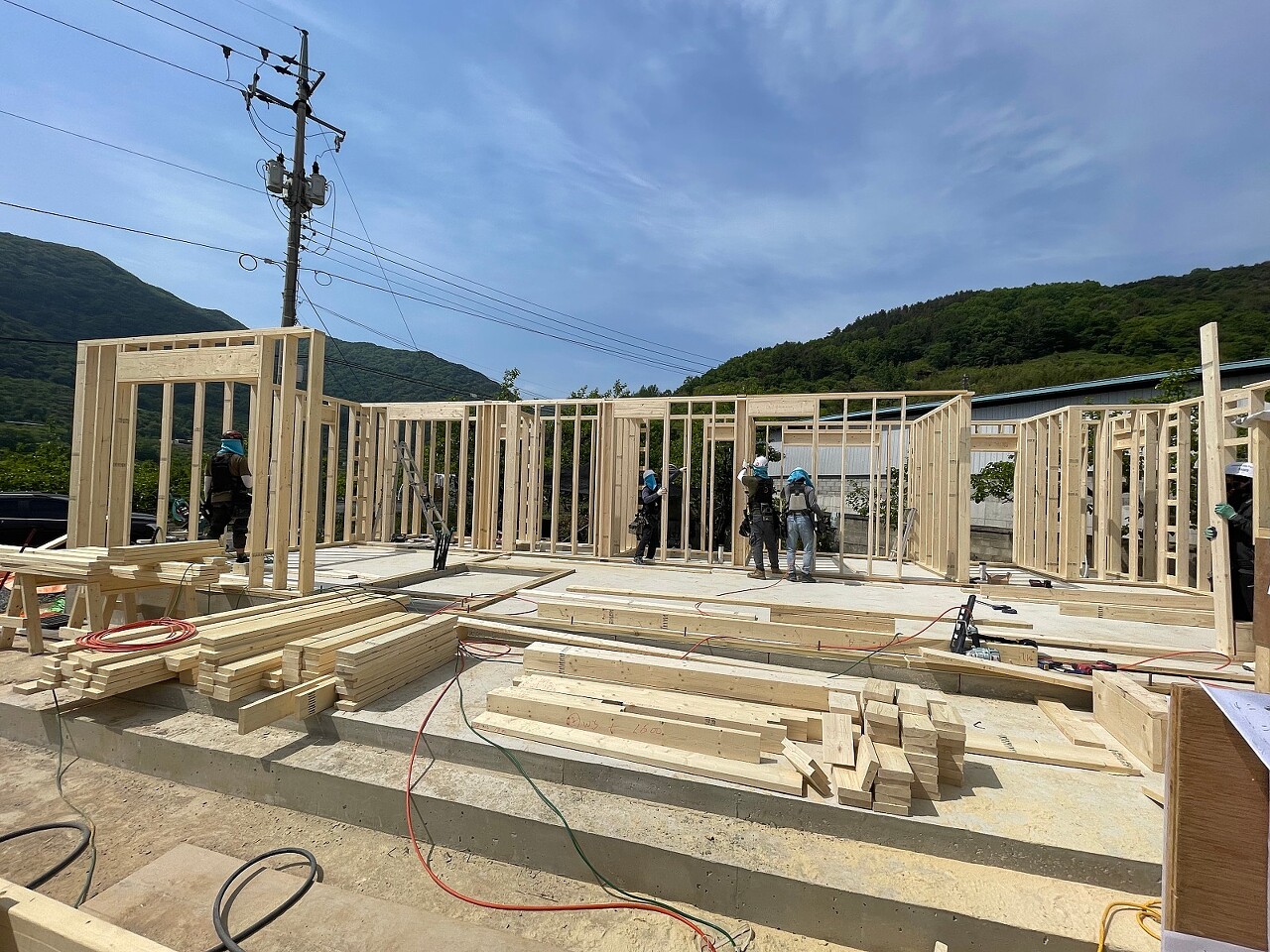

- 벽체 조립 및 벽체 세우기

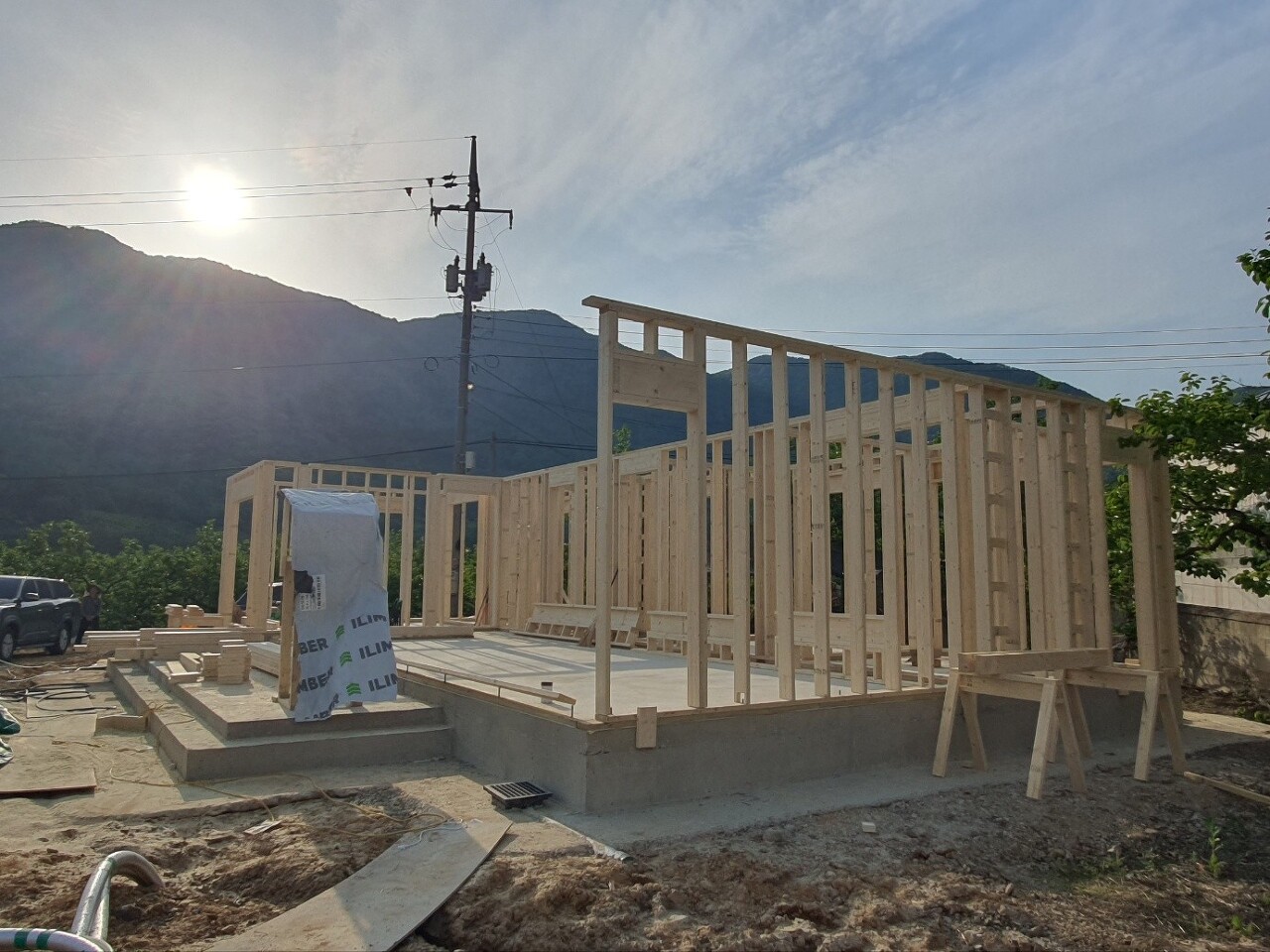

어제에 이어서 벽체 조립 및 벽체를 세우는 작업을 하였습니다.

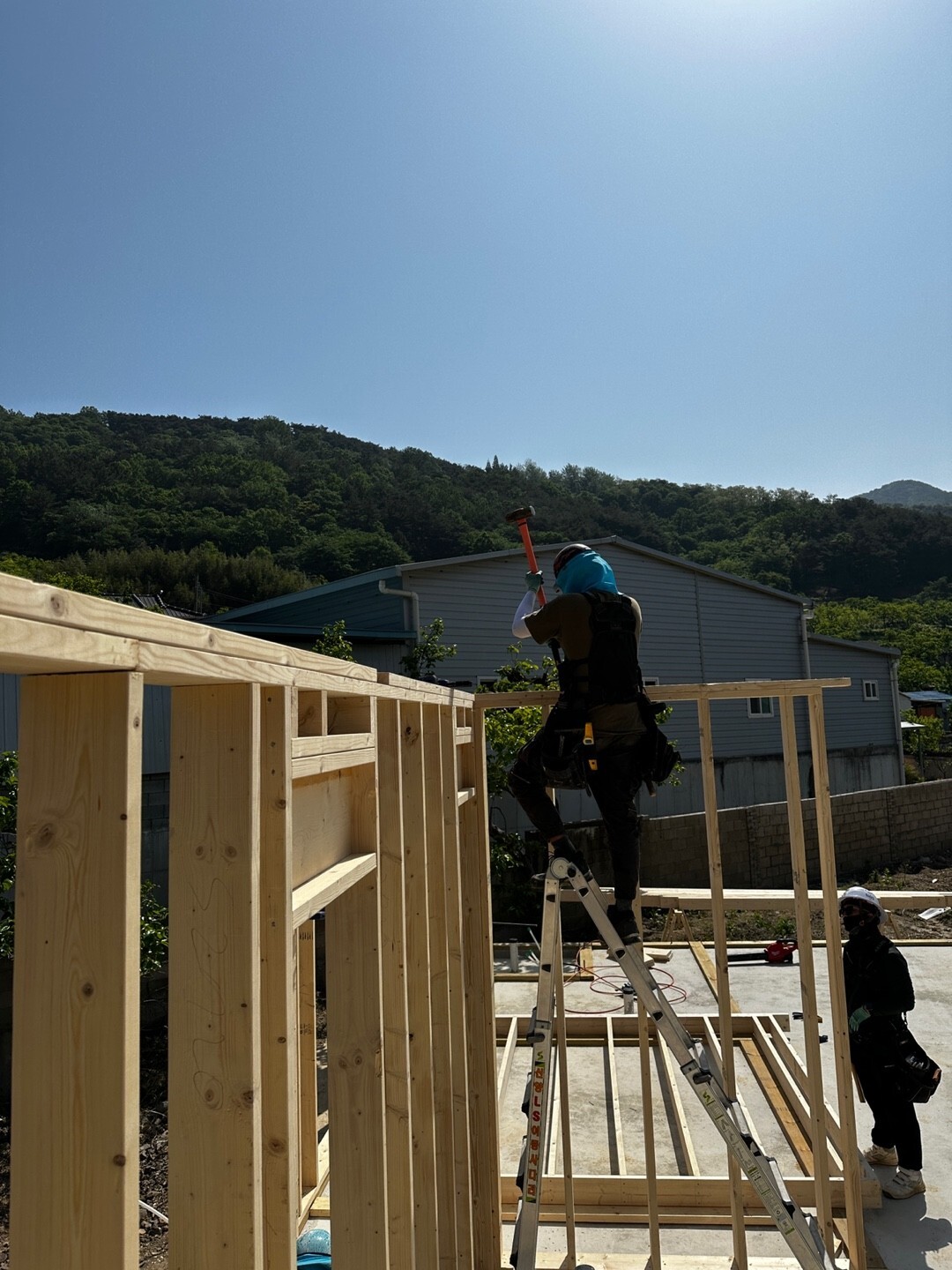

헤더와 탑 크리플 스터드를 탑플레이트에 먼저 조립을 해줍니다.

그리고 두명이 한조가 되서 탑과 바텀 플레이트에서 스터드를 조립해줍니다.

상당히 긴 내벽 벽체를 조립하고 있는 모습입니다.




하나하나 벽체가 올라가고 있습니다.

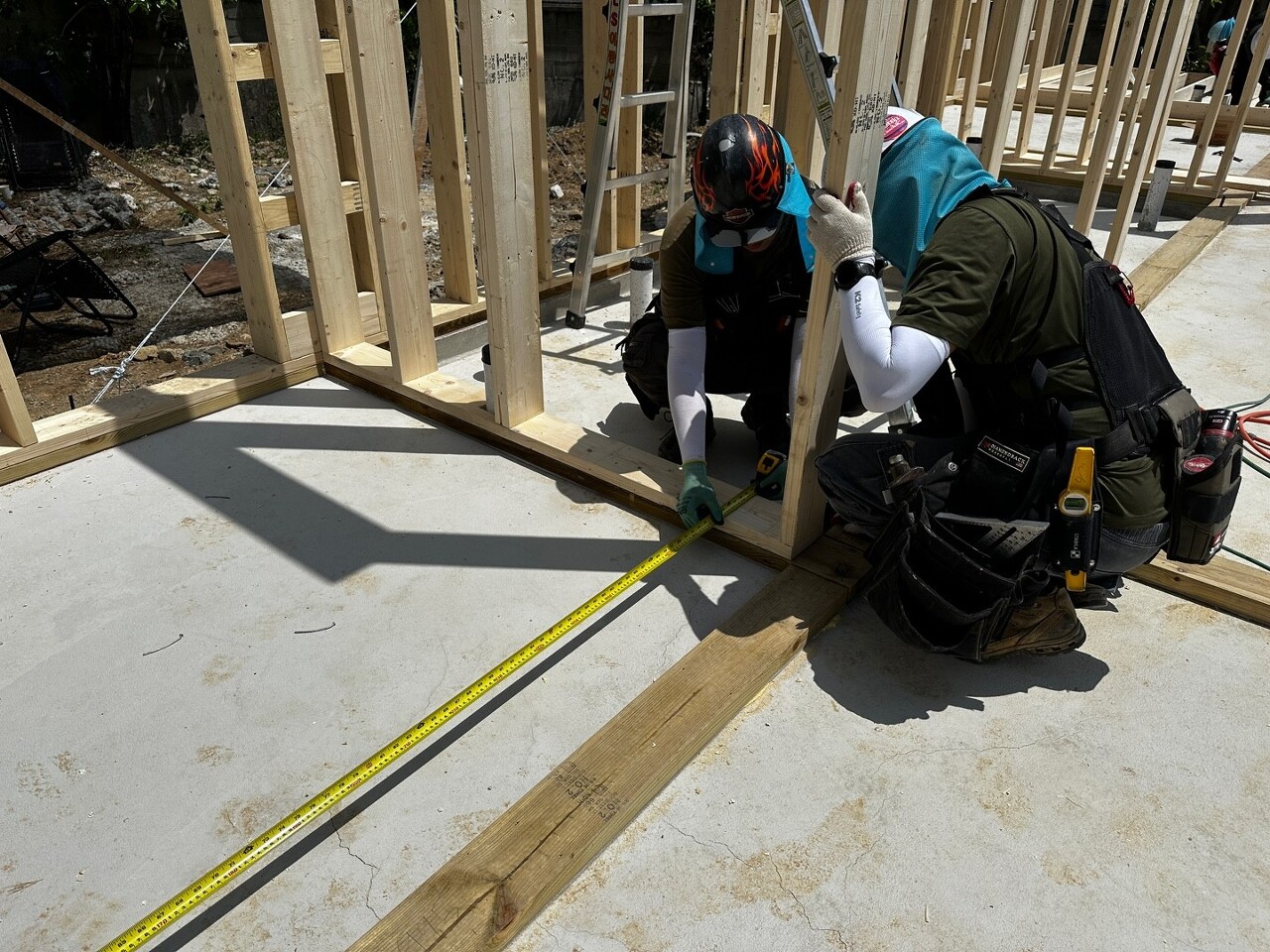

벽체를 세운 후에 내벽체는 벽체 간격을 확인한 후에 머드씰에 고정해줍니다.


그리고 벽체와 벽체를 연결해줍니다.

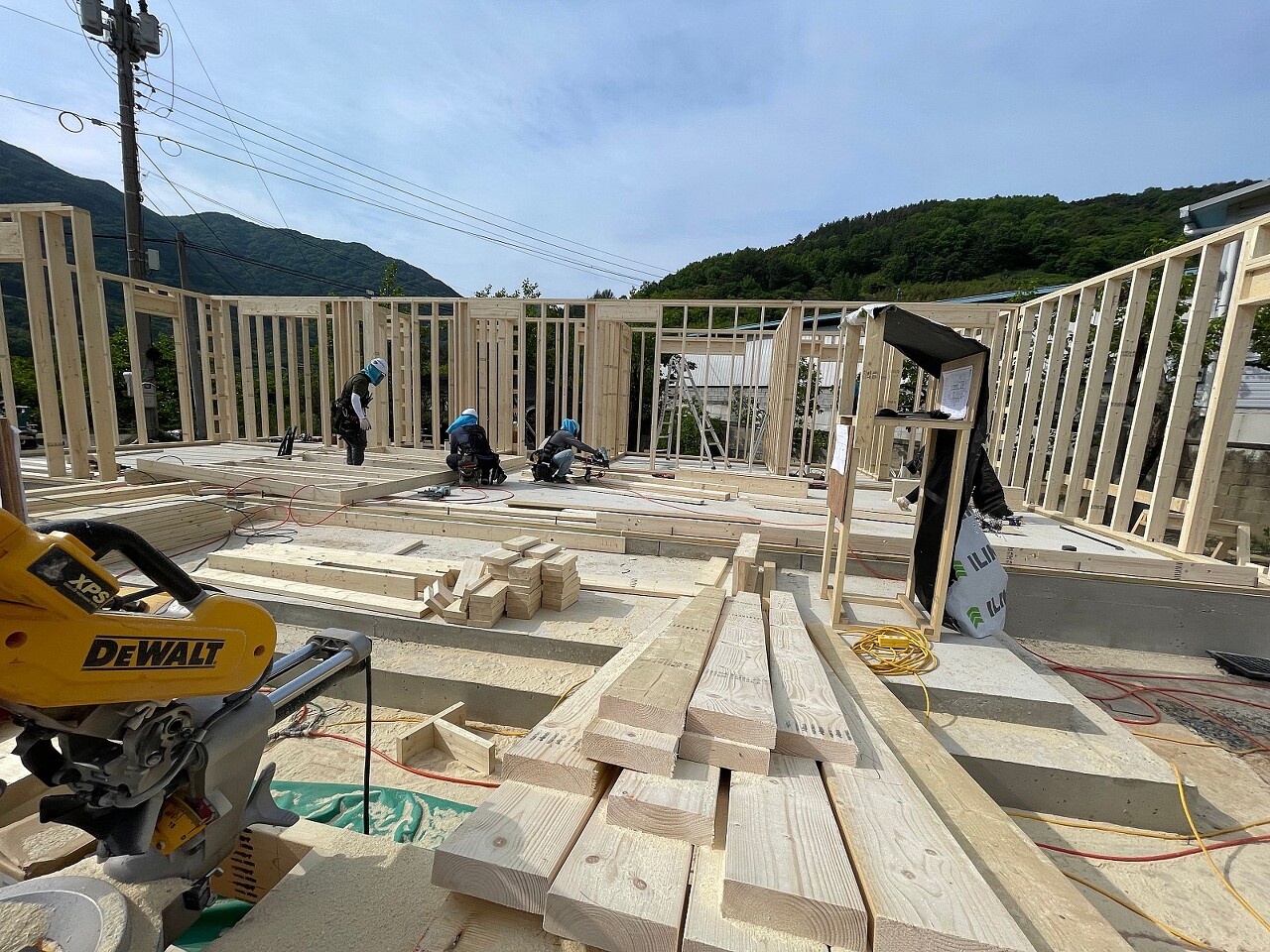

- 윈도우 실, 탑 앤 바텀 크리플 스터드, 트리머 재단

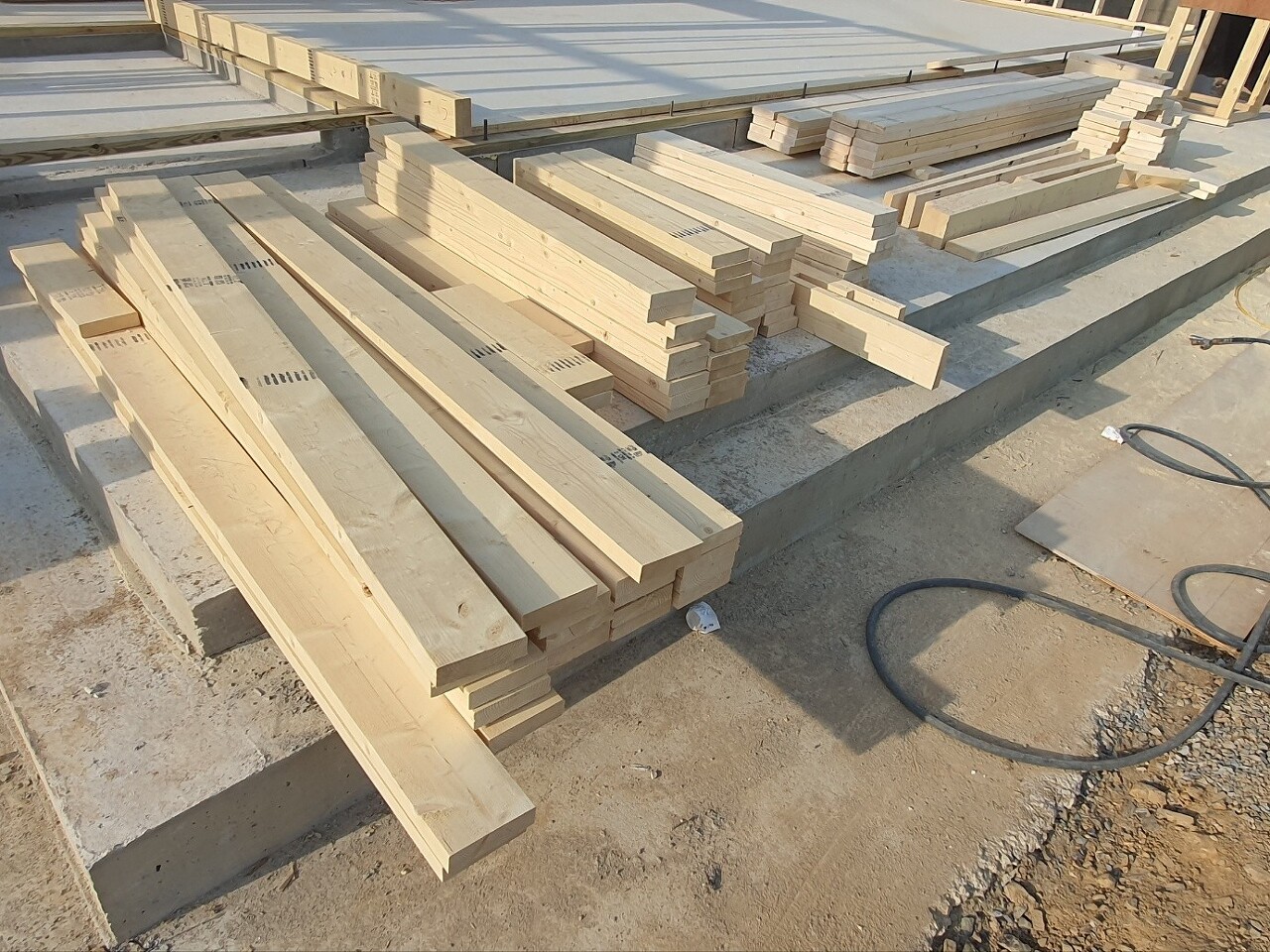

다음 작업에 필요한 윈도우 실, 탑 앤 바텀 크리플 스터드, 트리머를 재단하였습니다.


내일 작업에 사용될 예정입니다.

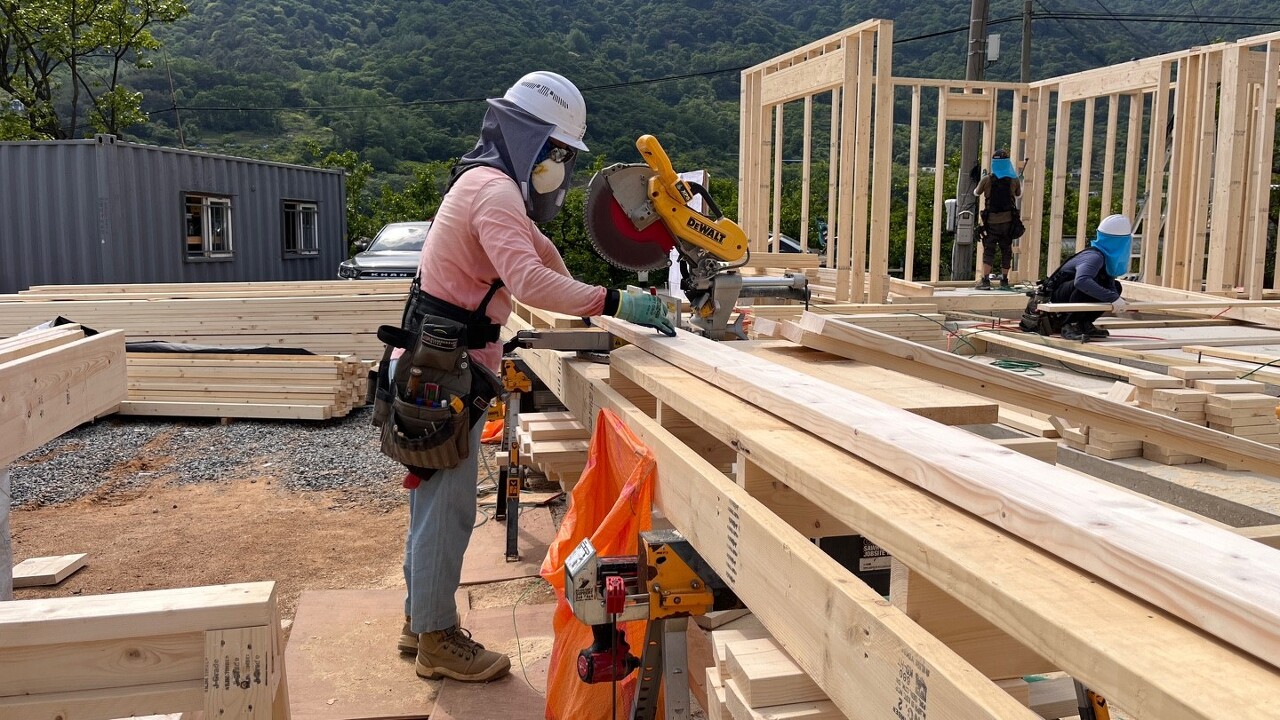

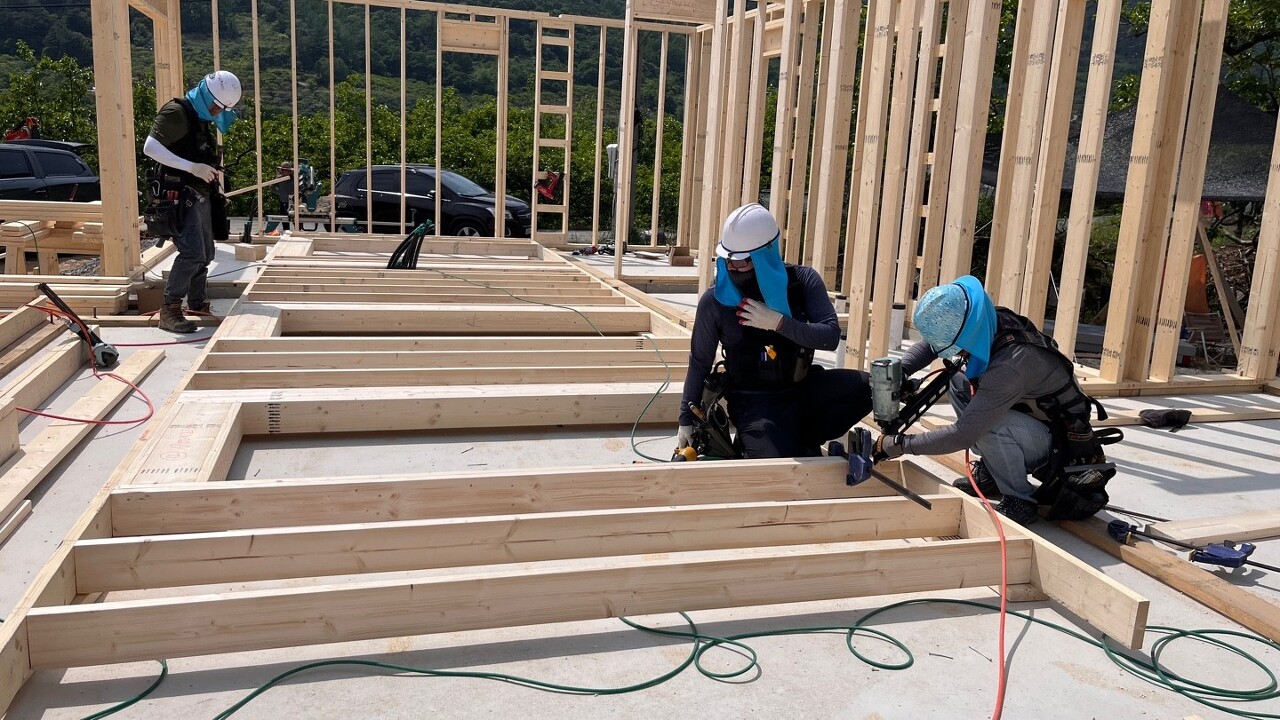

- 장선 재단
다음 공정에 필요한 장선도 재단을 진행하였습니다.


림조이스트(끝막이 장선)이 재단 되고 있습니다.


오늘의 작업현황입니다.
저희의 오늘은 여기까지입니다.
더운 날씨에 작업에 힘써주신 팀원분들 고생많으셨습니다.
감사합니다.
