날씨 : 뜨거운 햇빛, 시원한 바람
- 금일 근무자
팀 장 : 이상민(8시간)
팀 원 : 정태영(8시간), 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 6품 (총24품)
금일 작업현황
- 벽체 조립 및 벽체 세우기 (완료)
- 탑 앤 바텀 크리플 스터드, 윈도우 씰, 트리머 시공 (완료)
- 고정 볼트, 세트 앙카 볼트 체결 (완료)
- 장선 재단
- 가새 작업 (완료)
- 빔 제작
내일 예정 작업
- 장선 재단 및 시공 예정
- 보강철물 시공 예정
- 홀다운 시공 예정
- 빔 시공 예정
안녕하세요.
청도 매전에서의 4일차입니다.
오늘도 뜨거운 햇빛이 내리쬐었지만 시원한 바람이 많이 불어서 시공하기 너무 좋은 날씨였습니다.
여름동안 이렇게 시원한 바람이 많이 불었으면 좋겠습니다.
오늘도 힘차게 시작해보겠습니다.

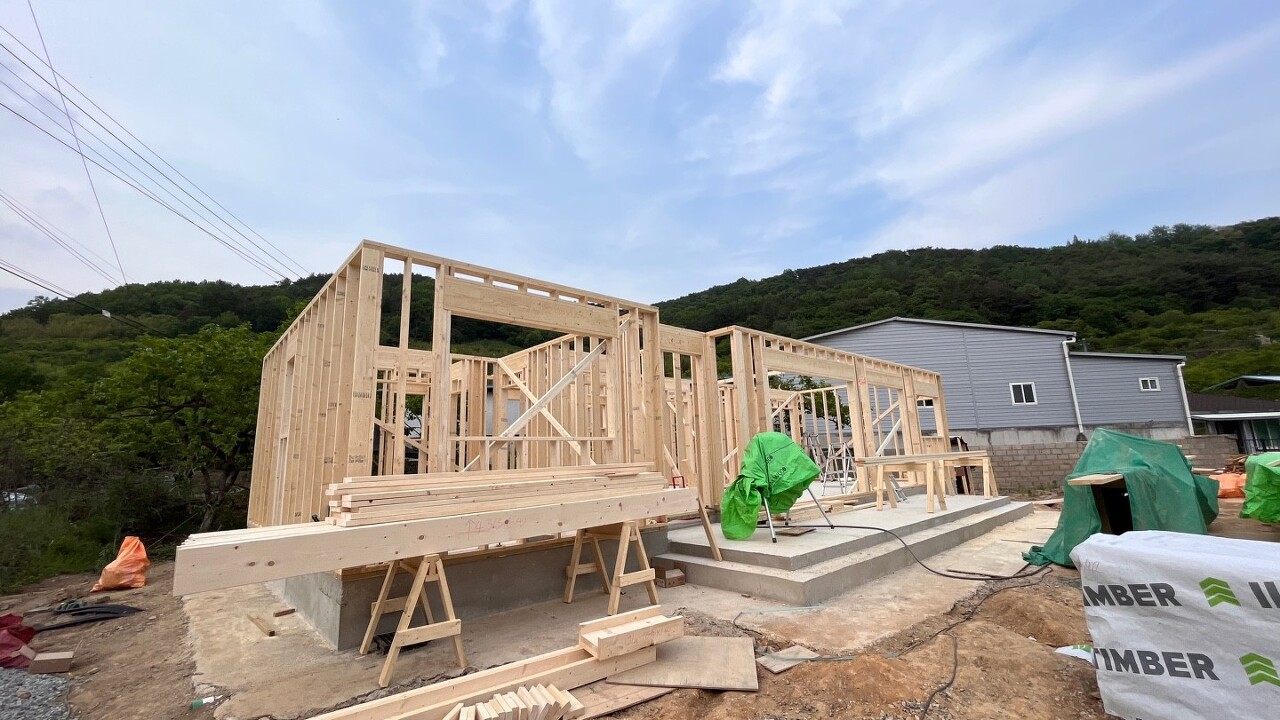

- 벽체 조립 및 벽체 세우기
오늘 드디어 벽체 조립과 벽체 세우기를 마무리 하였습니다.

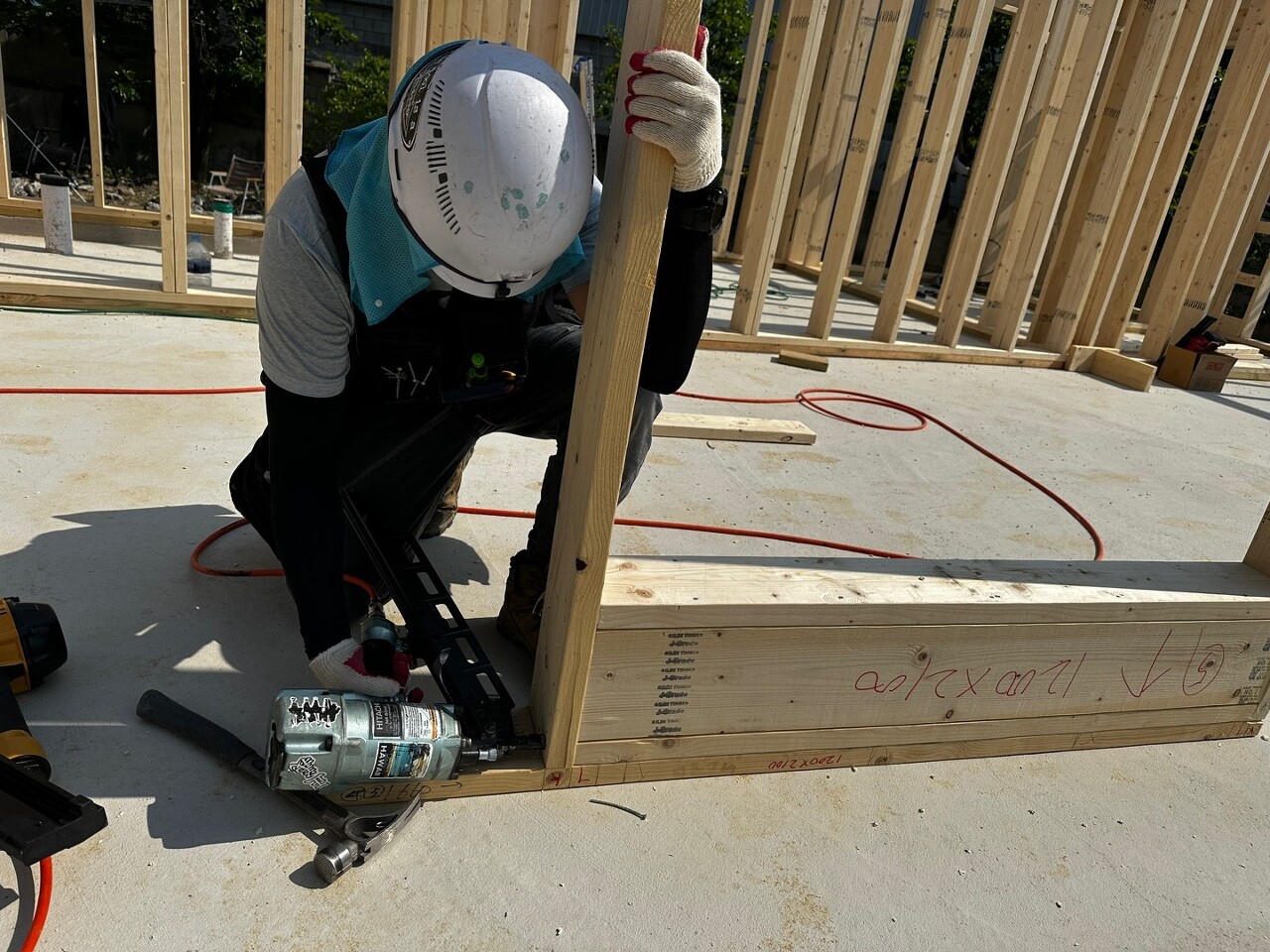

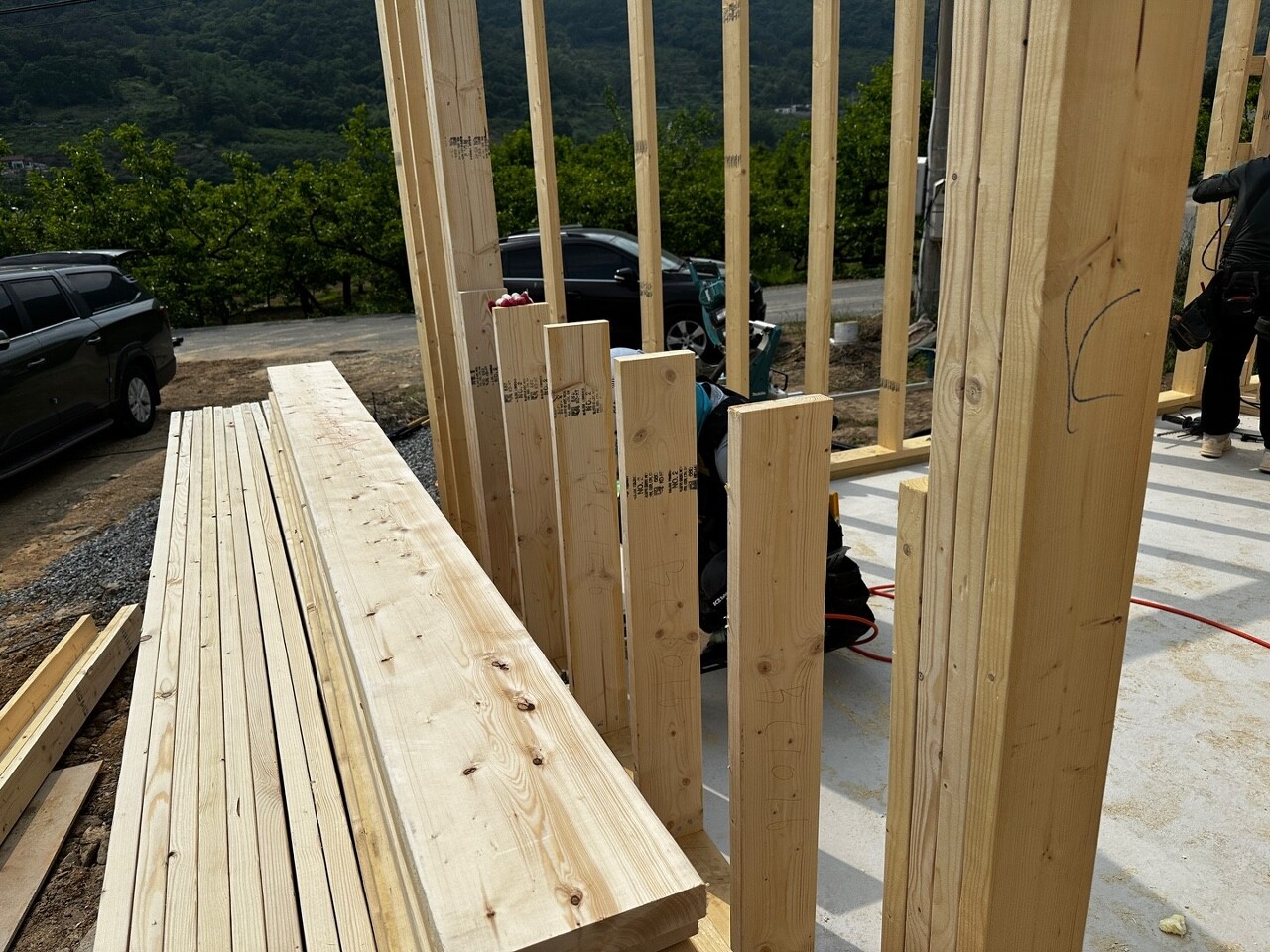

벽체에 필요한 백커 조립을 진행하였습니다.

헤더와 킹스터드를 탑플레이트에 조립한 후에,

나머지 스터드와 백커, 코너 등을 조립하고 더블 탑플레이트 붙여줍니다.


조립이 완료된 벽체는 시공 위치에 세워줍니다.

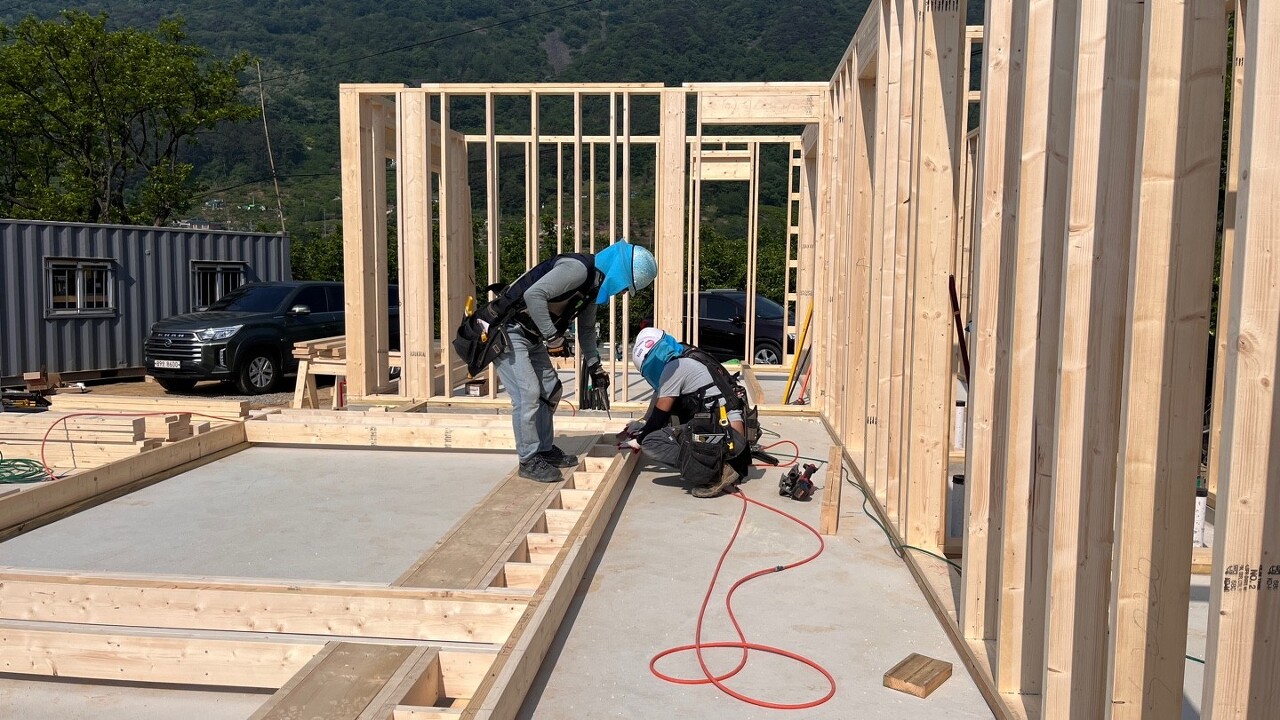

어제와 마찬가지로 세운 벽체끼리 연결해줍니다.
- 탑 앤 바텀 크리플 스터드, 윈도우씰, 트리머 시공

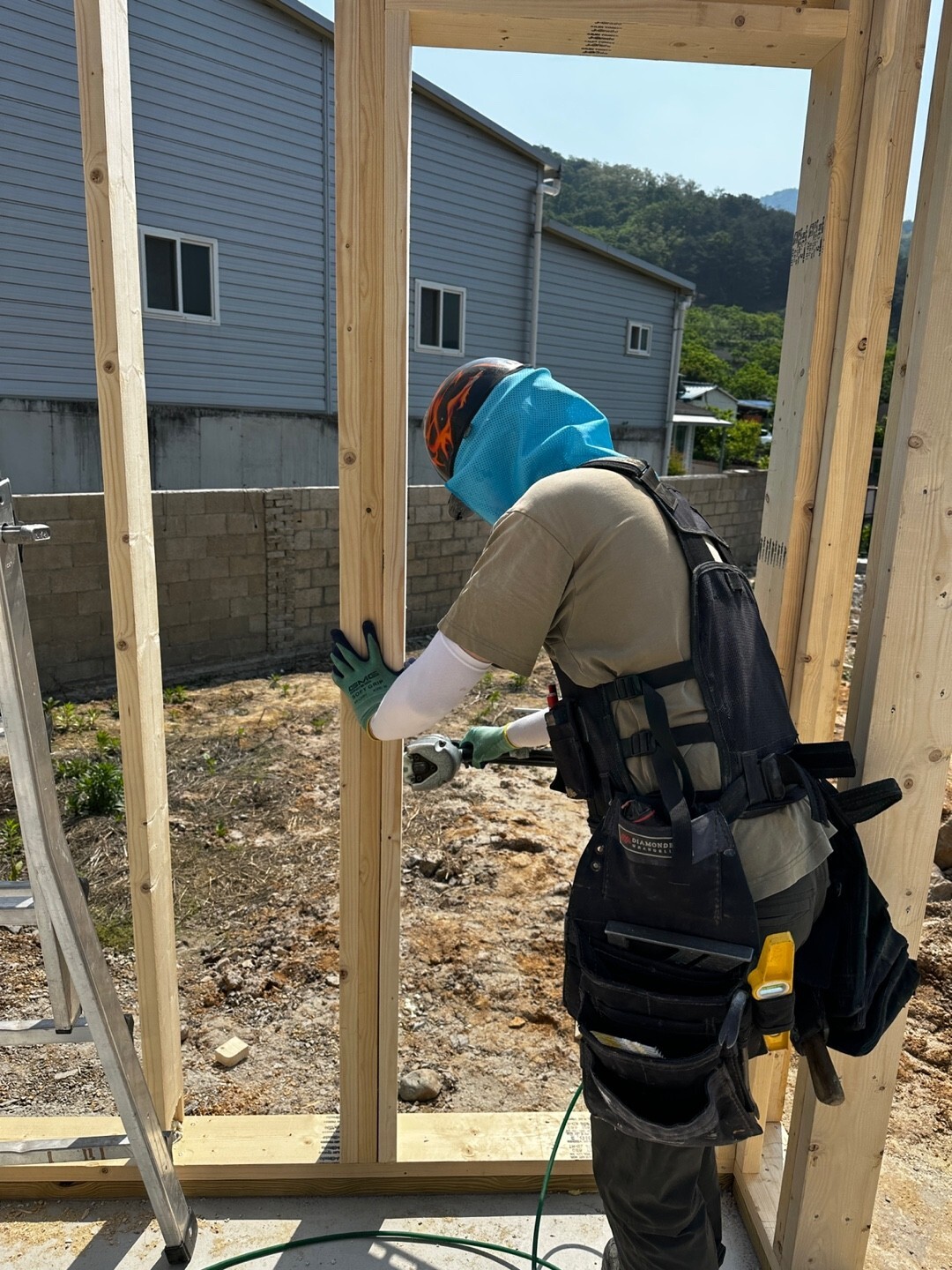

벽체를 다 세운 후에 개구부에 크리플 스터드와 트리머 시공을 진행하였습니다.


먼저 개구부 밑에 트리머를 시공하여 개구부의 양끝을 지지해줍니다.


그다음 크리플 스터드를 시공해주고 윈도우 씰을 시공하였습니다.

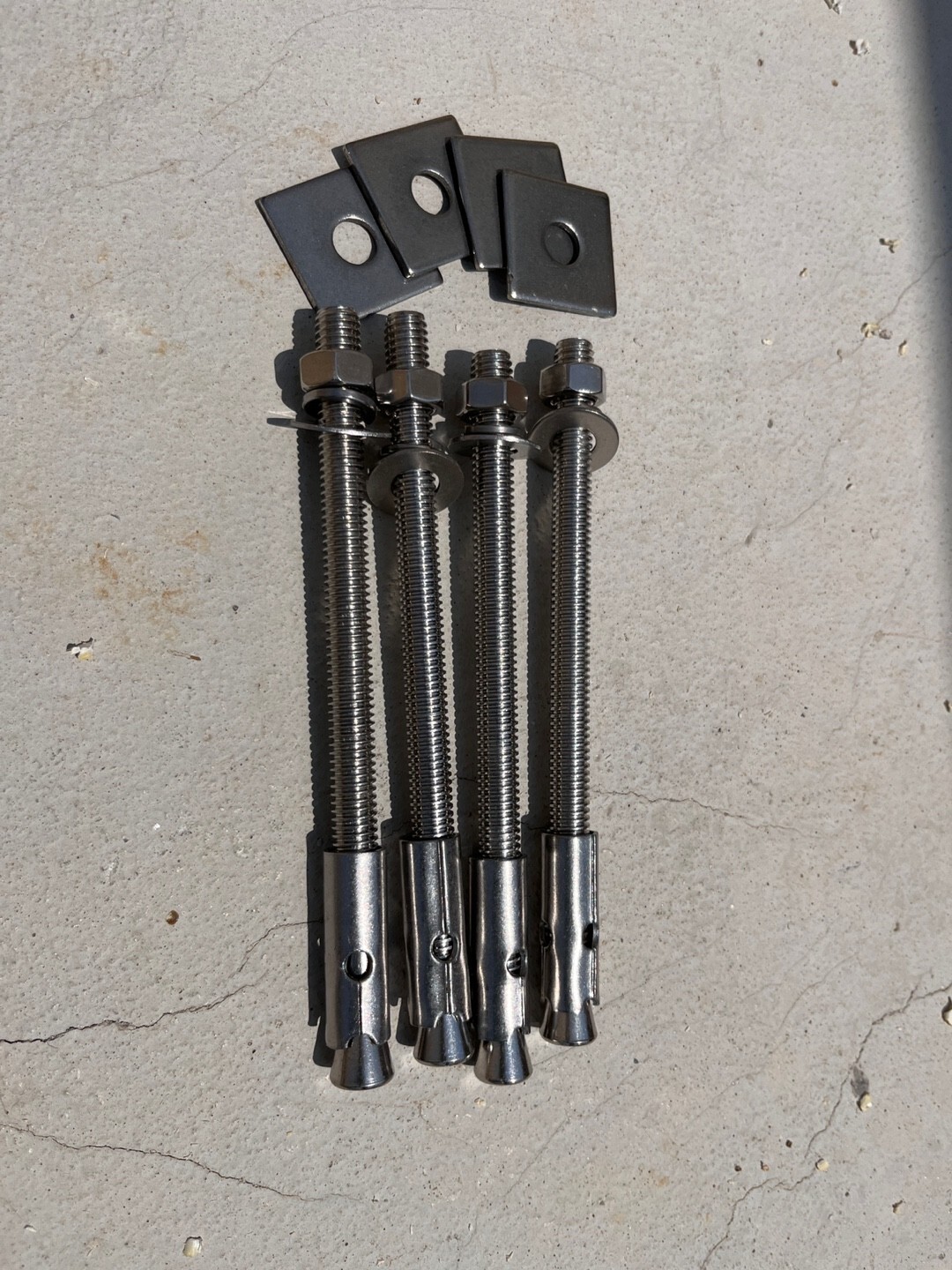

- 고정 볼트, 세트 앙카 볼트 체결
그 다음 외벽은 고정볼트에 너트를 체결해주고, 내벽은 홀을 타공하여 세트앙카볼트를 설치하여 체결하였습니다.
강한 바람에도 흔들림이 없게 하기 위하여 필요한 작업입니다.

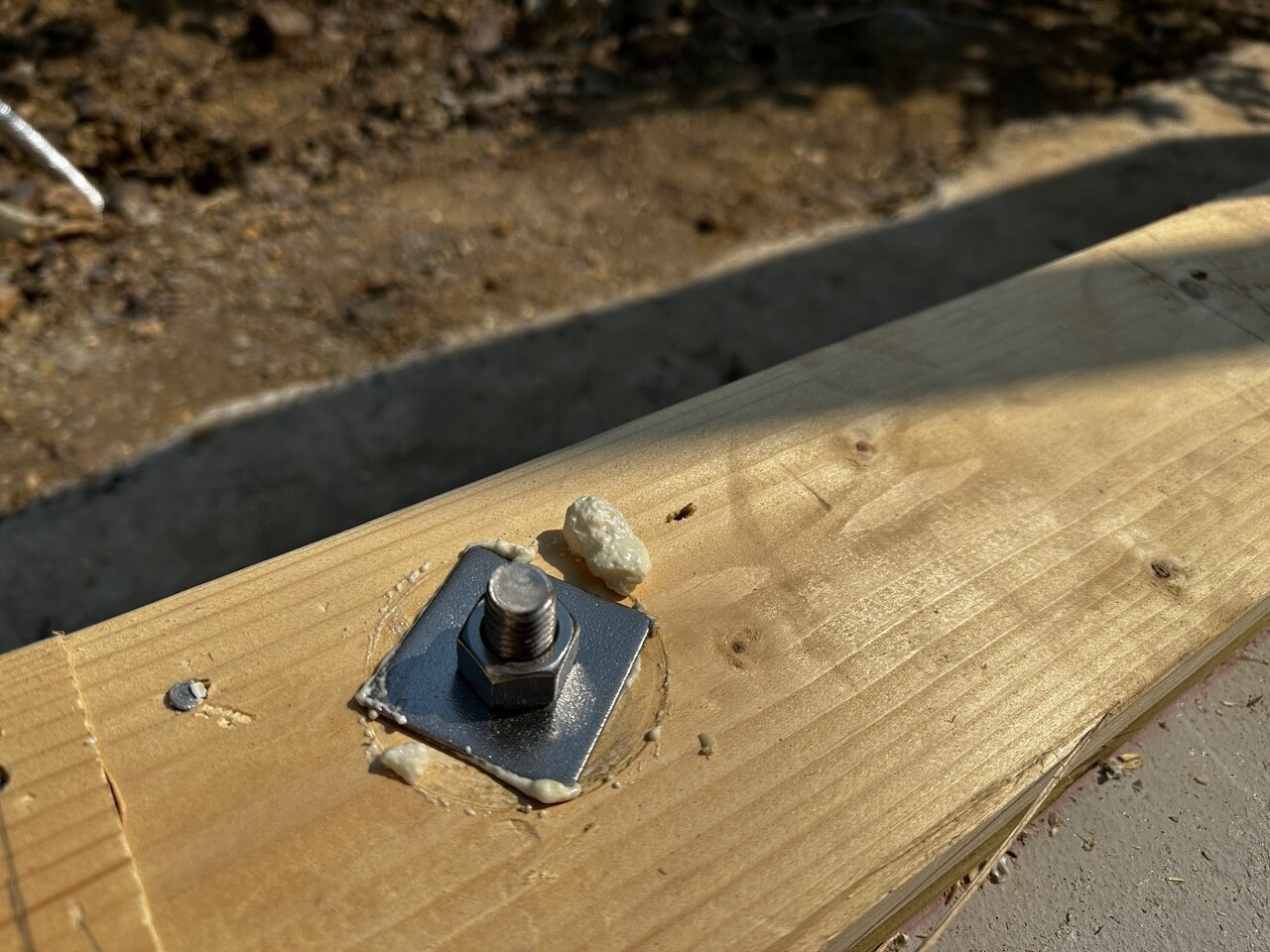

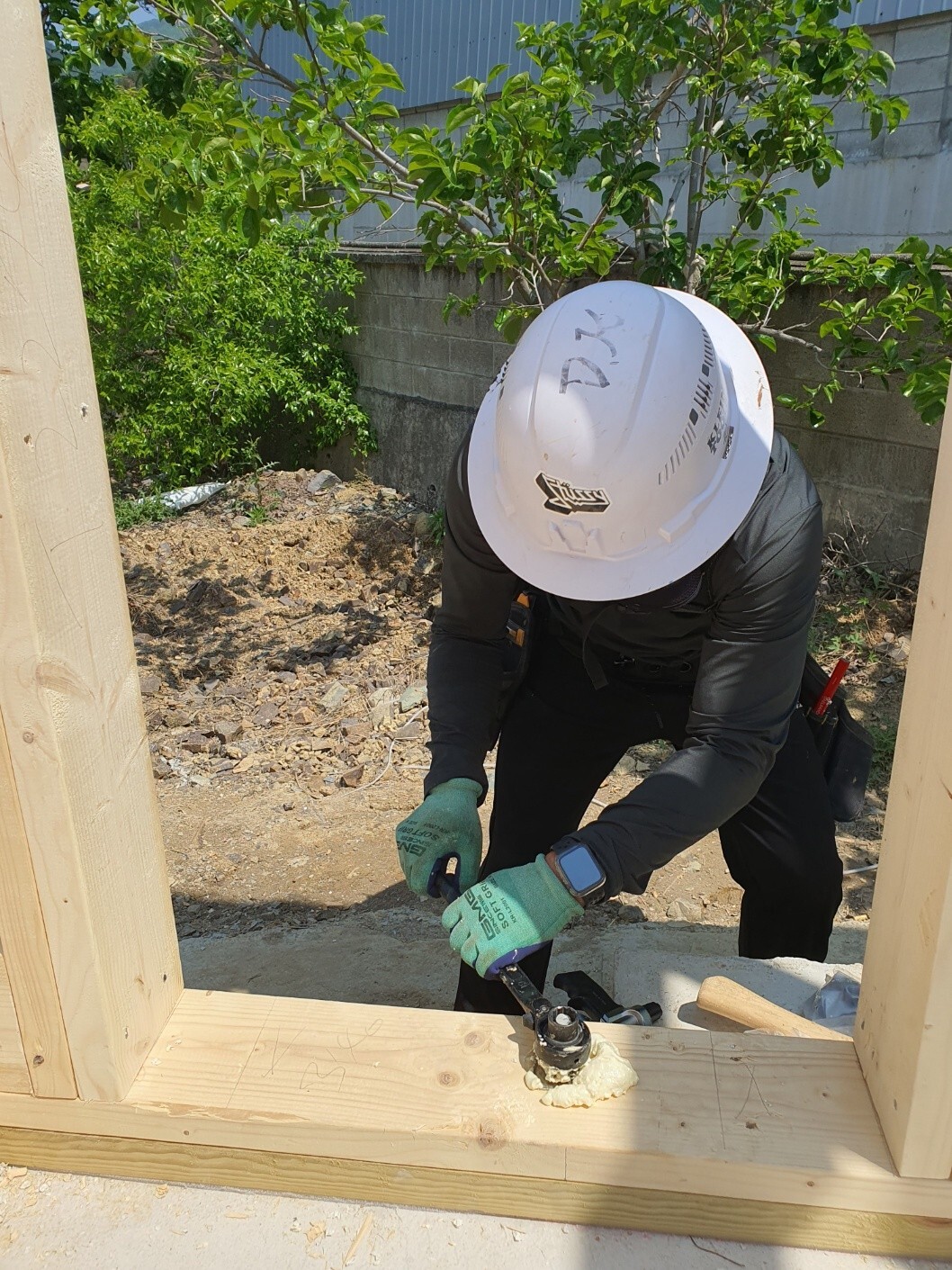

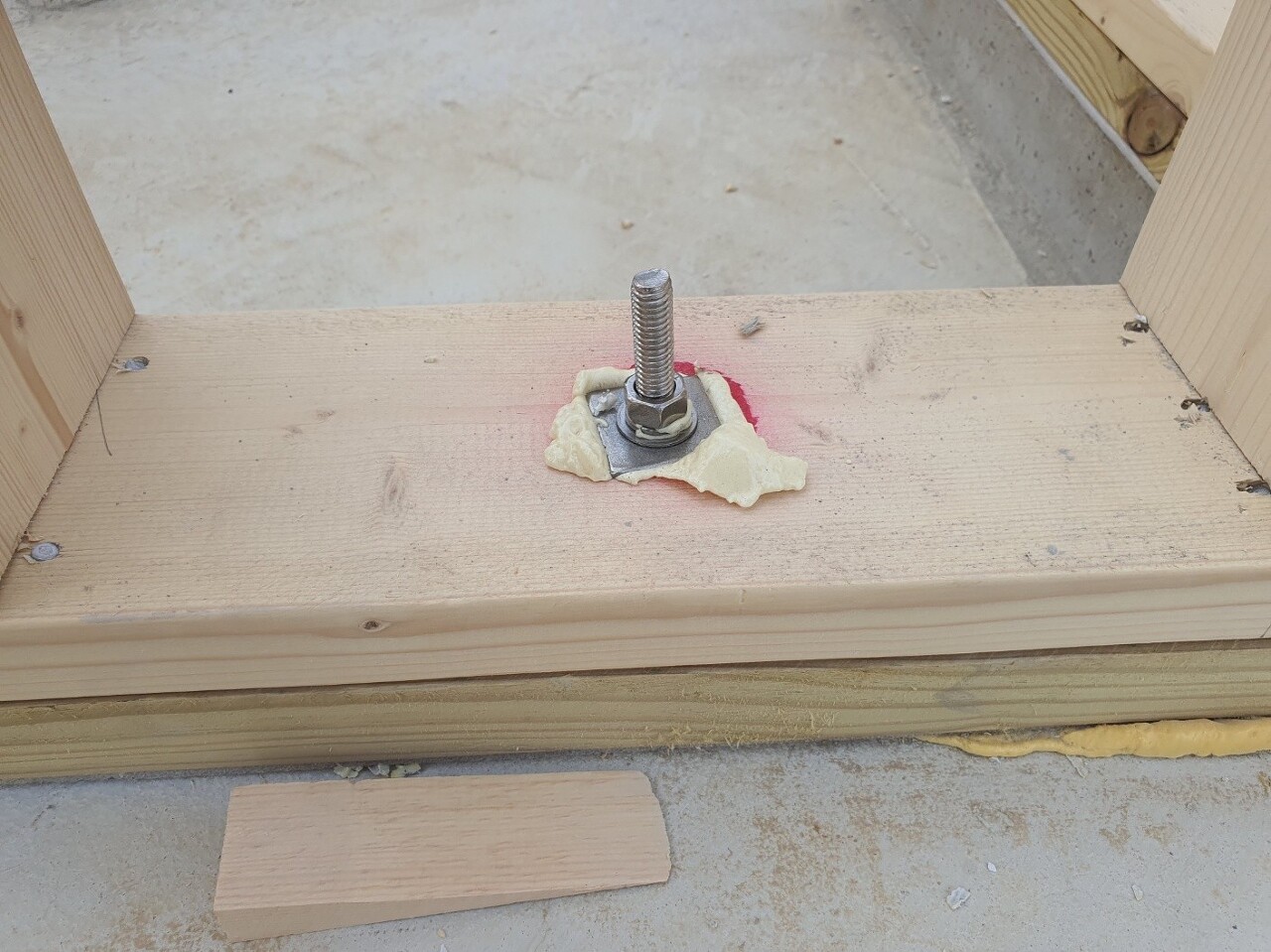

외벽은 고정볼트 근처에 우레탄폼을 충진한 후에 너트를 체결해줍니다.

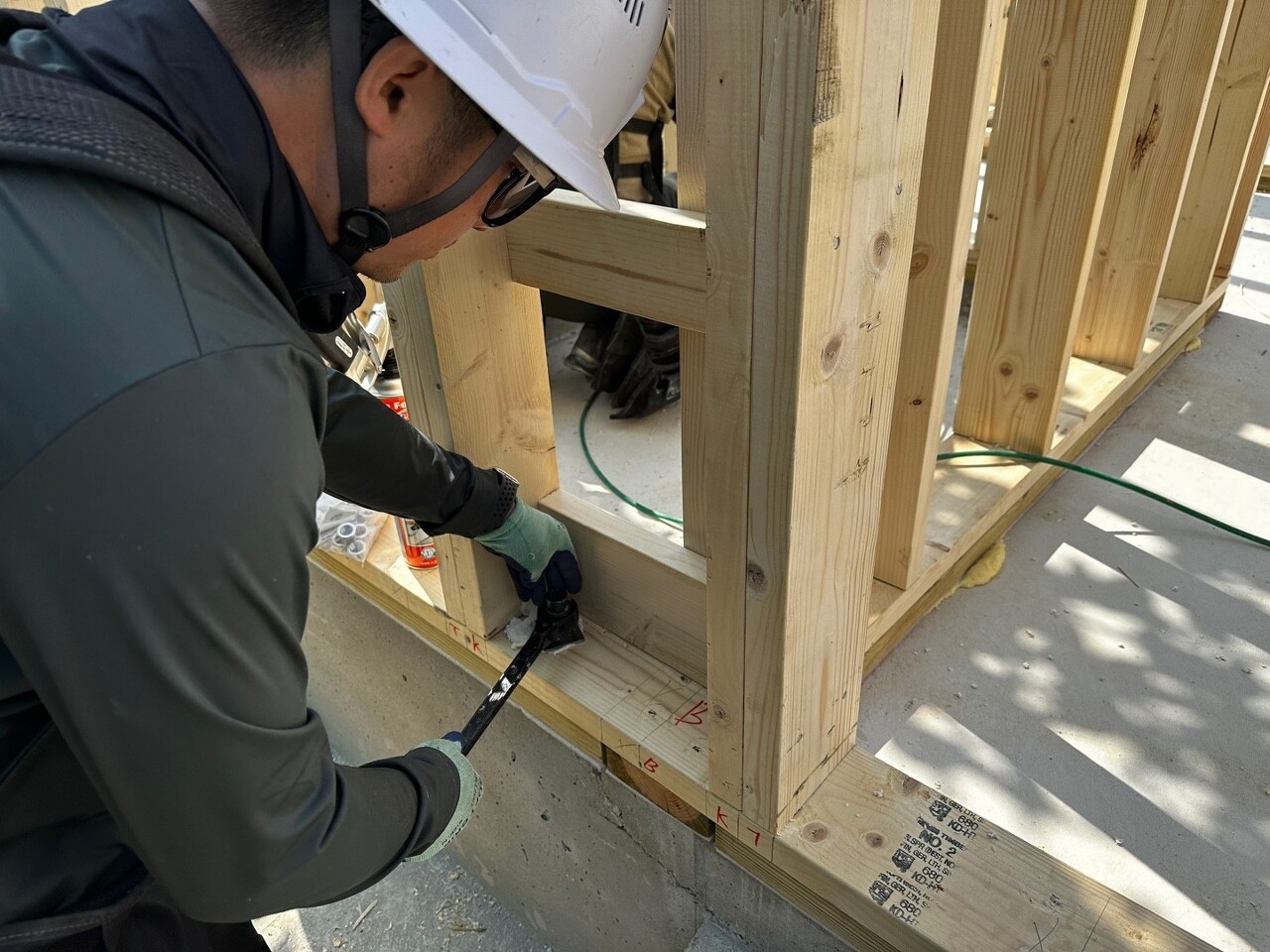

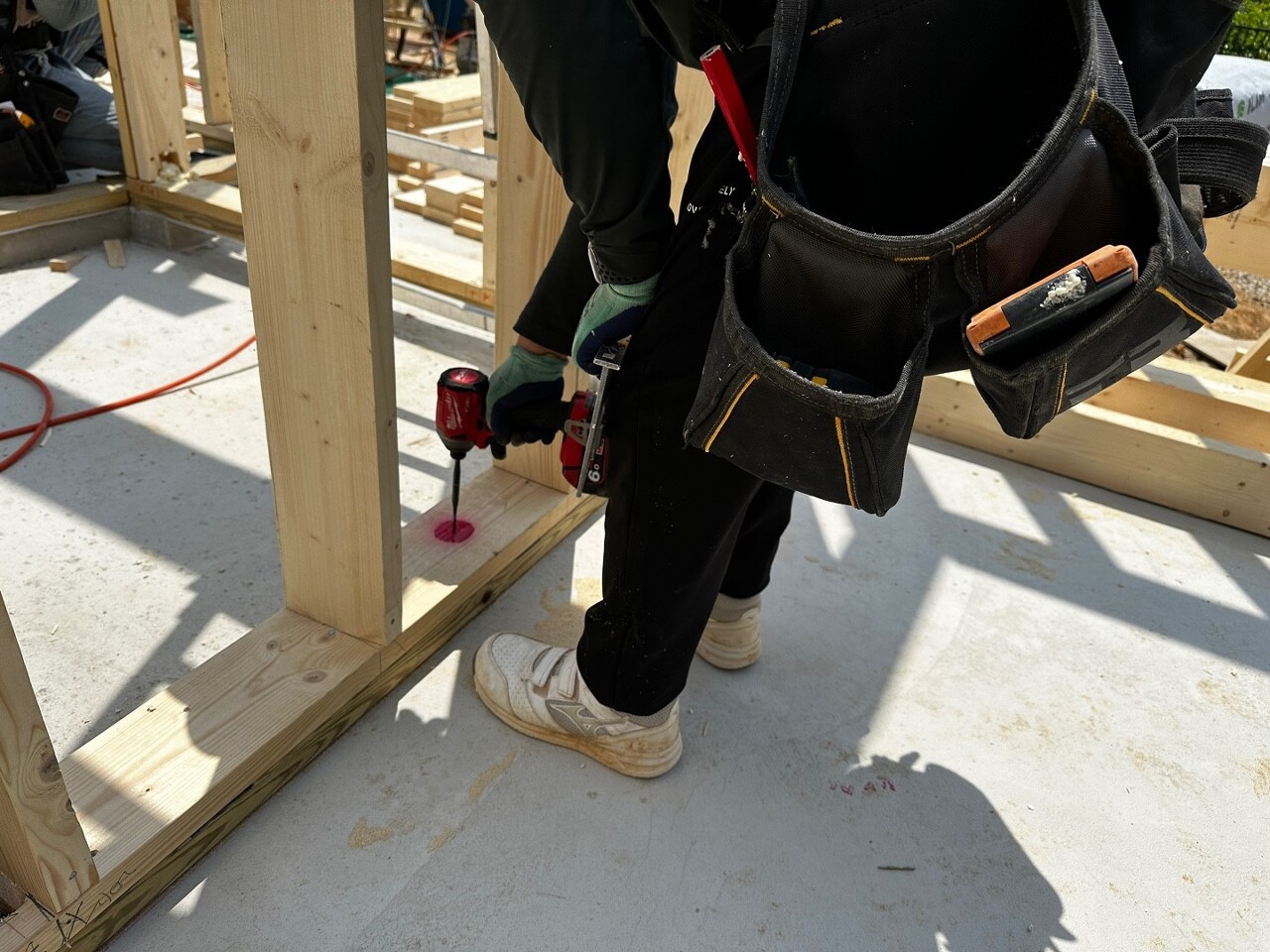

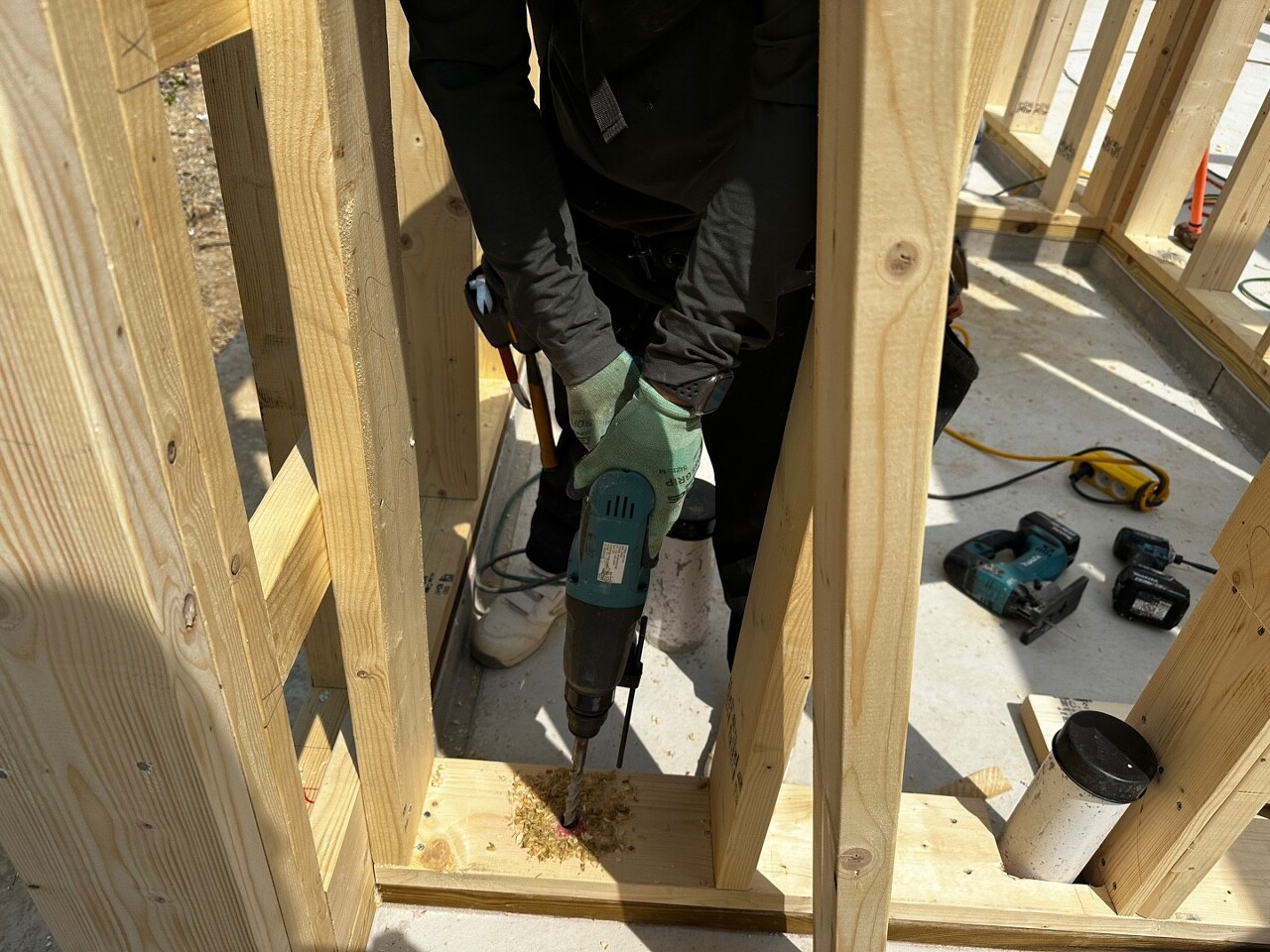

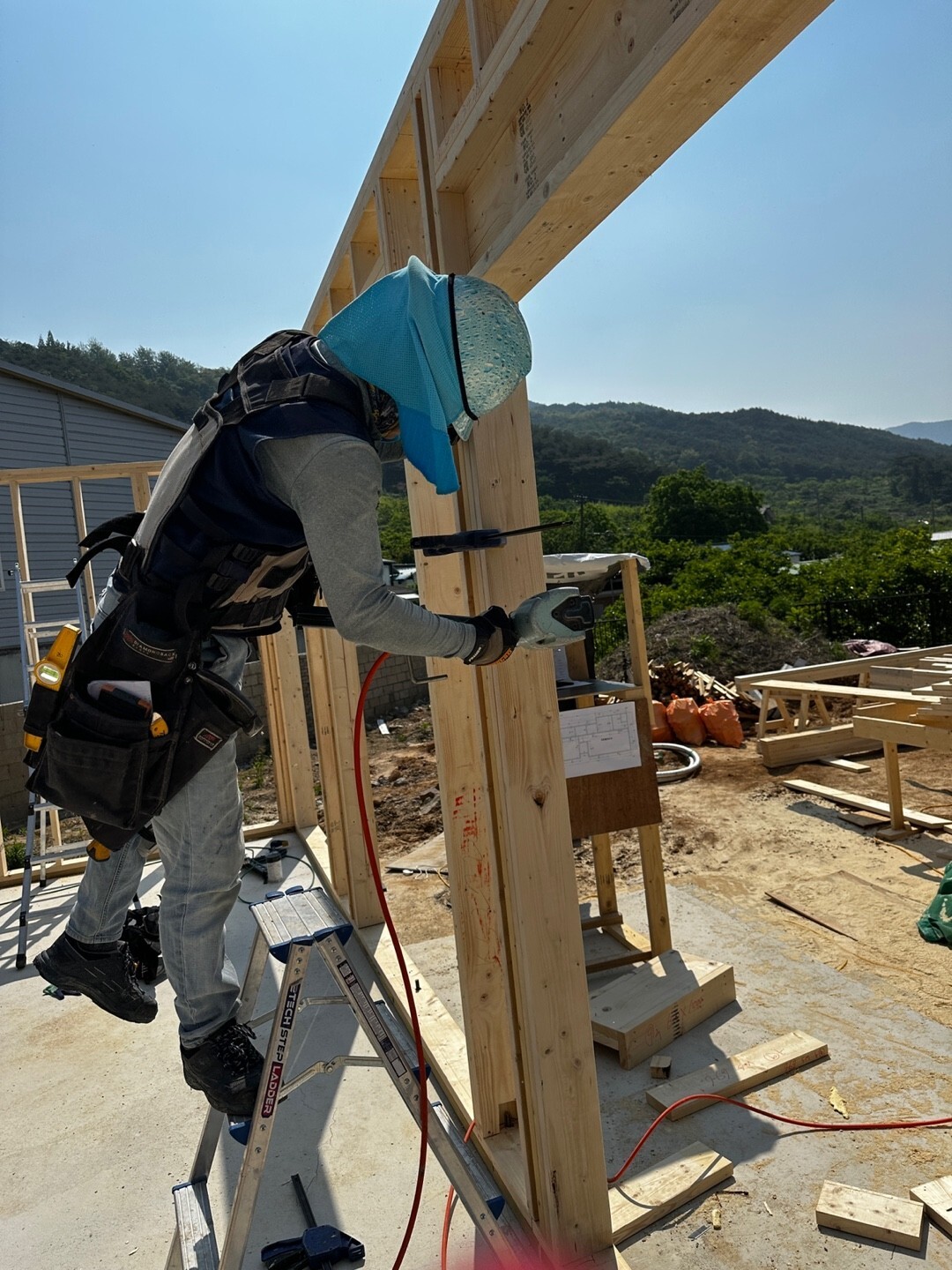

내벽은 먼저 표시된 위치에 홀을 타공해줍니다.


그 다음에는 세트앙카를 이용하여 시공을 진행합니다.
- 가새 작업
그 다음은 가새 작업입니다.
가새를 설치하여 내벽과 외벽의 수직을 맞추는 작업입니다.

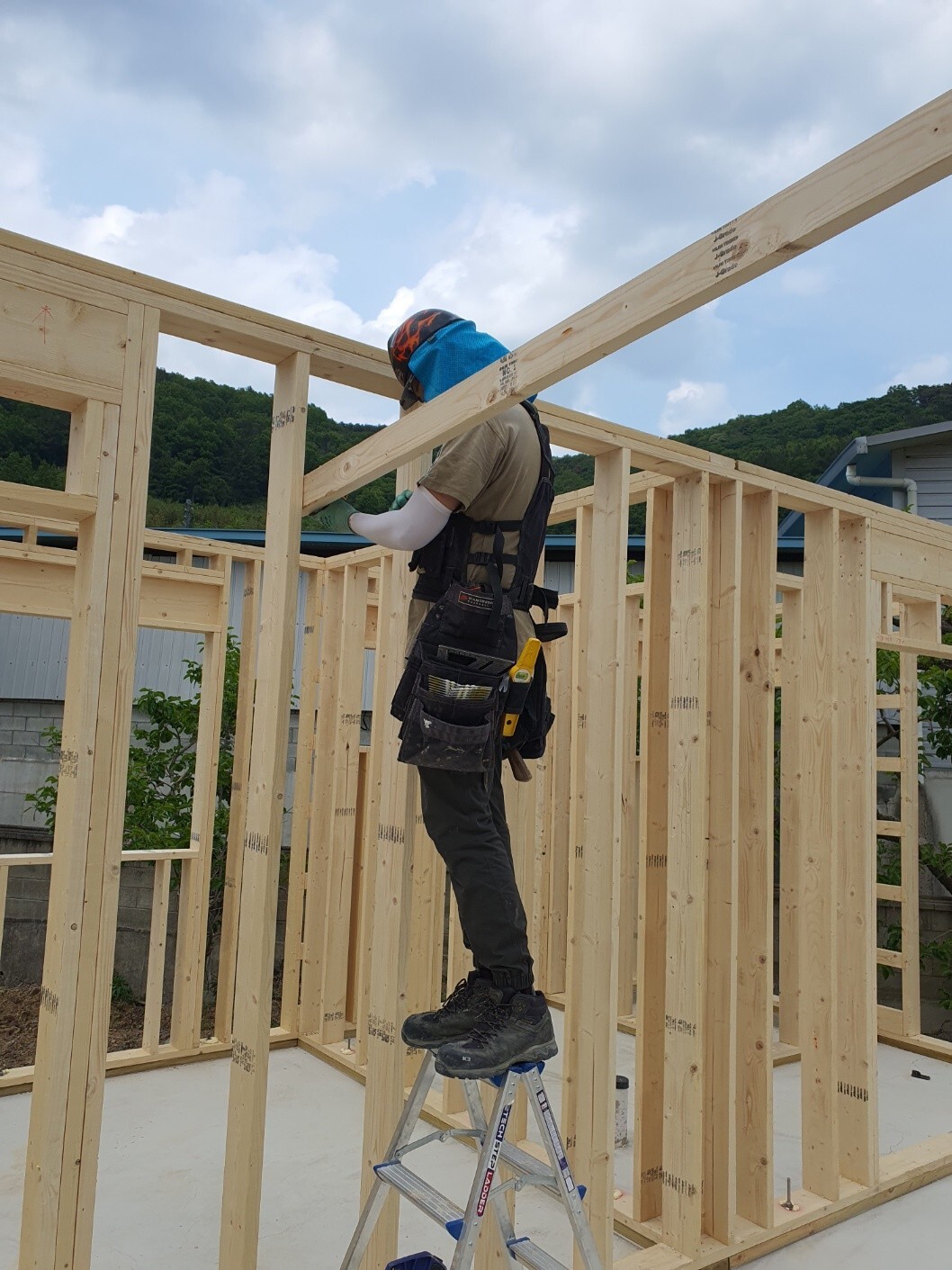

레이저 레벨기를 이용하여 기울기 상태를 확인한 후에 벽체가 수직이 되도록 고정해줍니다.

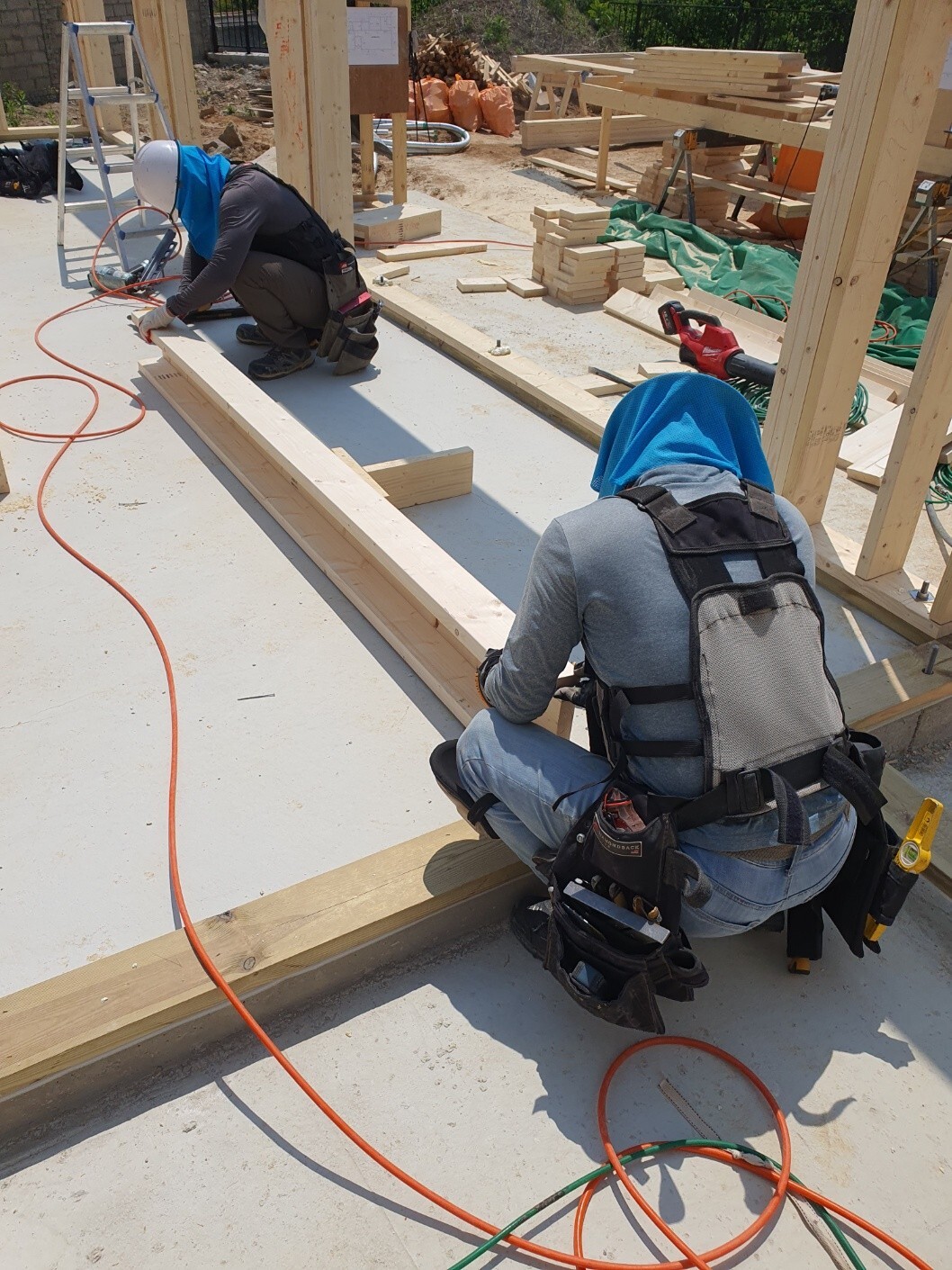

그리고 벽체와 벽체 사이를 도면 길이에 맞게 고정해줍니다.

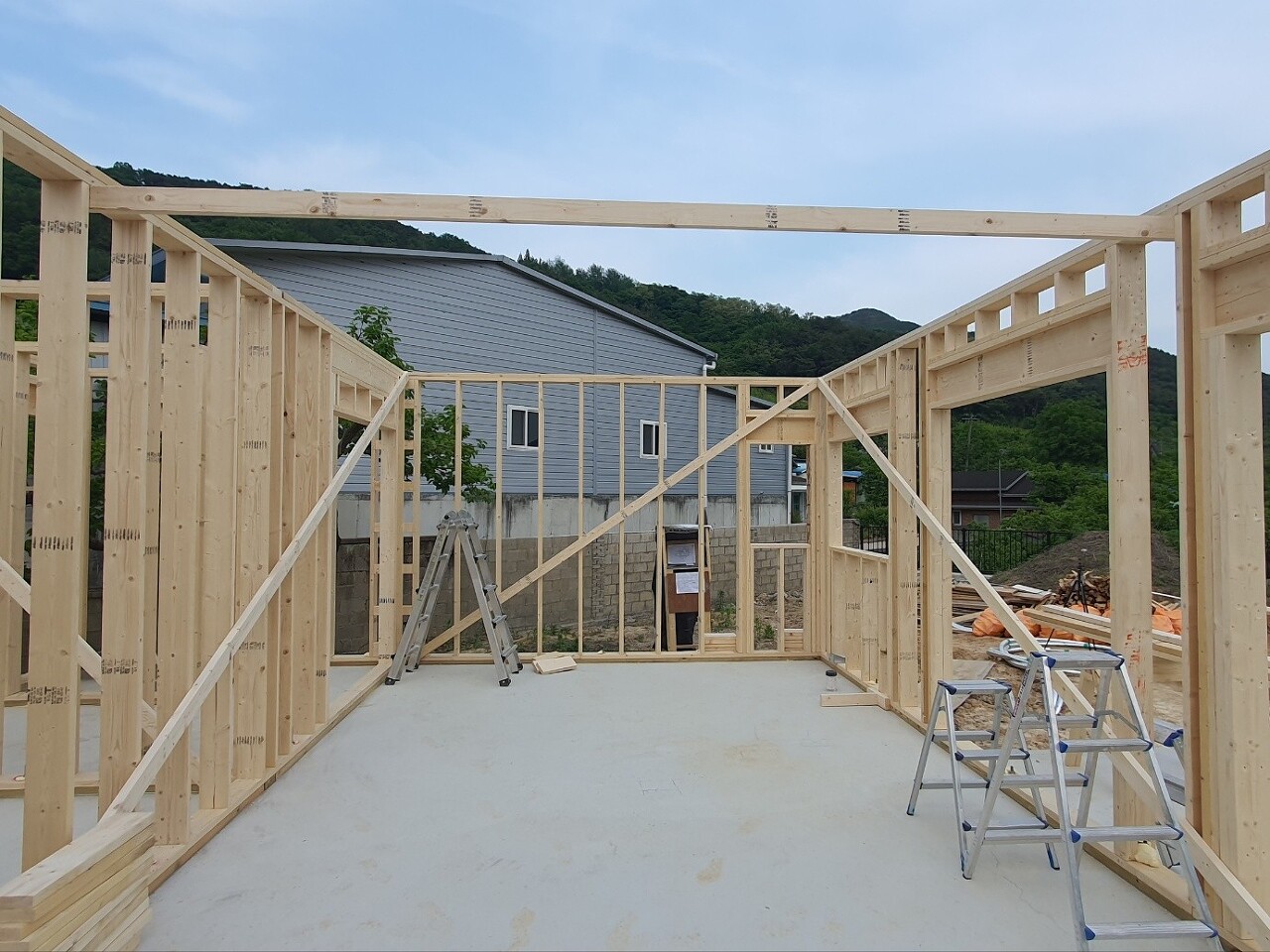

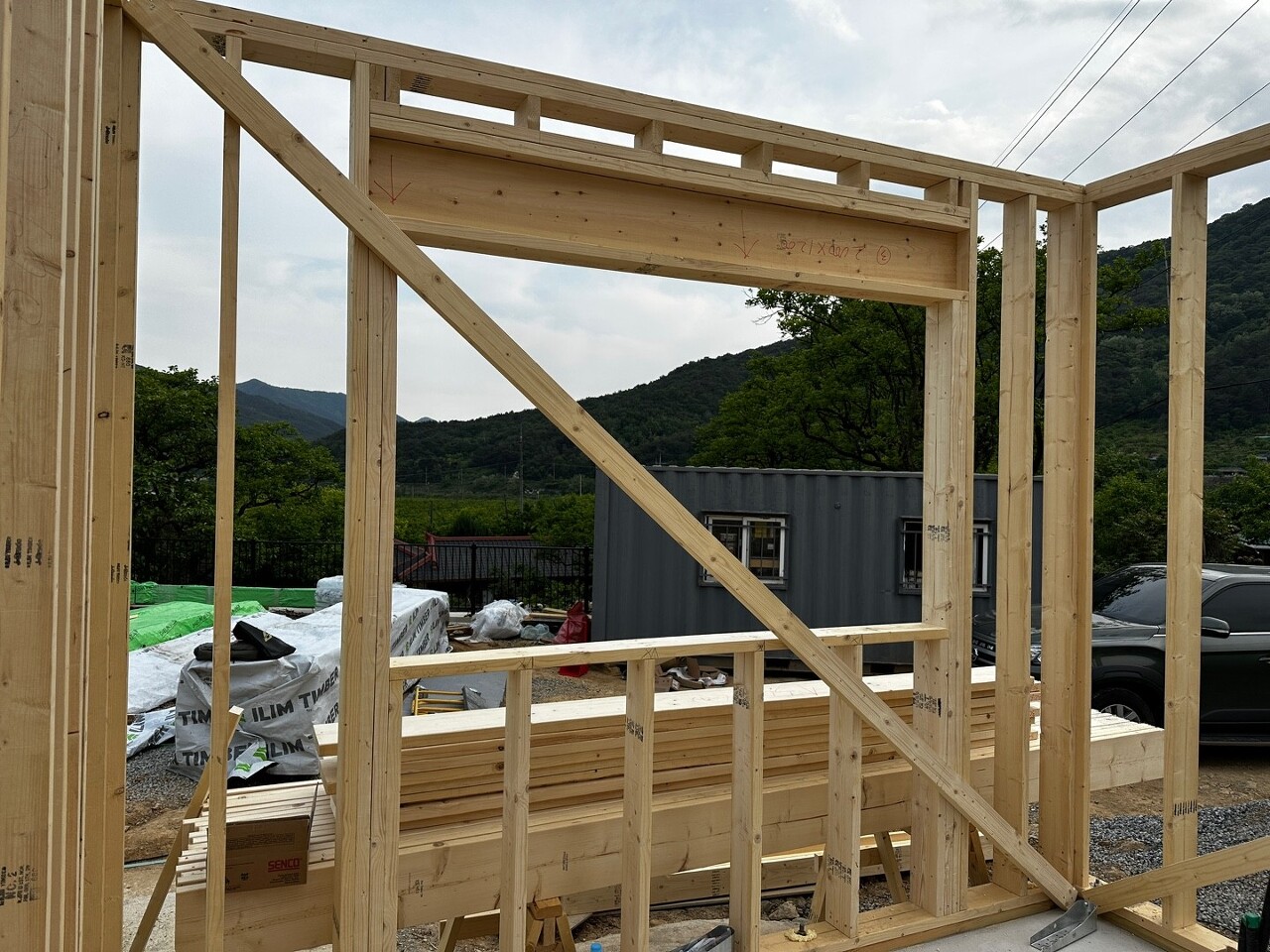

가새 작업을 마친 사진입니다.
- 빔 제작

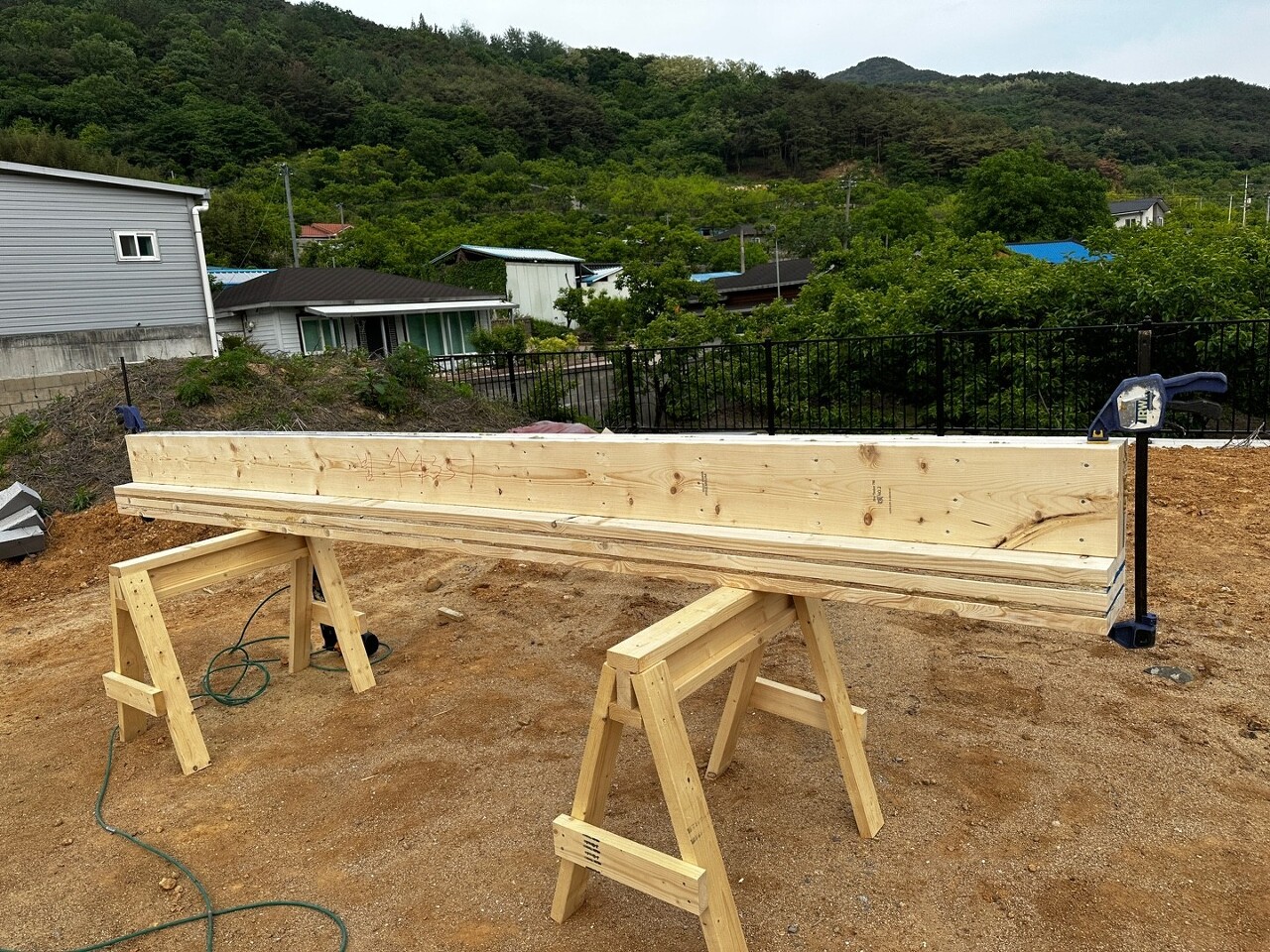

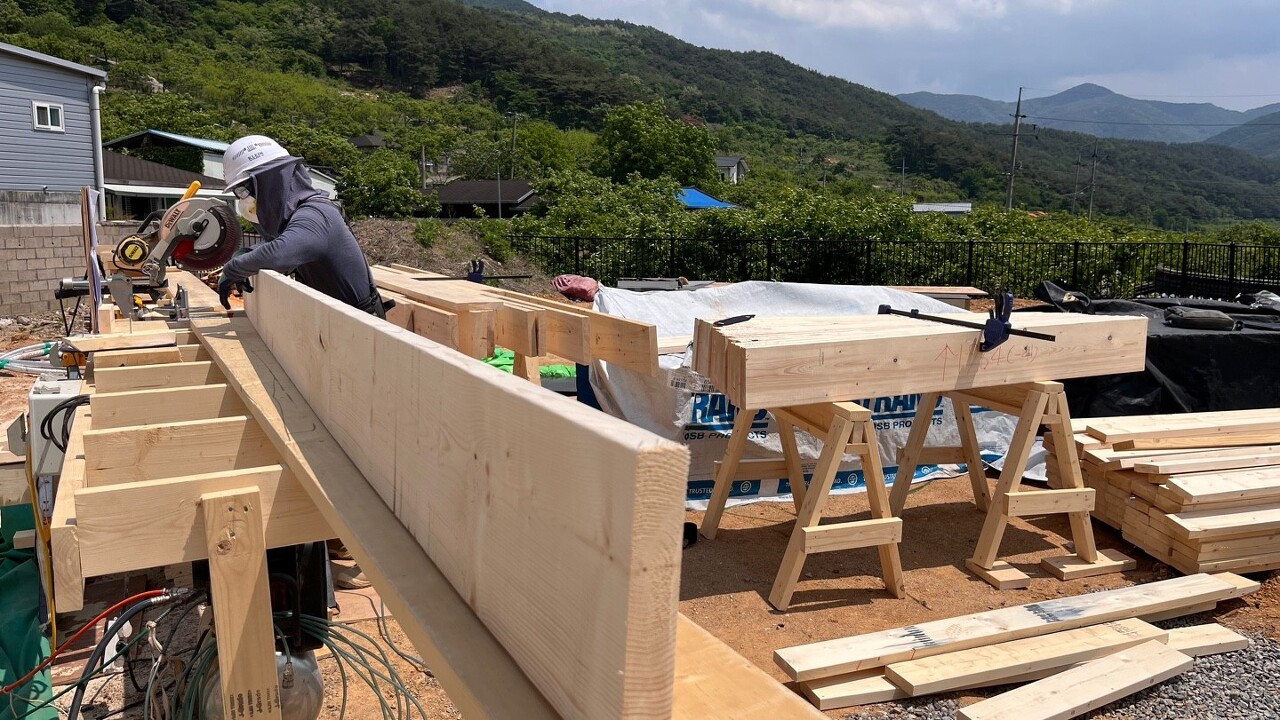

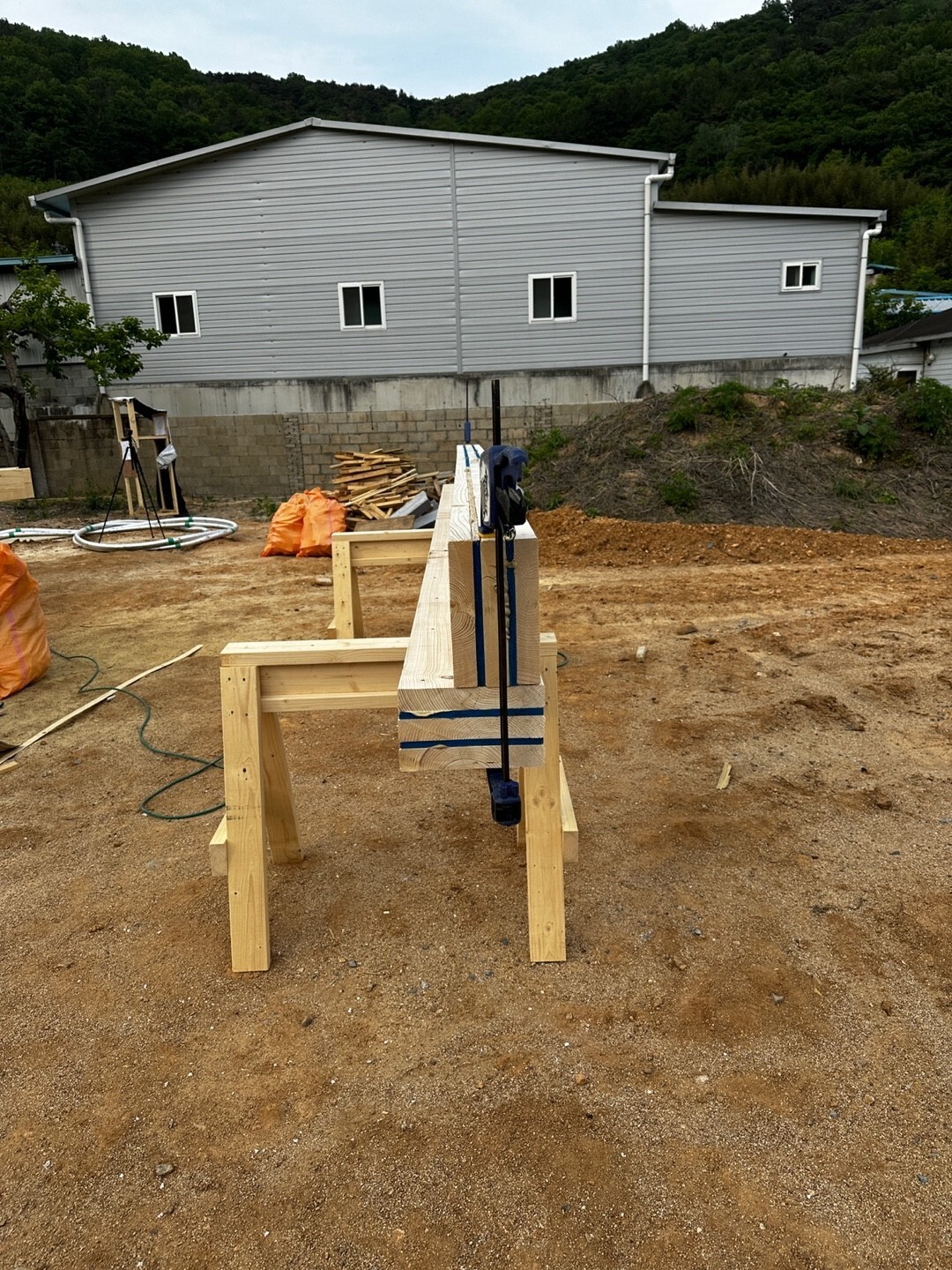

장선 시공에 필요한 빔을 제작하였습니다.

합판과 2x10부재 사이에 글루를 발라서 고정해줍니다.


오늘도 다음 공정을 위해서 톱사 이주형 빌더님께서 재단에 힘써주셨습니다.

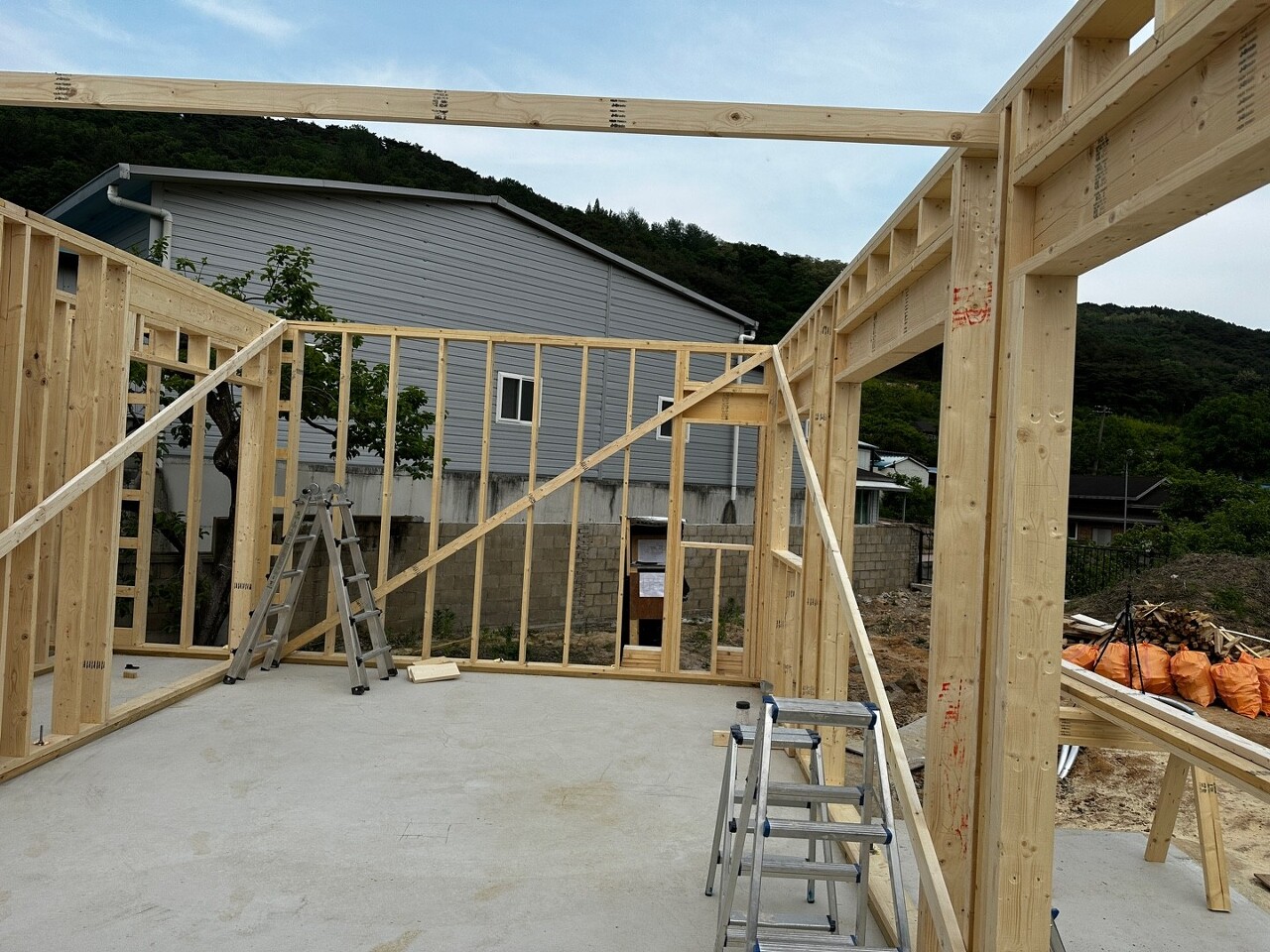

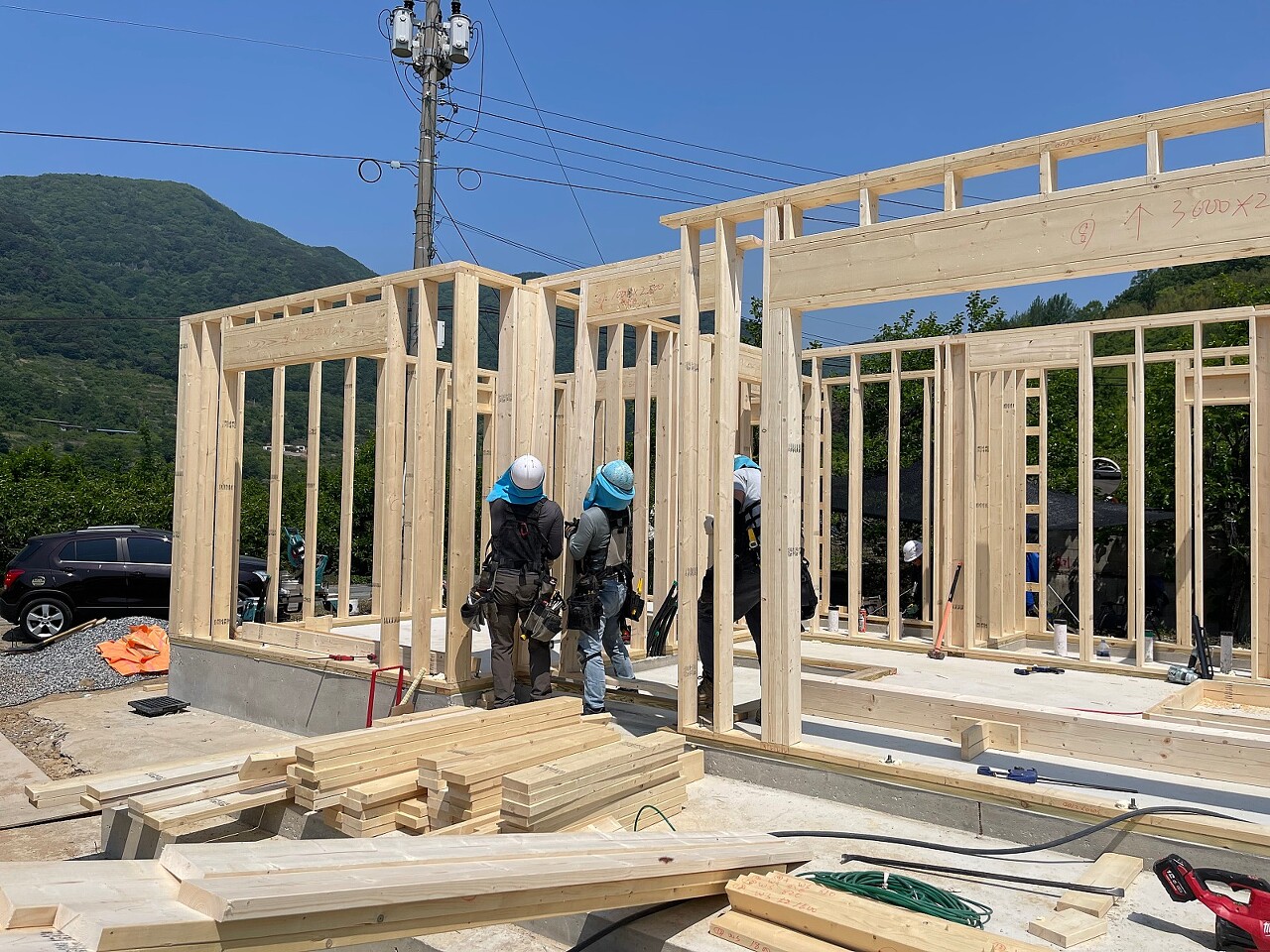

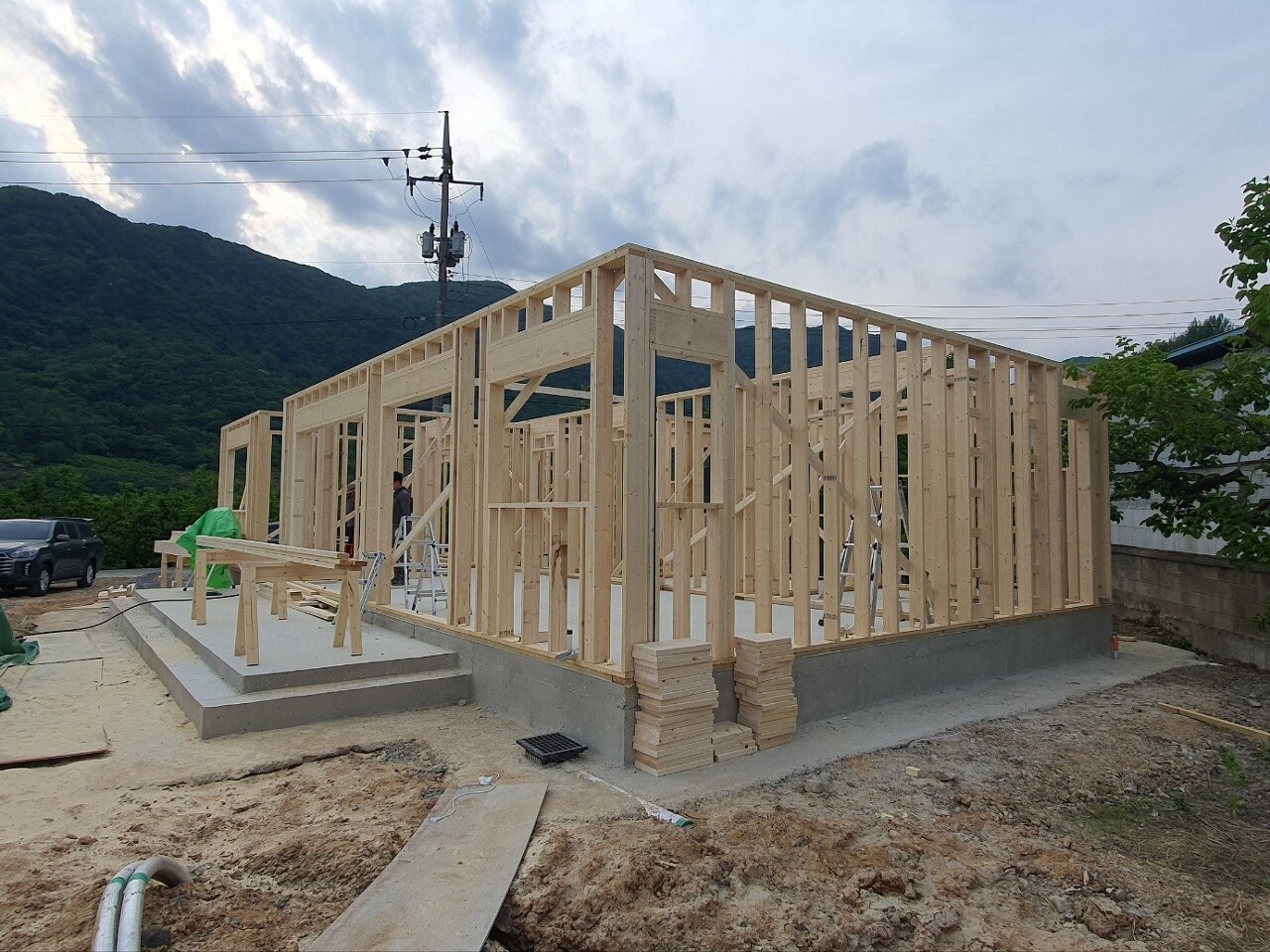

오늘의 작업현황입니다. 벽체만 세웠을 뿐인데 멋있습니다.
저희의 오늘 작업은 여기까지입니다.
오늘도 열심히 작업해주신 팀원분들 고생많으셨습니다.
감사합니다.
