날씨 : 뜨거운 햇빛
- 금일 근무자
팀 장 : 이상민(8시간)
팀 원 : 정태영(8시간), 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 6품 (총12품)
금일 작업현황
- 머드씰 시공
- 플레이트 재단 및 레이아웃
- 헤더 재단 및 조립
- 백커 재단 및 조립

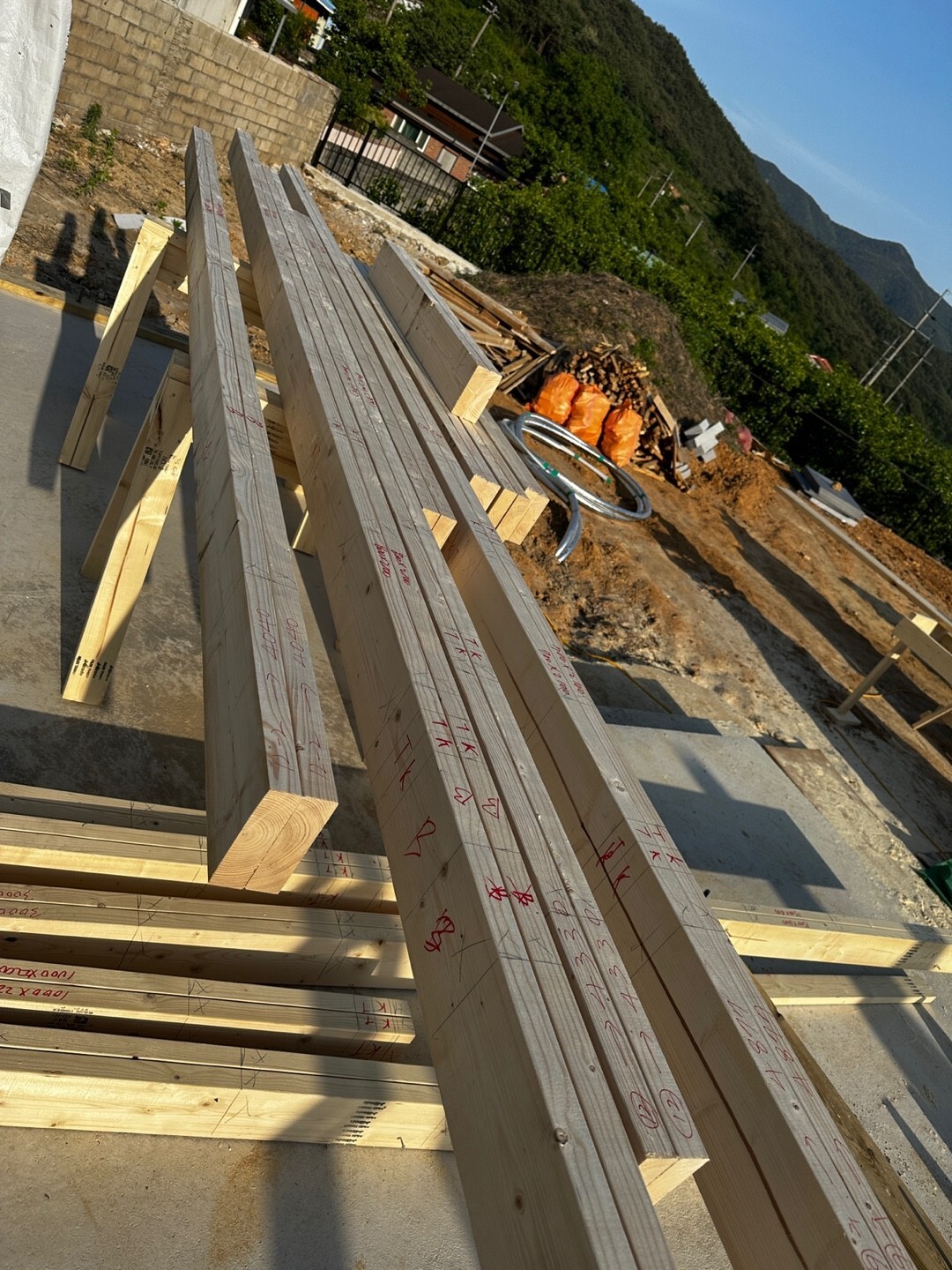

- 스터드 재단
- 윈도우 실, 크리플 스터드, 트리머 재단
- 벽체 조립
- 벽체 세우기
내일 예정 작업
- 외벽체 시공 및 내벽체 시공 예정
- 장선 재단 예정
안녕하세요.
청도 매전에서의 2일차입니다.
새벽은 상당히 춥지만 오후에는 뜨거운 햇빛이 느껴지는 하루였습니다. 비로 인해 젖은 땅들은 전부 굳어서 일하기 좋은 환경이였습니다.
오늘도 화이팅하면서 시작하겠습니다.
- 머드씰 시공
어제에 이어 머드씰 시공을 마무리하였습니다.

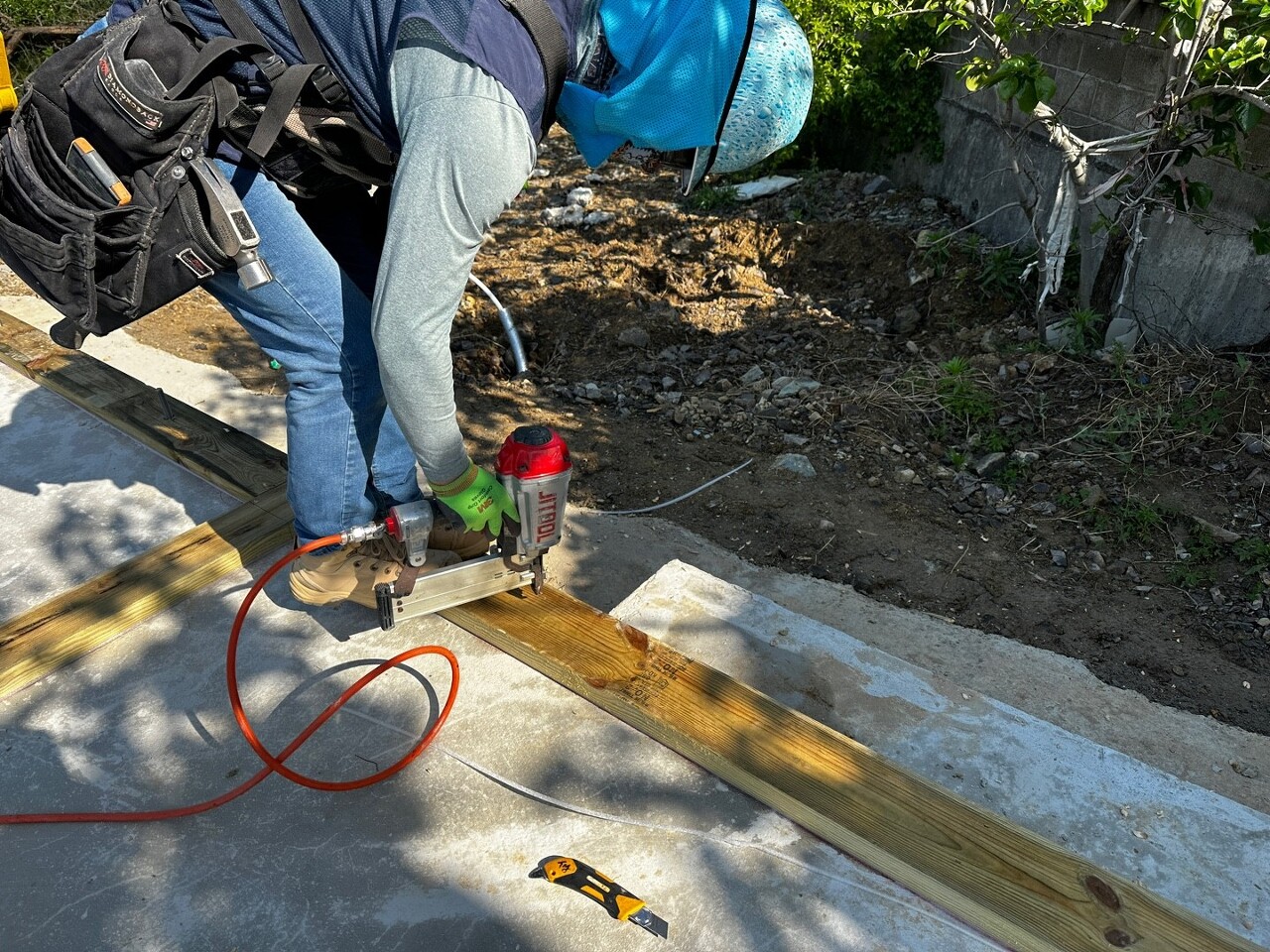

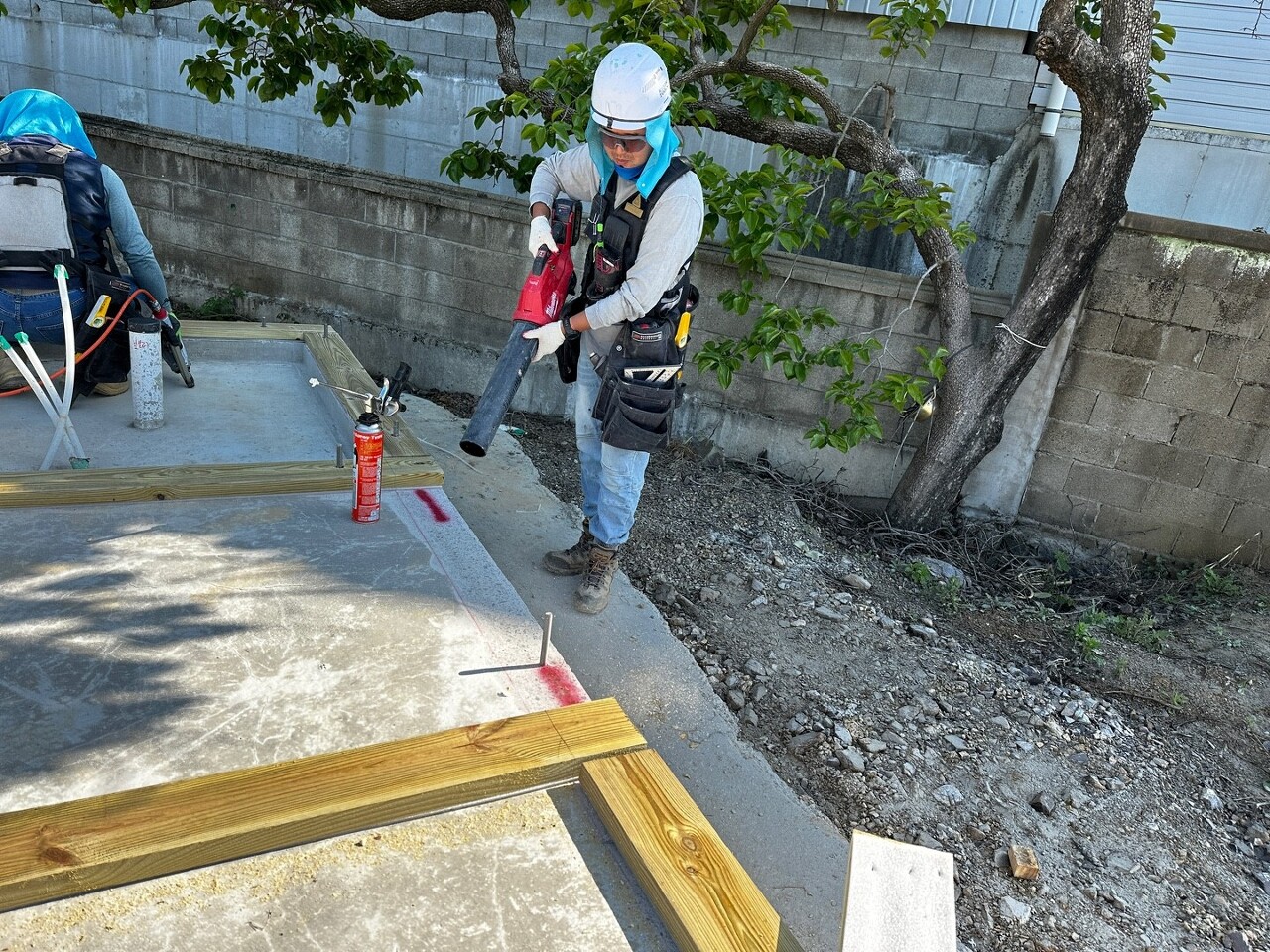

어제와 마찬가지로 송풍기로 시공위치를 청소해준 후에 우레탄폼을 쏴주고 고정해줍니다.

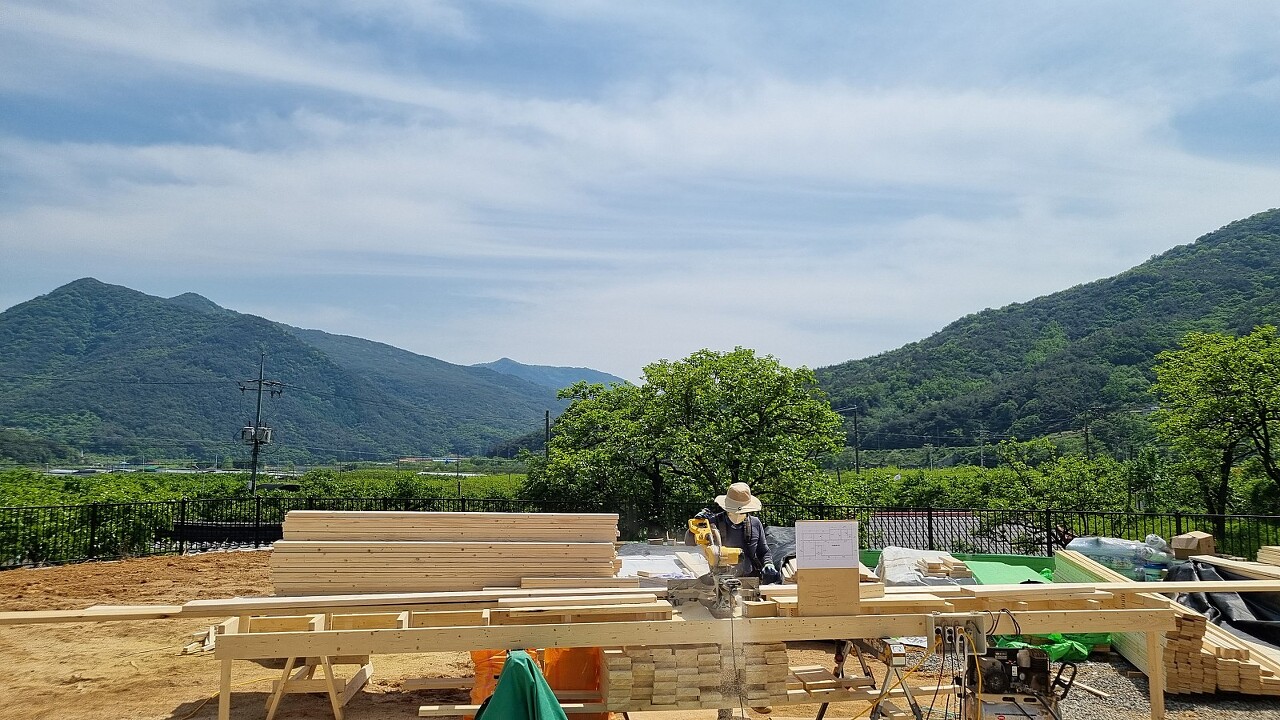

- 플레이트 재단 및 레이아웃
벽체를 조립하기 전에 정확한 위치에 조립하기 위해 바텀플레이트와 탑플레이트에 레이아웃을 진행하였습니다.
탑, 바텀 플레이트는 임시못으로 고정해 주고 한번에 레이아웃을 하였습니다.

이상민 팀장님께서 직접 레이아웃을 진행하셨습니다.

이제 벽체 조립준비가 완료되었습니다.
- 벽체 조립
레이아웃이 완료된 플레이트 위주로 벽체 조립을 진행하였습니다.
플레이트에 고정되어 있는 임시못을 제거한 후에, 헤더와 스터드, 백커, 코너를 조립해줍니다.

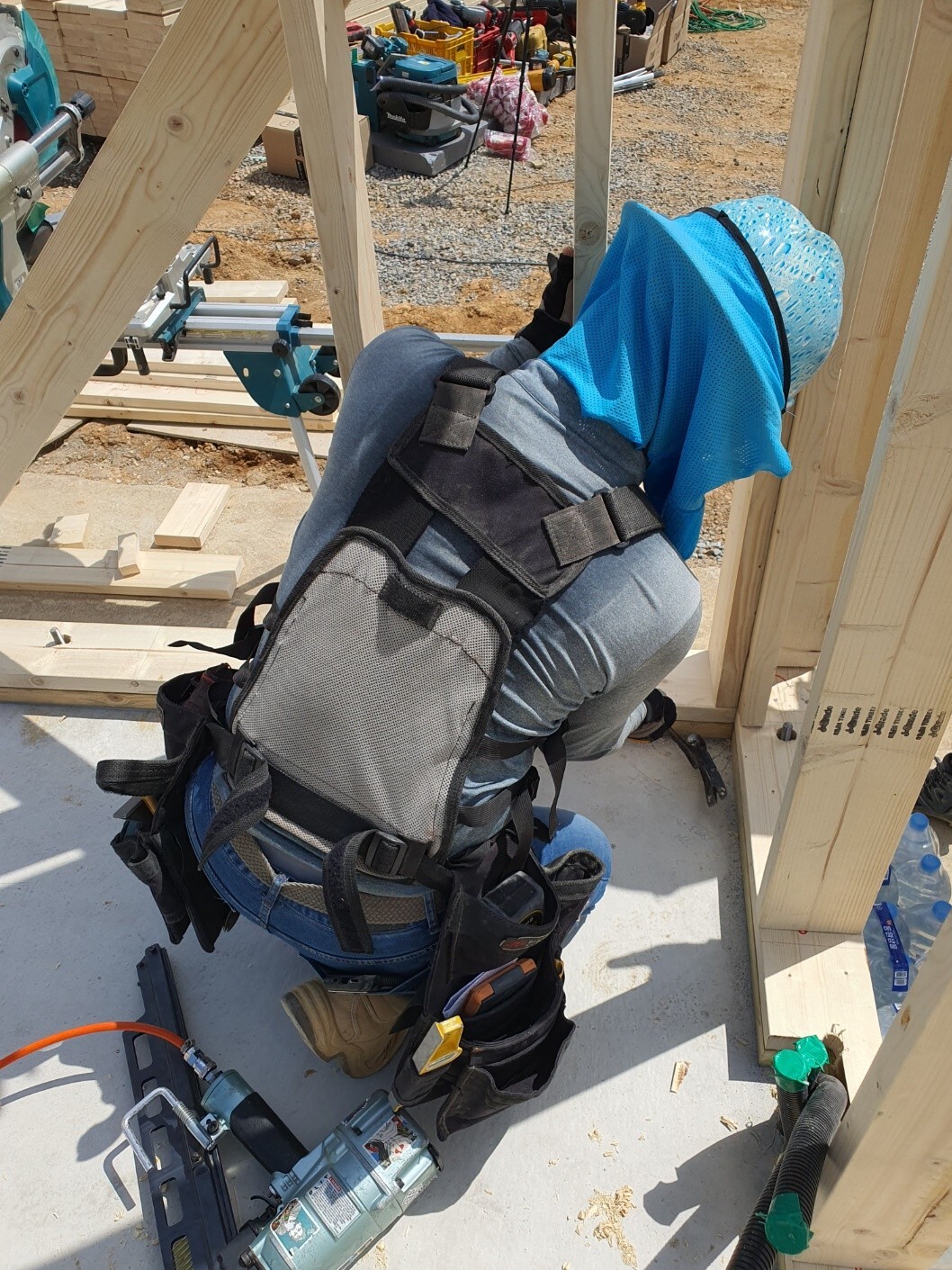

세트앙카나 전기 위치는 직쏘기를 이용하여 스터드와 바텀플레이트에 타공을 진행합니다.

헤더와 킹스터드, 코너와 스터드, 백커, 마지막으로 더블 탑플레이트 순으로 조립해준 후에 더블 탑플레이트에 레이아웃을 진행합니다.

조립 중인 벽체입니다.
- 벽체 세우기

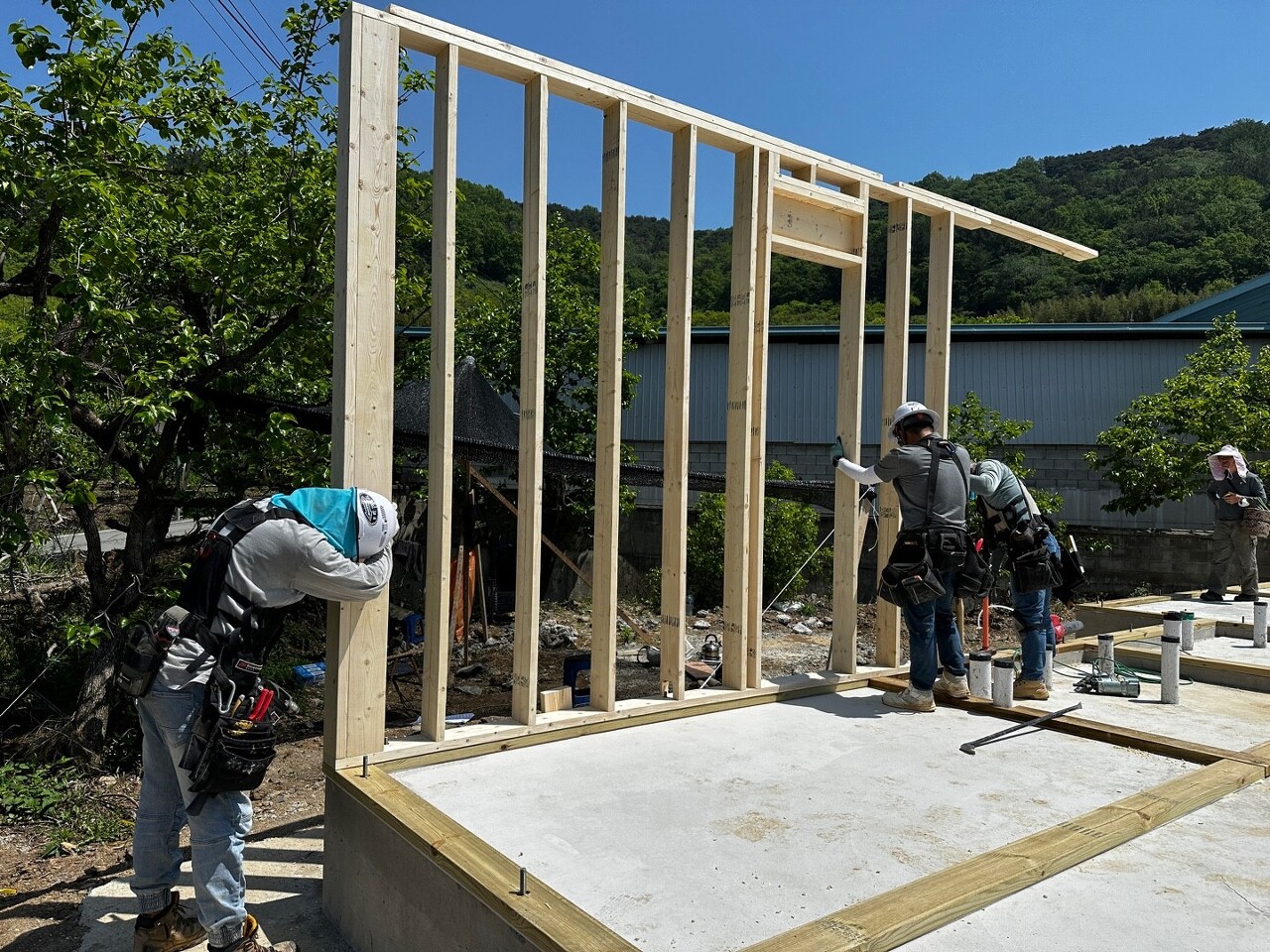

벽체 조립이 완료되면 벽체를 세워줍니다.

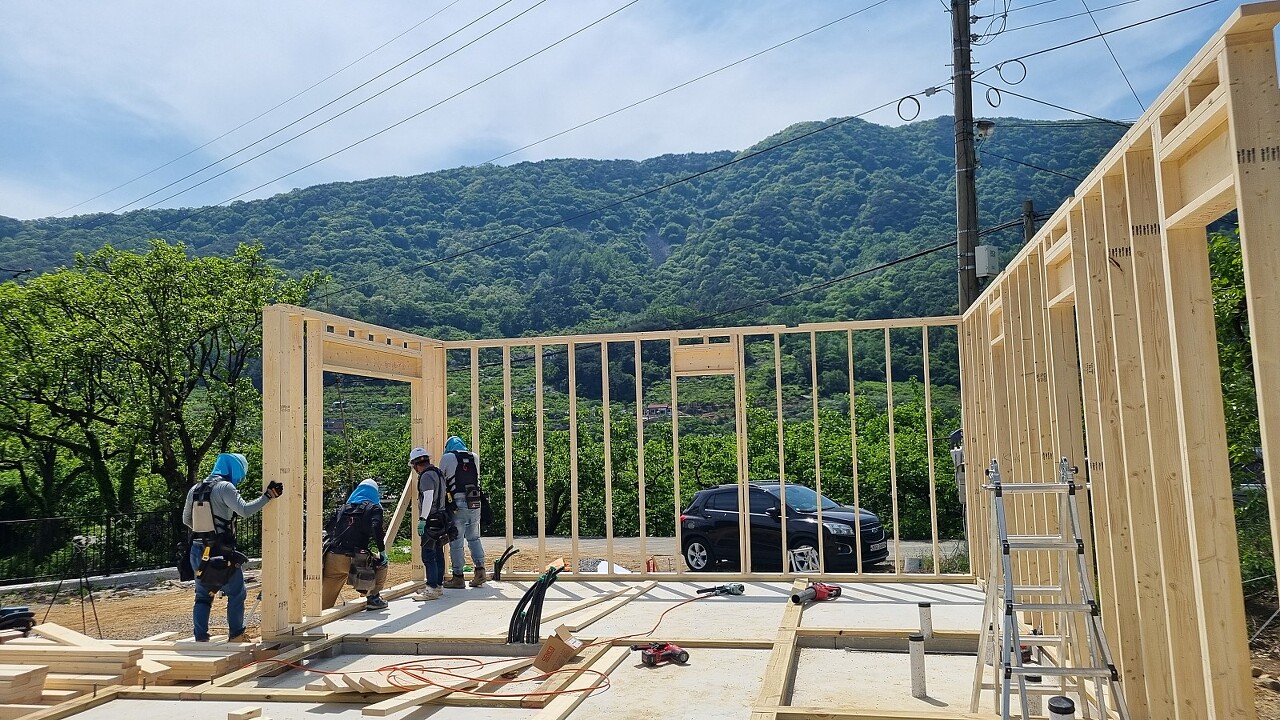

다같이 이번 현장의 첫 벽체를 세웠습니다.

벽체를 세운 후에 쓰러지지 않도록 임시 가새를 세워줍니다.

다른 벽체도 세운 후에,

벽체와 벽체를 연결하여 고정해줍니다.

마지막으로 머드씰에 고정해줍니다.

오늘도 재단에 힘써주시는 톱사 이주형 빌더님입니다.

일과를 마치고 현장정리를 깔끔하게 청소하였습니다.
저희의 오늘일정은 여기까지입니다.
오늘도 작업에 힘써주신 팀원분들 고생많으셨습니다.
감사합니다.
