날씨: 맑음
-금일 근무자
팀 장 : 박선민 (8시간)
팀 원 : 권재홍 (8시간), 김승우 (8시간), 조길환 (8시간)
지 원 : 천영환 (8시간), 윤민호 (8시간)
금일품수 (누계) : 6.0품 (총 199.625품)
금일 작업현황

- 비계 철거
- 현관 기둥 시공
- 석고보드 시공
- 화장실 투습방수지 시공
- 내부 목작업
5/1(월) 예정작업 (4/29~4/30 휴무)
- 석고보드 시공
- 화장실 투습방수지 시공
- 현관 기둥 시공
- 마감재 가공
안녕하세요, 양평군 양동면 직영집짓기 35일차입니다.
오늘은 먼저 비계 철거 작업이 이루어졌습니다.

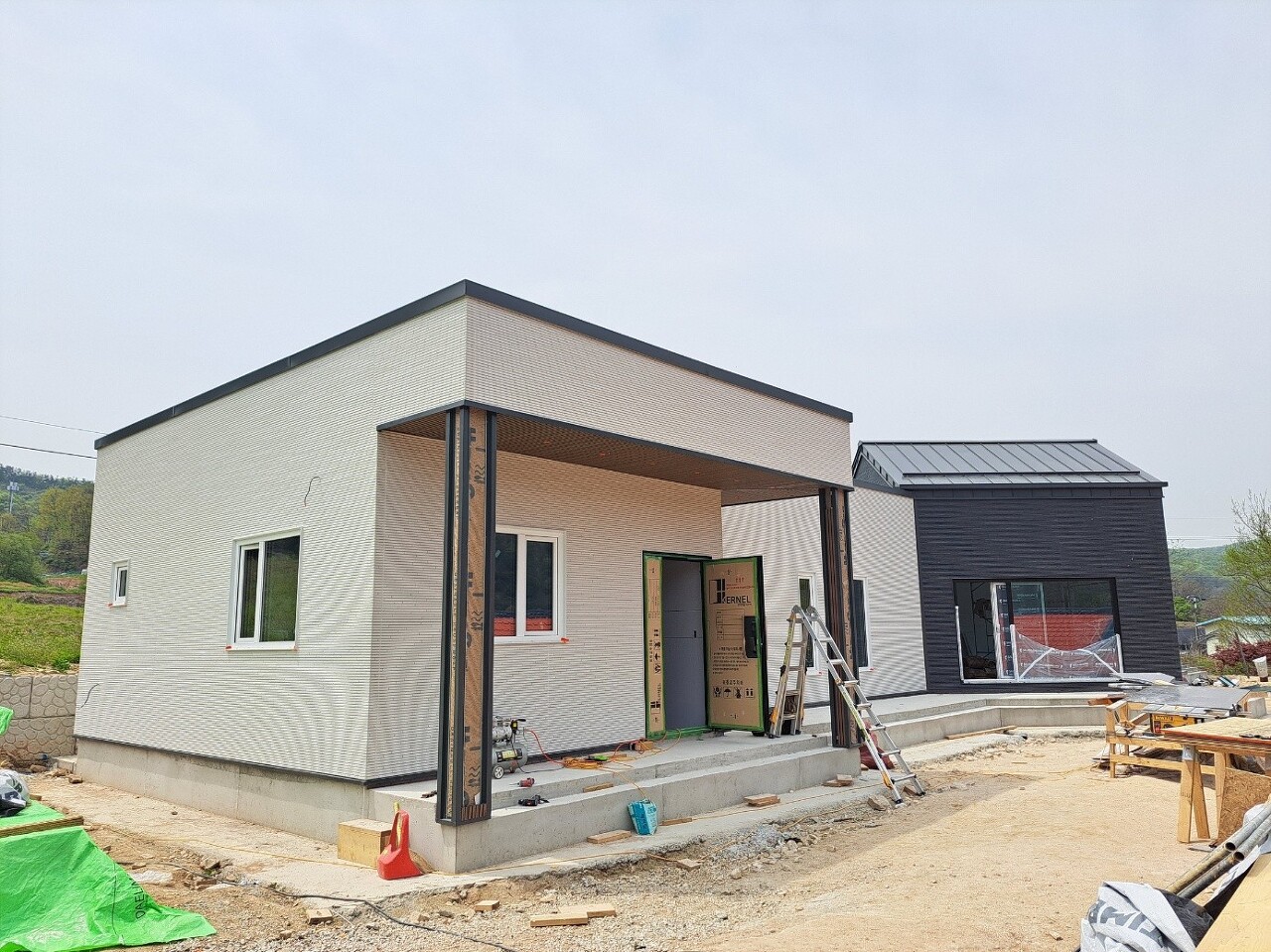

비계가 철거된 건물은 깔끔하면서 단아한 모습으로 주변과 잘 어우러진 모습입니다.
화이트와 블랙의 명암 대비, 현관 기둥과 박공 지붕, 건물의 꺽어짐 등 단조로울 수 있는 건물에 특색을 살려주어 더욱 좋은 것 같습니다.

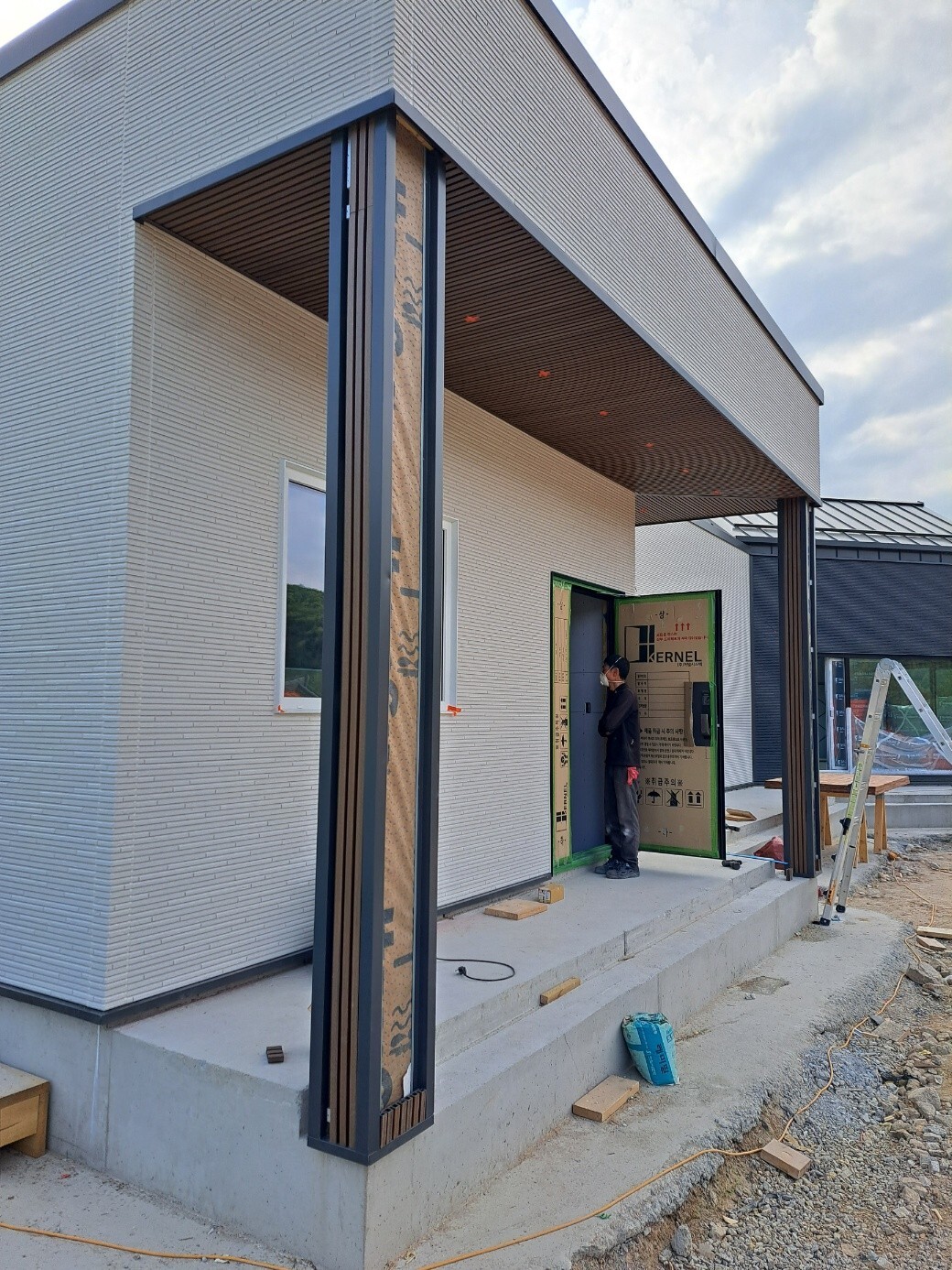

현관 포치 천장의 하이클래딩 시공에 이어 기둥 마감의 하이클래딩 작업이 진행되고 있습니다.

아마도 작업이 완료되고 나면 현관을 받치고 있는 기둥으로 인해 집이 더 크고 웅장한 느낌을 줄 것 같습니다.

석고보드 시공은 안방 천장과 현관을 중심으로 작업이 이루어졌습니다.

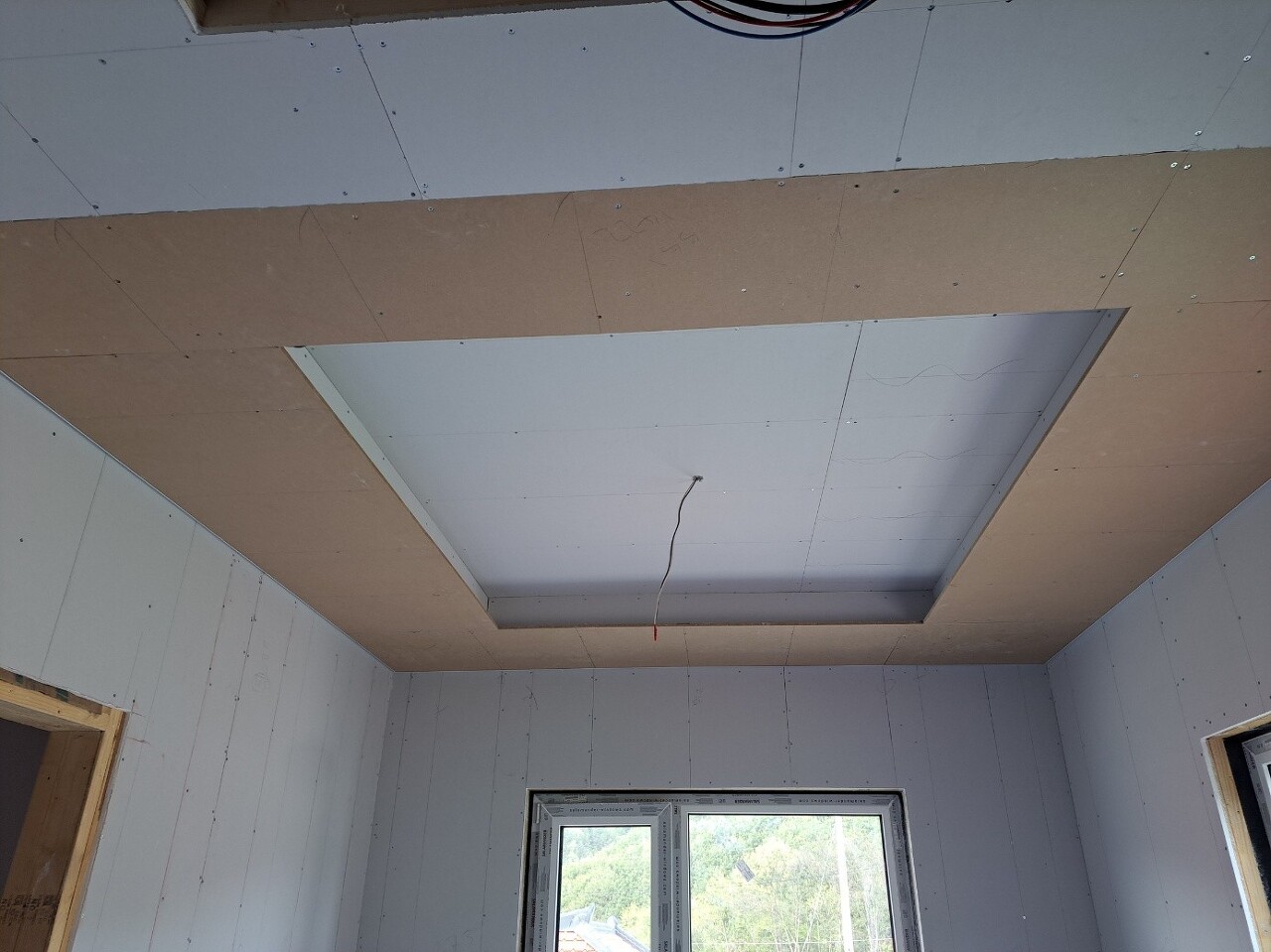

안방 우물천장의 MDF와 석고보드 시공 모습

현관 중문 주변 석고보드 커팅 모습

긴 복도를 따라 라인 조명을 위한 MDF 시공도 진행되었습니다.

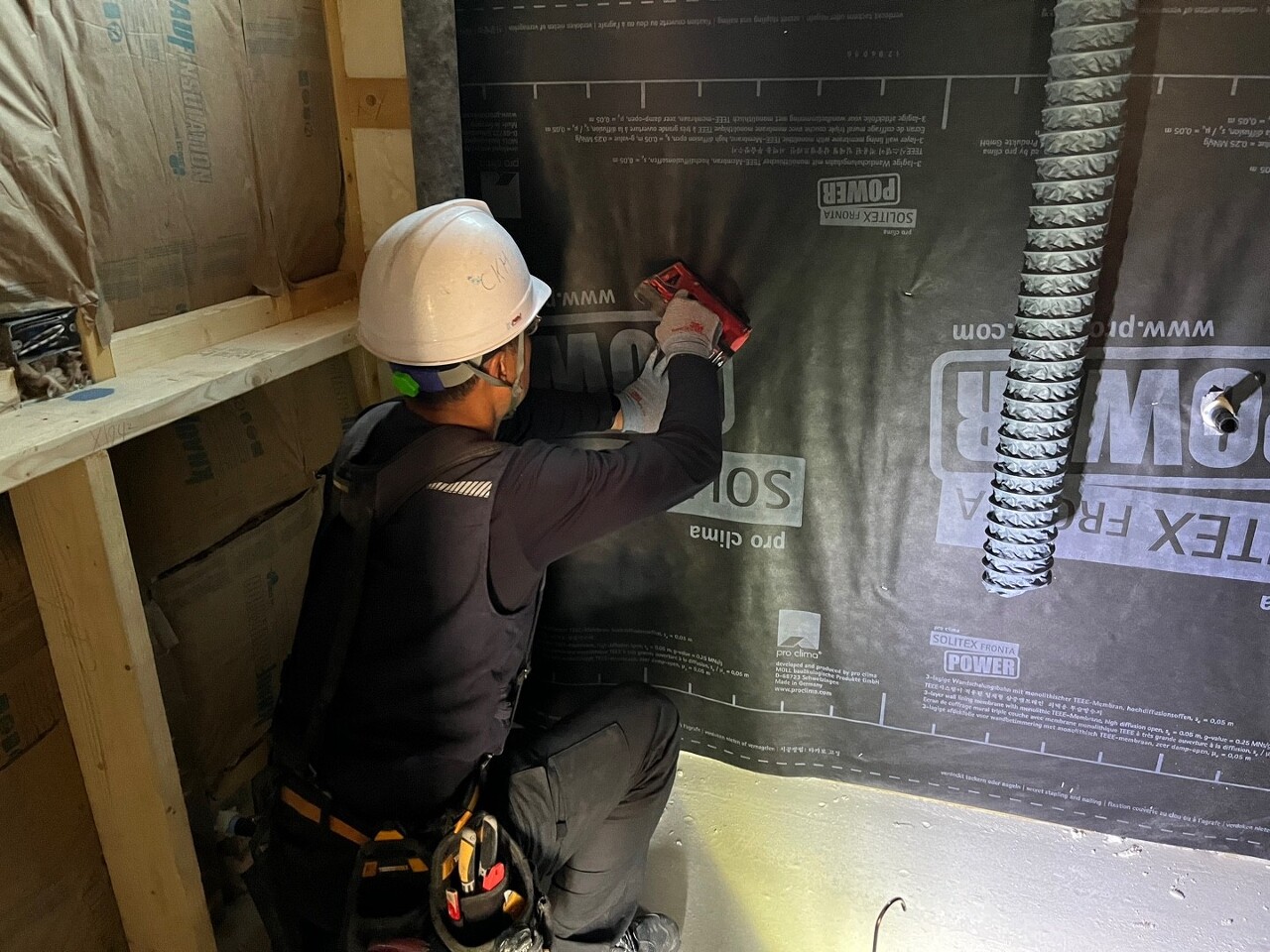

안방 화장실에 투습방수지 시공을 진행하였습니다.

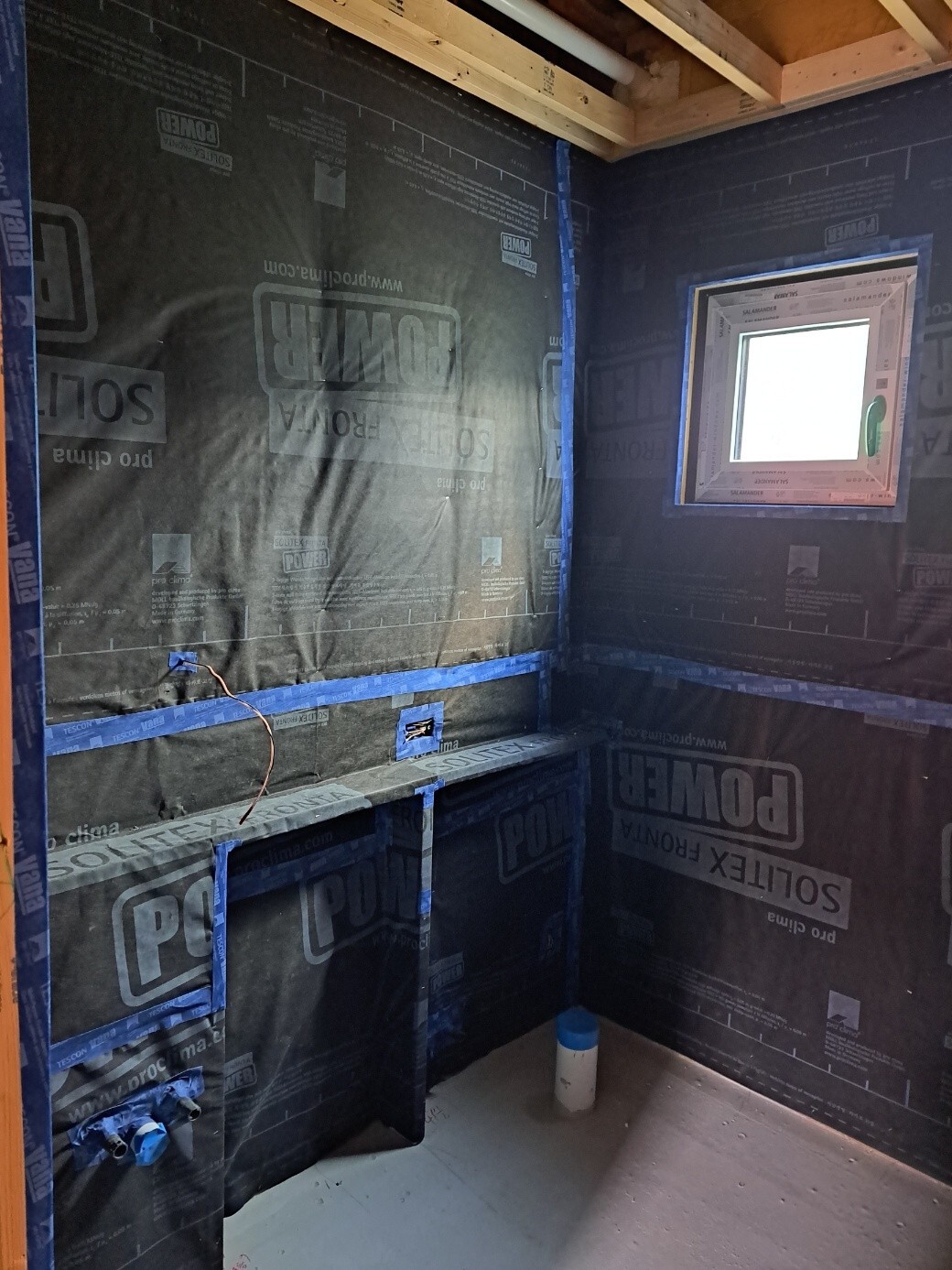

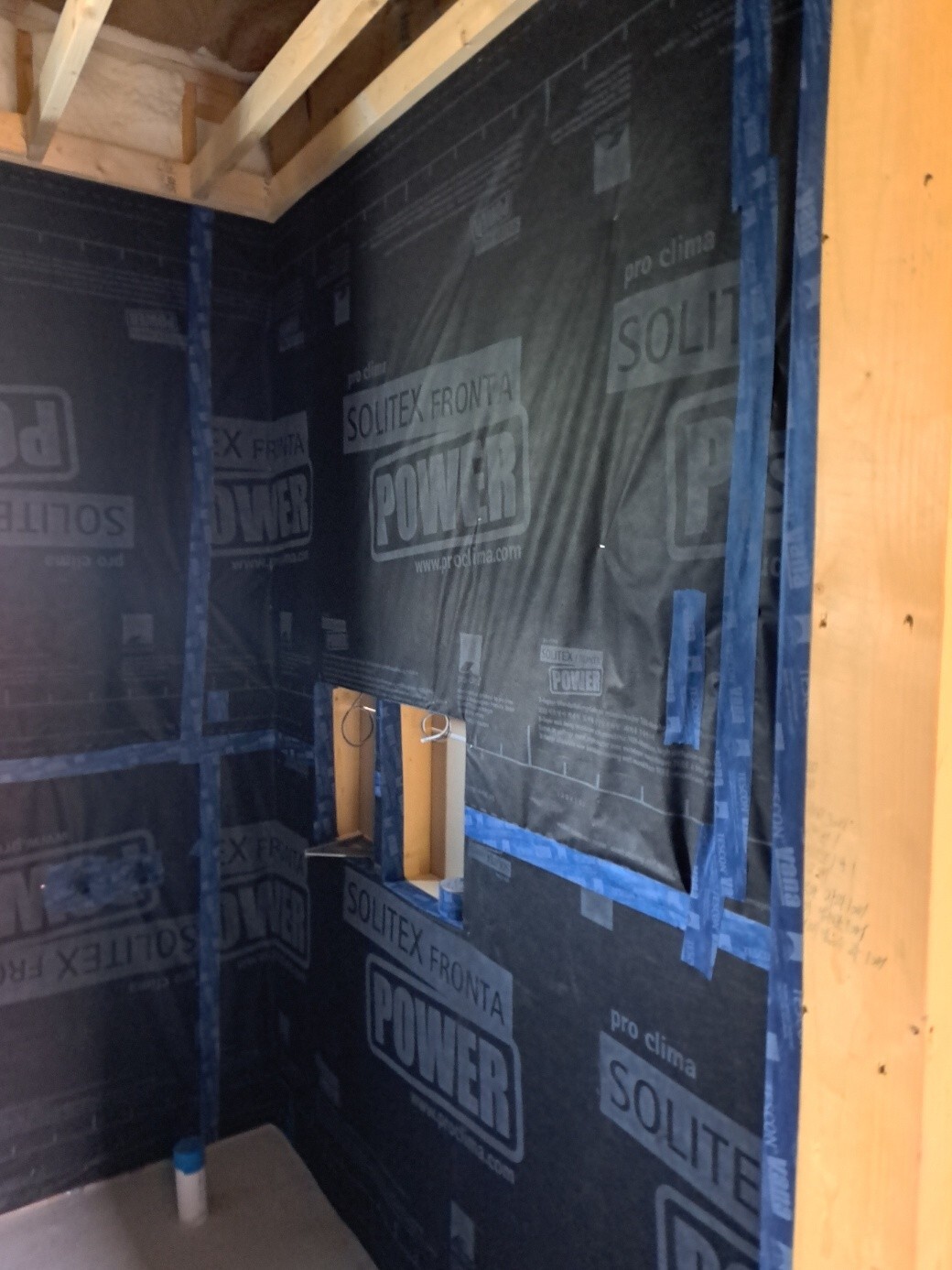

안방 화장실 투습방수지 시공 모습
화장실에 투습방수지를 돌리고 충분한 겹침을 한 이음매에 기밀테이핑을 하였습니다.
전선과 콘센트, 냉온수관도 타공 후 기밀테이핑을 꼼꼼히 진행하였습니다.
어제부터 진행된 주방 냉장고 공간에 대한 목작업이 완료되었습니다.

현관 중문 발판 밑작업도 진행되었습니다.

마지막으로 마감재가 오후에 입고되어 마감재 시공을 위한 재단 작업을 일부 진행하였습니다.

토, 일 이틀간의 휴무를 위해 건물 안밖으로 정리정돈을 진행하고 업무를 종료하였습니다.
저희는 5월 1일 월요일에 찾아뵙겠습니다.
감사합니다.
