날씨: 맑음
금일 근무자
대표빌더 : 정수호 (출장)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 문병선 (6시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간)
지 원: 이재경 (8시간), 성재욱 (8시간)
금일품수 (누계): 7.75품 (총32.5품)
금일 작업 현황

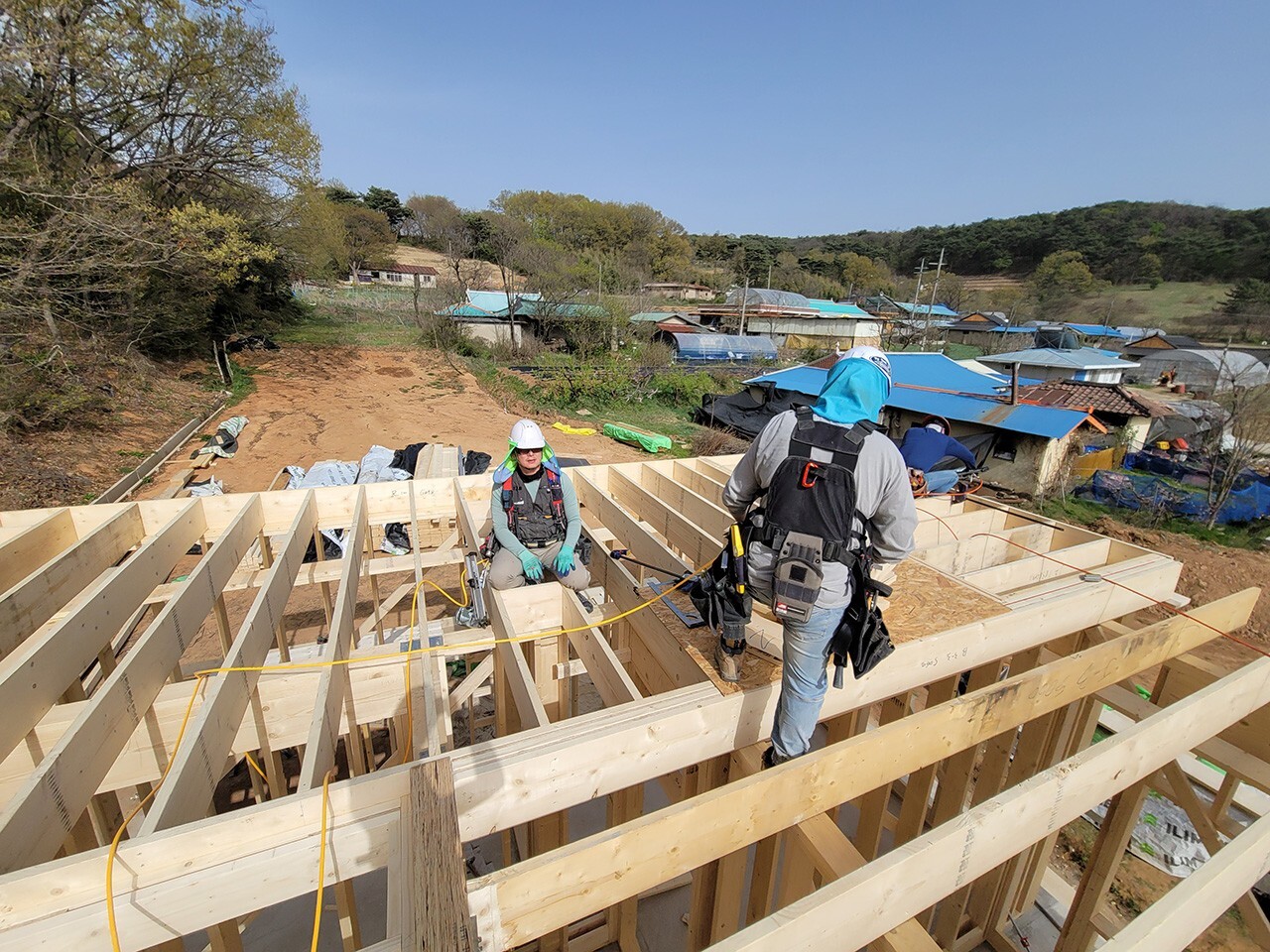

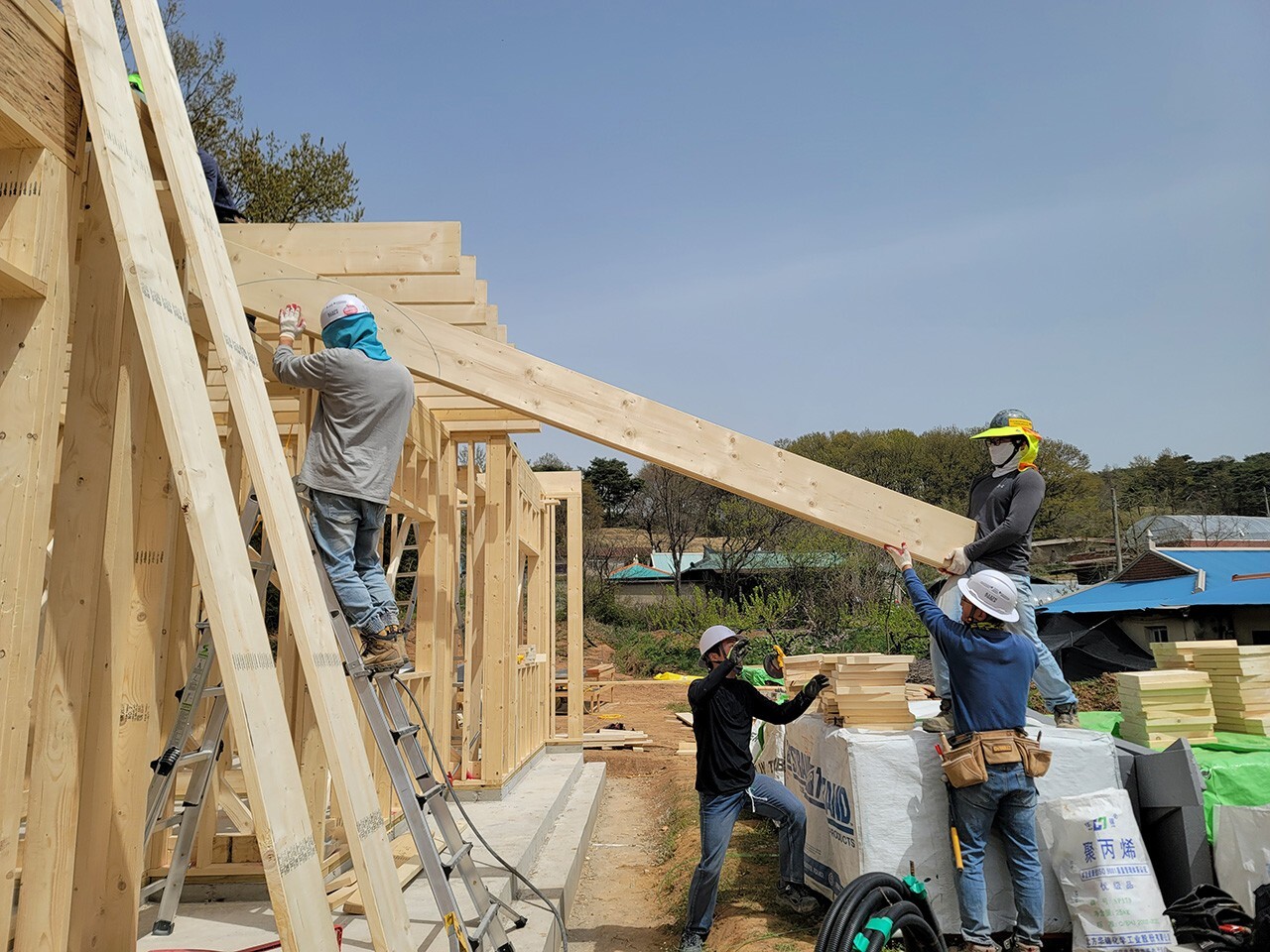

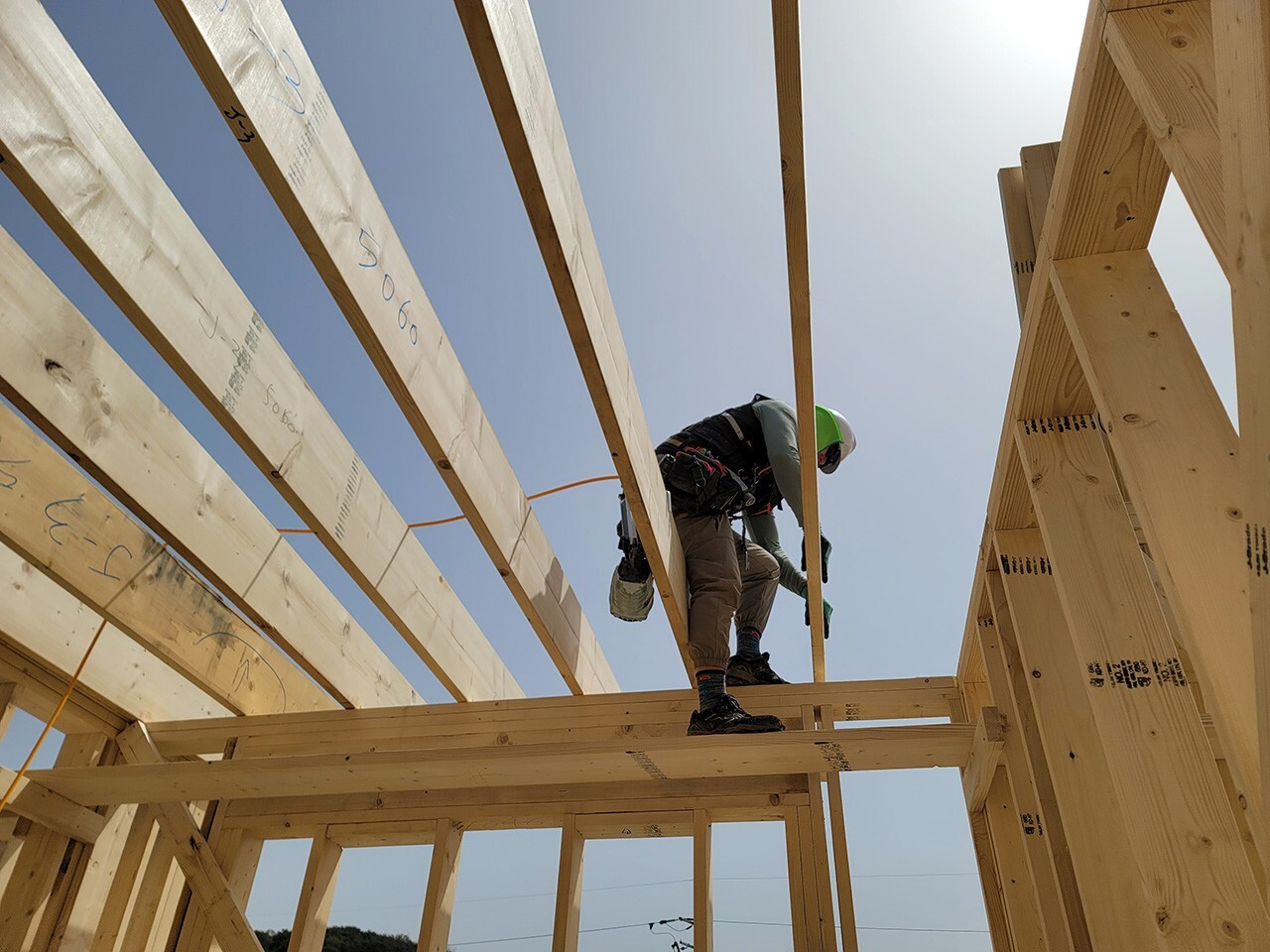

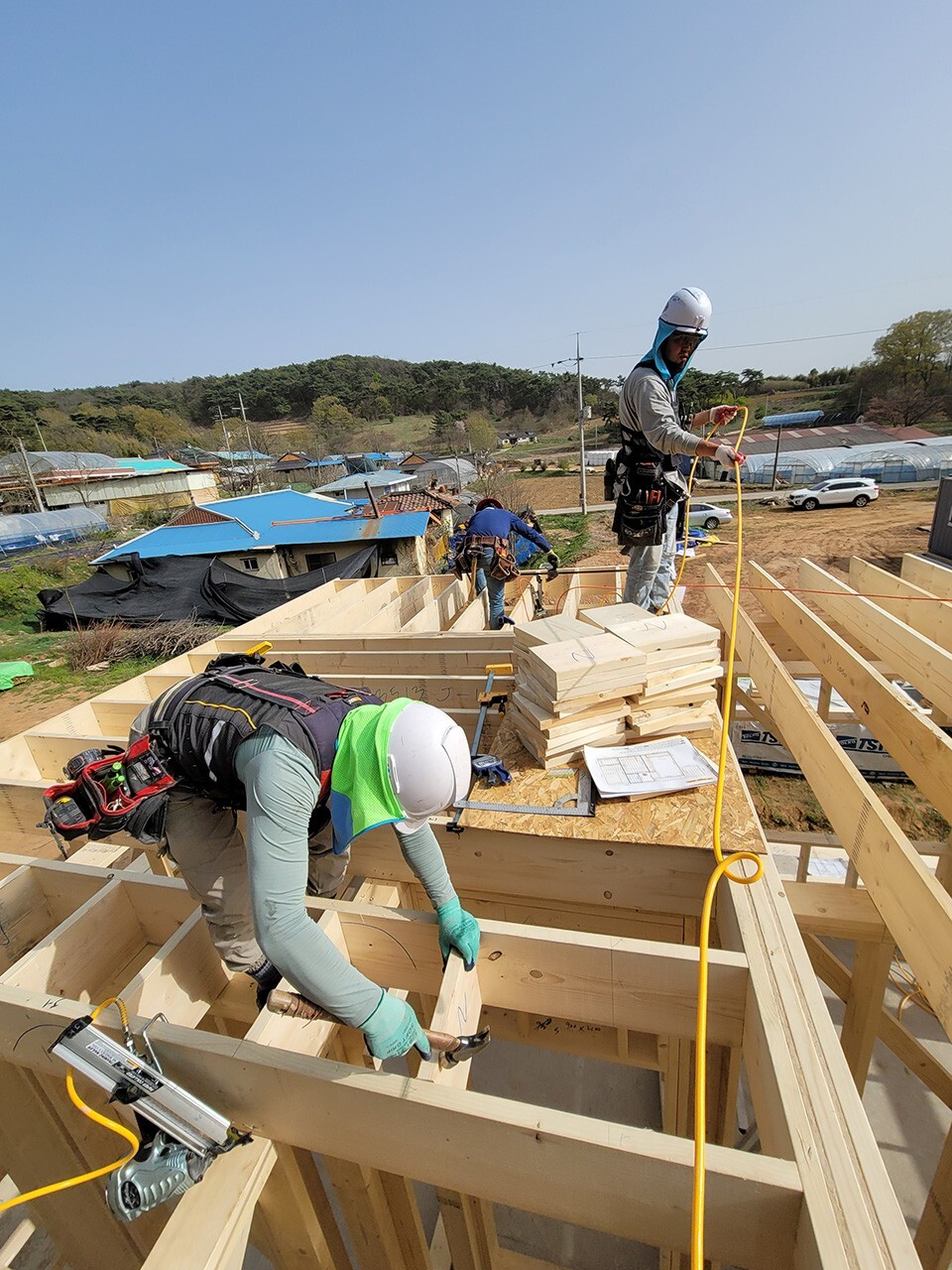

- 2층 바닥 장선 시공
- 끝막이 장선 시공 및 장선 보강철물 시공

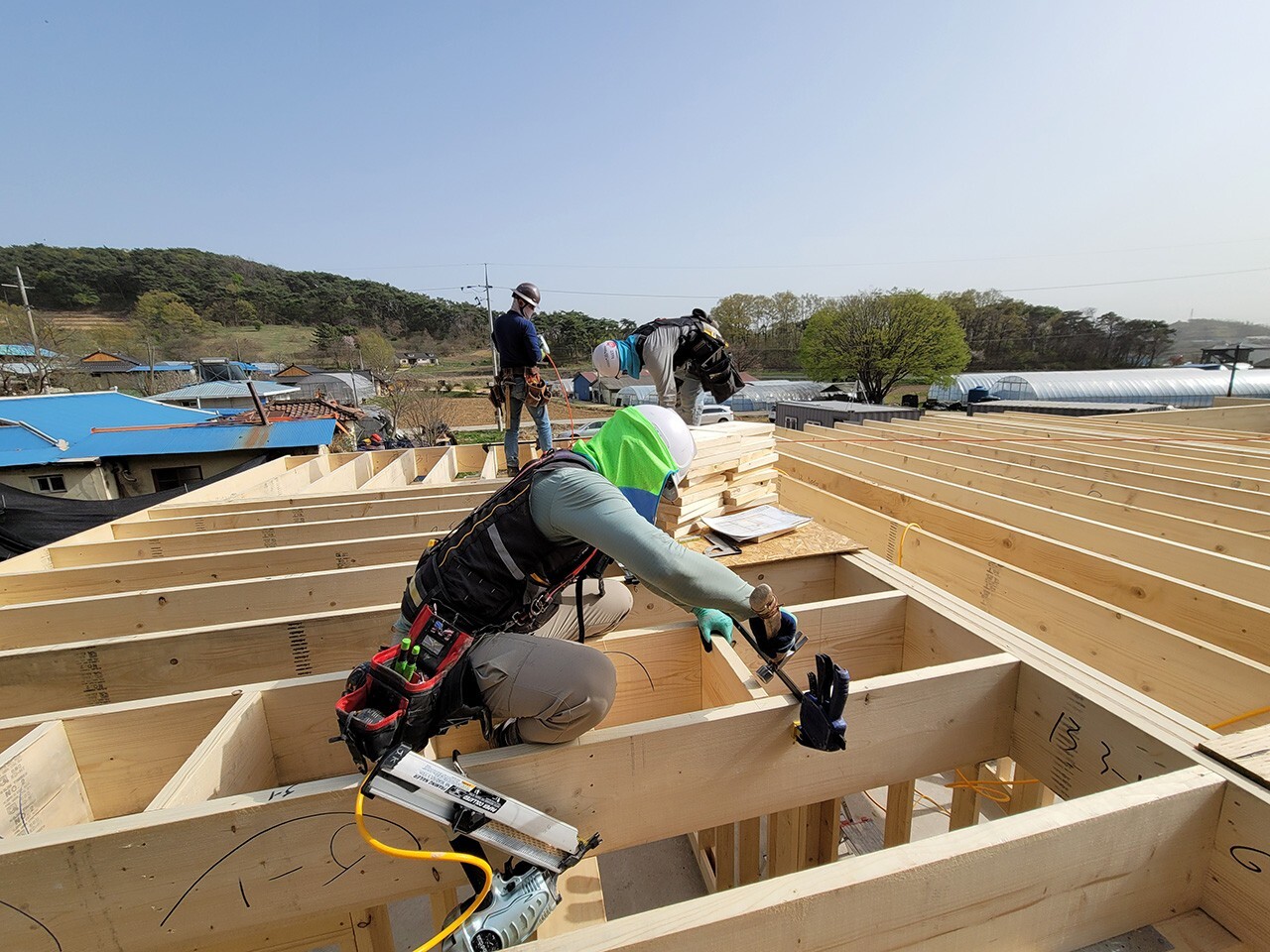

- 장선 블로킹 시공
- 방통 블로킹
내일 예정 작업
- 장선 블로킹
- 철물 시공
- 솔리드 블로킹
- 비계 설치
홍성군 홍동면 '봄담' 4일차
아직은 아침 날씨가 쌀쌀합니다.
따뜻한 커피 한잔 마시며, 프로젝트 '봄담'에 시동을 걸었습니다. 부릉~
먼저 참조 이미지를 먼저 보시고, 작업 내용과 사진을 보시는데 도움이 되실겁니다.

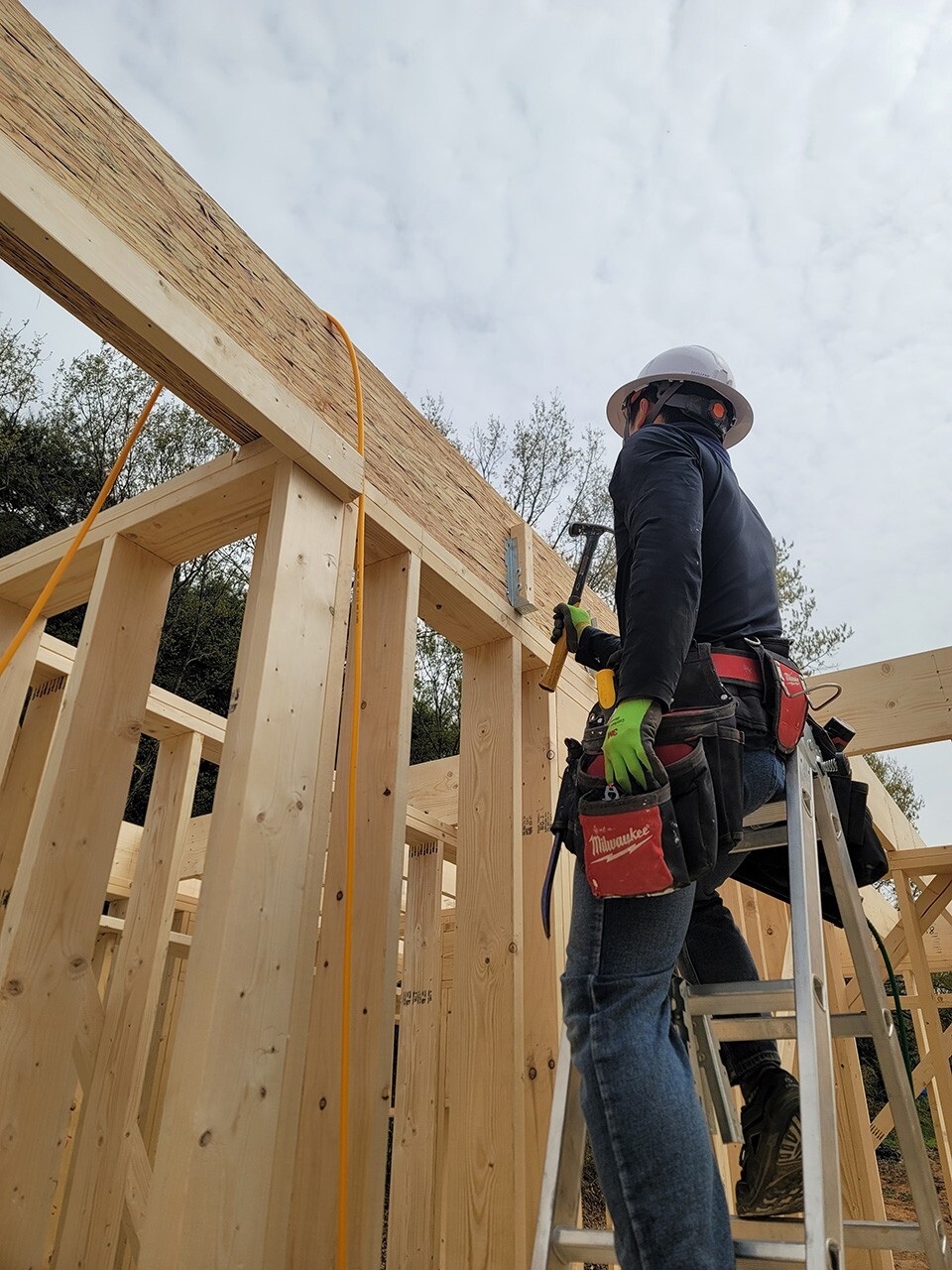

▶ 끝막이 장선 시공 및 장선 보강철물 시공

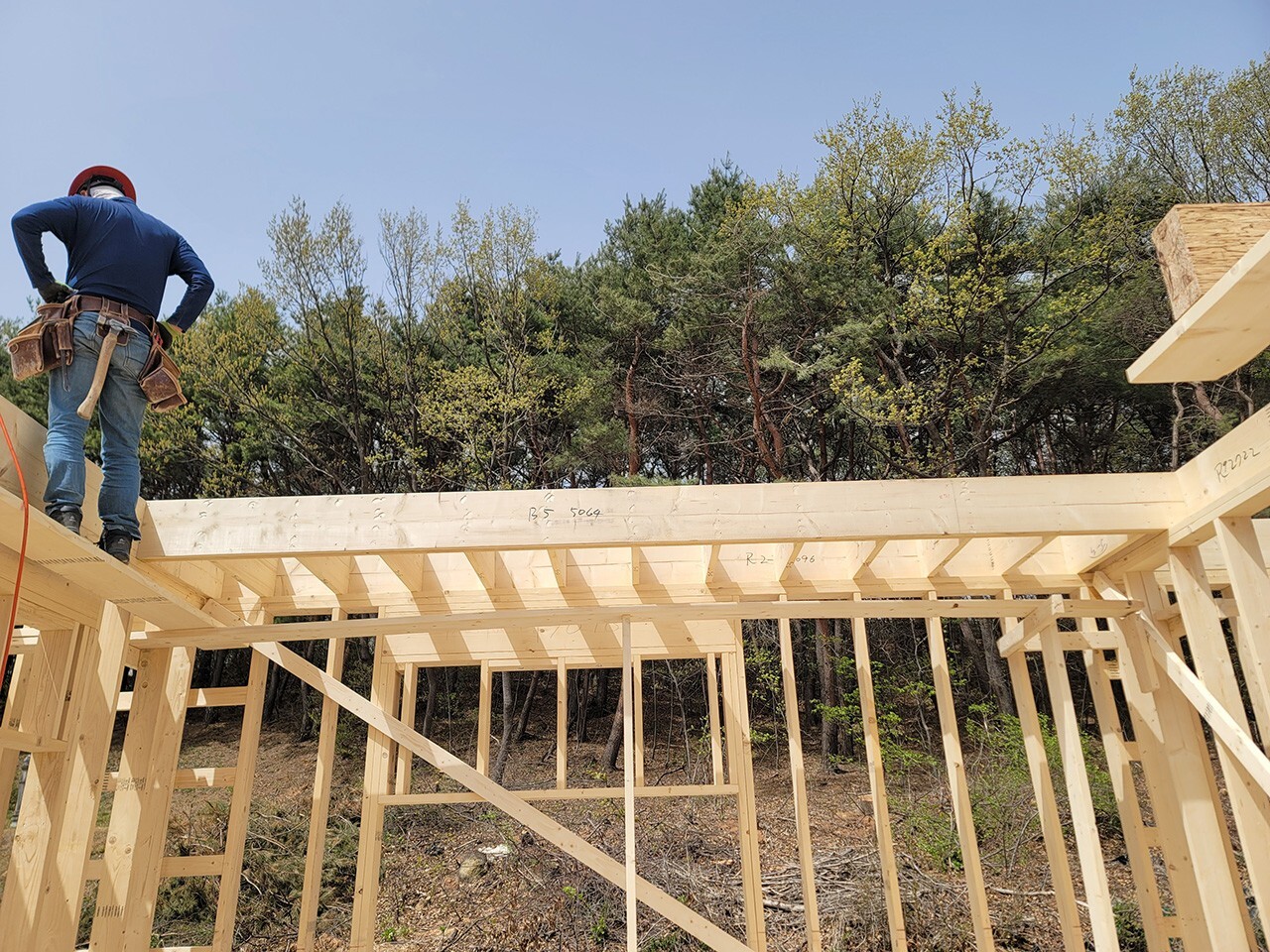

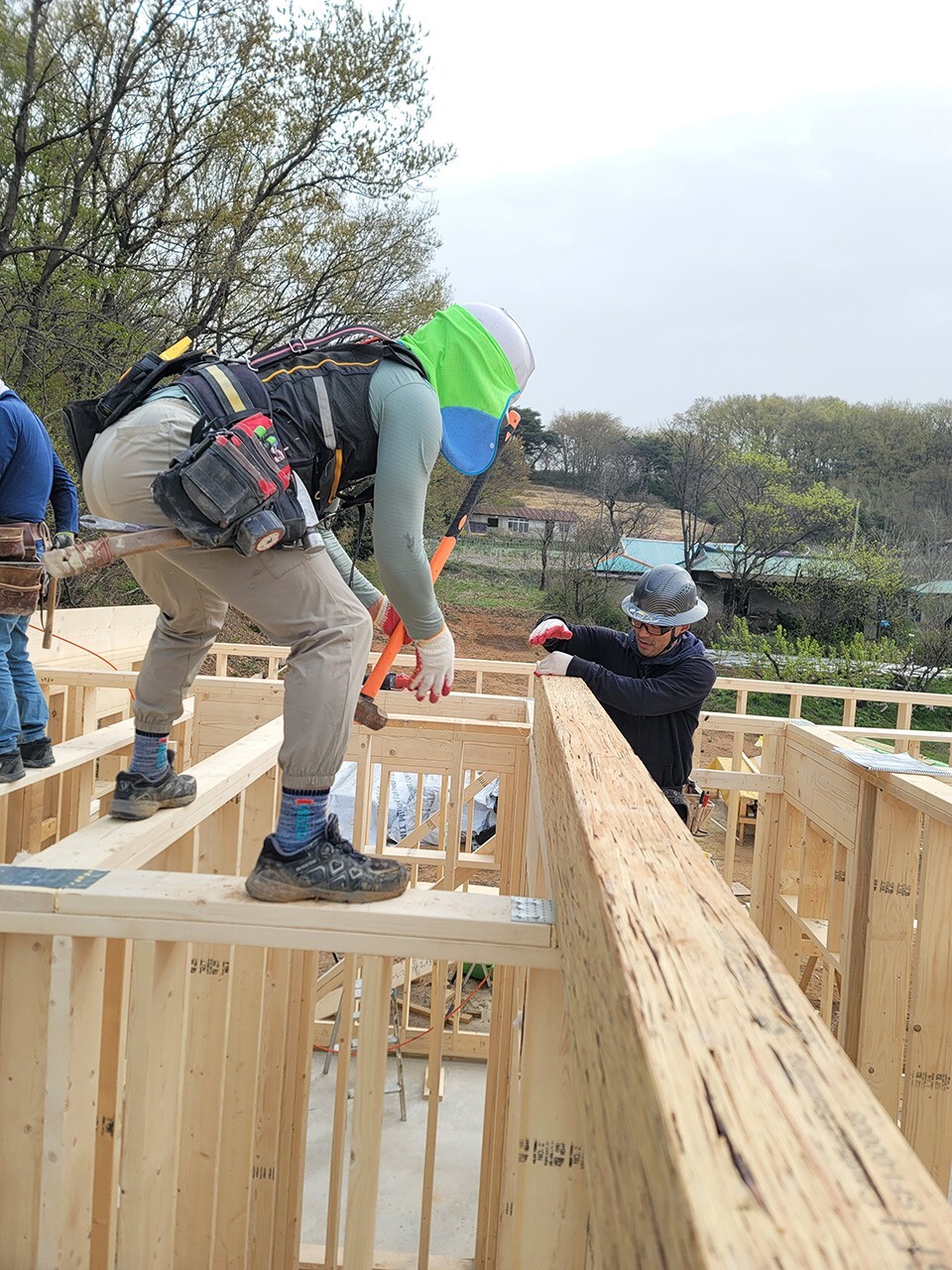

끝막이 장선(Rim joist)은 바닥장선의 끝면에 놓이는 장선으로 일반 장선을 부착할수 있게 해주는 부재입니다.
패러램과 2X12와 OSB 합판 조합으로 제작된 빔 등을 시공에 사용됐습니다.

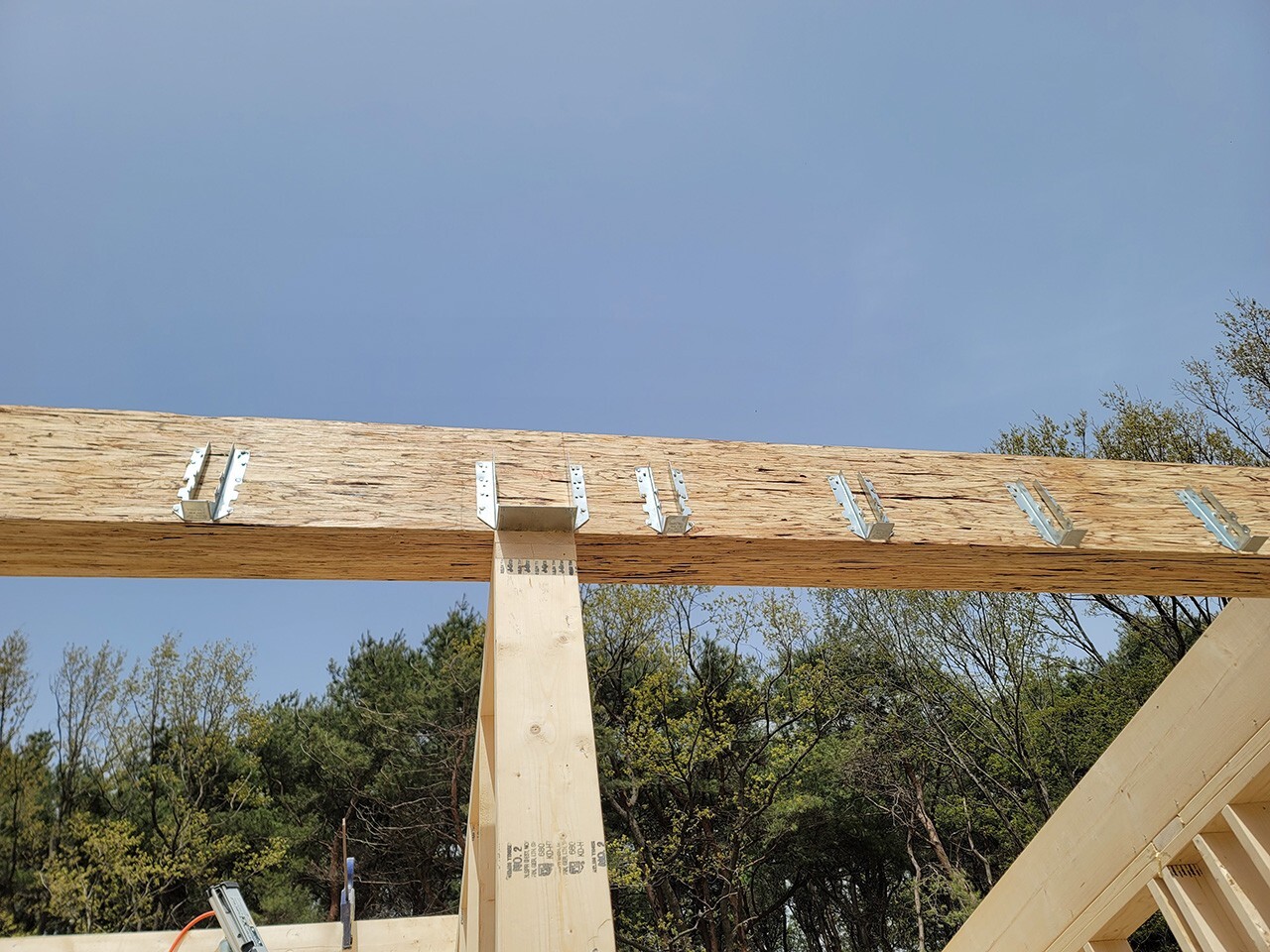

장선 시공에 사용될 철물을 시공하였습니다.

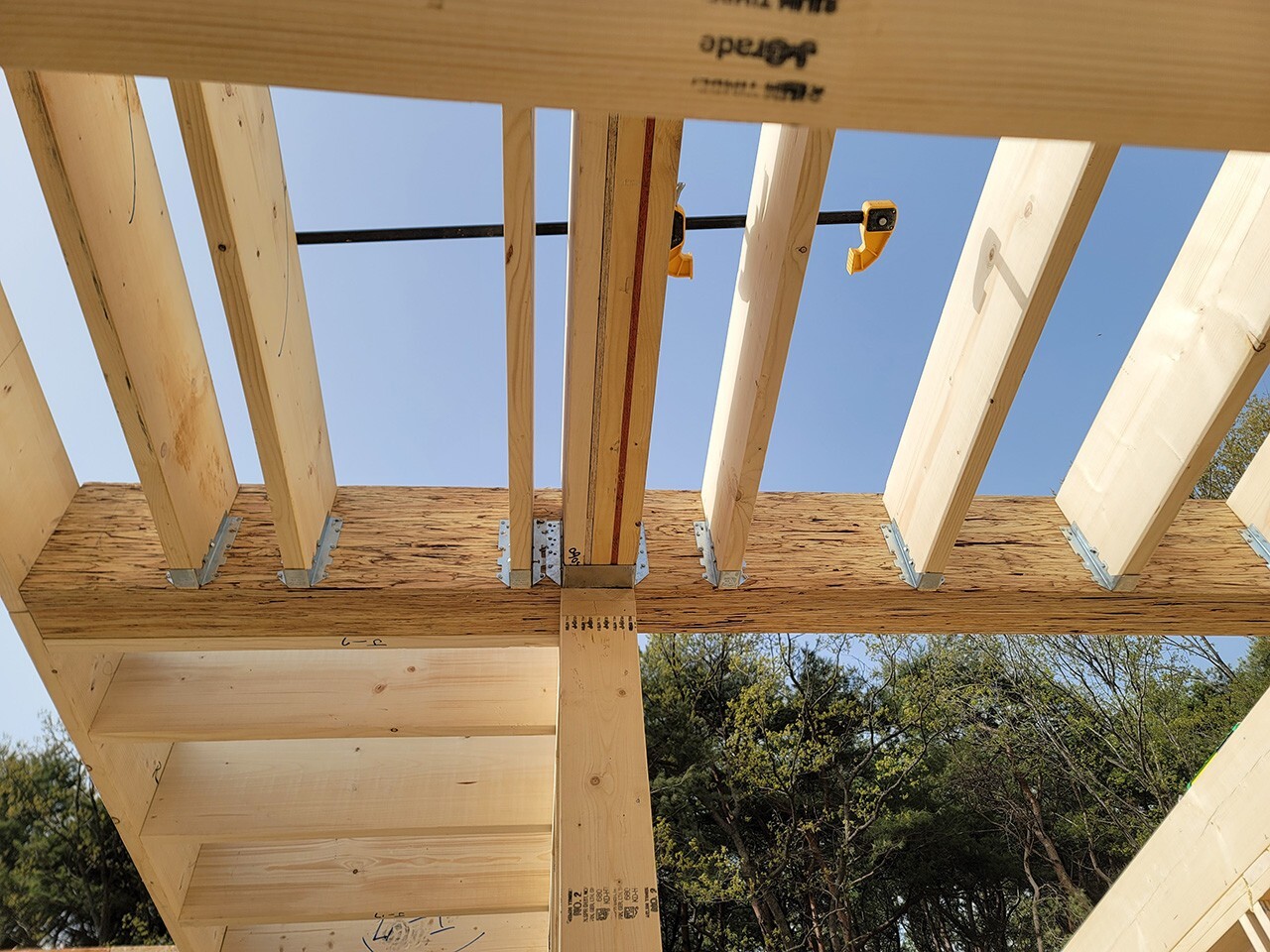

2X 부재를 조기대로 사용해서 장선 시공시 손쉽게 조립할수 있게 철물을 부착 했으며 장선은 2X12가 사용됐습니다.

사용된 철물에 대한 제품 상세 이미지 입니다.
<출처: 대림우드>

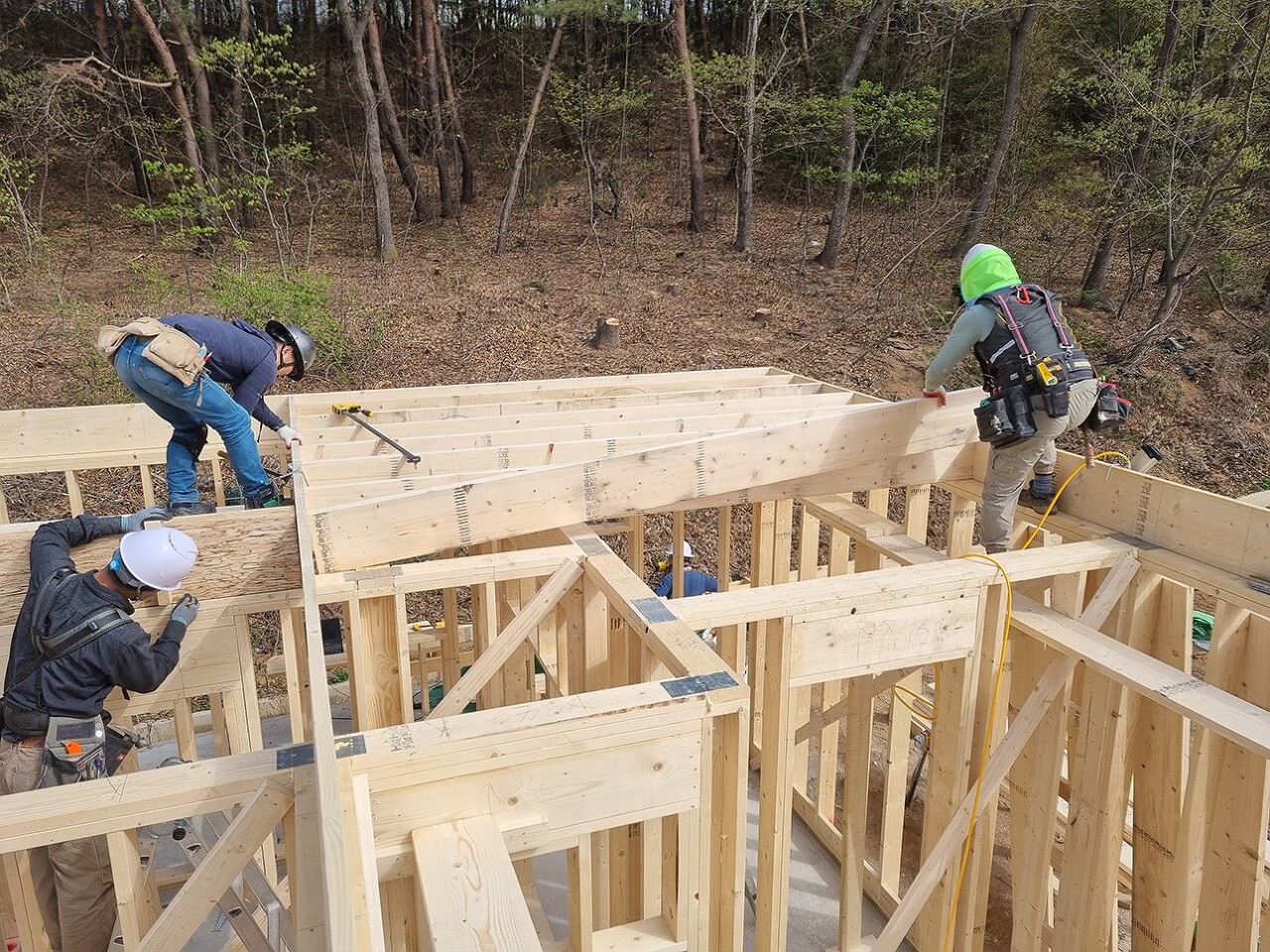

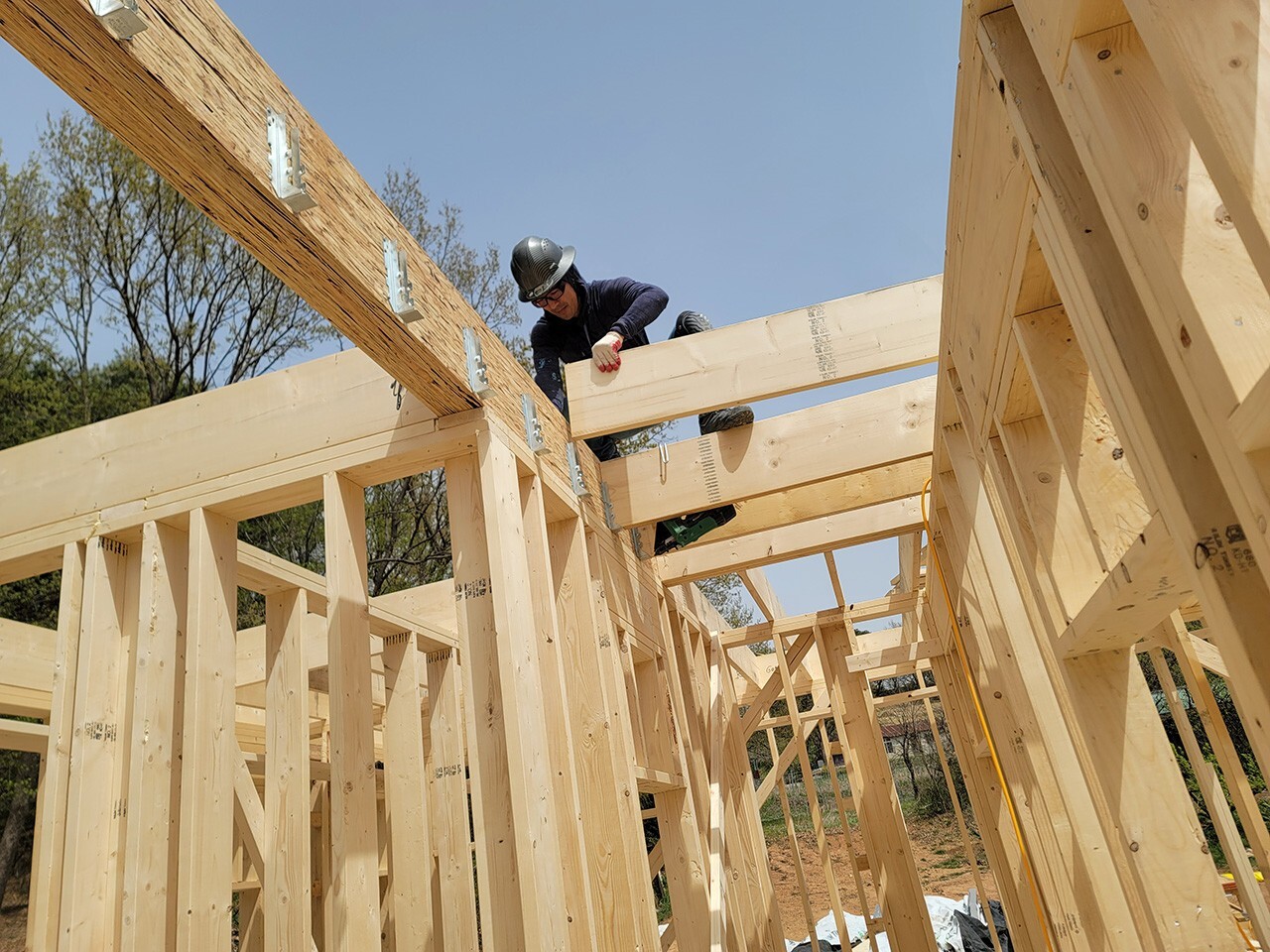

▶ 장선 시공
장선은 수평부재로 벽체위에 올려지며 상부의 하중을 벽체에 전달하는 역활을 합니다.
▶ 장선 블로킹 시공

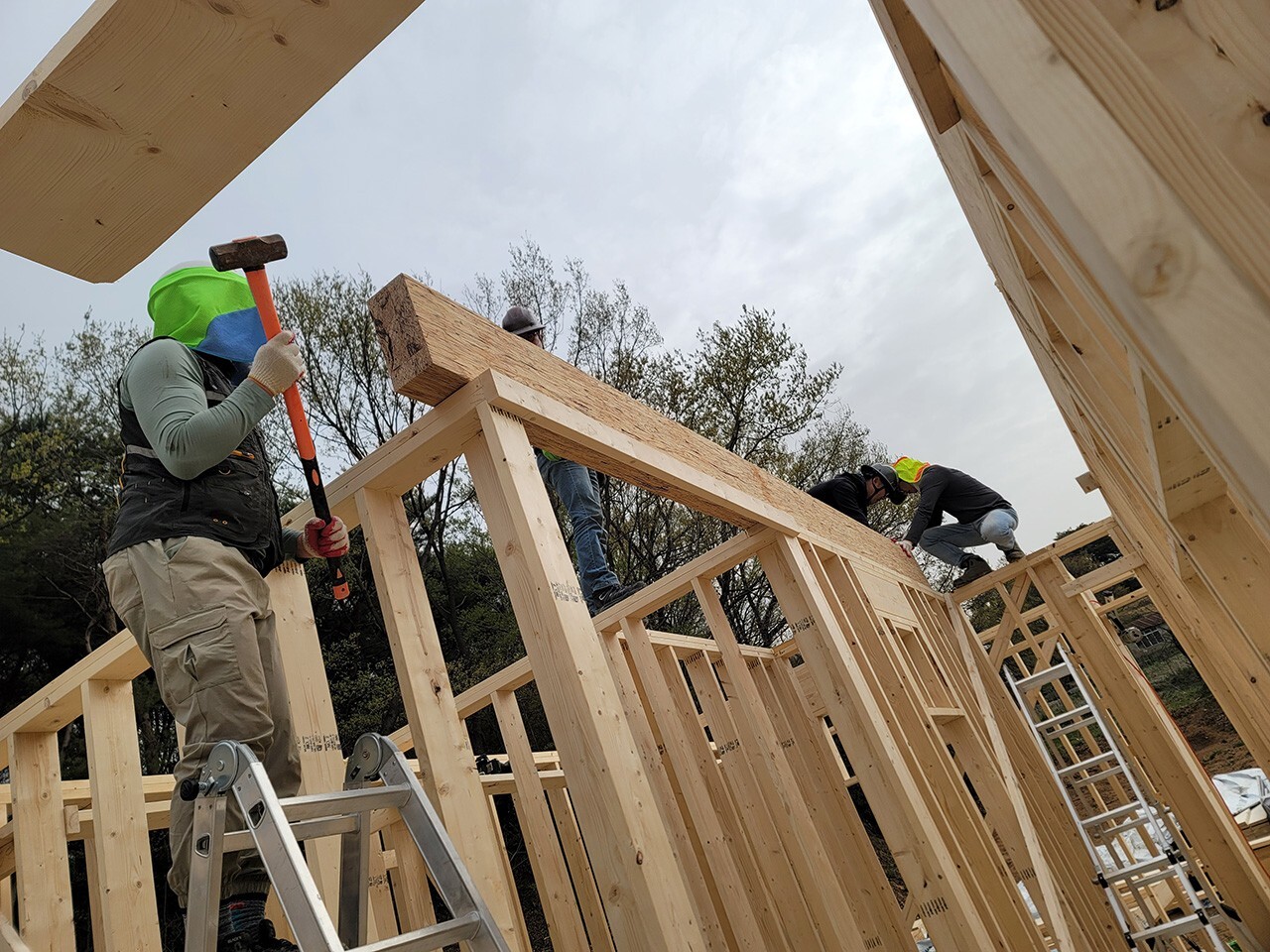

장선 블로킹을 시공함으로써 장선이 하중으로 받으면서 틀어지거나 휘어짐을 방지해 줍니다.
▶ 2층 부재 재단

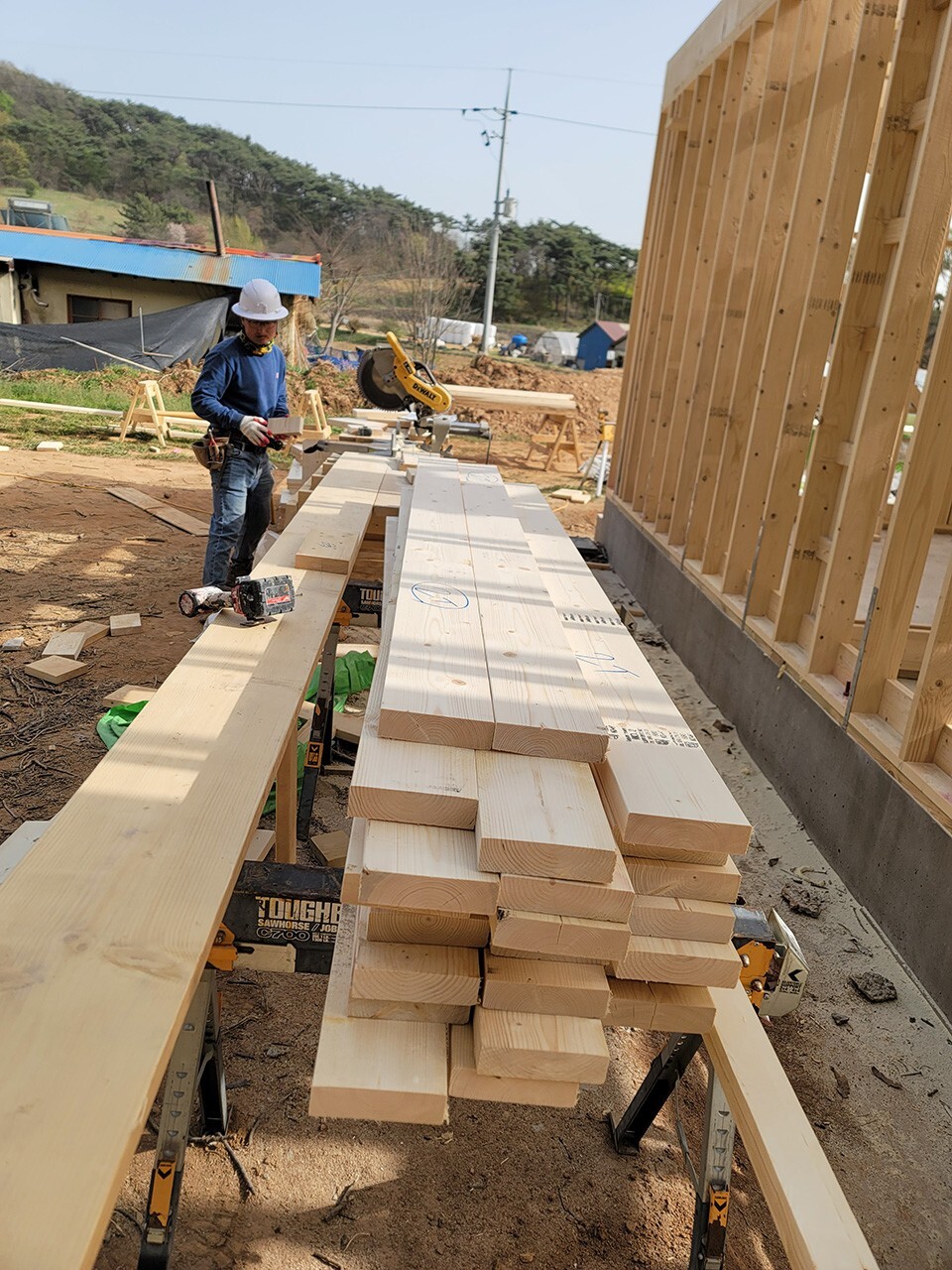

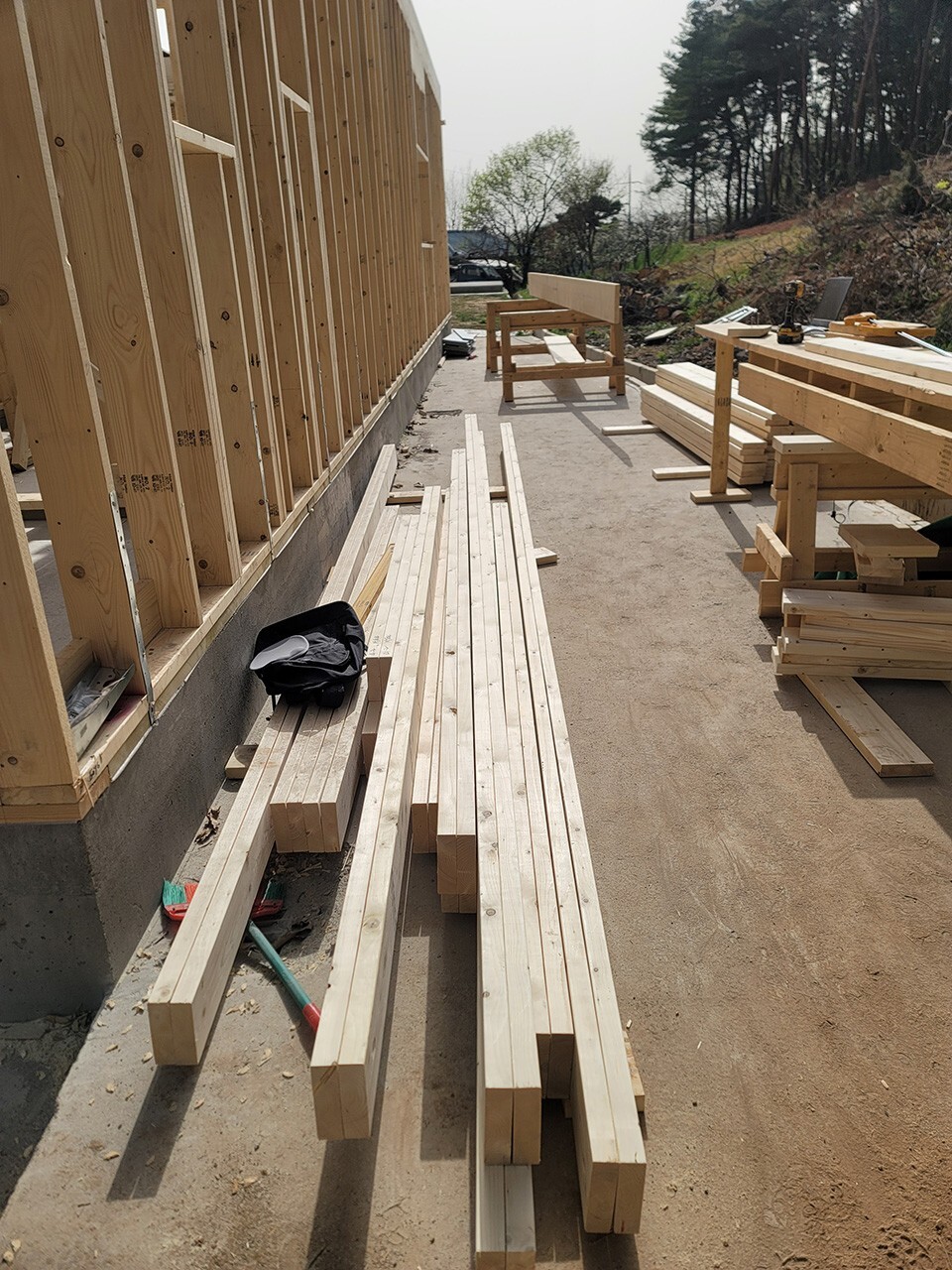

2층 시공에 사용될 목재들이 재단 되었습니다.

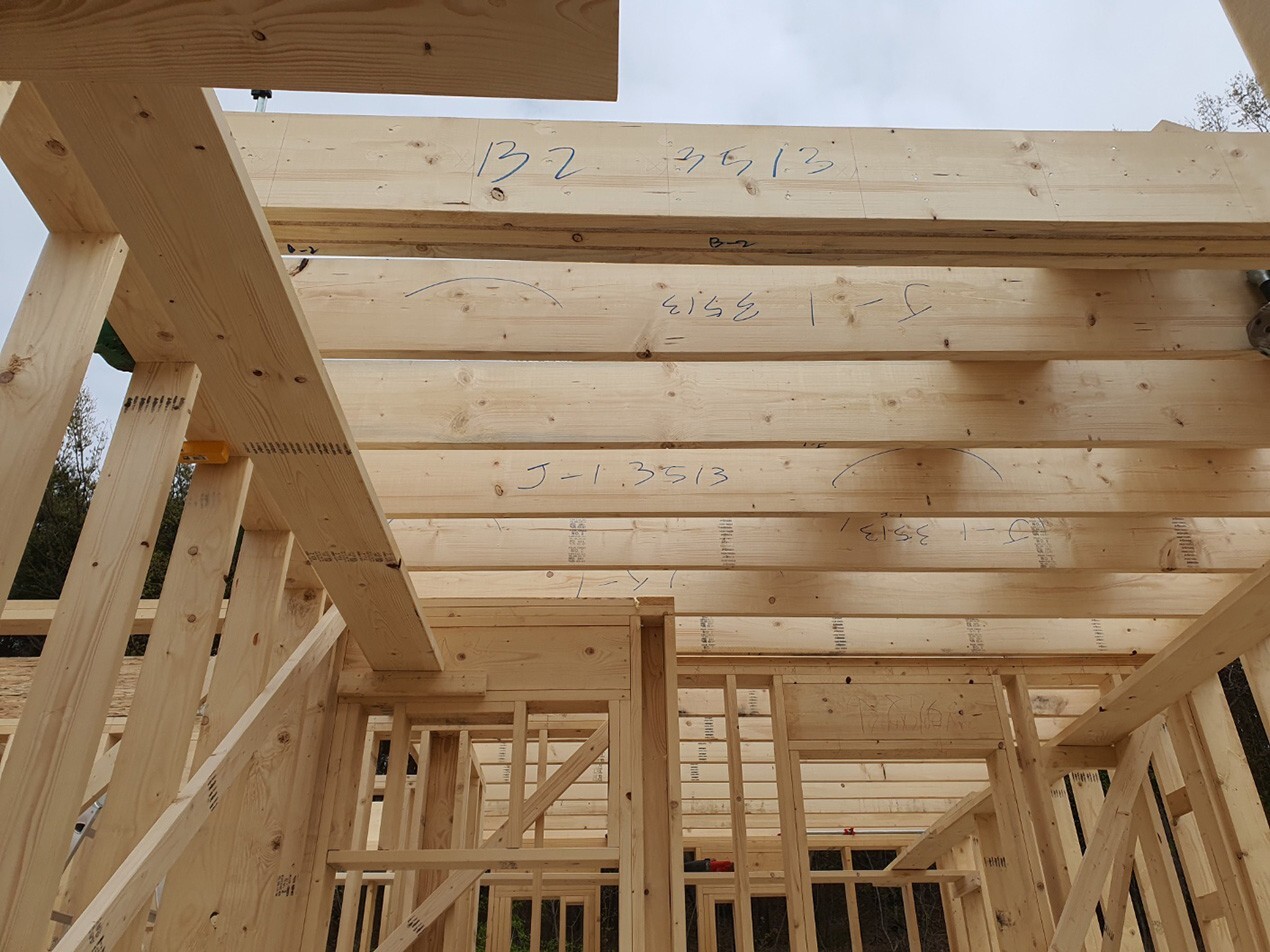

▶ 솔리드 블로킹 레이아웃
스터드와 스터드 사이에 시공될 솔리드 블로킹의 위치를 레이아웃 작업이 진행됐습니다.
금일 '봄담' 시공은 위와 같이 진행되고 있으며, 오늘 프로젝트'봄담'이 하루의 과정을 마무리 지었습니다.
내일도 다시 '봄담' 탄생일지에 멋진 한페이지를 남기겠습니다.^^
