날씨: 흐린 후 맑음
금일 근무자
대표빌더 : 정수호 (출장)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간)
지 원: 이재경 (8시간), 성재욱 (8시간)
금일품수 (누계): 8품 (총 70품)
금일 작업 현황
- 1층 지붕 시공
- 1층 외벽체 OSB합판 시공
- 2층 천장장선
- 2층 서까래 재단
- 전기 공사
- 기타 내부작업
내일 예정 작업
- 2층 지붕 시공
- 2층 천장장선
- 2층 서까래 재단
- 외벽체 OSB합판 시공
홍성군 홍동면 '봄담' 9일차
어제와 너무 다르게 오늘 아침은 구름이 낀 약간 쌀쌀한 날씨여서, 날씨의 변화가 매우 큰 시기인듯합니다.
아무래도 몸 관리를 잘해야 겠습니다.

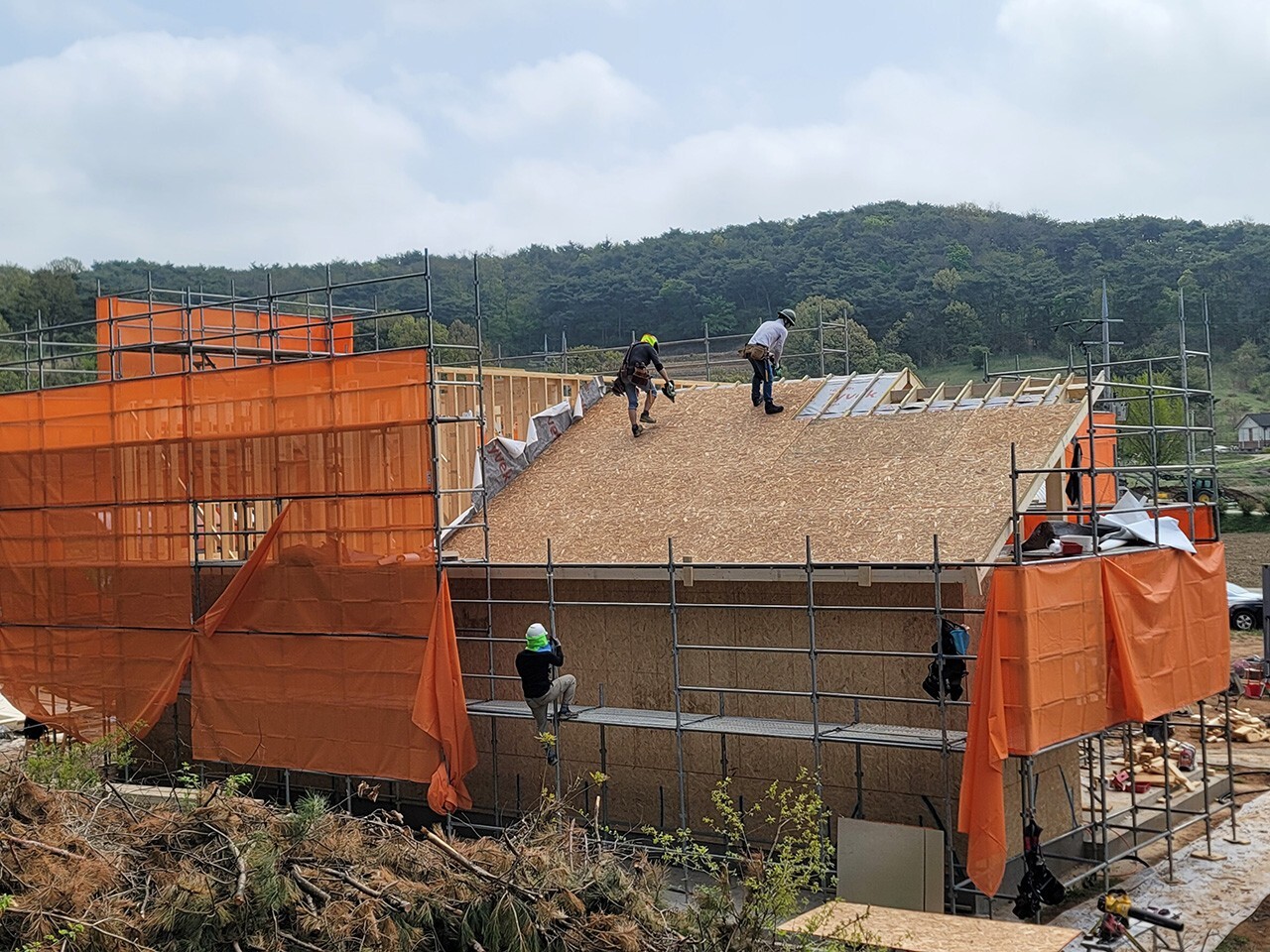

▶ 1층 지붕 시공

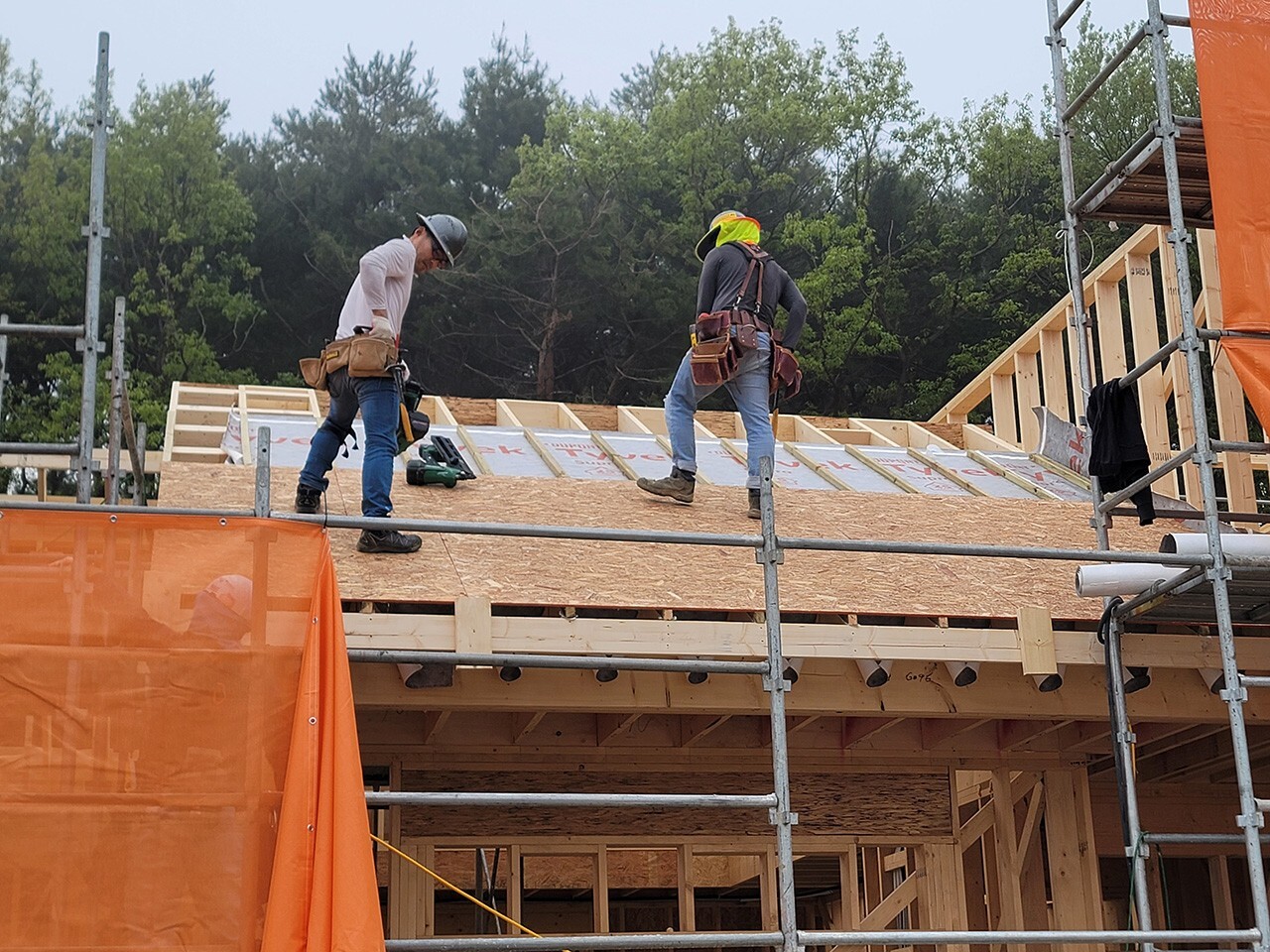

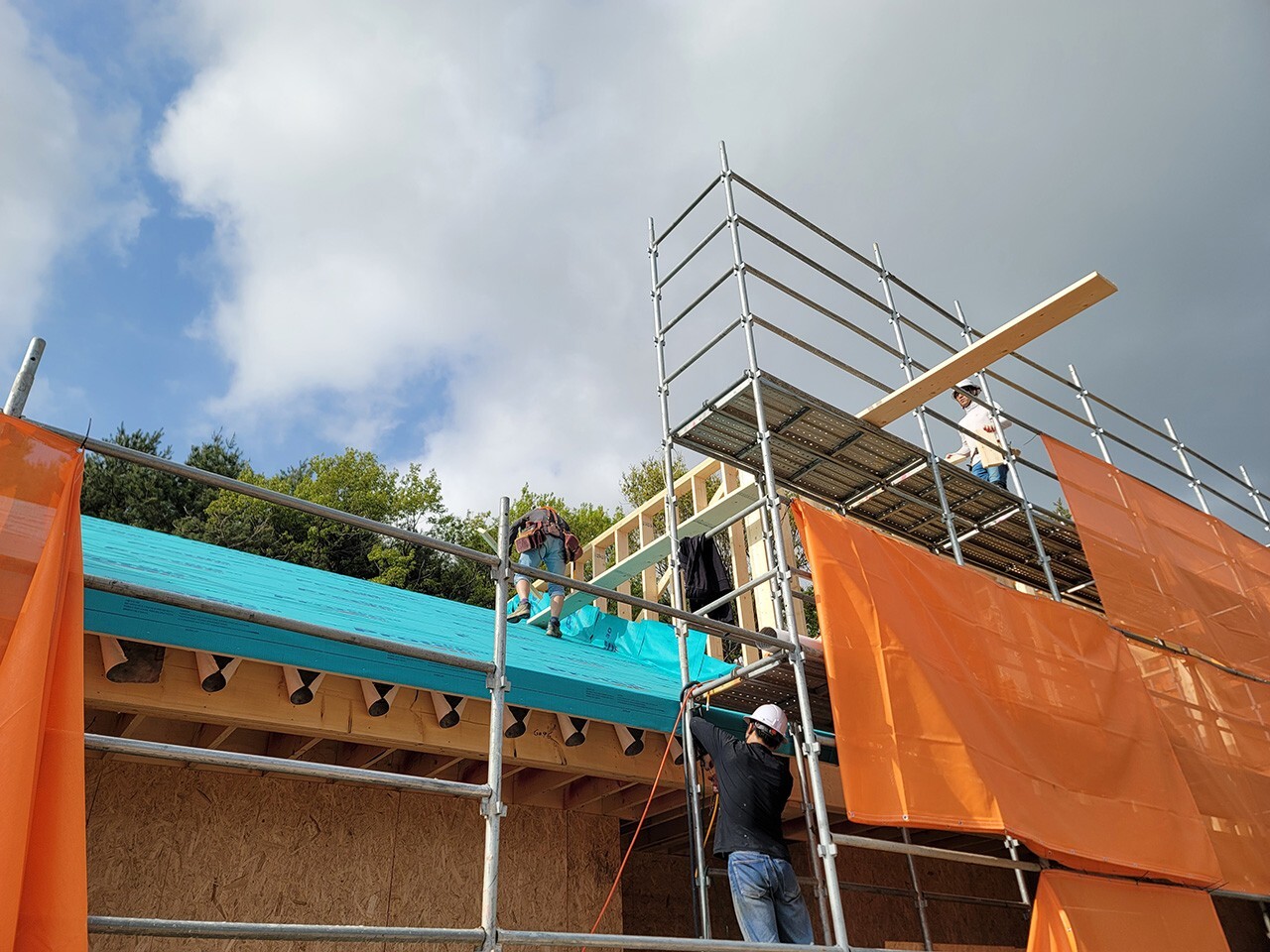

- 테크쉴드 합판 설치
테크 쉴드 합판을 각상위에 설치하는 모습입니다.
일반 OSB합판보다 복사열 차단에 우수한 성능을 보여줍니다.
테크쉴드 합판의 제품 설명이미지 입니다.
< 출처: 대림우드 >

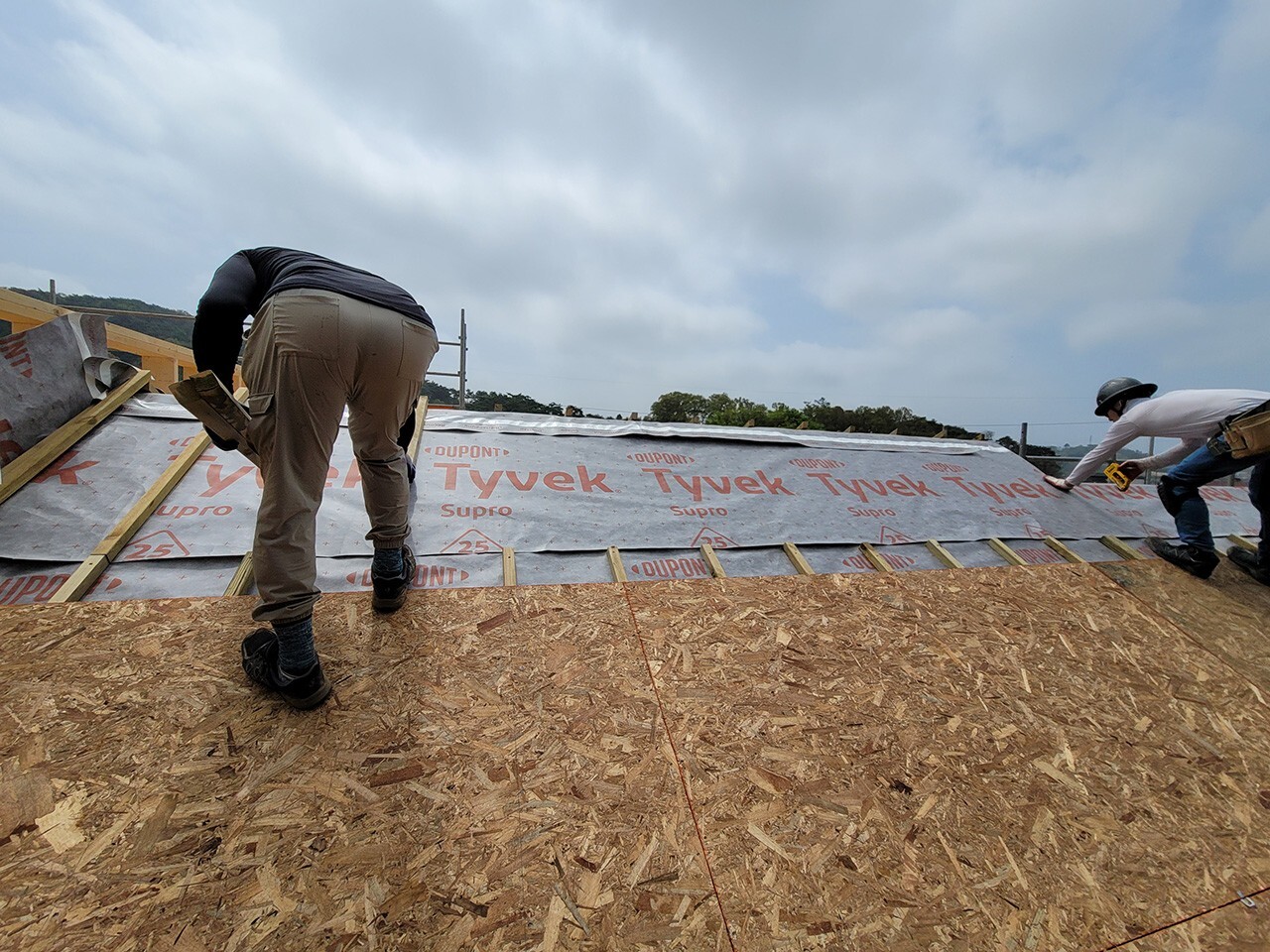

반대편 지붕도 정면쪽과 동일하게 시공되었습니다.

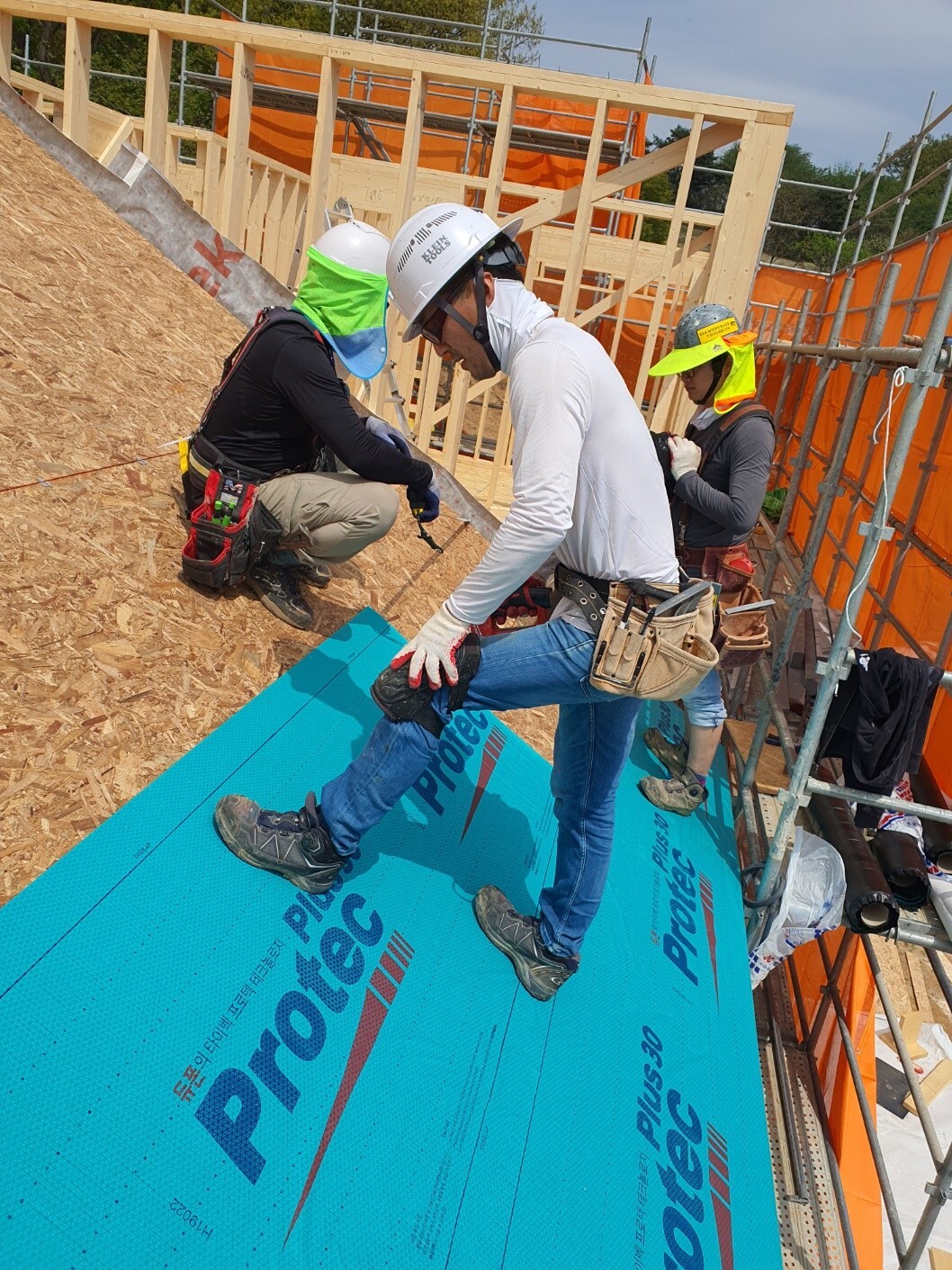

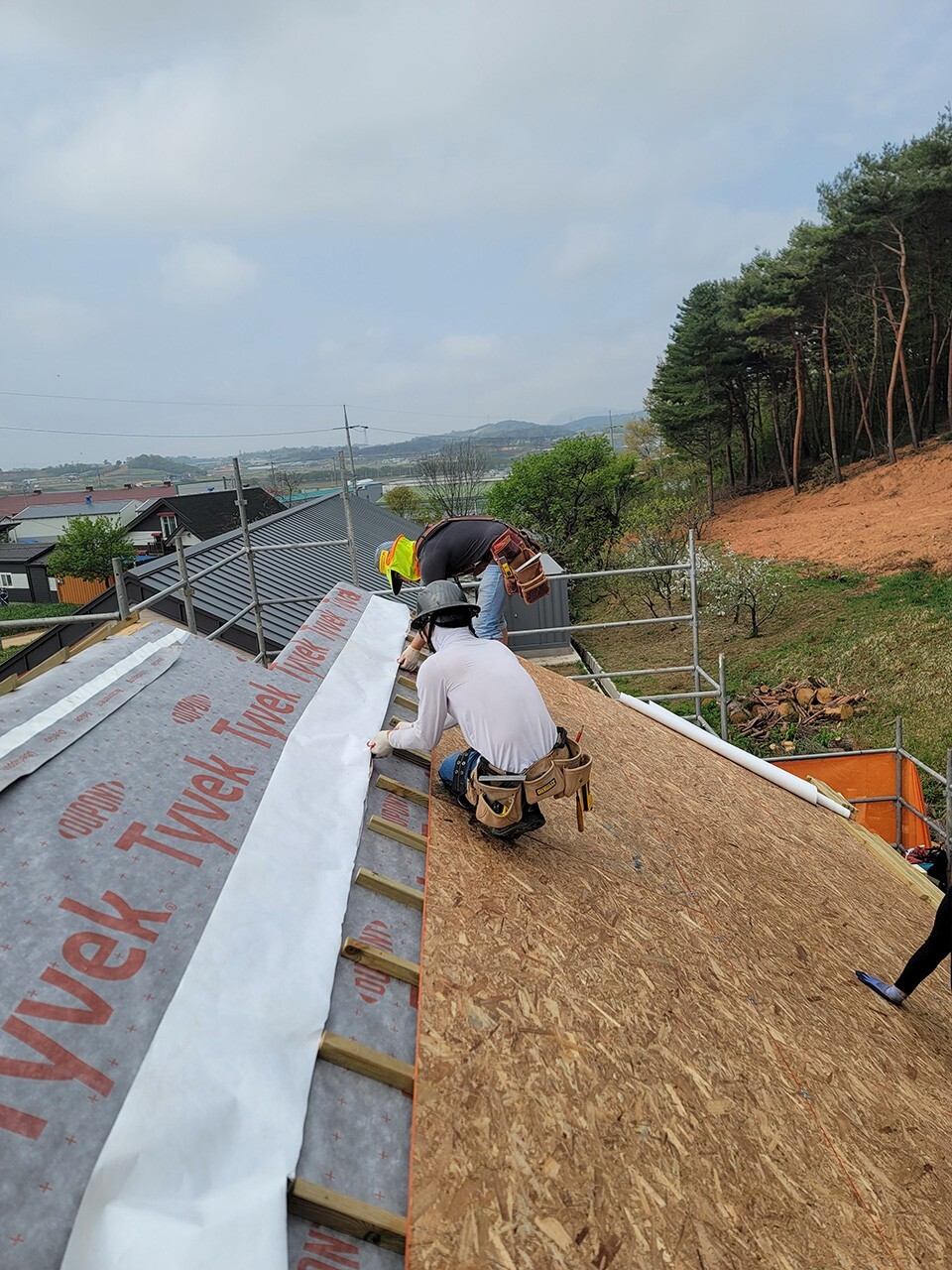

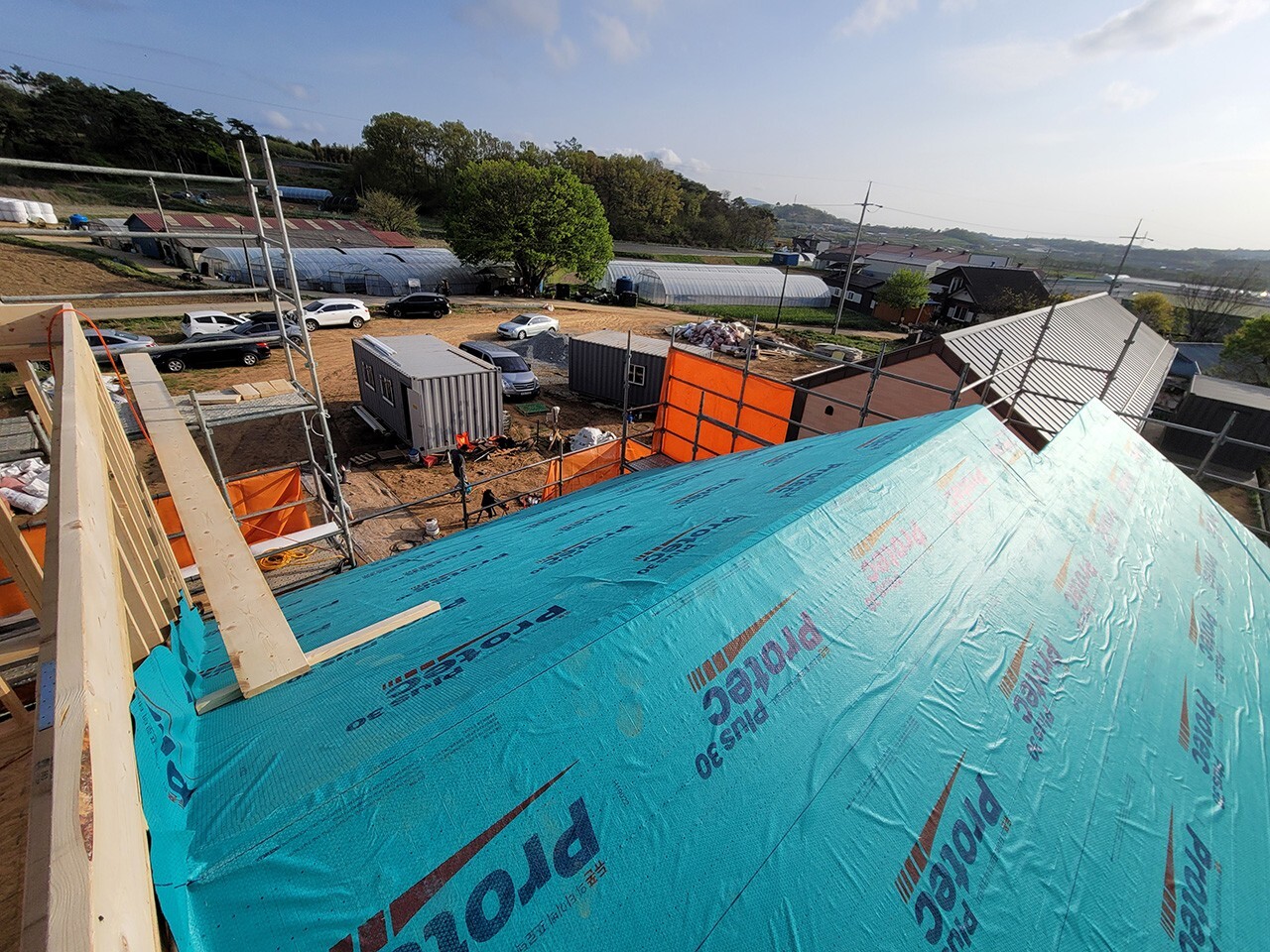

테크쉴드위에 '프로텍 플러스 30' 방수시트가 시공된 모습입니다.

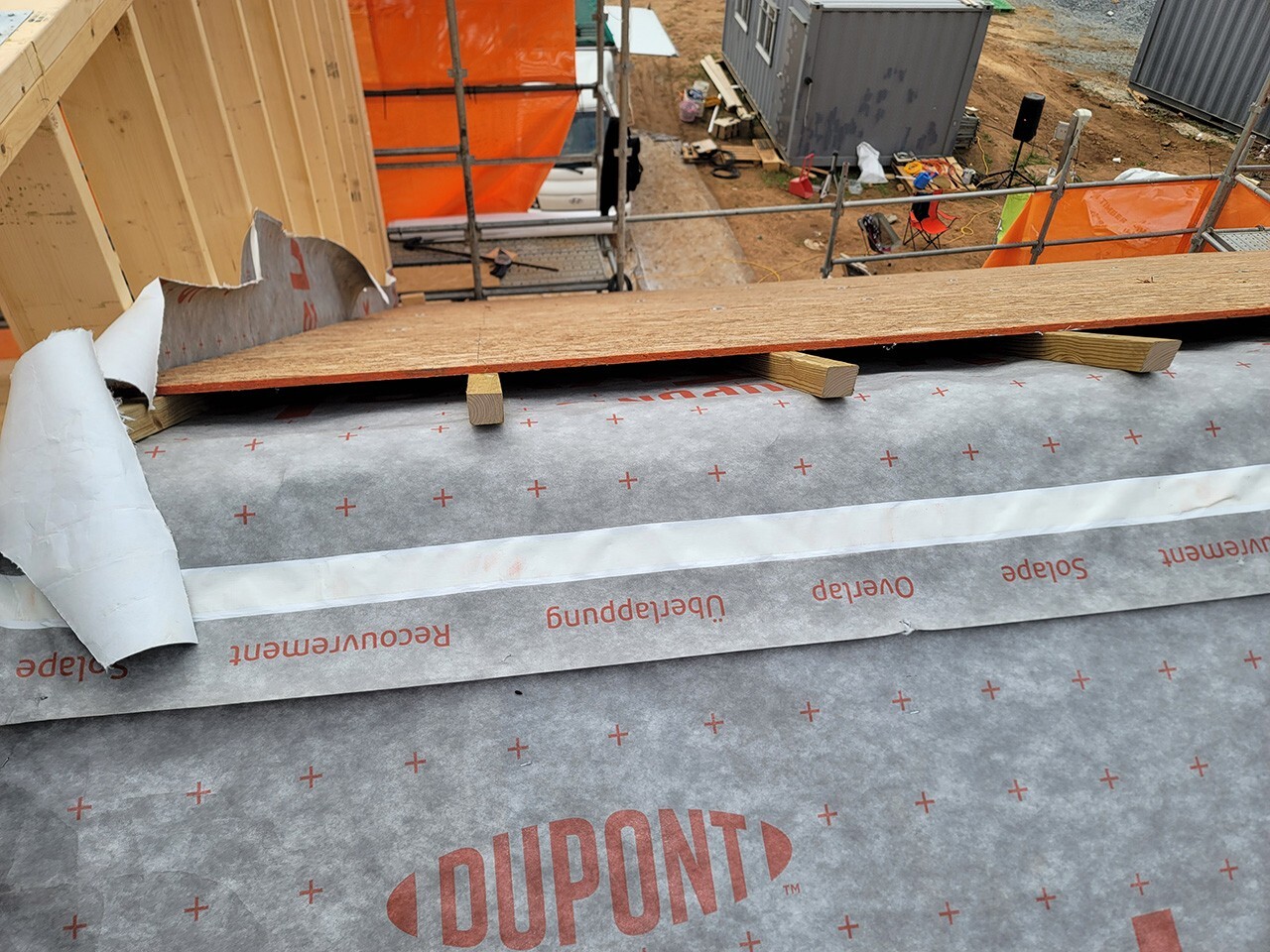

징크 시공이 시작될때 릿지벤트 역활을 할 공기통로가 만들어질 예정입니다.
2층 지붕시공진행이 되면 이중지붕 시공에 대한 내용을 설명하겠습니다.
아래는 '프로텍 플러스 30' 방수시트의 제품 설명 이미지입니다.
< 출처 : 대림우드 >
▶ 2층 천장 장선

1층 지붕시공 이후 2층 천장장선 시공이 진행됐습니다.

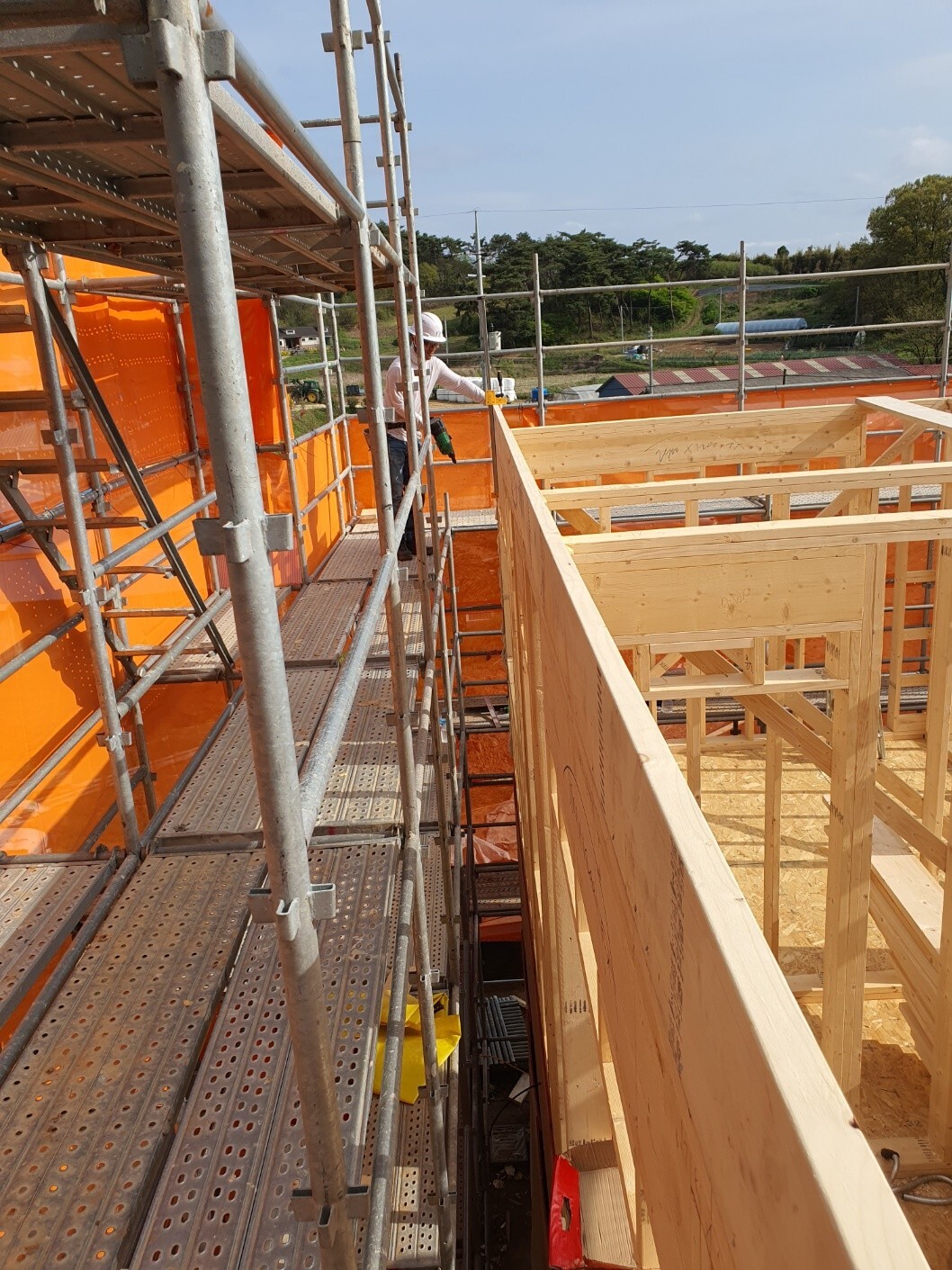

▶ 1층 외벽체 OSB합판 시공

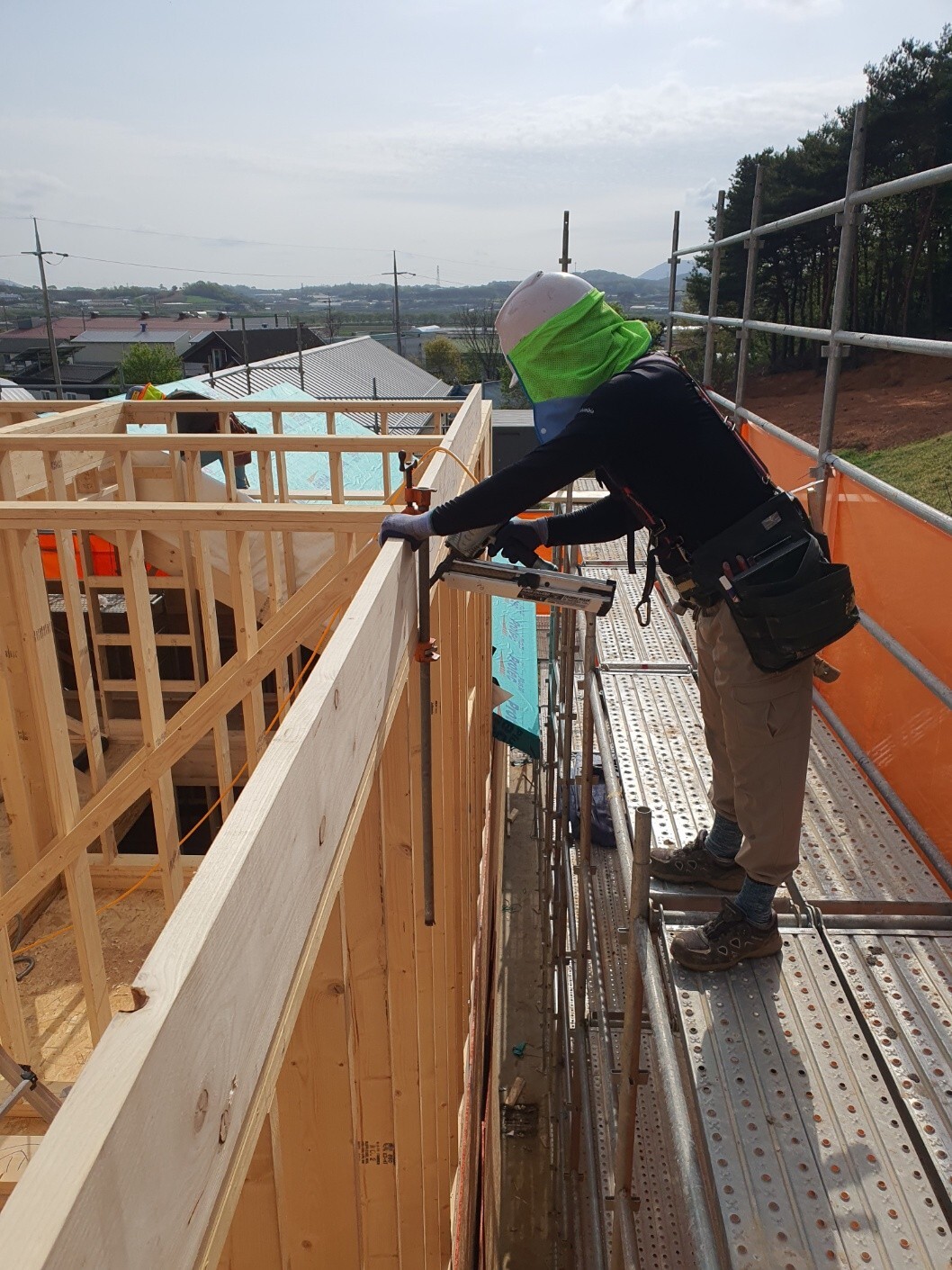

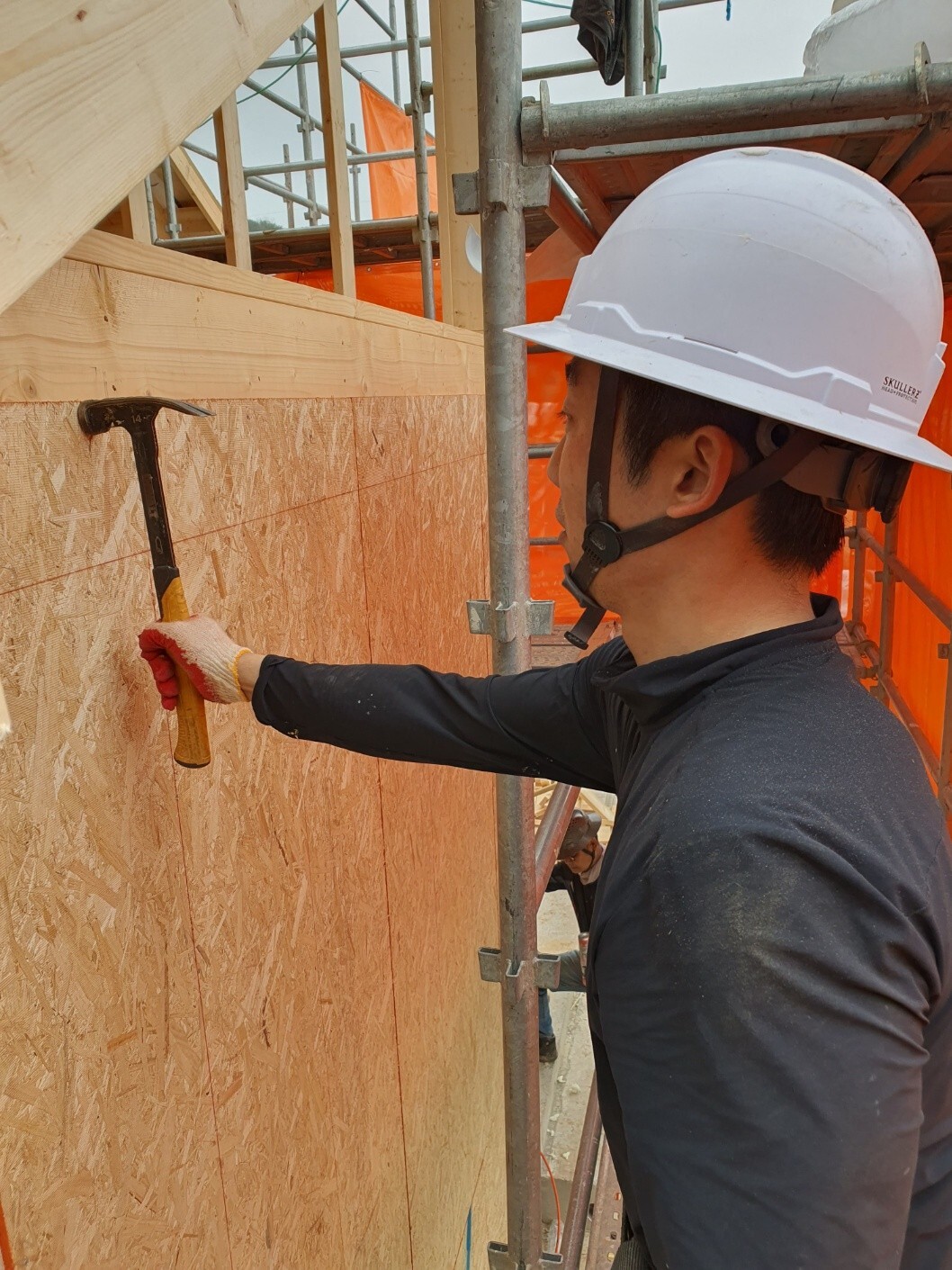

스터드 위치에 초크라인으로 못자리를 표시하고 시공했으며, 튀어나온 못은 망치로 마무리를 했습니다.

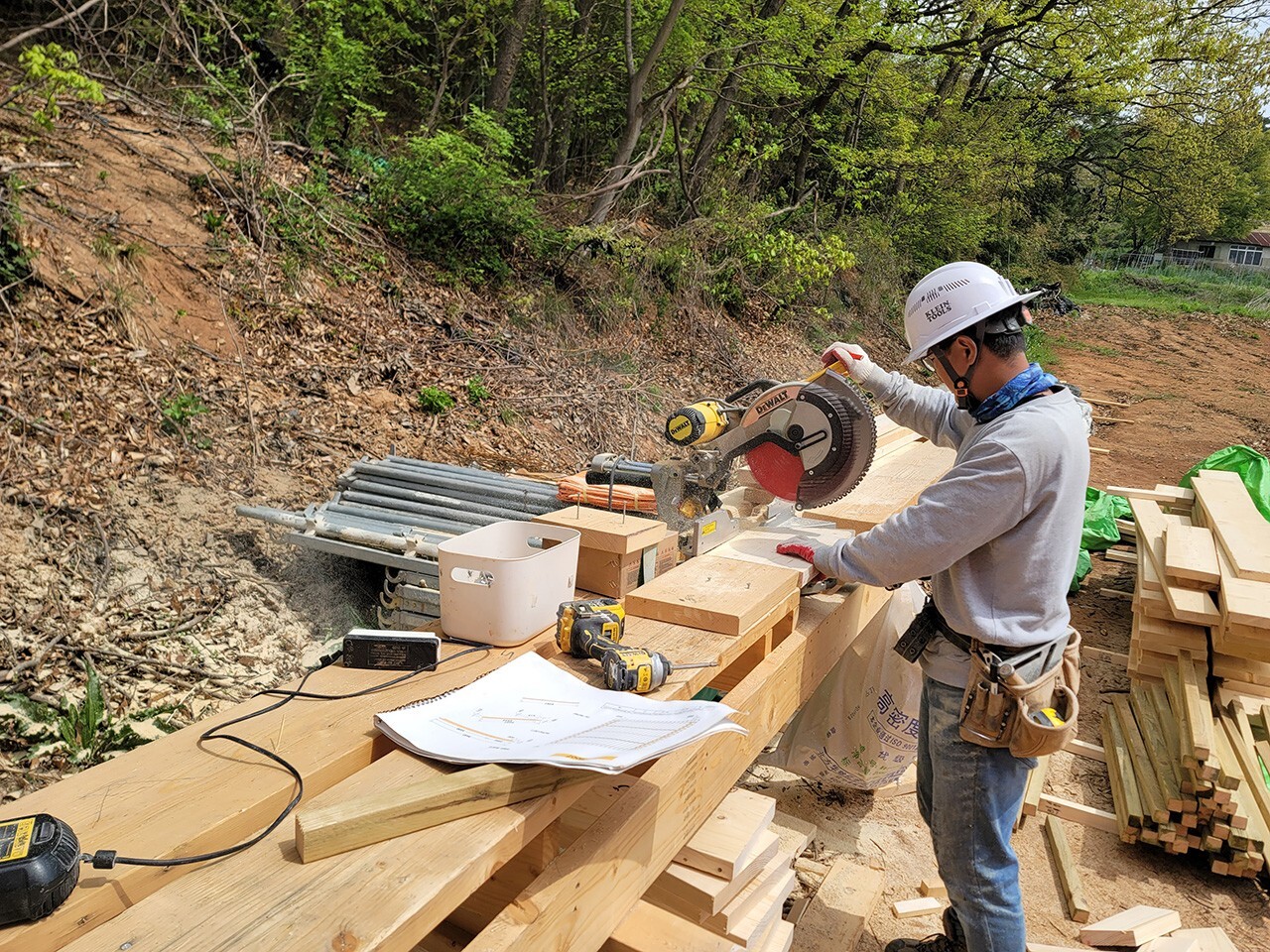

▶ 2층 지붕 서까래 재단

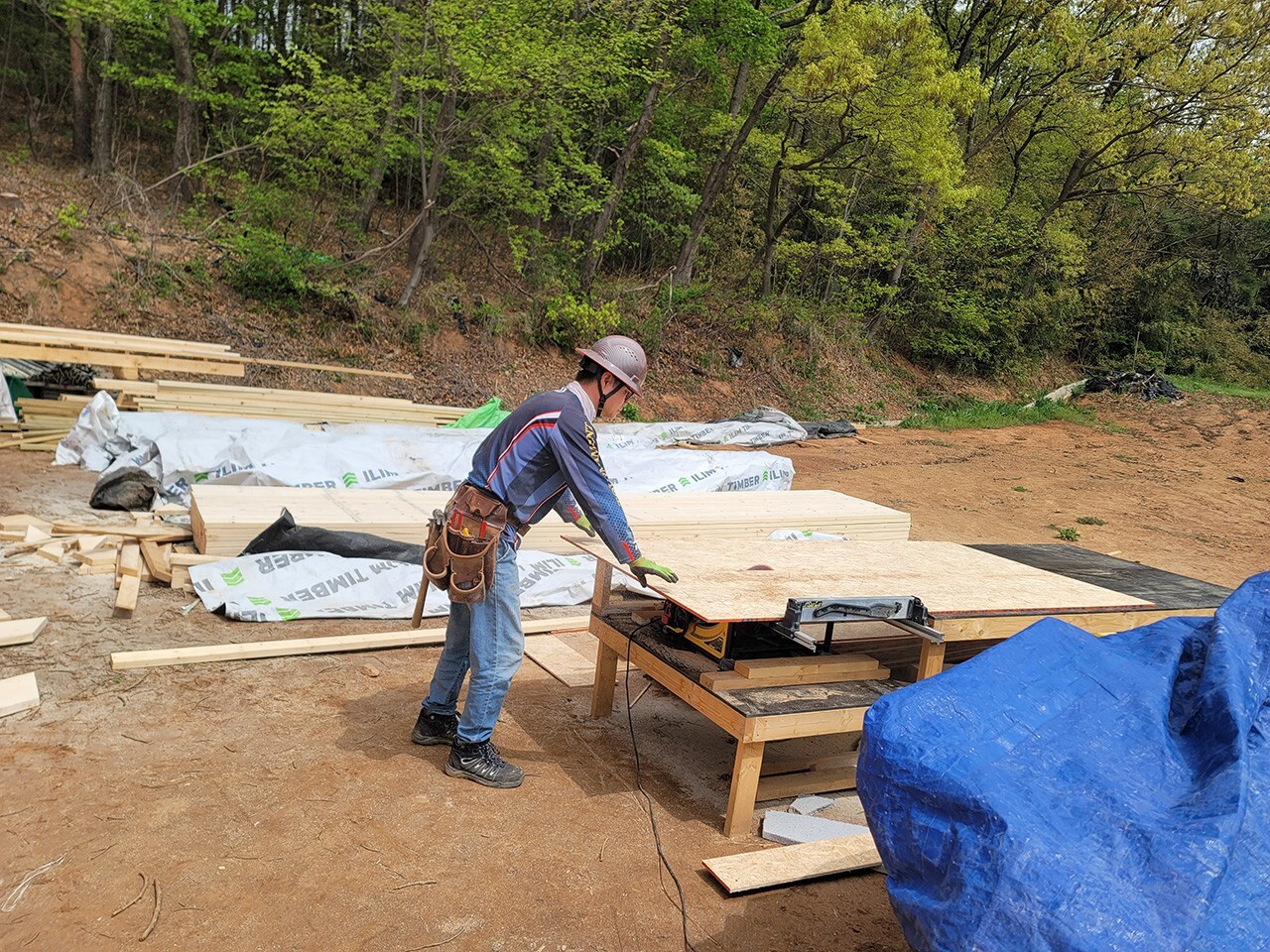

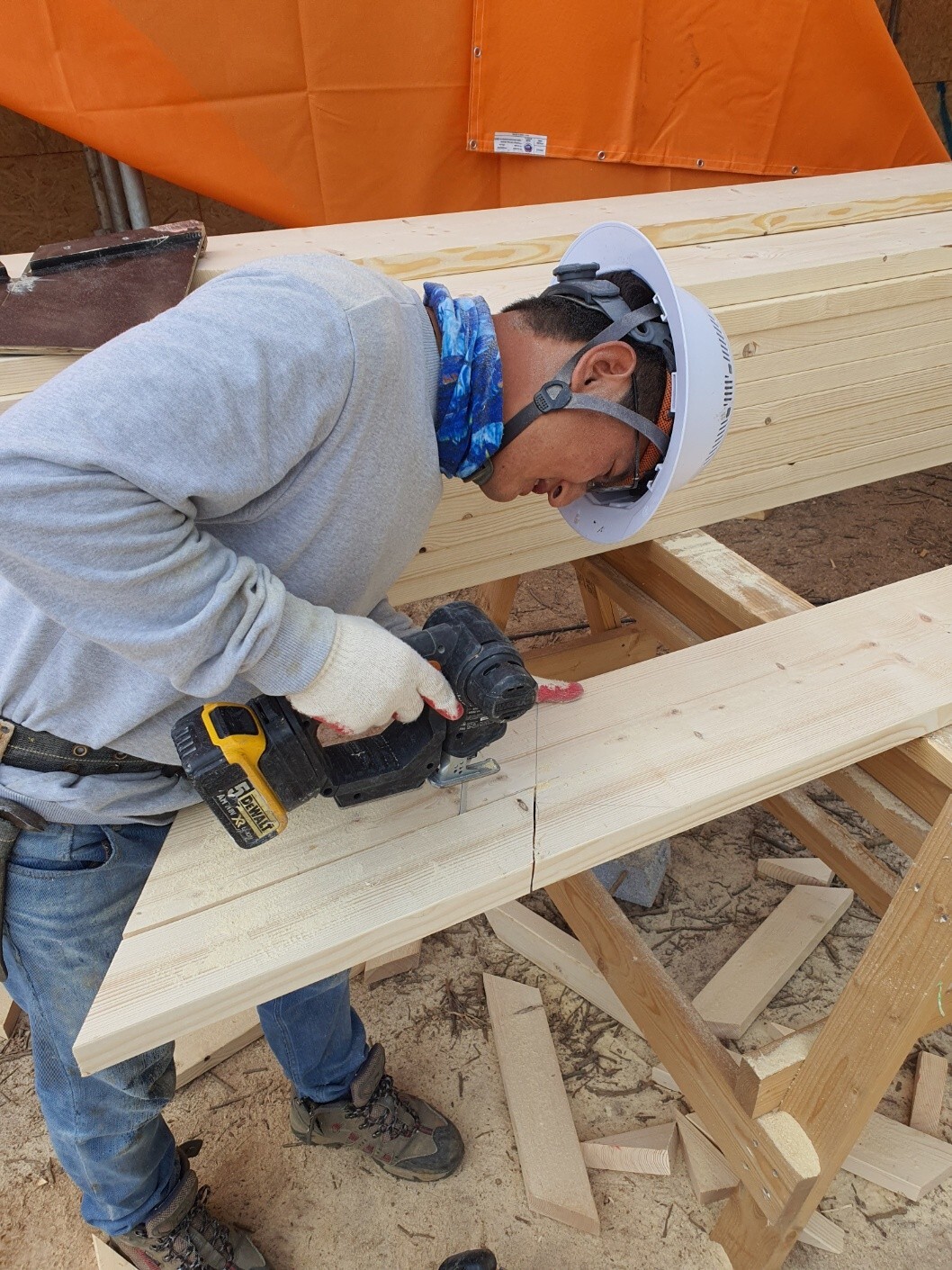

2층 지붕에 시공될 서까래 및 관련 부재들 재단작업이 진행됐습니다.
▶ 전기 공사

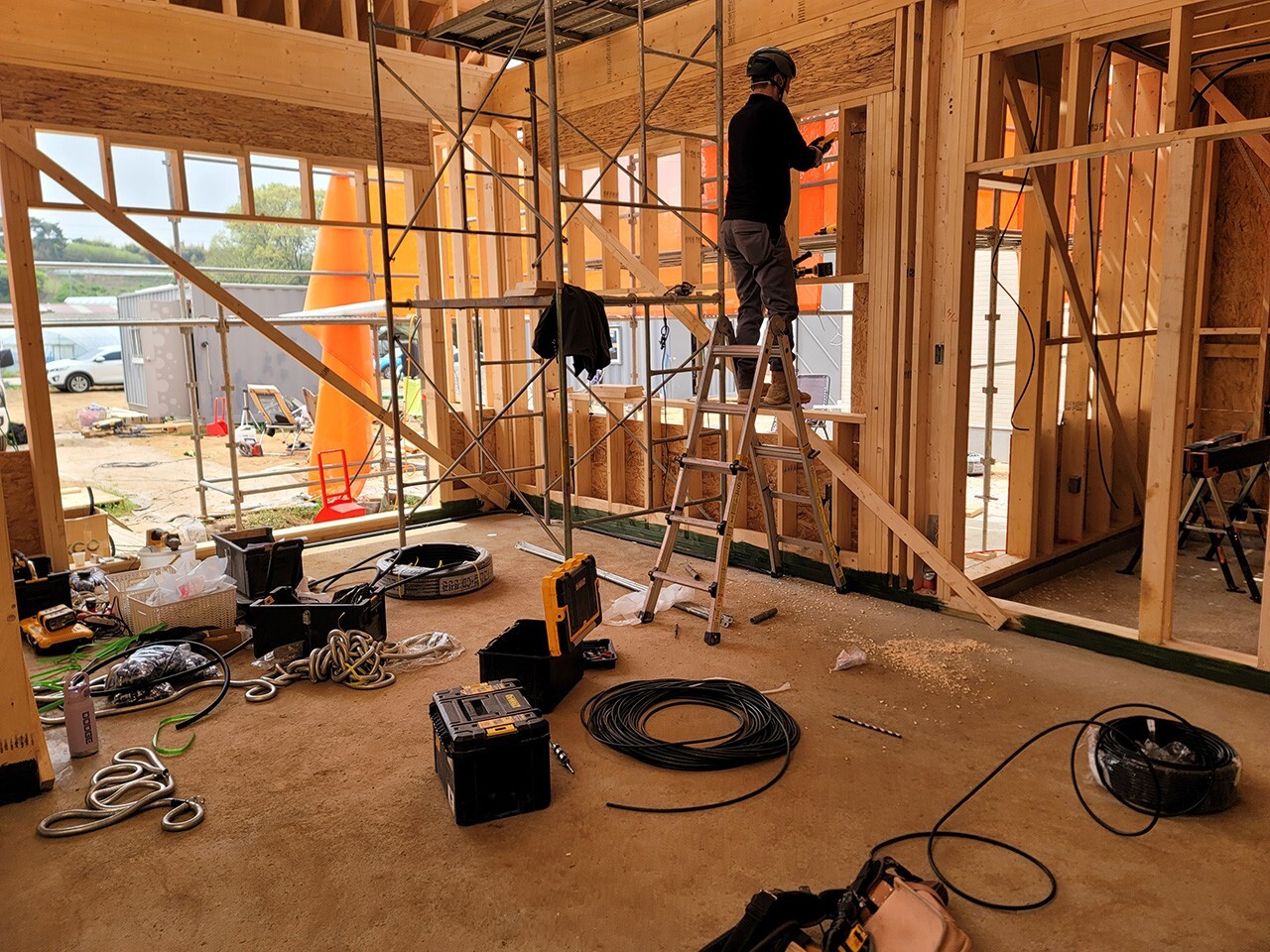

전기팀이 CD관 내부에 후렉시블관을 집어넣고, 거실에도 전기공사를 시공했습니다.
▶ 기타 내부작업

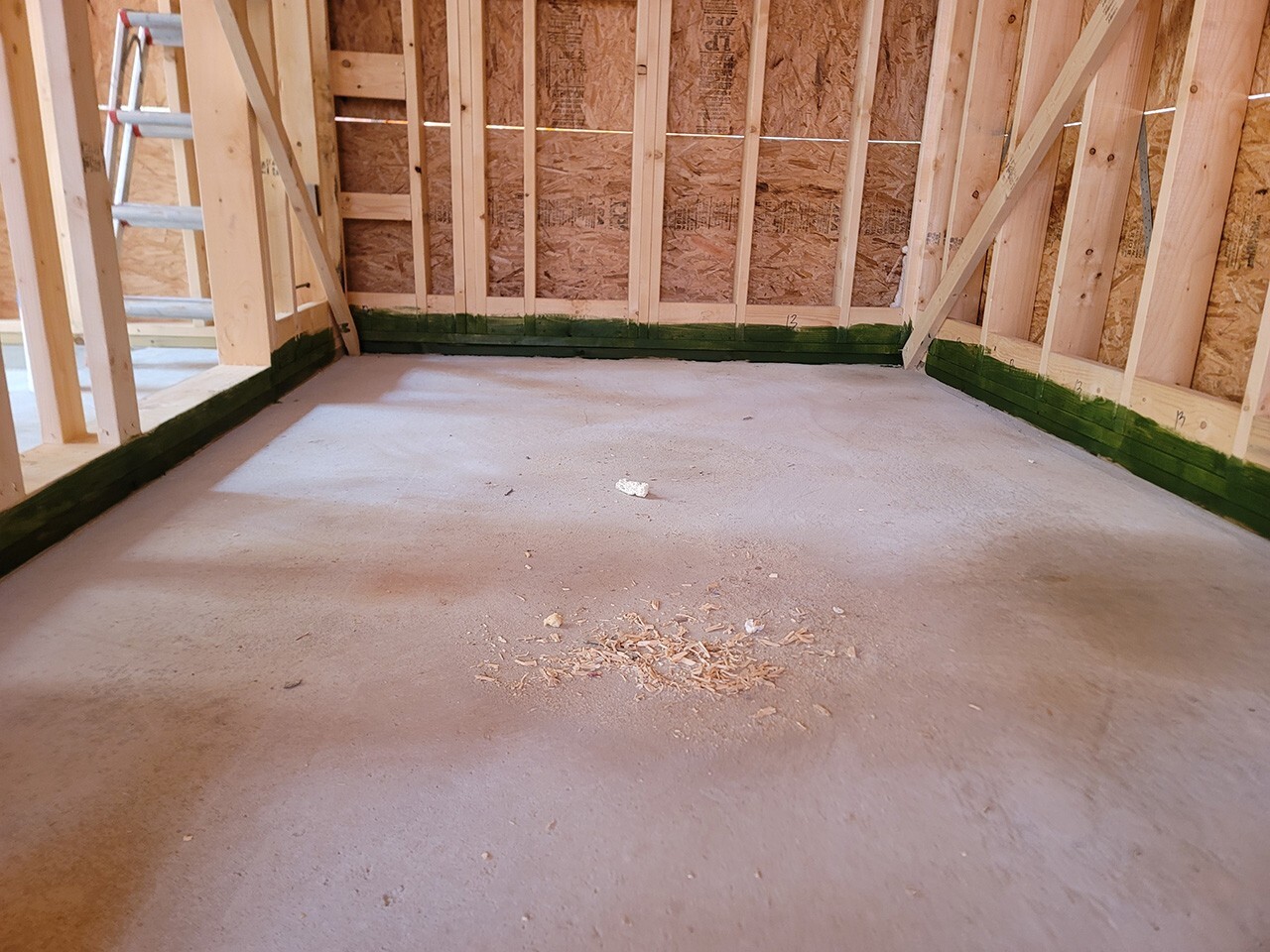

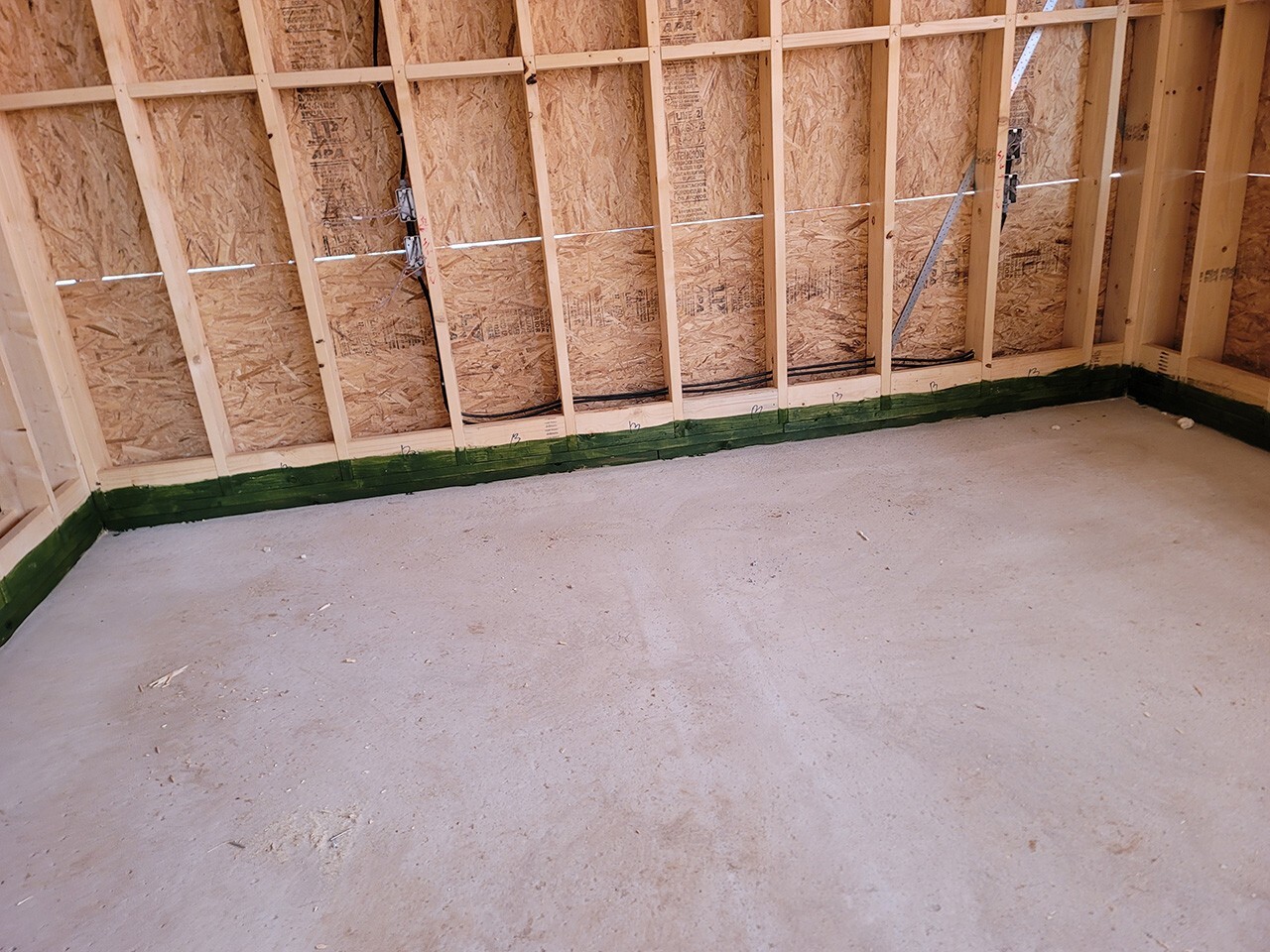

( 내부 스테인 도포, 임시 가새 제거)
내부 오일스테인 도포 작업을 했으며, 내일 미도포된 부분은 마무리 짓겠습니다.
금일 사용된 오일 스테인 제품의 참조 이미지입니다.

외벽체에 OSB합판이 시공되면 임시가새는 제거합니다.
오늘의 '봄담' 창조는 여기까지 였습니다.
그리고 더워진 날씨에 모두들 고생많으셨습니다.
그럼 이만 줄입니다.
