날씨 : 눈많음
- 금일근무자
팀 장 : 이상민(6시간)
부팀장 : 이재경(6시간),
팀 원 : 천영환(6시간), 성재욱(6시간), 이민기(6시간), 권동환(6시간)
금일품수 (누계) : 4.5품 (총156.125품)
금일 작업현황
- 퍼티 시공
- 문 시공
- 다용도실 히노끼루바 시공 (완료)
- 잼보드 시공
다음 예정작업
- 퍼티 시공
- 잼보드 시공
안녕하세요.
고창 무장에서의 31일차입니다.
저희는 주말 휴식을 마치고 현장으로 복귀하였습니다.
- 퍼티 시공

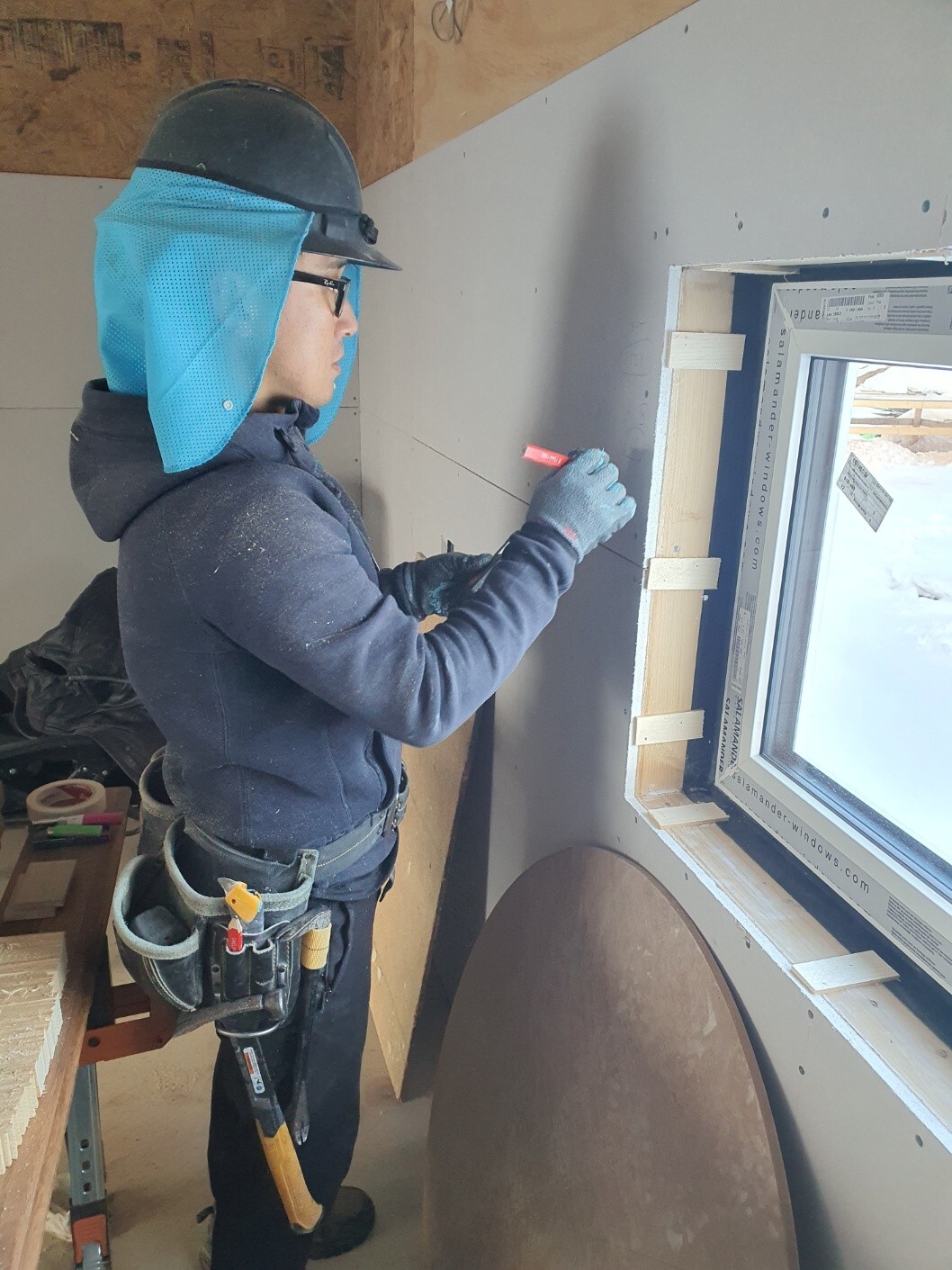

금일은 퍼티 시공으로 하루를 시작했습니다.

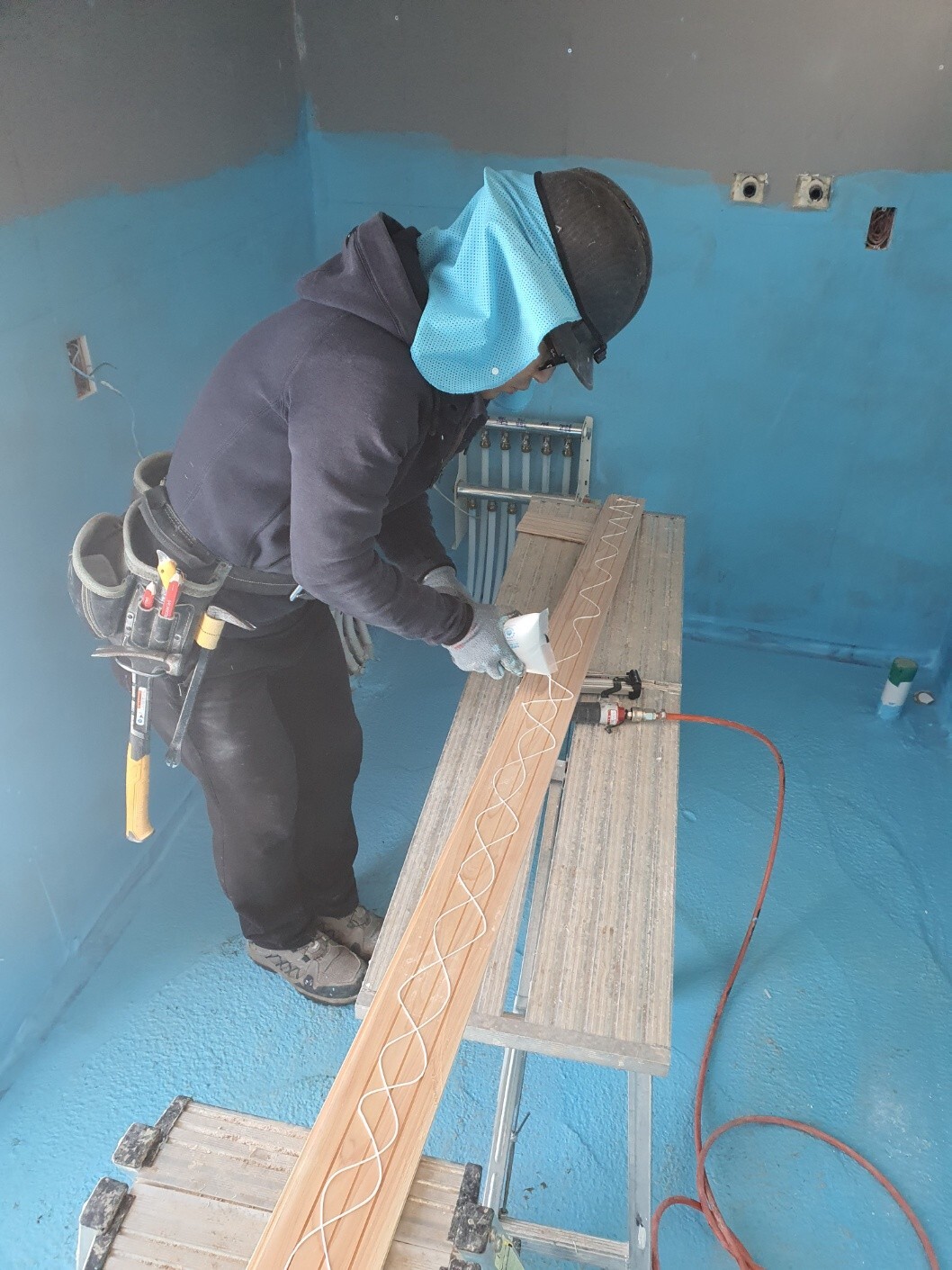

코너부분은 조인트테이프를 붙여서 퍼티시공을 해주었습니다.

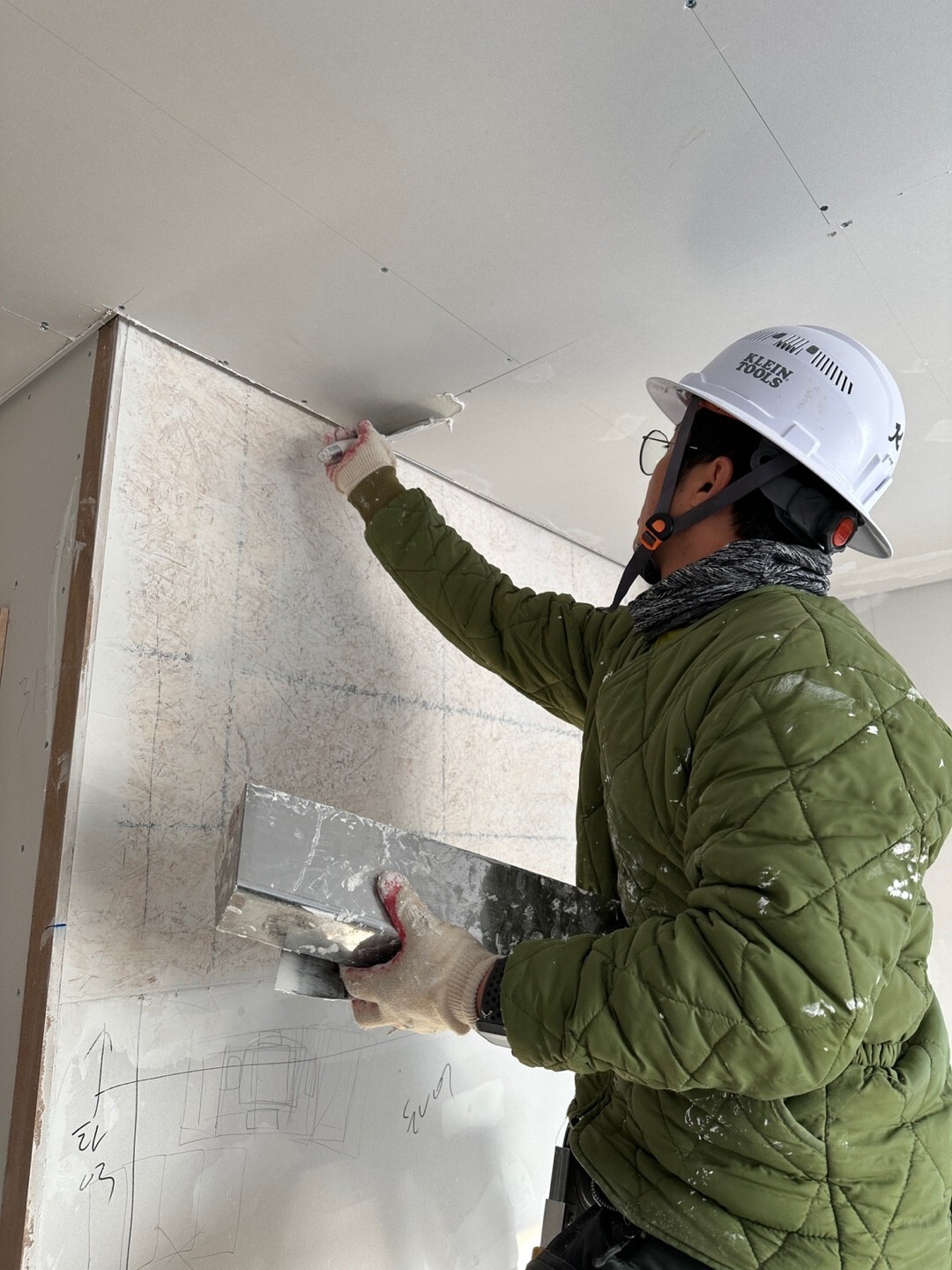

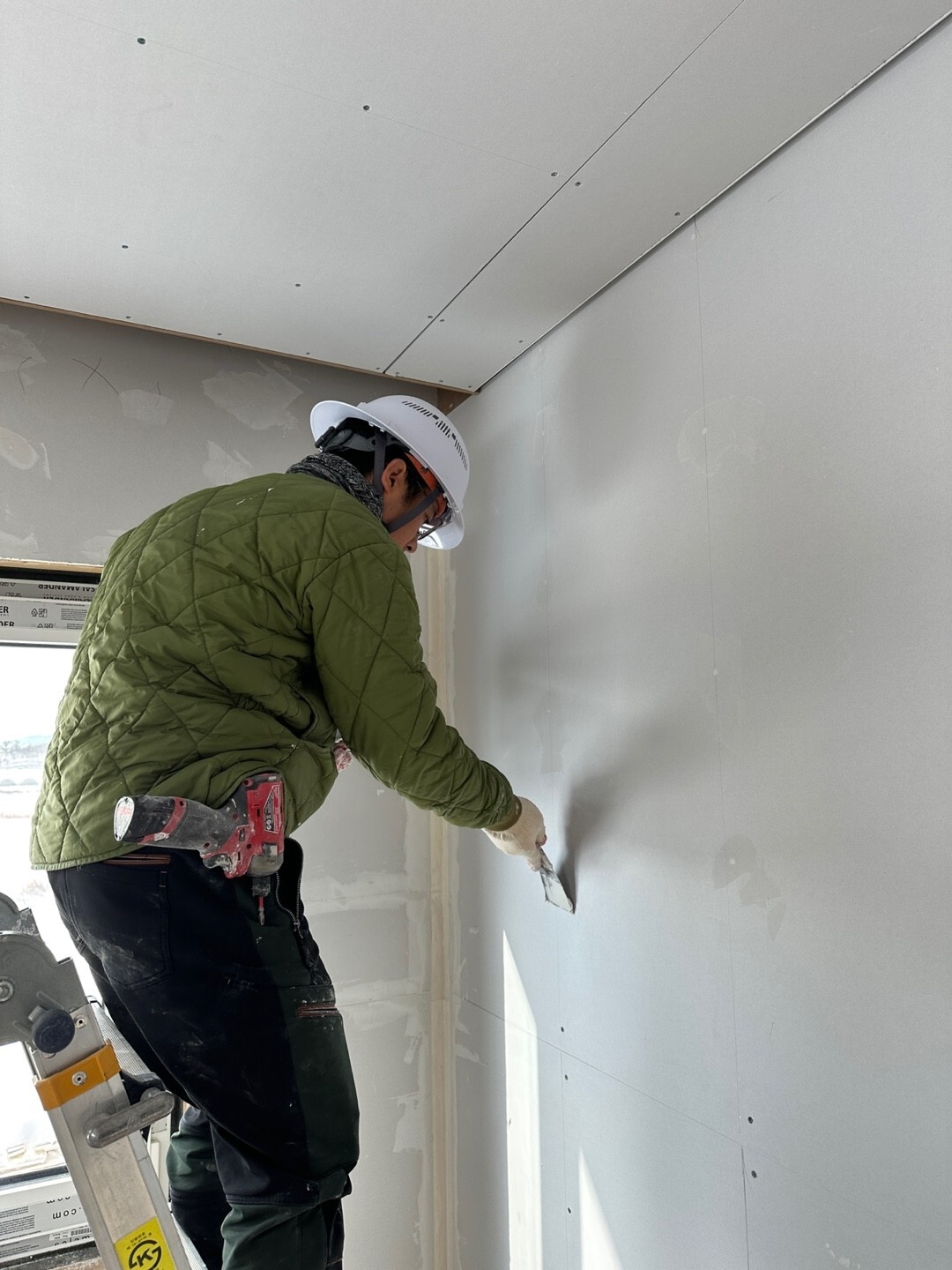

퍼티 시공중인 권동환 빌더님입니다. 옷에서 열정이 느껴집니다.

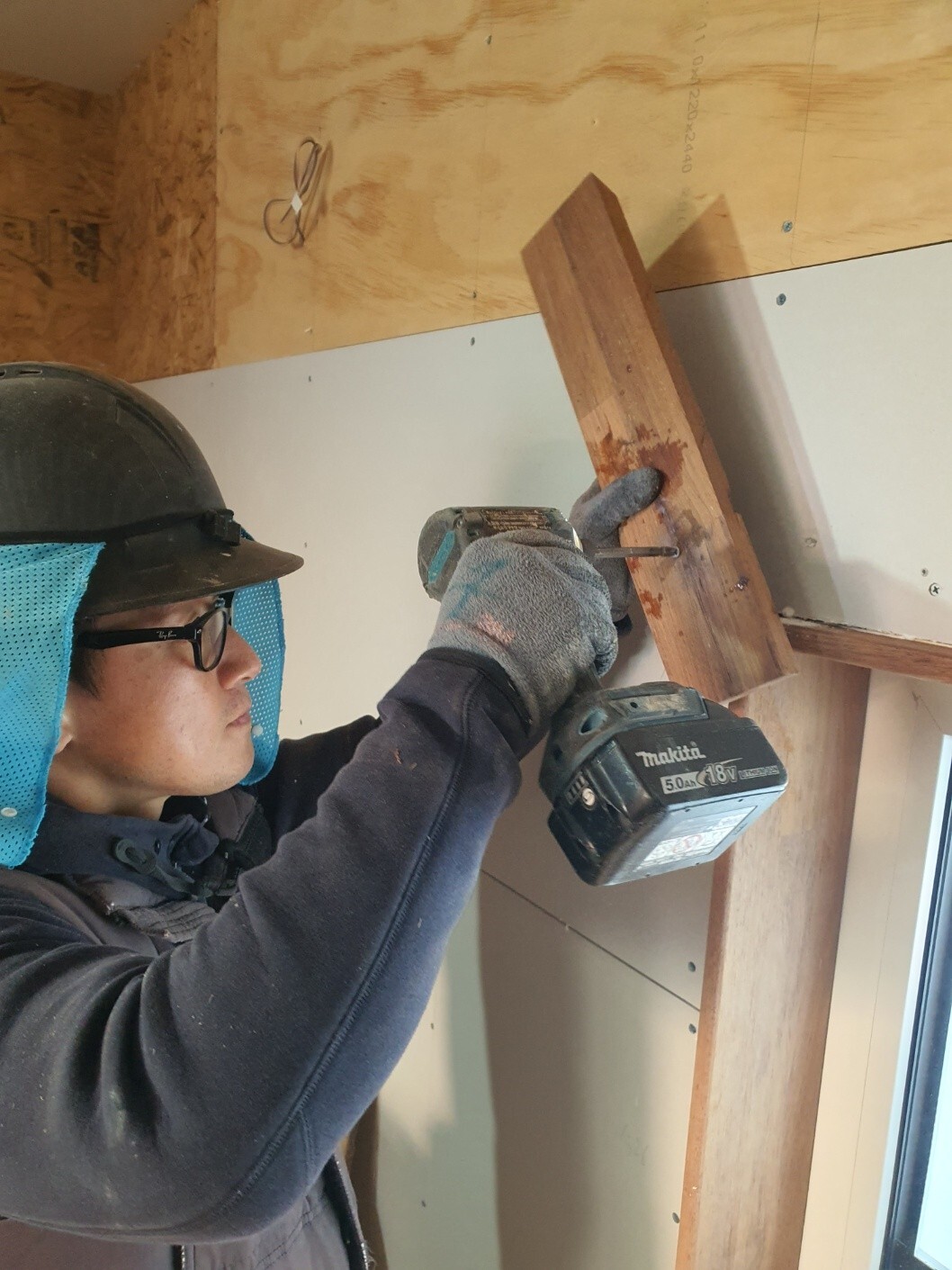

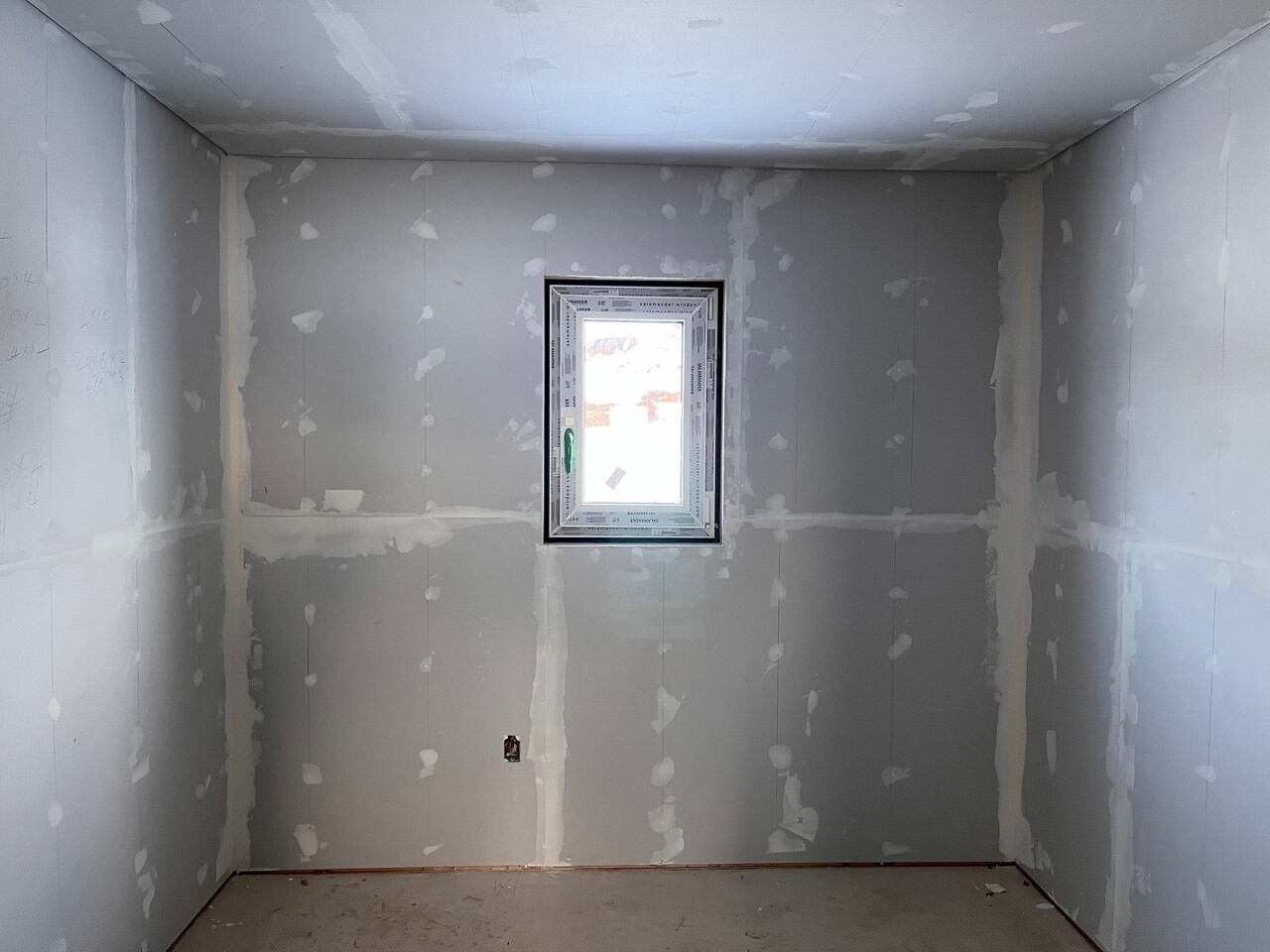

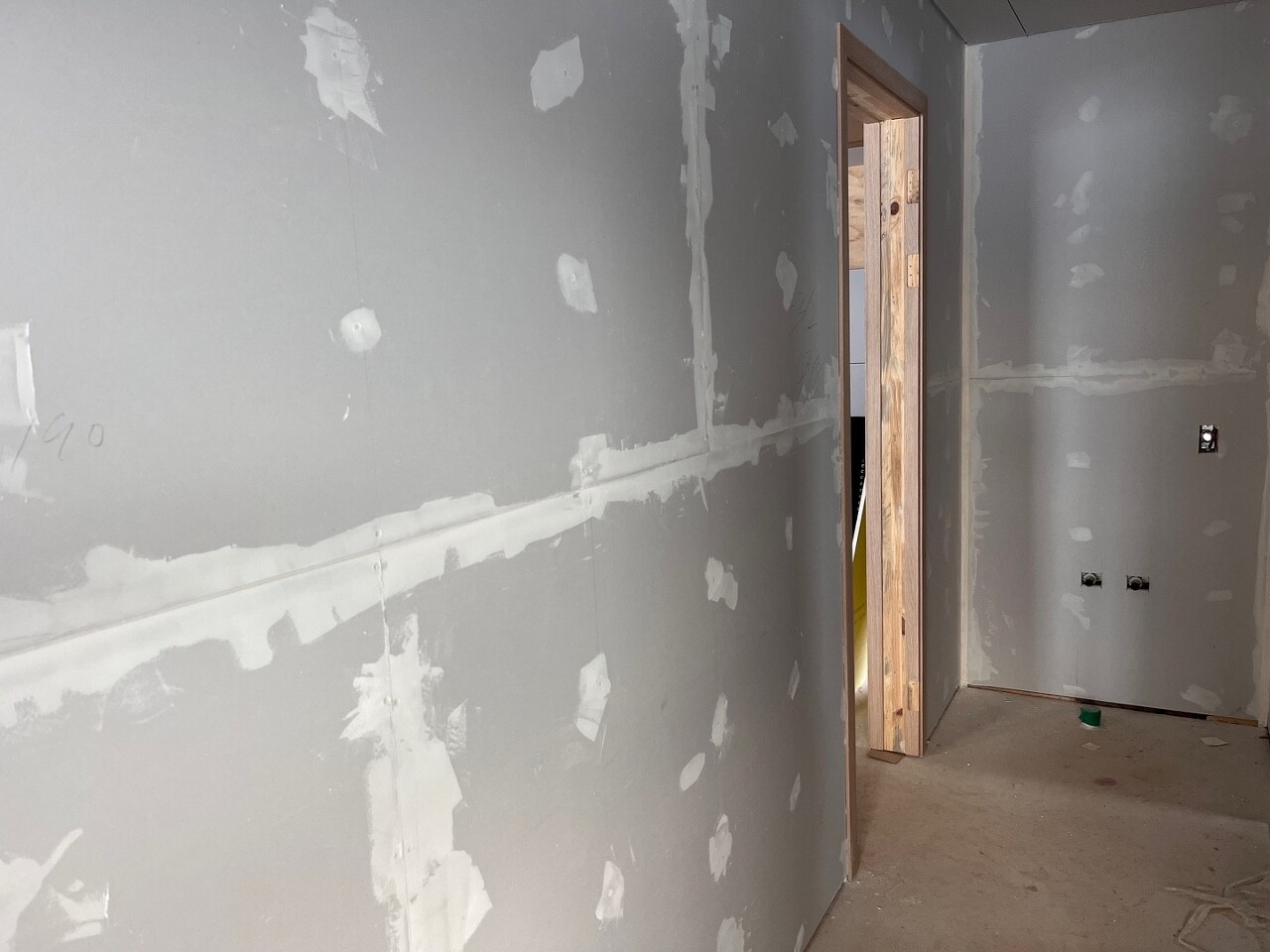

시공이 완료된 사진입니다.
- 문 시공

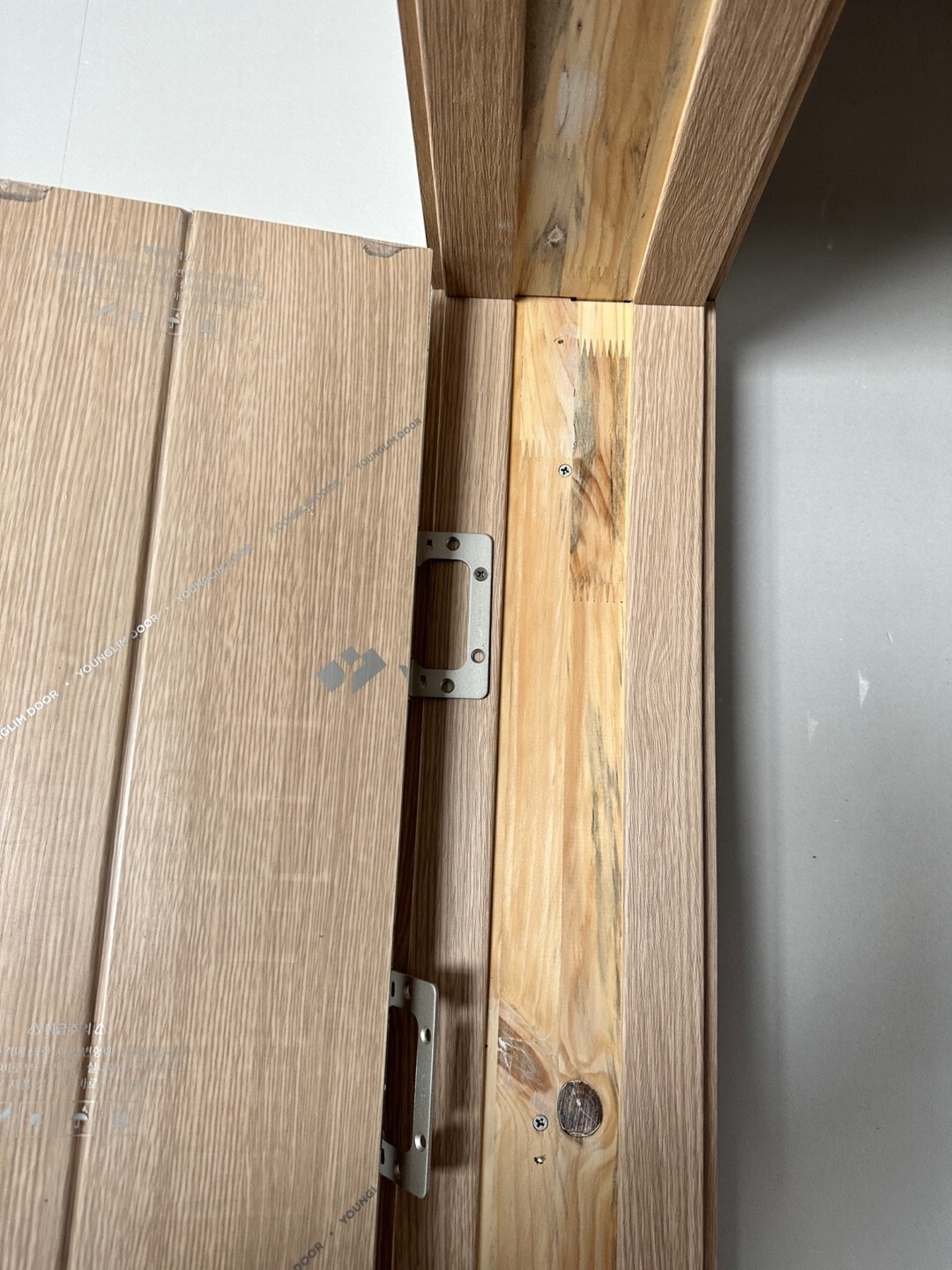

저번에 경첩을 조립한 문들을 설치하였습니다.

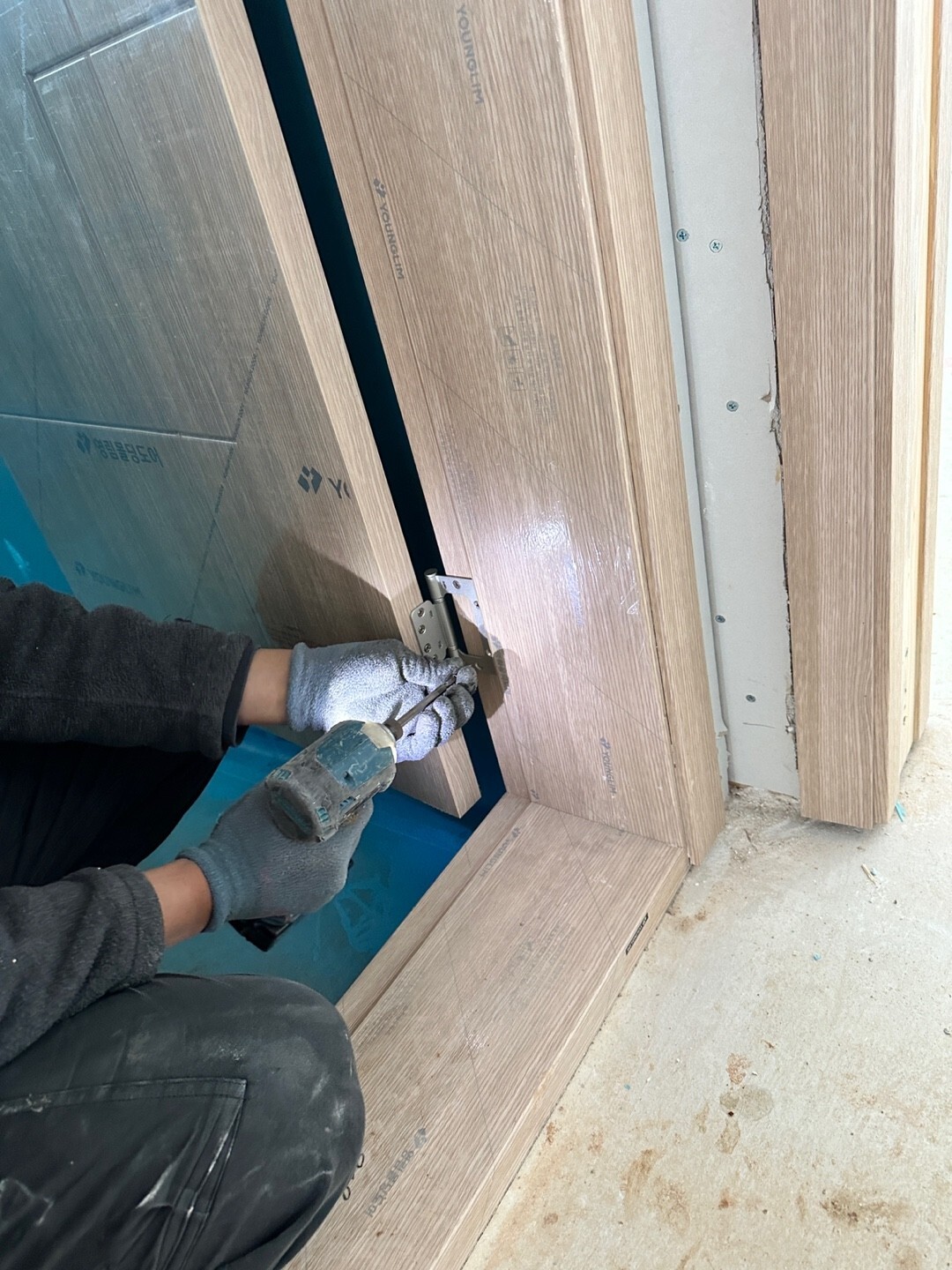

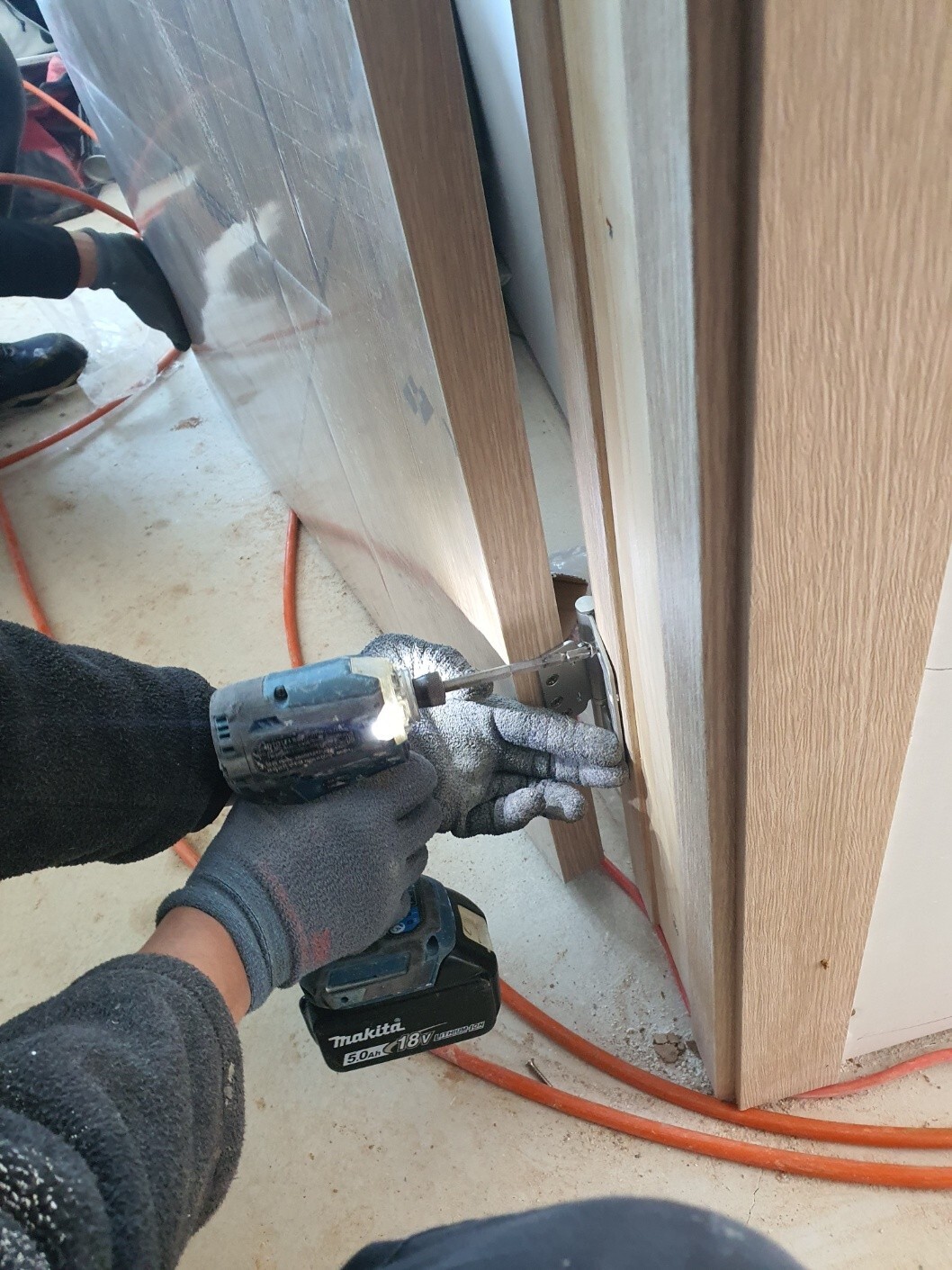

위치에 맞게 문을 잡고 피스로 고정작업을 해줍니다.

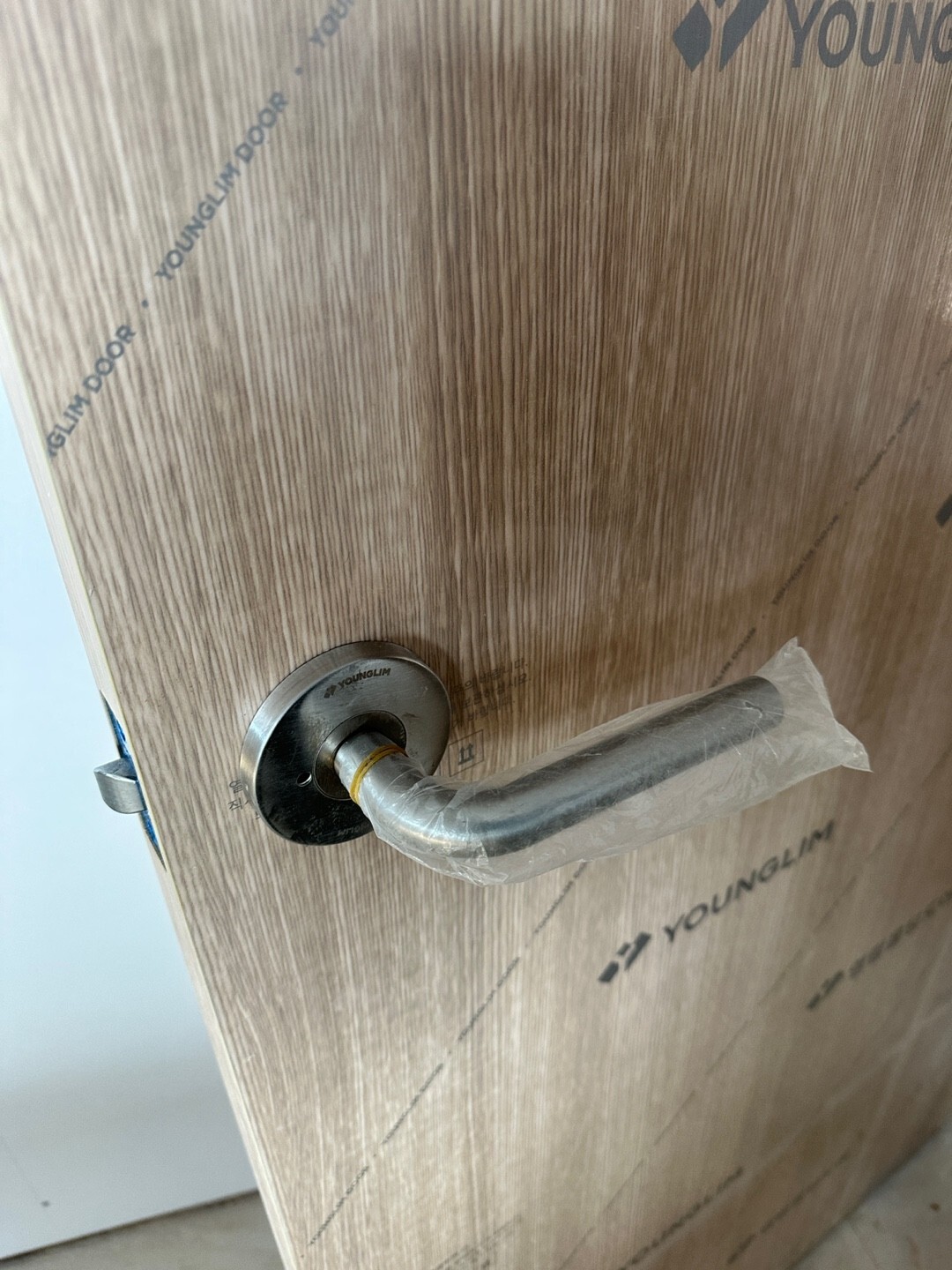

문을 설치한 후에 문 손잡이까지 시공을 완료하였습니다.

마지막으로 가운데 몰딩 마감을 해줍니다.
그 다음으로 현관 중문을 설치하였습니다.

먼저 밑에 레일을 설치하고,

드라이버를 이용하여 높낮이를 조절해주었습니다.

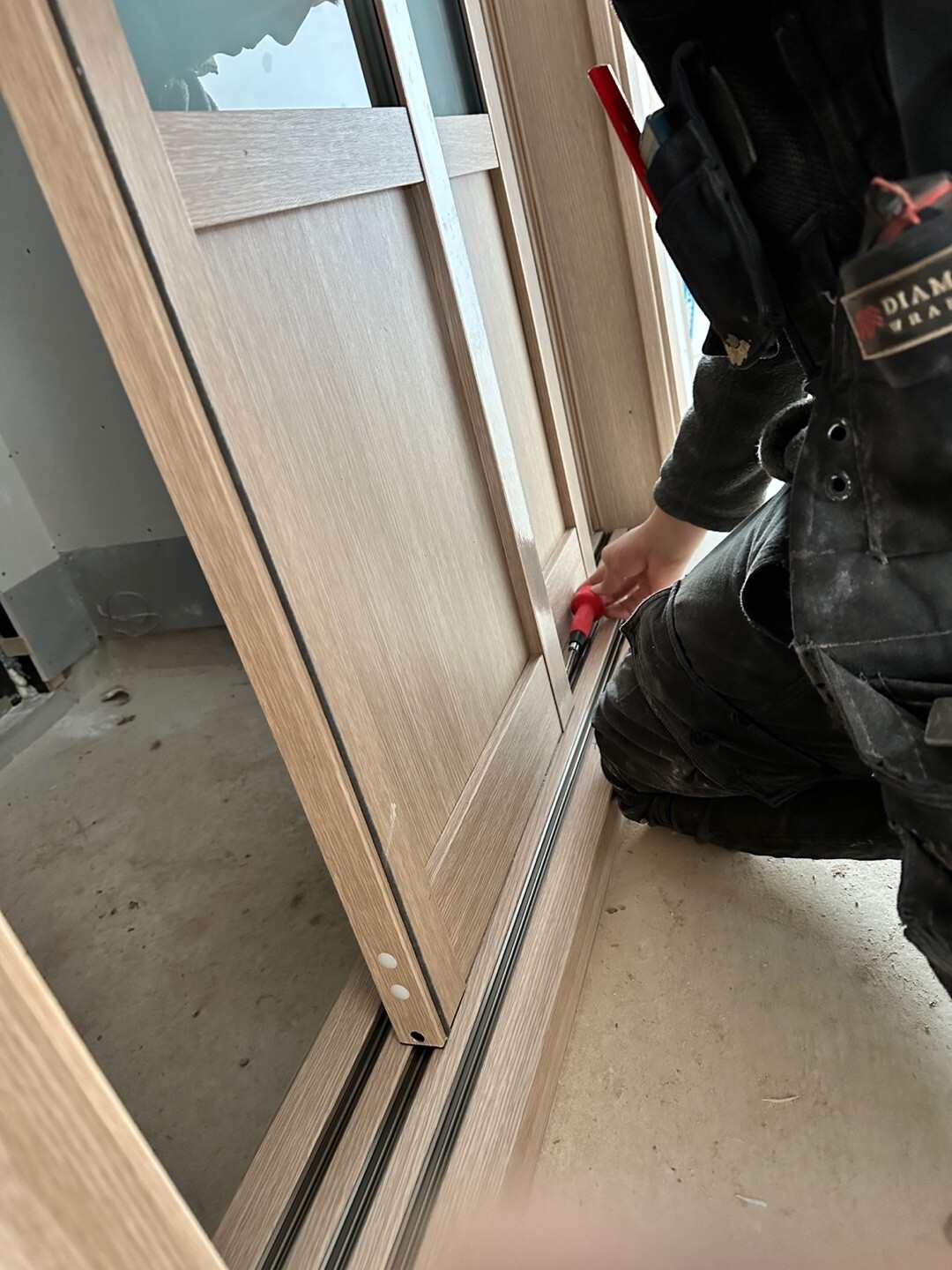

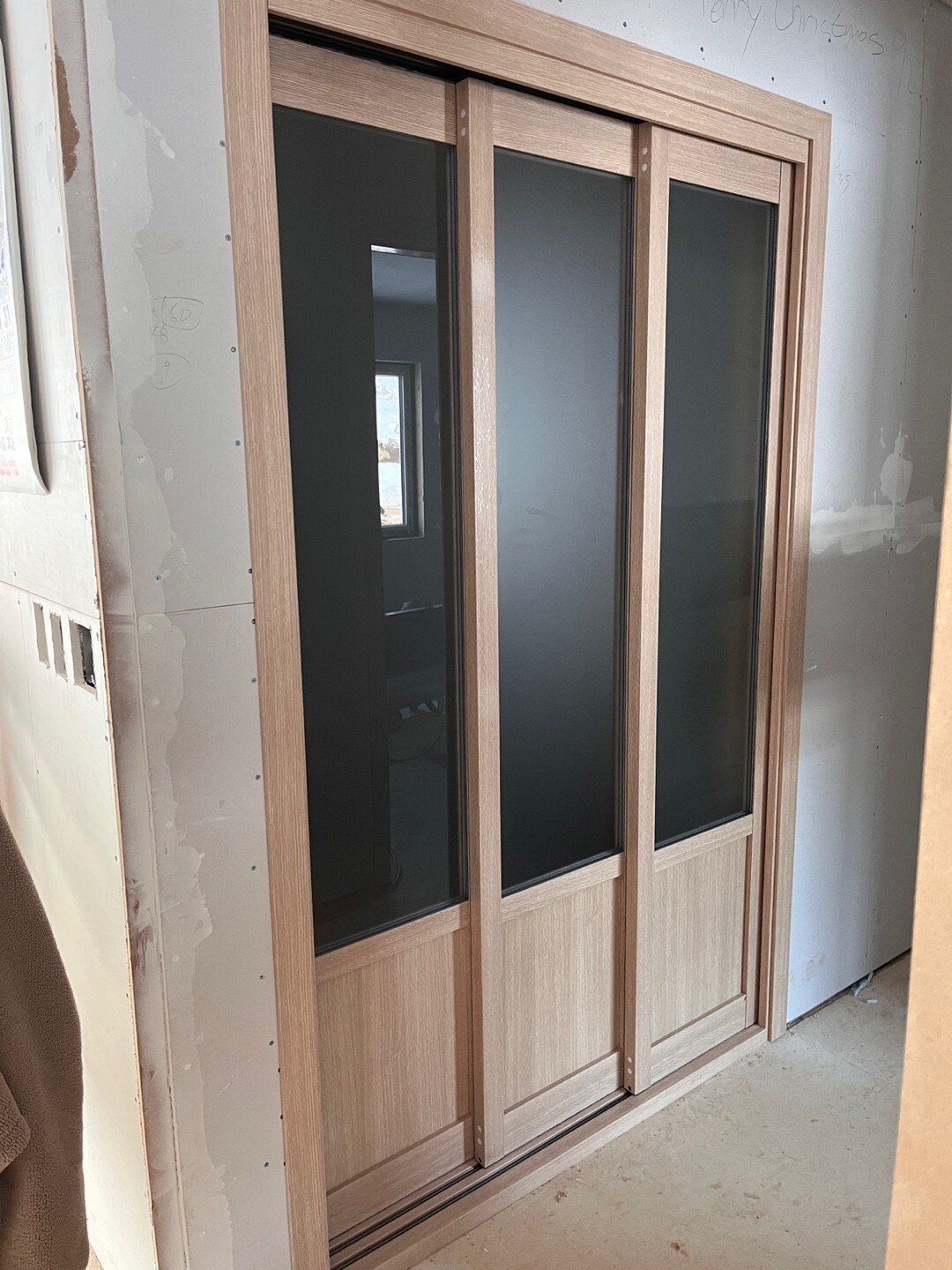

시공이 완료된 사진입니다.
- 다용도실 히노끼루바 시공
다용도실 천장에 히노끼루바 시공을 진행하였습니다.

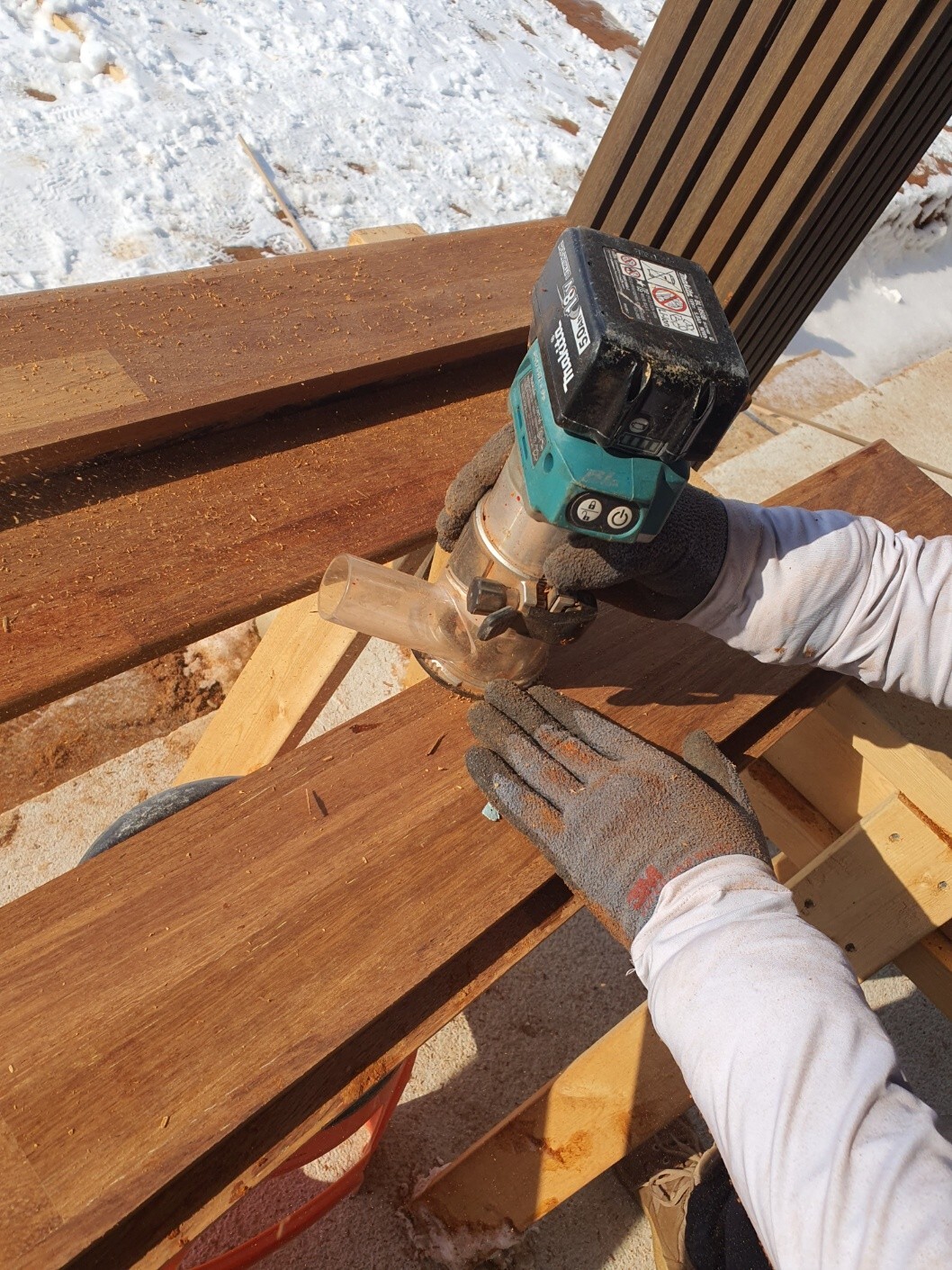

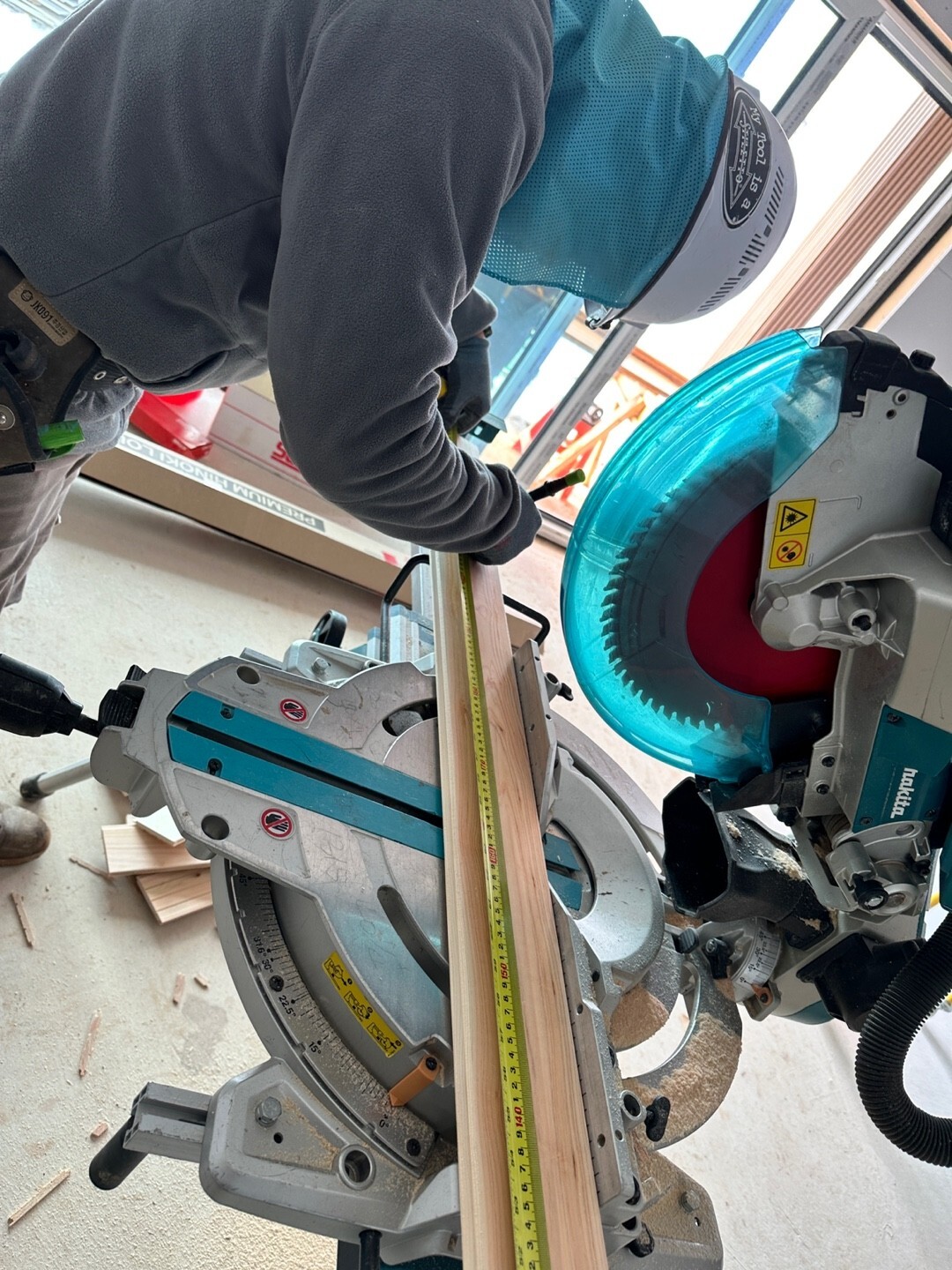

먼저 재단을 하고,

목공본드를 이용하여 시공을 해줍니다.

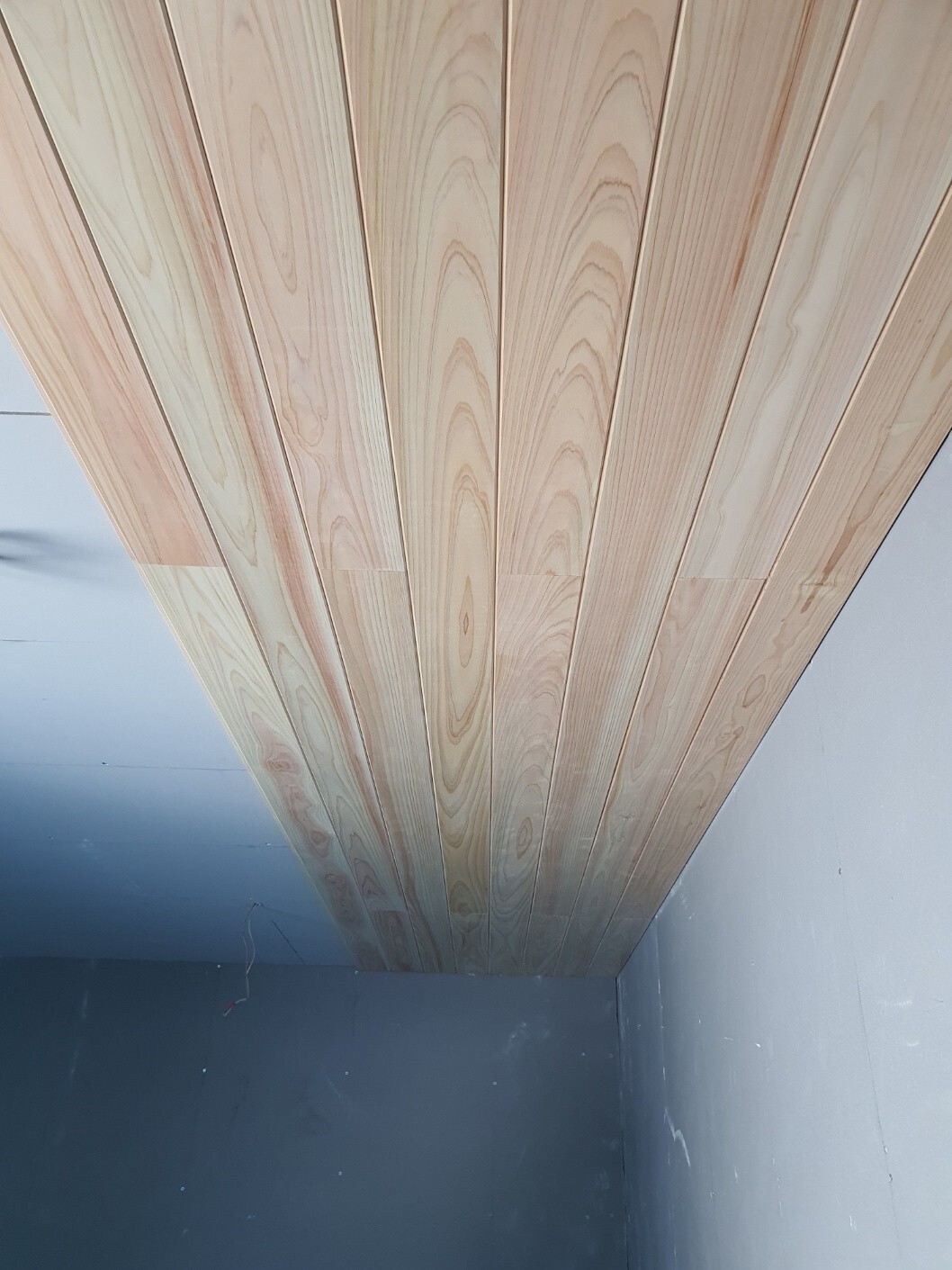

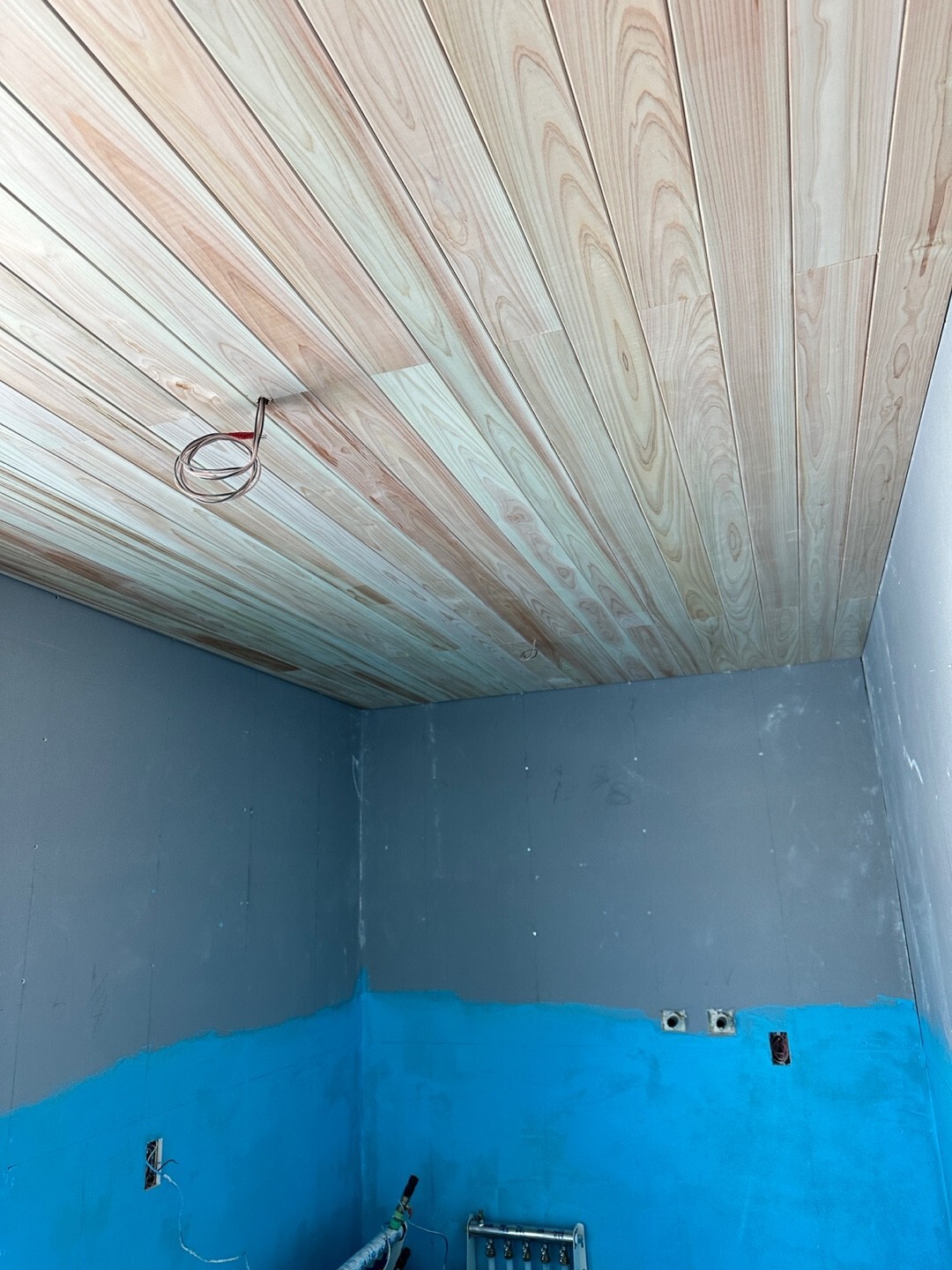

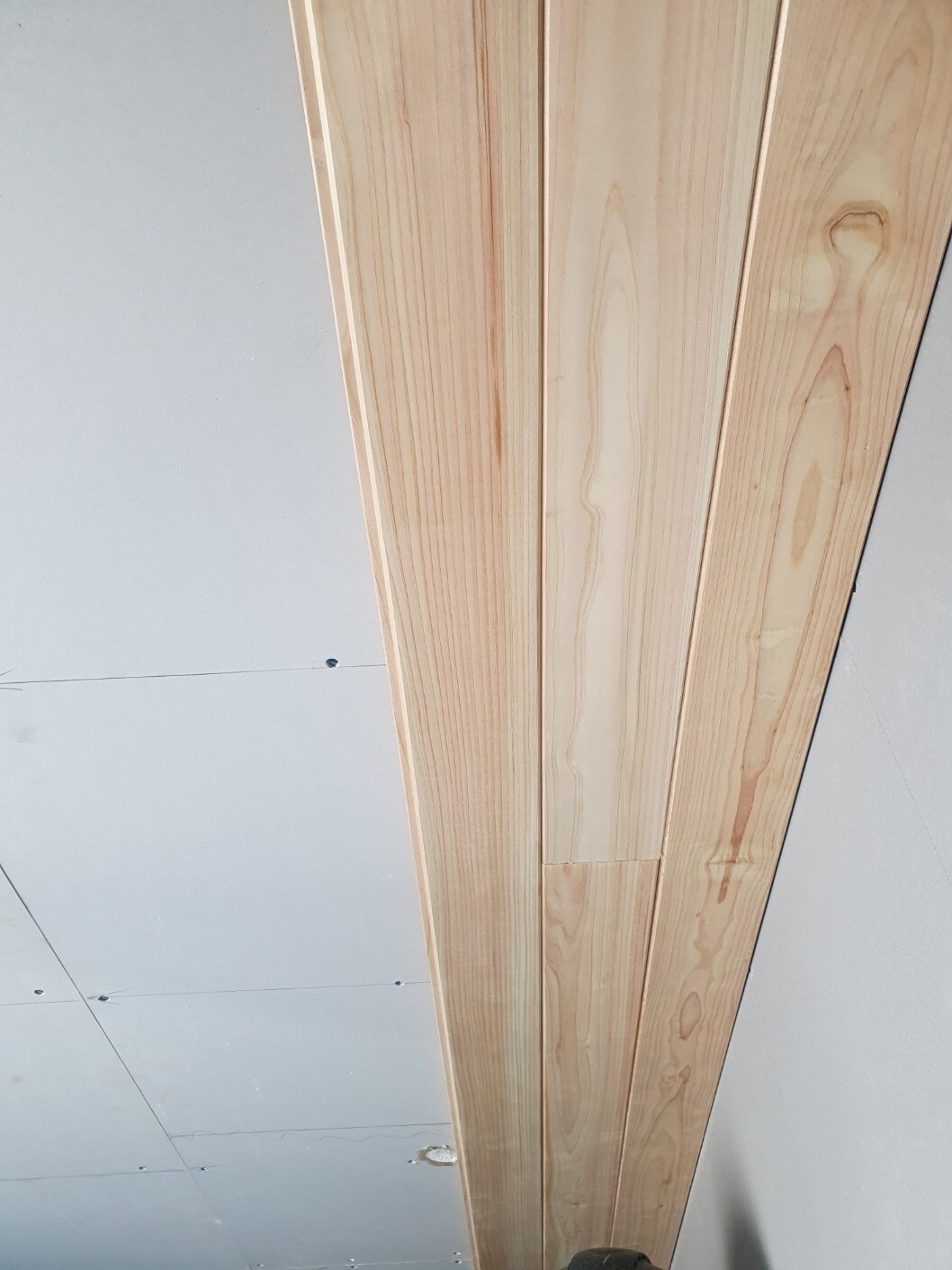

예쁘게 잘나왔습니다.
- 잼보드 시공

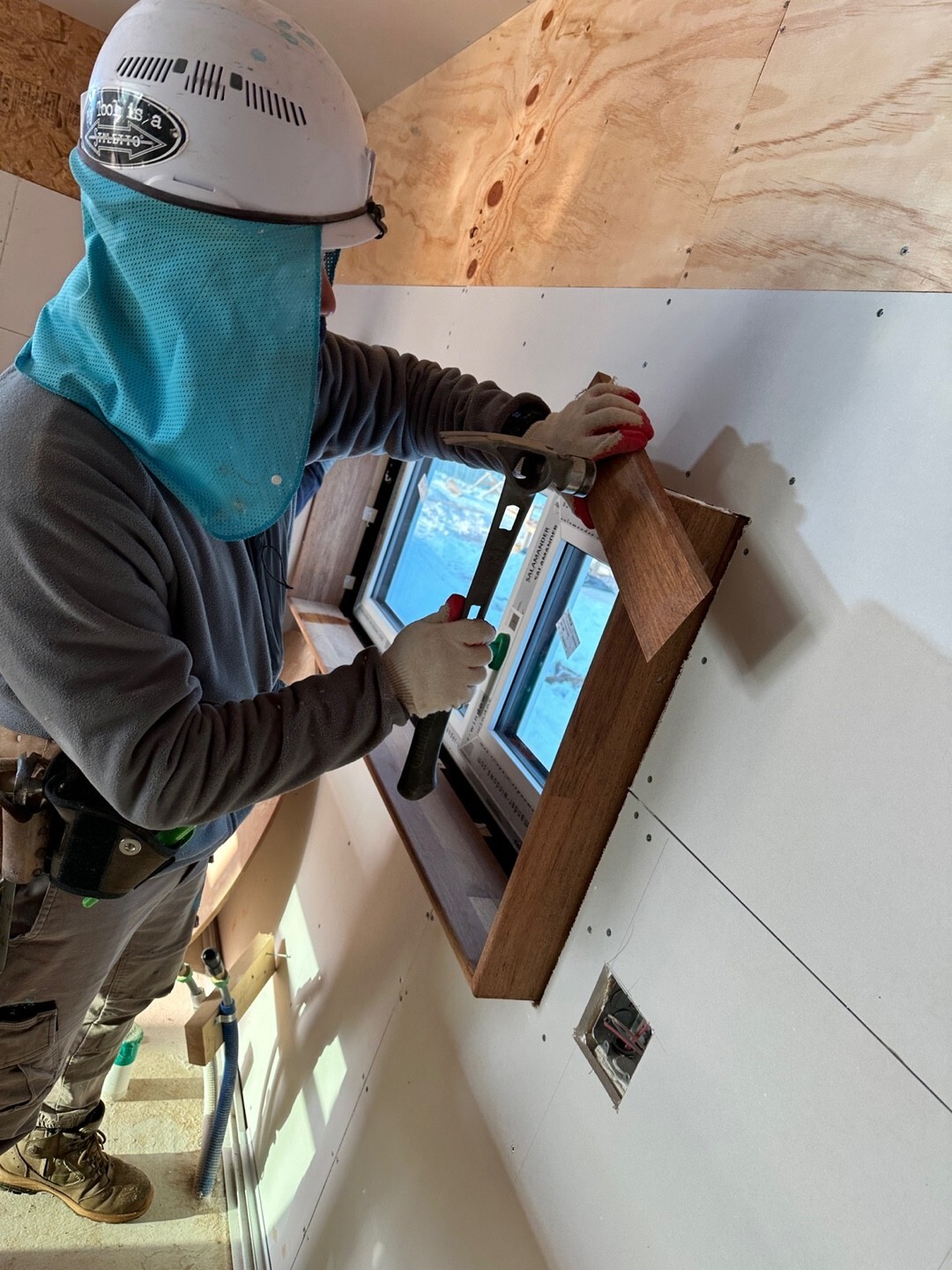

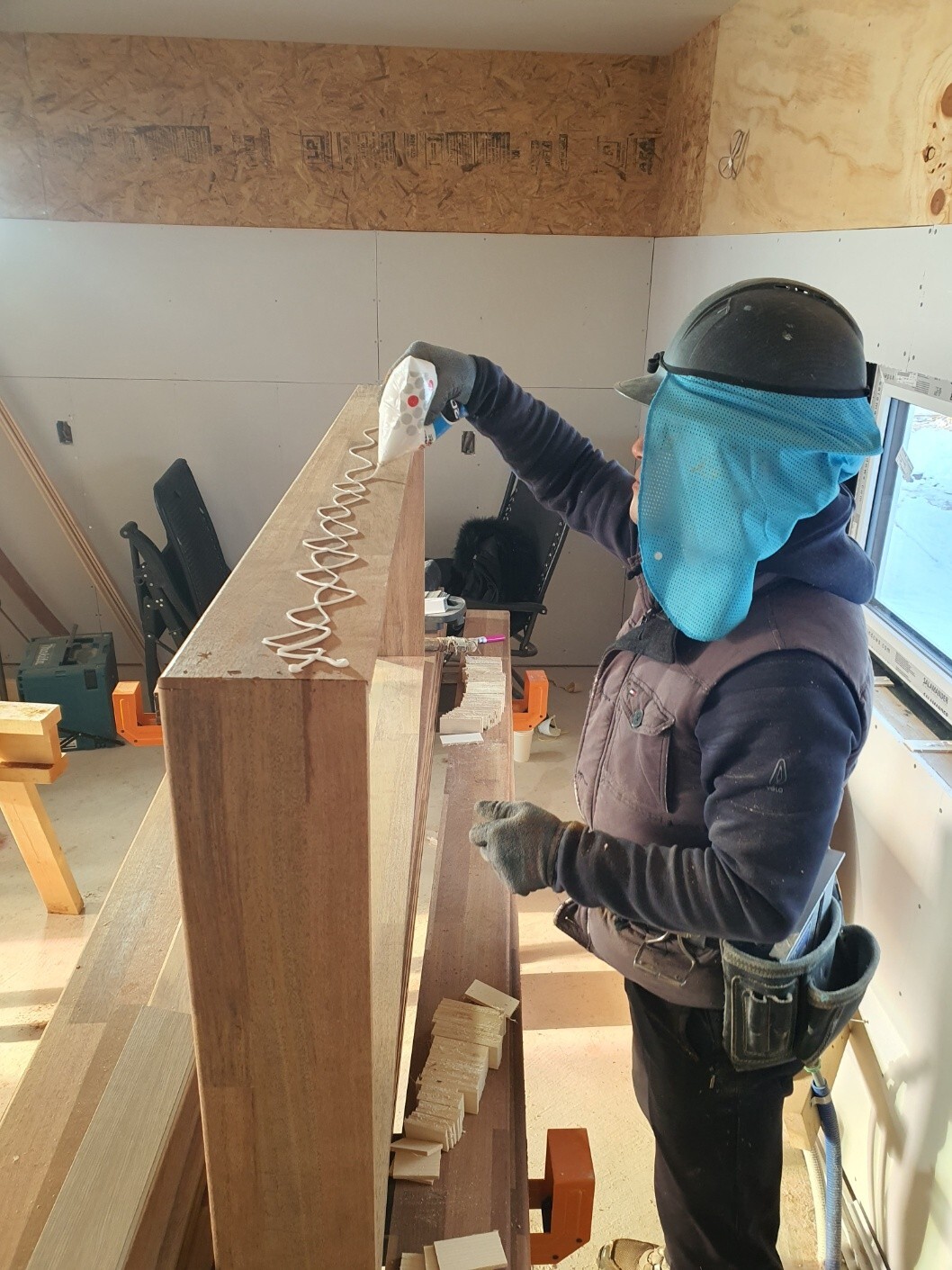

저번주에 가공한 마감재를 이용하여 잼보드 시공을 진행하였습니다.

저번주에 이어 추가로 가공하였습니다.

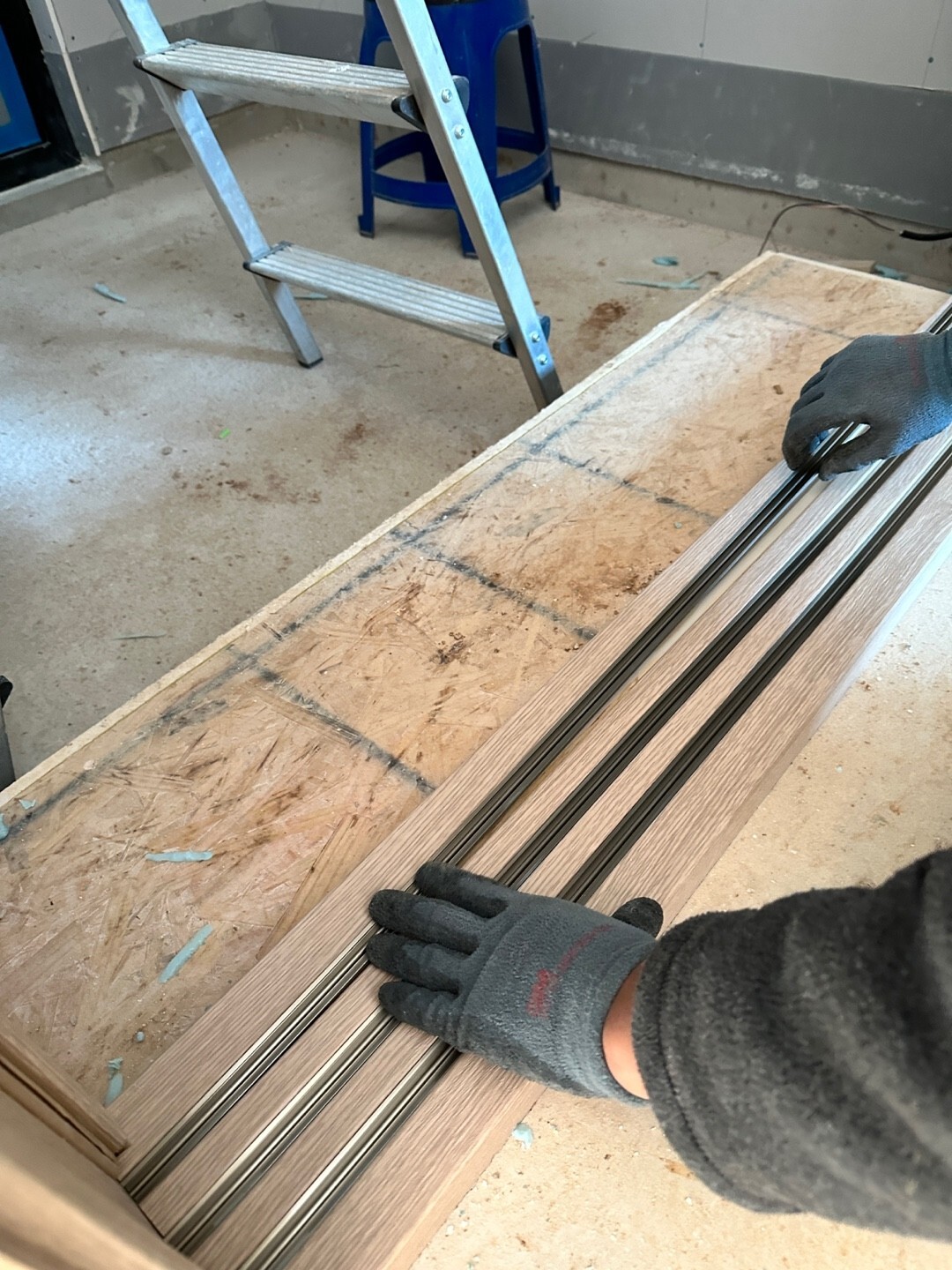

우선 간격재를 붙여주고,

잼보드 시공을 진행해줍니다.

그다음 고정작업을 해줍니다.

시공이 완료된 사진입니다.
저희팀의 오늘 일정은 여기까지입니다.
추운날씨에도 안전하게 작업을 진행해주신 팀원분들 고생많으셨습니다.
감사합니다.
