날씨 : 많은 눈
- 금일근무자
팀 장 : 이상민(6시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 5.75품 (총135.625품)
금일 작업현황
- 석고보드 시공
- 욕실 타이벡 시공
- 보일러 상작업
- 문 조립
다음 예정작업
- 석고보드 시공 예정
- 문 설치 예정
- 덴스쉴드 시공 예정
안녕하세요.
고창 무장에서의 27일차입니다.
새벽부터 많은 눈이 내렸습니다. 다들 큰 피해 없으시길 바랍니다.

Previous imageNext image

내부에서 바라보는 눈풍경이 예술입니다.

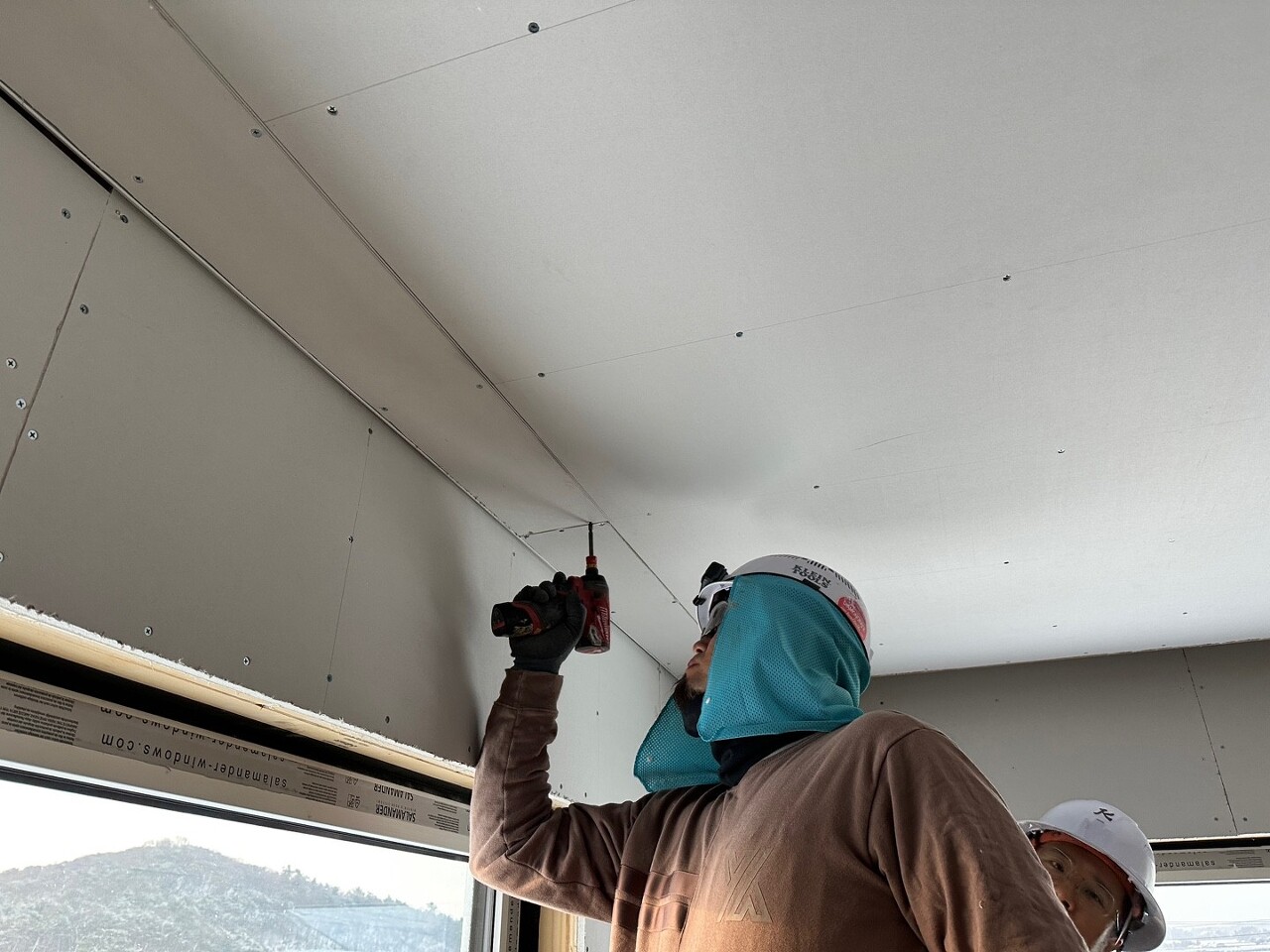

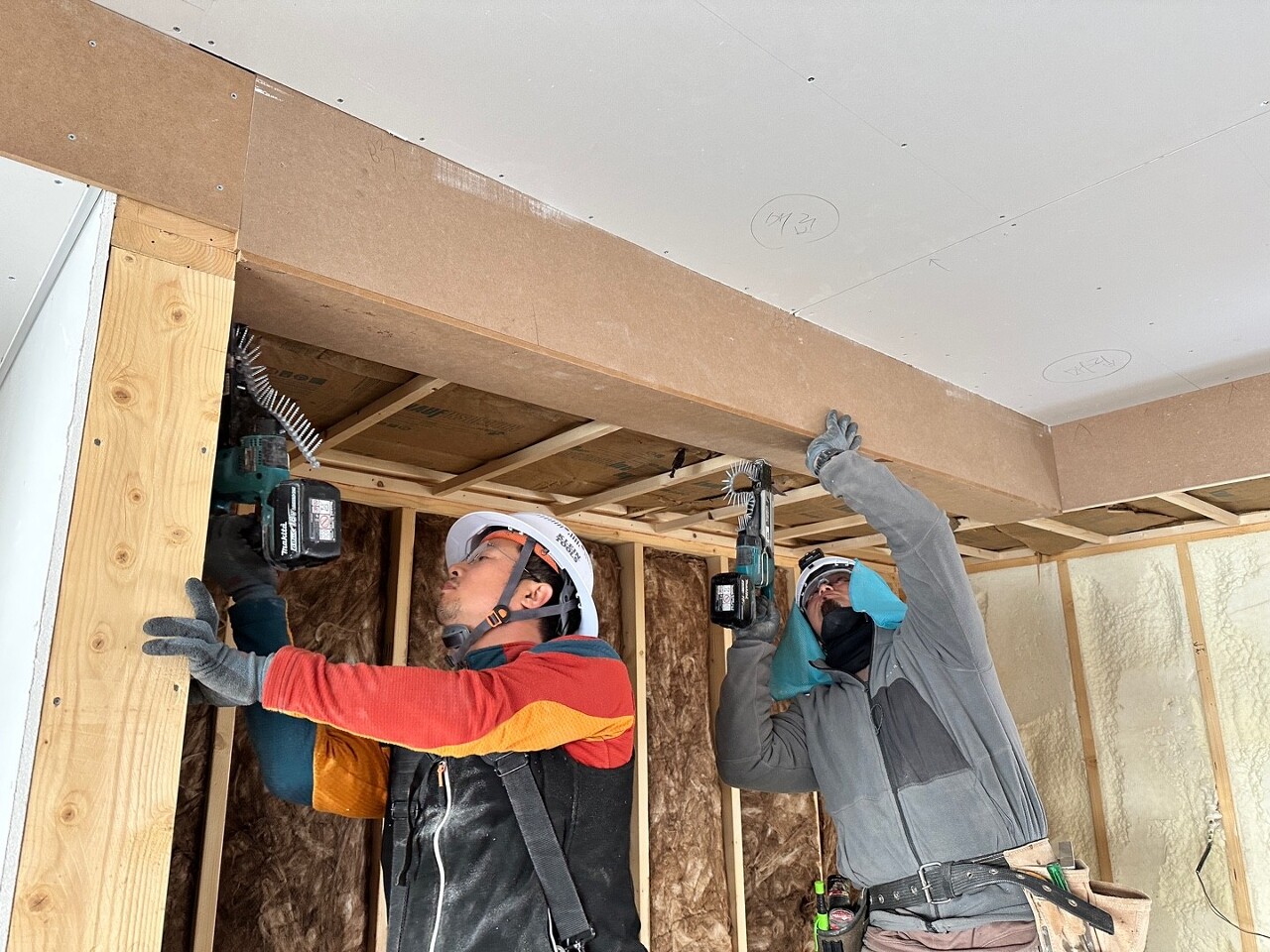

- 석고보드 시공

어제에 이어 석고보드 시공을 진행하였습니다.

Previous imageNext image

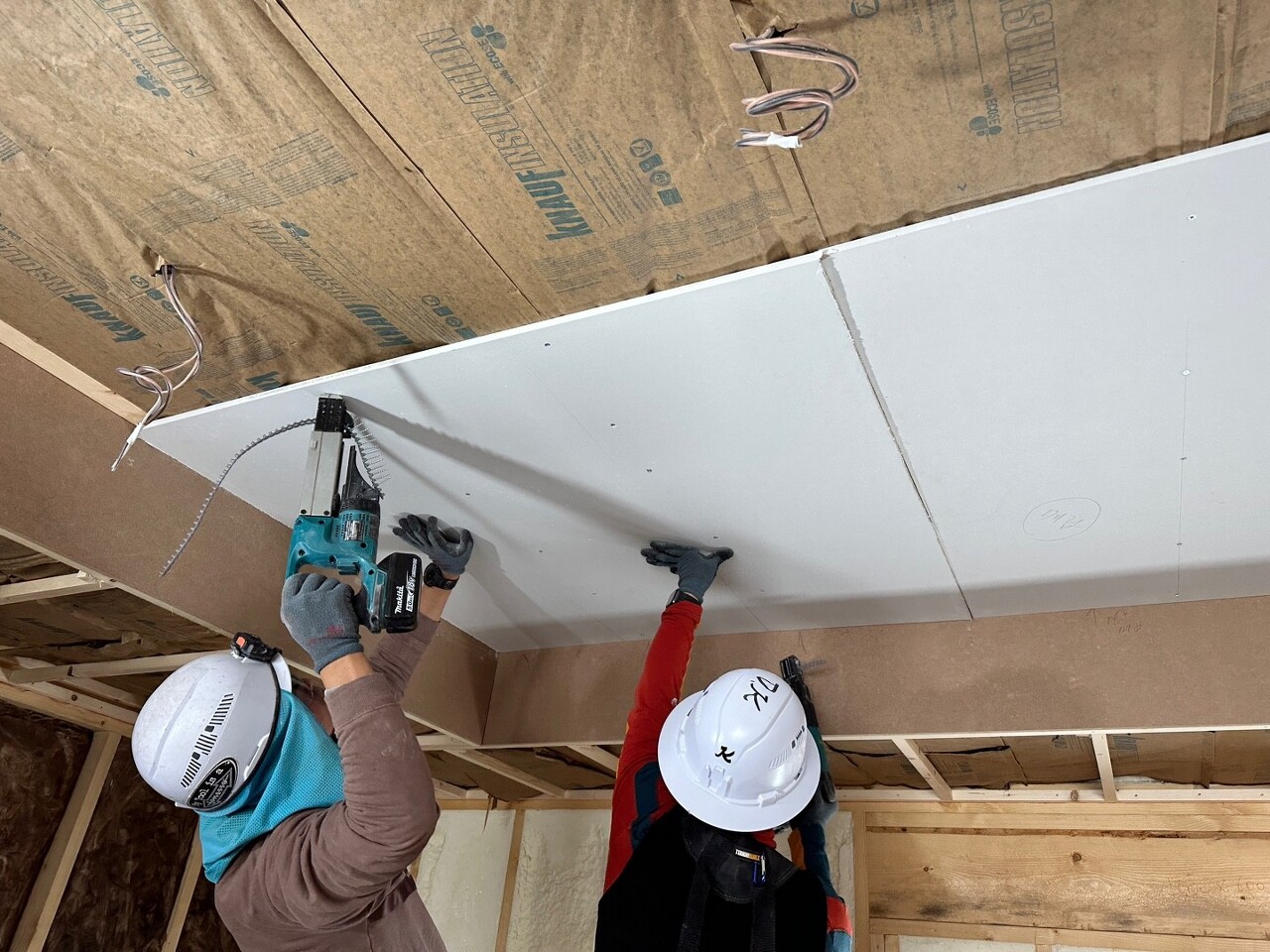

어제 마무리 못한 게스트룸부터 시공을 완료하였습니다. 피스고정작업 진행중이신 성재욱빌더님입니다.

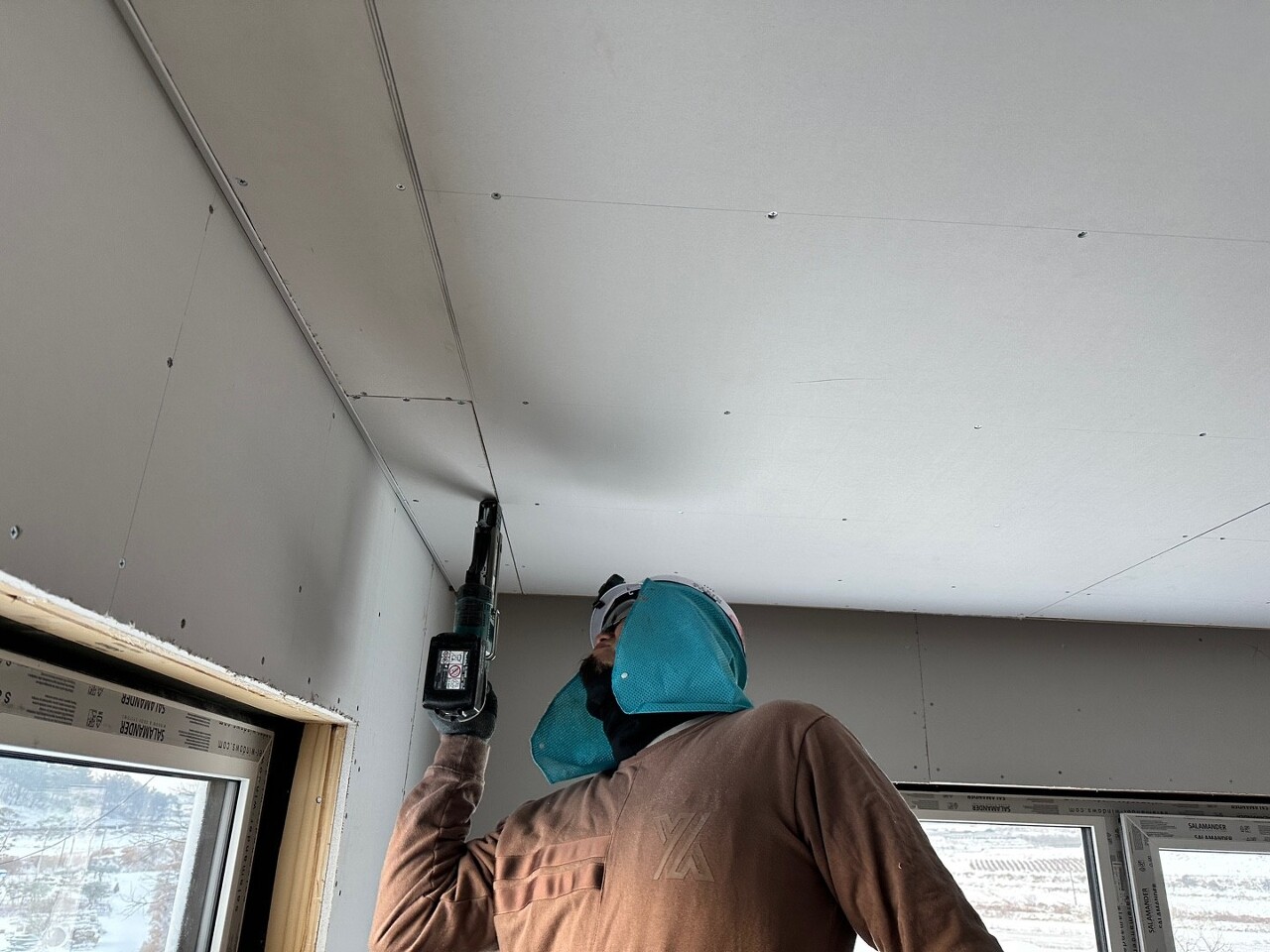

이재경 부팀장님이 석고보드 재단을 담당하시고,

Previous imageNext image

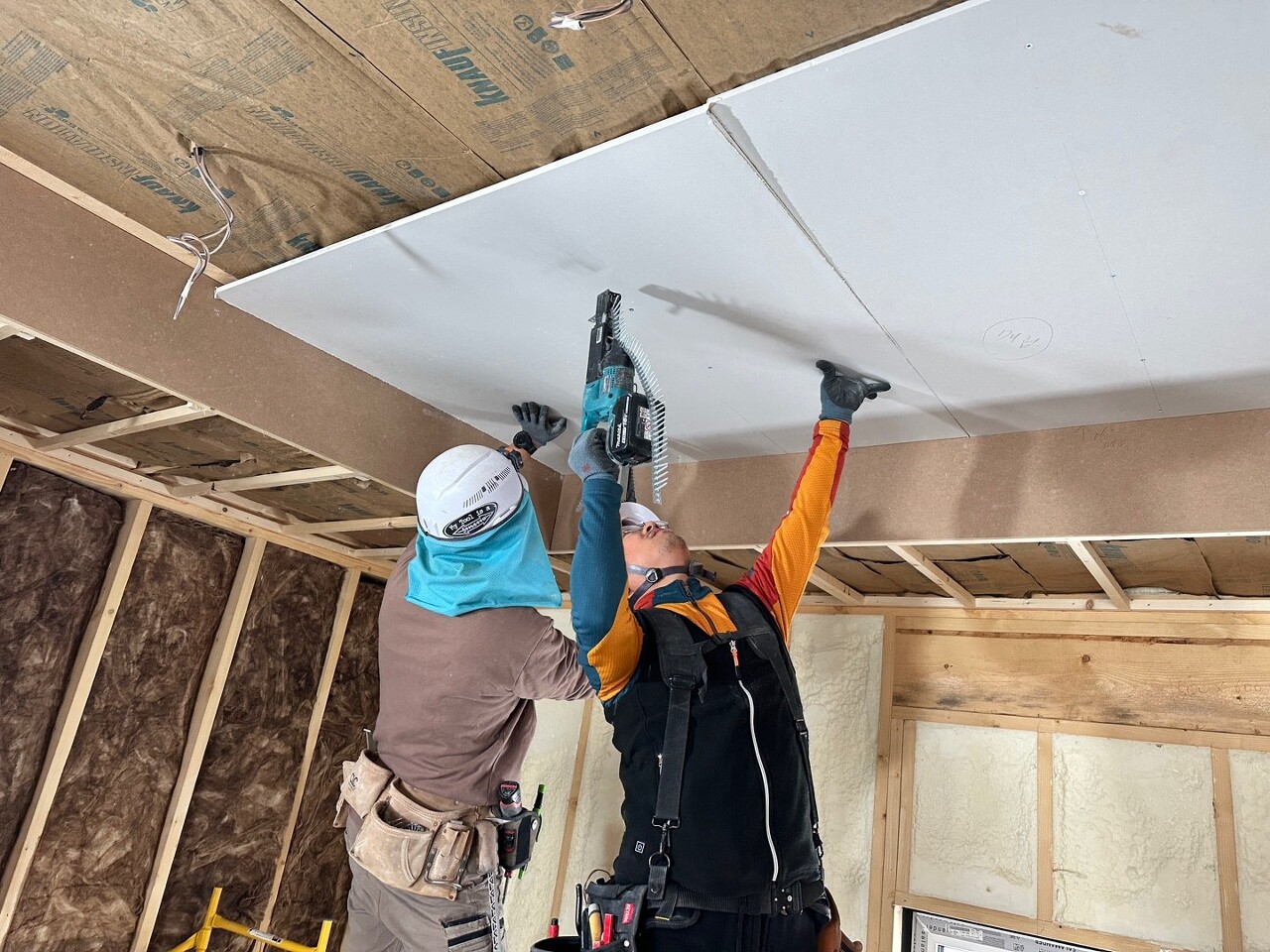

성재욱빌더님과 권동환빌더님이 팀을 이루어서 석고보드 및 마감작업을 진행하였습니다.

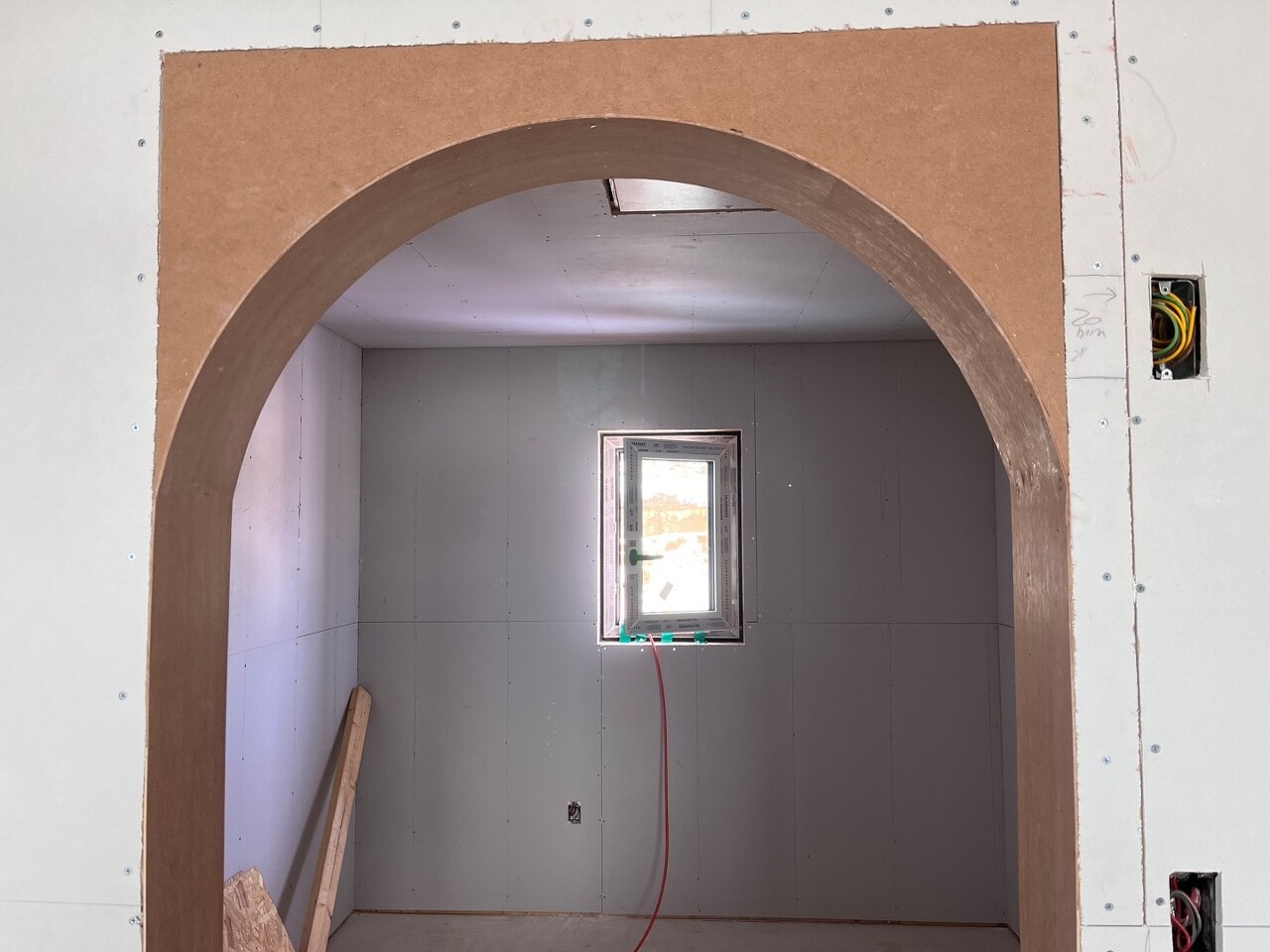

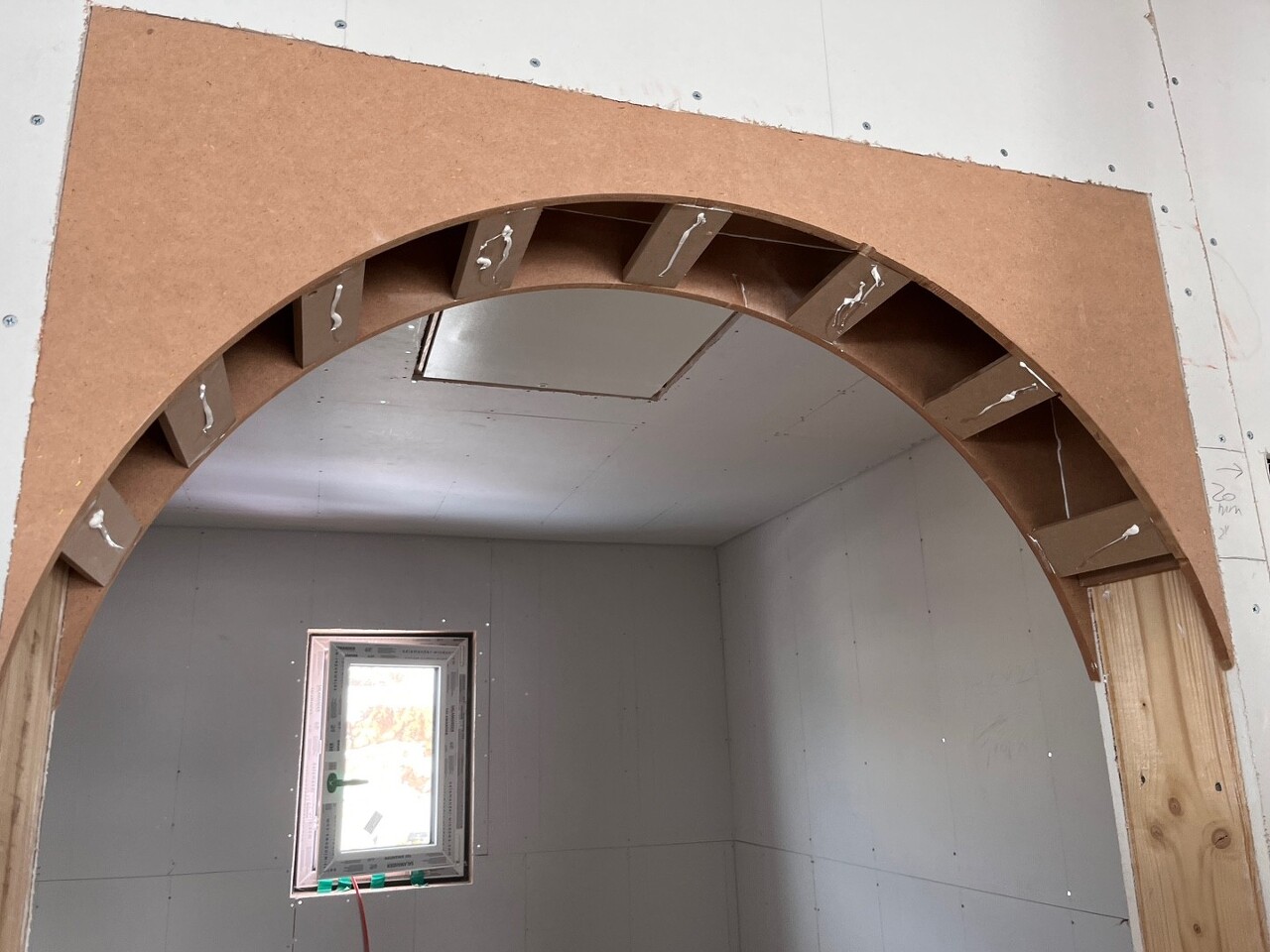

아치 인테리어 작업도 진행하였습니다.

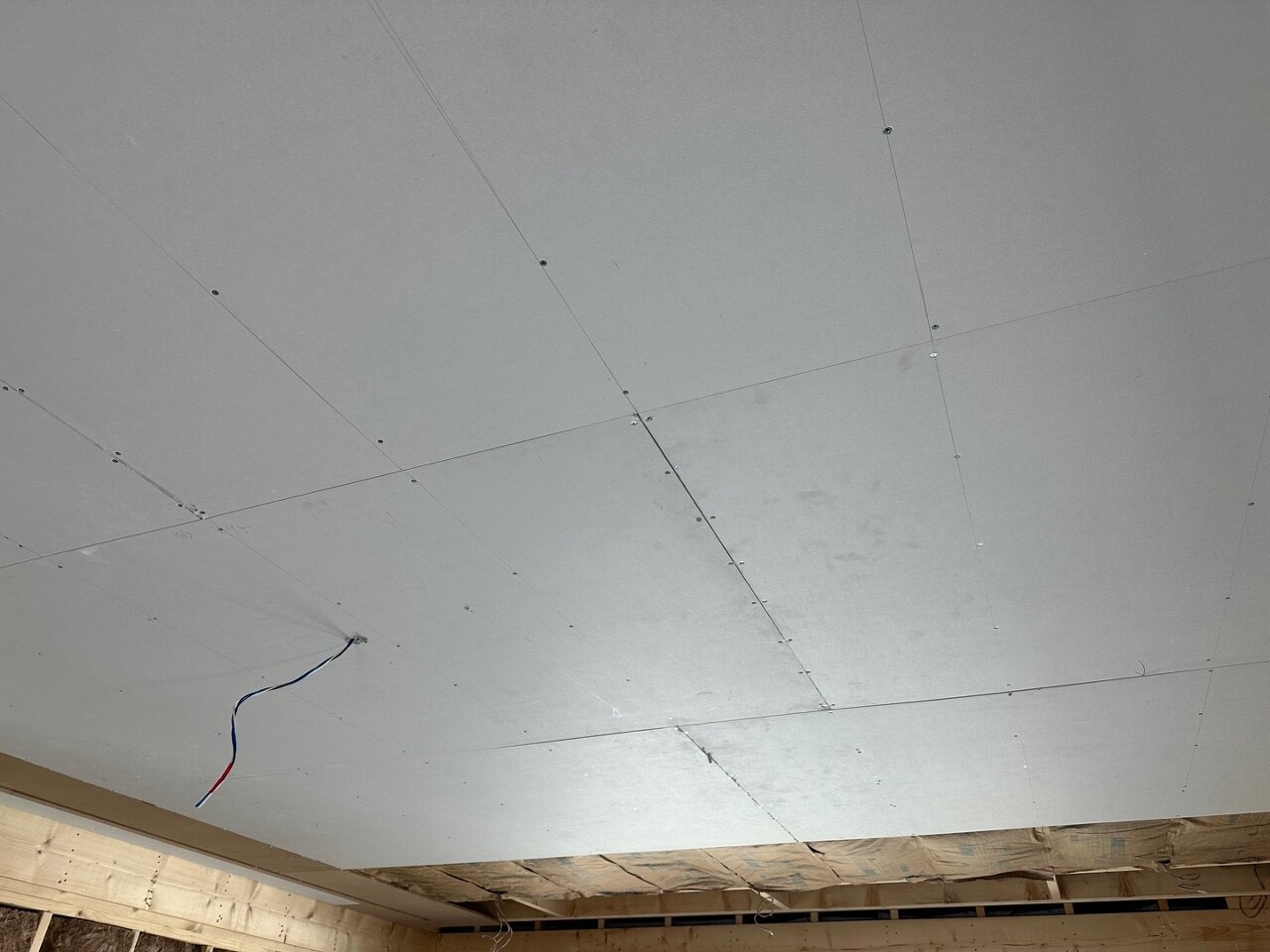

멋있게 만들어졌네요.
- 욕실 타이벡 시공

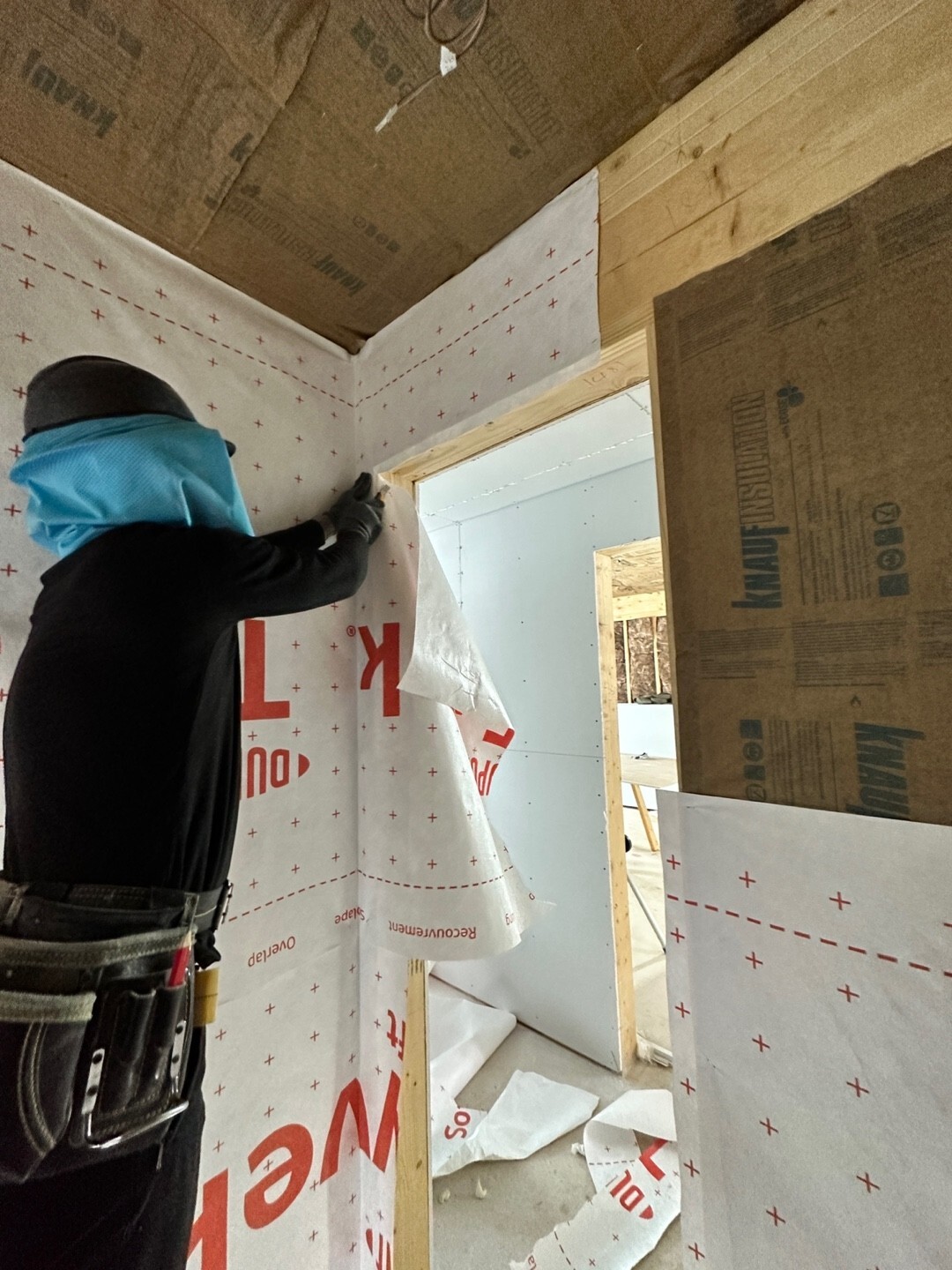

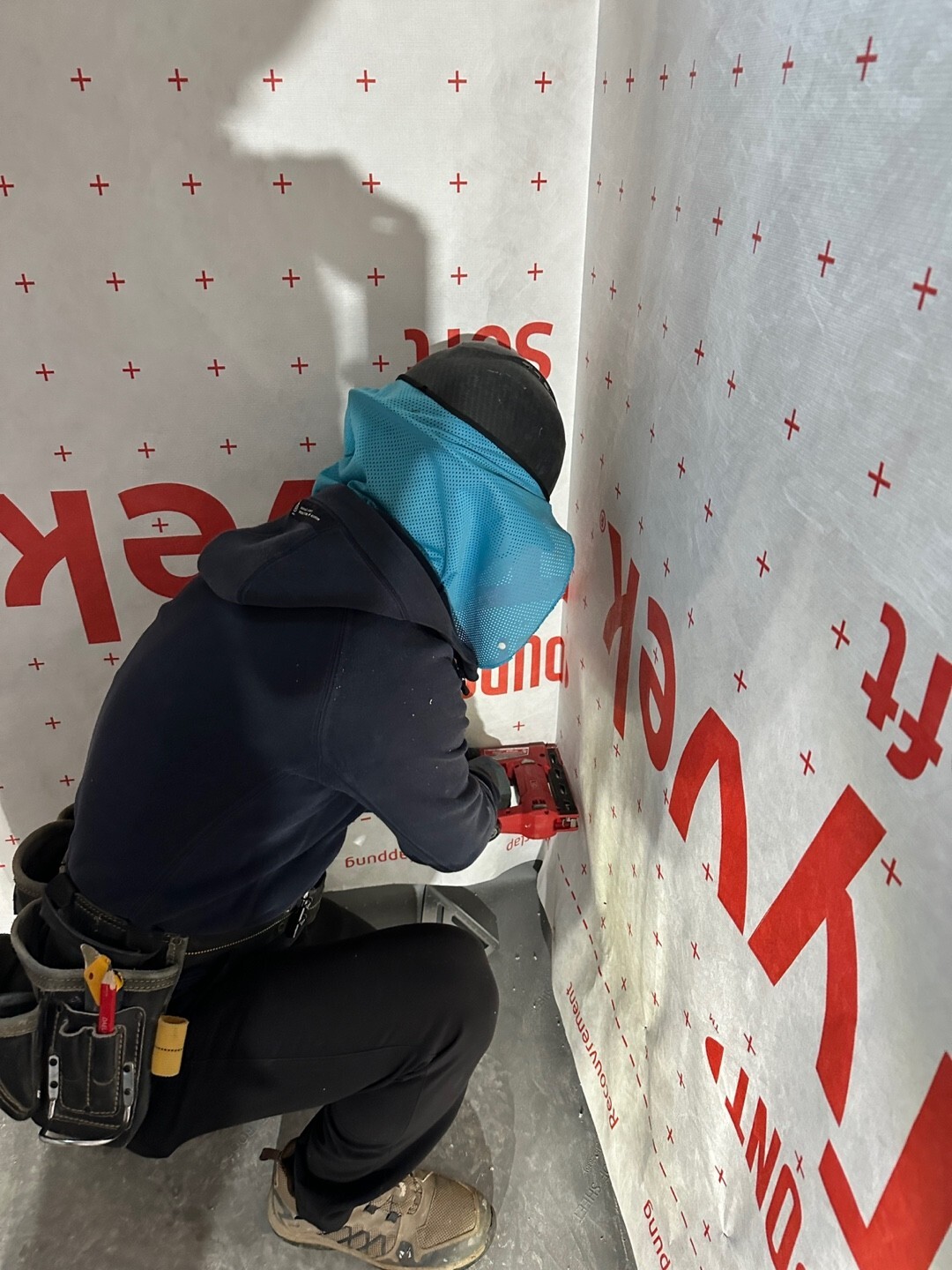

욕실 타이벡 시공을 진행하였습니다.

Previous imageNext image
스퀘어를 이용하여 모서리 부분까지 밀착하여 타카로 고정하였습니다.
- 보일러 상작업

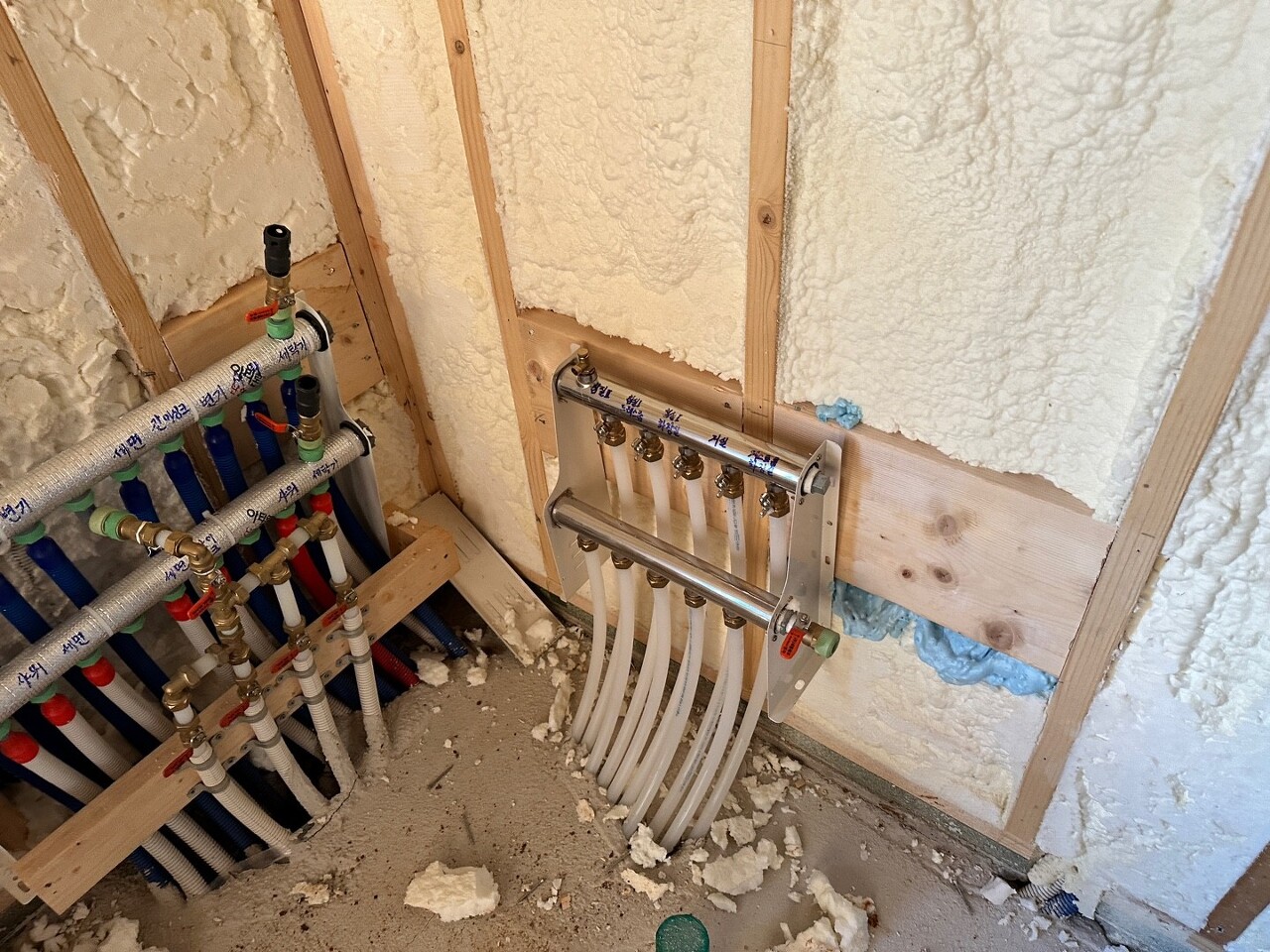

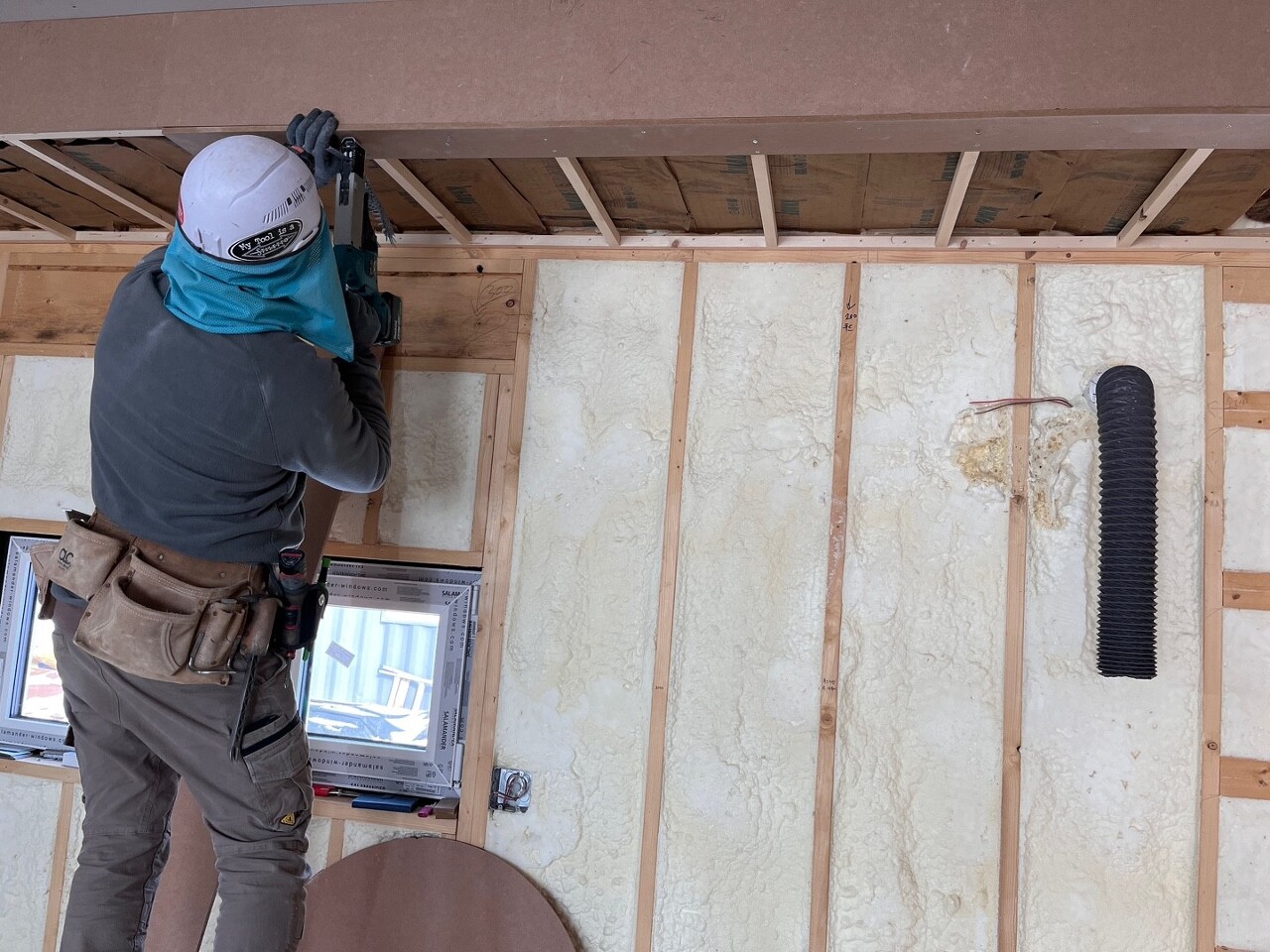

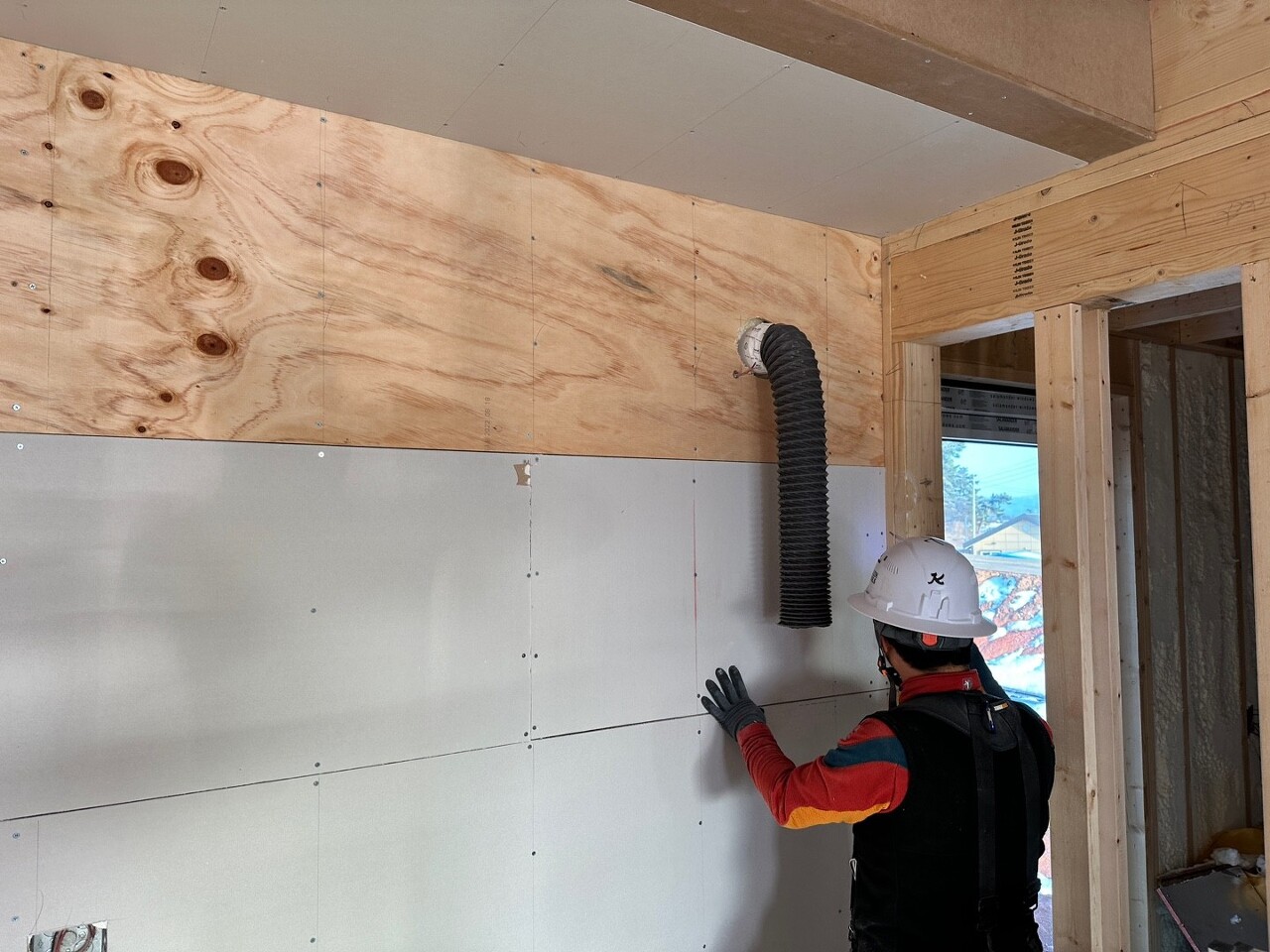

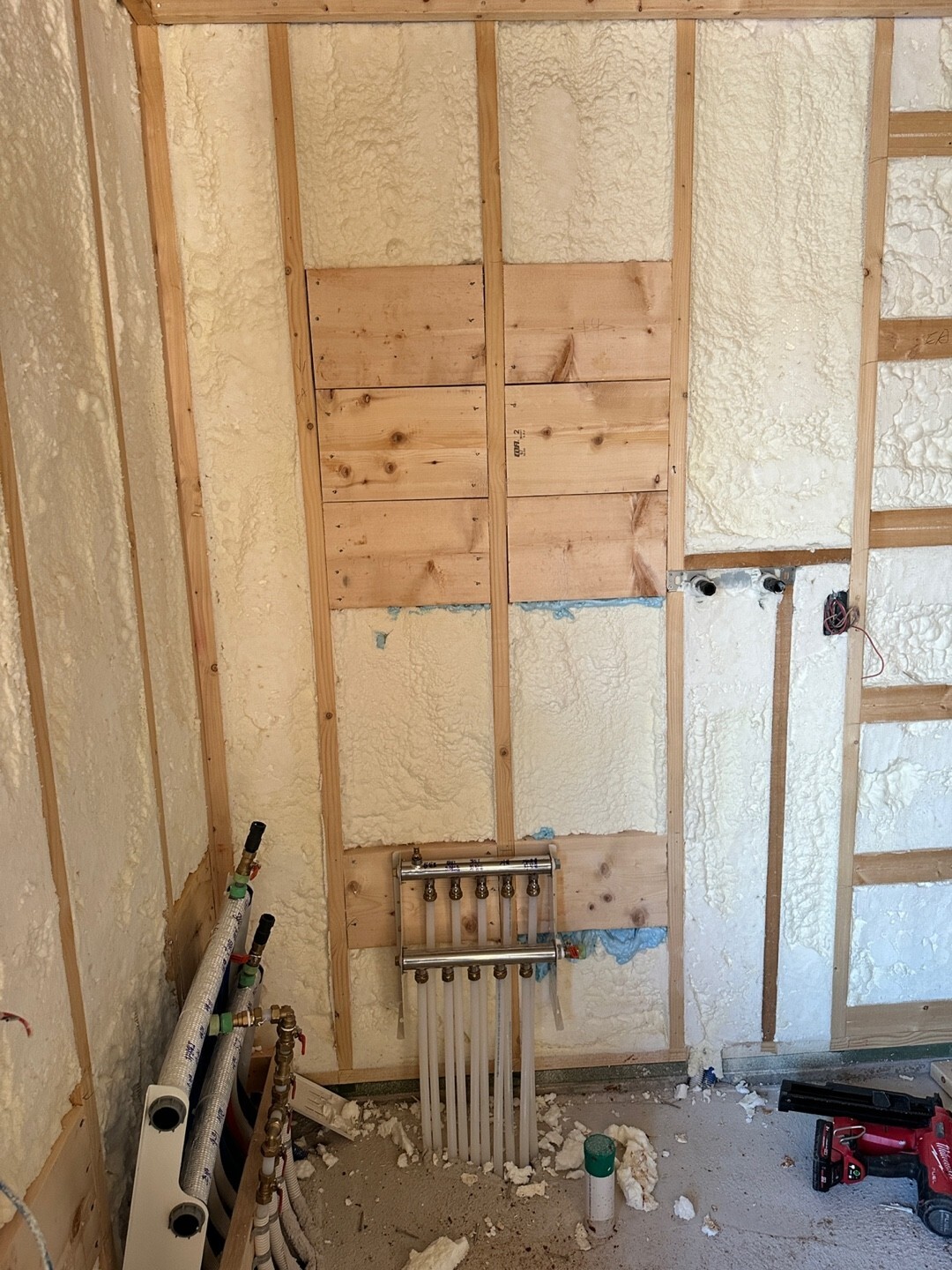

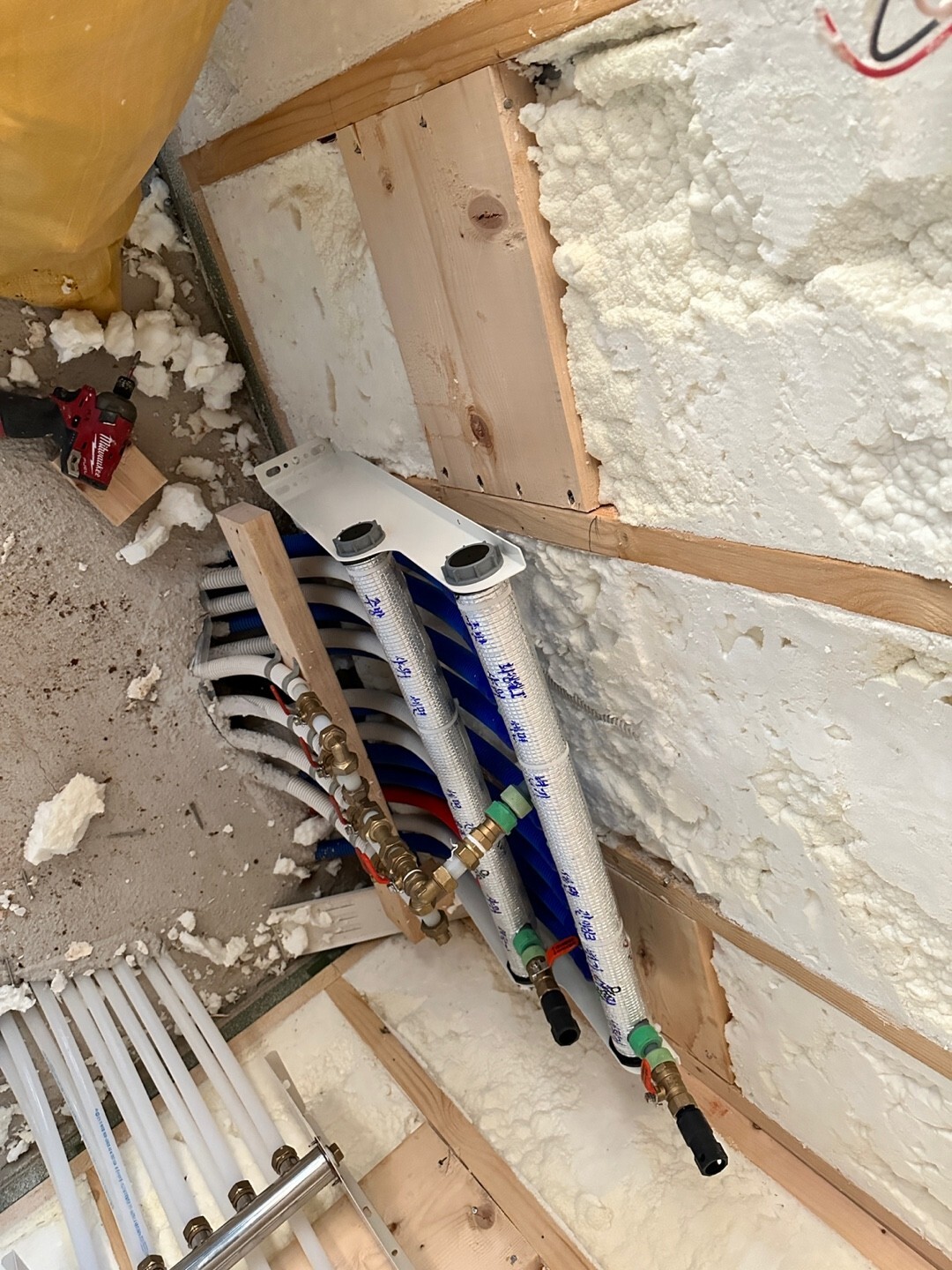

석고보드 시공 전에 보일러와 보일러 분배기에 상작업을 진행하였습니다.

다용도실에 시공을 완료하였습니다.
- 문 조립

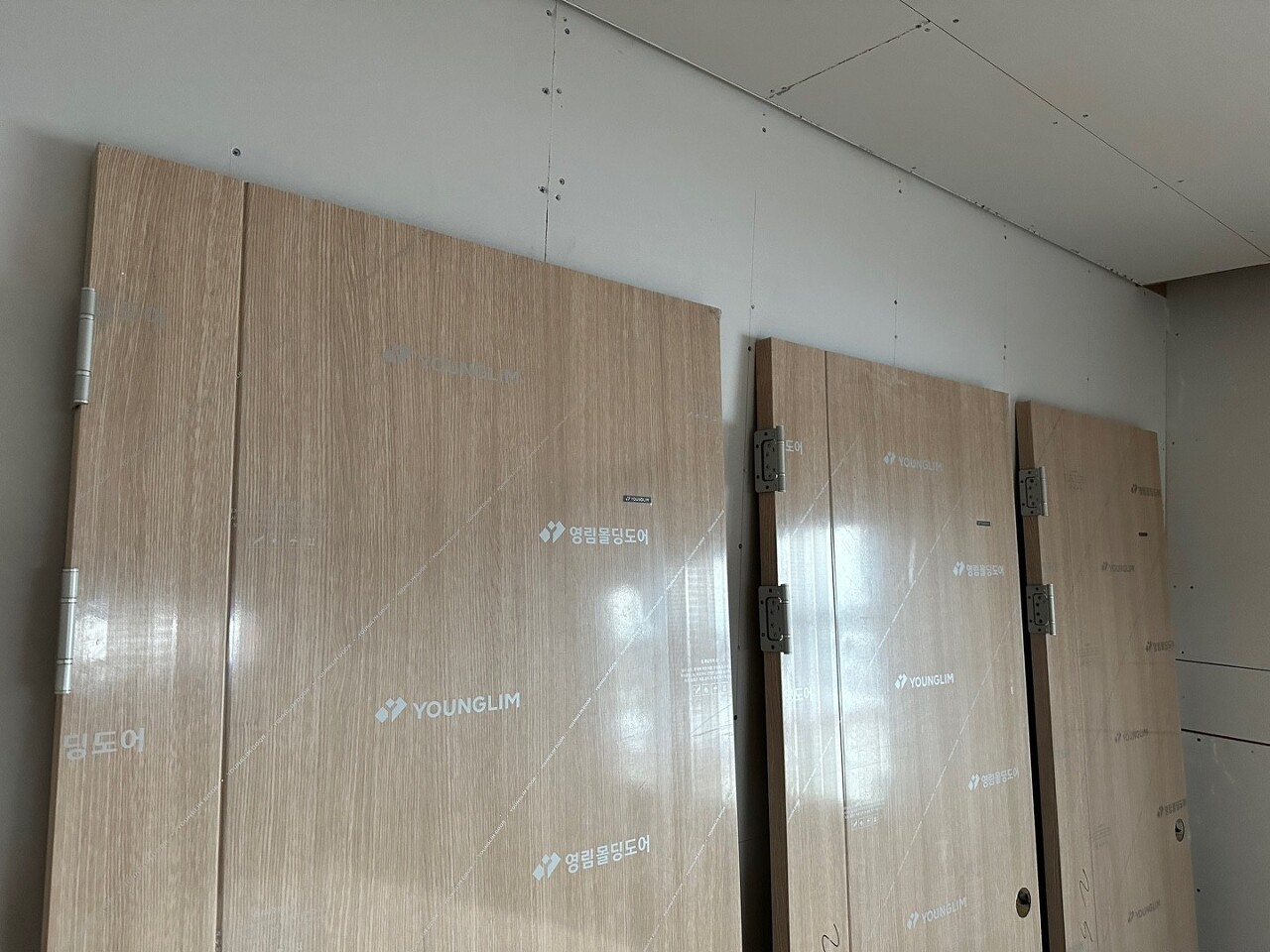

문 설치 전에 조립을 먼저 진행하였습니다.

문틀과 문의 경첩을 조립하였습니다.

눈이 금방 녹았습니다. 스노우 가드가 역할을 똑똑히 해주었습니다.
